Kapellebrug - Gentsevaart

Kapellebrug - Gentsevaart

Started on April 2, 2024700 followers

Kapellebrug - Gentsevaart

July 20, 2026 • 3:00 PM

Ons werk zit erop! 👋🏼

Vorige week hebben we de eindbrief in Kapellebrug bezorgd. Daarmee is het officieel: onze werkzaamheden aan de Gentsevaart zijn afgerond!

Het afgelopen jaar hebben we de Gentsevaart zowel boven als onder de grond voorzien van nieuwe materi…

Admin-uploaded PDF file
Open PDF file

Kapellebrug - Gentsevaart

June 30, 2026 • 12:02 PM

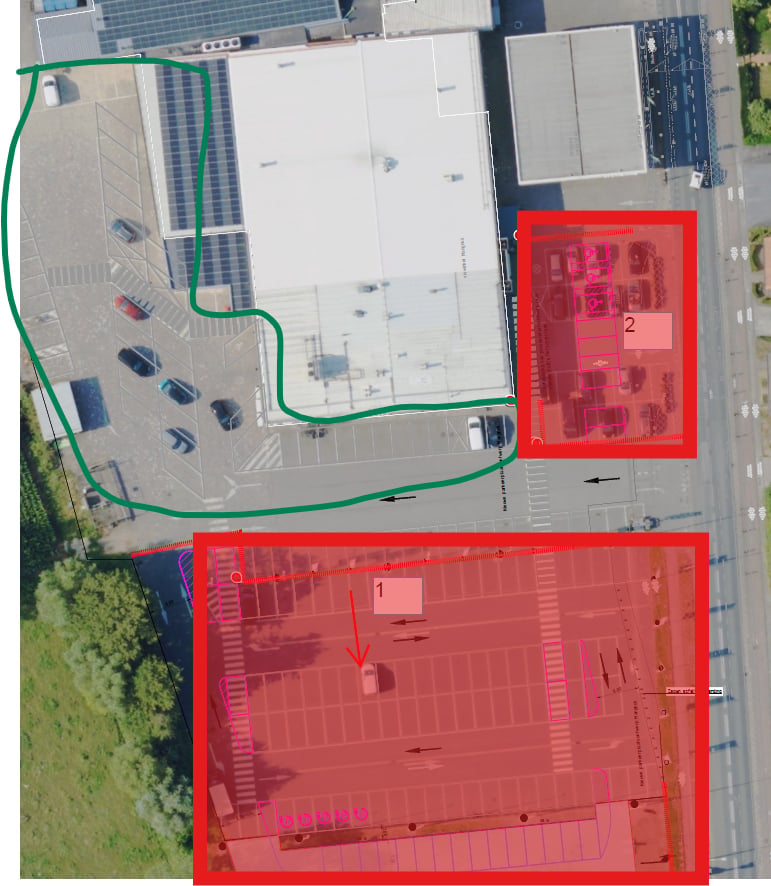

Parkeerterrein Plus Mangnus parkeren enkel aan achterzijde mogelijk [1 en 2 juli]

Morgen en overmorgen voeren we werkzaamheden uit op het voorste- en zijparkeerterrein van de Plus Mangnus. Parkeren is vanaf morgenochtend 6u daarom niet mogelijk op de parkeerplaa…

Admin-uploaded image

Kapellebrug - Gentsevaart

June 17, 2026 • 8:50 PM

De Gentsevaart is geopend voor personenverkeer!🛣️

De asfalteringswerkzaamheden in Kapellebrug zijn succesvol afgerond! Personenauto’s, fietsers en voetgangers kunnen weer zonder hinder gebruik maken van de Gentsevaart!

Dankzij een goede voorbereiding, een vlotte…

Admin-uploaded image

Kapellebrug - Gentsevaart

June 17, 2026 • 8:15 PM

De asfalt- en markeringswerkzaamheden zijn afgerond! 🚗

Afsluiting 3 is bijna voorbij. De deklaag asfalt ligt strak op de weg, het wegdek is voorzien van markering en de voet- en fietspaden zijn gereed!

Vanaf 23u is de Gentsevaart weer open voor auto…

Kapellebrug - Gentsevaart

June 17, 2026 • 2:08 PM

Dag 2 in volle gang - 643 ton asfalt is gearriveerd in Kapellebrug! 🛣️

Vandaag een drukke dag! In totaal brengen we vandaag 643 ton zwart asfalt aan op de Gentsevaart. Het asfalt wordt geproduceerd in Rotterdam en kwam met maar liefst…

Na het aanbrengen van de nieuwe asfaltlaag strooien we op bepaalde locaties een laagje split over het verse asfalt. Deze kleine steentjes zorgen voor extra stroefheid van het wegdek. Het nieuwe asfalt is namelijk glad. Het stroever maken draagt bij aan een veilige afwerking van de weg.

In de eerste periode na het aanbrengen kan er nog wat losliggend split op de rijbaan aanwezig zijn. Door het verkeer wordt dit geleidelijk ingereden en hecht het zich aan het asfalt.
Asfalteren ter hoogte van de Mangnus.
het asfalt wordt aangeleverd en verwerkt. we hebben drie formaten asfaltmachines.
De walsen zorgen voor een goede verdichting en hechting van het asfalt. Zo ontstaat een stevig en bestand tegen slijtage.
Oostzijde vers gedraaid asfalt, westzijde het weggedeelte met split.
Deze middag zijn de eerste lijnen aangebracht. De komende uren gaan we verder met het aanbrengen zodat om 23u de weg volledig gereed is!
1 / 7
Onze omgevingsmanager geeft een korte uitleg

Kapellebrug - Gentsevaart

June 16, 2026 • 1:33 PM

Een blik achter de schermen op dag 1 van de afsluiting!

Vandaag zijn we vroeg gestart met het aanbrengen van rood asfalt in de midden geleiders. Daarnaast hebben verschillende inritten hun deklaag asfalt gekregen en werken de we de zijkanten van de Gentsevaart af.…

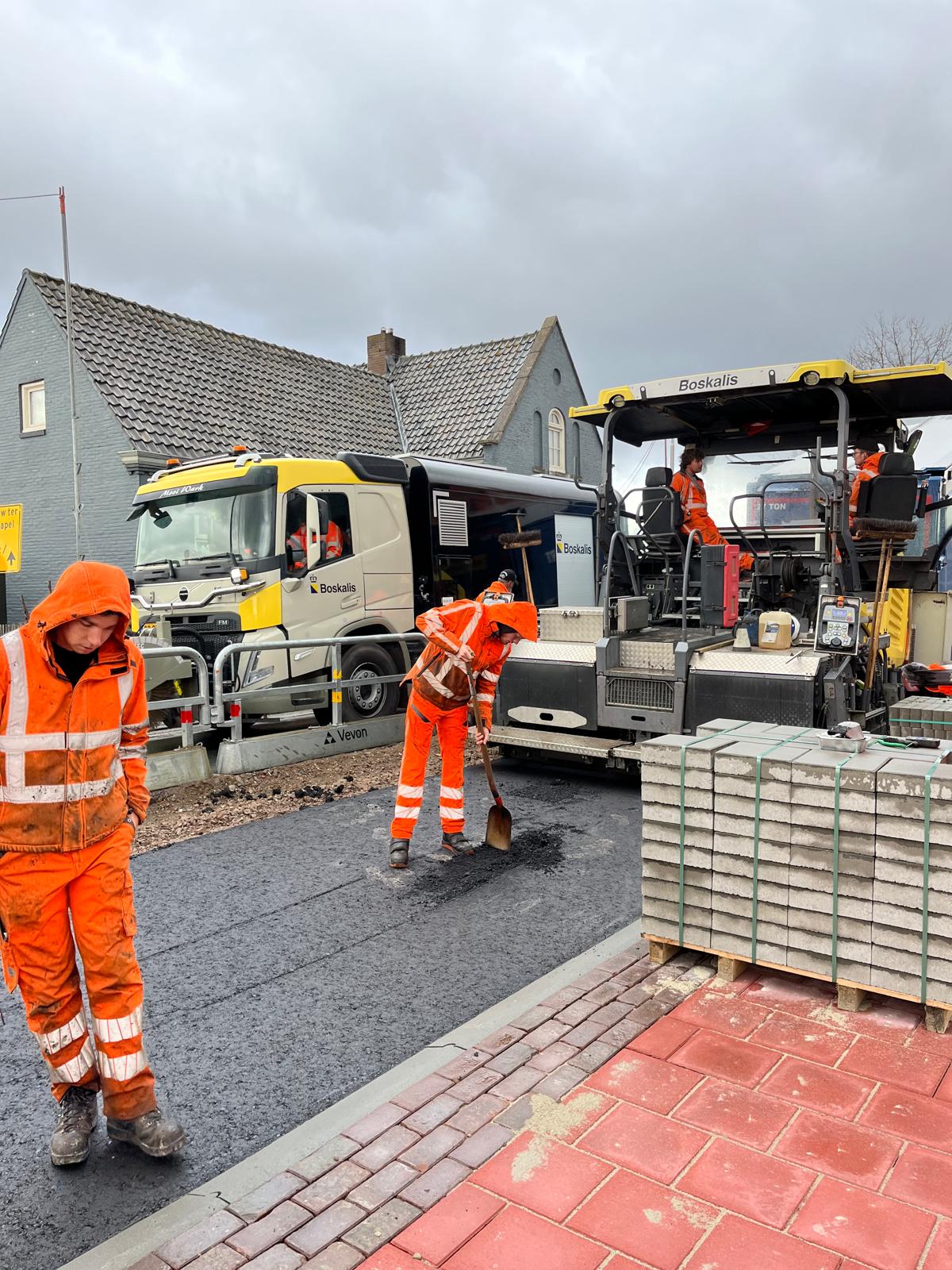

Kleine herstelwerkzaamheden zijn uitgevoerd. Zo ligt het asfalt straks zo strak mogelijk.
De machines waren al vroeg paraat. Morgen is het een drukte op de Gentsevaart. We verwachten tientallen collega's!
Admin-uploaded image
Vandaag hebben we de inritten voorzien van asfalt. Hier zie je de kleeflaag die net is aangebracht. Deze hecht zich aan de onderlagen, waardoor de bovenste laag nog beter hecht.

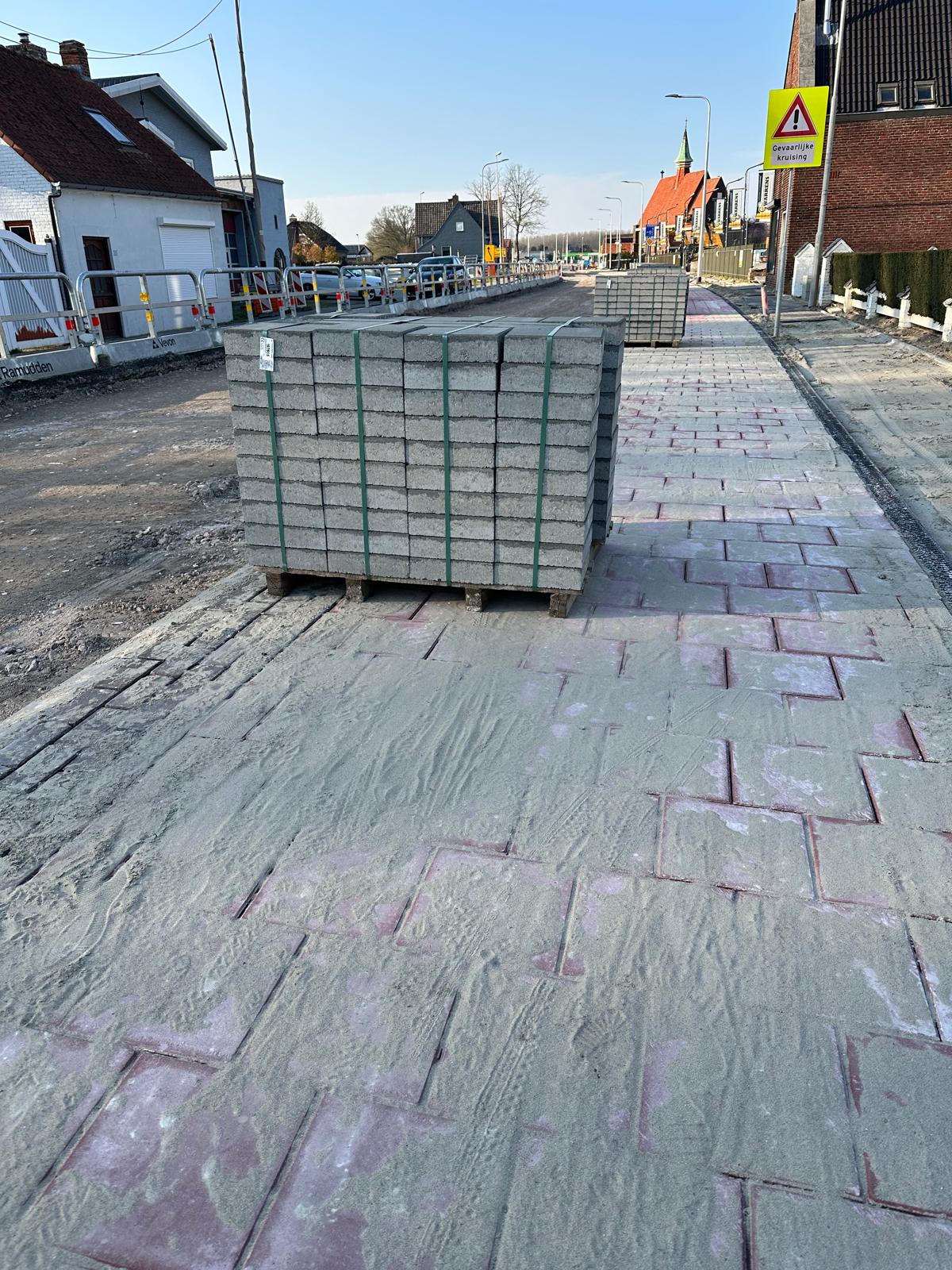

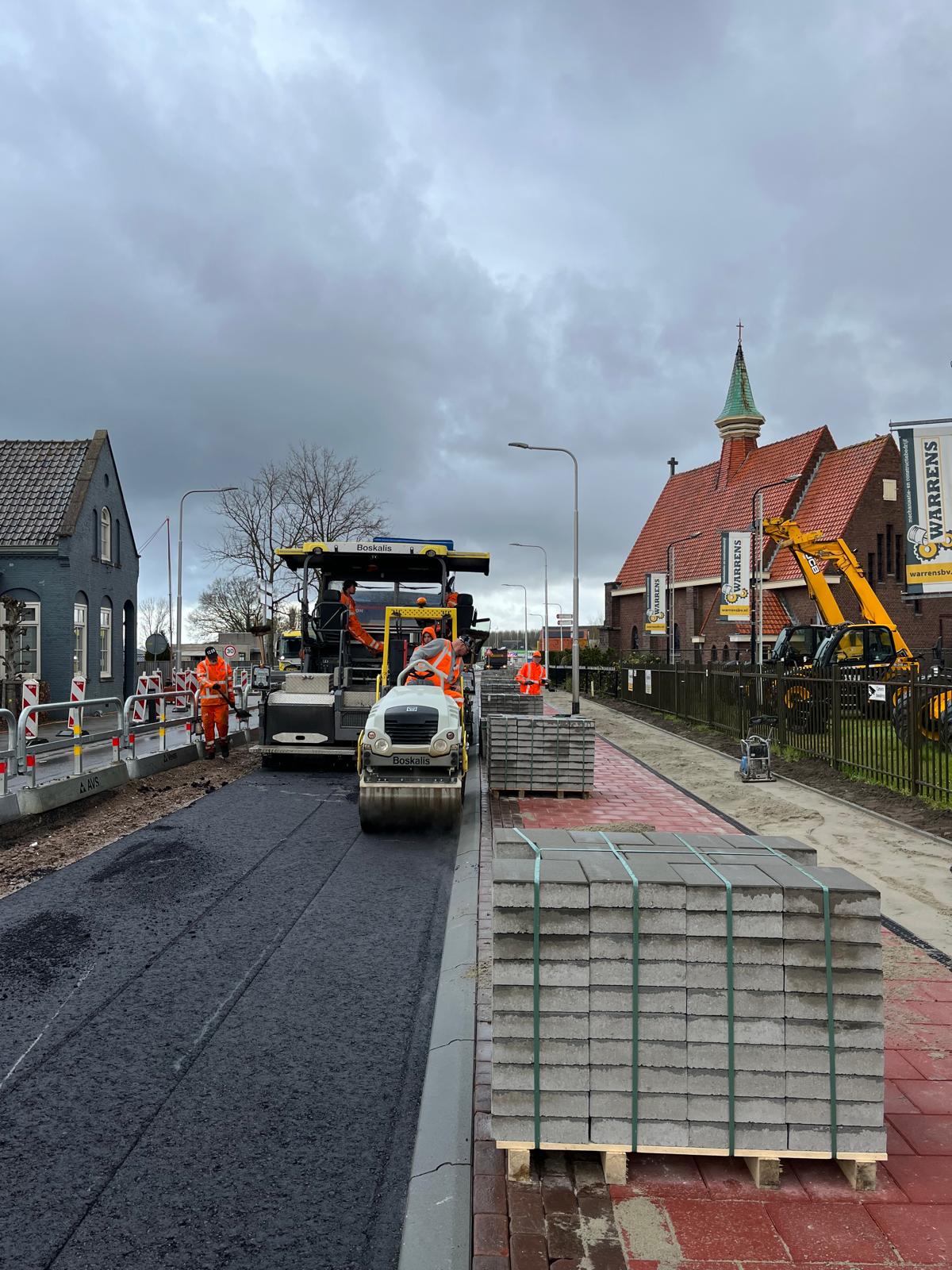

Ook de tegels voor de voetpaden liggen klaar om te worden aangelegd.
Vanochtend hebben we rood asfalt aanbracht.
de kleeflaag wordt handmatig aangebracht. (foto: thv inrit Mangnus)
De veegwagen maakt het werkgebied schoon. Dit zorgt voor een smetteloze asfaltlaag!
1 / 8
Kleine herstelwerkzaamheden zijn uitgevoerd. Zo ligt het asfalt straks zo strak mogelijk.

Kapellebrug - Gentsevaart

June 15, 2026 • 2:00 PM

❗Let op: Morgen en woensdag is de Gentsevaart volledig dicht! Dinsdag 16 en woensdag 17 juni | Laatste afsluiting🚫

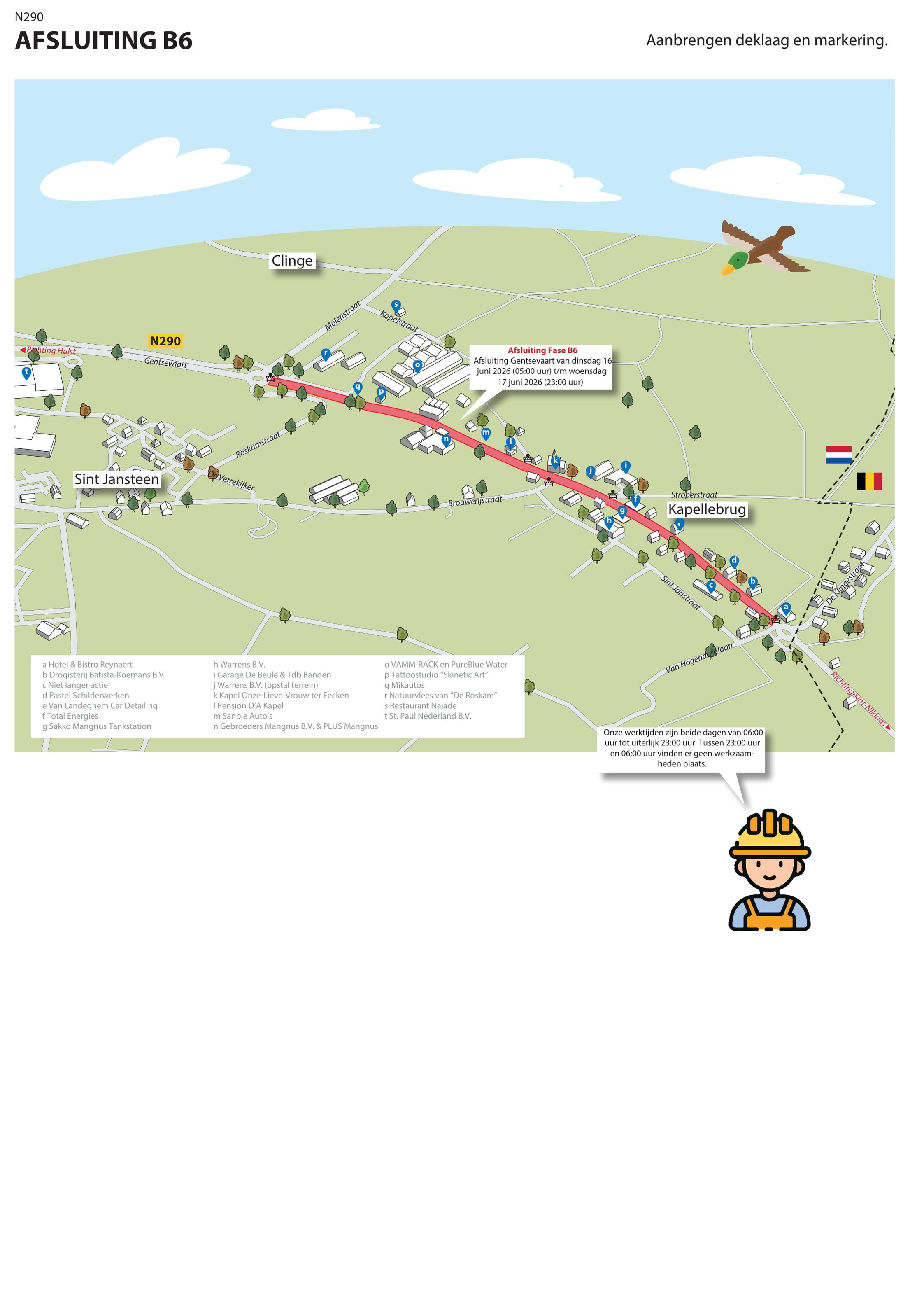

Morgen en overmorgen staat de laatste - én volledige - wegafsluiting van de Gentsevaart op de planning. De gehele Gentsevaart tussen de nieuwe ro…

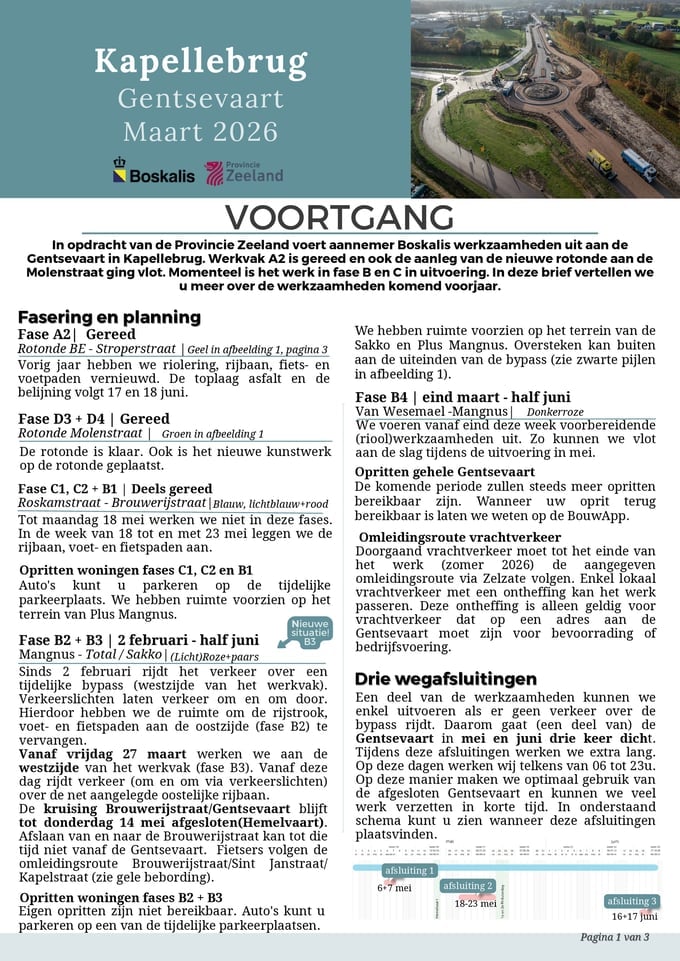

Admin-uploaded PDF file
Open PDF file

Kapellebrug - Gentsevaart

June 10, 2026 • 2:12 PM

Voorbereiding laatste totaalafsluiting - parkeerverbod langsparkeren

Ook deze week werken we verder aan de voorbereiding van het aanbrengen van de toplaag asfalt. Deze laag brengen we aankomende dinsdag en woensdag aan. De Gentsevaart is van dinsdag 6u tot en met woens…

Aanbrengen fiets-voetpad ter hoogte van Sakko.
Ter hoogte van de Sakko werken we aan het voet- fietspad.
Meten en uitzetten doen we altijd onder begeleiding van  verkeersregelaars.
1 / 3
Aanbrengen fiets-voetpad ter hoogte van Sakko.

Kapellebrug - Gentsevaart

June 3, 2026 • 5:38 PM

Laatste herstellingen voor de grote asfaltwerkzaamheden!

Deze week zijn we druk bezig met het herstellen van kleine schades aan het eerder aangelegde werk. Zo leggen we enkele banden weer wat rechter en herstellen we onderlagen van bestrating. Zo ligt alles netjes voor…

De randen worden handmatig hersteld.

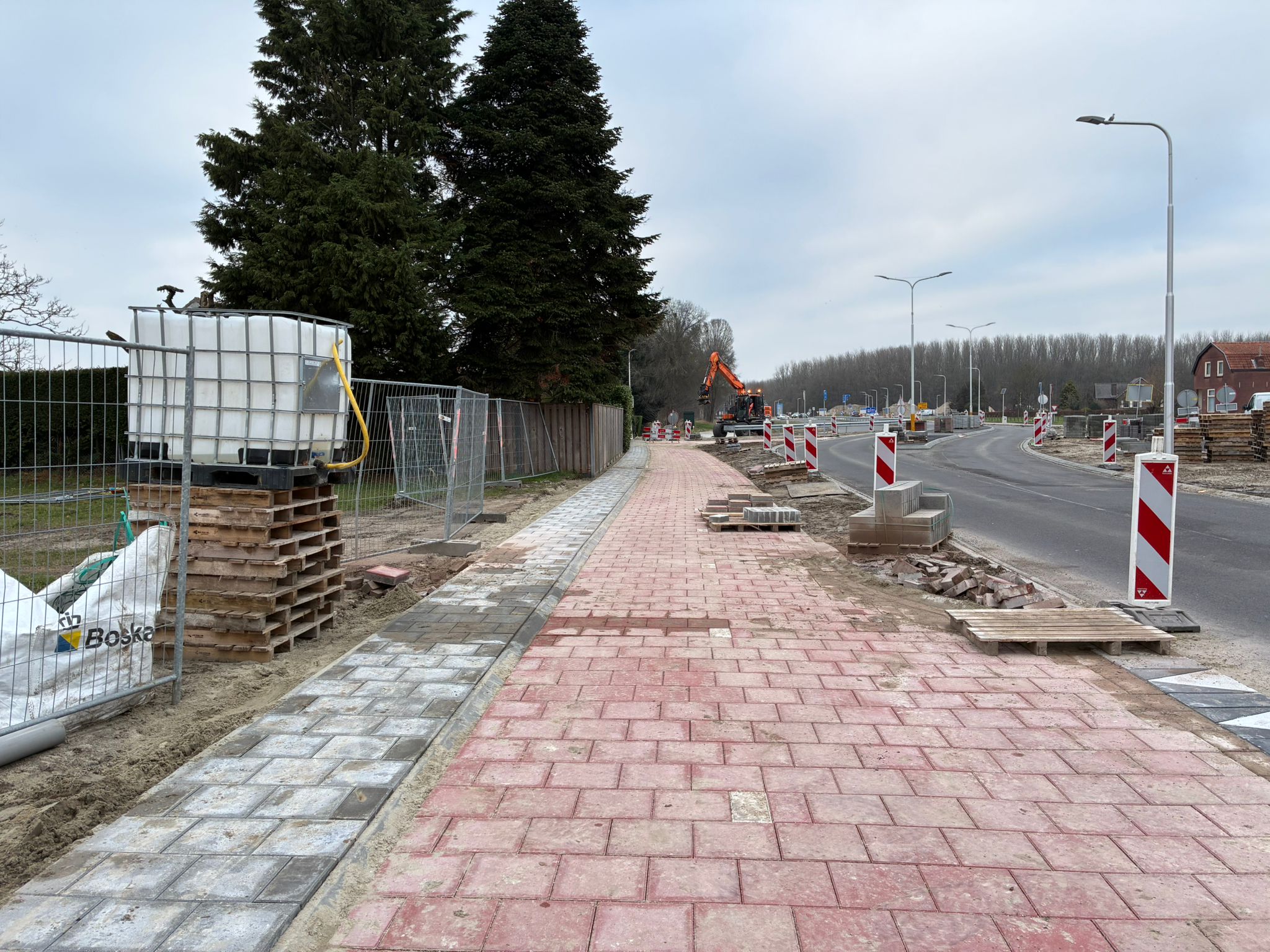

Komende week maken we het voetpad tussen de plus en roskamstraat af.
1 / 2
De randen worden handmatig hersteld.

Kapellebrug - Gentsevaart

May 28, 2026 • 7:45 PM

Terugblik weekafsluiting

De weekafsluiting van afgelopen week is goed verlopen! Om zo vlot mogelijk te werken werkten we 5 dagen lang van 6u tot 23u. Dit verliep zo vlot dat we de Gentsevaart zaterdag 5 uur eerder open kon! Sinds zaterdag rijdt verkeer zonder verkeersl…

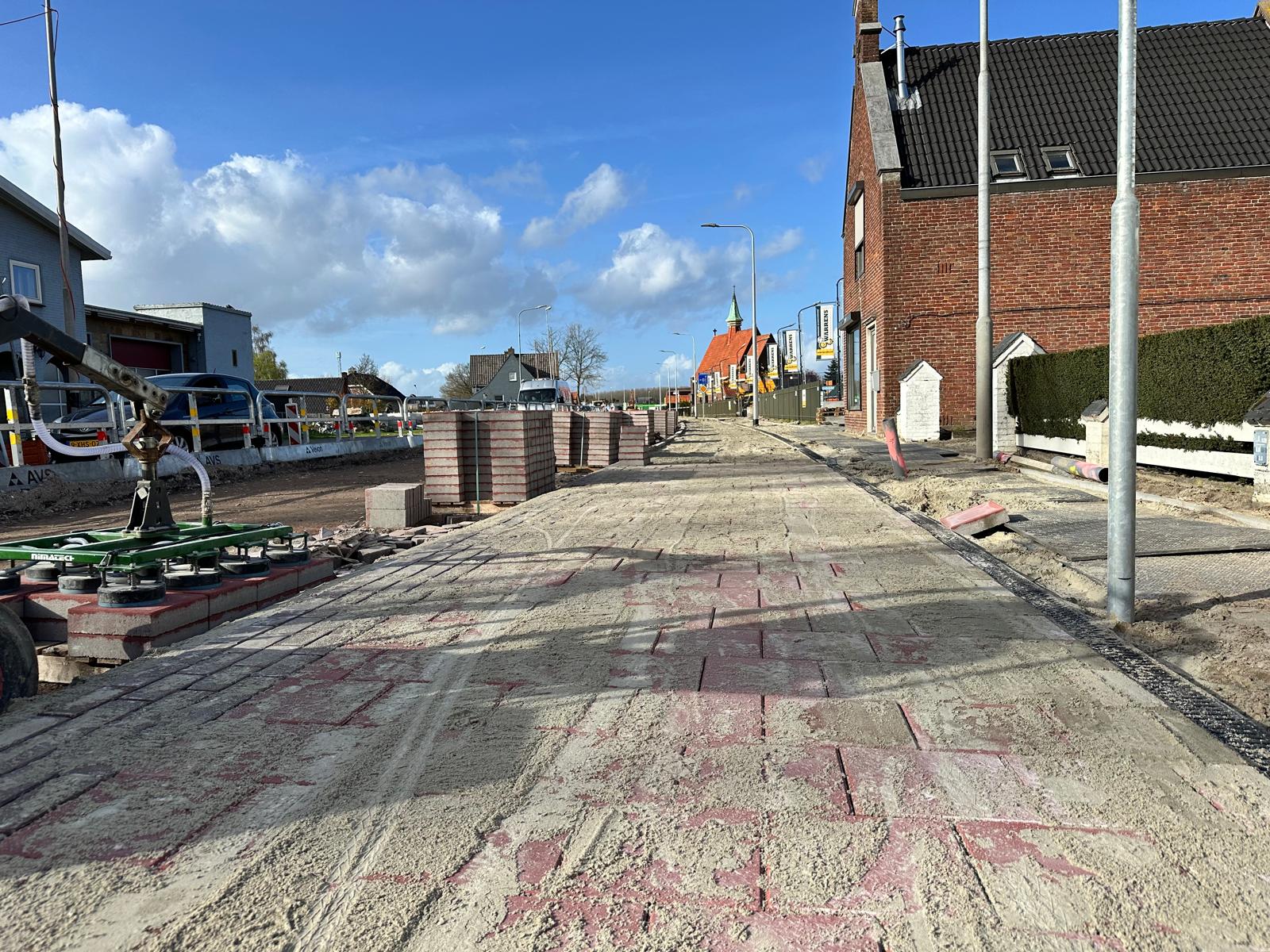

de nieuwe fietsoversteek bij Plus  Mangnus.
Op rechts de asfaltmachine van Boskalis. Links het parkeerterrein van de Plus Mangnus

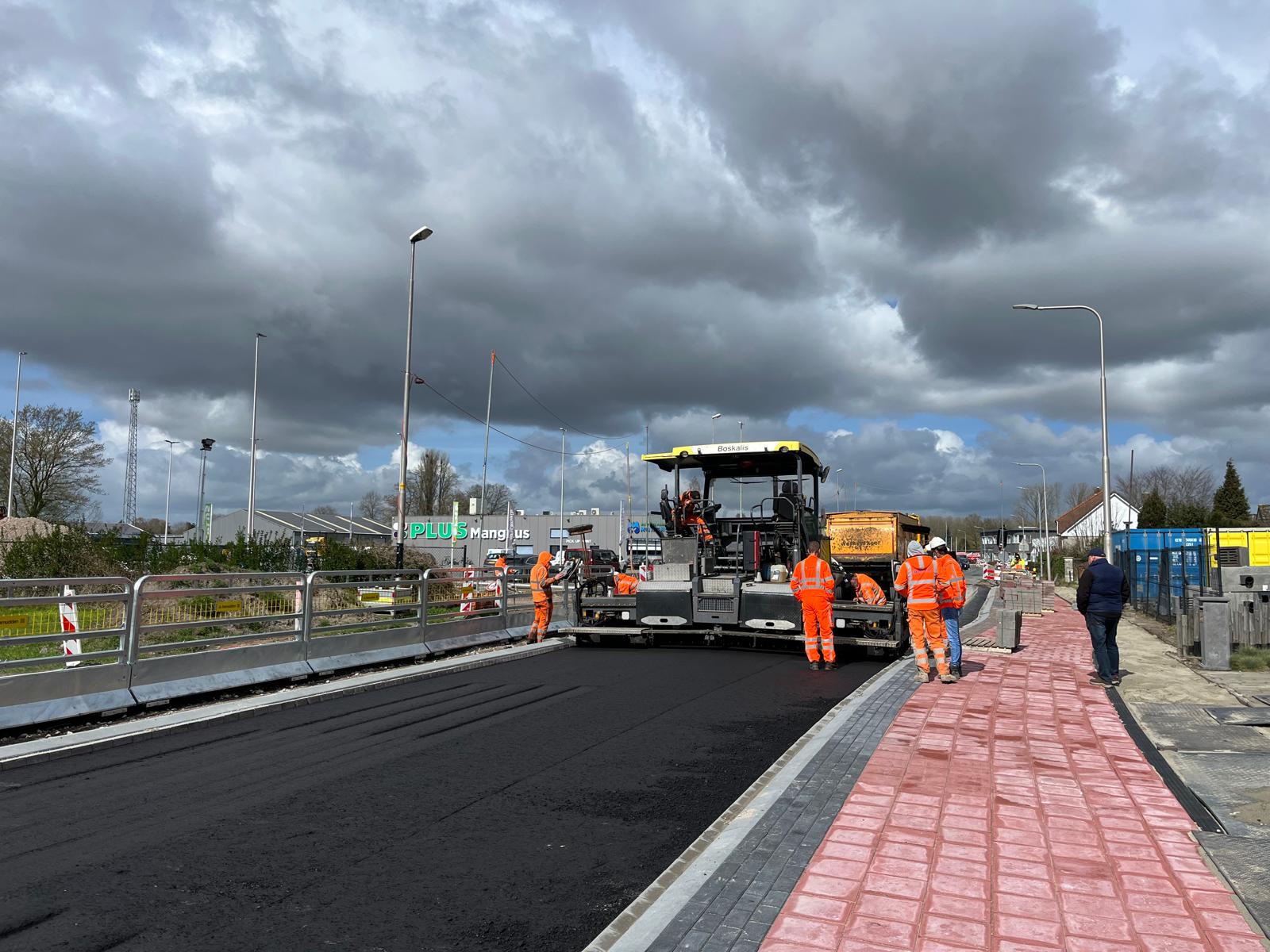

Een kijkje tijdens het asfalteren.
De nieuwe rijbaan is nu goed te zien! links de walsmachine
De nieuwe asfaltbaan. het voet-fietspad wordt aangelegd (links). Rechts de aanleg van het voetpad.
1 / 5
de nieuwe fietsoversteek bij Plus Mangnus.

Kapellebrug - Gentsevaart

May 21, 2026 • 7:20 PM

🚧 We zijn over de helft! 🚧

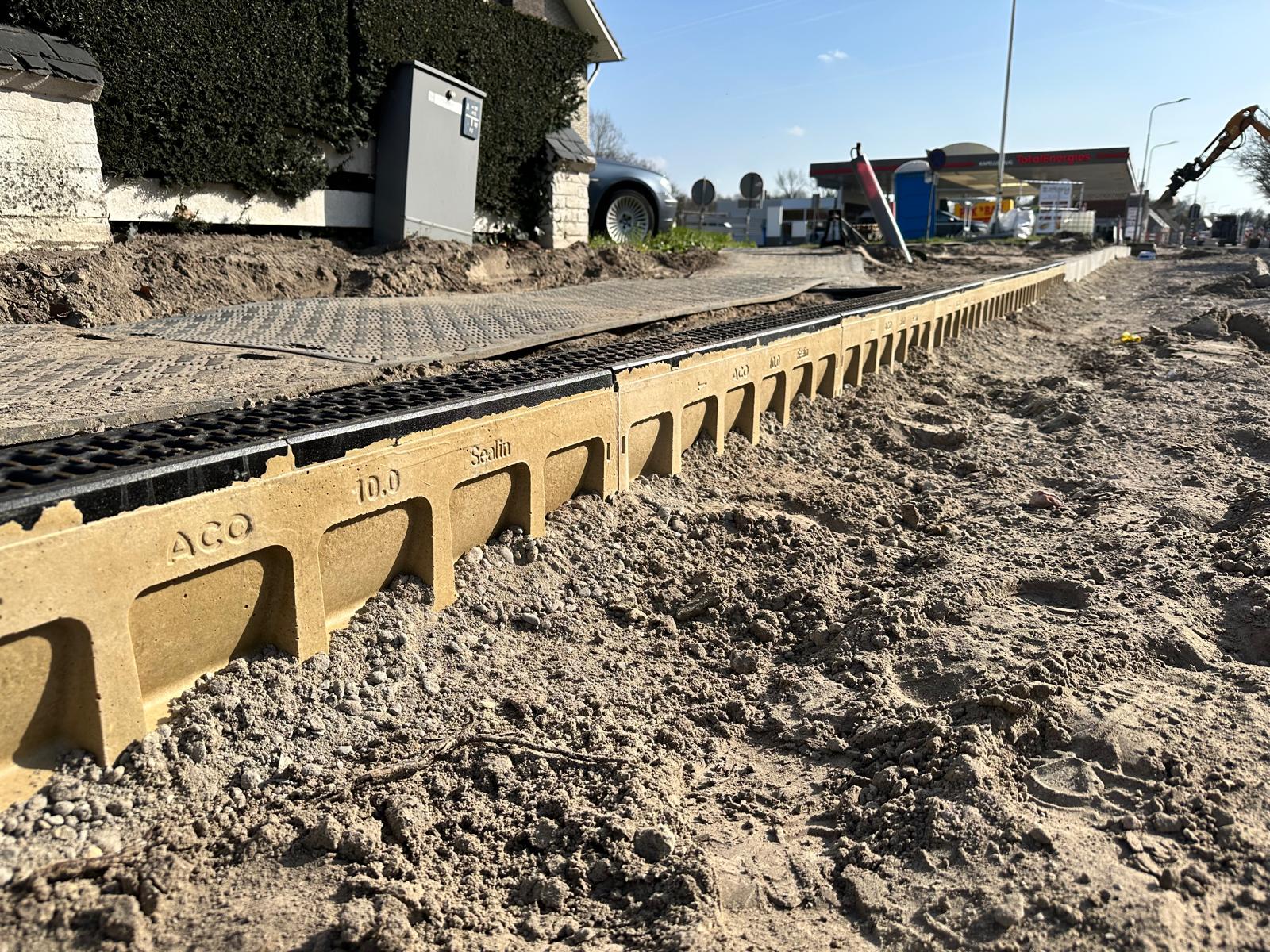

De afgelopen dagen is dit gedeelte van de Gentsevaart alweer volledig opgebouwd! Gisteren en vandaag zijn de goten en kolken, inclusief de huisaansluitingen, geplaatst. Daarnaast zijn we gisteren gestart met het aanleggen van de tegels van …

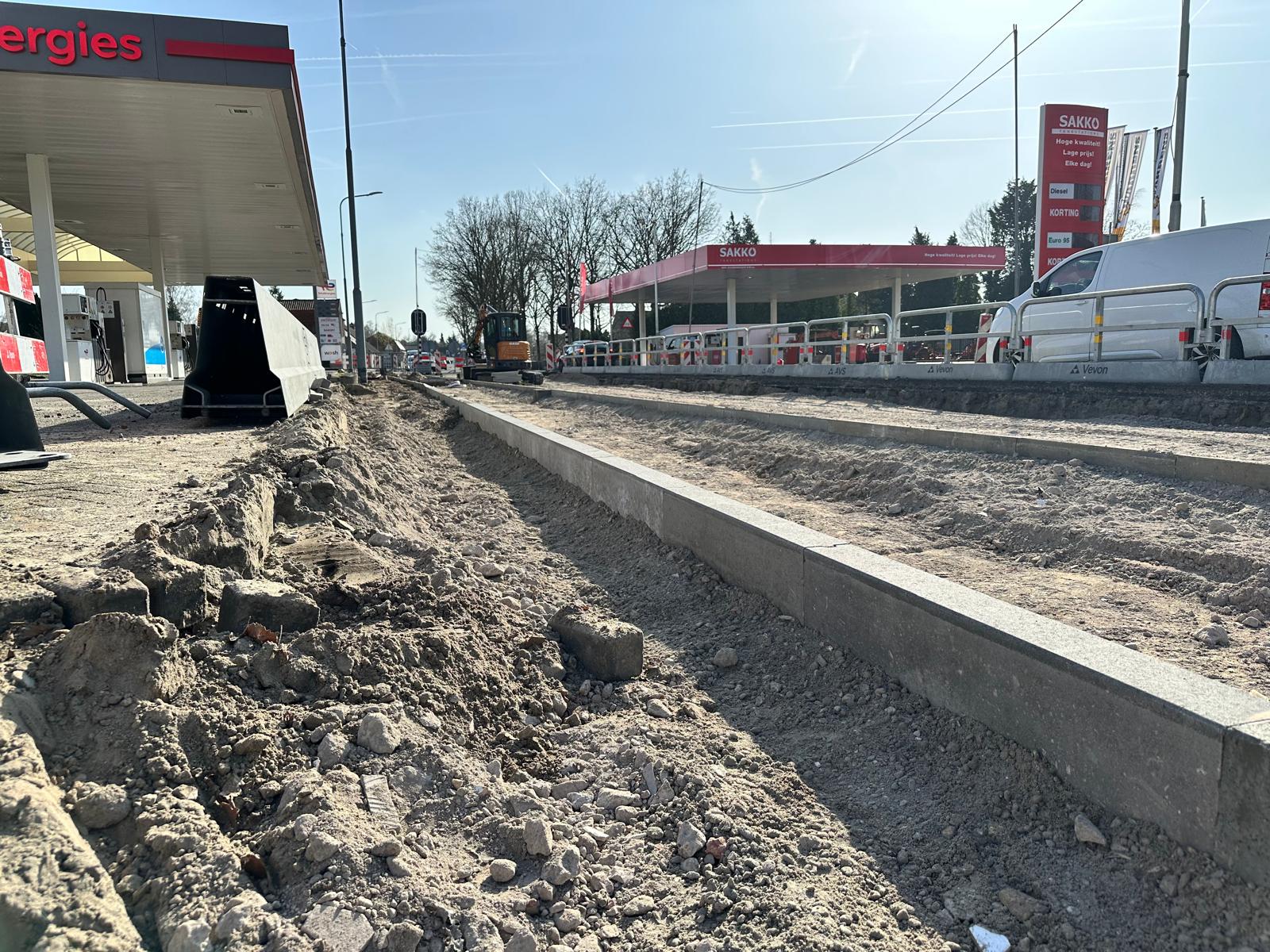

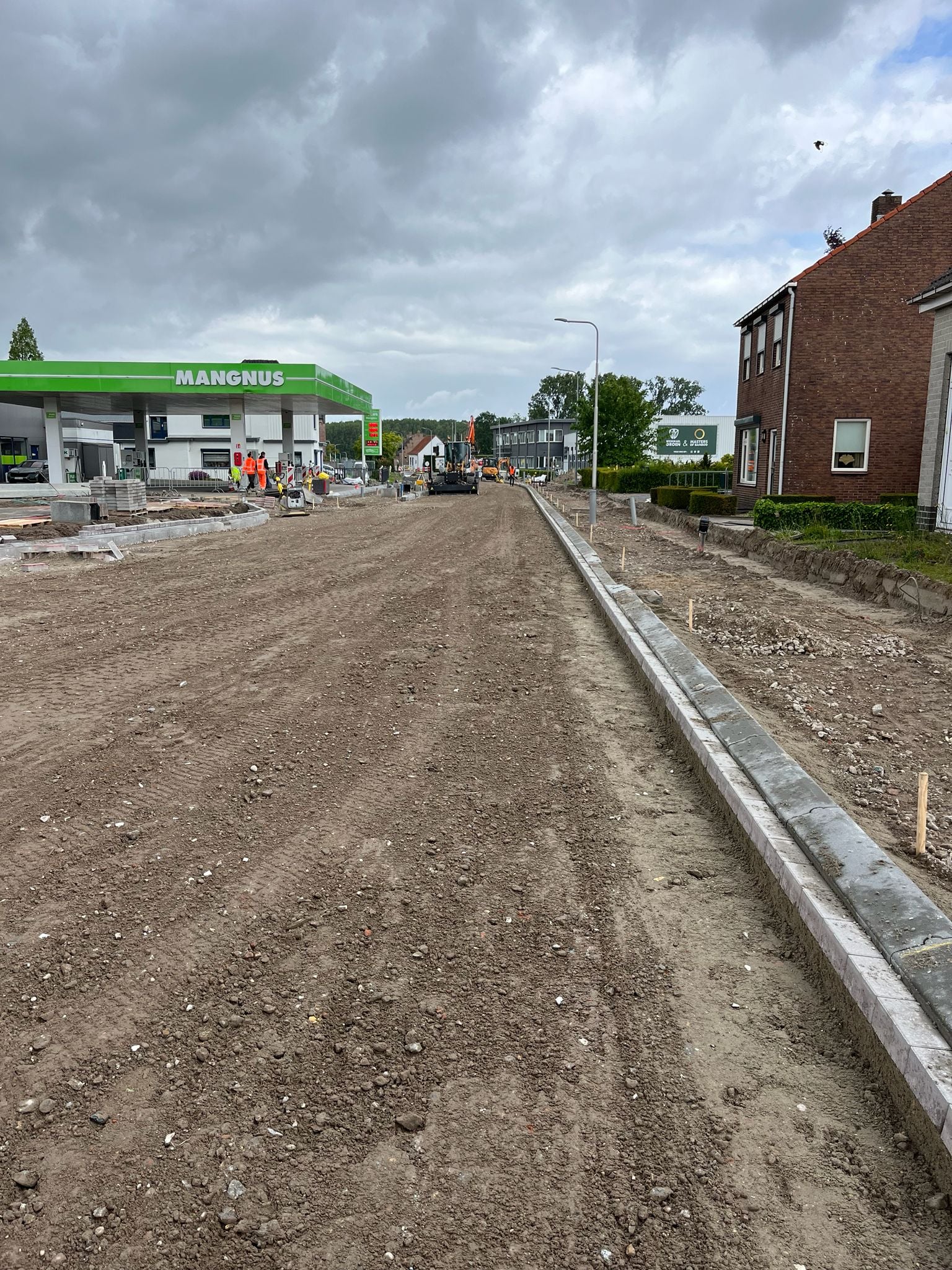

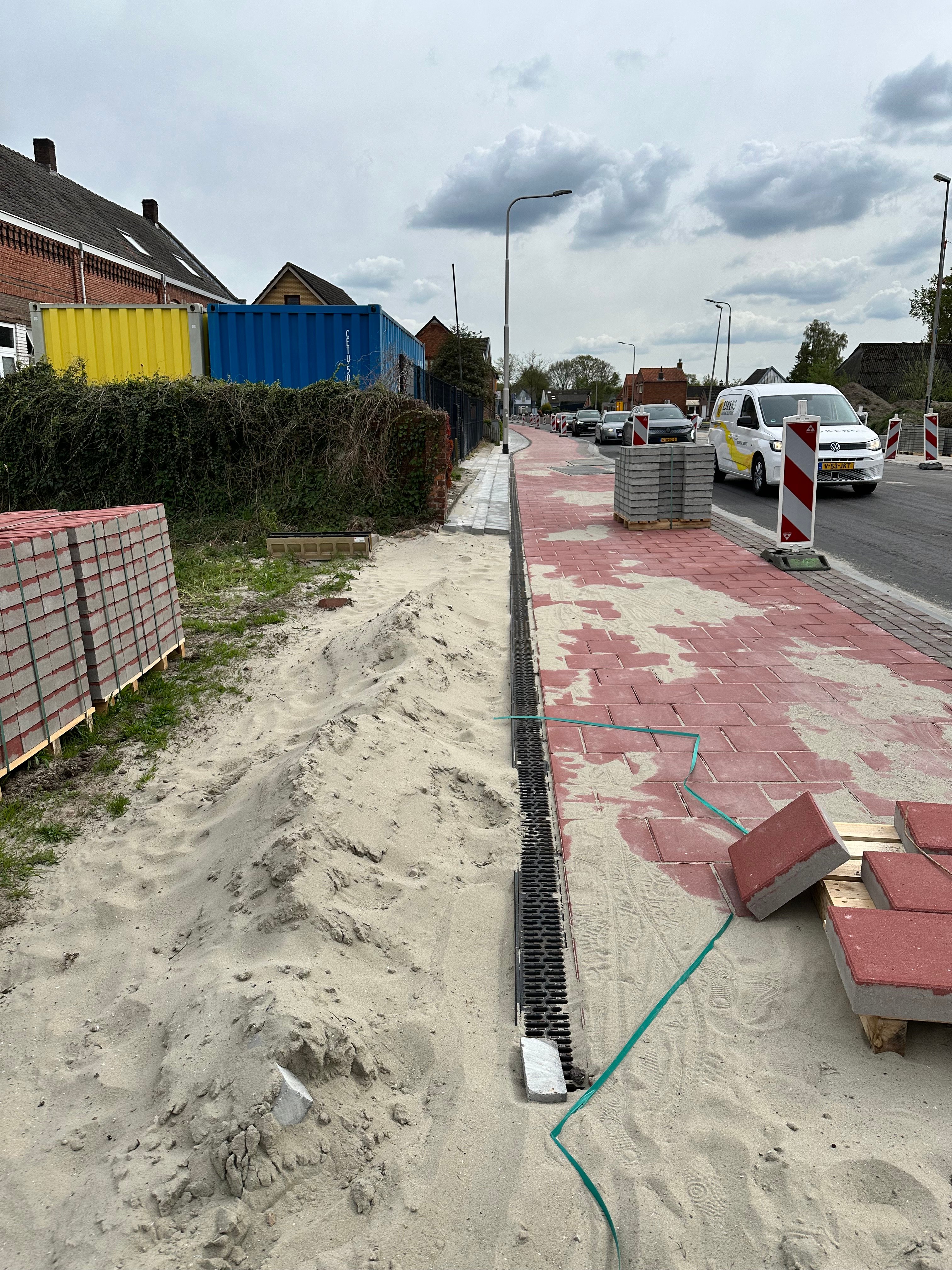

de bandenlijn aan de oostzijde was gisterenochtend al gereed!

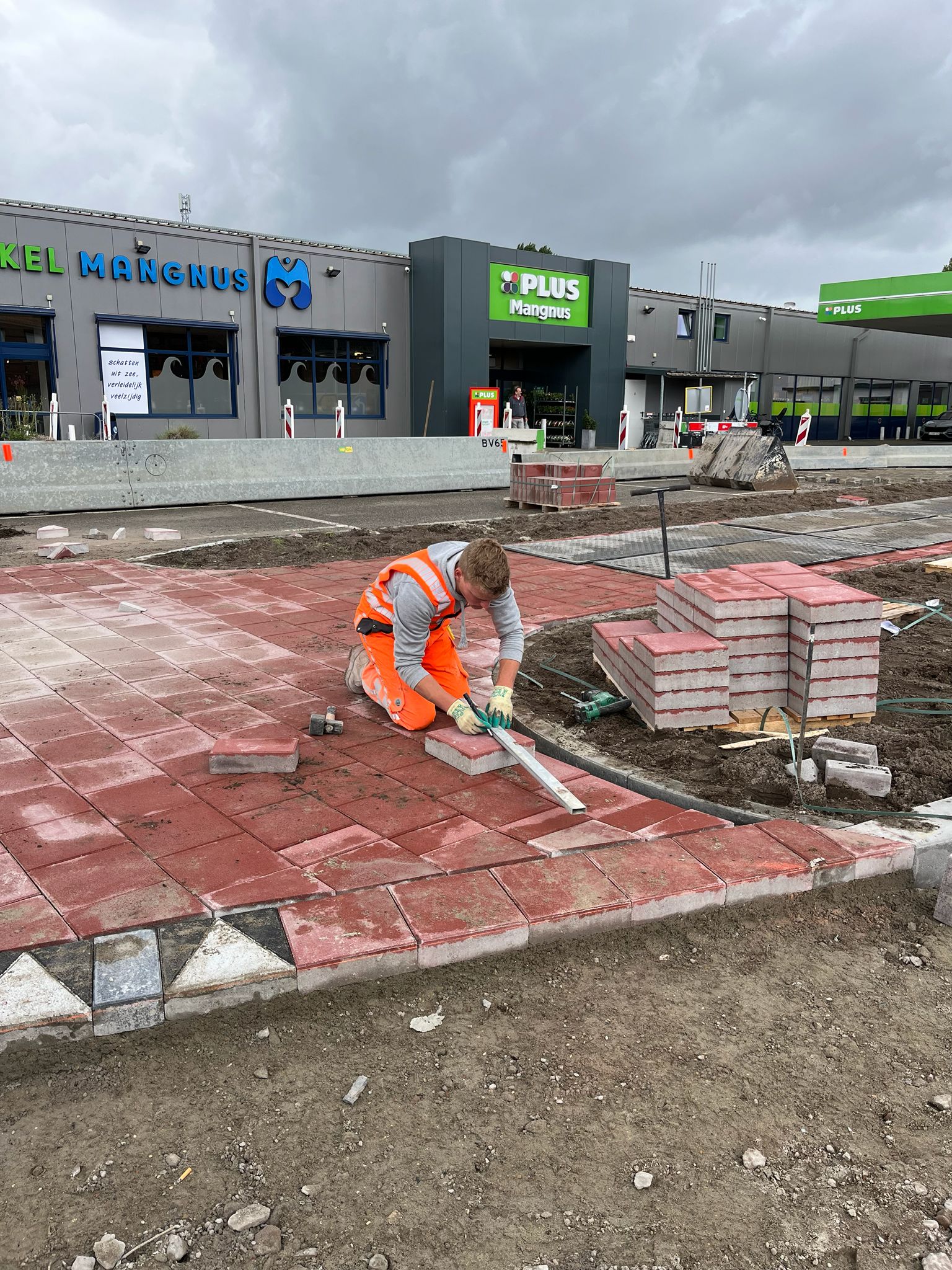

De eerste meters fietspad worden aangebracht! De komende dagen ronden we dit werk af!

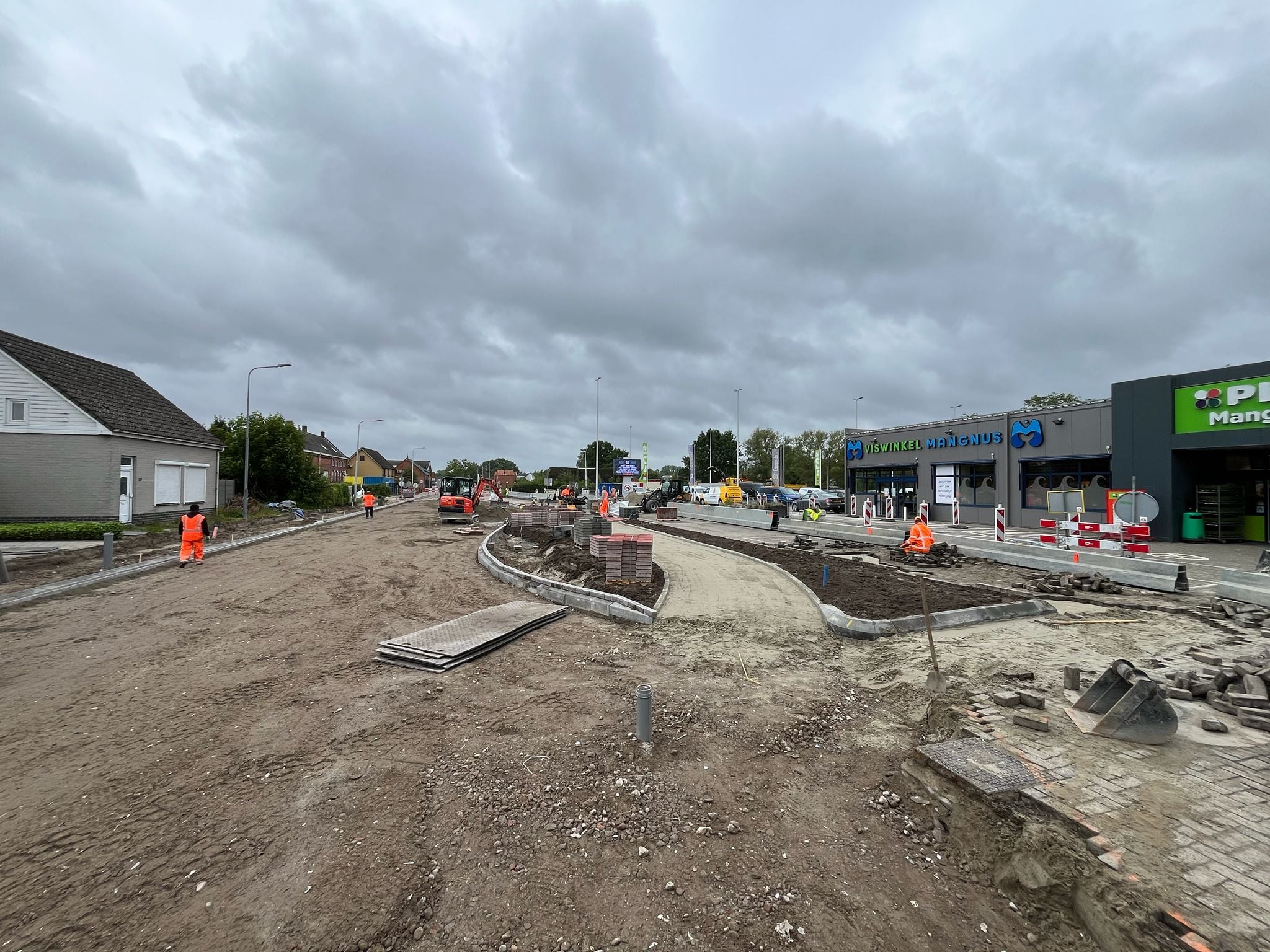

Een goed beeld van de nieuwe rijbaan voor de Plus Mangnus. links de strook richting Hulst en de voorsorteerplaats voor de winkel. Midden de rijstrook richting België en helemaal rechts het fietspad.

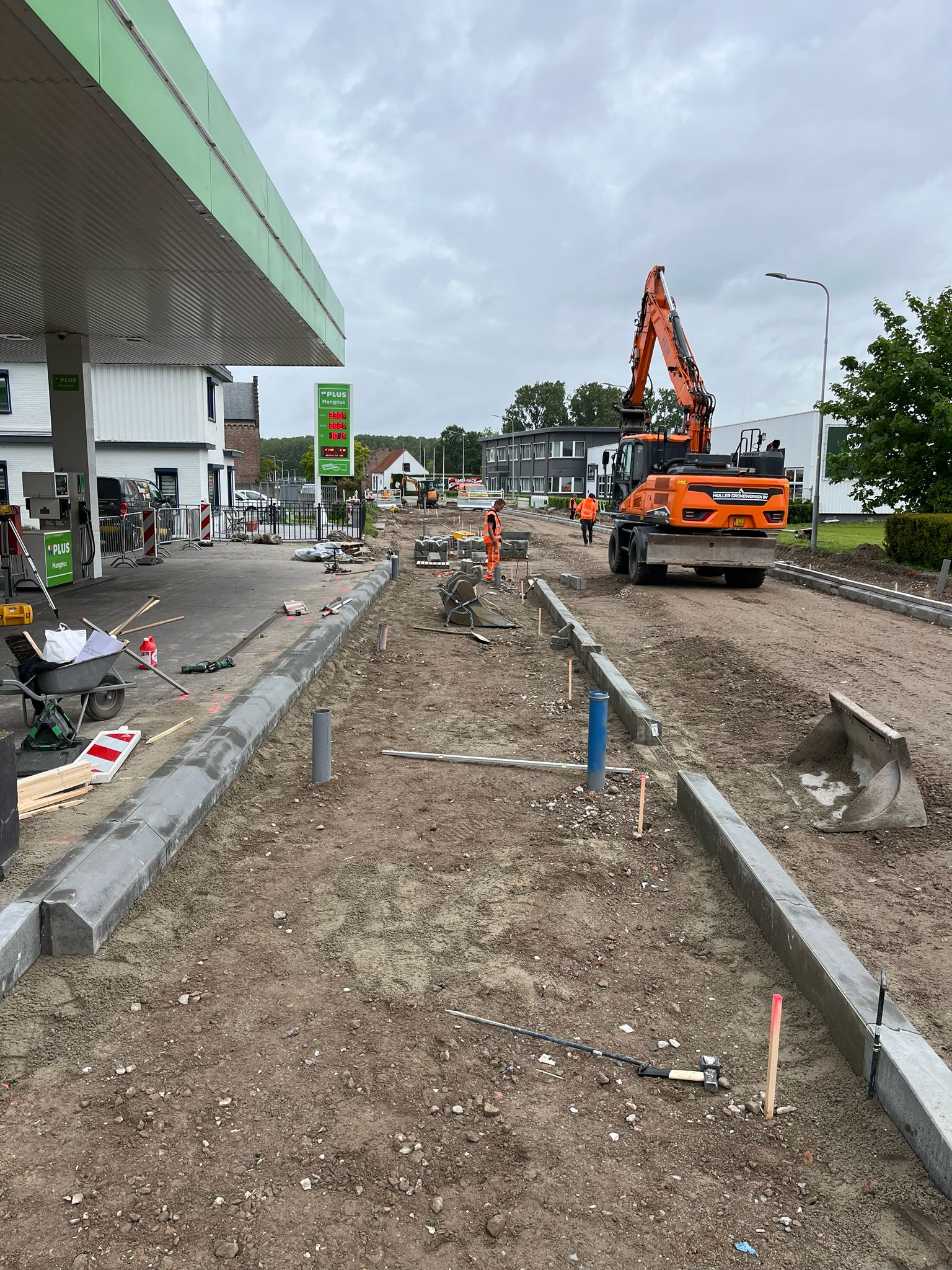

Ook aan deze zijde staat de bandenlijn helemaal!

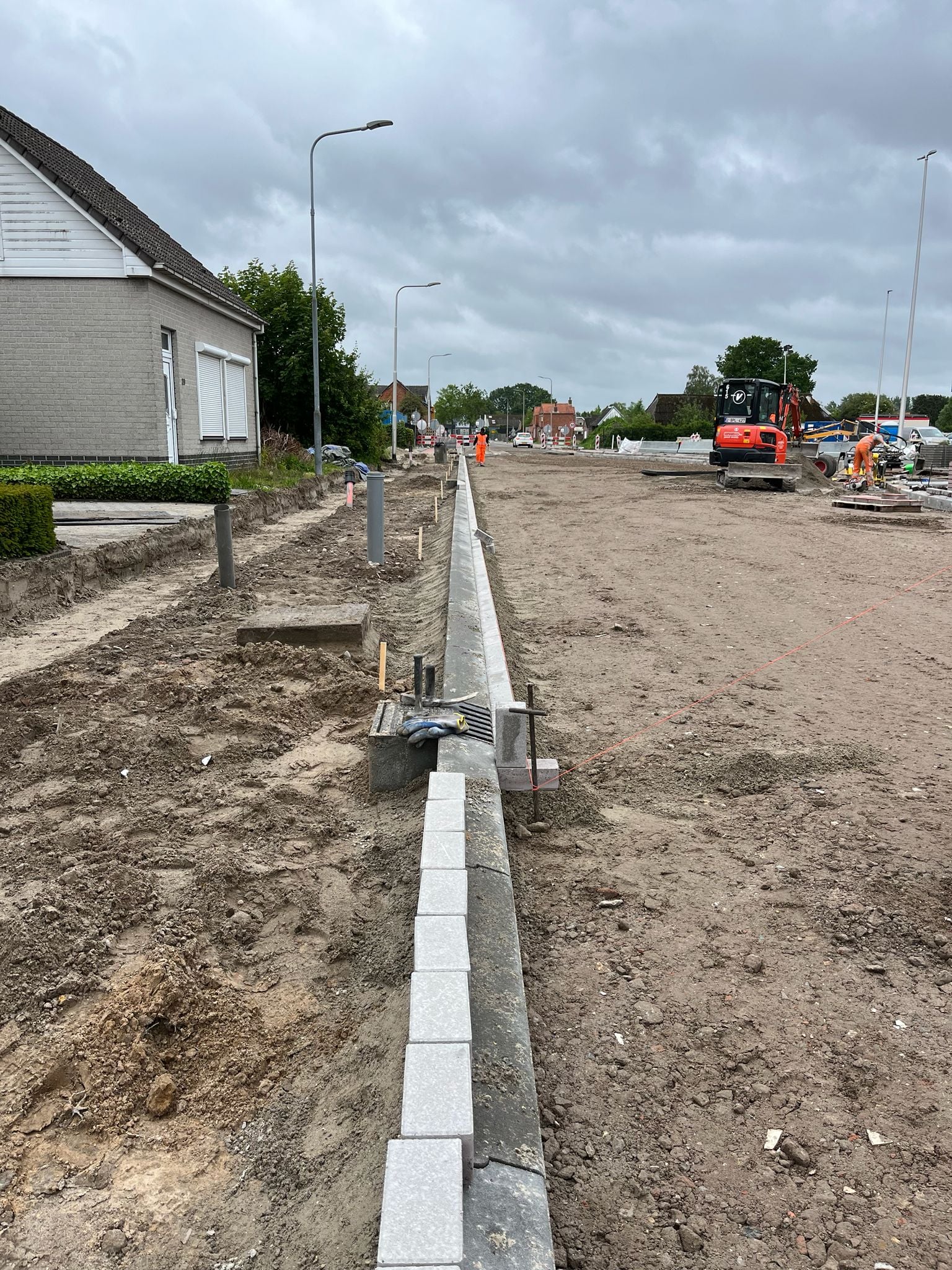

De goten,  kolken en huisaansluitingen voor het riool zijn aangebracht.

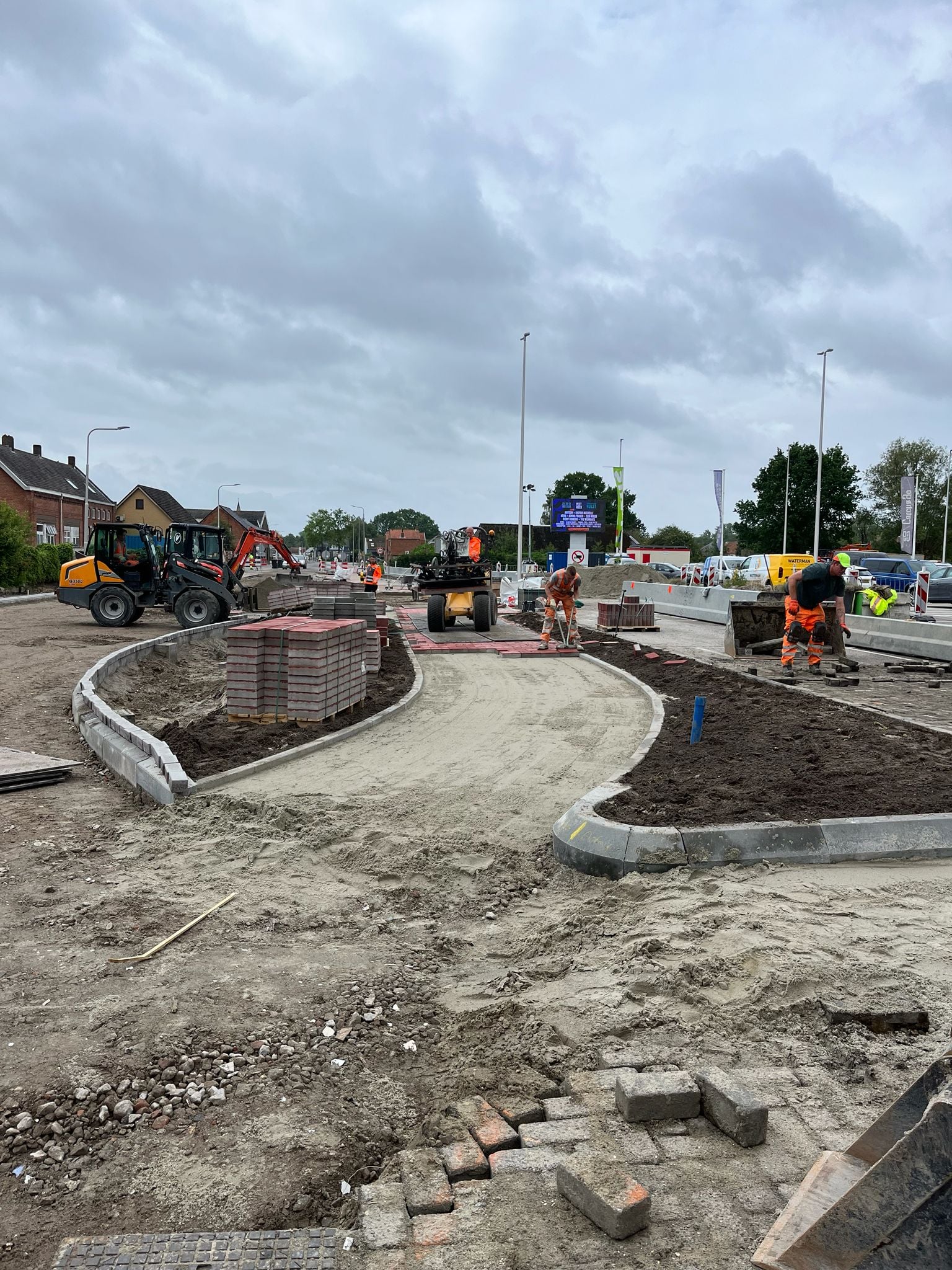

THV Plus Mangnus. Midden: rijrichting België, rechts: fietspad.
1 / 6
de bandenlijn aan de oostzijde was gisterenochtend al gereed!

Kapellebrug - Gentsevaart

May 19, 2026 • 5:37 PM

Er gebeurt veel op de Gentsevaart! 💪🏼

Wat allemaal? We nemen je mee voor een kijkje achter de schermen! [zie video]

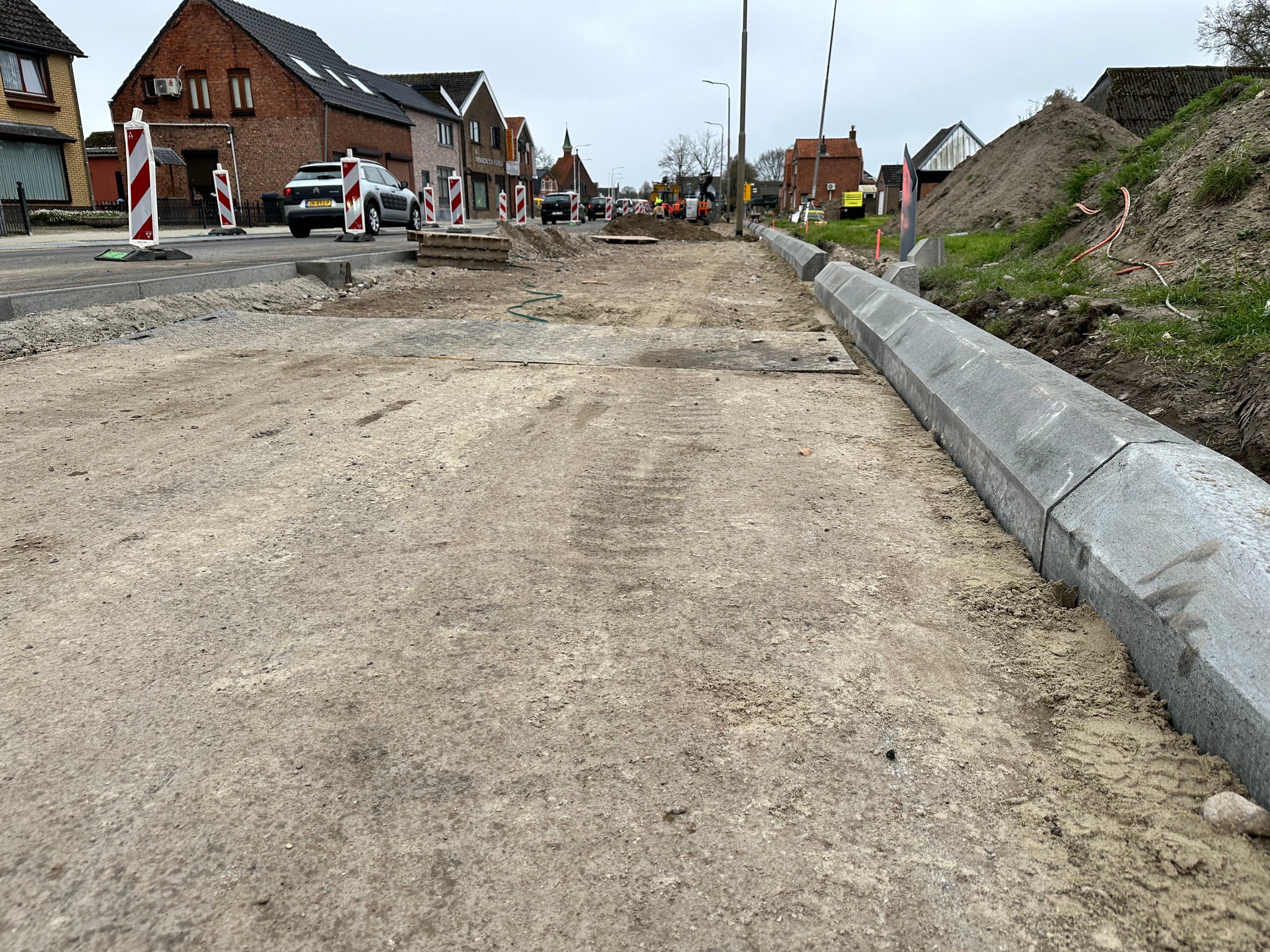

Deze week werken we het gehele werkvak bij Plus Mangnus uit. Dit betekent dat we het volledige werkvak afgraven en opnieuw opbouwen…

Deze week werken we het gehele werkvak voor de Plus MAngnus uit. Dit betekent dat we het gehele werkvak afgraven en opnieuw opbouwen!

Kapellebrug - Gentsevaart

May 18, 2026 • 5:10 AM

Eigenaren auto’s hzn-06-g en 70-jn-oh gezocht!

Willen de eigenaren van de auto’s met kentekens: hzn-06-g en 70-jn-oh ( momenteel geparkeerd op de Plus Mangnus parkeerplaats) hun auto zo snel mogelijk verzetten? Deze staat. Helaas in de weg voor onze werkzaamheden. Alva…

Kapellebrug - Gentsevaart

May 17, 2026 • 12:46 PM

🚧LET OP vanaf morgen afsluiting!

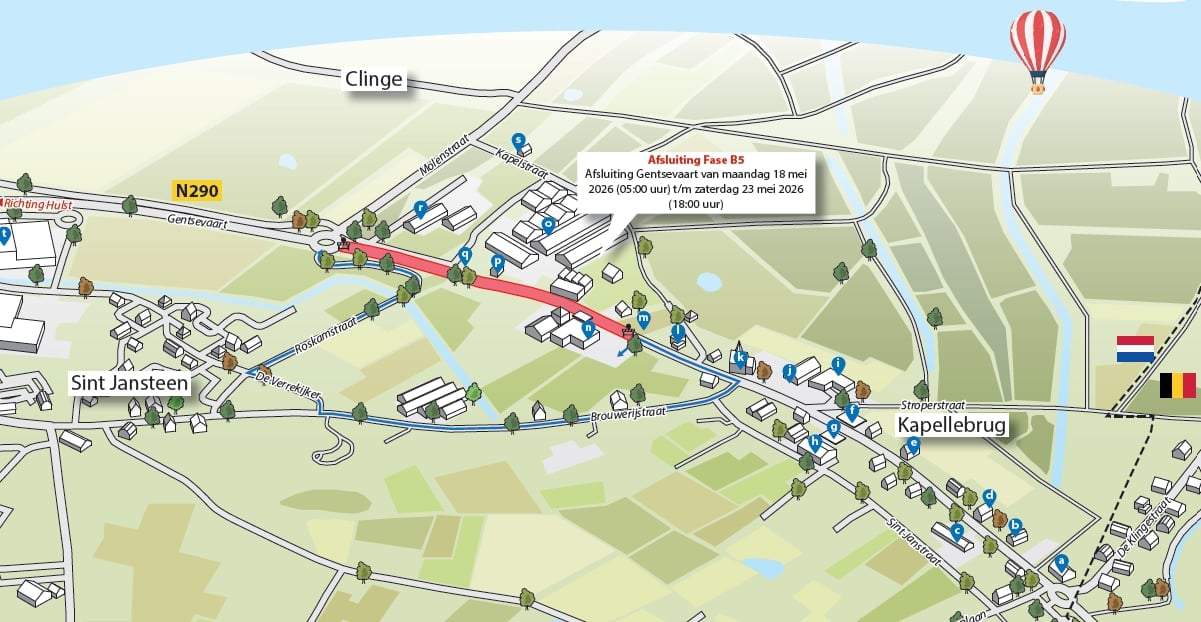

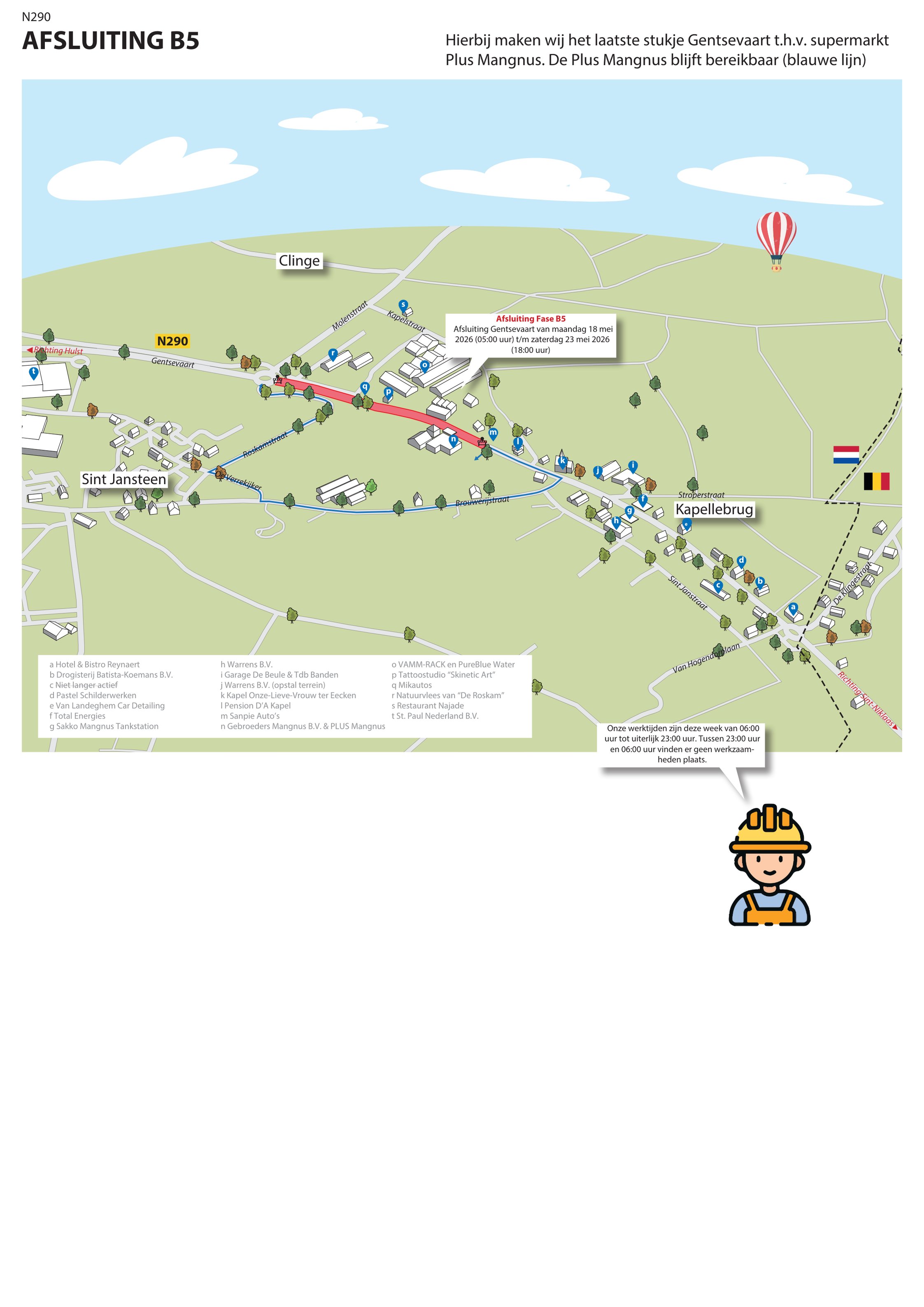

18 - 23 mei | afsluiting 2 Gentsevaart

Nieuwe rotonde Molenstraat - Plus Mangnus middelste inrit parkeerterrein.

Tijdens deze dagen maken we h…

Admin-uploaded image

Kapellebrug - Gentsevaart

May 14, 2026 • 6:41 AM

Verkeerslichtenvrij de Gentsevaart passeren! En terugblik eerste afsluiting🚦

De eerste afsluiting vorige week is goed verlopen! Het werk ging vlot en alle geplande werkzaamheden zijn goed uitgevoerd.

De politie heeft in de omliggende dorpen gecontroleerd op vra…

Kapellebrug - Gentsevaart

May 7, 2026 • 8:56 PM

Dag twee zit er op! 🚧

Ook vandaag hebben we hard doorgewerkt!

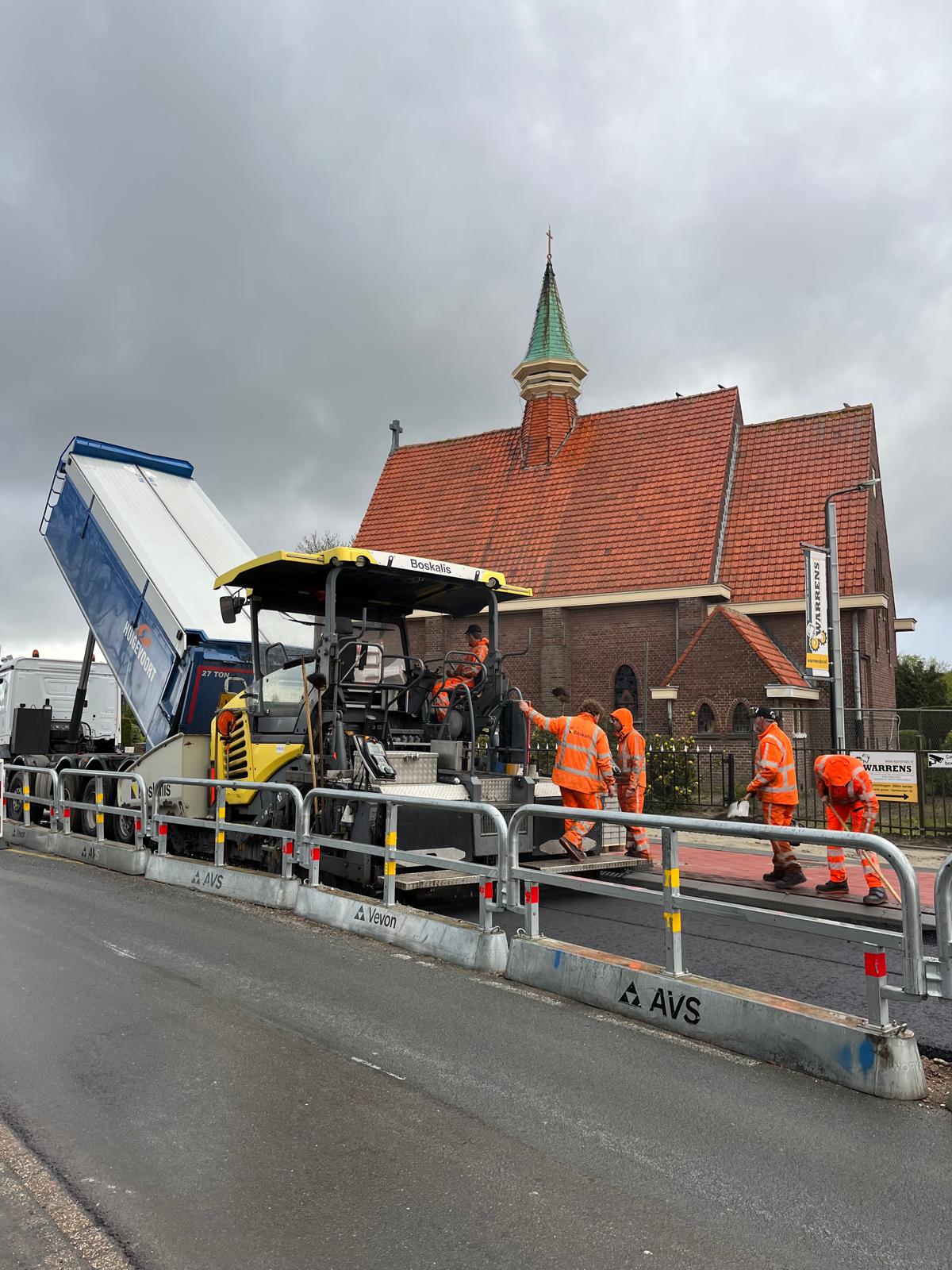

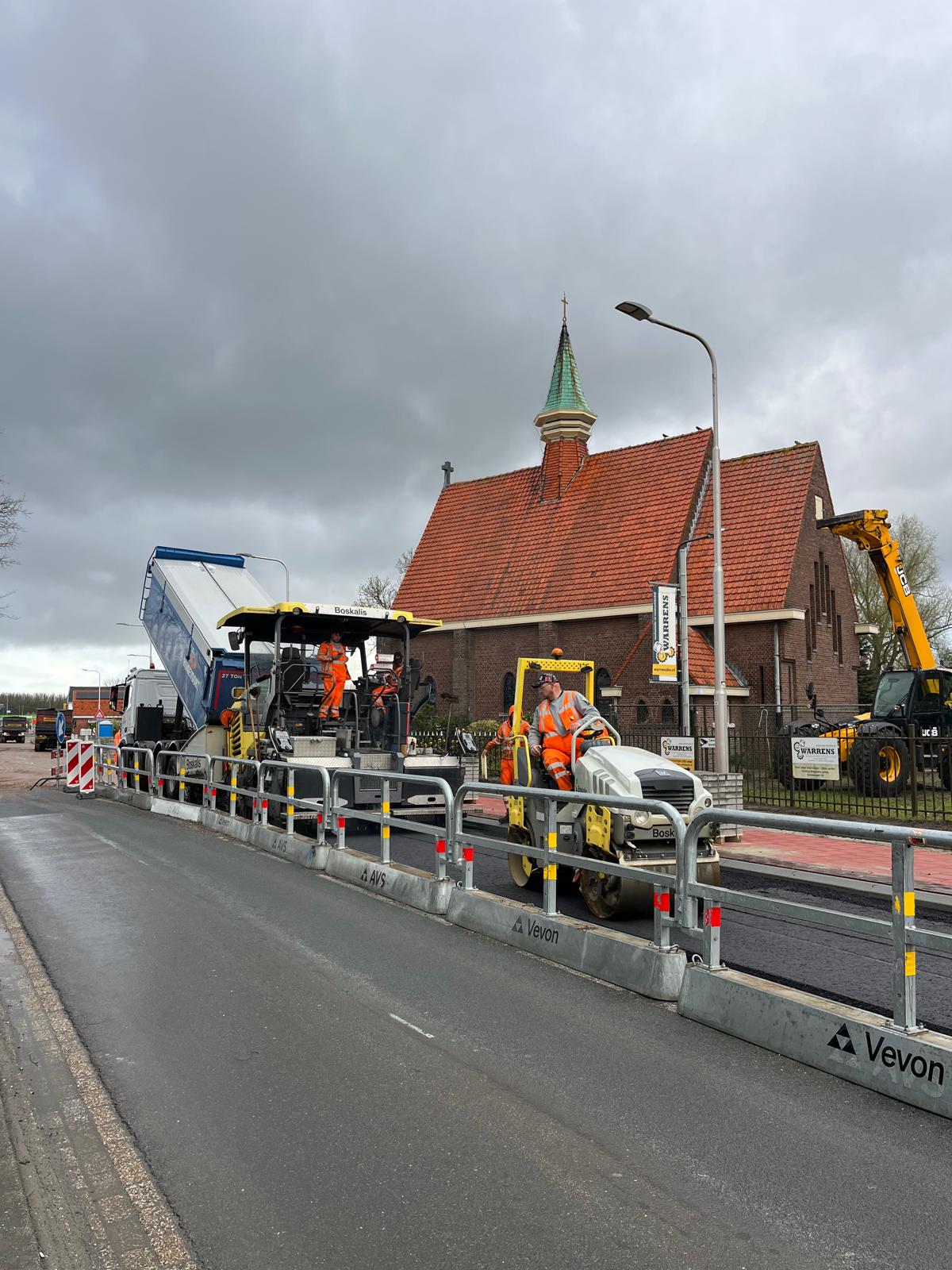

Vanaf de tankstations richting de Plus Mangnus zijn de onder- en middenlaag asfalt aangebracht.

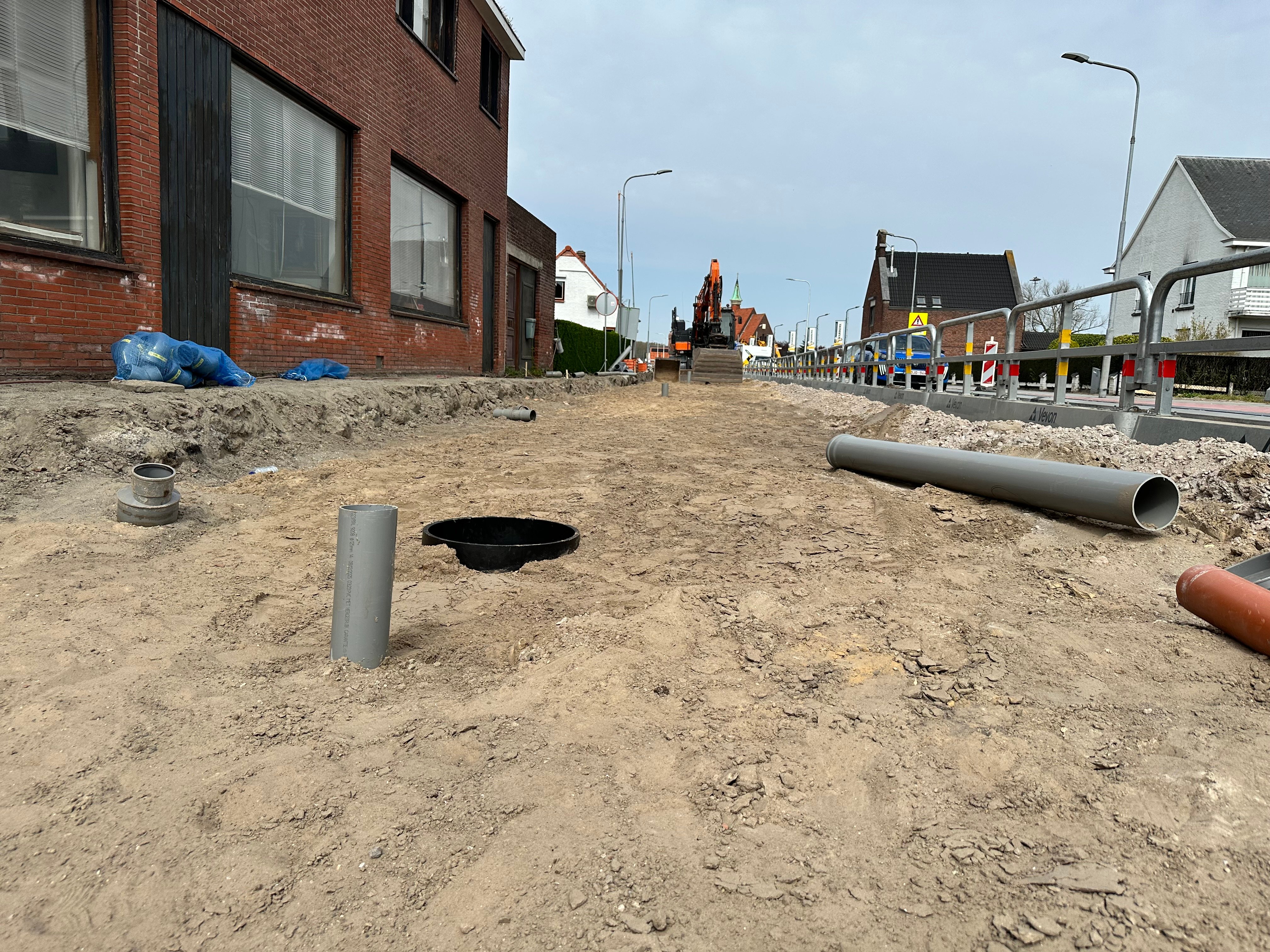

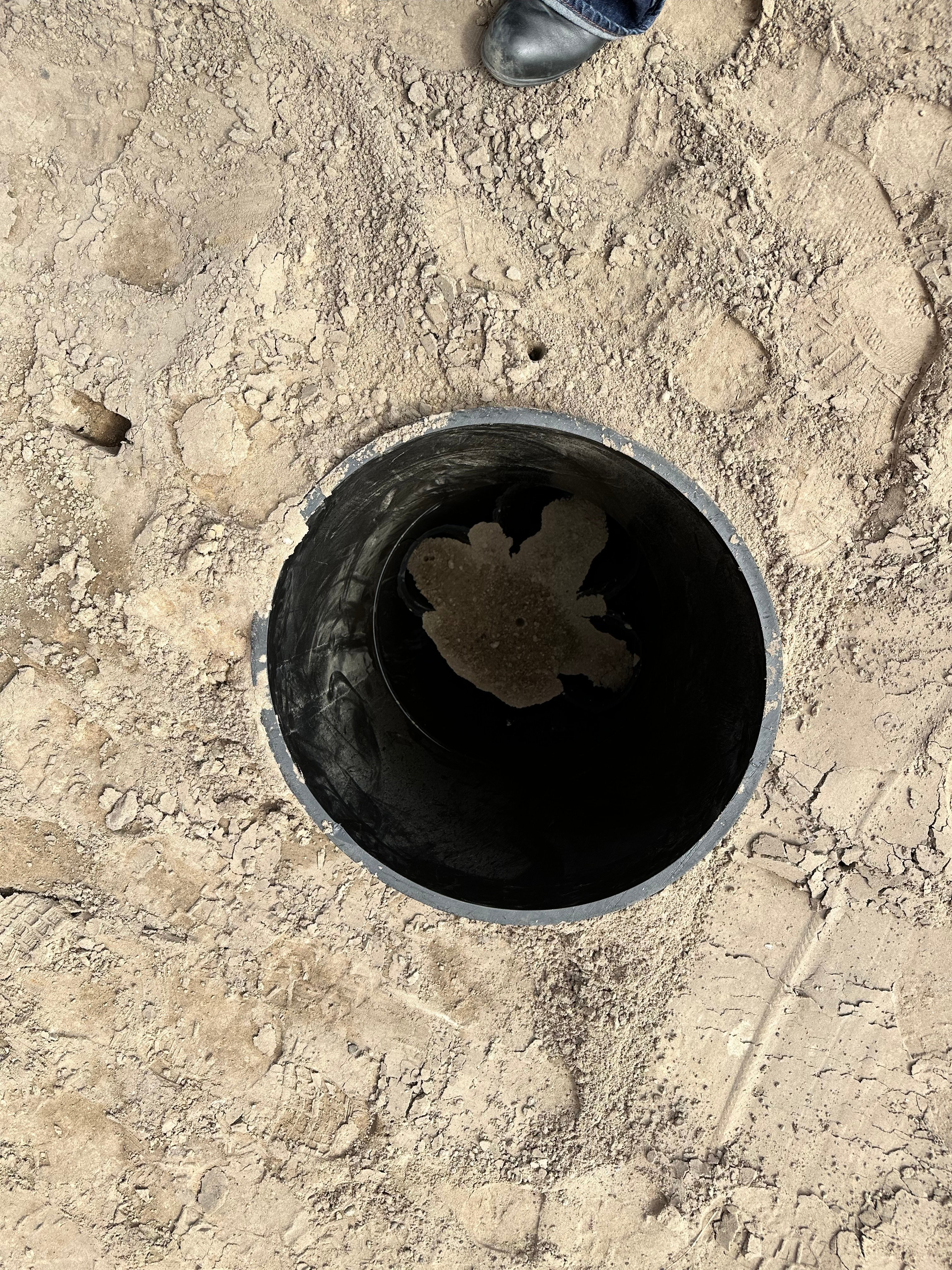

Ook het rioolwerk en de voorbereiding voor het fiets-voetpad tussen de Brouwerijstraat en de Sak…

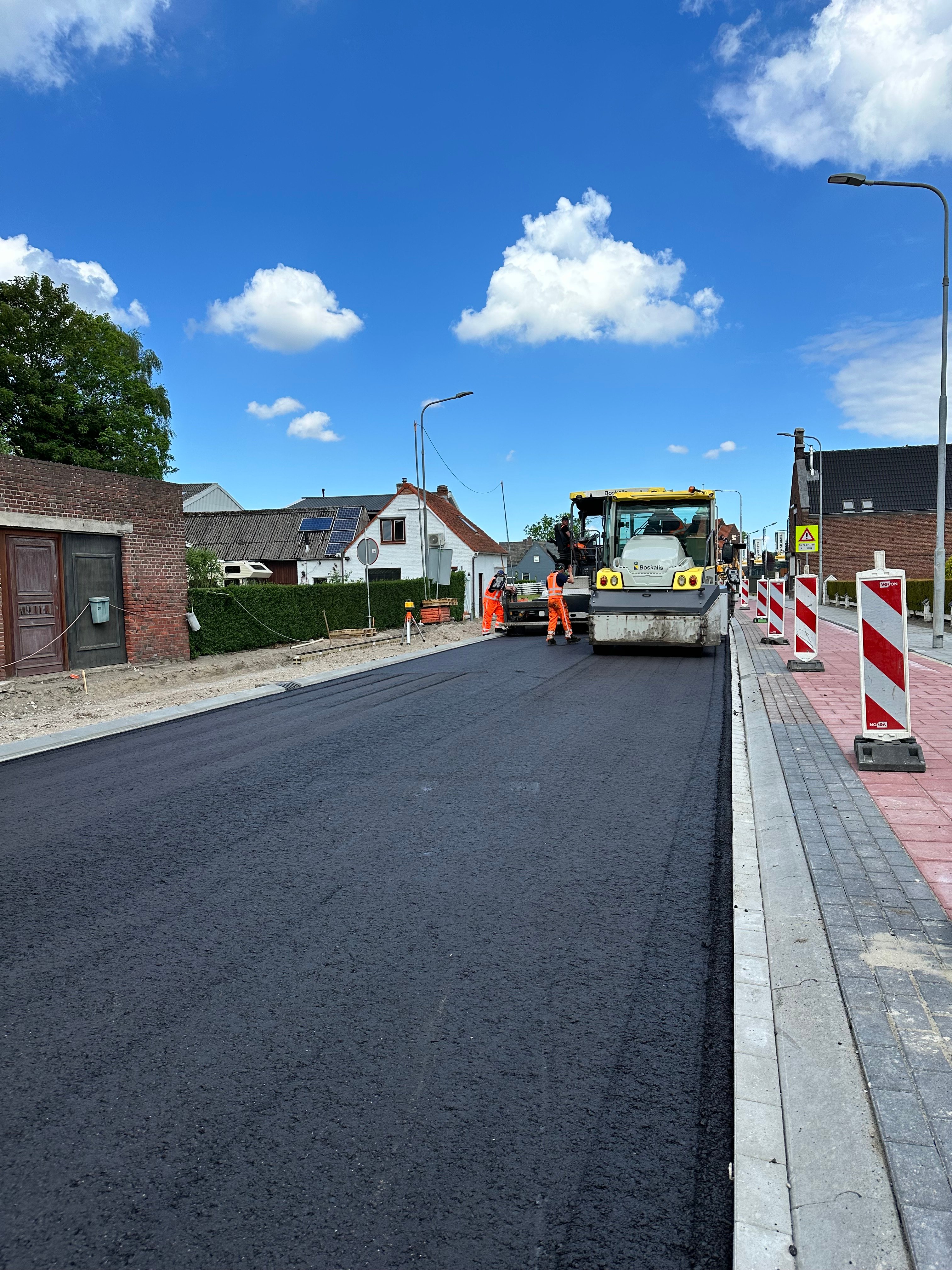

Huidige fase krijgt de eerste twee lagen asfalt. Half juni volgt de toplaag.

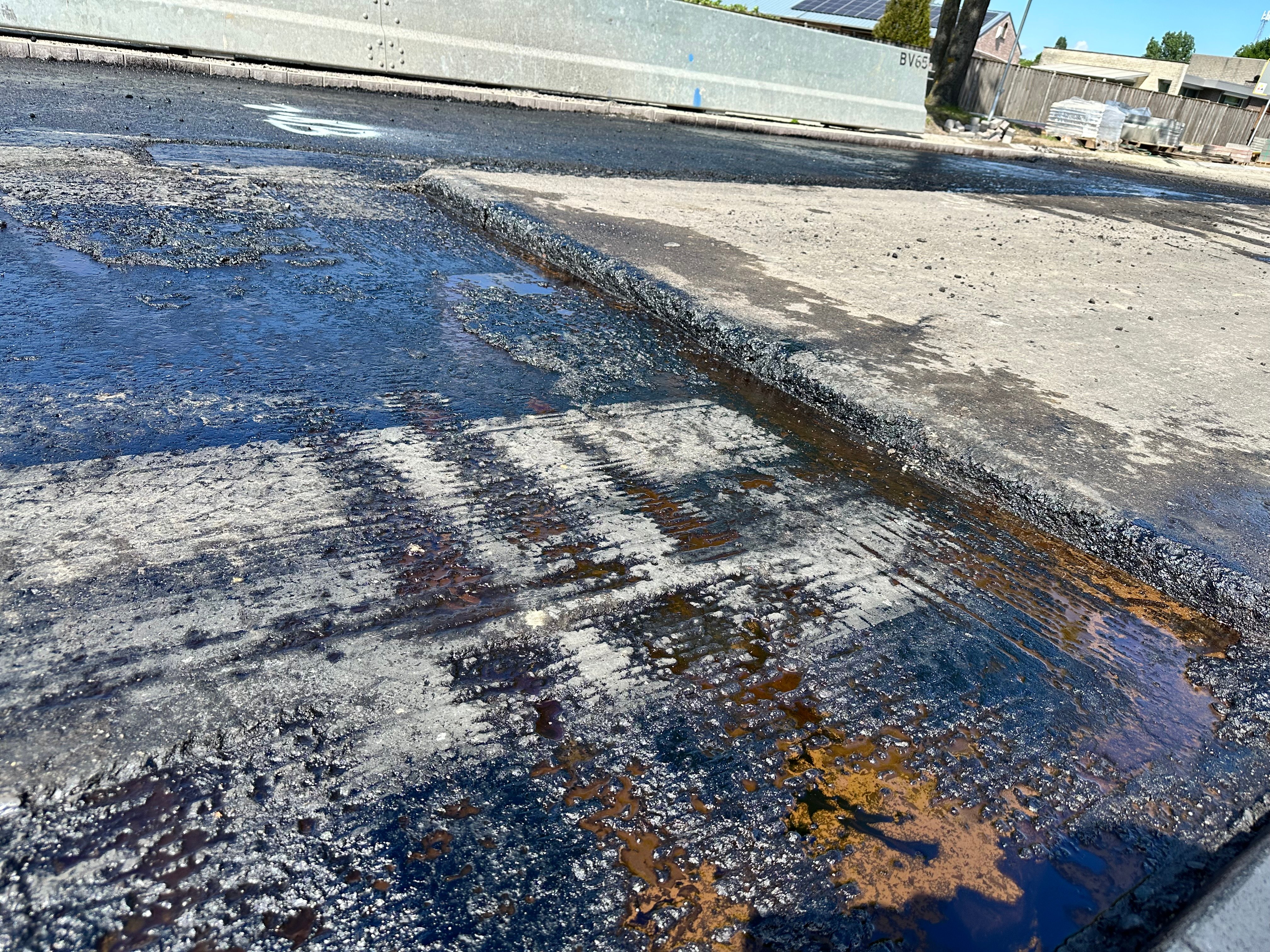

De kleeflaag zorgt voor een goede hechting van de asfaltlaag.

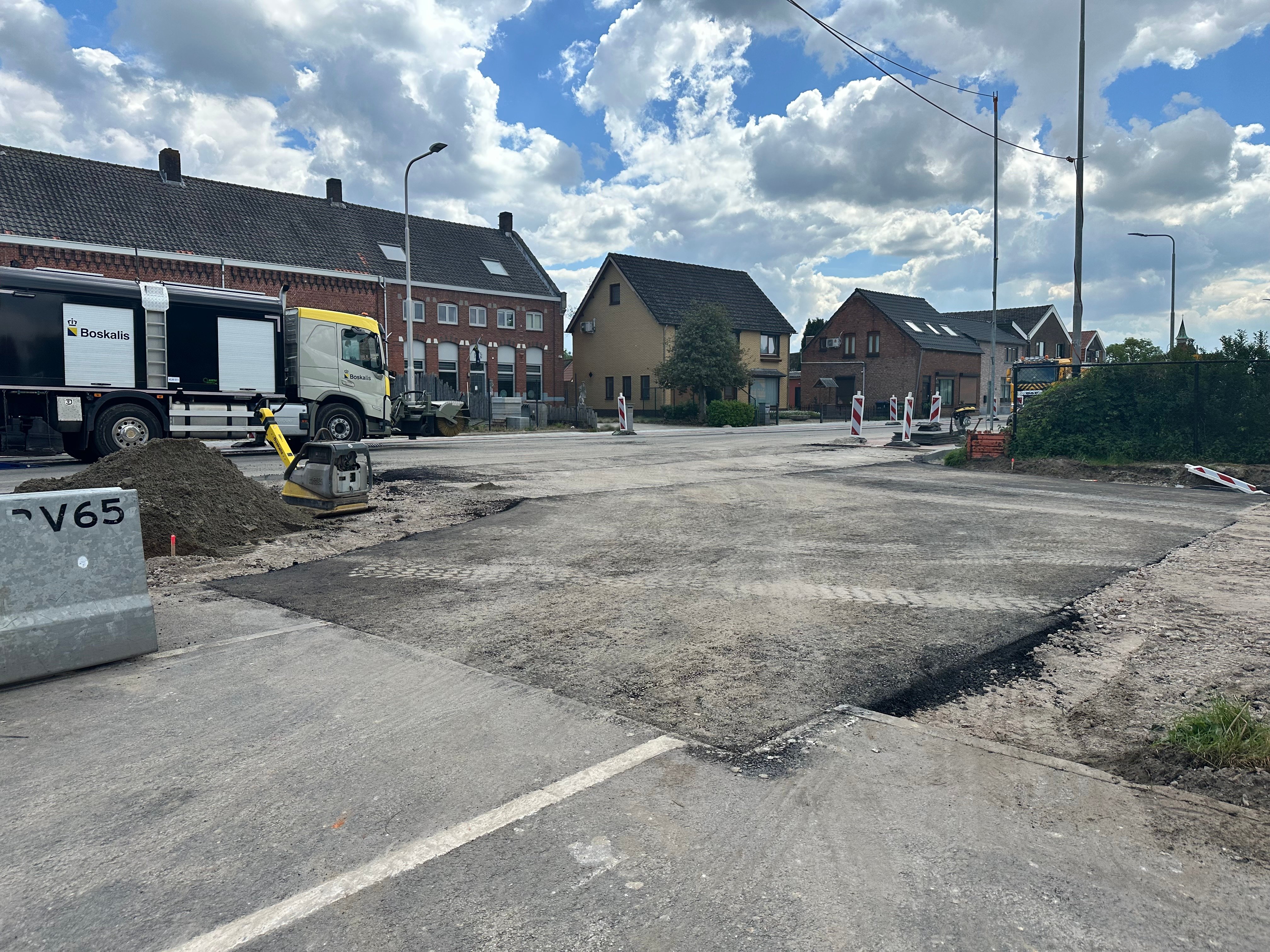

De nieuwe aansluiting voor de nieuwe inrit van Plus Mangnus en viswinkel is gemaakt!
1 / 5
Huidige fase krijgt de eerste twee lagen asfalt. Half juni volgt de toplaag.

Kapellebrug - Gentsevaart

May 6, 2026 • 6:40 PM

Drukte op de eerste dag van de afsluiting 👷🏼‍♂️

Het nieuwe fietspad in fase A heeft zijn deklaag asfalt gekregen! Ook zijn de middengeleiders ter hoogte van de grens, de oude Klimorama en Brouwerijstraat aangebracht.

Ook had het winterweer op sommi…

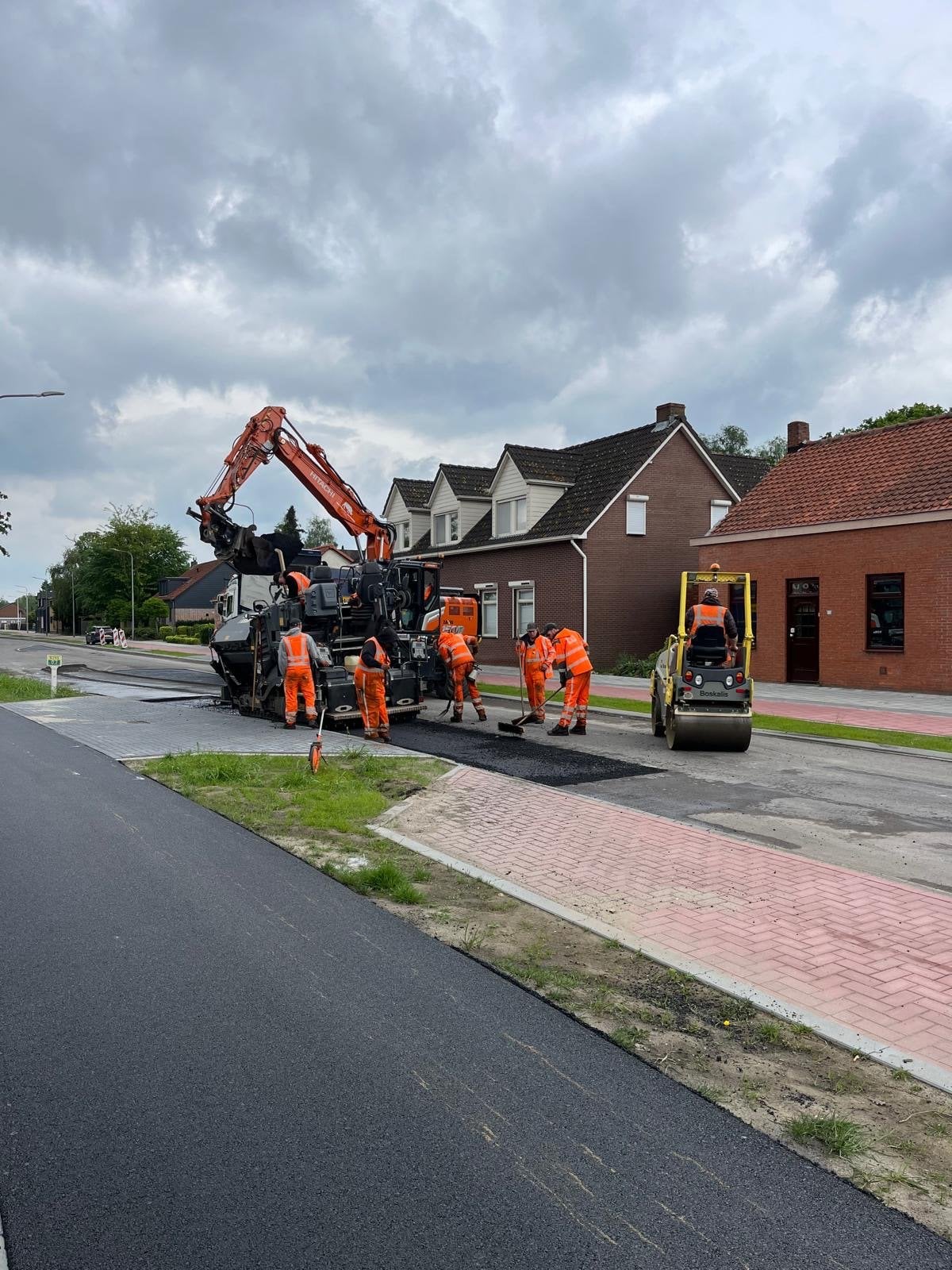

Herstelwerk asfalt

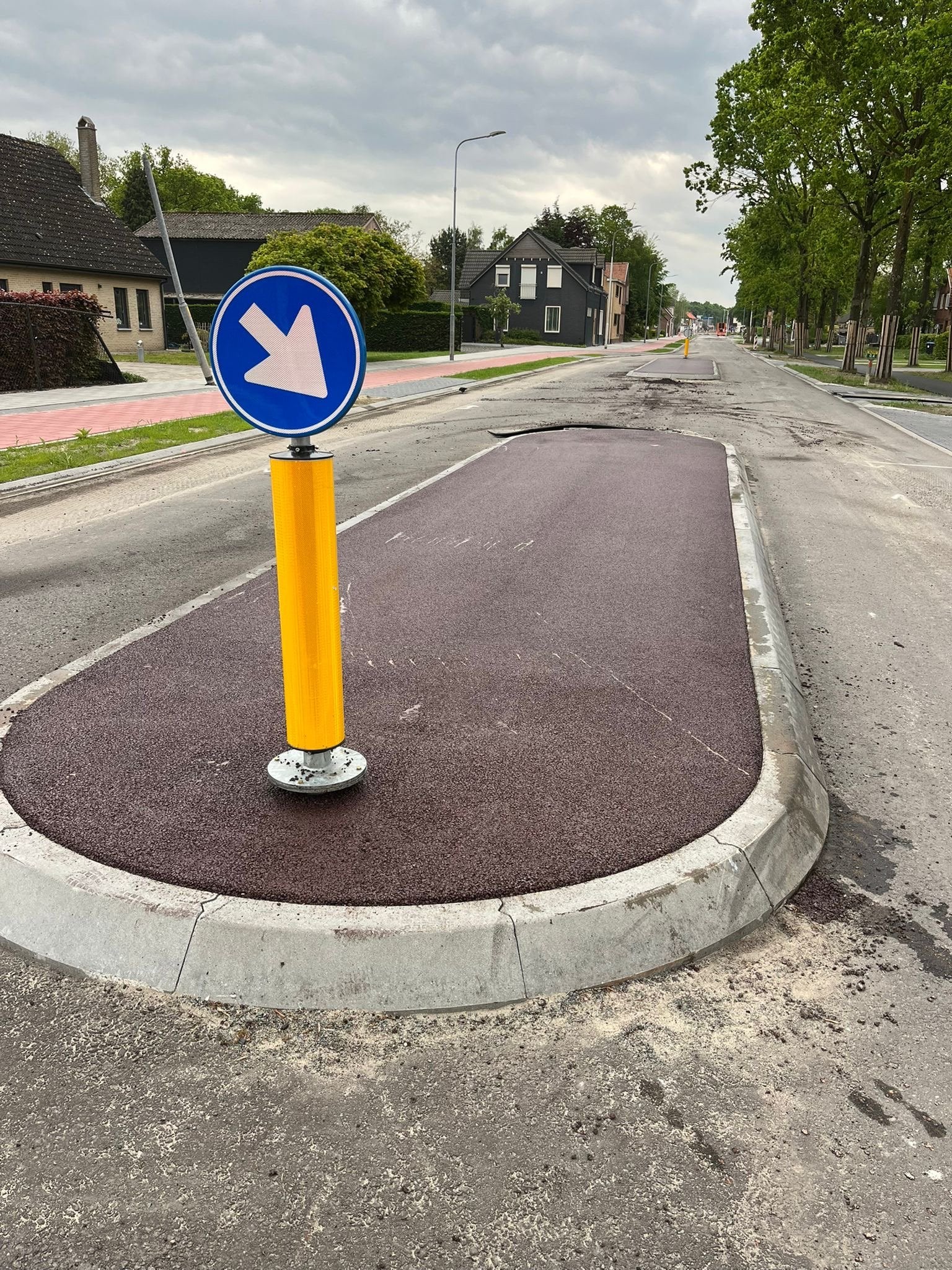

Middengeleider

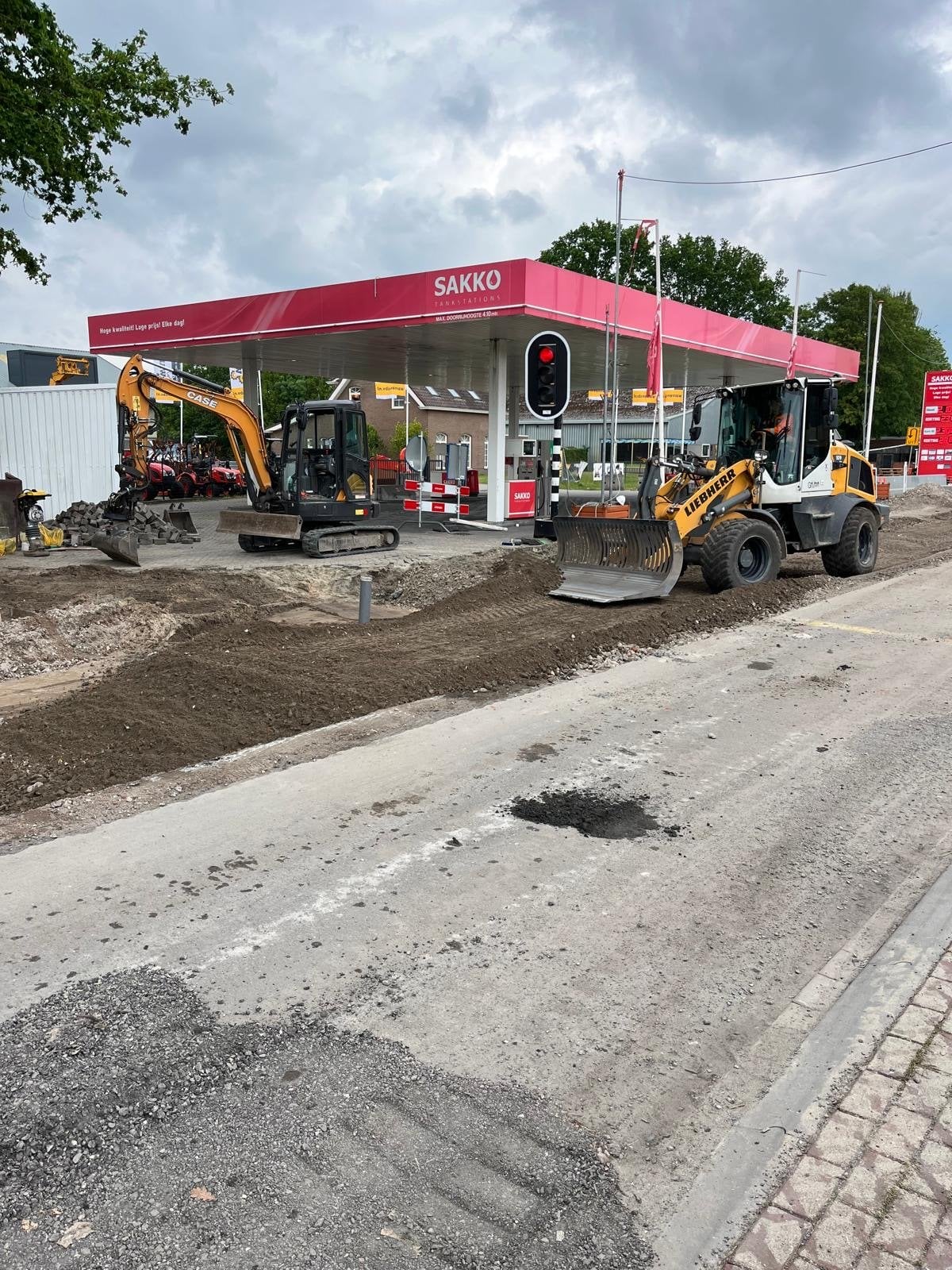

Opbreken. Rioolaanleggen en fundering aanbrengen

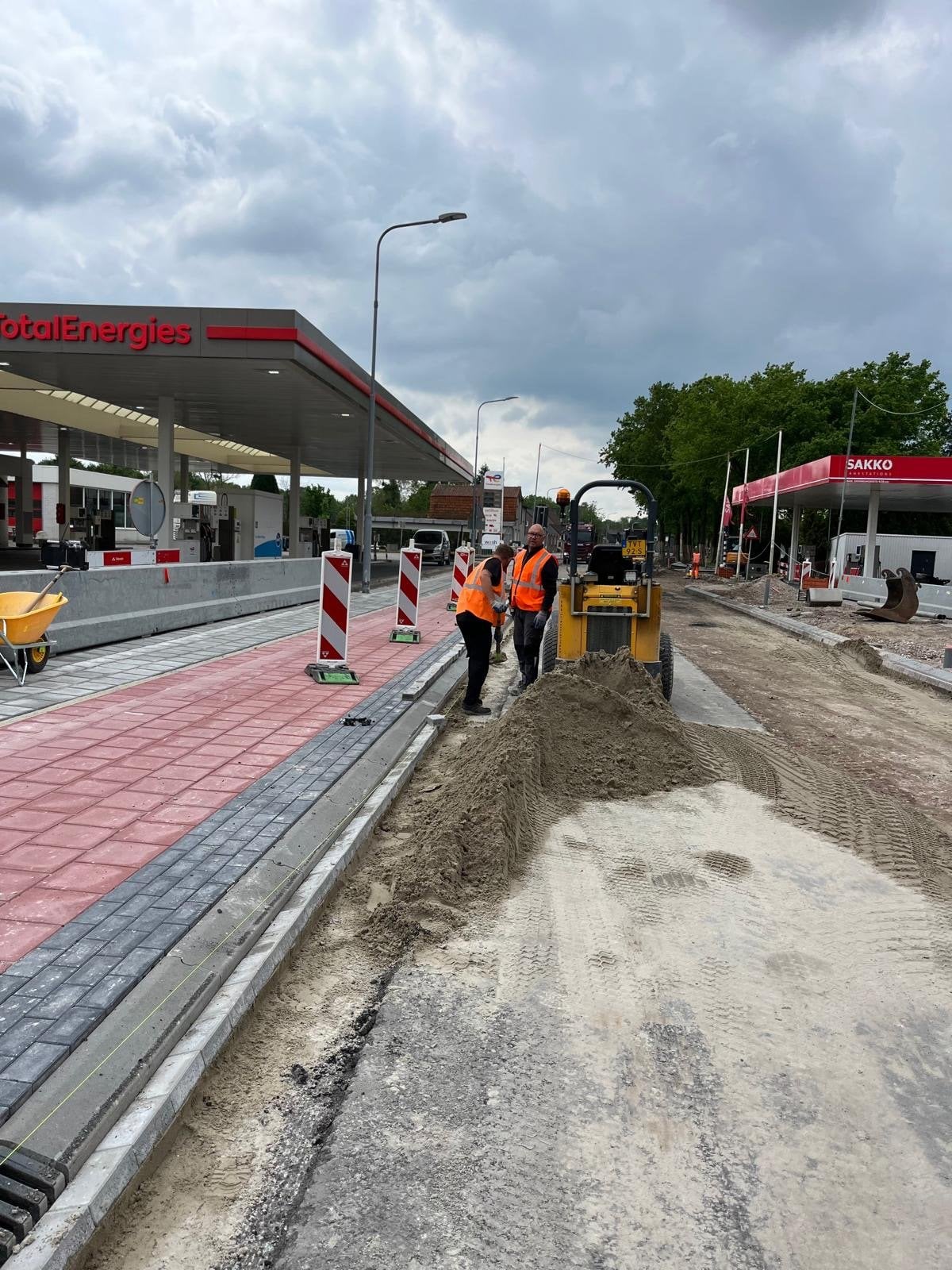

Aanbrengen goten

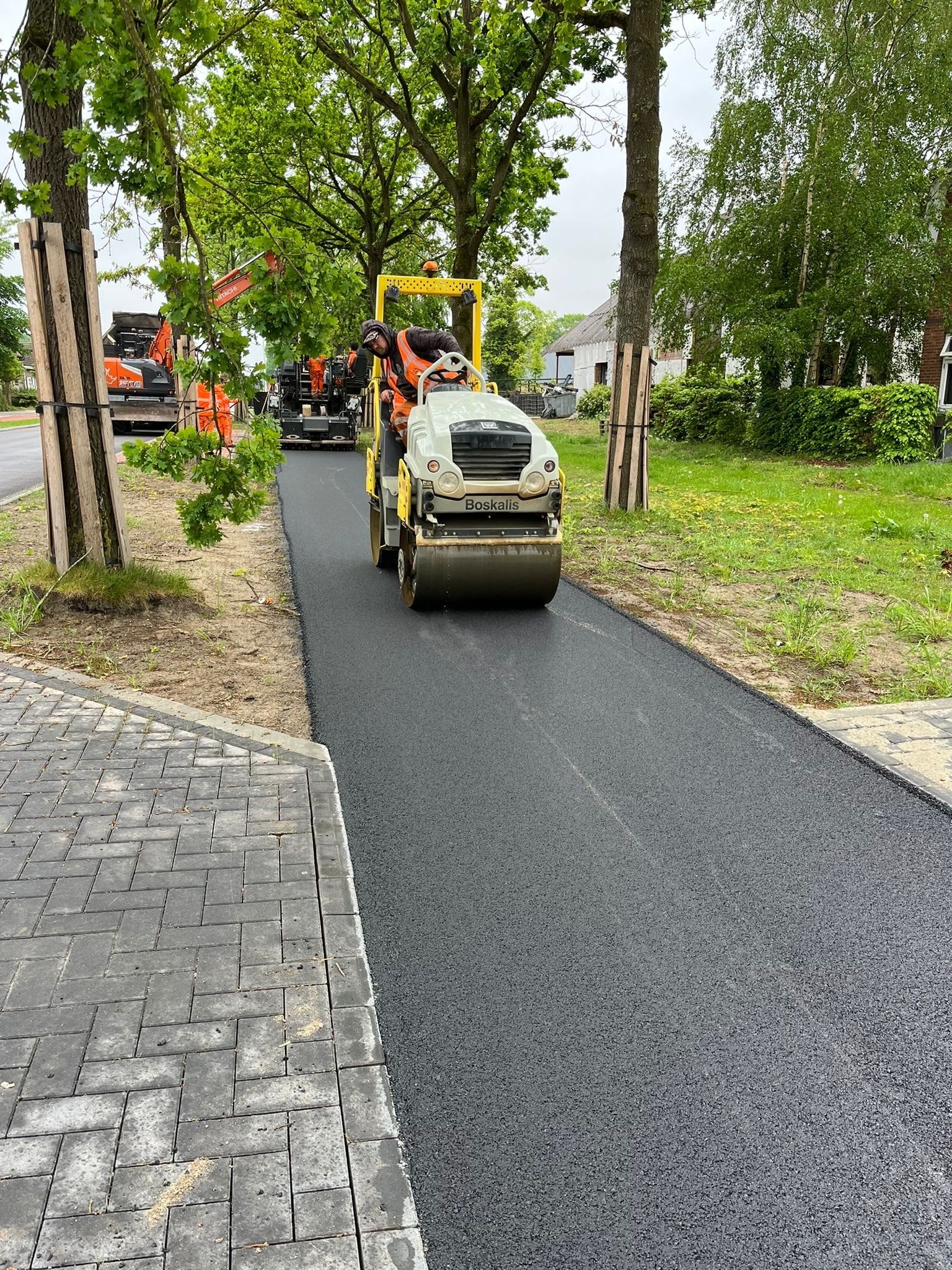

Toplaag asfalt van het fietspad!
1 / 5
Herstelwerk asfalt

Kapellebrug - Gentsevaart

May 5, 2026 • 5:01 PM

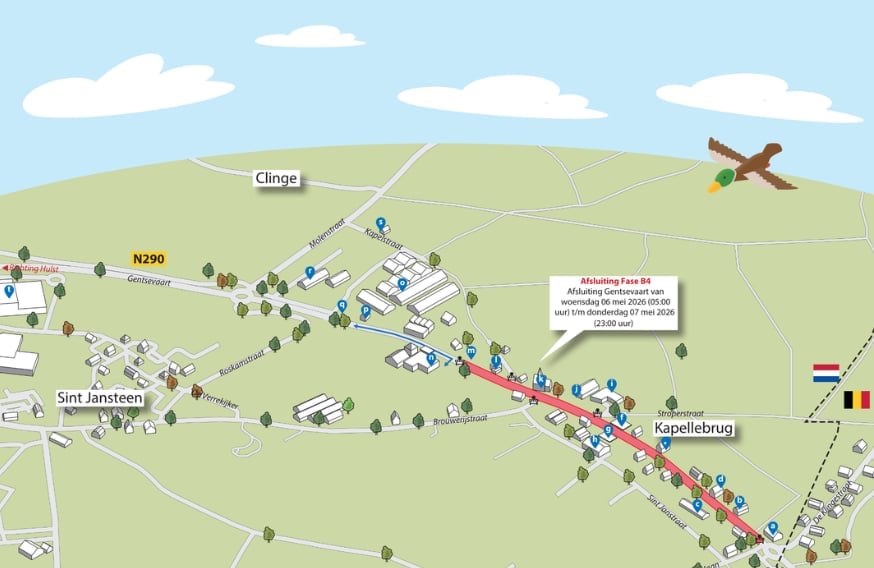

🚧LET OP! Morgen en overmorgen: afsluiting 1 Gentsevaart

Plus Mangnus zuidelijke inrit parkeerterrein tot de rotonde op de grens met België is van 6 mei 6u tot en met 7 mei 23u niet toegankelijk.

Morgen en overmorgen maken we de huidige asfaltl…

Kapellebrug - Gentsevaart

May 4, 2026 • 5:35 AM

[bewoners aan afsluiting 1] Auto's even zijde Grens België - Sakko

Aan de even zijde (westzijde) voeren we op dinsdag 5 mei voorbereidende werkzaamheden uit aan het asfalt van het fietspad. Daarom is o…

Kapellebrug - Gentsevaart

May 3, 2026 • 9:49 AM

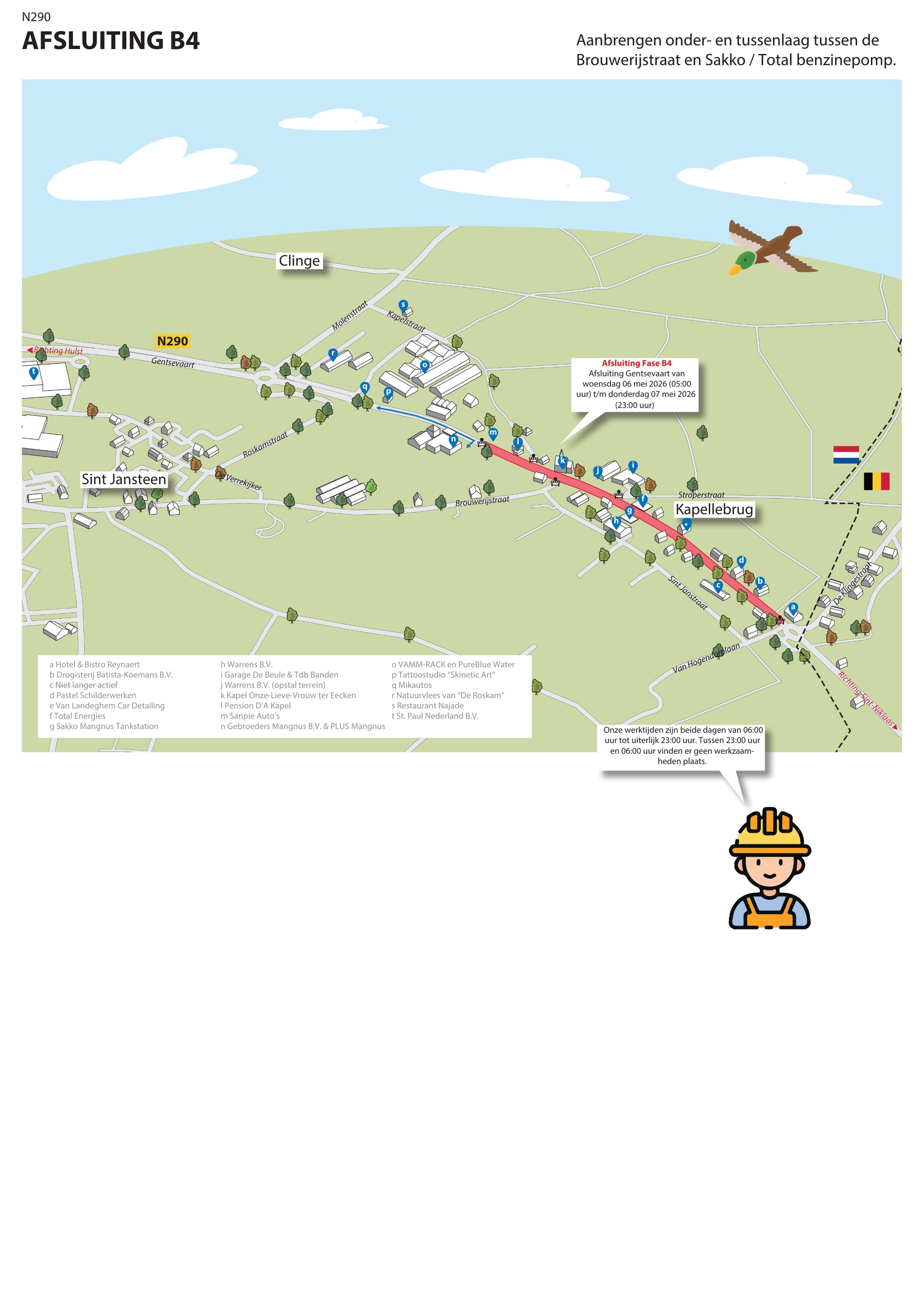

Informatie afsluiting 1 | Woensdag 6 +donderdag 7 mei

Woensdag en donderdag is het zover: de eerste afsluiting van de Gentsevaart. Hierbij een korte weergave van de afsluiting en praktische informatie.

Afsluiting 1 - Plus Mangnus zuidelijke inrit parkeerterre…

Admin-uploaded image

Kapellebrug - Gentsevaart

April 30, 2026 • 7:44 PM

Nieuwe bocht Brouwerijstraat zichtbaar!

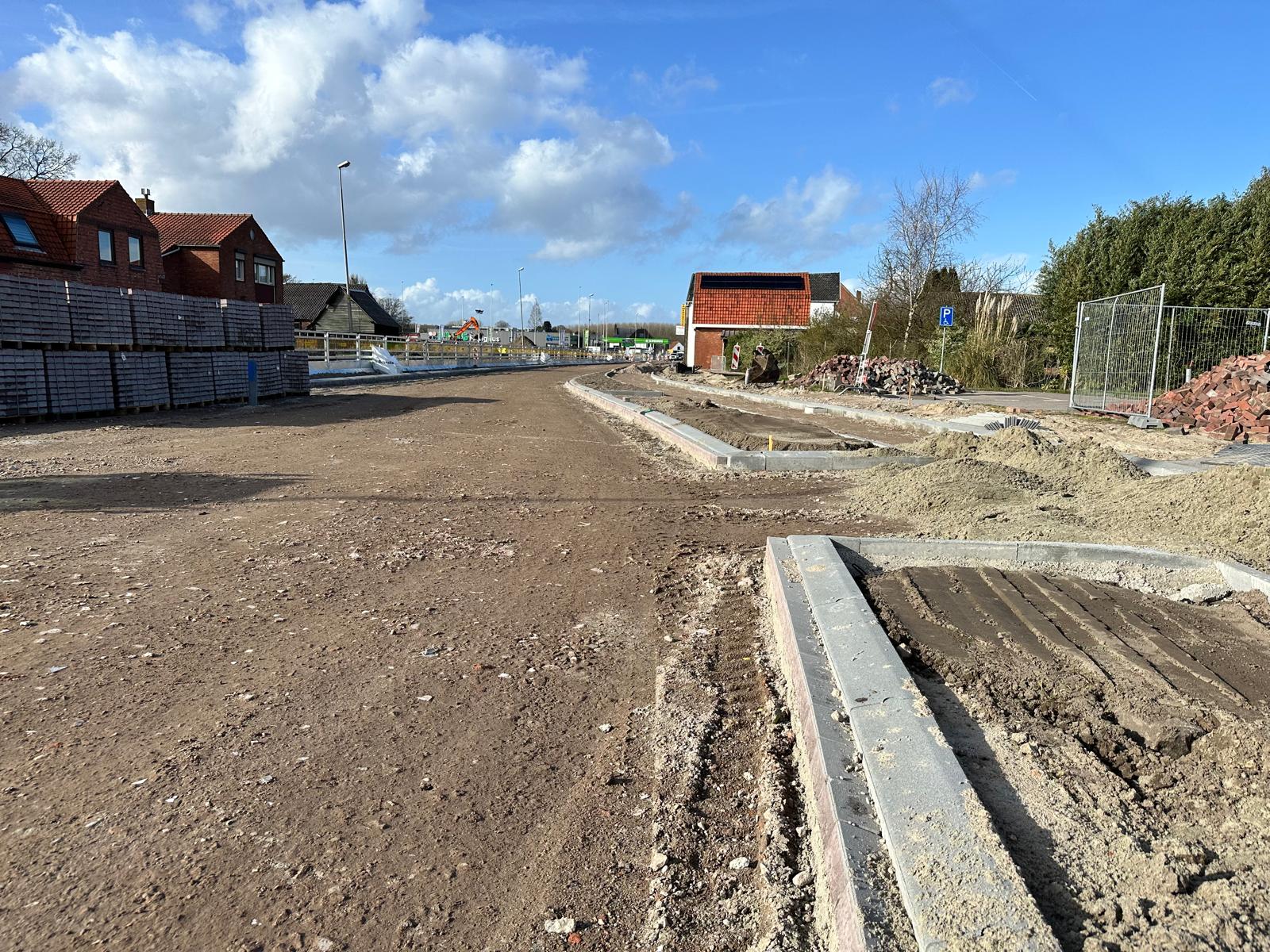

Inmiddels is ook dit gedeelte van de Gentsevaart steeds beter te zienhoe het zal worden! De bandenlijnen staan en ook het opbouwen van de rijbaan en fiets-voetpaden is begonnen [zie foto's voor uitleg]. De voet- en fietspaden van…

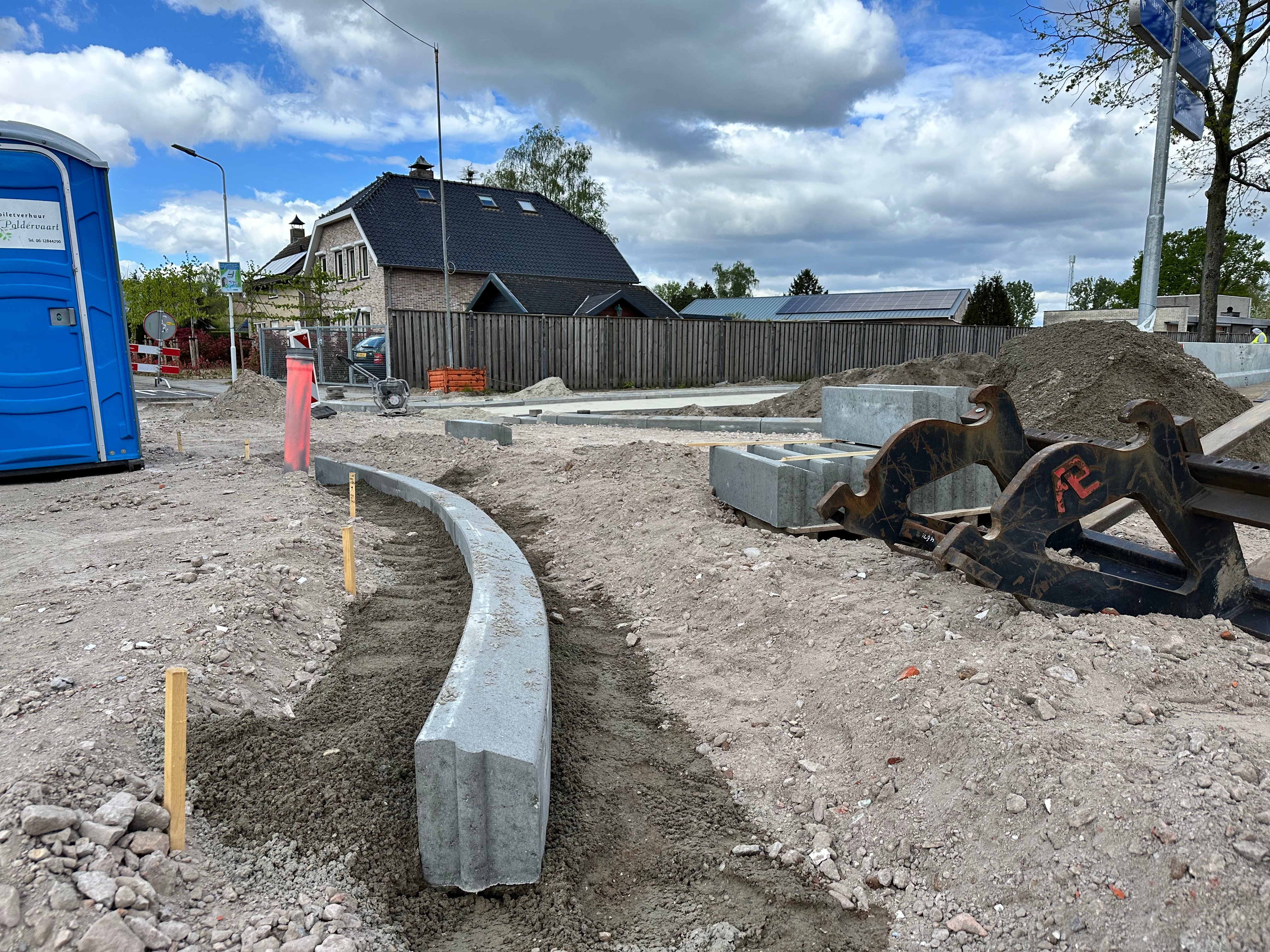

Bocht vanaf Gentsevaart naar Brouwerijstraat.

Links de rijbaan, midden het fietspad en rechts het trottoir. Je ziet de rijbaan het diepst liggen. Hier komt een dikkere laag fundering op. Dit omdat hier zwaarder verkeer op zal rijden dan op het fiets- en voetpad.

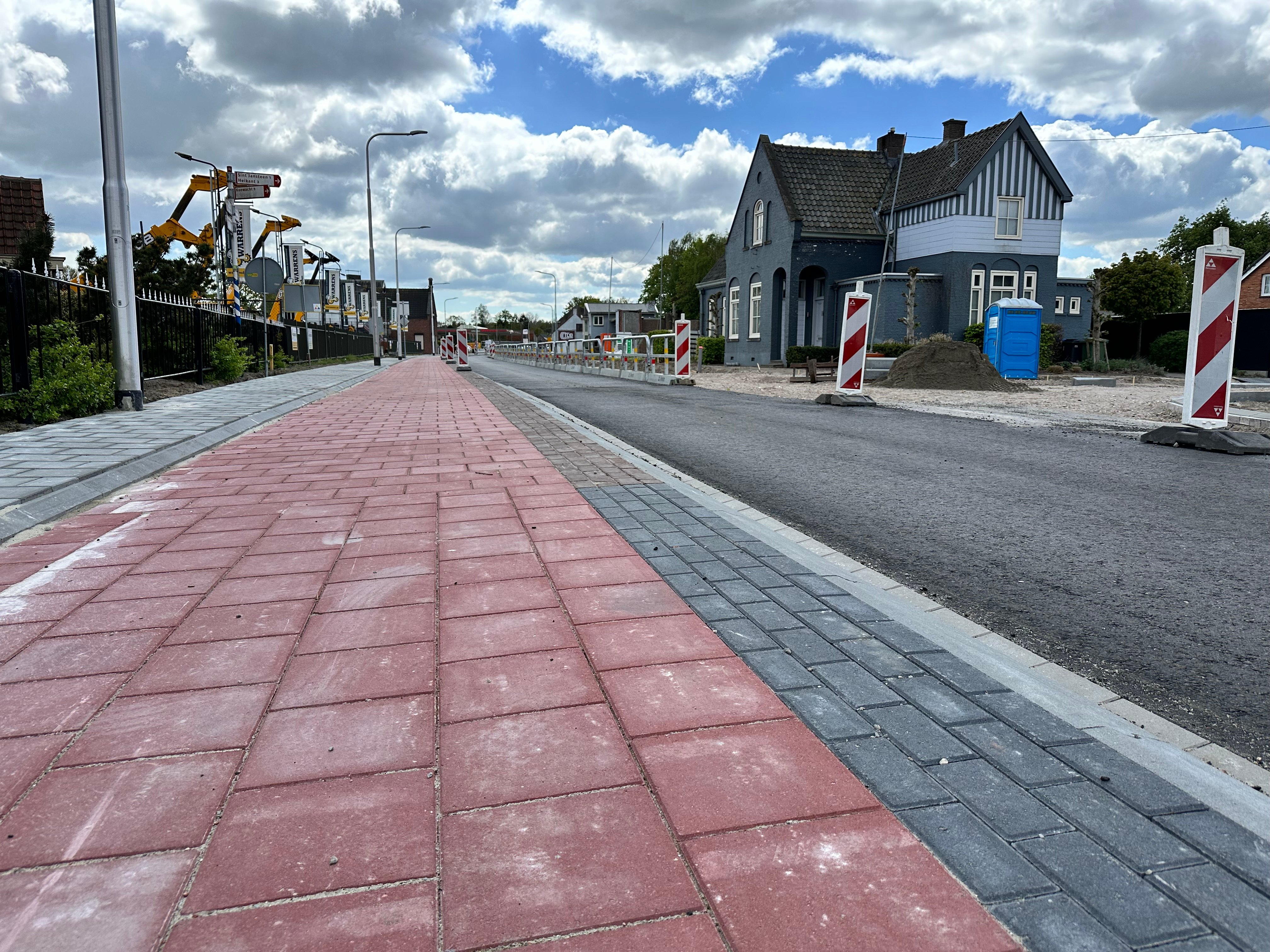

Fietspad en voetpad tussen grens en parkeerterrein Plus is gereed.

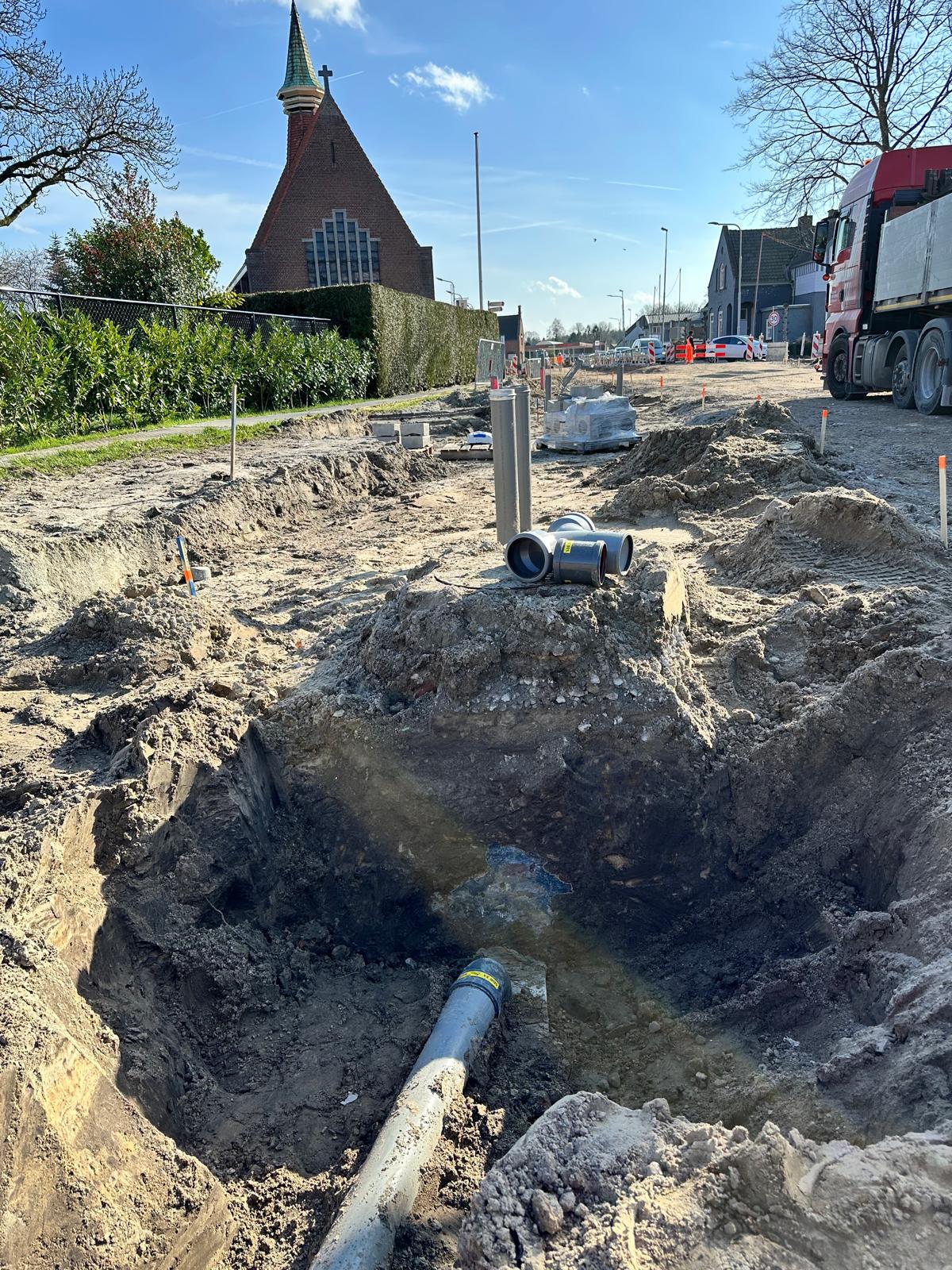

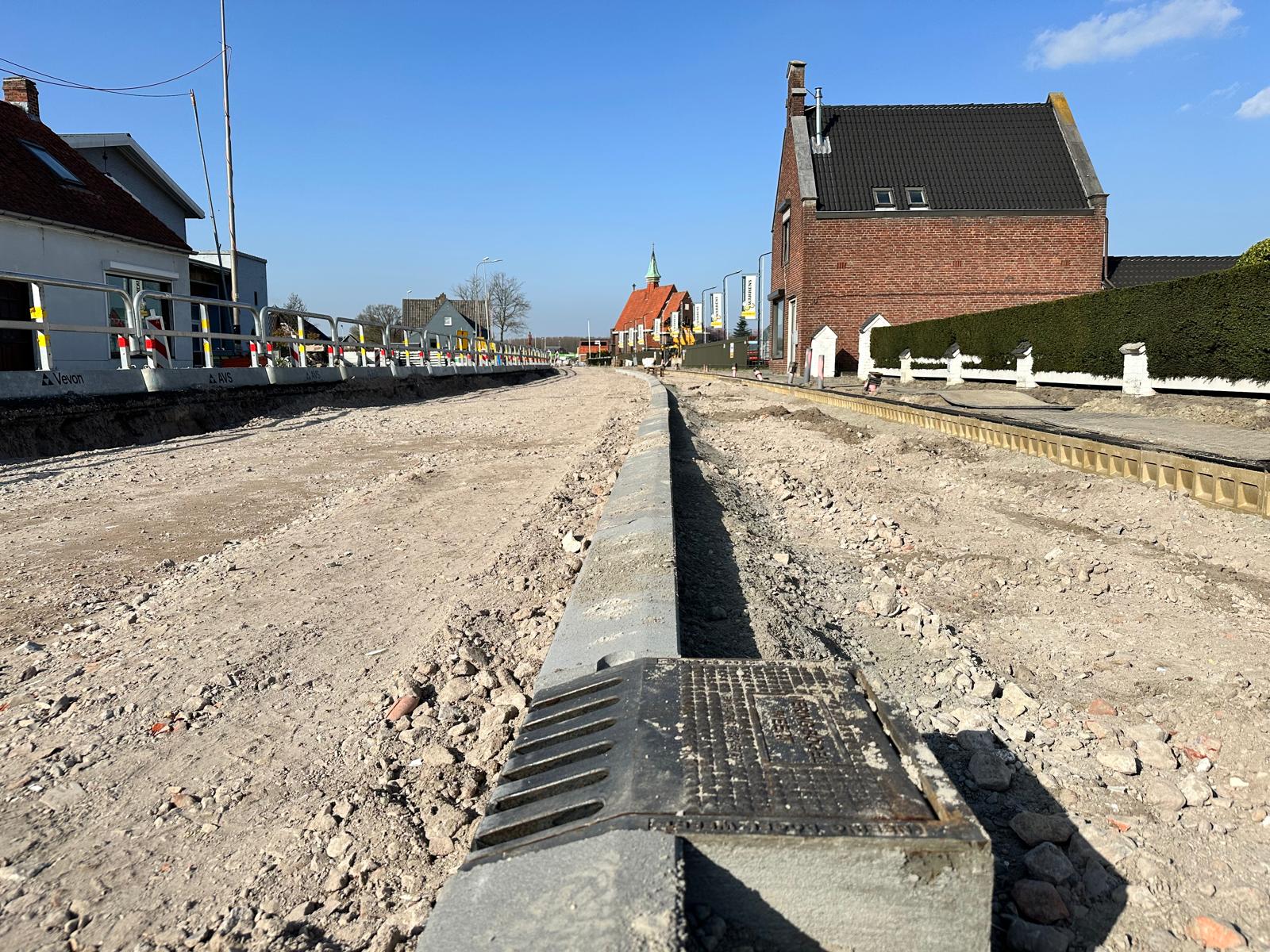

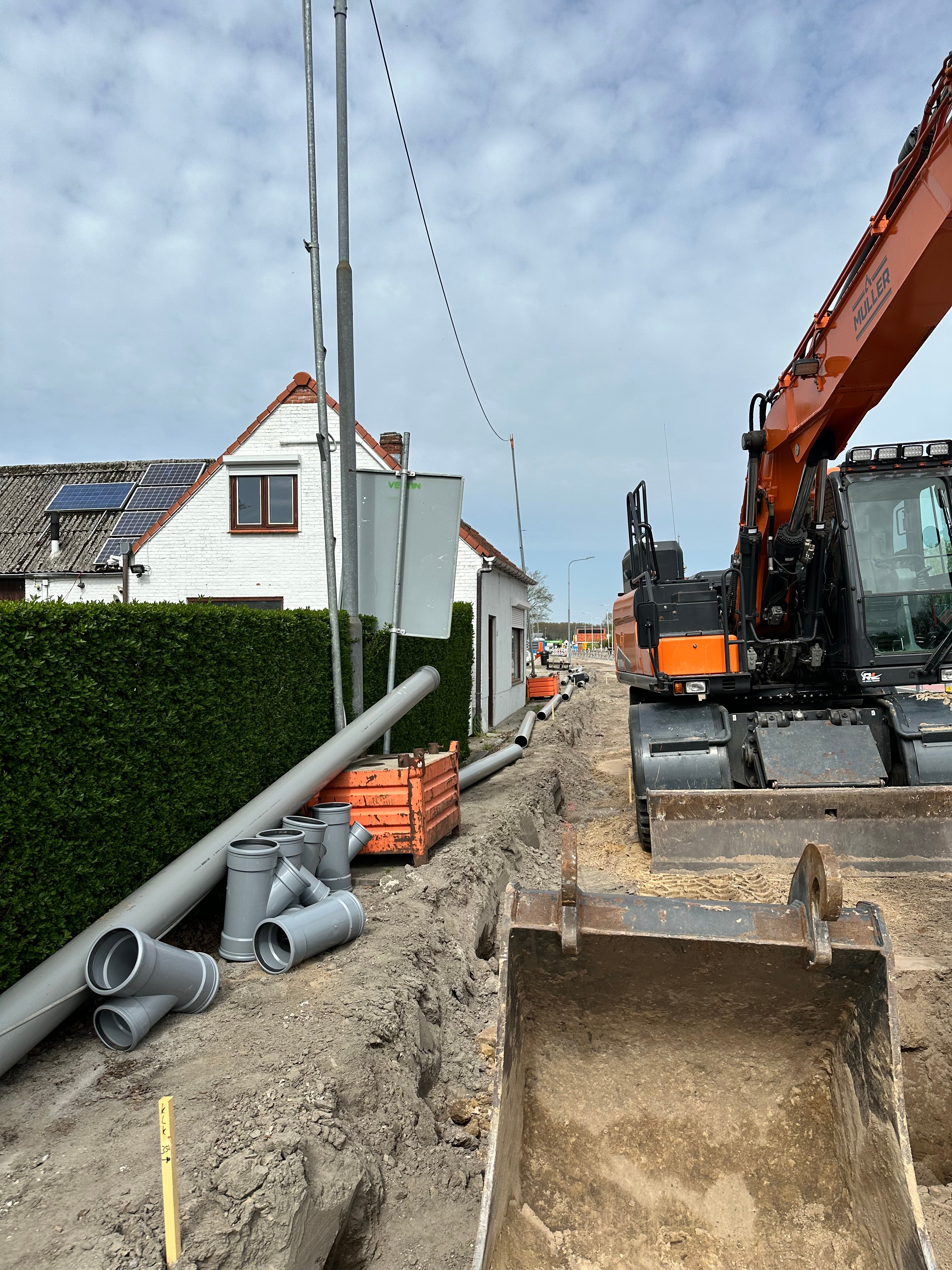

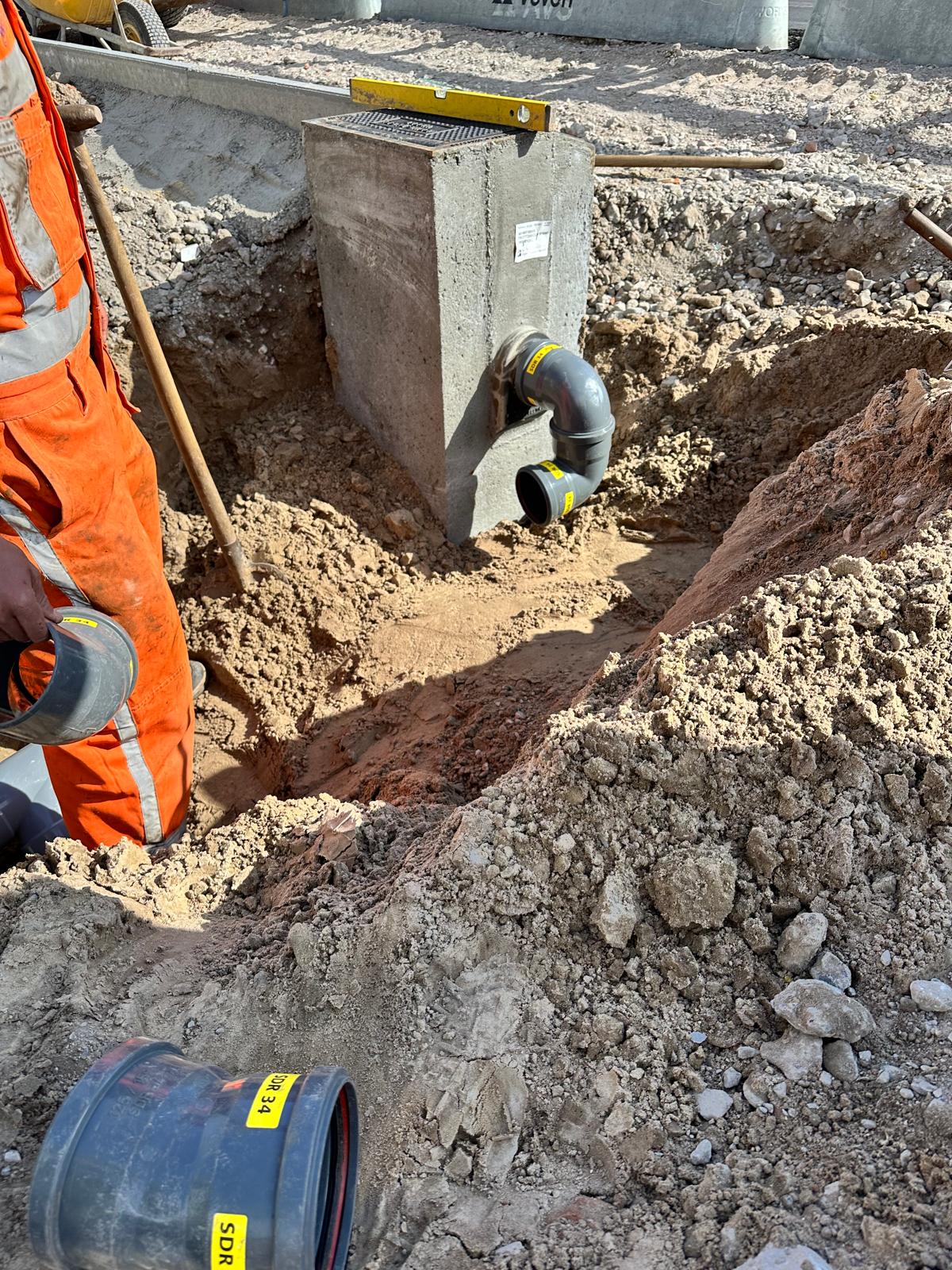

Het rioolwerk tussen de Sakko en Brouwerijstraat gaat goed verder! Hier zie je een kolk.

De warme temperaturen zorgen ervoor dat het gras in fase A en D flink groeit! Dit geeft een fris zicht.
1 / 5
Bocht vanaf Gentsevaart naar Brouwerijstraat.
