Bunnik Group voert werkzaamheden uit in uw wijk.
Wat gaan we doen?
De kruising Dr. A. Schweitzerstraat/Vierambachtsstraat is weer open. We zijn nu bijna klaar. Wat gaat er nog gebeuren:
De kruising Dr. A. Schweitzerstraat/Vierambachtsstraat is weer open. We zijn nu bijna klaar. Wat gaat er nog gebeuren:

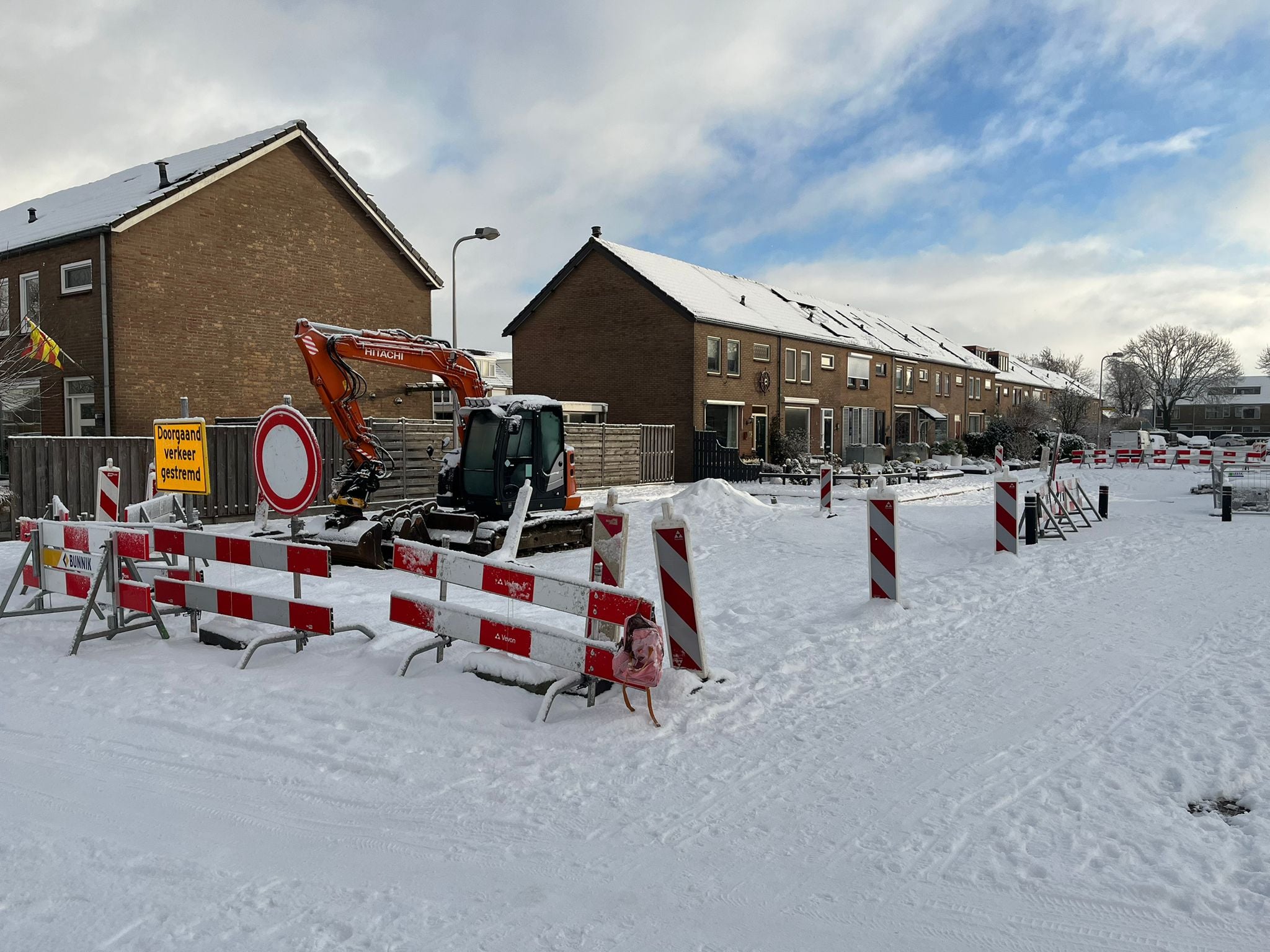

Afgelopen dinsdag is er vanwege de vorst niet of nauwelijks gewerkt aan de kruising Vierambachtsstraat/Dr.A.Schweitzerstraat. Helaas lukt het daarom niet om vandaag de kruising open te stellen. We verwachten dat de kruising aanstaande maandag of dinsdag weer open is.
Eind van de week is de Vosholstraat (tussen de Dr. A. Schweitzerstraat en Hoogerheidestraat) weer open. We starten maandag 2 februari met de kruising Vierambachtsstraat/Dr. A. Schweitzerstraat. Die is tot9 of 10 februari afgesloten.
Vrijdag 23 januari schuimt Bunnik Groep het oude riool vol. Aanwonenden hebben hierover een bewonersbrief ontvangen, deze werkzaamheden duren 1 dag.
Goed om alvast te weten:
Van maandag 2 februari tot en met vrijdag 6 februari is de kruising Dr.A.Schwei…
Read moreVanwege de weersomstandigheden zijn er deze week geen werkzaamheden in de Dr. A. Schweitzerstraat. We hopen volgende week de werkzaamheden weer te hervatten. Dit hangt af van de weersomstandigheden en hoeveel sneeuw er dan nog ligt. Zodra er meer duidelijkheid is over de voortgang, dan laten we…
Read moreWij wensen alle bewoners fijne feestdagen!
Goed om te weten:
Let op! Bunnik Groep haalt vrijdag 5 december vanaf 07.00u de tijdelijke parkeerplaats weg. Zorg dat uw auto dan weg is.
In de loop van de week zijn er steeds meer parkeerplaatsen beschikbaar in de Dr.A. Schweitzerstraat. Er kan dan bijvoorbeeld weer geparkeerd worden bij numme…

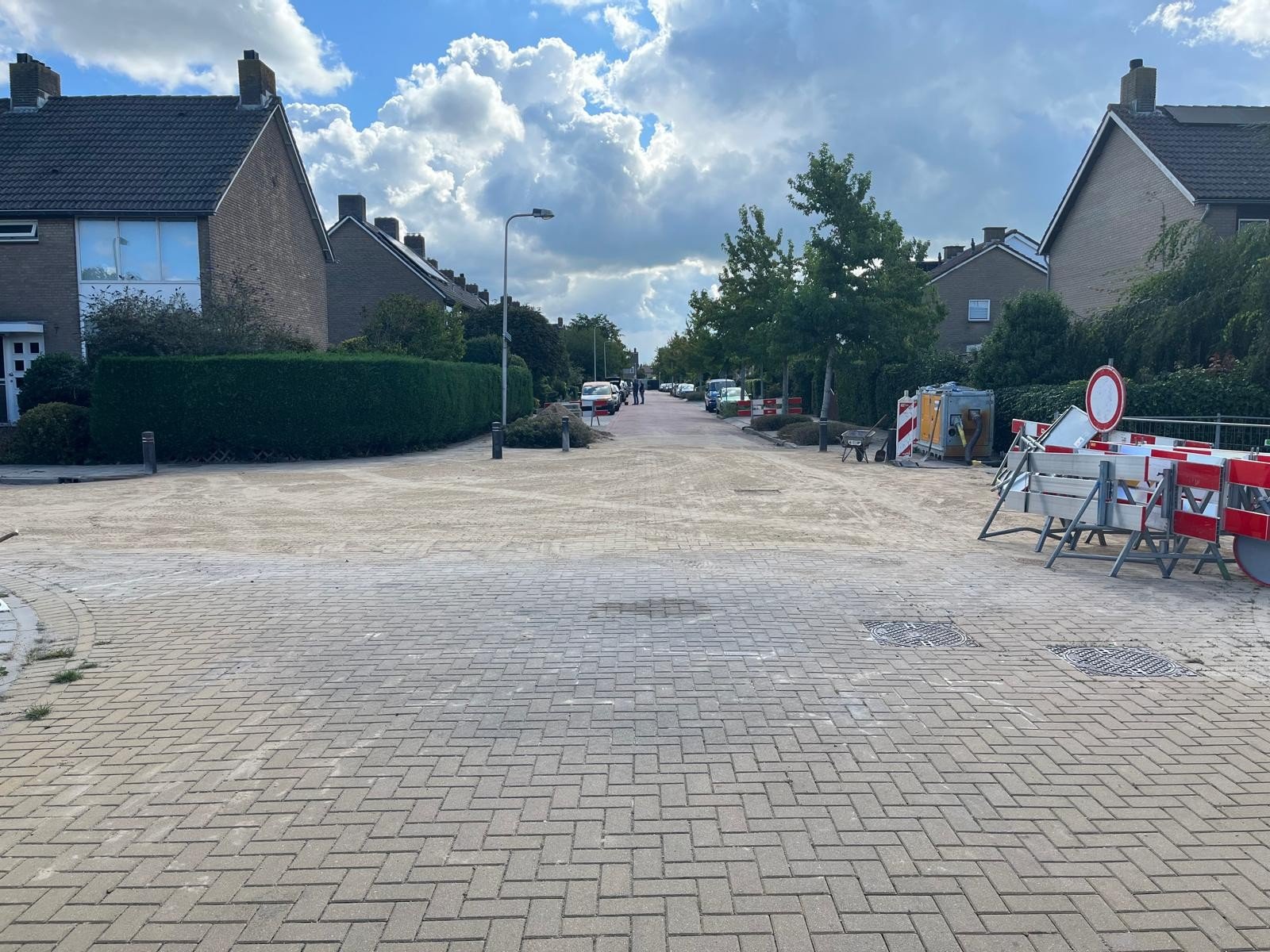

Read moreHet is de bedoeling om deze week de kruising Vosholstraat/Hoogerheijdestraat weer open te stellen. U rijdt dan wel tijdelijk over de puinverharding, maar de rijplaten zijn niet meer nodig. Verder brengt de aannemer in de Dr. A,. Schweitzerstraat de bestrating van de rijbaan aan.
…
Het was de bedoeling om deze week te starten met het straatwerk bij Dr.A.Schweitzerstraat 13 t/m 23. Helaas zijn de stenen nog niet geleverd en zijn deze werkzaamheden nog niet gestart. We verwachten de stenen begin volgende week.

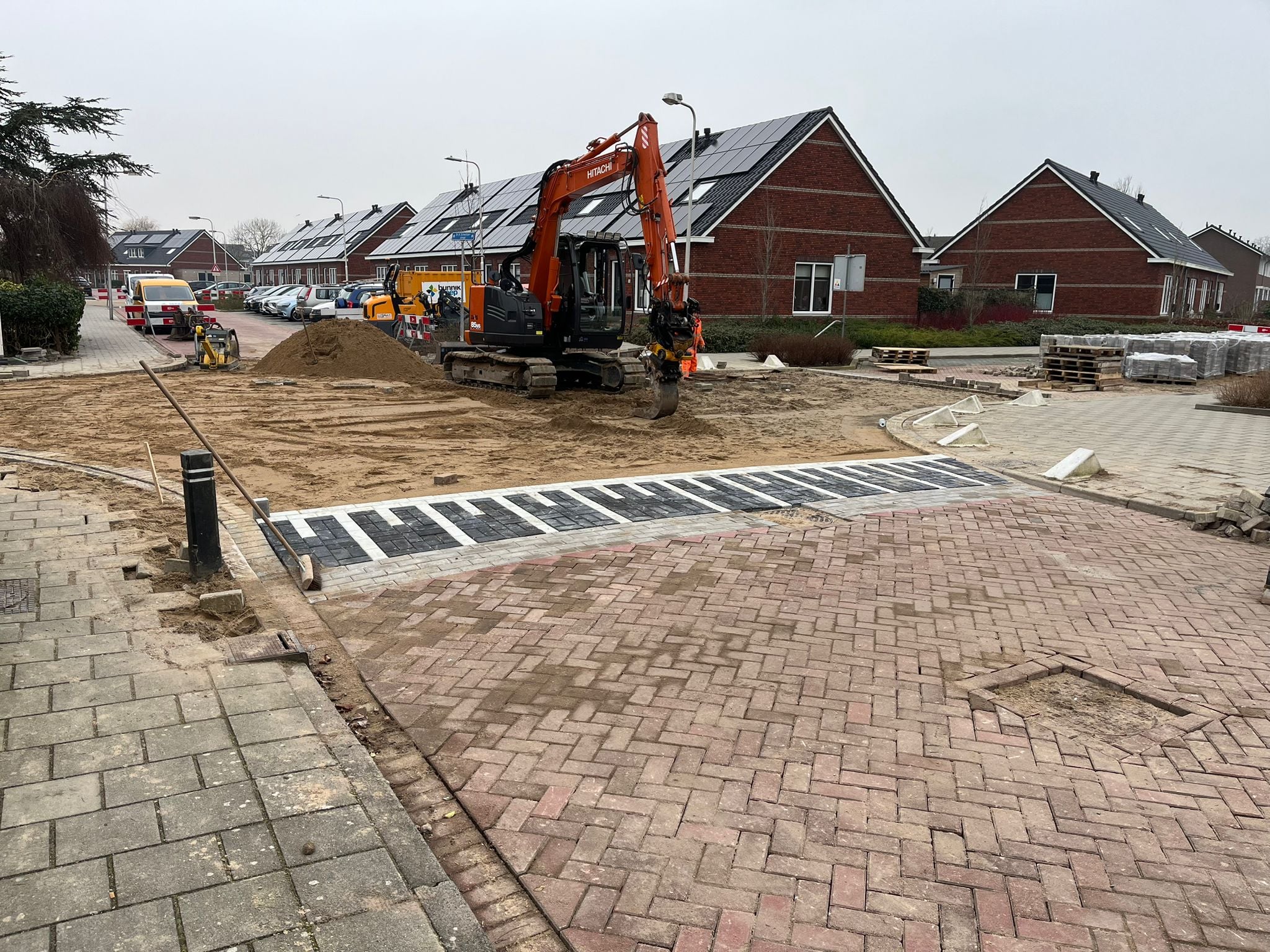

Deze week zijn we begonnen met de bestratingswerkzaamheden. Op het eerste gedeelte van de Dr. A. Schweitzerstraat zijn de nieuwe trottoirbanden voor de trottoirs aangebracht. Ook volgende week zal hier nog aan worden gewerkt waarna we ook de tegels in de trottoirs zullen gaan aanbrengen.
De…
Read moreWerkzaamheden Fase 4 – vanaf 23 oktober 2025

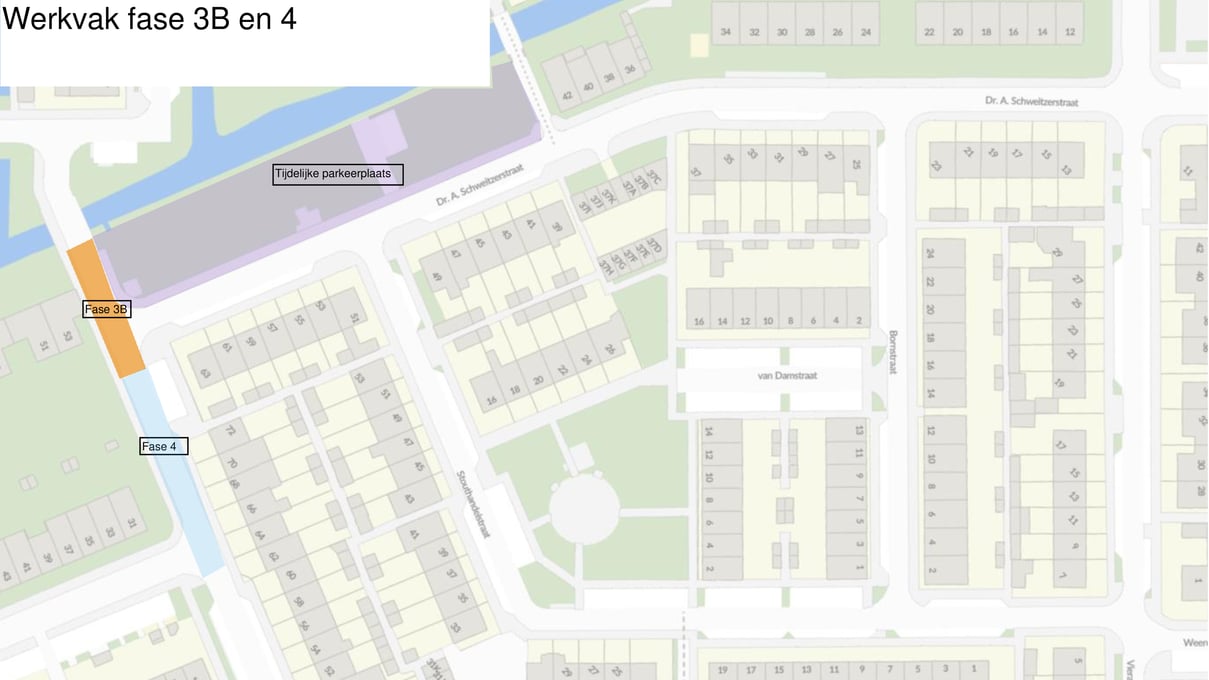

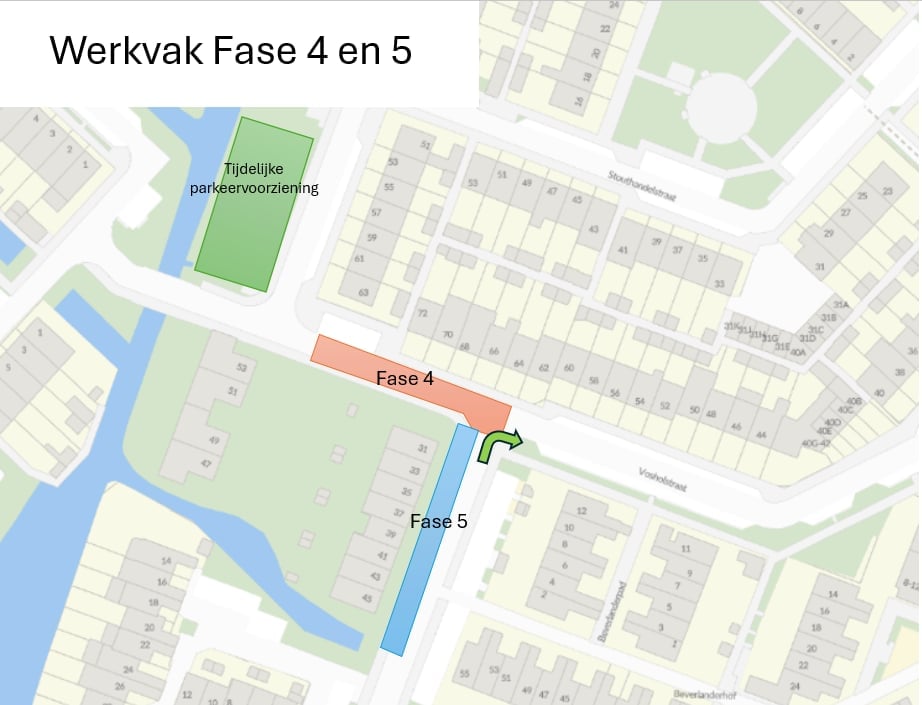

Anders dan in de bewonersbrief staat vermeld starten de werkzaamheden in fase 4 aanstaande donderdag.
Fase 4 en ( gedeelte) 3B zijn dan afgesloten voor doorgaand verkeer.
Vosholstraat 31 t/m 53 blijft bereikba…
Read moreWerkzaamheden Dr. Albert Schweitzerstraat – Update week 42

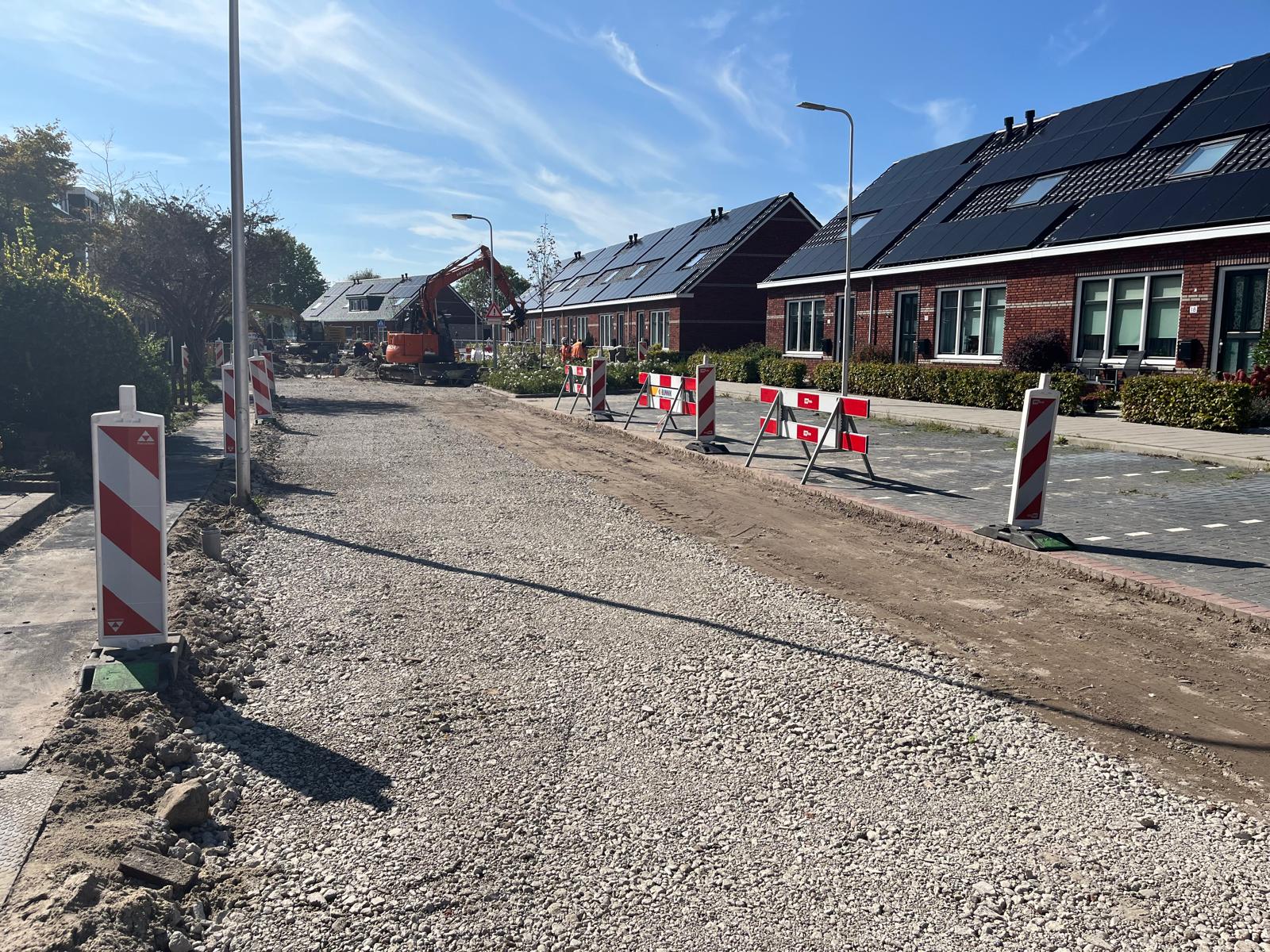

Deze week zijn de rioleringswerkzaamheden in fase 3C van de Albert Schweitzerstraat voortvarend verlopen. We hebben het nieuwe rioolstelsel voor een groot deel aangelegd en aansluitend zijn we gestart met het overze…
Read moreVoortgang werkzaamheden Schweitzerstraat
Afgelopen week is er weer flink wat werk verzet in de Dr. A. Schweitzerstraat.

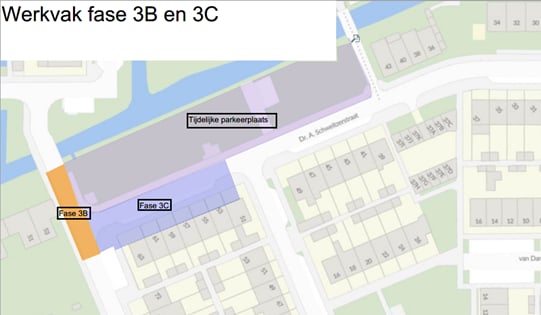

In fase 2 zijn de riool huisaansluitingen gemaakt, waardoor dit gedeelte inmiddels weer ( tijdelijk) bereikbaar is.
Daarnaast hebben we…
Read moreFoutje bedankt! Dinsdag 16 oktober bestaat dit jaar niet (pas in 2029 weer). De kruising Dr.A.Schweitzerstraat/Vosholstraat is vanaf donderdag 16 oktober afgesloten.
Wat deden we gisteren dan op die kruising? De freesmachine was aanwezig en heeft er al een dee…

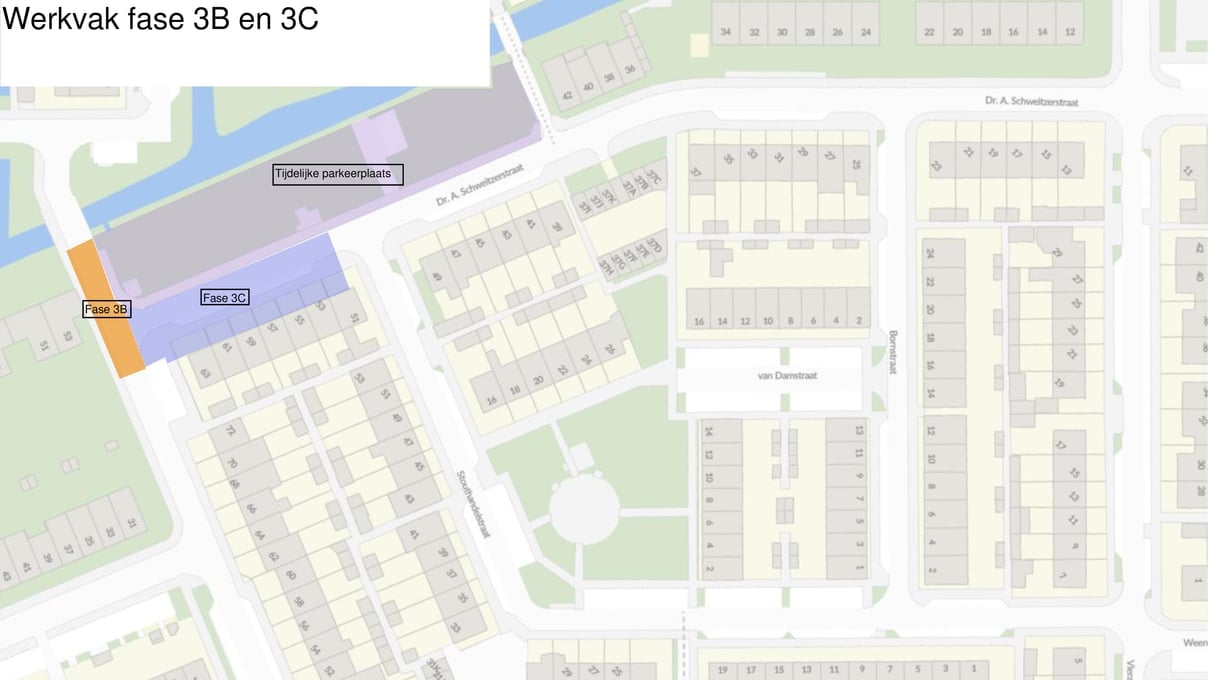

Read moreVanaf donderdag 16 oktober start Bunnik met de werkzaamheden in fase 3B van het project Dr. A. Schweitzerstraat. Tijdens deze periode is fase 3B volledig afgesloten voor doorgaand verkeer. Dit betekent dat de wijk Holstein/Blaarkop gedurende deze…
Read moreVanaf dinsdag 7 oktober start Bunnik met de werkzaamheden in fase 3C van het project. In deze fase voeren zij de volgende werkzaamheden uit:

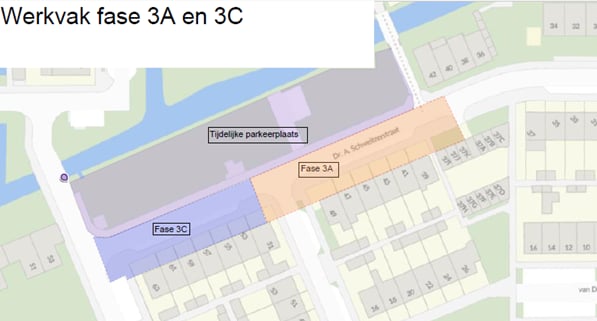

Vrijdag 26 september 2025 is er gestart in fase 3 met het graven van proefsleuven. Vanaf maandag 29 september is fase 3A volledig afgesloten voor doorgaand verkeer. Aansluitend frezen we het asfalt en breken we de fundering op, zodat de volgende werkzaamheden kunnen starten.
Op dit moment zijn wij volop aan het werk in de Dr. Albert Schweitzerstraat. Het rioolwerk in fase 1 is inmiddels afgerond en in fase 2 worden de laatste huisaansluitingen en het rioolwerk afgewerkt.
Vanaf vrijdag 26 september 2025 starten we in fase 3 met het graven van proefsleuven. …
Read moreVanmiddag wordt de rijweg van fase 1 ( tijdelijk) opengesteld voor verkeer.
Dit betekend dat de rijweg tussen de Vierambachtstraat en Bornstraat weer begaanbaar is voor verkeer.
De parkeervakken voor huisnummers 12 t/m 22 blijven nog wel afgesloten.
Uw kunt met uw auto parkeren …
Read moreVanmiddag is de kruising van de Dr. A. Schweitzerstraat met de Vierambachtstraat weer opengesteld voor al het verkeer. Op een later tijdstip zal deze kruising nog een keer afgesloten worden om de definitieve nieuwe bestrating aan te brengen.
Kruising Vierambachtsstraat/Dr.A. Schweitzerstraat langer afgesloten
De werkzaamheden van fase 1 hebben enige vertragingen opgelopen door verschillende omstandigheden in de ondergrond en afvoer van de vrijgekomen materialen. Dit betekent dat fase 1 nog enke…
Read moreEnded on March 31, 2026
