Wat gaan wij doen?
We vervangen de gasleidingen en elektriciteitskabels in dit gebied. Dit onderhoud is nodig om de kans op storingen kleiner te maken. Zo zorgen we voor een veilige en betrouwbare energievoorziening en maken we het netwerk klaar voor de toekomst.
Goed nieuws! Gisteren zijn we begonnen aan de laatste week van onze werkzaamheden aan de Dorpsstraat. Deze week ronden we het straatwerk af. Daarna zijn onze gas- en elektriciteitswerkzaamheden succesvol af…
Beste,
Tijdens het project aan de Dorpsstraat in Landsmeer ben ik vanuit Liander verantwoordelijk voor het omgevingsmanagement. Heeft u vragen? Dan kunt u het contactformulier invullen, ik neem zo snel mogelijk contact met u op.
Met vriendelijke groet,
Merel van de Hoef
Goed nieuws! Gisteren zijn we begonnen aan de laatste week van onze werkzaamheden aan de Dorpsstraat. Deze week ronden we het straatwerk af. Daarna zijn onze gas- en elektriciteitswe…
Read more
In een eerder bericht hebben wij aangegeven dat er twee stroomonderbrekingen nodig zouden zijn om de nieuwe stroomkabels veilig aan te sluiten. Inmiddels is de planning gewijzigd en …
Blijf op de hoogte bij storingen via onze sms-service
🚨Vandaag starten we met de elektriciteitswerkzaamheden!
We zijn weer een stap dichter bij de afronding van het project! Vandaag starten we met de elektriciteitswerkzaamheden. In deze week voeren we ook nog enkele afrondende gaswerkzaamheden uit in…
Read more🚨Vandaag starten we met fase 6!
We zijn weer een stap dichter bij de afronding van het project! Vandaag starten we met fase 6 van de werkzaamheden. Volgens de huidige planning ronden we deze fase op 16 oktober af. In de wee…
Read moreIn een eerder bericht hebben wij aangegeven dat er geen stroomonderbreking nodig zou zijn voor het aansluiten van de nieuwe stroomkabels. Uit recente metingen is echter gebleken dat het ni…
Read moreBlijf op de hoogte bij storingen via onze sms-service
🚨Onze werkzaamheden in fase 4 zijn helaas uitgelopen en we starten nu maandag 5 oktober met fase 5
🚧 Wat betekent dit voor u?
🚨Onze werkzaamheden in fase 4 van de Dorpsstraat zijn iets uitgelopen
We zijn bijna een stap verder! Fase 4 wordt deze week afgerond. Door een kleine uitloop starten we vanaf 29 september met fase 5 van de werkzaamheden. 🚧💪
🚧 Wa…
Read more🚨Start werkzaamheden fase 4 Dorpsstraat
We zijn weer een stap verder! Fase 3 zit erop en vanaf vandaag starten we met fase 4 van de werkzaamheden. 🚧💪
🚧 Wat betekent dit voor u?
🚨Let op: vanwege de staking in het openbaar vervoer is er morgen mogelijk meer verkeer op de omleidingsroute!
Door werkzaamheden is er op dit moment een omleidingsroute in Landsmeer.
Op woensdag 9 september is er een lande…
Read more🚨Start werkzaamheden fase 3 Dorpsstraat
We zijn weer een stap verder! Fase 2 zit erop en vanaf vandaag starten we met fase 3 van de werkzaamheden. 🚧💪
🚧 Wat betekent dit voor u?
🚨 Verkeersupdate 🚨
We constateren dat sommige automobilisten het ingestelde eenrichtingsverkeer in de Van Beekstraat en de Calkoenstraat negeren. Dit zorgt voor onveilige situaties voor andere verkeersdeelnemers.
Daarom verzoeken wij i…
Read more🚨 Start werkzaamheden fase 2 Dorpsstraat - 24 augustus
De werkzaamheden in de Raadhuisstraat zijn succesvol afgerond. Vanaf vandaag starten we met de werkzaamheden in de Dorpsstraat. Deze fase staat gepland van 24 augustus tot en met 4 september. Vanaf nu ge…
Read more📢 Over 1 week starten de werkzaamheden in fase 2 (Dorpsstraat)
Vanaf maandag 24 augustus starten we met fase 2 van de werkzaamheden in de Dorpsstraat. Deze fase duurt naar verwachting tot en met 4 september. Daarna gaan we ver…
Read more🚌 Busomleiding Landsmeer: wijzigingen buslijnen 119 en 103
Vanwege vragen over de busomleiding delen we hieronder de belangrijkste informatie.
Tijdens de hele periode van de werkzaamheden, 10 augustus tot en met 13 november, rijden de busse…
Read moreMaandag 10 augustus 05.00u tot Zaterdag 14 november 05.00u
🚨Start werkzaamheden fase 1: Raadhuisstraat
Vanaf vandaag starten wij met werkzaamheden in de Raadhuisstraat. Deze werkzaamheden duren naar verwachting tot en met 21 augustus.
🚧 Wat betekent dit voor u?
…
🚧 Start werkzaamheden over 2 weken 🚧
Beste bewoners en/of ondernemers,
Op 10 augustus starten wij met de werkzaamheden in Landsmeer. We beginnen met fase 1 in de Raadhuisstraat, waar we de bestaande gasle…
Read moreInloopavond 24 juni
Wil je weten wat de werkzaamheden precies inhouden, hoe de planning eruitziet en welke omleidingen gelden?
Kom dan naar de inloopavond op:
📆 Woensdag 24 juni
🕕 18.00 – 19.30 uur…
Read moreBinnenkort vind je hier alle informatie die je nodig hebt over het project. Denk aan updates over de voortgang en hoe je contact kunt opnemen met het projectteam.
👉 Volg jij het project al? Klik op 'Volgen' en ontvang automatisch een melding zodra er een nieuwe up…
Read moreBeste,
Tijdens het project aan de Dorpsstraat in Landsmeer ben ik vanuit Liander verantwoordelijk voor het omgevingsmanagement. Heeft u vragen? Dan kunt u het contactformulier invullen, ik neem zo snel mogelijk contact met u op.
Met vriendelijke groet,
Merel van de Hoef
Ended on November 13, 2026
There are no active or upcoming phases or events for this project.
Wat gaan wij doen?
We vervangen de gasleidingen en elektriciteitskabels in dit gebied. Dit onderhoud is nodig om de kans op storingen kleiner te maken. Zo zorgen we voor een veilige en betrouwbare energievoorziening en maken we het netwerk klaar voor de toekomst.
Waar gaan wij werken?
Wij voeren het werk uit aan de Raadhuisstraat en Dorpsstraat tussen de Burgemeester Postweg en de Tormentilstraat. Het werk is opgedeeld in gas- en elektriciteit fasen. De gaswerkzaamheden worden uitgevoerd voorafgaand aan de elektriciteitswerkzaamheden. Voor de tracékaart van de werkzaamheden verwijzen wij u naar de bijlage.
Deze bewonersbrief is verstuurd aan alle bewoners en ondernemers die hinder ondervinden van de werkzaamheden. In de brief vindt u informatie over de geplande werkzaamheden, de periode waarin deze plaatsvinden en waar u terecht kunt voor meer informatie.

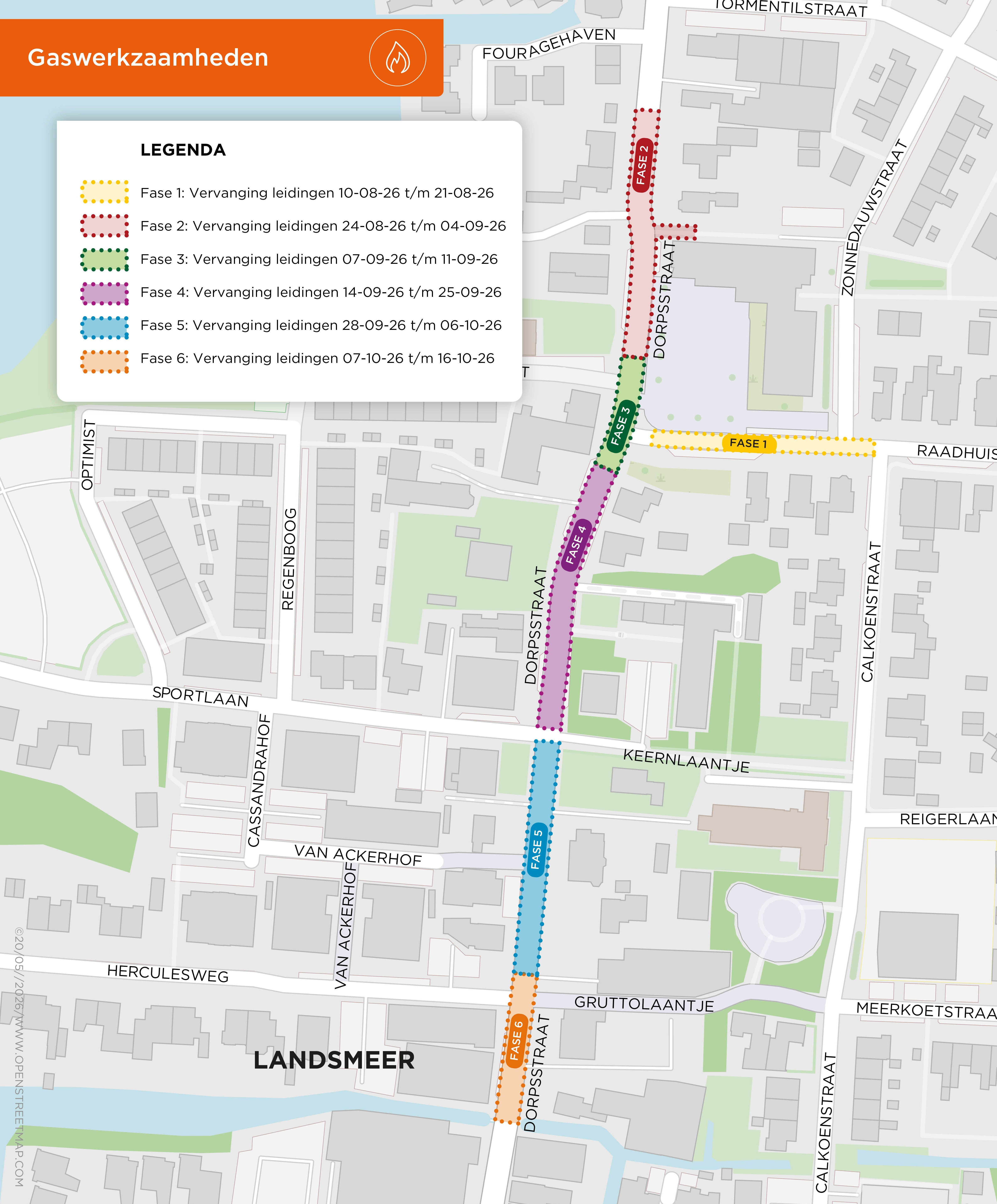

Het project omvat werkzaamheden aan zowel gas als elektriciteit. De gastracékaart is een overzichtelijke tekening die per fase inzicht geeft in de straten waar werkzaamheden worden uitgevoerd. De gaswerkzaamheden zijn opgedeeld in zes verschillende fases. Voor de data per fase verwijzen wij u naar de planning.
Het project omvat werkzaamheden aan zowel gas als elektriciteit. De elektriciteitstracékaart is een overzichtelijke tekening die per fase inzicht geeft in de straten waar werkzaamheden worden uitgevoerd. De elektriciteitswerkzaamheden zijn opgedeeld in 3 verschillende fases. Voor de data per fase verwijzen wij u naar de planning.

Verkeersmaatregelen tijdens werkzaamheden Liander in de Dorpsstraat

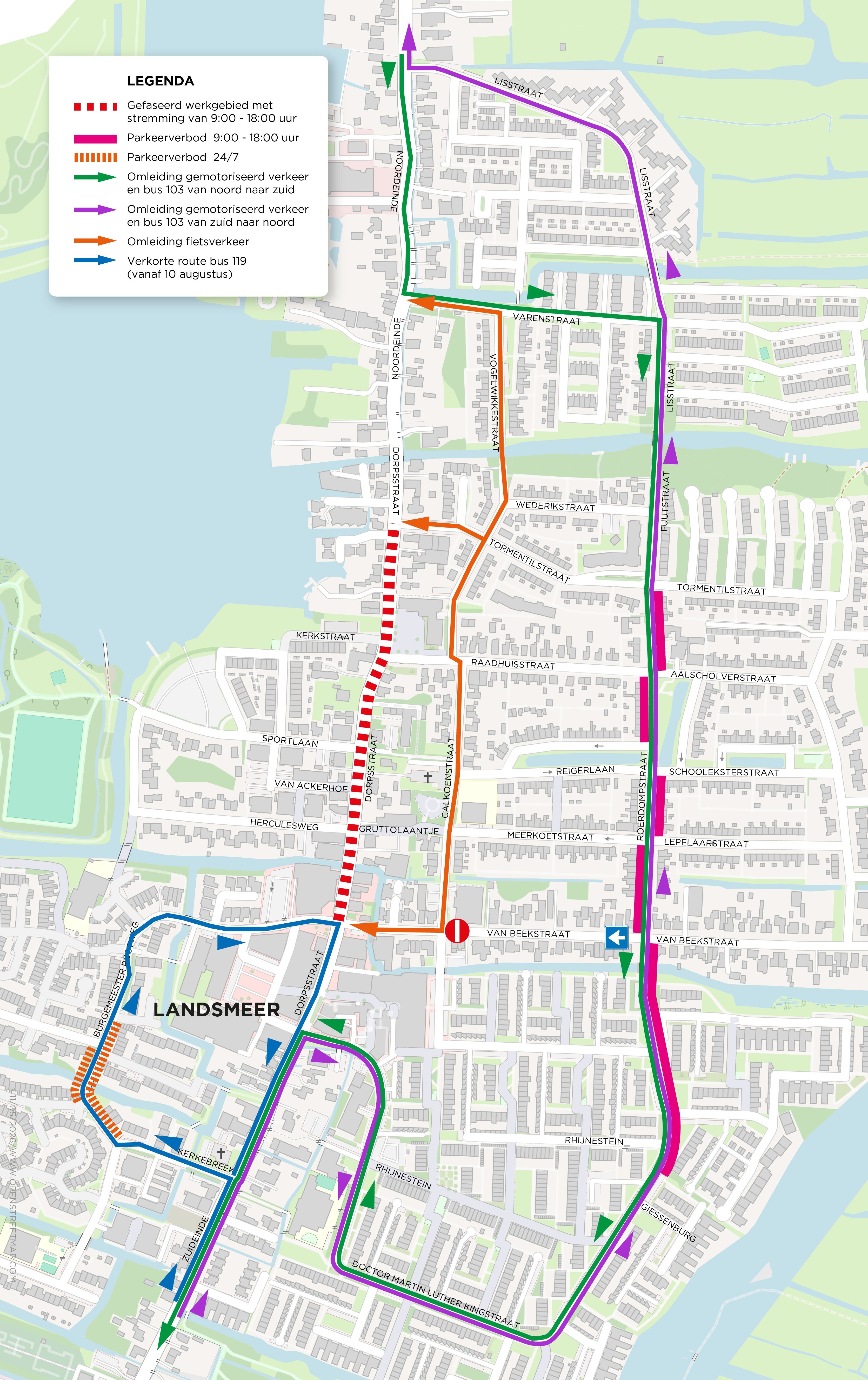

Tijdens de werkzaamheden is doorgaand verkeer in de Dorpsstraat niet mogelijk. Dit betreft de periode 24 augustus tot en met 13 november 2026 op werkdagen tussen 9.00 uur en 18.00 uur. Verkeer wordt omgeleid via de aangegeven routes. We vragen weggebruikers de omleidingsroutes en aanwijzingen van de verkeersregelaars te volgen. Bekijk de bijlage voor de omleidingsroute en aanvullende informatie.
Voorafgaand aan en tijdens de werkzaamheden slaan wij in uw omgeving materiaal op. Hierbij doen wij ons best om eventuele hinder tot een minimum te beperken. In de bijlage kunt u de locatie hiervan bekijken.
