In Goes realiseren wij, in 3 fasen, 148 sociale huurwoningen voor woningcorporatie Beveland Wonen. In het noordelijk plandeel van de wijk Goes West worden 154 verouderde sociale huurwoningen gesloopt en vervangen door 148 sociale huurwoningen.

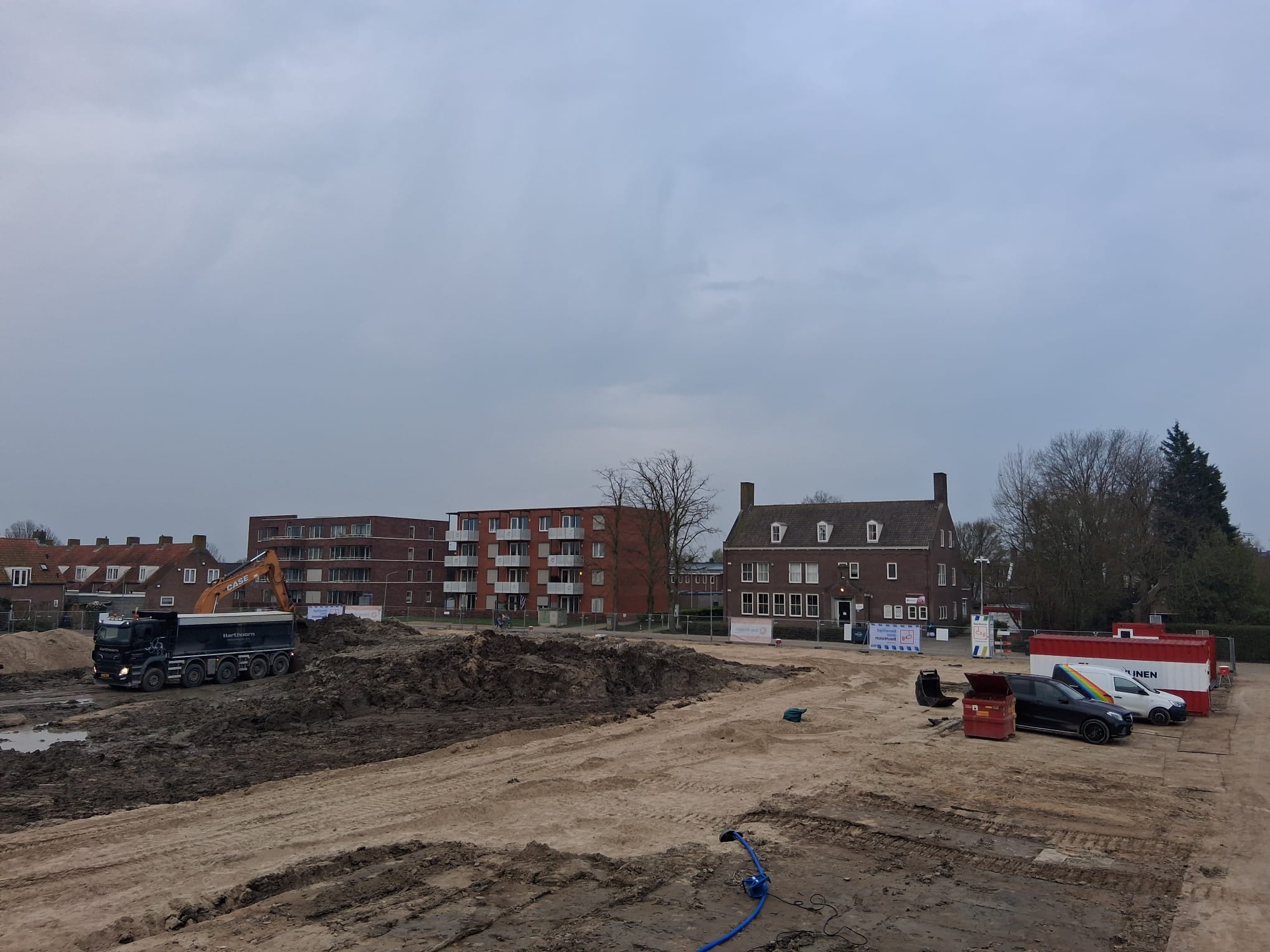

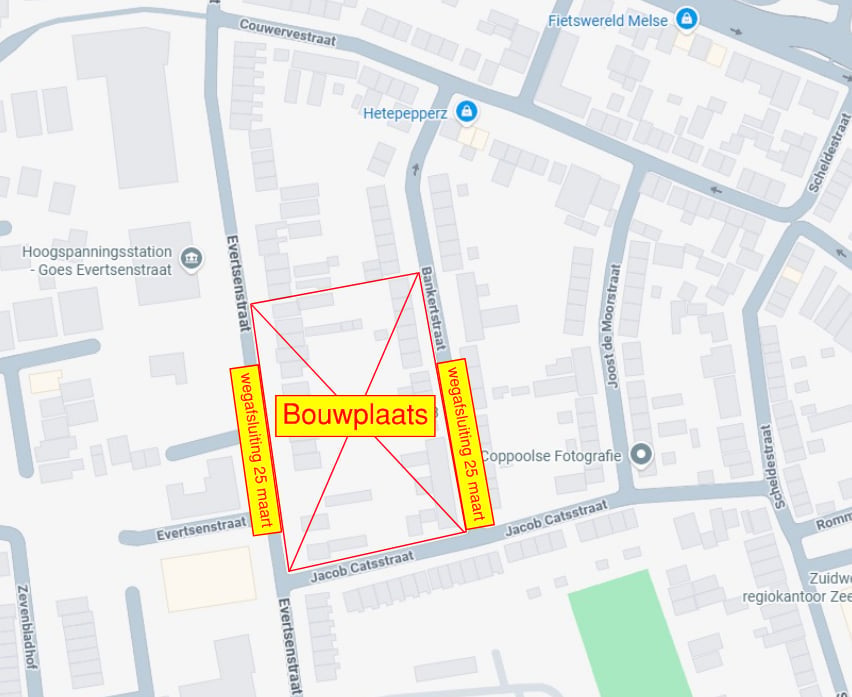

Begin deze week zal de bestrating ter hoogte van de nieuwbouw in de Jacob Catsstraat worden hersteld. Dit zal enige overlast veroorzaken.
Begin deze week zal de bestrating ter hoogte van de nieuwbouw in de Jacob Catsstraat worden hersteld. Dit zal enige overlast veroorzaken.
Vorige week is het gedeelte Bankerstraat-Joost de Moorstraat Fase 2 in de bouwhekkens geplaatst.
Afgelopen maandagmorgen is Sagro begonnen met het opschonen van de tuinen tussen de Bankerstraat en Joost de Moorstraat.
De totale sloopwerken fase 2 duren tot en met medio februari 2027…

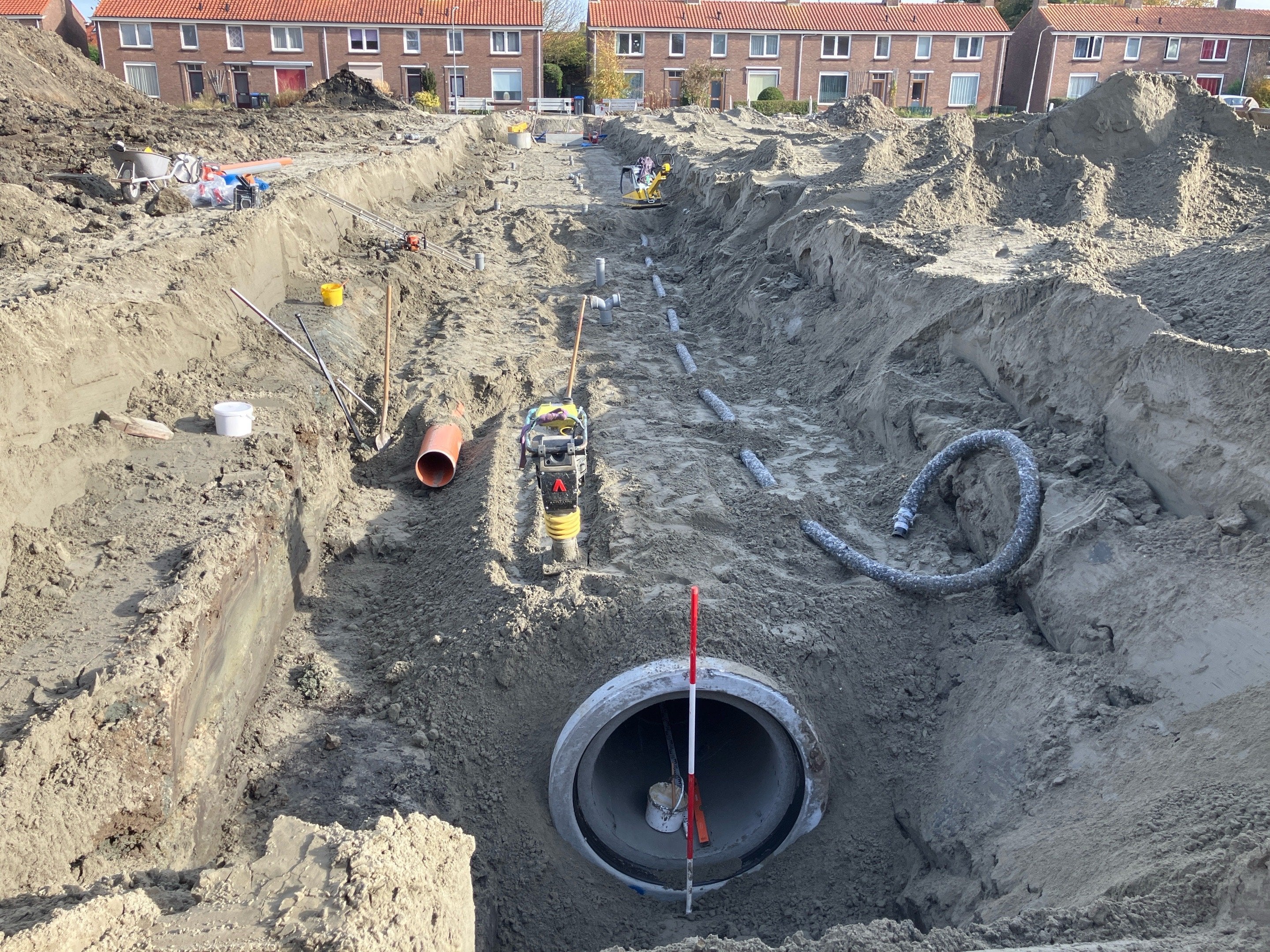

Read moreUpdate over nutsaansluitingen
Misschien heeft u de berichten over netcongestie in de media gezien. Ook Goes-West is hierin genoemd.
Voor fase 2 en 3 heeft dit geen gevolgen. De woningen worden gewoon aangesloten op de nutsvoorzieningen…
Read moreVandaag worden de beukenhagen in de voortuinen en de hedera langs het gaaswerk in de achtertuinen aangebracht.
De grondstroken naast de tijdelijke bouwweg van fase 1 worden door de gemeente ingezaaid met gras.
De definitieve beplanting wordt op een later moment aangebracht.
Daar…
Read moreDe afgelopen periode hebben we samen hard gewerkt aan de vernieuwing van Goes-West. Met de oplevering van de laatste woningen in fase 1 ronden we onze werkzaamheden in de wijk voorlopig af.
Eind september verlaten we de wijk tijdelijk. …
Read moreNieuwsbrief Augustus 2026
Op dit moment zijn wij druk met de opleveringen van de woningen.
TMC is begonnen met het aanbrengen van de vloeren bij de woningen met een volledig ontzorgpakket.
Aan het buitenterrein wordt hard gewerkt. Zo is Hoondert volop bezig met het aanleggen van het parkeerterrein en de stoepe…
Read moreBuurtbericht – werkzaamheden Evertsenstraat
Wij gaan beginnen met het plaatsen van het laatste woningblok van deze fase. De werkzaamheden starten donderdag 25 juni aan de Evertsenstraat.
De laatste woning wordt geplaatst op …
Read moreBuurtbericht – aangepaste werktijden
Beste buurtbewoners,
Door de warmte werken wij de komende dagen op andere tijden.
Wij starten vanaf 06.00 uur. Voor 07.00 uur proberen wij zo min mogelijk geluid te maken.
…

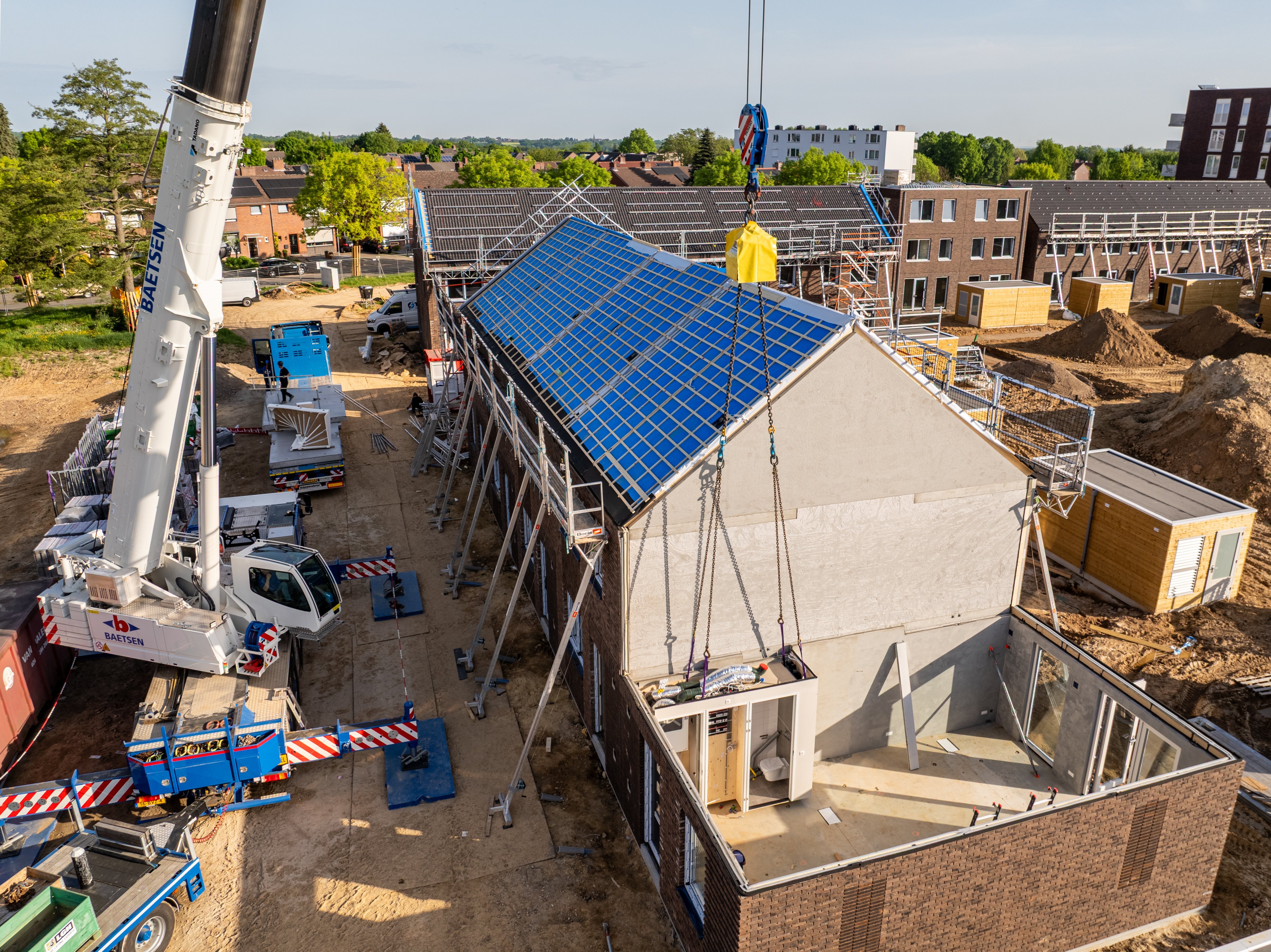

Read moreHet assembleren van de woningen verloopt voorspoedig en de montageploeg verplaatst zich naar het volgende blok. Vanaf volgende week starten de werkzaamheden aan de Bankertstraat.
Wij blijven dagelijks één won…
Read moreDe woningen aan de Jacob Catsstraat zijn inmiddels succesvol geplaatst. Wij starten nu met de eerste woningen aan de Evertsenstraat.
Vanaf de start zullen wij dagelijks één woning assembleren. Net als in de afgelopen periode worden alle onderdel…

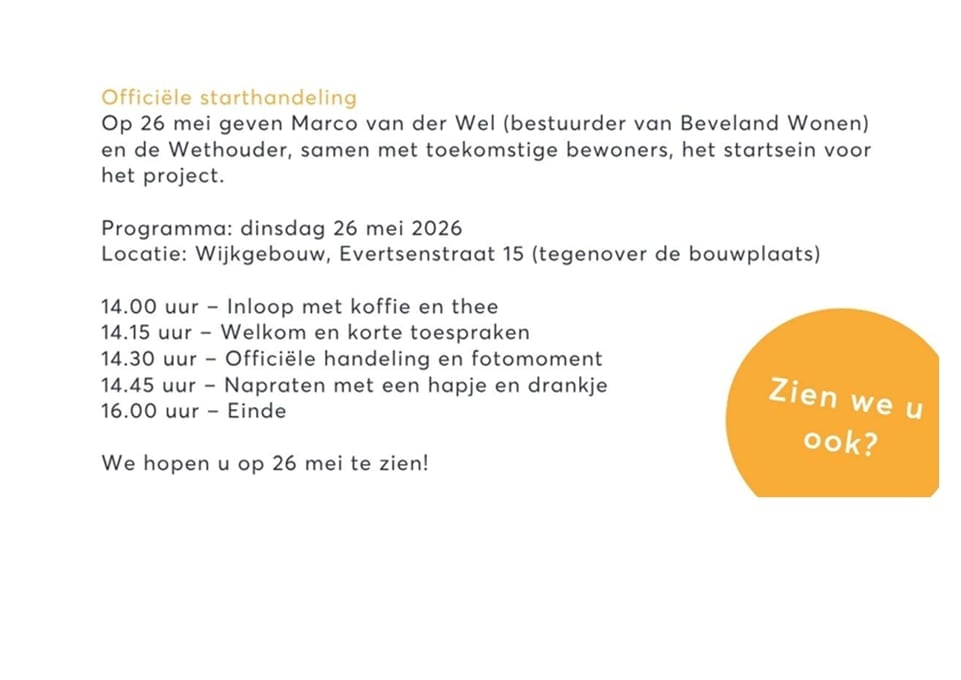

Read moreOfficiële starthandeling 26-5
Start van het plaatsen van de woningen!

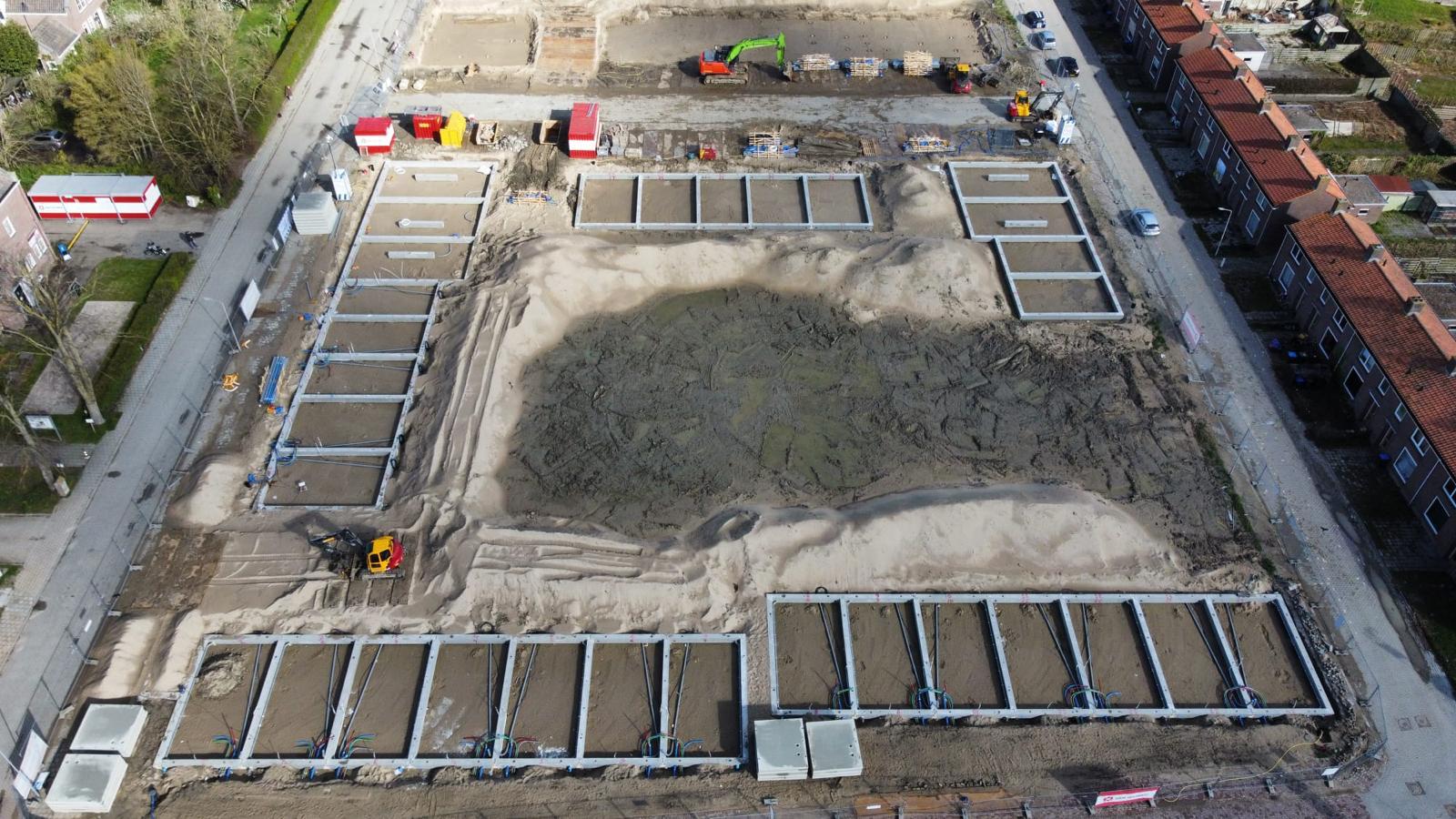

Vanaf volgende week starten wij met het plaatsen van de woningen. De funderingen en vloeren zijn dan gereed en de assemblage van de huizen kan beginnen.
Wij zullen dagelijks één woning assembler…
Read moreBeste buurtbewoners,

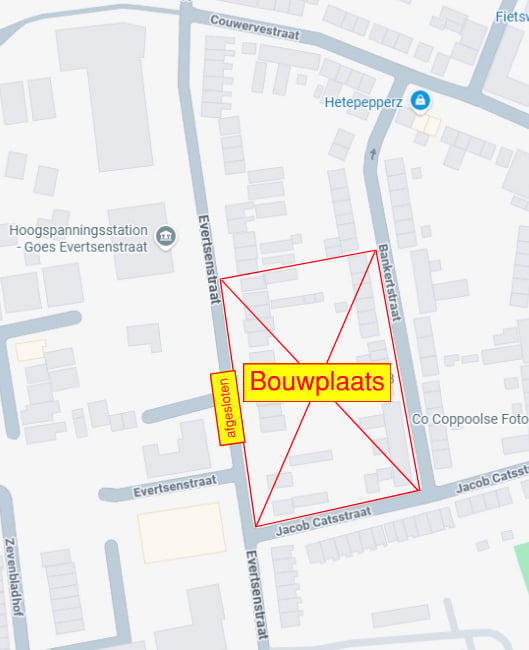

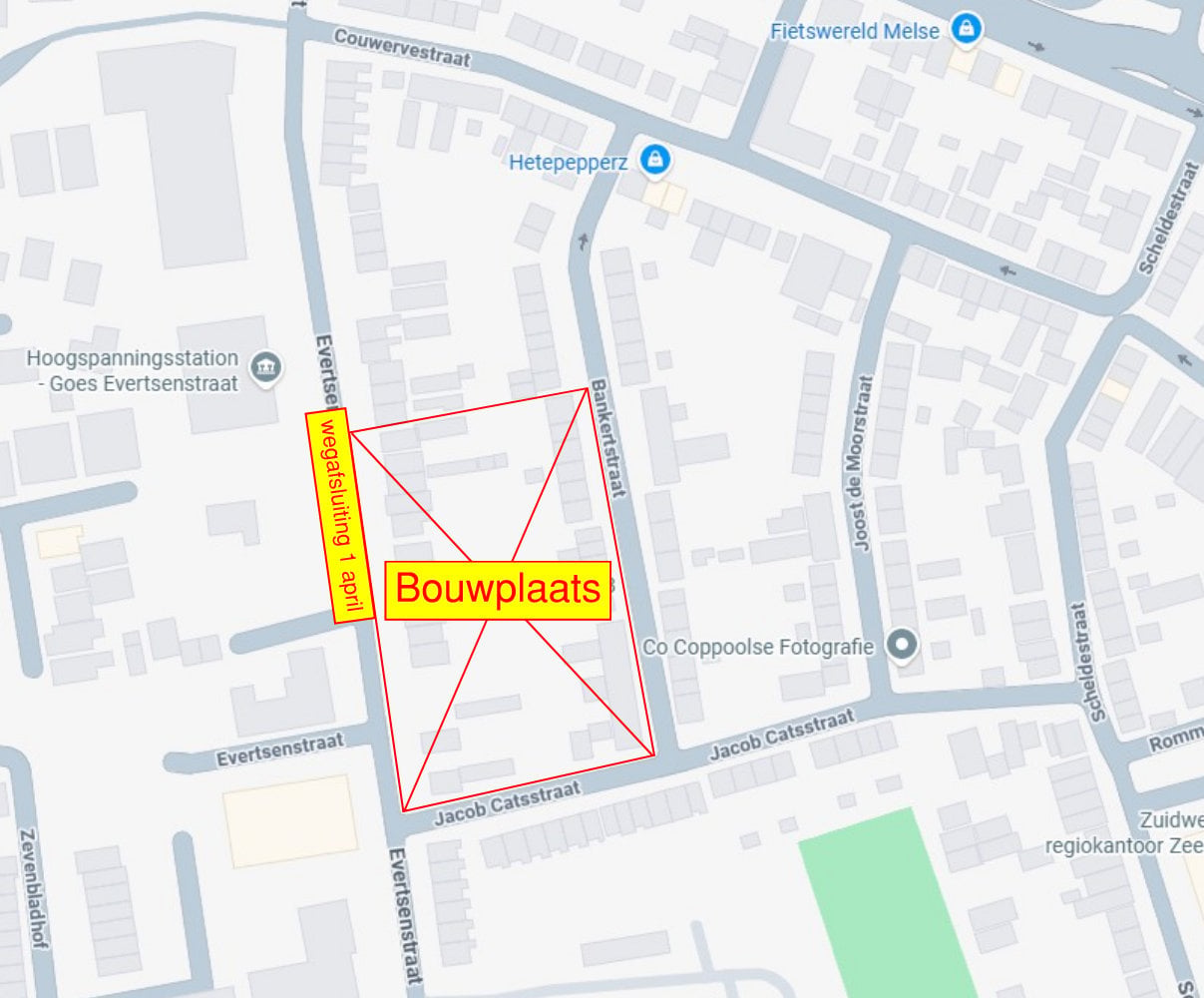

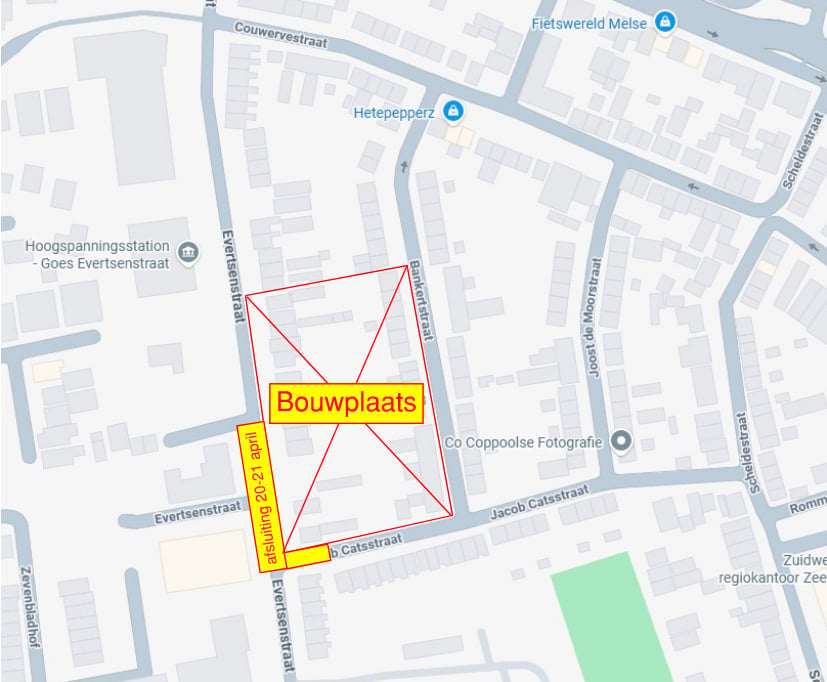

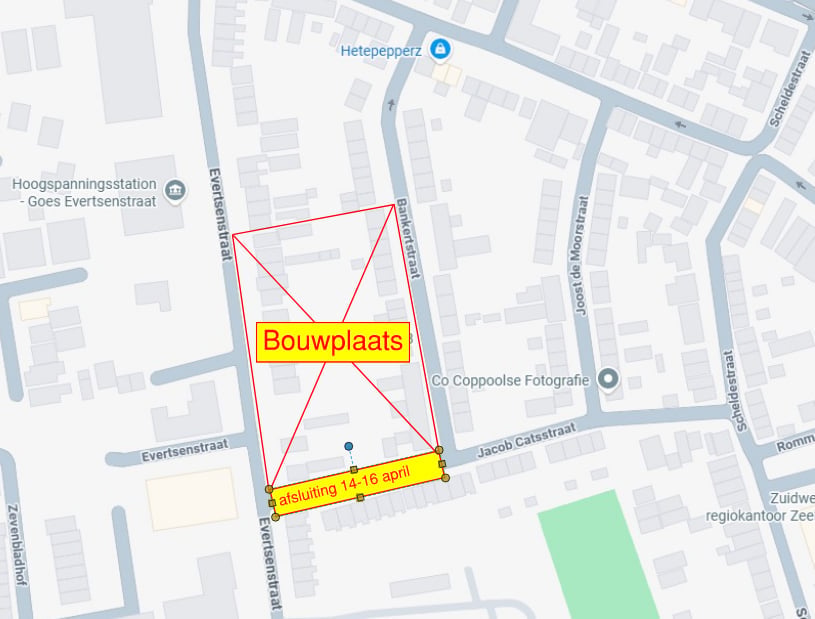

Deze week voeren wij weer hijswerkzaamheden uit op dinsdag 21 april. Hiervoor zullen wij een deel van de Evertsenstraat helemaal afsluiten langs onze bouwplaats.
De weg is afgesloten van maand…
Read moreBeste buurtbewoners,
Tijdens eerdere werkzaamheden zagen we dat wegafsluitingen niet altijd werden gezien of gevolgd. Dit kan gevaarlijke situaties veroorzaken. Dat vinden wij niet veilig. Daarom nemen we extra maatregelen.

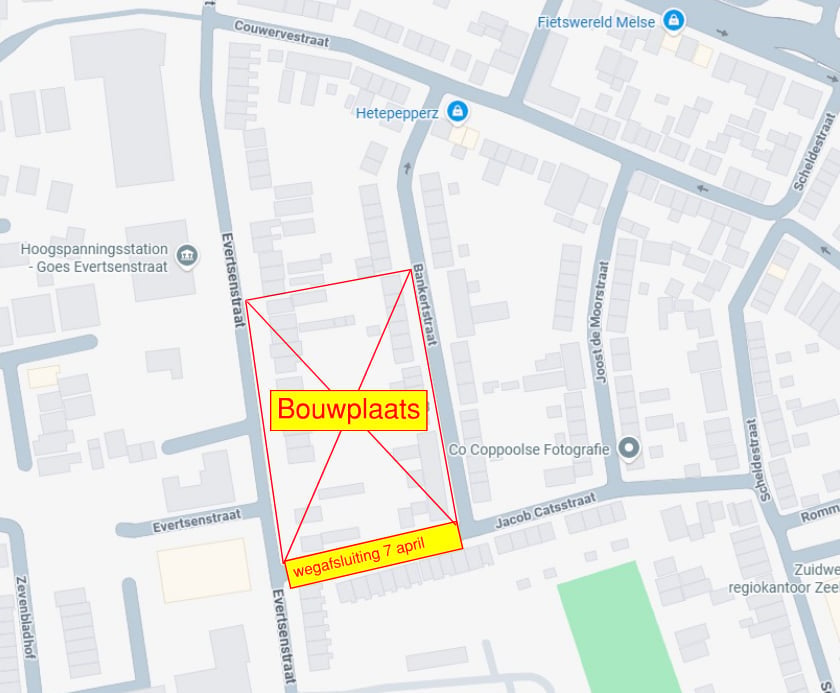

Volgende week voer…

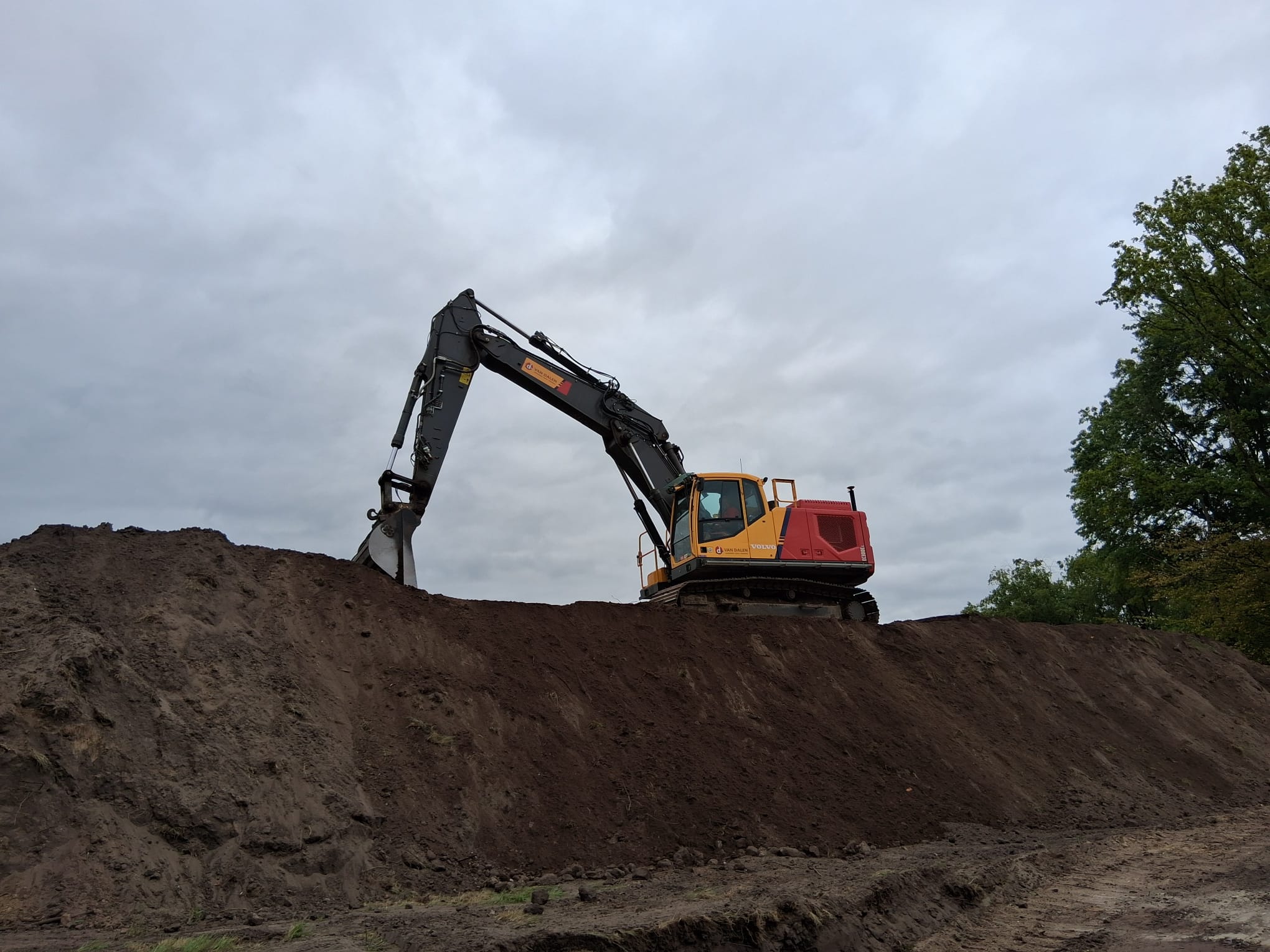

Read moreWe houden de bouw natuurlijk zelf goed in de gaten… maar er is ook een bewoner die doet dat gewoon vanuit de lucht!

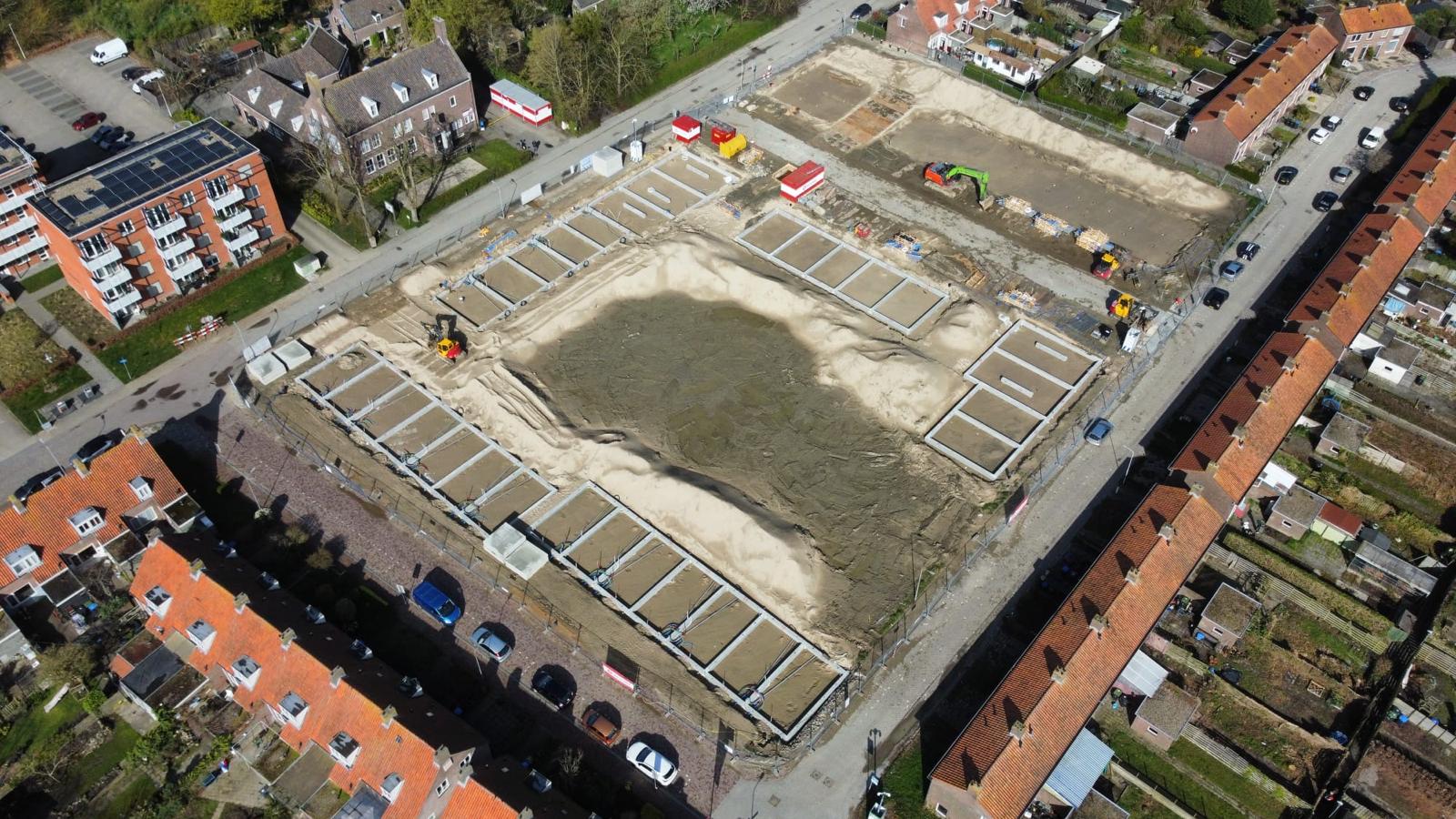

Deze mooie dronefoto kregen we deze week binnen. De 42 woningen beginnen al mooi vorm te krijgen!
** Voortgang bouwplaats **

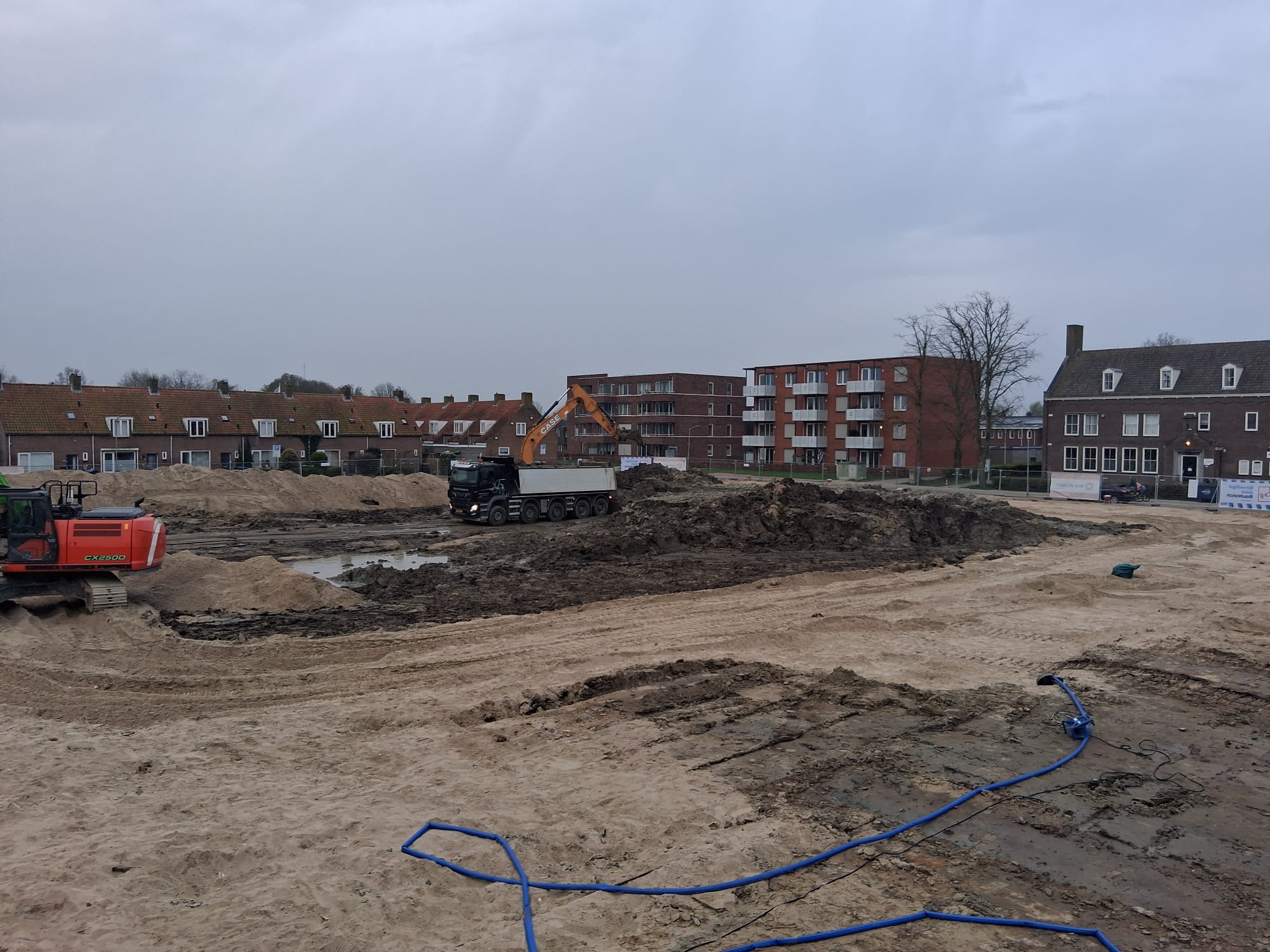

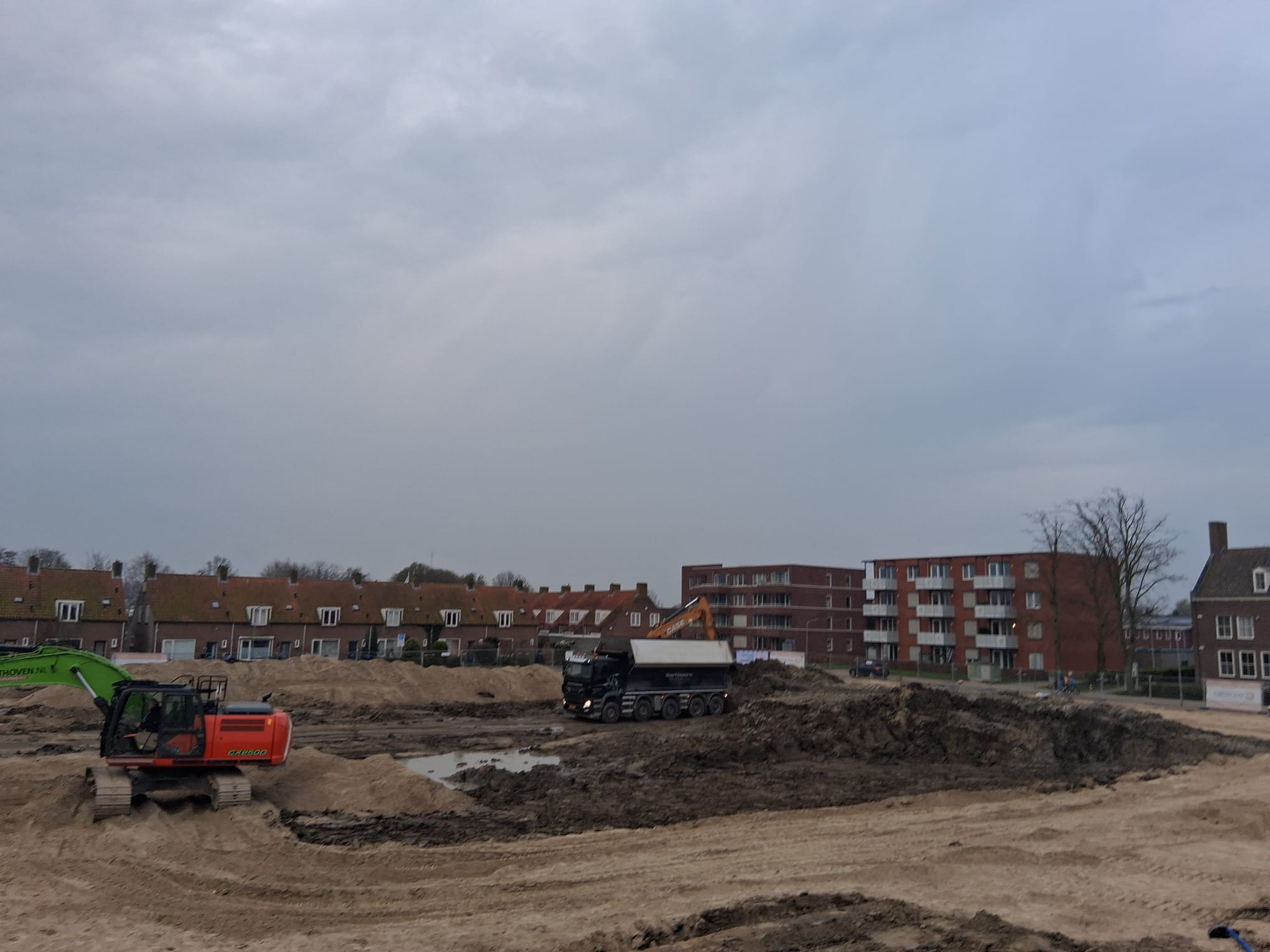

De funderingen zijn inmiddels allemaal aangebracht en we zijn nu bezig met het aanleggen van de installaties.
De volgende stap is het leggen van de vloeren. Daarna worden de woningen opgebouwd, dit zal eind deze maand starten.…

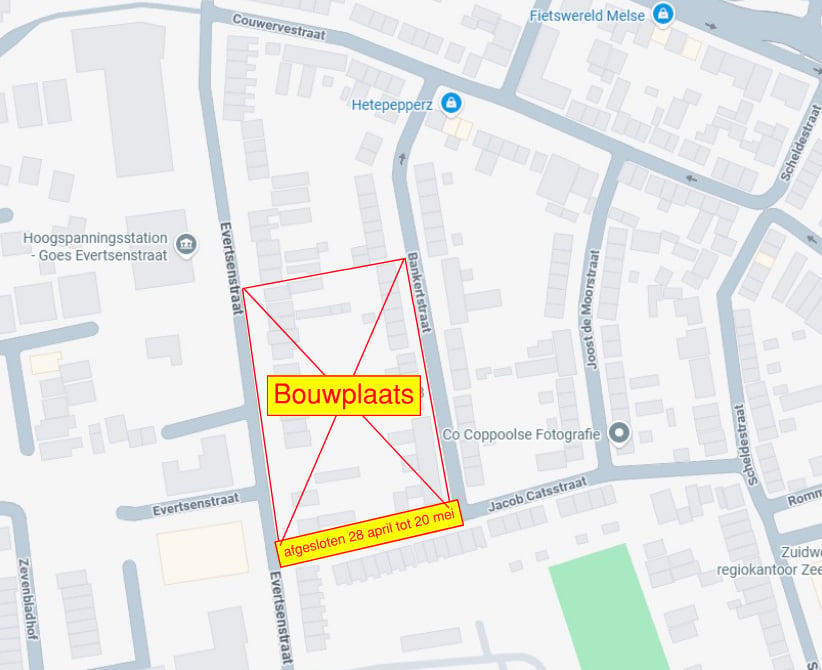

Read more** Tijdelijke afsluitingen **
Welke straten worden afgesloten?
** Aanvullende informatie tijdelijke afsluitingen **

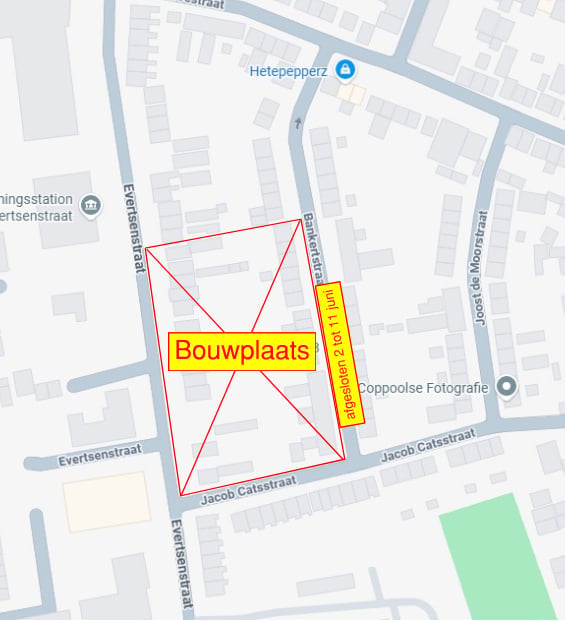

Naar aanleiding van ons eerdere bericht hebben wij enkele vragen ontvangen over de aangekondigde afsluitingen. Daarom geven wij u hierbij extra informatie om de situatie te verduidelijken.
…
Read moreGeachte omwonenden,

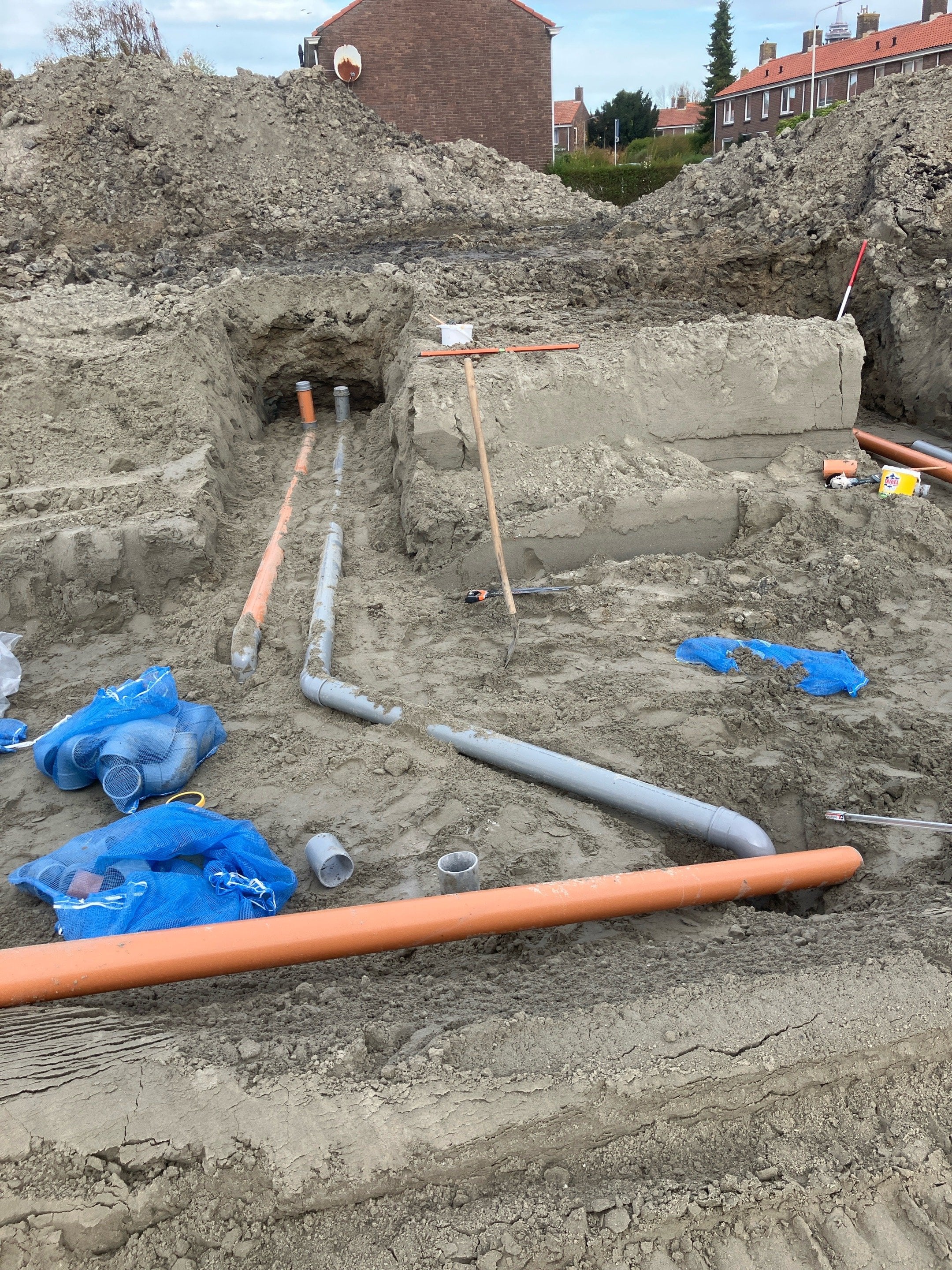

Vanaf aanstaande woensdag starten wij met het aanleggen van de fundatiebalken langs onze bouwplaats. Om deze werkzaamheden veilig uit t…
Read moreHet heiwerk voor de prefab palen is klaar. De heimachine is inmiddels weggehaald, dus er zal geen geluidsoverlast van het heien meer zijn. Wij zullen nog een paar heipalen moeten aanbrengen met een…
Read moreIn Goes realiseren wij, in 3 fasen, 148 sociale huurwoningen voor woningcorporatie Beveland Wonen. In het noordelijk plandeel van de wijk Goes West worden 154 verouderde sociale huurwoningen gesloopt en vervangen door 148 sociale huurwoningen.
In opdracht van woningcorporatie Beveland Wonen mag Fijn Wonen deze woningen realiseren. Het betreft een mix van eenlaags met kap, eenlaags met kap levensloopbestendig en tweelaags met kap woningen.
Op diverse plekken worden de eenlaags met kap woningen en de eenlaags met kap levensloopbestendige woningen in één blok gecombineerd. Door de mix aan woningen wordt het een heel diverse wijk. het ontwerp is van KOW Architecten.
Het project wordt in 3 fasen voltooid:
