In 2026 voert VolkerInfra, in opdracht van de provincie Noord-Holland, werkzaamheden uit aan de N236 (Loodijk) tussen de Boomgaard en Noordereinde bij ’s‑Graveland. Het asfalt wordt vernieuwd, de rijbaan verbreed naar 7,20 meter en het fietspad naar 3,50 meter. Ook worden op- en uitritten aan…
De Loodijk (N236) en Noordereinde zijn weer open.
Na acht weken hard werken zijn de werkzaamheden volgens planning verlopen.
Morgenochtend vroeg wordt de tijdelijke bebording verwijderd.
Verkeer tussen Bussum, Weesp en ’s Gravenland heeft weer onge…
De Loodijk (N236) en Noordereinde zijn weer open.
Na acht weken hard werken zijn de werkzaamheden volgens planning verlopen.
Morgenochtend vroeg wordt de tijdelijke bebording verwijderd.
Verkeer tussen Bussum, Weesp en ’s Gravenland heeft weer onge…

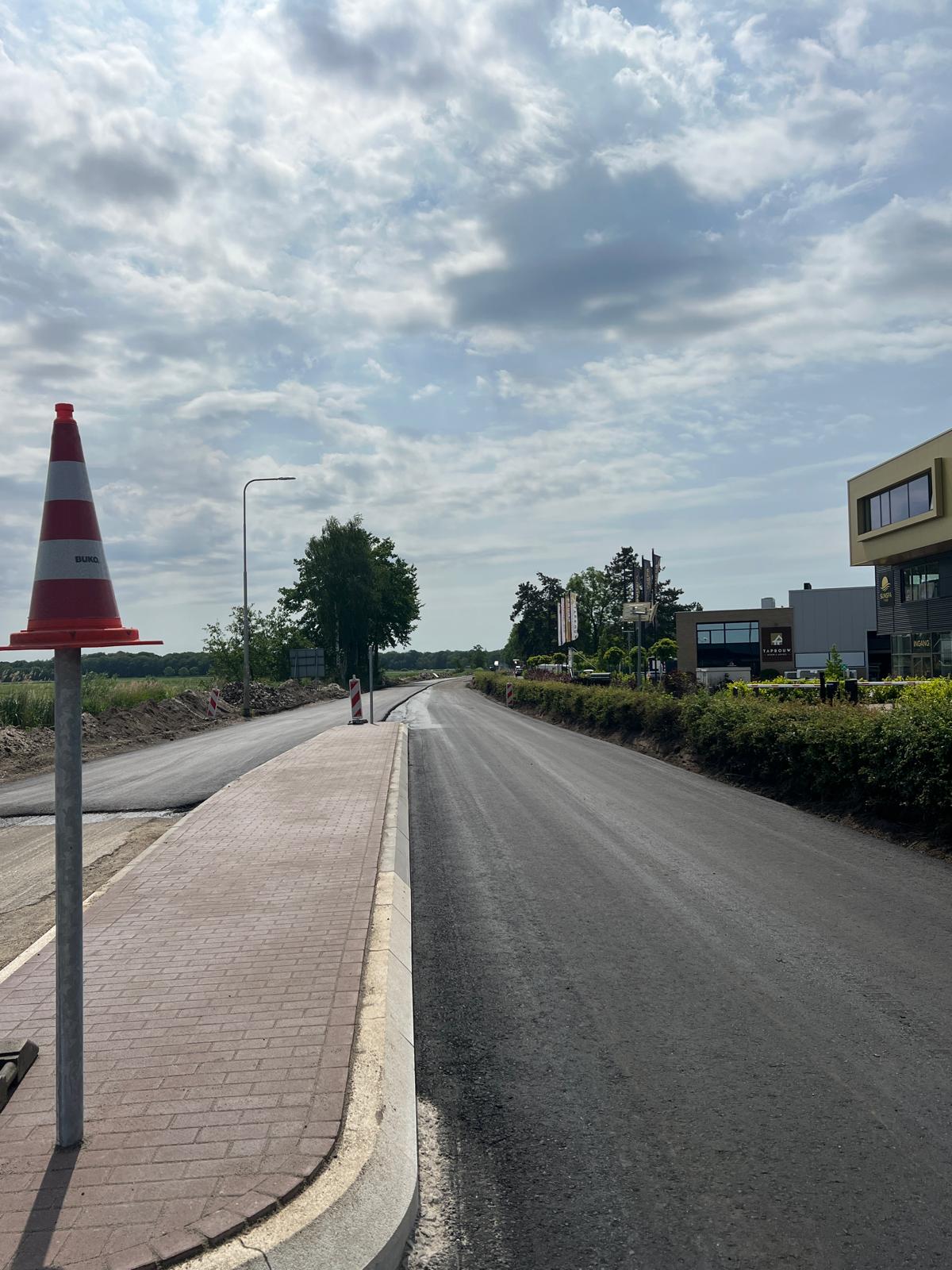

Read moreTussen 11 en 12 uur vandaag zijn de adressen aan de Loodijk even niet bereikbaar vanwege aanbrengen belijning op het fietspad. Er kan dus niet over het fietspad gereden worden.
Omdat ook op de hoofdrijbaan de belijning wordt aangebracht en nog overige werkzaamheden plaats vinden kan deze oo…
Read moreExtra update over de bereikbaarheid komende week.

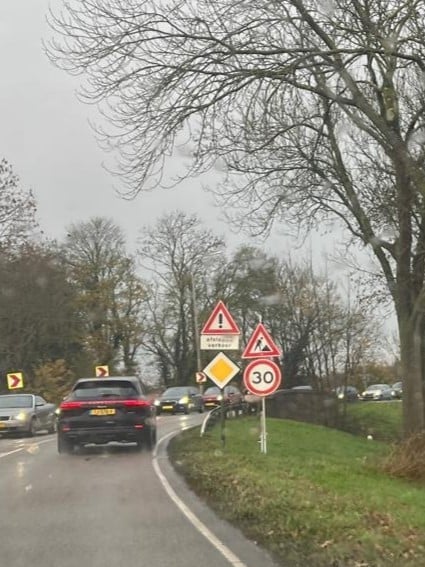

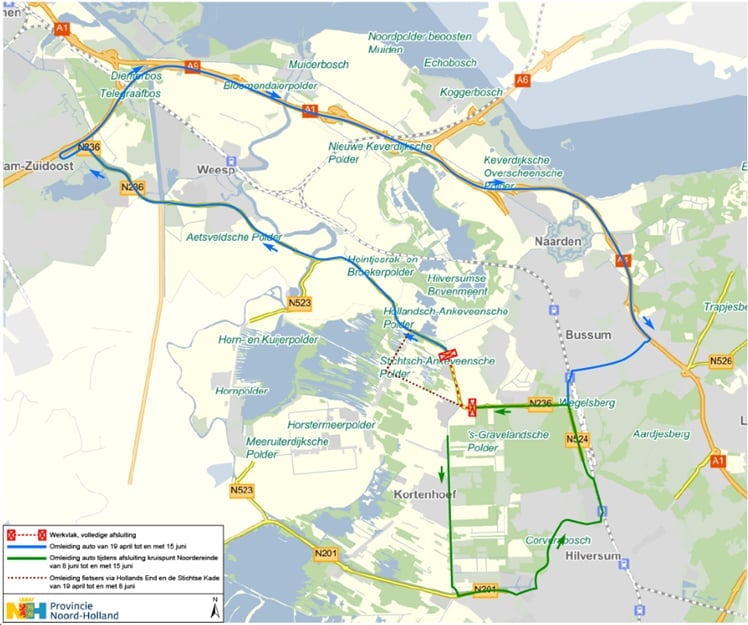

Vanaf maandag 8 juni is het Kruispunt Noordereinde volledig afgesloten en moet verkeer tussen Bussum en s-Gravenland omrijden via de aangegeven route A en B.
Voor Bussum en Weesp geldt nat…
Read moreNiet over de hoofdrijbaan rijden vanwege de aangebrachte kleeflaag. Rijd dus over het fietspad, zoals afgesproken.
Vanmiddag is op het huidige asfalt een kleeflaag aangebracht tussen Noordereinde en inrit De Boomgaard. Dit om het het asfalt dat morgen wordt aangebracht een bete…
Read moreTerugblik week 6

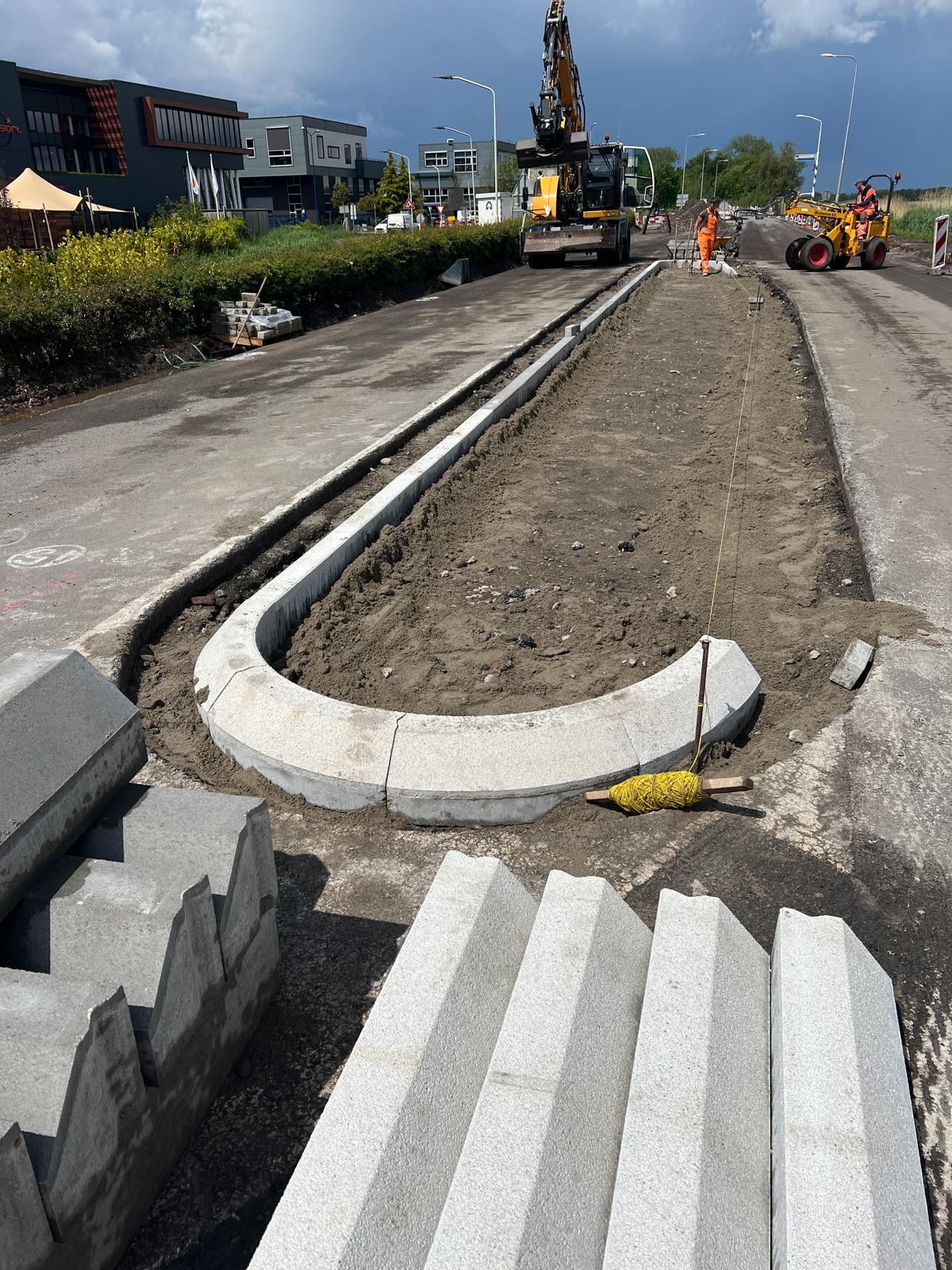

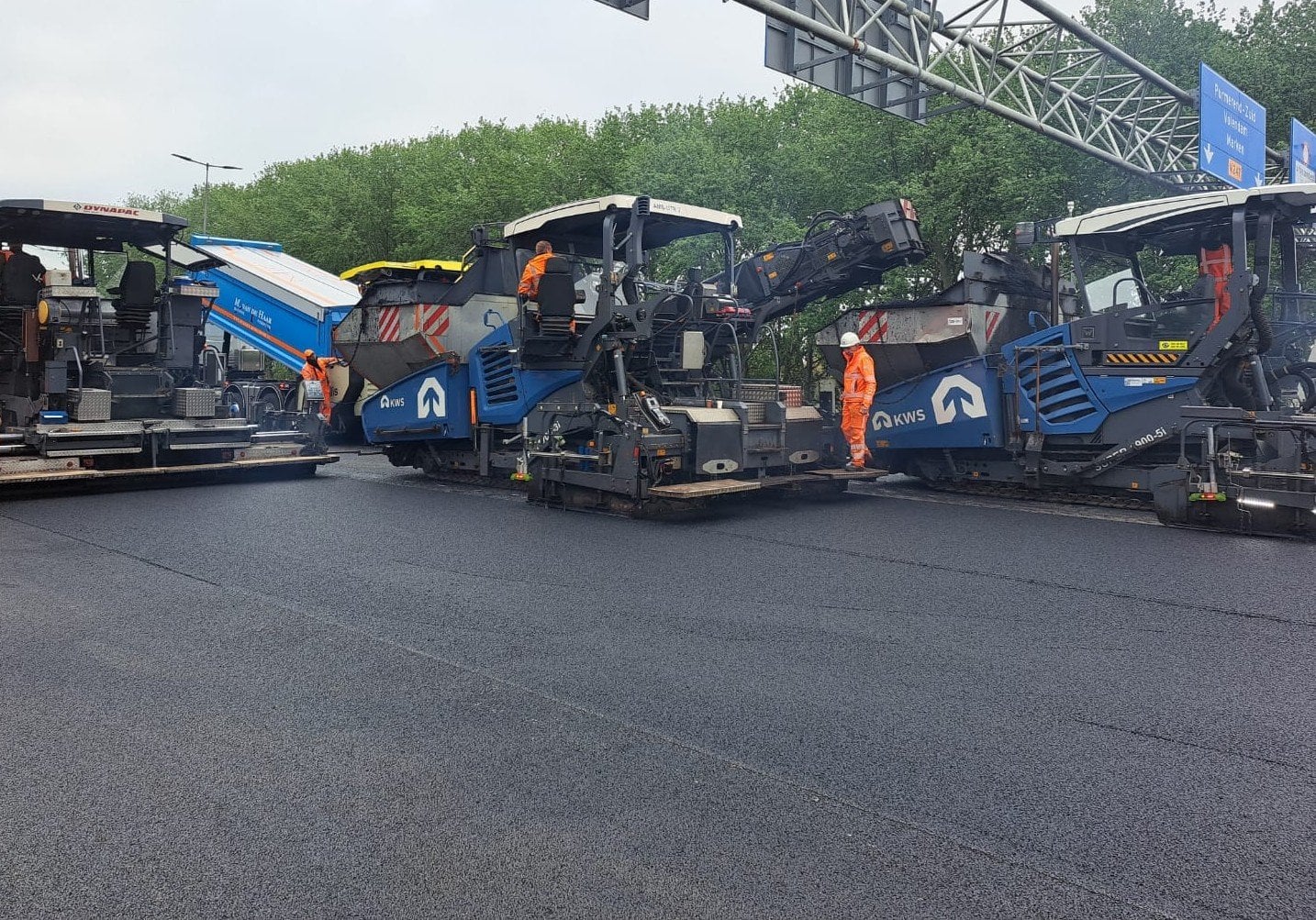

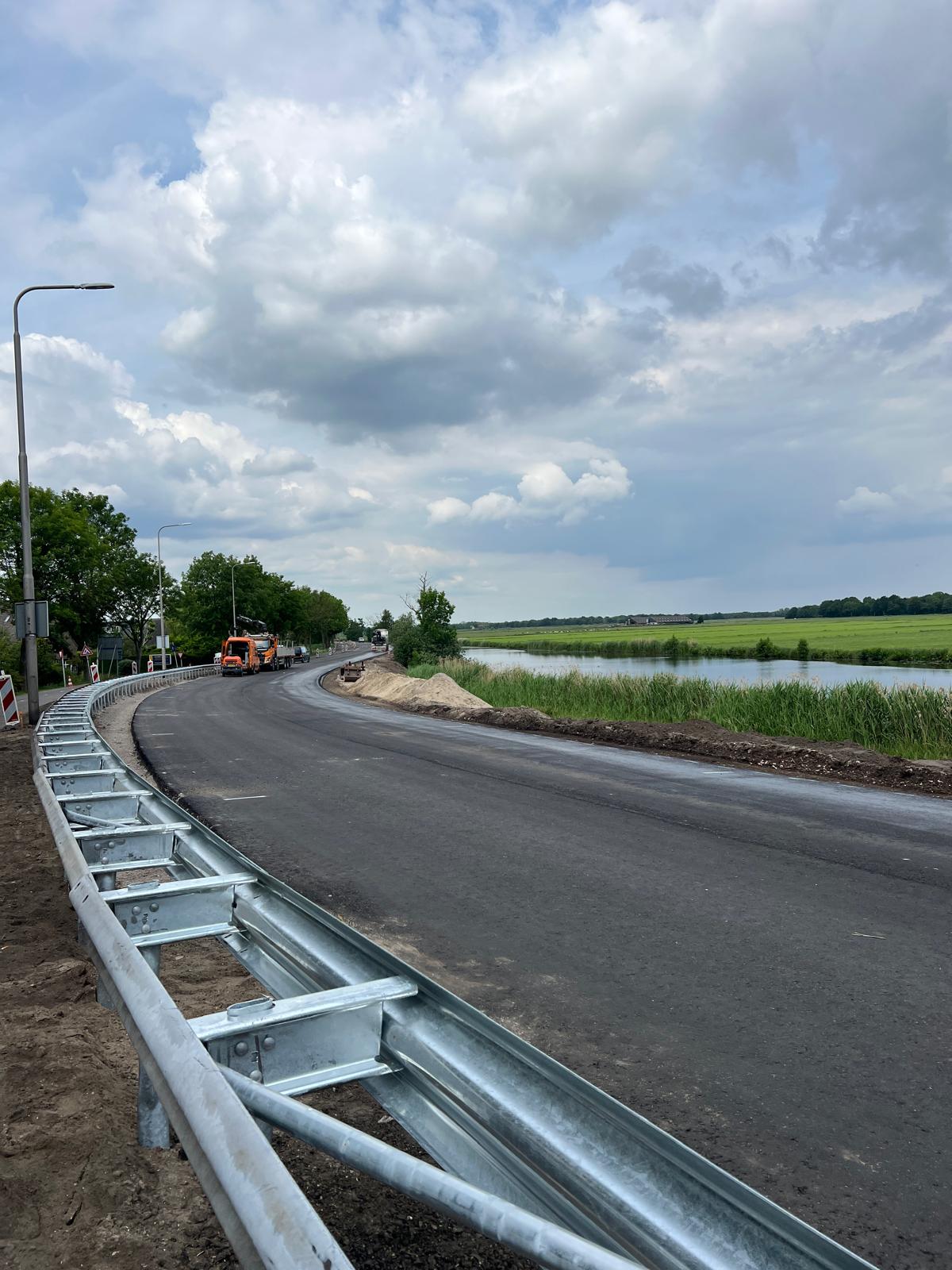

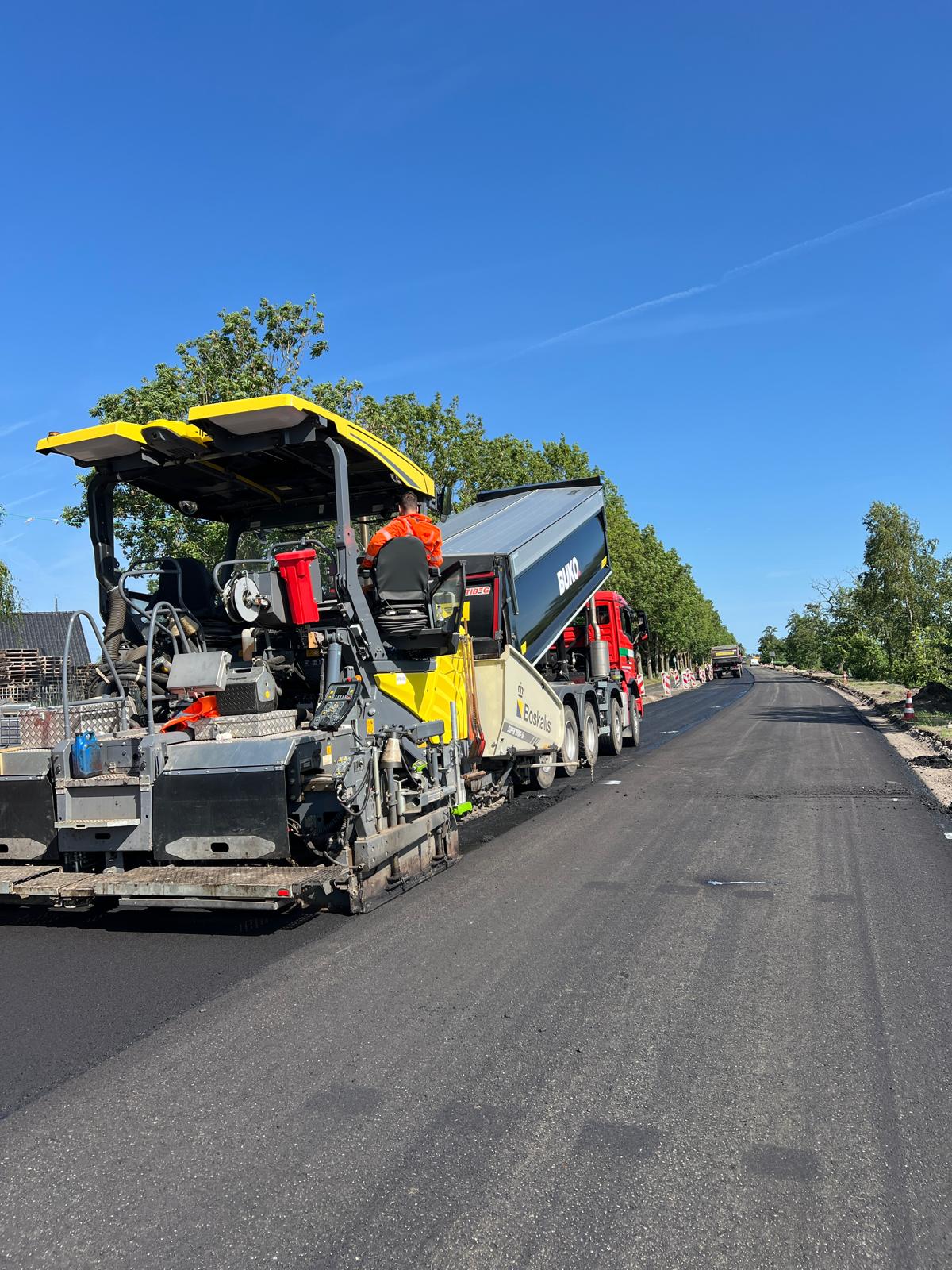

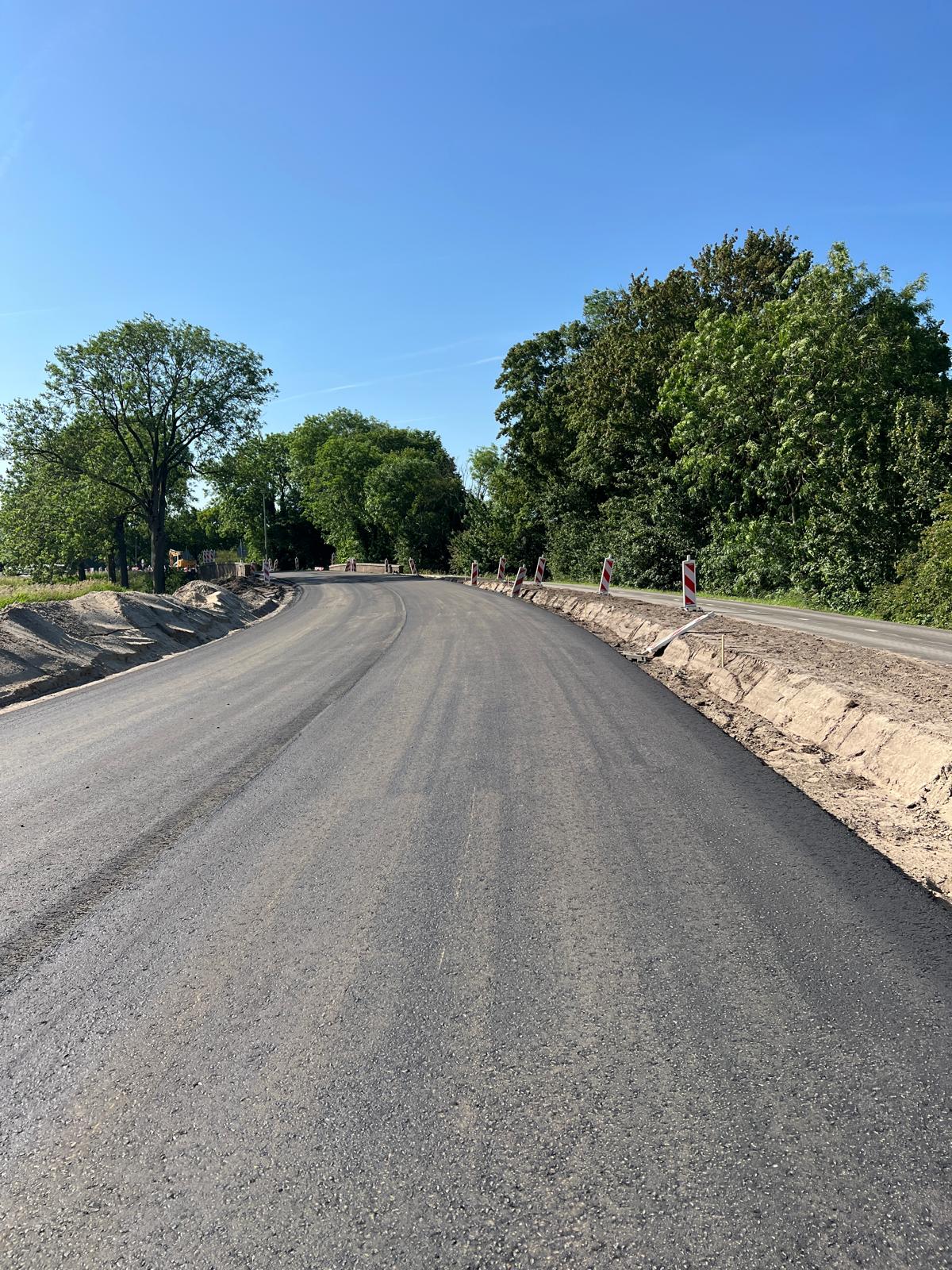

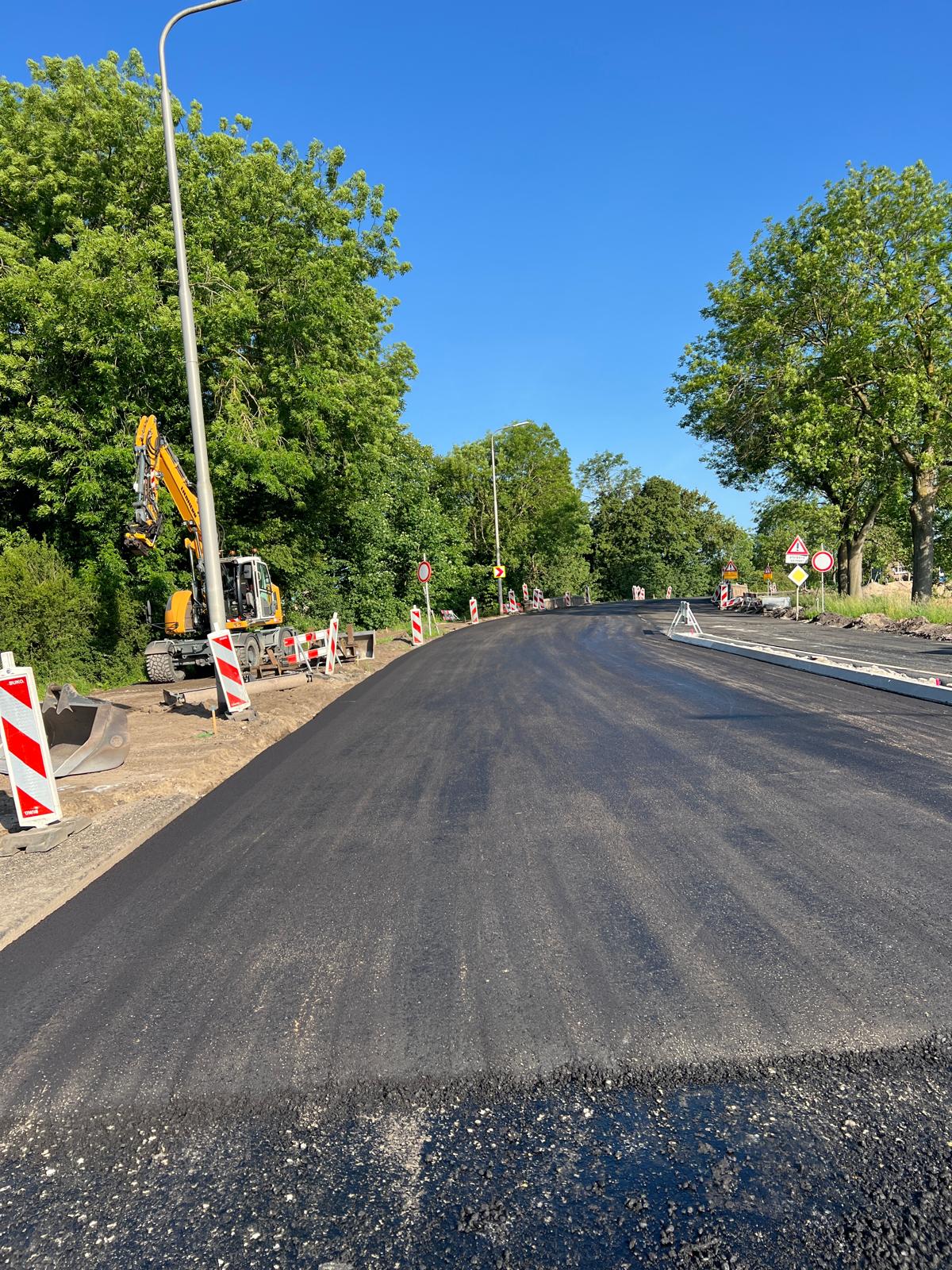

Afgelopen week hebben we de eerste asfaltlagen aangebracht op de rijbaan en de inrit bij de Boomgaard. Het betrof de onderlaag en de tussenlaag. Ook is de nieuwe geleiderail aangebracht bij de brug over de ’s Gravelandse Vaart.
We…
Read moreTerugblik week 4 en 5

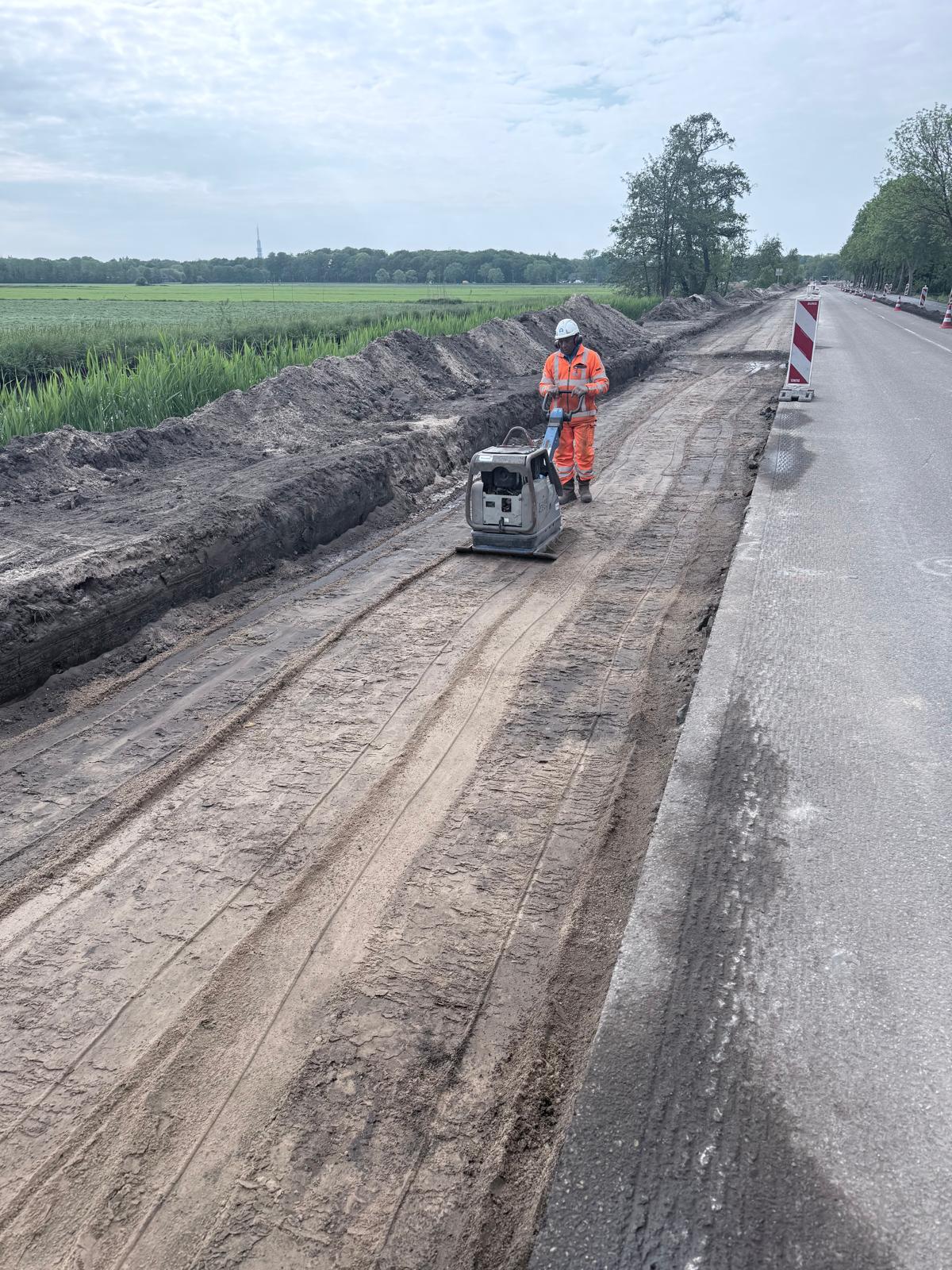

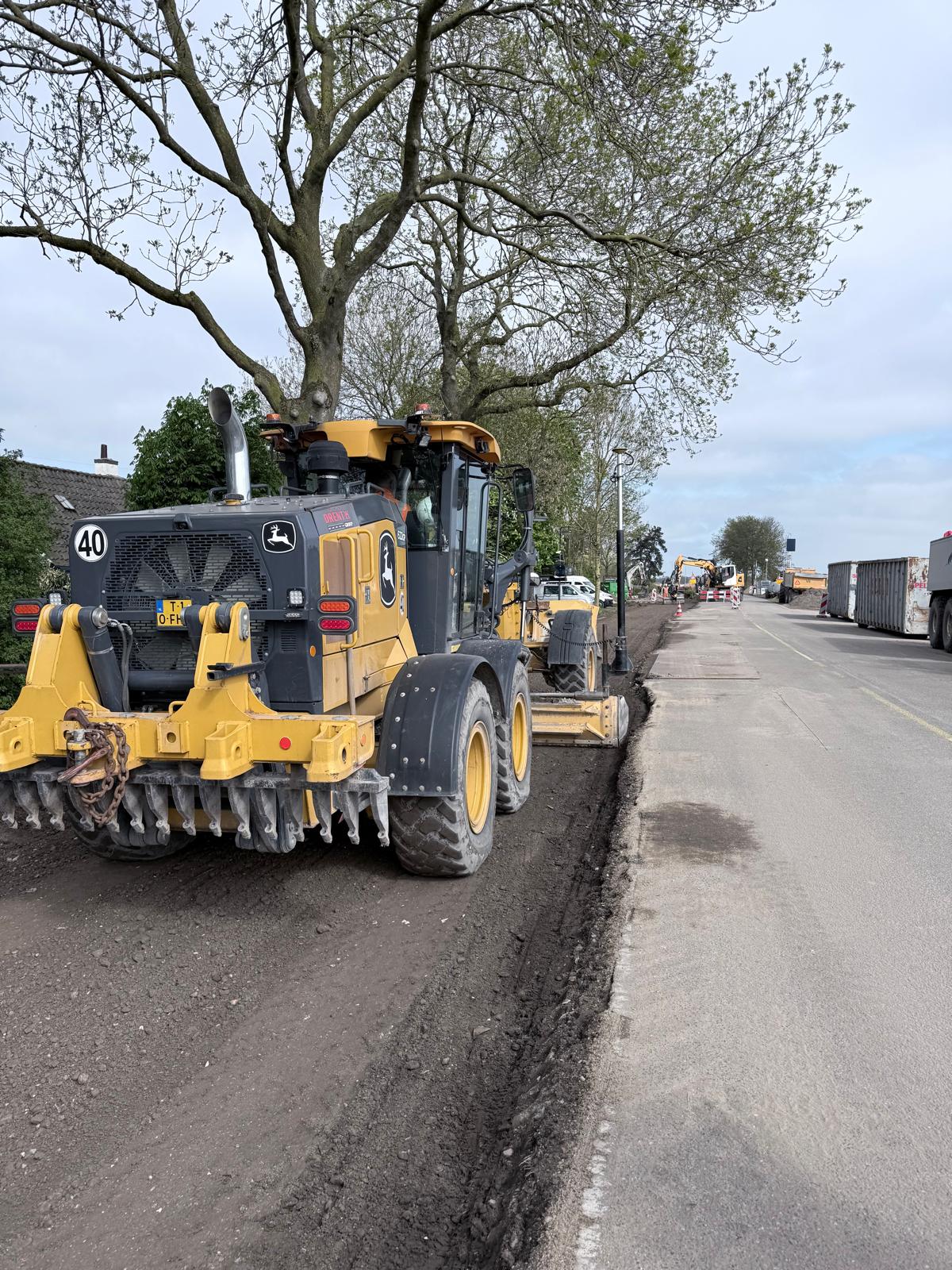

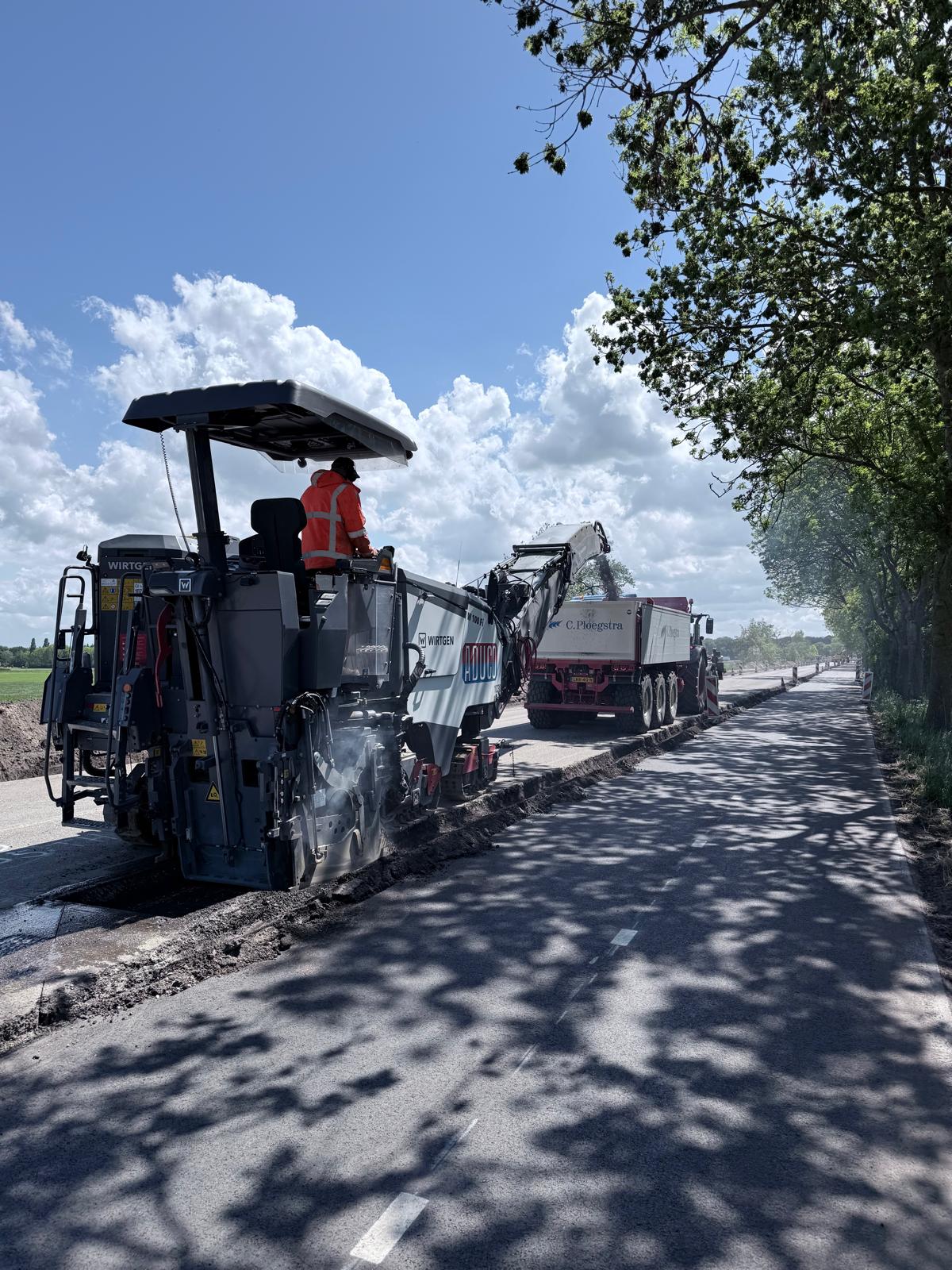

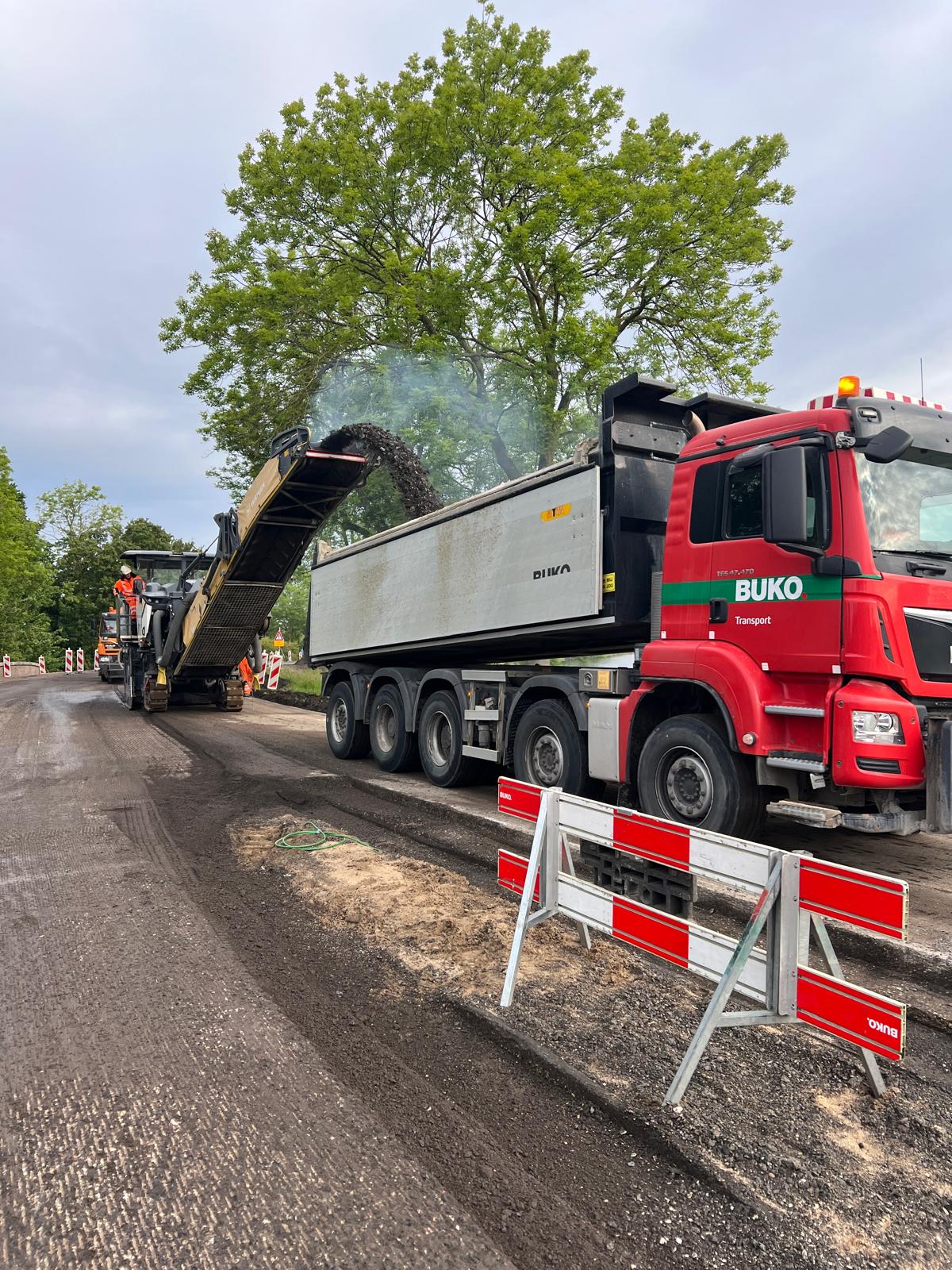

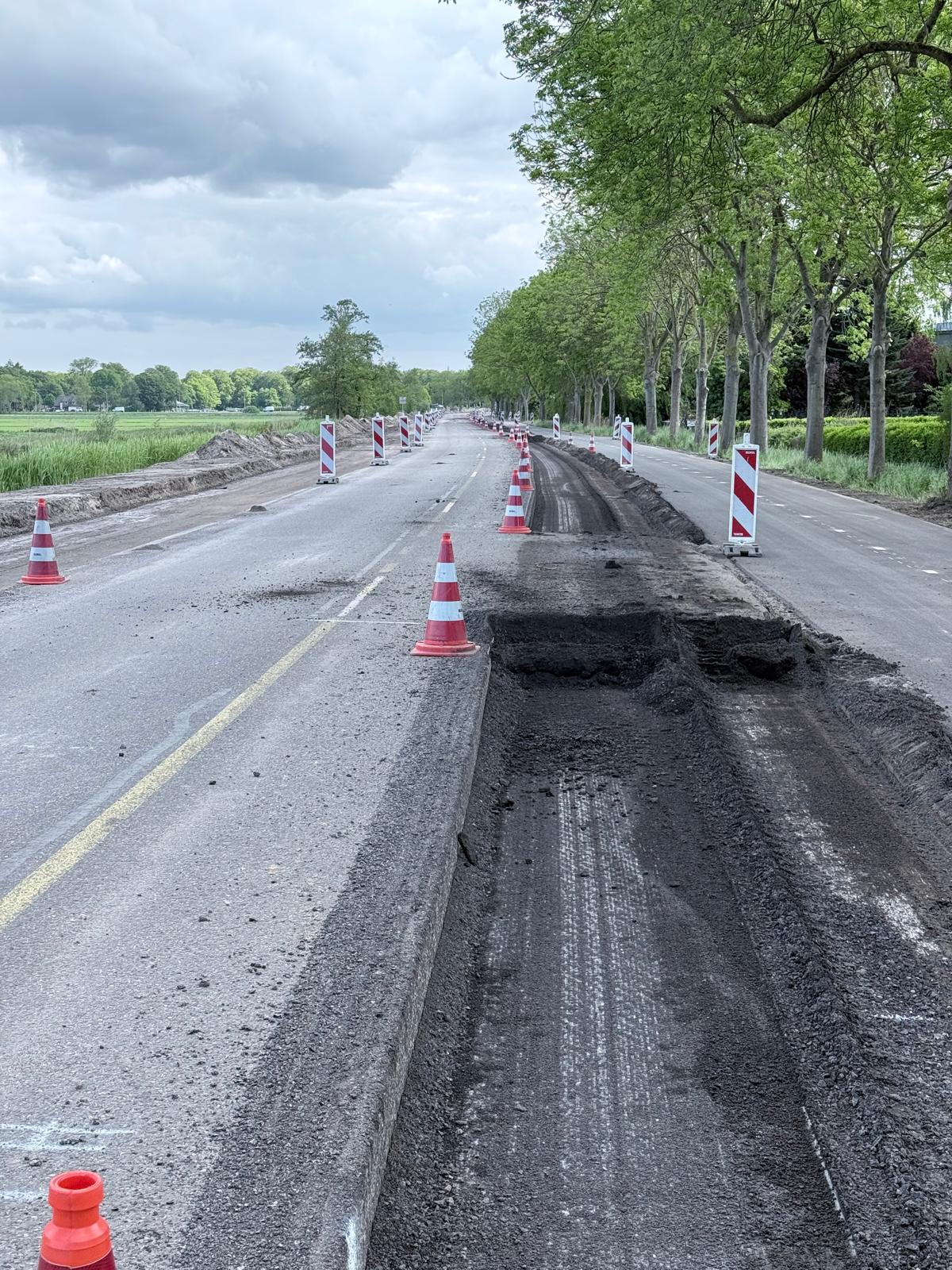

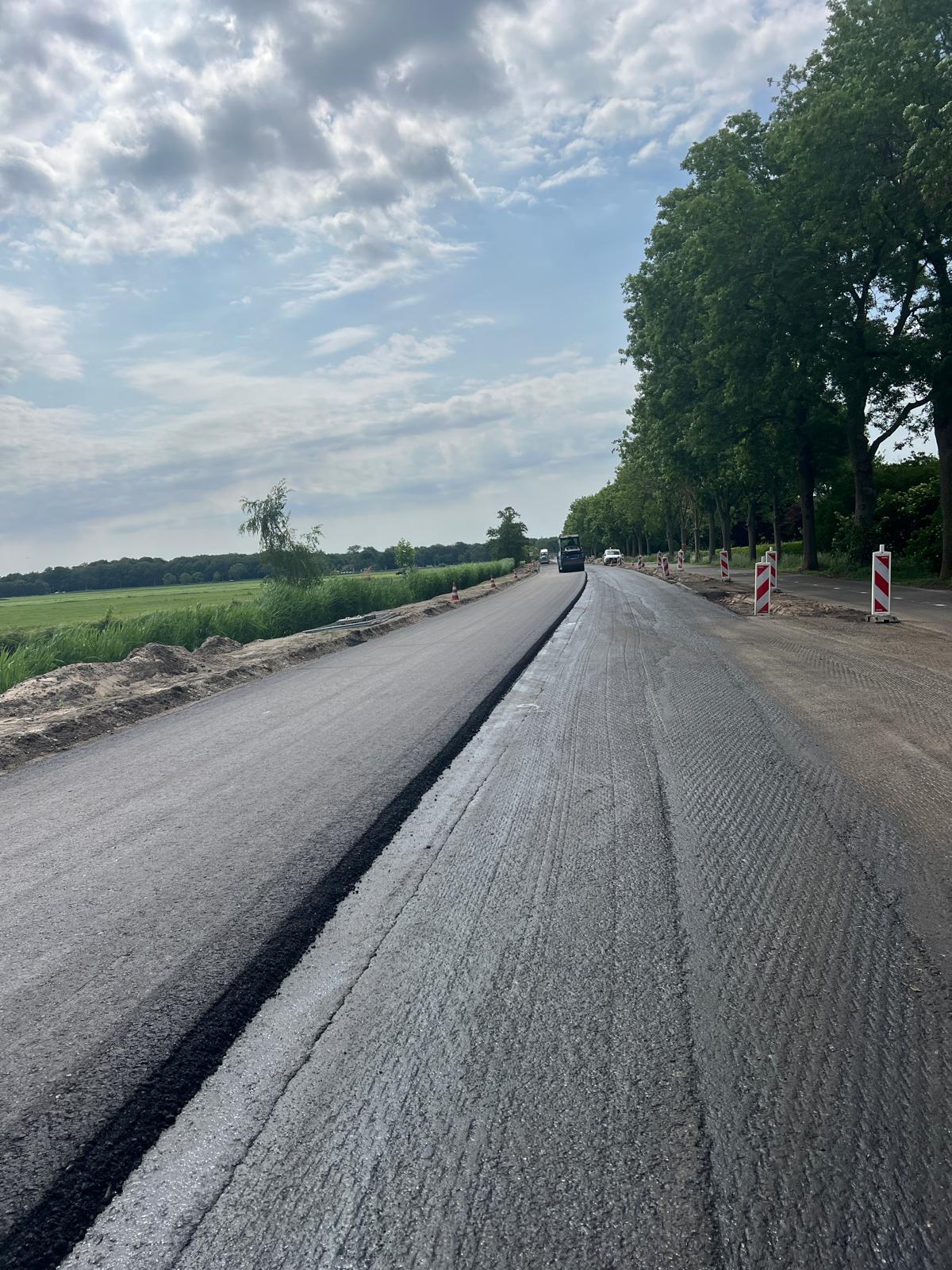

De afgelopen twee weken hebben we vooral gewerkt aan het verwijderen van de oude wegconstructie. Inmiddels beginnen de contouren van de nieuwe wegconstructie zichtbaar te worden. Het nieuwe deel van de onderlaag van de weg (het cunet) is aangevuld met …
Read moreTerugblik week 3

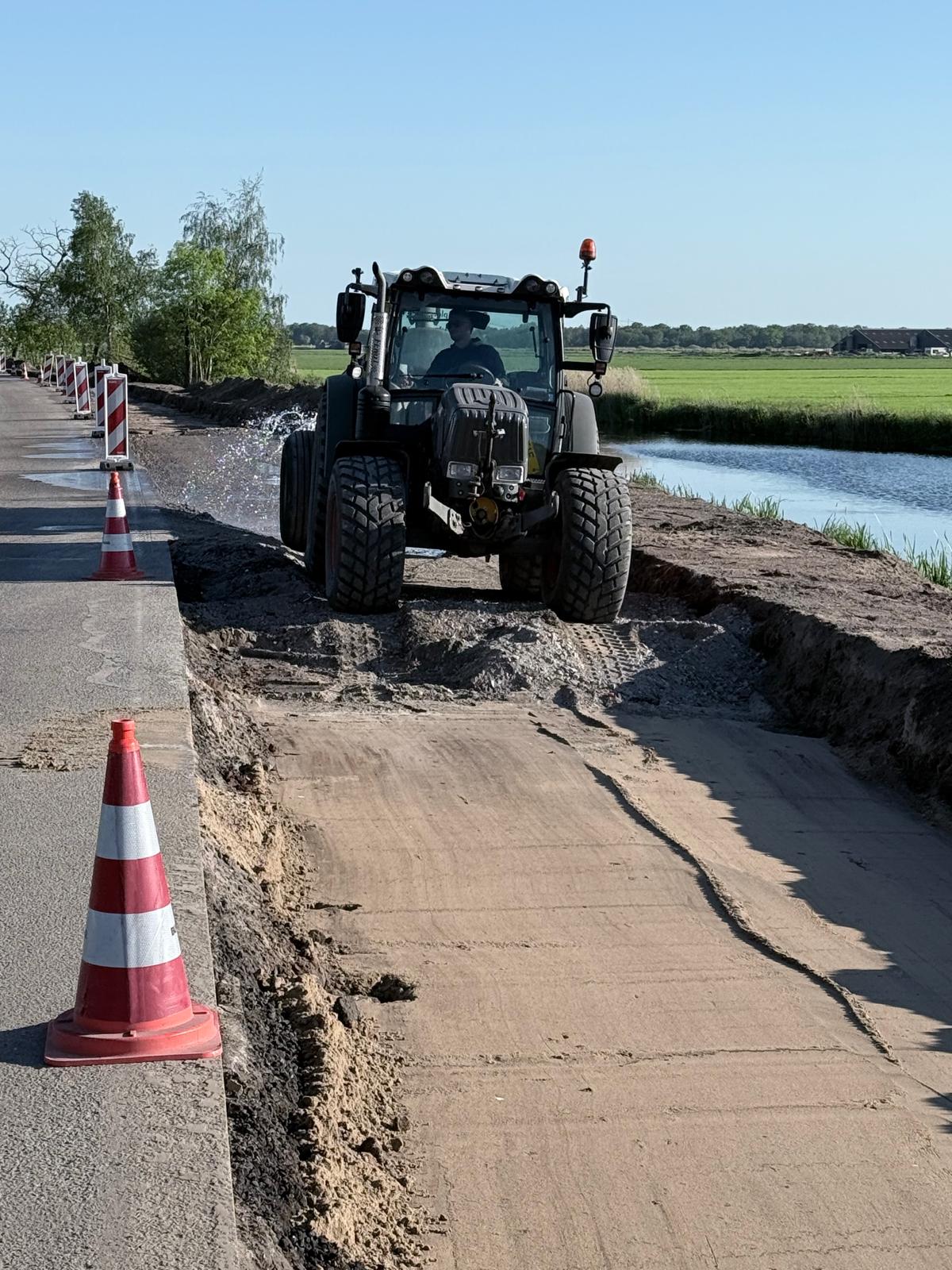

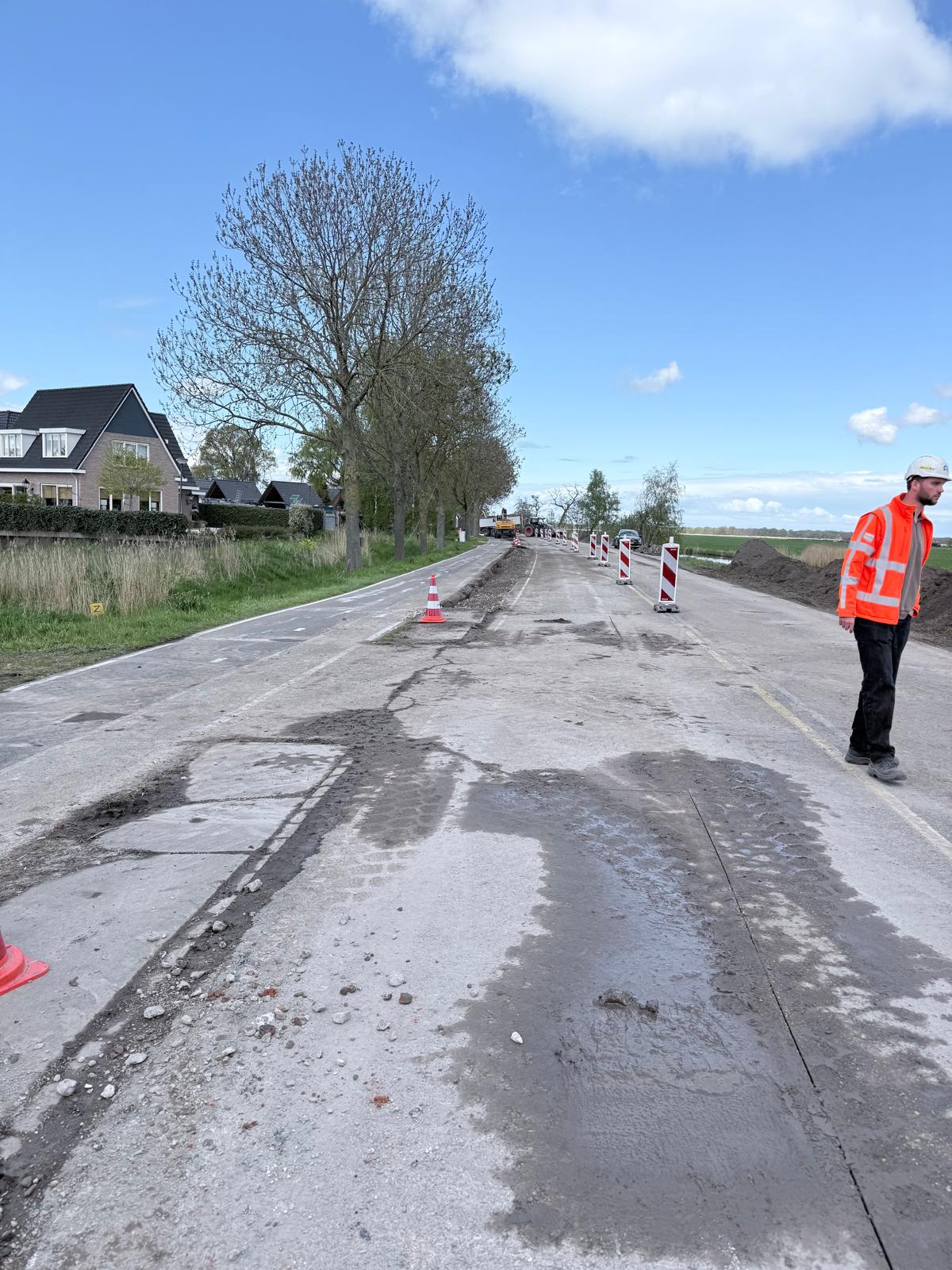

Afgelopen week hebben we vooral gewerkt aan het verleggen van de hoofdrijbaan. Aan de kant van de vaart hebben we daarvoor een deel van de weg uitgegraven en funderingsmateriaal aangebracht. Aan de kant van het fietspad is over een strook van ongeveer 1 met…
Read moreDe werkzaamheden aan het fietspad zijn voltooid. Vanaf gisterenavond (1 mei) zijn er hekken geplaatst om de weg nog beter af te sluiten. Zo voorkomen we sluipverkeer over het werkvak. Aanwonenden en bezoekers kunnen op de eerder aangegeven wijze naar hun bestemming. Nabij De Boomgaard staat een h…
Read moreTwee belangrijke updates
Update 1

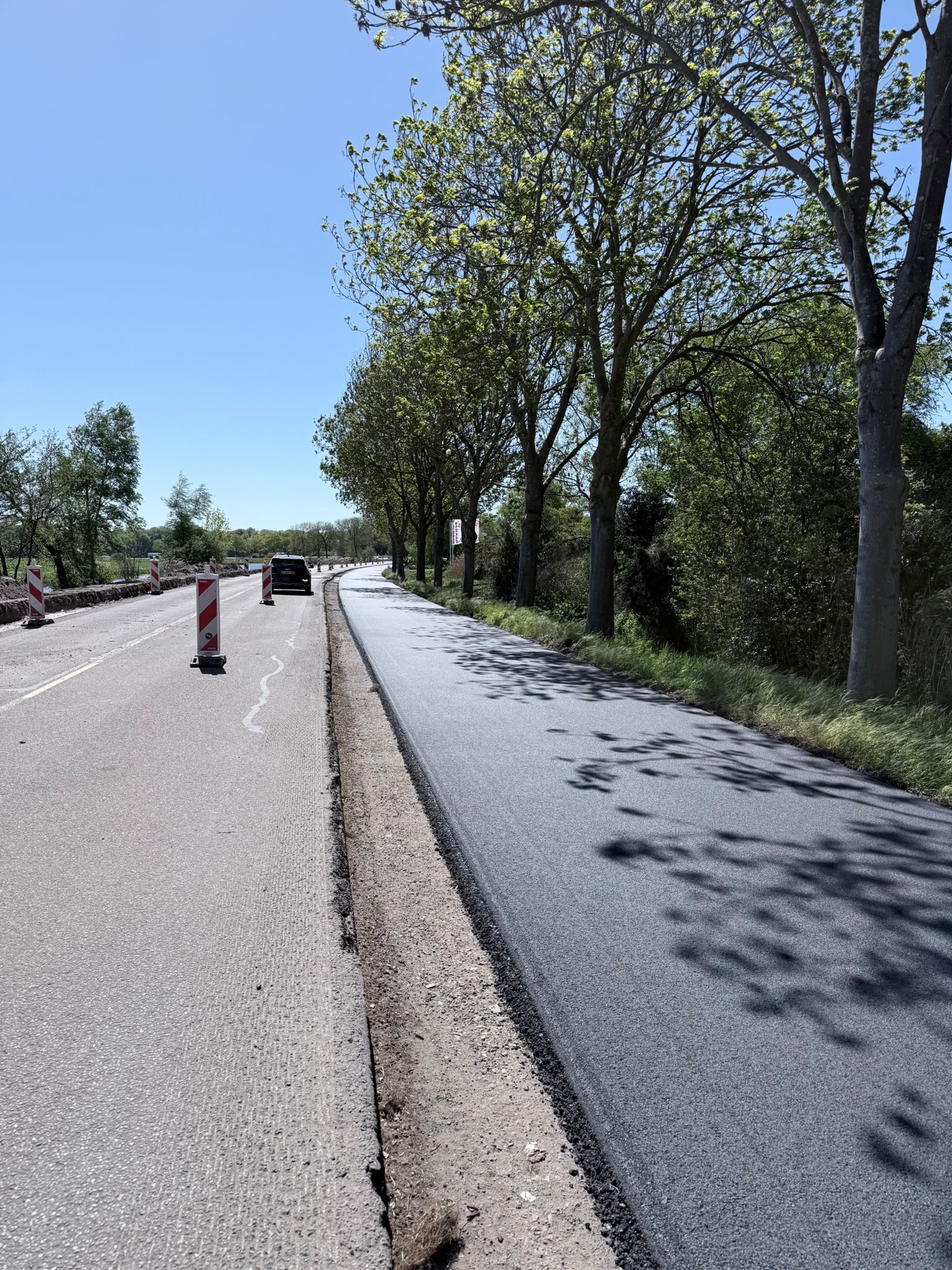

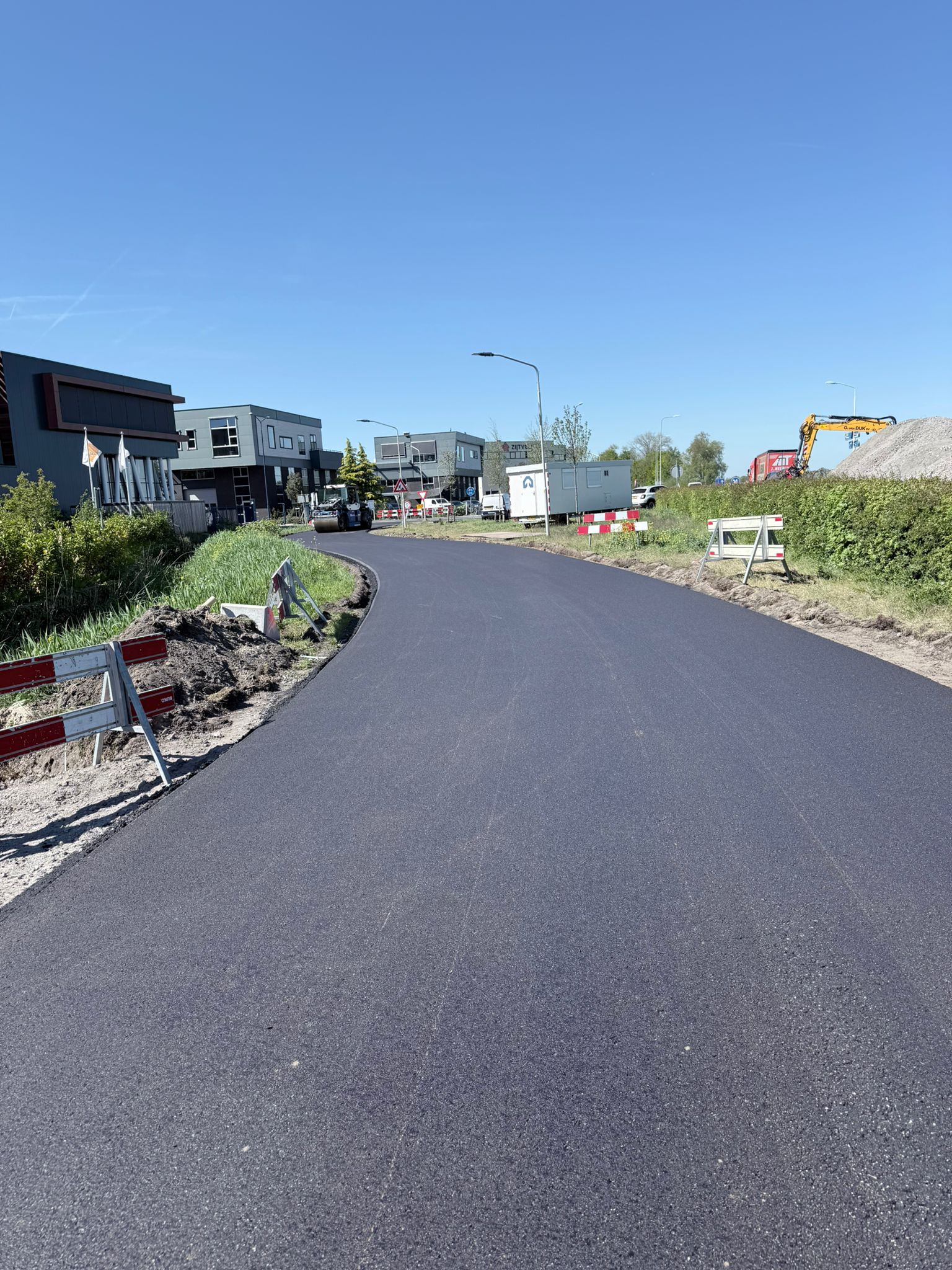

Morgen en overmorgen, 29 en 30 april, worden het fietspad en parallelweg geasfalteerd. Hierdoor zijn de adressen aan de Loodijk tijdens de werkzaamheden beperkt bereikbaar. Wij vragen bewoners daarom om hun auto tijdelijk te parkeren in d…
Read moreTerugblik eerste week

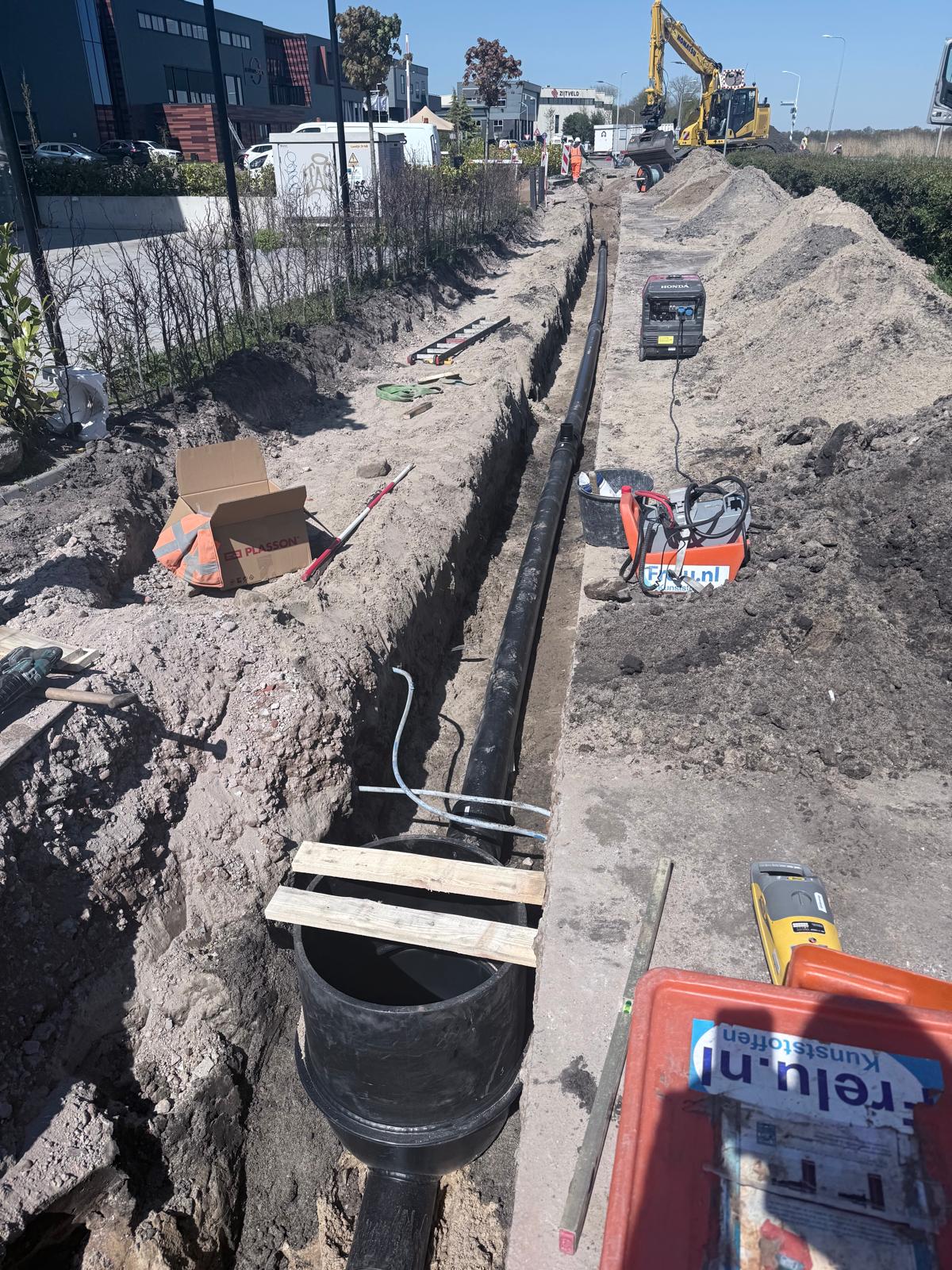

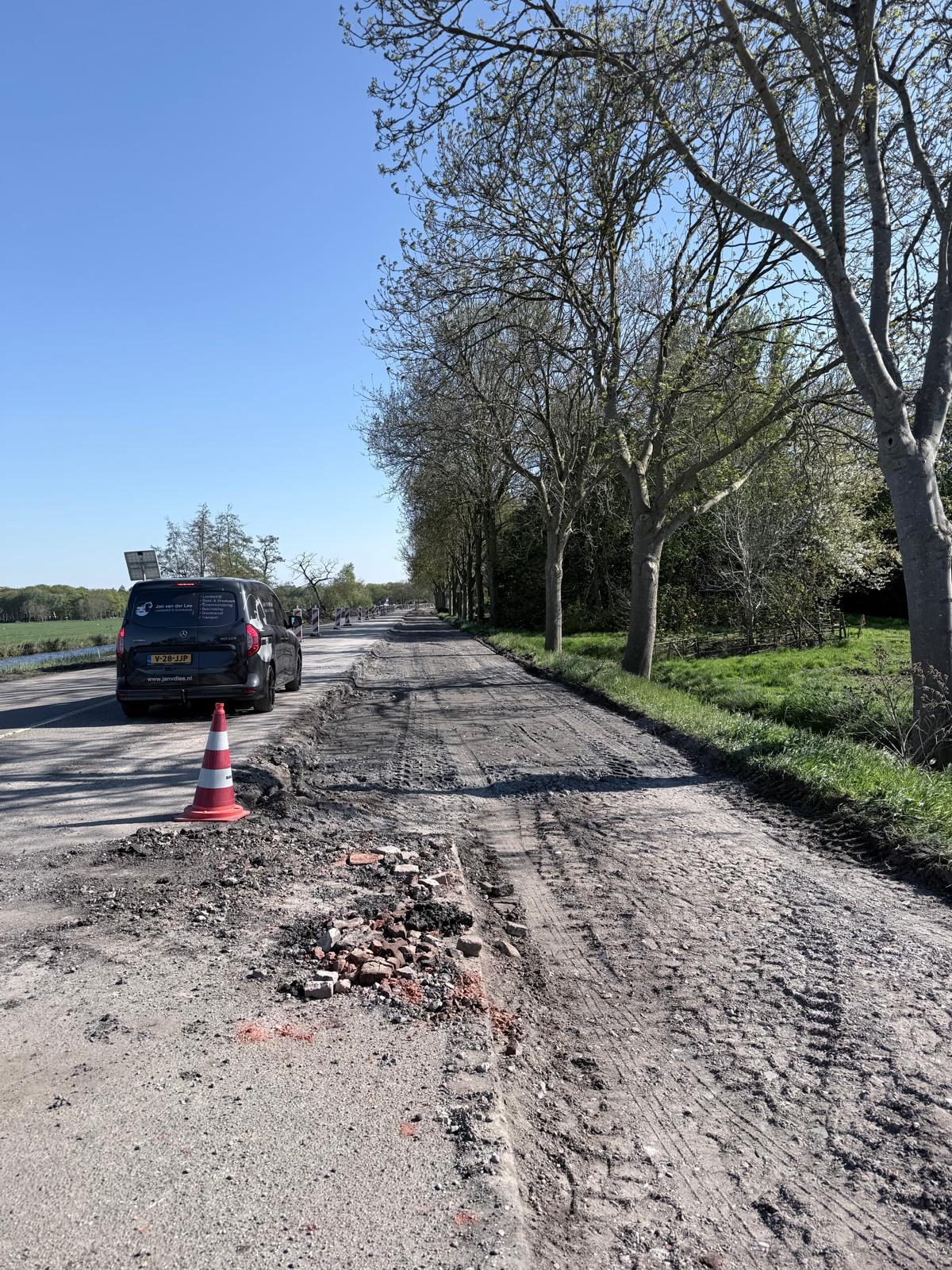

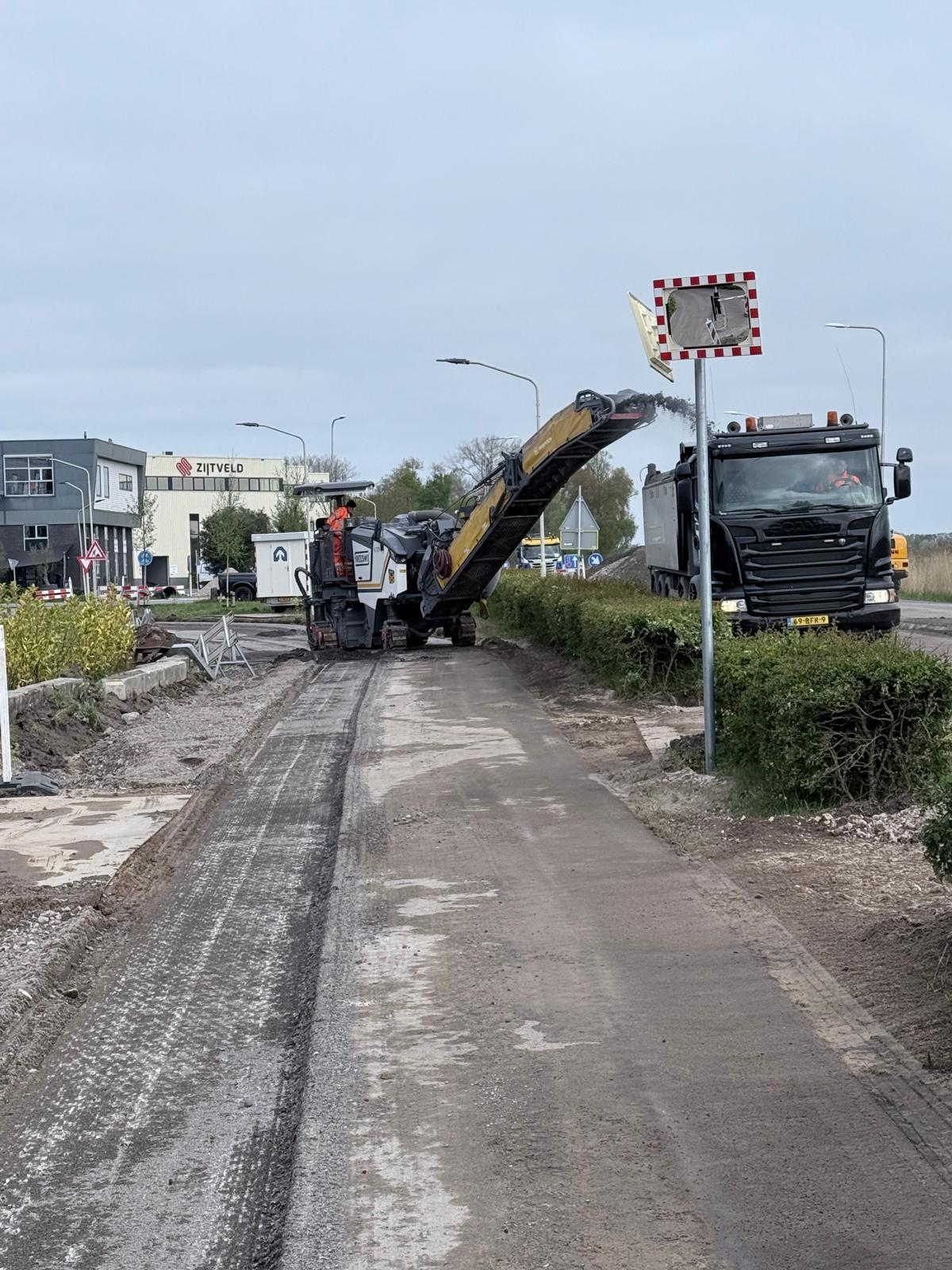

In de eerste week zijn de werkzaamheden voorspoedig verlopen. De werkzaamheden bestonden uit het verwijderen van het oude asfalt op het fietspad en het opschonen van de bermen. Daarnaast de aanleg van hemelwaterafvoer langs parallelweg Loodijk en het aanb…
Read moreOphalen afvalcontainers adressen Loodijk
Door een misverstand zijn de afvalcontainers afgelopen week bij meerdere adressen niet opgehaald door GAD GnV.
Inmiddels is er contact geweest en vanaf komende week worden de rolbakken weer conform de afvalkalender opgehaald.
Zondagavond starten de werkzaamheden aan de N236 (Loodijk) bij ’s‑Graveland.

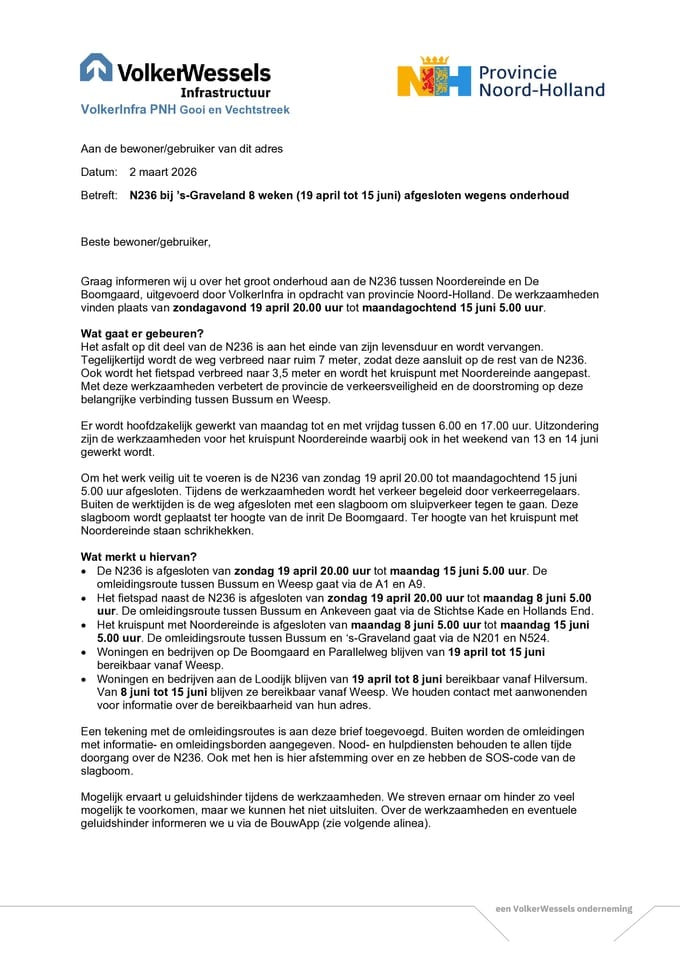

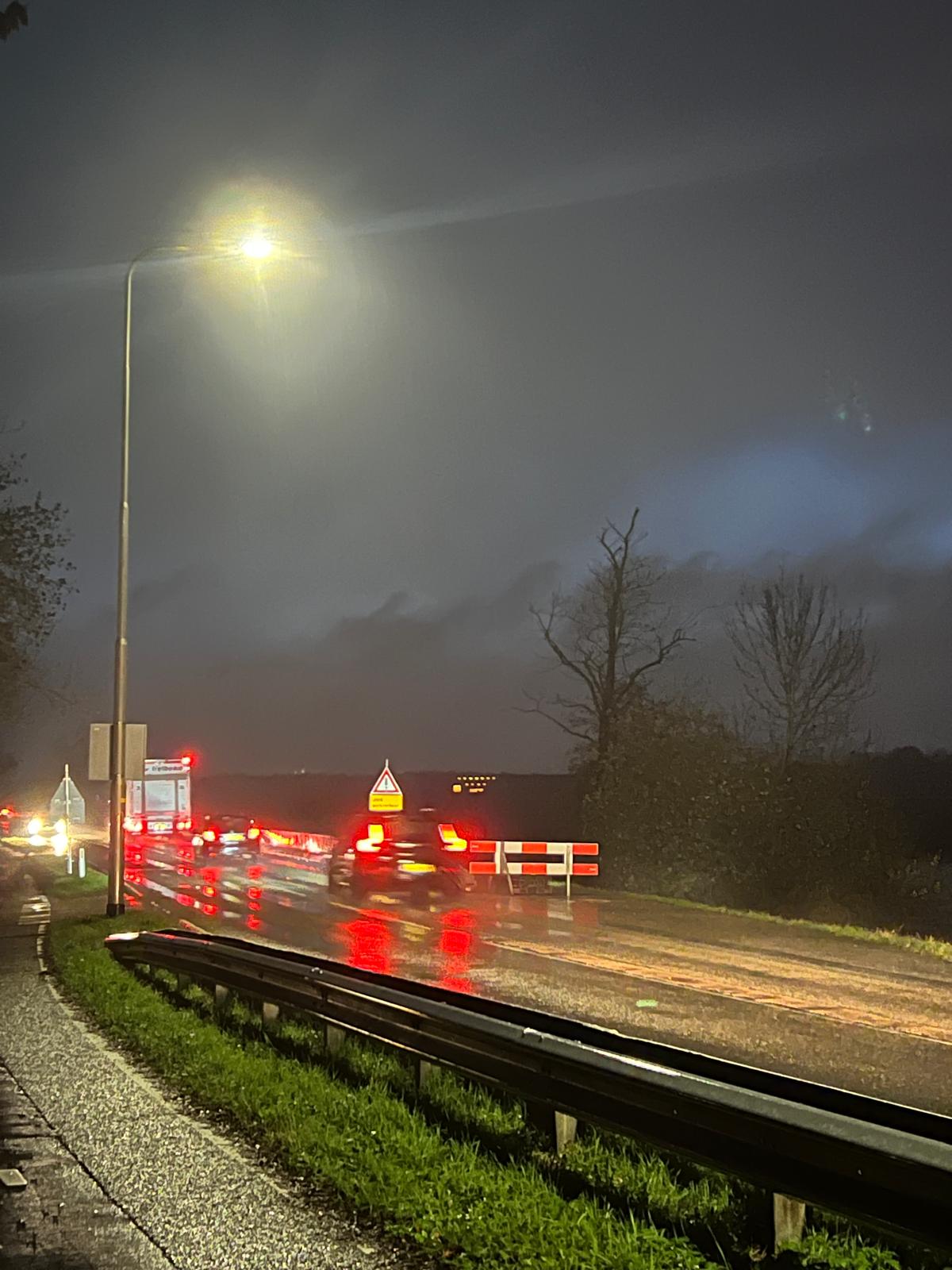

Vanaf zondag 19 april om 20.00 uur wordt de weg afgesloten voor doorgaand verkeer tussen De Boomgaard en Noordereinde. De afsluiting duurt tot maandag 15 juni om 5.00 uur.
Autoverkee…

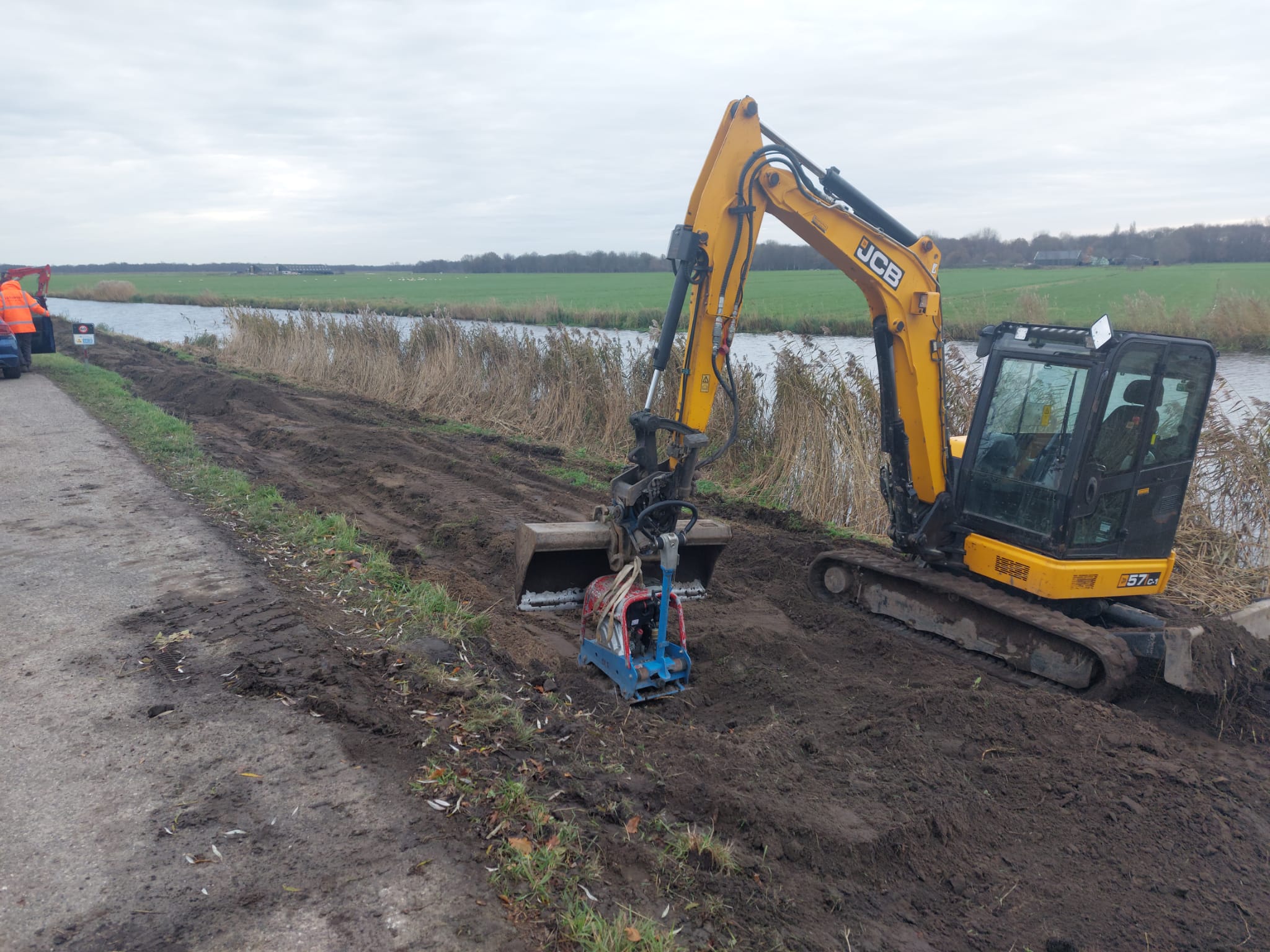

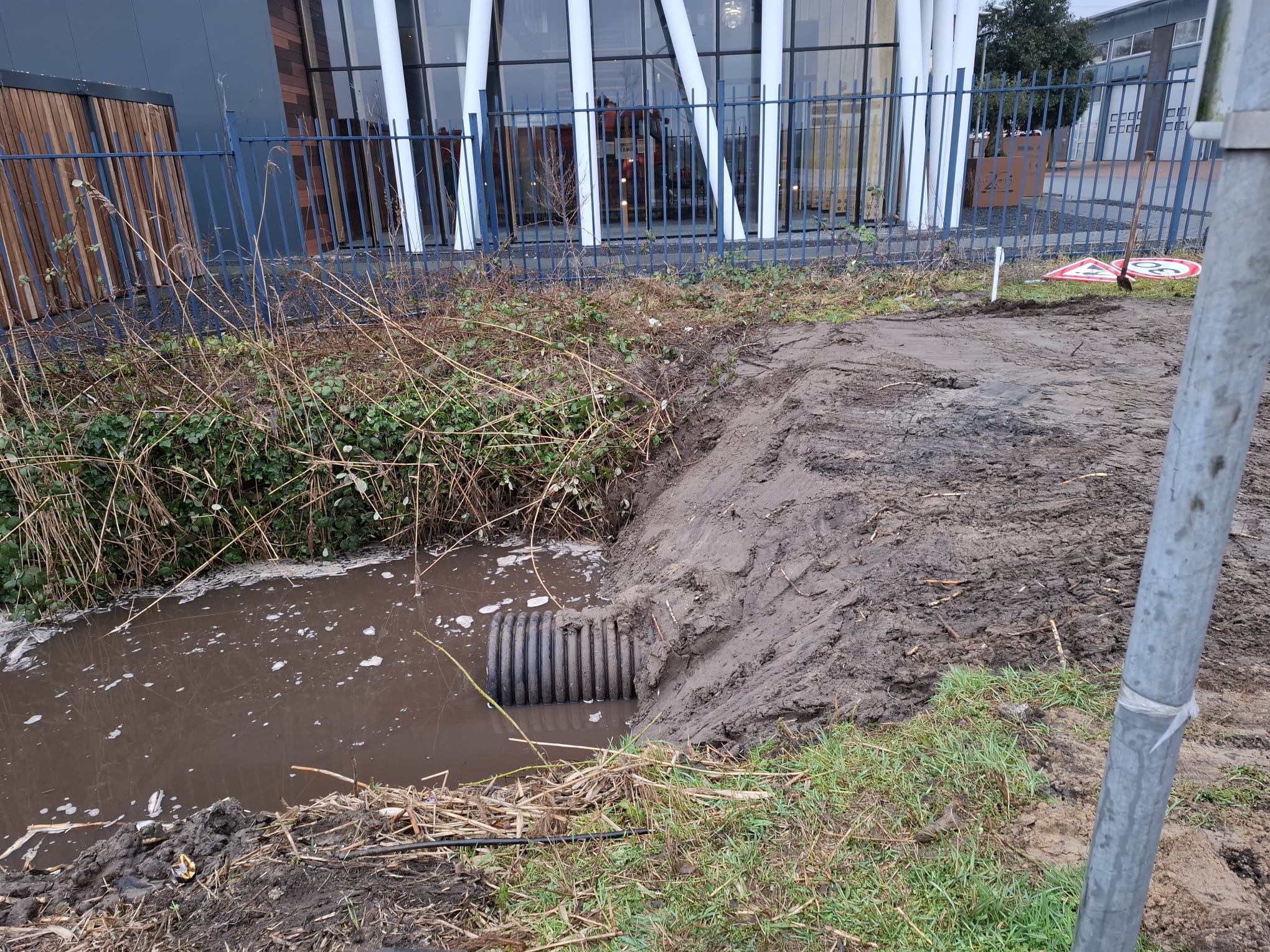

Read moreOnlangs is de duiker bij de inrit van het industrieterrein De Boomgaard vervangen. De oude duiker lag te diep en werkte niet goed meer. De nieuwe duiker ligt hoger waardoor er minder kans is dat deze overstroomt bij hevige regenval.

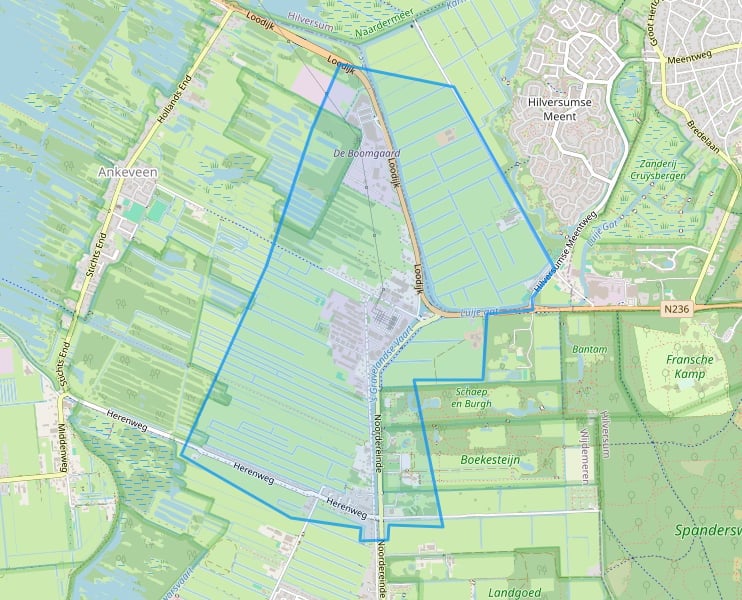

Afgelopen maandag hebben wij een informatiebrief verspreid met meer uitleg over de werkzaamheden. In deze brief gaan we in op de planning, bereikbaarheid en de omleidingsroute. De brief en het gebied waar deze brief naar toe is gestuurd, zijn aan deze update toegevoegd. Meer informatie vind je oo…
Read moreWat staat er de komende tijd op de planning?
Donderdagavond 19 februari

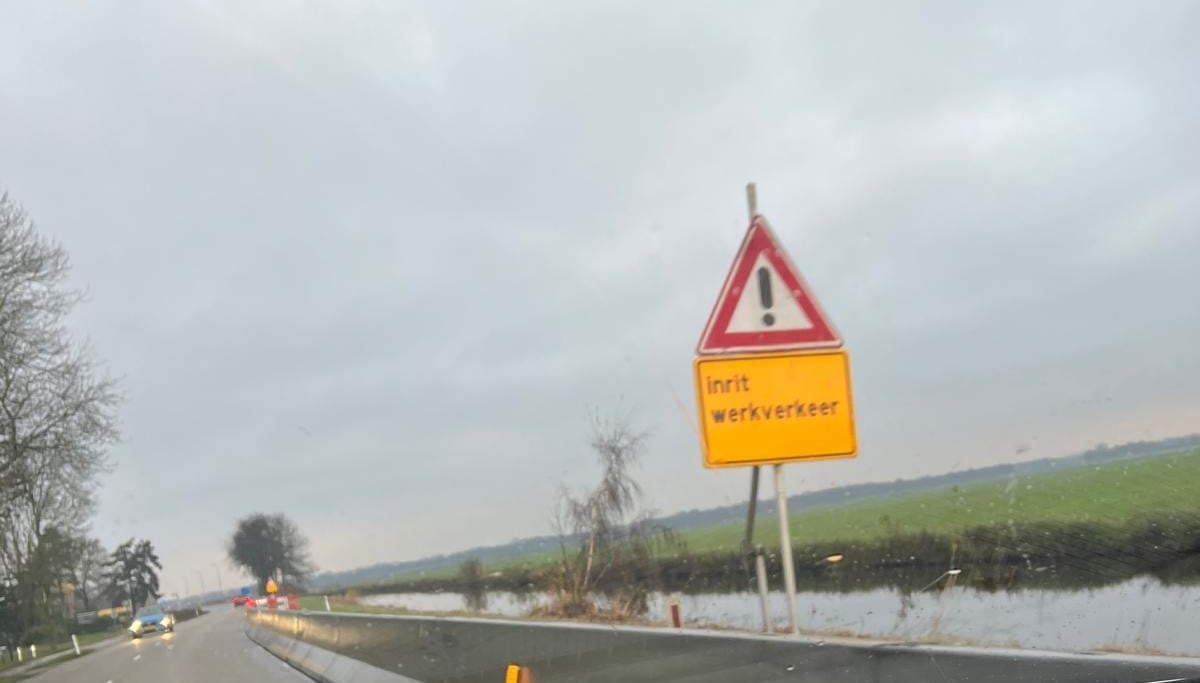

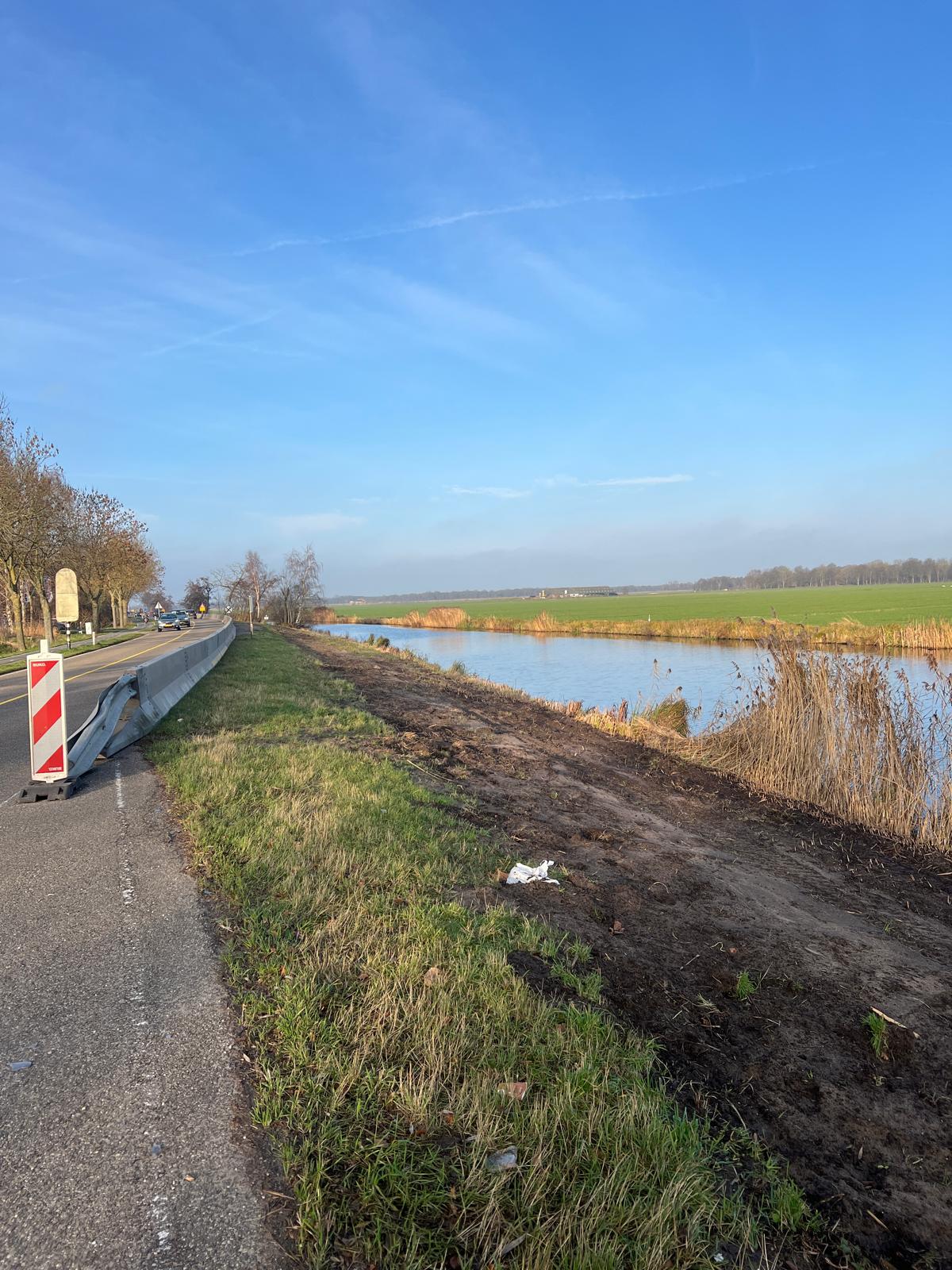

Donderdagavond [Tussen 20.00 uur en 24.00 uur] wordt de barriër langs de weg grotendeels verwijderd. Alleen ter hoogte van de bigbags blijft de barriër …
Read moreVoortgang en Voorbereidingen van de Wegwerkzaamheden

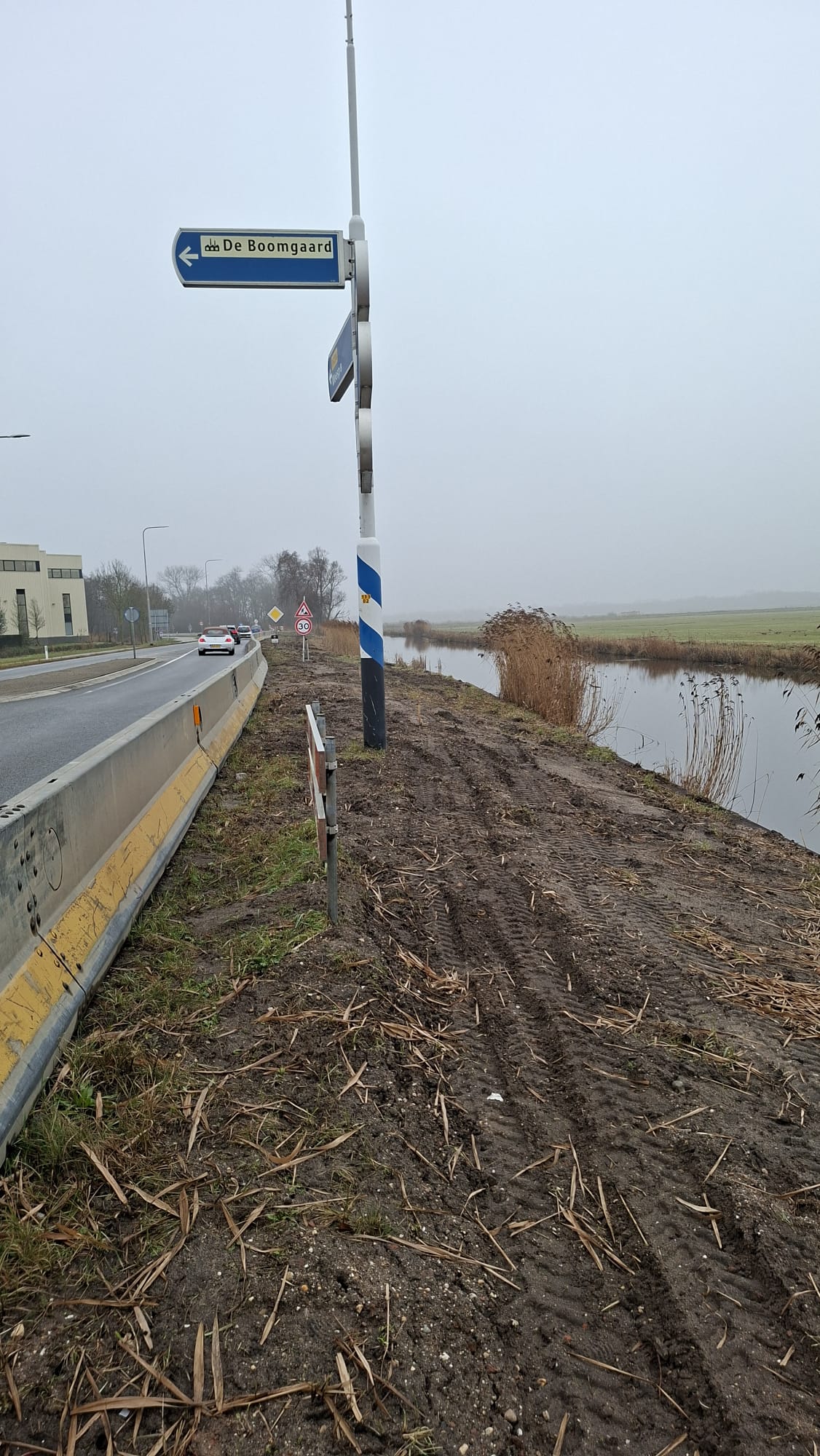

Het aanbrengen van de voorbelastingen is soepel verlopen en is vandaag afgerond. Vanaf nu moet de zwaartekracht zijn werk doen, en is het tot april even stil met de werkzaamheden. Ook Ziggo is namelijk klaar …
Read more2026 begon met kou en sneeuw. Daarom kon Ziggo pas maandag 12 januari starten met het werk aan hun (communicatie)kabels. De komende weken zijn zij hiermee bezig.

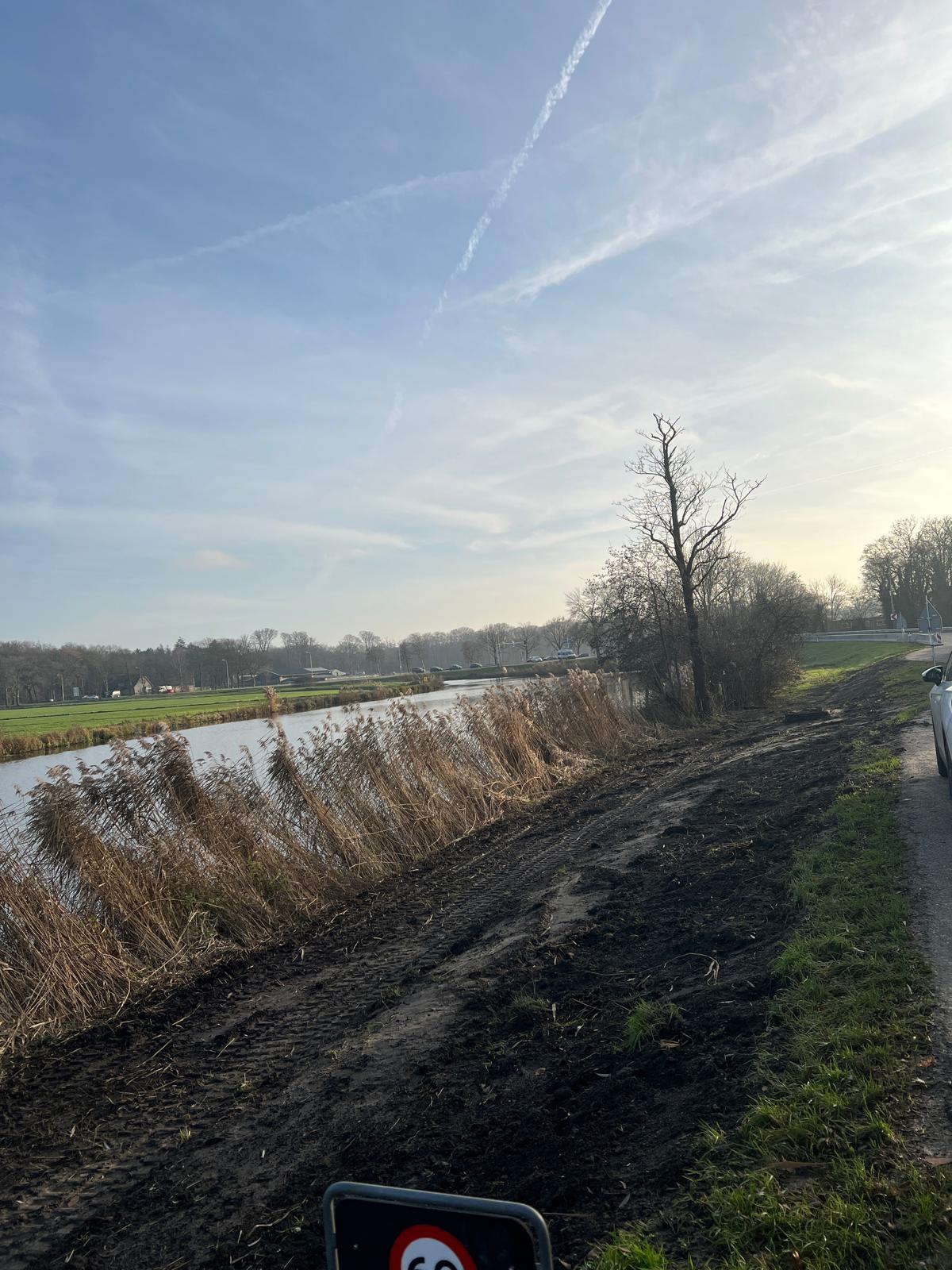

Vanaf 26 januari starten wij (VolkerInfra) met het aanbrengen van de voorbelasting met zandgevulde bigbags. Voorbelasting…
Read moreHet schiet lekker op.
De 50 Kv kabel is bijna geheel verwijderd. Komende week heeft A.Hak nog een paar dagen nodig om de laatste stukken kabel te verwijderen.
Prettig weekend
In deze update even de voortgang van de werkzaamheden tot nu toe.

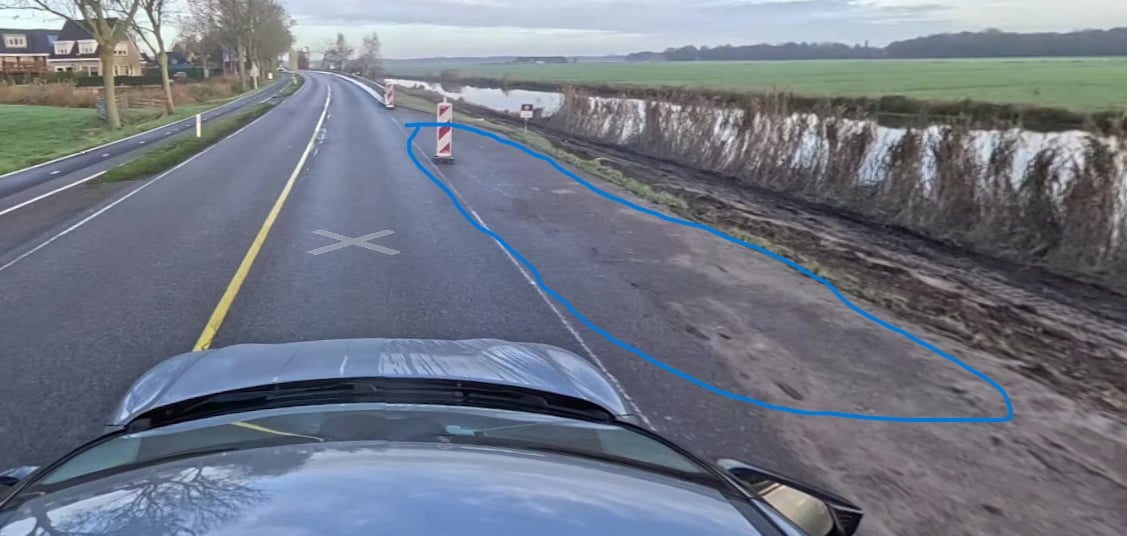

Helaas is het nog niet gelukt om de belijning aan te brengen doordat het te koud en te nat was. Door hetzelfde weerbeeld komende dagen is het nog de vraag hoe snel het dan wel mogelijk is. Ondertussen beschouwen we de situatie samen met de weginspecteurs van De Provincie betreffende verkeersveili…

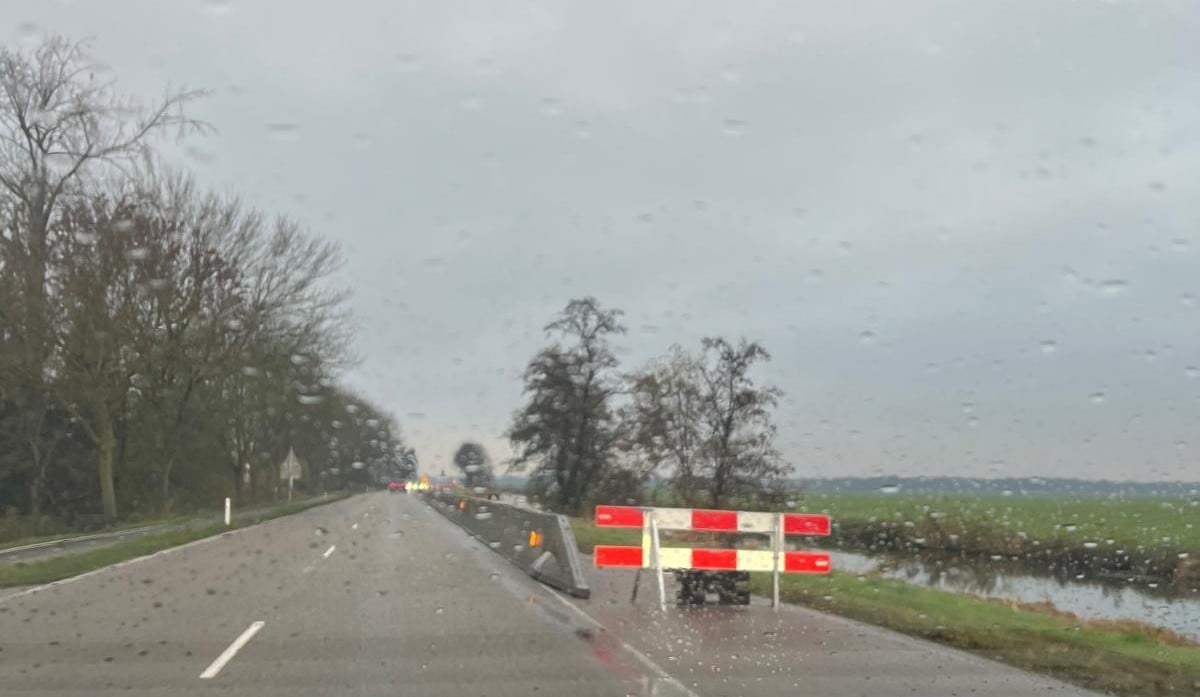

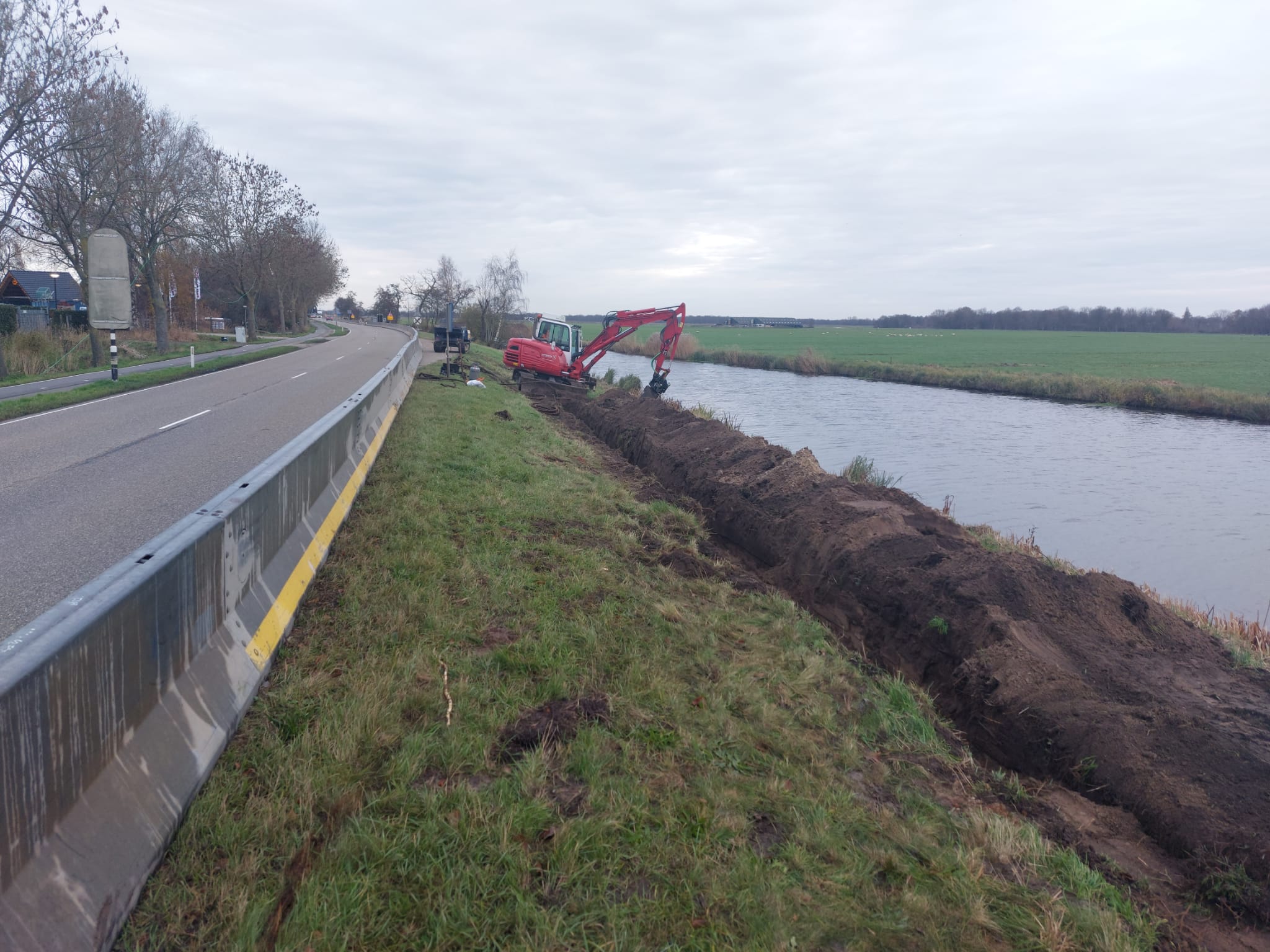

Read moreMaandag is A-Hak gestart met het verwijderen van de 50Kv-kabel, zij zijn daar circa 3 weken mee bezig. Hiervoor is er afgelopen weekend een Barriër geplaatst zodat het graven veilig plaats kan vinden. De rijstroken op de weg zijn hierdoor smaller dan normaal en geldt er een aangepaste snelheid va…
Read moreEnded on June 8, 2026
There are no active or upcoming phases or events for this project.
In 2026 voert VolkerInfra, in opdracht van de provincie Noord-Holland, werkzaamheden uit aan de N236 (Loodijk) tussen de Boomgaard en Noordereinde bij ’s‑Graveland. Het asfalt wordt vernieuwd, de rijbaan verbreed naar 7,20 meter en het fietspad naar 3,50 meter. Ook worden op- en uitritten aangepast voor betere veiligheid en doorstroming. De werkzaamheden zijn naar verwachting medio 2026 afgerond.
