De gemeente Groningen gaat de Oosterstraat en Gelkingestraat opnieuw inrichten. In samenspraak met de bewoners en de ondernemers is een ontwerp gemaakt waarin beide straten groene, veilige en aantrekkelijke verblijfsgebieden worden. In het ontwerp is meer ruimte gecreëerd voor zitplekken, terrass…
Fase 1B | 16 mei t/m 19 juni

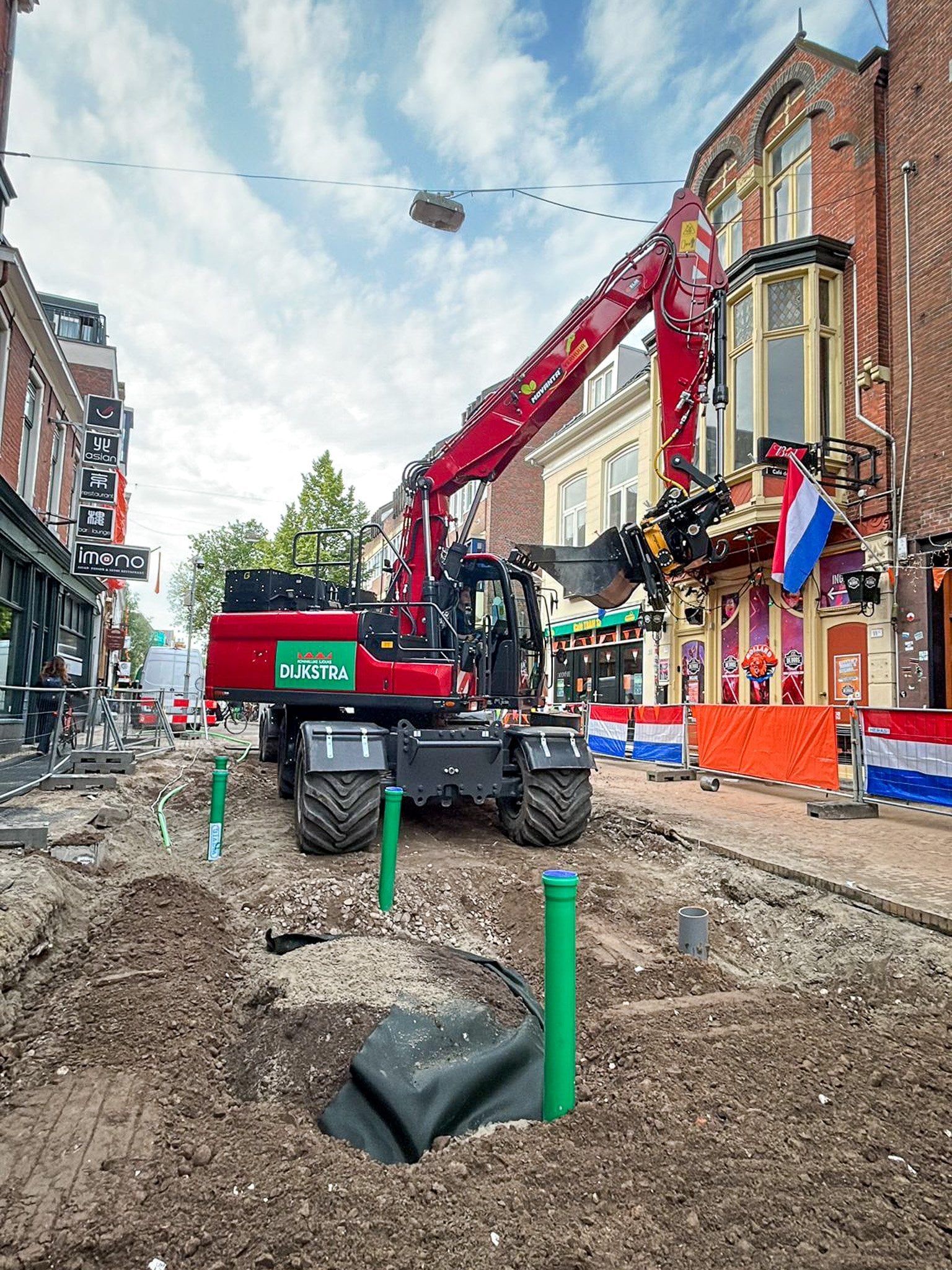

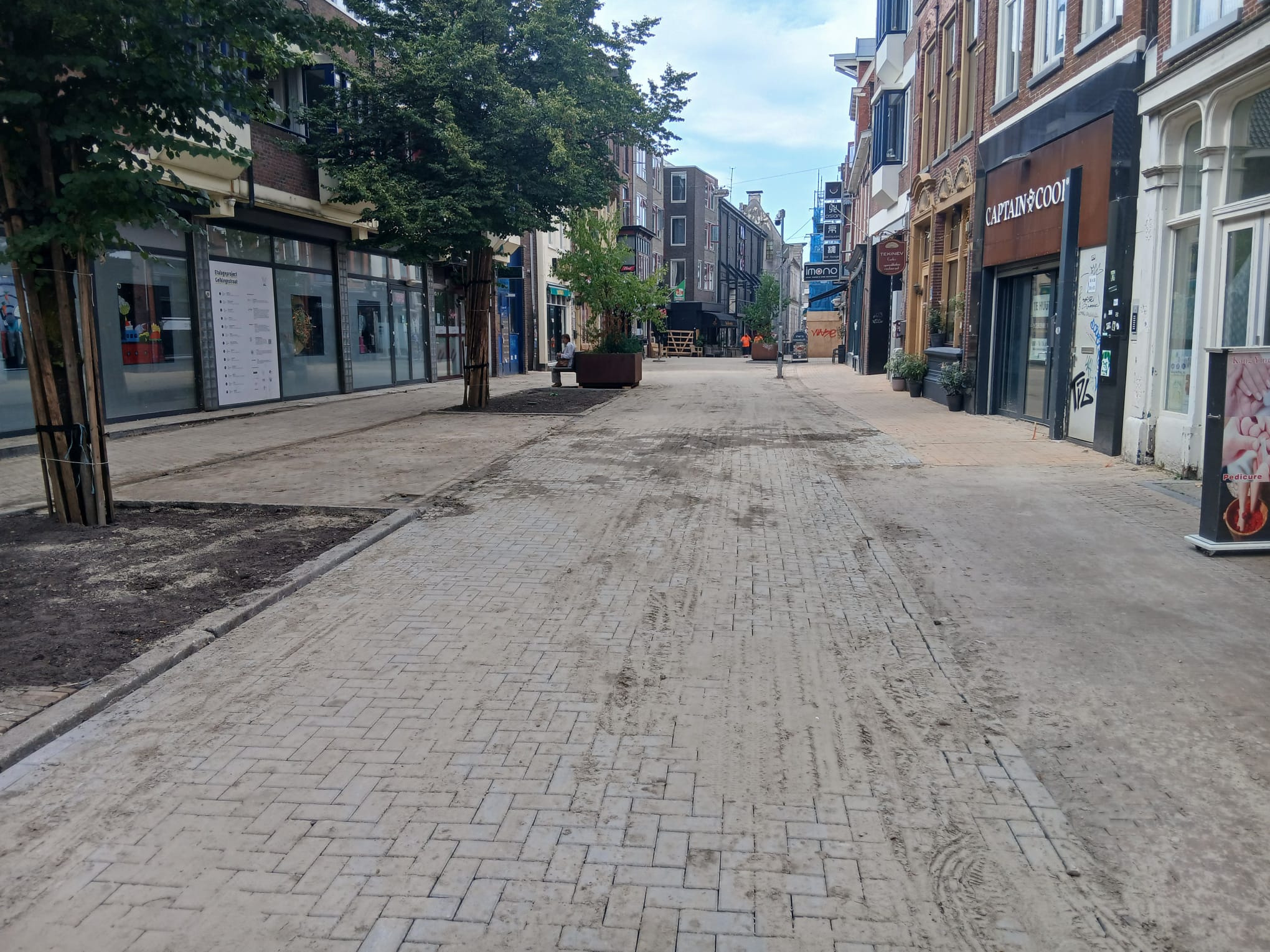

Morgen beginnen we met de volgende fase van de herinrichting; fase 1B. Dat betekent dat we aan het werk zijn tot en met Gelkingestraat 15 en 22. We zijn naar verwachting 19 juni klaar met deze fase.
Fase 1A loopt…
Heb je vragen, opmerkingen of verbeterpunten? Laat het ons weten via onderstaand contactformulier.
Liever rechtstreeks contact? Voor alle technische vragen kun je bellen met hoofduitvoerder Jan Jaap Gorter via 06 12 96 42 88.
Voor alle overige vragen kun je terecht bij omgevingsmanager Corina Vink via 06 18 21 74 62.

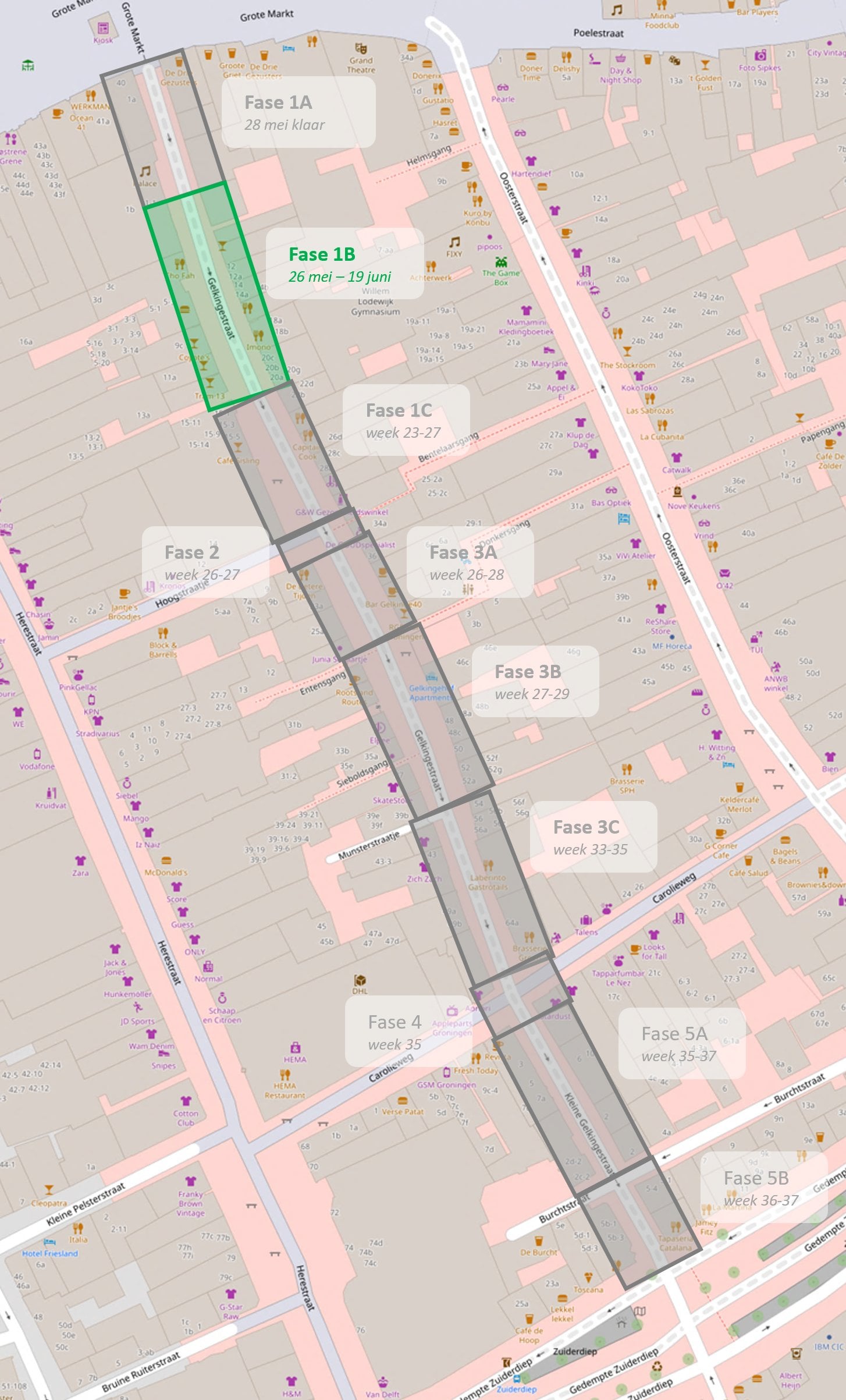

Fase 1B | 16 mei t/m 19 juni
Morgen beginnen we met de volgende fase van de herinrichting; fase 1B. Dat betekent dat we aan het werk zijn tot en met Gelkingestraat 15 en 22. We zijn naar verwachting 19 juni klaar met deze fase.
Fase 1A loopt…
Read moreWist je dat...👷

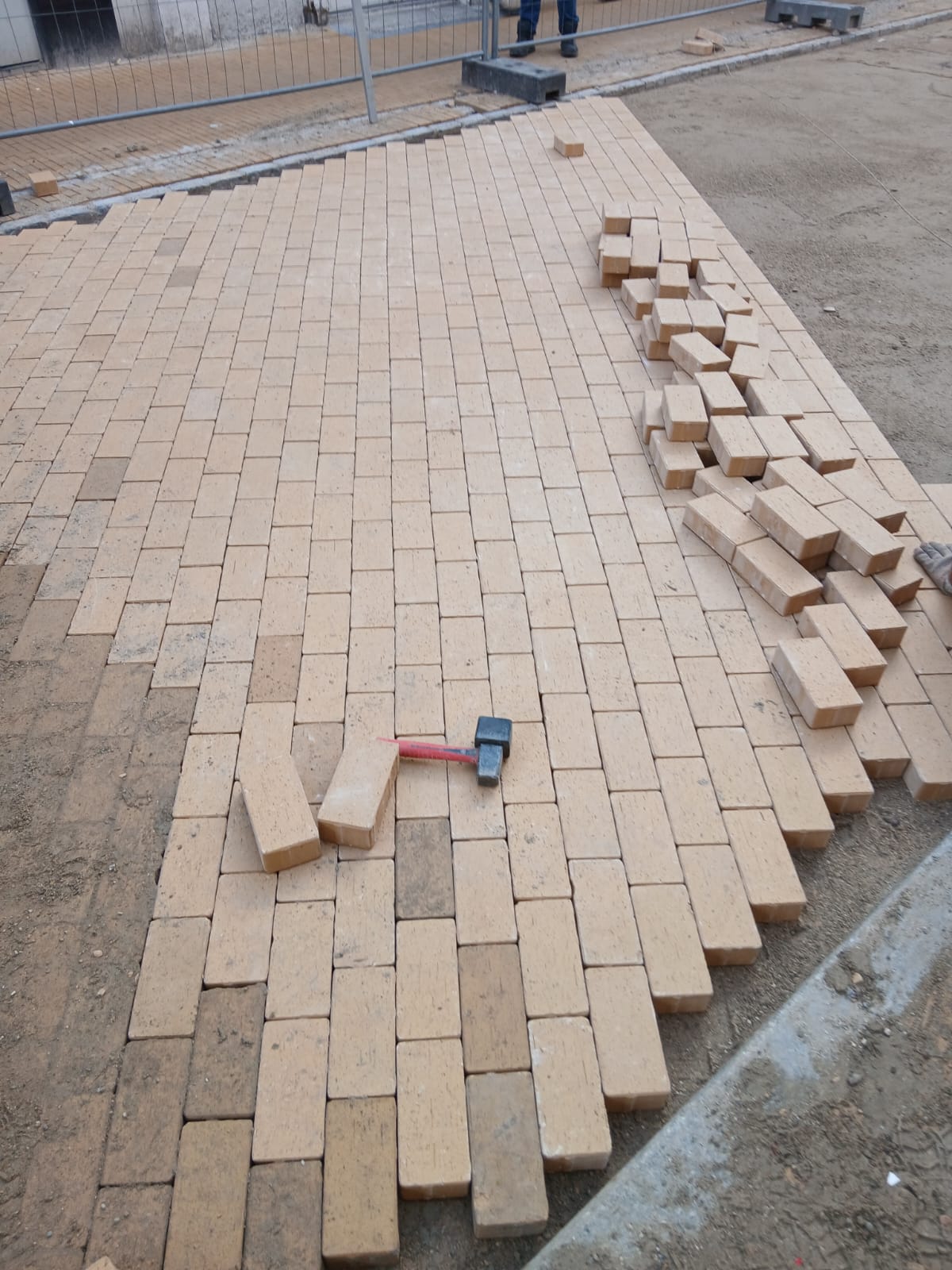

...we in de Gelkingestraat zo'n 220.350 gele steentjes aanbrengen?

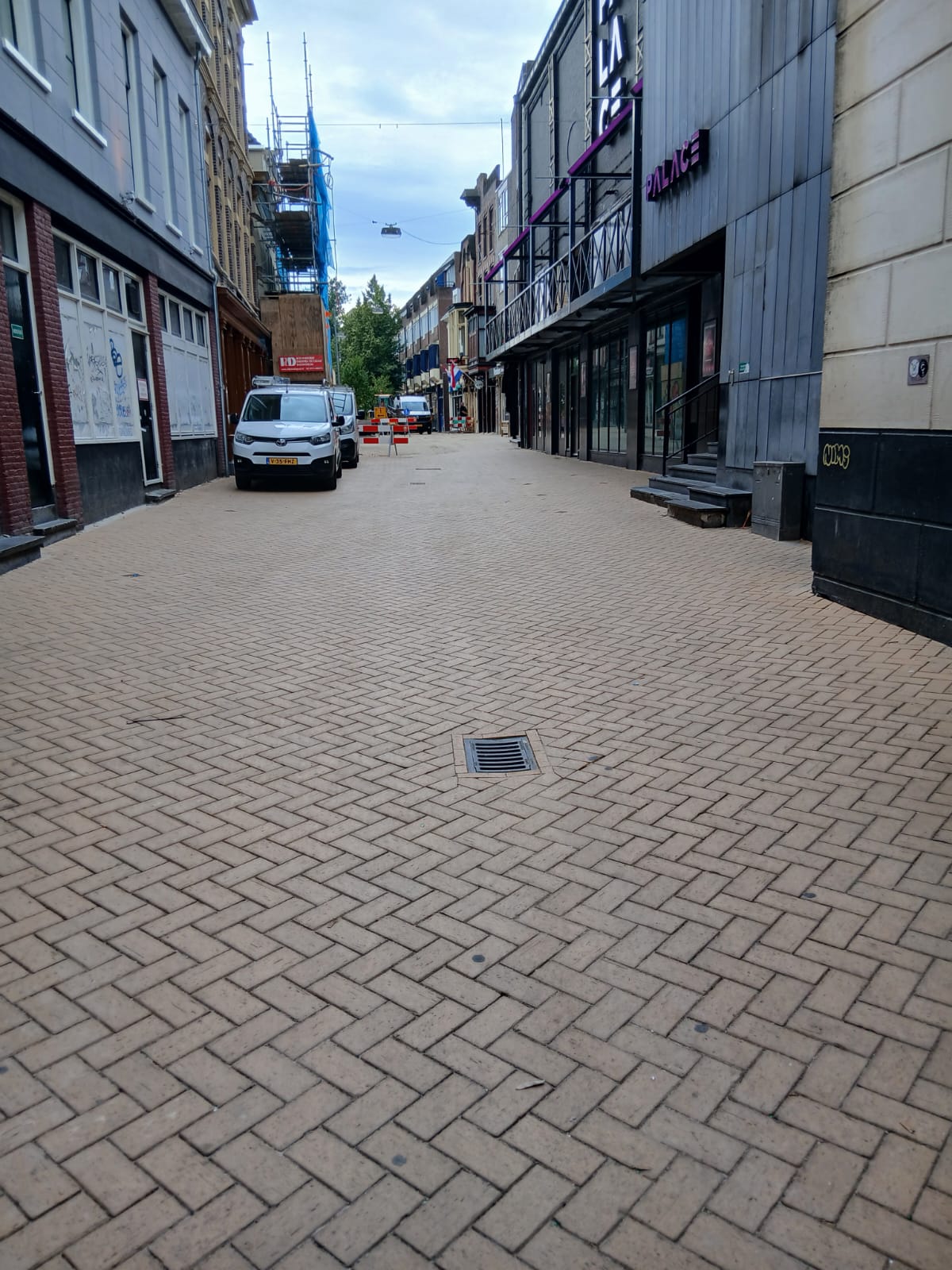

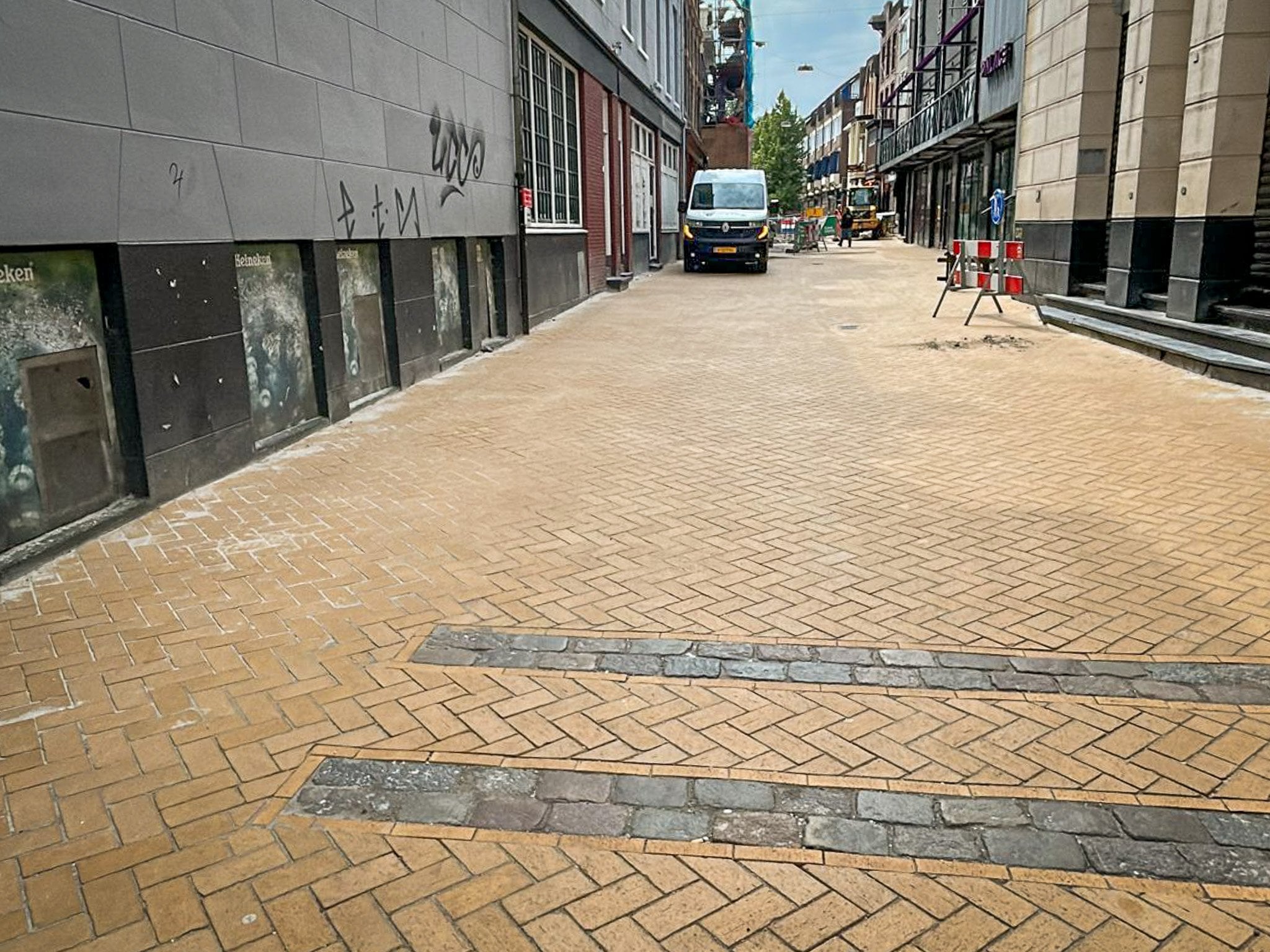

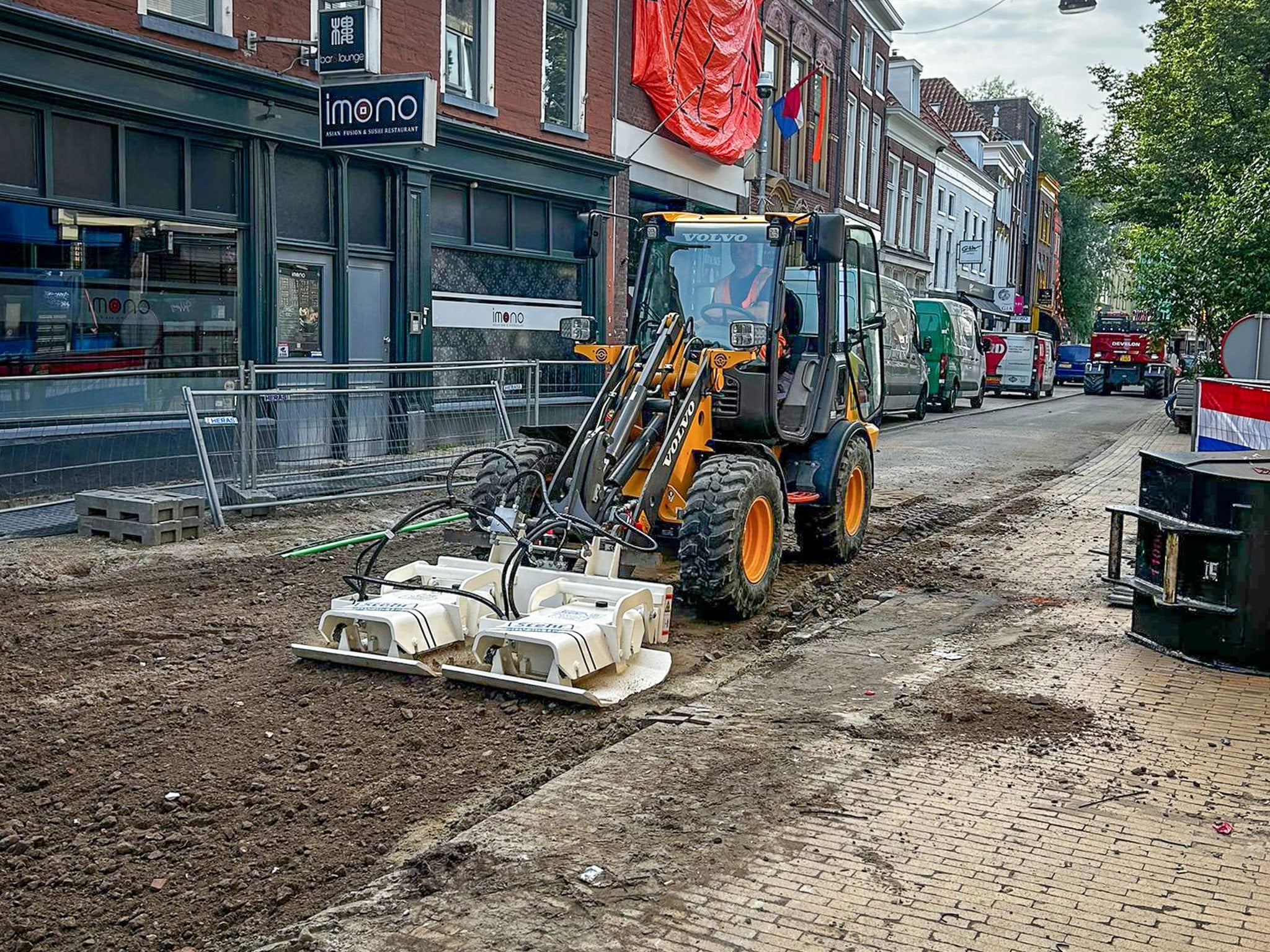

Werkzaamheden fase 1A lopen uit
De werkzaamheden in de eerste fase van de Gelkingestraat lopen een week uit. Dat betekent dat we tot en met volgende week vrijdag (22 mei) nog bezig zijn in fase 1A.
Op dinsdag 26 mei (na Pinksteren) starten we…
Read moreBereikbaarheid van winkels en horeca

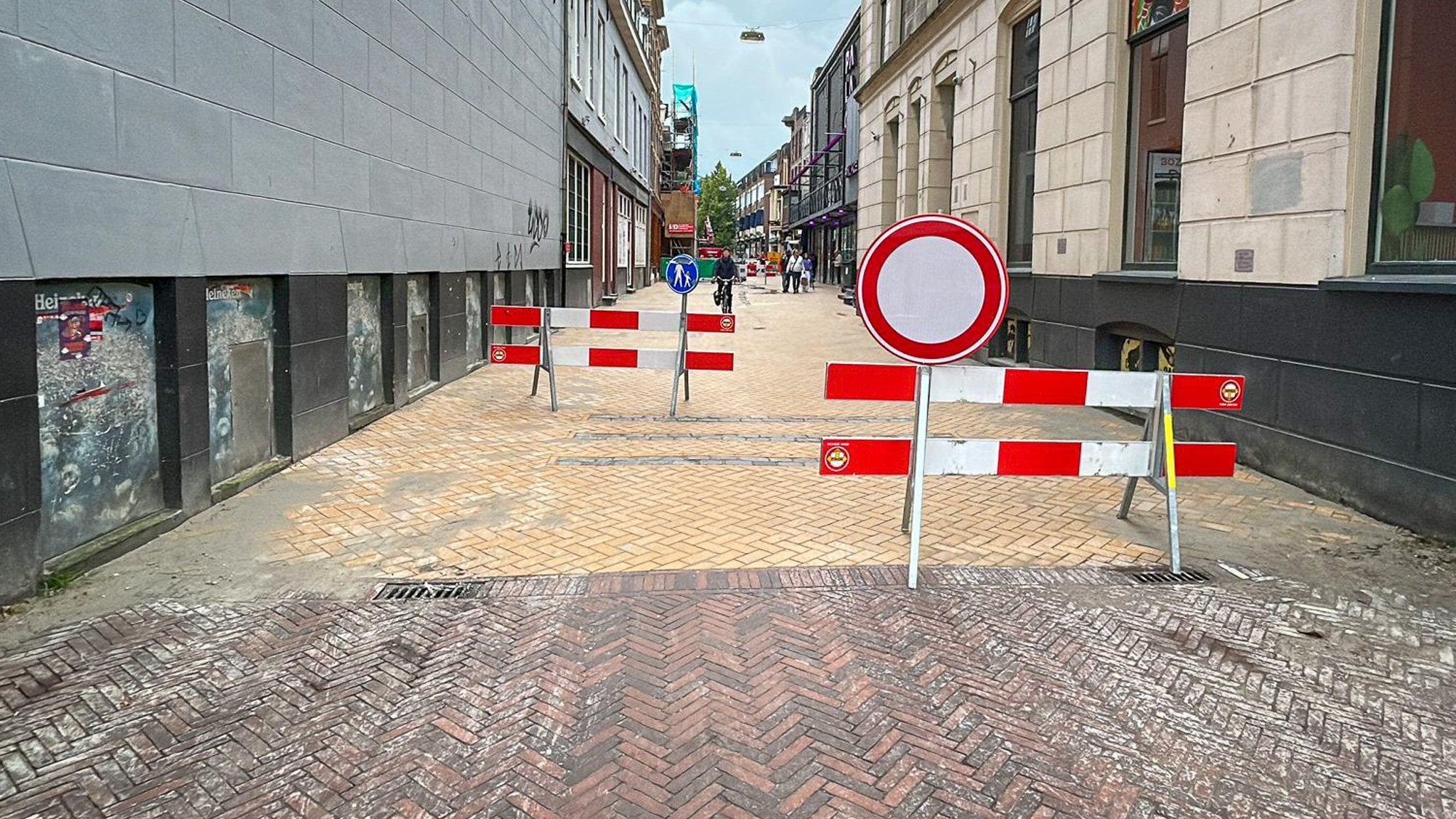

Veilig werken vinden we belangrijk. Daarom staan er bouwhekken om ons werkgebied. Door lage bouwhekken te gebruiken (i.p.v. hele hoge hekken) en het werken met korte werkvakken (i.p.v. de hele straat in één keer afsluiten), zorgen we voo…
Read moreOmgevingsmanager Nico | 4 t/m 11 mei
Omgevingsmanager Corina is van 4 mei tot en met 11 mei afwezig. Heb je vragen of verbeterpunten? Bel dan met omgevingsmanager Nico Visser op 06-22 05 15 41.
Start herinrichting Gelkingestraat👷

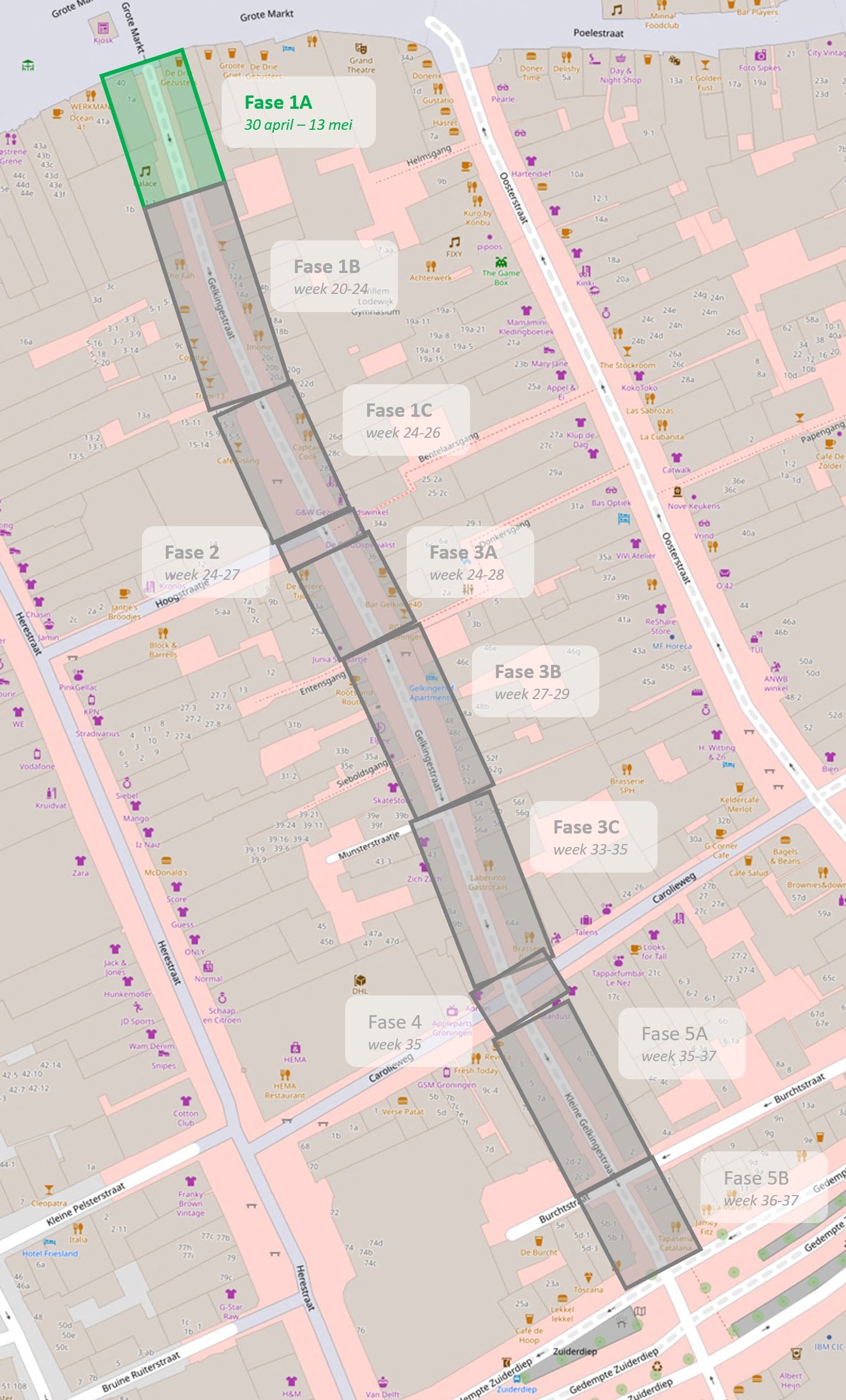

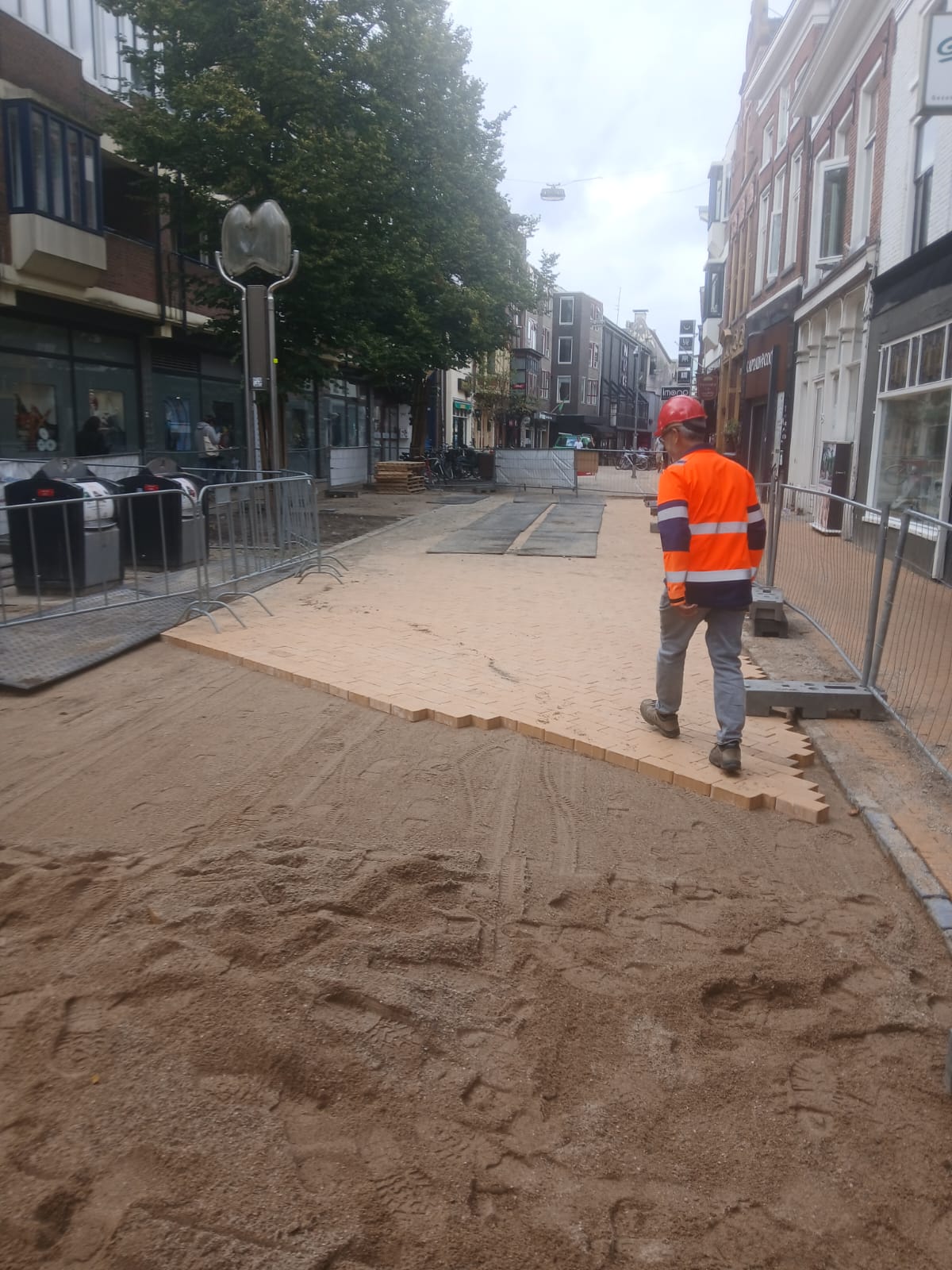

Morgen starten we met de werkzaamheden in de Gelkingestraat. Dat betekent dat de straat vanaf 7.30 uur is afgesloten vanaf de Grote Markt. We beginnen in fase 1A en zijn naar verwachting voor Hemelvaartsdag in dit gedeelte k…
Read morePlanning herinrichting Gelkingestraat

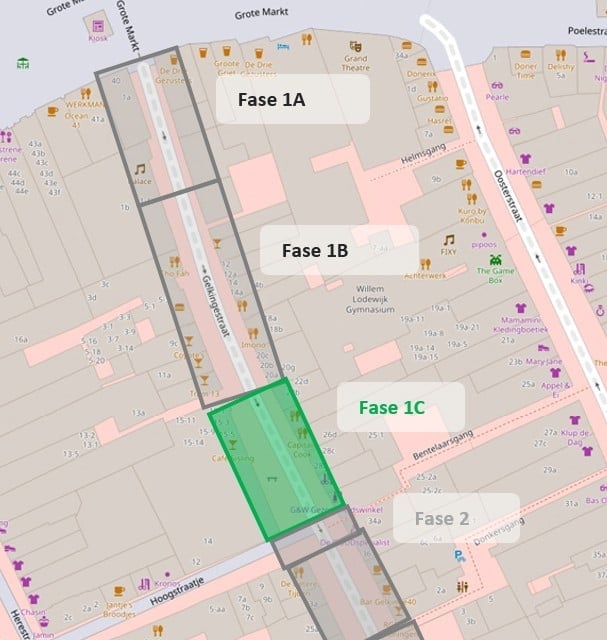

Op donderdag 30 april beginnen de werkzaamheden in de Gelkingestraat. De herinrichting wordt in fases uitgevoerd, in totaal 10 fases (zie afbeelding). We beginnen in fase 1A en eindigen in fase 5B. Naar verwachting…
Read moreAanleg glasvezelkabel t/m 24 april
Gisteren is Van Gelder Telecom in de Gelkingestraat begonnen met de aanleg van een glasvezelkabel. Dit doen ze in opdracht van KPN. De kabel wordt aan beide kanten in het voetpad aangebracht en de straat wordt niet afgesloten…

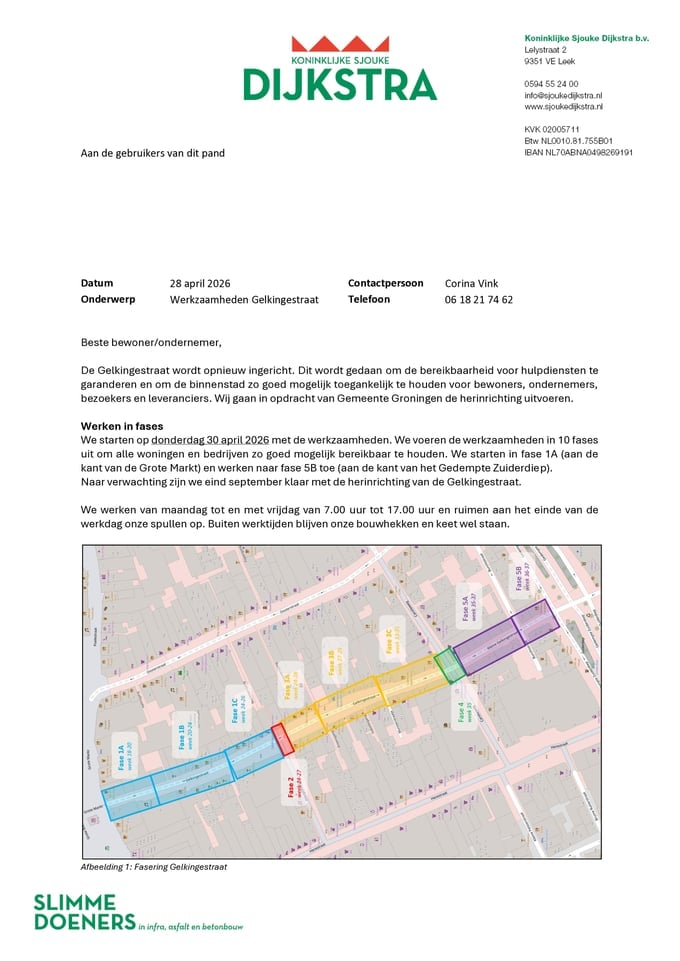

Read moreHoi! Wij zijn aannemer Koninklijke Sjouke Dijkstra uit Leek en we gaan de Gelkingestraat en Oosterstraat herinrichten👷
Nieuwsgierig wie we zijn? Kom dan op dinsdag 31 maart tussen 16.30 en 19.00 uur kennismaken tijdens de inloopbijeenkomst op het gemeentehuis …
Read moreBinnenkort vind je hier alle informatie die je nodig hebt over het project. Denk aan updates over de voortgang en hoe je contact kunt opnemen met het projectteam.
👉 Volg jij het project al? Klik op 'Volgen' en ontvang automatisch een melding zodra er een nieuwe up…
Read moreHeb je vragen, opmerkingen of verbeterpunten? Laat het ons weten via onderstaand contactformulier.
Liever rechtstreeks contact? Voor alle technische vragen kun je bellen met hoofduitvoerder Jan Jaap Gorter via 06 12 96 42 88.
Voor alle overige vragen kun je terecht bij omgevingsmanager Corina Vink via 06 18 21 74 62.
De gemeente Groningen gaat de Oosterstraat en Gelkingestraat opnieuw inrichten. In samenspraak met de bewoners en de ondernemers is een ontwerp gemaakt waarin beide straten groene, veilige en aantrekkelijke verblijfsgebieden worden. In het ontwerp is meer ruimte gecreëerd voor zitplekken, terrassen en nieuwe bomen. Ook worden auto's zoveel mogelijk geweerd en kunnen fietsers in twee richtingen fietsen.
De straten worden één voor één aangepakt. Dit is nodig om de bereikbaarheid voor hulpdiensten te garanderen en om de binnenstad zo goed mogelijk toegankelijk te houden voor bewoners, ondernemers, bezoekers en leveranciers. We werken vanaf de kant van de Grote Markt richting het Gedempte Zuiderdiep. Daarbij ligt steeds slechts een beperkt deel van de straat open. Om de werkzaamheden zorgvuldig uit te voeren en de overlast zoveel mogelijk te beperken, starten we in de Gelkingestraat.
De voorbereidende werkzaamheden starten in april 2026 en naar verwachting zijn we in de zomer klaar in de Gelkingestraat. We wachten nog even met de aanpak van de Oosterstraat. Om de binnenstad goed bereikbaar te houden, moeten er eerst andere werkzaamheden klaar zijn voordat wij beginnen.
Kijk voor meer informatie over het project op https://ruimtevoorjou.groningen.nl/projecten/oosterstraat-en-gelkingestraat.
