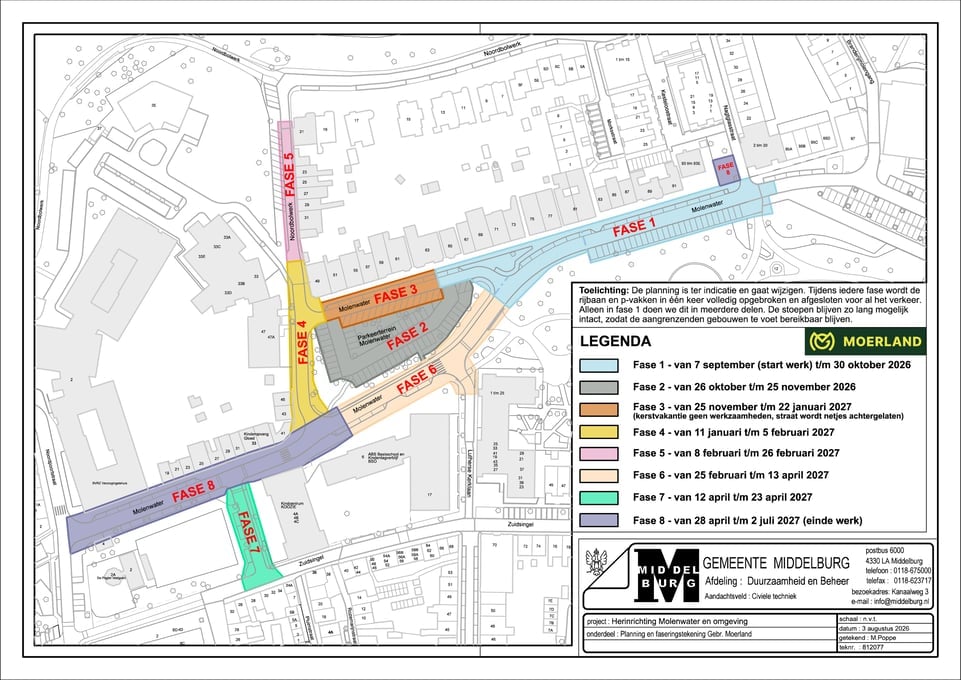

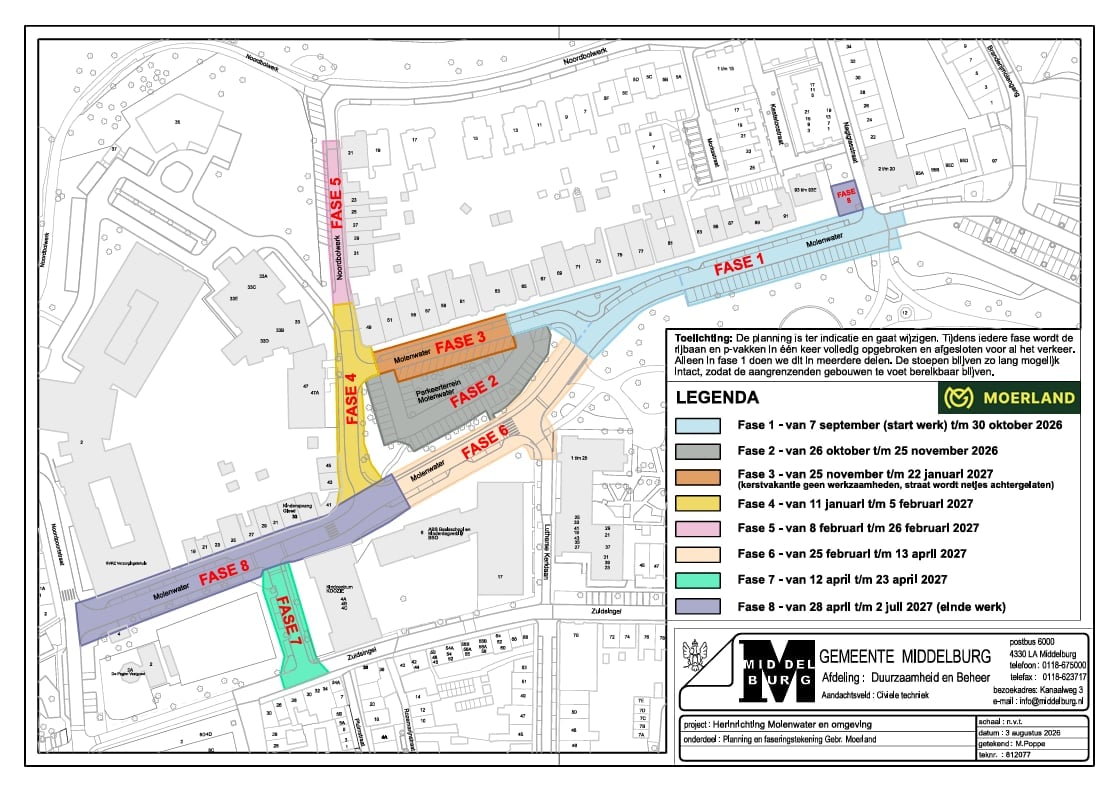

Herinrichting Molenwater en omgeving
September 2026 – juli 2027

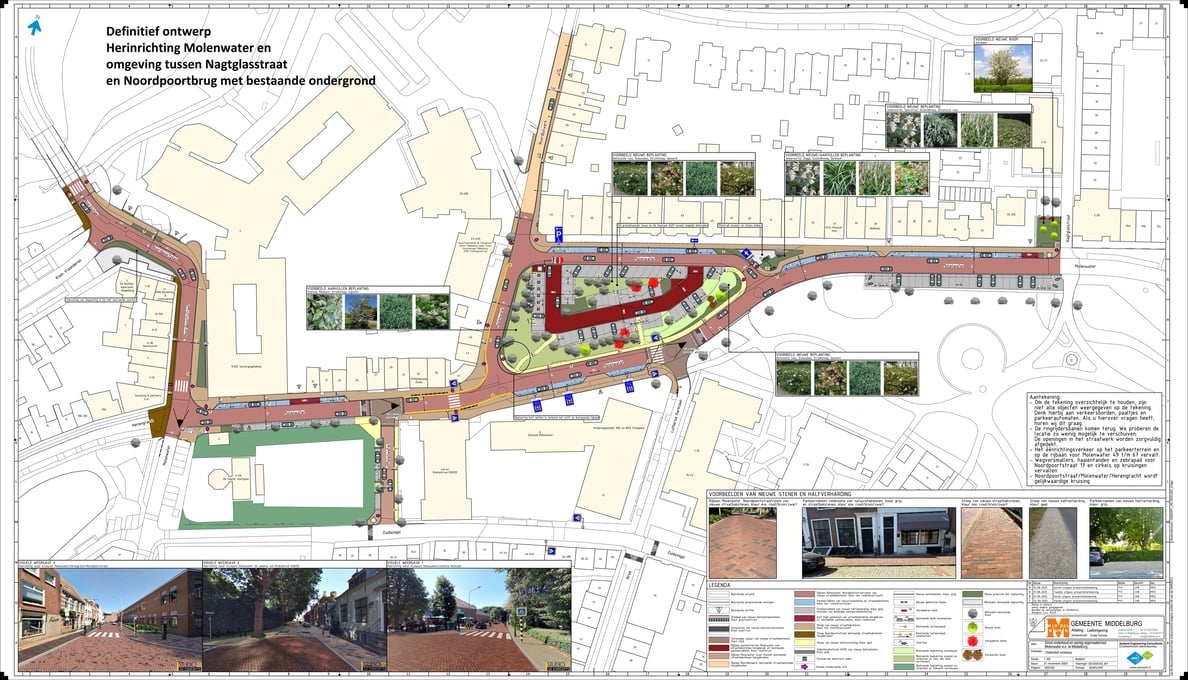

De herinrichting bestaat onder andere uit:
De aannemer voor deze fase is G…

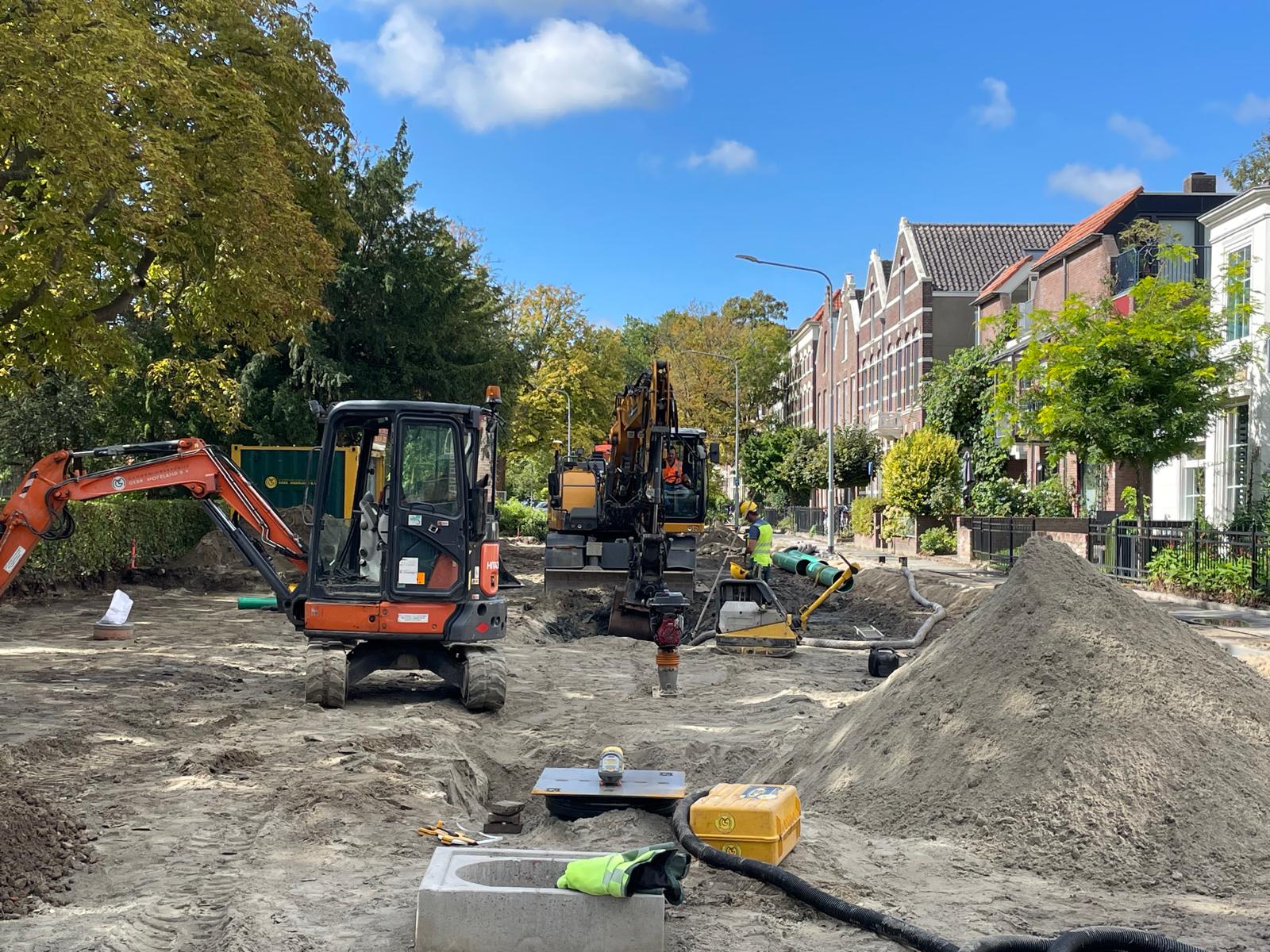

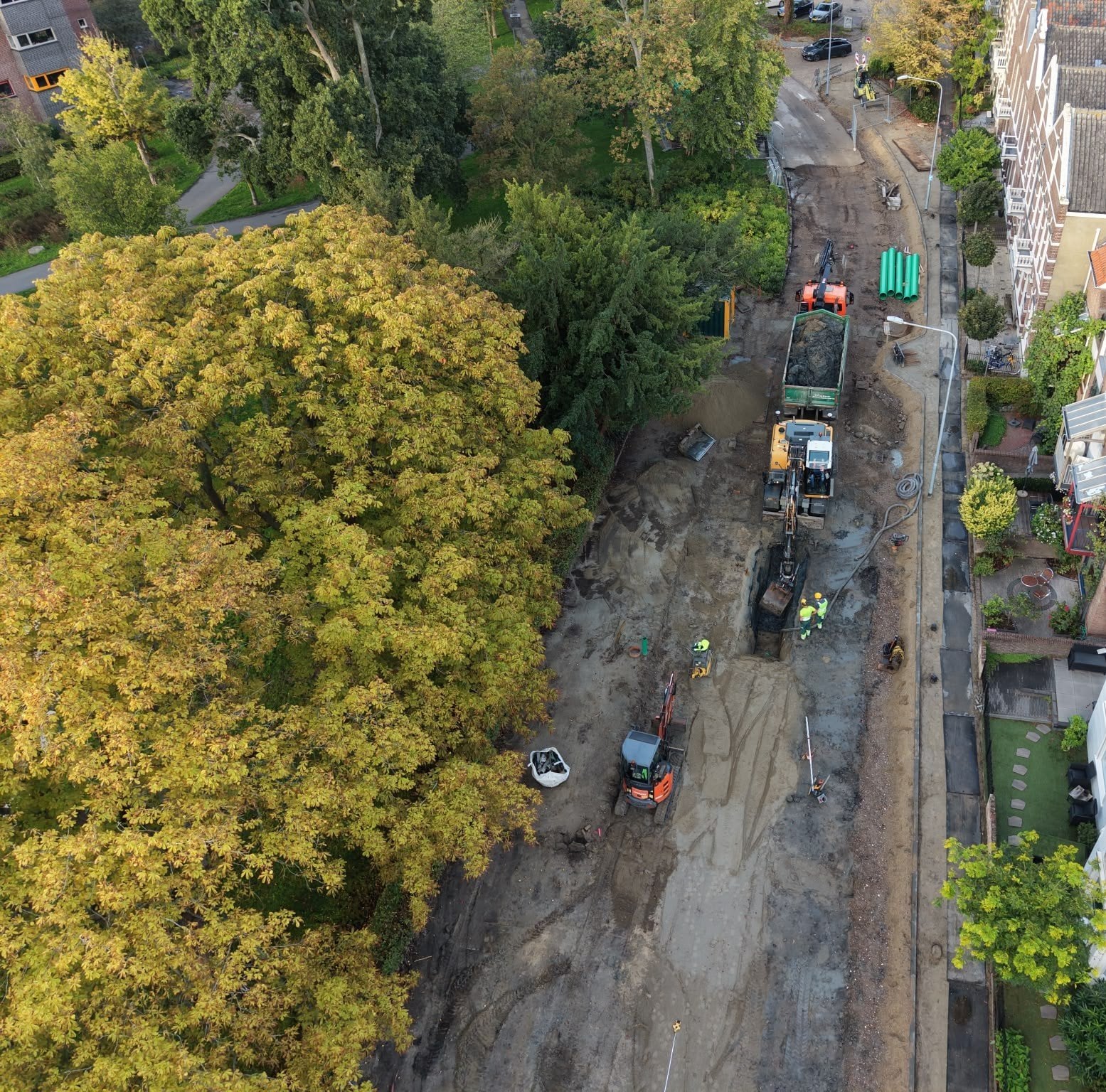

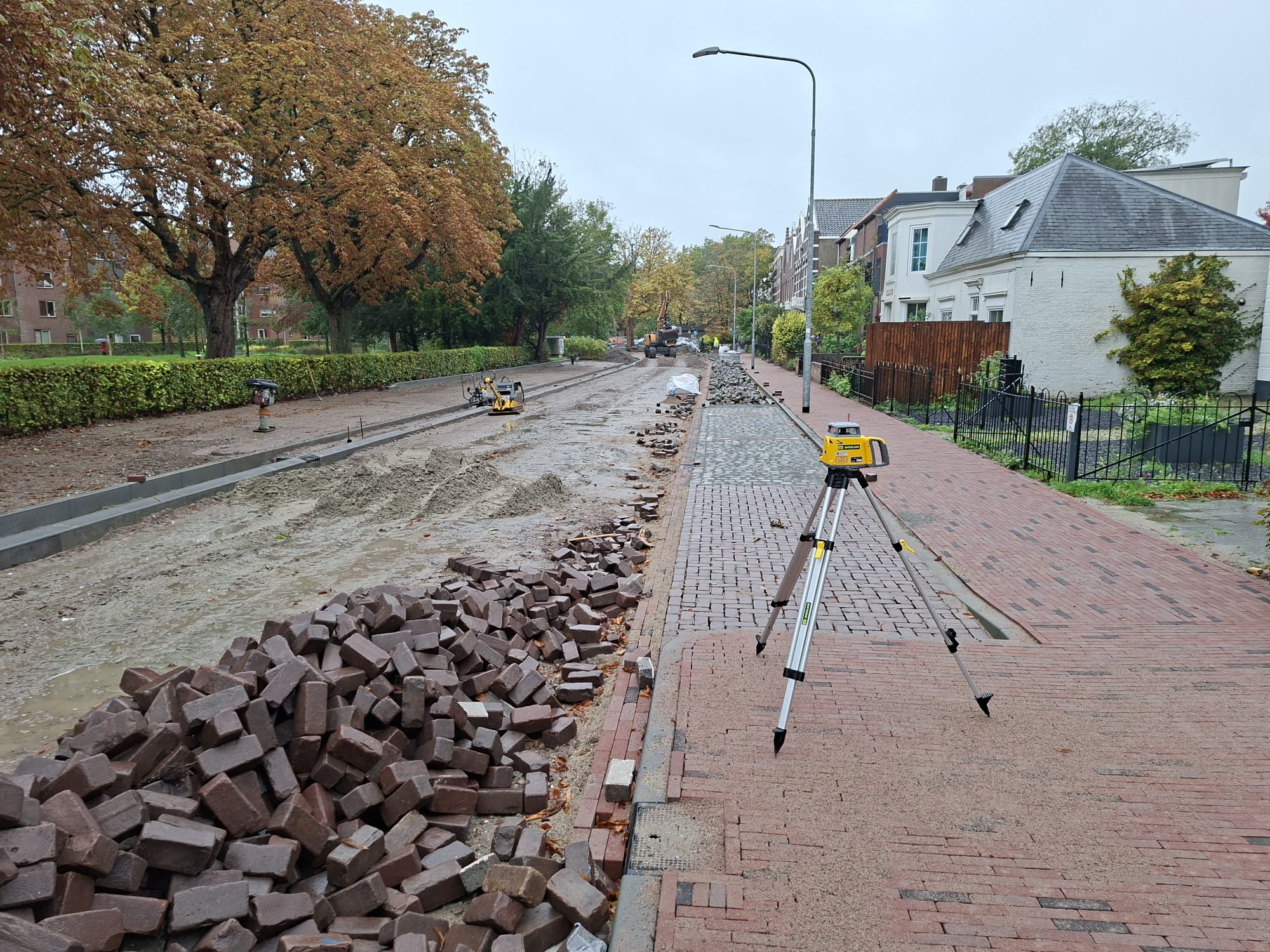

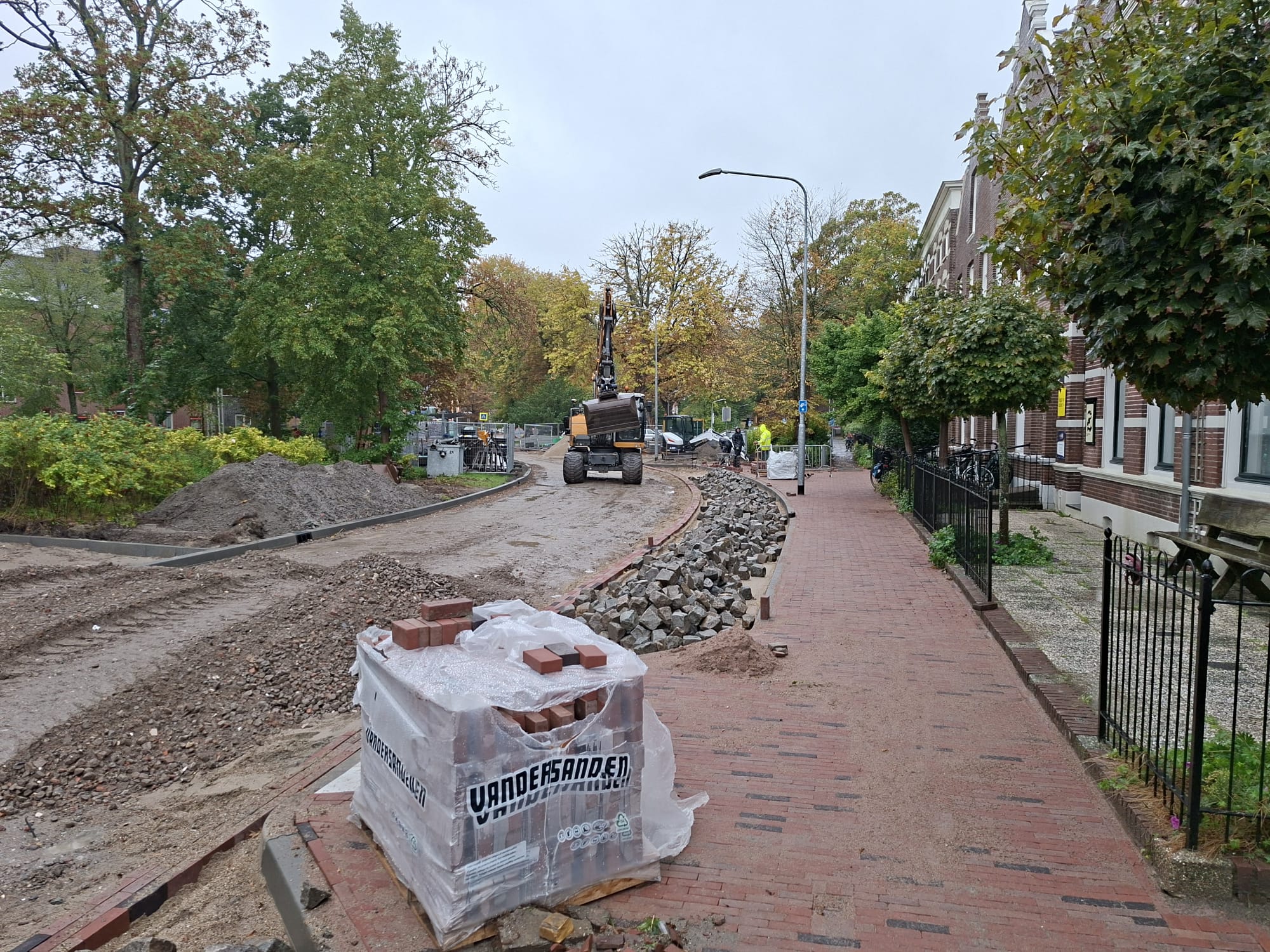

De werkzaamheden verlopen volgens planning. De stoep in fase 1 is bijna helemaal aangelegd en we zijn gestart met de aanleg van de parkeervakken aan de kant van de woningen. Daarnaast zijn de voorbereidingen voor de nieuwe rijbaan in volle gang. De beton…
Melvin Poppe
Projectleider Civiele techniek
Bereikbaar op werkdagen van 07:30 tot 16:00 uur
0118 - 67 51 69
De werkzaamheden verlopen volgens planning. De stoep in fase 1 is bijna helemaal aangelegd en we zijn gestart met de aanleg van de parkeervakken aan de kant van de woningen. Daarnaast zijn de voorbereidingen voor de nieuwe rijbaan in …

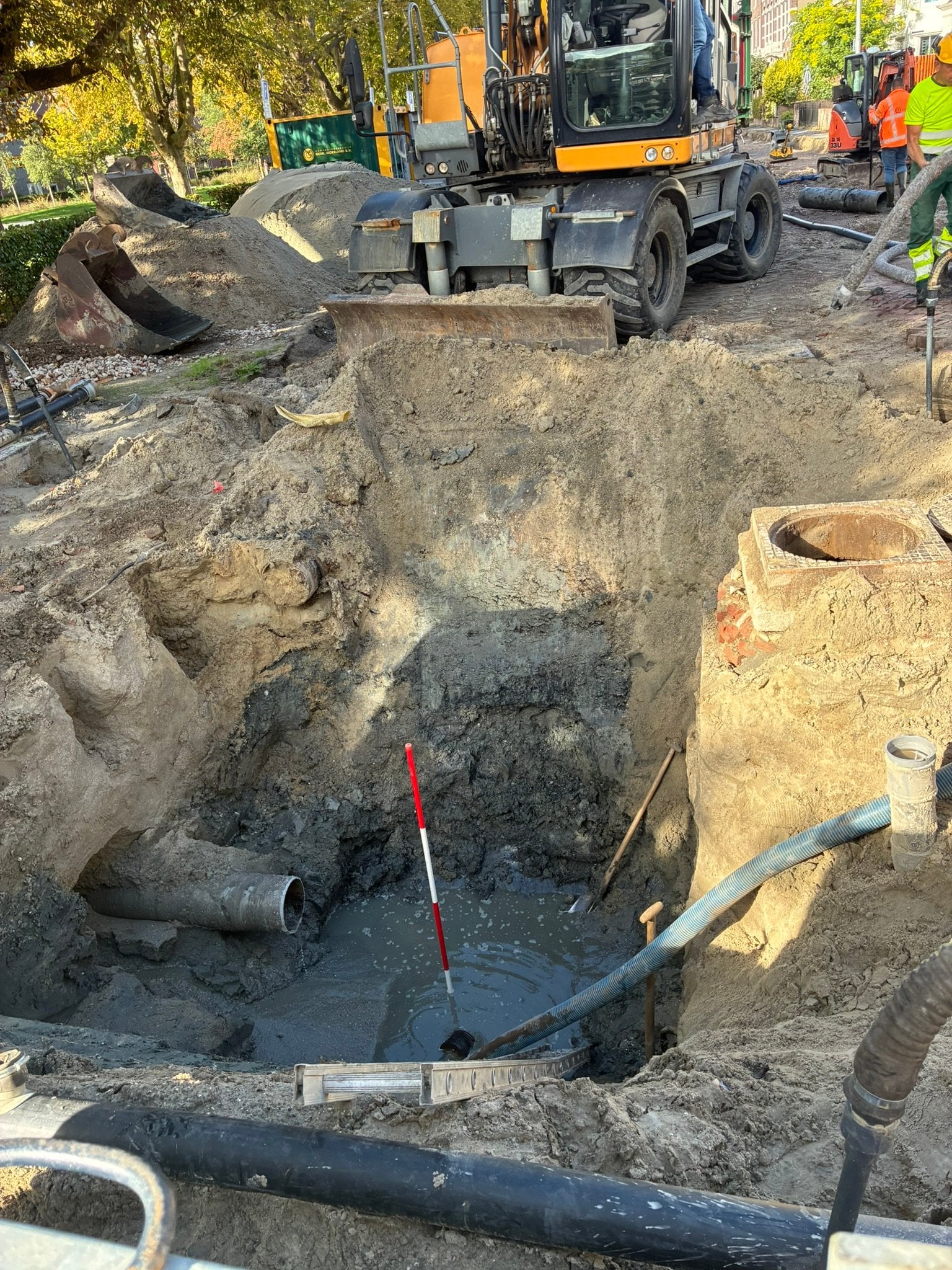

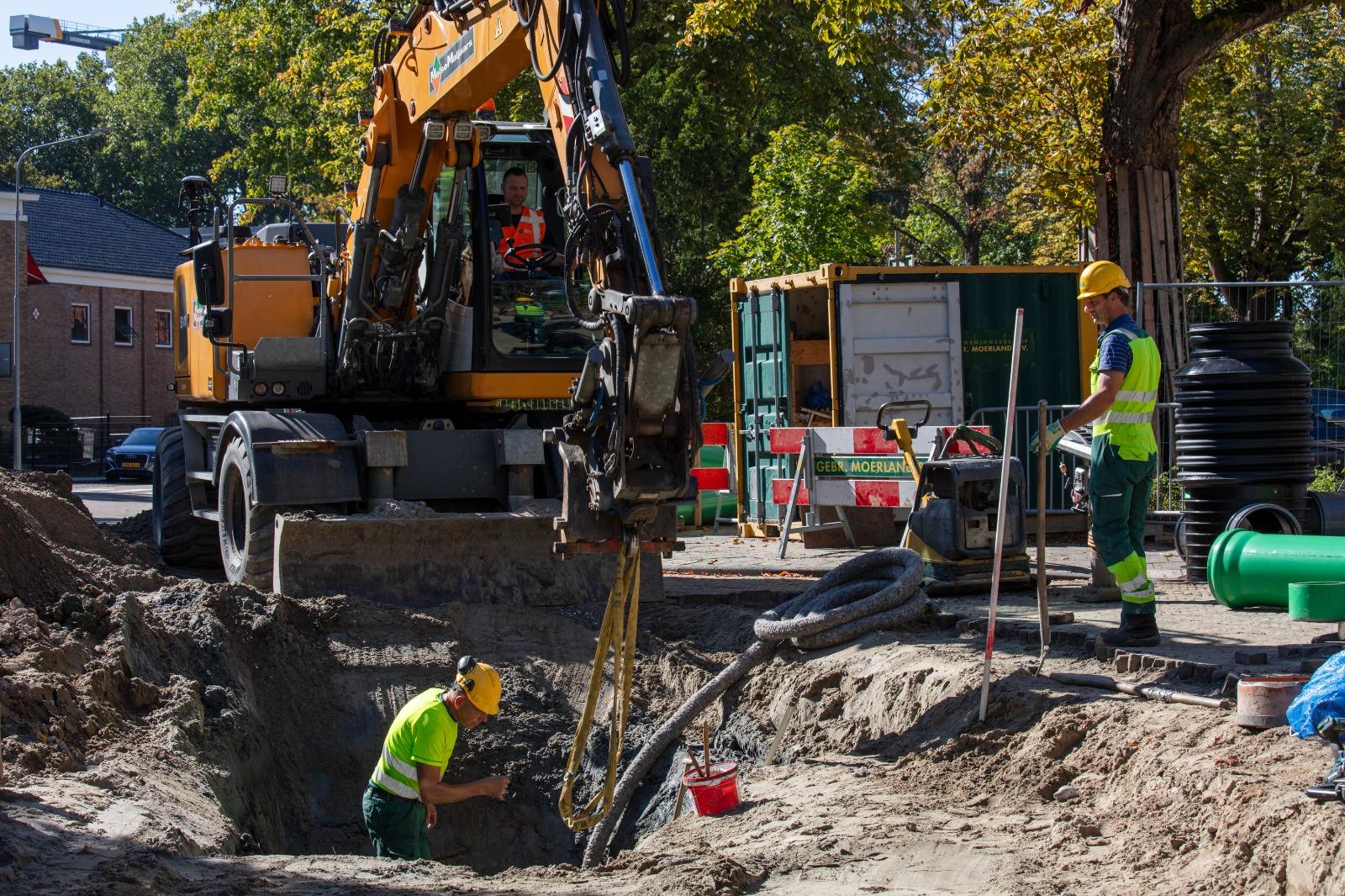

Read moreDeze week is het hemelwaterriool voor het grootste deel aangelegd. Ook zijn de ondergrond en de fundering gereedgemaakt en zijn de eerste stenen in de stoep aangelegd. Tijdens de werkzaamheden heeft Stedin daarnaast de oude …
Read moreVolledige afsluiting fase 1

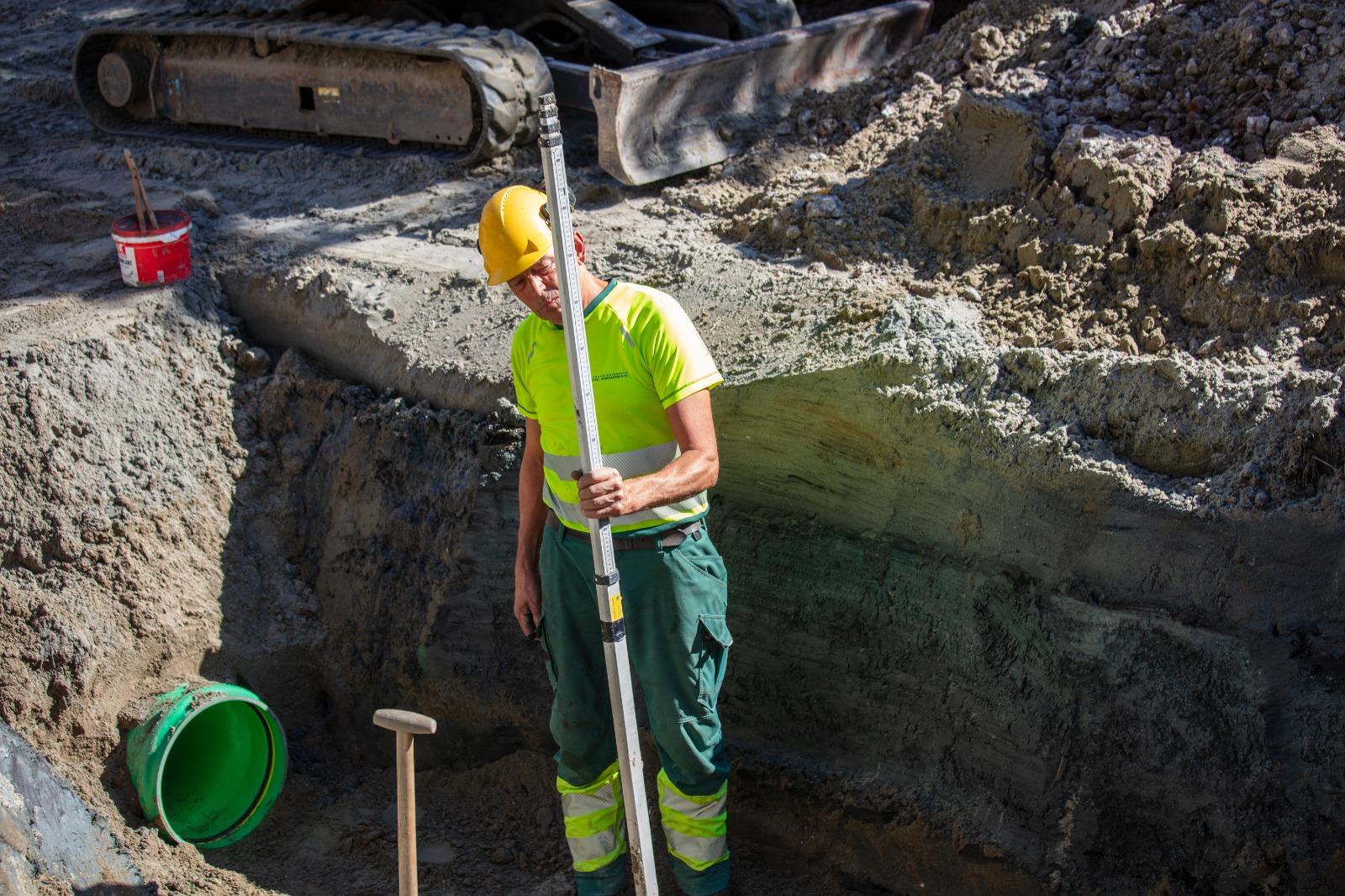

De werkzaamheden in fase 1 zijn volop in uitvoering. Volgende week starten we in het laatste deel van fase 1 met het verwijderen van het asfalt en de stenen en de aanleg van het nieuwe riool…

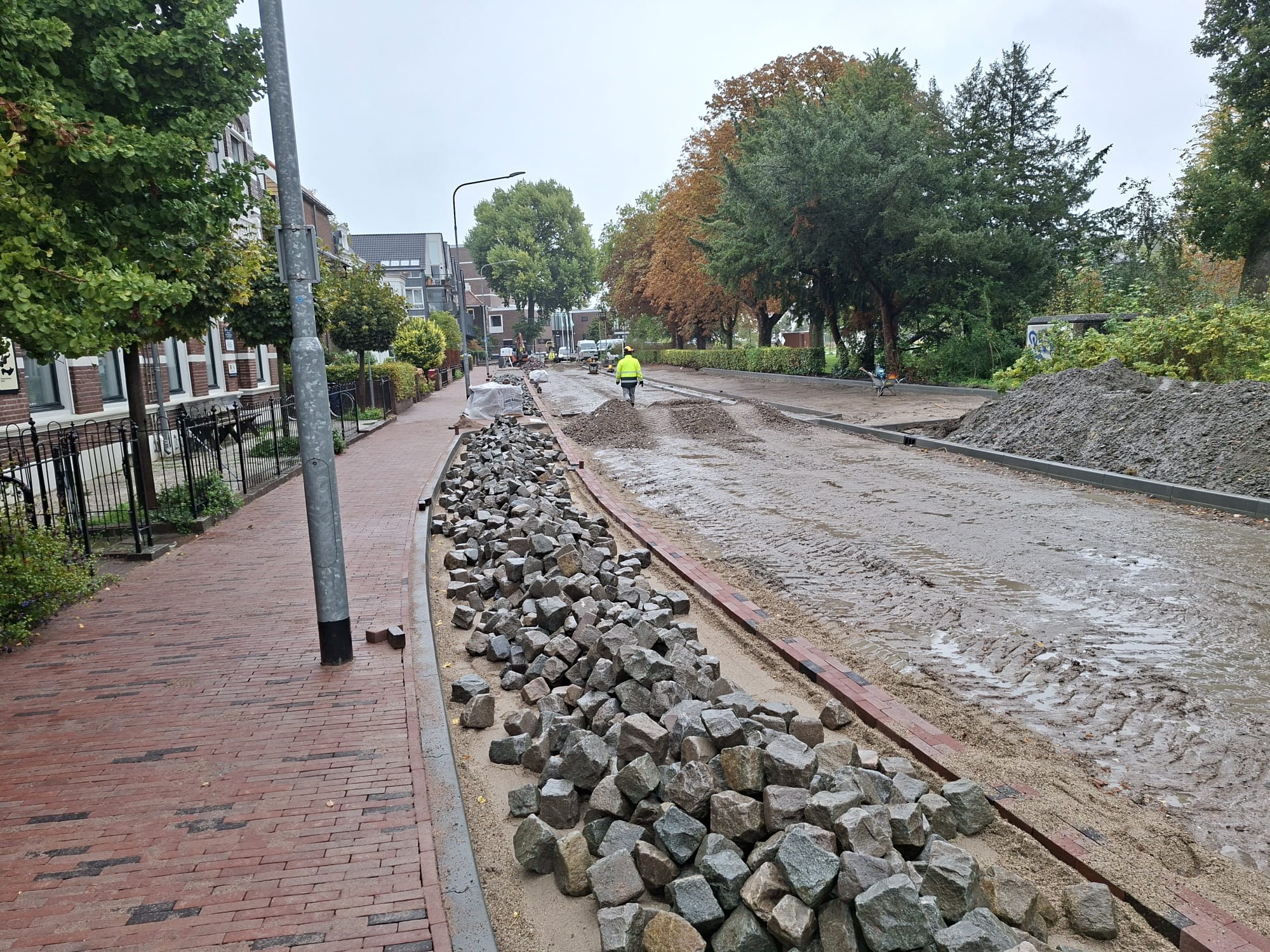

Read moreWe zijn verdergegaan met het verwijderen van het asfalt, de parkeervakken, de betonbanden en de funderingsconstructie. Daa…
Read moreSinds afgelopen maandag is fase 1 van de werkzaamheden aan het Molenwater en omgeving gestart. Via de BouwApp…
Read moreStart werkzaamheden

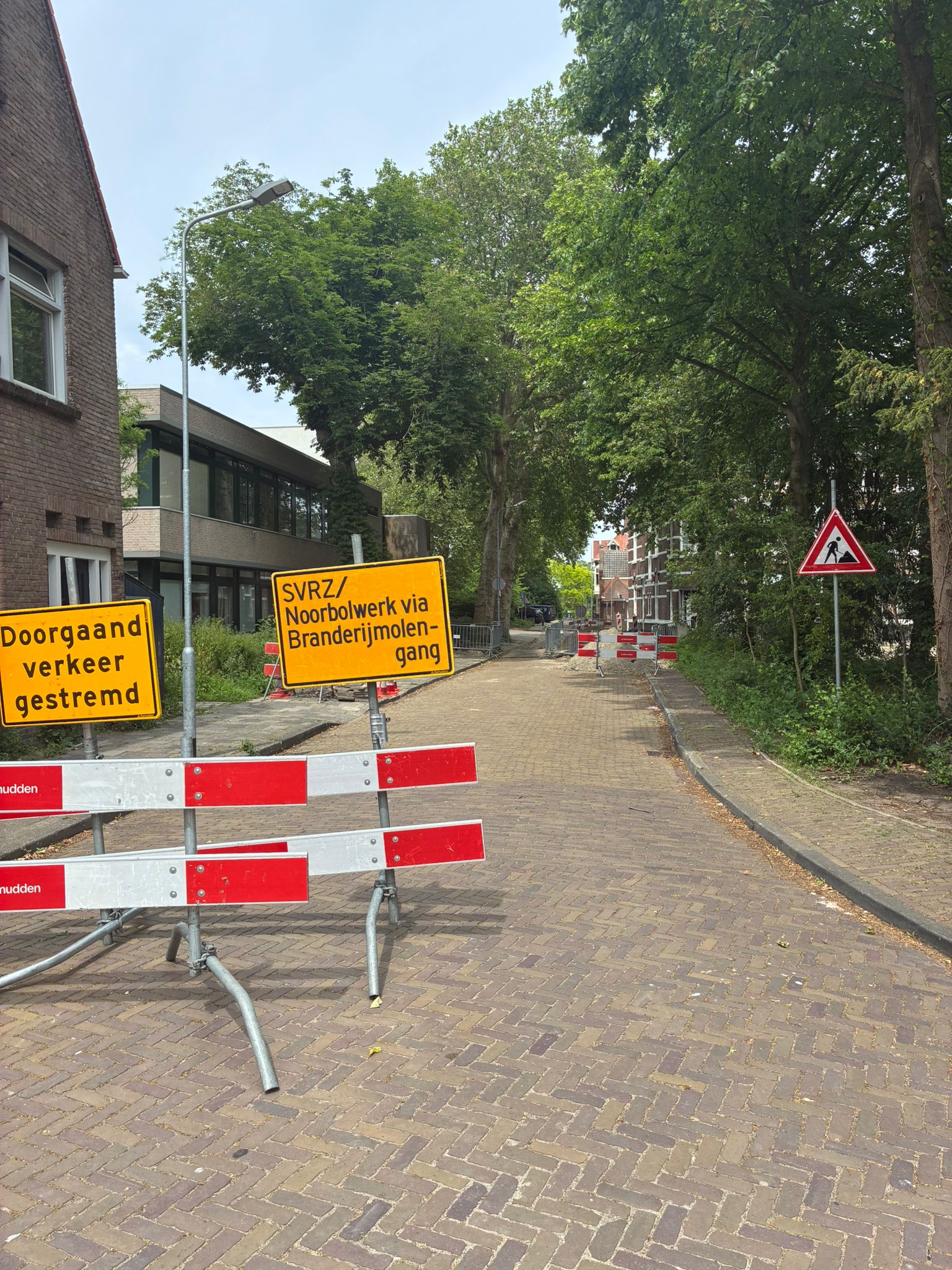

Vanaf maandag 7 september start Gebr. Moerland met fase 1 van de werkzaamheden aan het Molenwater en omgeving. Deze fase duurt acht weken en loopt t/m vrijdag 30 oktober 2026. Deze planning is een inschatting en kan wijzigen door onvoor…
Read moreWerkzaamheden Molenwater starten op 7 september
Na de zomervakantie start Gebr. Moerland BV met de herinrichting van het Molenwater. De werkzaamheden beginnen op maandag 7 september. Er wordt een regenwaterriool aangelegd, de straat vernieuwd en een deel van het openbaar gr…

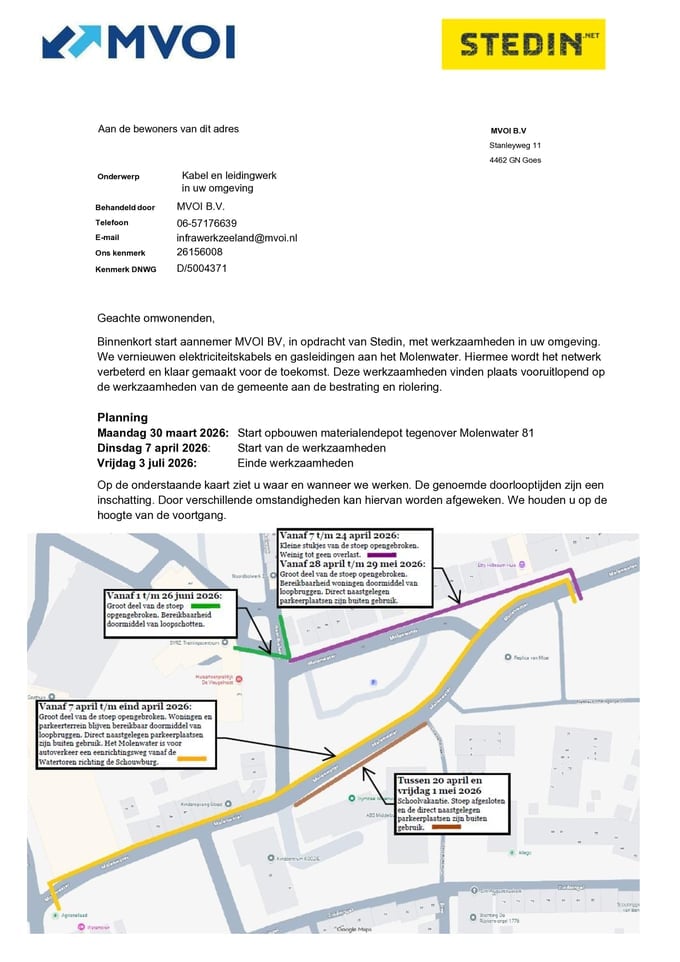

Read moreDe BouwApp voor de werkzaamheden aan kabels en leidingen werd tot nu toe beheerd door MVOI. Deze fase is afgerond en MVOI ruimt hun spullen op. Vanaf nu beheert de gemeente Middelburg de BouwApp tot aan de start v…
Read moreBeste bewoners en belanghebbenden,
Hierbij informeren wij u over de laatste fase van de werkzaamheden aan het Molenwater.
Maandag start de laatste week van de werkzaamheden door M…
Read moreSaneren huisaansluitingen Molenwater 51–81 en verwijderen oude kabel
Op dit deel zijn we bezig met het vernieuwen van de huisaansluitingen. Dit is inmiddels bijna overal uitgevoerd vanaf de stoep tot en met…
Read moreHierbij ontvangen jullie weer korte update van de werkzaamheden
Werkzaamheden gasleiding (kruising nabij huisartsenpraktijk en Molenwater 49)
Deze werkzaamheden zijn volgens planning vrijdagmiddag 12 juni klaar. De kruising is vanaf dat moment weer…
Read moreVernieuwing gasleiding (kruising nabij huisartsenpraktijk en Molenwater 49)
De werkzaamheden aan de gasleiding ter hoogte van de huisartsenpraktijk en Molenwater 49 worden vanaf maandag 8 juni hervat. Naar v…
Read moreHierbij ontvangt u de wekelijkse update over de werkzaamheden aan kabels en leidingen in het gebied Molenwater.
Vernieuwing gasleiding (kruising nabij huisartsenpraktijk en Molenwater …
Read moreBeste bewoners en belanghebbenden,
Hierbij informeren wij u over de actuele stand van zaken van de werkzaamheden aan en rondom het Molenwa…
Read moreBeste bewoners en belanghebbenden,
In verband met Hemelvaart zijn de werkzaamheden deze week gedurende drie dagen uitgevoerd.
Vanaf maandag 18 mei worden de werkzaamheden bij het kruispunt weer hervat en zullen deze gedurende de week worden voortgezet.
…
Read moreBeste bewoner en belanghebbende,

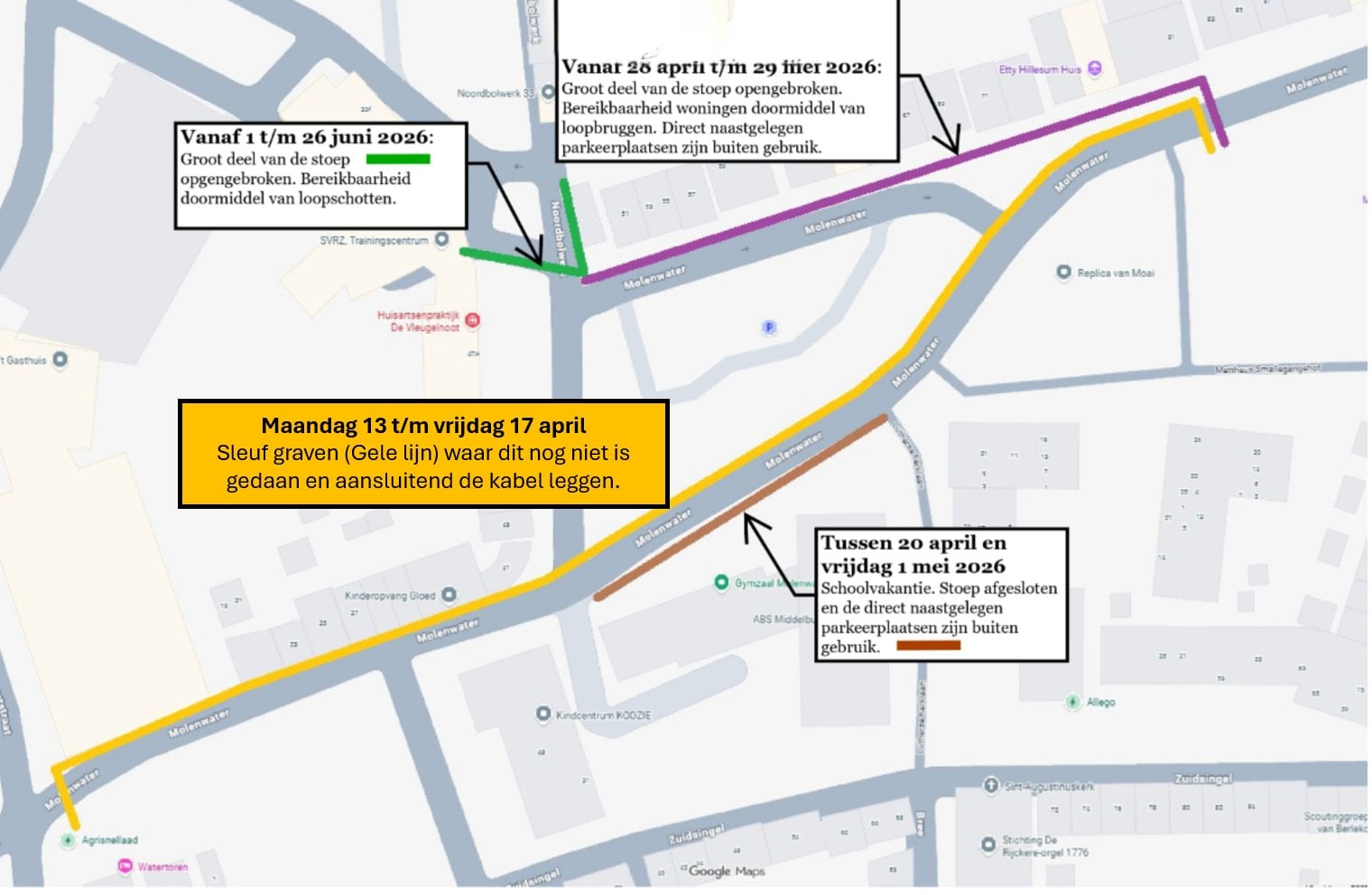

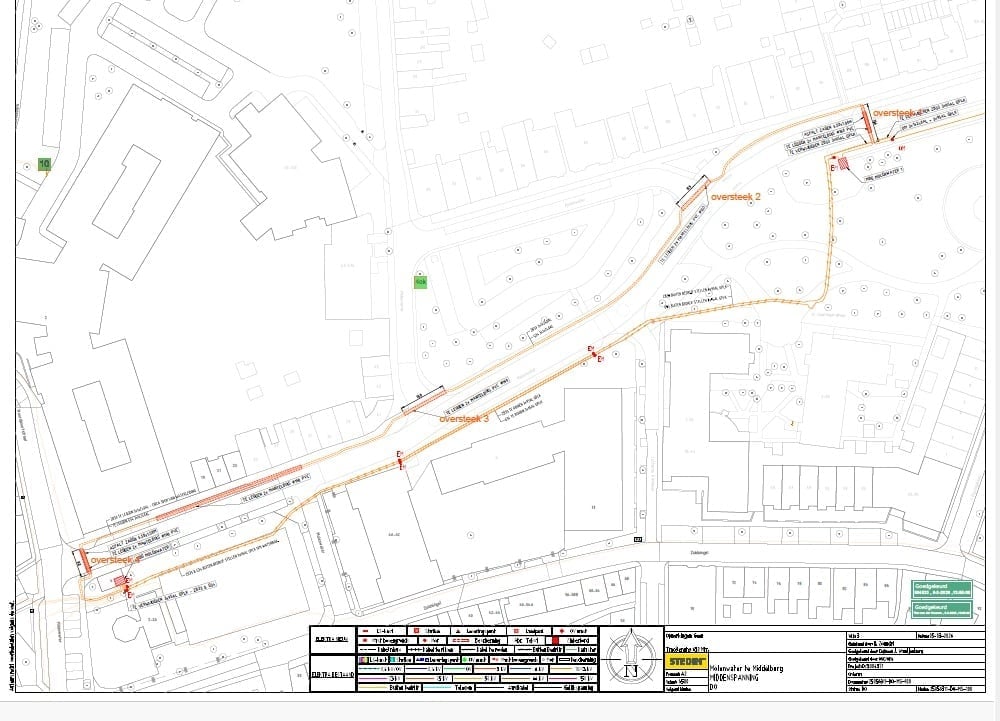

Op maandag 11 mei wordt het kruispunt nabij Molenwater 47 en 49 afgesloten (zie plattegrond). Op deze locatie vinden van 11 mei to…
Read moreVoortgang werkzaamheden en verkeersmaatregelen
De werkzaamheden verlopen volgens planning. De kabel bij de school is verwijderd en de stoep is weer dicht. Ook de nieuwe kabel bij Molenwater 49–81 ligt erin. Vandaag (vrijdag 1 mei) maken we deze stoep zo goed mogelijk begaan…
Read moreGoed nieuws: de sleuven die de afgelopen weken zijn gegraven, zijn inmiddels weer netjes dichtgemaakt. Het é…
Read moreBeste bewoner en belanghebbende,

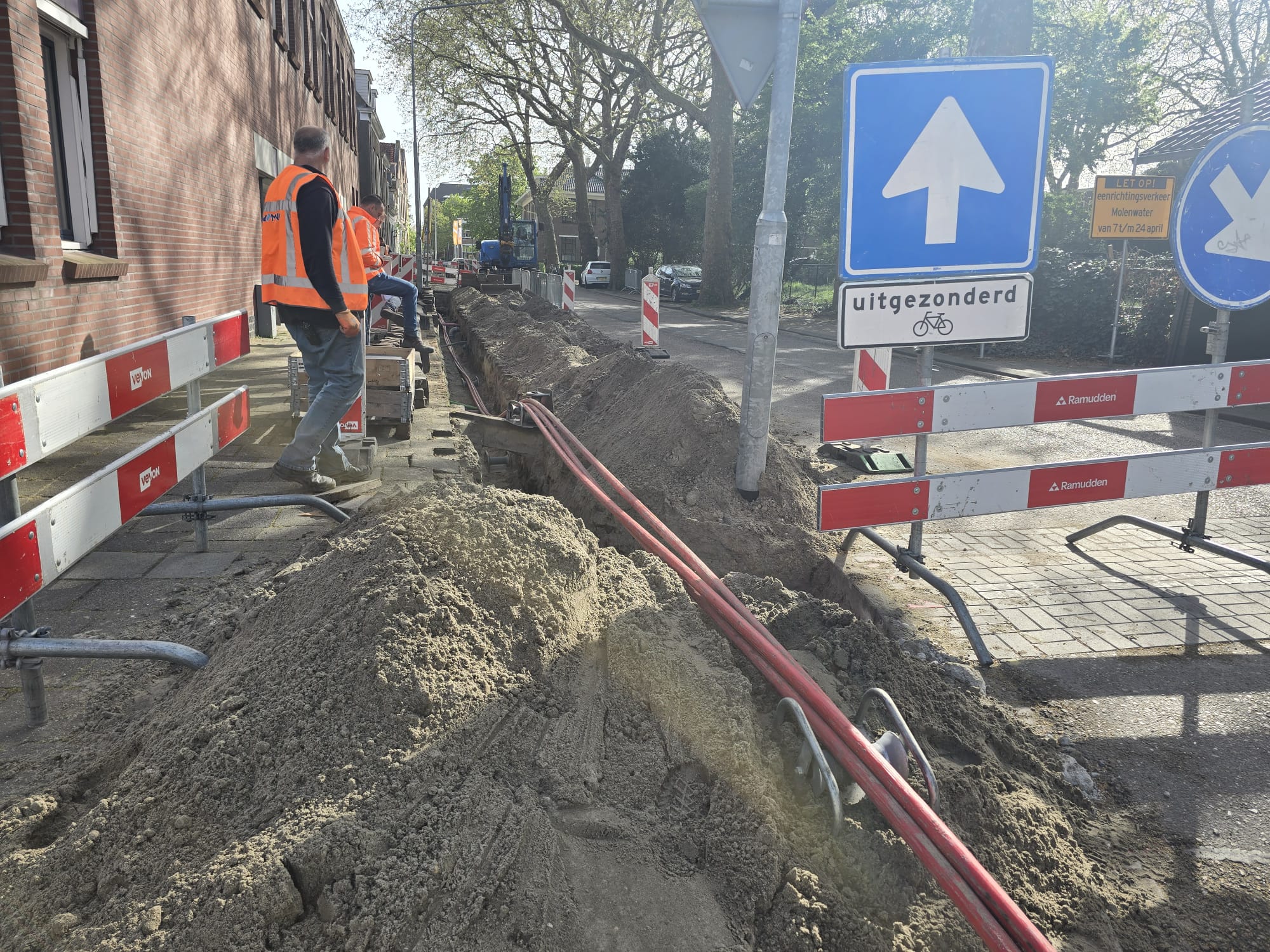

Dankzij het goede weer verlopen de werkzaamheden voorspoedig. Vanaf maandag 20 april starten wij met het dichtstraten van de stoepen en parkeervakken van…
Read moreBeste bewoners en belanghebbende,
Deze week zijn we gestart met de werkzaamheden aan het Molenwater.
Alle wegkruisingen zijn gemaakt en een groot deel van de sleu…
Read moreBeste bewoners en belanghebbenden,
In verband met de werkzaamheden in de Molenwater, ter hoogte van kinderopvang Gloed, willen wij u vriendelijk verzoeken om tijdelijk geen fiets…
Read moreMelvin Poppe
Projectleider Civiele techniek
Bereikbaar op werkdagen van 07:30 tot 16:00 uur
0118 - 67 51 69
Herinrichting Molenwater en omgeving
September 2026 – juli 2027
De herinrichting bestaat onder andere uit:
De aannemer voor deze fase is Gebroeders Moerland.
Op het moment dat de uitvoering van de werkzaamheden buiten start nemen zij ook berichtgeving in de BouwApp over.
