Beste Bouw app volgers, omgeving bouwlocatie Heycop,
Na het uitblijven van de wekelijkse updates aangaande het project Heycop, alsmede de toegenomen responstijd op Bouw app meldingen, is het tijd voor een update over de ontstane situatie. Het klopt inderdaad dat wij een aantal weken…
Read moreWerkzaamheden woensdag
Goed nieuws hebben we te melden!!

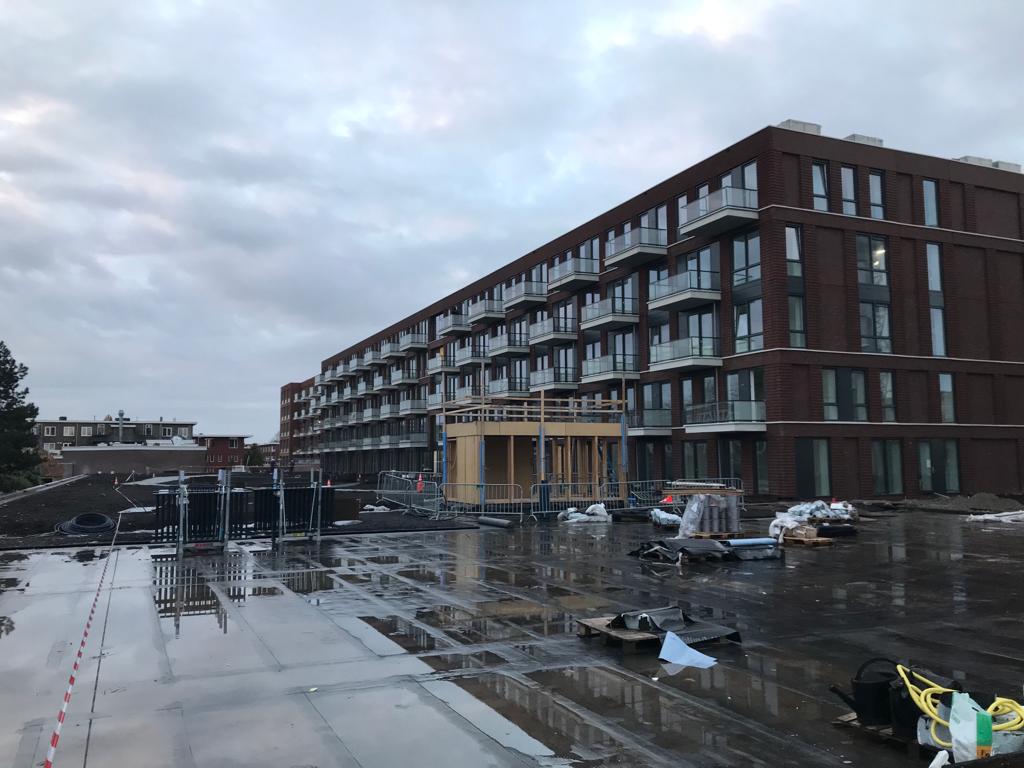

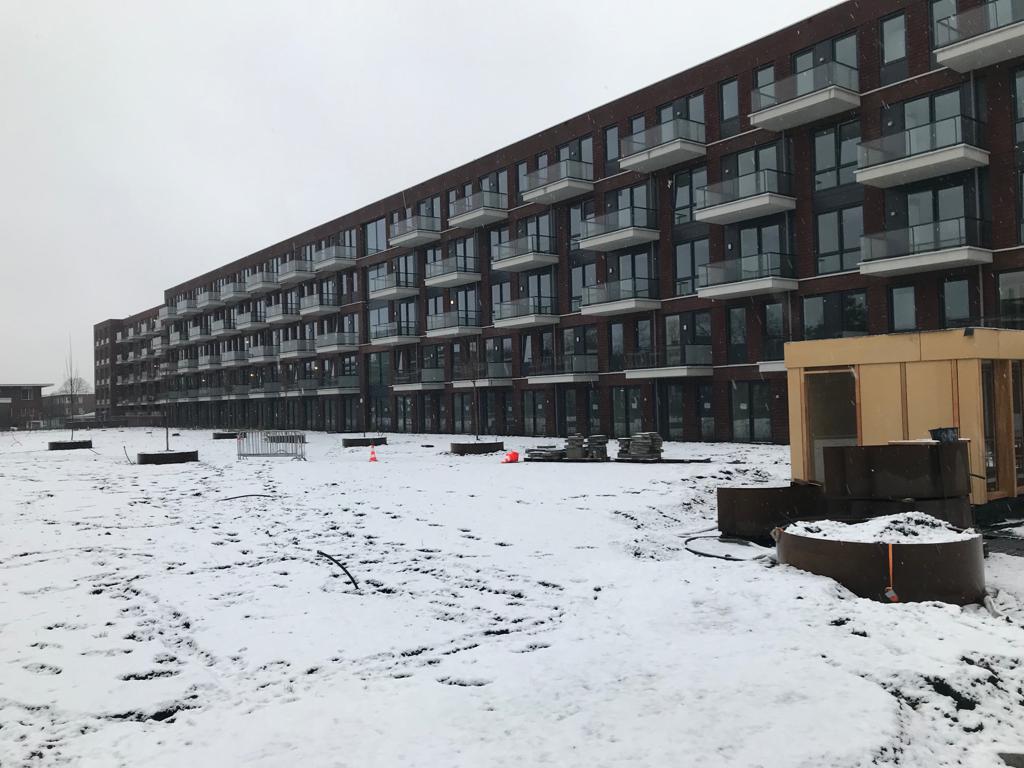

Deze week worden de parkeergarage en woningen opgeleverd.
Volgende week mogen de bewoners de sleutel in ontvangst nemen.
Zaterdag
Zaterdag 11 februari er tussen 0…
Read moreWerkzaamheden woensdag

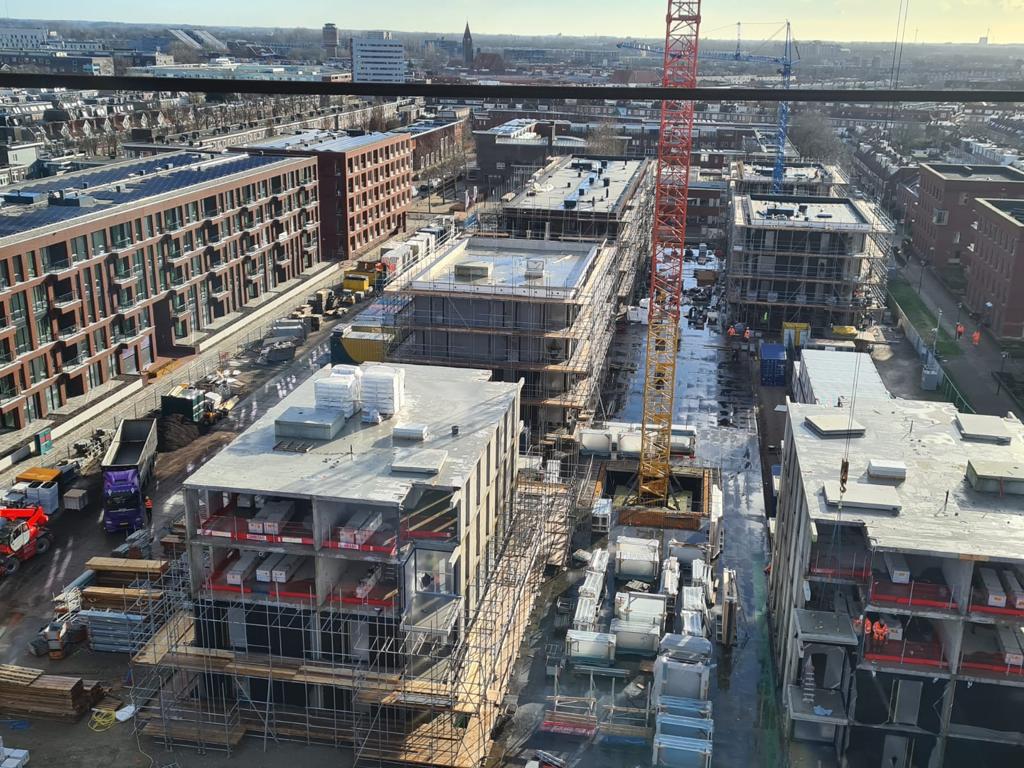

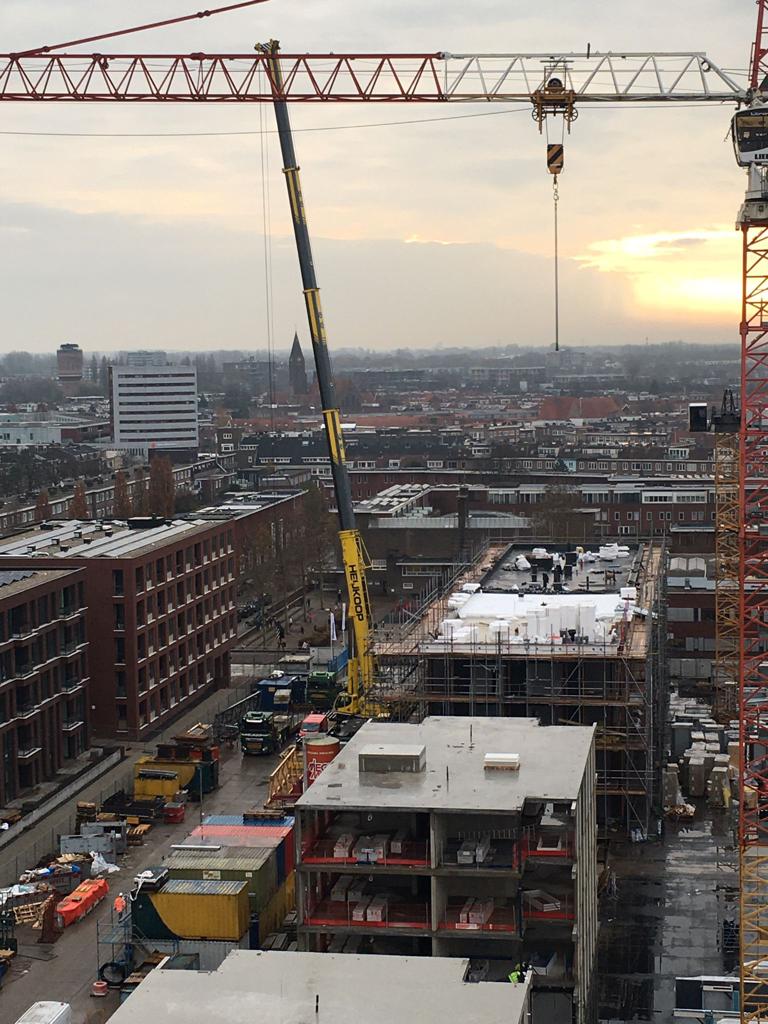

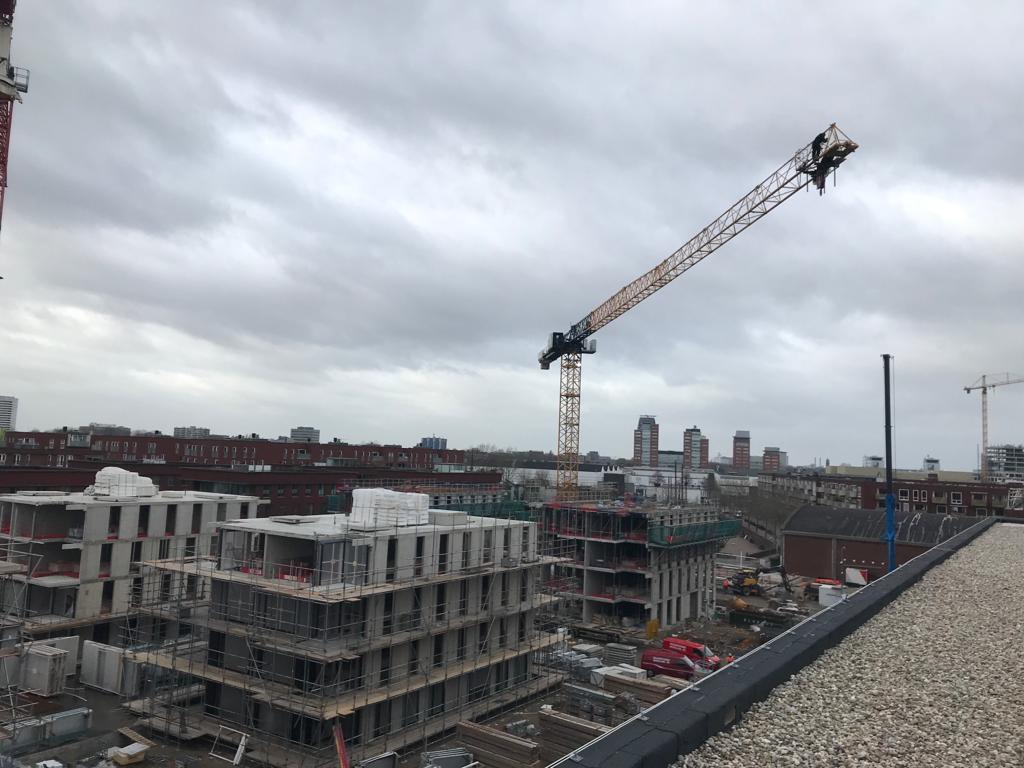

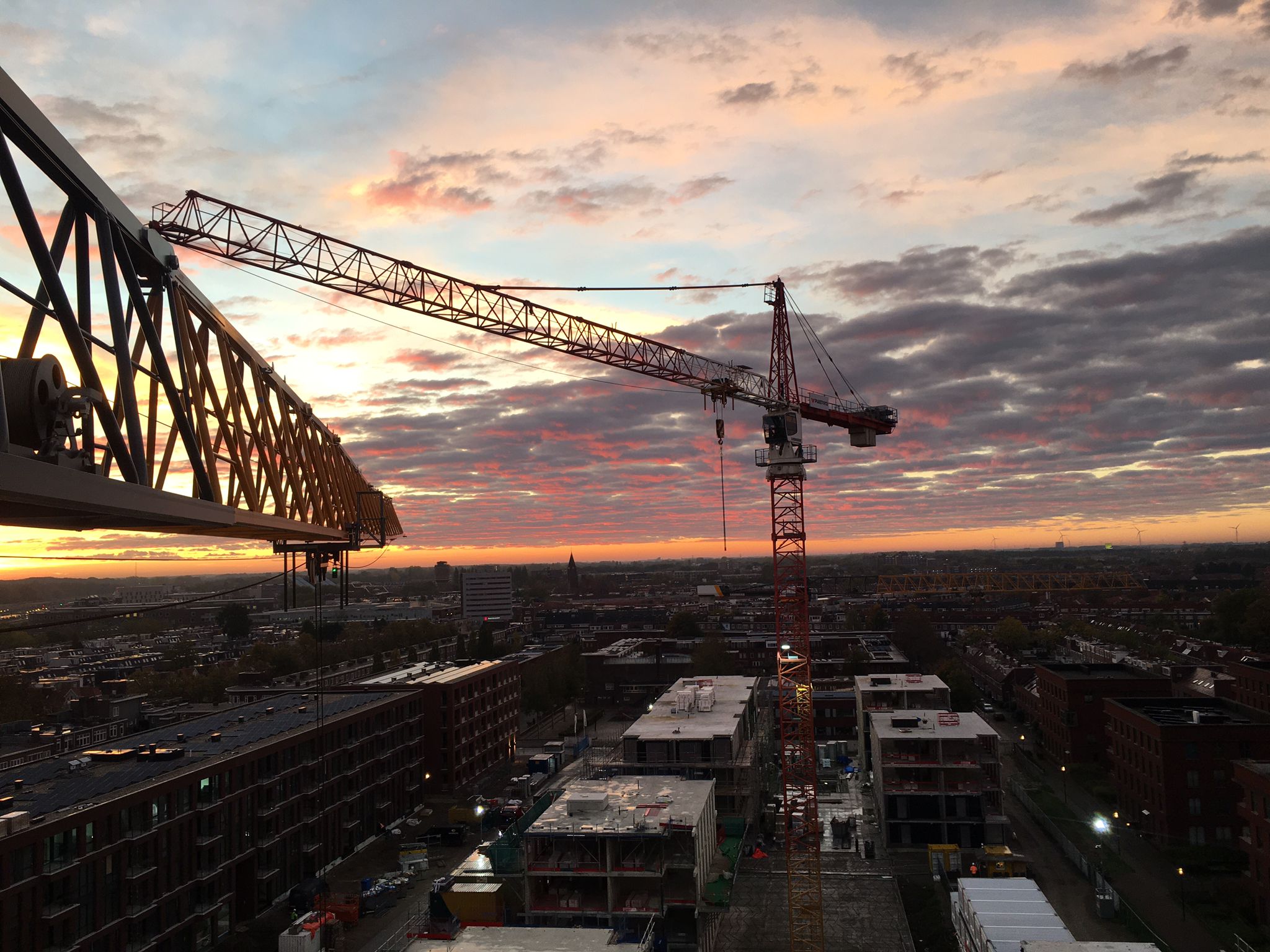

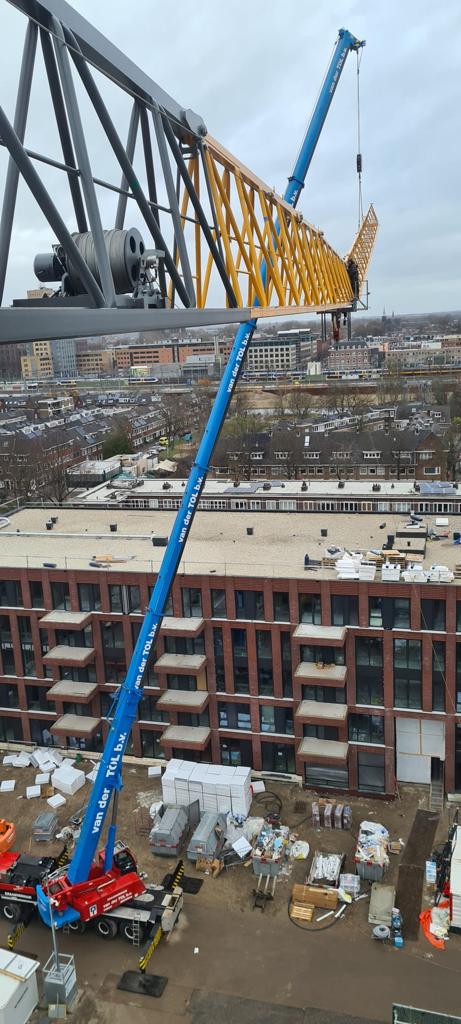

Deze week is de giek bandbreedte van de kraan van fase 6 verlengt naar 72m.

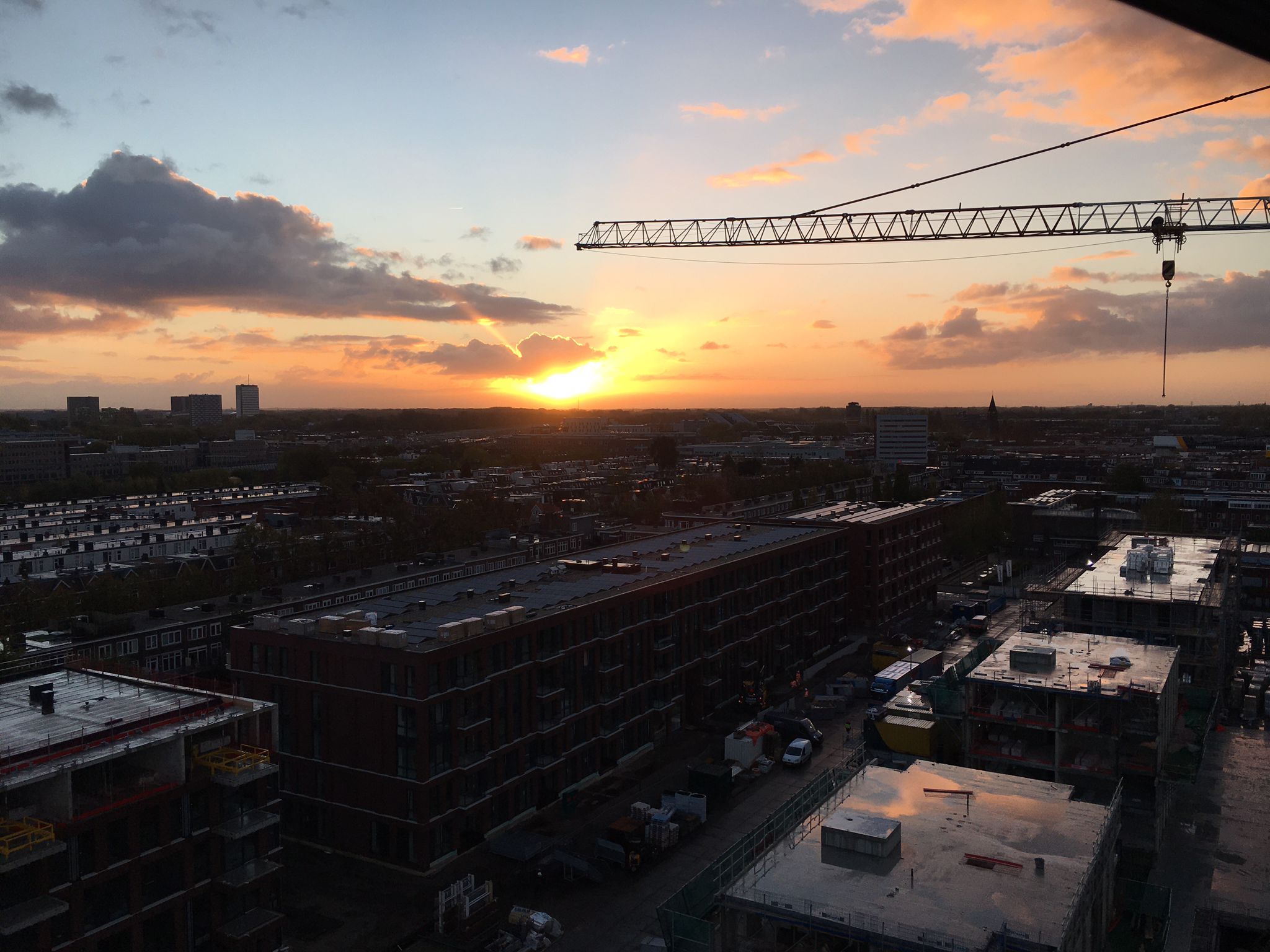

Volgende week starten we met het laatste bouwblok voor wat betreft de ruwbouw.
Deze week storten we de vloer van het genoemde blok en begint men met …
Read moreWerkzaamheden woensdag

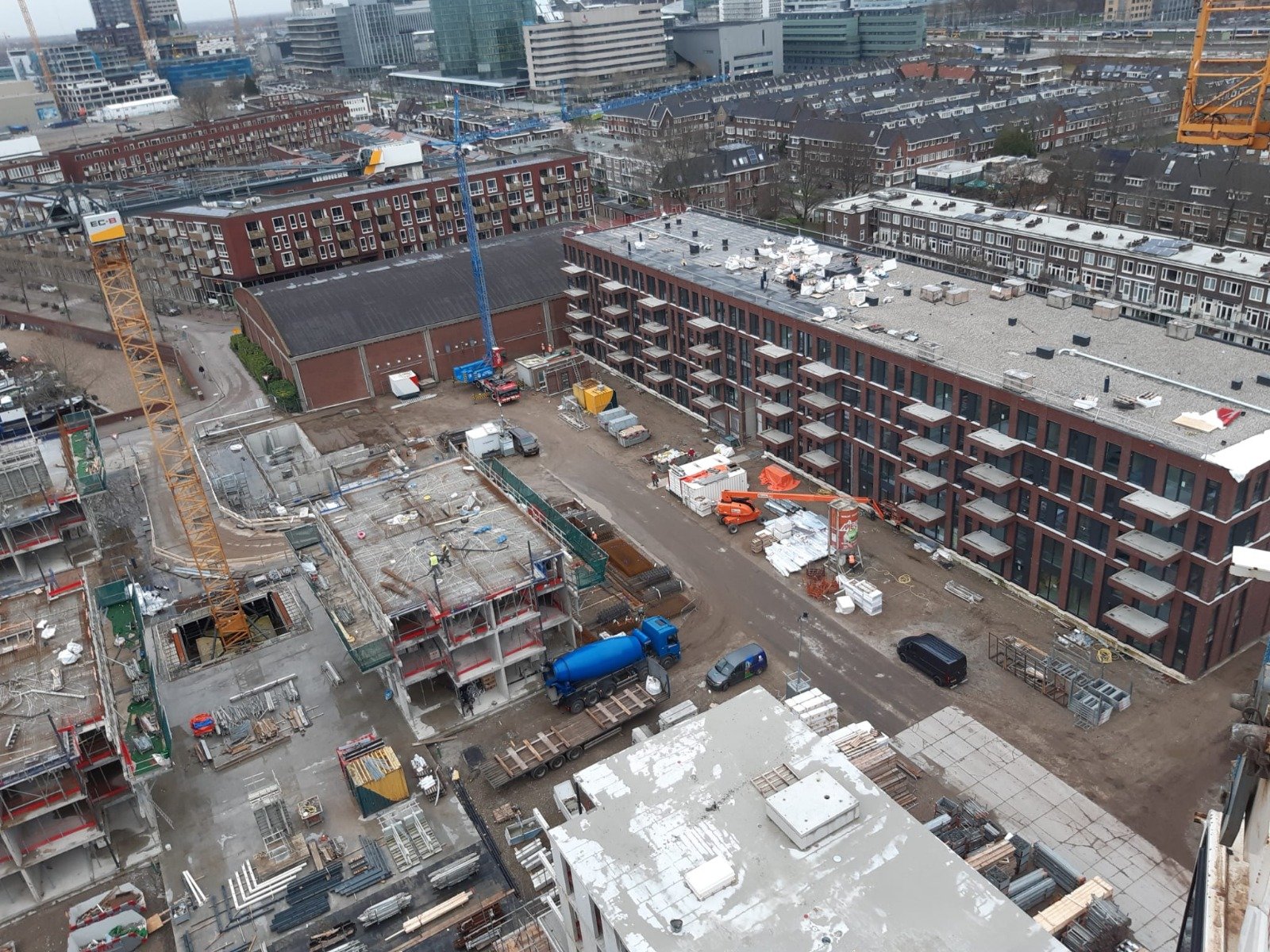

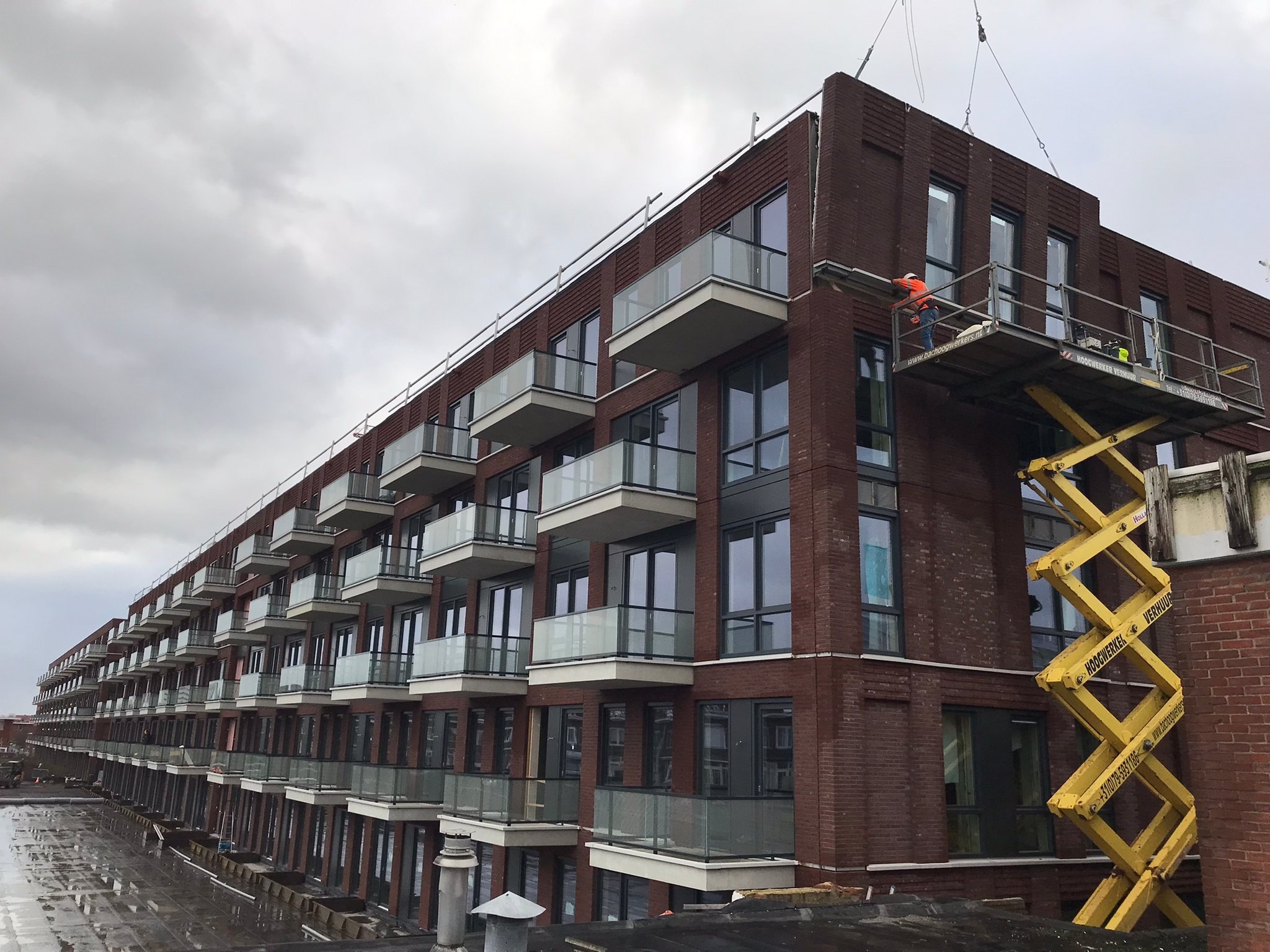

De dakranden zijn inmiddels geplaatst bij A4.
Het tegelwerk wordt afgemaakt bij de achterpad en de plakbanden worden aangebracht bij de in- en uitrit van de parkeergarage.

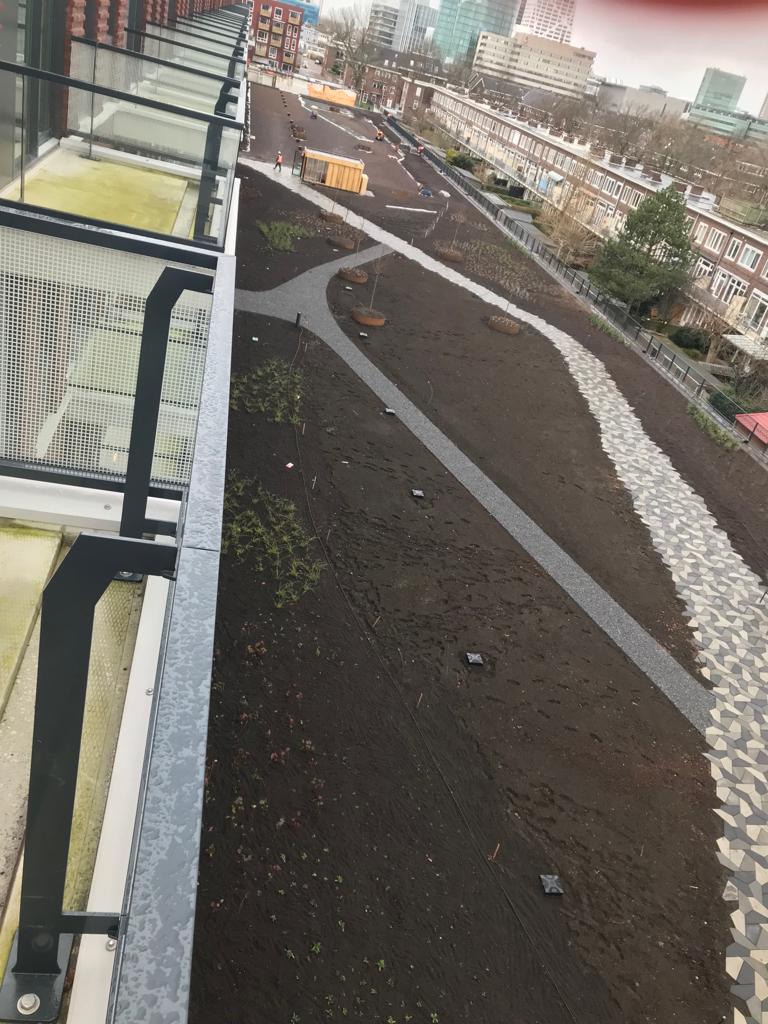

Het beregeningssysteem wordt gemonteerd in de voortuin van gebouw …
Read moreWerkzaamheden woensdag

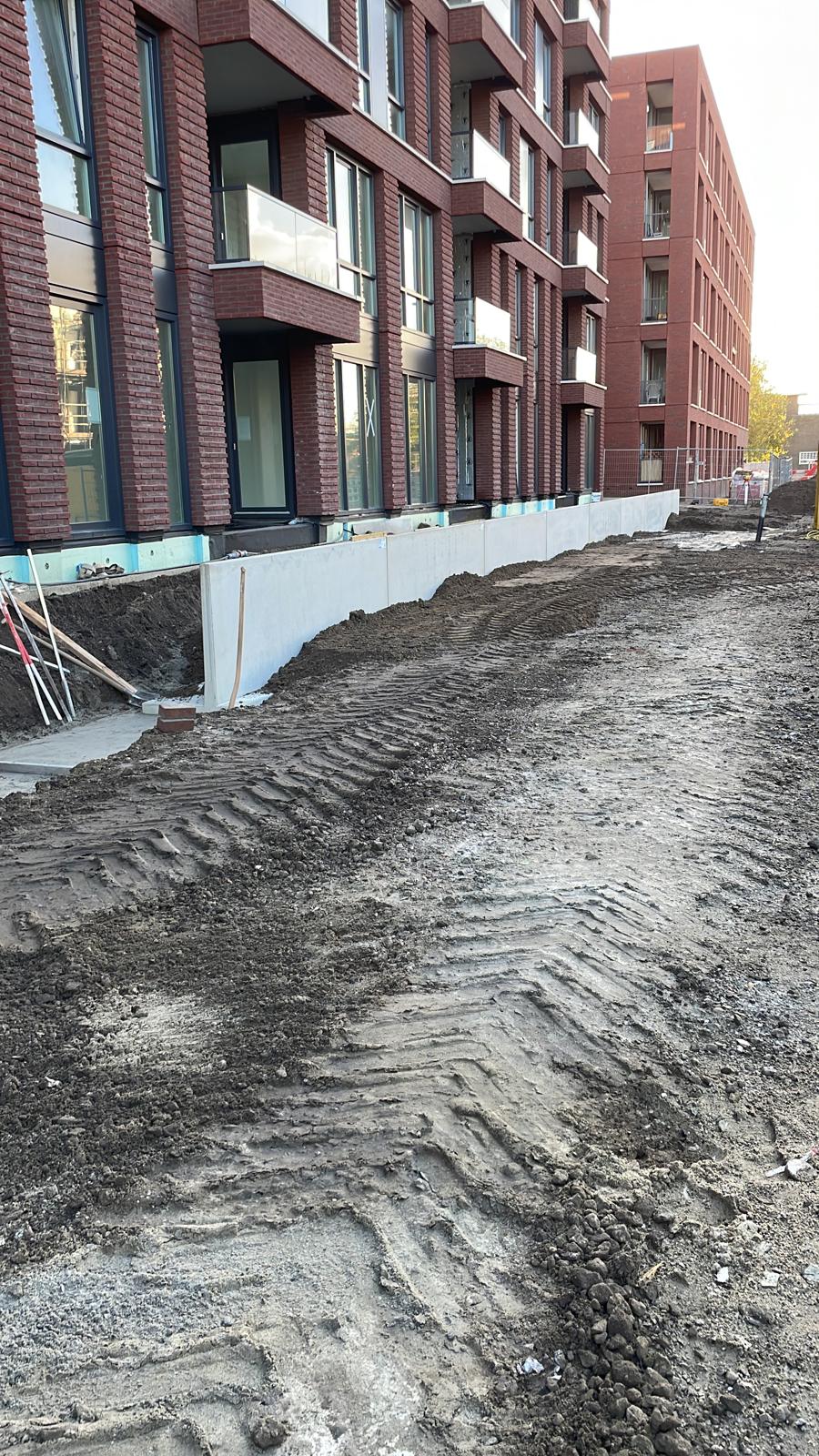

Er wordt nog steeds gewerkt aan de achterpad achter parkeergarage C.

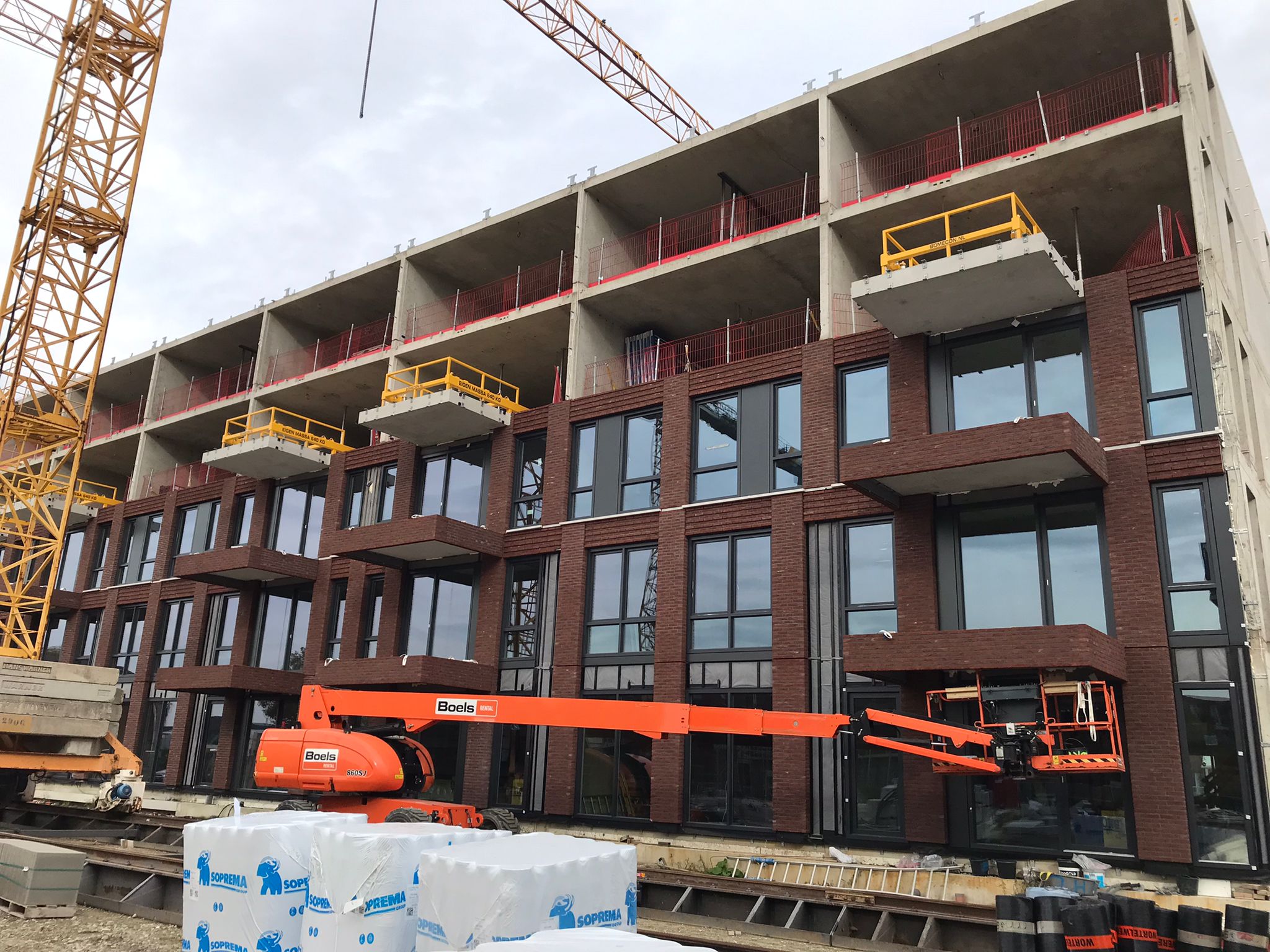

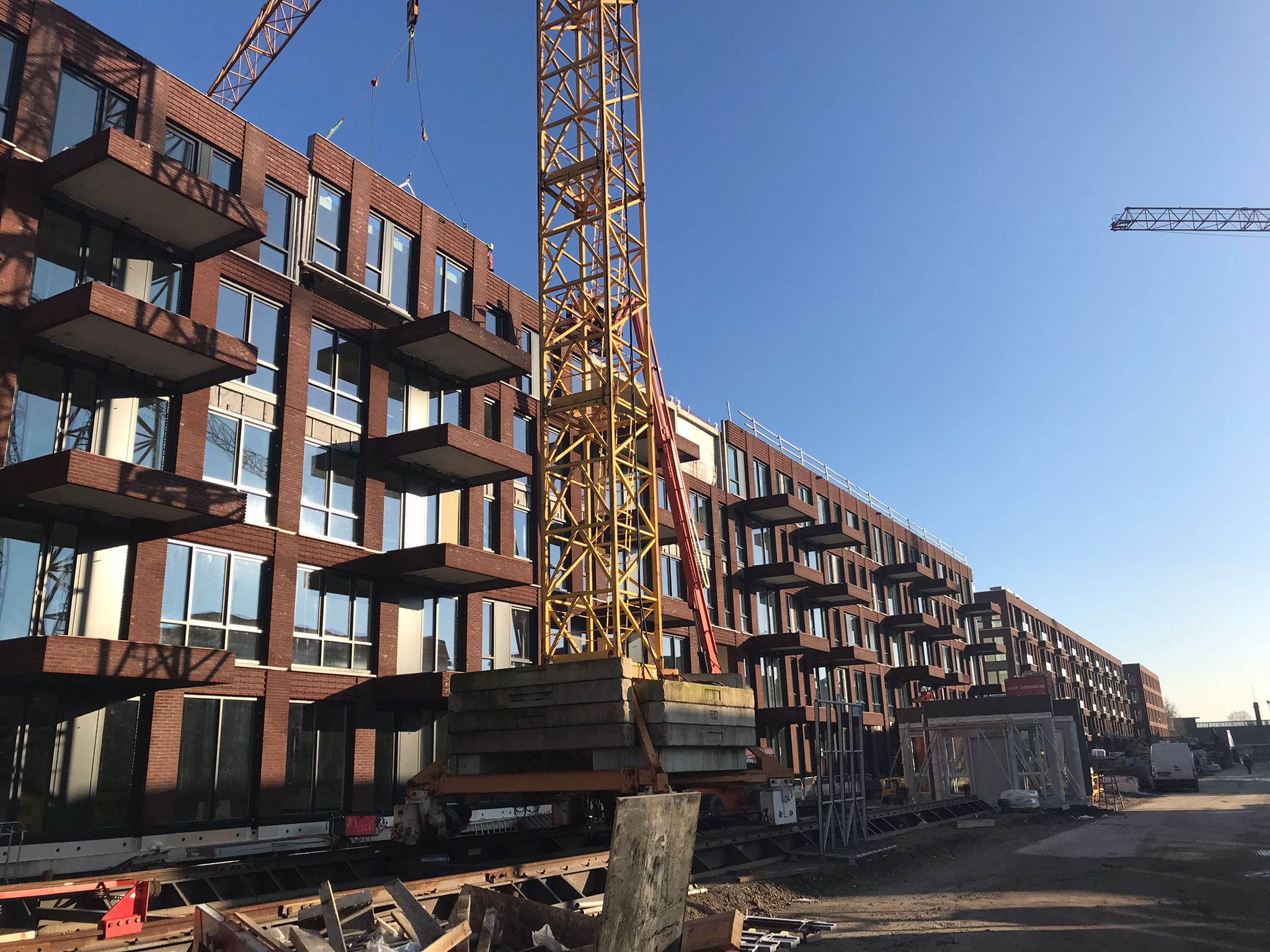

De dakranden zijn reeds geplaatst bij A4. Daarnaast zijn de laatste gevelelementen geplaatst bij C2.
Het metselwerk bij blok B is inmiddels op h…
Read moreWerkzaamheden woensdag

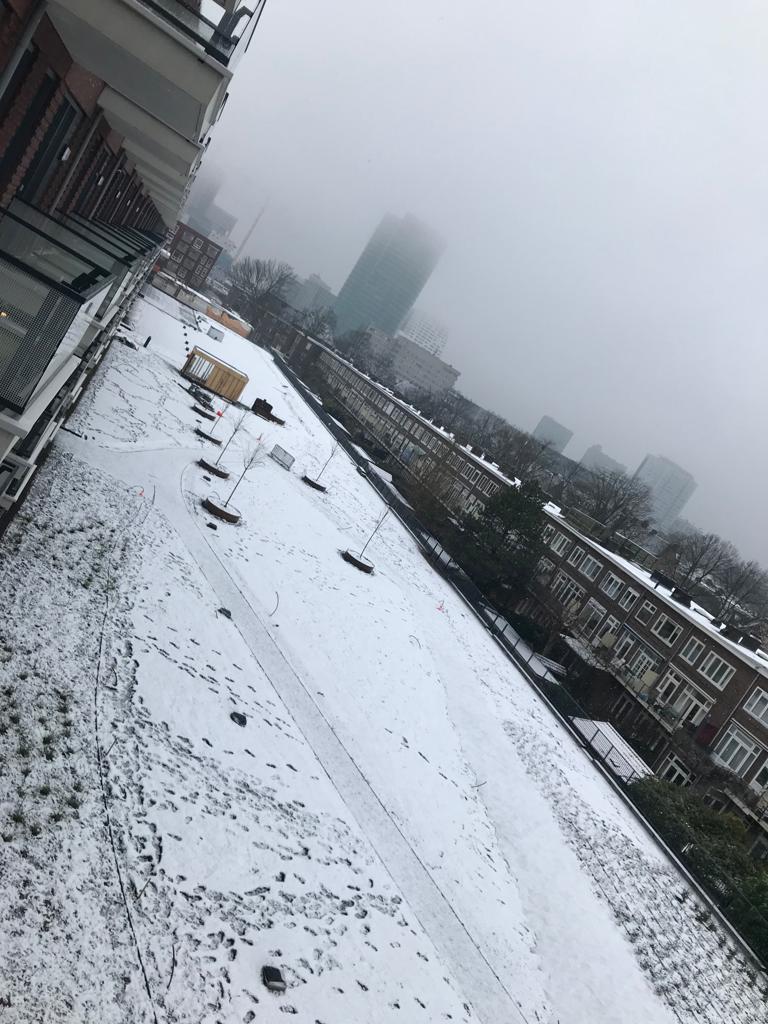

Allereerst wensen we iedereen een prachtig 2023!
Inmiddels zijn de werkzaamheden gestart bij de achterpad achter parkeergarage C. Dit duurt ongeveer 2 a 3 weken.
Deze week worden er stootbanden geplaa…
Read moreTussentijdse update
In de week van 9 januari wordt gestart met het aanleggen van het achterpad. De duur hiervan is ongeveer 3 weken.
Momenteel liggen hier karretjes, vuilnisbakken e.d. Graag alle eigendommen op eigen terrein plaatsen.
A…
Read moreWerkzaamheden woensdag
Op dit moment worden de laatste voorgevels van gebouw C2 geplaatst.

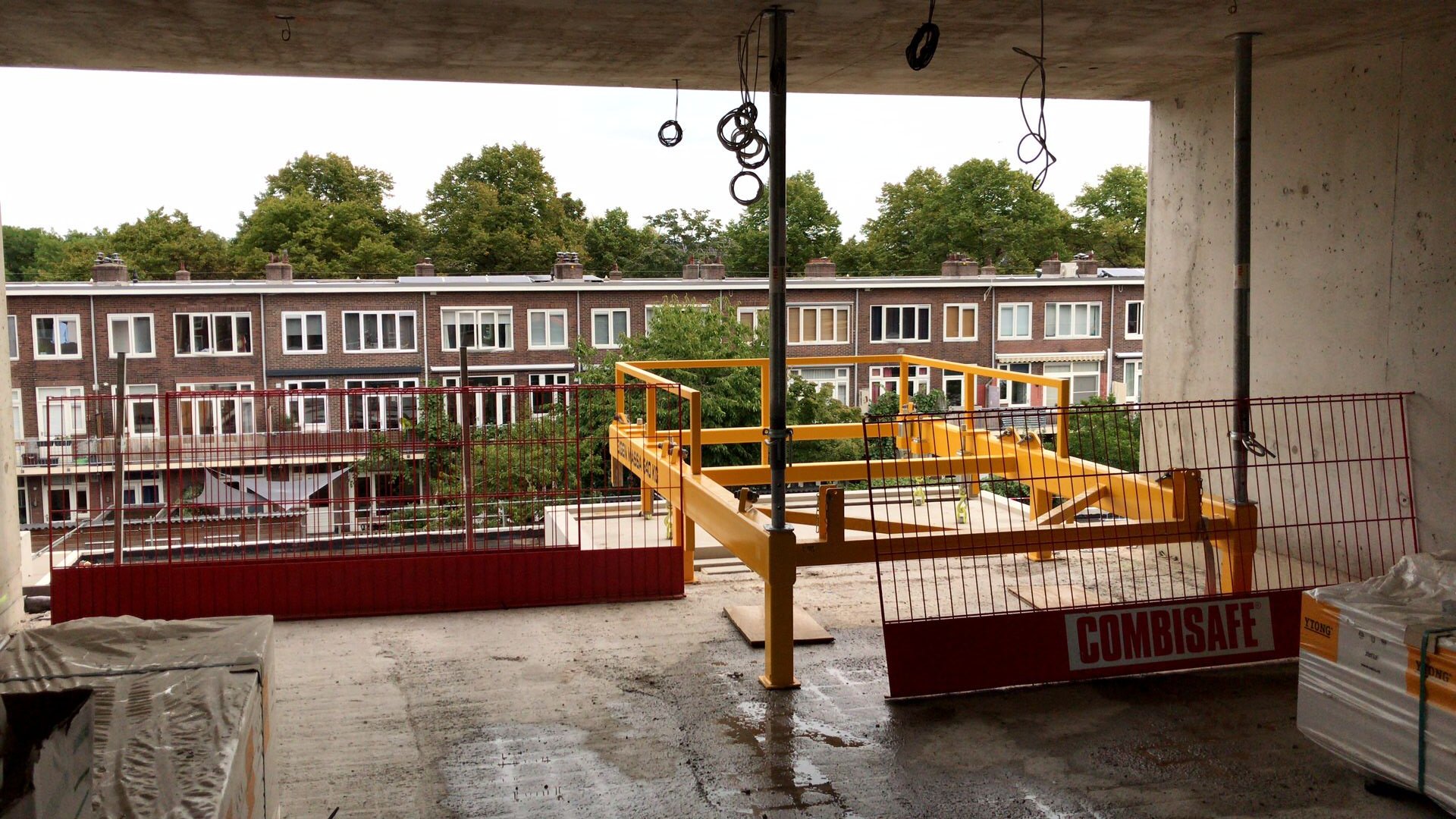

Deze week worden de wanden op de 2e verdieping van A6 geplaatst en op de 2e verdieping van A5 wordt de vloer gestort.
Zaterdag
A.s. zat…
Read moreWerkzaamheden woensdag
Momenteel voert de Metselaar werkzaamheden uit op de 2e verdieping.
De dakranden A9 zijn gemonteerd.
De steenstrips zijn inmiddels geplakt in de brandgang achter C2/C3.
Deze week wordt de 2e v…
Read moreWerkzaamheden woensdag

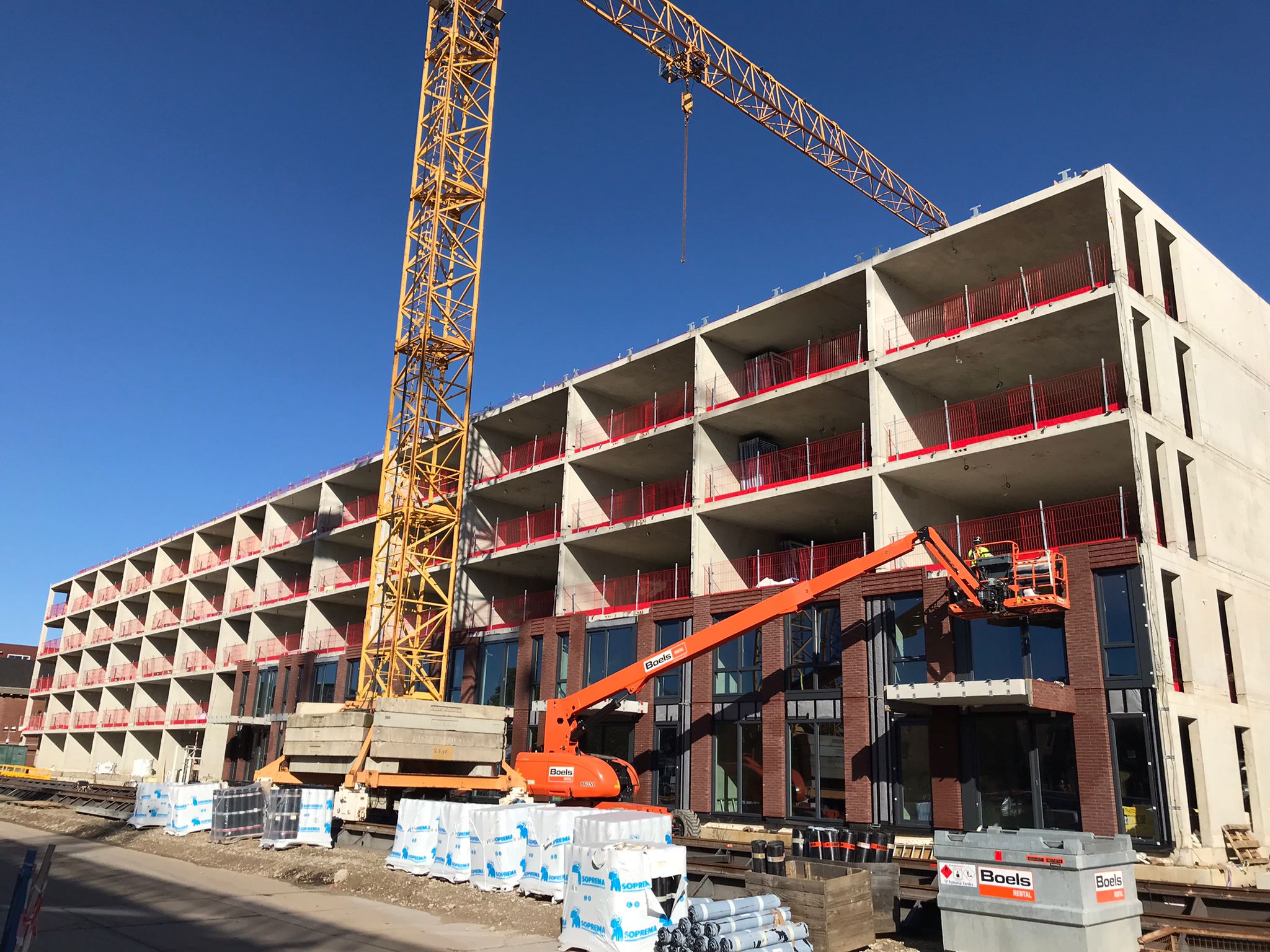

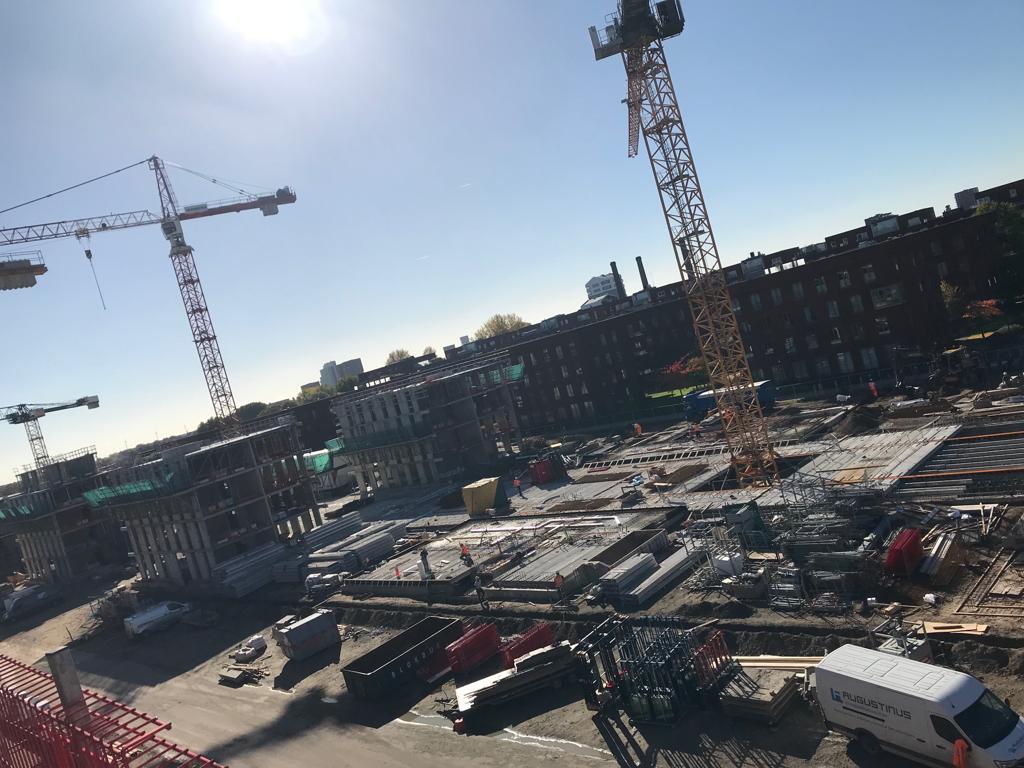

Deze week worden er ruwbouw werkzaamheden verricht van blok A6 . Op de 2e verdieping wordt de vloer gestort. Daarnaast worden de wanden op de eerste verdieping van A5 gemaakt.
Volgende week wordt de vloer gestort op de 2e verdieping…
Read moreWerkzaamheden woensdag

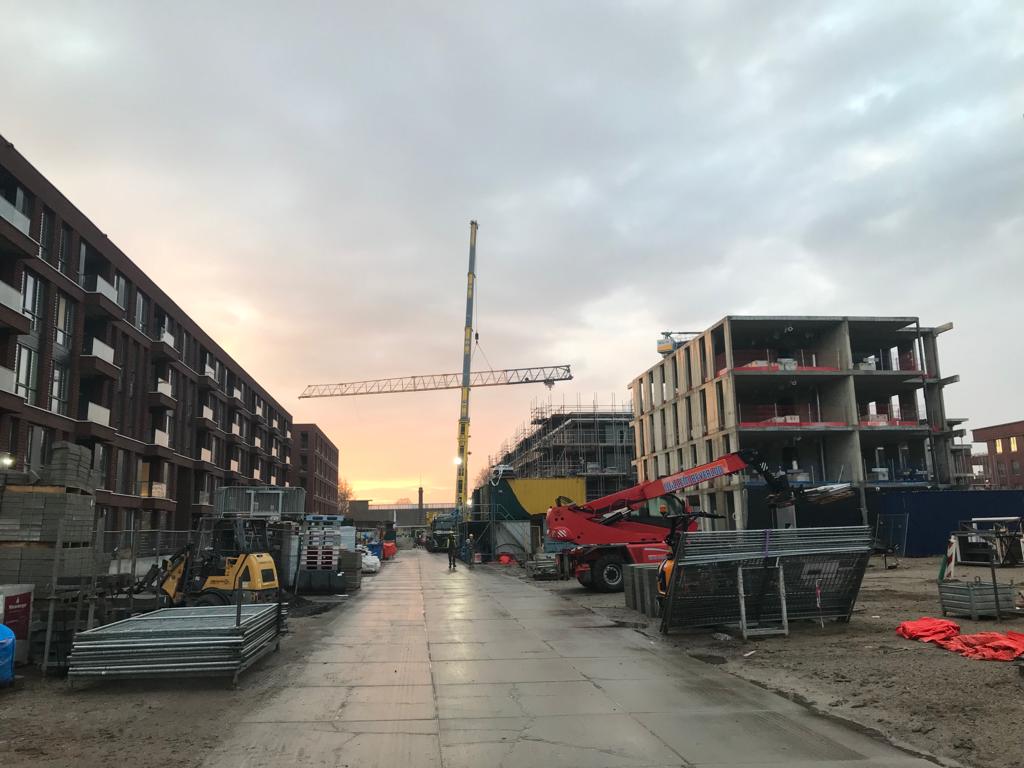

In week 47 onlangs het slechte weer zijn we toch weer verder gekomen op de Heycop.
Zo zijn de metselaars bezig op de eerste etage van blok B.
Het grootste gedeelde van de keerwanden tussen C2 & C3 is ook gemetseld. …
Read moreWerkzaamheden woensdag

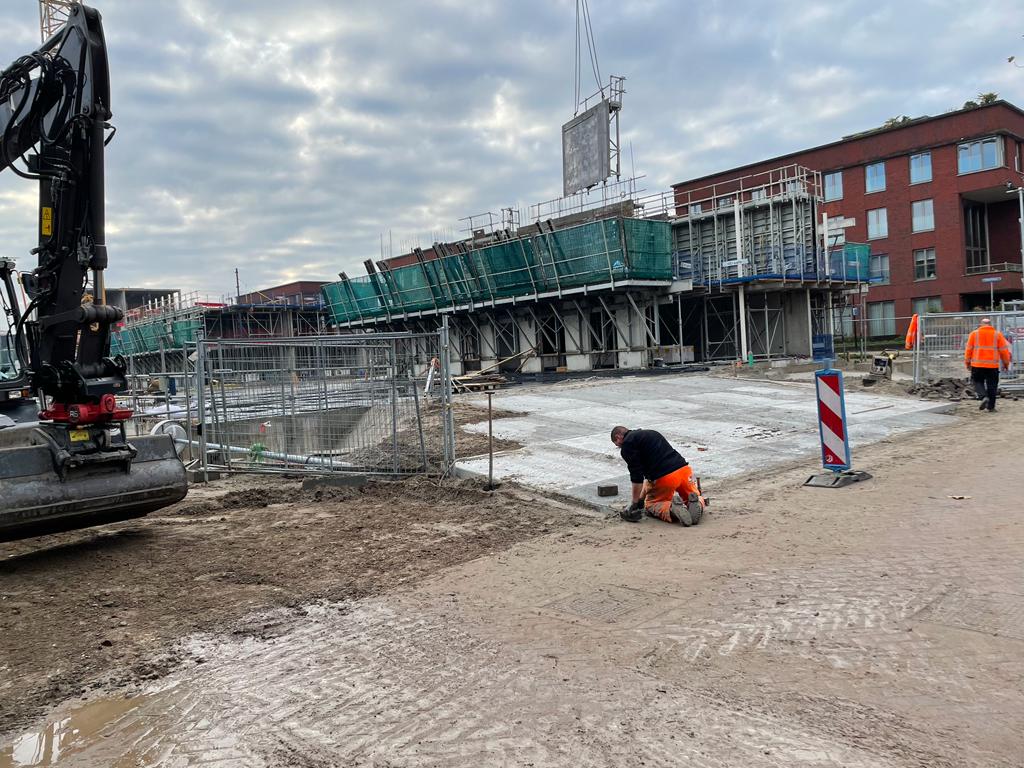

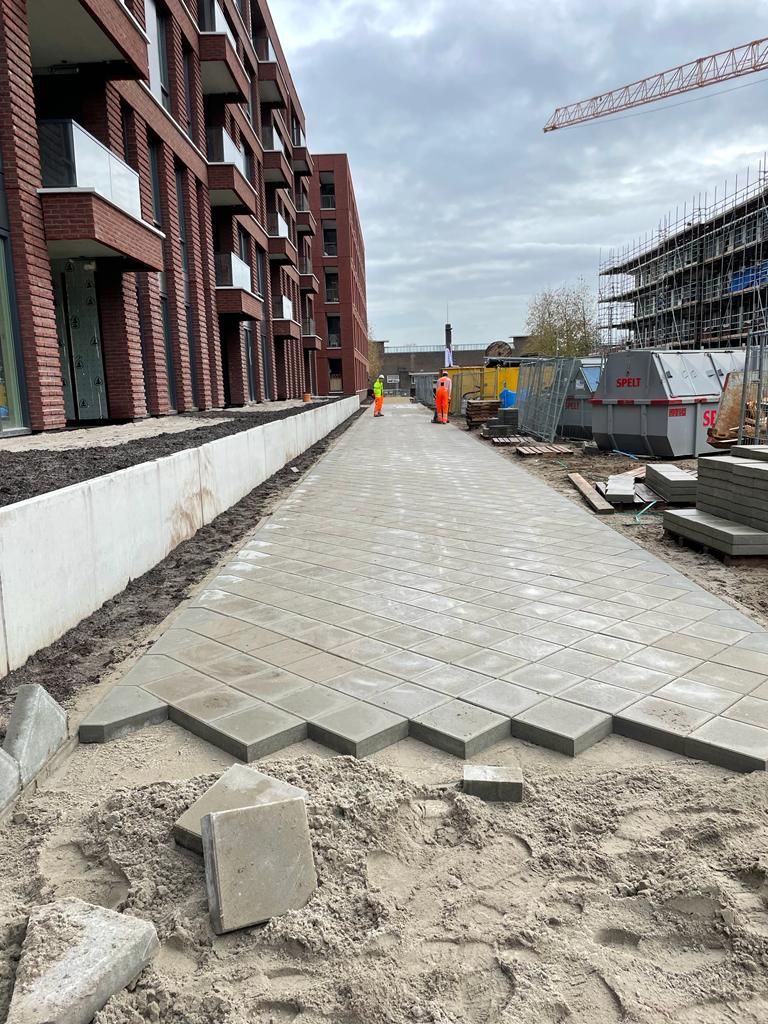

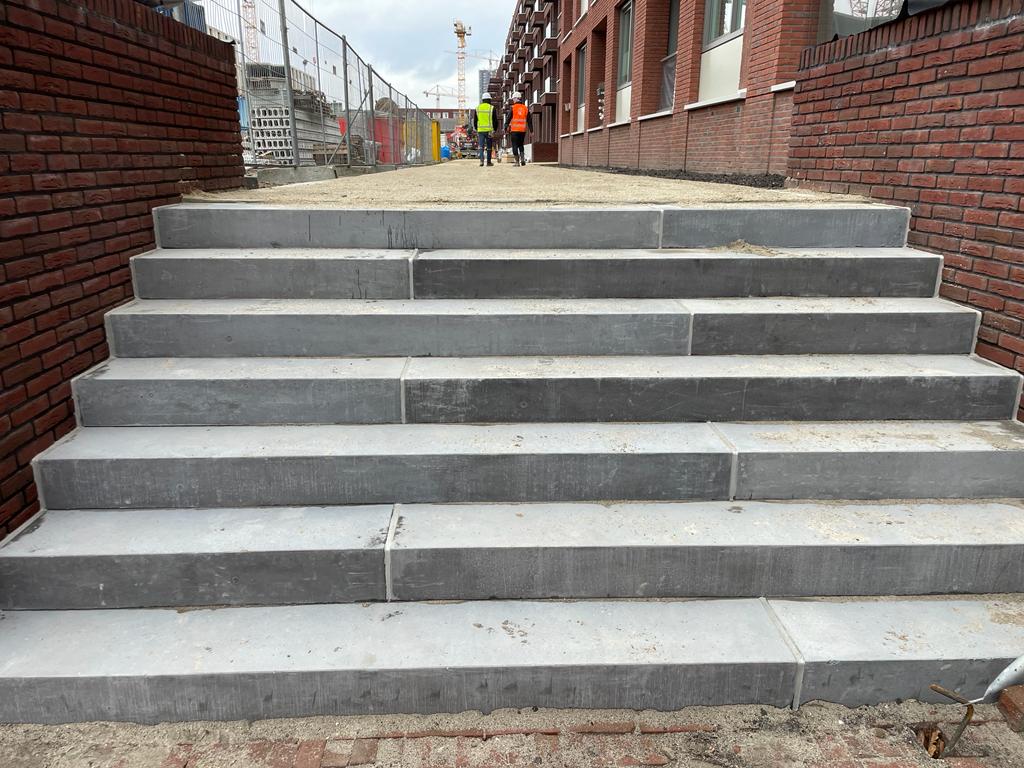

Inmiddels is het straatwerk begonnen. De week wordt er een trap geplaatst tussen blok D en C3.
De aanvang m.b.t. het tegelwerk voor blok D en gedeelte C3 vindt ook deze week plaats.
Tevens wordt de druklaag van de garage van f…
Read moreWerkzaamheden woensdag
Momenteel is de Metselaar bezig aan de keerwanden van bouwstroom 1.

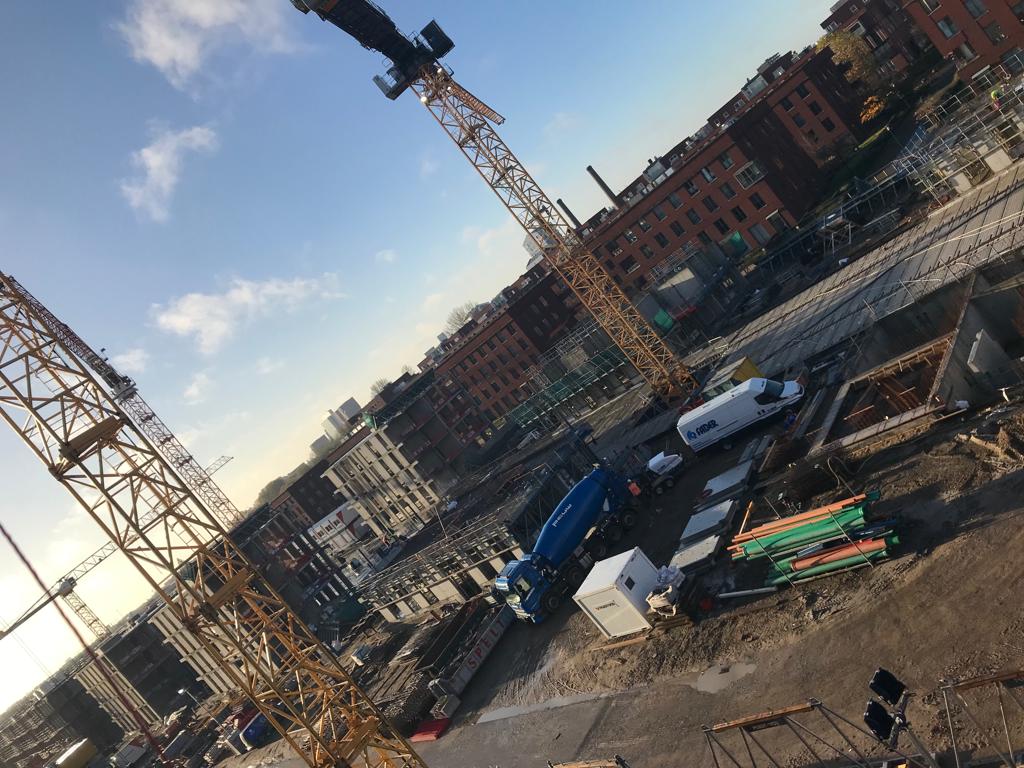

Deze week wordt de eerste verdiepingsvloer gestort van blok A6 en volgende week die van A5.
Daarnaast worden deze week het restant van de keerwanden geplaatst en de traptr…
Read moreTussentijdse update
Eind deze week gaat men bij de uitrit aan de kant van de steeg enkele gaatjes aftekenen en boren bij C2.
Vervolgens wordt dan volgende week dat stukje voorzien van steenstrips.

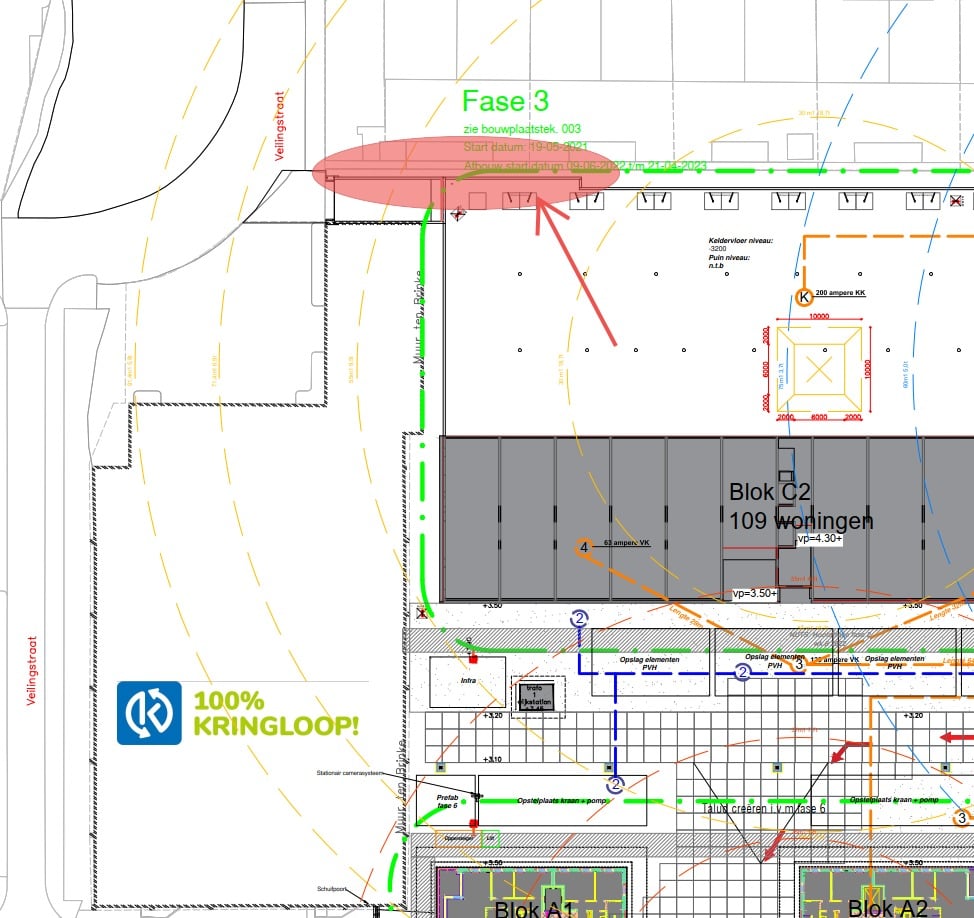

Op de afbeelding is te zien om welke stukje het gaat bij de uitr…
Read moreWerkzaamheden woensdag

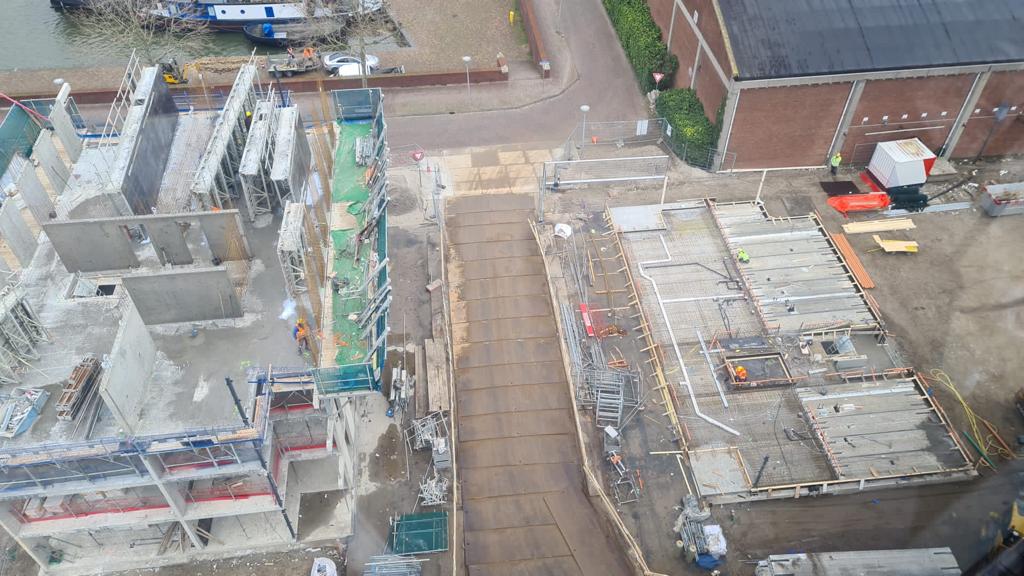

Momenteel worden de keerwanden geplaatst bij blok C3 en D.
Er is gestart met het maken van de installatie van de 1e verdieping van fase 6.
De laatste wanden van de begane grond bij A2 worden deze week gemaakt.
Volgende …
Read moreWerkzaamheden woensdag
Deze week wordt er gewerkt aan de huisaansluitingen van gebouw A2 en A3.

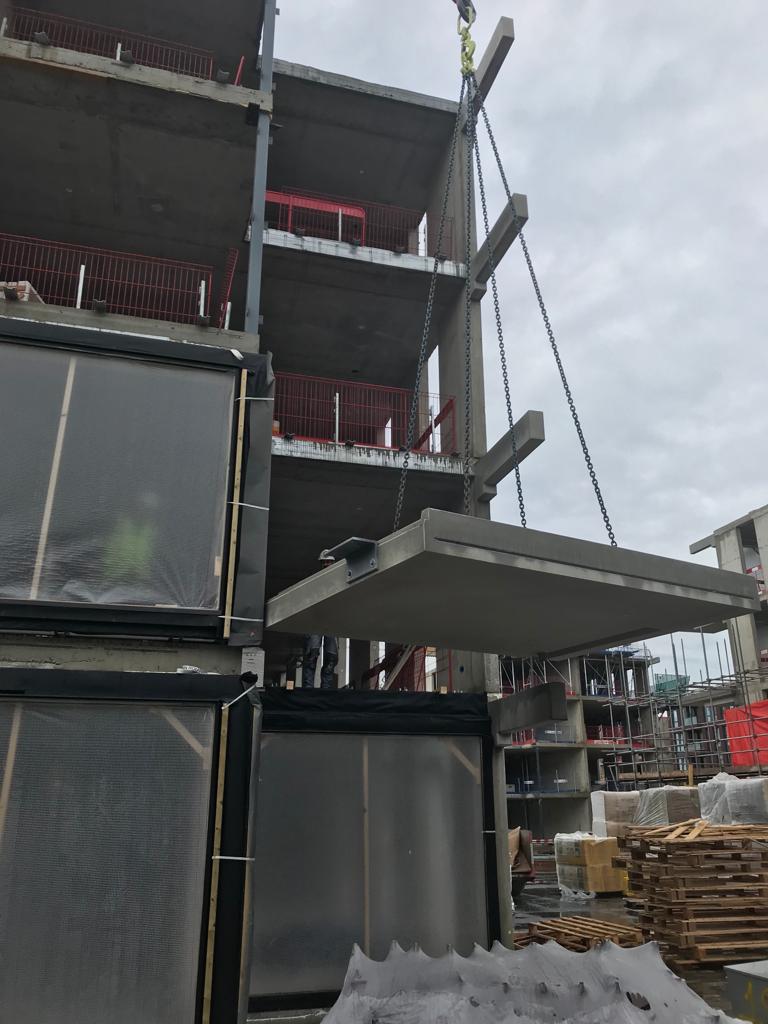

Momenteel worden de prefab gevels gemonteerd bij blok C2. Aan de achterzijde van blok C2 is men bezig met het plaatsen van de entree kozijnen en bij blok C3 is men bezig d…
Read moreWerkzaamheden woensdag

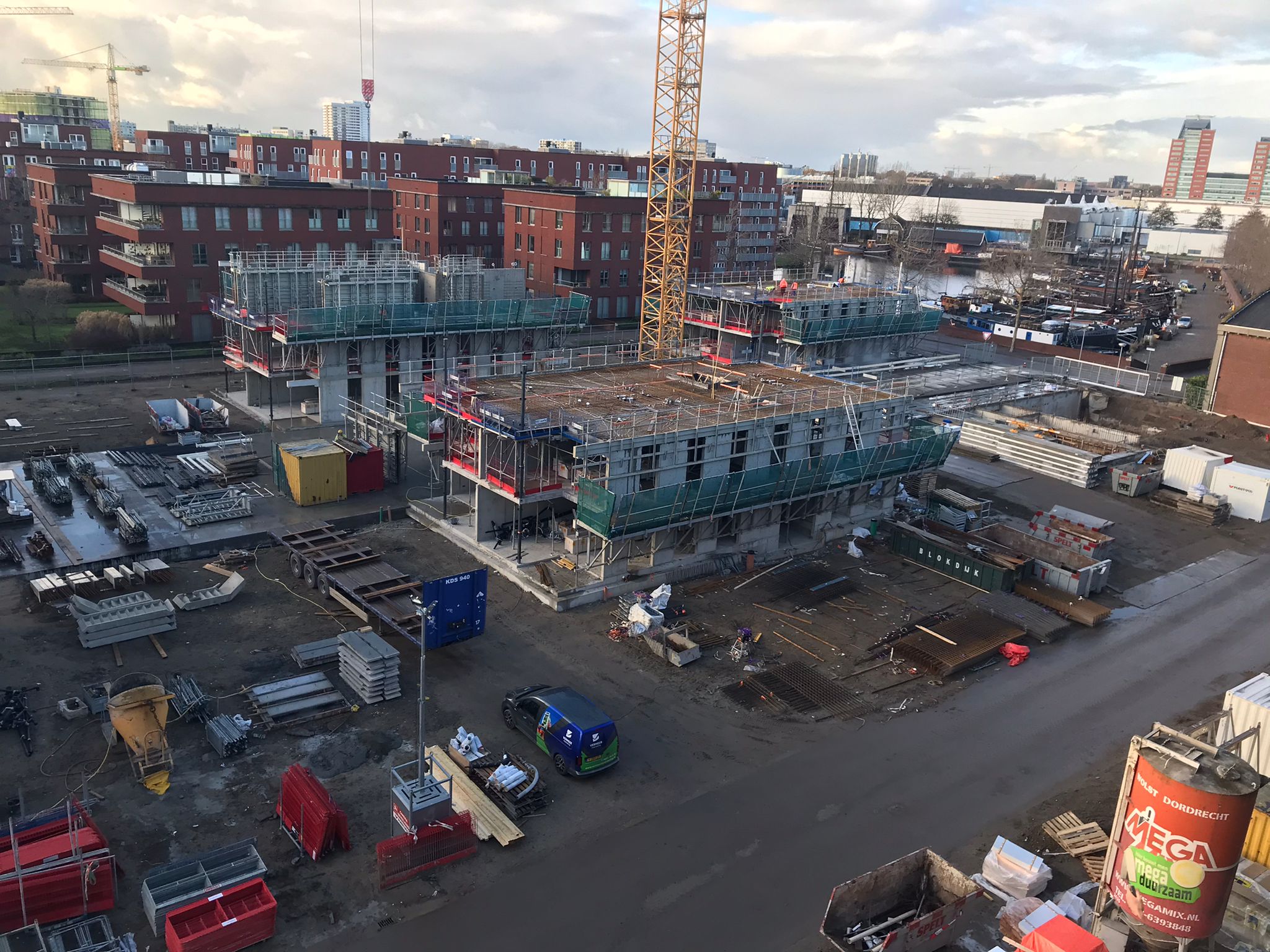

Momenteel voert de dakdekker werkzaamheden uit op blok C2. Daarnaast zijn de metselaar en steigerbouwer bezig aan de voorzijde van blok B. Ook is men deze week begonnen met het monteren van de gevels bij C2 en twee blokken worden gestort op de begane …
Read moreWerkzaamheden woensdag

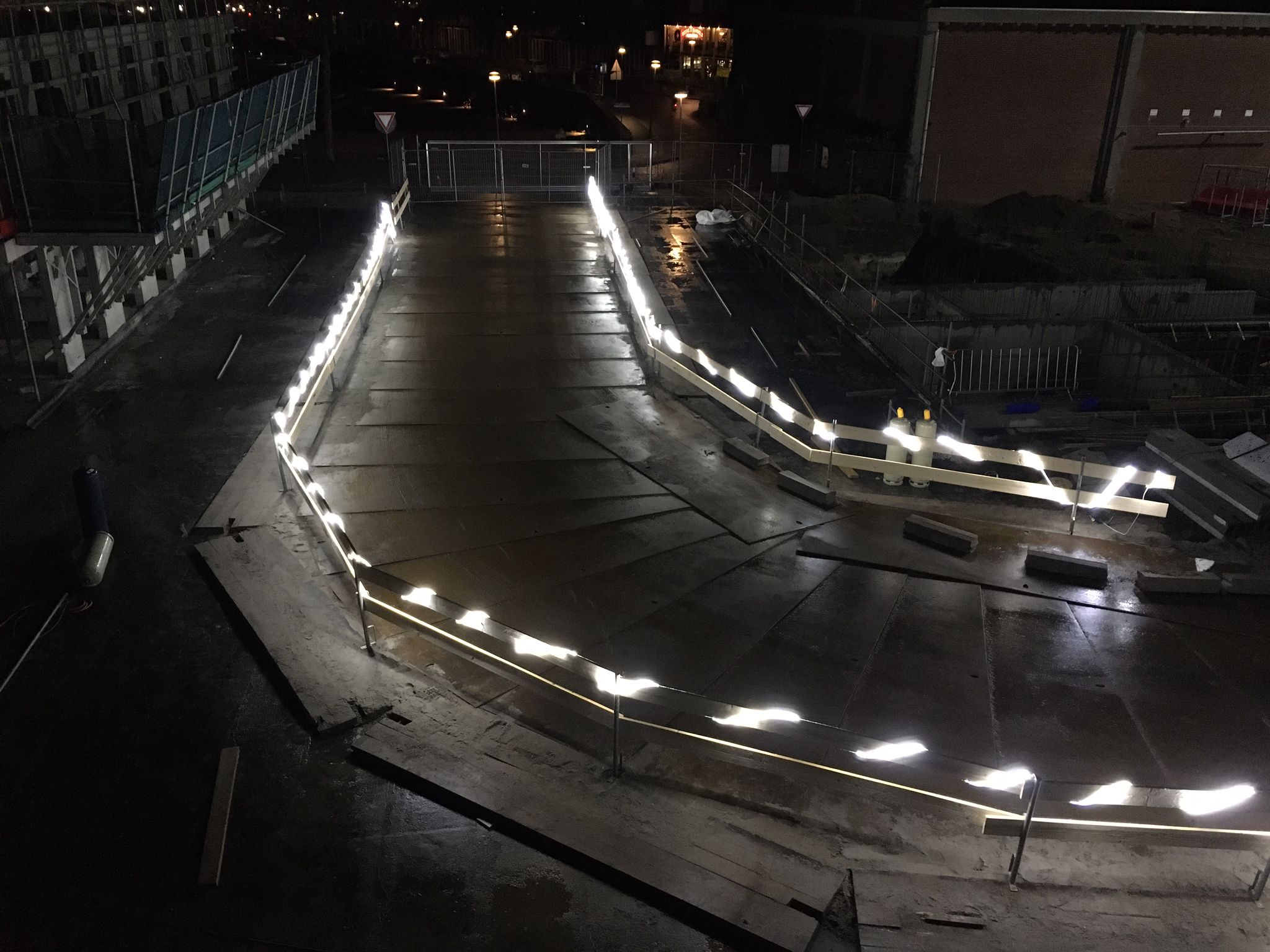

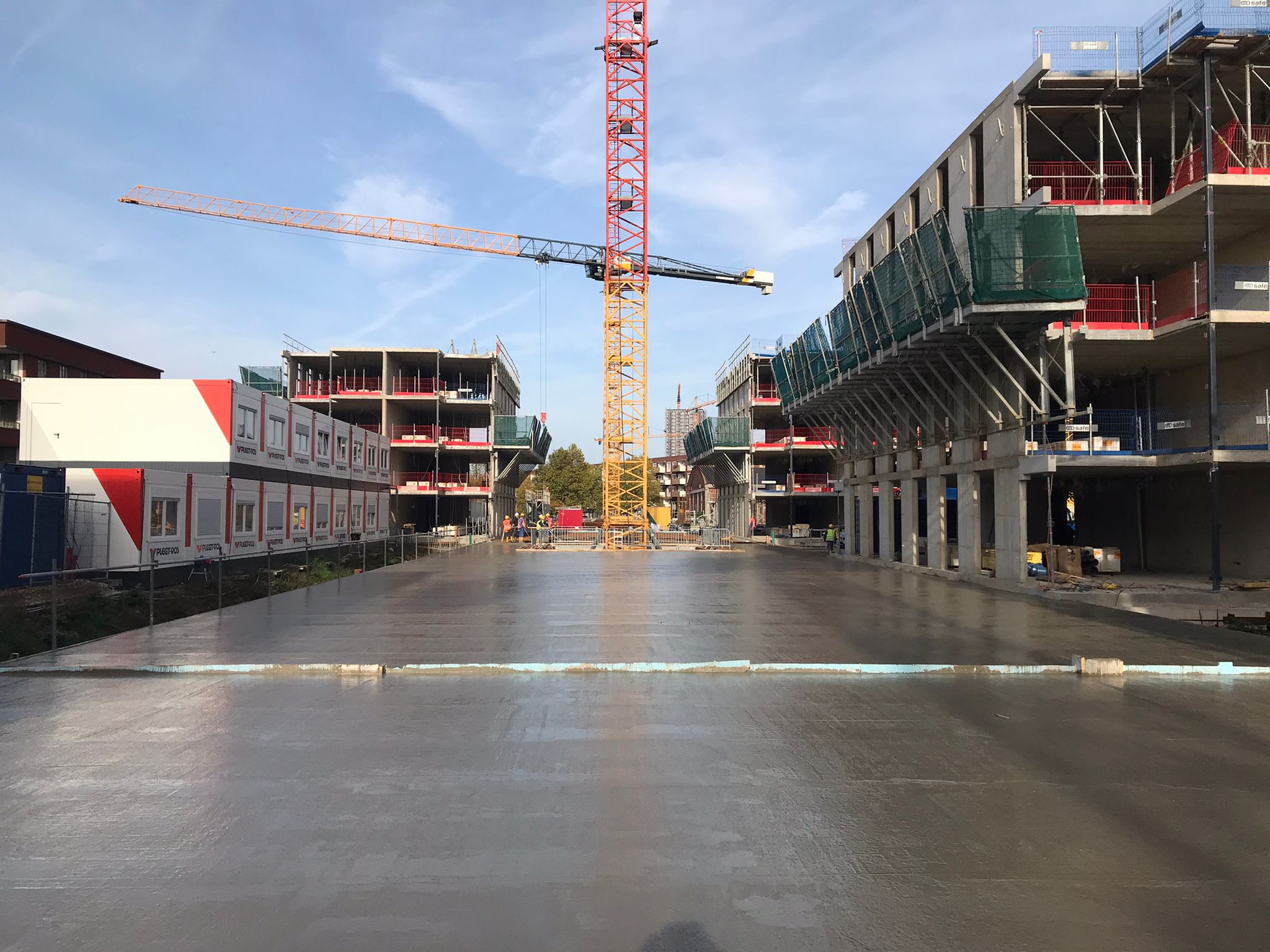

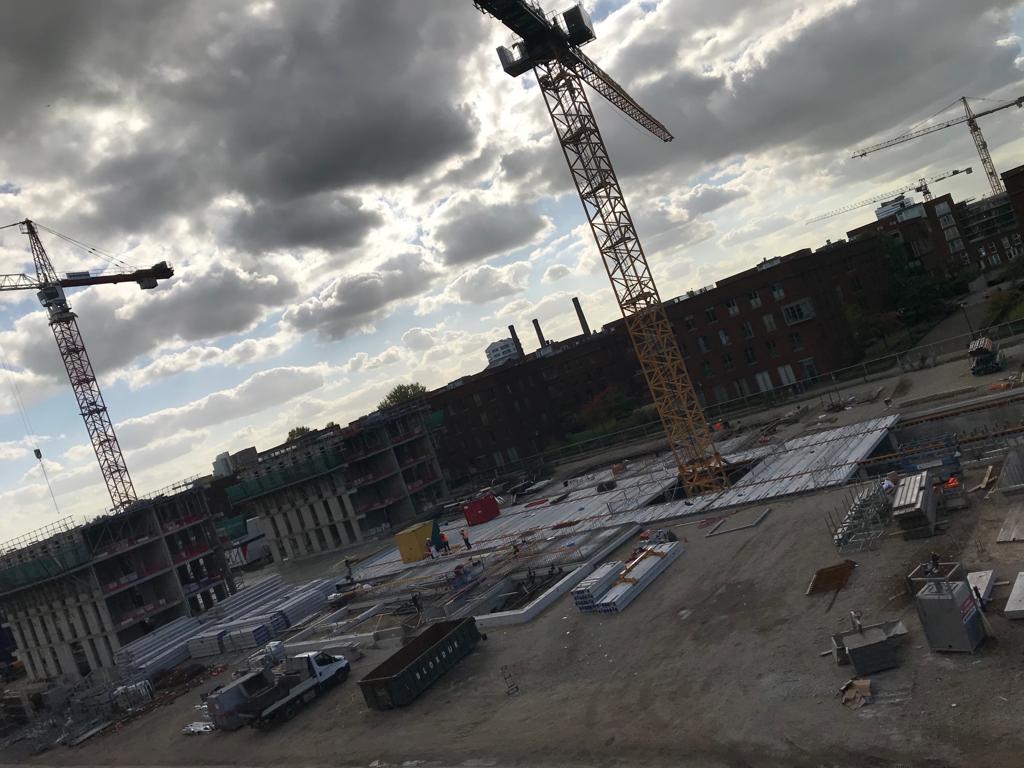

Deze week worden de plaatnaden van het garage dek van fase 5 afgestort.

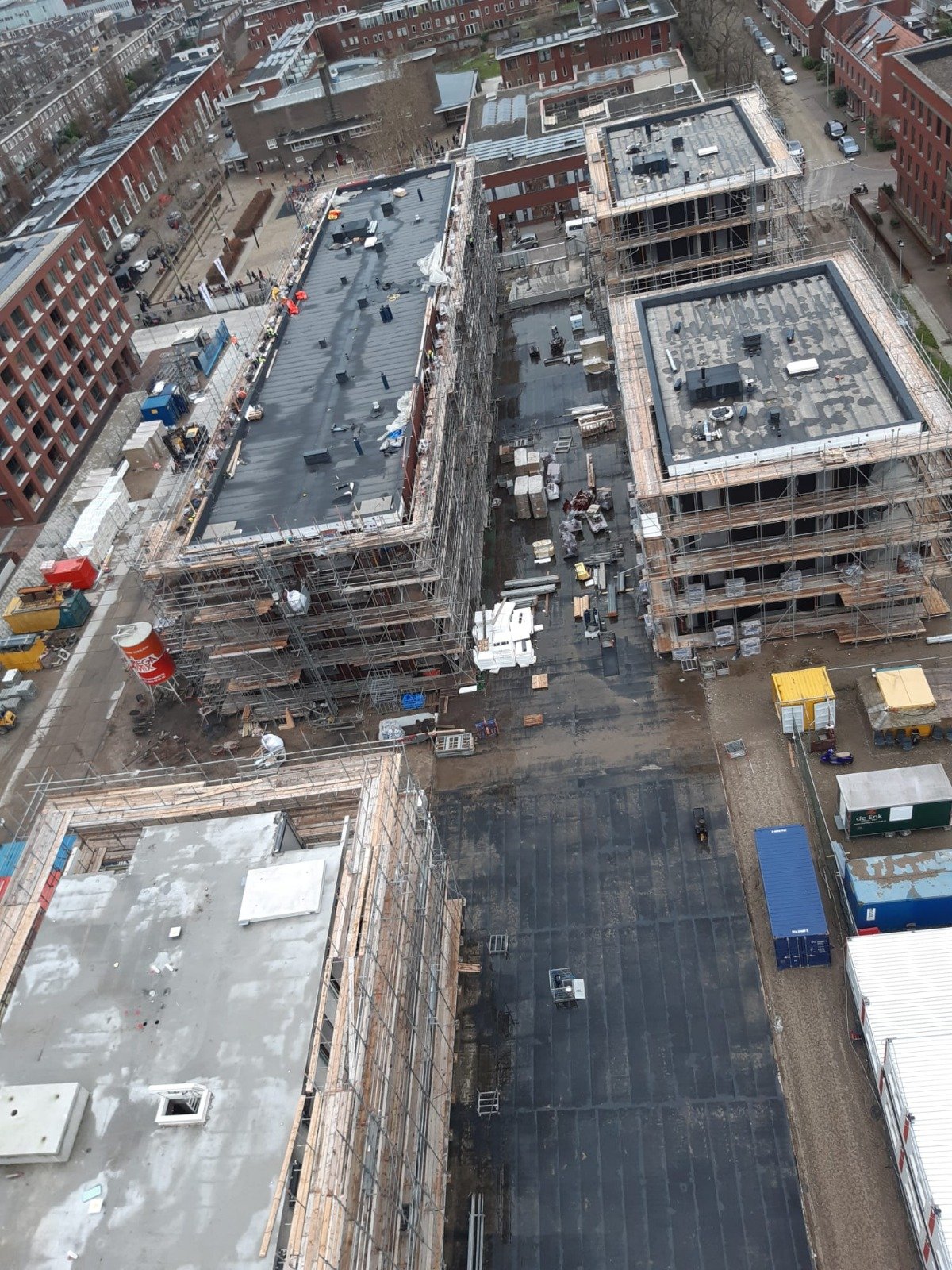

Ook wordt de laatste dak van fase 5 gestort. Daarnaast starten de werkzaamheden van de dakbedekking op het hoofddak van C2.
De nuts wordt buiten afgerond en volgende w…
Read moreZaterdag
Zaterdag 8 oktober van 08.00 tot 16.00 uur wordt er gewerkt aan ruwbouw werkzaamheden van fase 5 en 6.
Tussentijdse update

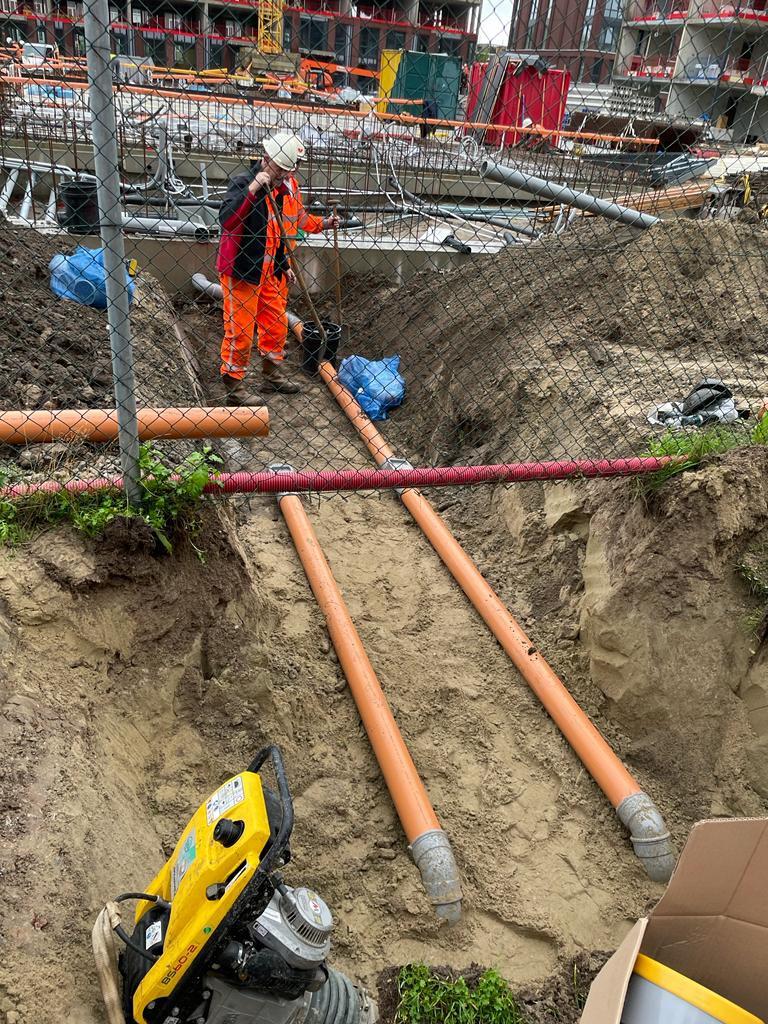

A.s. maandag gaat de NUTS kabels trekken in Eelderdiephof.
Vanaf dinsdag wordt de sleuf met z…
Read moreWerkzaamheden woensdag

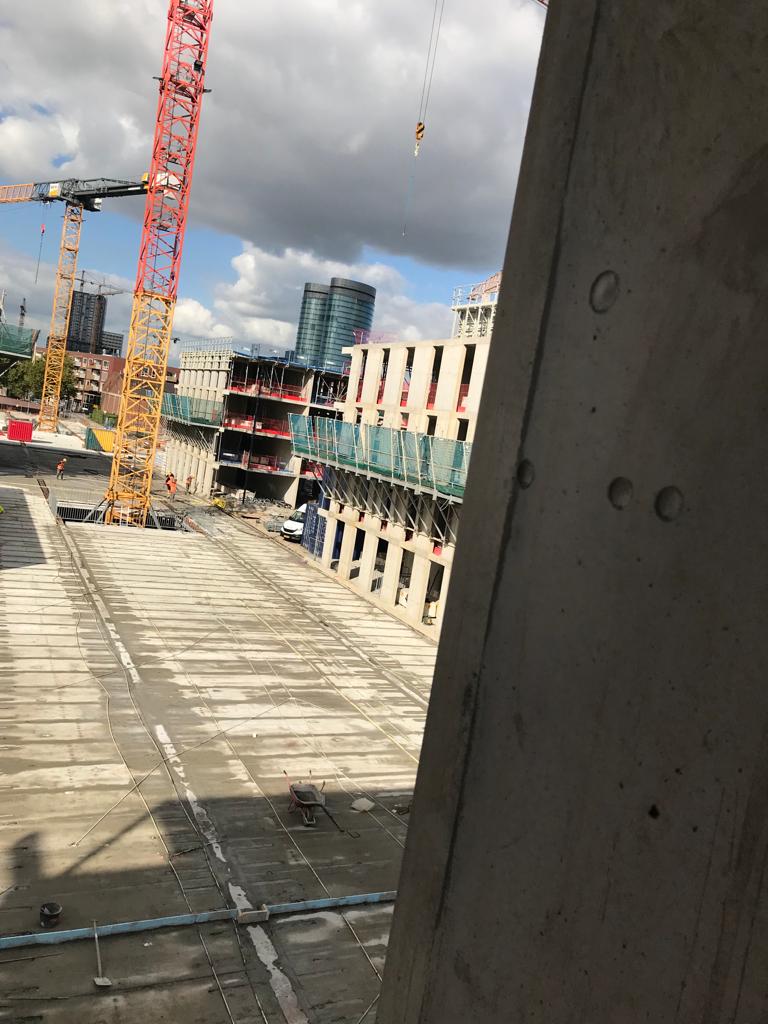

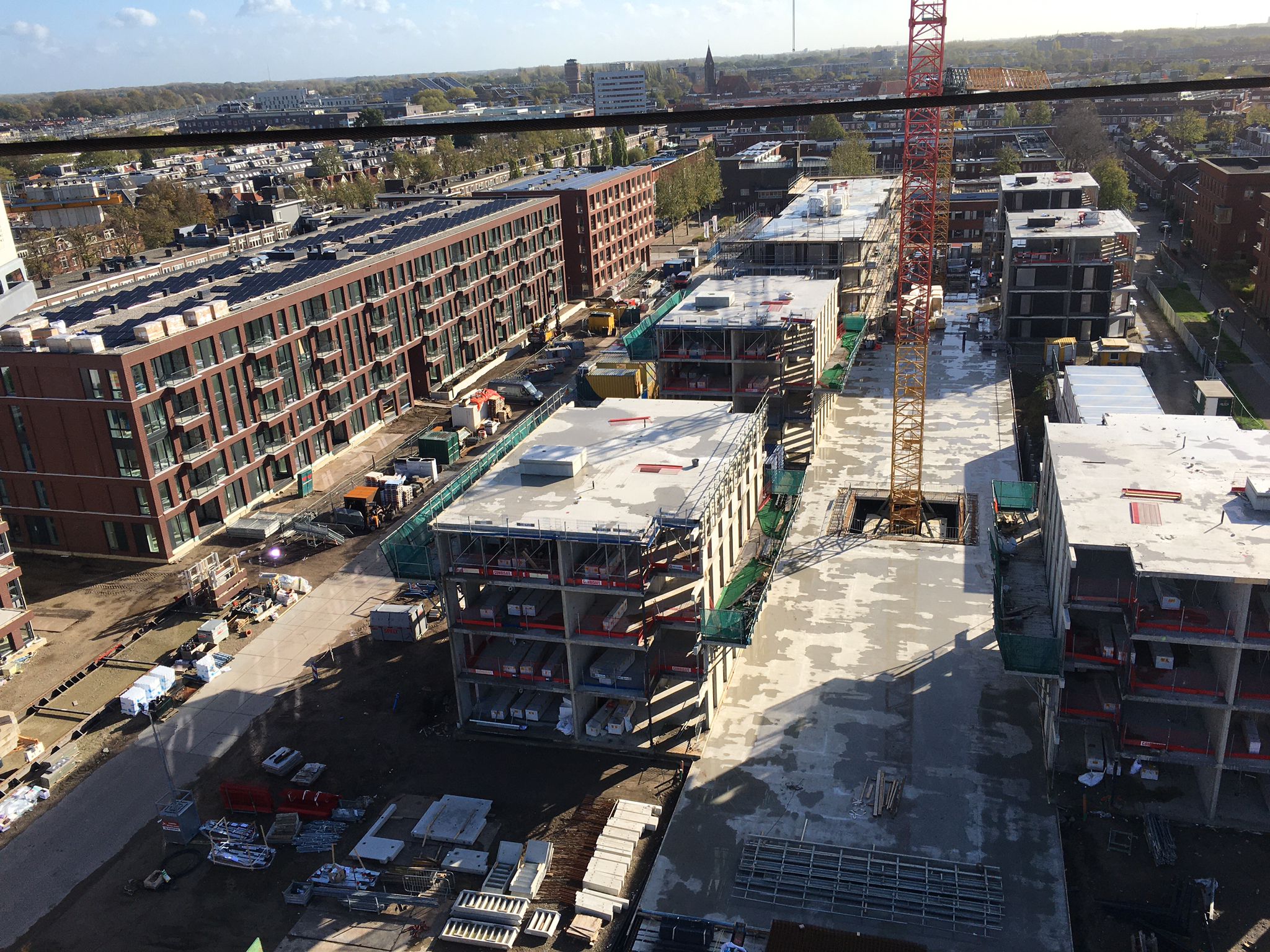

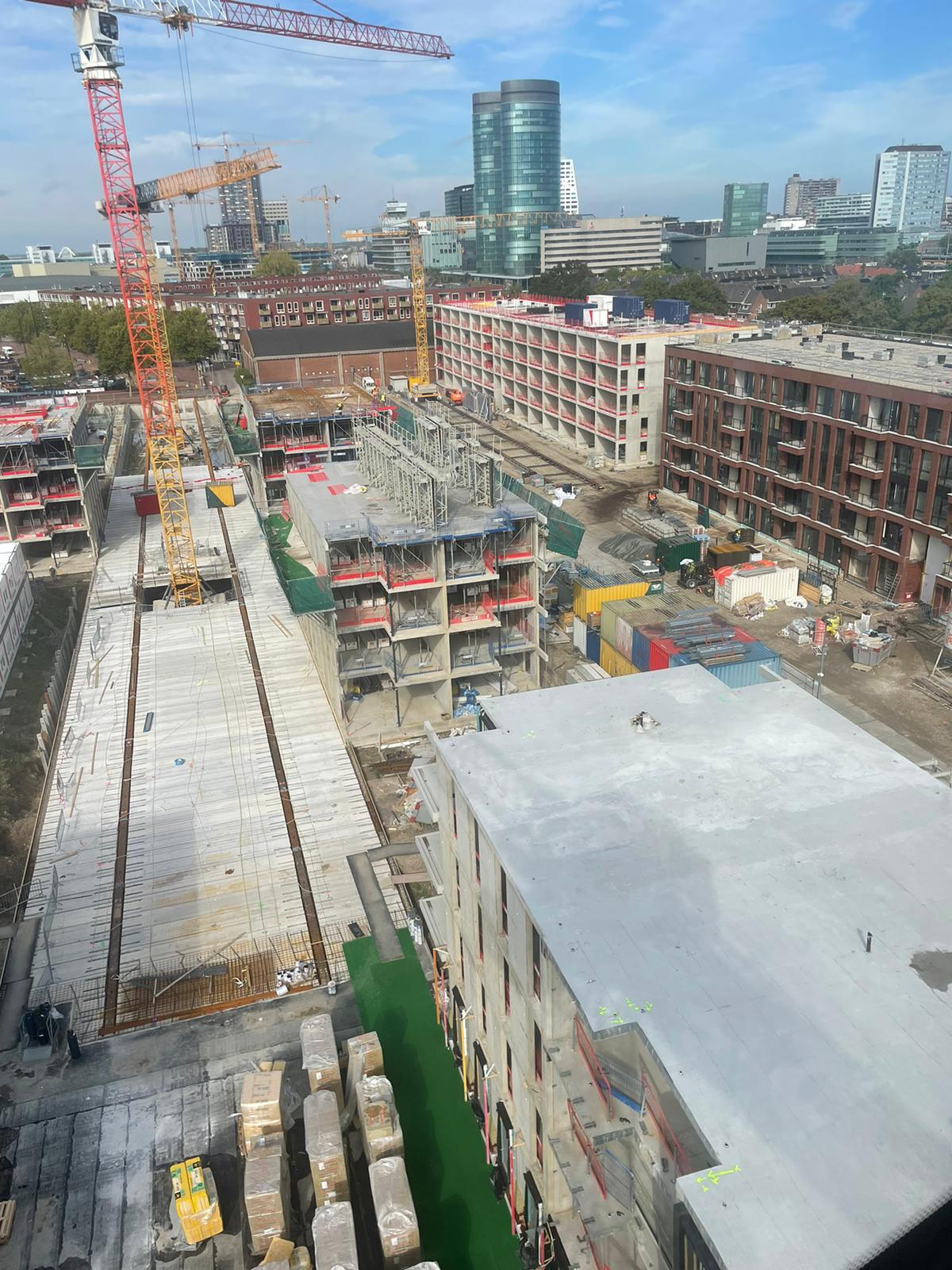

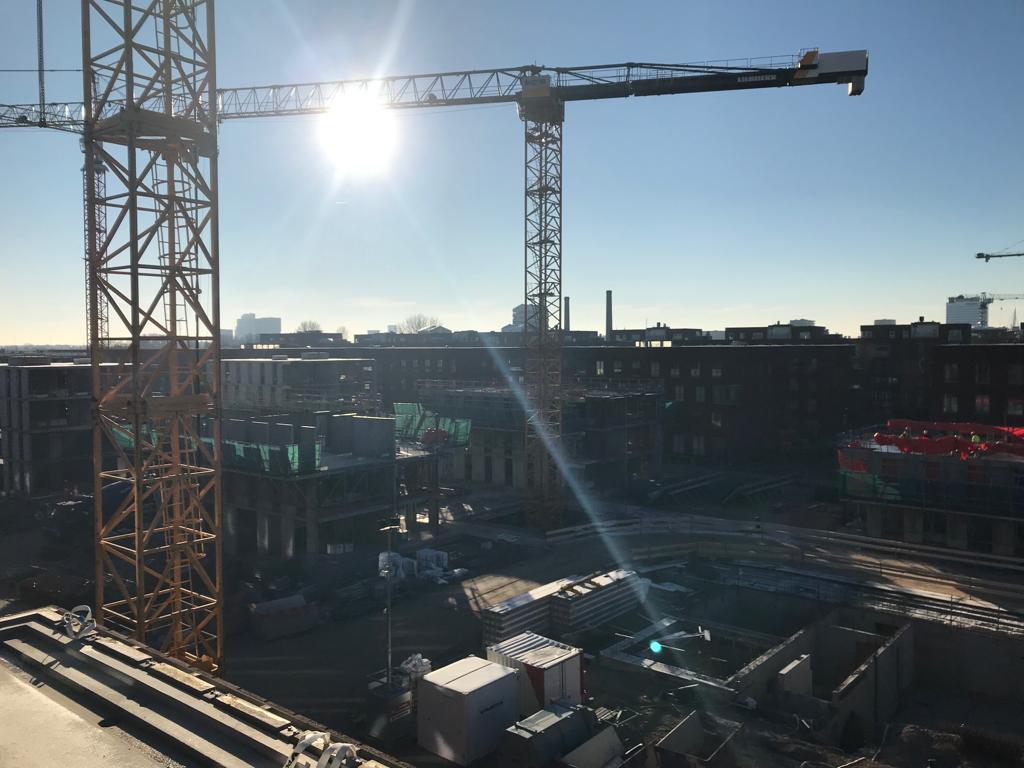

Deze week is men bezig met het dichtleggen van het parkeerdek van fase 6.
Volgende week staat op de planning:
· HSB start dan met de voorgevel van C2.
· De werkzaamheden m.b.t. het dichtleggen van het parkeerde…
Read moreTussentijdse update

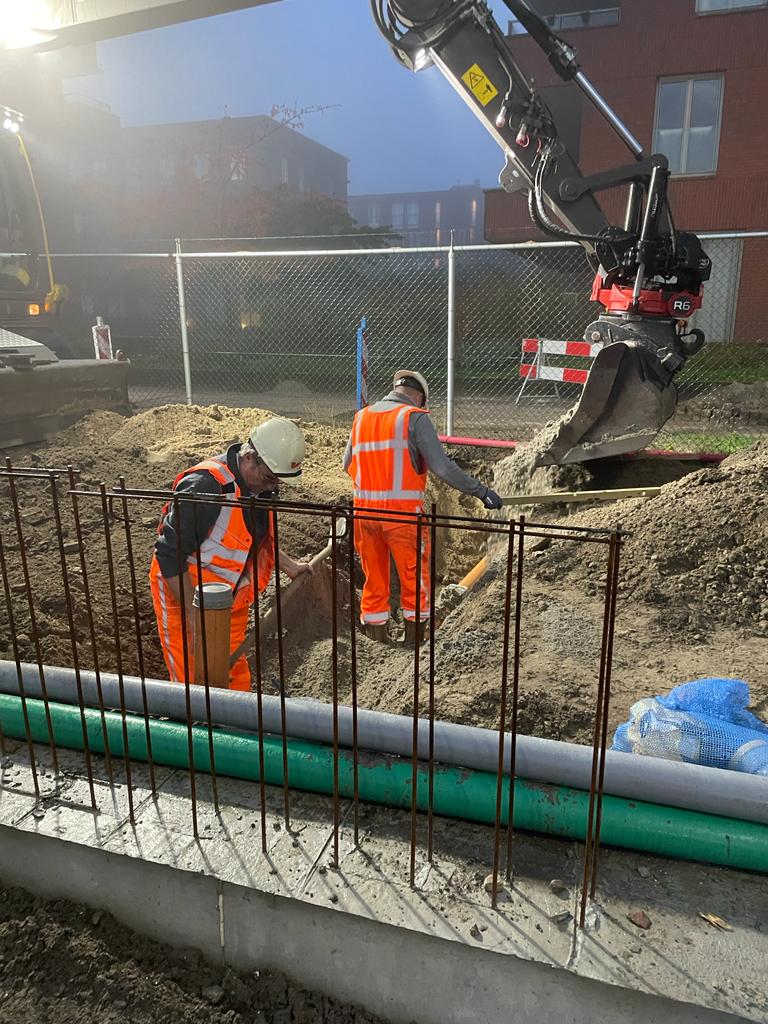

In de week van 3 oktober is de uitrit een aantal dagen dicht i.v.m. nuts graafwerkzaamheden. De inrit wordt dan ook gebruikt als uitrit. De exacte dagen zijn nog niet bekend.
