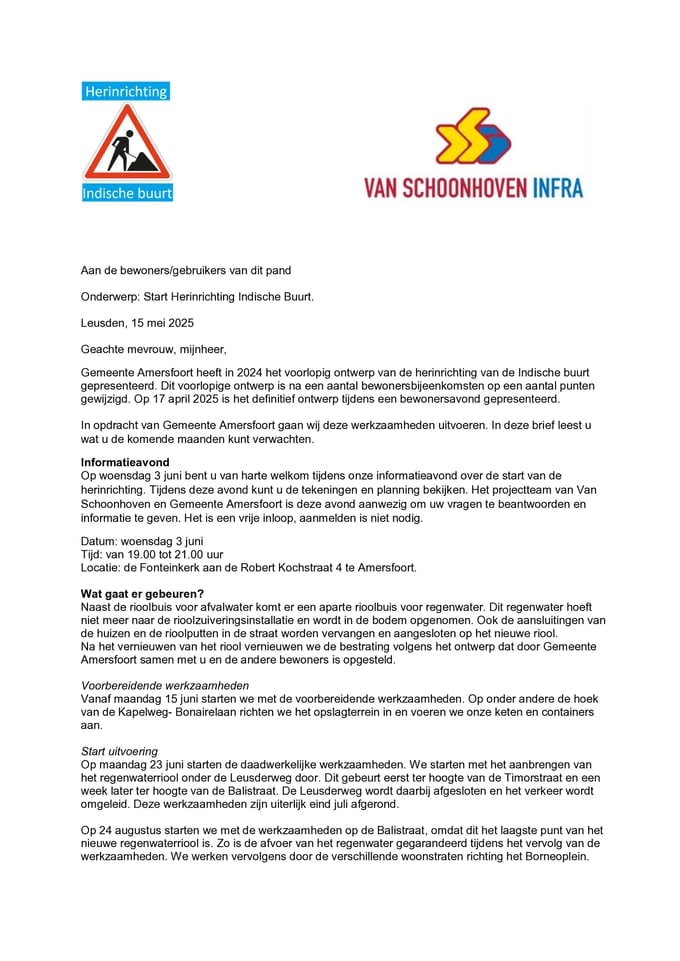

In opdracht van de gemeente Amersfoort voert Van Schoonhoven Infra BV de werkzaamheden uit voor de herinrichting van de Indische buurt in Amersfoort.
Naast de bestaande riolering, waarin nu nog vuil rioolwater en schoon regenwater samen worden afgevoerd, leggen wij een nieuw regenwaterinfil…
Wie heeft de mooiste foto van de Indische Buurt?
Op de BouwApp ontbreekt nog een mooie achtergrondfoto.
Voordat wij onze drone gebruiken om foto’s te maken, denken we dat er bewoners in de Indische Buurt zijn die al een mooie foto van de wijk hebben.
U kunt uw f…
Wie heeft de mooiste foto van de Indische Buurt?
Op de BouwApp ontbreekt nog een mooie achtergrondfoto.
Voordat wij onze drone gebruiken om foto’s te maken, denken we dat er bewoners in de Indische Buurt zijn die al een mooie foto van de wijk hebben.
U kunt uw f…

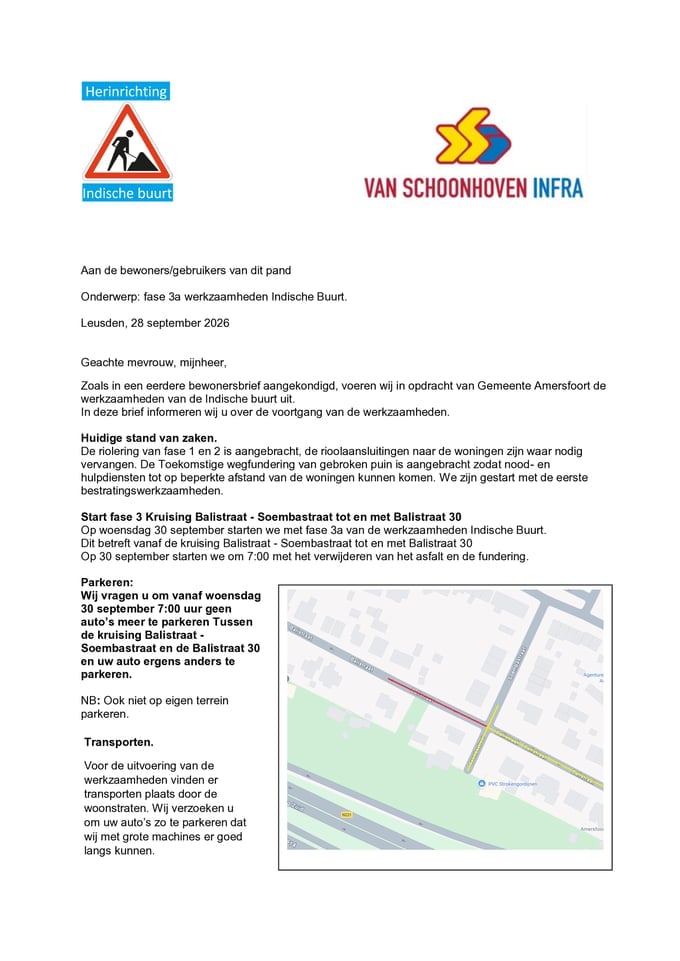

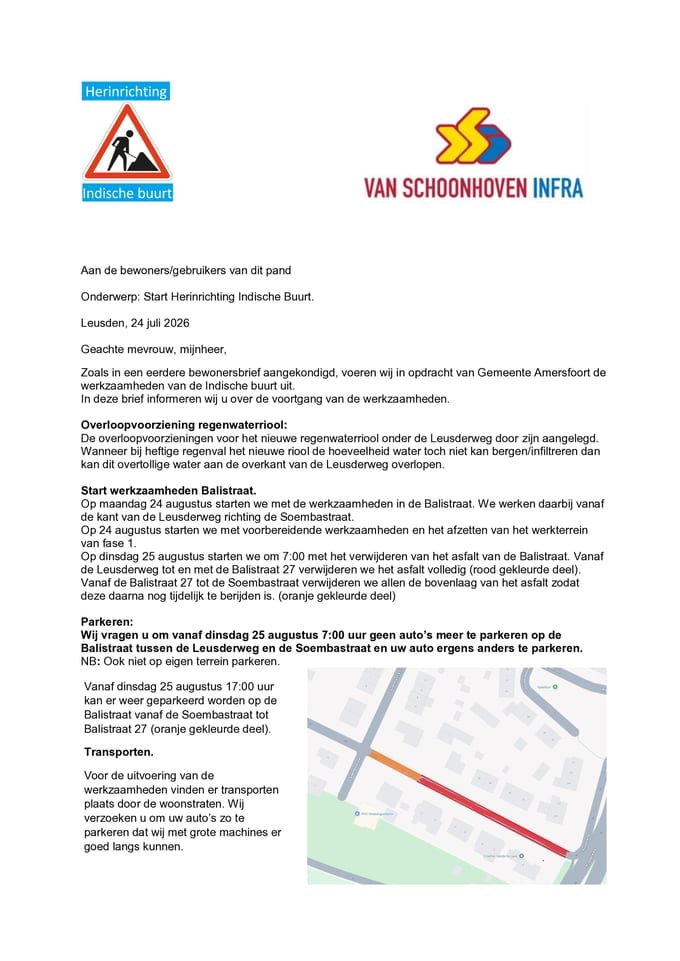

Read moreIn de bijlage vindt u de bewonersbrief over fase 3a, zoals deze is bezorgd bij de direct omwonenden.
Gisteren hebben we samen met Rova gekeken naar de bereikbaarheid voor het legen van de kliko's.
Voor Rova is het momenteel lastig om over de puinbaan te rijden, mede omdat daar nog werkzaamheden plaatsvinden.
Om het legen van de kliko's te kunnen garanderen, moet Rova zek…
Read moreHierbij een korte update van vorige week.

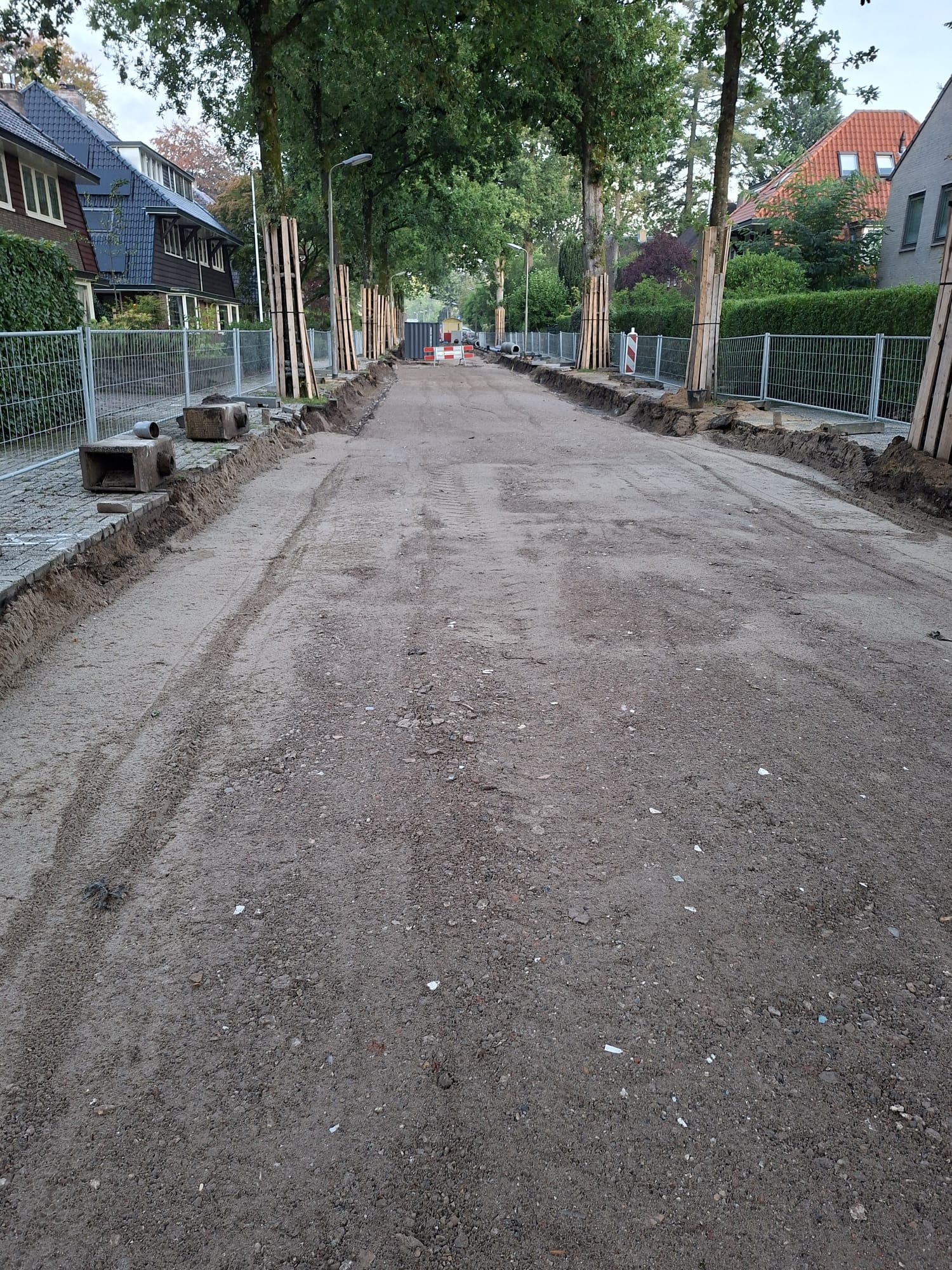

De werkzaamheden aan het riool verlopen bijna volgens planning.

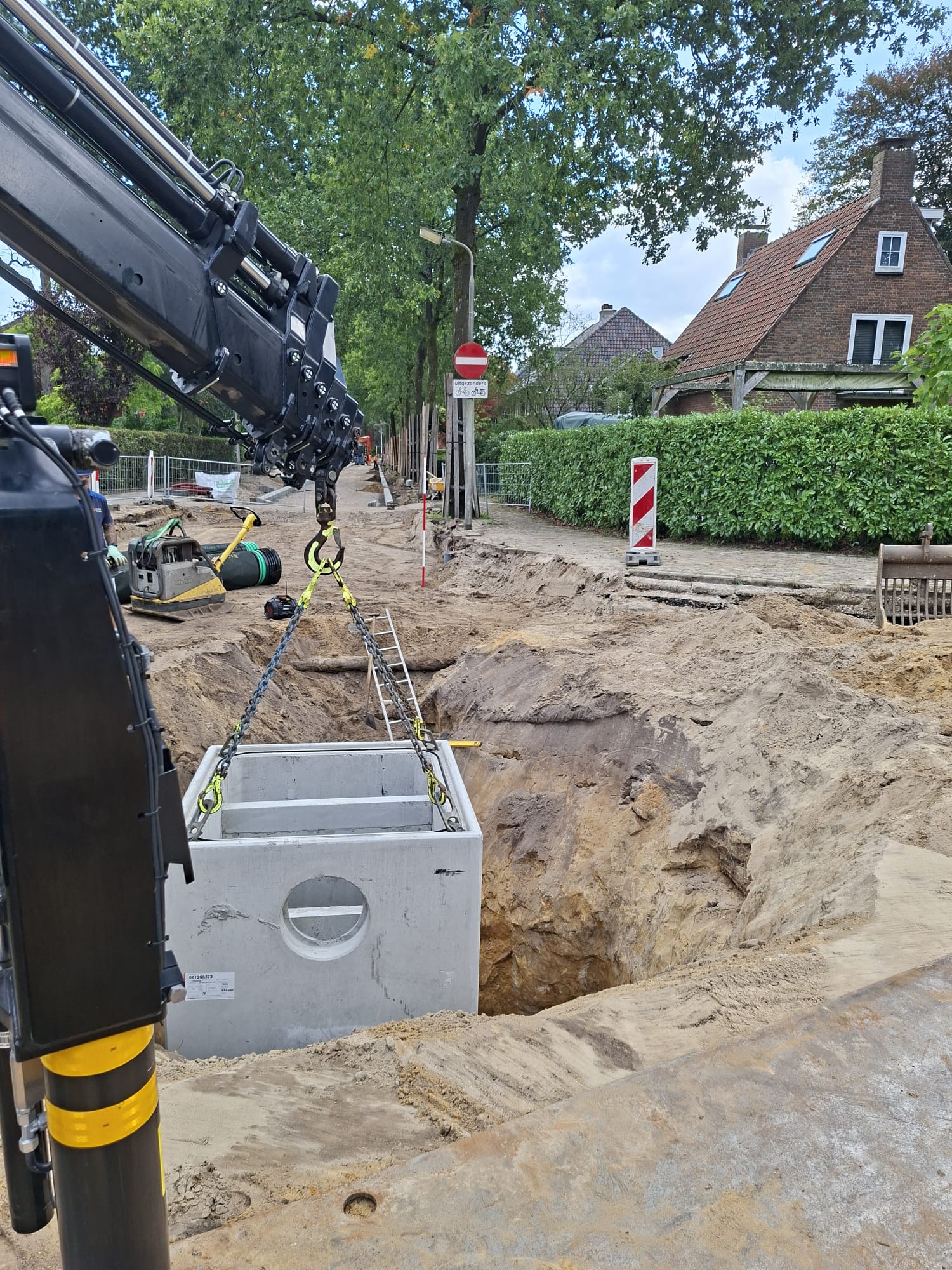

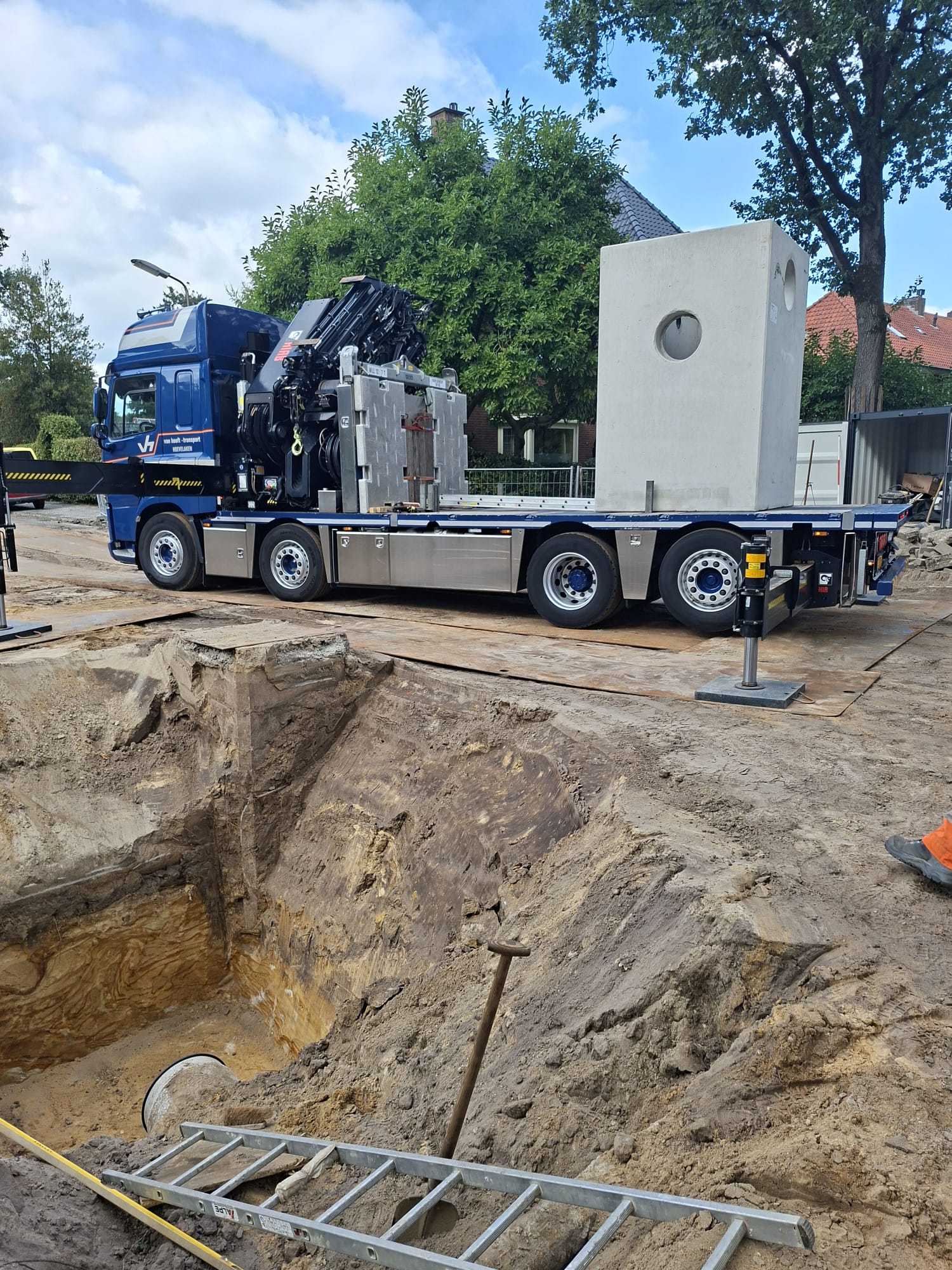

Op de kruising van de Balistraat en de Soembastraat hebben we vorige week maandag een grote put geplaatst. Op de foto’s is te zien dat deze daarna weer volledig onder de grond ver…
Read moreZoals in ons vorige bericht aangegeven wordt er door de Archeologische dienst van de gemeente Amersfoort onderzoek uitgevoerd tijdens onze werkzaamheden. Wij hopen daarbij natuurlijk gelijk op potten met gouden munten 😀 maar archeologie is natuurlijk veel meer dan dat.
In dit bericht lat…

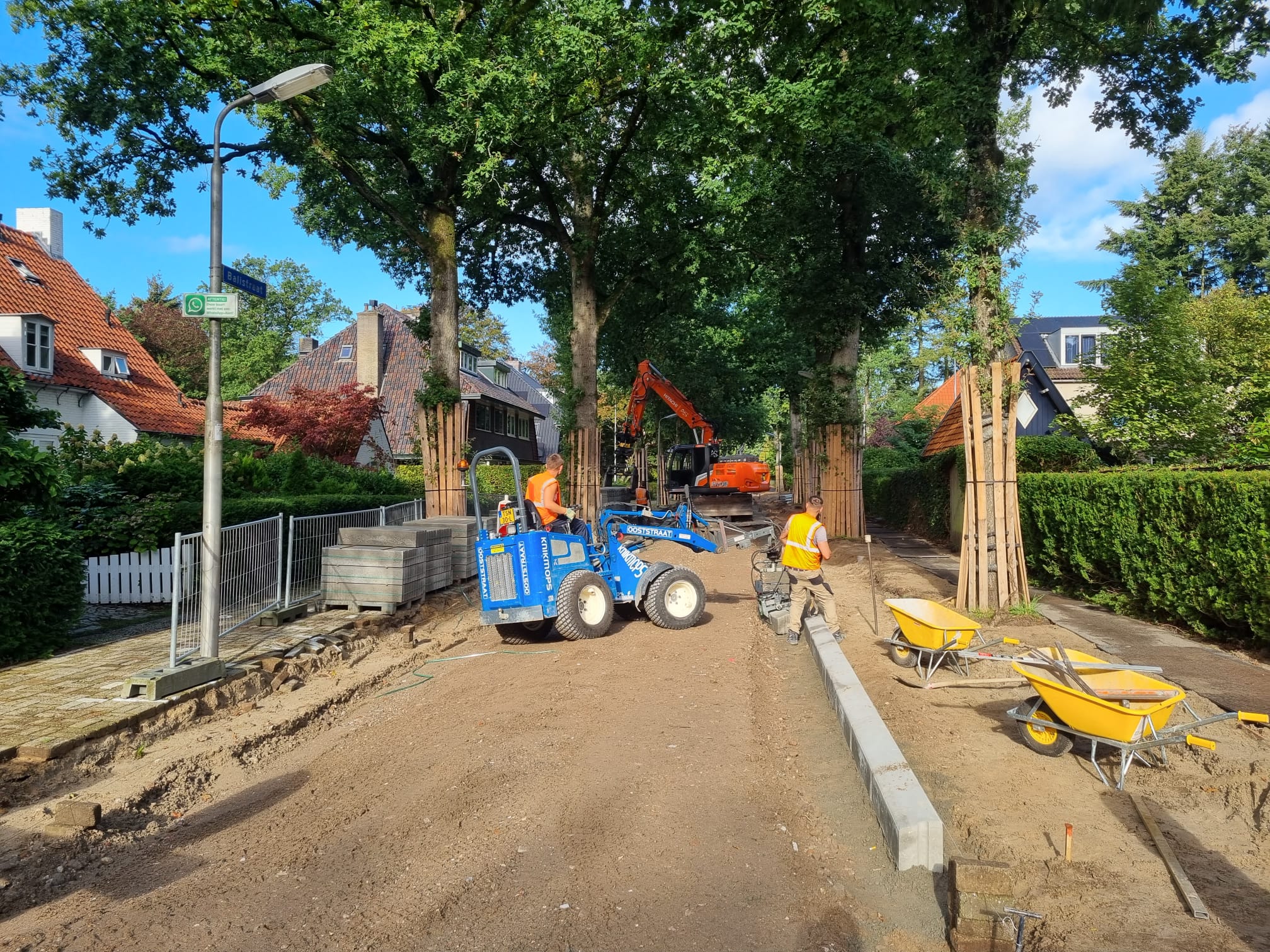

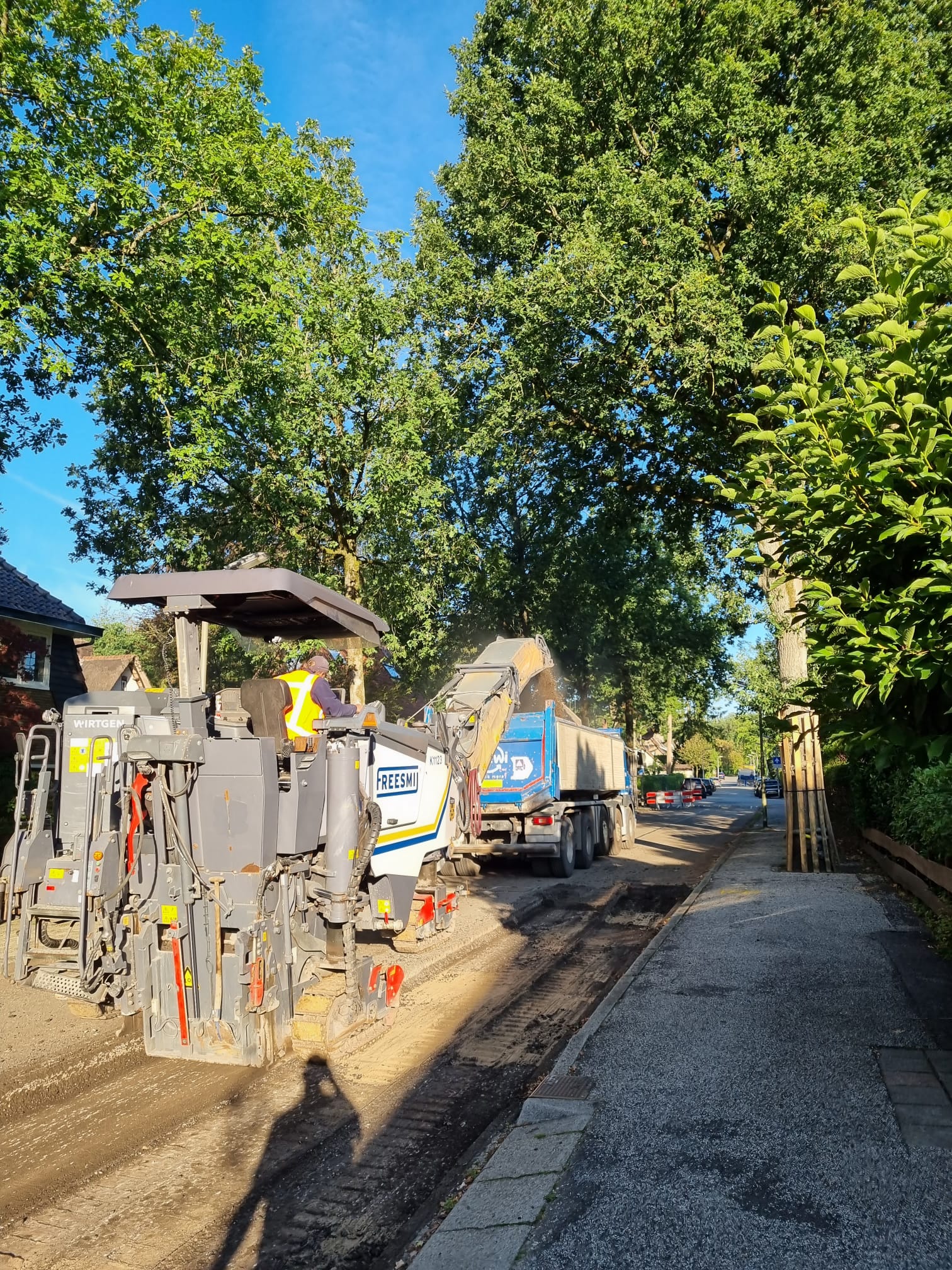

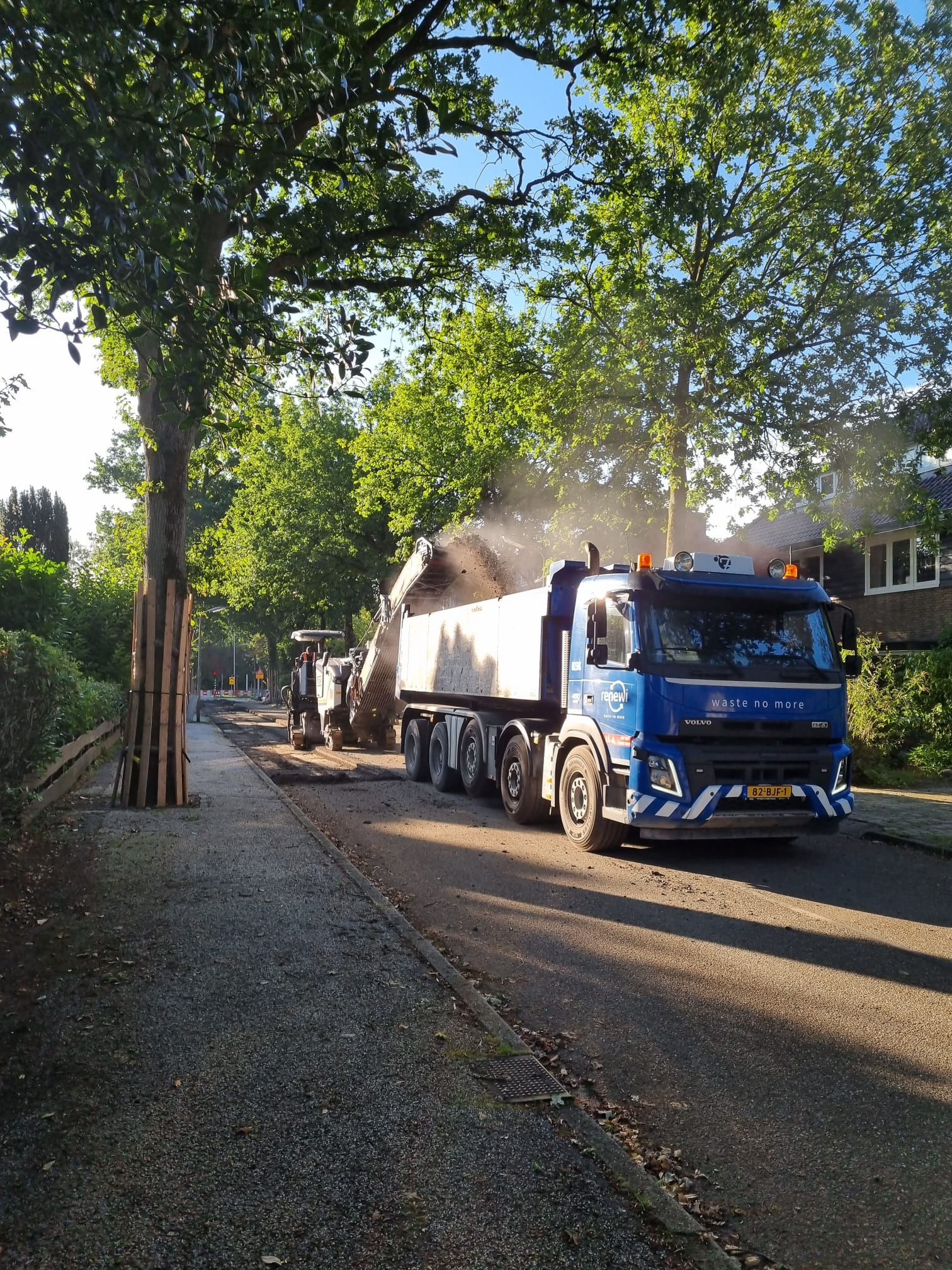

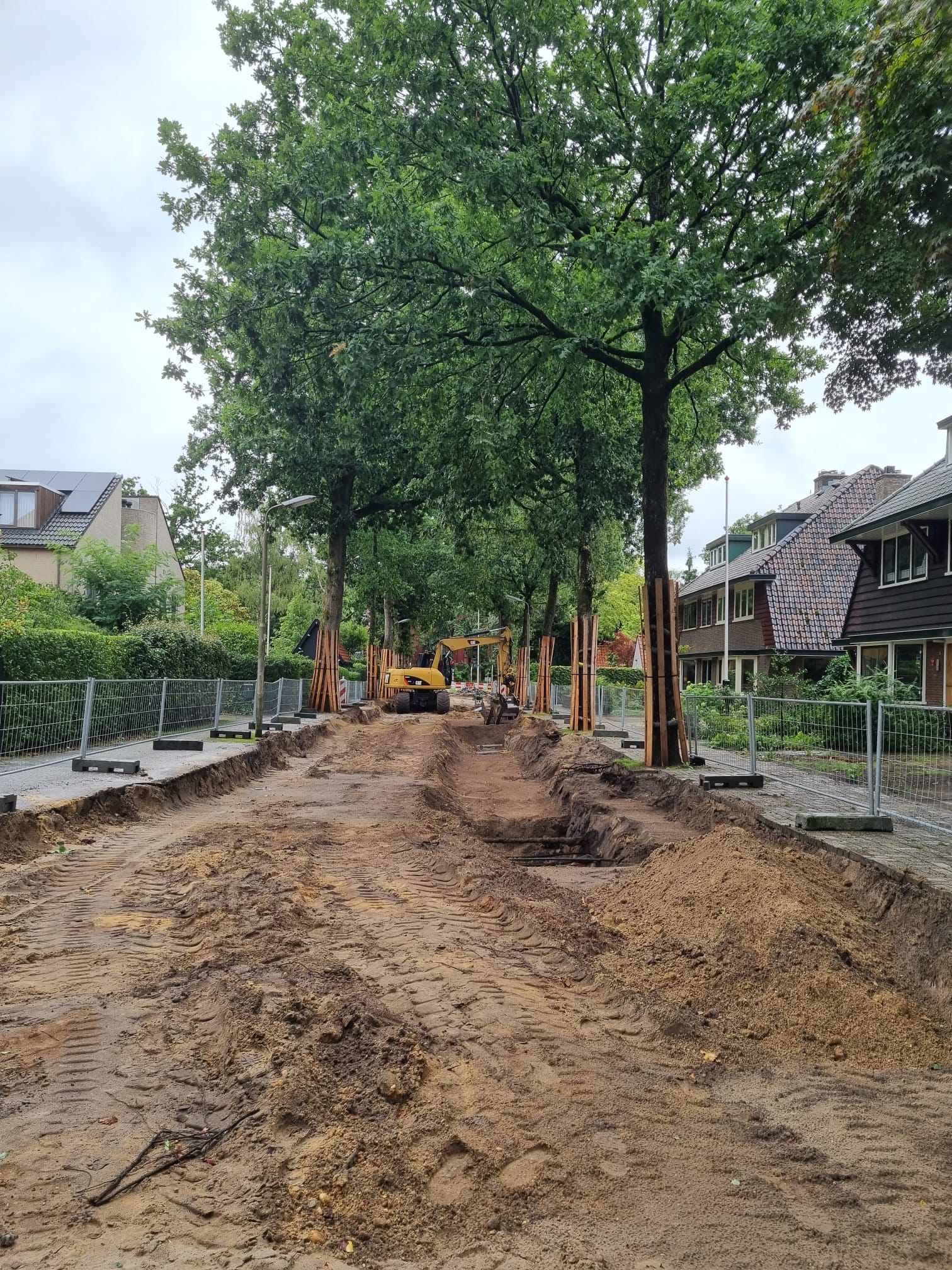

Read moreAfgelopen week hebben we een hoop kunnen doen:
Deze week heeft Archeologie ook weer onde…

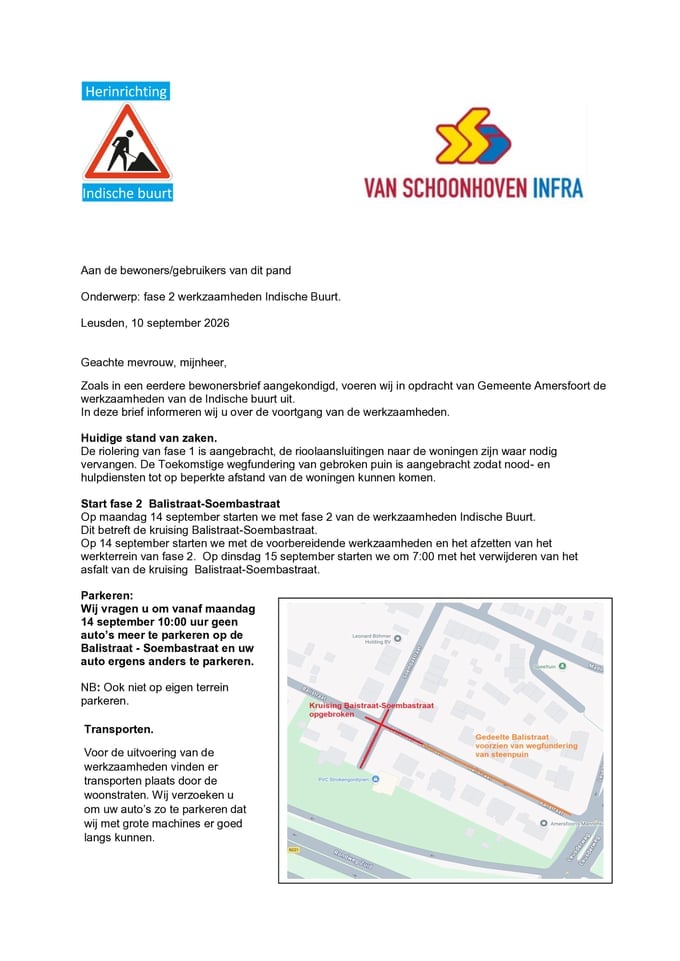

Read moreIn de bijlage vindt u de bewonersbrief van fase 2. Deze brief is vorige week bezorgd bij de direct omwonenden van deze fase.

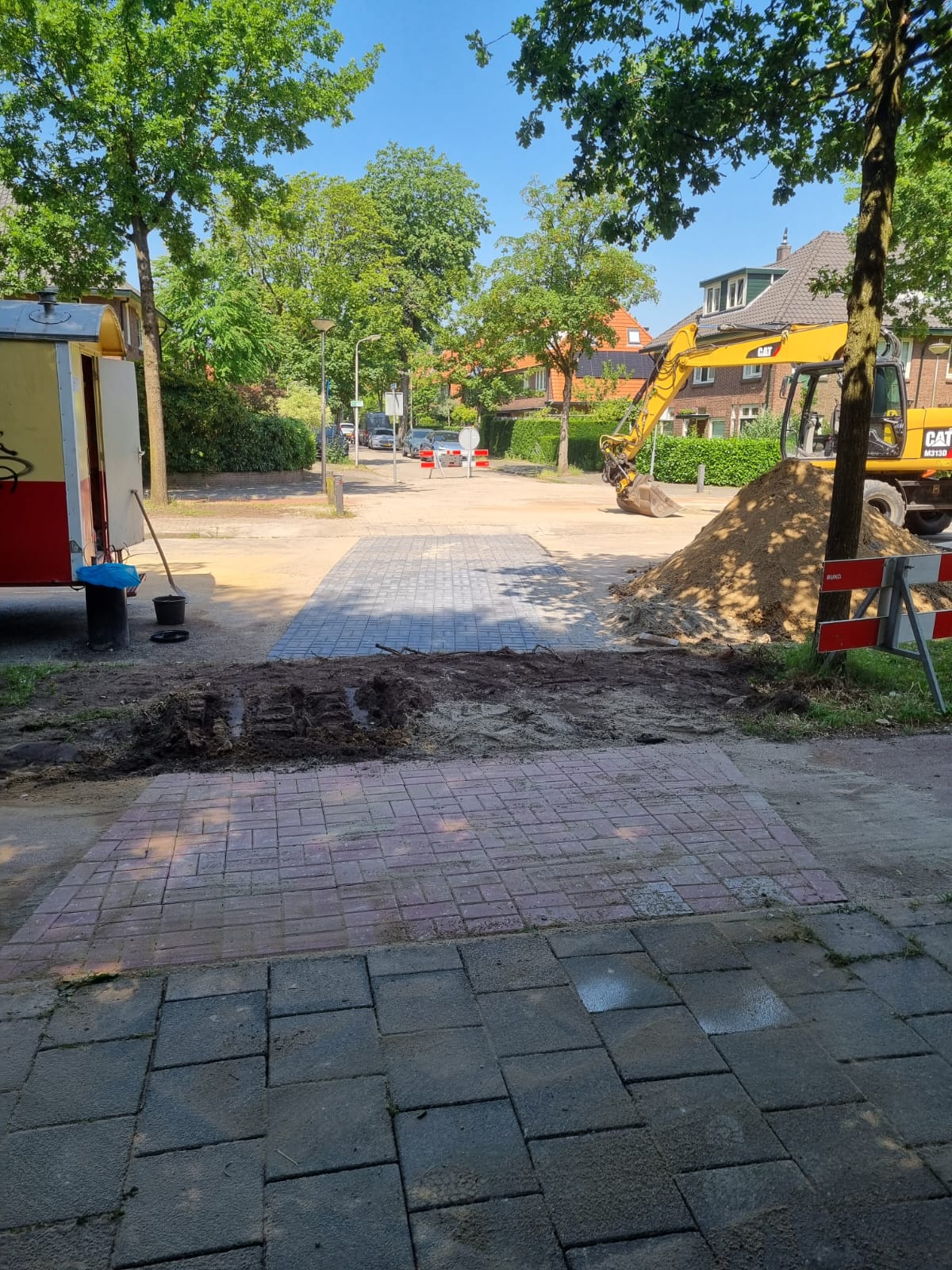

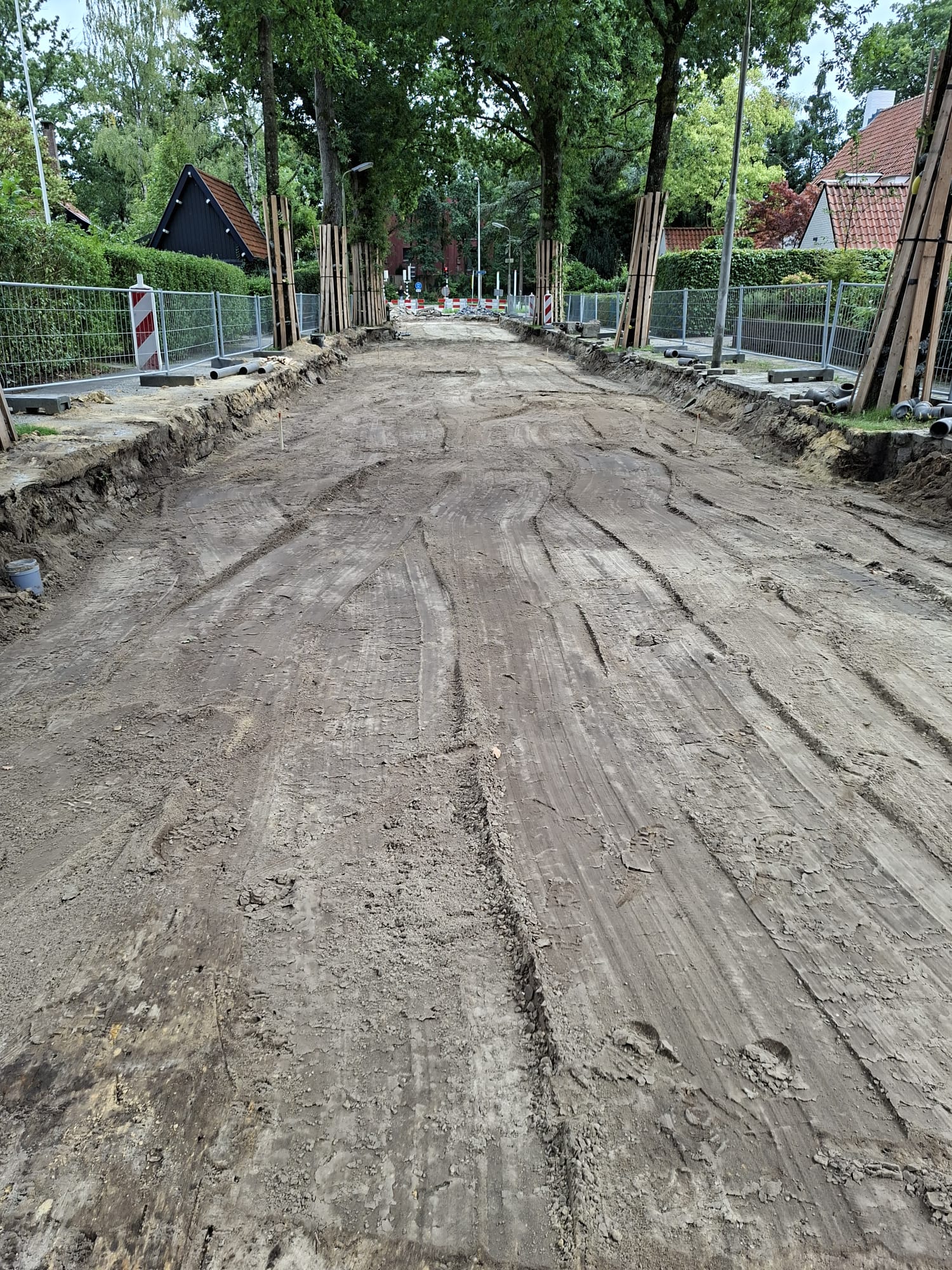

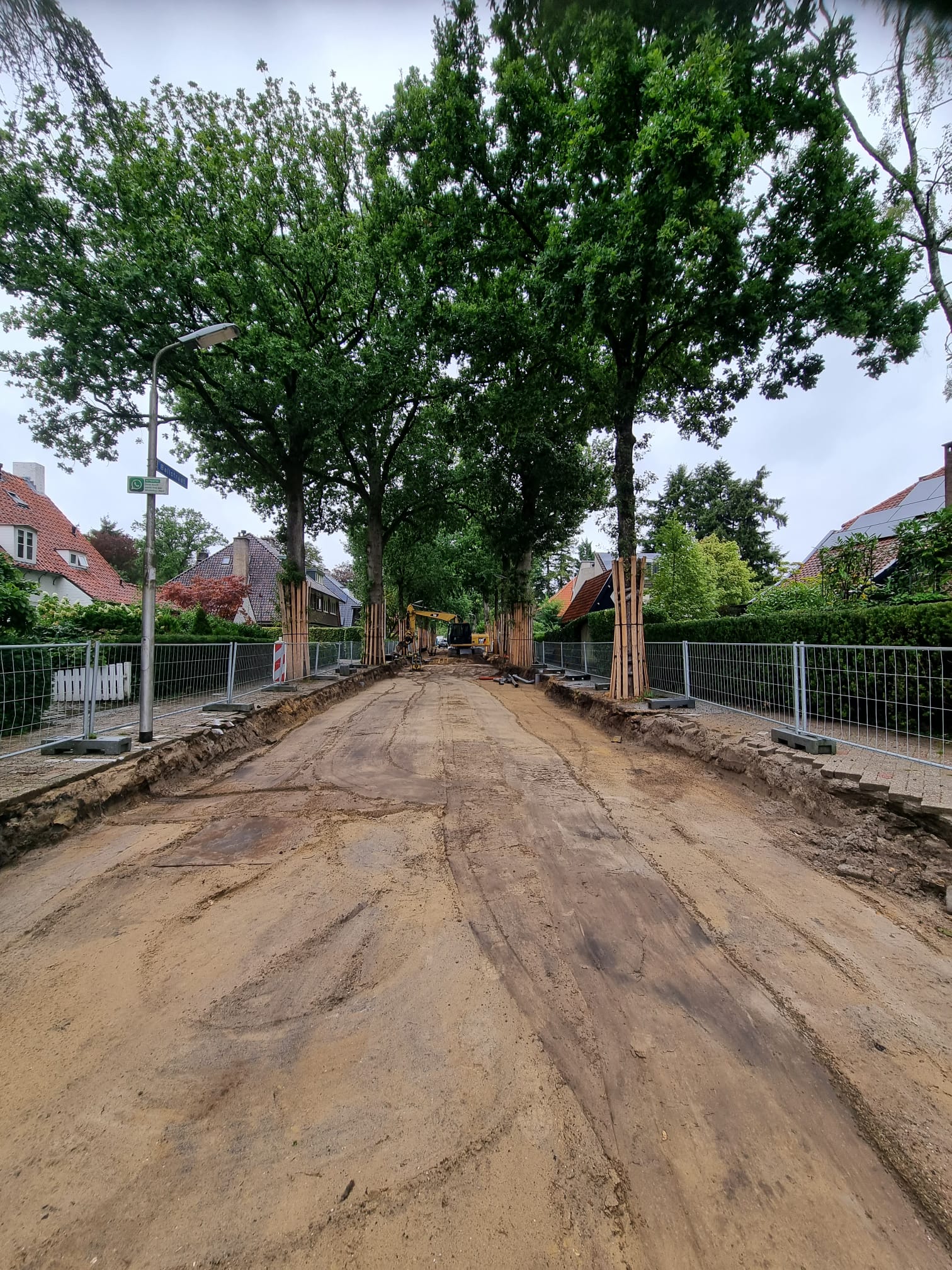

Vorige week hebben we in het grootste deel van fase 1 de riolering aangelegd. Ook is de fundering van gebroken puin voor een groot deel aangebracht.
Deze week v…

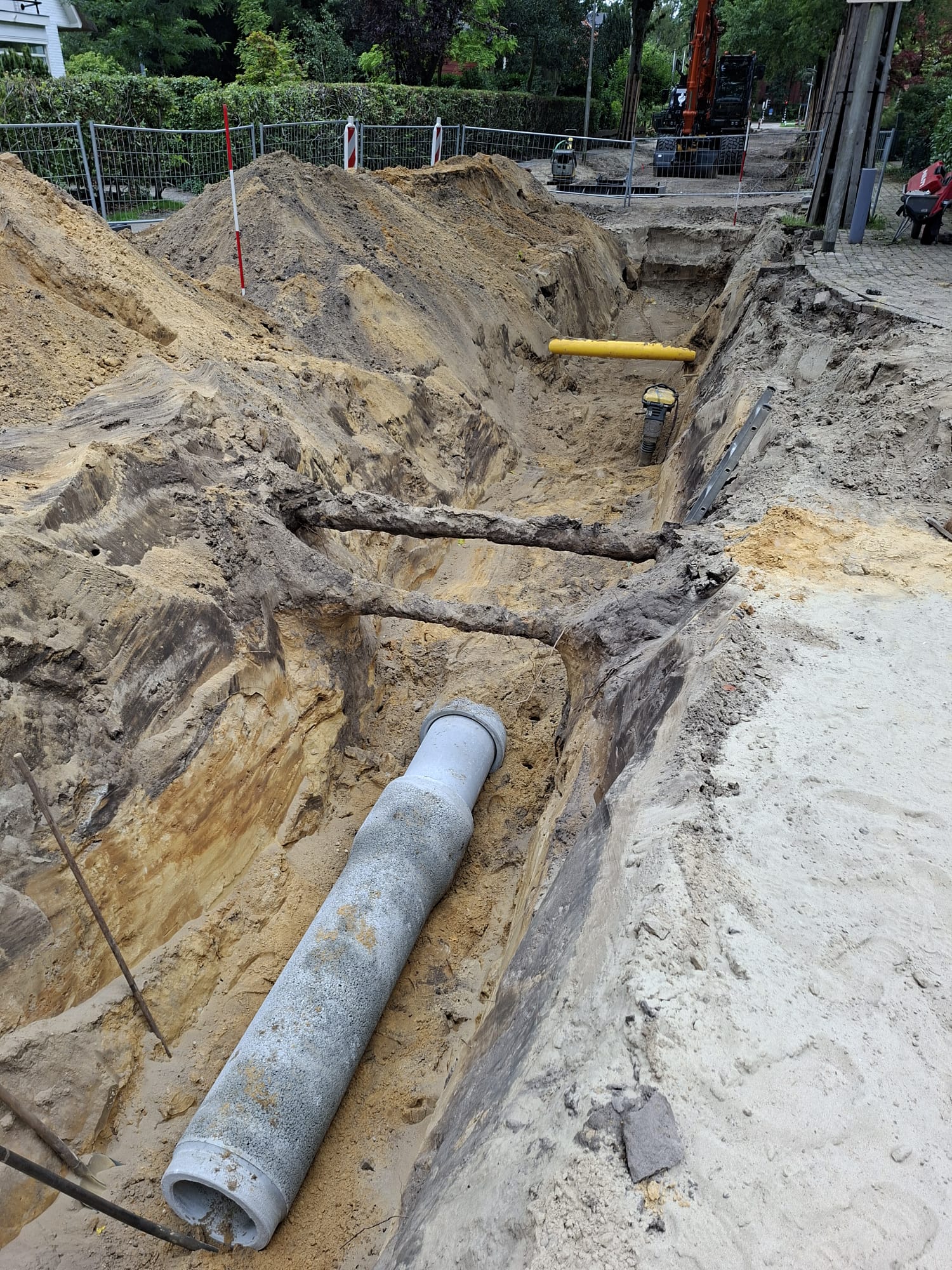

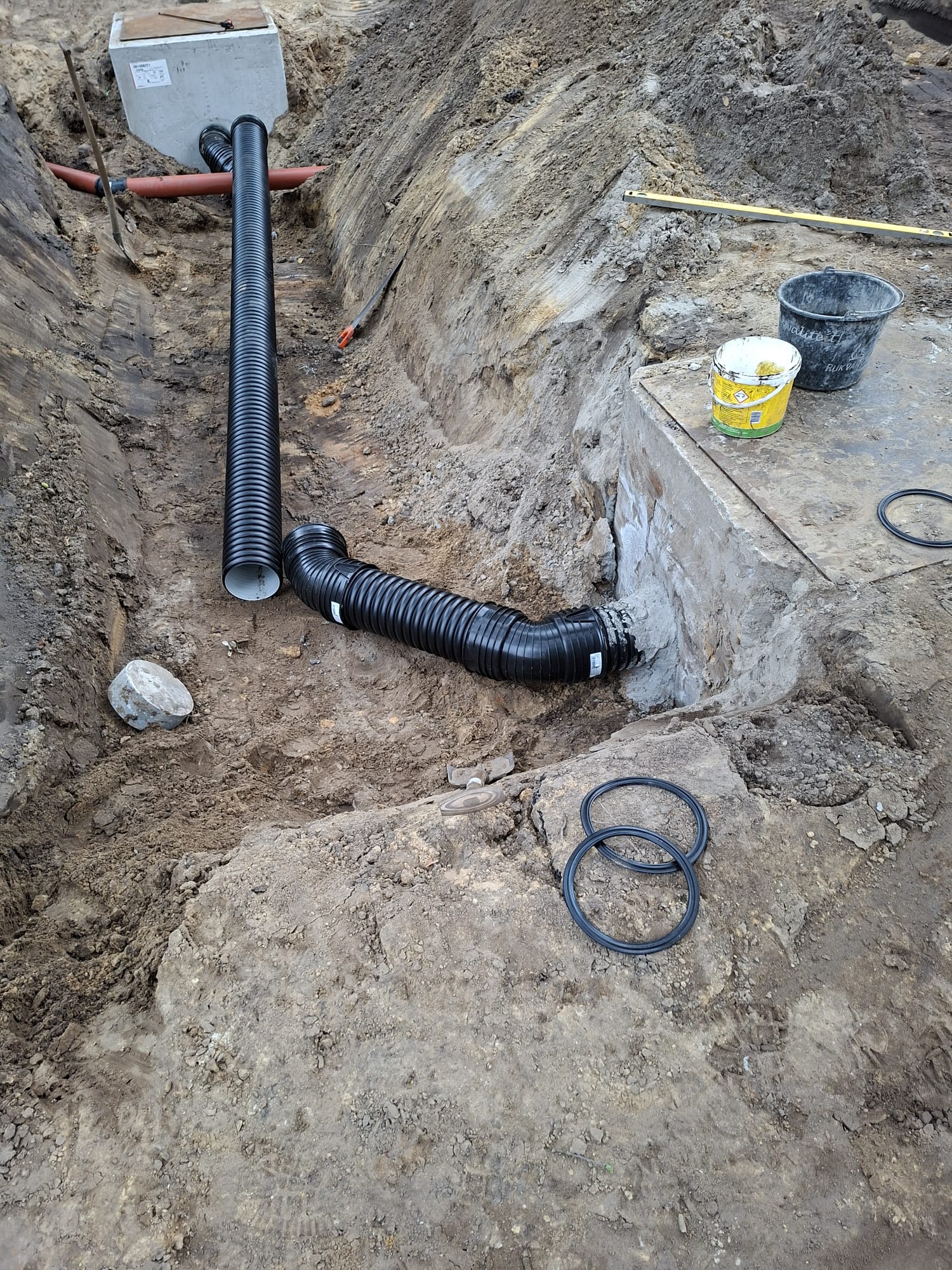

Read moreNadat vorige week de verharding van fase 1 was verwijderd, hebben we afgelopen week een deel van het nieuwe regenwater-infiltratieriool aangelegd. Waar nodig zijn ook enkele rioolaansluitingen van woningen vernieuwd. Daarnaast hebben we de afvoerleidingen voor de toekomstige afwatering van de str…

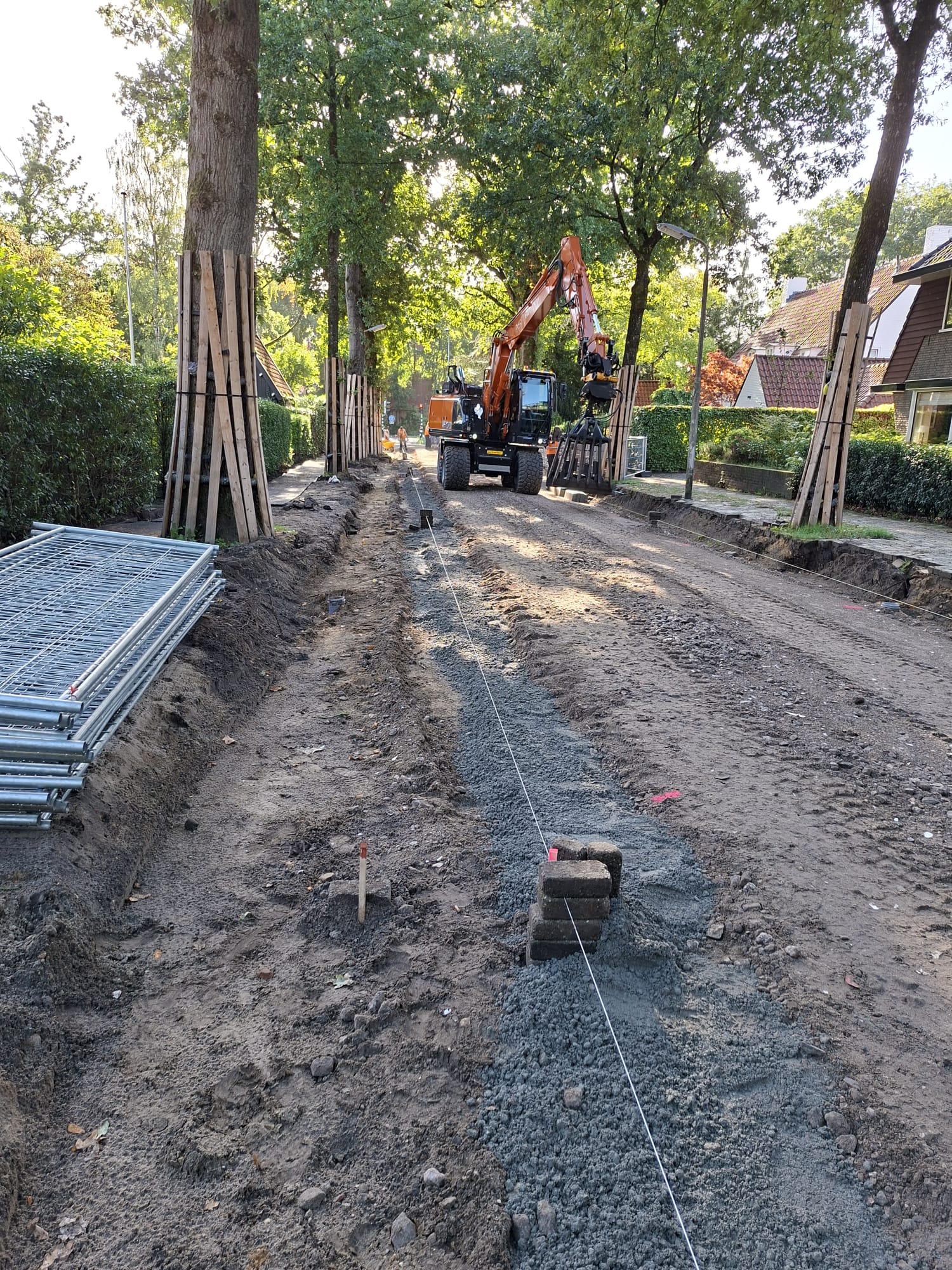

Read moreVanmorgen is fase 1 gestart met het openbreken van de rijbaan in de Balistraat.
Omdat de vuilniswagen nu ook niet door dit deel van de Balistraat kan rijden, heeft Rova aangegeven waar u de kliko’s kunt neerzetten voor het legen.
In de bijlage vindt u een plattegrond van …
Read moreHerinnering: start werkzaamheden Balistraat

Aanstaande maandag (24 augustus) starten de werkzaamheden in de Balistraat. We werken vanaf de kant van de Leusderweg richting de Soembastraat.
Maandag beginnen we met voorbereidende werkzaamheden en het afzetten van het wer…
Read moreNamens Vitens informeren wij u over de werkzaamheden aan de drinkwaterleiding in de Ternatestraat:
"Voordat de werkzaamheden aan het riool beginnen, start Vitens in week 35 (vanaf 24 augustus) met werkzaamheden aan de drinkwaterleiding.
In de Ternatestraat w…
Read moreOp maandag 24 augustus starten wij met de werkzaamheden in de Indische Buurt.
We beginnen in de Balistraat, vanaf de kant van de Leusderweg richting de Soembastraat.
In de bijlage vindt u de eerste bewonersbrief met meer informatie over deze werkzaamheden.
Hierbij een bericht van de gemeente Amersfoort.

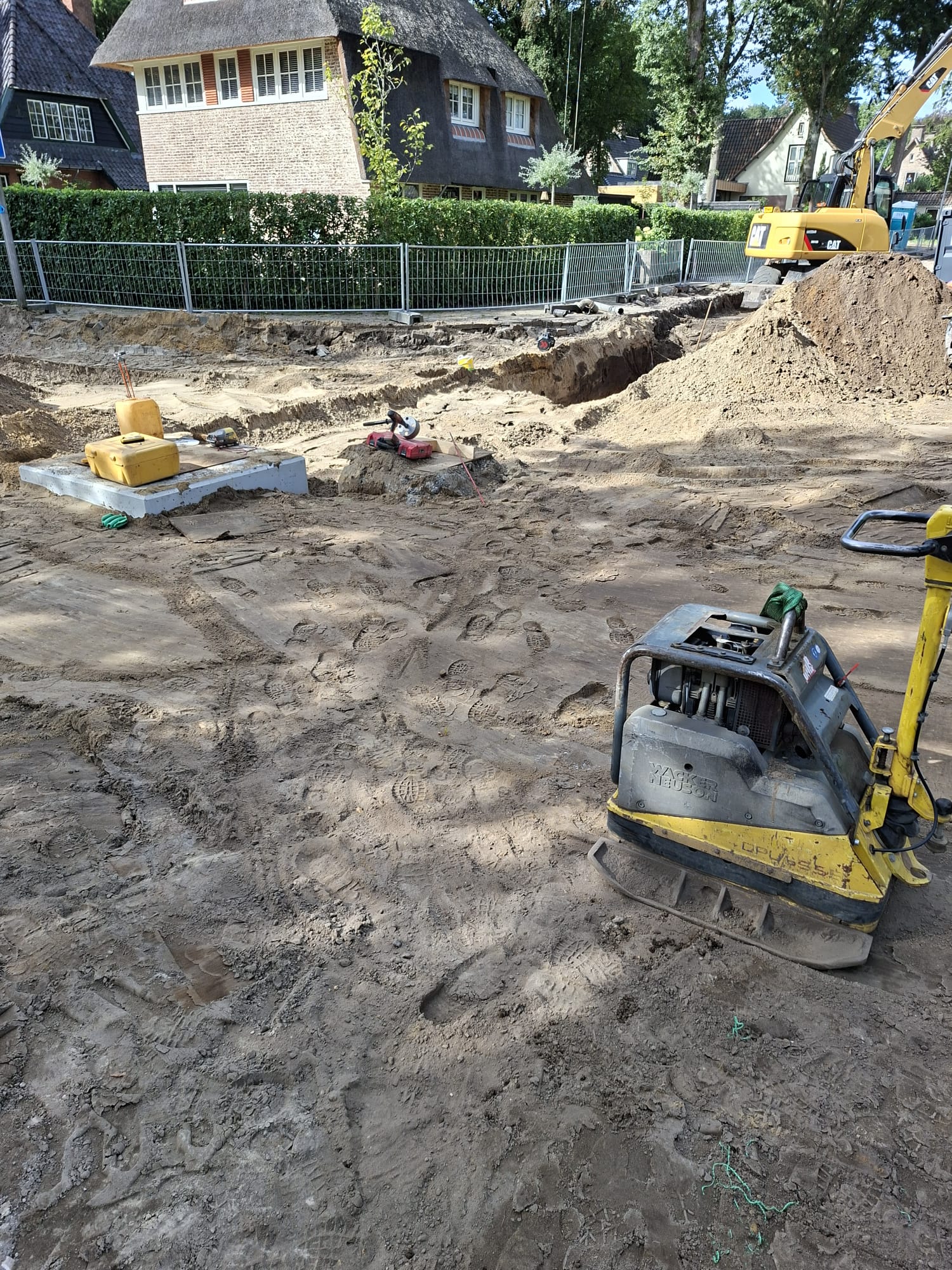

Namens de gemeente Amersfoort heeft de heer Roerdink veel bewoners in de buurt bezocht om te praten over het afkoppelen van regenwater van de daken van woningen.
De gemeente heeft inmiddels van veel bewoners een deelnemersve…
Read moreHet is gelukt!

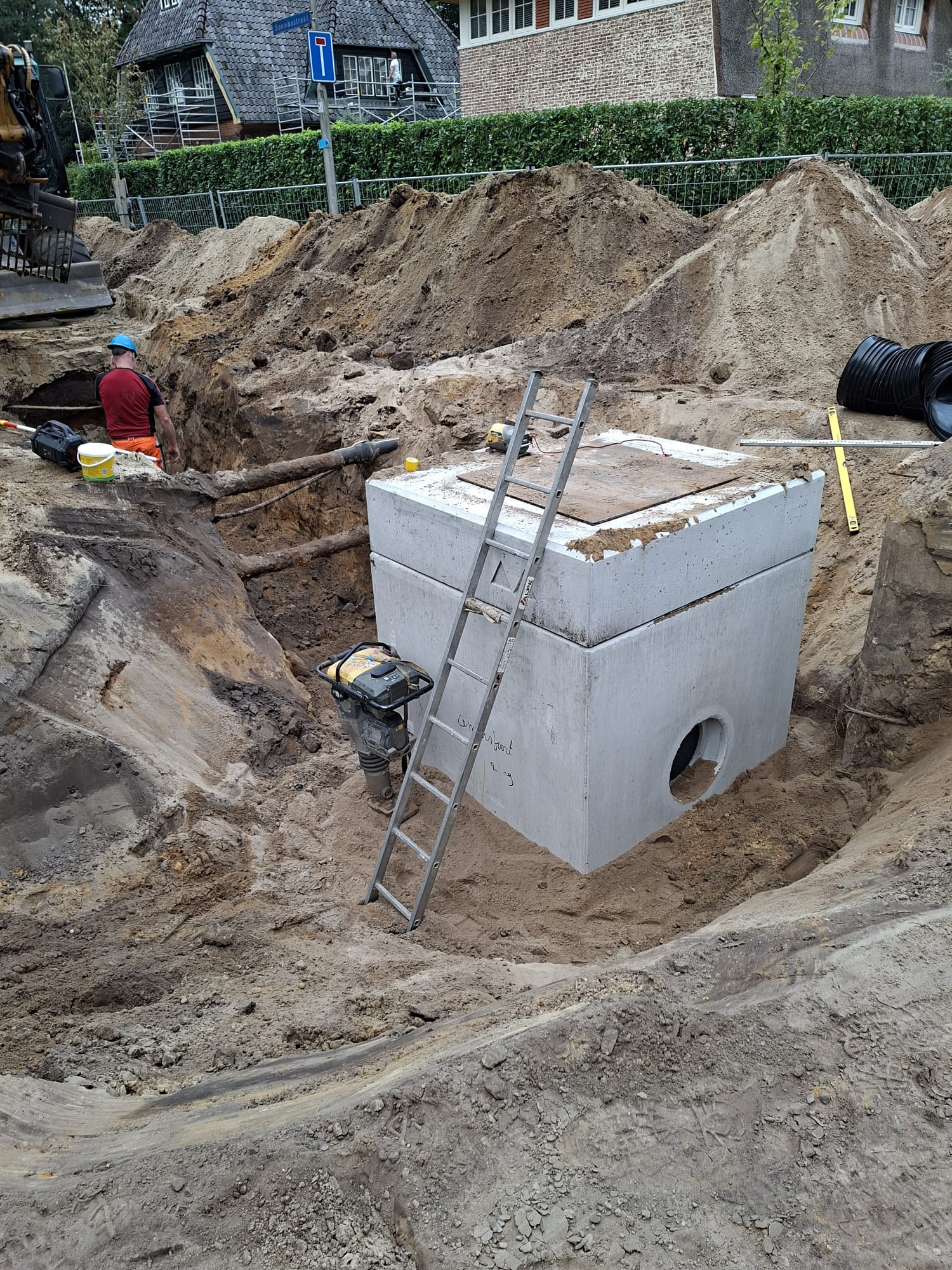

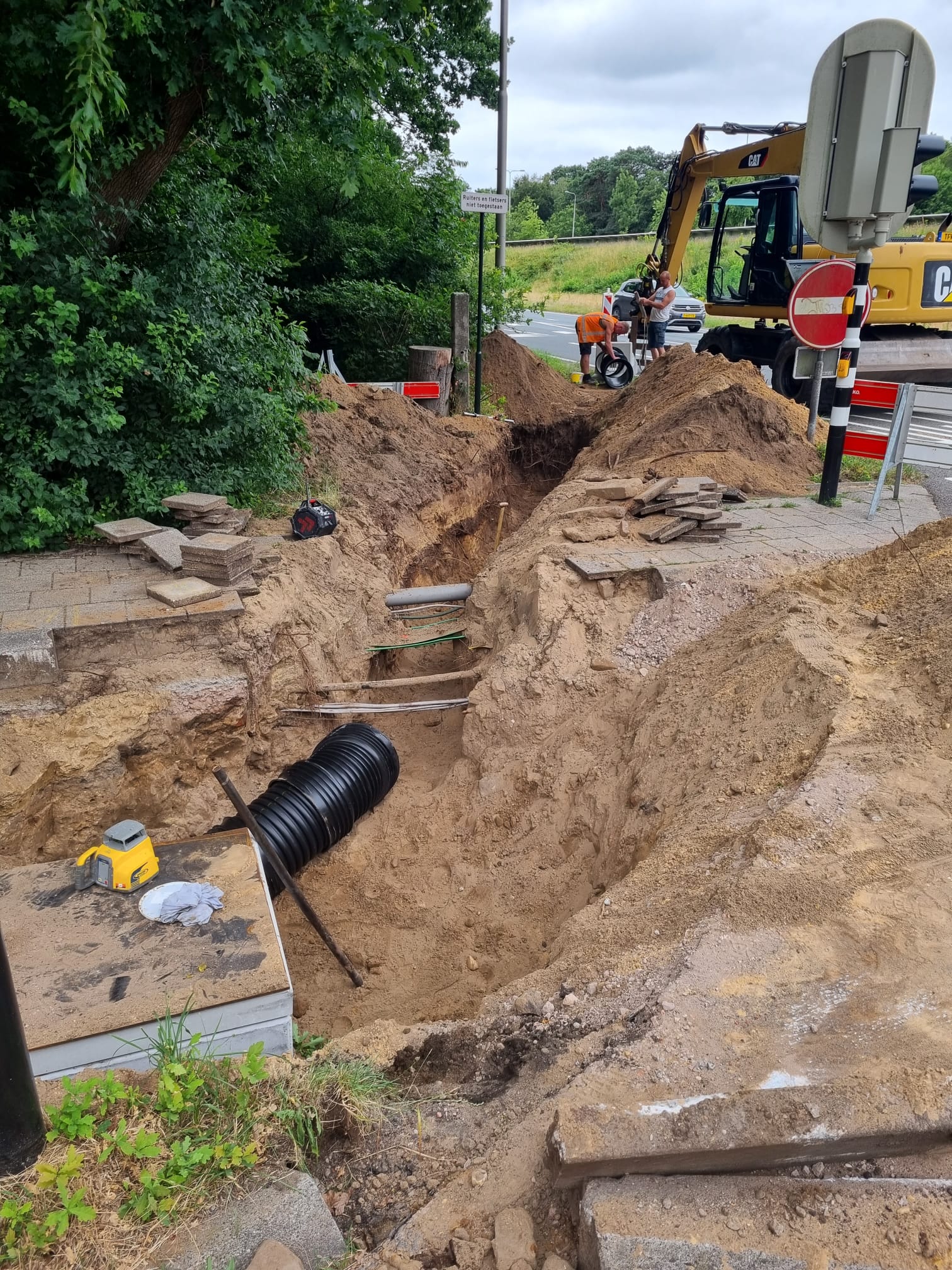

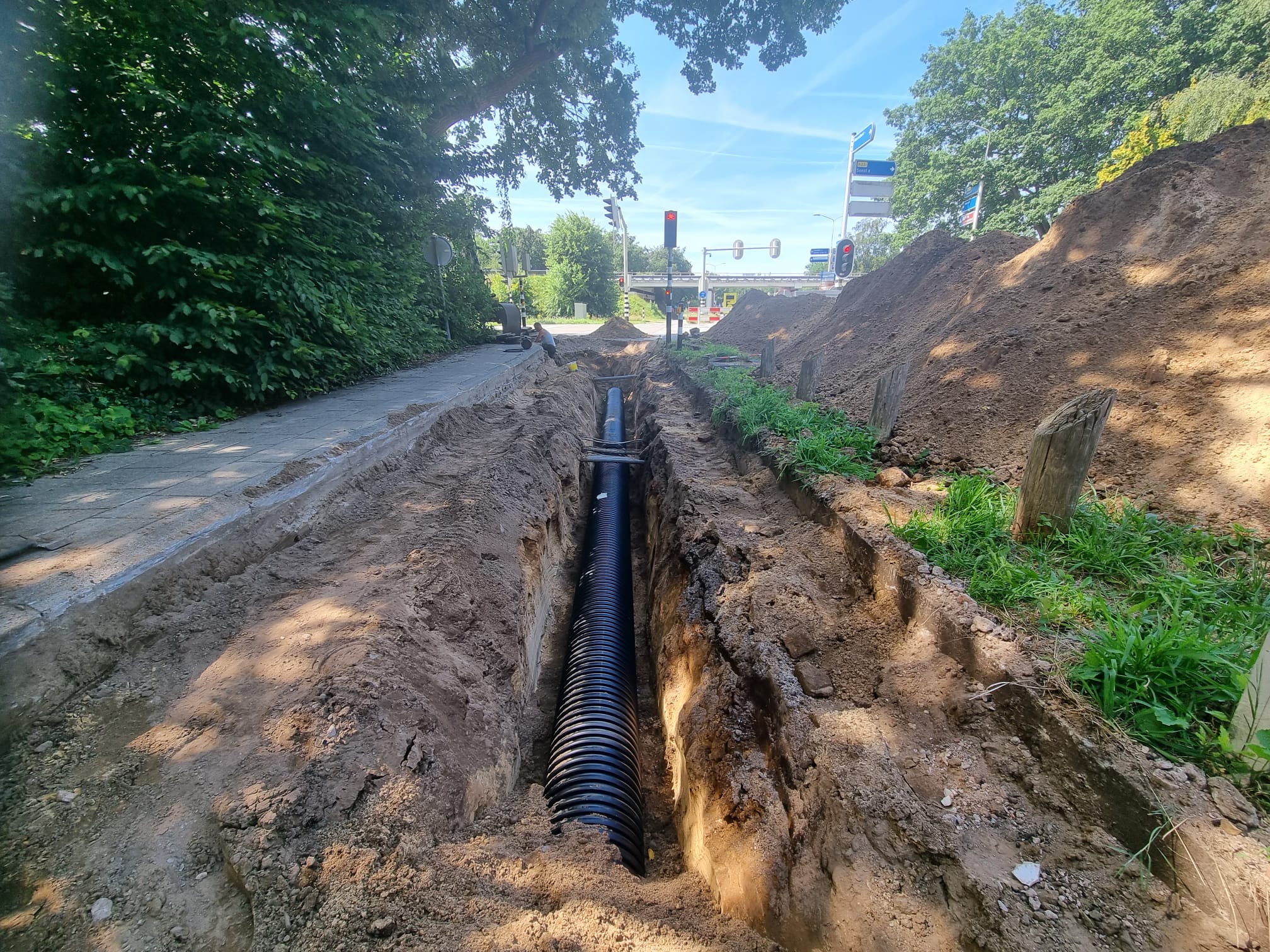

Ondanks alle kabels en leidingen die we vorige week tegenkwamen, en de extra kabels en leidingen die we daarna nog vonden, is het gelukt om het riool onder de Leusderweg door aan te leggen. We hebben ook meteen de afvoerleiding onder het fietspad door aangebracht, tot aan de …

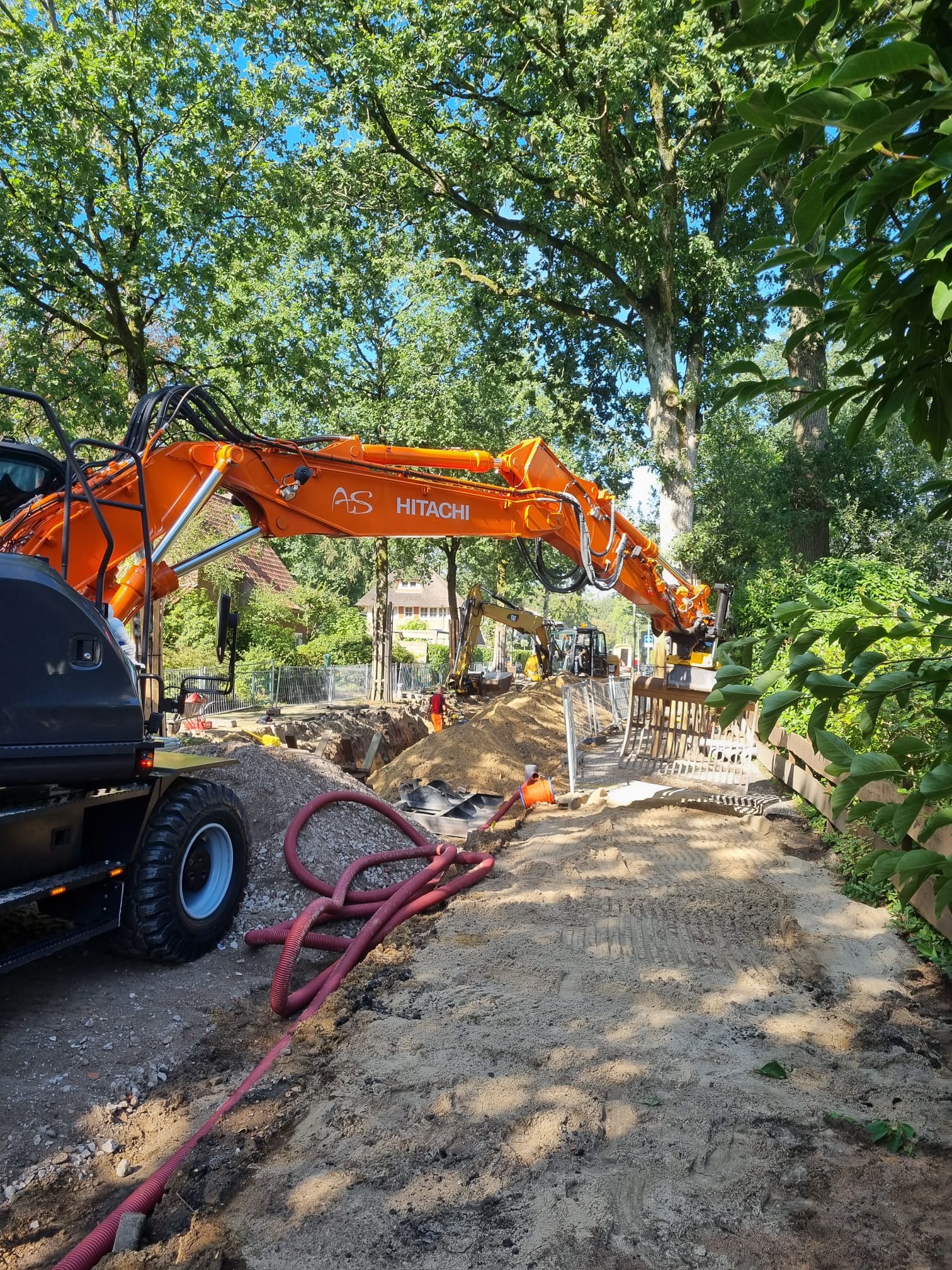

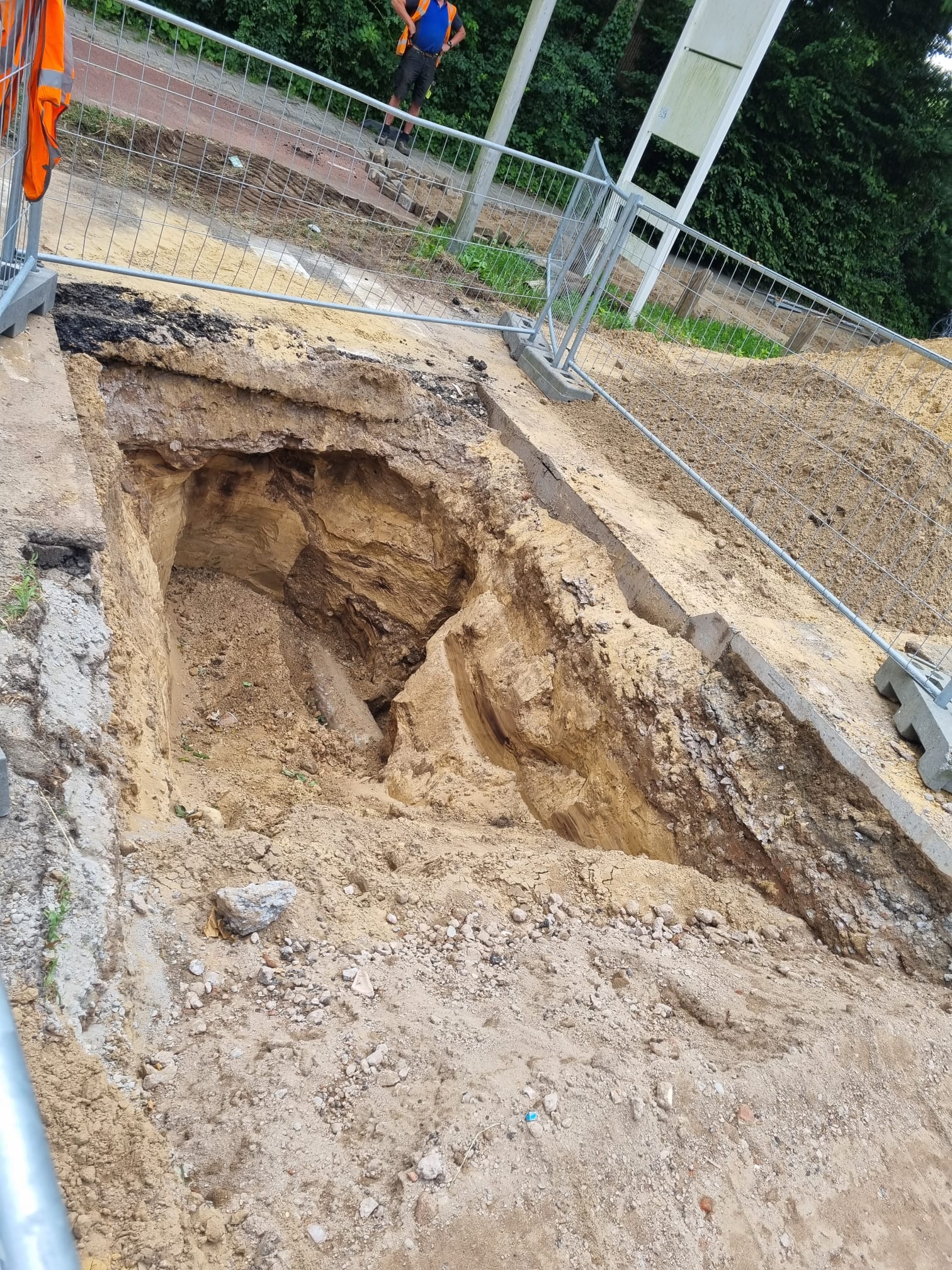

Read moreBij de aanleg van de riooloversteek onder de Leusderweg ter hoogte van de Balistraat zijn we een oude gasleiding en waterleiding tegengekomen. Beide leidingen hebben een grote diameter. Volgens de tekeningen zou alles precies moeten passen. In de praktijk blijken de leidingen echter net anders te…

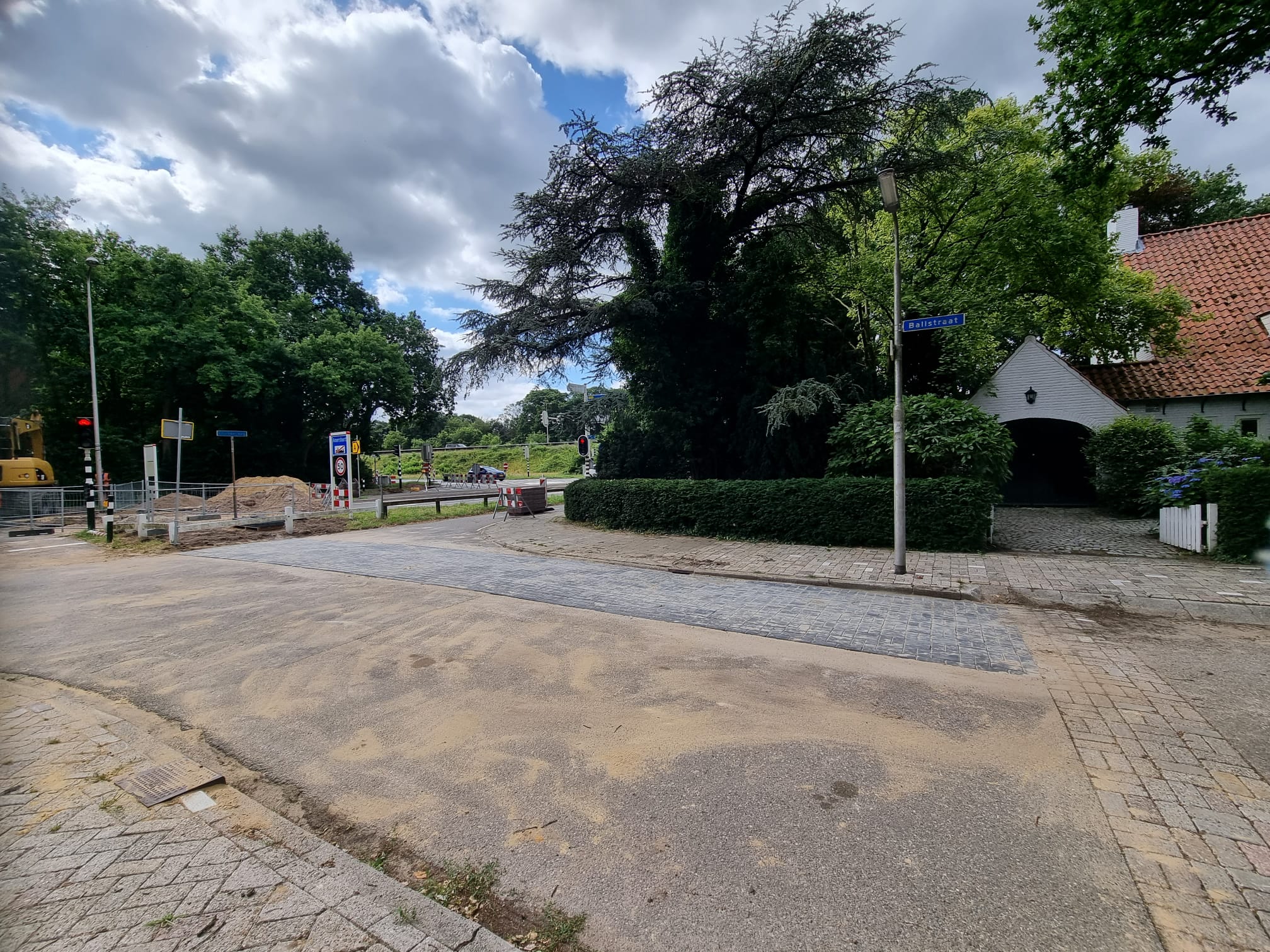

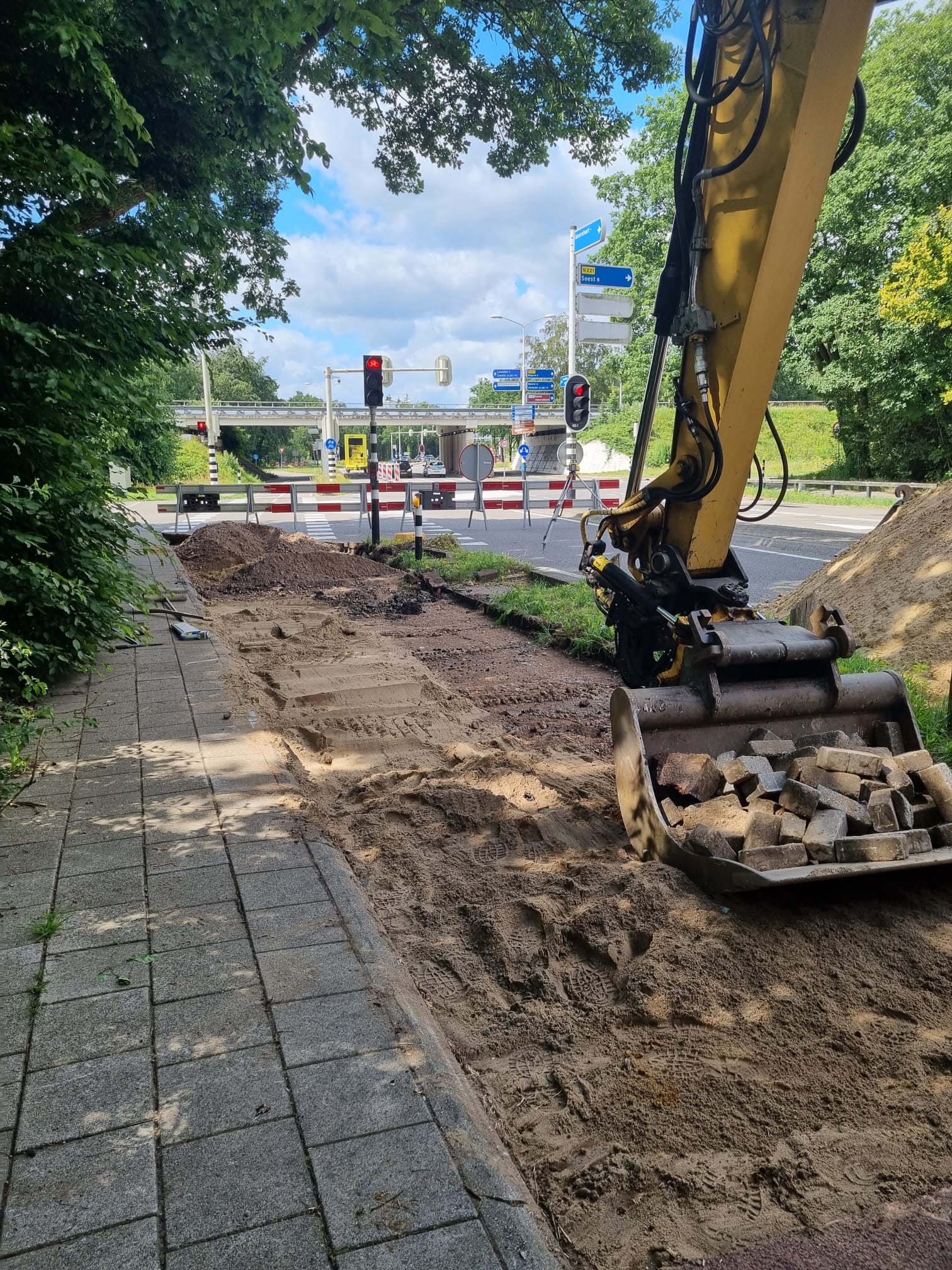

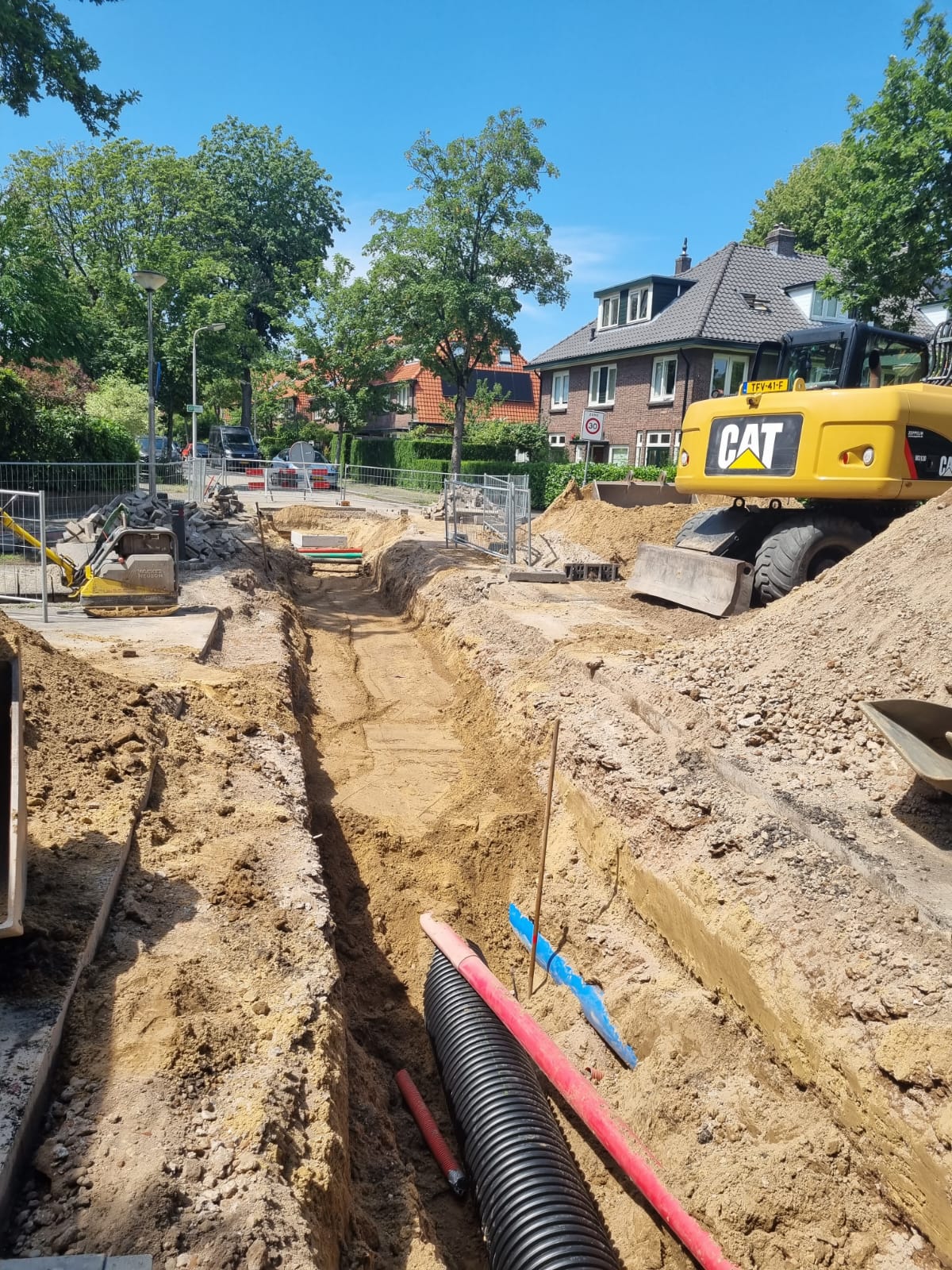

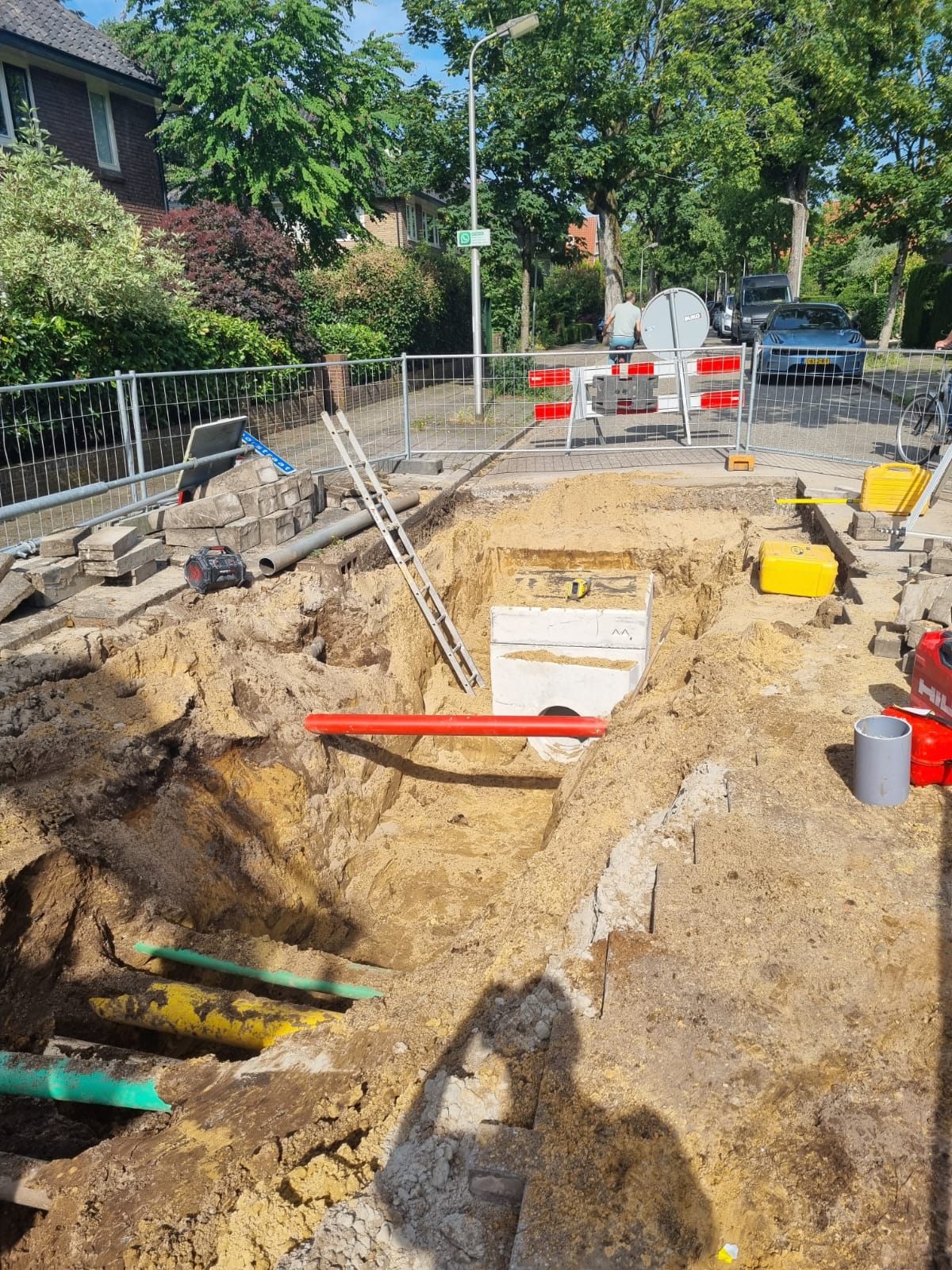

Read moreOp maandag 22 juni zijn we gestart met de aanleg van het nieuwe regenwaterriool onder de Leusderweg, ter hoogte van de Timorstraat, richting de voetbalvelden van Amsvorde.
Ondanks de hitte zijn de werkzaamheden goed verlopen en waren ze vanmiddag al klaar.
De afzethekken zijn inmiddel…
Read moreMaandag beginnen we met de eerste werkzaamheden voor het project Indische Buurt.
Het nieuwe regenwaterriool is een infiltratieriool. Dit betekent dat het regenwater wordt opgevangen en in de bodem kan wegzakken. Als er meer regen valt dan het riool aankan, is er een overloopvoorziening nodi…
Read moreBeste buurtbewoners, in bijlage van deze update een bericht van de gemeente Amersfoort m.b.v. het afkoppelen van de regenwater particulier terrein.
Op 22 juni starten de werkzaamheden van het project Indische Buurt. Op 15 en 16 mei is de eerste bewonersbrief verspreid onder de aan- en omwonenden van het project met daarin de uitnodiging voor de informatieavond op 3 juni over de werkzaamheden.
📢 Welkom bij dit project!
Binnenkort vind je hier alle informatie die je nodig hebt over het project. Denk aan updates over de voortgang en hoe je contact kunt opnemen met het projectteam.
👉 Volg jij het project al? Klik op 'Volgen' en ontvang automatisch een melding zodra er een ni…
Read moreWill end on Q2 2028
In opdracht van de gemeente Amersfoort voert Van Schoonhoven Infra BV de werkzaamheden uit voor de herinrichting van de Indische buurt in Amersfoort.
Naast de bestaande riolering, waarin nu nog vuil rioolwater en schoon regenwater samen worden afgevoerd, leggen wij een nieuw regenwaterinfiltratieriool aan. Hierdoor worden schoon regenwater en vuil rioolwater van elkaar gescheiden. Het schone regenwater kan daarbij zoveel mogelijk in de bodem wegzakken.
Tegelijk met de aanleg van de nieuwe riolering vervangen wij de bestaande rioolaansluitingen tot de erfgrens van de woningen.
Na afronding van de rioleringswerkzaamheden worden eerst de overige ondergrondse werkzaamheden uitgevoerd. Dit betreft onder andere het aanleggen van een stroomkabel voor de nieuwe straatverlichting het vervangen van zand door voedingsrijke grond voor de nieuwe beplanting. maar ook boombeluchting en een wortelgeleidescherm worden aangebracht in het belang van de nieuwe beplanting.

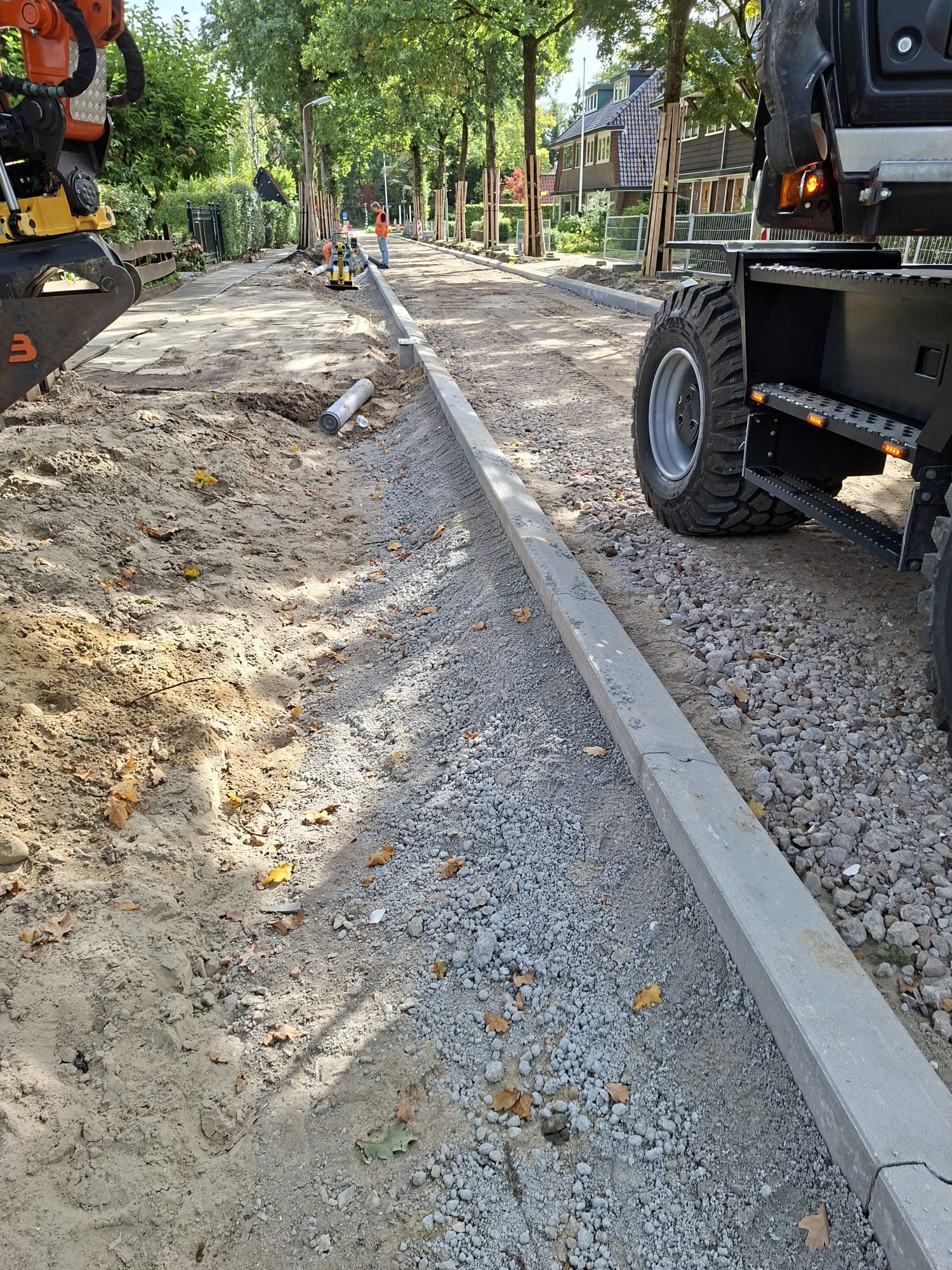

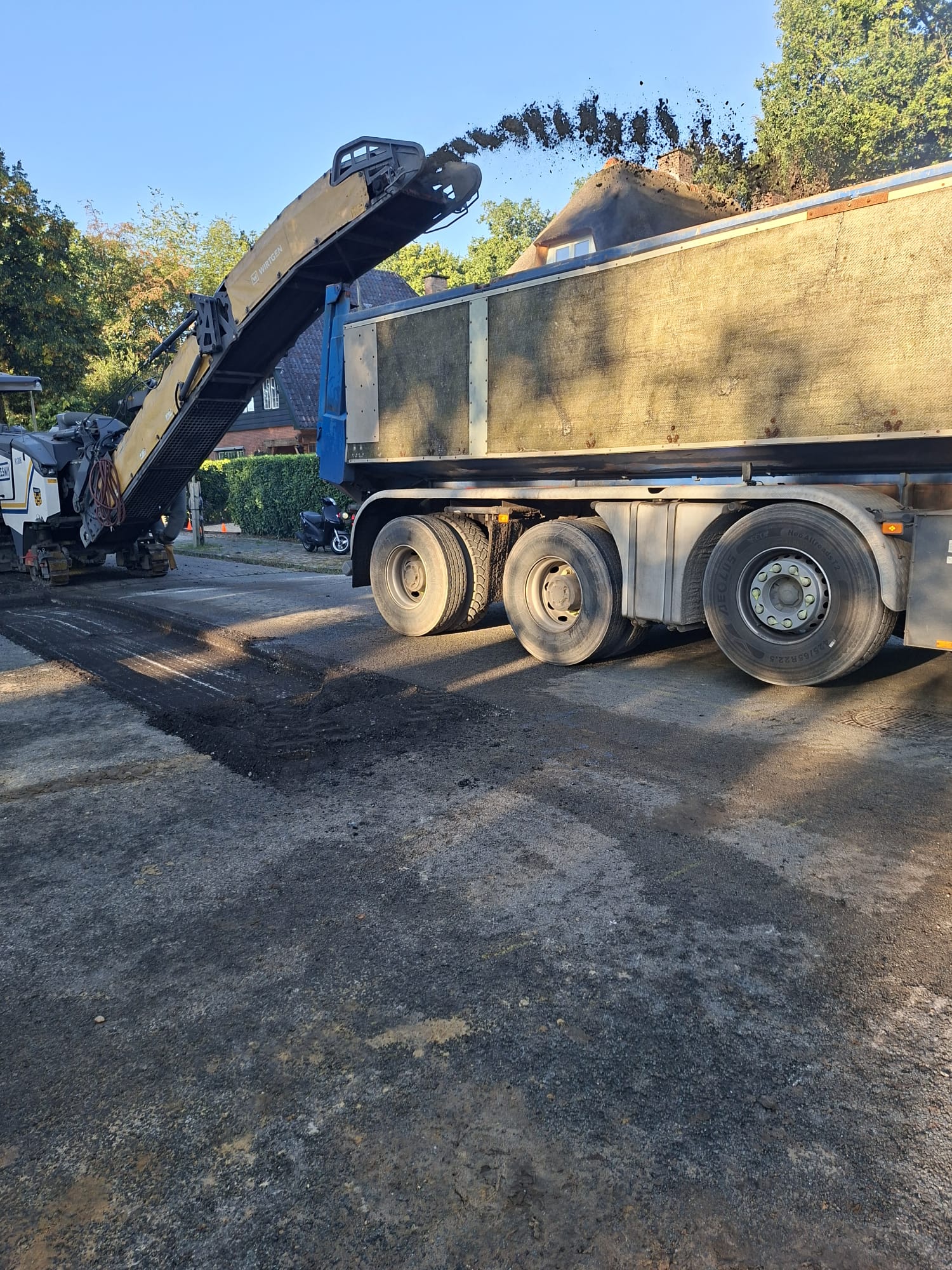

Wanneer alle ondergrondse werkzaamheden zijn afgerond, wordt de nieuwe bestrating aangebracht volgens het vastgestelde definitieve ontwerp.
De werkzaamheden voeren wij gefaseerd uit. Per fase informeren wij de direct aanwonenden per brief over de werkzaamheden.
Alle brieven worden ook in de updates deze app gedeeld.
