Lopikerweg Oost - Lopikerkapel

EVS bv Infrabouw
  • Started on July 9, 2025

About us

Van 9 juli 2025 tot en met het eerste kwartaal van 2026 zal EVS Infrabouw, in opdracht van de gemeente Lopik, oeverconstructie- en asfaltwerkzaamheden uitvoeren aan de Lopikerweg Oost, tussen de Biezendijk en huisnummer 153 van de Lopikerweg Oost.

Read more about Lopikerweg Oost - Lopikerkapel

Phases

Started in July 2025

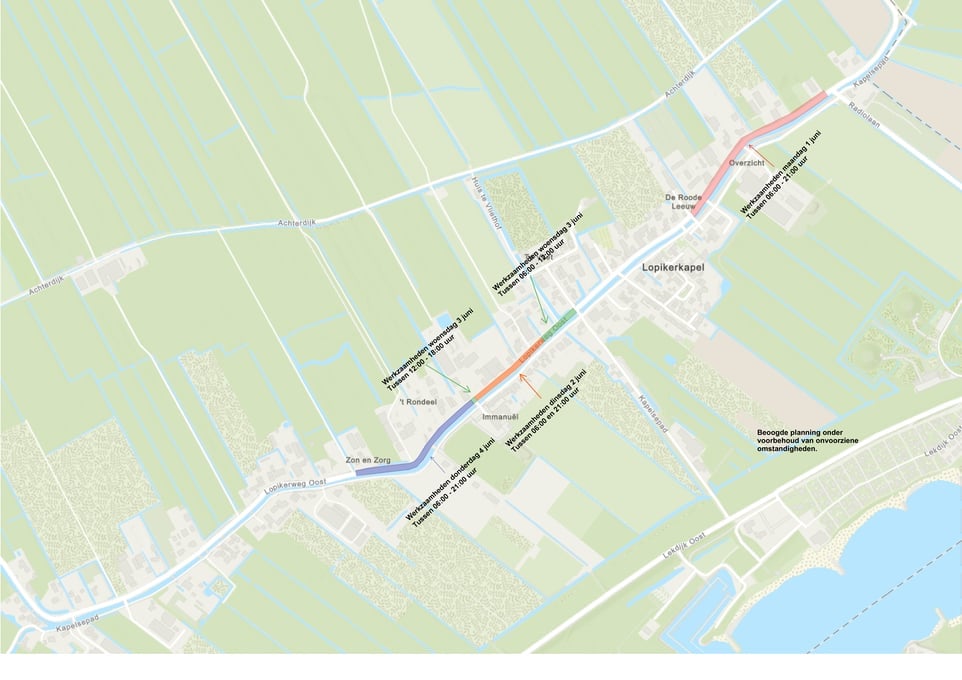

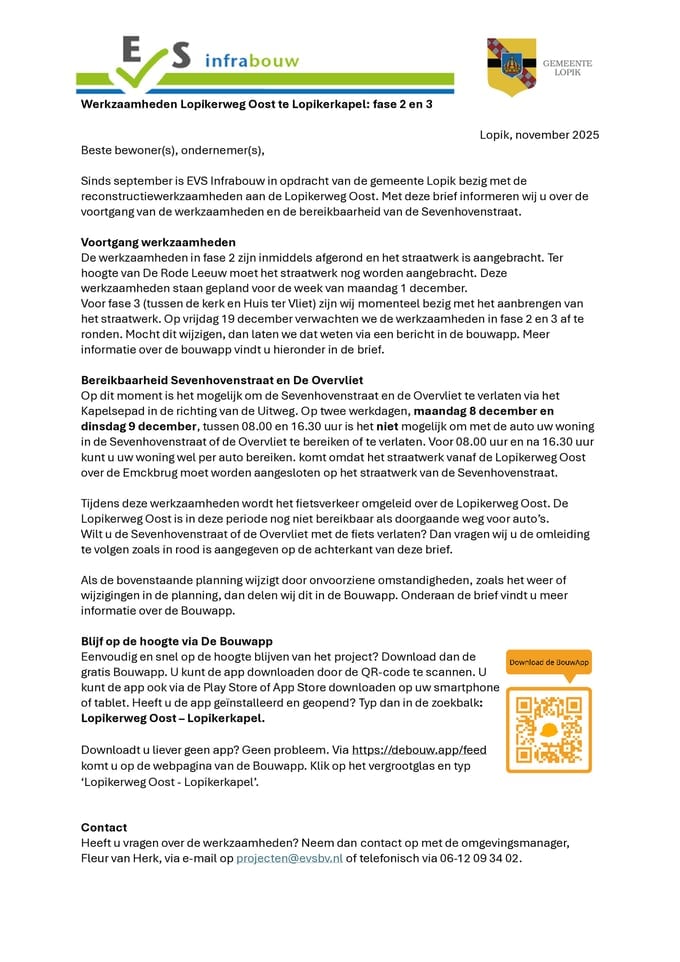

  • Fase 1
  • Fase 2
  • Fase 3
  • Fase 4

Ended in March 2026

Read more

Latest update

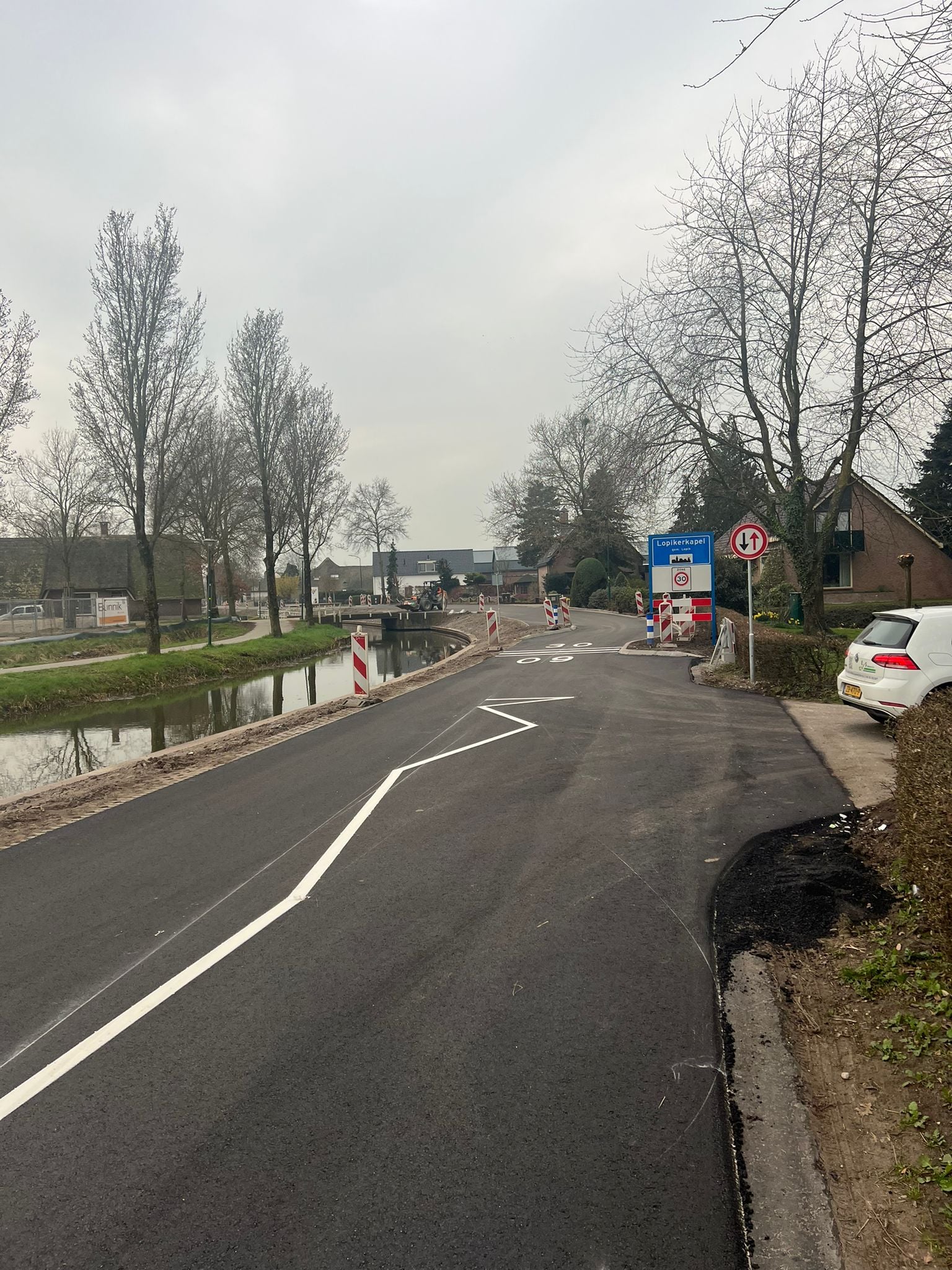

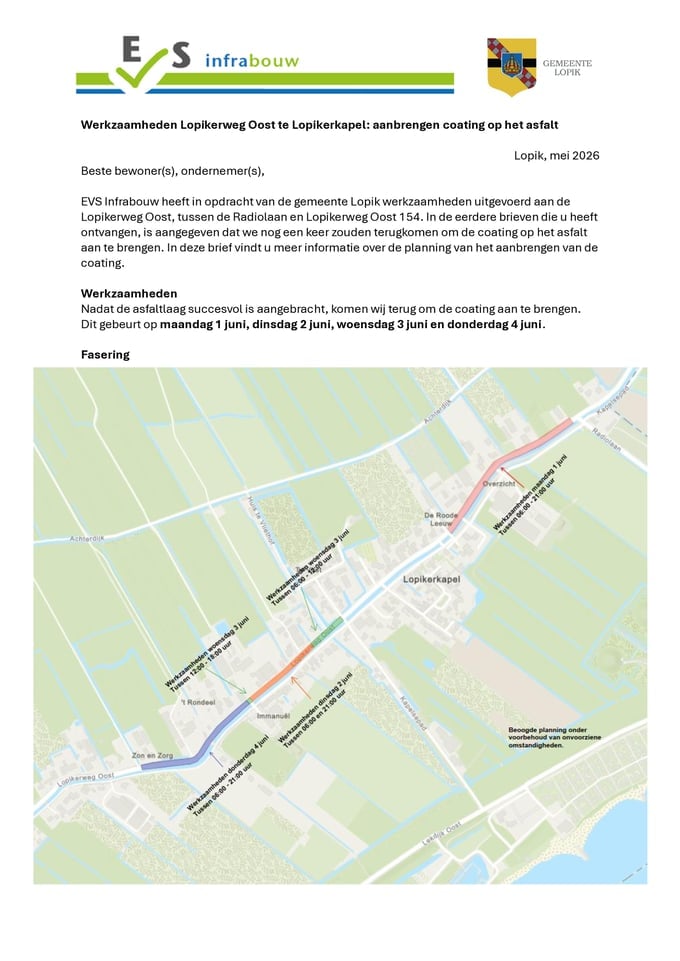

Aanbrengen coating Lopikerweg Oost

Nadat de asfaltlaag op de Lopikerweg Oost succesvol is aangebracht, komen wij terug om de coating aan te brengen. Deze werkzaamheden vinden plaats op maandag 1 juni, dinsdag 2 juni, woensdag 3 juni en donderdag 4 juni.

De werkzaamheden…

View all updates
Fleur van Herk Omgevingsmanager
Get in touch
