In het dorp Veenhuizen wordt in 2026 het stroomnet uitgebreid. Daarnaast worden in een gedeelte van het tracé de water- en gasleidingen vervangen. De werkzaamheden van het hele project wordt in 3 fases uitgevoerd over een periode van ongeveer 42 weken. In opdracht van Enexis en WMD Drinkwater wor…
Beste bewoners,
Zoals in het vorige bericht aangegeven, is het persen onder de opritten door helaas niet mogelijk gebleken. Dit komt doordat de kabels en leidingen die op de KLIC-melding stonden, niet volledig overeenkwamen met de werkelijke sit…
Heeft u vragen of opmerkingen. Laat het gerust weten. We zullen zo snel als mogelijk contact met u opnemen.
Beste bewoners,
Zoals in het vorige bericht aangegeven, is het persen onder de opritten door helaas niet mogelijk gebleken. Dit komt doordat de kabels en leidingen die op de KLIC-melding stonden, niet volledig overeenkwamen met de werkelijke sit…
Read moreBeste bewoners,
Update Hospitaallaan
Deze week zijn wij gestart met de werkzaamheden aan de Hospitaallaan. We hebben geprobeerd om bij de opritten een persing onderdoor te maken. Dit bleek helaas niet mogelijk vanwege de aanwezigheid van meerdere kabels e…
Read moreWerkzaamheden – fase 1

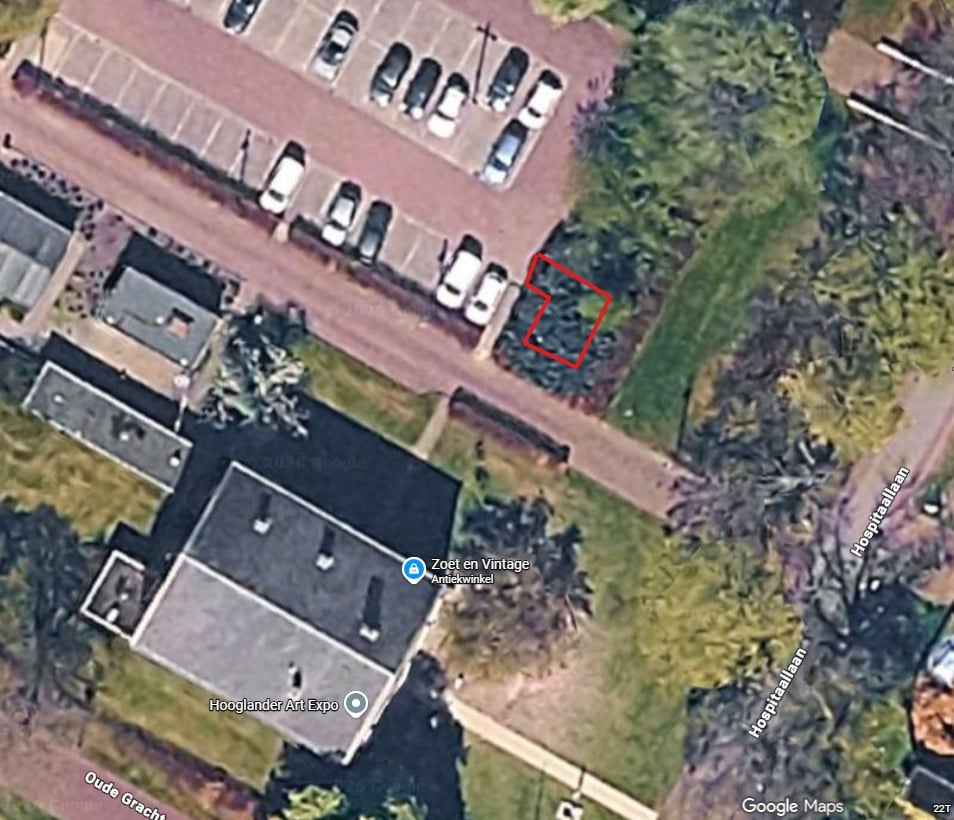

Vanaf maandag 4 mei starten wij met fase 1 van de werkzaamheden op het parkeerterrein achter het Gevangenismuseum.
Vanaf maandag 11 mei verplaatsen de werkzaamheden zich naar de Hospitaallaan (ter hoogte van huisnummer 47). Hier voe…
Read moreBeste bewoners,
Graag informeren wij u over de voortgang van de werkzaamheden.
Start boringen en tijdelijk kampement
Zoals in het vorige bericht is aangegeven, zijn wij inmiddels goed gestart met de boringen. Hiervoor hebben wij op de p…
Read moreBeste bewoners,
Werkzaamheden
Vanaf week 15 starten wij met de eerste boring. De werkzaamheden beginnen aan de Hospitaallaan en verplaatsen zich vervolgens stap voor stap richting de Hoofdweg. Tijdens deze periode kan er enige overlast ontstaan door de bo…
Read moreBeste bewoners,
Ons vorige bericht is inmiddels alweer even geleden. In de tussentijd hebben wij helaas veel hinder ondervonden van het weer, waardoor diverse werkzaamheden moesten worden uitgesteld en verplaatst.
De afgelopen periode hebben …
Read moreMaken van proefsleuven komende 2 weken
Komende weken (vanaf maandag 9 februari) gaan we een aantal proefsleuven uitvoeren ter voorbereiding van de ondergrondse boringen op de route van de nieuwe kabels en leidingen. We hebben van de gemeente toestemming gekregen om deze pr…

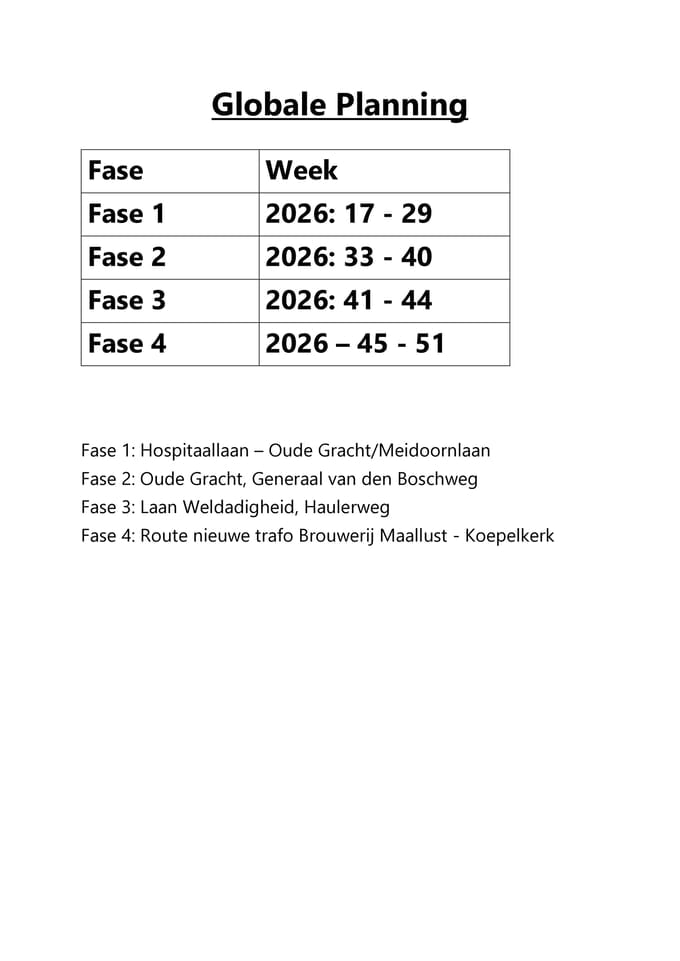

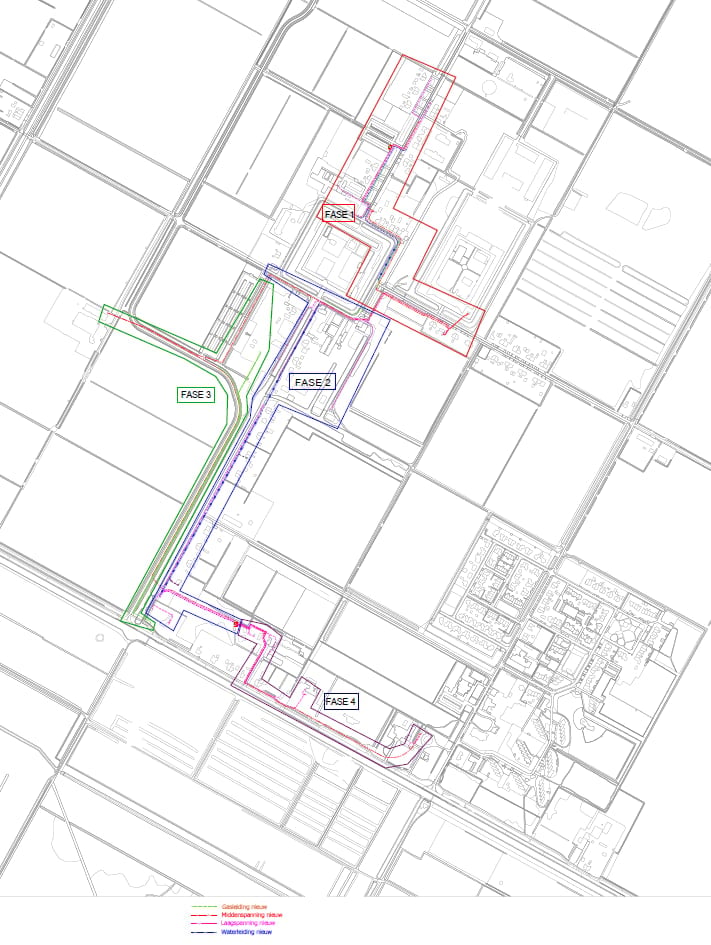

Read moreTerugkoppeling bewonersavond en nadere informatie (fasenindeling, planning, schouwen)
Afgelopen dinsdag mochten we een aantal bewoners ontvangen in het prachtige Verenigingsgebouw. Op basis van de tekeningen, planningen etc hebben we vragen beantwoord en contact kunnen legg…
Read moreHerinnering inloop/informatieavond bewoners vanavond (20/1 - 19:00 tot 21:00)
Vanavond vindt er een inloop/informatieavond plaats voor de bewoners van Veenhuizen. Het is een inloopavond. U bent van harte welkom tussen 19:00 en 21:00 in het Verenigingsgebouw aan Hoofdweg 116…
Read moreBinnenkort vind je hier alle informatie die je nodig hebt over het project. Denk aan updates over de voortgang en hoe je contact kunt opnemen met het projectteam.
👉 Volg jij het project al? Klik op 'Volgen' en ontvang automatisch een melding zodra er een nieuwe up…
Read moreHeeft u vragen of opmerkingen. Laat het gerust weten. We zullen zo snel als mogelijk contact met u opnemen.
In het dorp Veenhuizen wordt in 2026 het stroomnet uitgebreid. Daarnaast worden in een gedeelte van het tracé de water- en gasleidingen vervangen. De werkzaamheden van het hele project wordt in 3 fases uitgevoerd over een periode van ongeveer 42 weken. In opdracht van Enexis en WMD Drinkwater worden deze werkzaamheden uitgevoerd door Baas Verkley.
Waarom is dit nodig?
Om het energienet voor de toekomst veilig en betrouwbaar te houden, vervangen we de kabels en leidingen. Ook wordt het stroomnet versterkt door o.a het plaatsen van extra trafostations.
Wat gaat er gebeuren?
Vanaf maart 2026 starten we met de ondergrondse boringen in het tracé. De totale werkzaamheden duren ongeveer tot eind oktober 2026. Over de planning worden de desbetreffende bewoners per brief en via deze BouwApp geïnformeerd.
De werkzaamheden bestaan uit:
· Graafwerkzaamheden voor het vervangen van kabels en leidingen in de straat en bermen
· Het plaatsen van nieuwe elektriciteitshuisjes
· Het uitbreiden van bestaande elektriciteitshuisjes
· Uitvoeren van ondergrondse boringen.
Contact
Heeft u vragen of opmerkingen? Laat het ons weten via de contactknop in deze app. We helpen u graag.
Buren
Via deze app zullen we updates plaatsen over de voortgang van de werkzaamheden, en eventuele veelgestelde vragen beantwoorden. Nog niet iedereen heeft de BouwApp. Wilt u uw buren/buurtgenoten attenderen op de app en de updates? Hartelijk dank!
