Enexis netbeheer gaat met nieuwe stroomkabels het elektriciteitsnetwerk tussen Waalre en Valkenswaard verbeteren. Zo wordt het middenspanningsnet sterker en blijft de elektriciteitslevering betrouwbaar en veilig. Aannemersbedrijf Hurkmans voert in opdracht van Enexis de werkzaamheden uit.
…

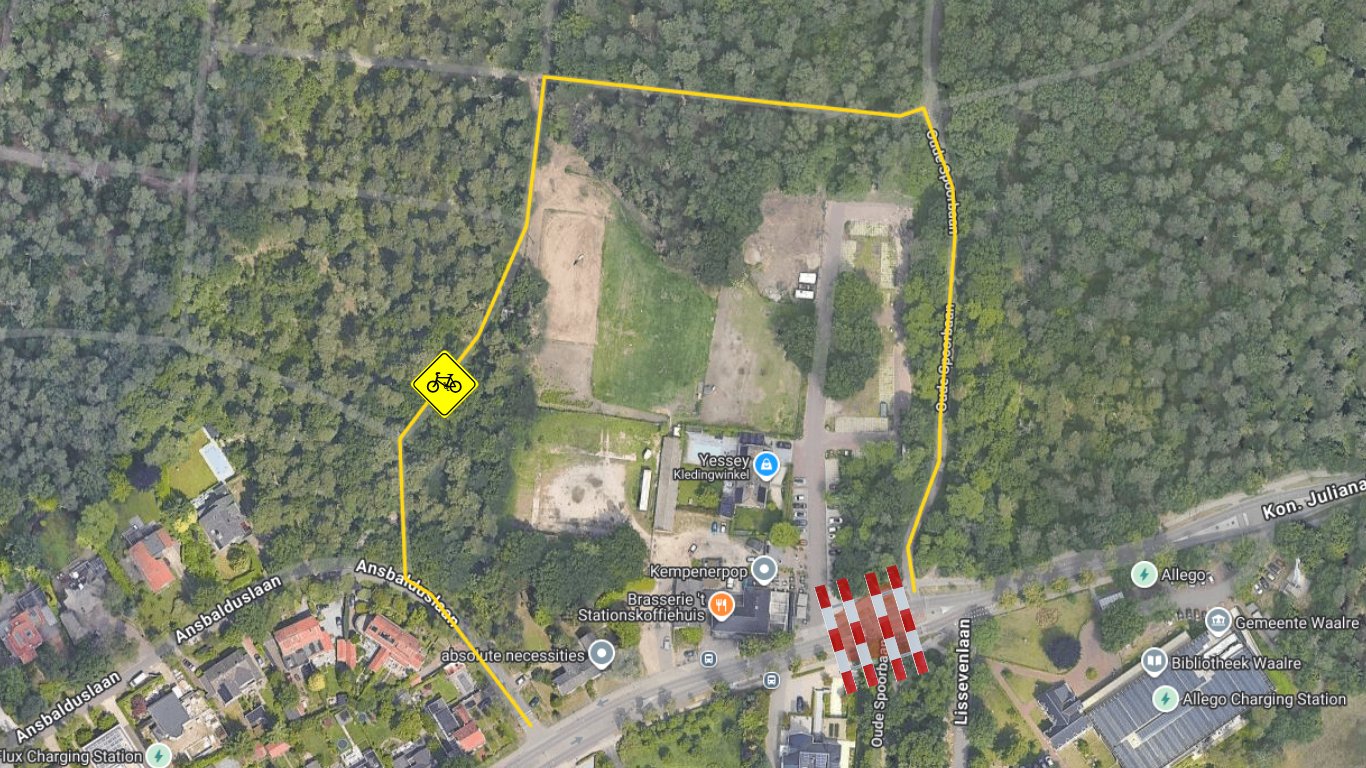

Vanaf 17 augustus starten we met werkzaamheden op de driving range van sportpark Valkenswaard.
Vanaf deze locatie maken we twee boringen van ruim één kilometer naar de Bolksheuvel. De werkzaamheden duren ongeveer twee maanden. Op de plattegrond ziet u waar we a…
Heeft u een vraag over het project, laat het ons weten. Binnen twee werkdagen kunt u een reactie van ons verwachten.
Vanaf 17 augustus starten we met werkzaamheden op de driving range van sportpark Valkenswaard.
Vanaf deze locatie maken we twee boringen van ruim één kilometer naar de Bolksheuvel. De werkzaamheden duren ongeveer twee maanden. Op de plattegrond ziet u waar we a…
Read moreEinde in zicht in de Burgemeester Mollaan
Deze week maken we het werk aan de nieuwe elektriciteitskabels in de Burgemeester Mollaan af. Volgende week ruimen we alles op en na een half jaar zijn de werkzaamheden klaar. Dat betekent dat het fietspad binnenkort we…

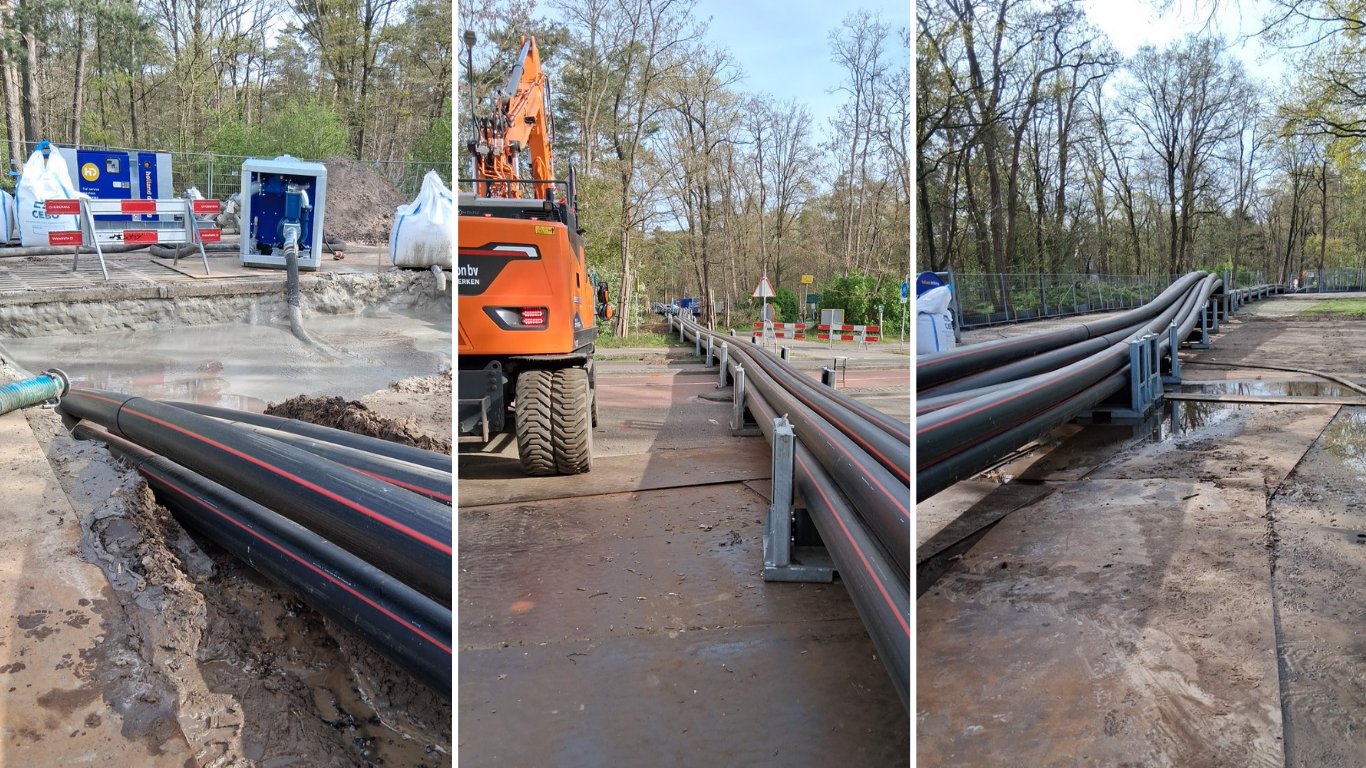

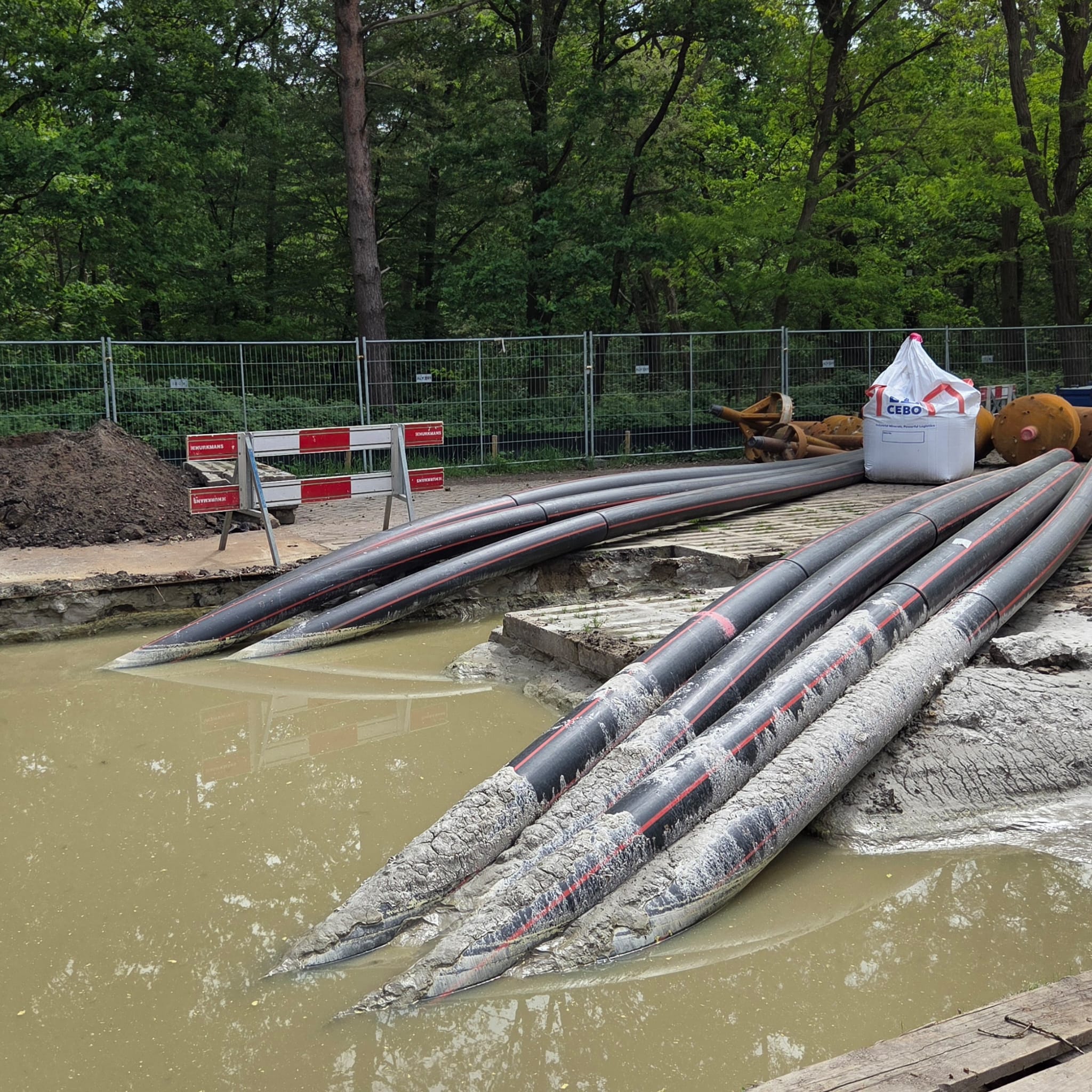

Read moreAl deze kabels liggen klaar om de grond in te gaan. Op één haspel, zit 1030m aan kabel. Dat betekent dat we meer dan 125 haspels (!) gebruiken voor het hele tracé.
🚲De fietsersomleiding aan de Burgemeester Mollaan blijft van kracht tot medio juli
De omleiding zou duren tot 29 mei. Vanwege een vertraagde levering en kapotte kabel halen we deze deadline niet. Excuses voor het ongemak.
Nu het fietspad n…
Read moreHoe groot is zo'n boortunnel?

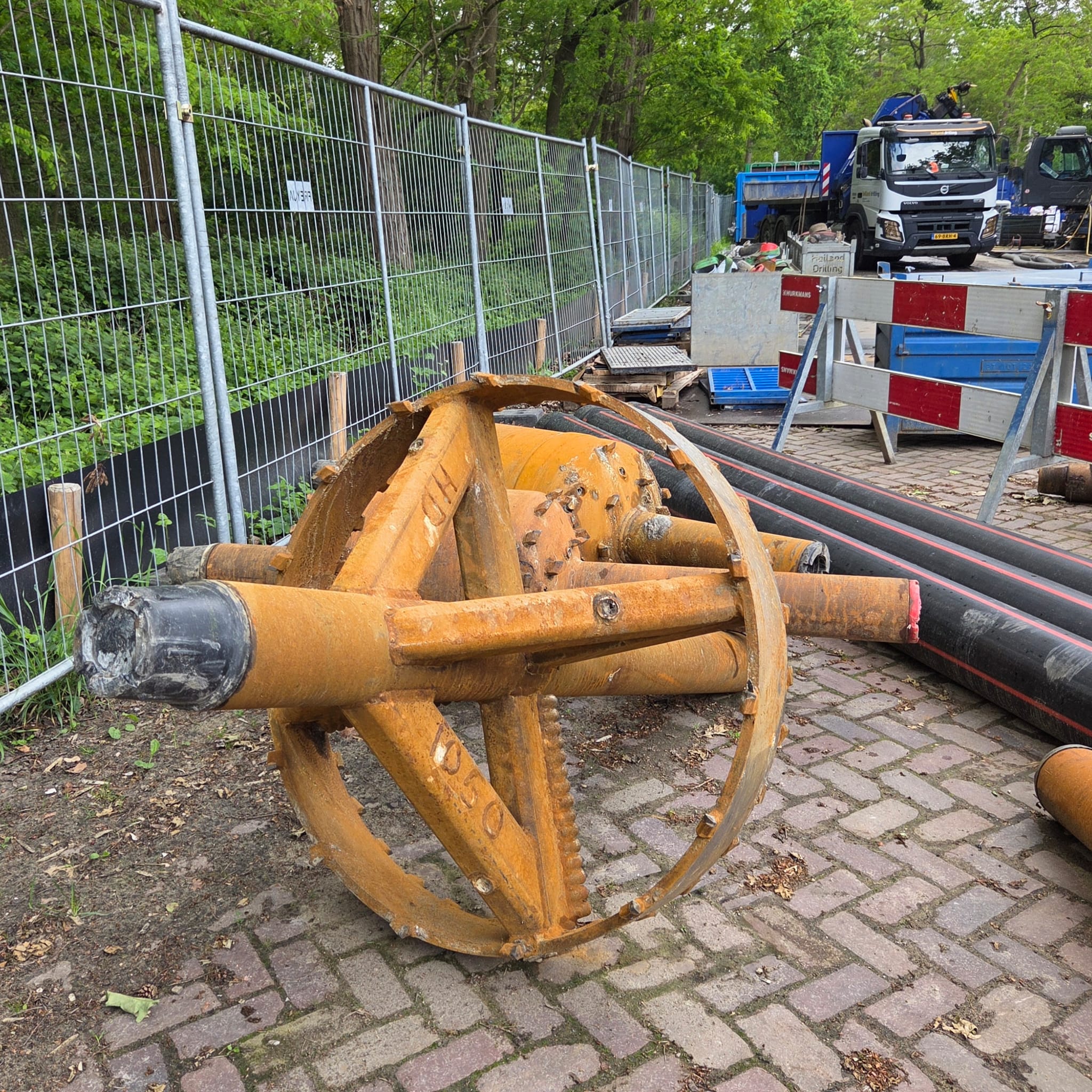

De kilomterlange boortunnel heeft een diamater van ruim 1 meter. Op de foto zie je een ruimer met dezelfde afmeting. Dat geeft een beeld. Een ruimer haalt het zand uit de boortunnel.
Leuk om te weten: wanneer we …

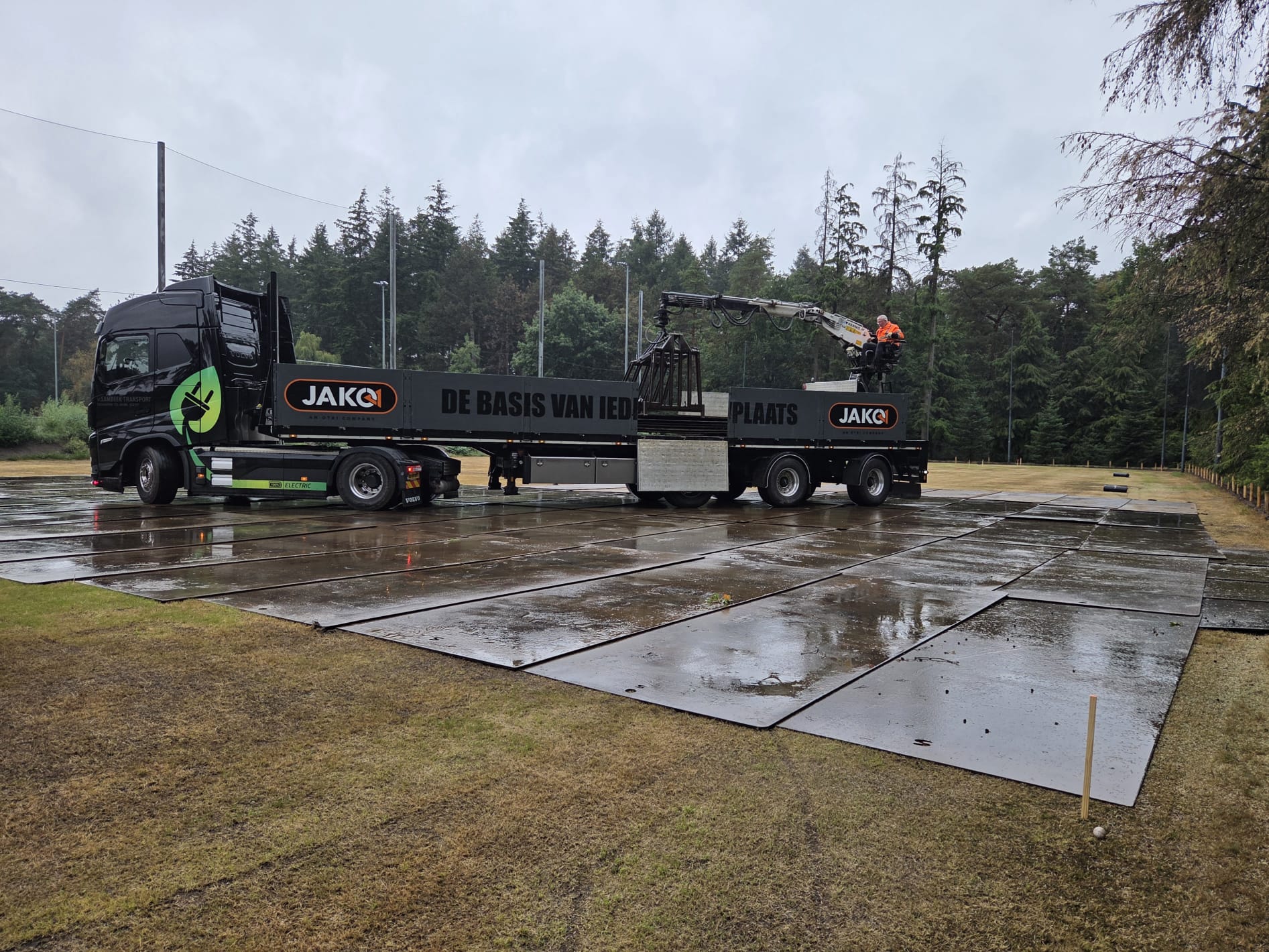

Read moreVandaag onder een waterig zonnetje lekker doorgewerkt. 💪
Hierbij een kijkje bij de booropstelling.
Wist u dat u via de BouwApp ook met ons kunt chatten? Stel uw vragen gerust!

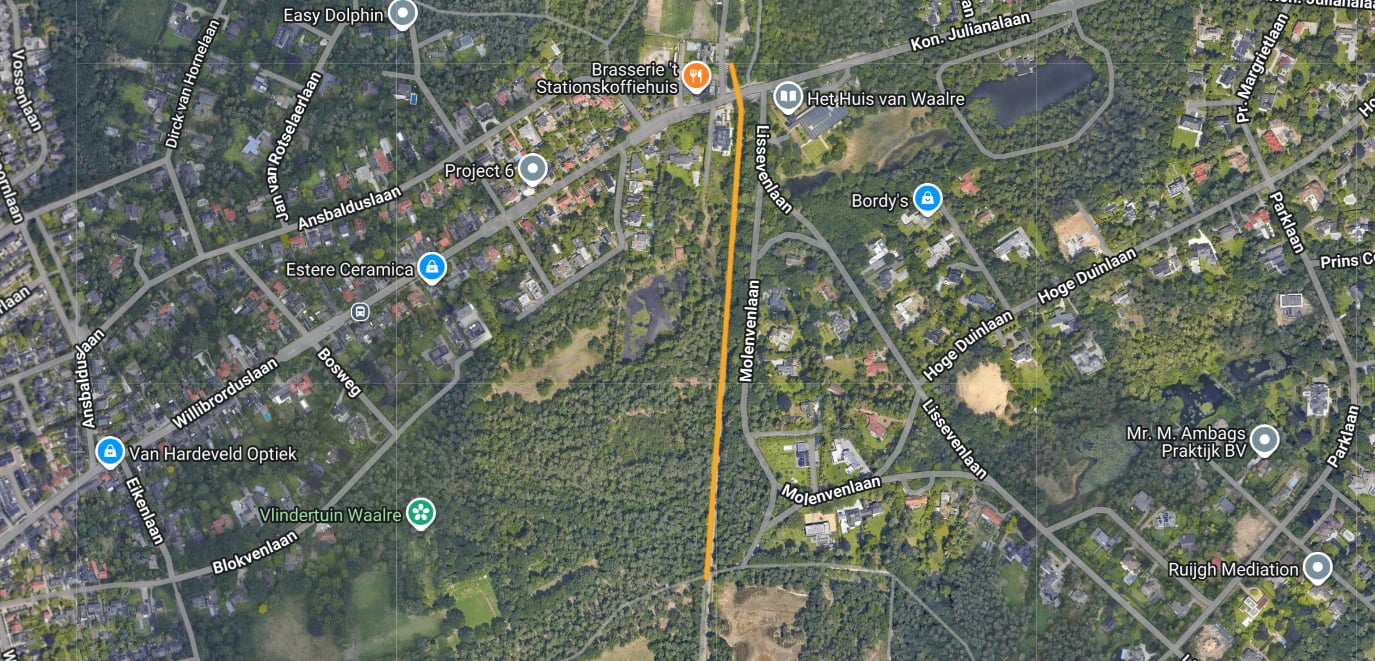

De boormachine is verplaatst van de Burgemeester Mollaan naar het Boerenbondterrein. Hier is de volgende boring onder fietspad De Oude Spoorbaan al ingezet. Deze komt boven ter hoogte van de Molenvenlaan. (Zie oranje lijn op het kaartje.)
Komende week start Hurkmans met het tre…
Read moreDe Willibrorduslaan is weer open.
Gisteravond is er hard doorgewerkt. Alles verliep soepel en de weg werd vannacht al vrijgegeven. Fijn weekend!
(Maandag zijn we afwezig vanwege Koningsdag)
Let op 🚫 Ook dit weekend is de Willibrorduslaan afgesloten.
Komend weekend worden er nog eens 3 boorbuizen de boring ingetrokken. Afgelopen dagen zijn deze werkzaamheden goed voorbereid om het zo snel en soepel mogelijk te laten verlopen. Tijdens de vorige w…
Read moreHoe was uw weekend?
Wij hebben ervan genoten! Afgelopen weekend werden 7 boorbuizen de eerste boring in getrokken. De Willibrorduslaan werd hiervoor afgesloten. Het intrekken van de boorbuzien kent veel risico's maar verliep letterlijk en figuurlijk op rolletjes. Op zaterda…

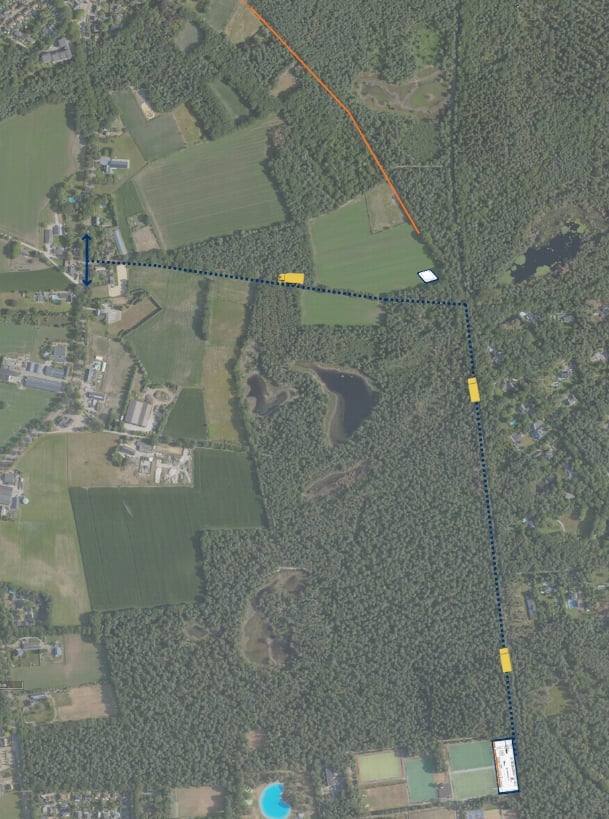

Read more🚧In het weekend van 10-11-12 april en het weekend van 24-25-26 april is de Willibrorduslaan afgesloten ter hoogte van Het huis van Waalre. (Zie afbeelding.) Fietsers volgen de gele omleiding en fietsen zo’n 3 minuten om. Auto's die van Waalre naar Aalst of omgekeerd rijden, wo…
Read moreNa maanden van voorbereidend werk werd deze week de eerste boring onder het fietspad ingezet👏

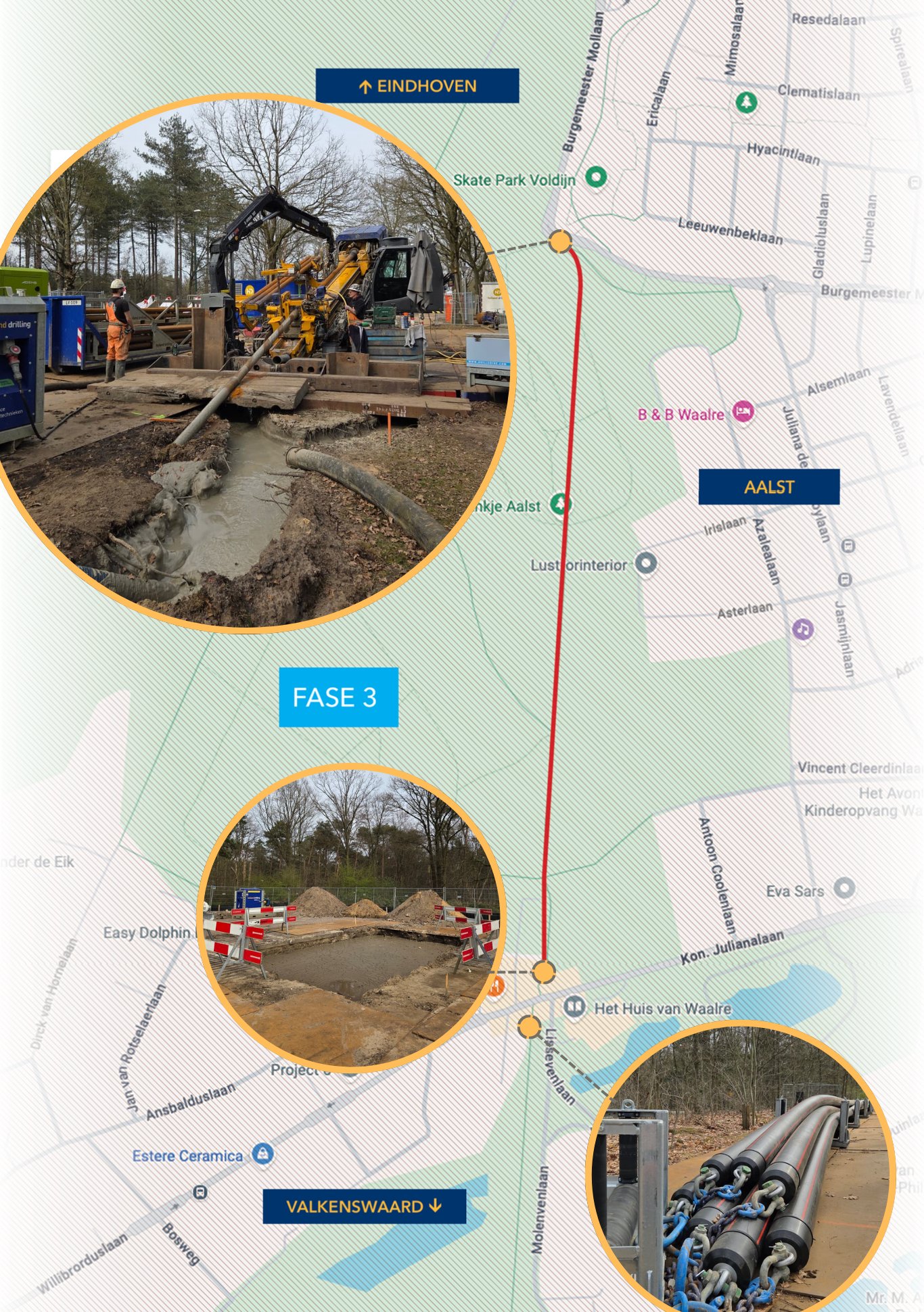

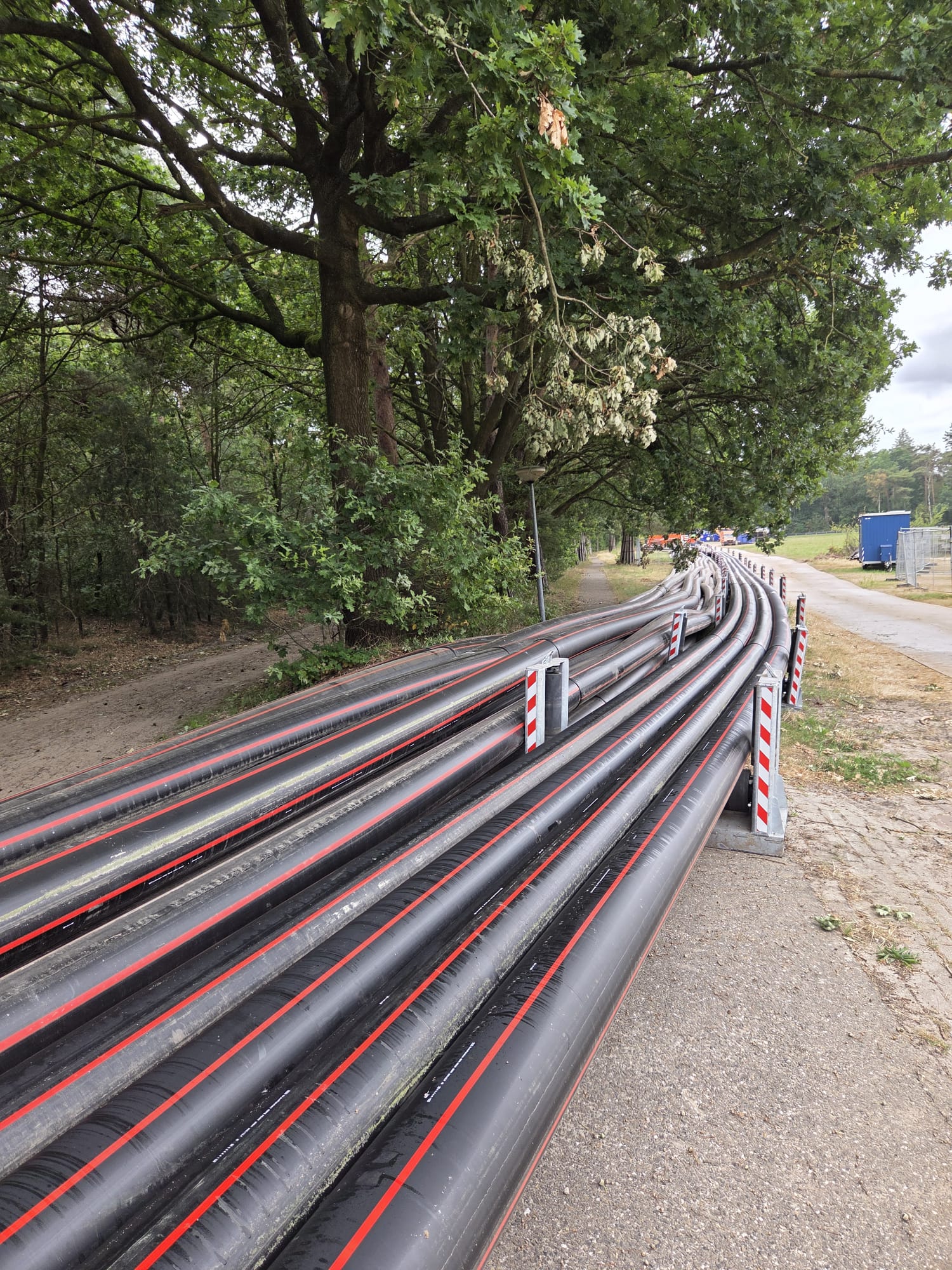

De nieuwe stroomkabels tussen Waalre en Valkenswaard worden aangelegd met een gestuurde boring. Deze wordt gemaakt vanaf de Burgemeester Mollaan (bovenste afbeelding). De boring …
Read moreEen kijkje op het werk 👀

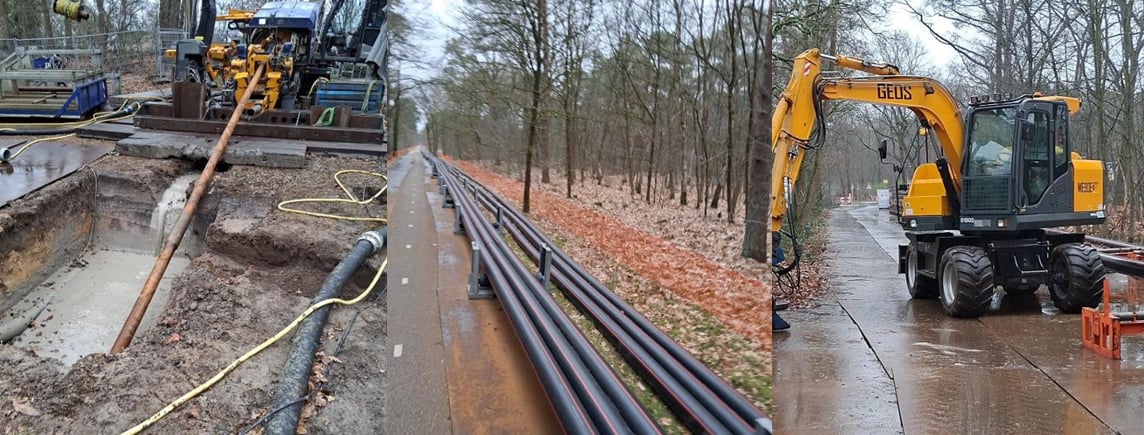

De werkzaamheden zijn in volle gang. Vorige week zijn er boorbuizen gelast langs de Dirck van Hornelaan. Deze worden uiterlijk vrijdag de boring ingetrokken. Met een elektrische kraan werden ook boorbuizen naar De Oude Spoorbaan gebracht. Ook dez…
Read more📆Planning
Tot nu toe loopt de planning zoals verwacht. Deze week starten we met boren van de Burgemeester Mollaan - Dirck van Hornelaan.
Naar verwachting zien de komende maanden er als volgt uit:

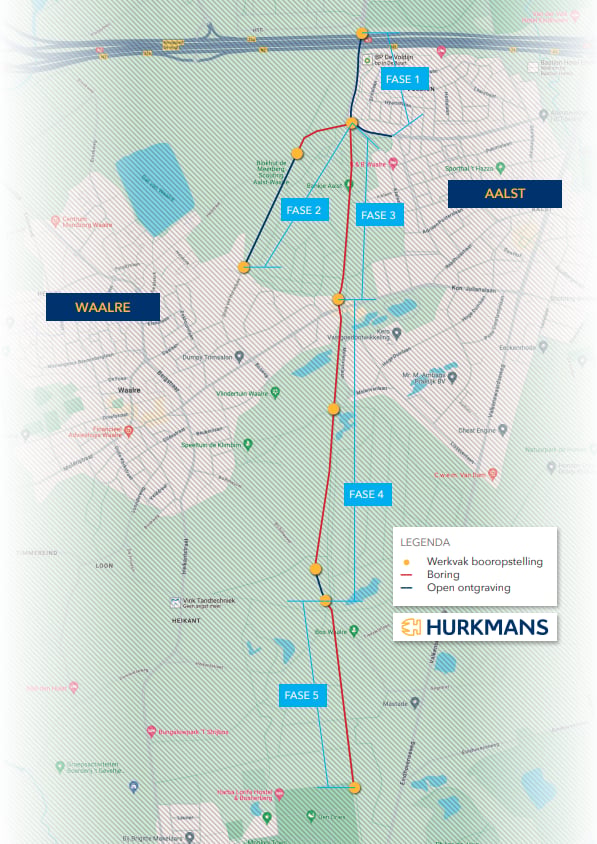

Fase 2 I In uitvoering - einde apr…
Read more🎉Start werkzaamheden Dirck van Hornelaan
Vandaag is de lasploeg van Holland Drilling begonnen met werkzaamheden aan de Dirck van Hornelaan. De mantelbuizen zijn geleverd en neergelegd in het zandpad. Deze week worden de mantelbuizen aan elkaar gelast, zodat …
Read moreDe vennen en bospoelen langs de Oude Spoorbaan zijn geschikt voor de winterrust en voortplanting van verschillende amfibiesoorten. Om hun leefgebied niet te verstoren plaatsen we deze week amfibieschermen. Deze vormen een fysieke barrière die voorkomt dat dieren in ons werkvak terecht komen. De s…
Read moreEven voorstellen:
We pakken het werk in de Burgemeester Mollaan weer op. Onderaannemer Holland Drilling maakt zich klaar voor de eerste boringen.
Holland Drilling is dé expert in het maken van boringe…
Read moreVoorbereidingen op de Oude Spoorbaan
De nieuwe stroomkabels leggen we aan door middel van boringen. Tijdens het boren liggen de boorbuizen op het fietspad. Hier worden ze gelast en de boring ingetrokken. Daarvoor is ruimte nodig; we verwijderen tijdelijk de lan…
Read moreFietspad De Oude Spoorbaan is afgesloten.
Excuses voor het ongemak!
We gaan ons best doen de werkzaamheden zo snel mogelijk uit te voeren zodat het fietspad niet langer dan nodig gesloten blijft.
Benieuwd wat er dit jaar op en onder De …
Read moreFietspad De Oude Spoorbaan afgesloten per 23 januari
Op 23 januari beginnen de werkzaamheden nabij het fietspad Oude Spoorbaan. Het fietspad wordt afgesloten tussen Valkenswaard en Waalre (en blijft open tussen Waalre en Eindhoven). De afsluiting duurt naar ver…
Read more"Waarom moet het fietspad een jaar dicht? Het aanleggen van nieuwe stroomkabels hoeft toch niet zo lang te duren?"
Een terechte vraag die vaak wordt gesteld. Onder het vier kilometer lange fietspad leggen we acht(!) kabelbundels aan. Dit doen we met ee…
Read moreHeeft u een vraag over het project, laat het ons weten. Binnen twee werkdagen kunt u een reactie van ons verwachten.
Enexis netbeheer gaat met nieuwe stroomkabels het elektriciteitsnetwerk tussen Waalre en Valkenswaard verbeteren. Zo wordt het middenspanningsnet sterker en blijft de elektriciteitslevering betrouwbaar en veilig. Aannemersbedrijf Hurkmans voert in opdracht van Enexis de werkzaamheden uit.
Waarom is dit nodig?
Door de energietransitie wordt het stroomnet steeds meer belast. Om stroomstoringen en -uitval in de toekomst te voorkomen versterken we het stroomnet.
Wat gaat er gebeuren?

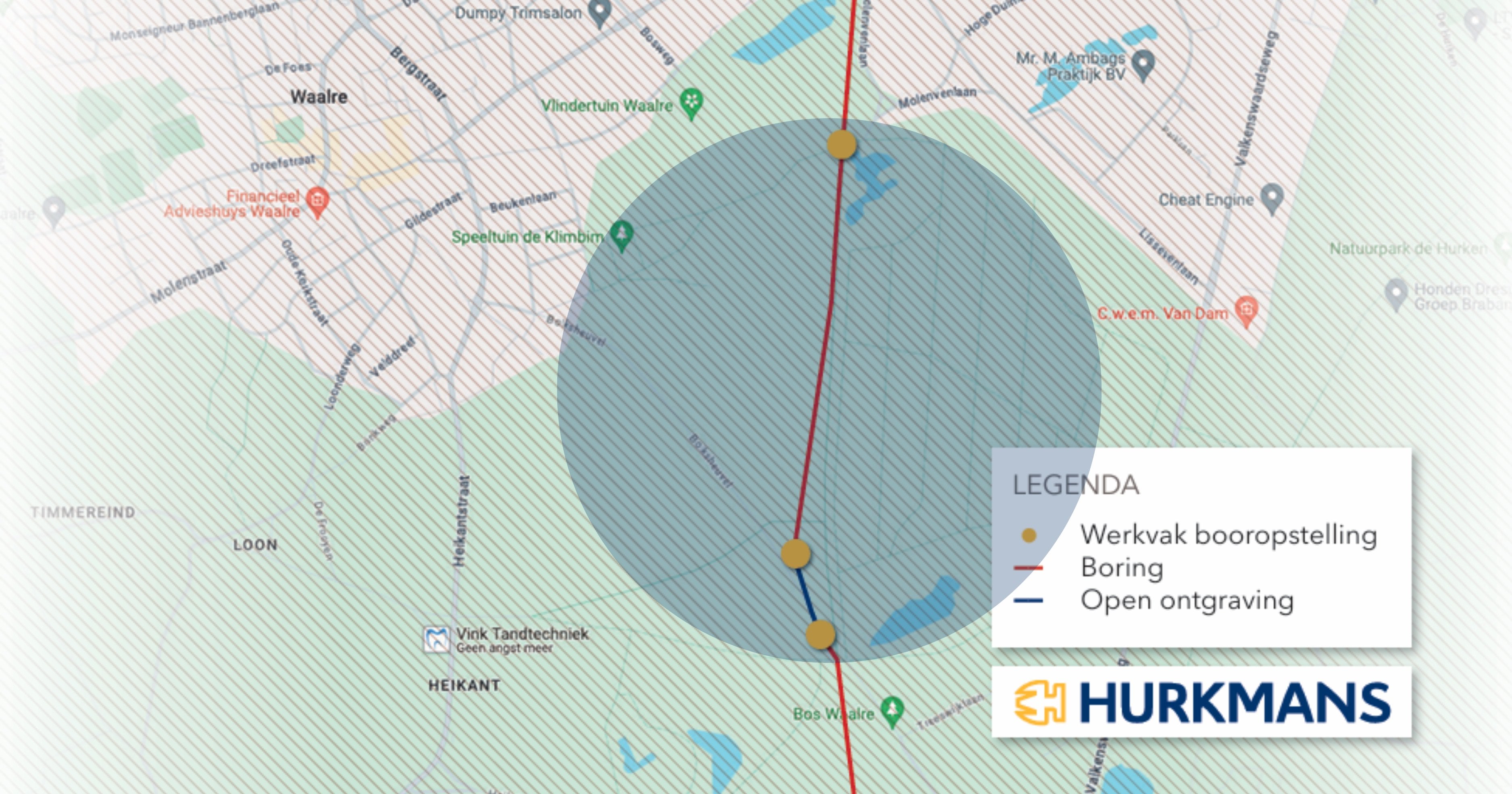

Er worden nieuwe stroomkabels aangelegd in open ontgraving en gestuurde boringen. Bij een open ontgraving wordt met een graafmachine een sleuf gegraven. De kabels worden daarin gelegd waarna de sleuf weer wordt gedicht. Bij een boring wordt niet gegraven. Onder de grond maken we met een boormachine een doorgang waar we de kabels doorheen trekken. De werkzaamheden vinden plaats tussen 07.00 en 19.00 uur.
Tijdens de werkzaamheden zijn wegafsluitingen soms nodig. Er geldt dan een omleiding. We doen ons best wegafsluitingen te beperken en de verkeersdoorstroom zo goed mogelijk te houden.
Planning
Vanaf 24 oktober starten we met de werkzaamheden van de eerste vijf fasen. Deze zijn bekend en worden na elkaar uitgevoerd. Daarna volgen meer fasen die nog nauwkeurig worden ontworpen en voorbereid. Naar verwachting zijn we in het voorjaar 2027 klaar.
Contact
Heeft u vragen of opmerkingen? Laat het ons weten via de contactknop in deze app. We helpen u graag.

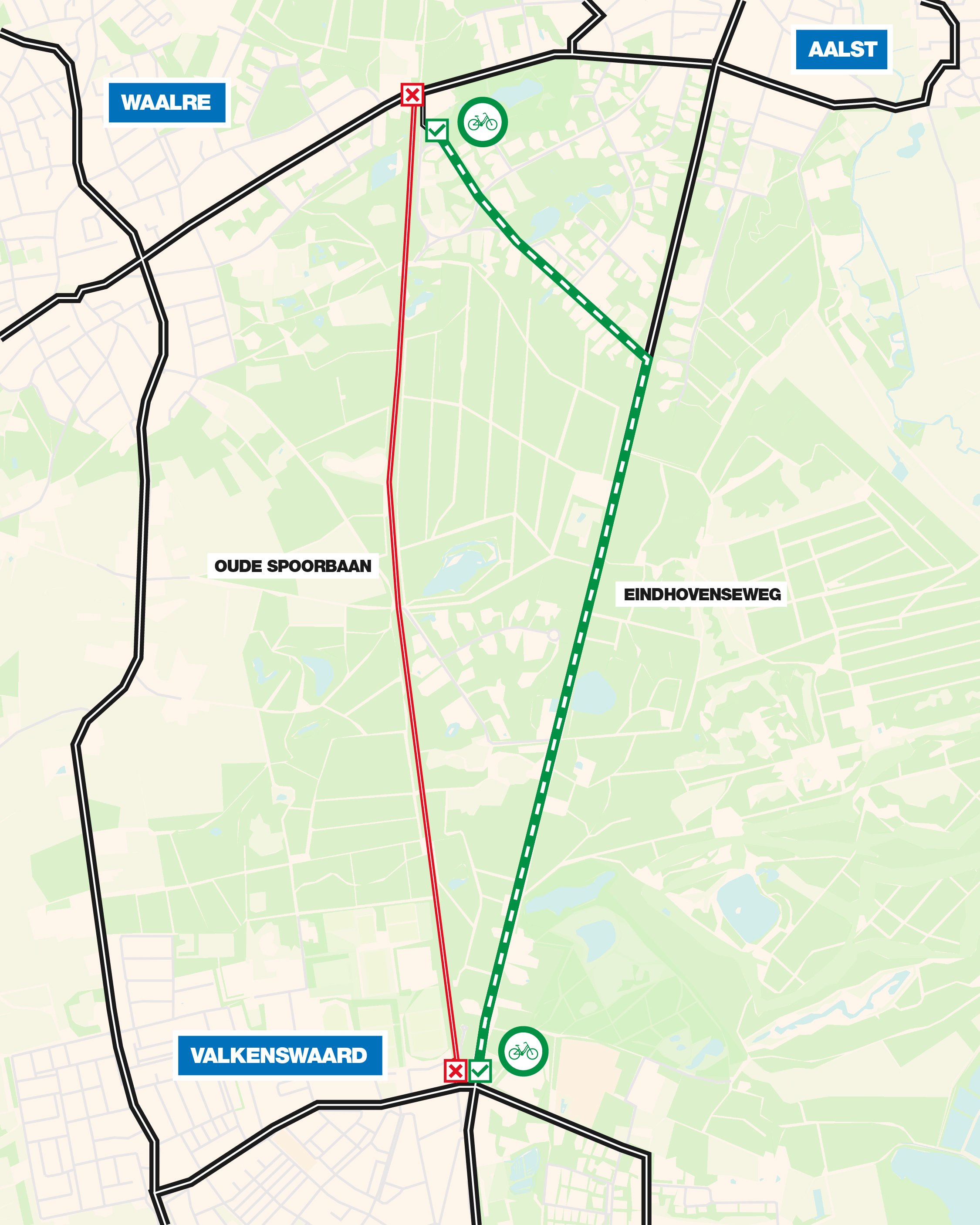

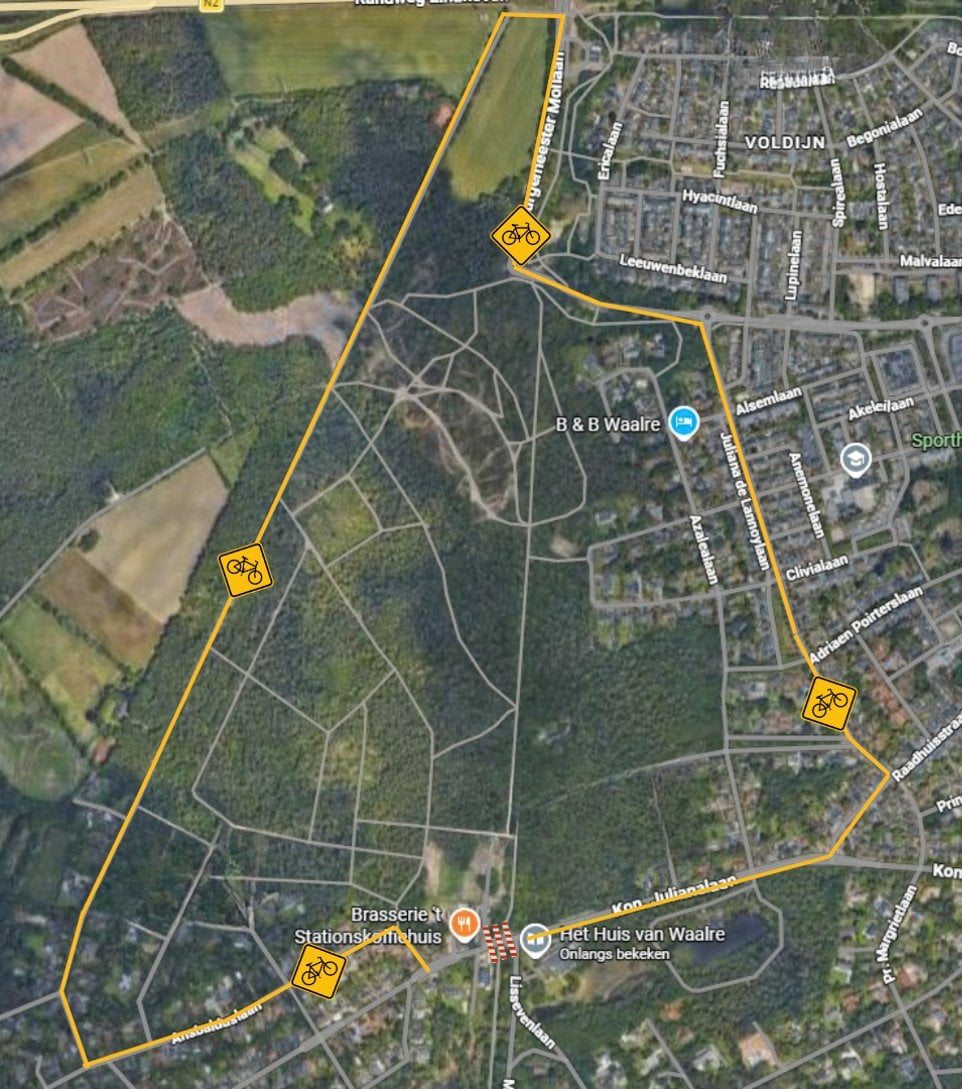

Tijdens de afsluiting van fietspad De Oude Spoorbaan, geldt deze fietsersomleiding.
