Ontwikkeling WKO-installatie
De Universiteit Leiden werkt vanaf maandag 2 maart aan een warmte-koudeopslaginstallatie in de binnenstad van Leiden, tussen de Witte Singel en de Doelengracht, en het Paterstraatje en de Arsenaalstraat. Zie de plattegrond voor …
Afgelopen maandag konden de bewoners van het Doelencomplex een ijsje komen halen in verband met de bouwhinder van het WKO-project. Een aardigheidje van universiteit en aannemer. Op de foto zie je de ijscovrouw in afwachting van de eerste bewoners. Het werd gewaardeerd, en daar zijn we natuurlijk …
Afgelopen maandag konden de bewoners van het Doelencomplex een ijsje komen halen in verband met de bouwhinder van het WKO-project. Een aardigheidje van universiteit en aannemer. Op de foto zie je de ijscovrouw in afwachting van de eerste bewoners. Het werd gewaardeerd, en daar zijn we natuurlijk …

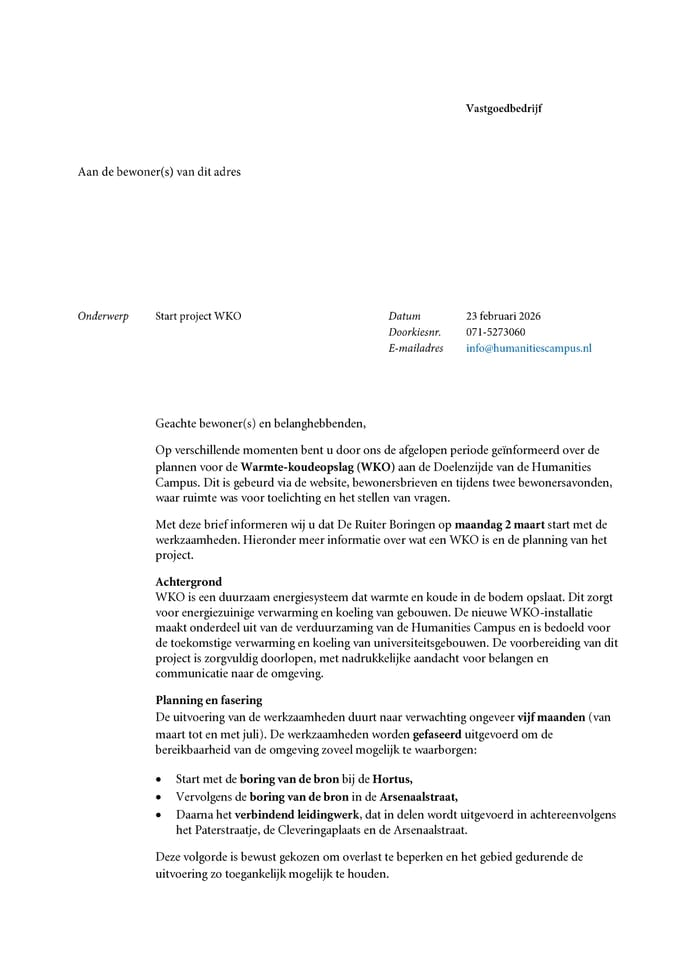

Read moreBeste bewoners en belangstellenden,

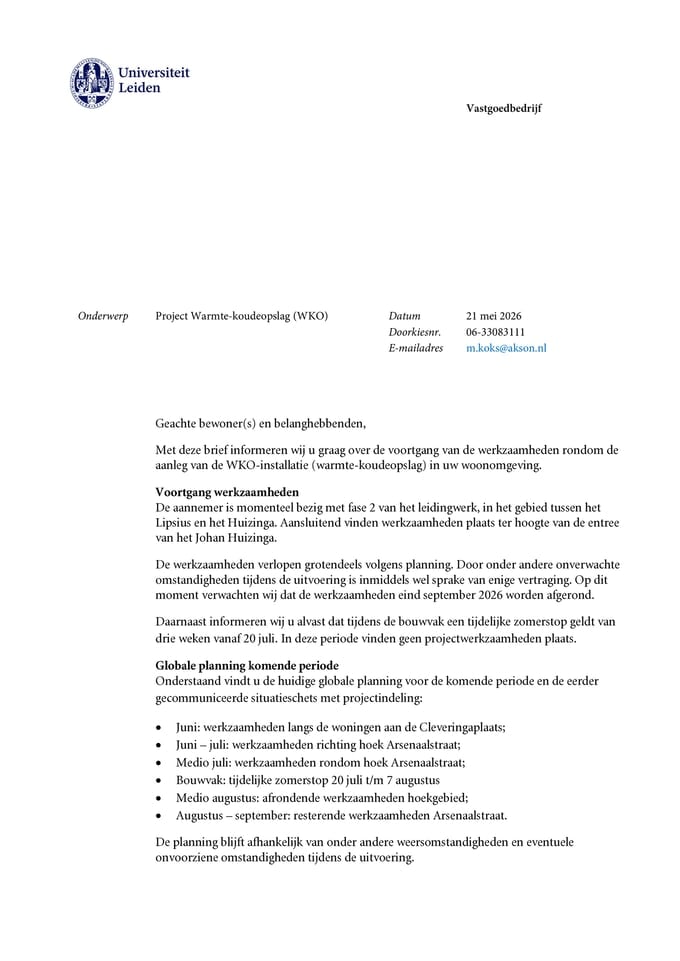

In de bijlage leest u over de meest recente ontwikkelingen rondom het WKO-project op het doelenterrein, inclusief de planning en aanvullende informatie.
Met vriendelijke groet,…

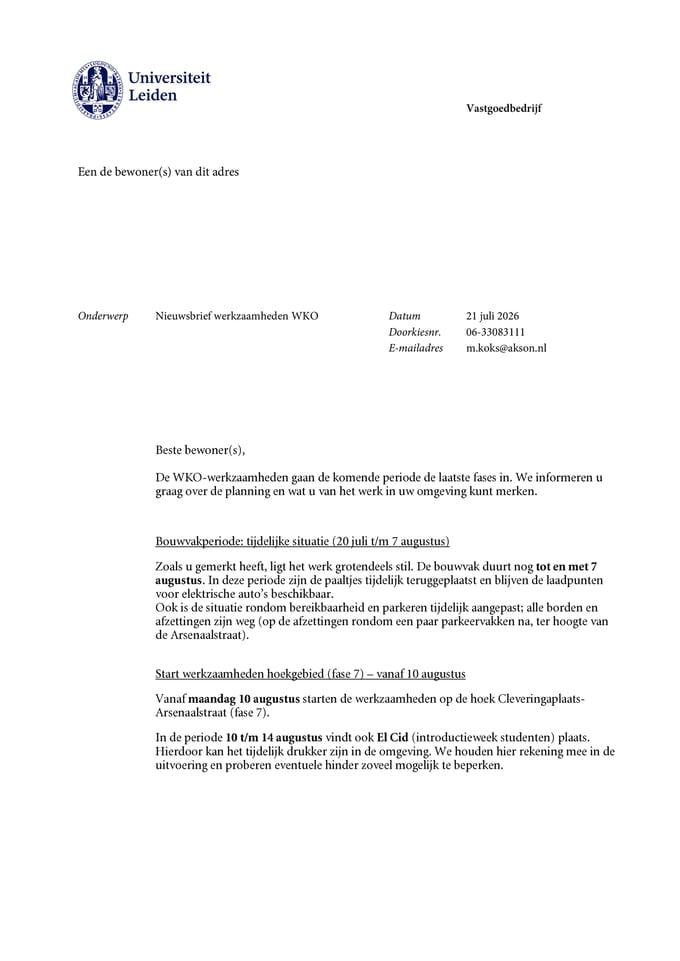

Read more7 en 8 april – Afwerking van de bron in de Hortus. Als omwonende zult u in deze periode wat andersoortige wagens zien rijden, onder andere een kraan die nodig is voor die afwerking. Dan kan de gron…
Read moreVanaf maandag 16 maart wordt de ondergrondse container in de Arsenaalstraat tijdelijk verwijderd. Ter vervanging wordt er een tijdelijke bovengrondse container geplaatst. Deze container komt in de buurt…
Read more**Bouwverkeer vanaf 2 maart**
Welkom bij dit project in de BouwApp!
👉Vanaf maandag 2 maart rijdt er bouwverkeer via de Reuvensplaats, Cleveringaplaats, Arsenaalstraat en Sebastiaansdoelenr. Er zal steeds een verkeerswachter meelopen.…
Read moreOntwikkeling WKO-installatie

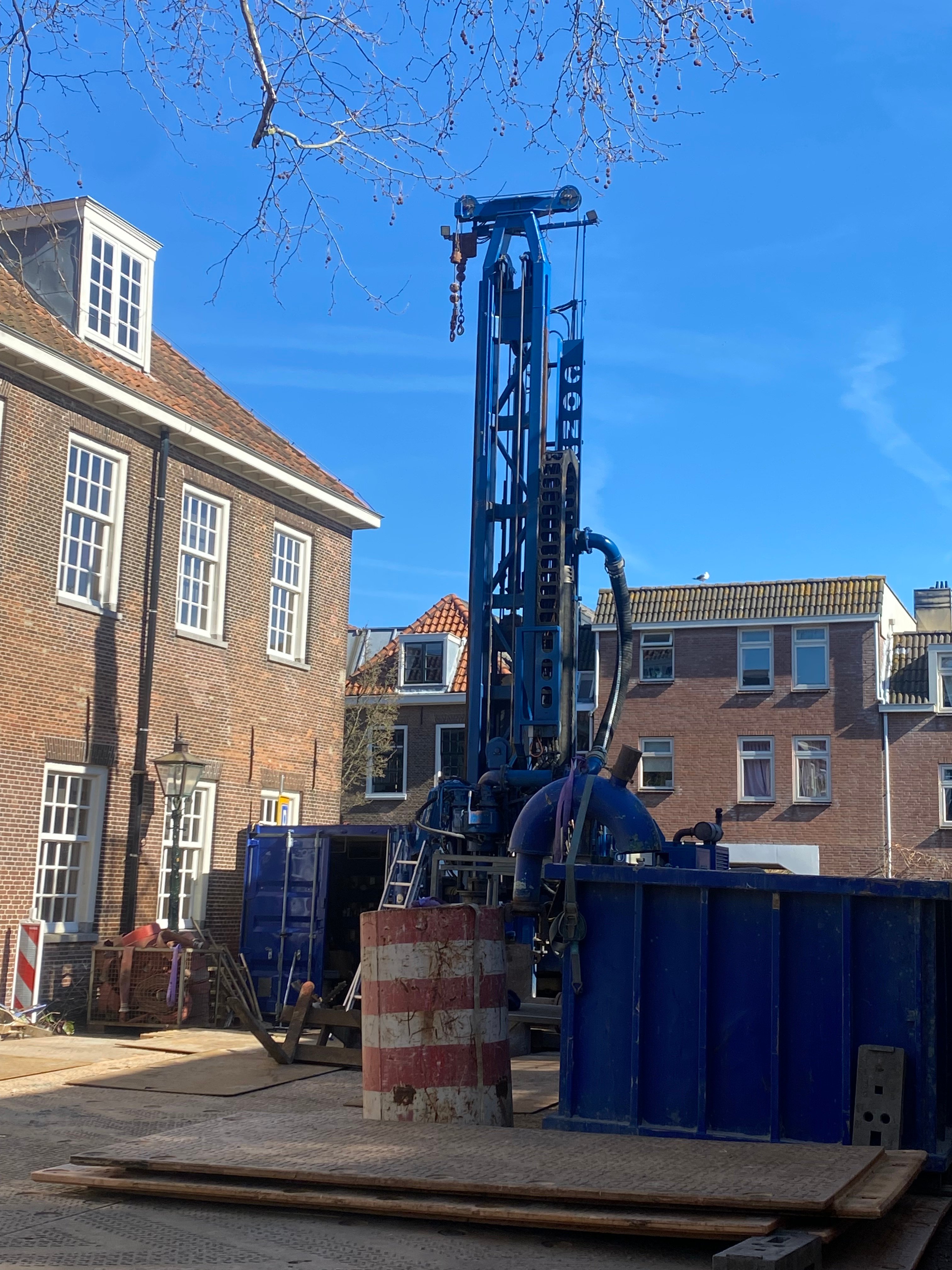

De Universiteit Leiden werkt vanaf maandag 2 maart aan een warmte-koudeopslaginstallatie in de binnenstad van Leiden, tussen de Witte Singel en de Doelengracht, en het Paterstraatje en de Arsenaalstraat. Zie de plattegrond voor de precieze locatie. We starten bij de Hortus botanicus met het boren van de warme bron, daarna volgt de boring van de koude bron bij het Arsenaal. Vervolgens is het leidingwerk aan de beurt vanaf het Paterstraatje tot de bron in de Arsenaalstraat om de twee diep gelegen bronnen met elkaar te verbinden.
Hinder

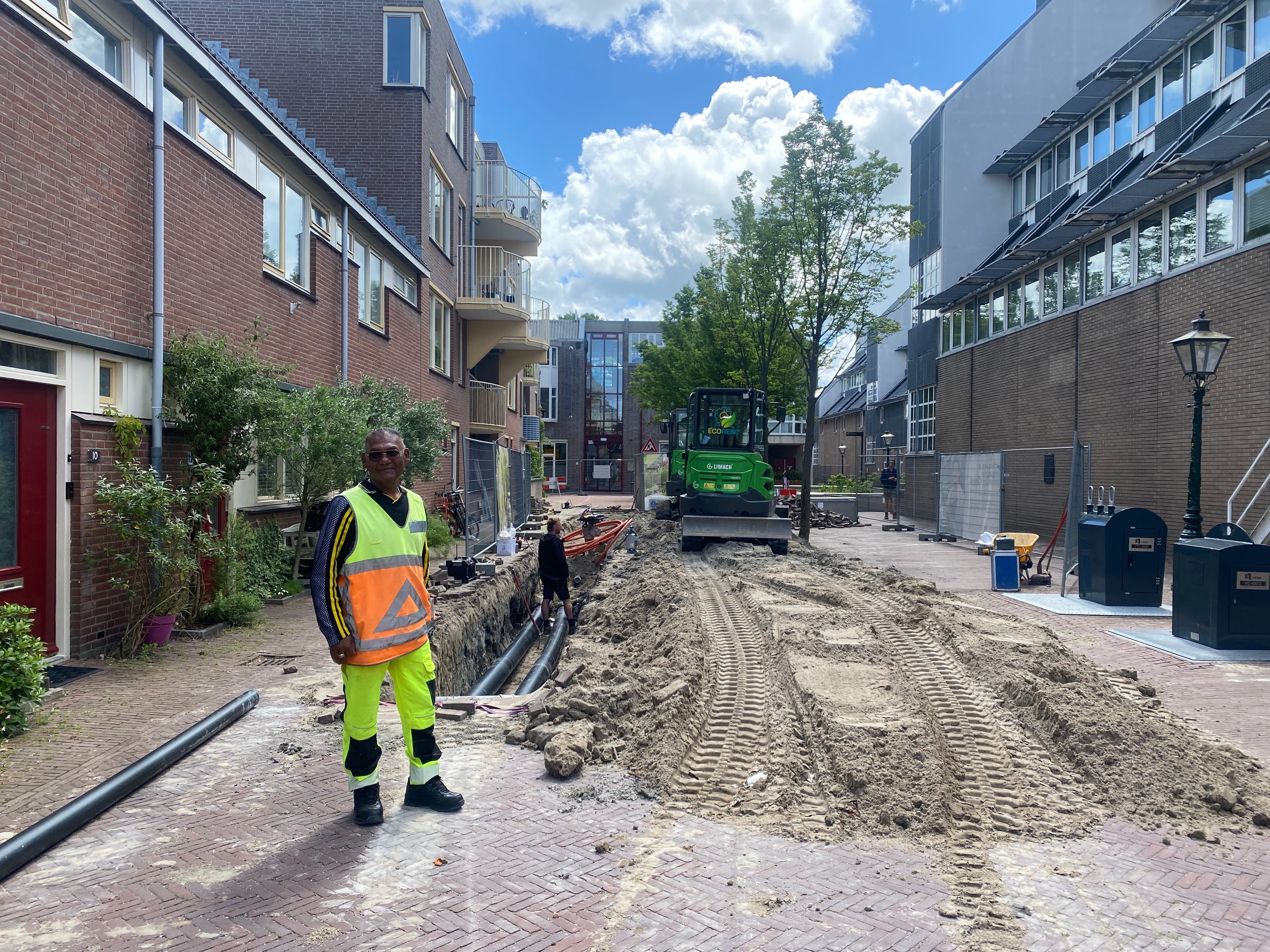

Omwonenden, studenten en medewerkers gaan hinder ondervinden van de werkzaamheden. Dit is helaas niet te voorkomen. De Ruiter Boringen en de Universiteit Leiden willen de omgeving en alle belangstellenden zo goed mogelijk informeren over wat er wanneer gebeurt. En waar mogelijk doen wij ons best om de overlast te beperken. Abonneert u zich op deze projectpagina in de BouwApp? Dan blijft u goed op de hoogte van alle ontwikkelingen.
Planning
Het werk start op 2 maart 2026 en duurt naar verwachting tot medio derde kwartaal van dit jaar.
Projectwebsite
Neem ook eens een kijkje op www.humanitiescampus.nl
