De gemeente Kaag en Braassem wil in 2025 de weginrichting van de Watergang vernieuwen. Dit gebeurt omdat wij groot onderhoud aan de Watergang willen (en moeten) uitvoeren.
Extra informatie rondom start werkzaamheden vanaf maandag 20-07-2026

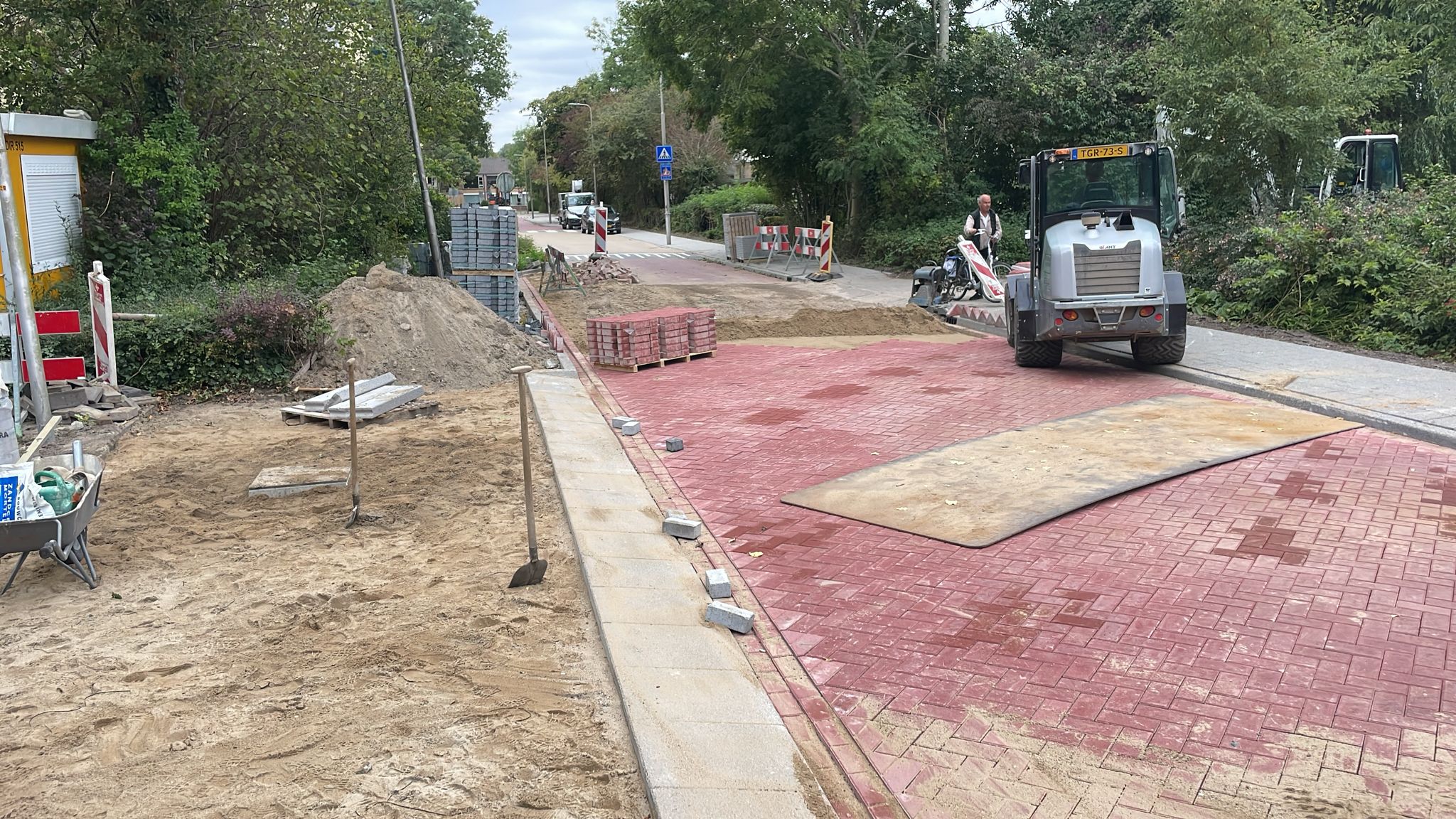

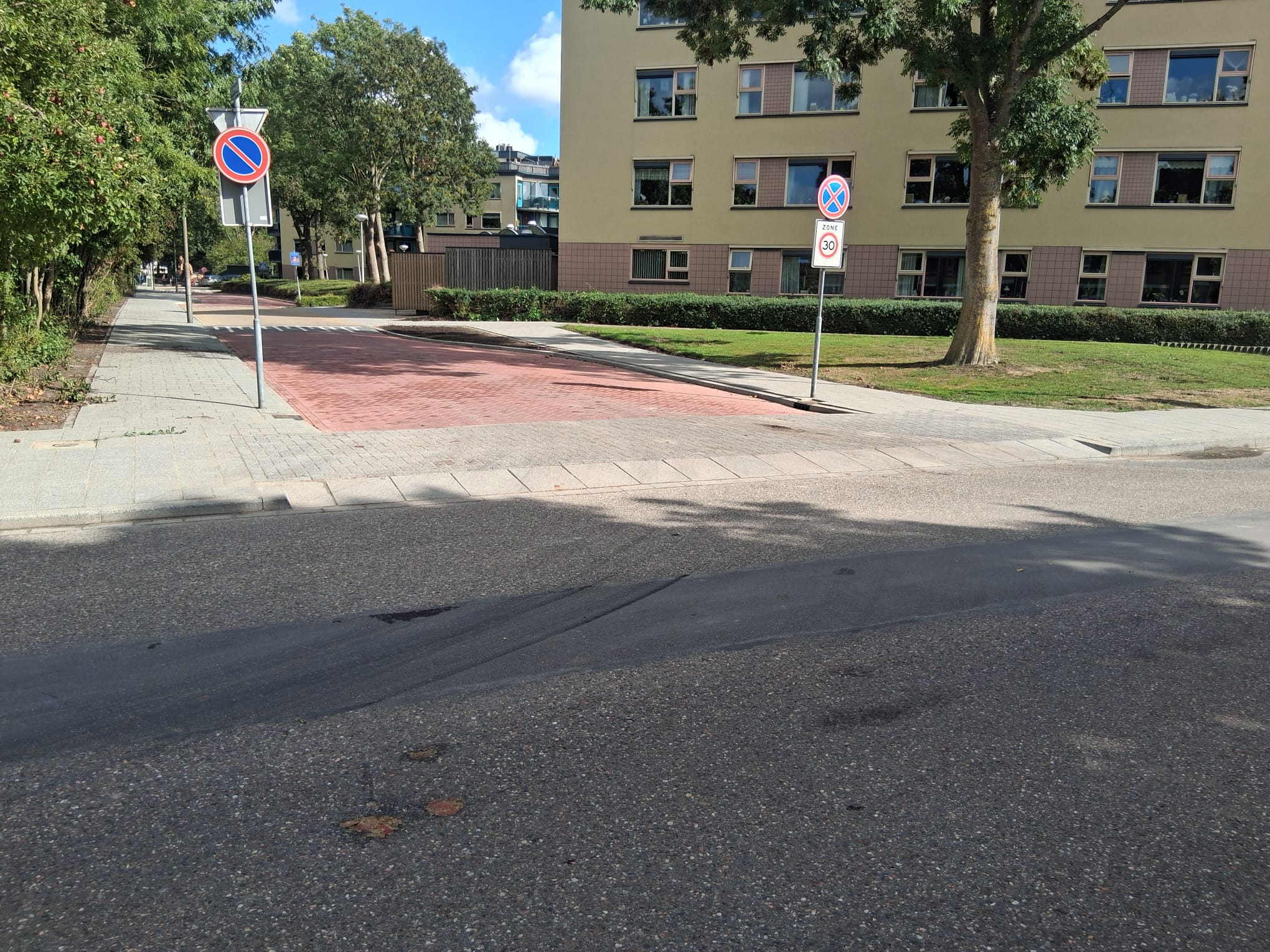

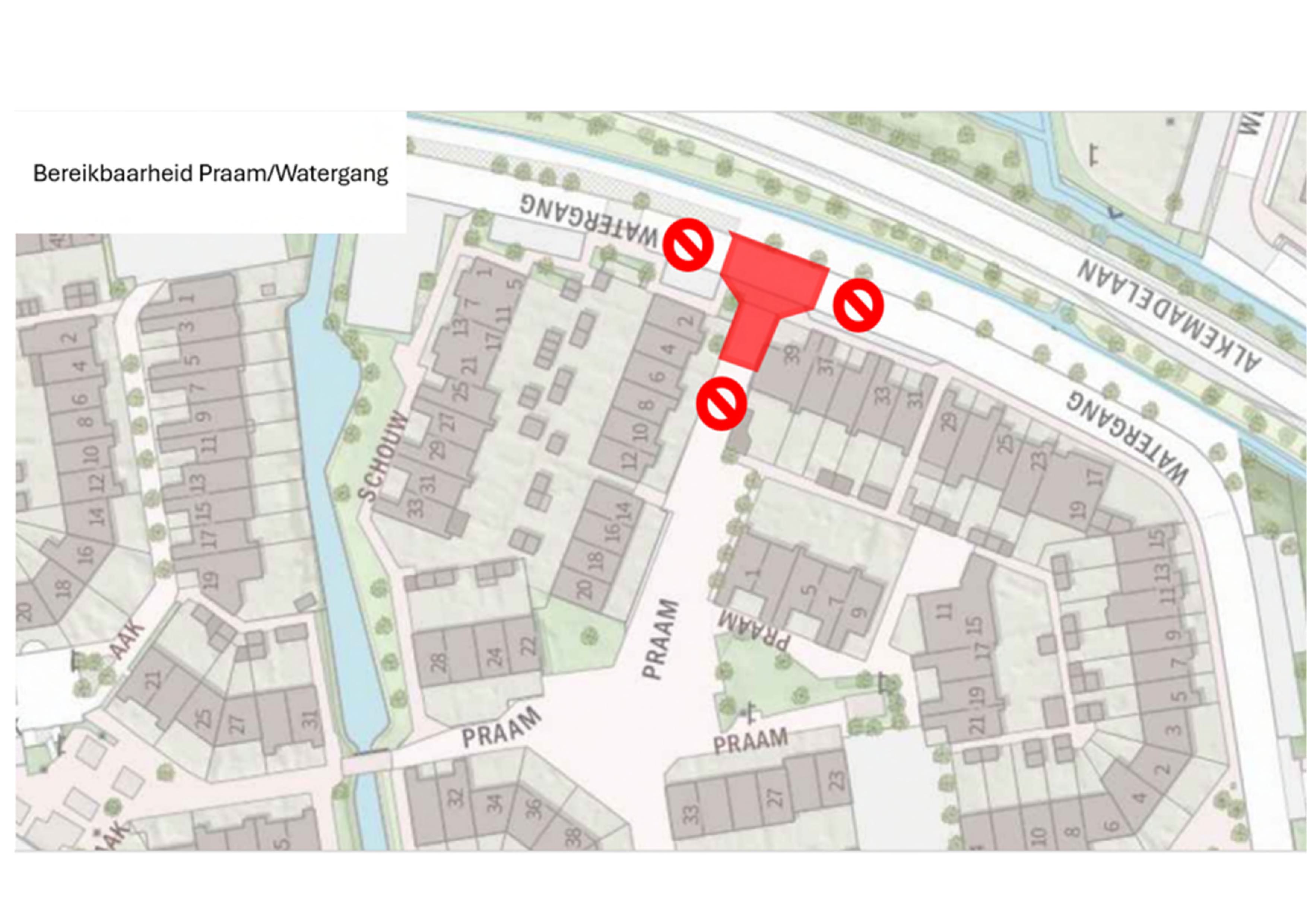

Op maandag 20 juli en dinsdag 21 juli voeren wij werkzaamheden uit aan de drempelopgangen op de kruising Watergang/Praam.
De werkzaamheden vinden beide dagen plaats v…
Extra informatie rondom start werkzaamheden vanaf maandag 20-07-2026
Op maandag 20 juli en dinsdag 21 juli voeren wij werkzaamheden uit aan de drempelopgangen op de kruising Watergang/Praam.
De werkzaamheden vinden beide dagen plaats v…
Read moreDe werkzaamheden aan de Watergang zijn tijdelijk gestaakt, omdat we niet tevreden waren over de gewenste kwaliteit van het uitgevoerde straatwerk.
Vanaf maandag 20 juli 2026 hervatten wij de werkzaamheden. We starten dan met de werkzaamheden aan de drempel op d…
Read moreAanpassing drempels Watergang – start werkzaamheden vanaf maandag 6 juli 2026
Na overleg met de gemeente hebben we doen besluiten om de drempels op de Watergang aan te passen naar 30 km/h. Deze werkzaamheden starten op maandag 6 juli 2026.
…

Read moreTussen 13 oktober en 8 december heeft er een verkeersmeting plaatsgevonden op de Watergang. Zowel de snelheid als de intensiteit van het verkeer zijn gemeten, in beide richtingen.
De meting vond plaats op dezelfde locatie als een eerdere meting in 2023, ter hoogte van Watergan…
Read moreBeste bewoners,

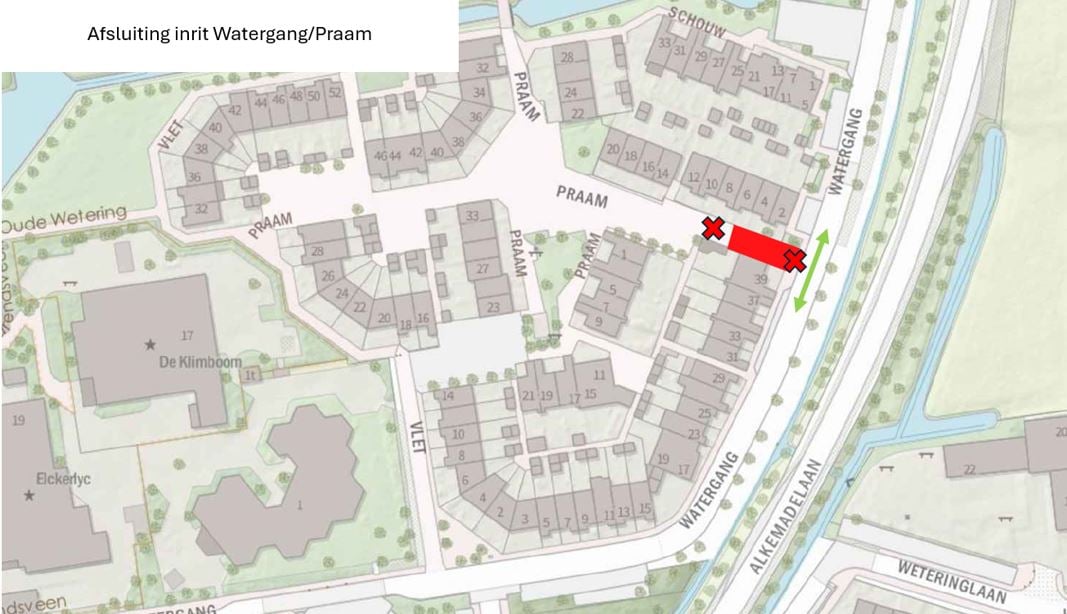

Helaas hebben wij geconstateerd dat de kolken ter hoogte van de inrit Watergang/Praam niet goed afwateren. Hierdoor blijven er plassen op straat staan.
Om dit probleem te onderzoeken en te verhelpen, zijn wij genoodzaakt op dinsdag 13 januari va…
Read moreWe zijn er weer!
Morgen starten we met het rooien van een aantal bomen aan de Watergang.
Daarnaast pakken we ook wat bestratingswerkzaamheden in het gebied op.
Het doorgaand verkeer blijft mogelijk tijdens de werkzaamheden.
Bedankt voor uw begrip.

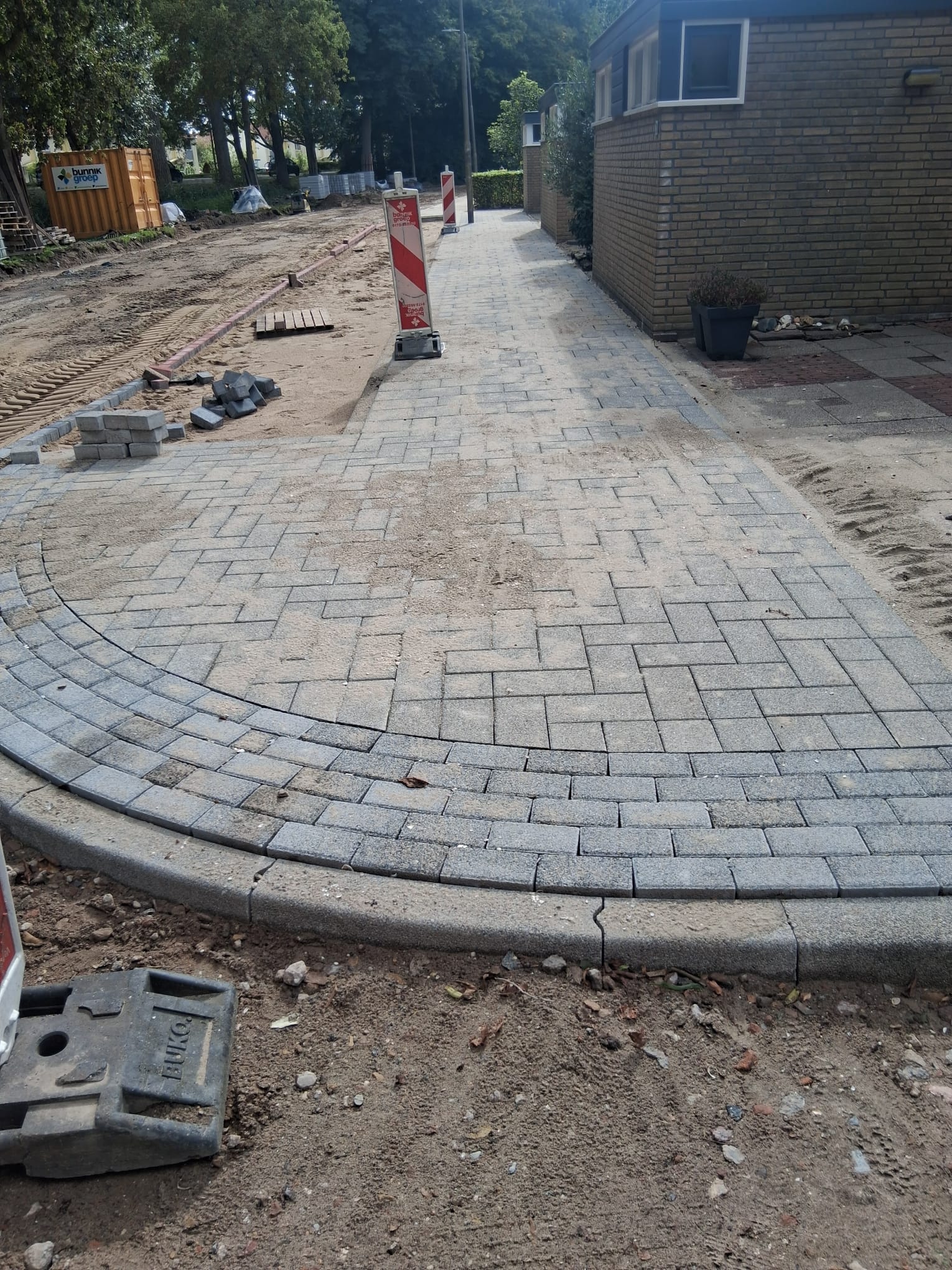

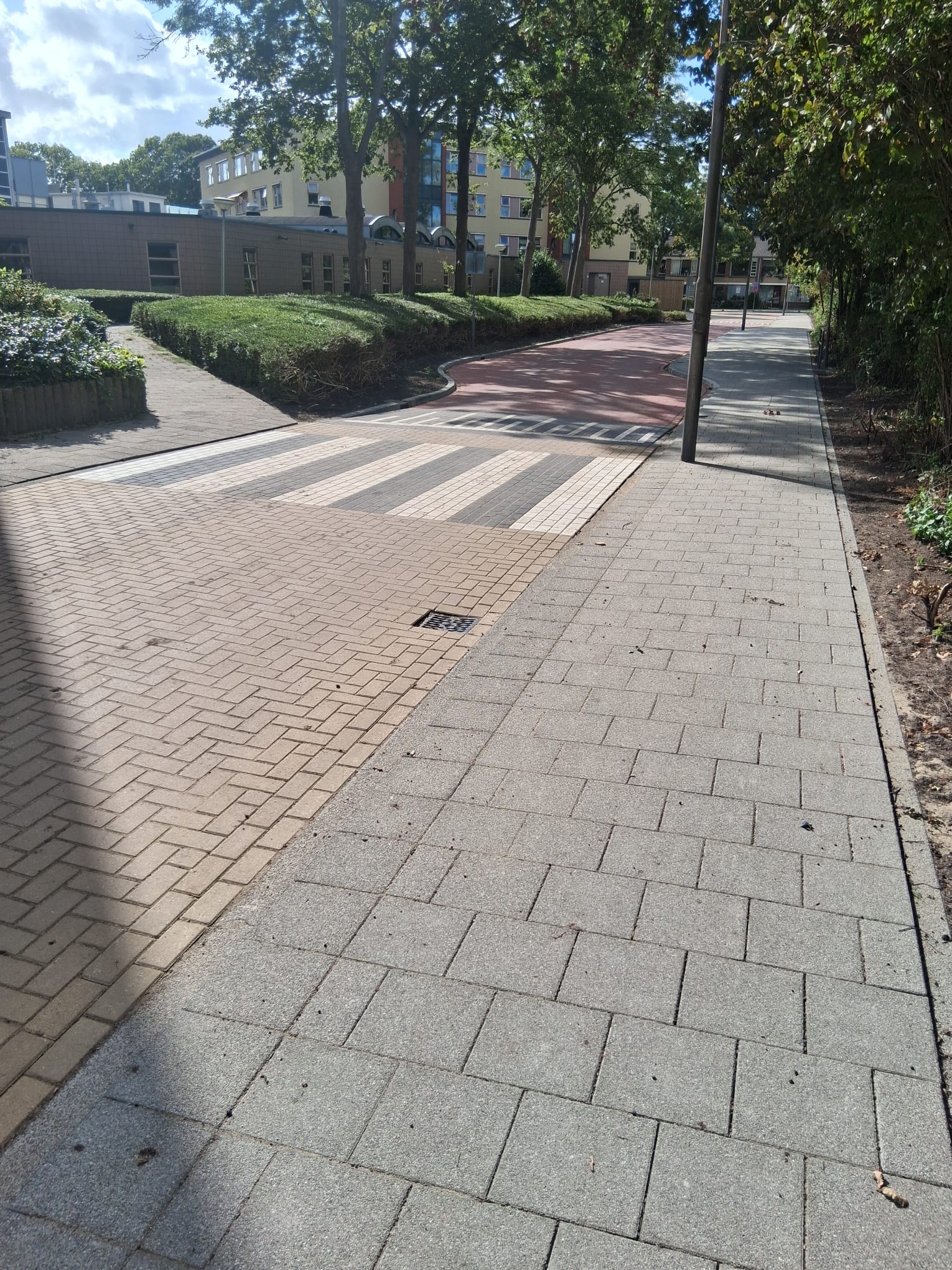

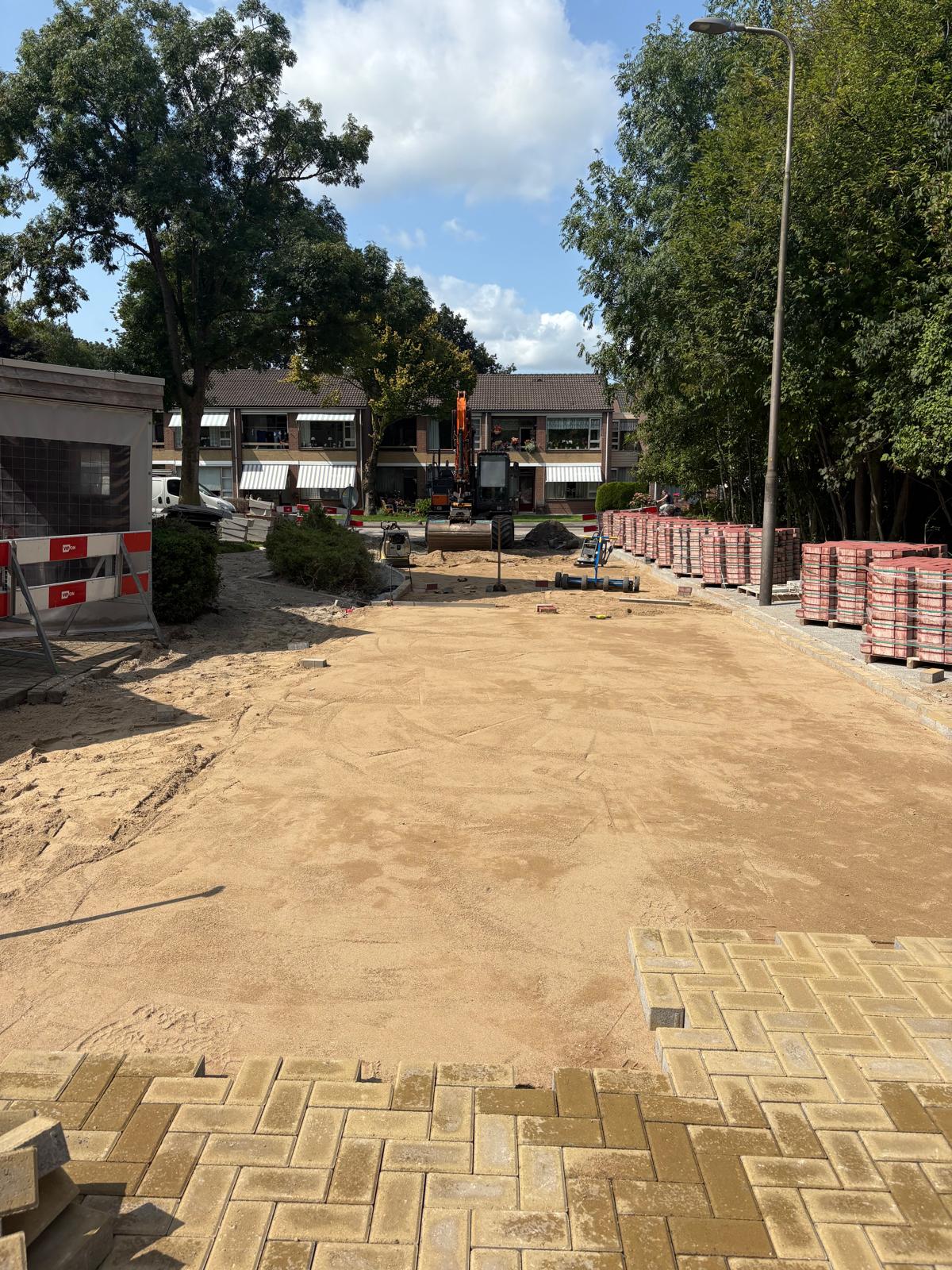

De laatste steen is gelegd – Fase 5 afgerond!
Met het leggen van de laatste steen is Fase 5 succesvol afgerond. Een mooie mijlpaal waar we trots op zijn!

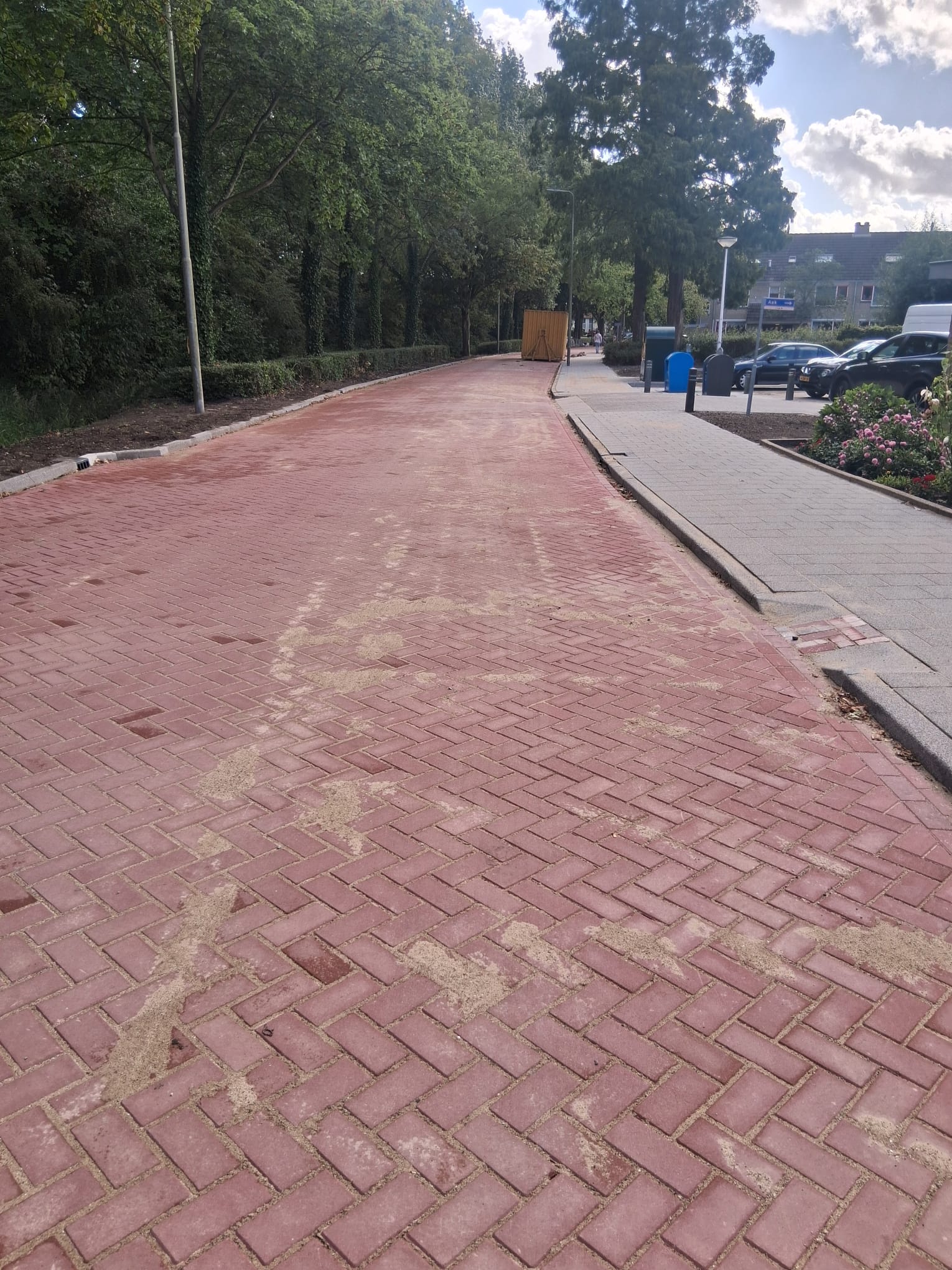

De Watergang is weer open voor al het doorgaande verkeer.
Volgende week vinden er werkzaamhede…
Read moreVoortgang werkzaamheden – fase 5
We naderen het einde van fase 5!

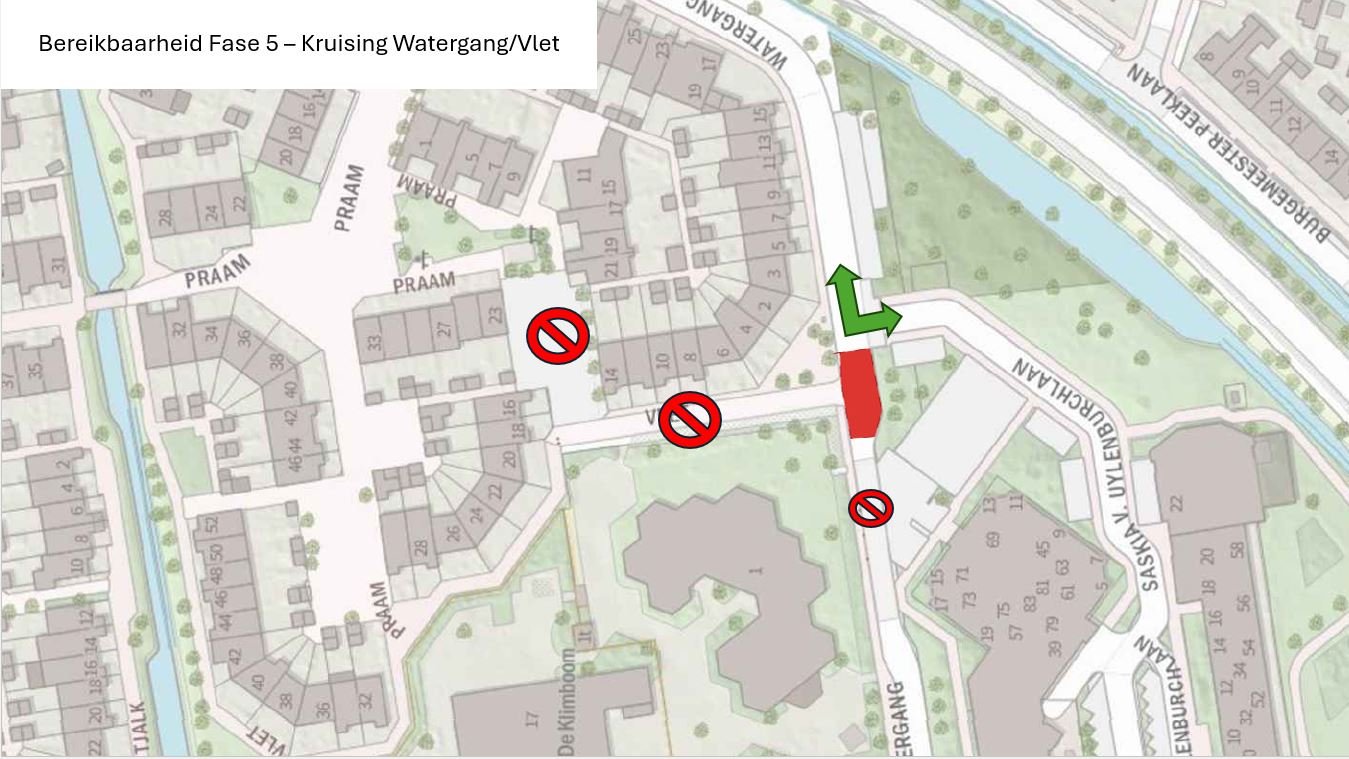

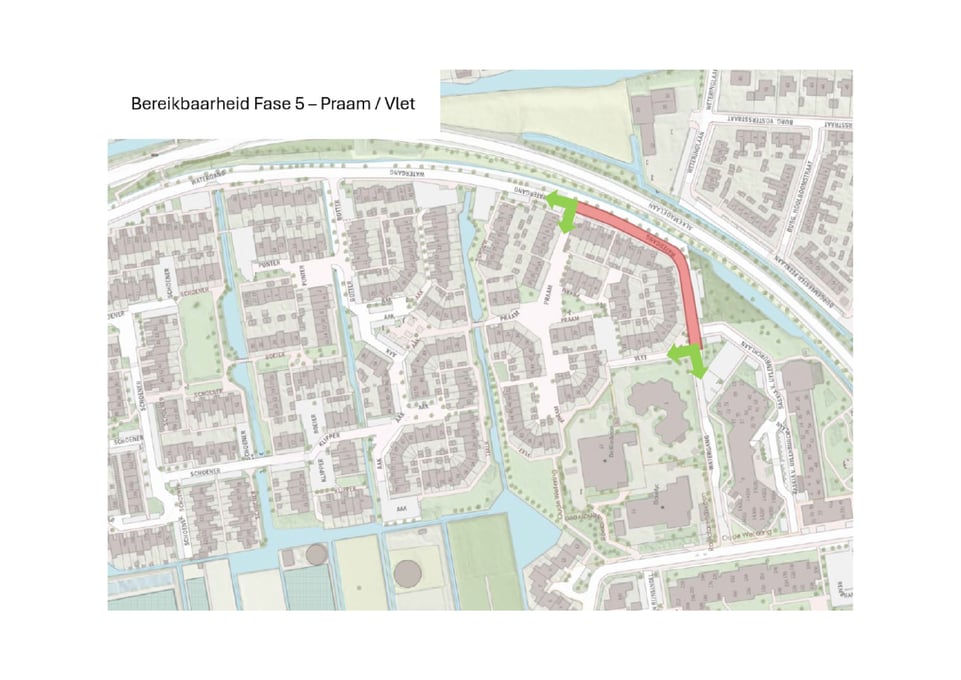

Komende woensdag 1 oktober vanaf 07:00 uur pakken we de kruising van de Watergang en de Vlet op. Dit betekent dat de kruising die dag volledig afgesloten is. Hierdoor is het achterliggende hofje …
Read moreVoortgang werkzaamheden Watergang – Fase 5
We zijn inmiddels weer een week verder in fase 5 van de werkzaamheden aan de Watergang. In deze periode zijn de bandenlijnen aan beide zijden aangebracht en is het straatwerk in de rijweg tussen Watergang 39 en 19 volt…
Read moreUpdate over de watergang
De werkzaamheden in fase 5 verlopen voorspoedig. Het trottoir langs de woningen is inmiddels aangelegd. Komende week starten we met het aanbrengen van de bandlijnen op de rijweg. Aansluitend worden de parkeervakken gerealiseerd. Tot slot sluiten we …
Read moreHet is vrijdag, dus tijd voor een nieuwe BouwApp-update van de Watergang!

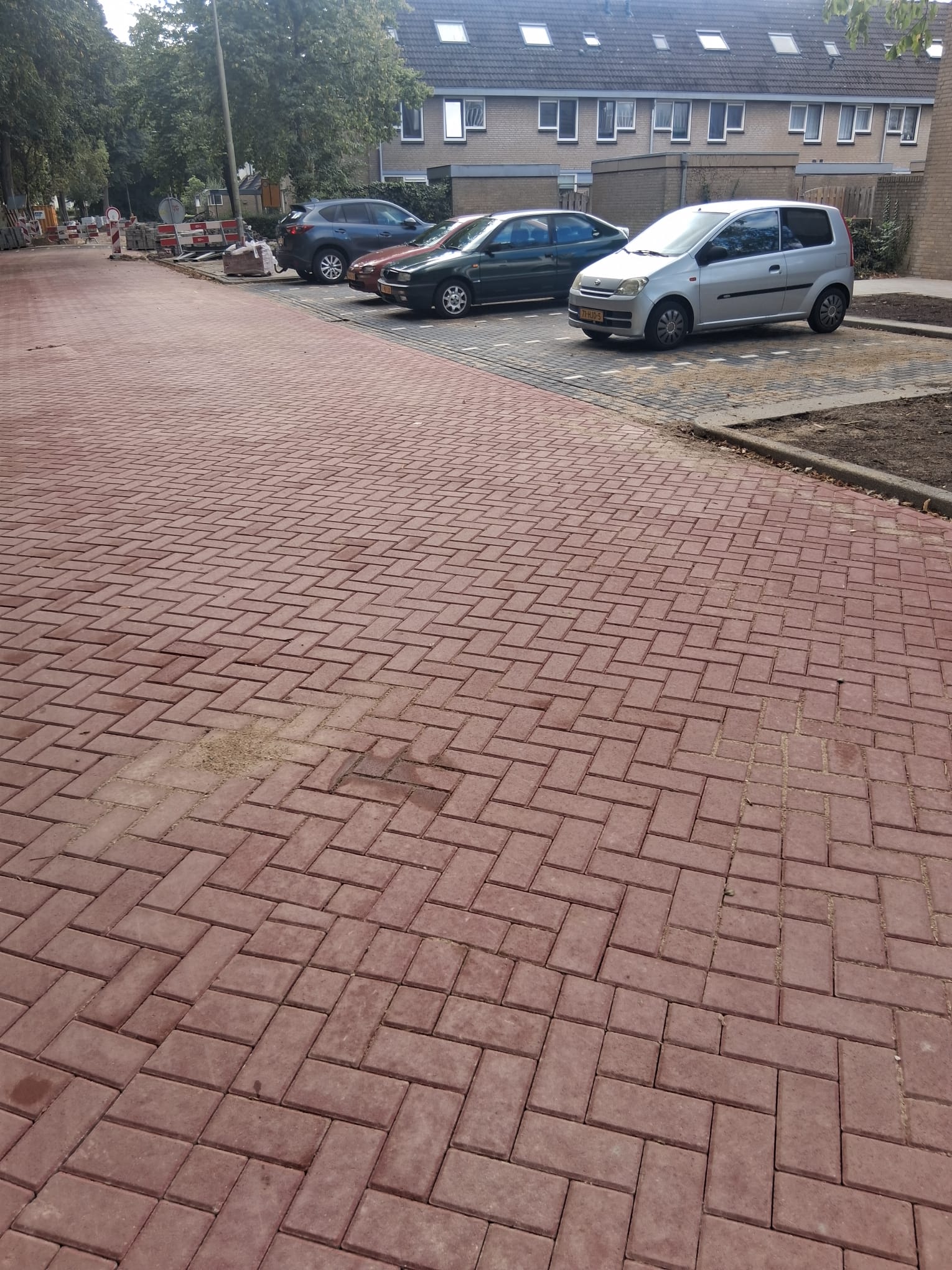

Fase 4 is inmiddels volledig opengesteld en weer beschikbaar voor doorgaand verkeer.
We zijn nu gestart met fase 5, de laatste fase van het project. Deze fase is afgesloten voor doo…
Read moreVoortgang werkzaamheden Botter-Praam (fase 4) en werkzaamheden Praam-Vlet (fase 5)
De werkzaamheden in fase 4 (Botter-Praam) verlopen heel erg goed. Daarom starten we alvast met de voorbereidingen voor de laatste fase, fase 5 (Praam-Vlet). Dit betekent d…
Read moreUpdate werkzaamheden project Watergang – Oude Wetering

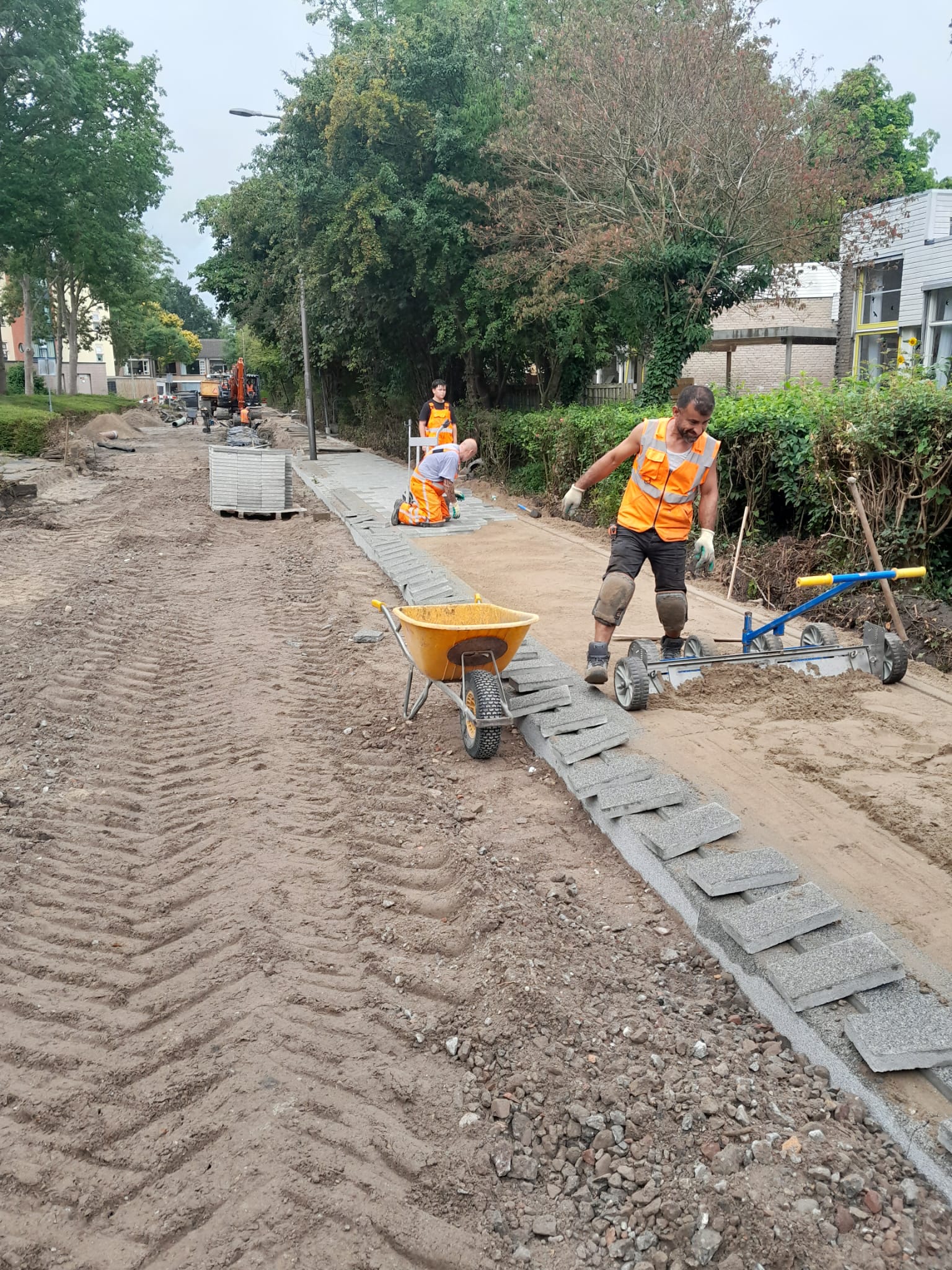

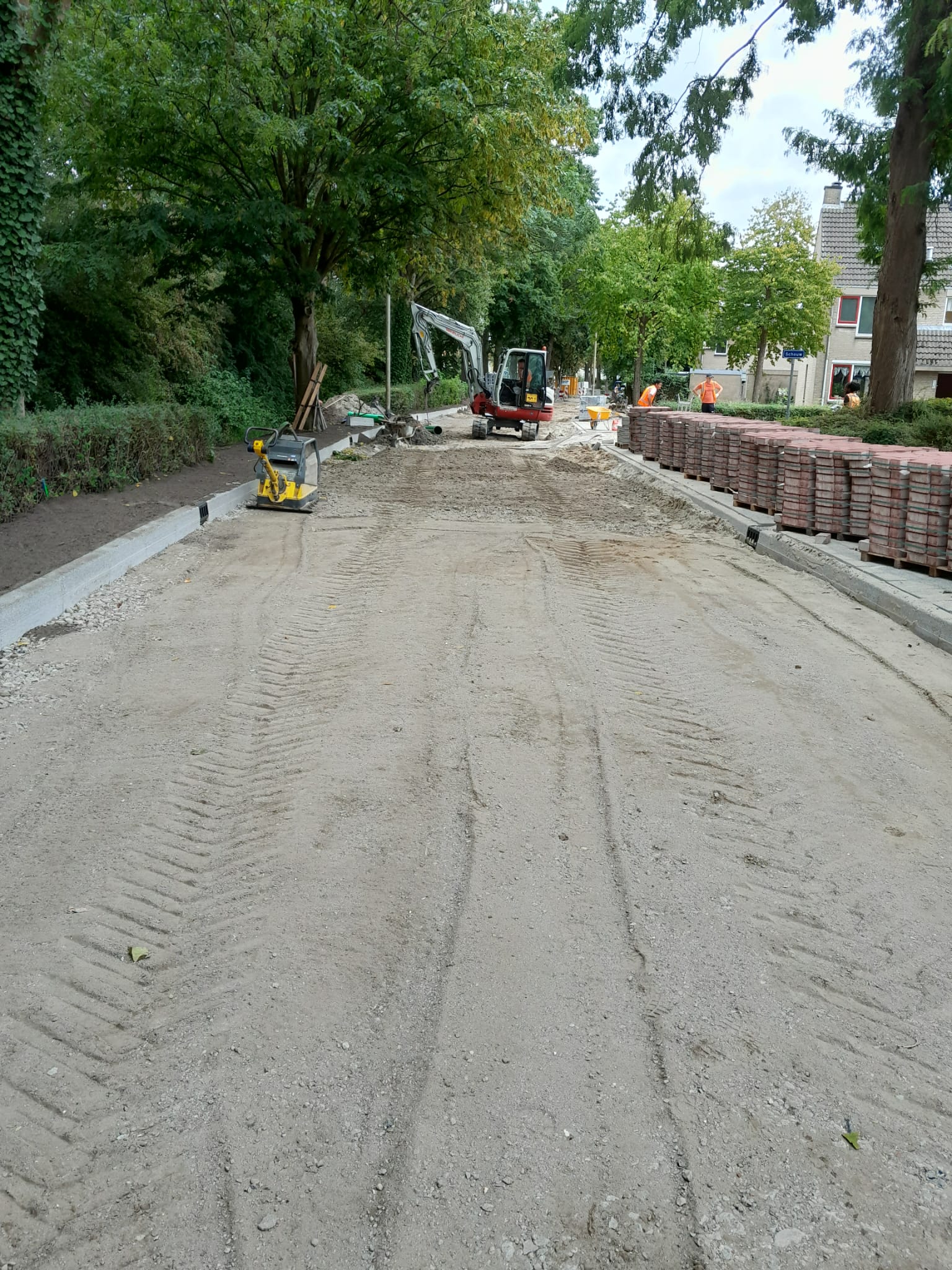

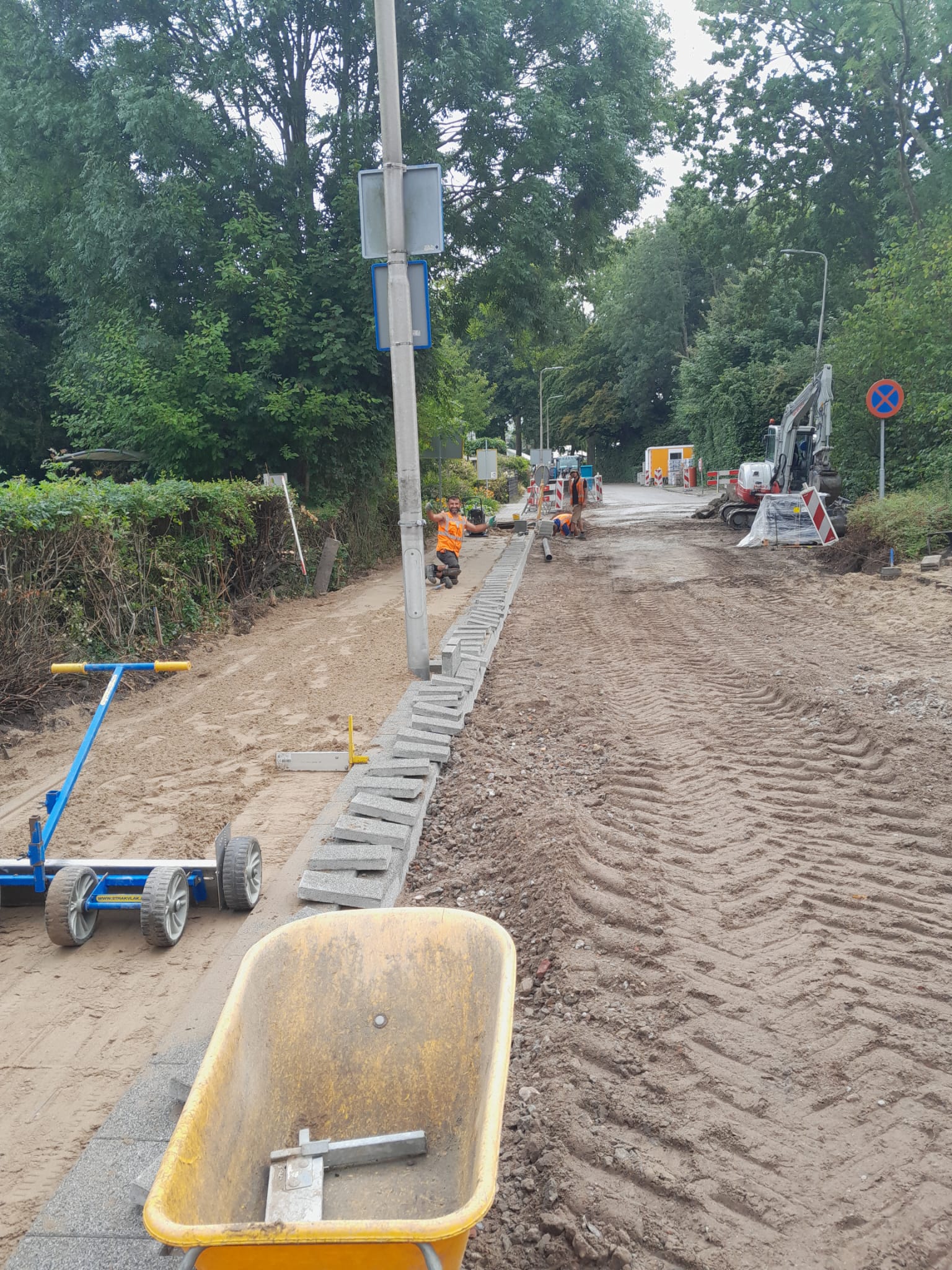

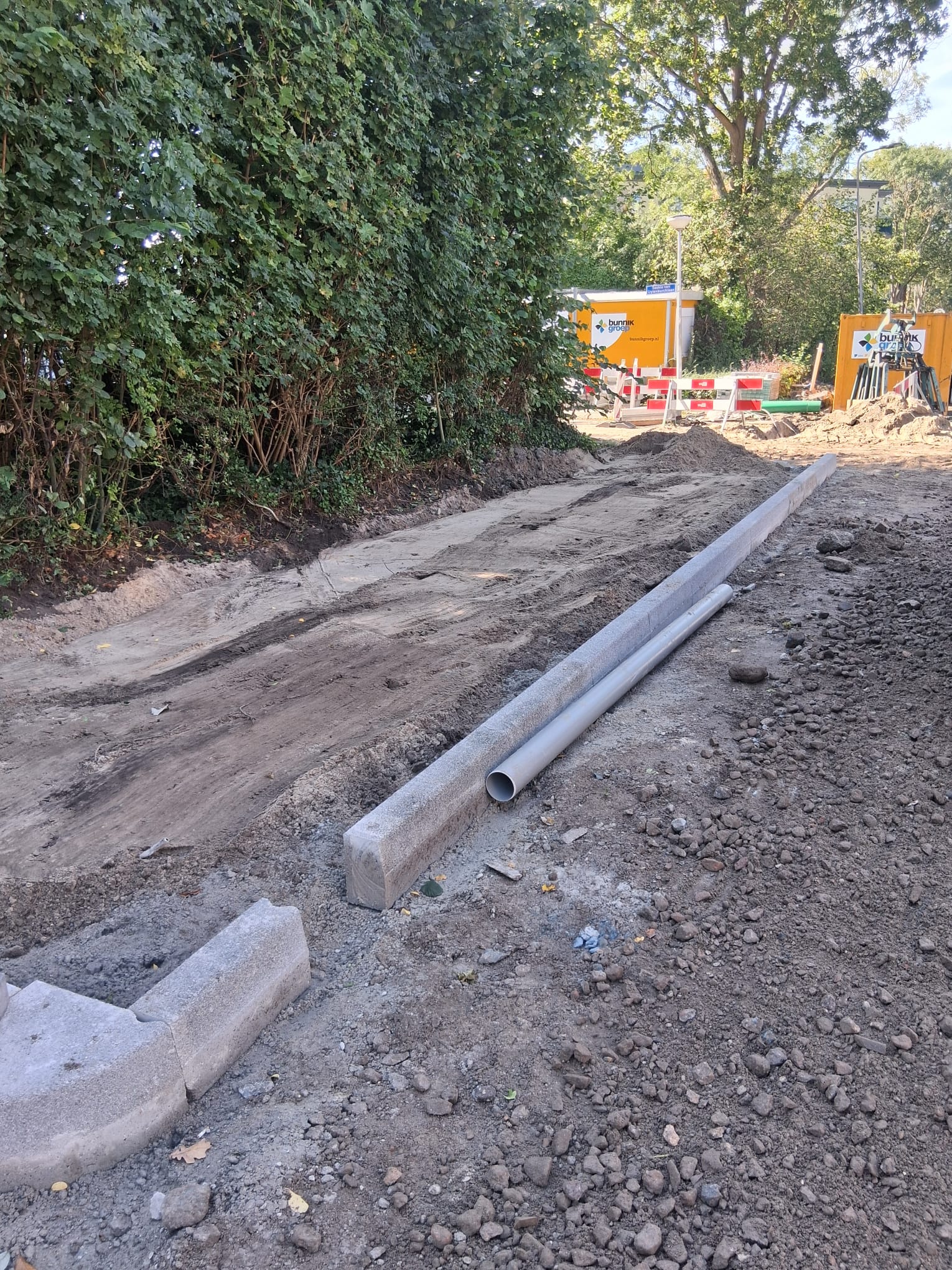

Op dit moment worden in fase 4 van het project Watergang in Oude Wetering de klinkers in de rijweg gelegd. Deze fase betreft het gedeelte tussen de Botter en de Praam. …
Read moreInformatie rondom project Watergang, Oude Wetering
Zoals jullie weten voeren wij (Bunnik Groep) in opdracht van de gemeente werkzaamheden uit aan de Watergang. Zoals bekend wordt een nieuw riool aangelegd en wordt de Watergang opnieuw i…

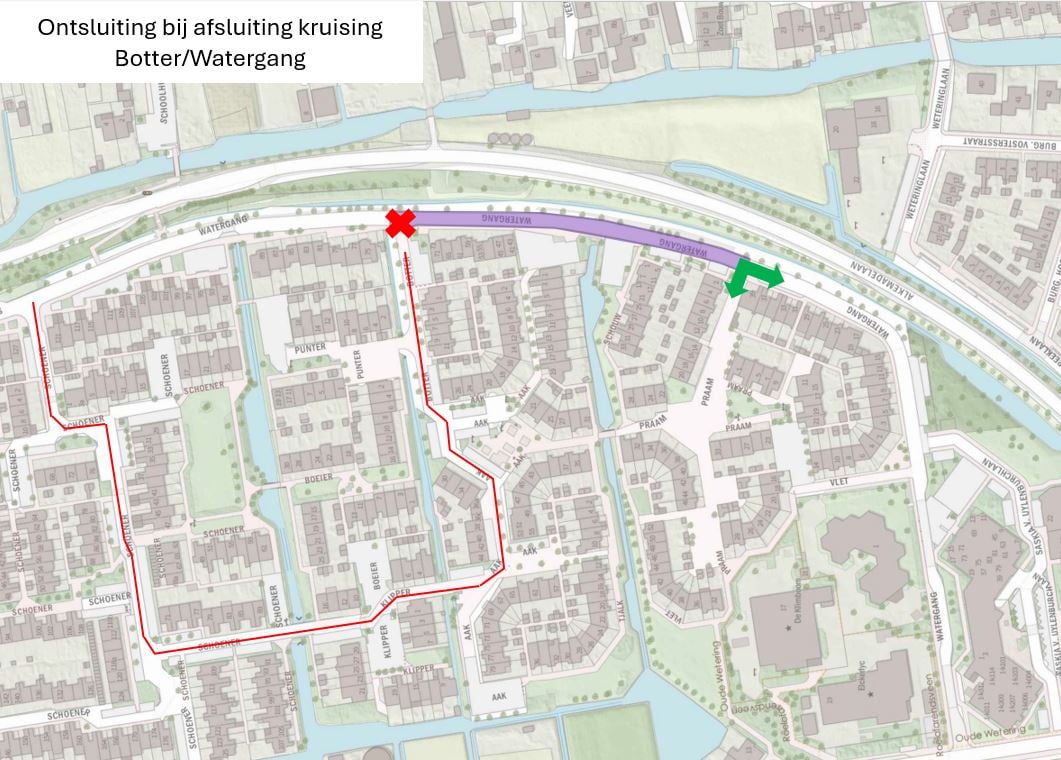

Read moreGoed nieuws!

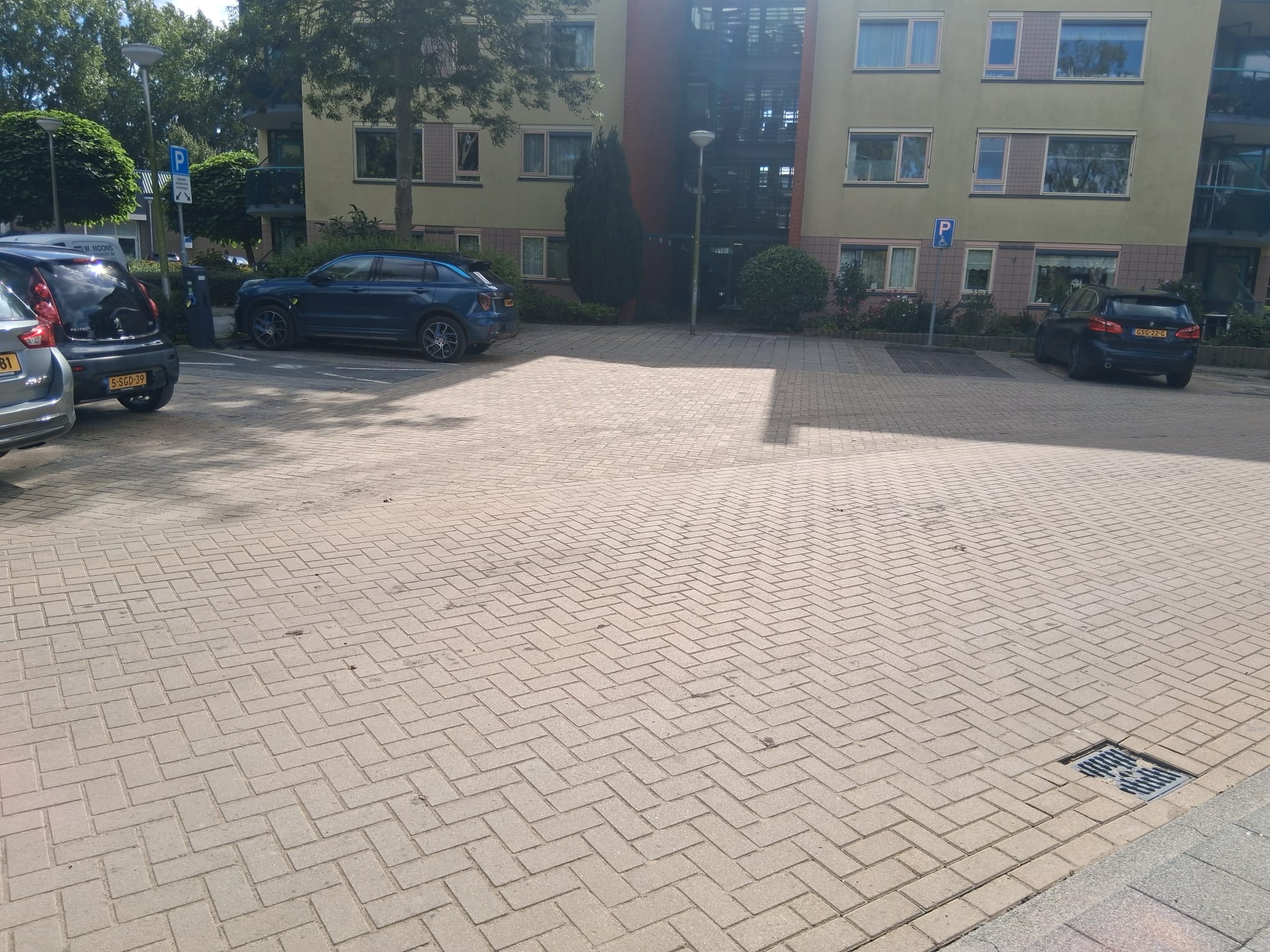

De kruising Botter / Watergang is weer opengesteld. Dat betekent dat je vanuit de achterliggende wijk weer gebruik kunt maken van deze kruising om de wijk via de Watergang te verlaten of binnen te rijden.
Zie de bijgevoegde a…

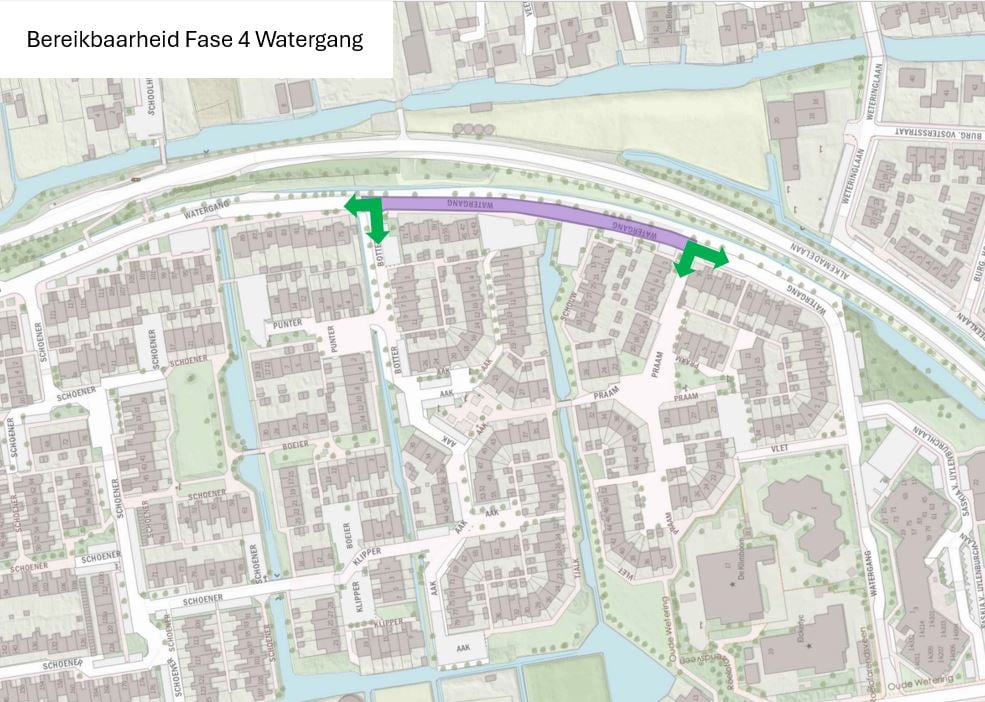

Read moreUpdate werkzaamheden – Overgang naar fase 4
Zoals velen van jullie hebben gezien, is fase 6 inmiddels opengesteld voor doorgaand verkeer. Dit betekent dat we vanochtend om 07:00 uur zijn overgeschakeld naar fase 4. In deze fase wordt het verkeer gestremd op de betreffende r…
Read moreUpdate werkzaamheden Watergang – Oude Wetering

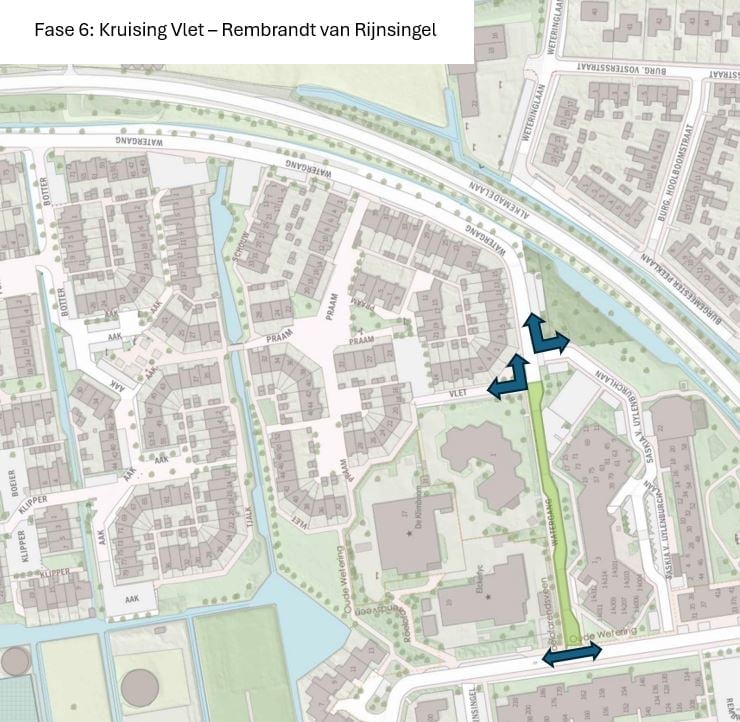

Stand van zaken fase 6 & start fase 4
Momenteel zijn wij volop bezig met de werkzaamheden in fase 6, waarbij de rijweg wordt voorzien van nieuwe klinkers. Om de puntjes o…
Read more🛠️ Update werkzaamheden – Fase 6 & 4

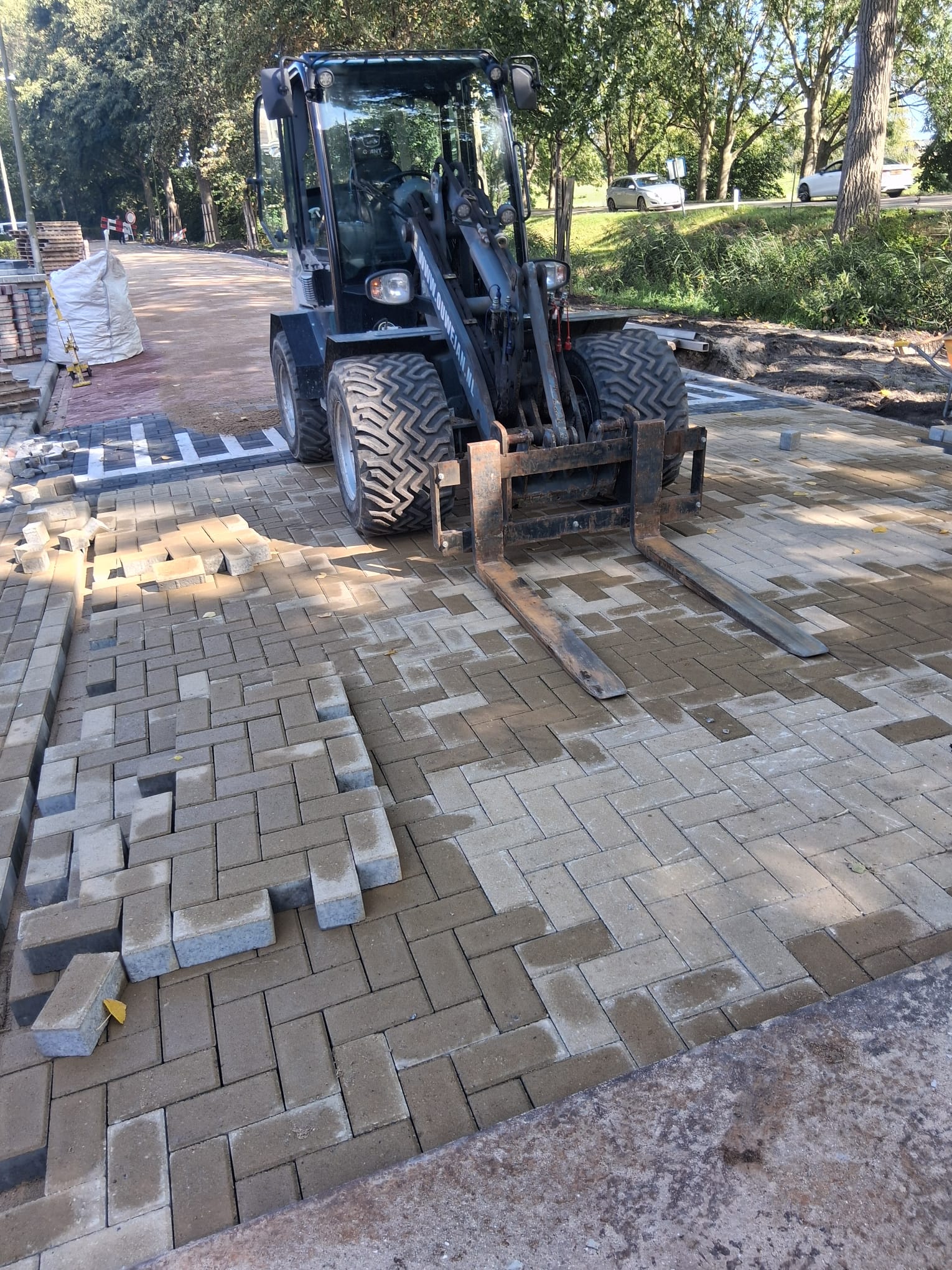

Deze week hebben we alle bestratingsbanden geplaatst in fase 6. Ook is het trottoir inmiddels voorzien van tegels. Op dit moment zijn we bezig met het straten van de rijweg. Naar verwachting zijn we vrijdag 8 augustus 2025 klaar met…

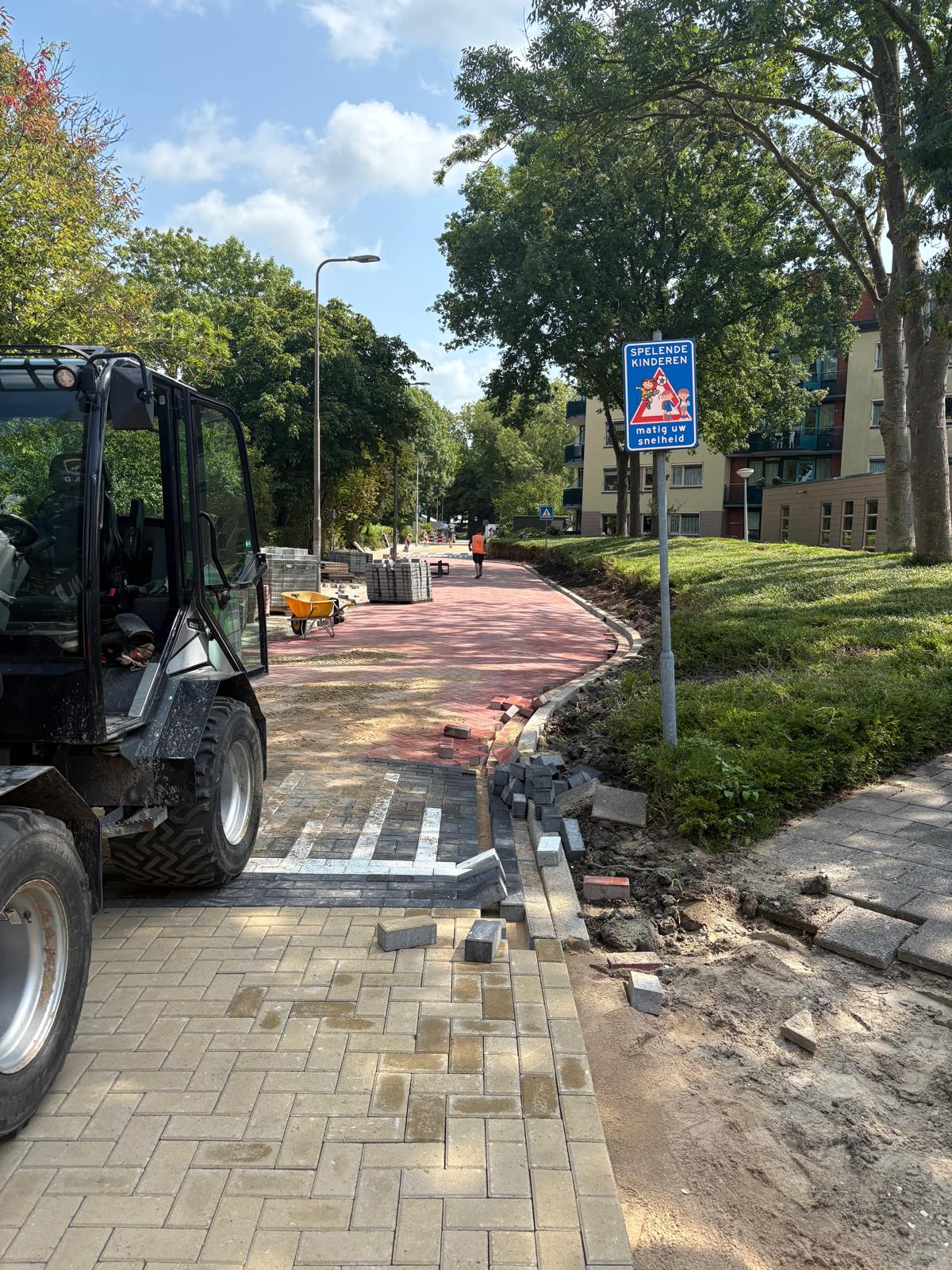

Read more🚧 Update werkzaamheden fase 6 🚧
Zoals iedereen inmiddels heeft kunnen zien, zijn we volop bezig met de werkzaamheden in fase 6. Het eerste deel van het riool ligt erin en ook het eerste straatwerk is al aangebracht 🧱. We zijn blij te kunnen melden dat we op schema liggen…
Read moreWerkzaamheden Watergang – Update en Vooruitblik
Deze week is er veel werk verzet op en rond de Watergang. We hebben fase 3 volledig afgerond, de rioolcalamiteit succesvol aangepakt en hersteld, en daarnaast ook de openstaande straat…
Read moreInloopspreekuur Watergang
Aanstaande woensdag (morgen) van 11:30 tot 12:30 bent u weer van harte welkom op ons inloopspreekuur in de keet. Heeft u vragen over de werkzaamheden of wilt u iets met ons delen? Loop dan gerust even binnen.
U vindt de keet op …
Read moreDe gemeente Kaag en Braassem wil in 2025 de weginrichting van de Watergang vernieuwen. Dit gebeurt omdat wij groot onderhoud aan de Watergang willen (en moeten) uitvoeren.
