Renovatie van hoogspanningsstation Hapert
Om te kunnen voldoen aan de groeiende energievraag én de uitdagingen van netcongestie in de omgeving, wordt hoogspanningsstation Hapert flink gerenoveerd. Het huidige hoogspanningsstation is verouderd en biedt onvoldoen…
Update werkzaamheden hoogspanningsstation
Het is alweer een tijdje geleden dat we een update in de bouwapp hebben geplaatst. Daarom informeren we u graag over de huidige stand van zaken.
Heeft u vragen over dit project? Neem dan contact op met Miranda Vromans, van aannemer SPIE via [email protected]
Update werkzaamheden hoogspanningsstation
Het is alweer een tijdje geleden dat we een update in de bouwapp hebben geplaatst. Daarom informeren we u graag over de huidige stand van zaken.
Alle werkzaamheden liggen nog steeds op schema.

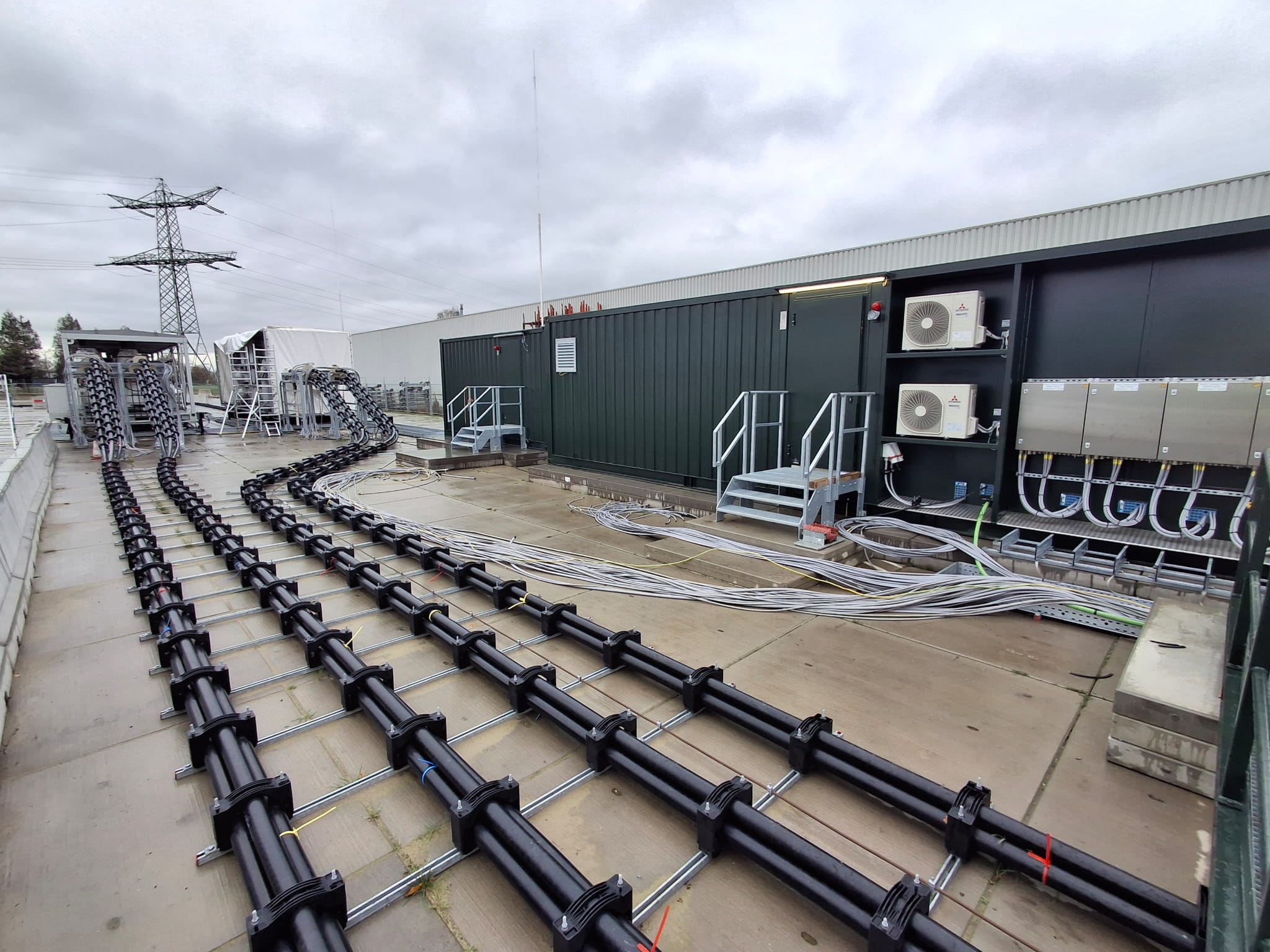

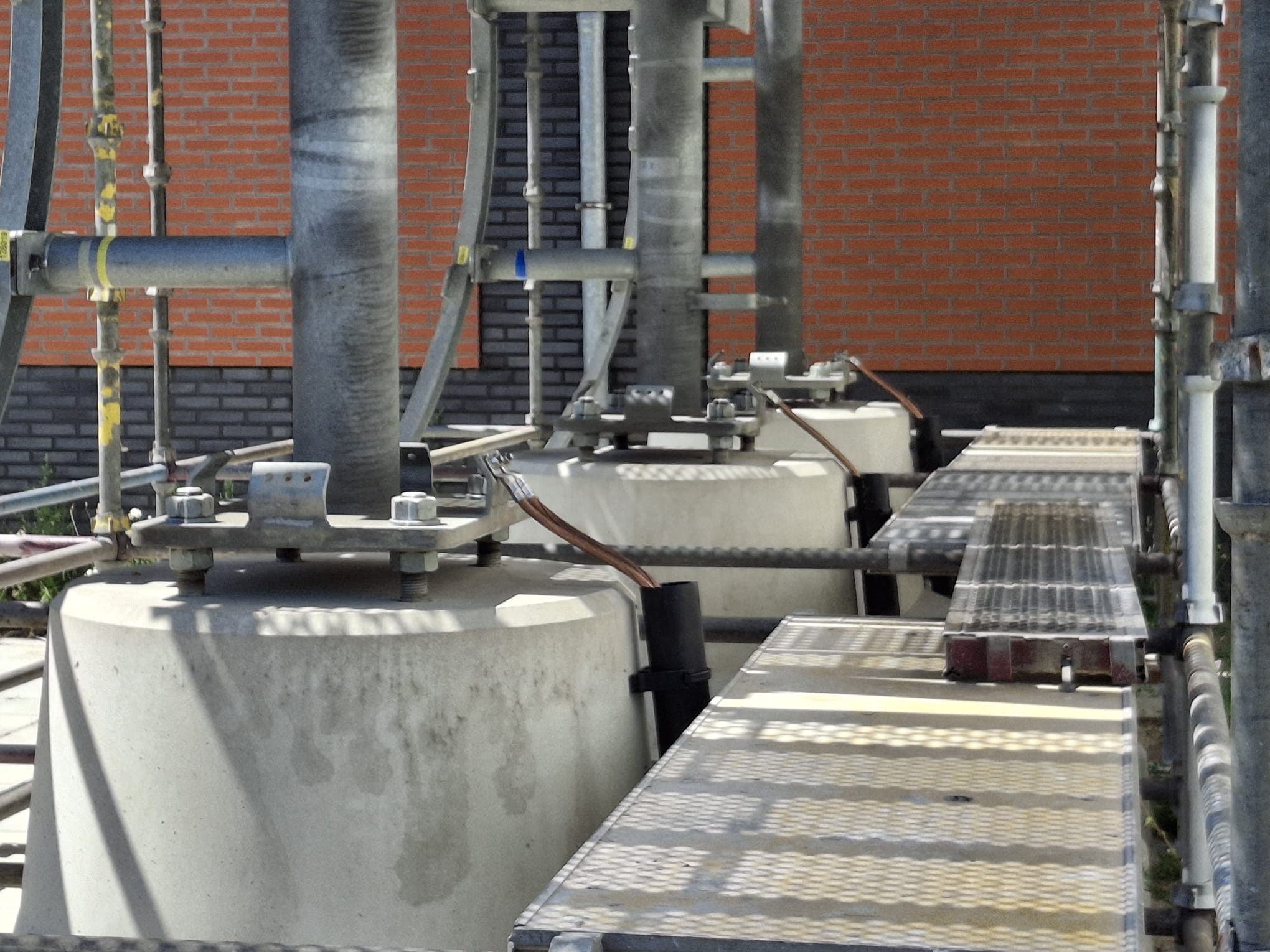

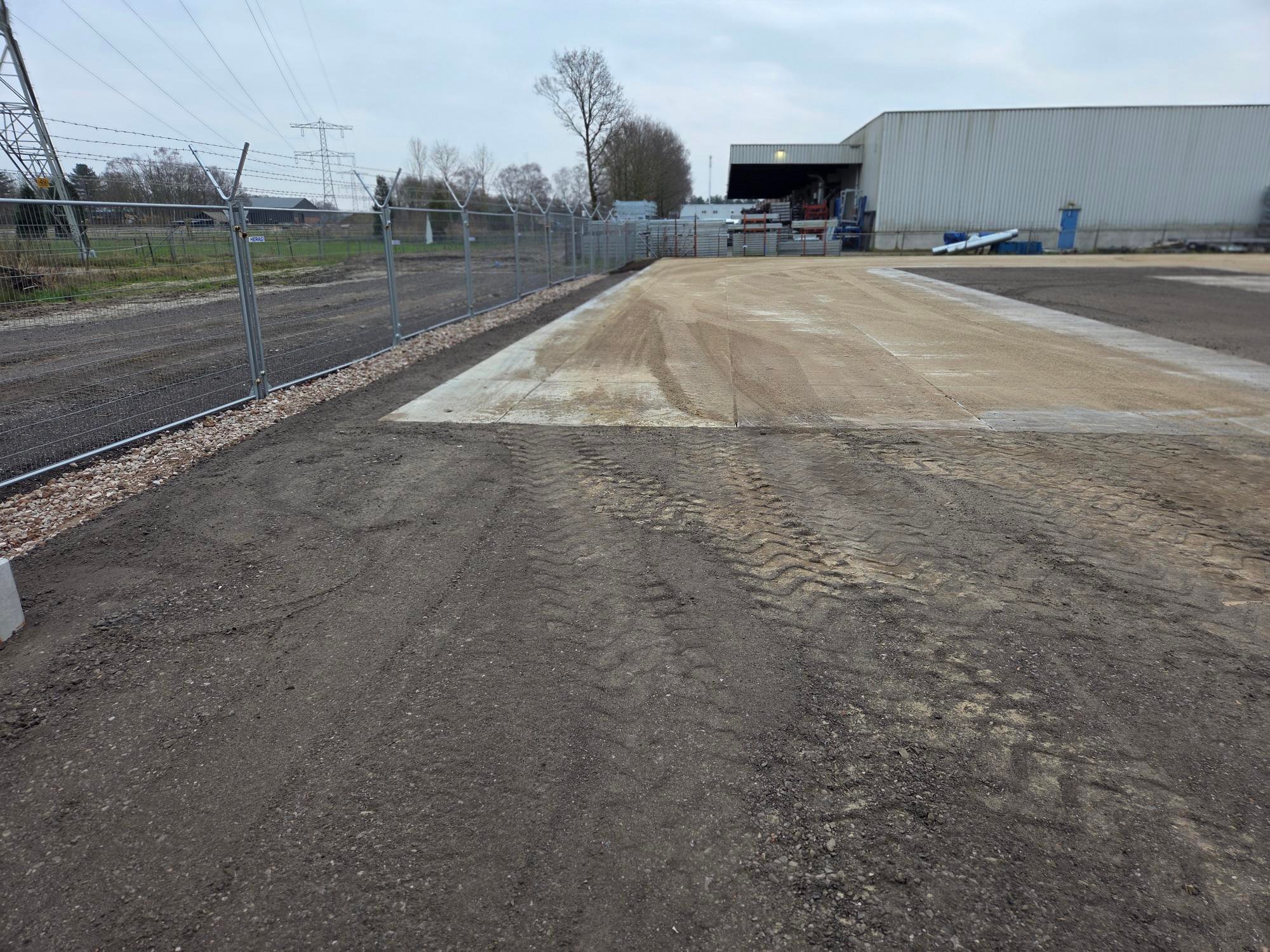

De besturingscontainer is inmiddels geplaatst en wordt momenteel aangesloten. In deze container zit de volledige aansturing van de Mobiele Gas Units.

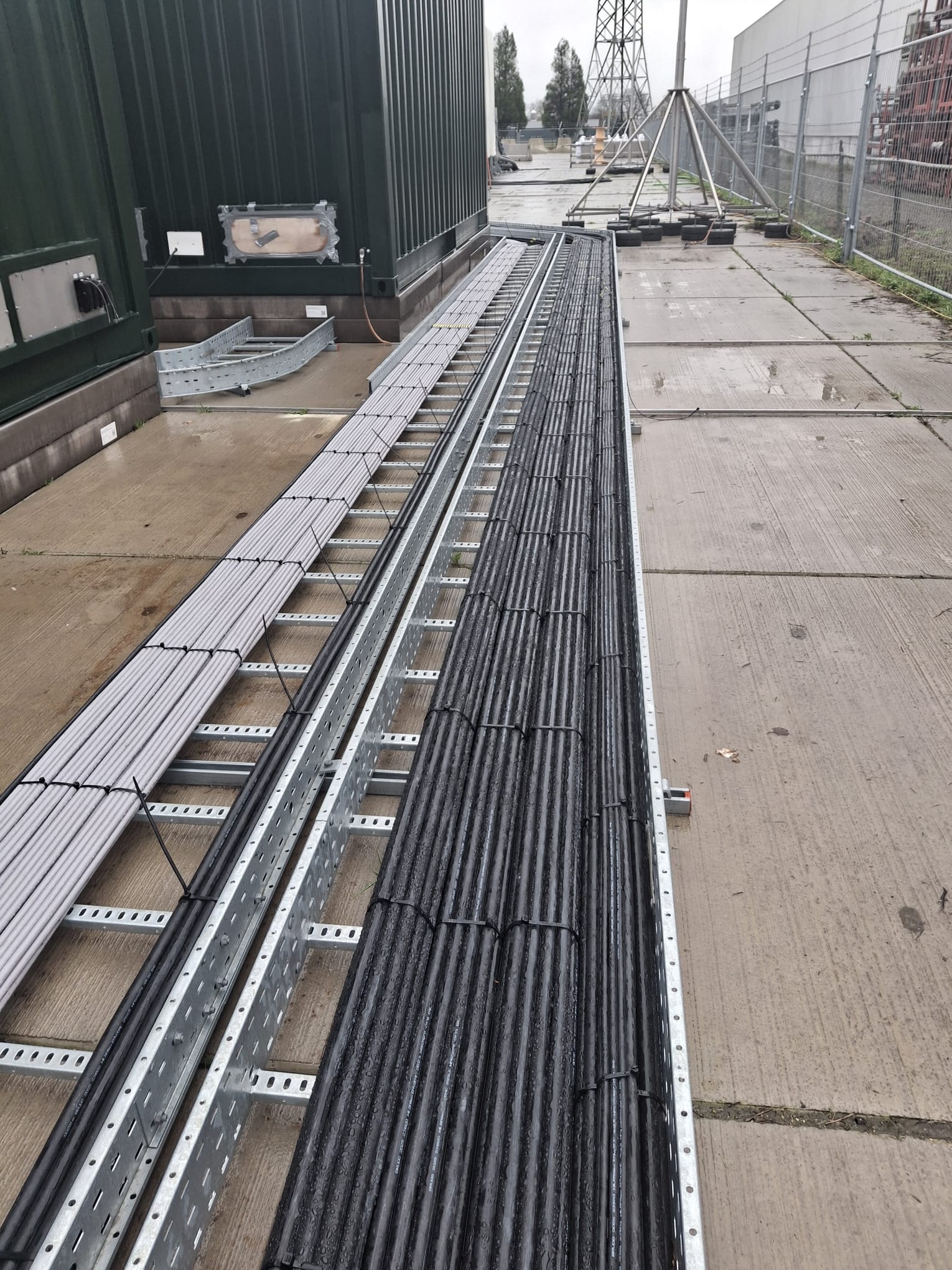

Alle kabelwerkzaamheden …
Read moreLaatste bezoekersdag op het hoogspanningsstation in Hapert – Kom gezellig langs!
Op donderdag 11 december organiseren we de laatste bezoekersdag op het hoogspanningsstation in Hapert, aan Zwartven 7. Dit is voo…
Read moreUpdate bezoekersdag hoogspanningstation Hapert
De geplande bezoekersdag van donderdag 11 september gaat helaas niet door. Er waren dit keer te weinig aanmeldingen. We vinden dat natuurlijk jammer en willen iedereen die zich al had opgegeven hartelij…
Read moreVoortgang werkzaamheden hoogspanningskabels bij de GIS-installatie

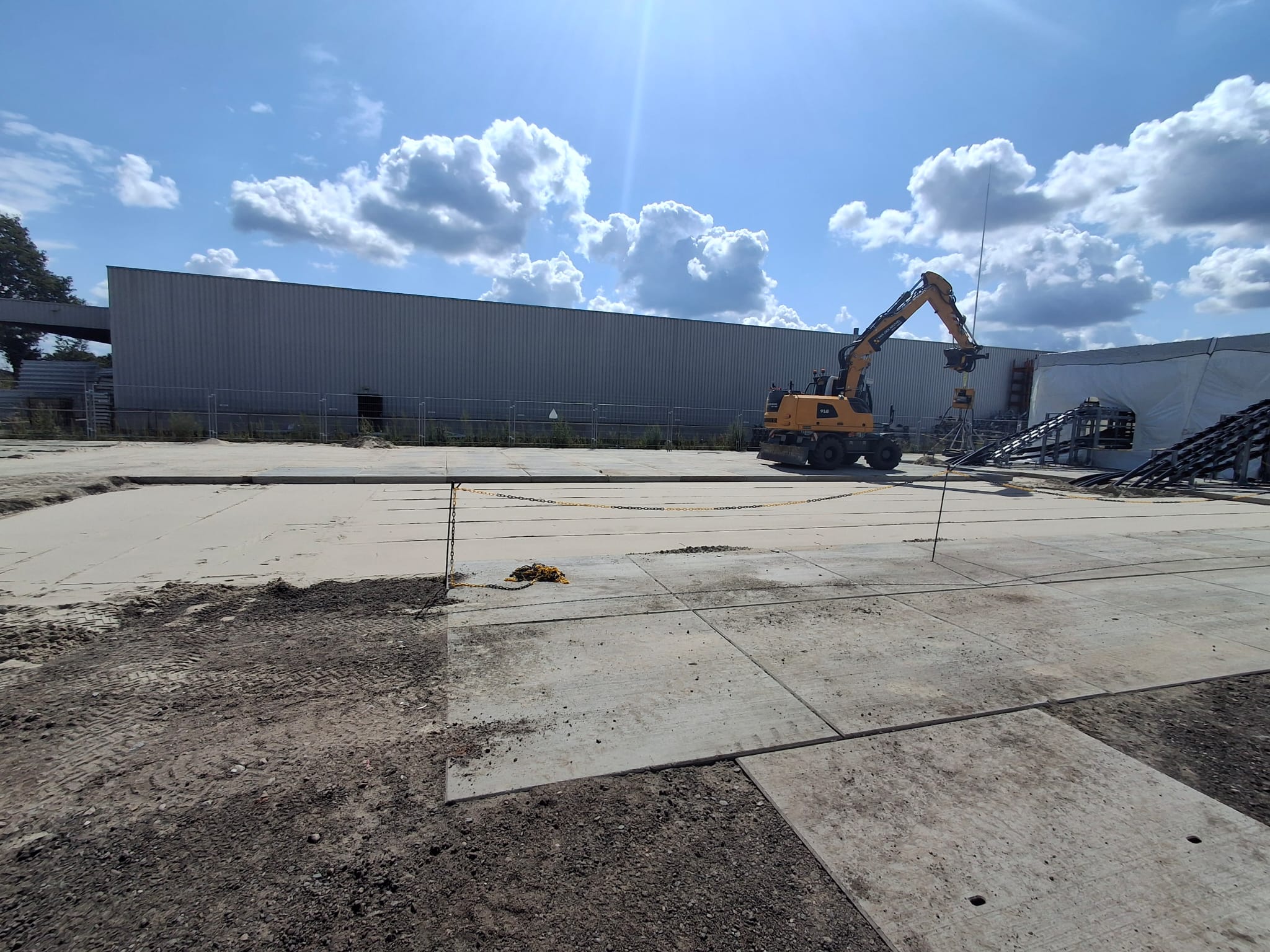

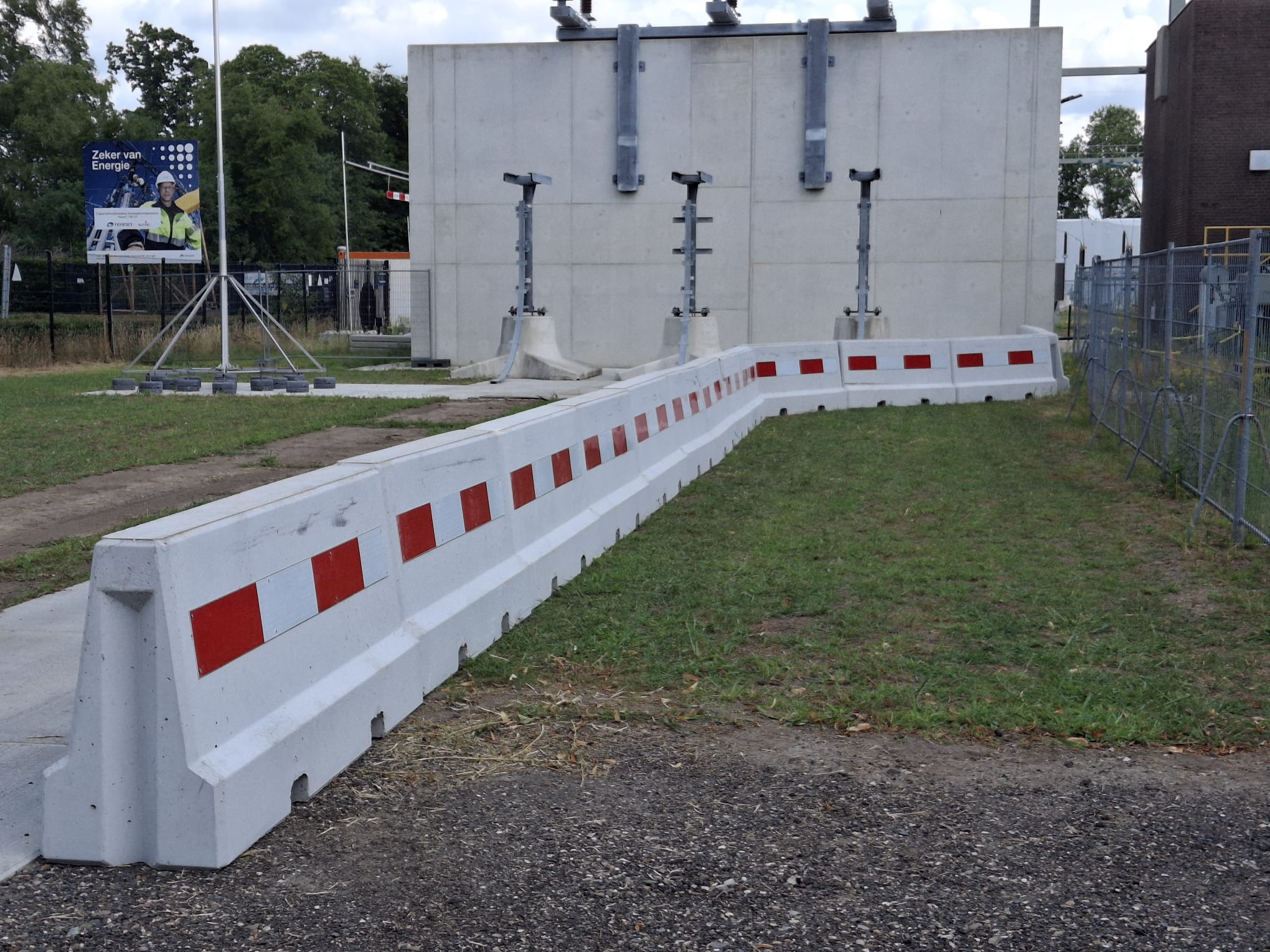

Achter transformator 4 zijn we gestart met het plaatsen van betonnen barrières. Deze zorgen voor extra bescherming van de hoogspanningskabels die straks naar de GIS-installatie lopen.
…
Read moreUpdate vanaf het Hoogspanningstation in Hapert

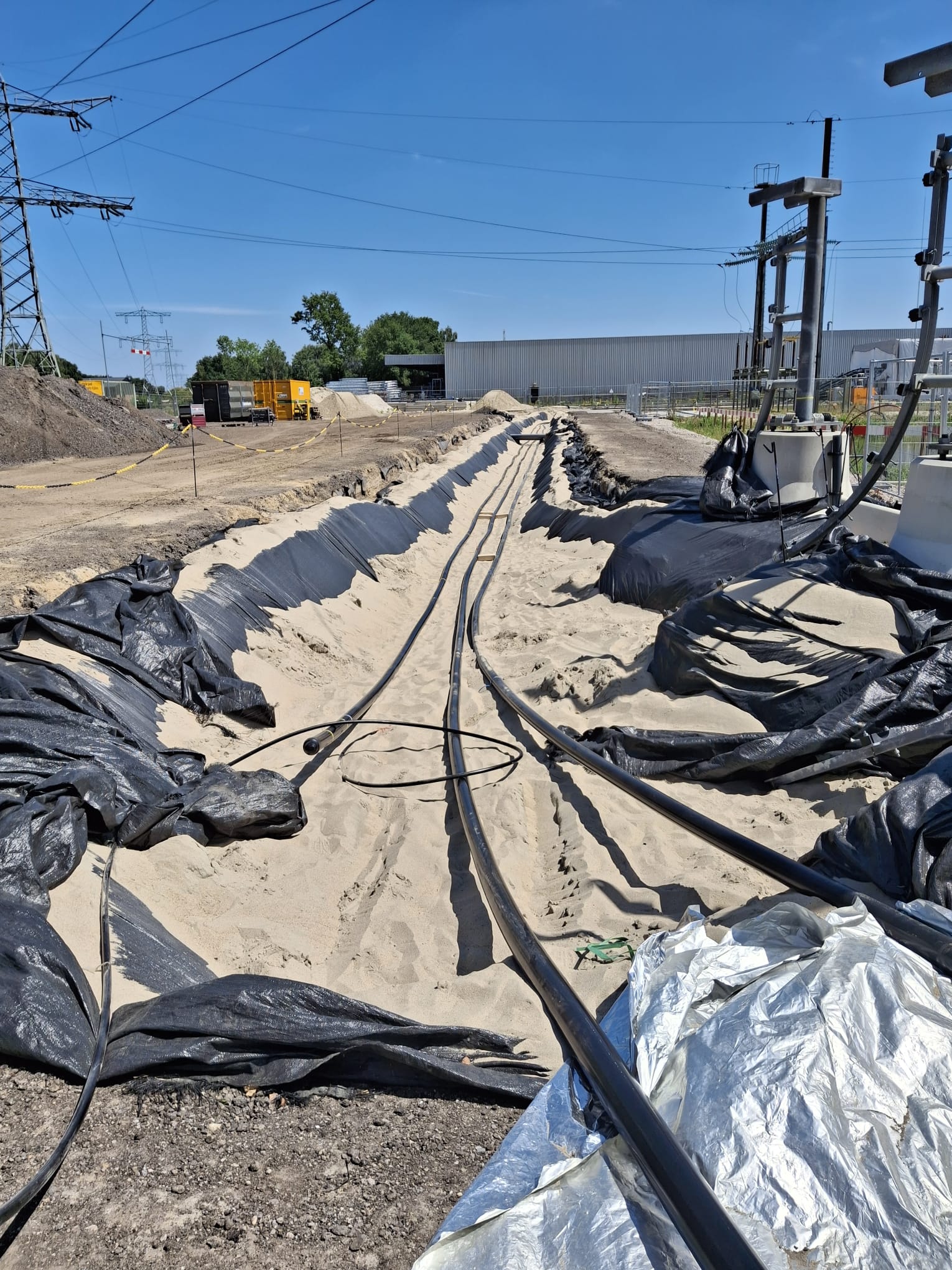

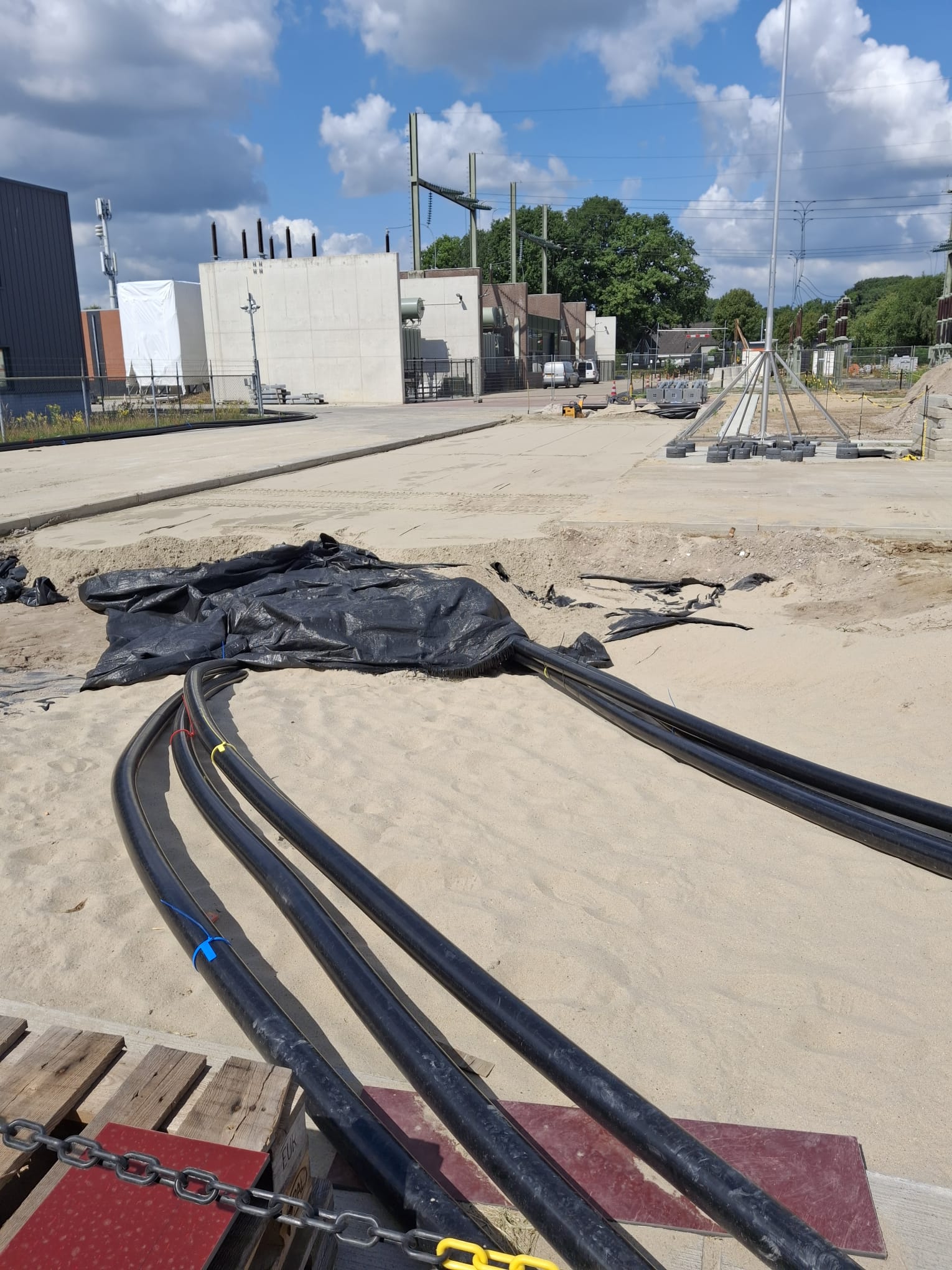

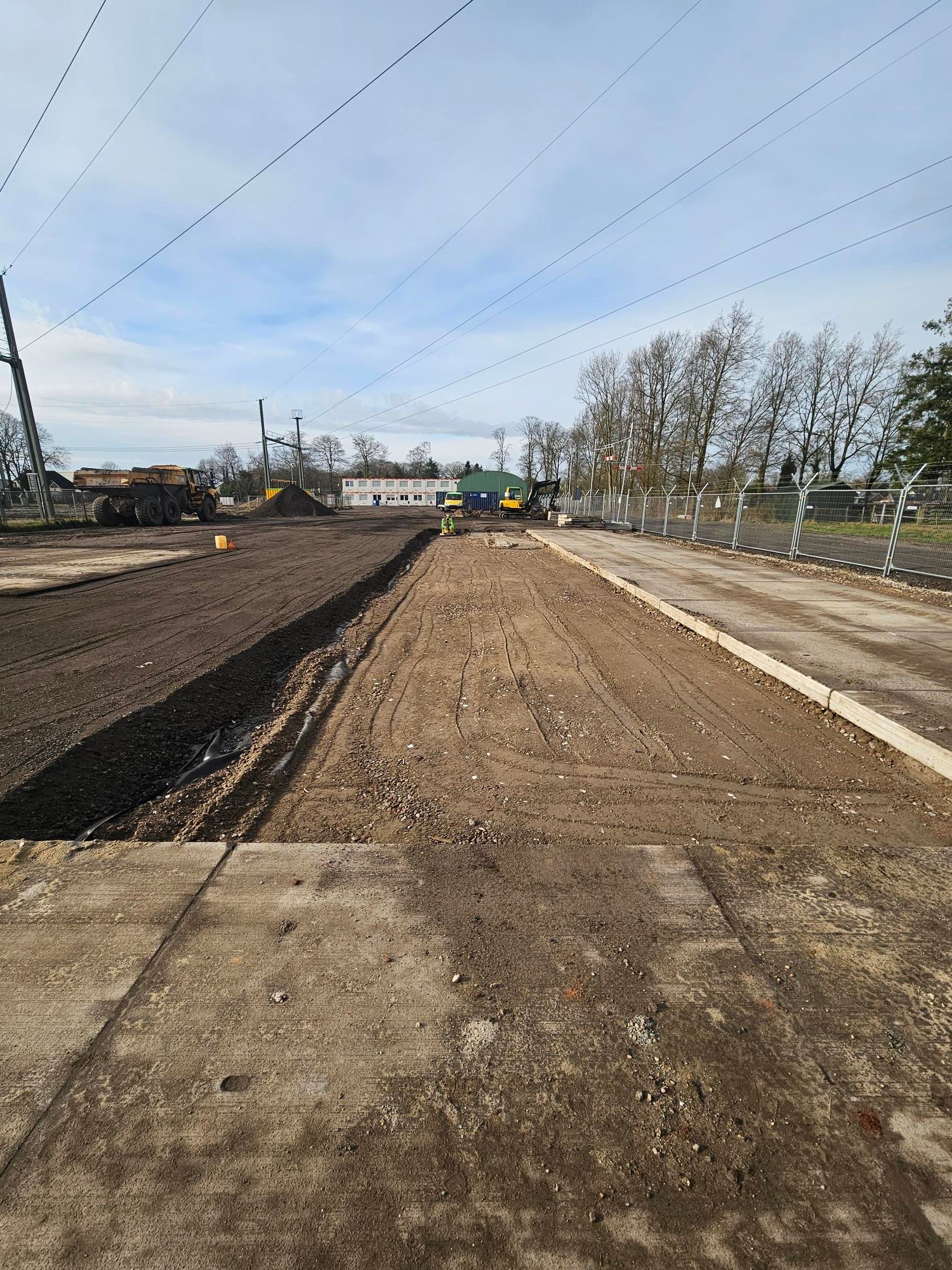

De werkzaamheden zijn in volle gang! De afgelopen dagen zijn we druk bezig met het uitgraven van sleuven voor de nieuwe kabels. Firma Hak is inmiddels dagelijks op locatie om de kabels voor de transformatoren en de…
Read moreHet was weer een geslaagde bezoekersdag!

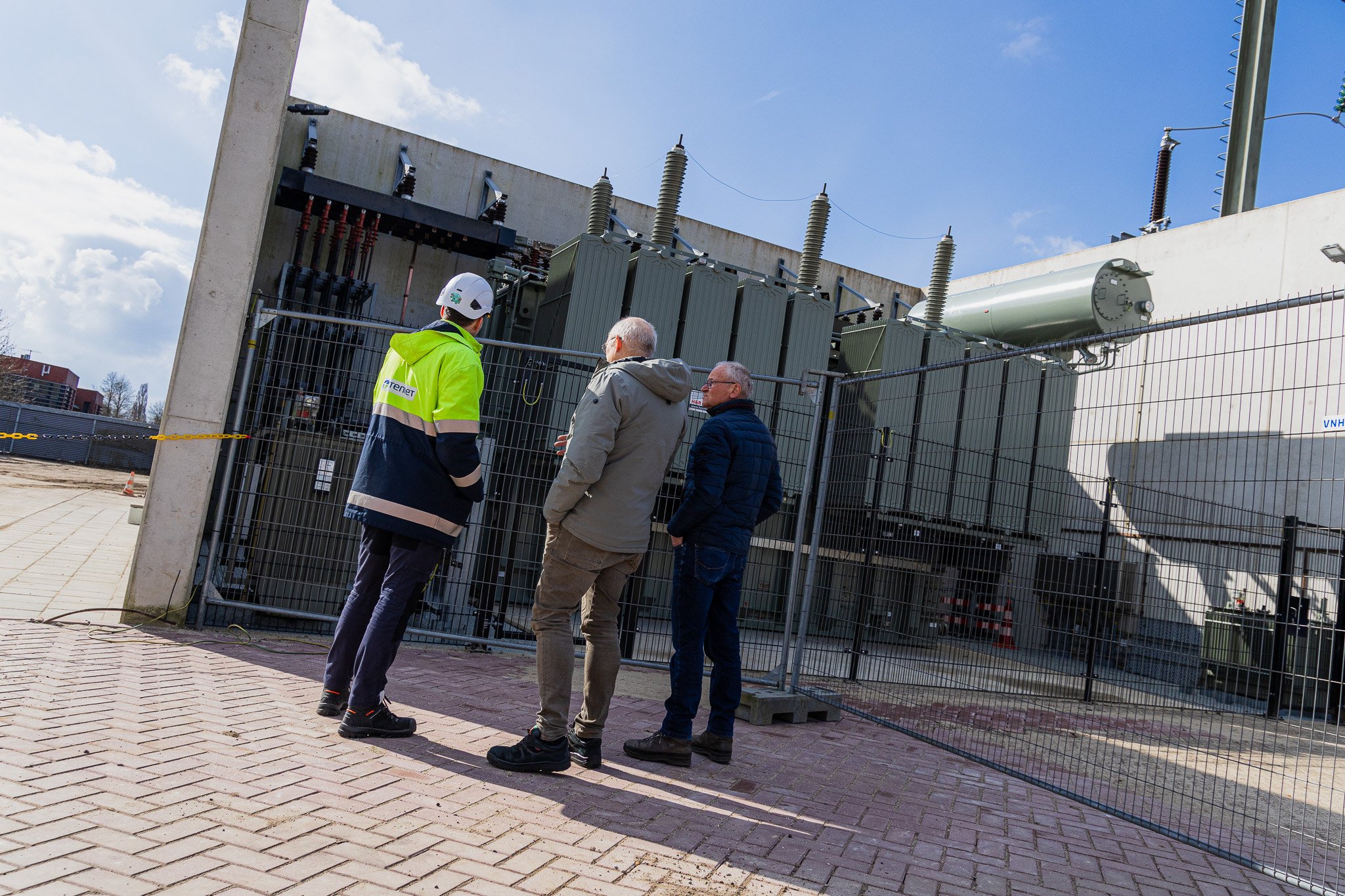

Op donderdagochtend 12 juni mochten we opnieuw een mooie groep geïnteresseerden verwelkomen op het Hoogspanningsstation Hapert. De opkomst was goed en zoals we inmiddels gewend zijn, werden er weer scherpe en kritische vragen…
Read moreUitnodiging bezoekersdag hoogspanningsstation Hapert – 12 juni
Benieuwd wat er gebeurt achter de schermen van een hoogspanningsstation? Op woensdag 12 juni organiseren we weer een bezoekersdag op hoogspanningsstation Hapert!
Vanwege het beperkte a…
Read moreWat hebben we gedaan en wat gaat er de komende twee weken gebeuren?
We willen jullie graag informeren over de werkzaamheden die plaatsgevonden hebben en die de komende twee weken plaatsvinden:
Afgelopen week is er speciaal transport geweest van twee GISSEN (Gas Geïsoleerd Substation) , die tijdelijk het station gaan overnemen.
Hierdoor kunnen we een stuk veiliger werken én de twee nieuwe transformatoren die geplaatst zijn in gebruik nemen.
Dat betekent dat we…

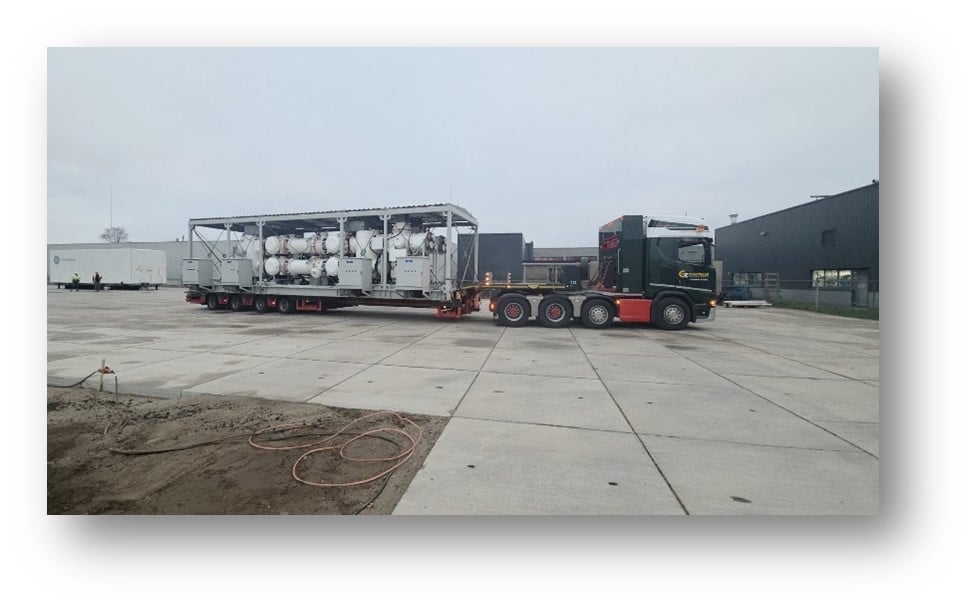

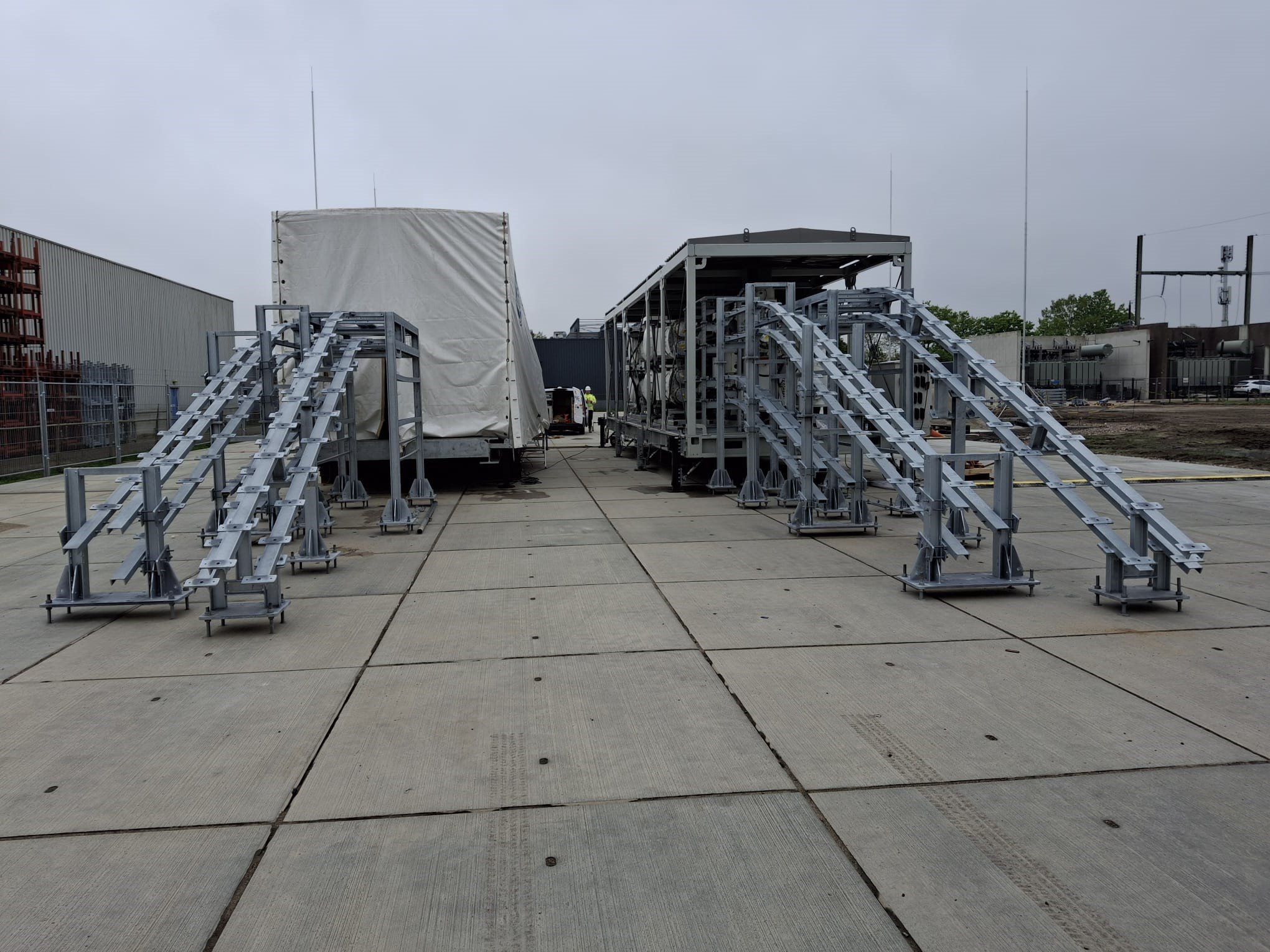

Read moreTransport Mobiele Gasgeïsoleerde Unit (MGU) op 26 maart

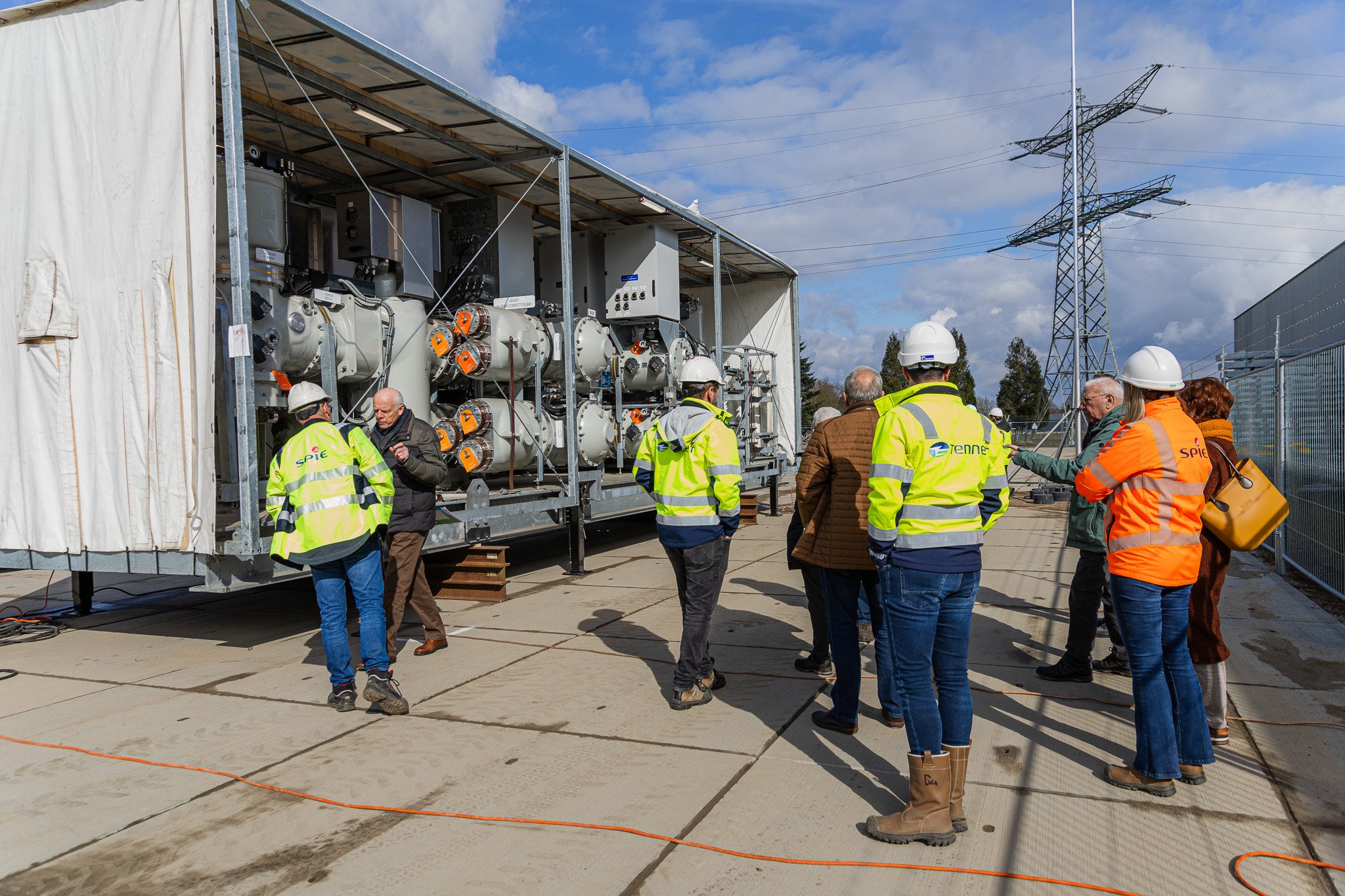

Op woensdag 26 maart rond 11.00 uur arriveert de tweede Mobiele Gasgeïsoleerde Unit (MGU) op locatie. Het transport vindt plaats met speciaal vervoer en wordt zorgvuldig begeleid.
Tijdens de levering…
Read moreEen succesvolle eerste bezoekersdag!
Ten eerst iedereen bedankt voor jullie komst!
We willen iedereen hartelijk bedanken voor de deelname aan de bezoekersdag op het hoogspanningsstation in Hapert! We waren blij met de grote opkomst en de inte…
Read moreEerste Bezoekersdag Hoogspanningsstation Hapert bijna van start!
Nog anderhalf uur te gaan en dan openen we de deuren voor de allereerste Bezoekersdag van Hoogspanningsstation Hapert! Ons team is druk bezig met de laatste voorbereidingen om jullie een unieke k…
Read moreTransport Mobiele Gasgeïsoleerde Unit (MGU) op 10 maart
Op maandag 10 maart rond 11.00 uur arriveert de eerste Mobiele Gasgeïsoleerde Unit (MGU) op locatie. Het transport vindt plaats met speciaal vervoer en wordt zorgvuldig begeleid.
Tijdens…
Read moreBezoekersdagen
Ben jij altijd al nieuwsgierig geweest naar hoe een hoogspanningsstation werkt? En wil je het eens van dichtbij zien? Dan is dit het moment!
Op 13 maart, 12 juni, 11 september en 11 december organiseren we een te gekke bezoekersdag, en jij kunt erbi…
Read moreVoorbereiding fase 1
Voordat we een hoogspanningsstation kunnen vervangen, moeten we een tijdelijke omleiding maken. Hiervoor gebruiken we mobiele units. We hebben twee containers met besturingssystemen, ook wel CDU’s (Centrale Diensten Unit) genoemd, en twee M…
Read moreHeeft u vragen over dit project? Neem dan contact op met Miranda Vromans, van aannemer SPIE via [email protected]
Renovatie van hoogspanningsstation Hapert
Om te kunnen voldoen aan de groeiende energievraag én de uitdagingen van netcongestie in de omgeving, wordt hoogspanningsstation Hapert flink gerenoveerd. Het huidige hoogspanningsstation is verouderd en biedt onvoldoende ruimte voor uitbreiding. Dit maakt het hoogspanningsstation niet geschikt om aan de toenemende vraag naar elektriciteit te kunnen voldoen. Om dit aan te pakken, voert TenneT een uitgebreide renovatie uit in samenwerking met regionale netbeheerder Enexis.
Waarom is de renovatie nodig?
De elektriciteitsbehoefte in Nederland groeit sterk. Mede door de toenemende naar elektriciteit bedrijven en huishoudens. In de omgeving van Hapert heeft dit geleid tot netcongestie. Enexis heeft al stappen gezet door twee extra transformatoren te plaatsen. Om deze capaciteit te ondersteunen en verdere uitbreiding mogelijk te maken, is een volledige renovatie van hoogspanningsstation Hapert noodzakelijk.
Aanpak
De renovatie van het hoogspanningsstation wordt uitgevoerd in twee fases. Hiermee zorgen we ervoor dat de energievoorziening in de regio stabiel blijft tijdens de werkzaamheden. We creëren in eerste instantie een tijdelijke oplossing met een mobiel hoogspanningsstation en daarna werken we aan de bouw van een toekomstbestendig hoogspanningsstation.
Wat betekent dit voor u?
De renovatie van Hoogspanningsstation Hapert is een belangrijke stap om de energievoorziening in de regio te versterken en verder uit te breiden. Tijdens de werkzaamheden blijven we streven naar een zo stabiel mogelijk elektriciteitsnet. We begrijpen dat grootschalige projecten zoals deze vragen kunnen oproepen of impact kunnen hebben op de omgeving. TenneT en SPIE staan daarom in nauw contact met betrokken partijen en omwonenden om hen goed te informeren en om eventuele zorgen weg te nemen. Het contact met de omgeving over de bouw, wordt in samenspraak met aannemer SPIE uitgevoerd.
