Ploegam en Wallaard staan klaar om de renovatie van de historische Turfkaai en Nieuwe Haven voor u uit te voeren.
Om bewoners, gasten en geïnteresseerden op de hoogte te houden van de voortgang van het project, zetten we de BouwApp in als hulpmiddel.
Update werkzaamheden

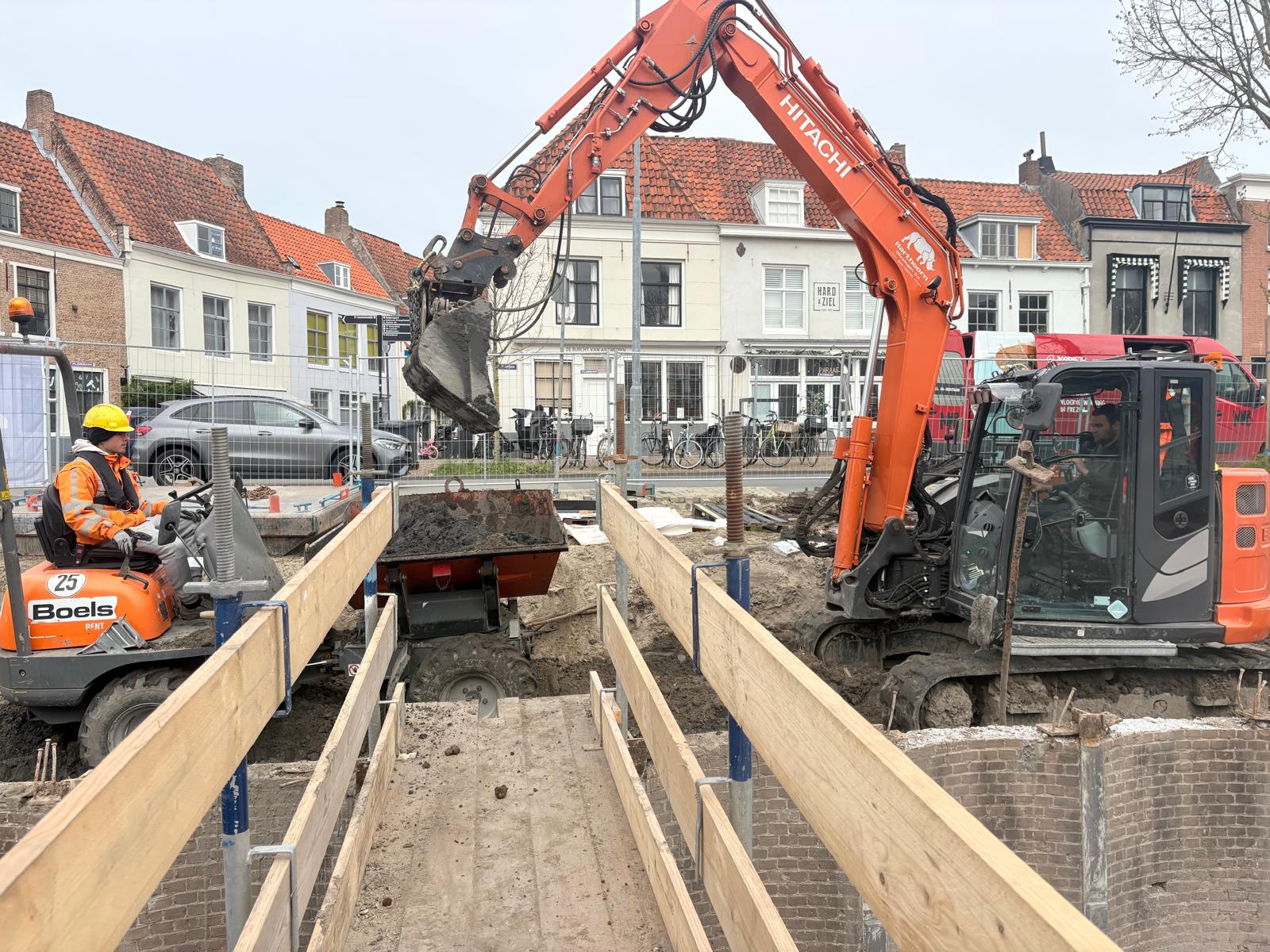

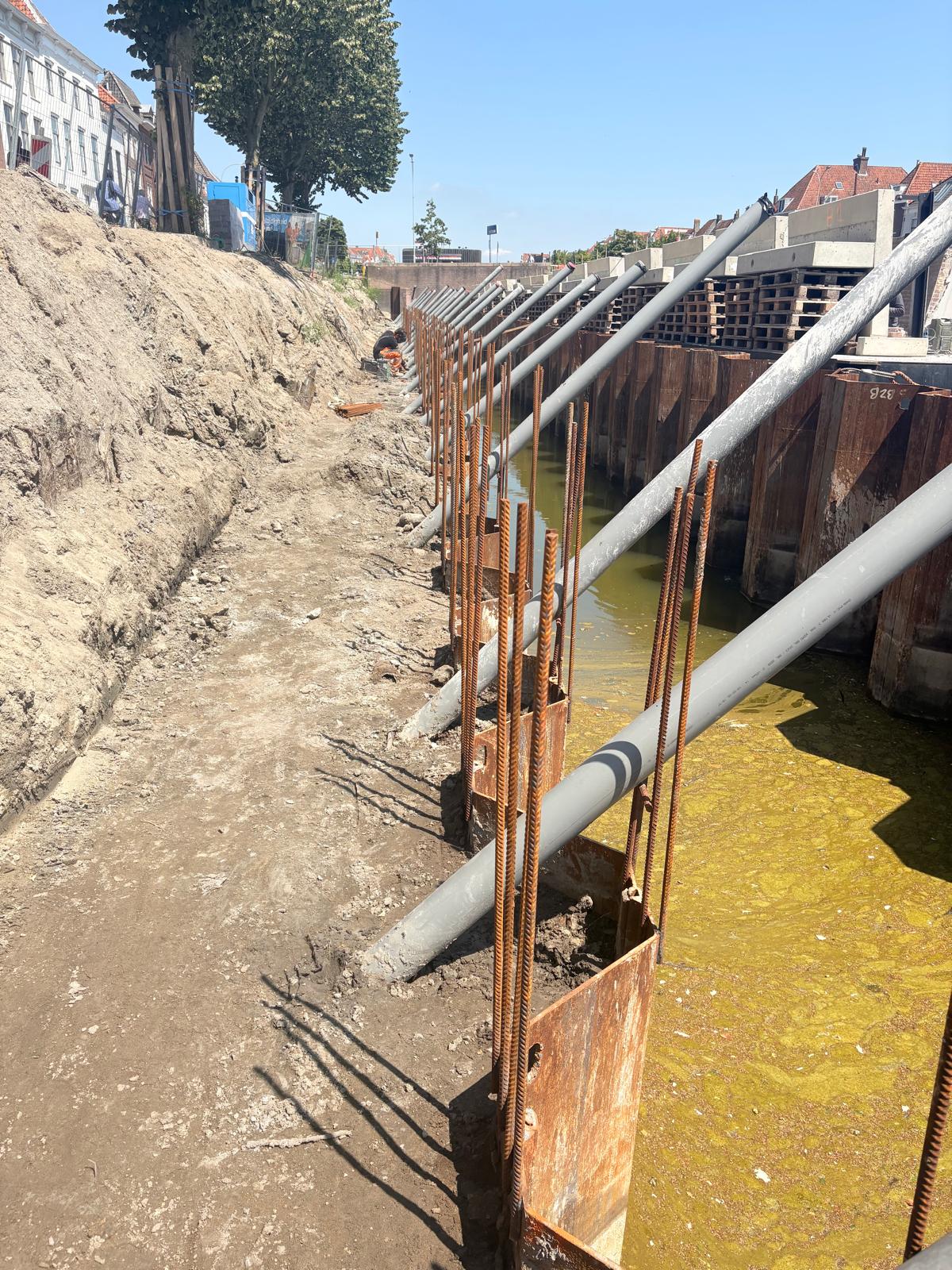

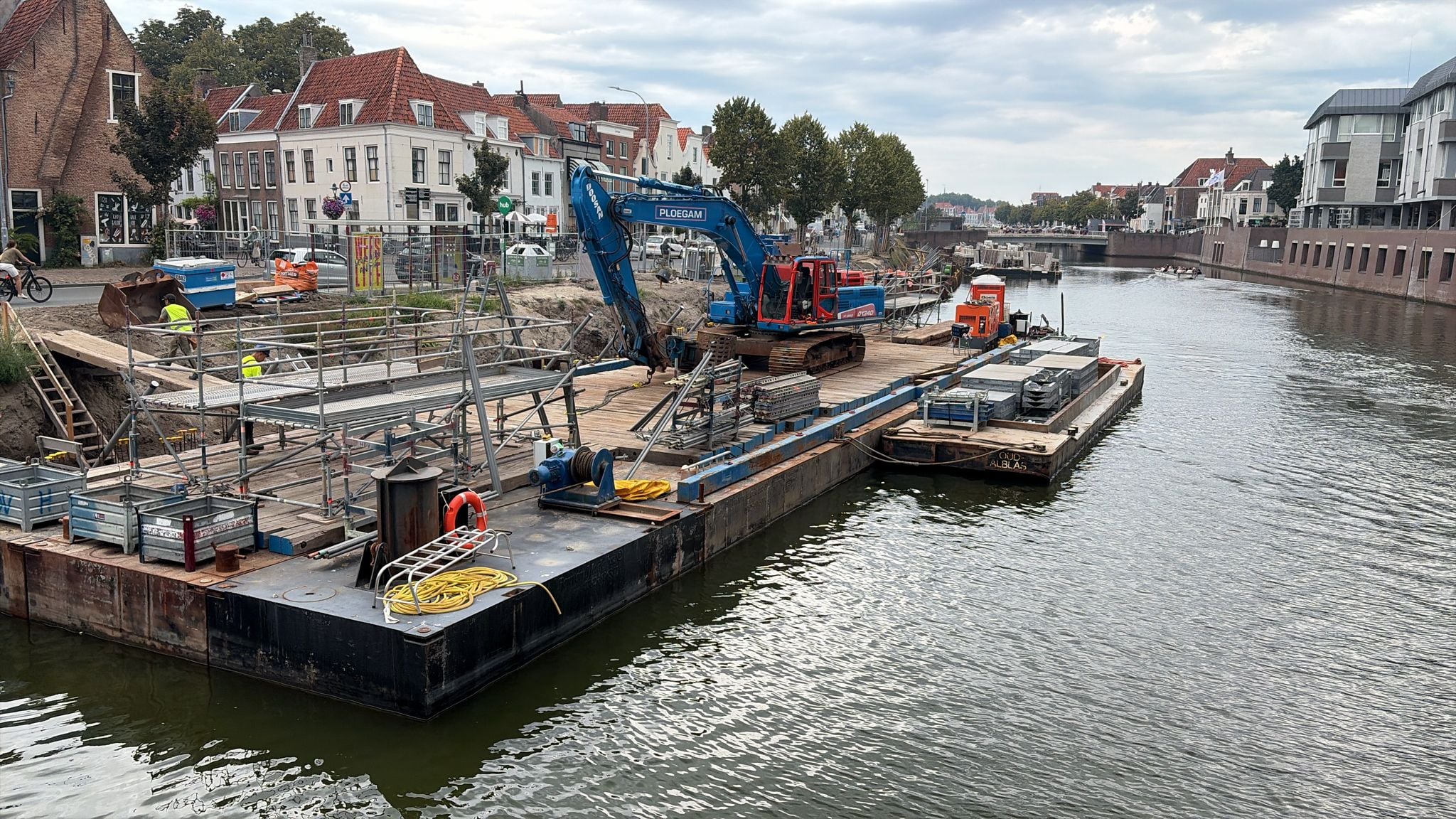

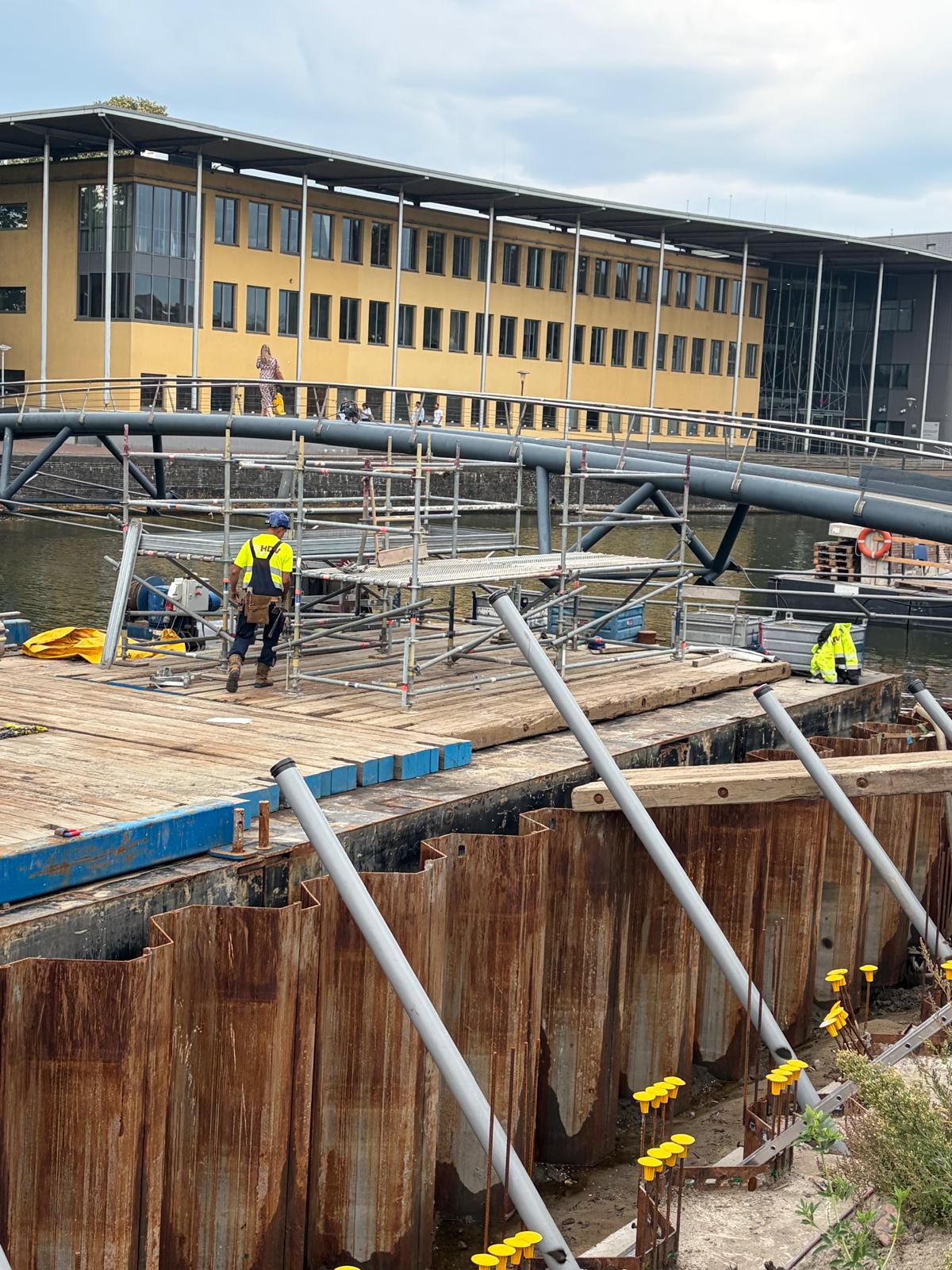

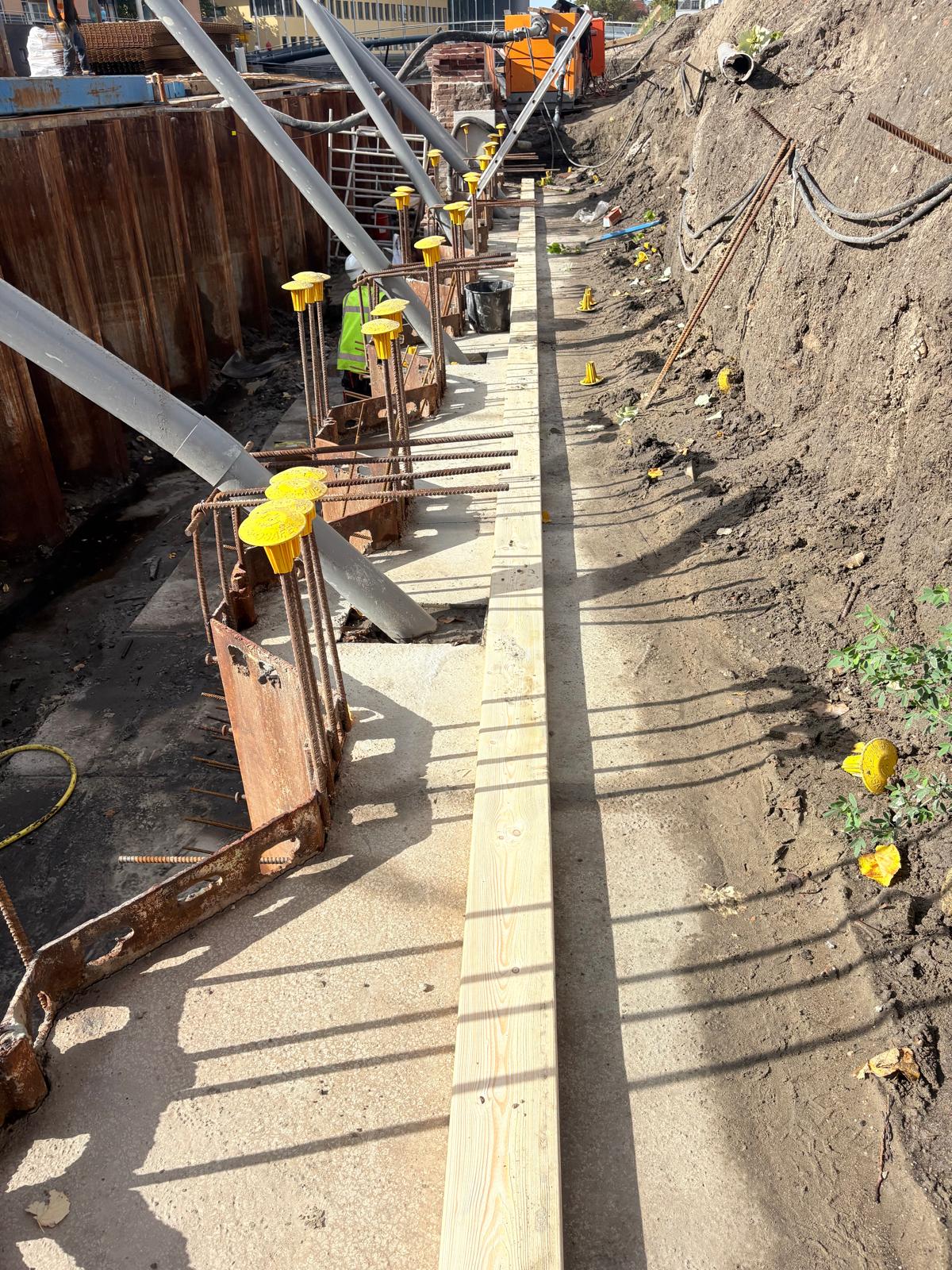

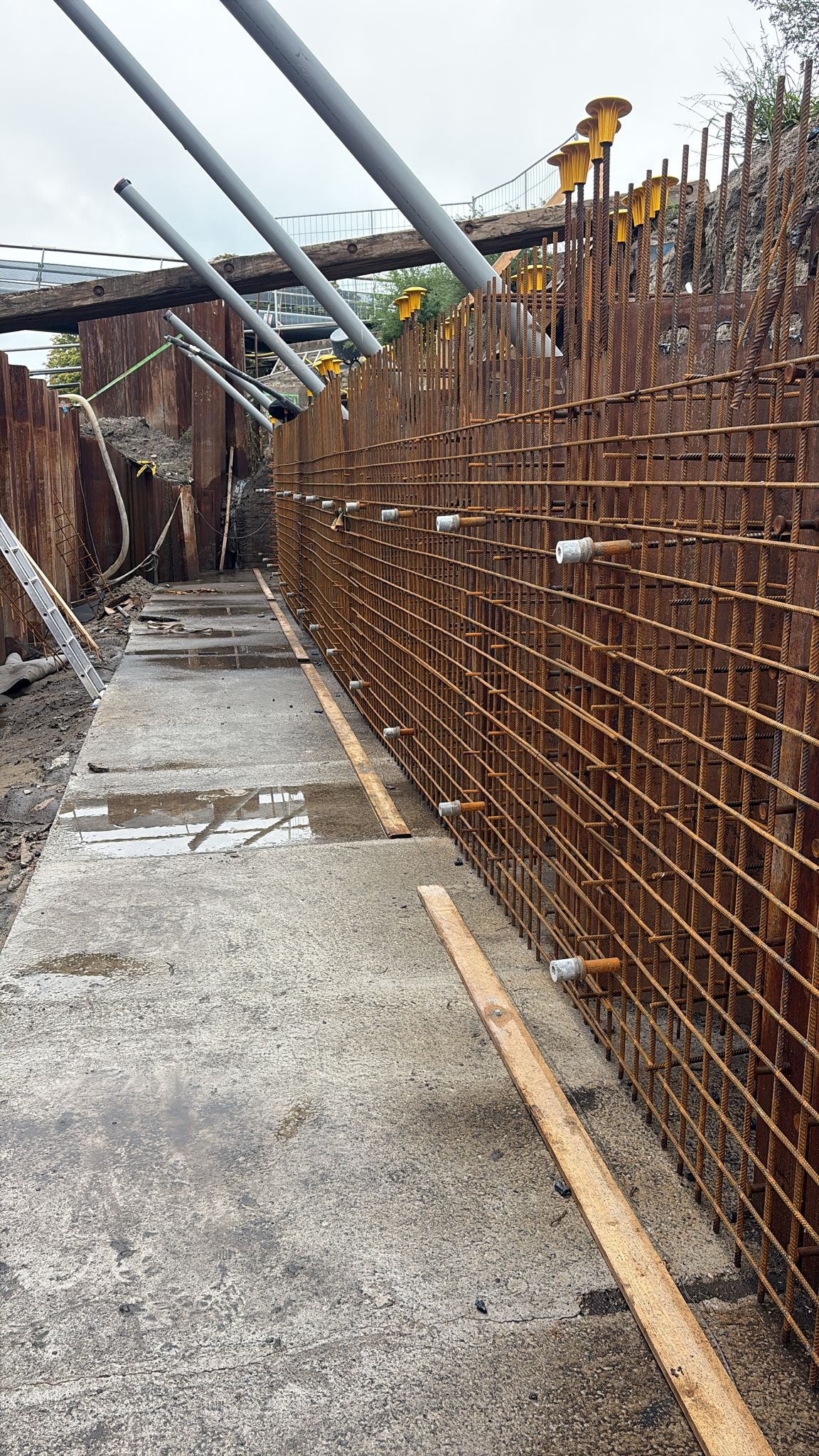

Afgelopen week zijn de voorbereidingen voor de werkvloer afgerond, waarna deze op donderdag is gestort. Om deze werkzaamheden veilig uit te kunnen voeren, was de Sint Janvoetbrug die dag tijdelijk afgesloten.
Werkzaamheden kom…

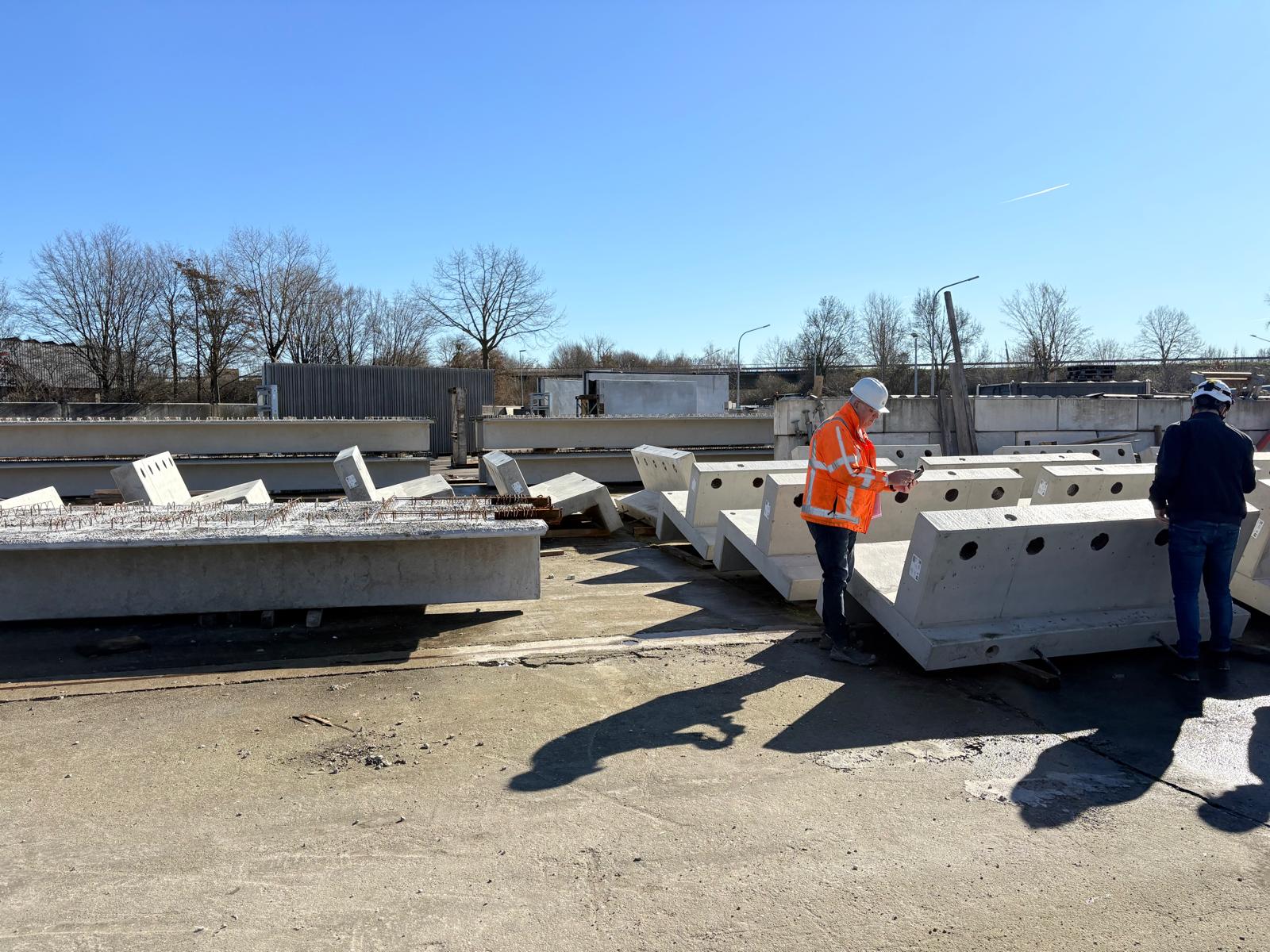

Heeft u vragen of opmerkingen over de renovatie van de kademuur aan de Nieuwe Haven en de Turfkaai, dan kunt u ons op verschillende manieren bereiken:
Hoofduitvoerder - Jeroen van den Ouweland (06-46927384)
Jeroen is onze hoofduitvoerder en het aanspreekpunt buiten. Heeft u een technische vraag? Jeroen staat altijd klaar — loop gerust op hem af. En mocht hij een keer niet aanwezig zijn, dan is hij telefonisch bereikbaar.
Werkvoorbereider - Stijn Jansen (06-34356007)
Stijn zorgt er achter de schermen voor dat alles goed voorbereid en gepland wordt. Heeft u vragen over de planning of uitvoering? Stijn staat u graag te woord.
Omgevingsmanager - Ilonka van der Heijden (06-15682916)
Ilonka is het aanspreekpunt voor de omgeving. Of het nu gaat om communicatie of andere zaken rondom het project: Ilonka staat klaar om mee te denken en te helpen.
Inloopmoment
Heeft u vragen of bent u benieuwd naar de werkzaamheden? Loop gerust binnen tijdens ons inloopmoment! Elke woensdag van 13.00 tot 15.00 uur bent u welkom in de keet op het bouwterrein.
De BouwApp
En vergeet natuurlijk niet om het project te volgen via deze BouwApp. Via deze weg versturen wij regelmatig updates over de voortgang van de werkzaamheden en eventuele andere bijzonderheden.
Update werkzaamheden

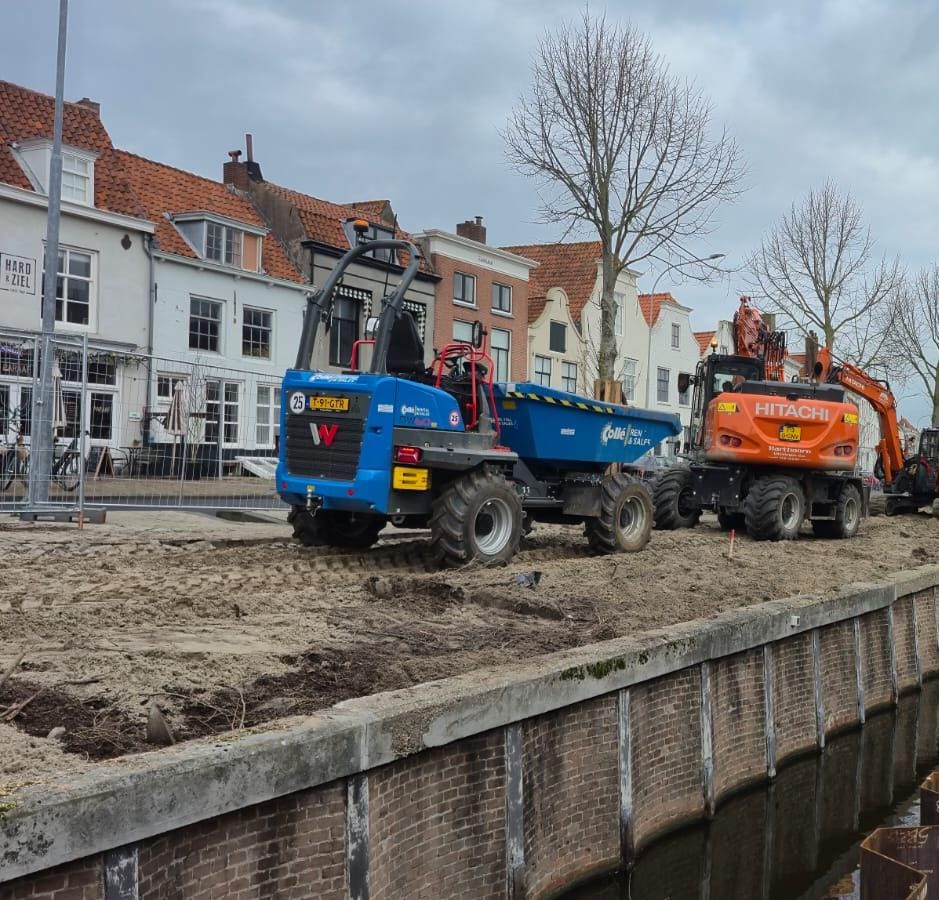

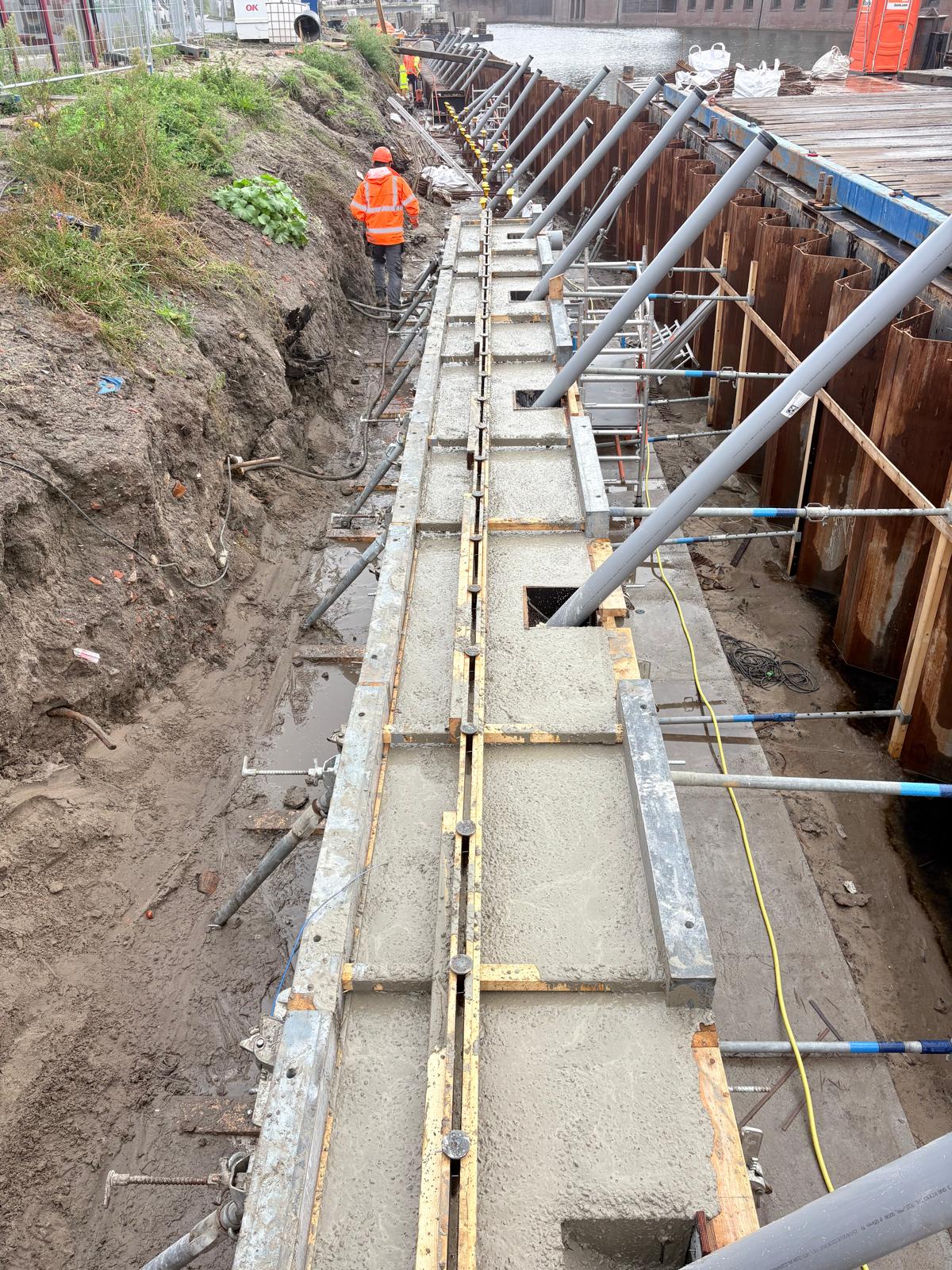

Afgelopen week zijn de voorbereidingen voor de werkvloer afgerond, waarna deze op donderdag is gestort. Om deze werkzaamheden veilig uit te kunnen voeren, was de Sint Janvoetbrug die dag tijdelijk afgesloten.
Werkzaamheden kom…
Read more🚧 Tijdelijke afsluiting Sint Janvoetbrug

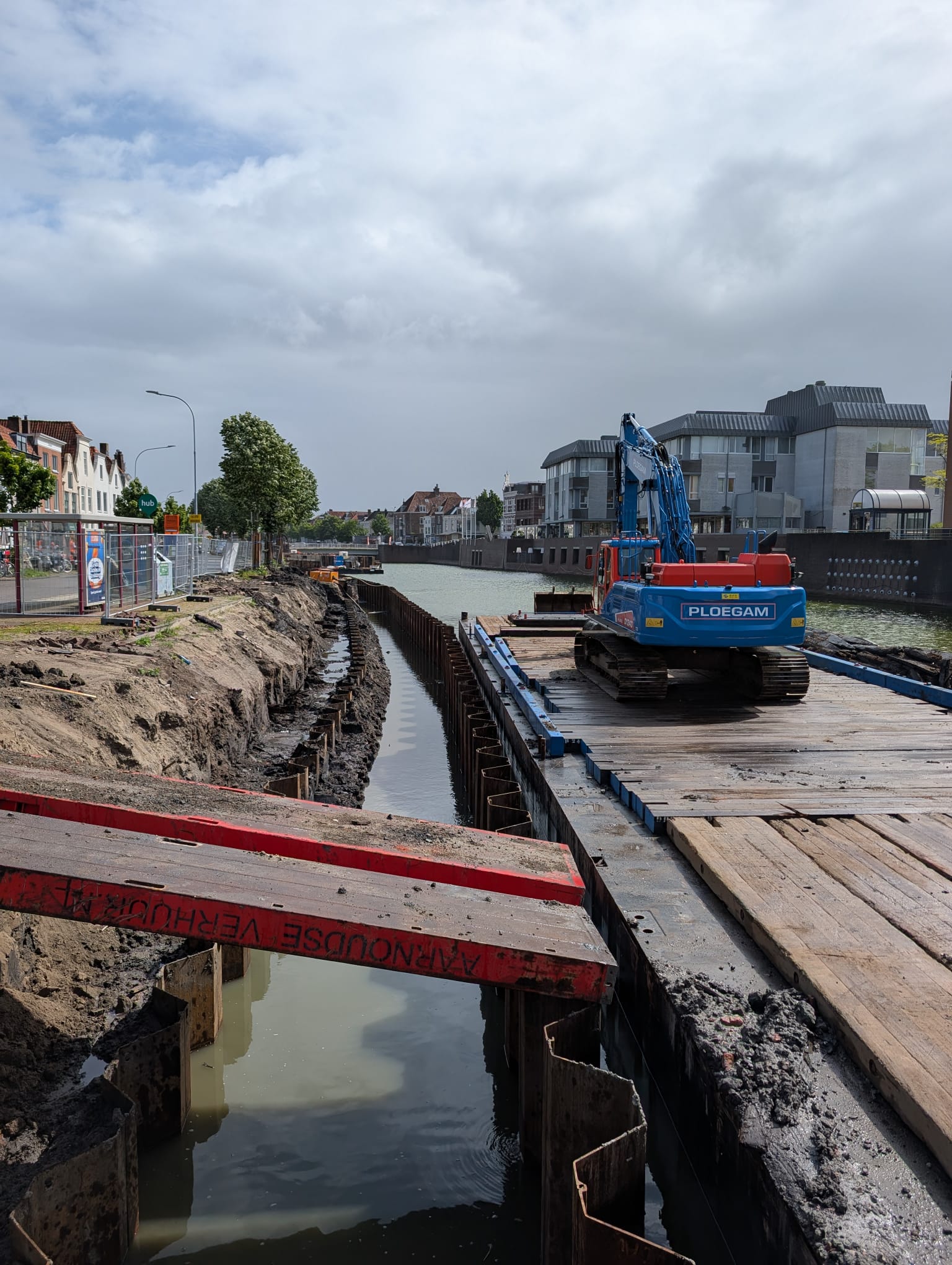

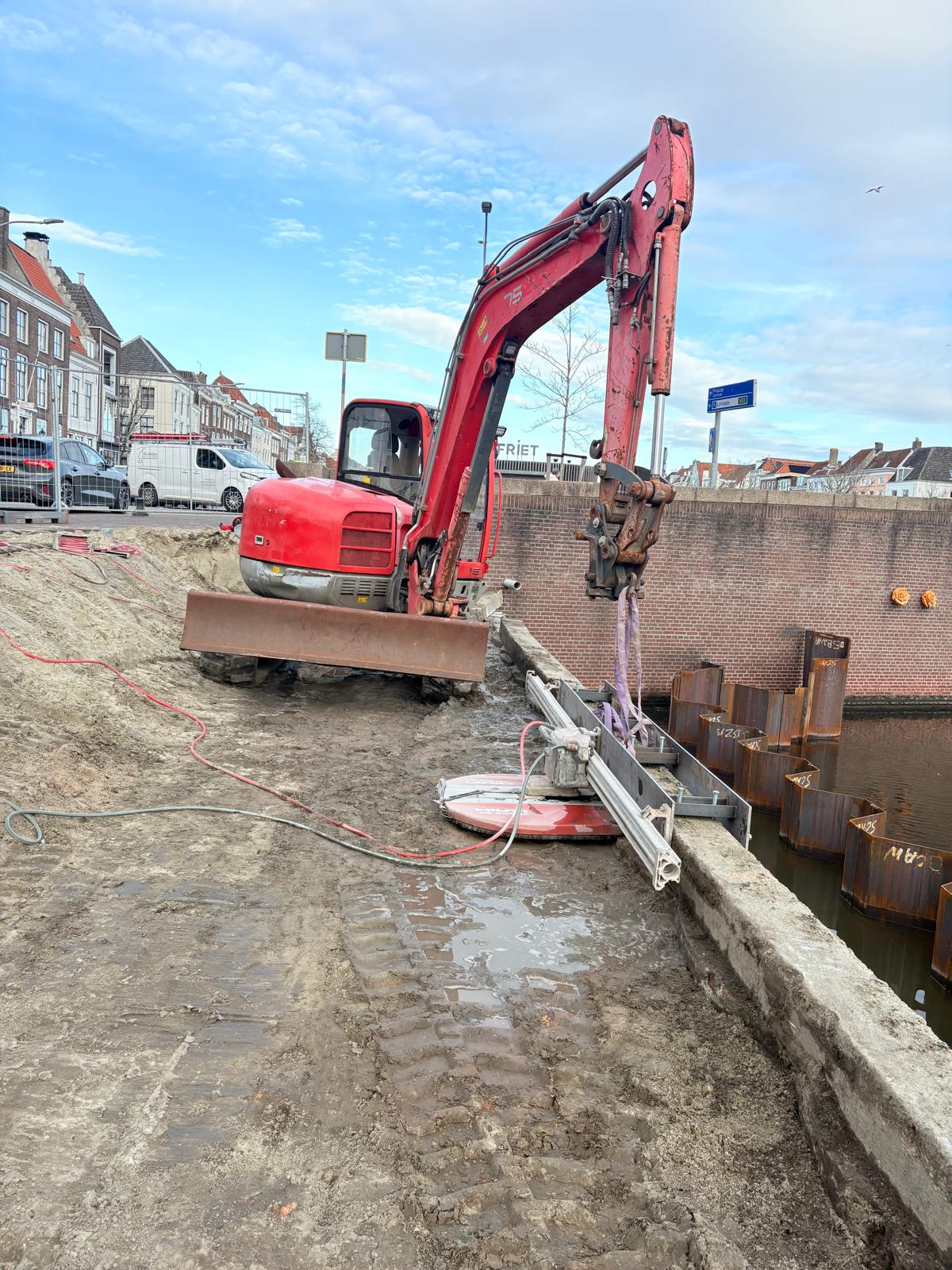

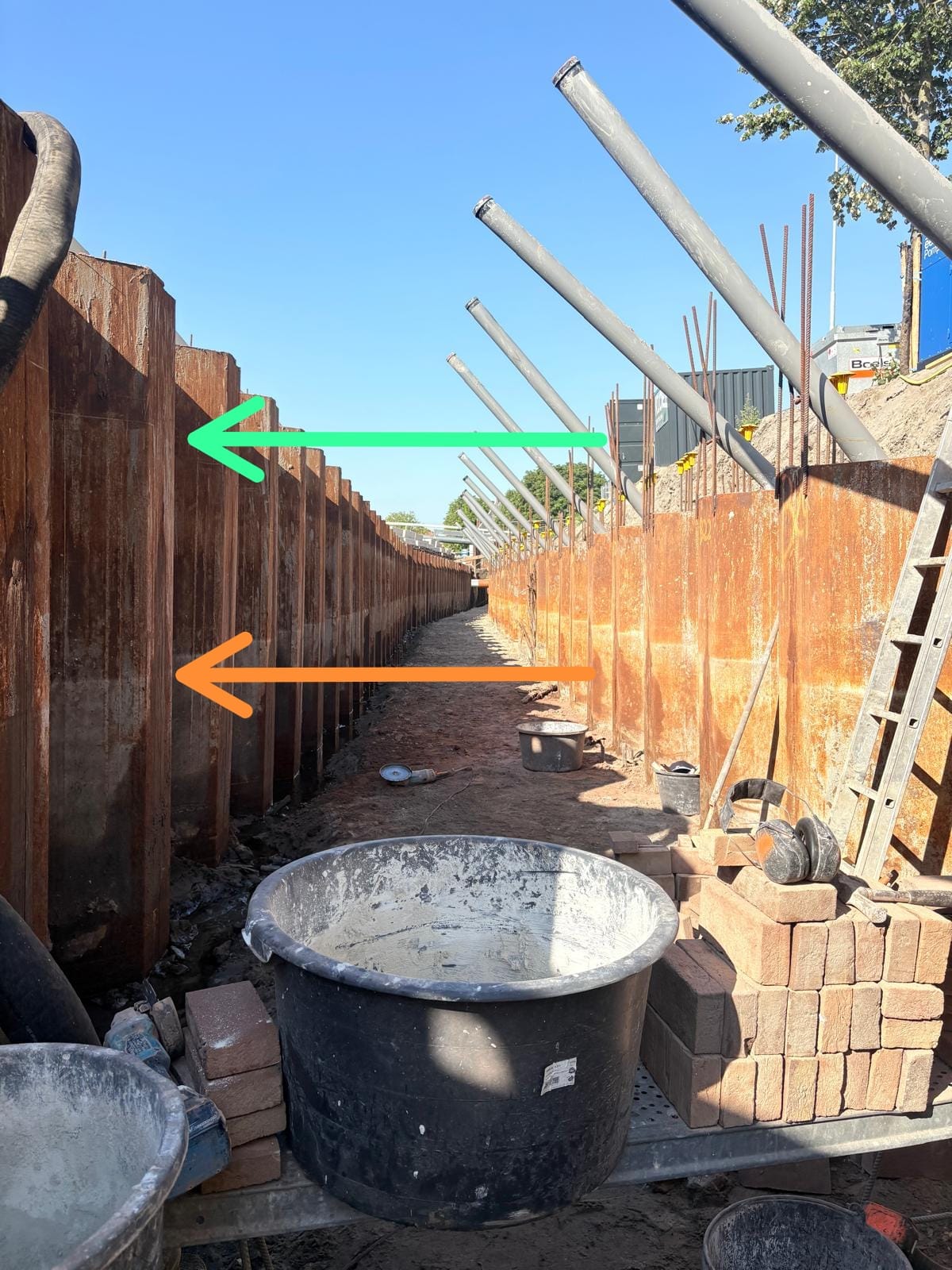

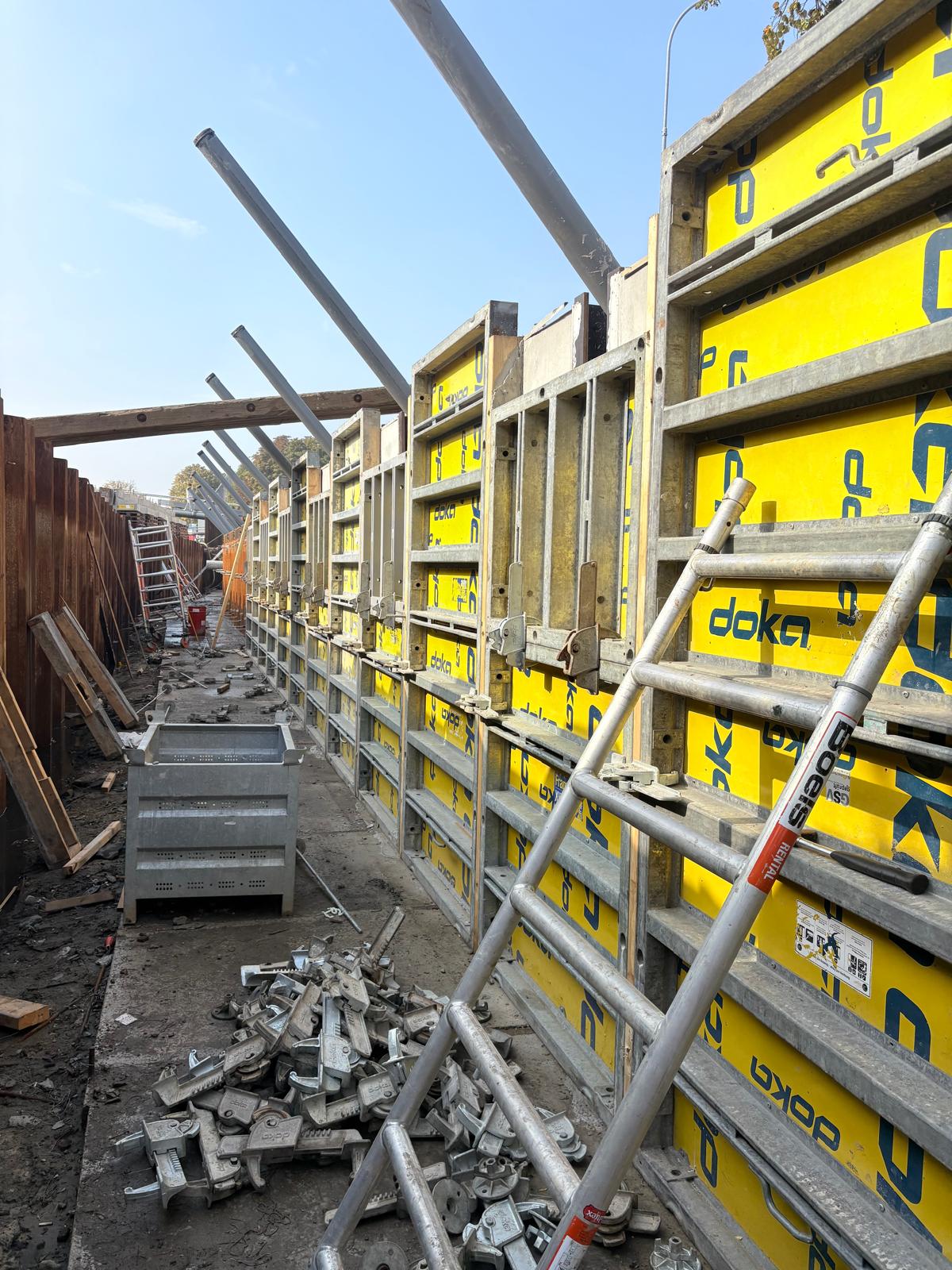

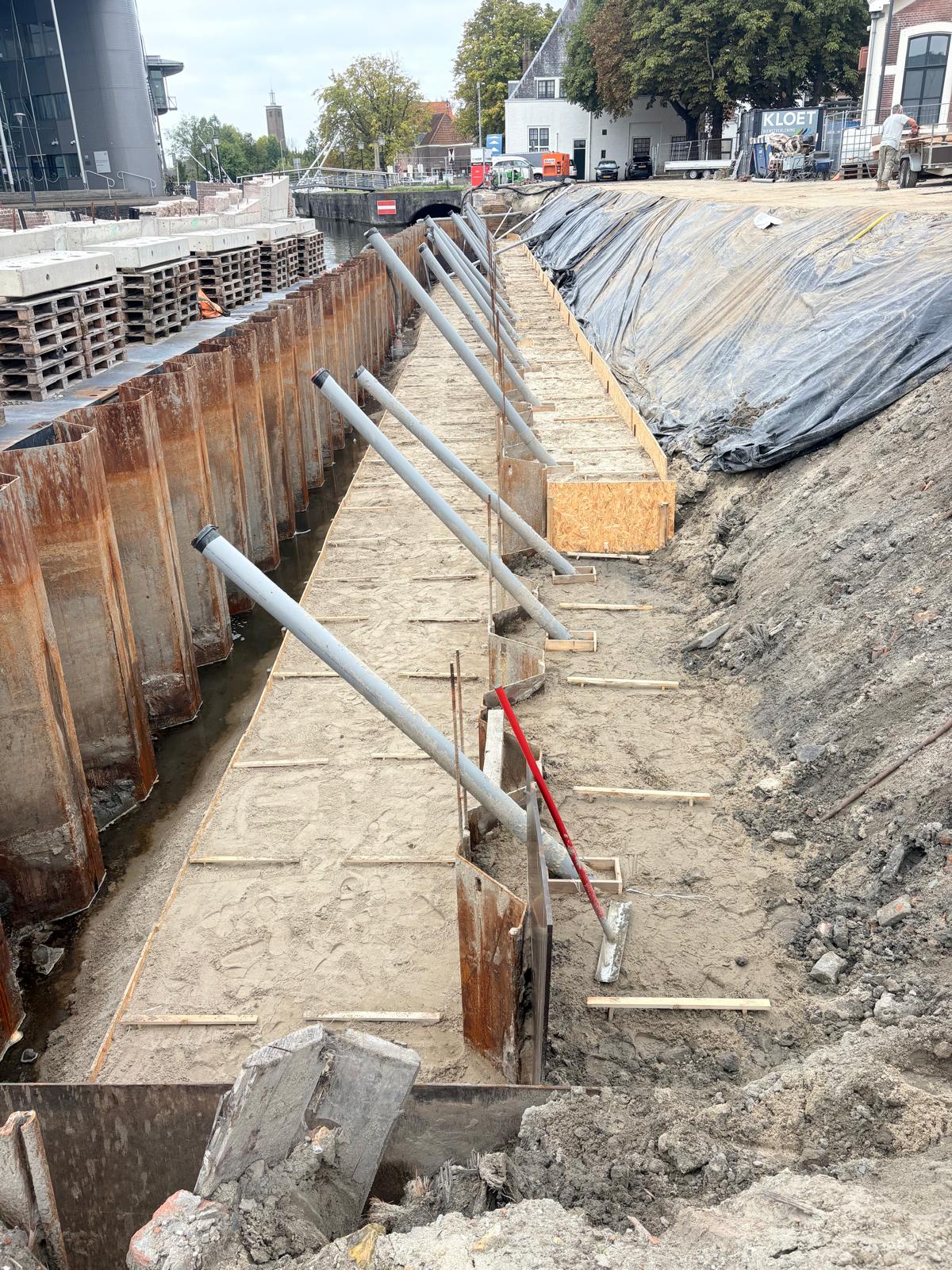

A.s. donderdag is de Sint Janvoetbrug tijdelijk afgesloten. We storten die dag de werkvloer in vak B/C.

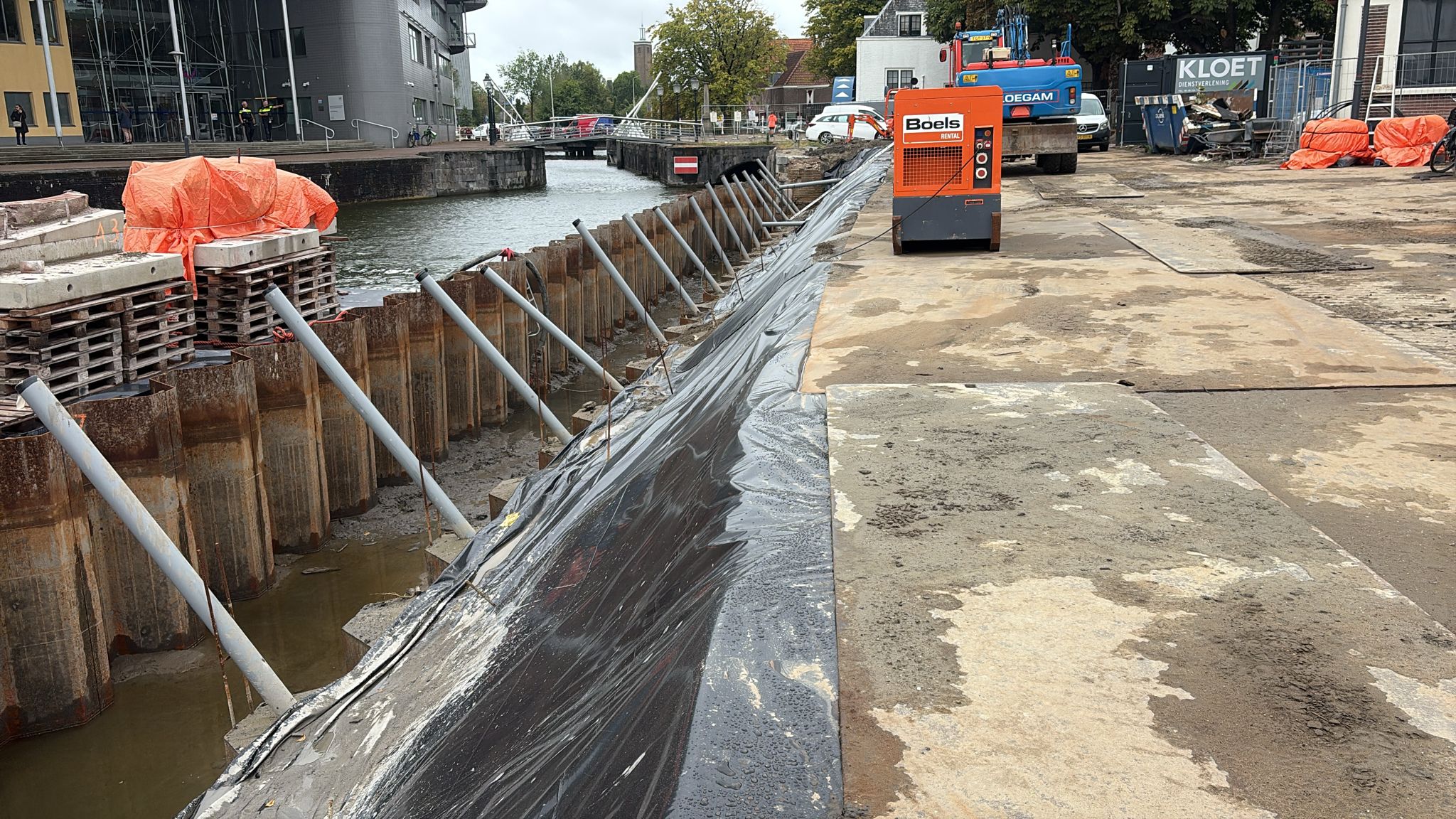

De werkvloer is een betonnen laag van ongeveer 5 centimeter dik. Deze zorgt voor een vlakke, droge en veilige…
Read moreVoortgang restauratie wulfjes

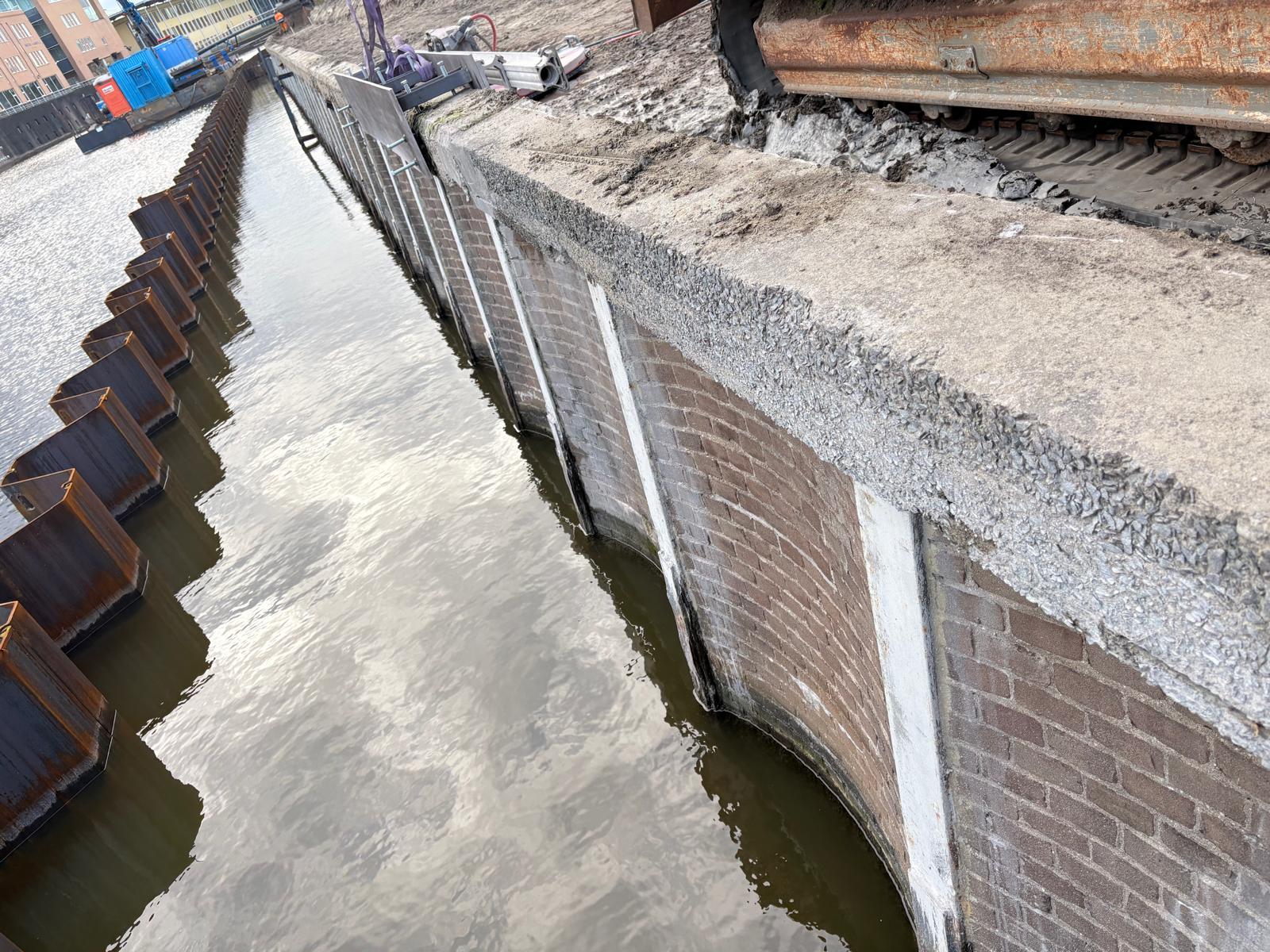

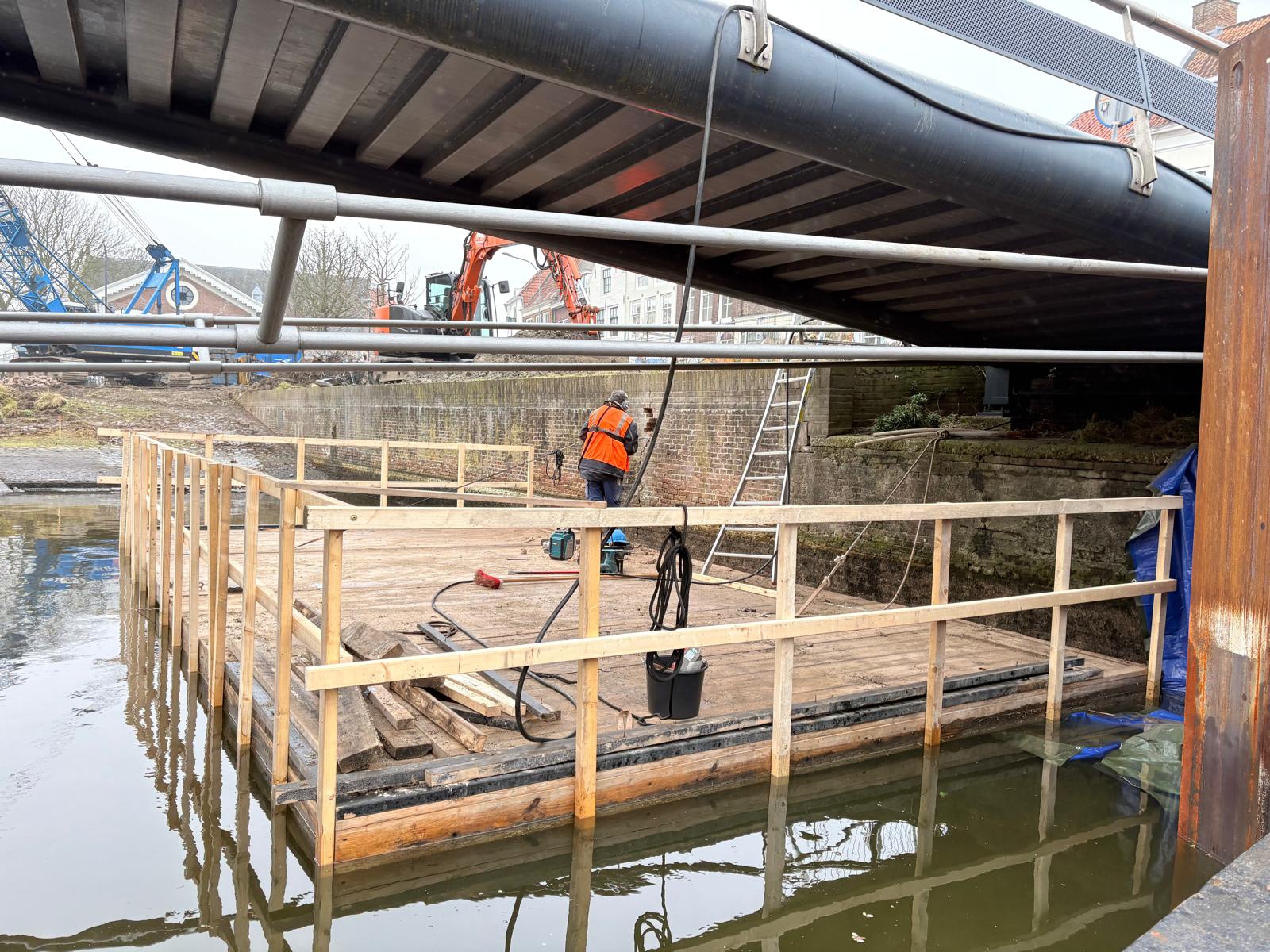

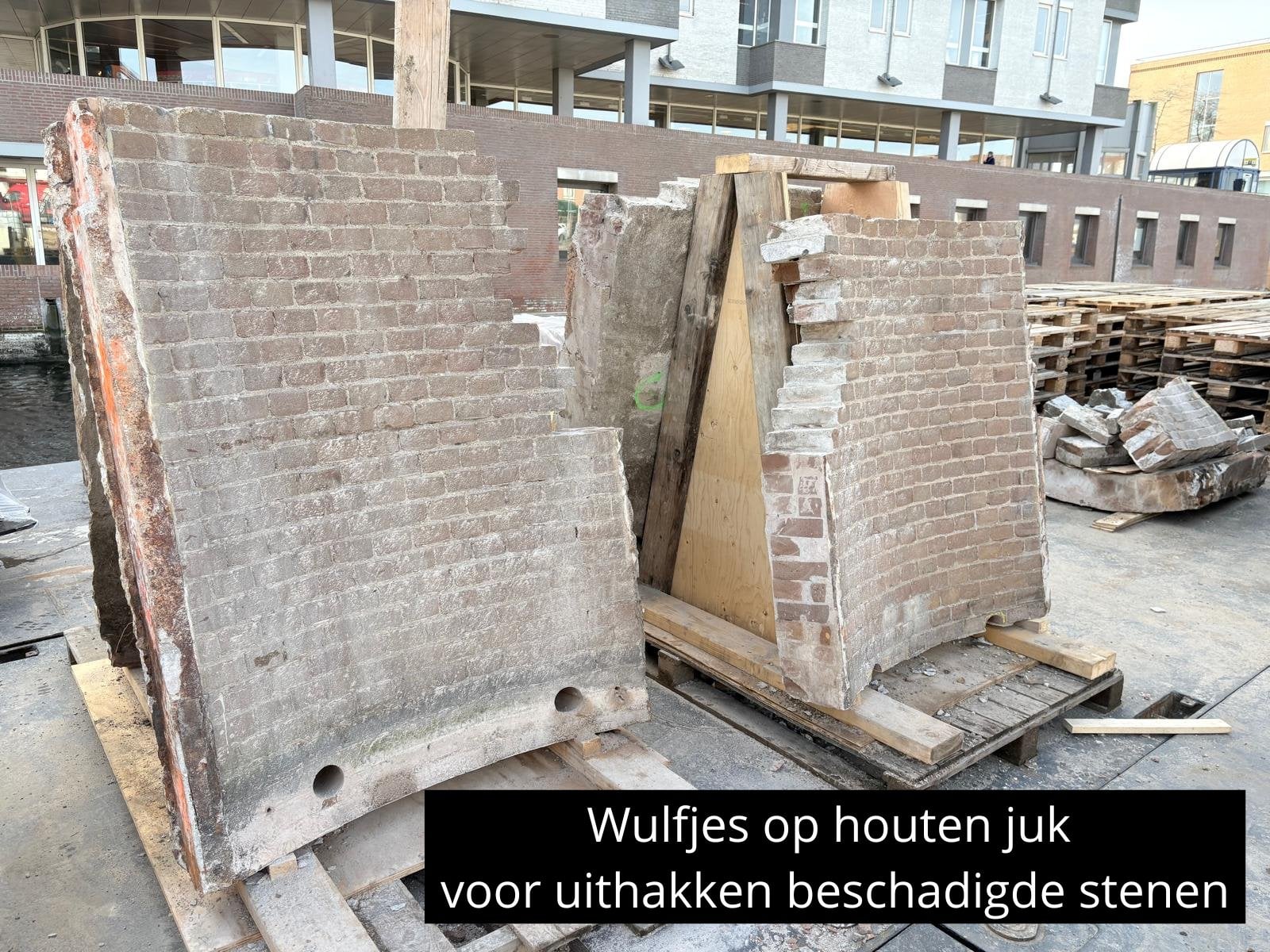

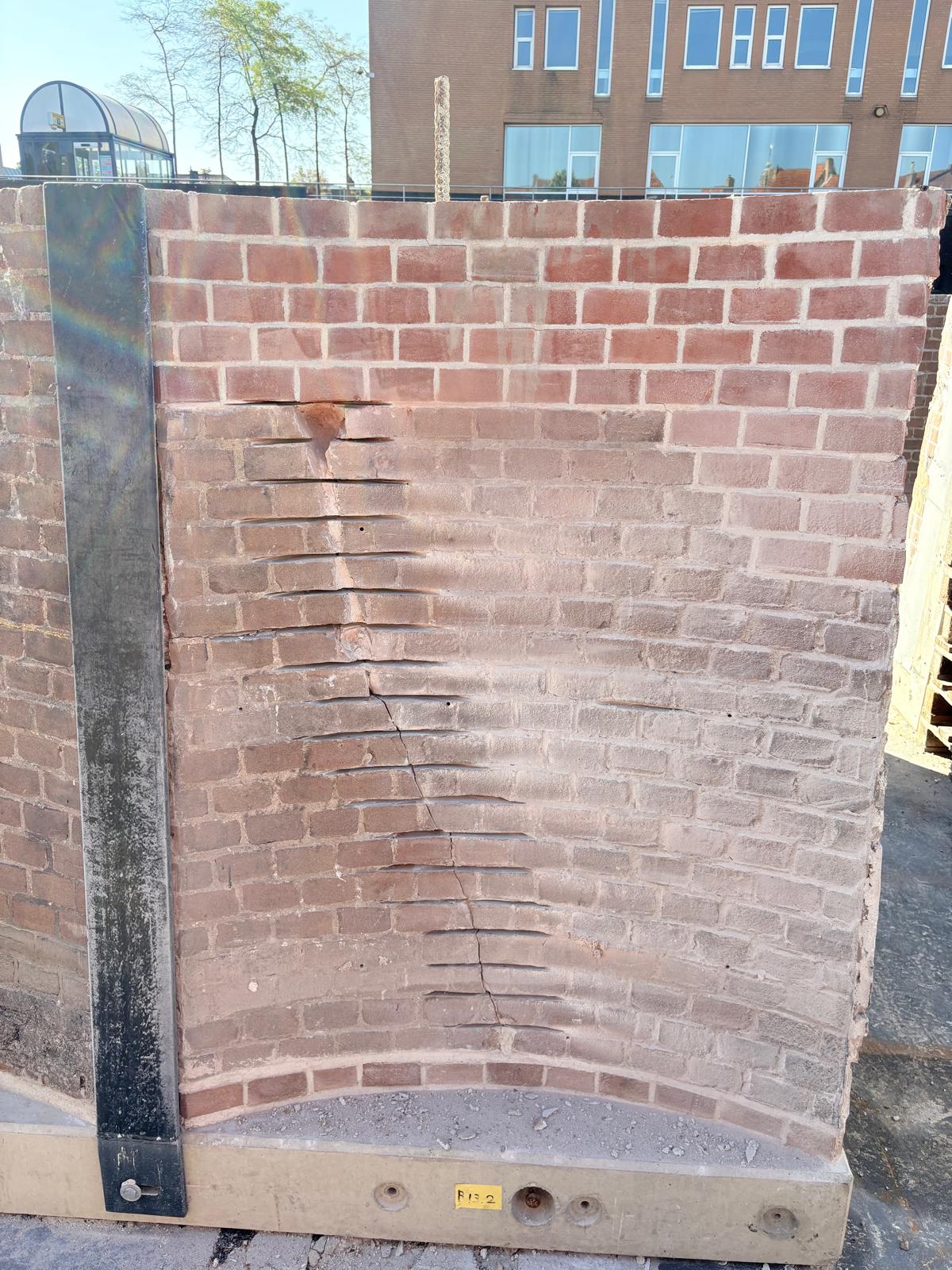

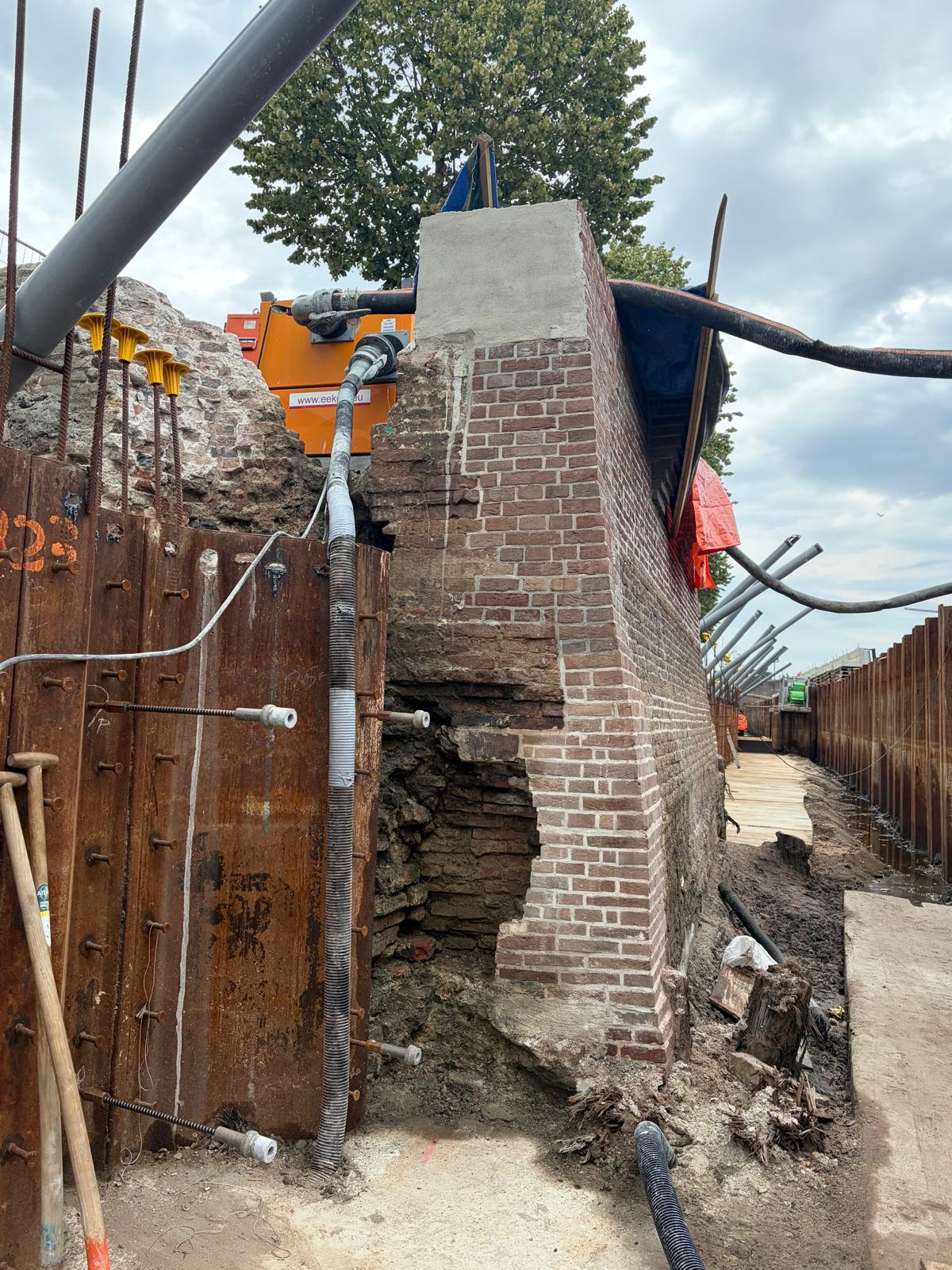

Afgelopen woensdag zijn de betonschorten afgestort. Inmiddels worden de bekistingen verwijderd en is deze fase van de werkzaamheden aan de wulfjes vrijwel afgerond.
De restauratie van de wulfjes gaat ondertussen gewoon door. Een aantal w…
Read moreUpdate werkzaamheden

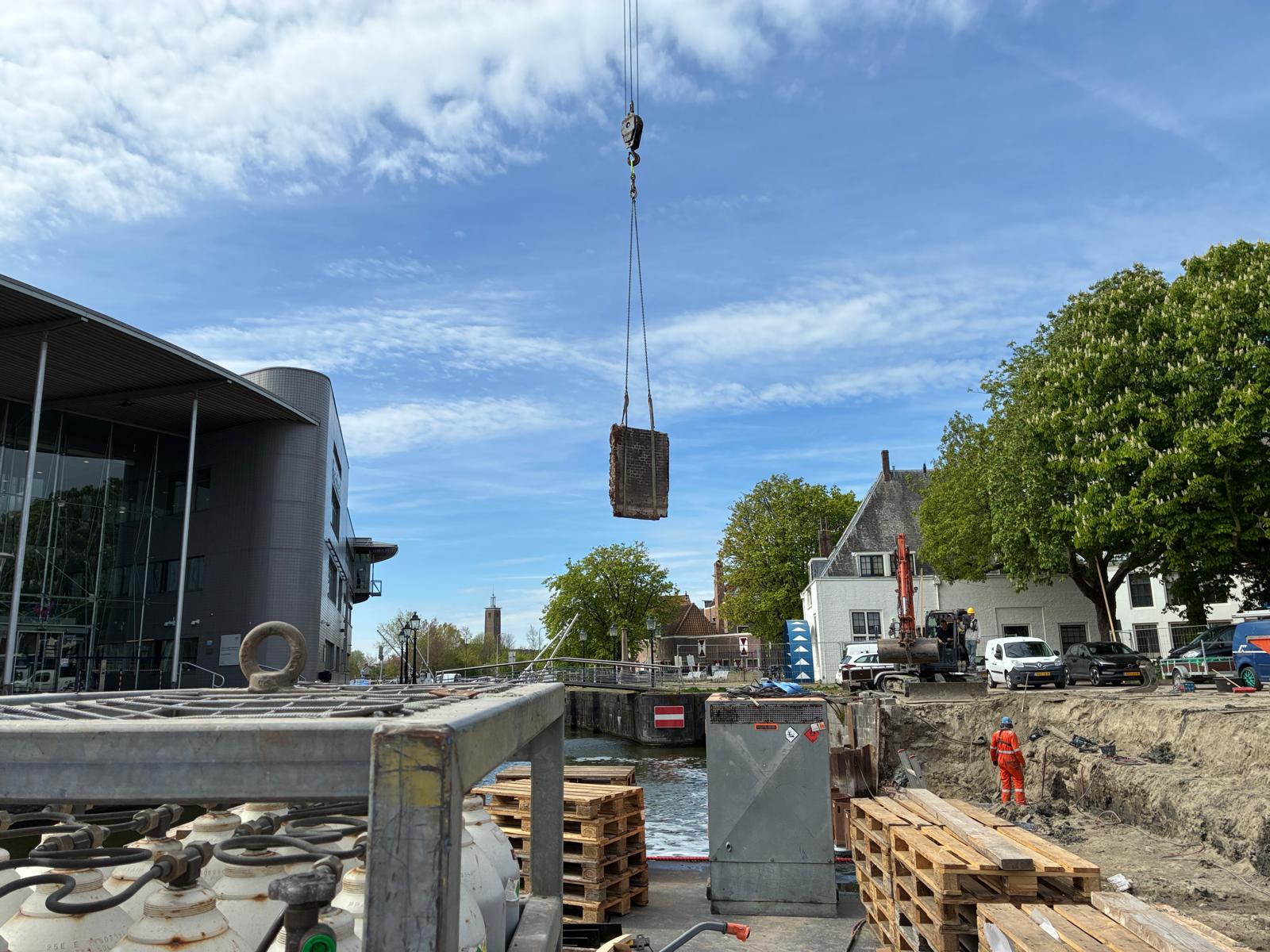

Het aanbrengen van de ankers is inmiddels afgerond. Afgelopen dinsdag werd de ankerstelling afgevoerd. Daarmee verdwijnt ook de cementsilo die werd gebruikt voor het aanmaken van de grout (vloeibaar mengsel van cement, water en soms zand). Dit betekent …
Read moreKleine vertraging door volgelopen hulpkuip

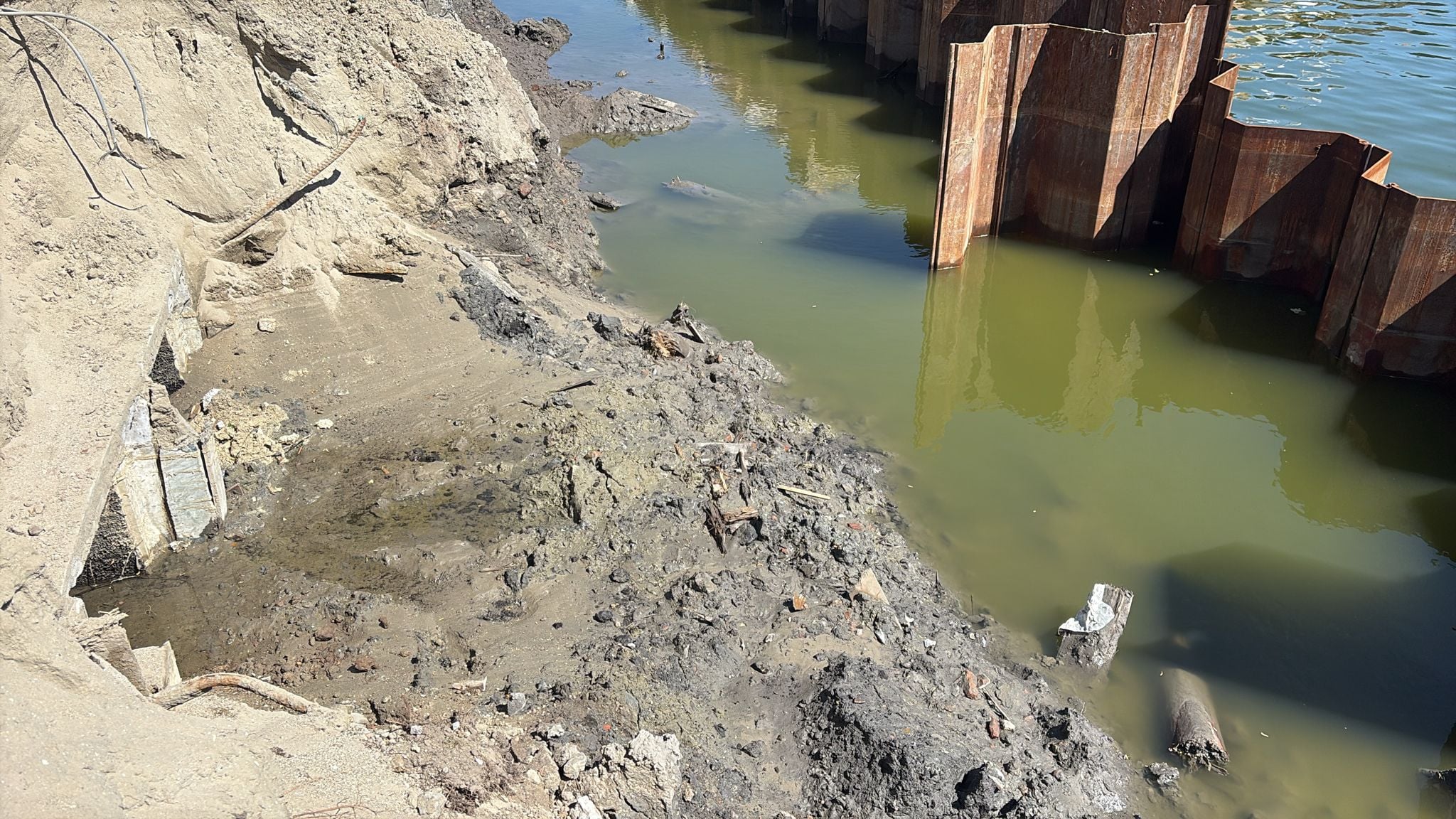

Afgelopen weekend is de hulpkuip vol water gelopen doordat een kleikist is opengegaan. Een kleikist is een tijdelijke afdichting van klei die het water buiten de werkruimte houdt. De situatie is inmiddels weer onder controle en de …
Read moreUpdate werkzaamheden
In eerdere berichten hebben wij aangegeven dat het aanbrengen van de ankers deze week zou worden afgerond. De werkzaamheden nemen een paar dagen meer in beslag, we verwachten deze begin volgende week af te ronden.
Deze week zijn we ve…
Read moreUpdate werkzaamheden en voortgang

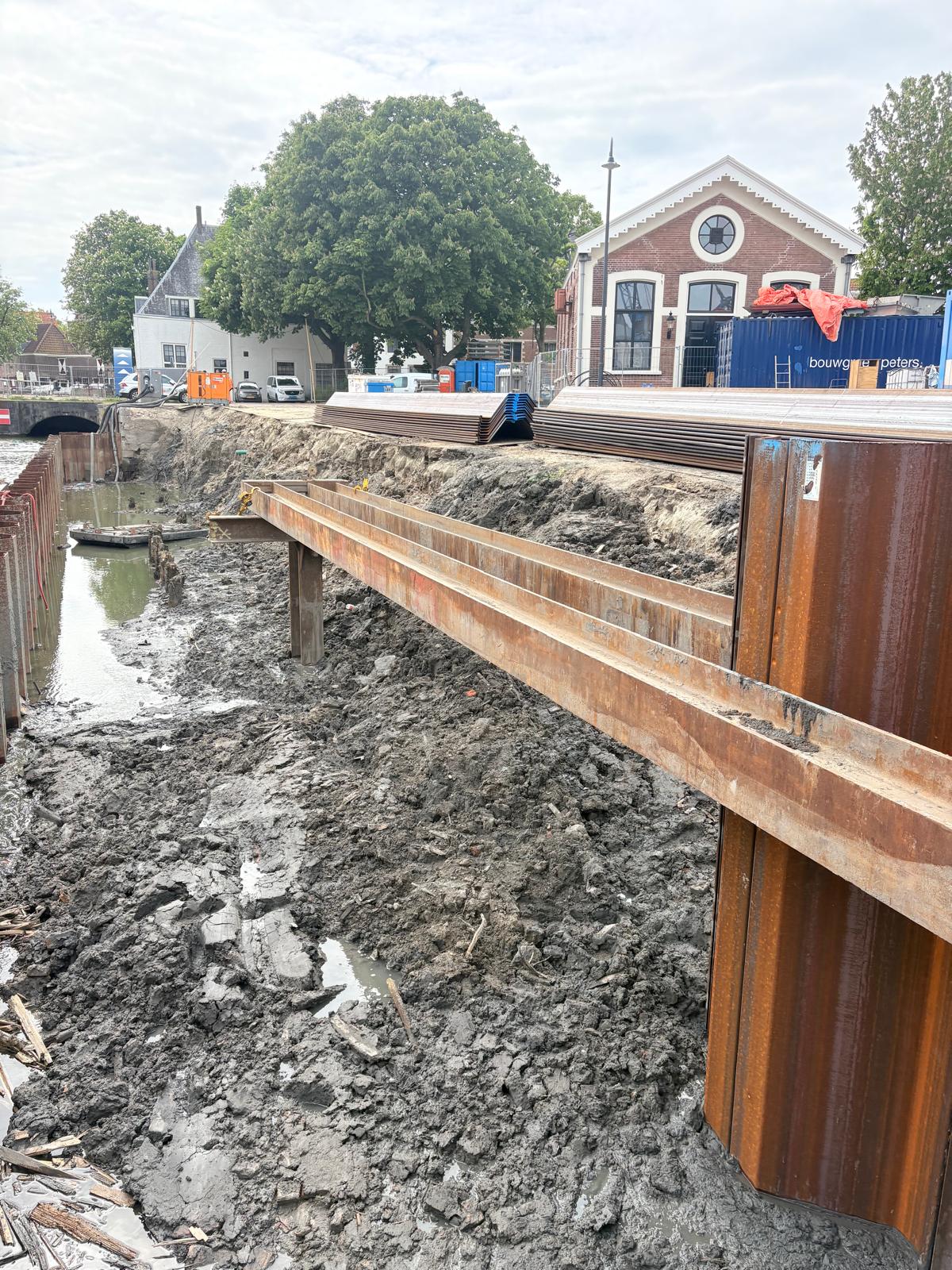

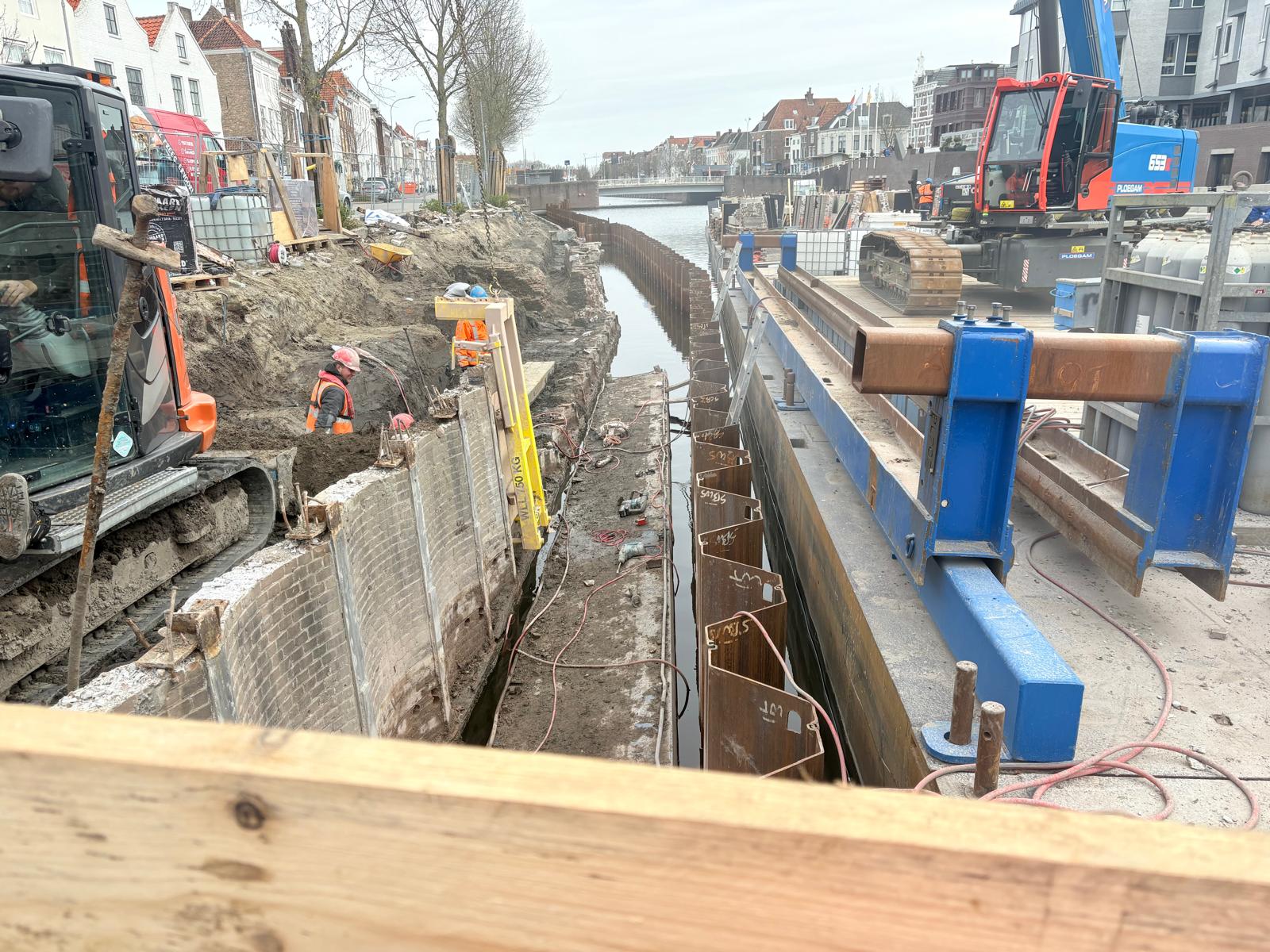

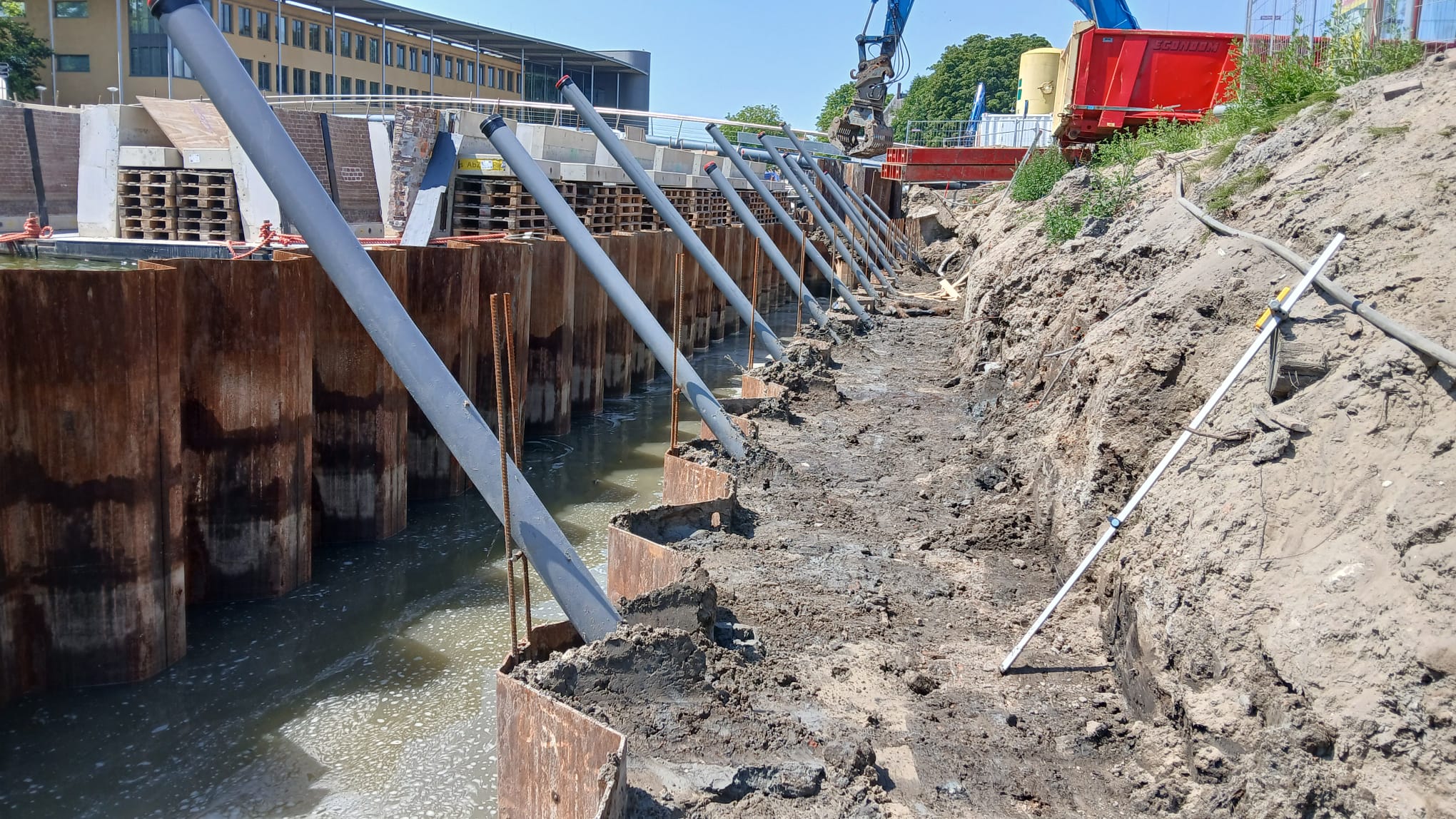

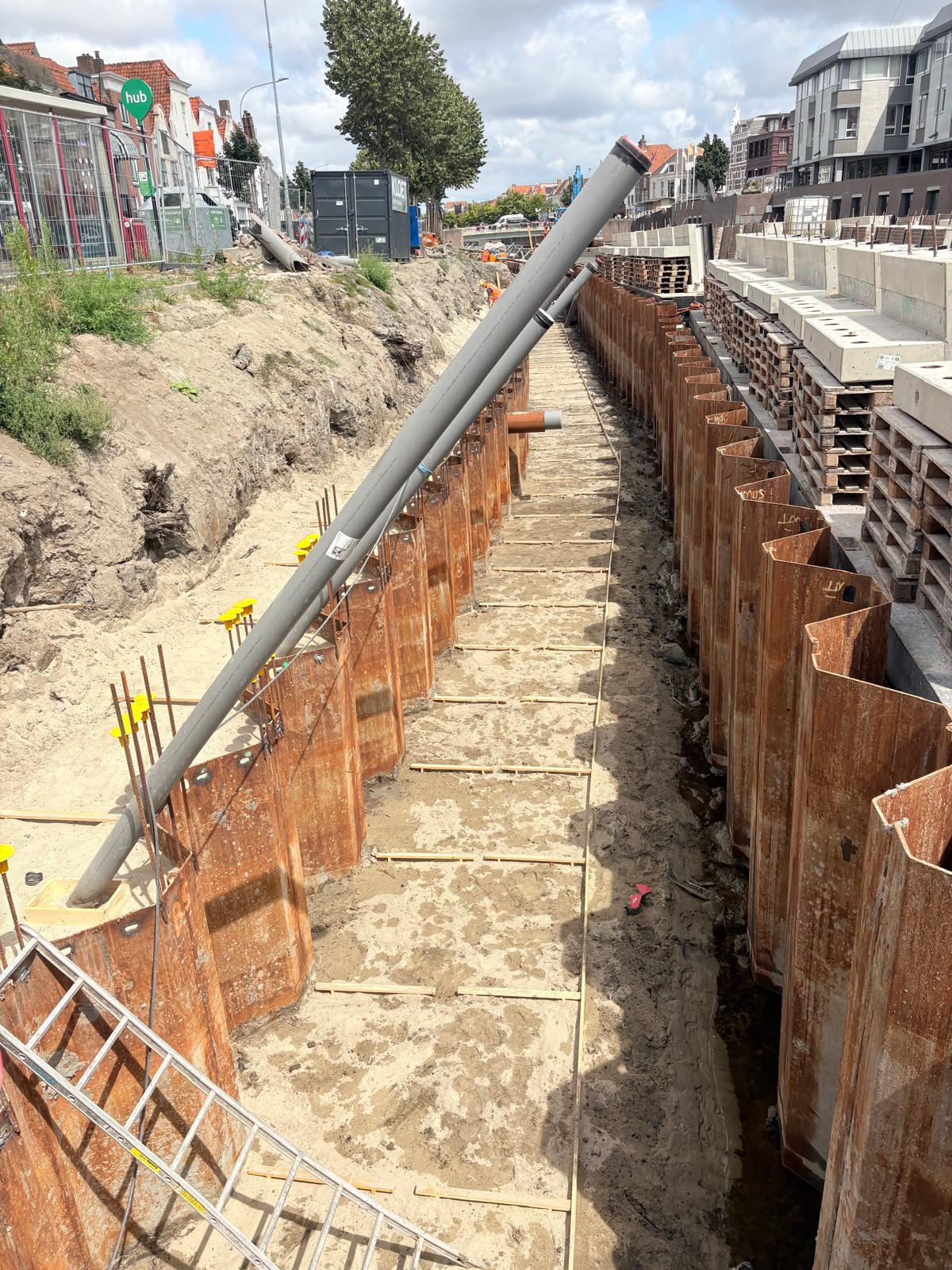

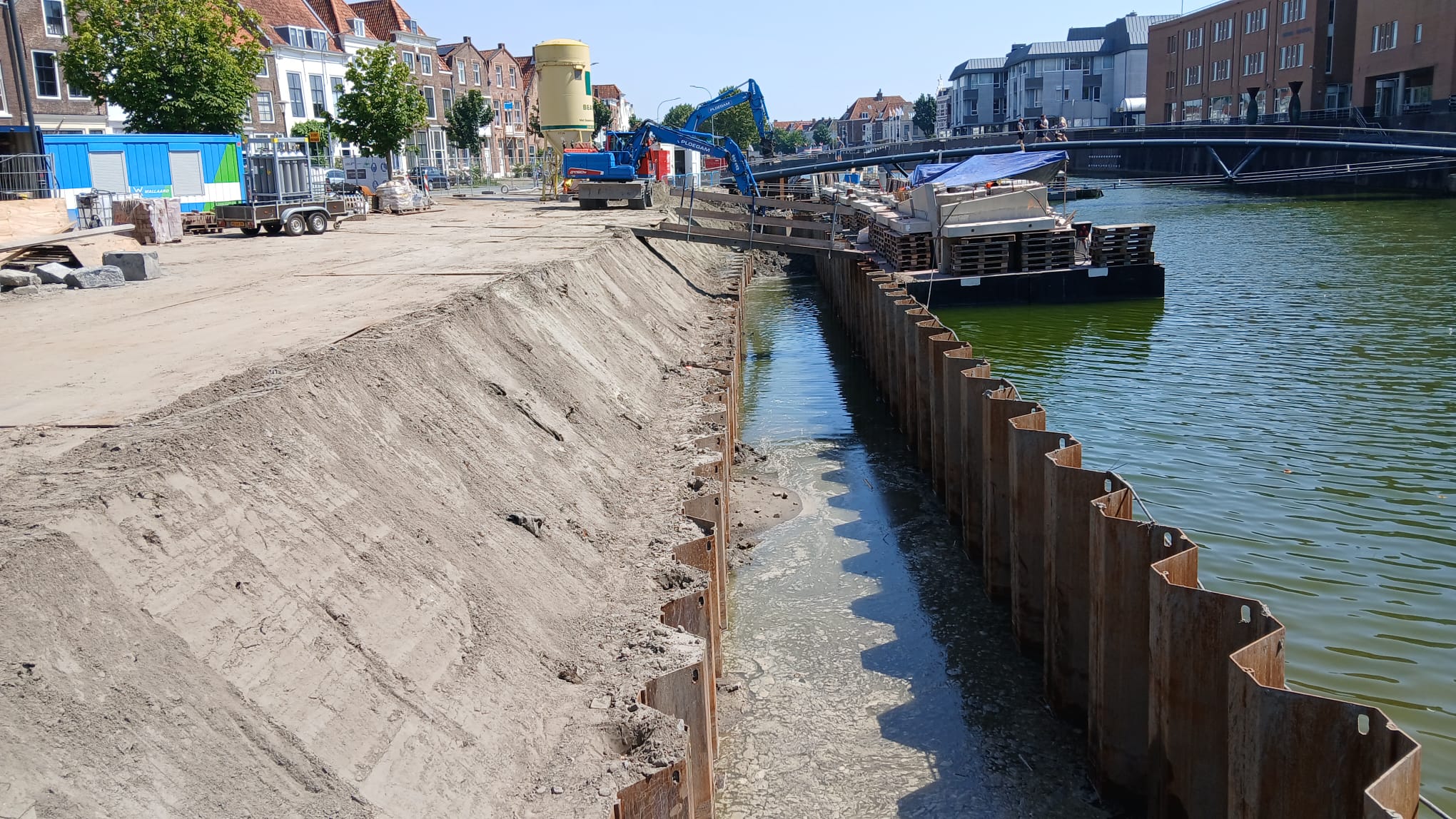

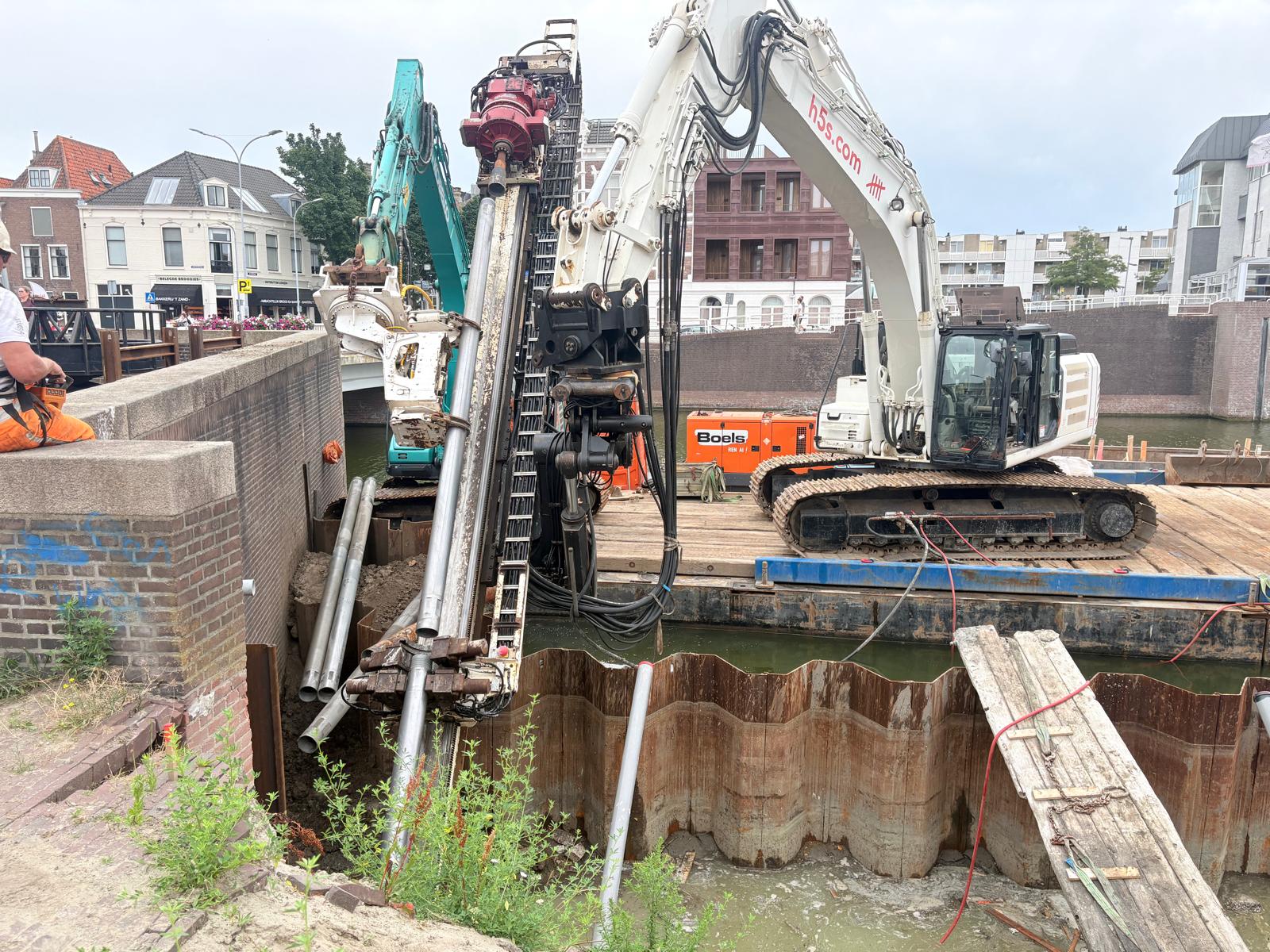

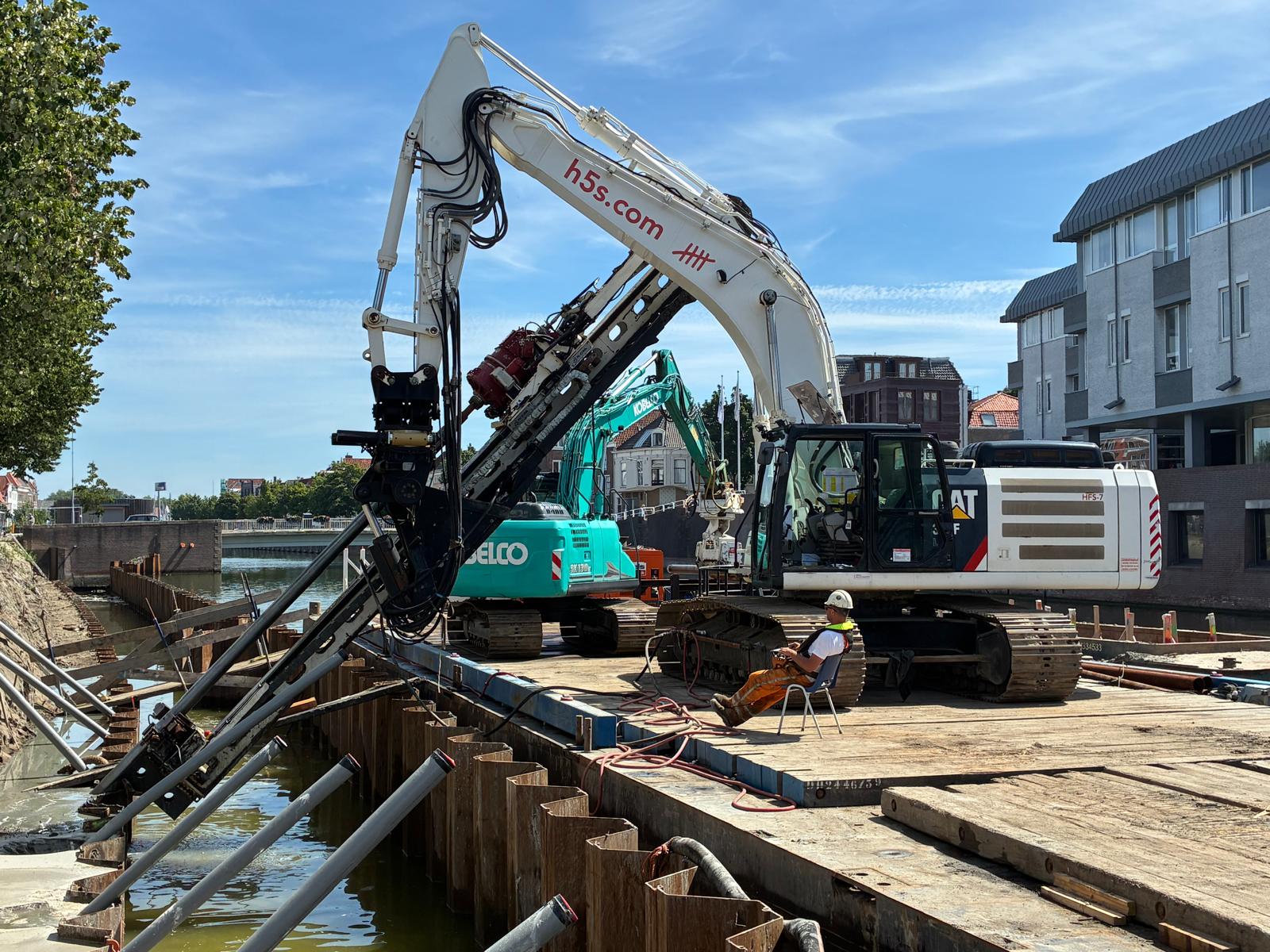

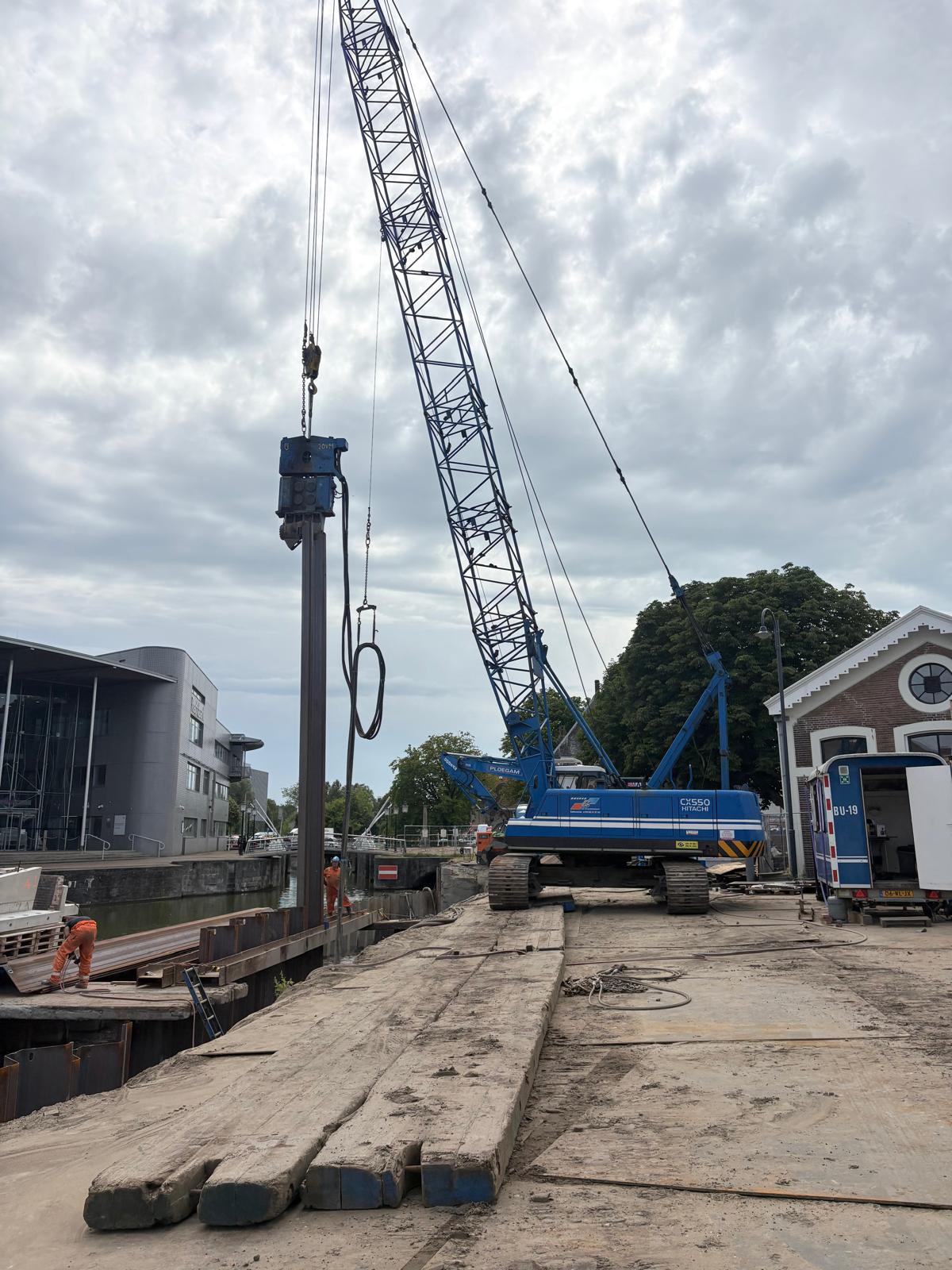

Het voorboren in vak A, bij het Sasterein, heeft goed gewerkt. Deze week is de damwand in dit vak namelijk volledig aangebracht. De heistelling is inmiddels afgevoerd, waardoor de werkzaamheden met de meeste geluidshinder voorlopig achter d…
Read moreUpdate werkzaamheden deze week

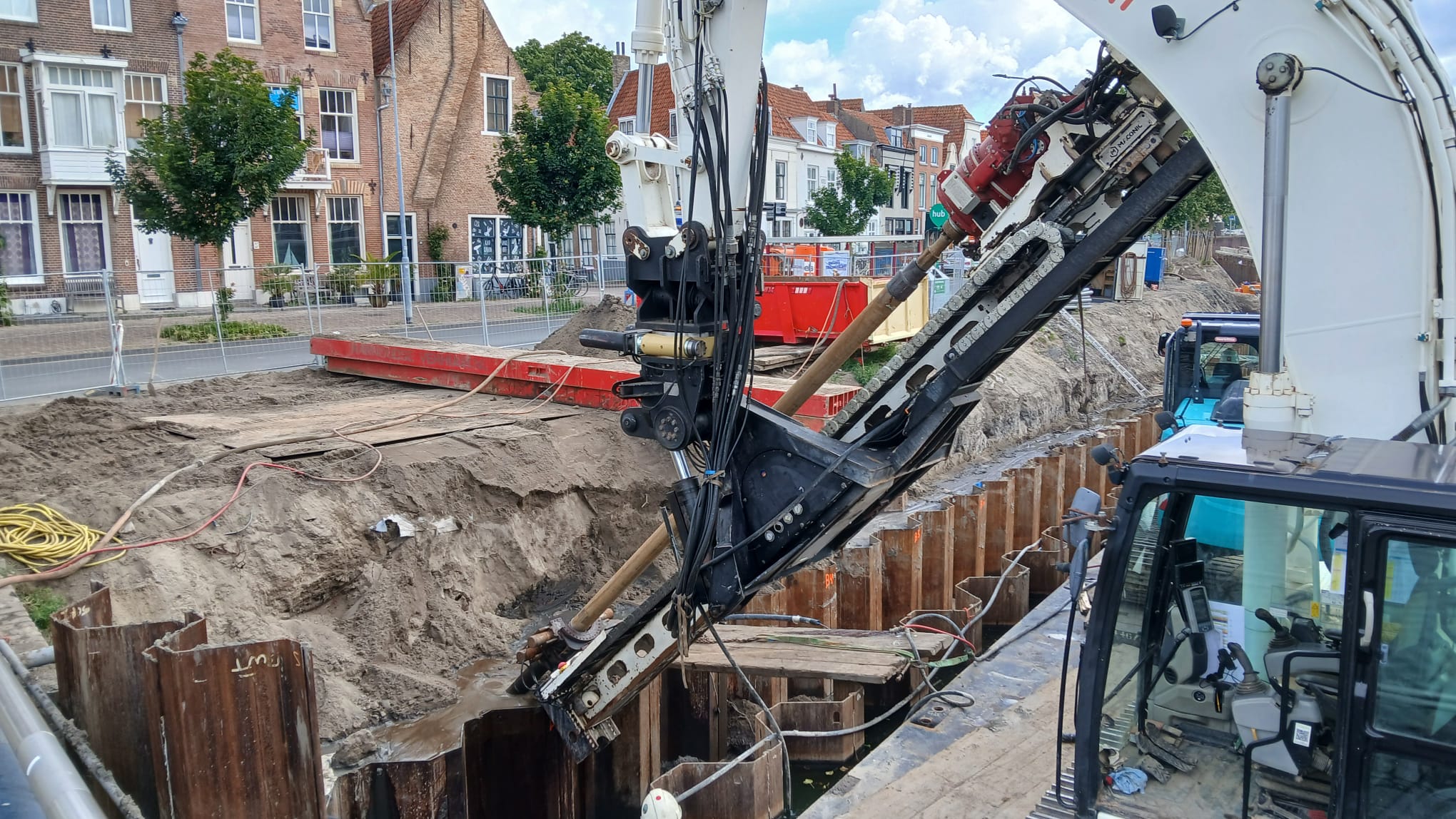

Voorboren definitieve damwand
Deze week is het voorboren in vak A, bij het Sasterrein, afgerond. Met deze voorbereiding hopen we voldoende vrije baan te hebben gecreëerd voor het aanbrengen van de definitie…
Read moreVoorboren definitieve damwand gestart

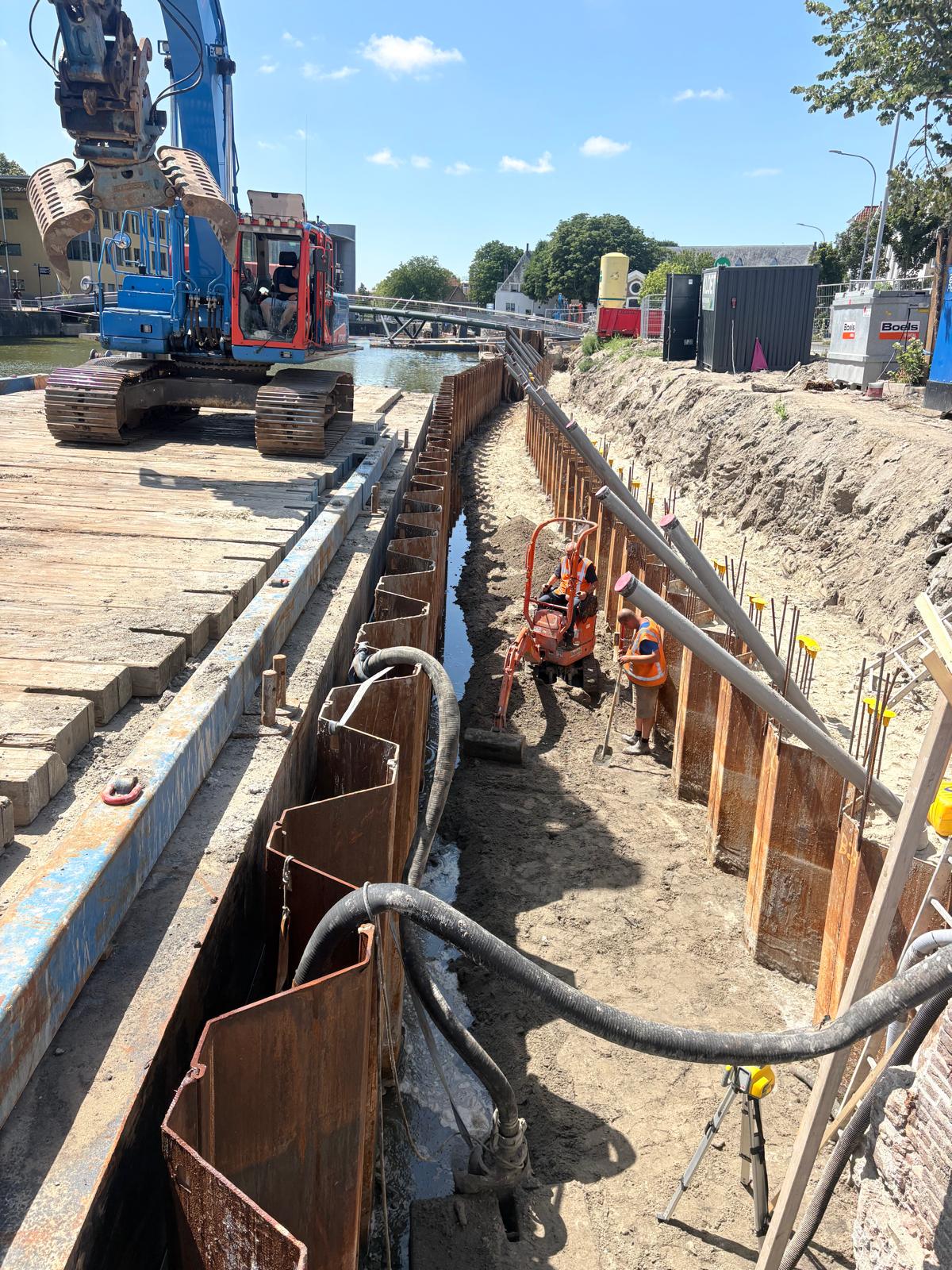

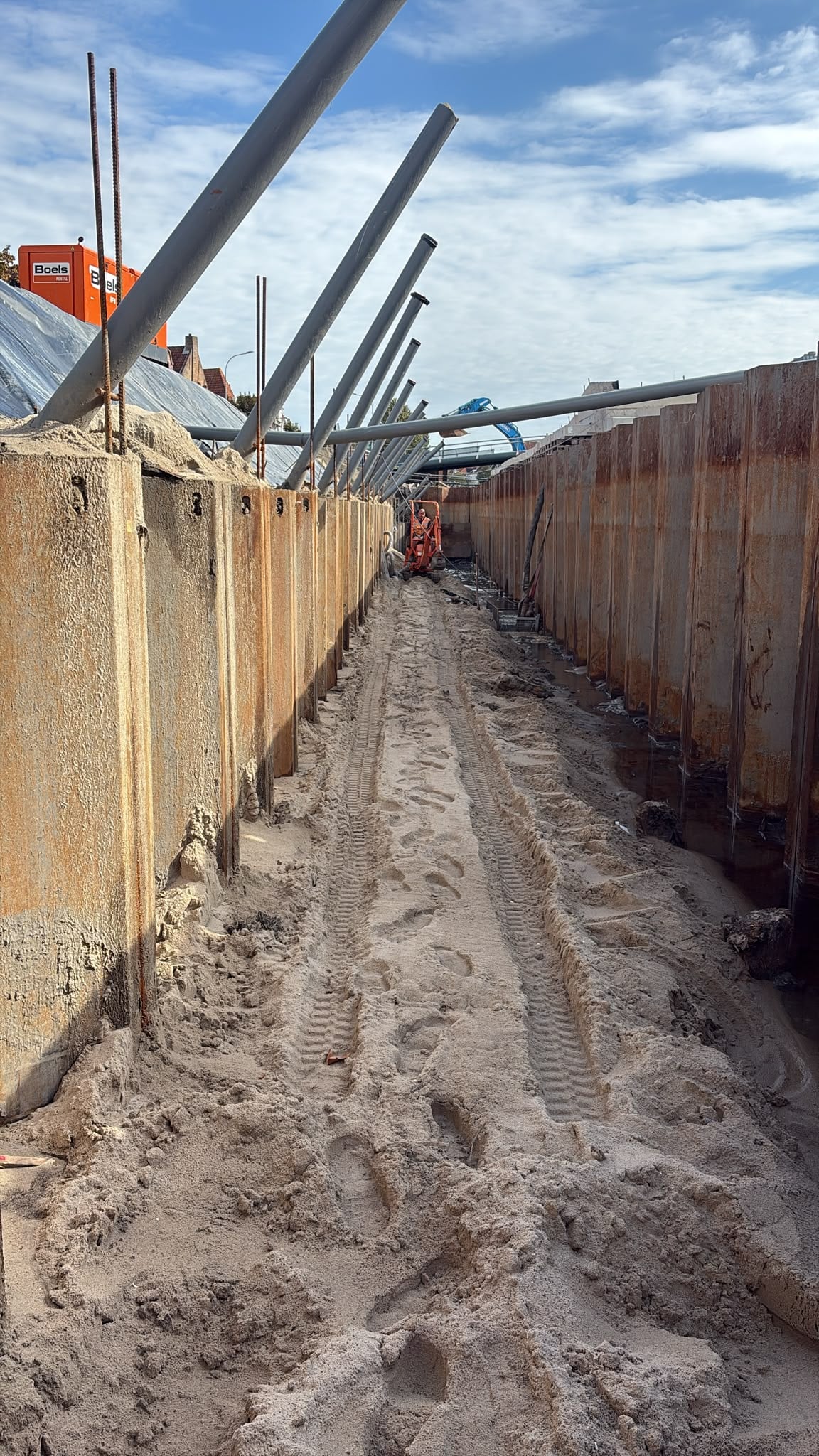

Deze week zijn we gestart met het voorboren van de strook waar de definitieve damwandplanken worden aangebracht. Het voorboren is nodig om de damwandplanken op de juiste locatie en diepte te kunnen plaatsen.
Het voorboren gebeurt…
Read moreUpdate werkzaamheden

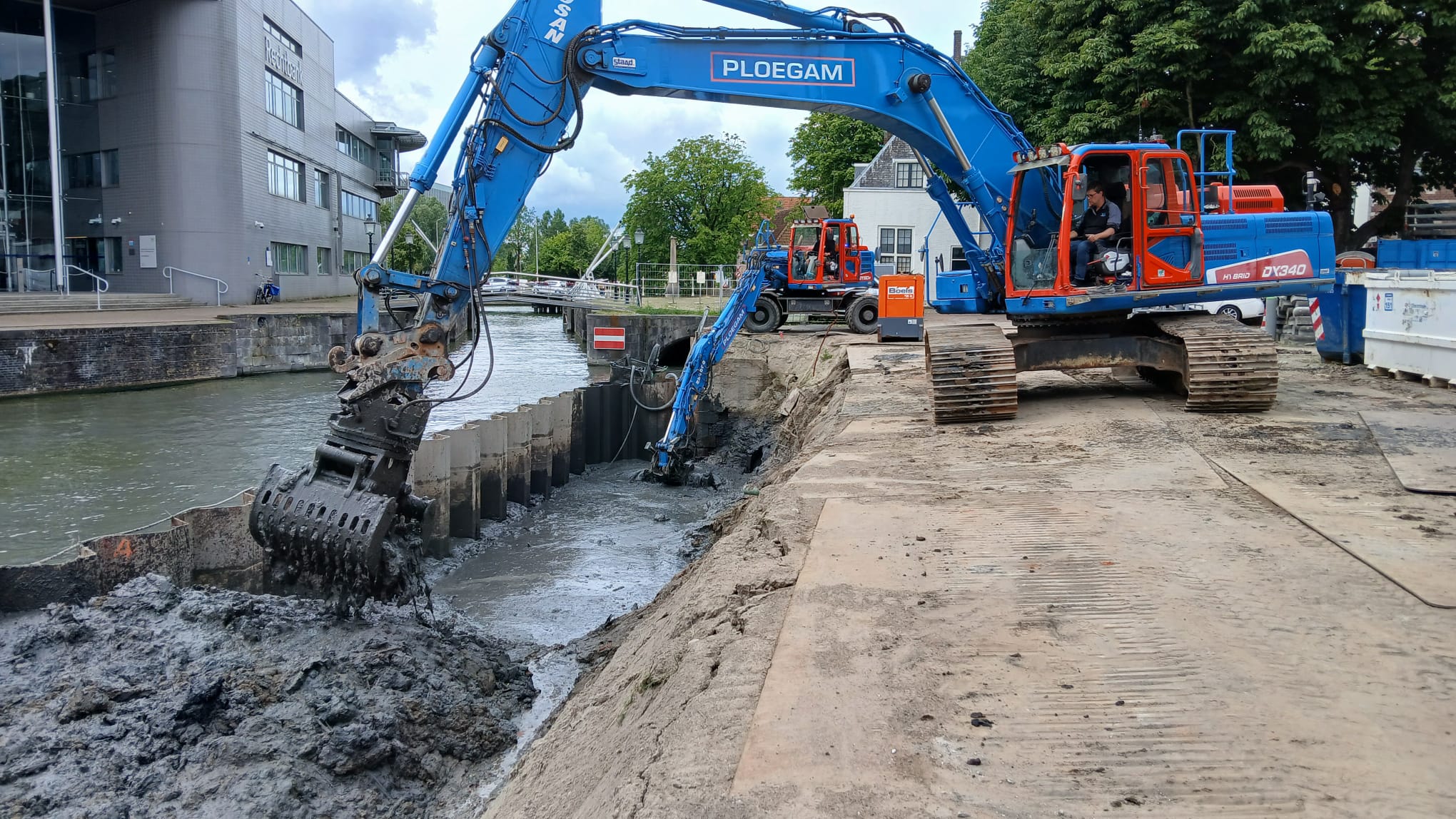

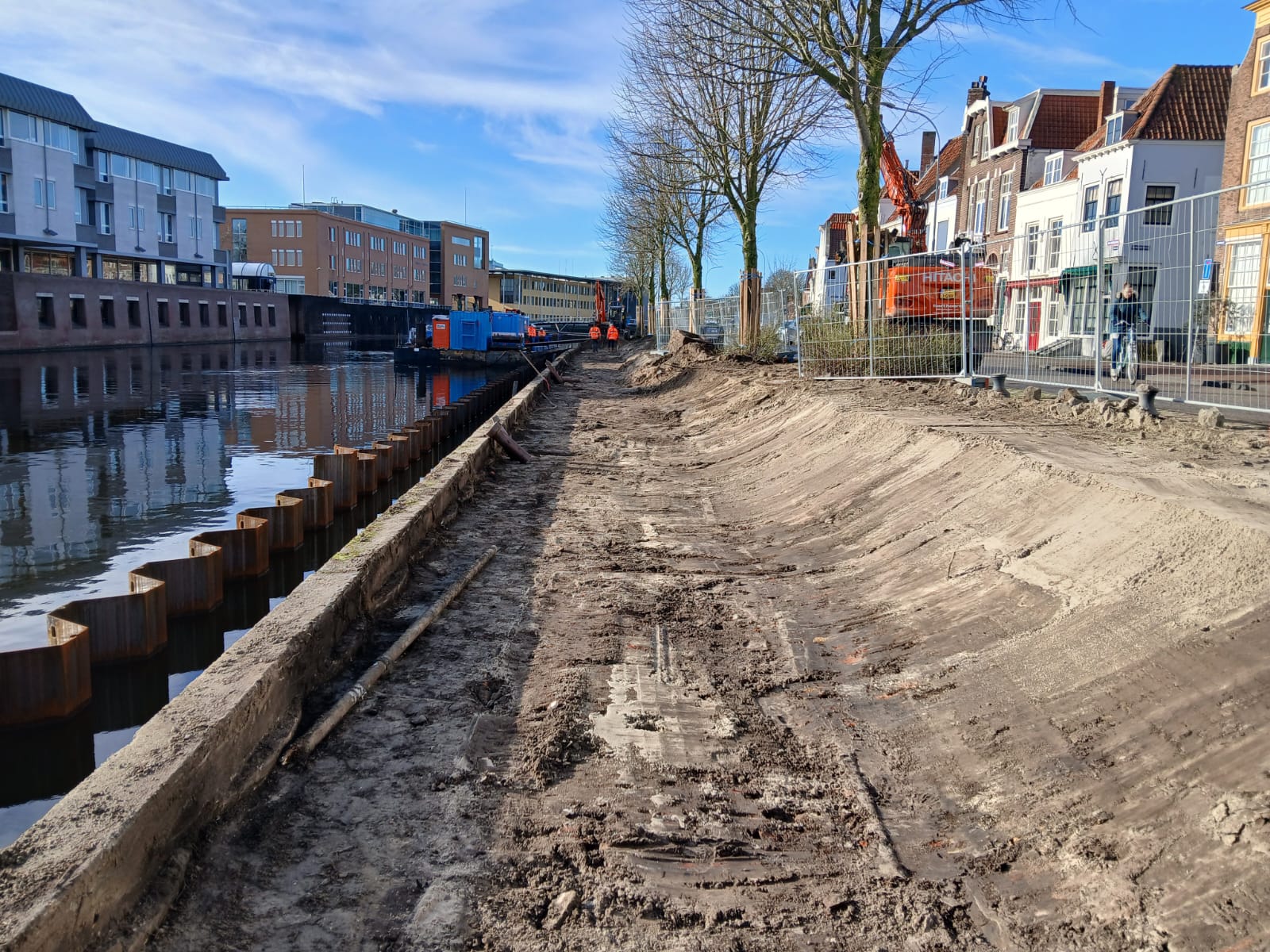

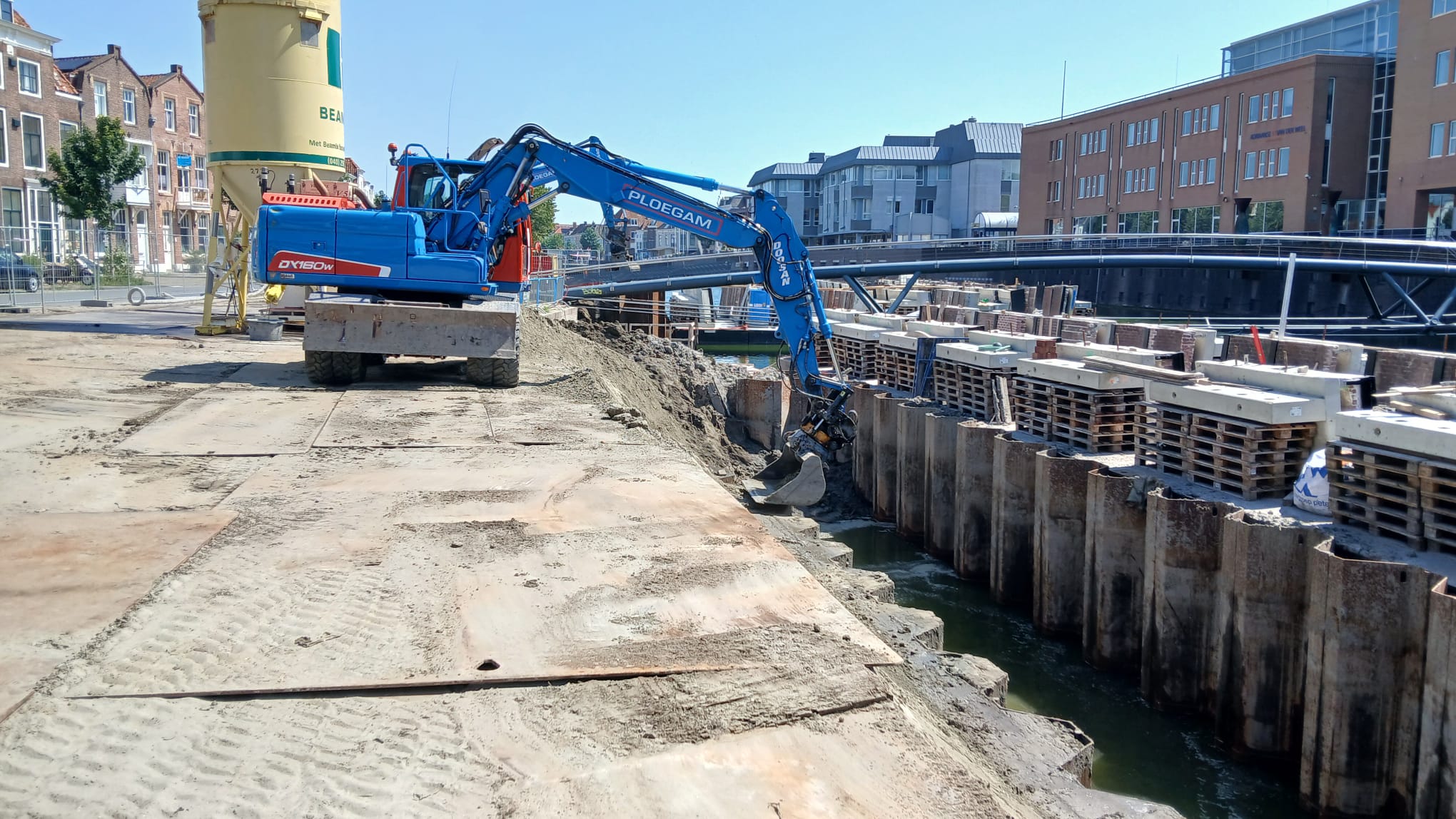

Na de werkzaamheden van vorige week zijn we ook deze week verder gegaan met het opschonen van de bouwkuip in vak B/C, tussen de Koningsbrug en de Sint Janvoetbrug. Hierbij zijn onder andere oude palen uit de bouwkuip verwijderd.
Daarn…

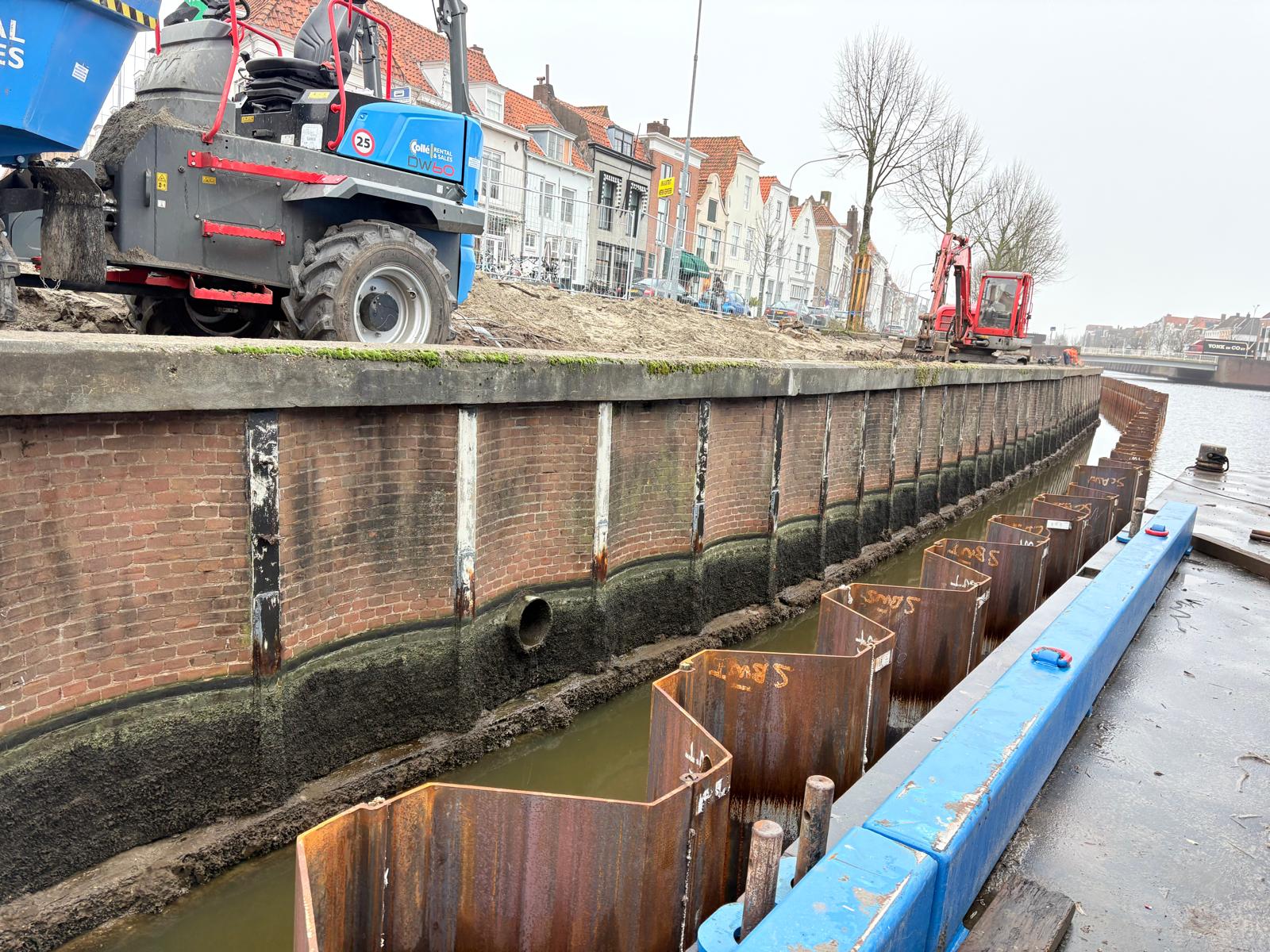

Read moreVoortgang werkzaamheden

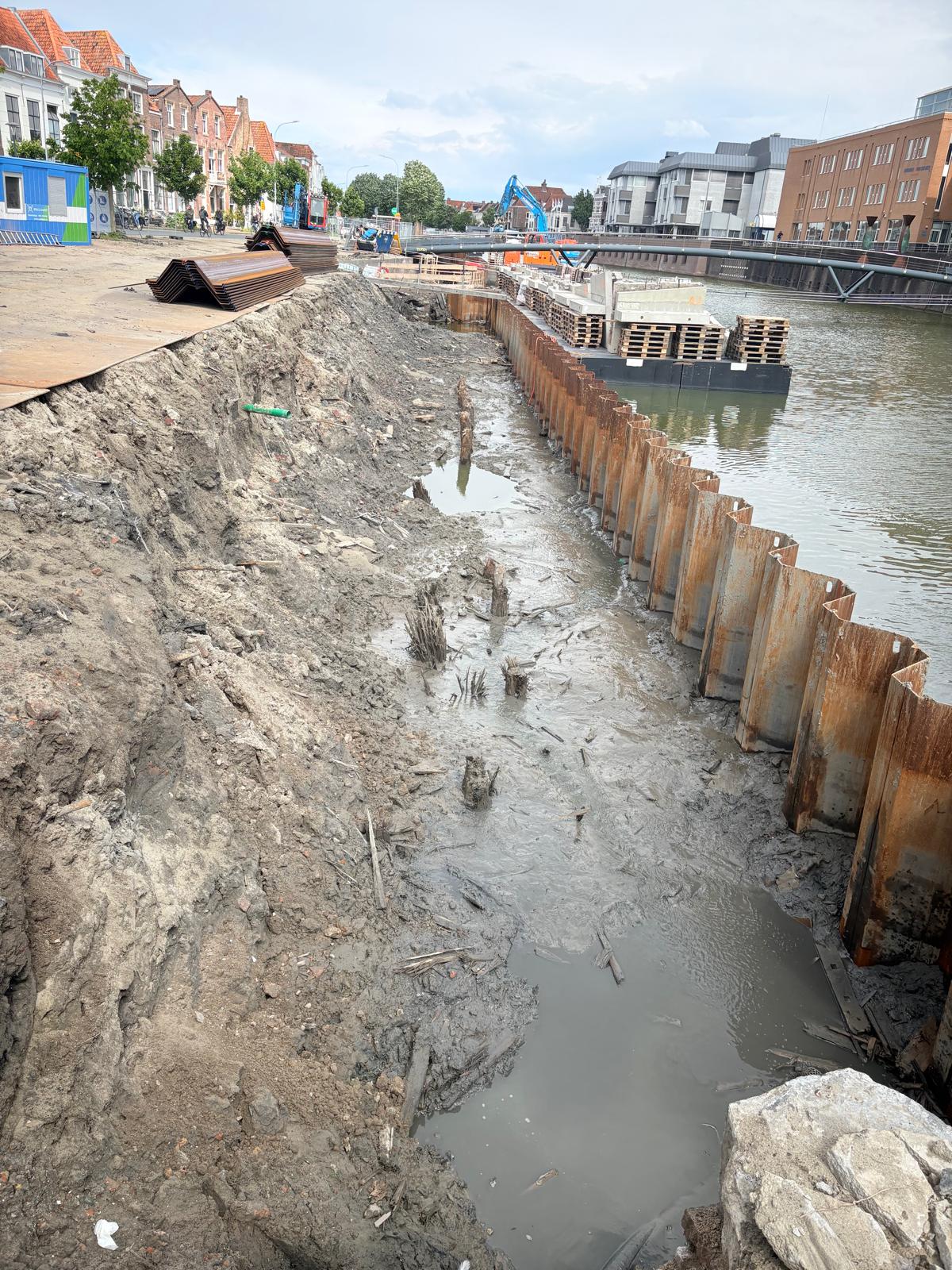

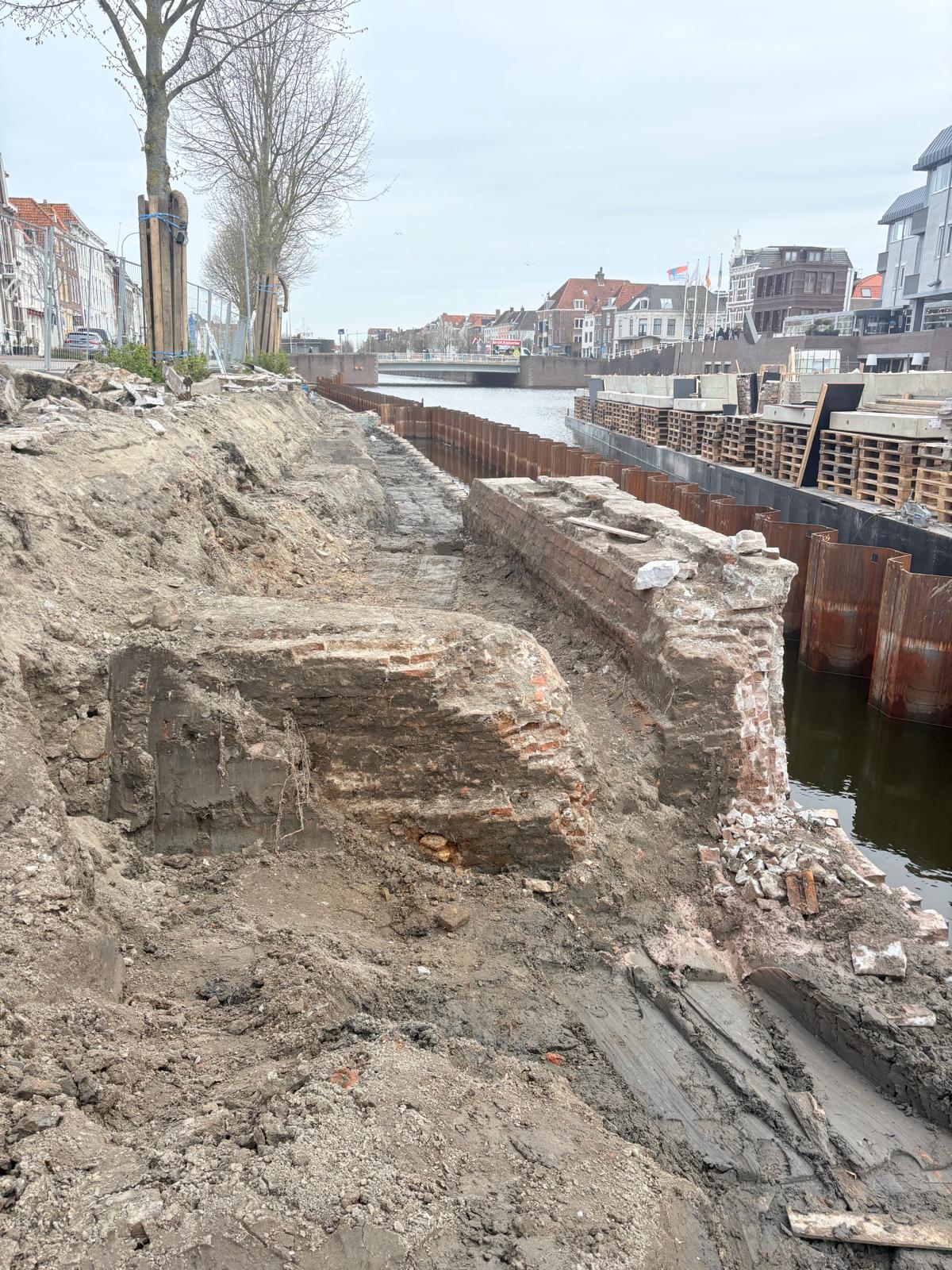

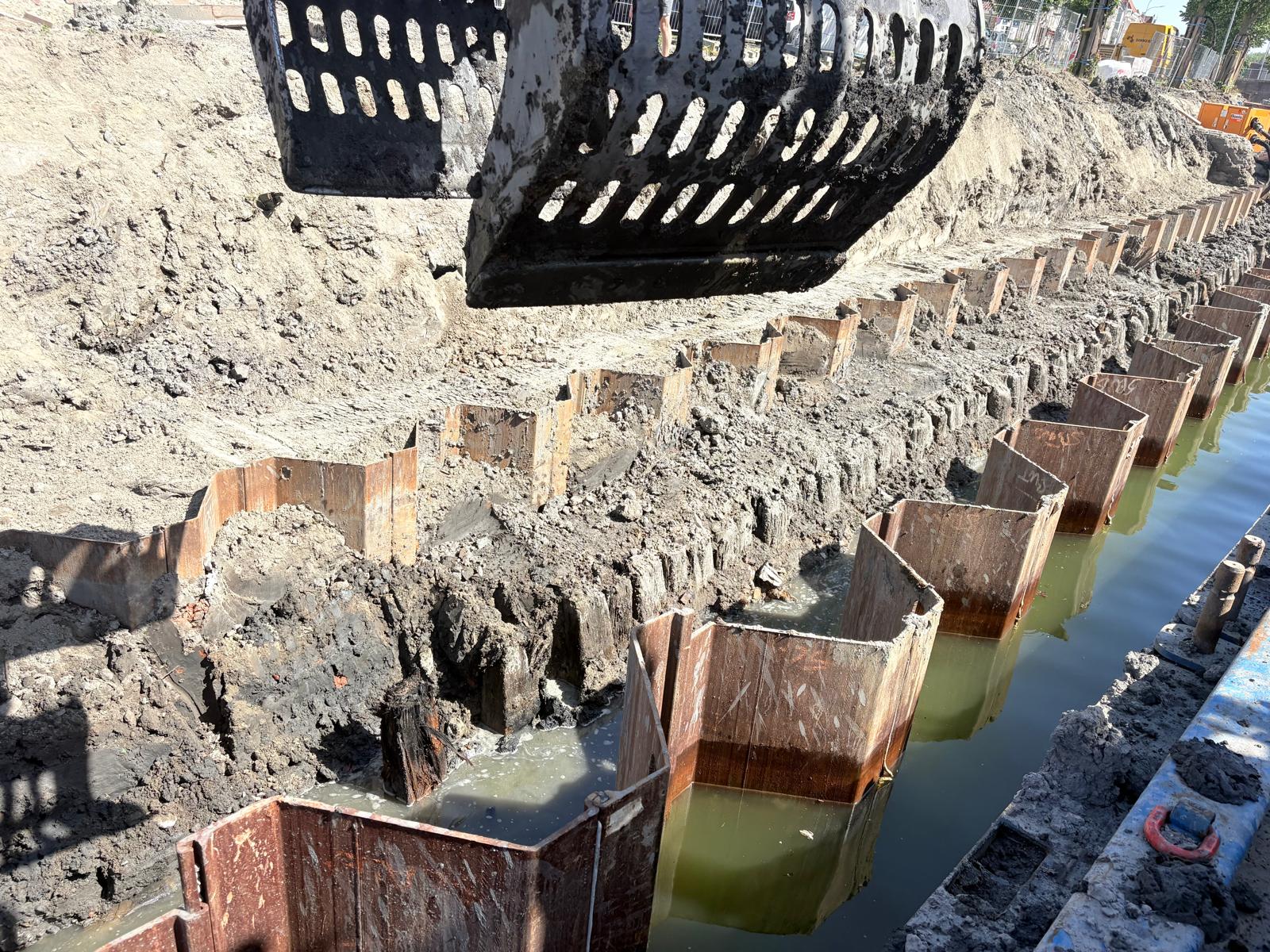

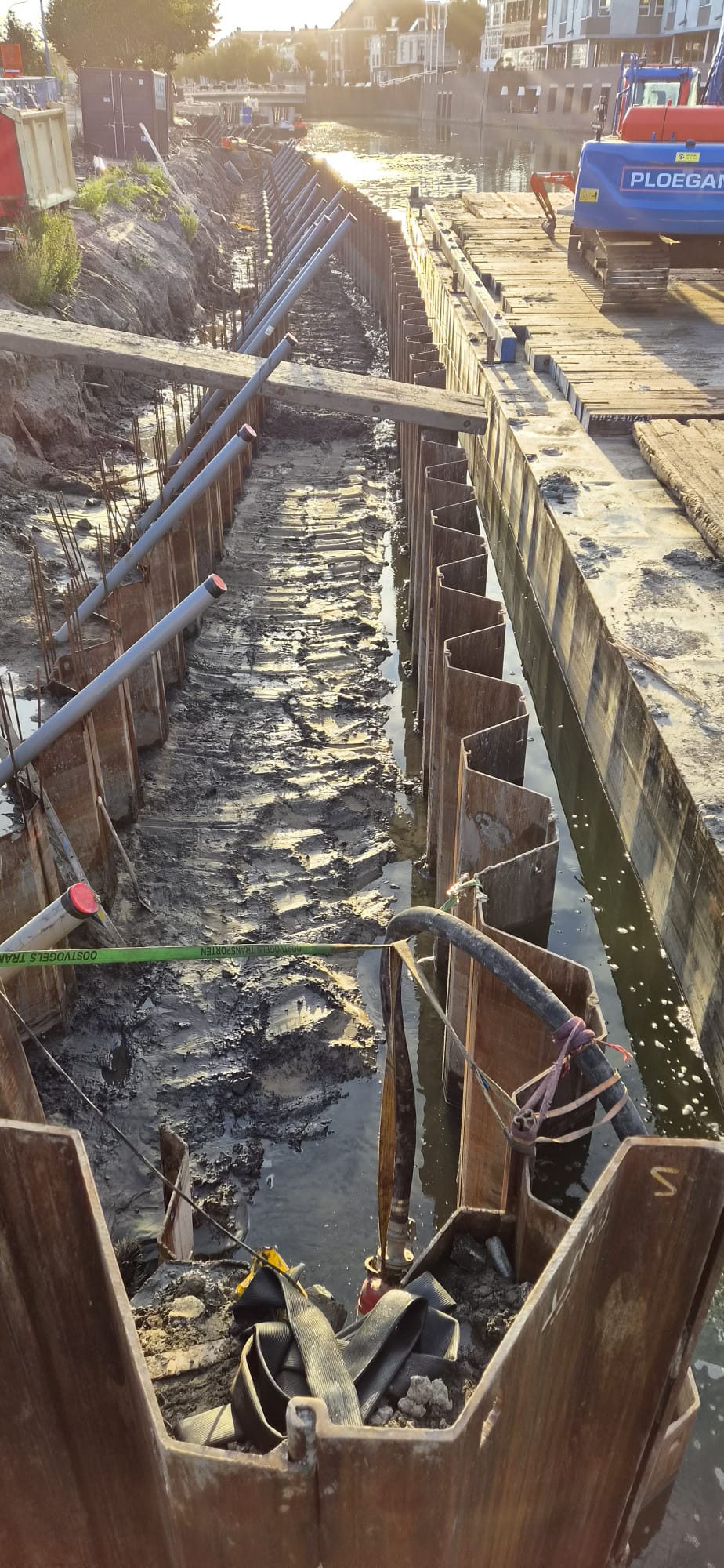

Afgelopen week is de heistelling afgevoerd, omdat de damwandplanken in vak A (langs het Sasterrein) niet konden worden aangebracht. De oorzaak is een onverwachte steenlaag in de bodem zoals benoemd in de vorige update. Aannemer en gemeente werken m…
Read moreOnverwachte steenlaag zorgt voor vertraging

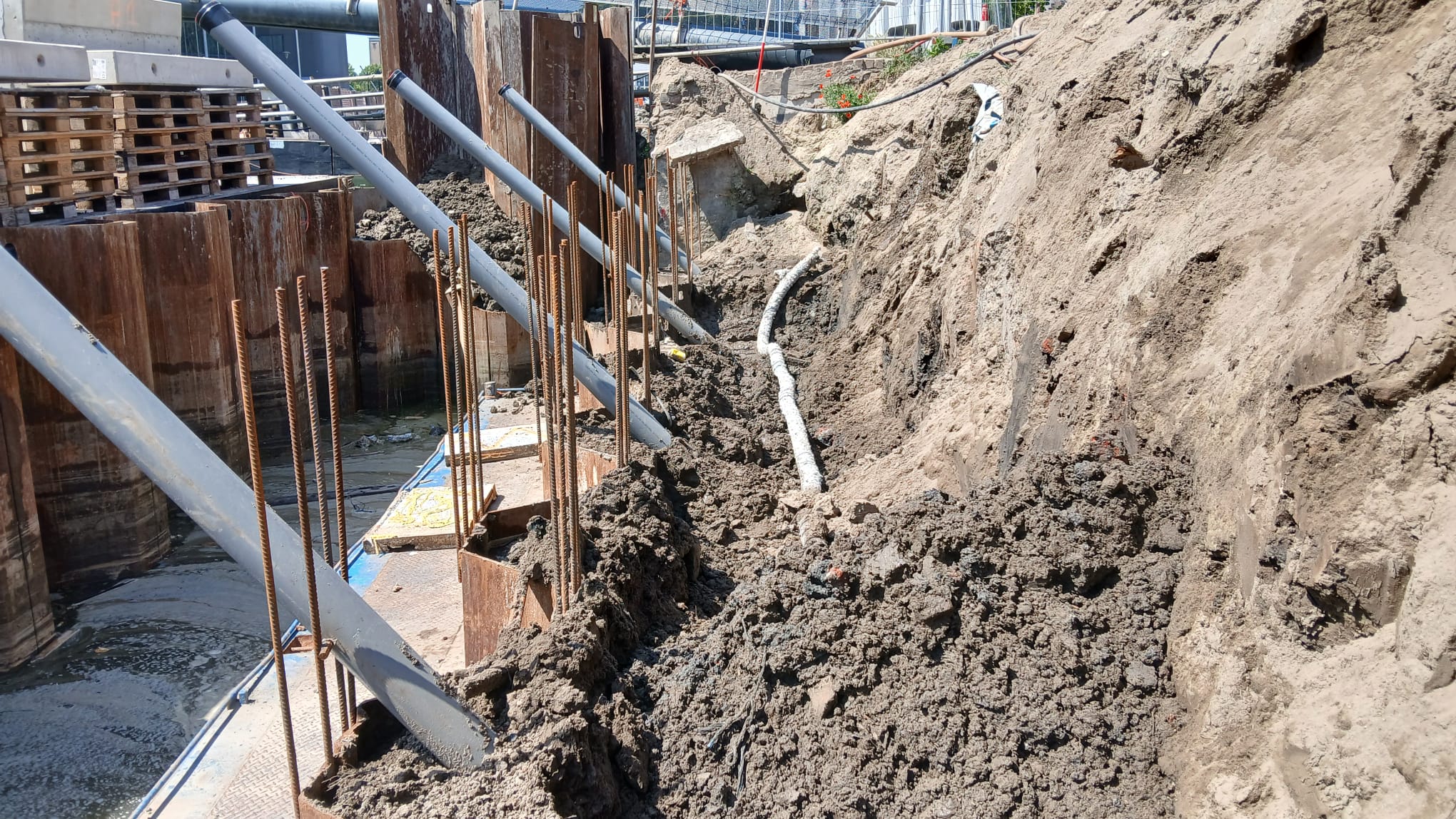

Tijdens de werkzaamheden in vak A zijn we onverwacht op een harde steenlaag gestuit. Dit zorgt helaas voor vertraging in het zetten van de damwanden tussen de Sint Janvoetbrug en de Spinhuisbrug.
Samen met onze opdrachtgever…
Read moreUpdate werkzaamheden

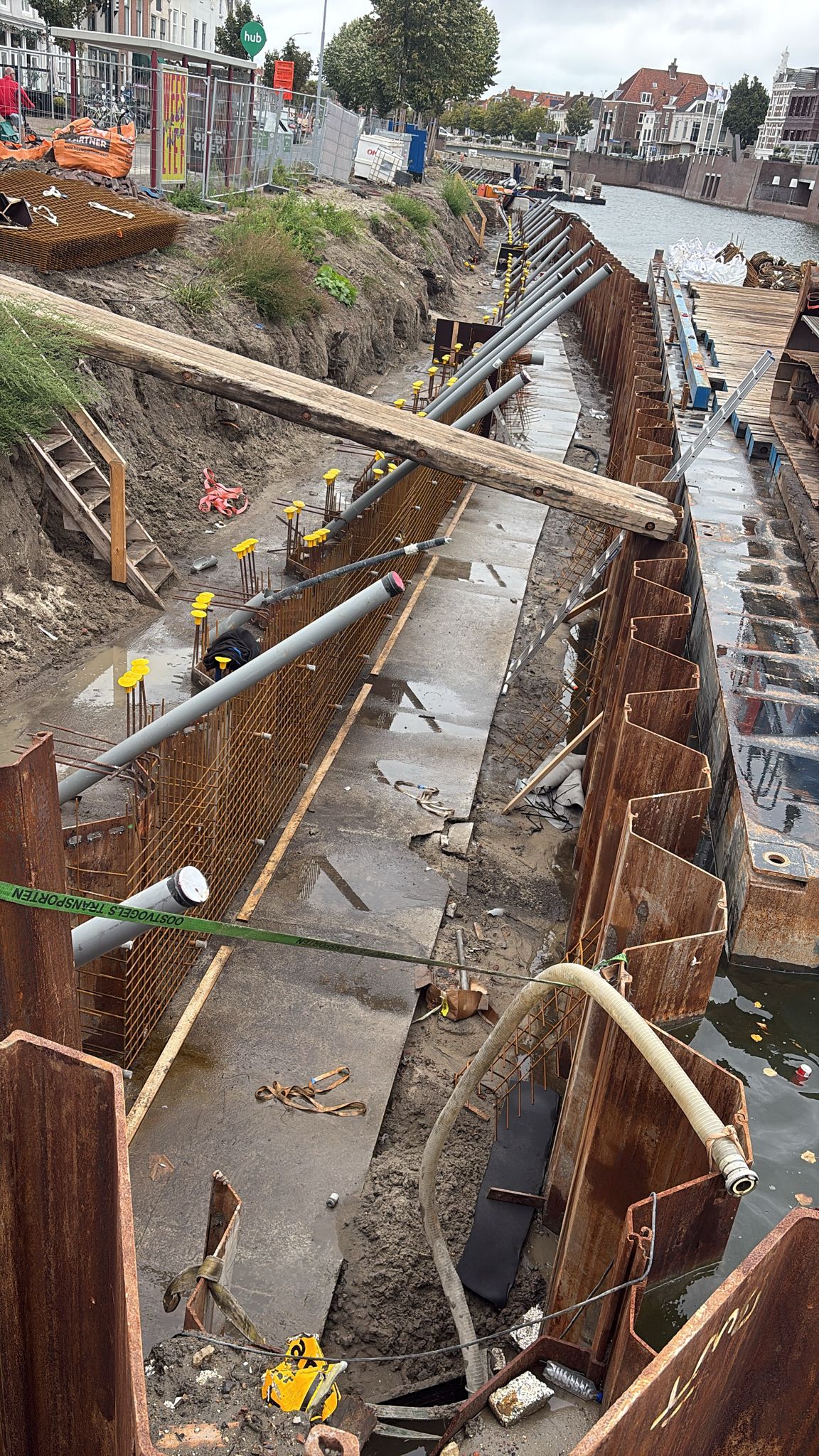

Deze week troffen we tijdens de werkzaamheden meer hout aan in de bodem dan vooraf was verwacht. Het betreffen restanten van de oude kadeconstructie. Van woensdag tot en met vrijdag is dit extra hout verwijderd waardoor de werkzaamheden voor het zetten …
Read moreWerkzaamheden op 5 mei
Op 5 mei werken we wel door, maar vinden er geen trilwerkzaamheden of andere geluidshinderlijke werkzaamheden plaats.
Op de overige dagen gaan we verder met het aanbrengen van de definitieve damwand en andere werkzaamheden zoals het restaureren …
Read moreUpdate werkzaamheden

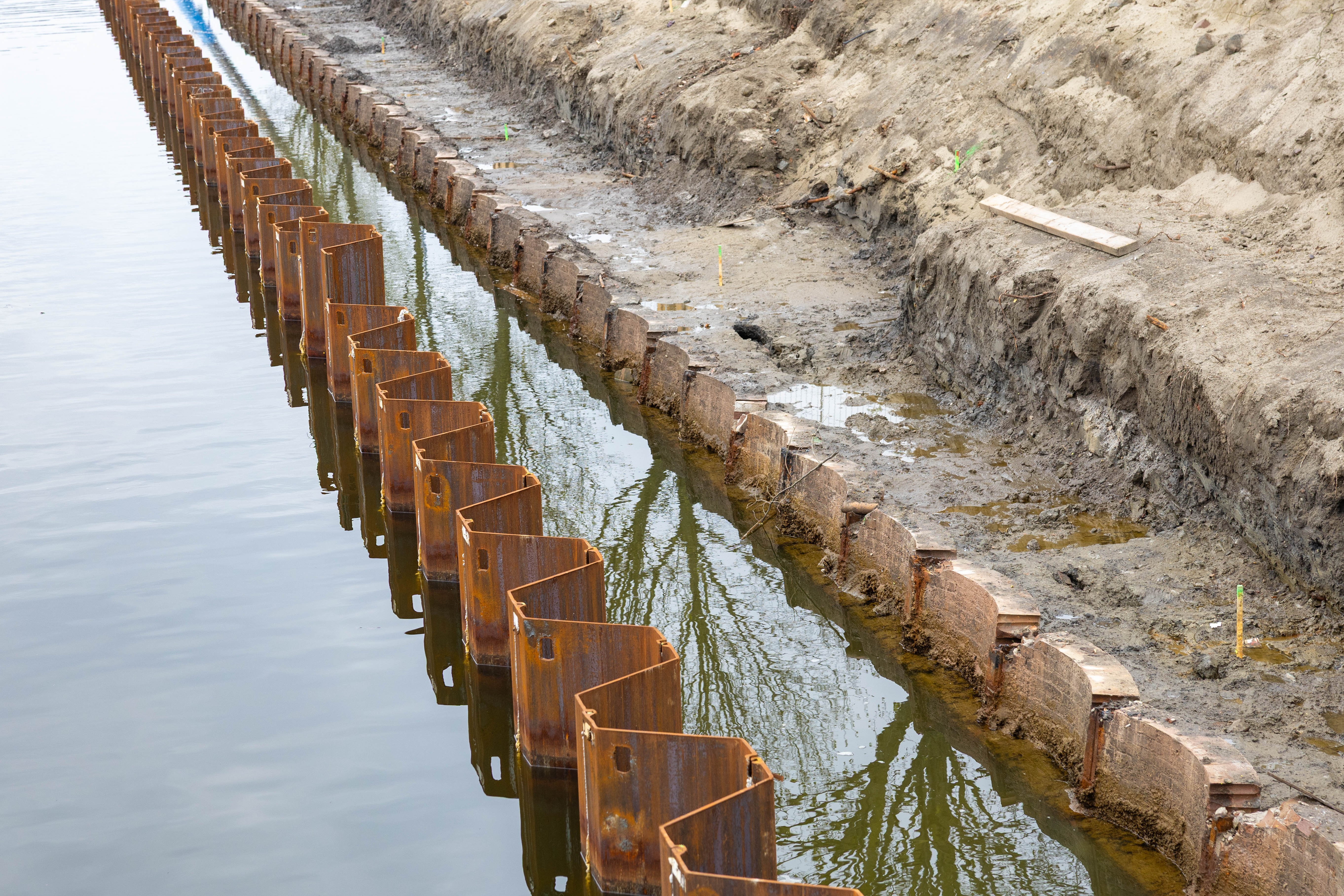

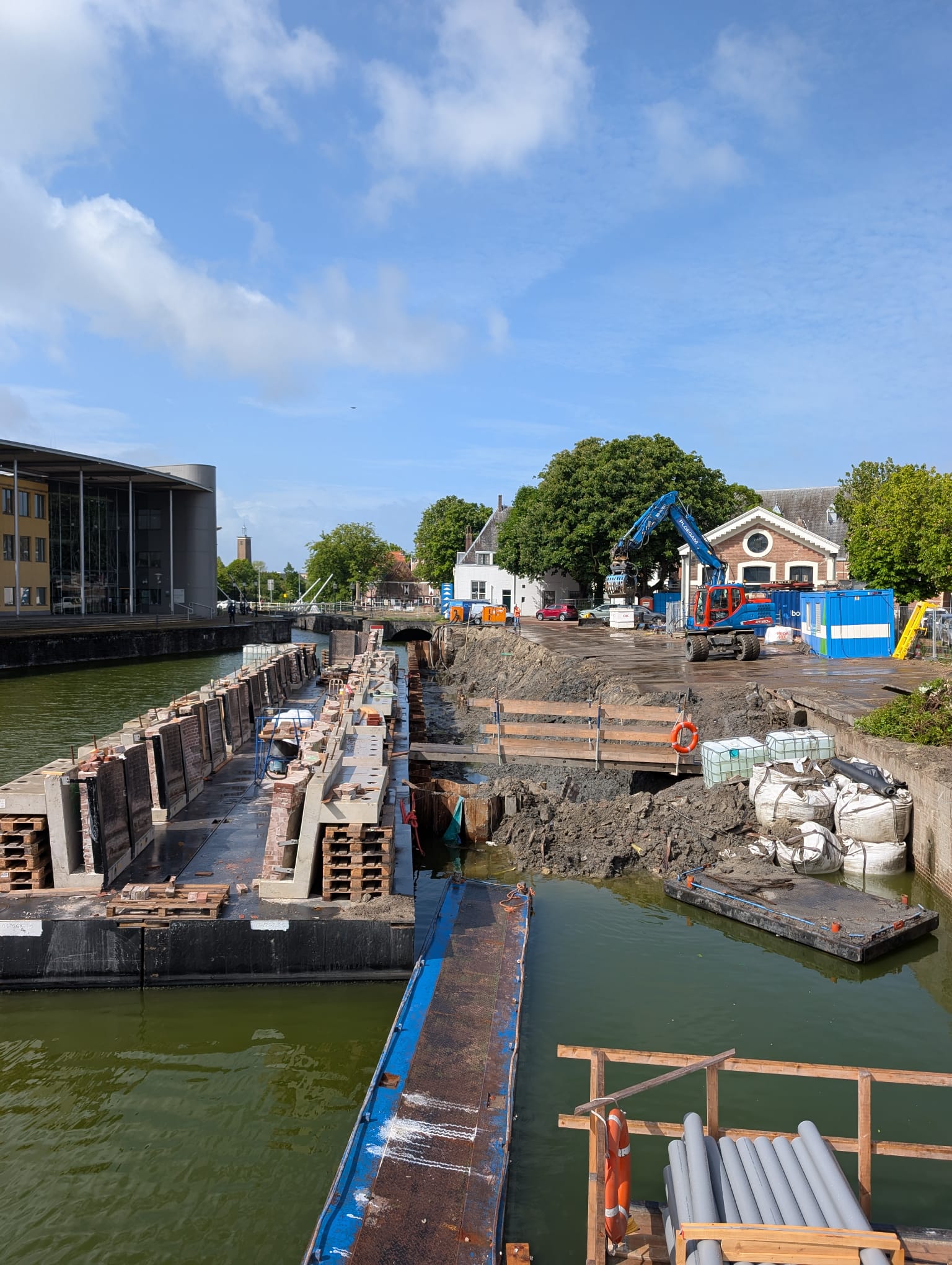

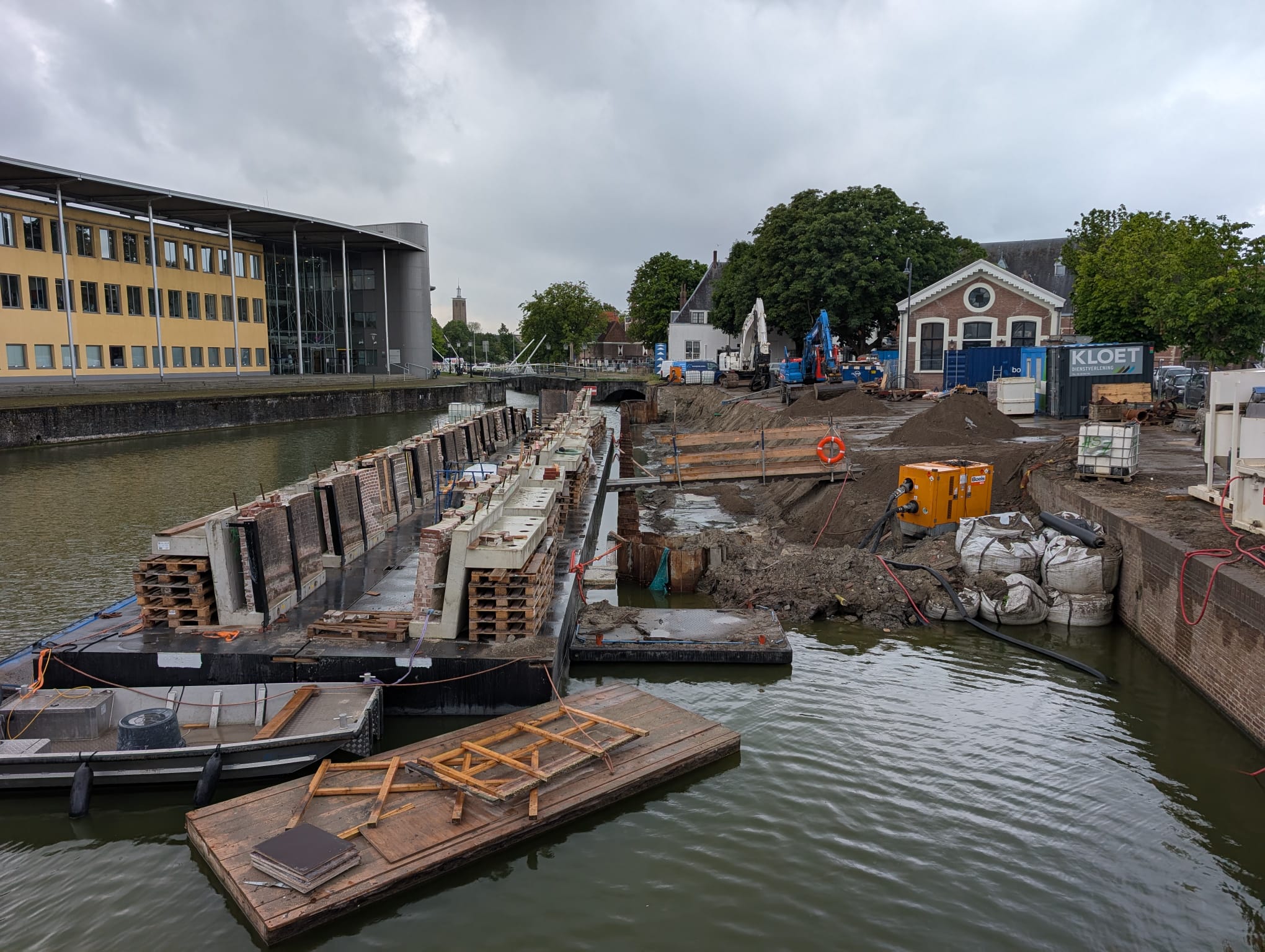

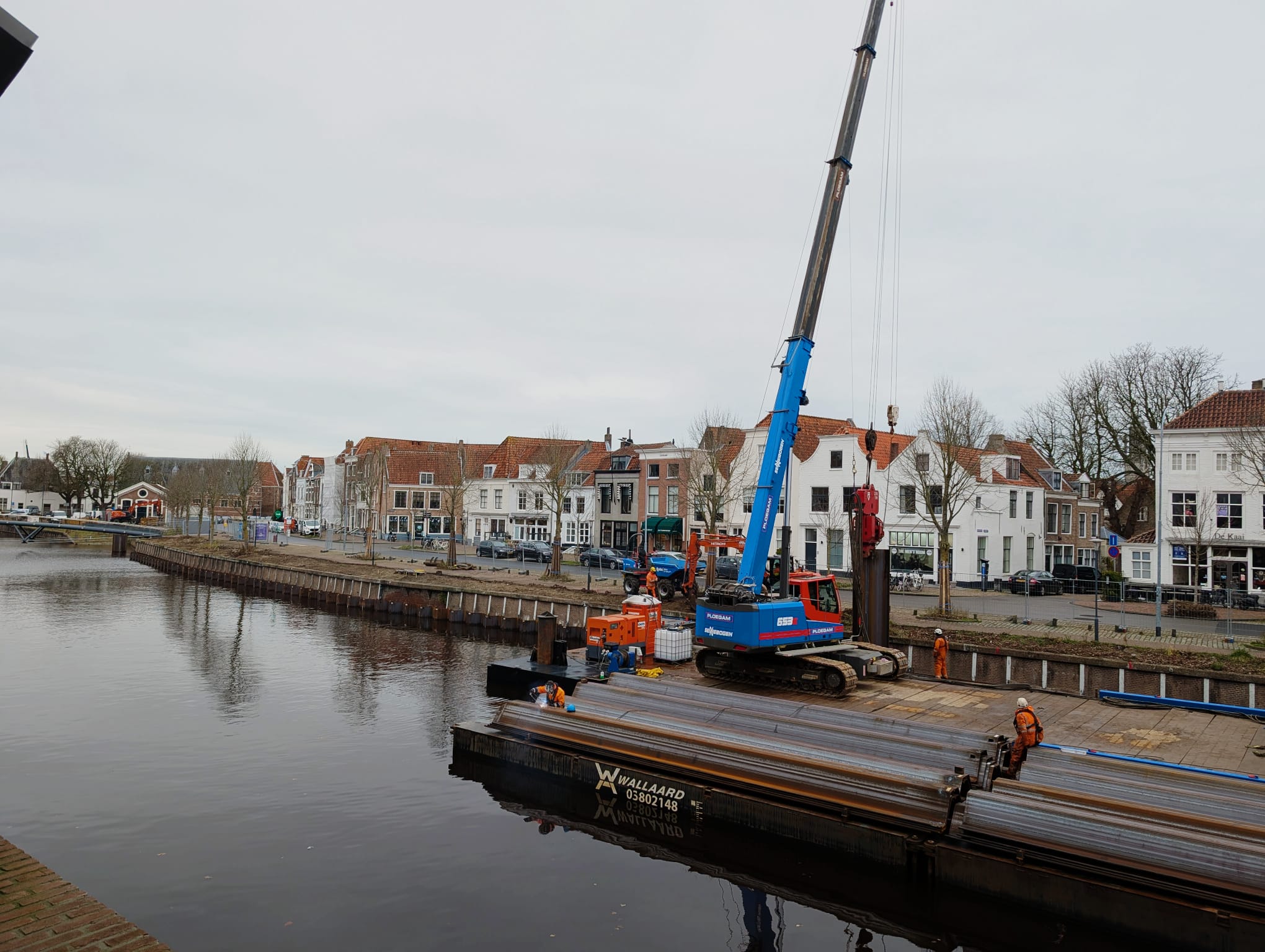

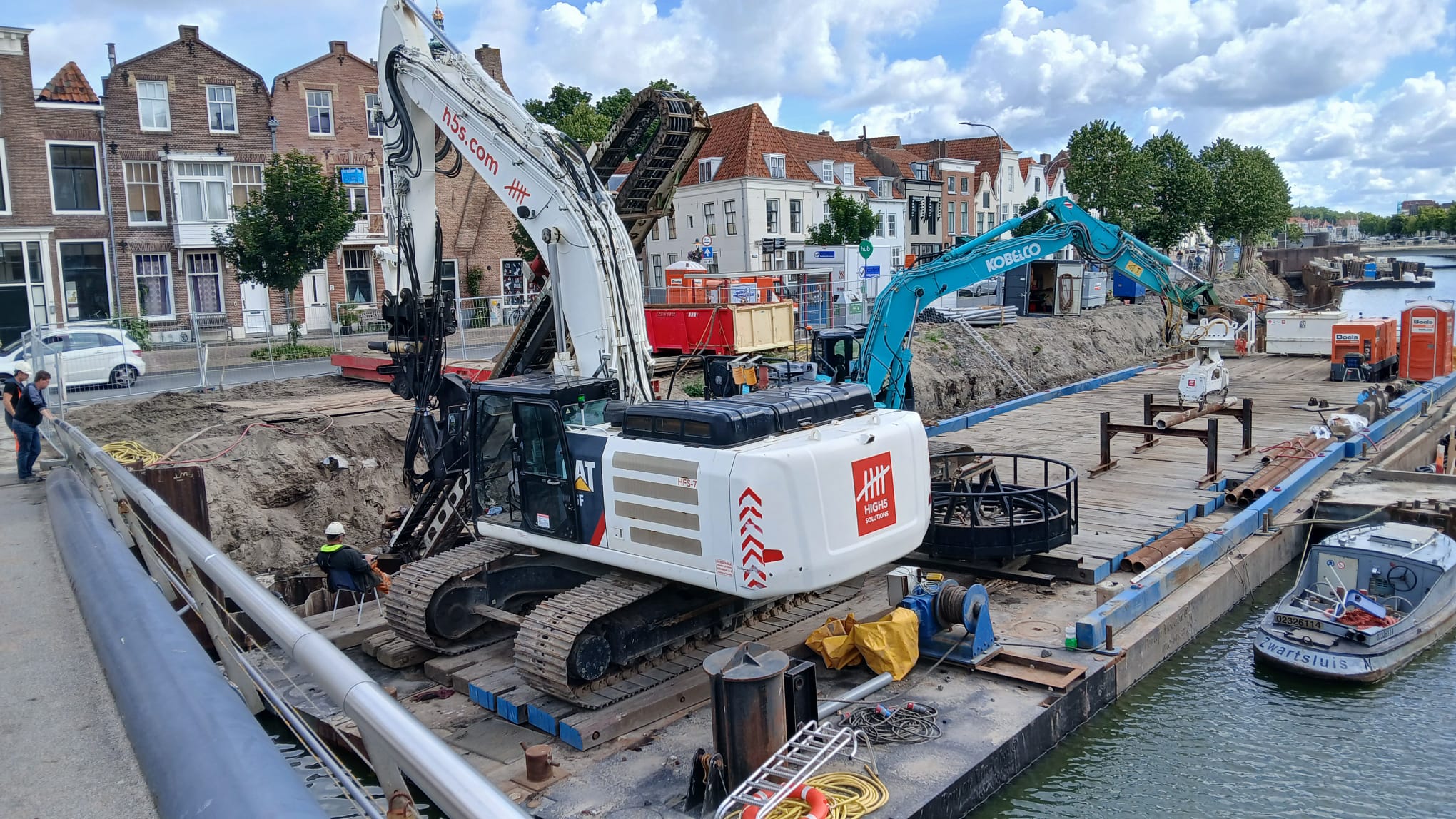

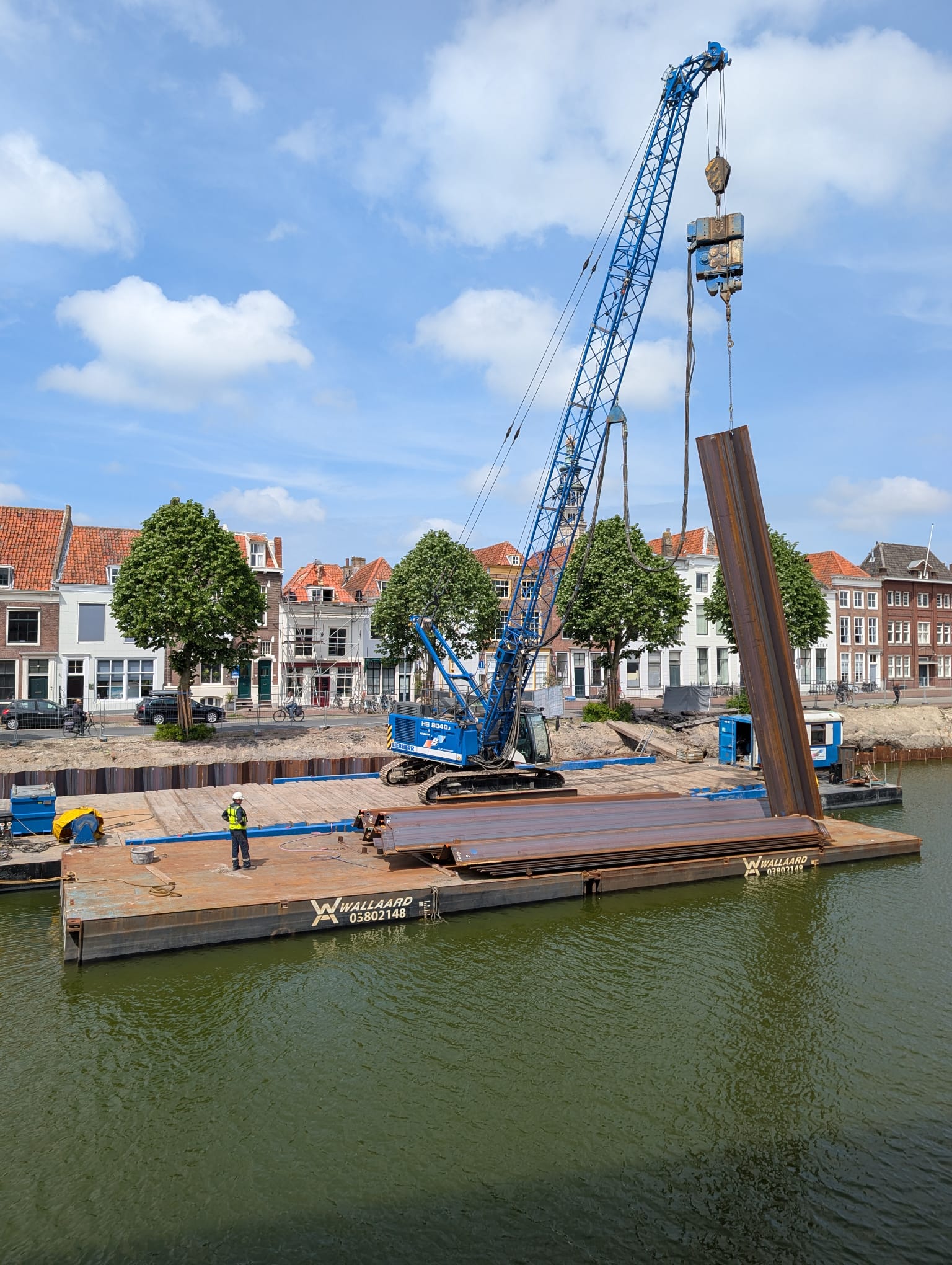

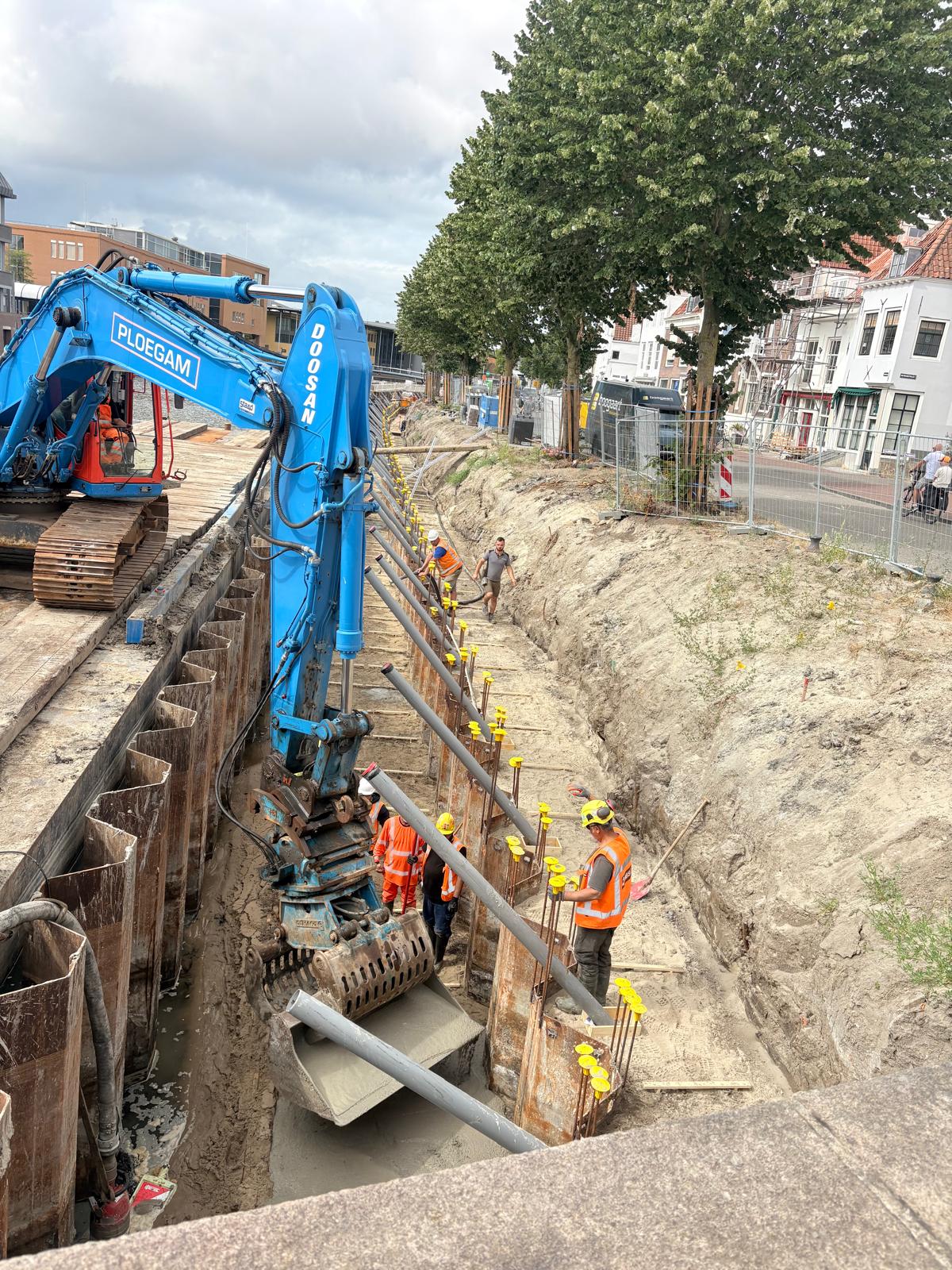

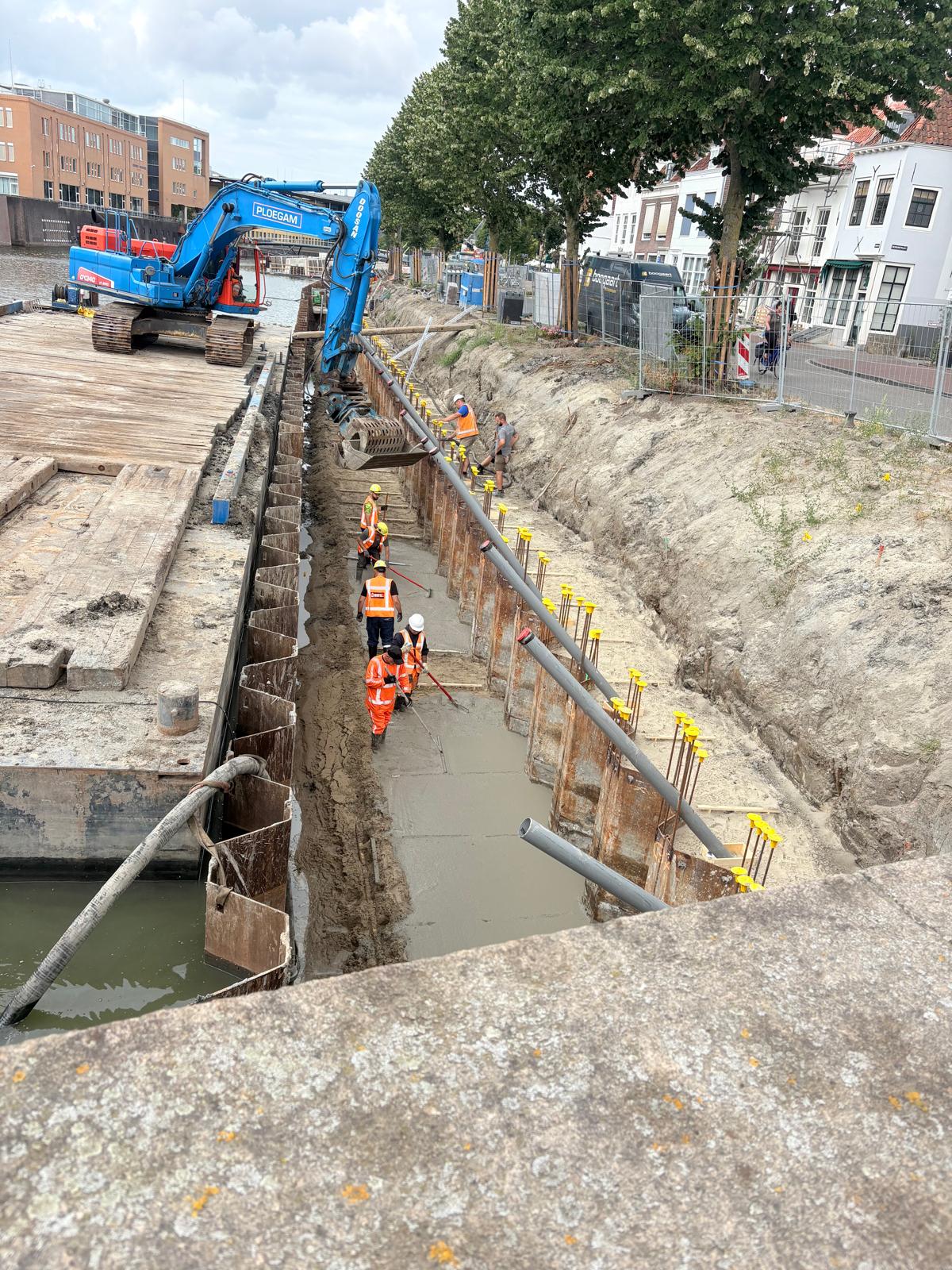

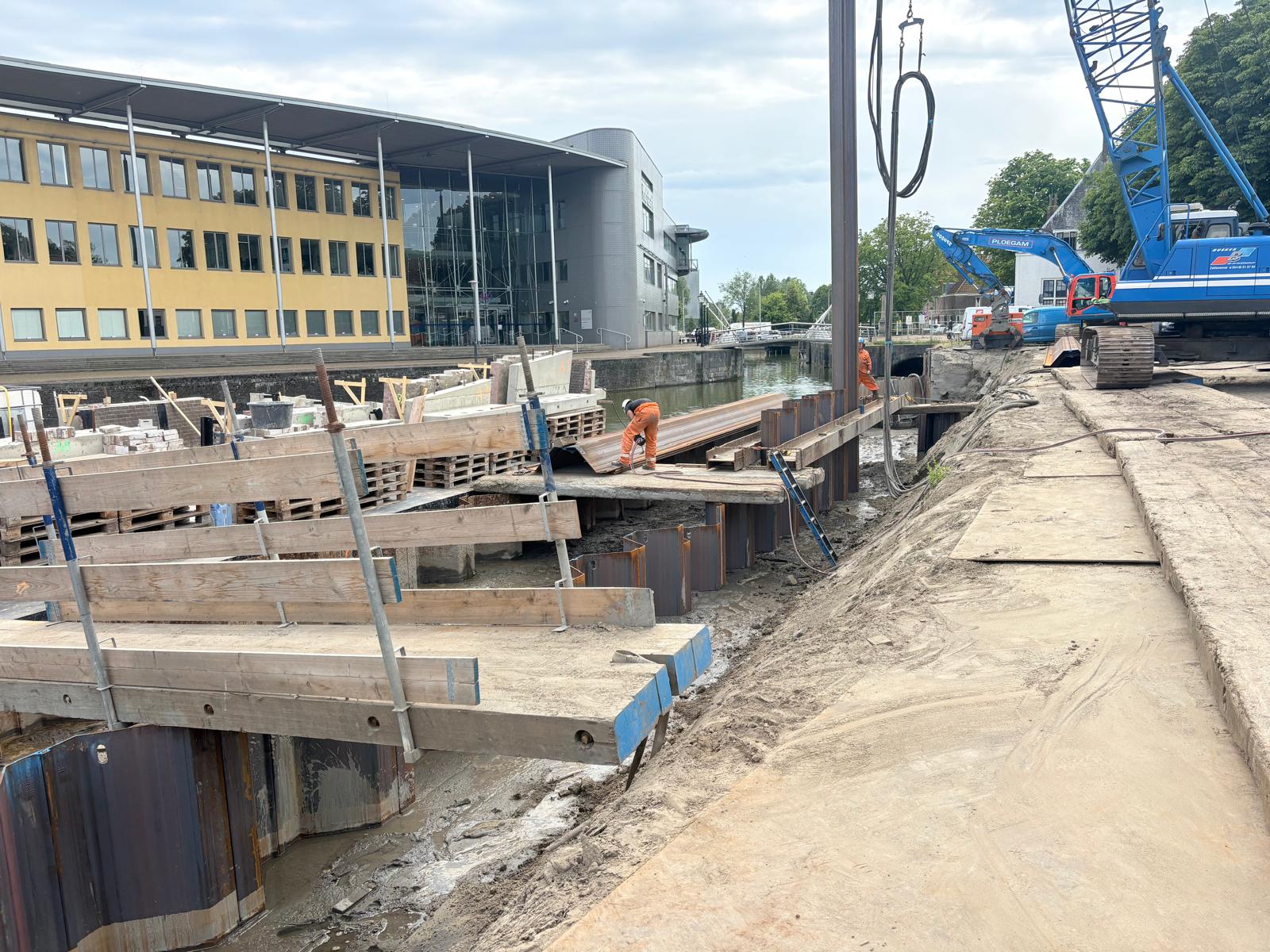

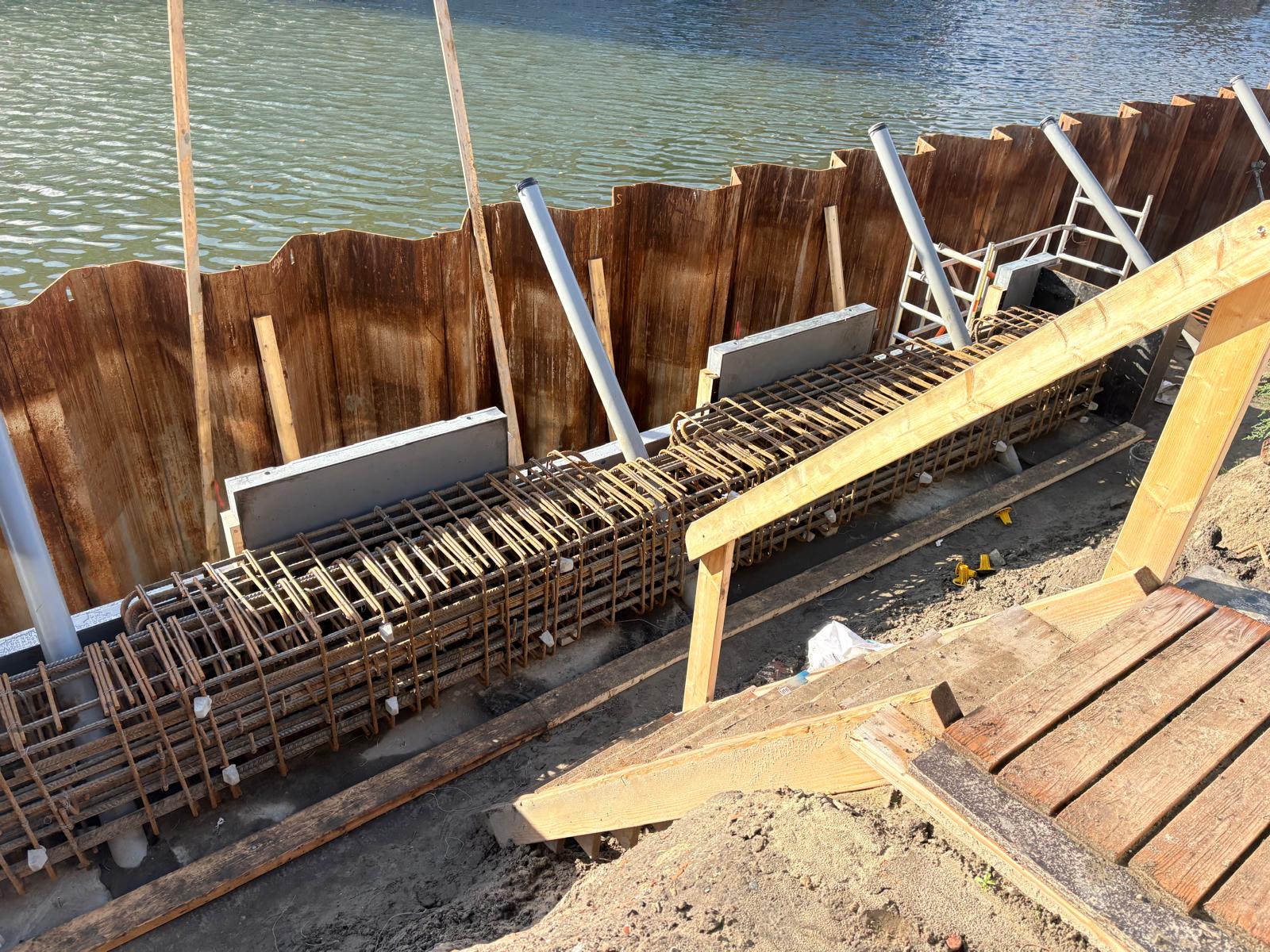

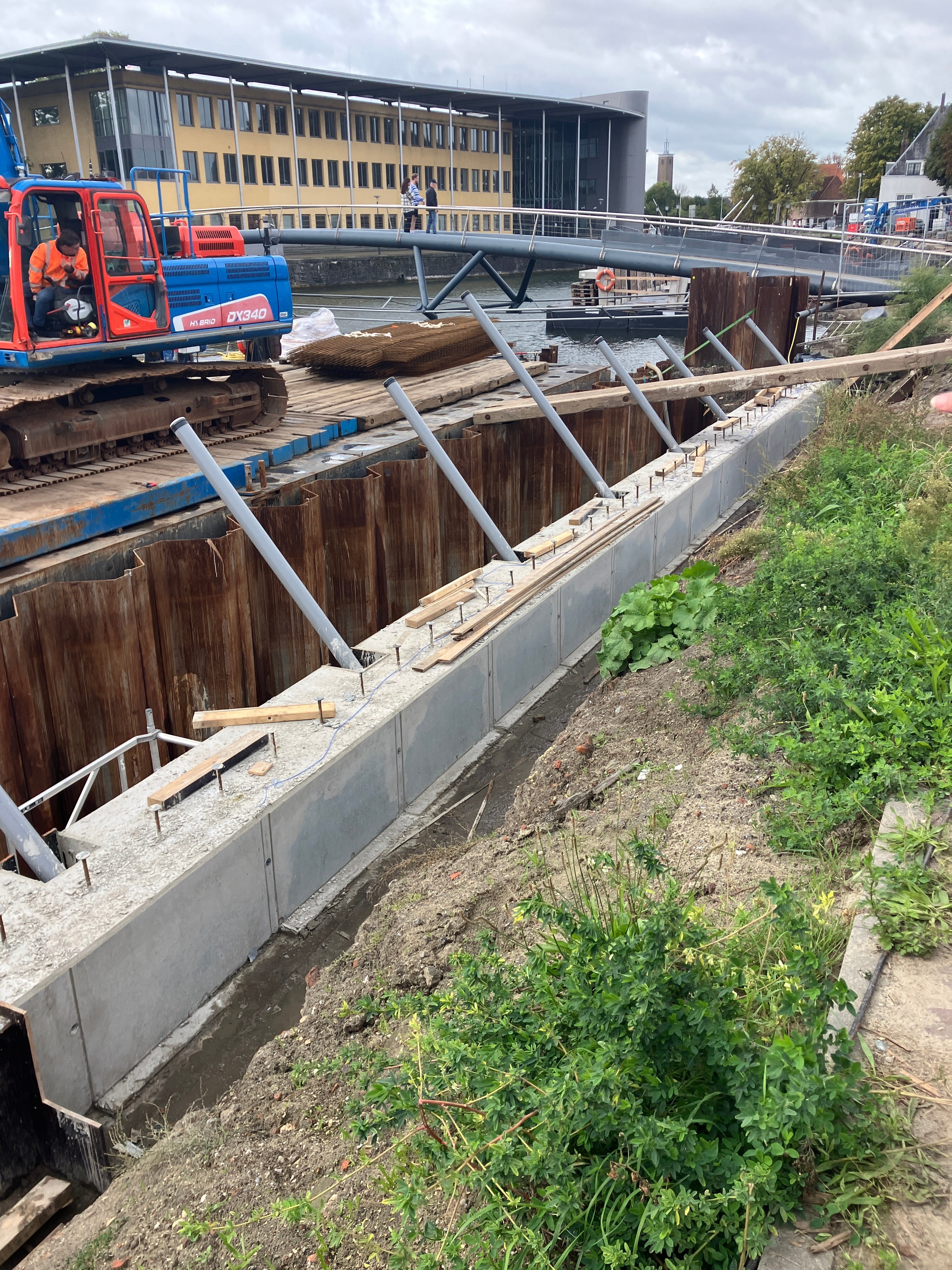

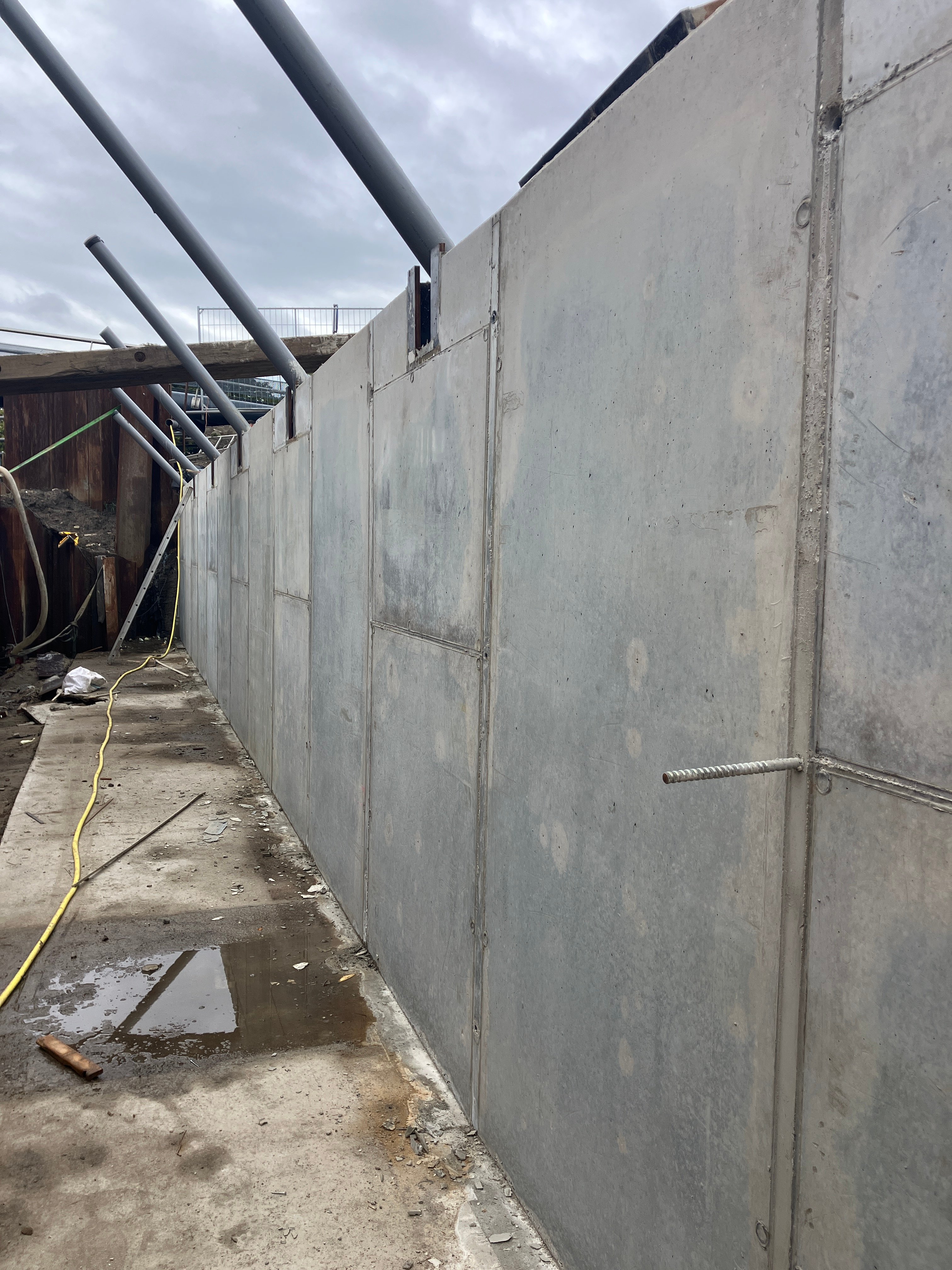

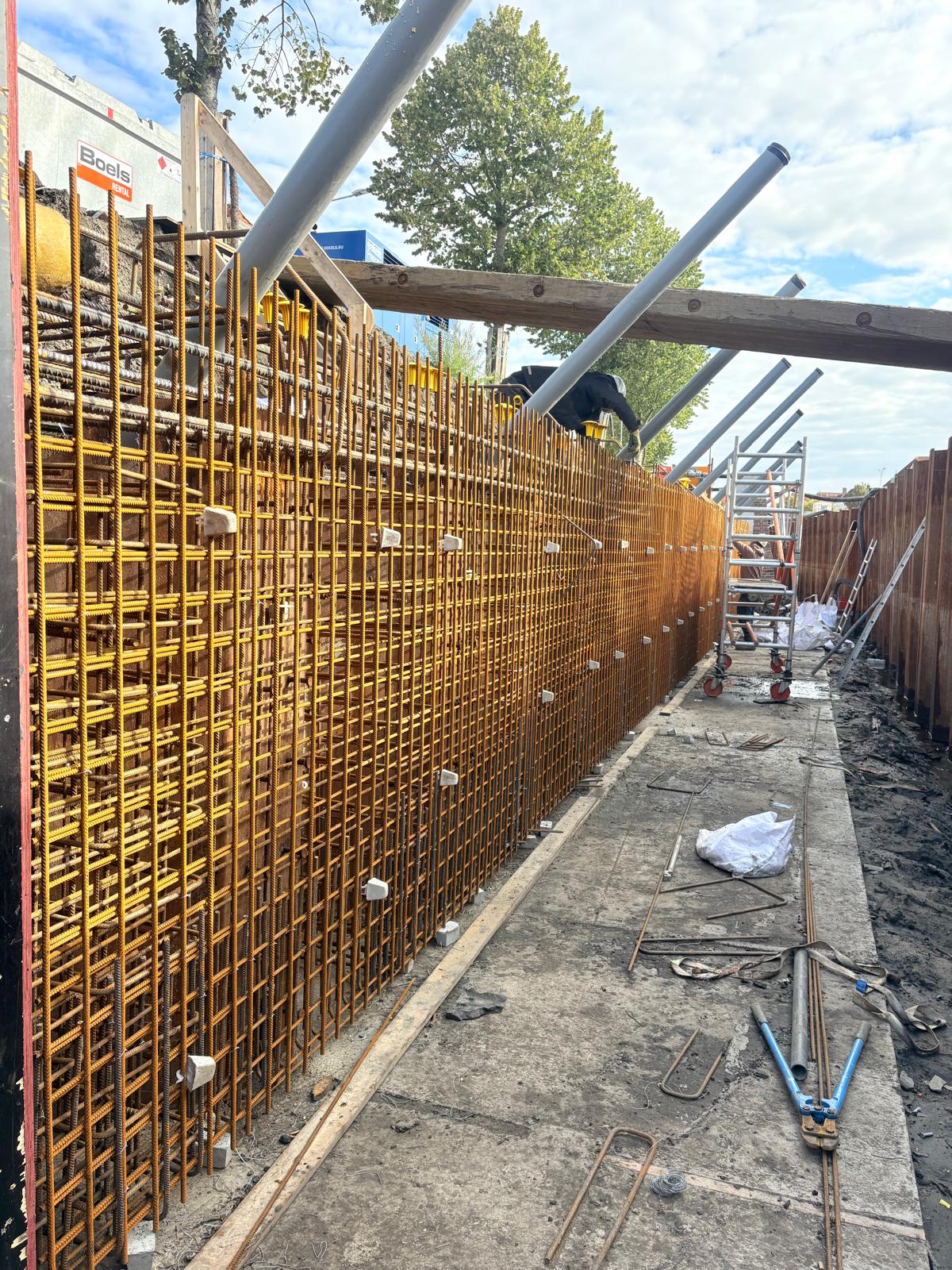

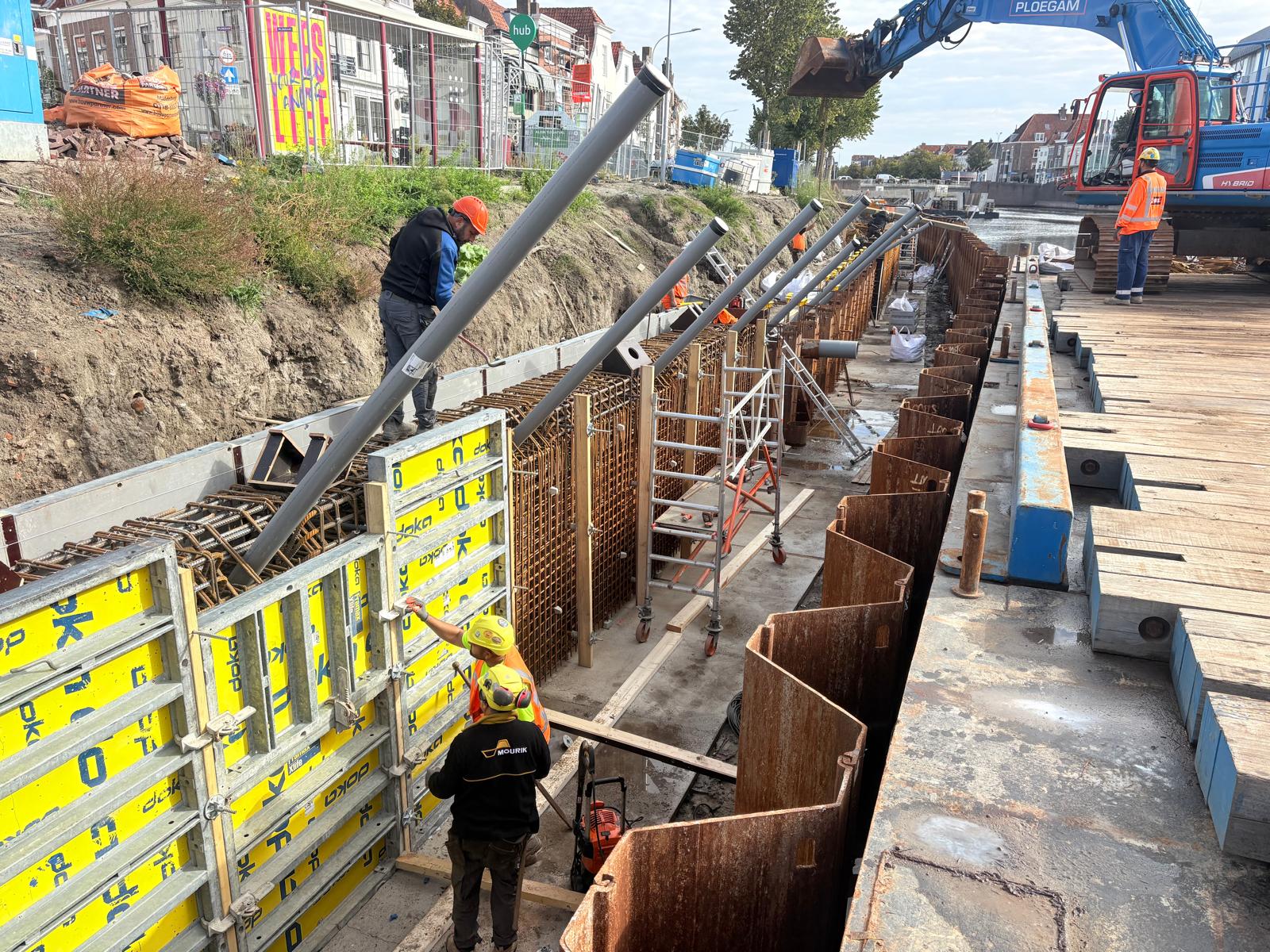

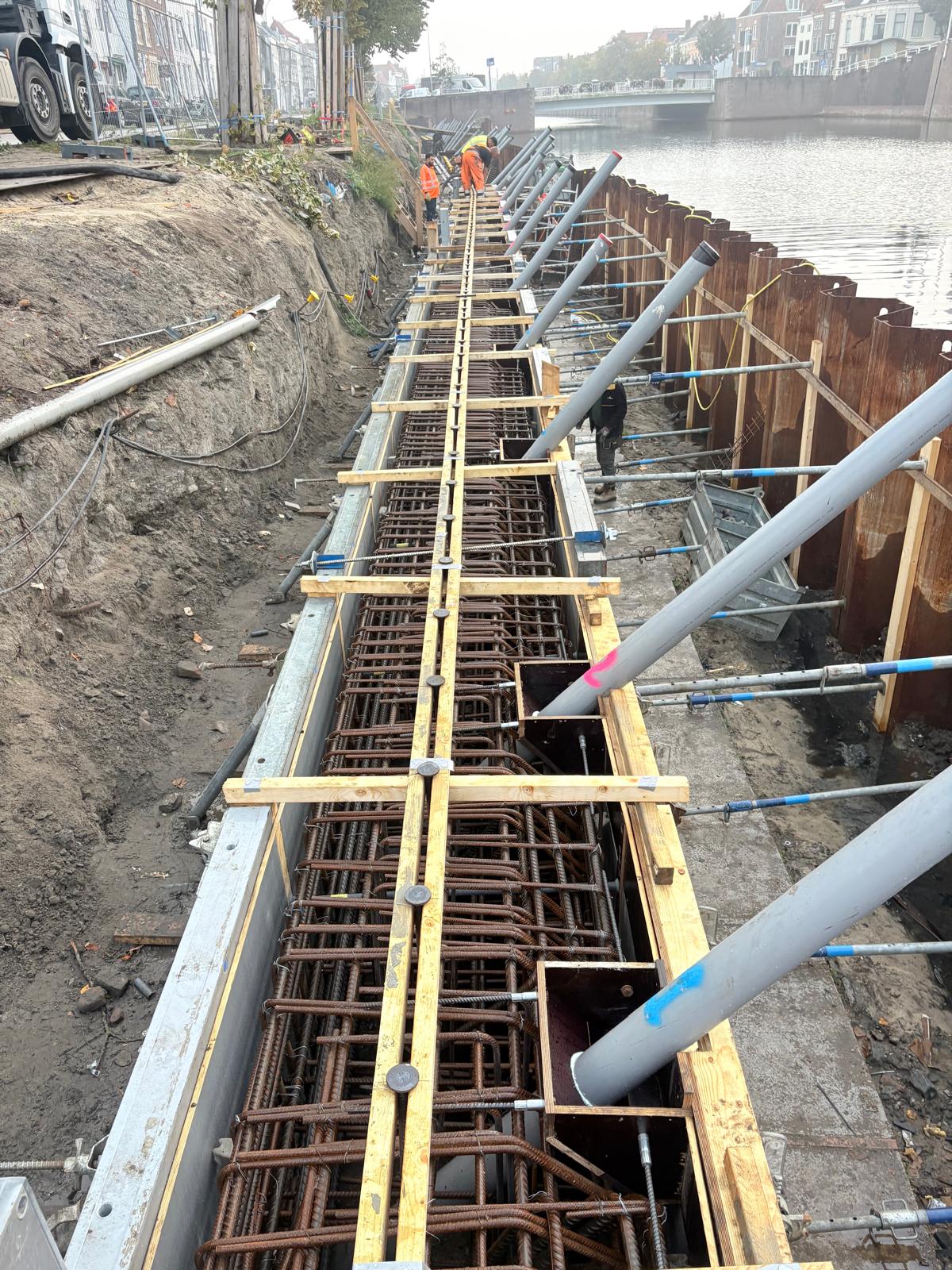

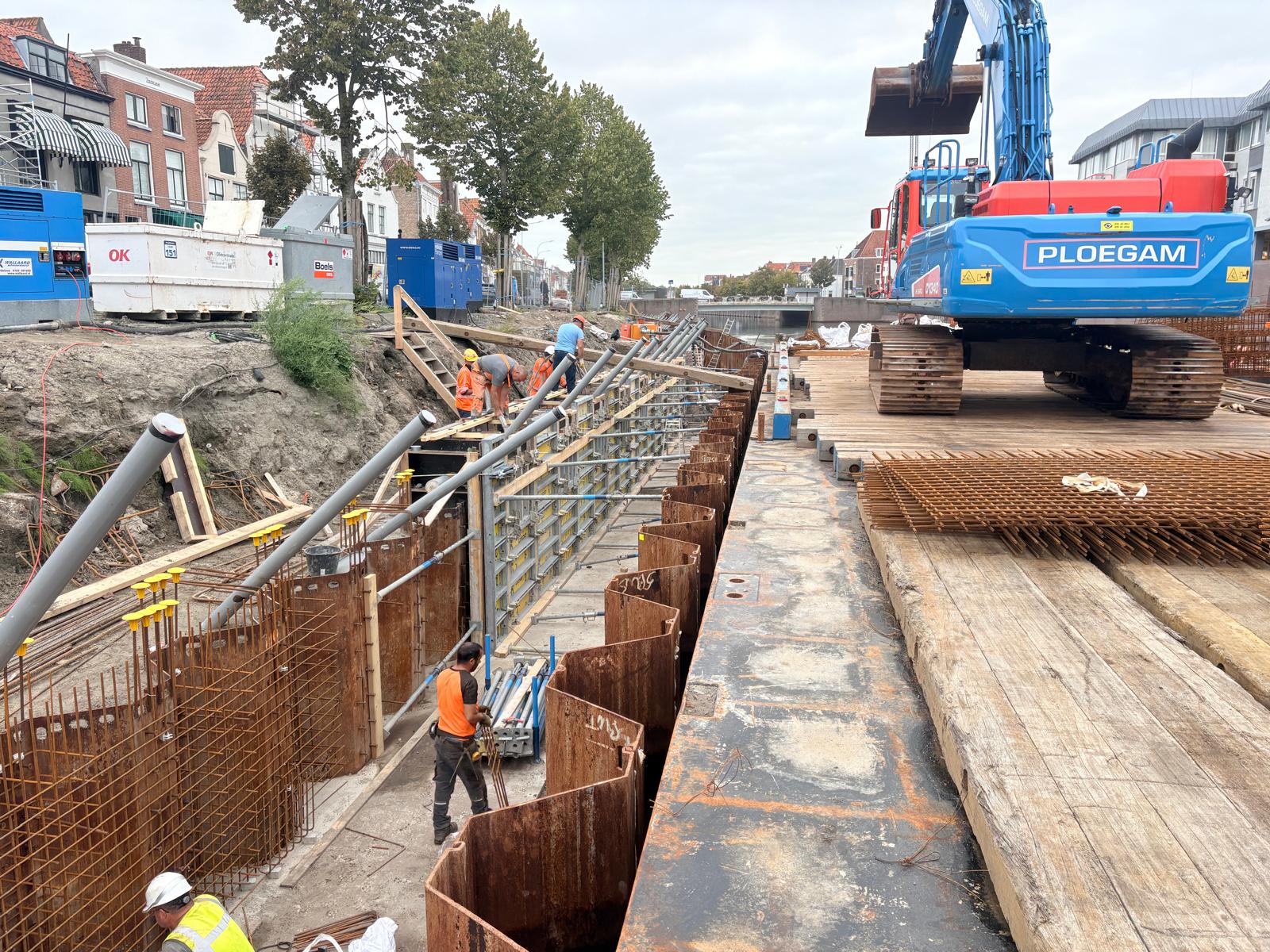

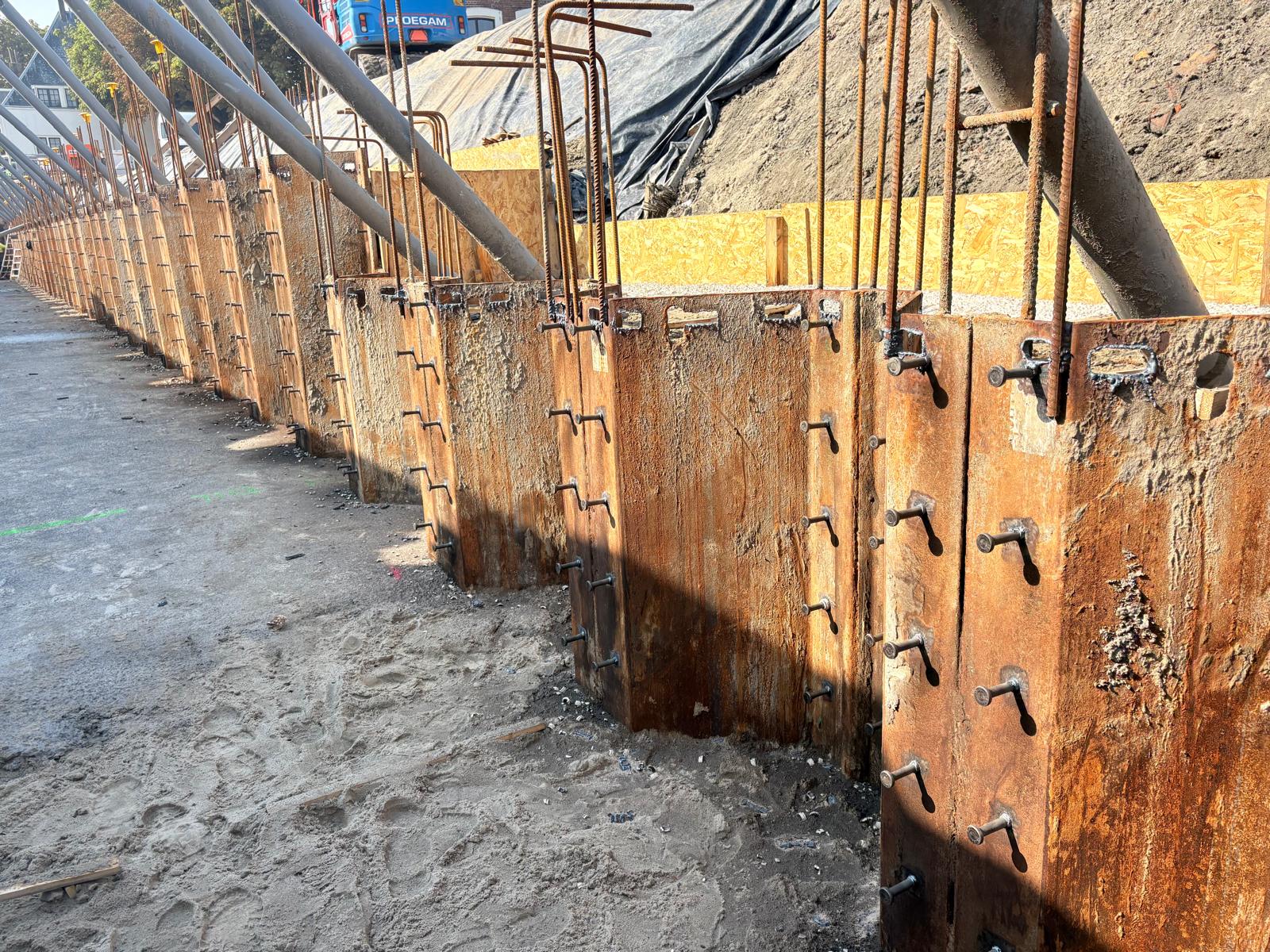

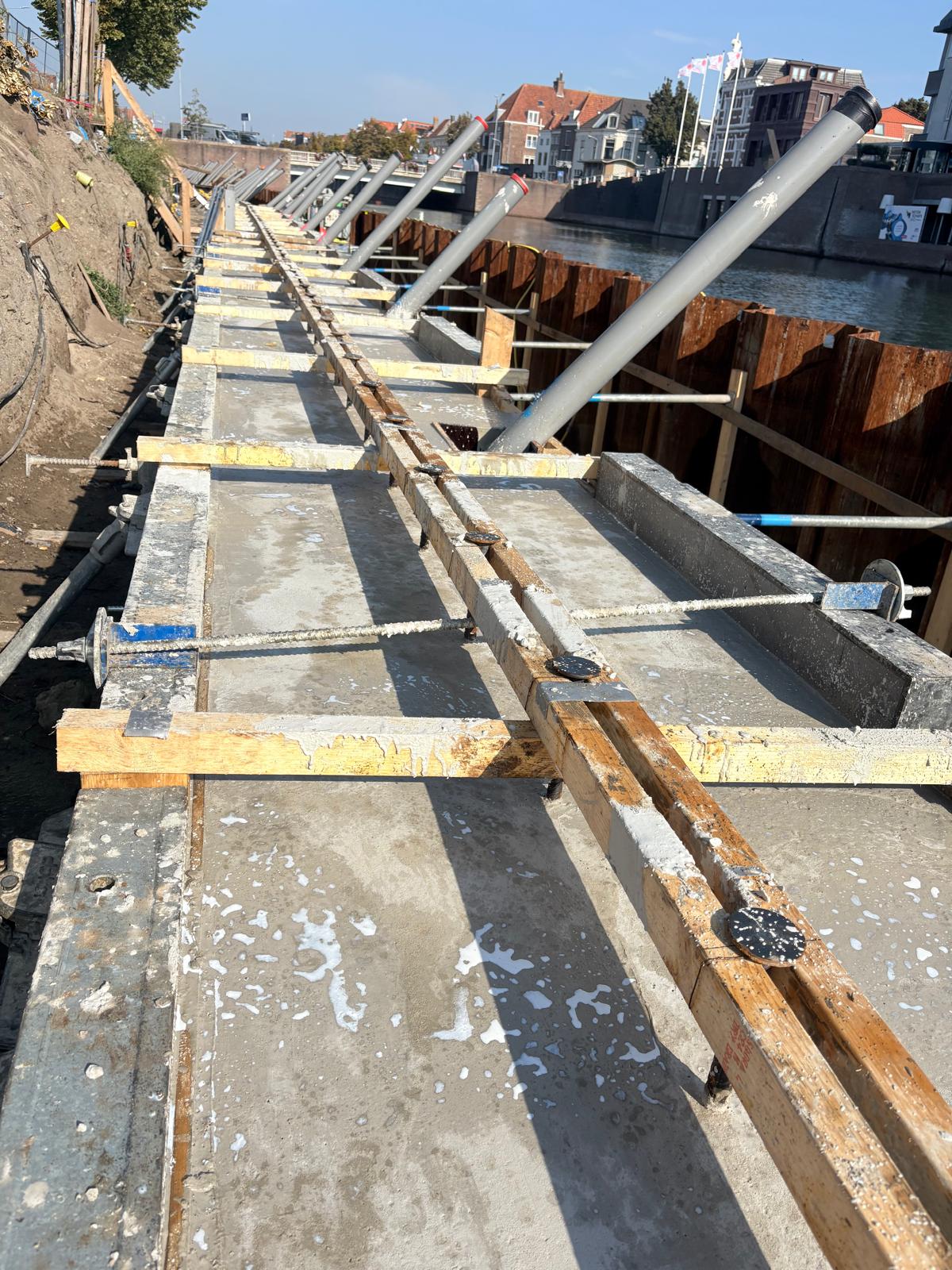

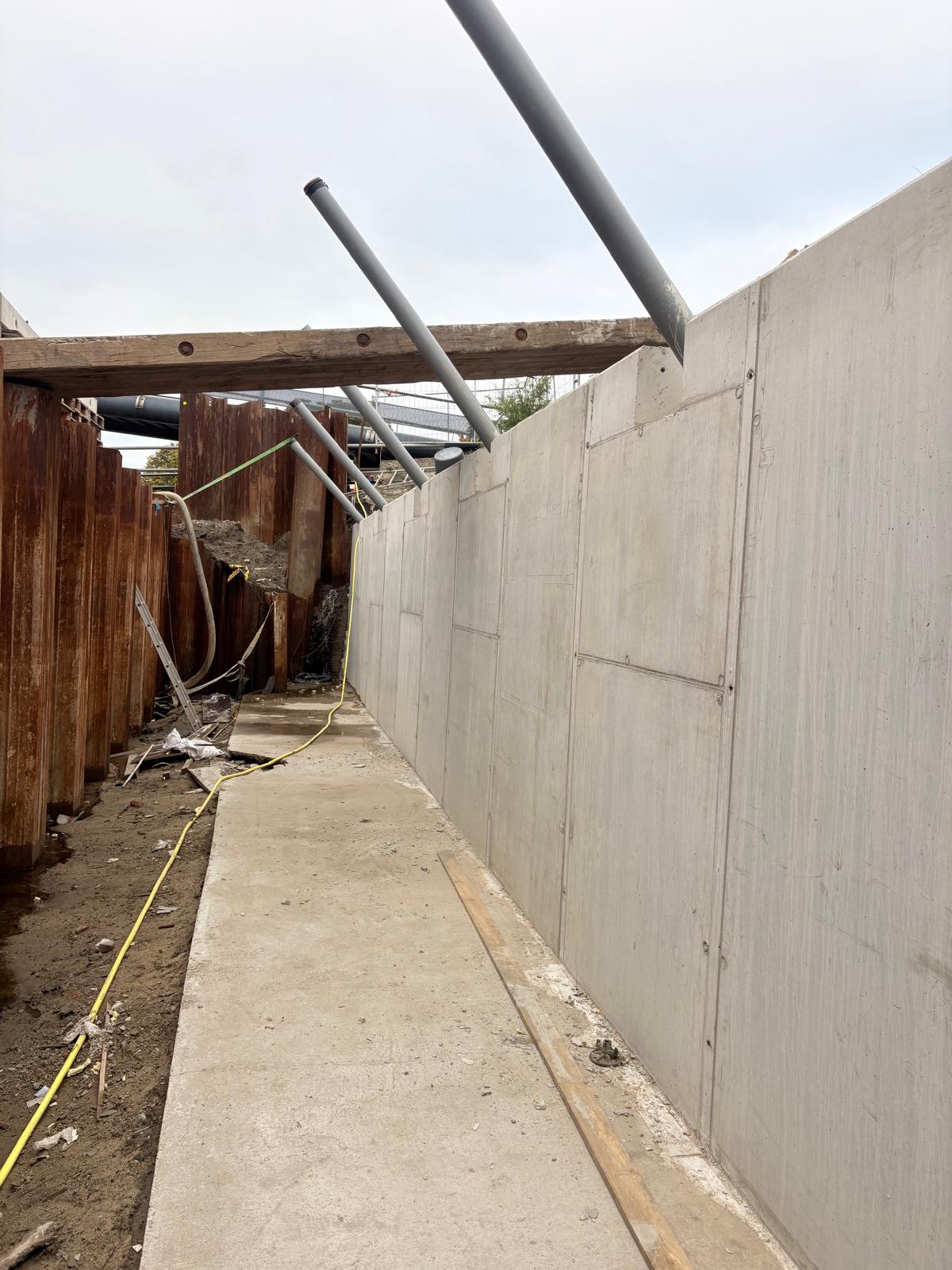

Begin deze week is de heisstelling aangevoerd voor het aanbrengen van de definitieve damwand. Woensdag zijn we gestart met deze werkzaamheden. De damwand wordt een stukje achter de oude kademuur geplaatst. Nadat de betonschorten met gerest…

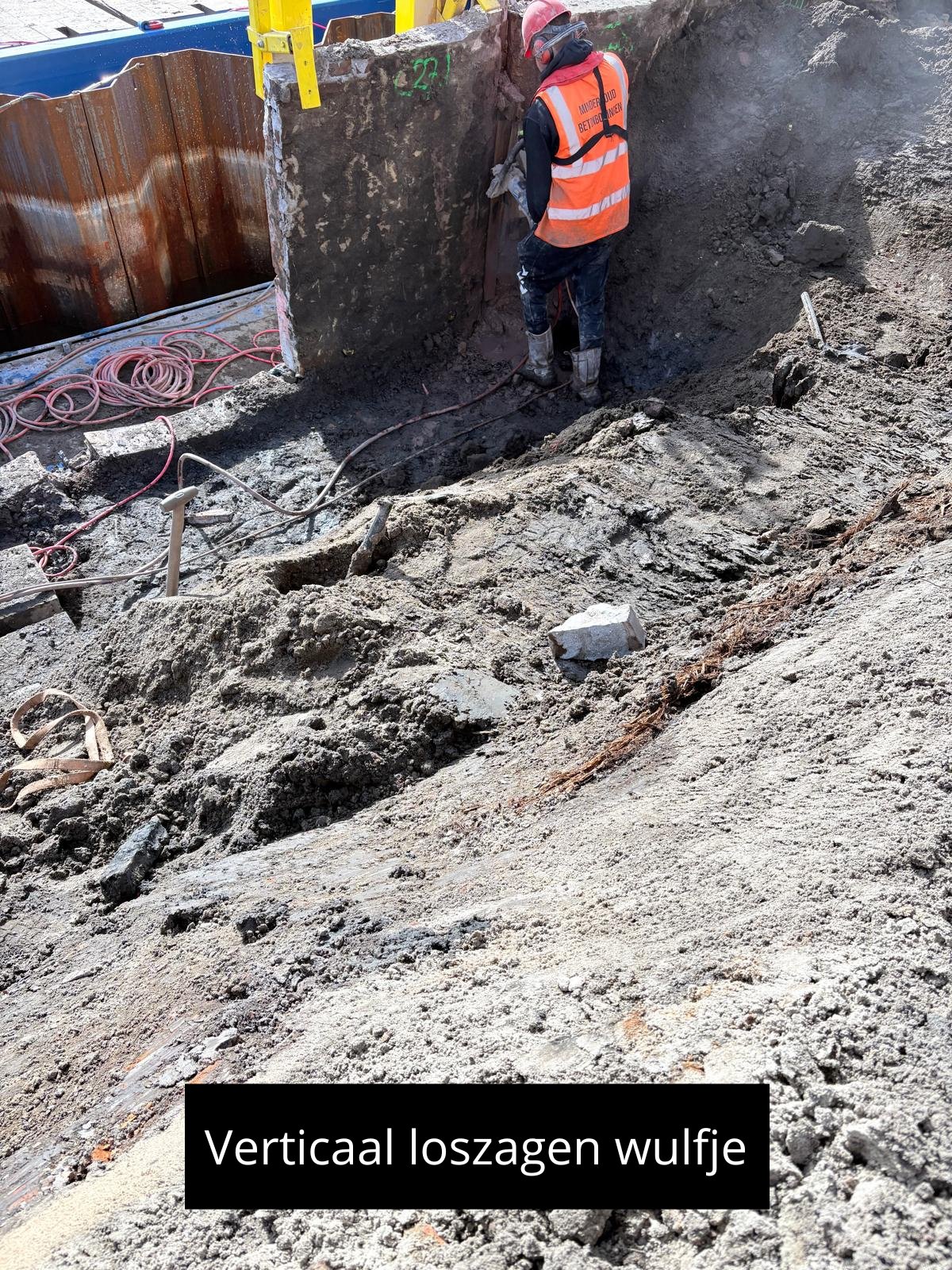

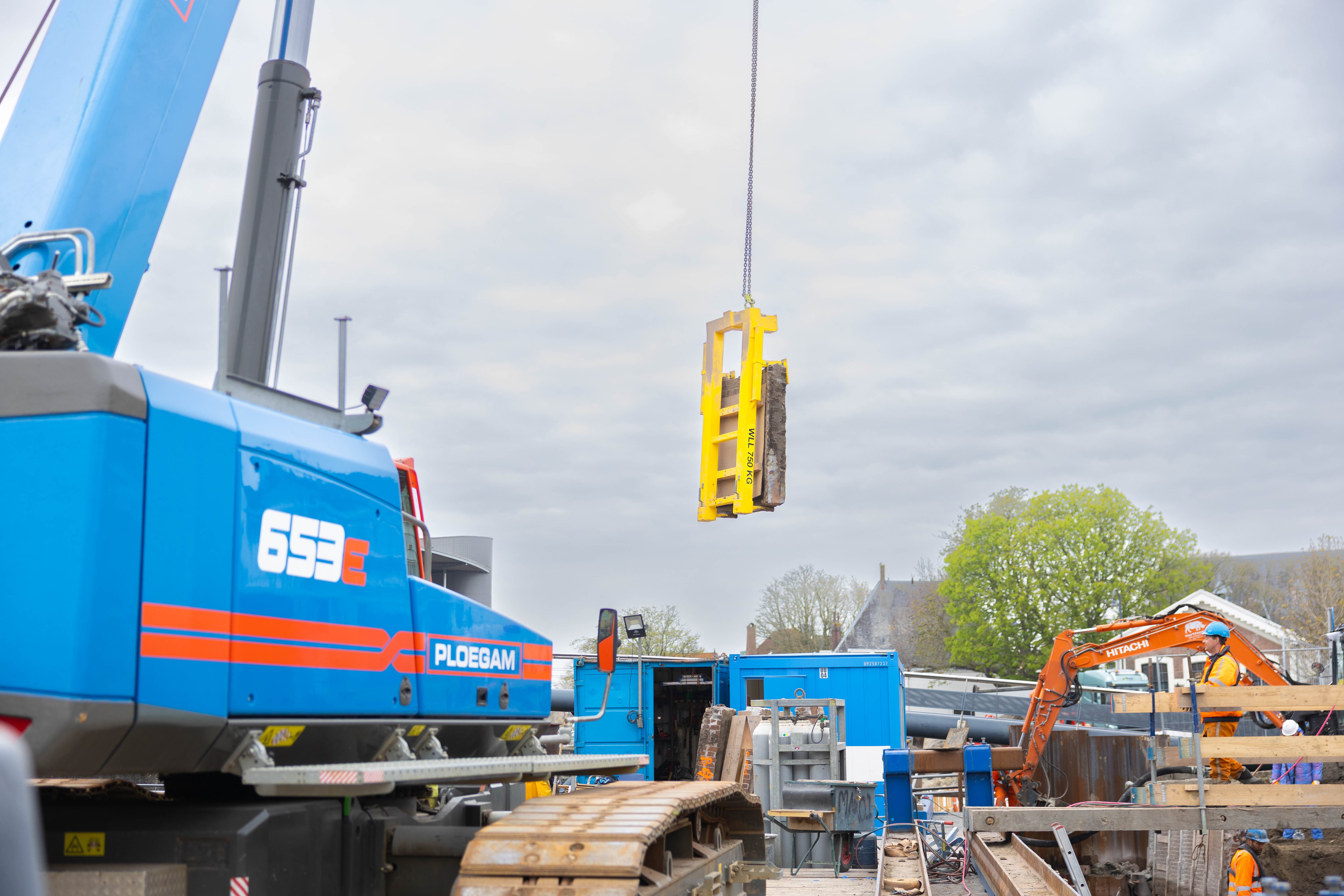

Read moreDeze week werd het laatste wulfje verwijderd. De kraan die hiervoor werd gebruikt is inmiddels op transport, omdat deze niet meer nodig is. (foto)
De houten palen achter de bestaande constructie in vak C (tussen beide bruggen) zijn verwijderd. Deze zijn samen met het oude houte…

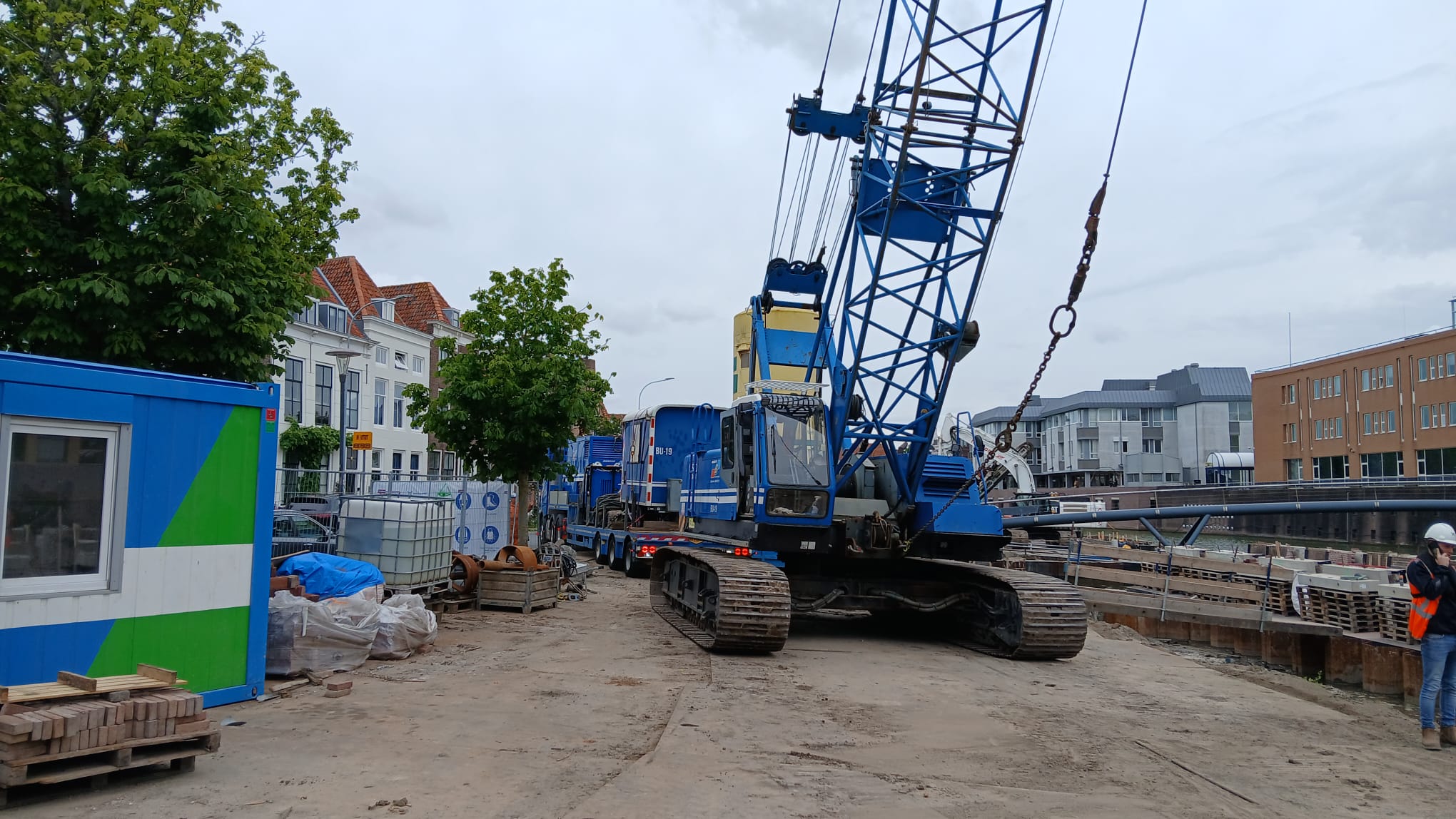

Read moreUpdate werkzaamheden

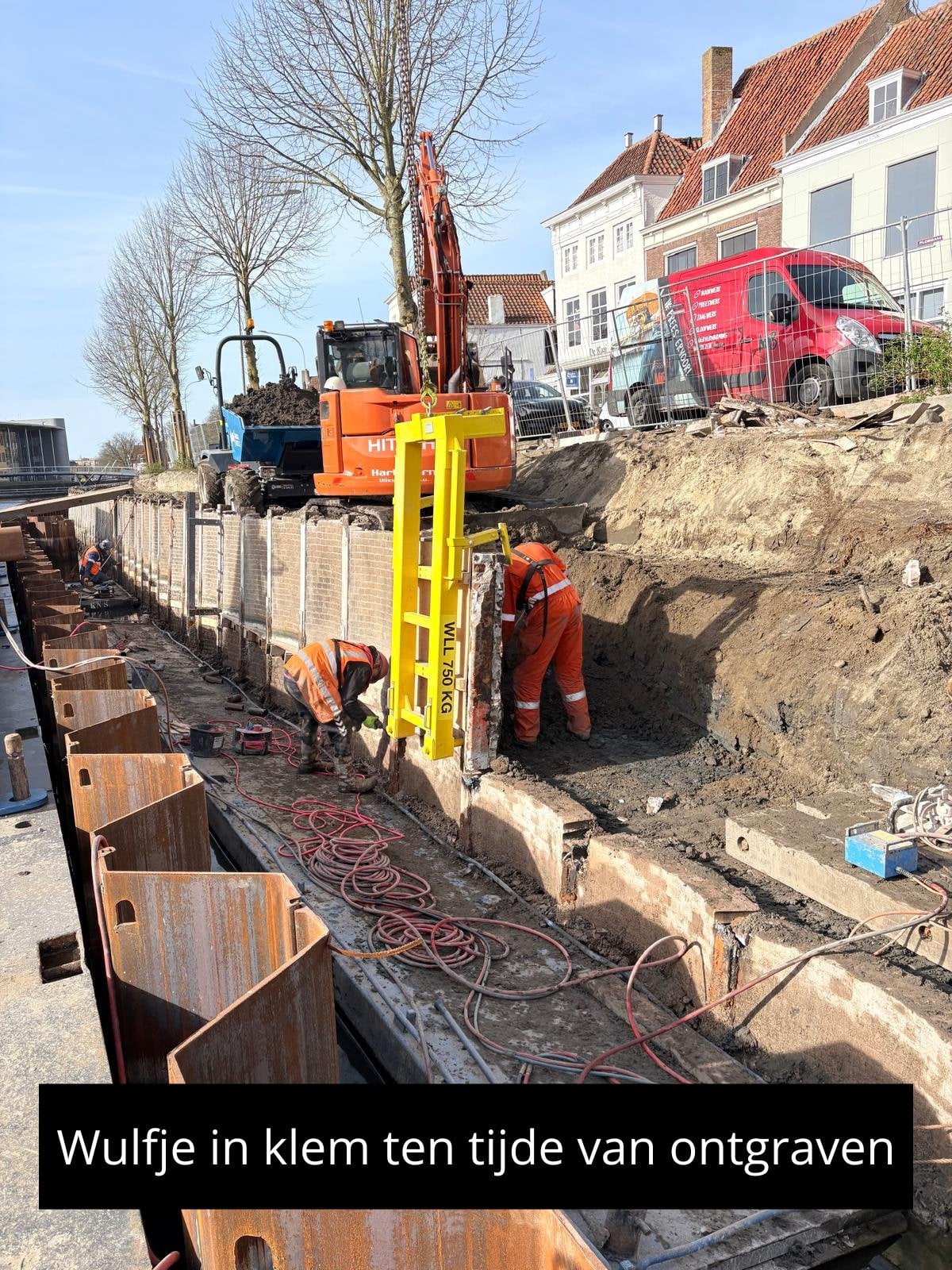

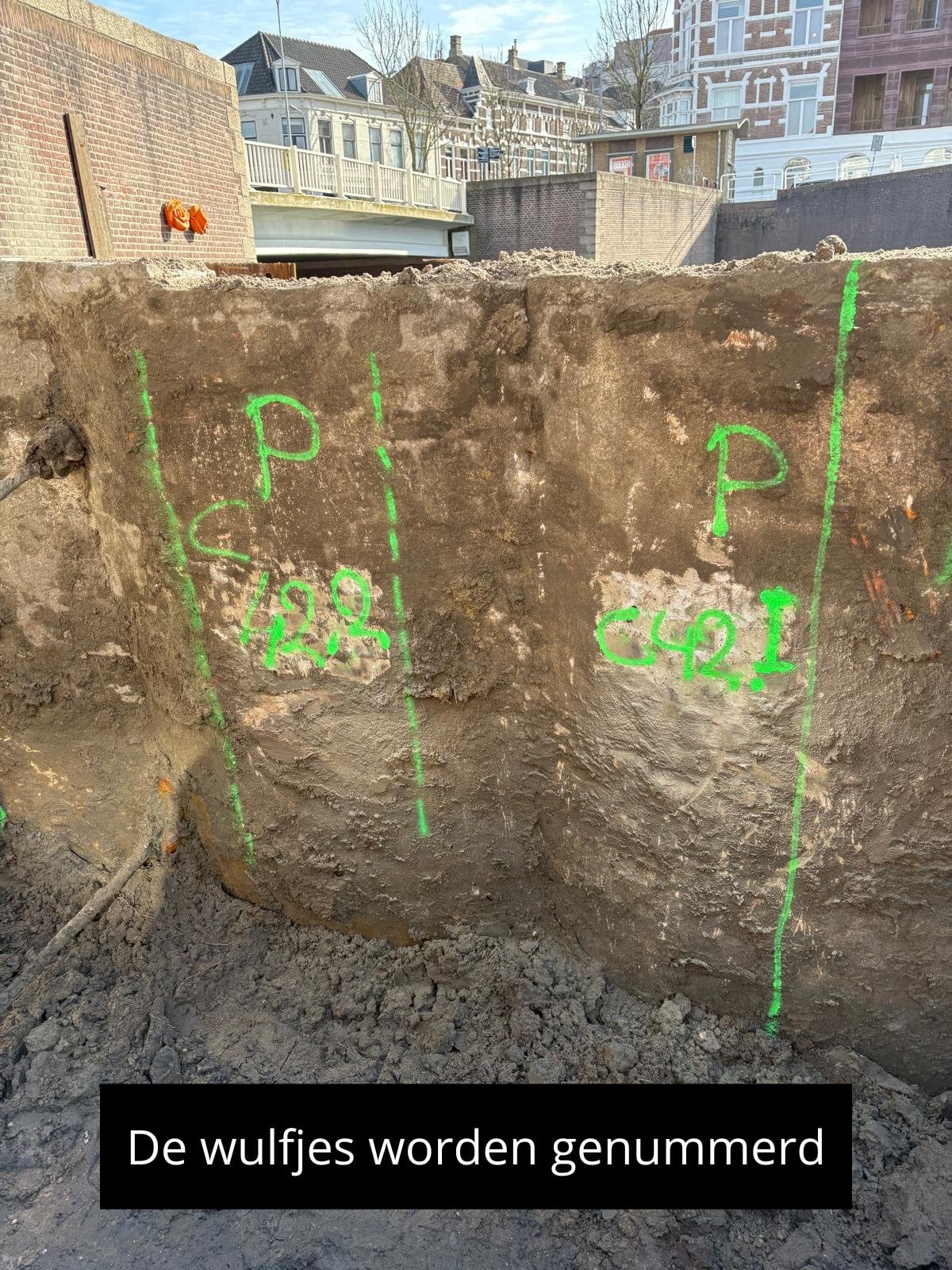

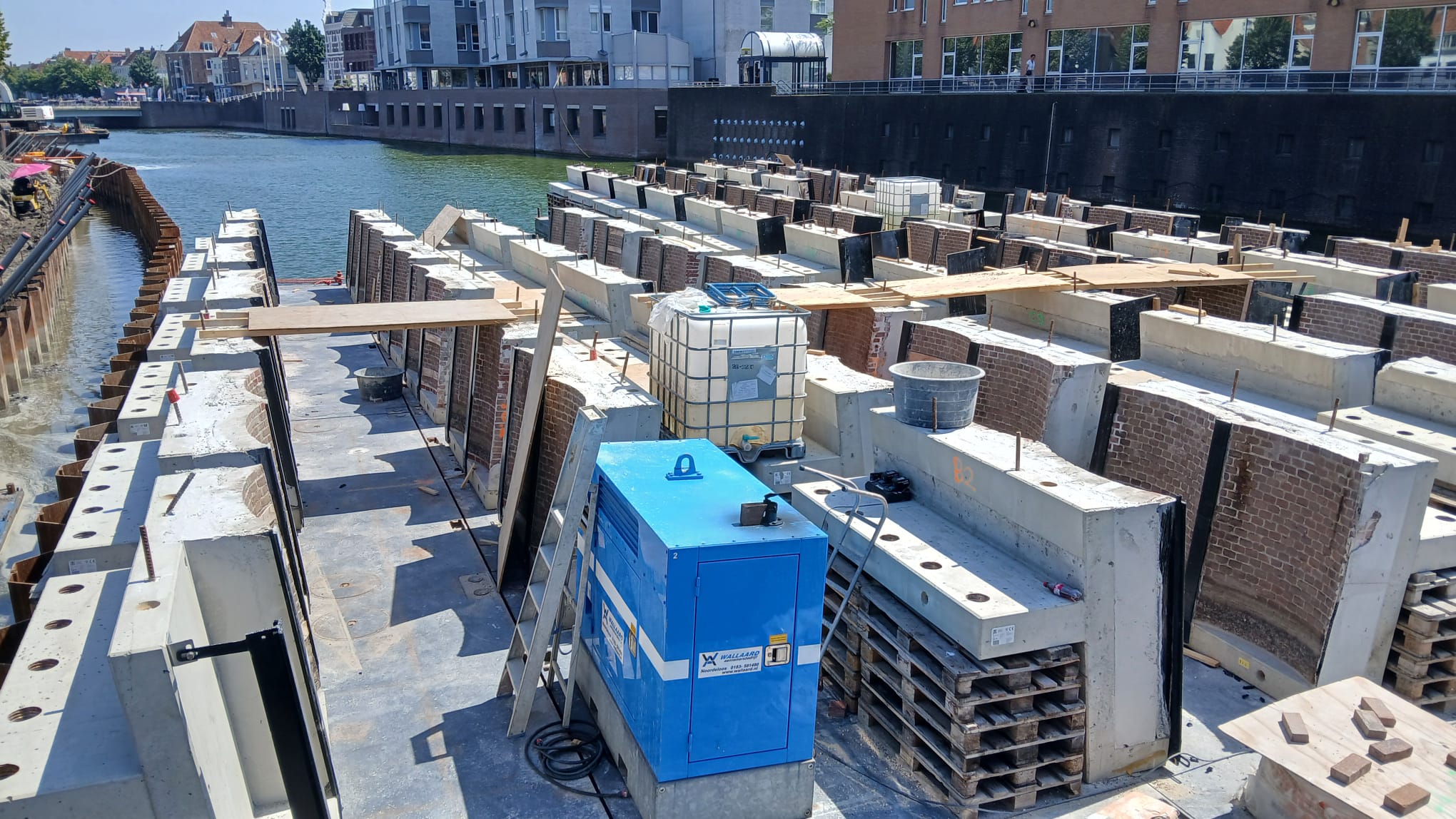

Deze week is de kraan verplaatst naar het Sas-terrein. In dit vak (vak A) zijn we gestart met het uithalen van de wulfjes. Naar verwachting zijn medio volgende week alle wulfjes in dit vak, en daarmee de laatste van de 186 stuks in totaal binnen het wer…
Read moreWerkzaamheden wulfjes
Deze week is het laatste wulfje verwijderd in het vak tussen de Sint Janvoetbrug en de Koningsbrug.
Om deze werkzaamheden veilig uit te kunnen voeren, hebben wij de Sint Janvoetbrug gedurende twee dagen moeten afsluiten. Tijdens het werk kwamen w…

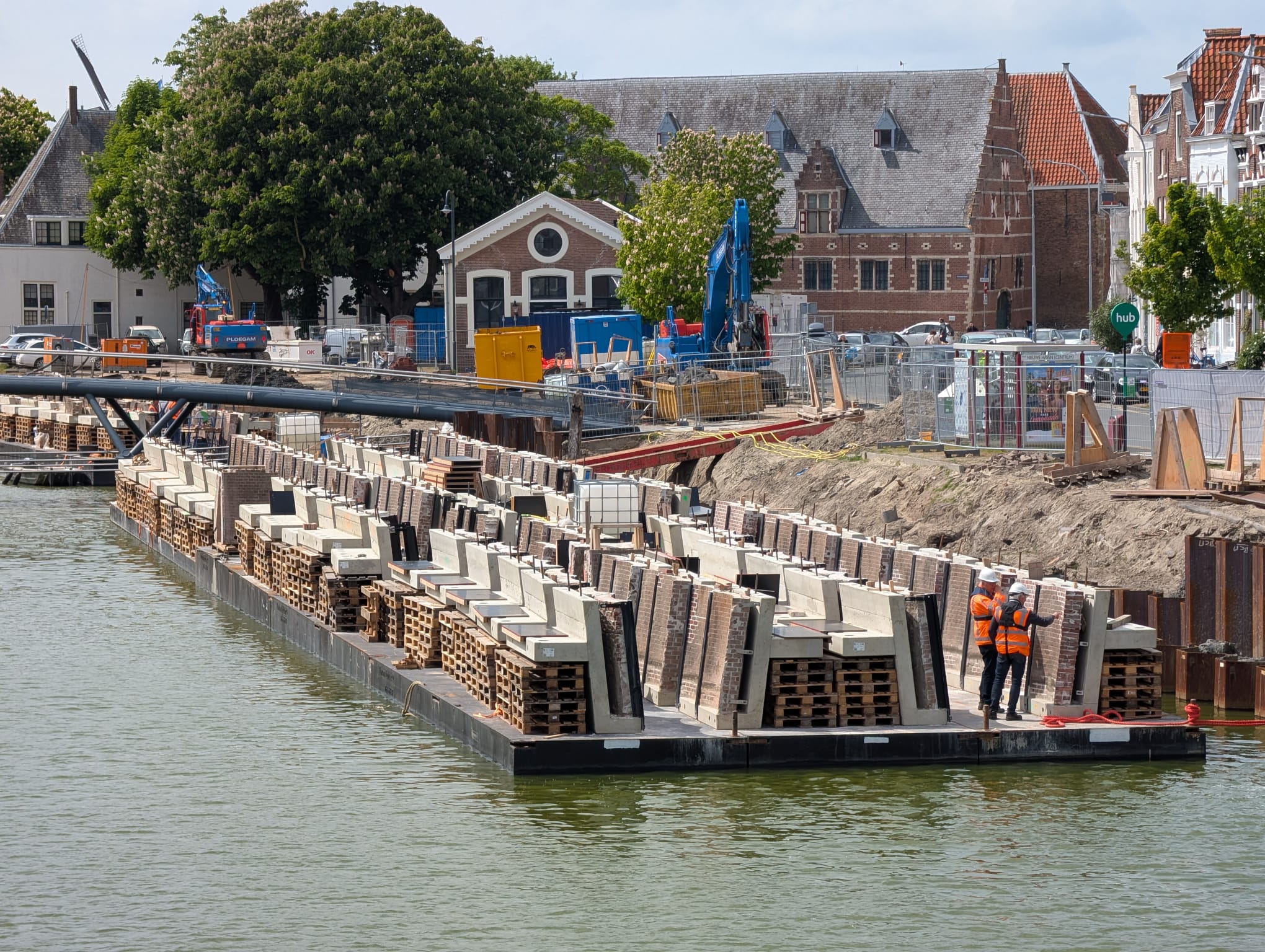

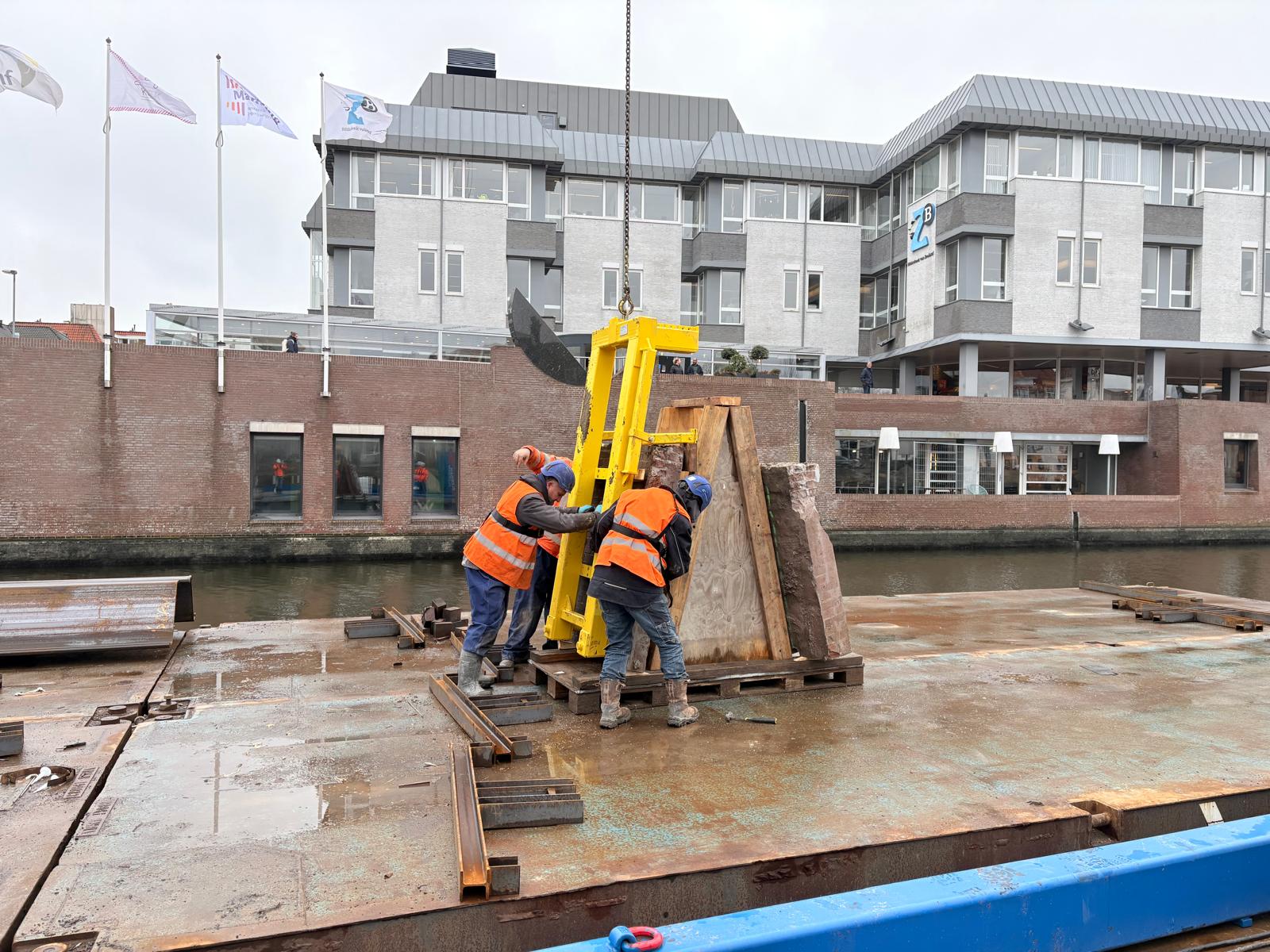

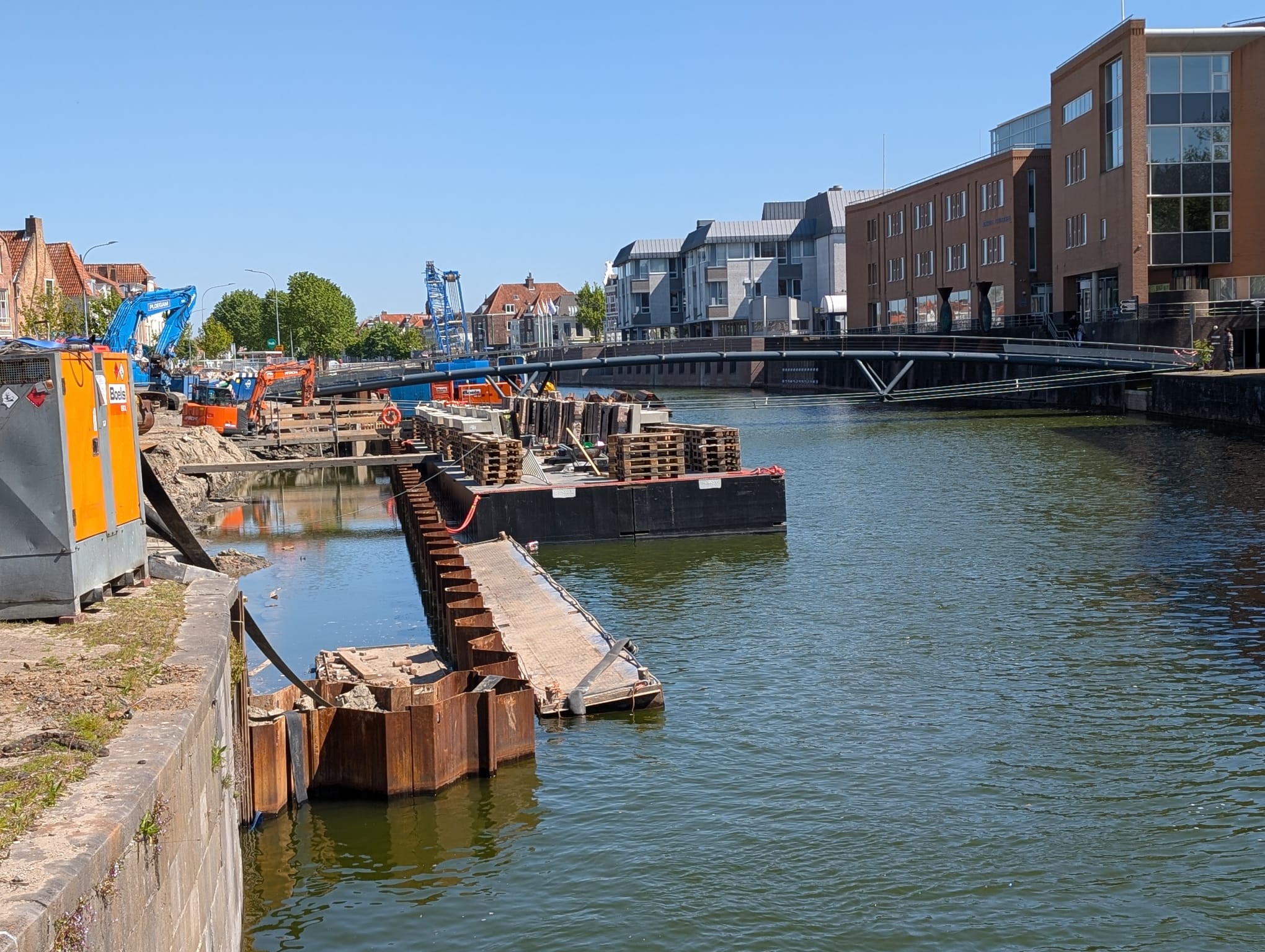

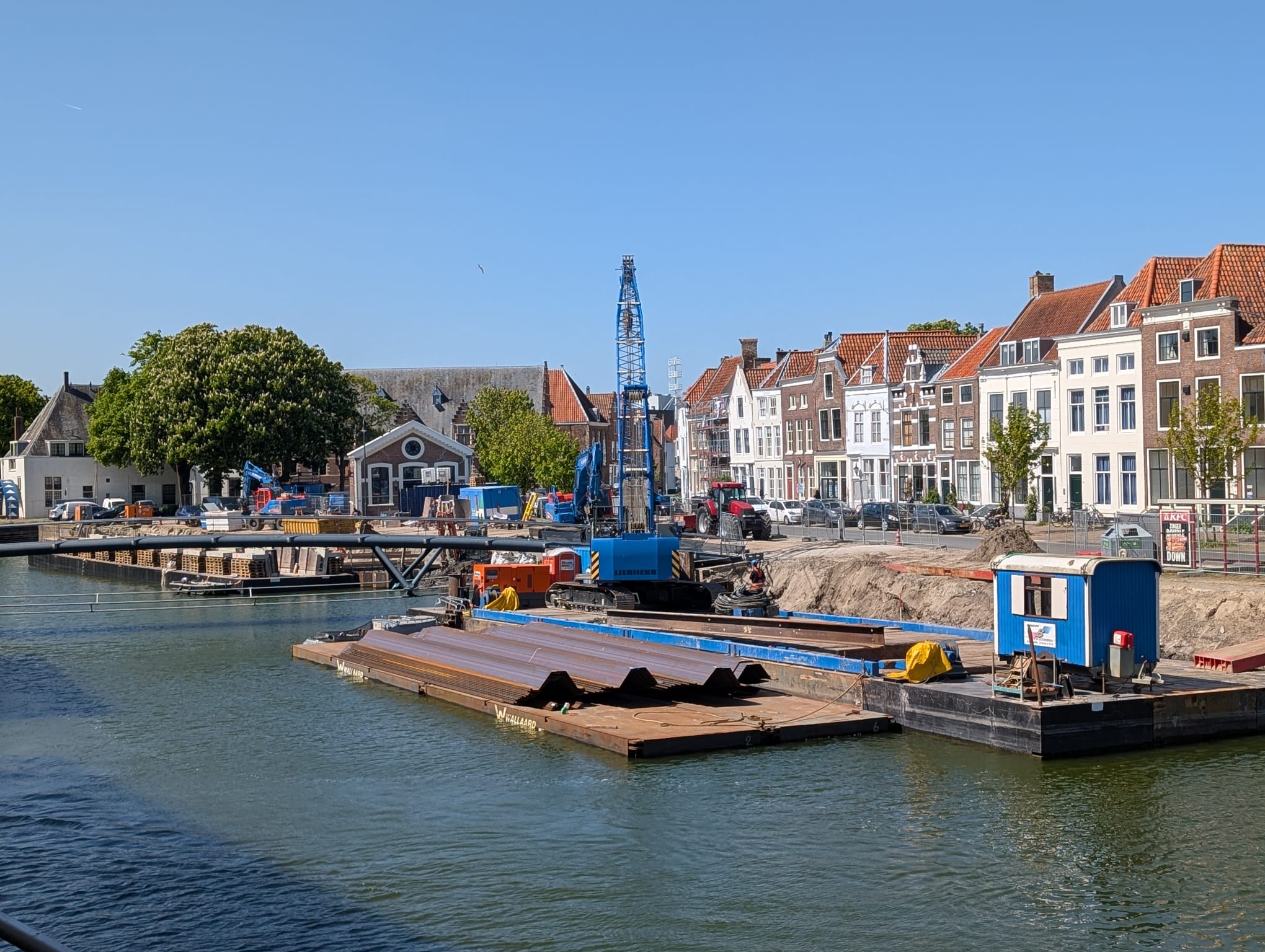

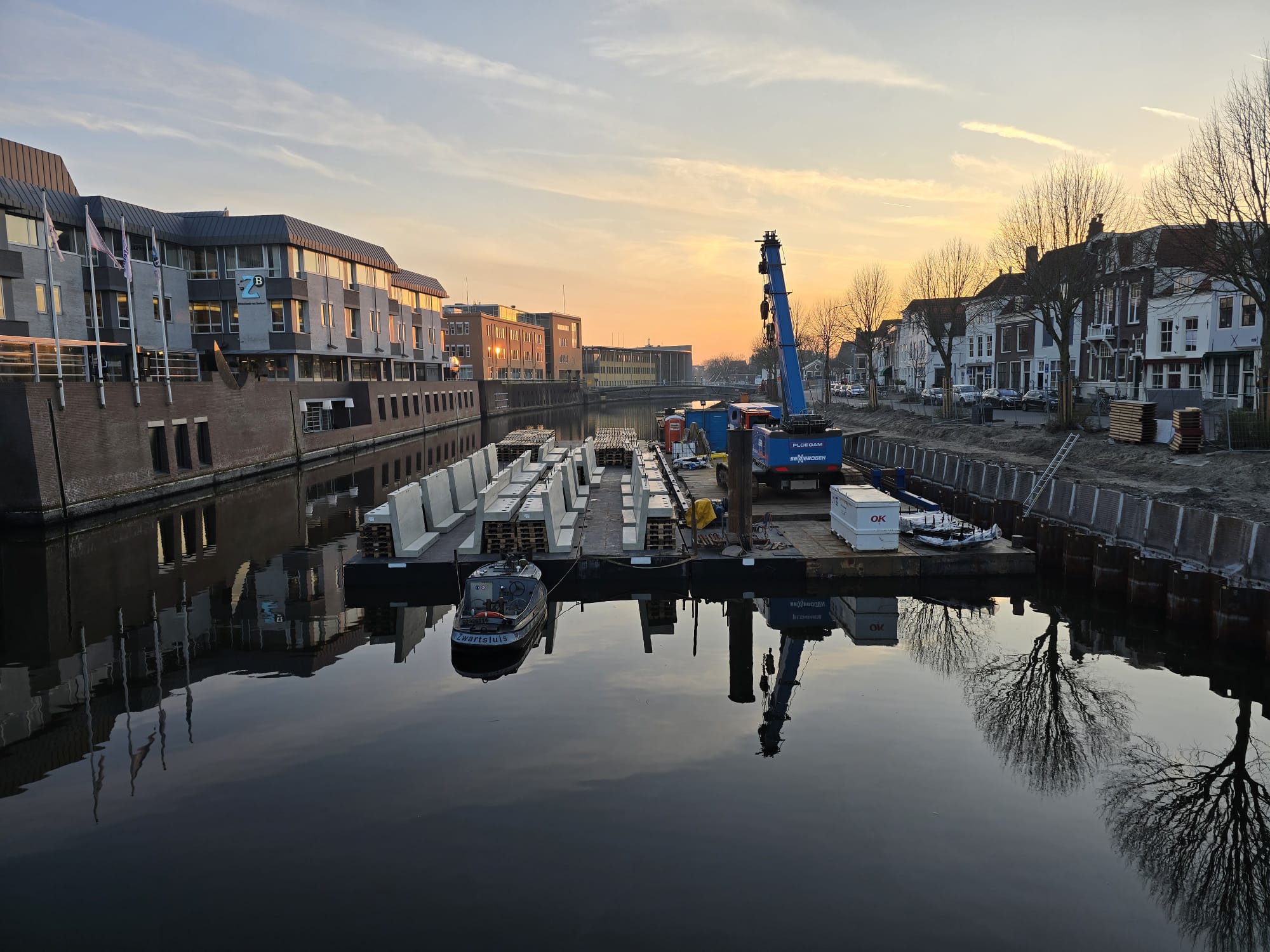

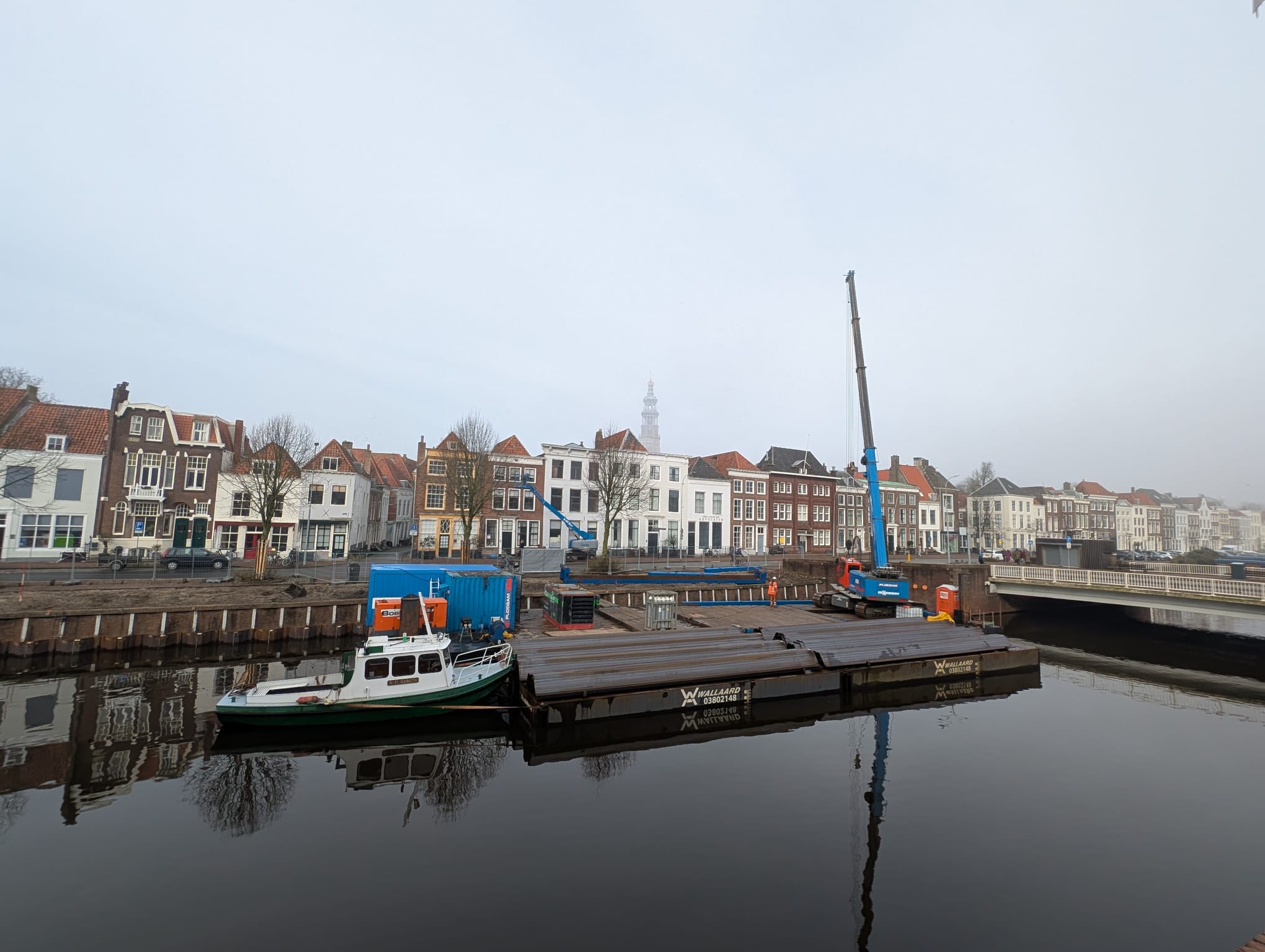

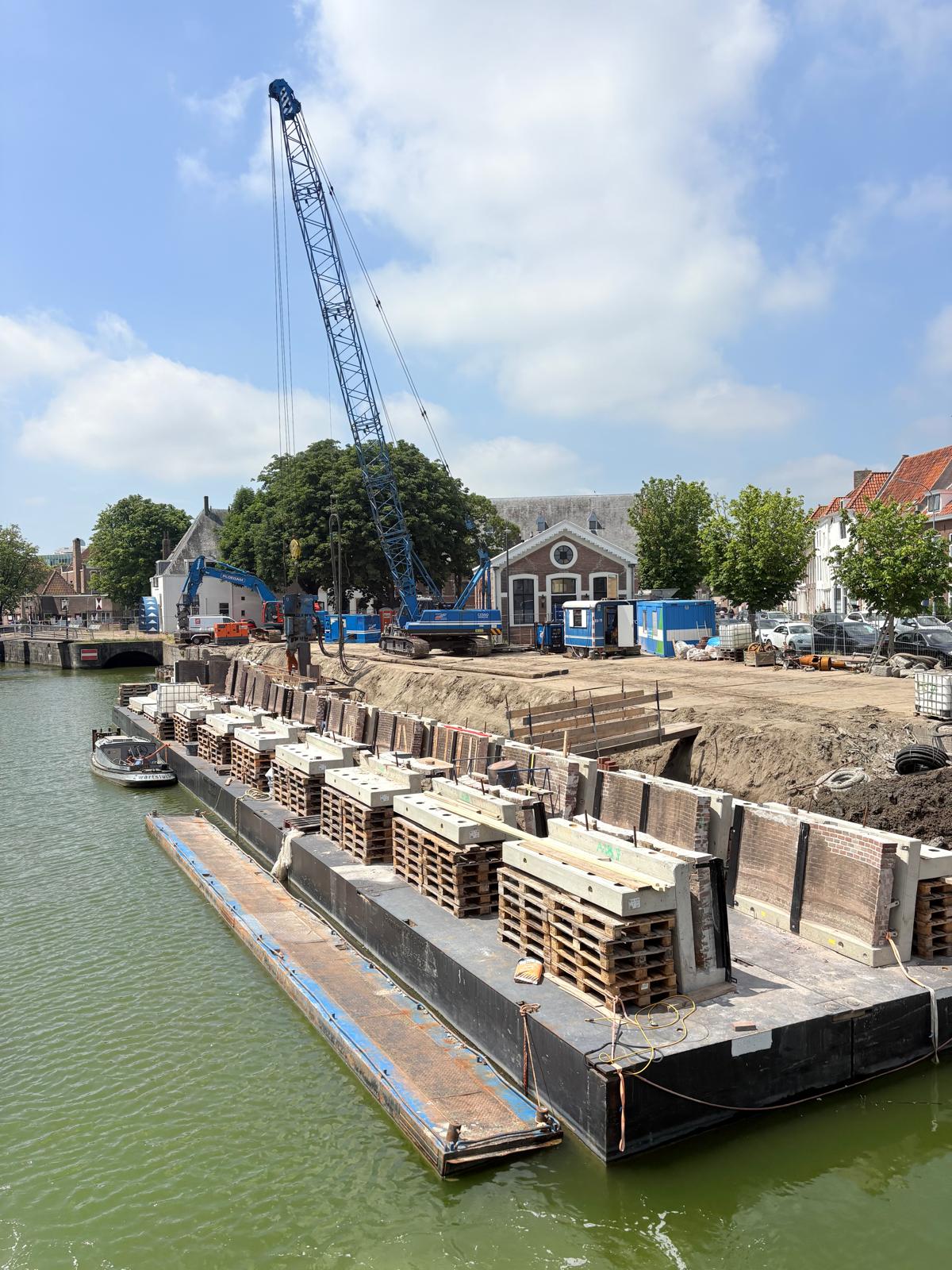

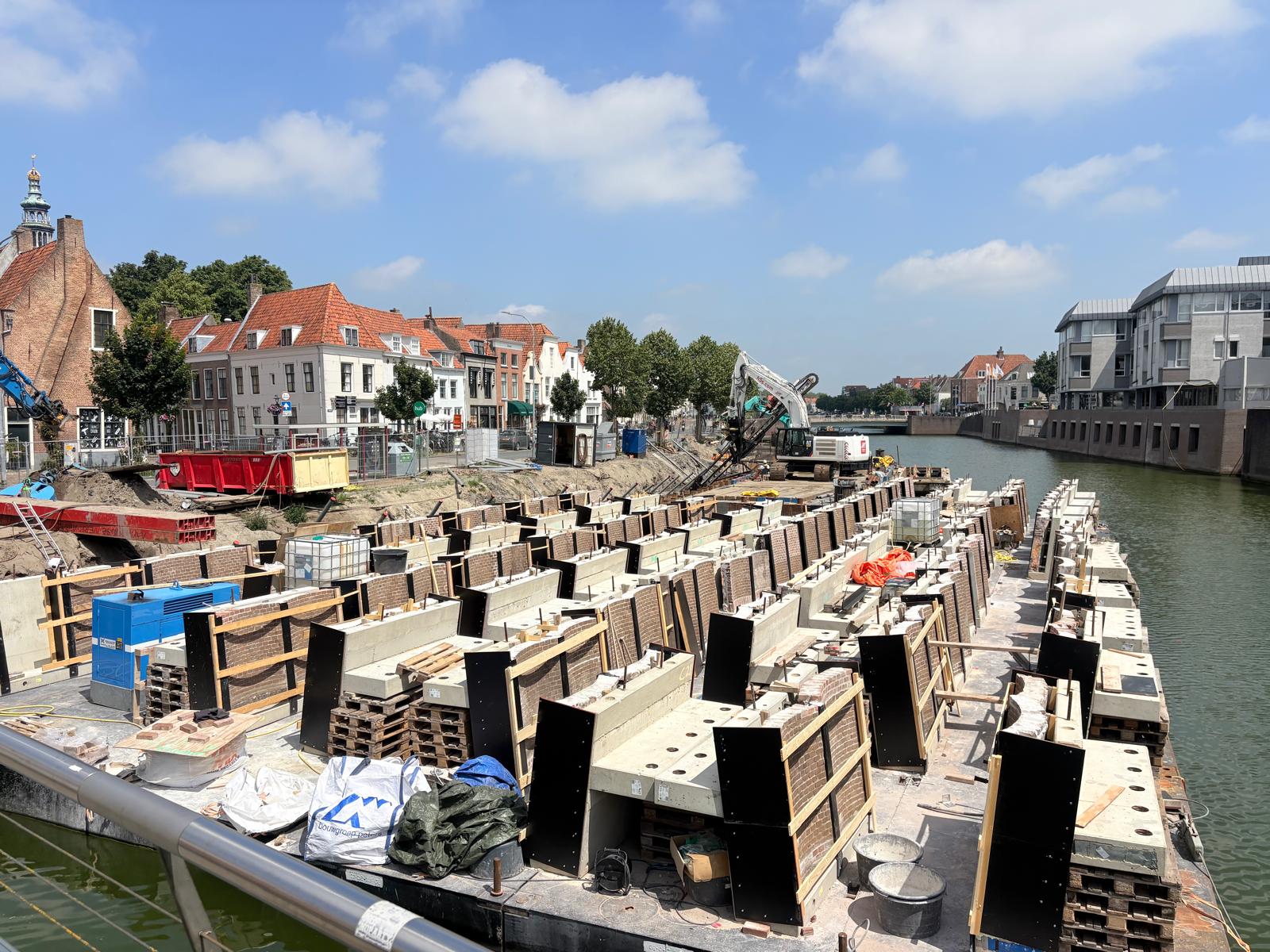

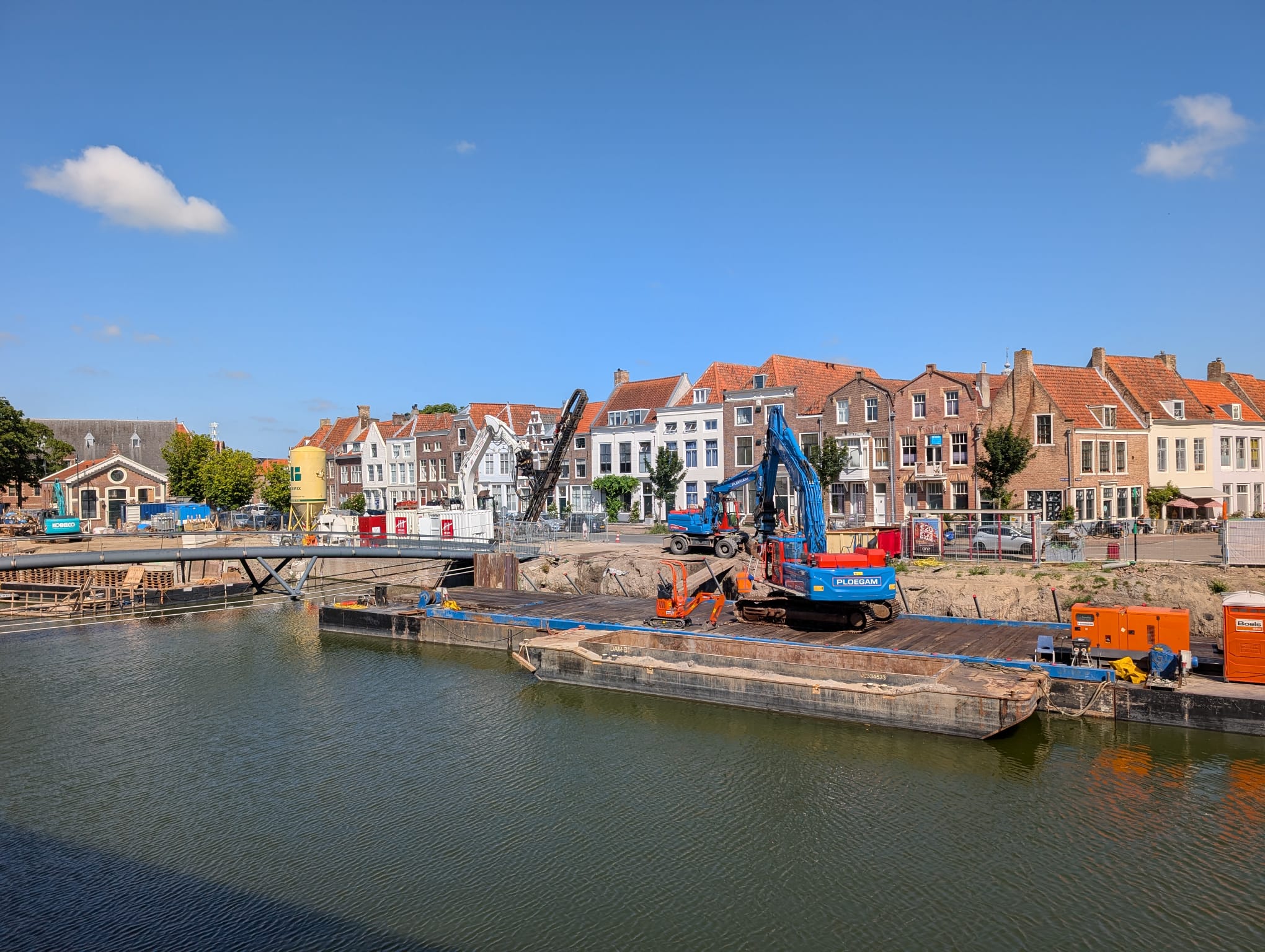

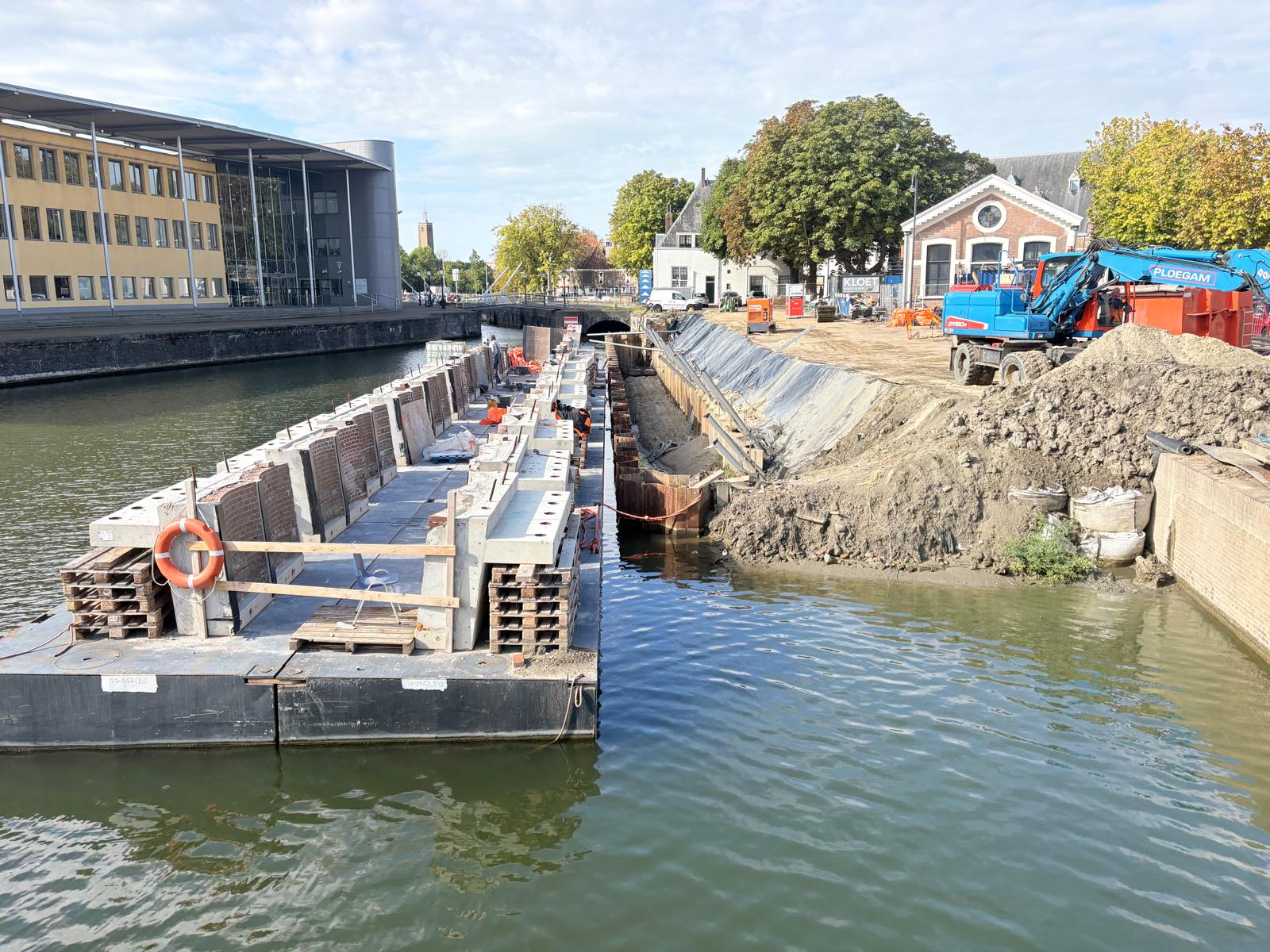

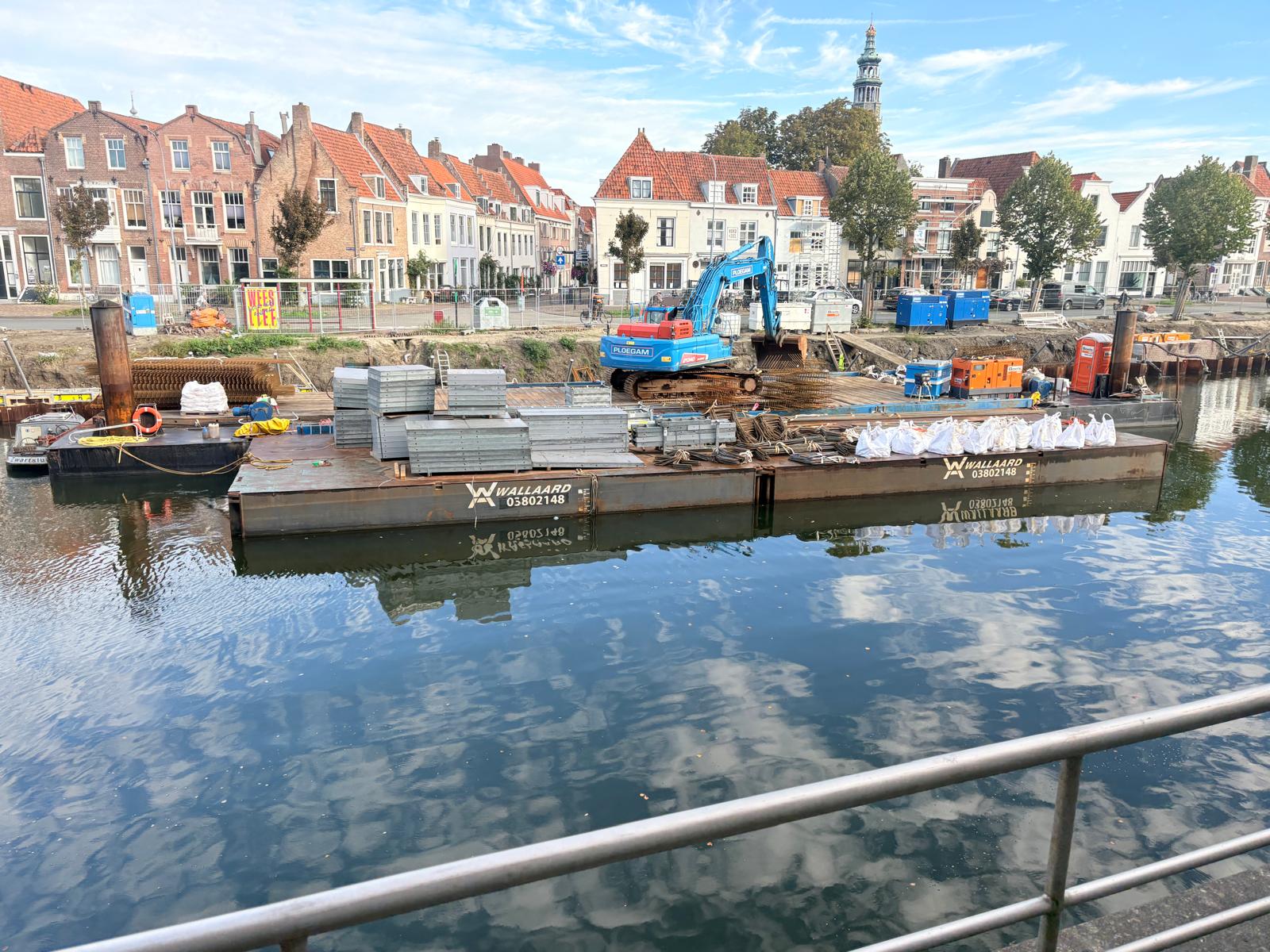

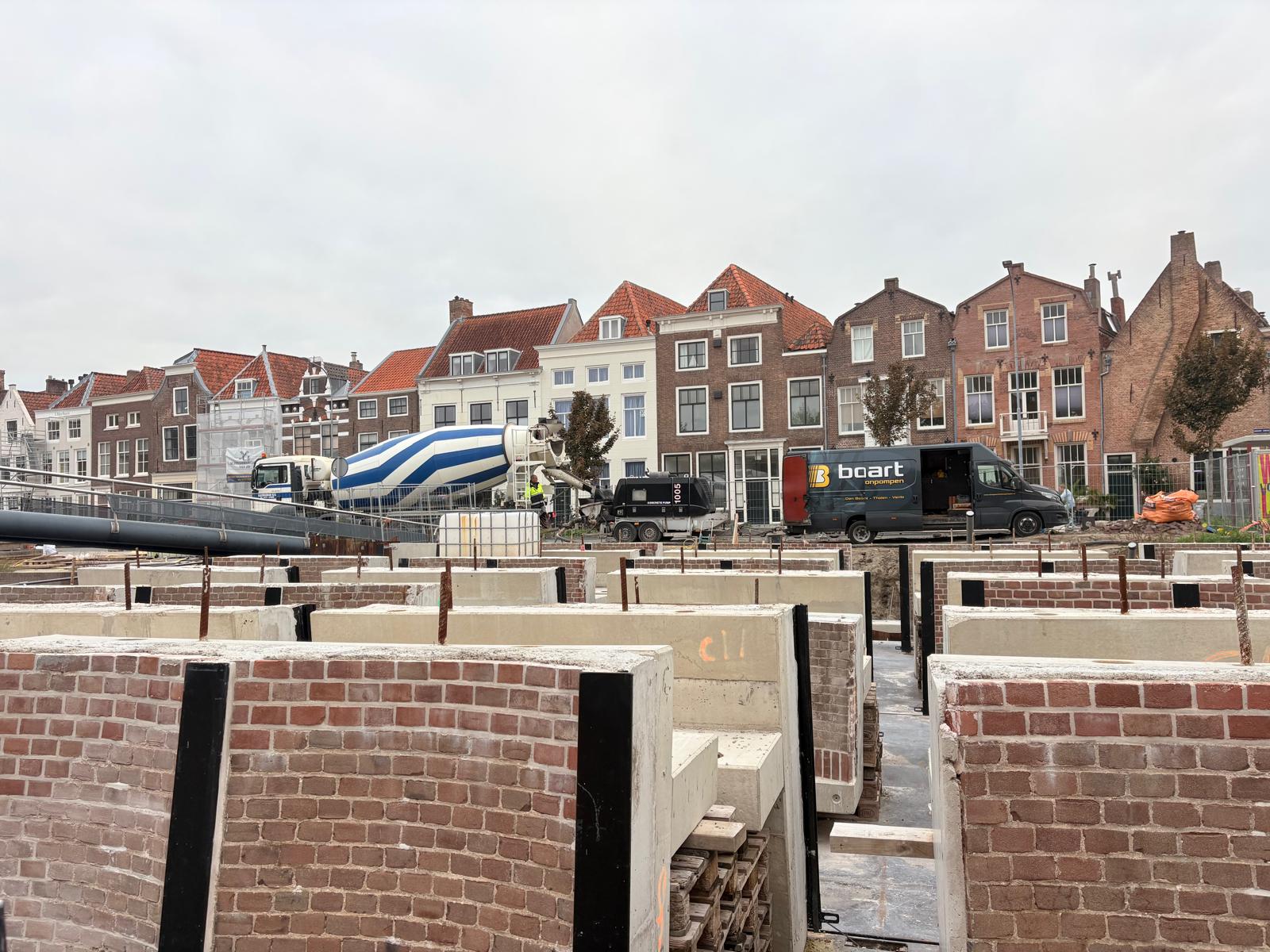

Read moreLaatste opslagponton

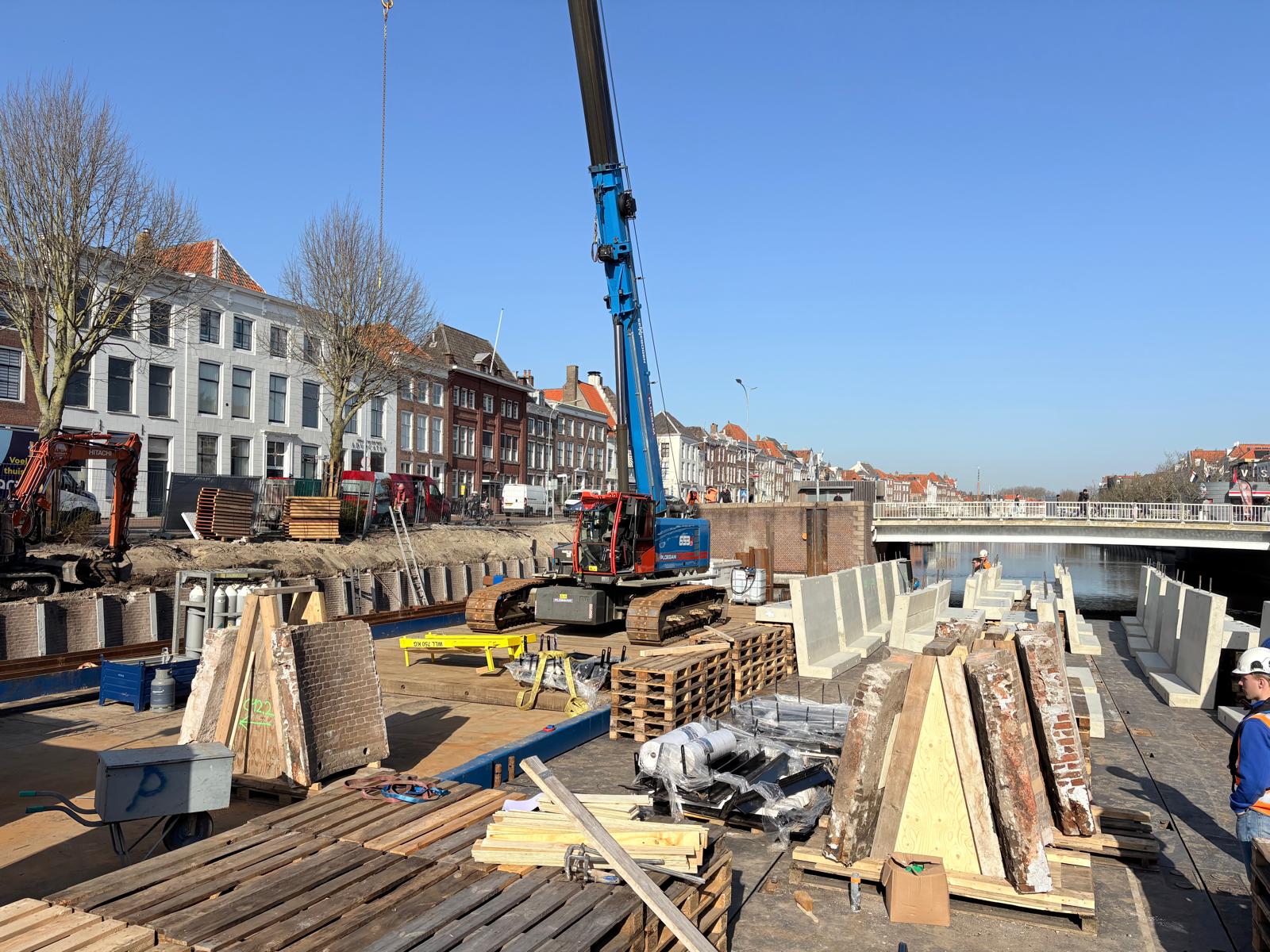

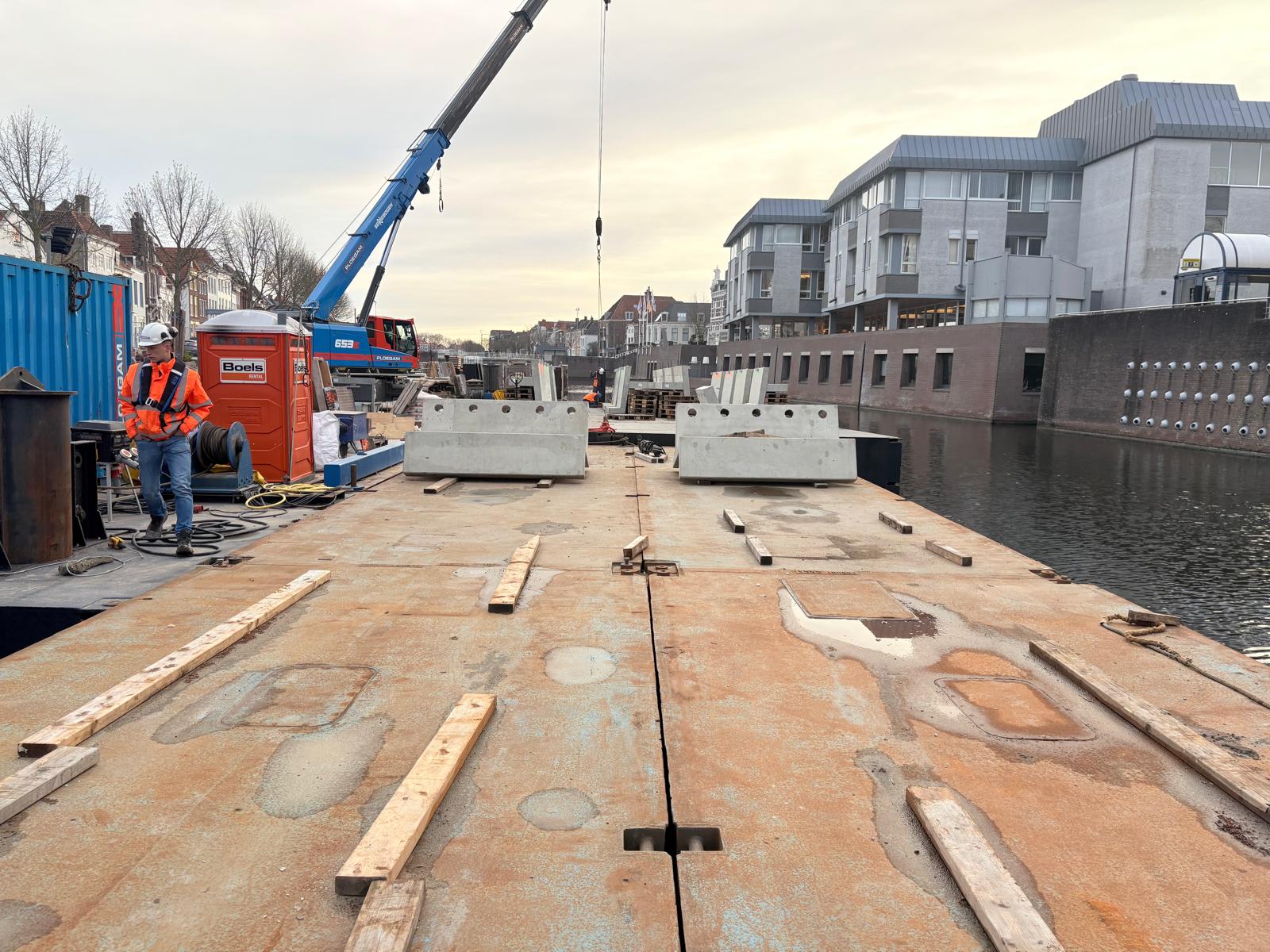

Deze week is het laatste opslagponton op het project gearriveerd. Ook dit ponton wordt de komende periode gevuld met betonelementen ten behoeve van de werkzaamheden.
Werkzaamheden wulfjes
De afgelopen periode …

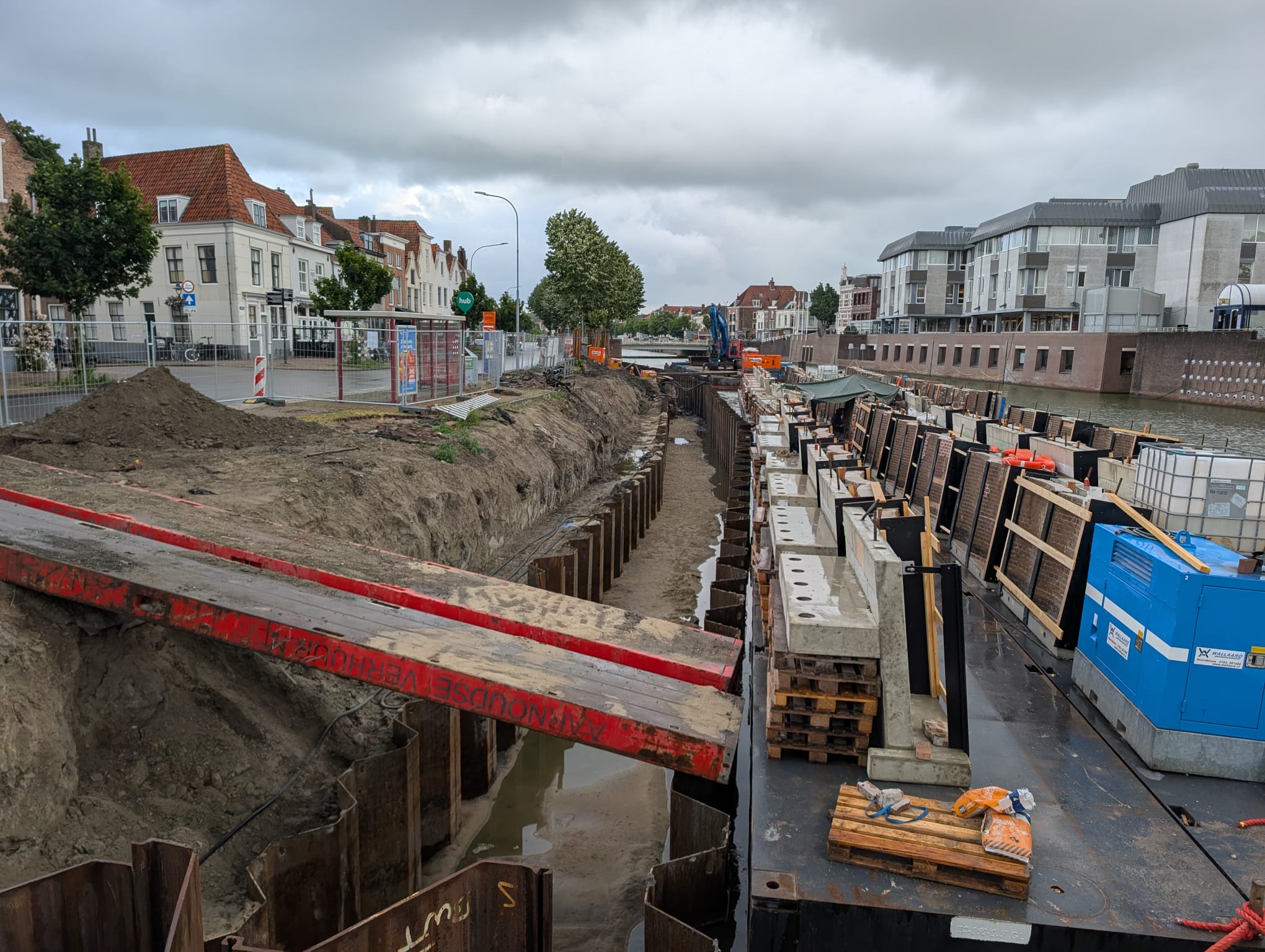

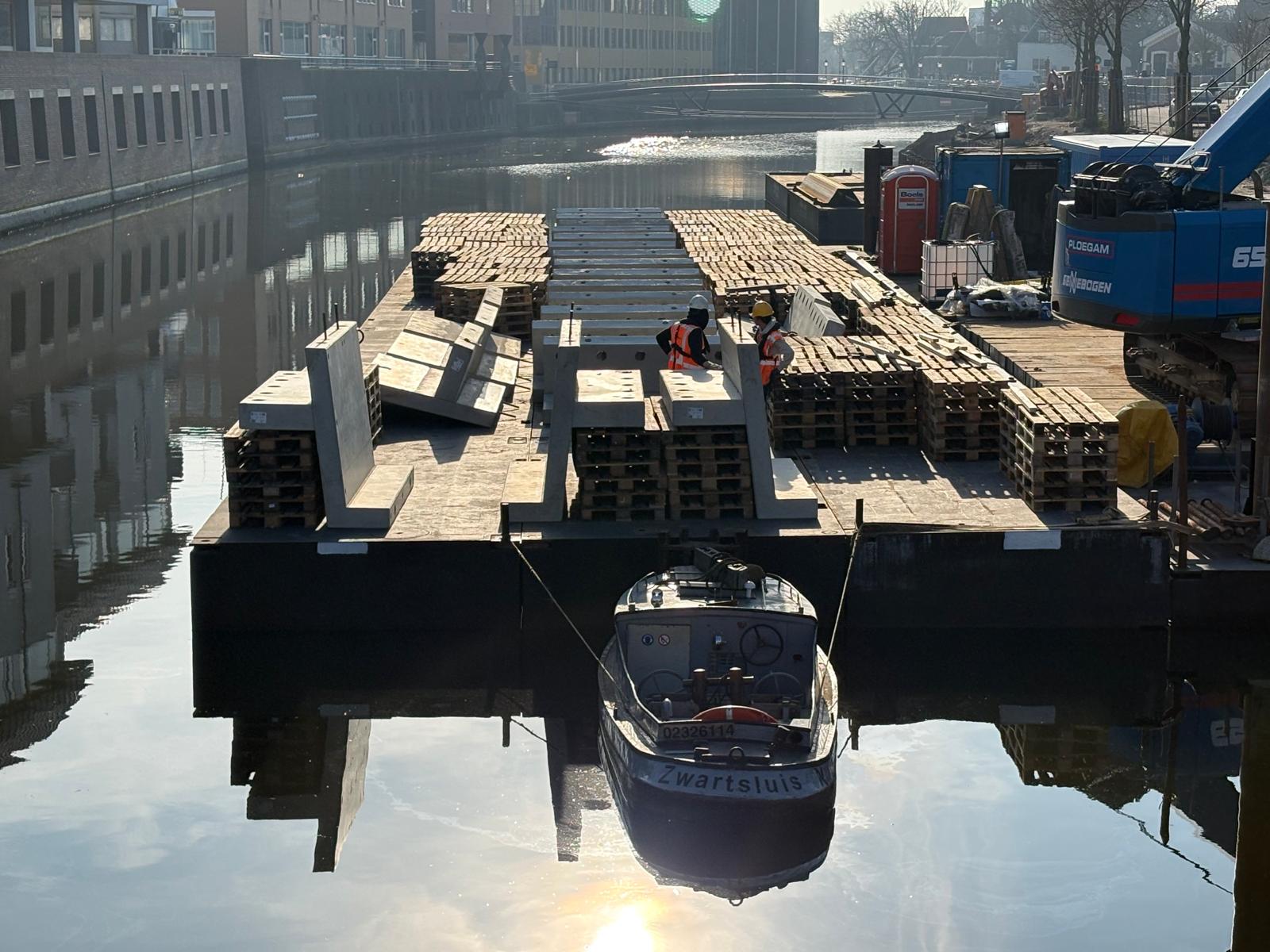

Read moreExtra ponton
Deze week is er een extra ponton opgebouwd bij de Silokade en naar het werk gebracht. Dit ponton wordt gebruikt voor de opslag van betonelementen bij het Sasterrein (vak A) en blijft naar verwachting liggen tot na de bouwvak.

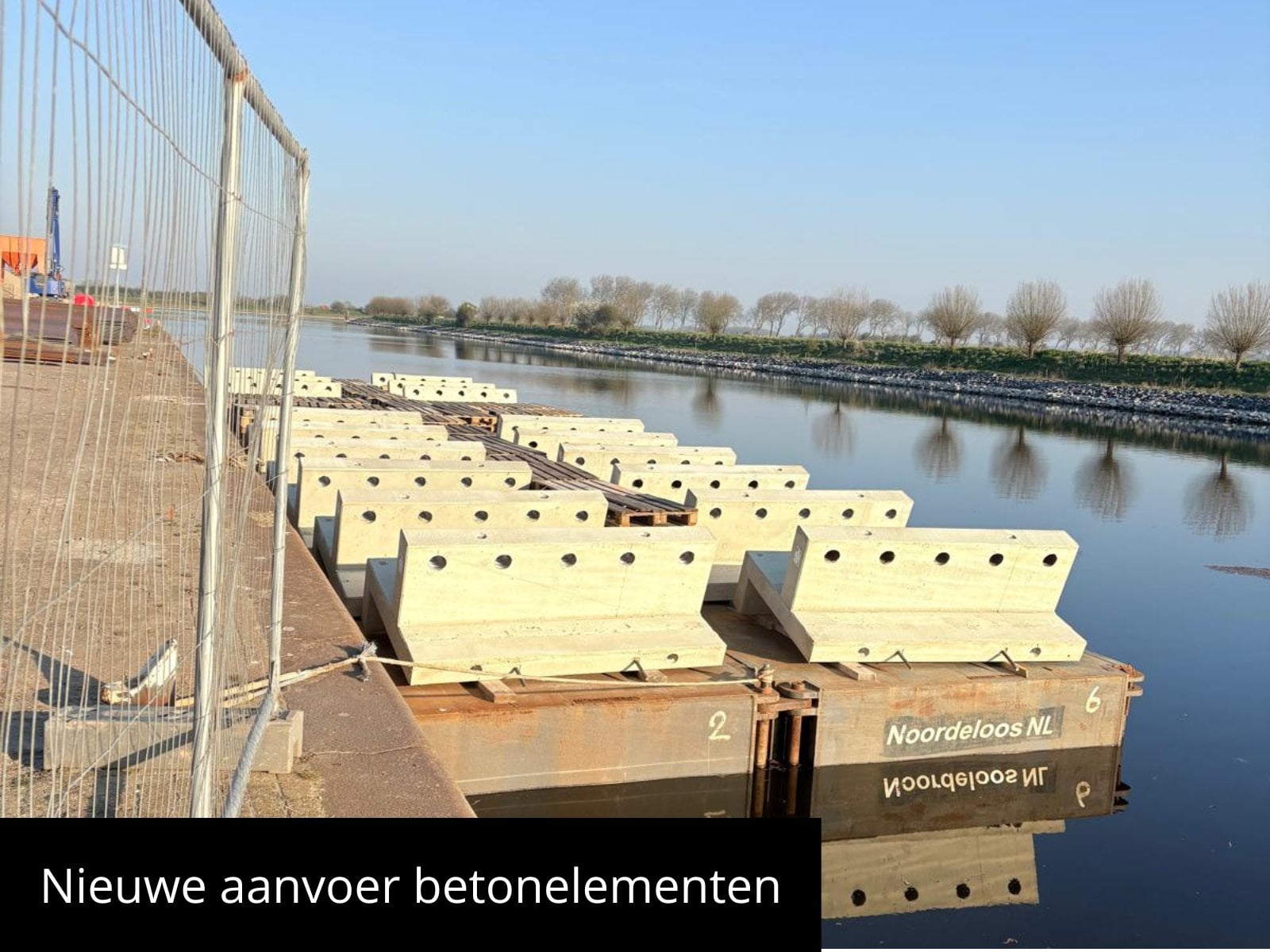

Nieuwe a…
Read moreUpdate werkzaamheden

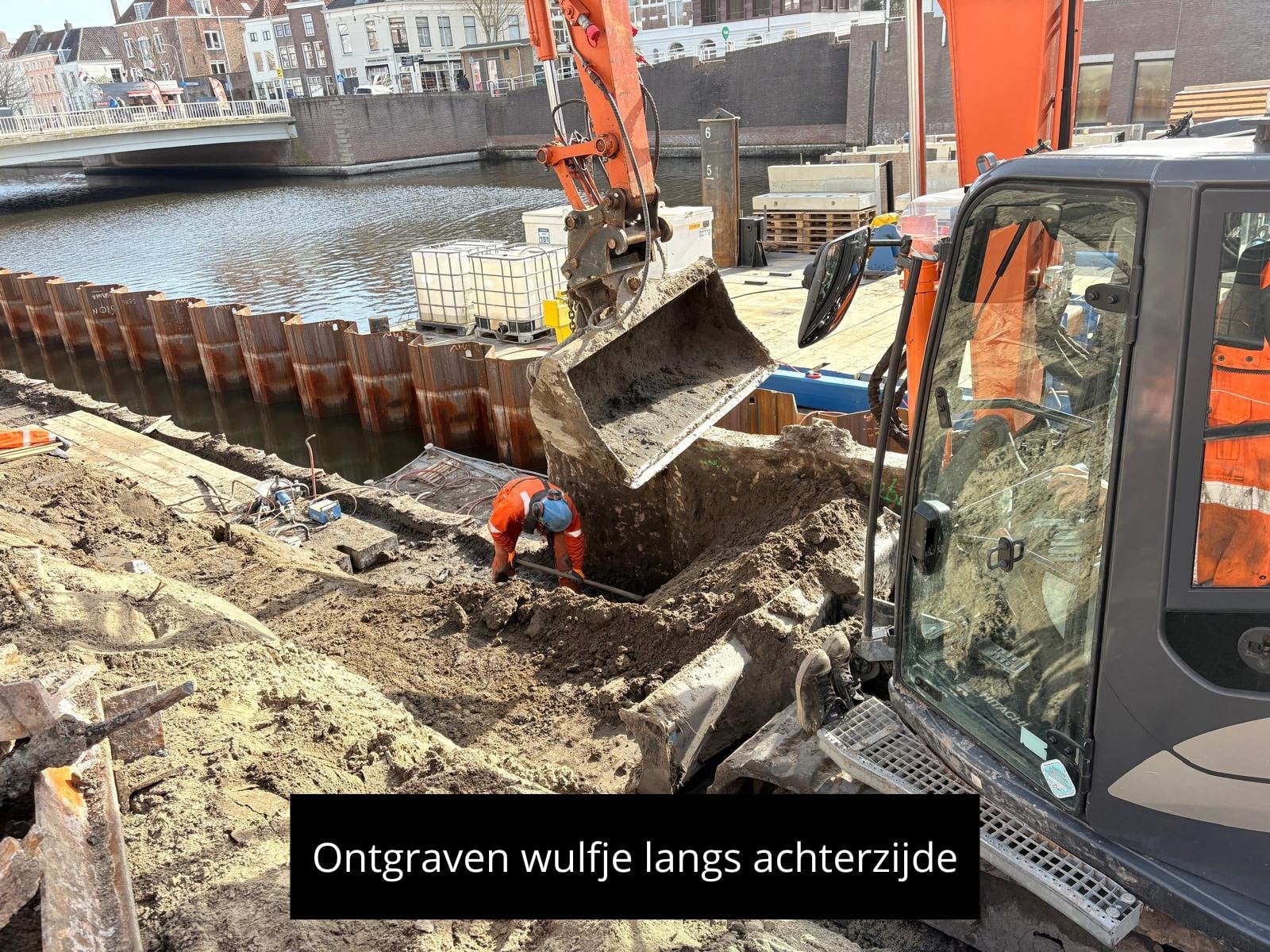

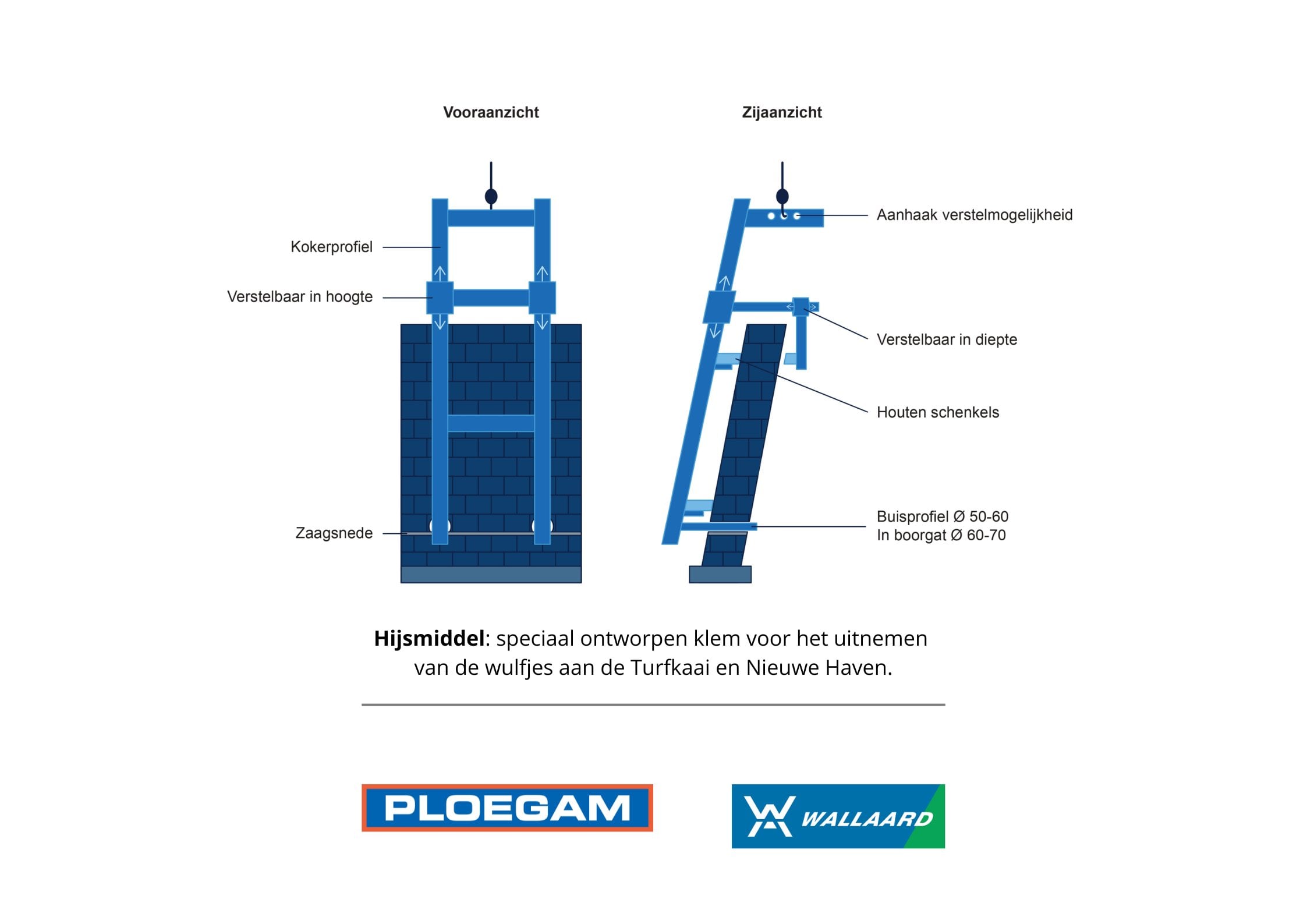

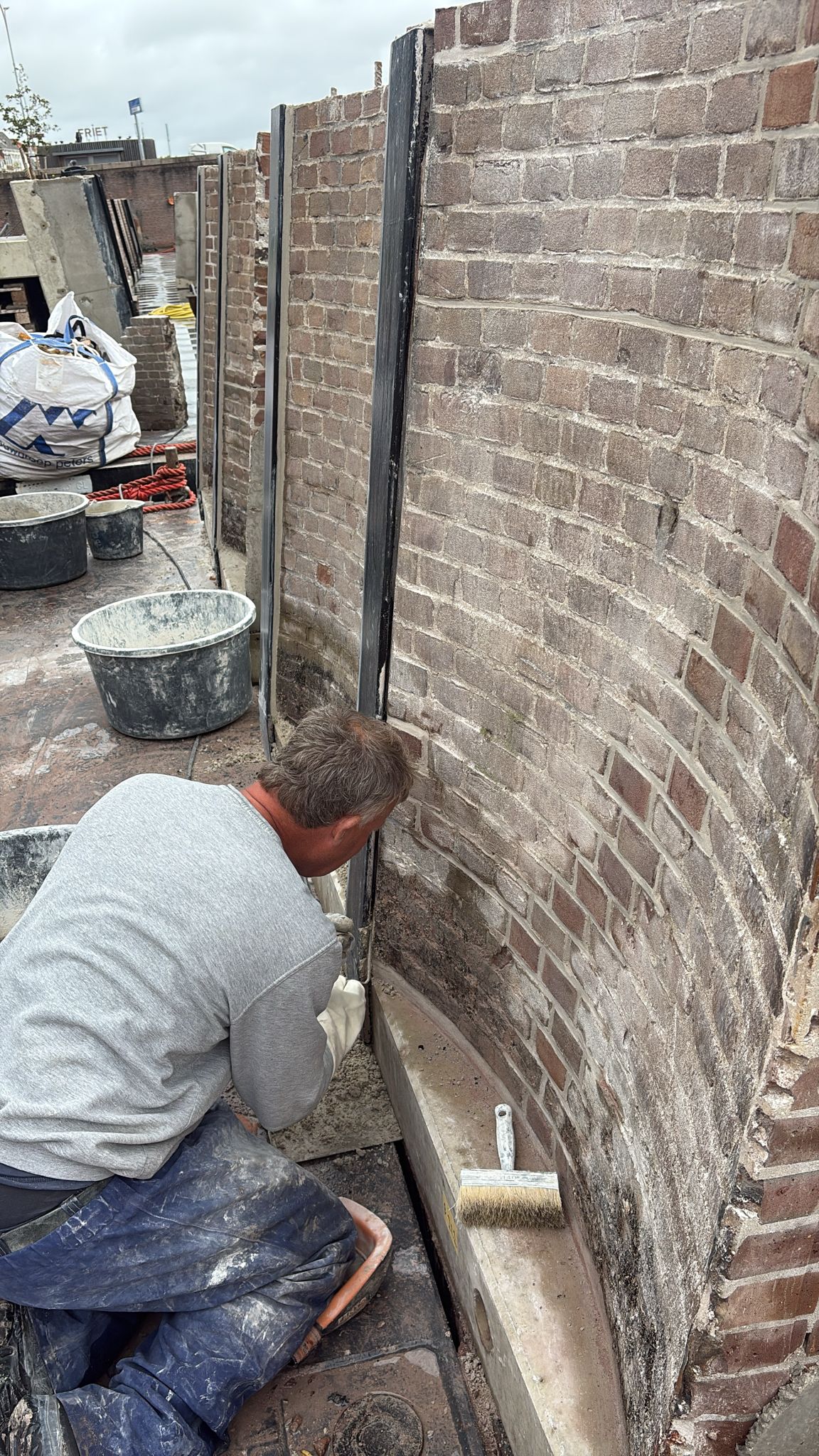

De komende weken zijn we bezig met het zorgvuldig uitnemen van de wulfjes. Dit is een precies proces waarbij de wulfjes eerst worden vrijgemaakt, vervolgens veilig worden verwijderd en later worden voorbereid op restauratie.
Hieronder…
Read moreHeeft u vragen of opmerkingen over de renovatie van de kademuur aan de Nieuwe Haven en de Turfkaai, dan kunt u ons op verschillende manieren bereiken:
Hoofduitvoerder - Jeroen van den Ouweland (06-46927384)
Jeroen is onze hoofduitvoerder en het aanspreekpunt buiten. Heeft u een technische vraag? Jeroen staat altijd klaar — loop gerust op hem af. En mocht hij een keer niet aanwezig zijn, dan is hij telefonisch bereikbaar.
Werkvoorbereider - Stijn Jansen (06-34356007)
Stijn zorgt er achter de schermen voor dat alles goed voorbereid en gepland wordt. Heeft u vragen over de planning of uitvoering? Stijn staat u graag te woord.
Omgevingsmanager - Ilonka van der Heijden (06-15682916)
Ilonka is het aanspreekpunt voor de omgeving. Of het nu gaat om communicatie of andere zaken rondom het project: Ilonka staat klaar om mee te denken en te helpen.
Inloopmoment
Heeft u vragen of bent u benieuwd naar de werkzaamheden? Loop gerust binnen tijdens ons inloopmoment! Elke woensdag van 13.00 tot 15.00 uur bent u welkom in de keet op het bouwterrein.
De BouwApp
En vergeet natuurlijk niet om het project te volgen via deze BouwApp. Via deze weg versturen wij regelmatig updates over de voortgang van de werkzaamheden en eventuele andere bijzonderheden.
Ploegam en Wallaard staan klaar om de renovatie van de historische Turfkaai en Nieuwe Haven voor u uit te voeren.
Om bewoners, gasten en geïnteresseerden op de hoogte te houden van de voortgang van het project, zetten we de BouwApp in als hulpmiddel.

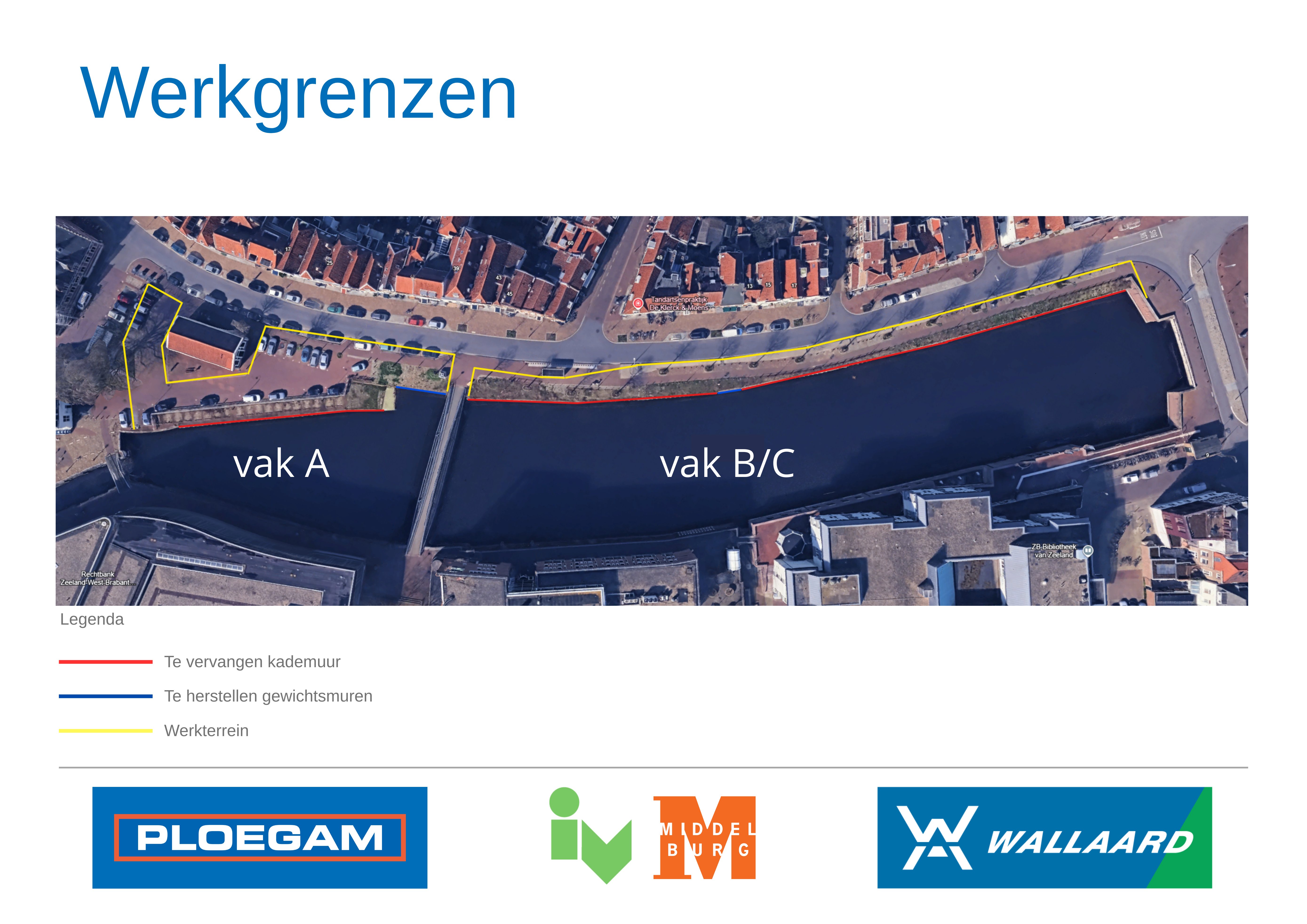

De werkgrenzen, verdeeld over vak A (tegenover het Sasterrein) en vak B/C (tussen de Sint Janvoetbrug en de Koningsbrug).
