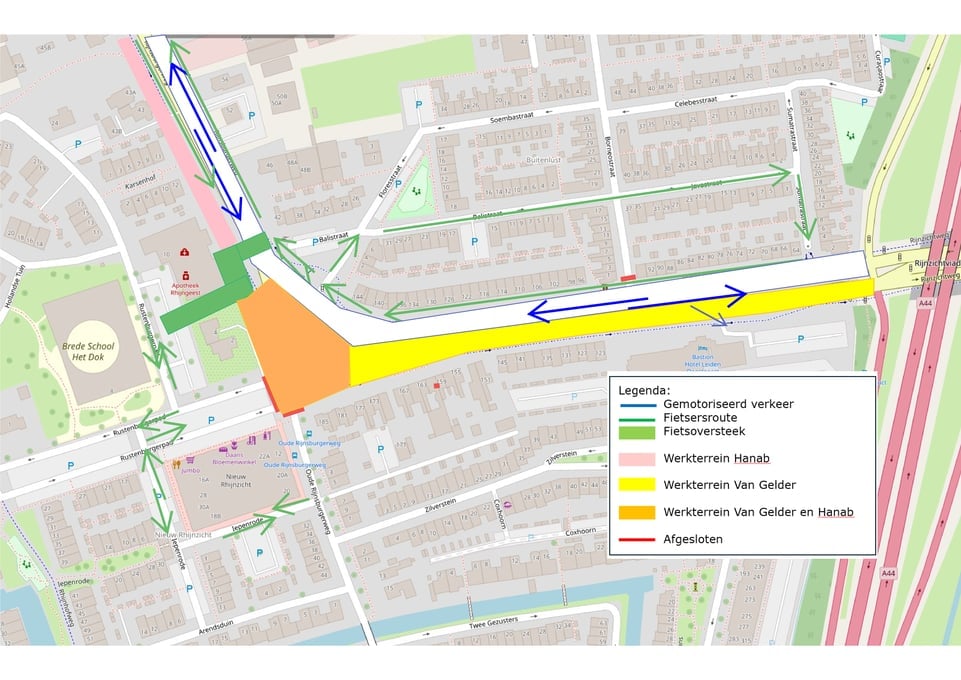

De Rijnzichtweg en de Rijnsburgerweg zijn belangrijke historische wegen tussen Leiden, Rijnsburg en Katwijk en tegenwoordig ook de A44.

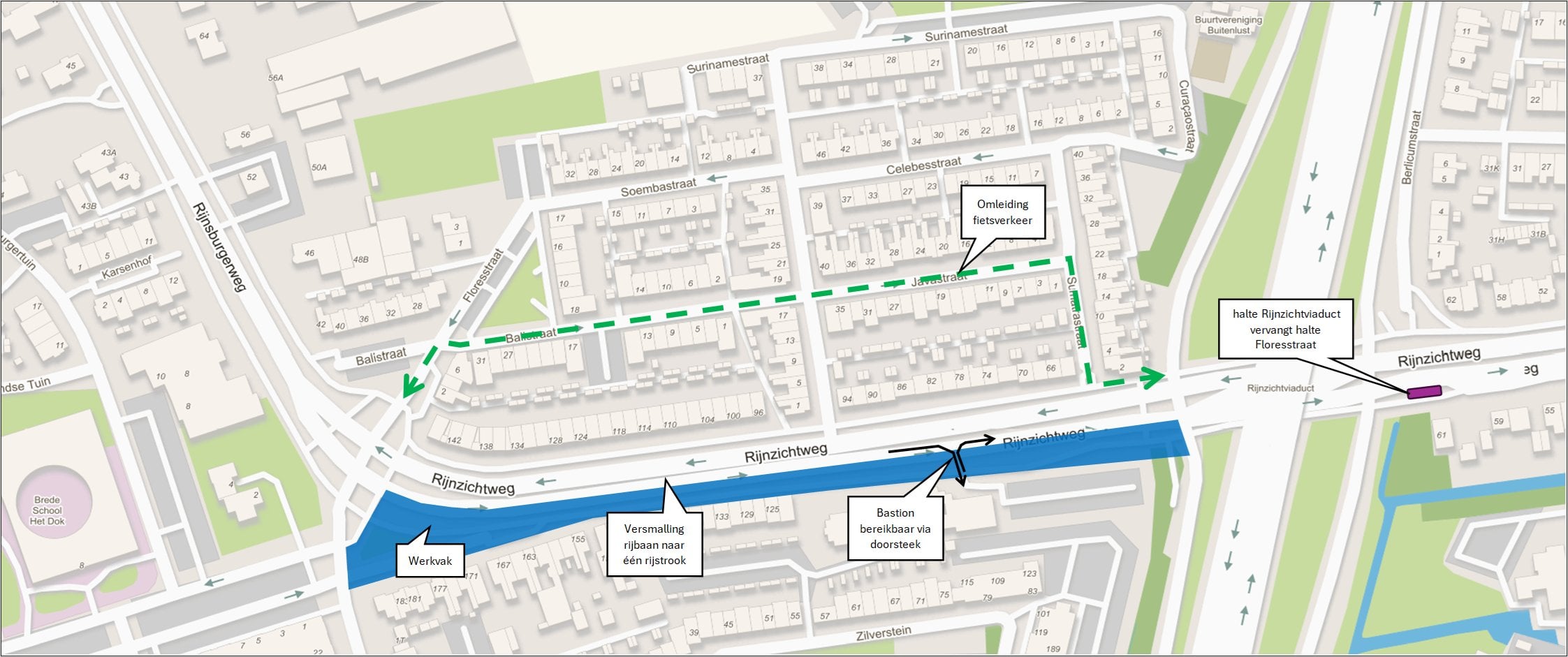

Deze wegen zijn regionaal belangrijk. Door ontwikkelingen in de regio wordt dit belang steeds groter. Ze zorgen ook voor de toegang tot Nieuw Rhijngeest (g…

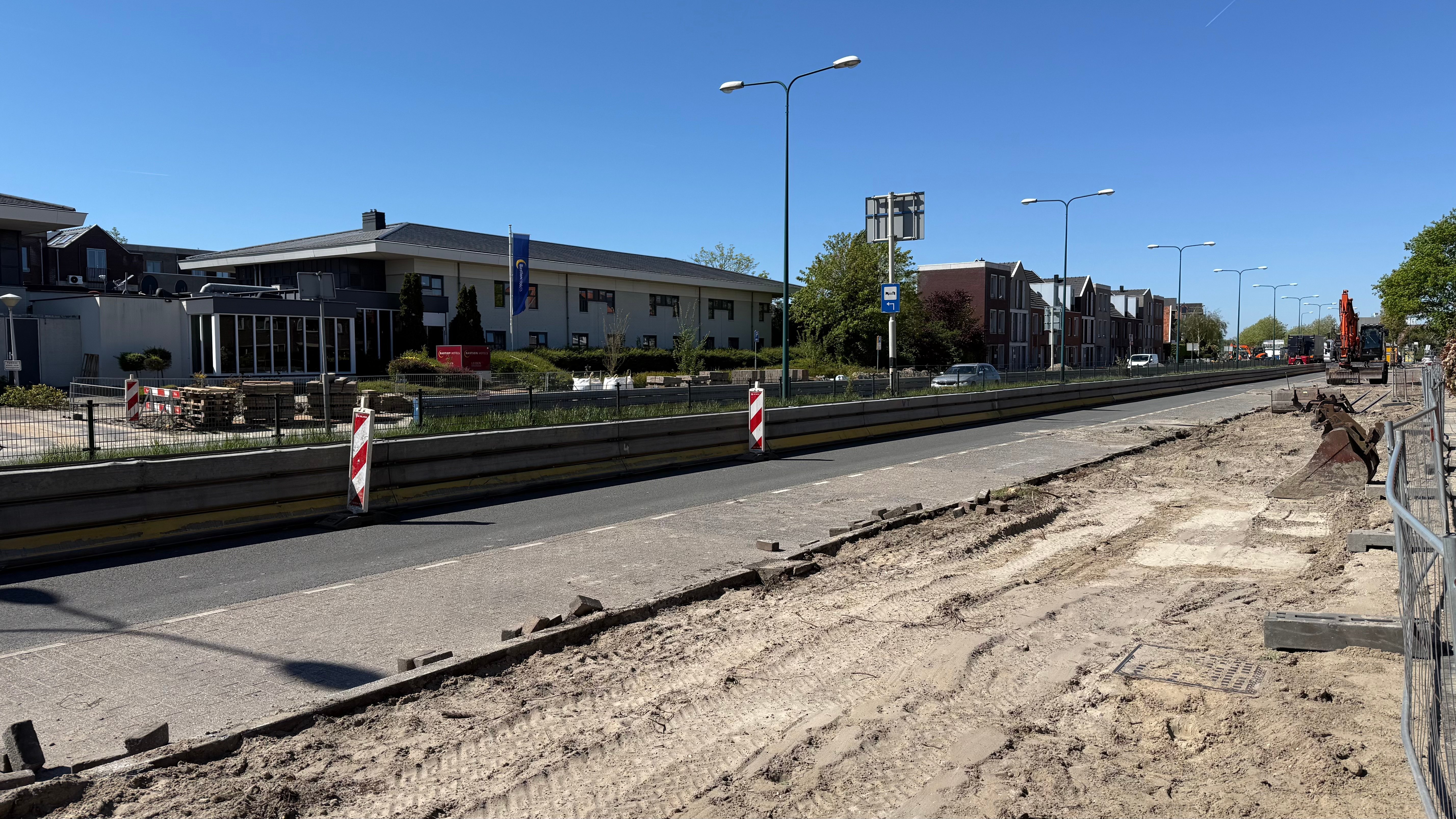

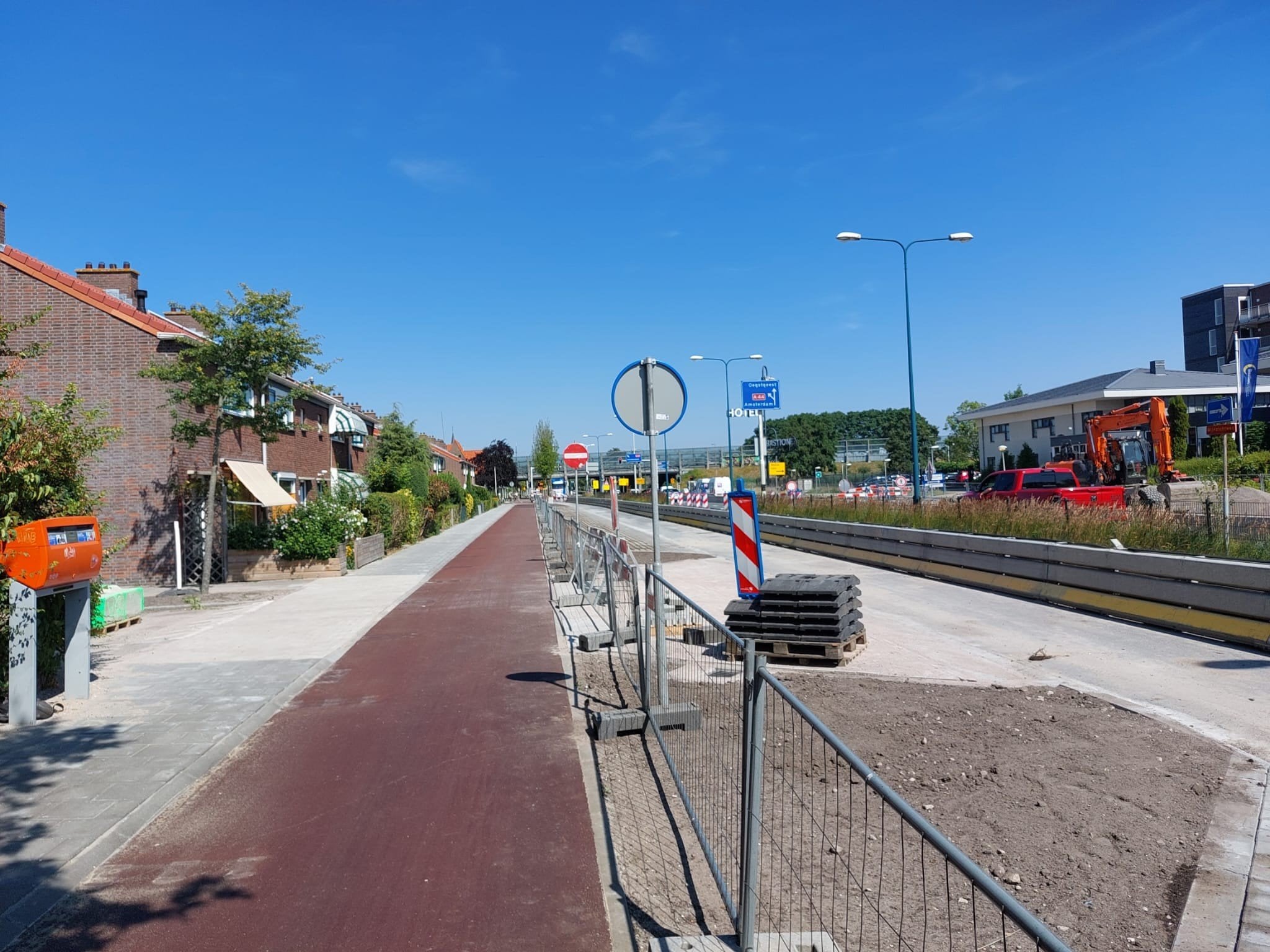

De kruising Oude Rijnsburgerweg is open en er is eenrichtingsverkeer op de Rijnzichtweg tot aan de A44.
Vanmorgen om 11 uur ging de kruising op de Oude Rijnburgerweg open en is de Rijnzichtweg vanaf de kruising naar de A44 afgesloten.
Het verkeer wordt nu geregeld d…
Marc Koks is uw contactpersoon bij Hanab met betrekking tot de uitvoering van de werkzaamheden aan de elektrakabels, water- en gasleidingen aan de Rijnsburgerweg en de Rijnzichtweg. Heeft u vragen of een opmerking? Neem dan tijdens kantoortijden contact op met Marc, hij helpt u graag.
Sandra Zierikzee is contactpersoon bij de aannemer Van Gelder, dit is de aannemer die de nieuwe inrichting maakt. Heeft u vragen of opmerkingen over deze werkzaamheden. Neem dan tijdens kantoortijden of via de App contact op met Sandra, zij helpt u graag.
Telefoonnummer 06 3308 3111
Email: [email protected]
Telefoonnummer 06 58849041
Email: [email protected]
Over ons
Van Gelder Groep, opgericht in 1916, is een Nederlands onafhankelijk bedrijf met 110 jaar ervaring.
Met 2.350 medewerkers werkt Van Gelder aan de infrastructuur van Nederland: van wegen, riolering en spoor tot water- en gasleidingen, elektriciteitskabels en d…
De kruising Oude Rijnsburgerweg is open en er is eenrichtingsverkeer op de Rijnzichtweg tot aan de A44.
Vanmorgen om 11 uur ging de kruising op de Oude Rijnburgerweg open en is de Rijnzichtweg vanaf de kruising naar de A44 afgesloten.
Het verkeer wordt nu geregeld d…

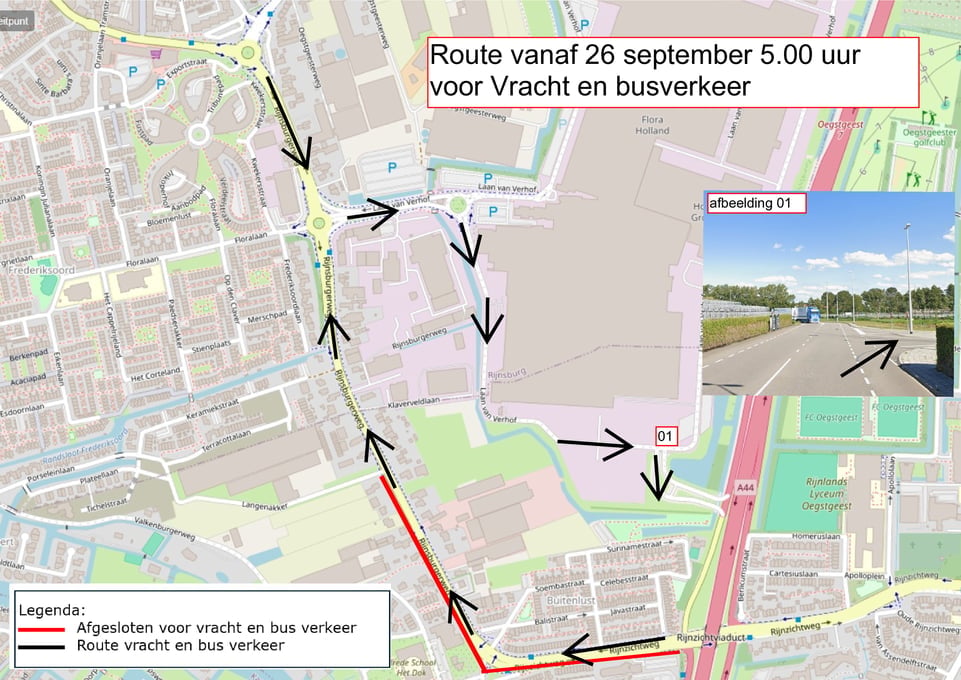

Read moreVerkeersituatie voor vracht en busverkeer vanaf 7 november
Route wijzigt niet
Vracht en bus vervoer: blijft één richtingsverkeer op de Rijnzichtweg en Rijnsburgerweg. De richting Rijnsburg naar Oegstgeest blijft afgesloten. Be…
7 november in de loop van de dag nieuwe verkeersituatie

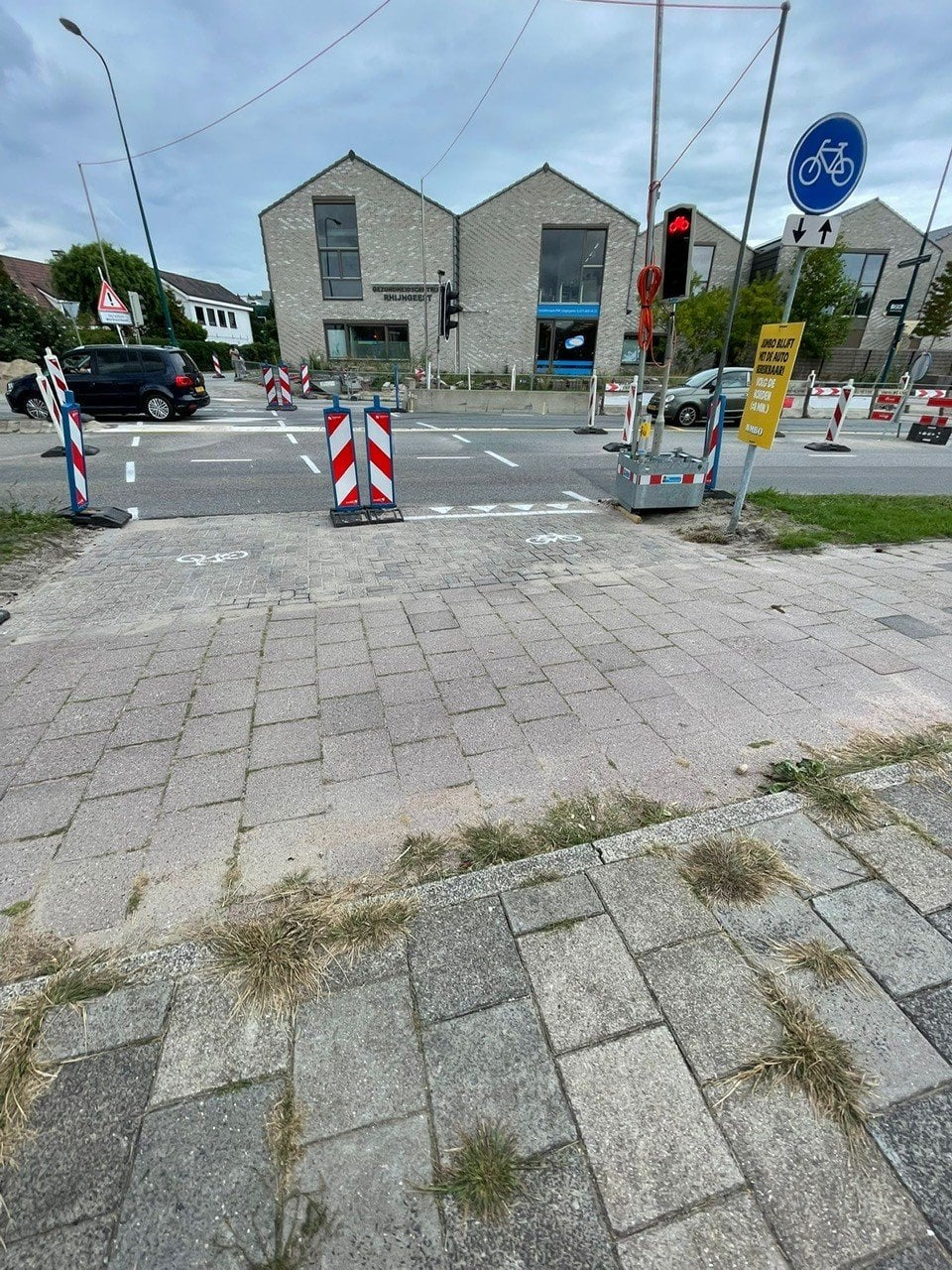

Op 7 november om 7 uur starten we met het ombouwen van de verkeerssituatie. Dat doen we met verkeersregelaars. Wat wijzigt er:

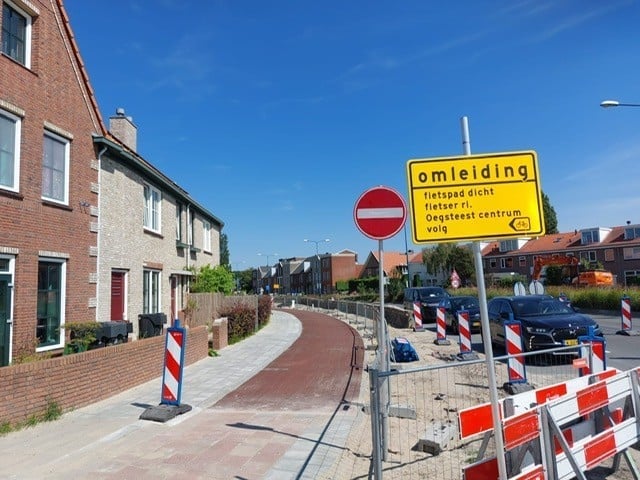

Eenrichtingsverkeer op Rijnzichtweg – route Oegstgeest/A44 naar Rijnsburg bli…
De Molentuinweg is een belangrijke verbindingsweg van en naar de provinciale N206. De N206 wordt in de nabije toekomst uitgebreid met een Hoogwaardig openbaar vervoer (HOV) netwerk.

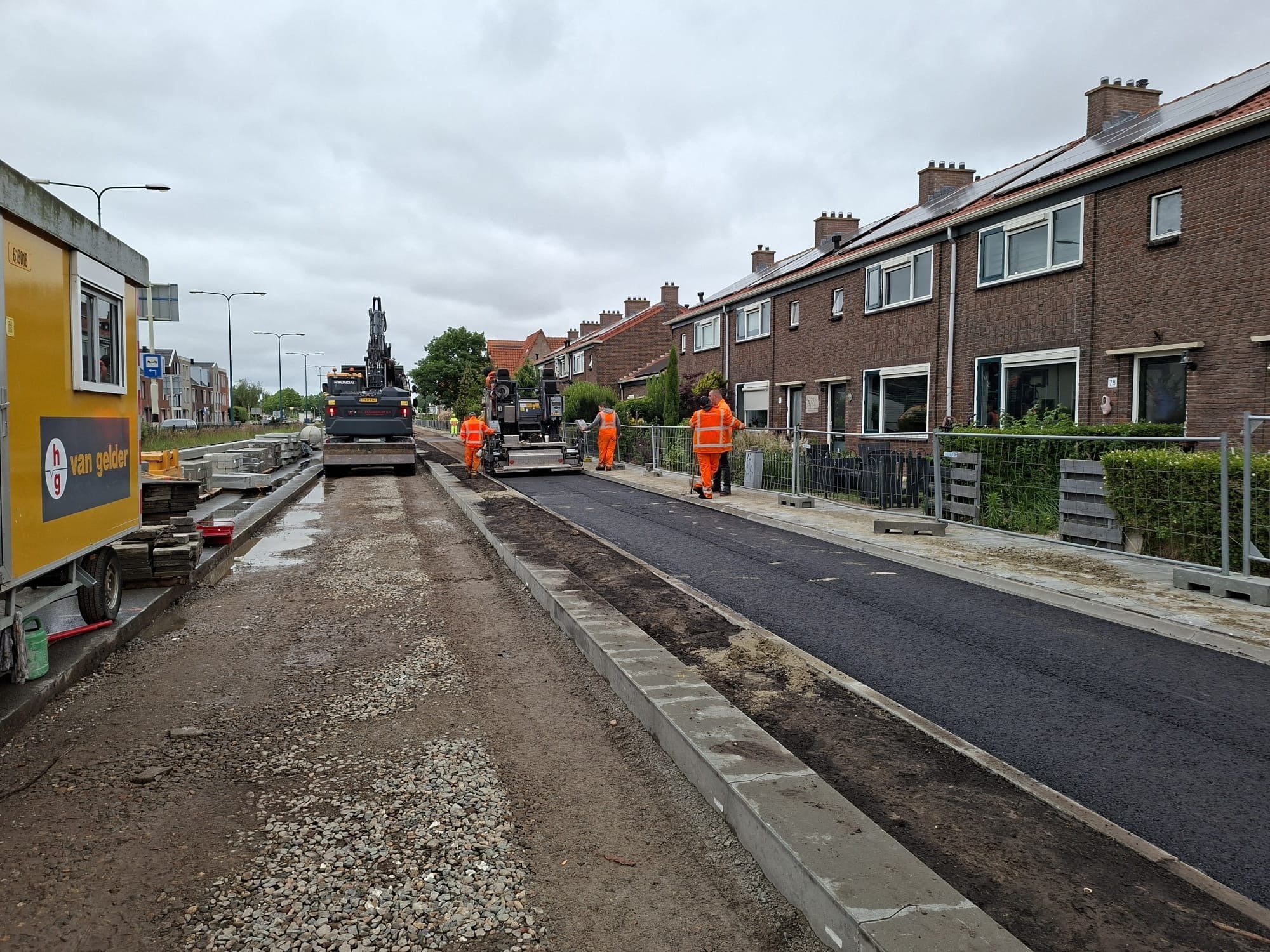

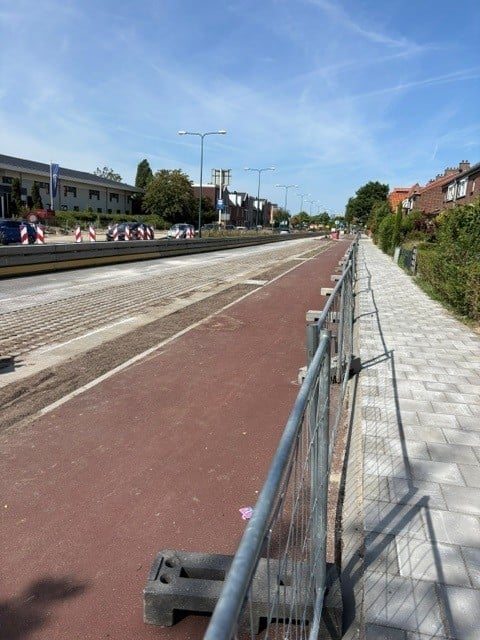

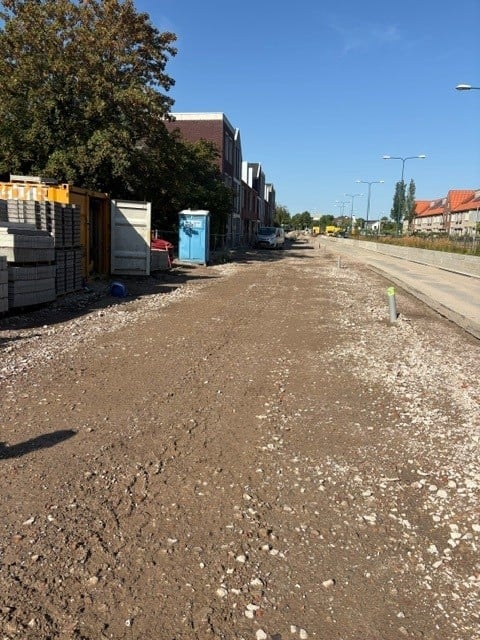

Vandaag de laatste laag asfalt aangebracht op de kruising Oude Rijnsburgerweg en één rijbaan Rijnzichtweg. Morgen wordt de toplaag aangebracht op het fietspad.
Morgen aan het einde van de dag komen de omleidingskaartjes in de app voor de verkeerssituatie vanaf 7 november.

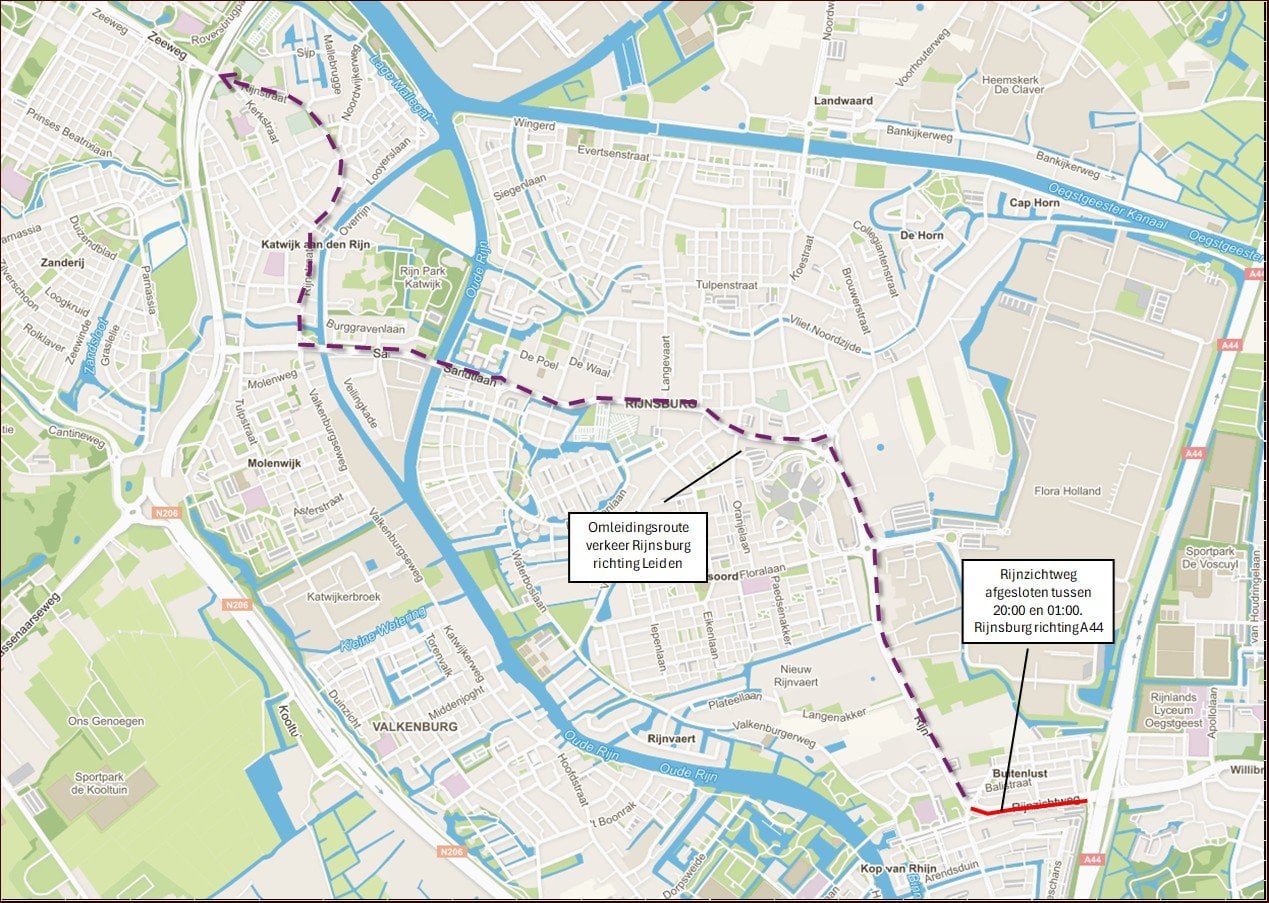

Vanavond - zondag 1 november - van 19.00 tot ongeveer 21.00 werkzaamheden op de Rijnzichtweg.
Afgelopen vrijdag zijn de onderste lagen asfalt aangebracht tot ver in de avond.

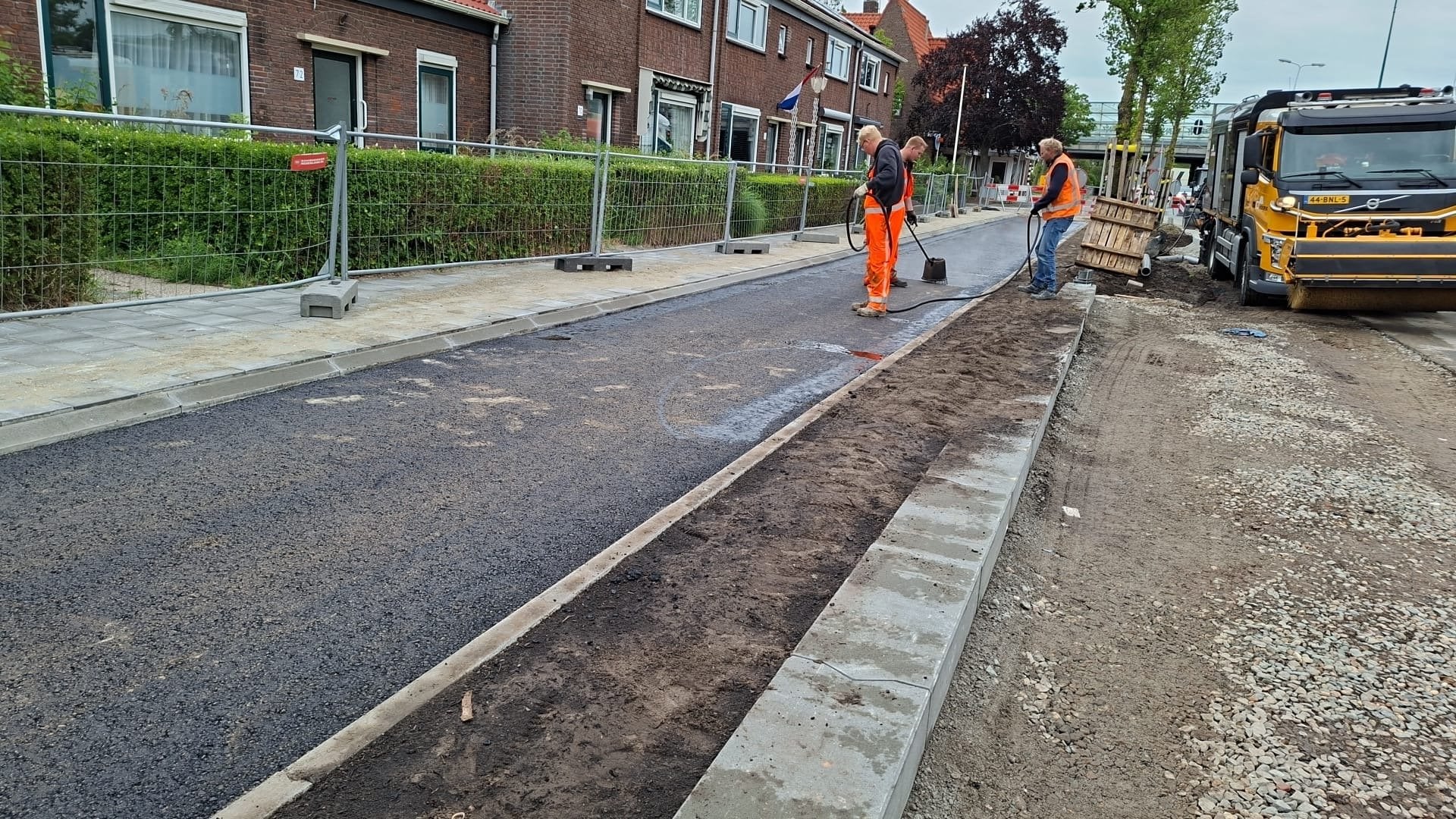

Vanavond van 19.00 tot ongeveer 21.00 uur wordt het nieuwe asfalt schoongemaakt. Morgen - maandag 2 november …

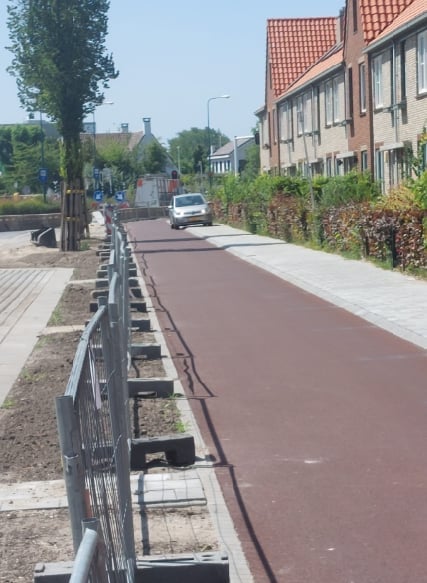

Read moreVandaag begonnen met de eerste lagen asfalt op rijbaan en de kruising.
Maandag 2 november nog een drukke asfaltdag.

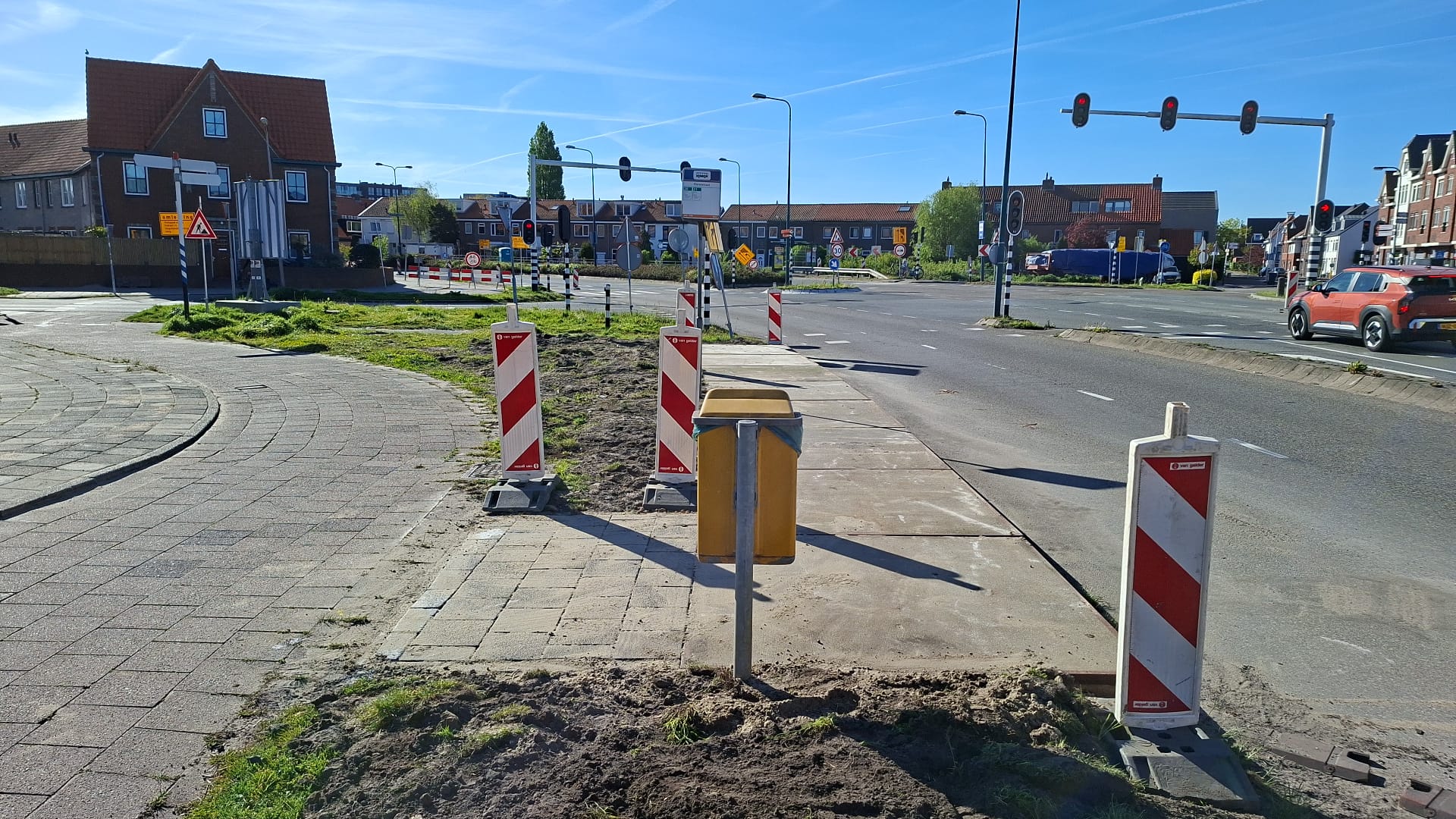

Kruising Oude Rijnsburgerweg week eerder open
De werkzaamheden aan de kruising gaan voorspoedig en het weer zit mee.
De kruising Oude Rijnsburgerweg gaat een week eerder open voor auto en fietsverkeer. Namelijk op 7 november in plaats van 13 november.
…

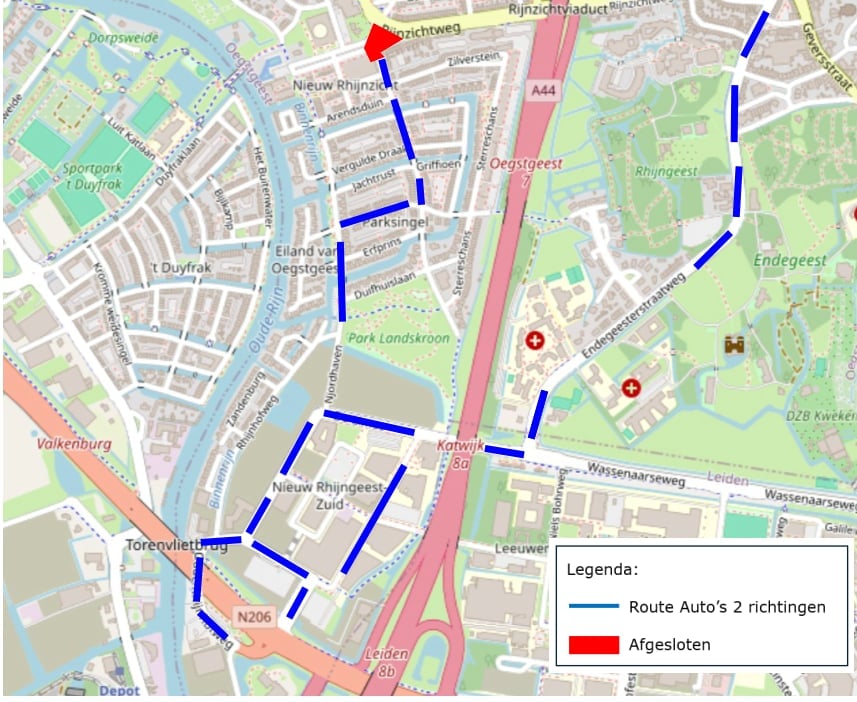

Read moreVanaf 20 oktober is er nieuwe verkeersituatie op de Rijnzichtweg.

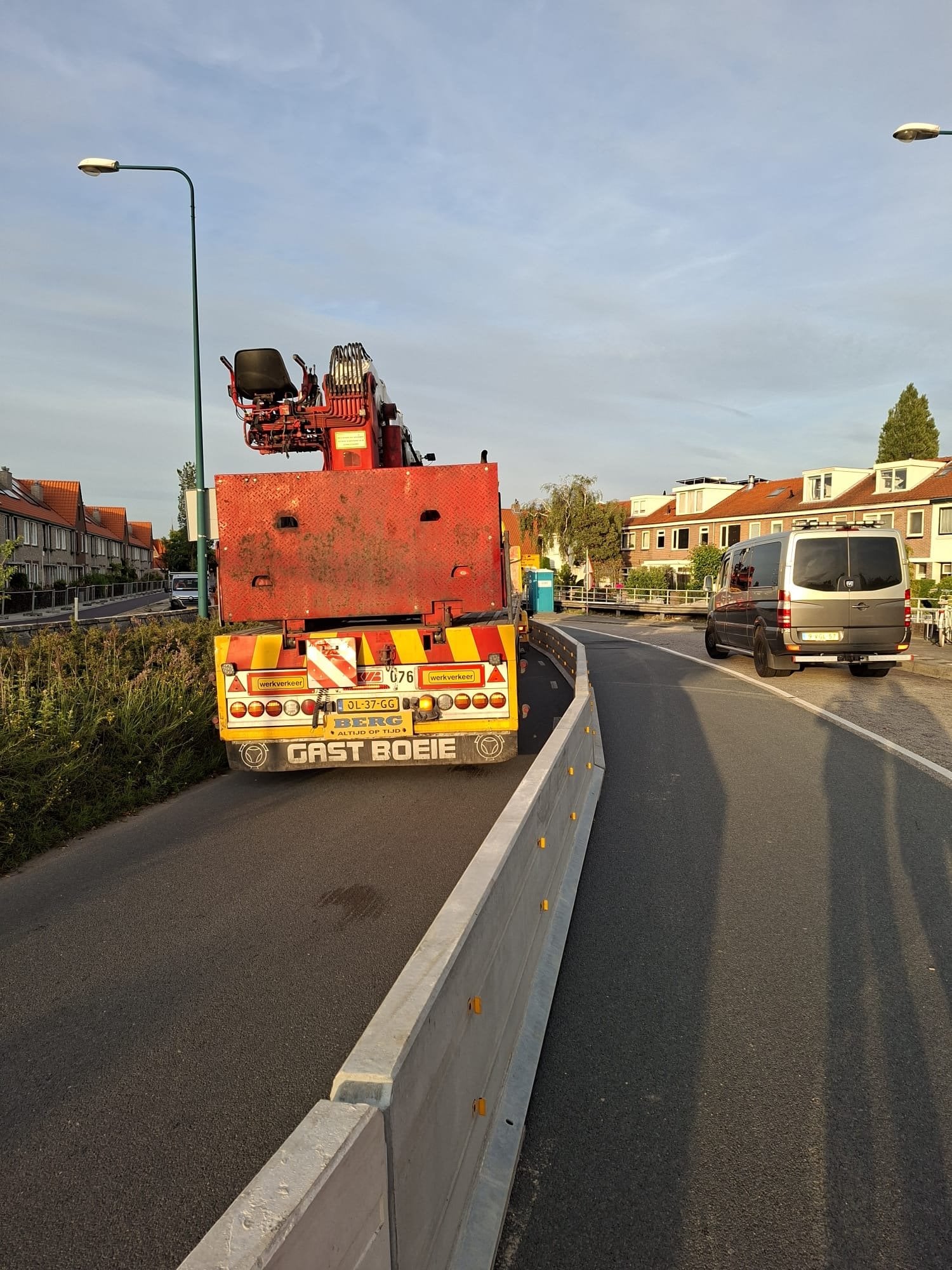

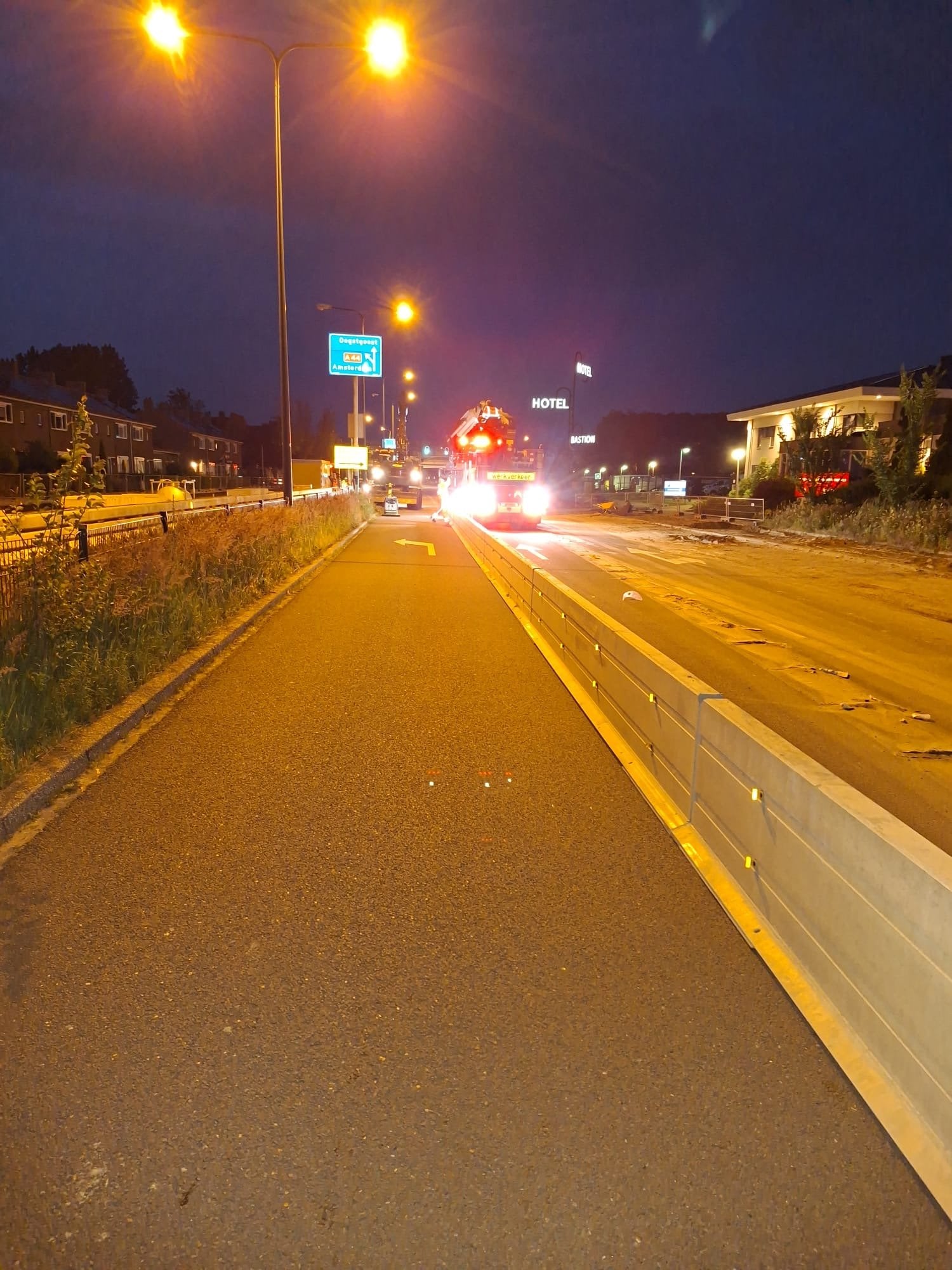

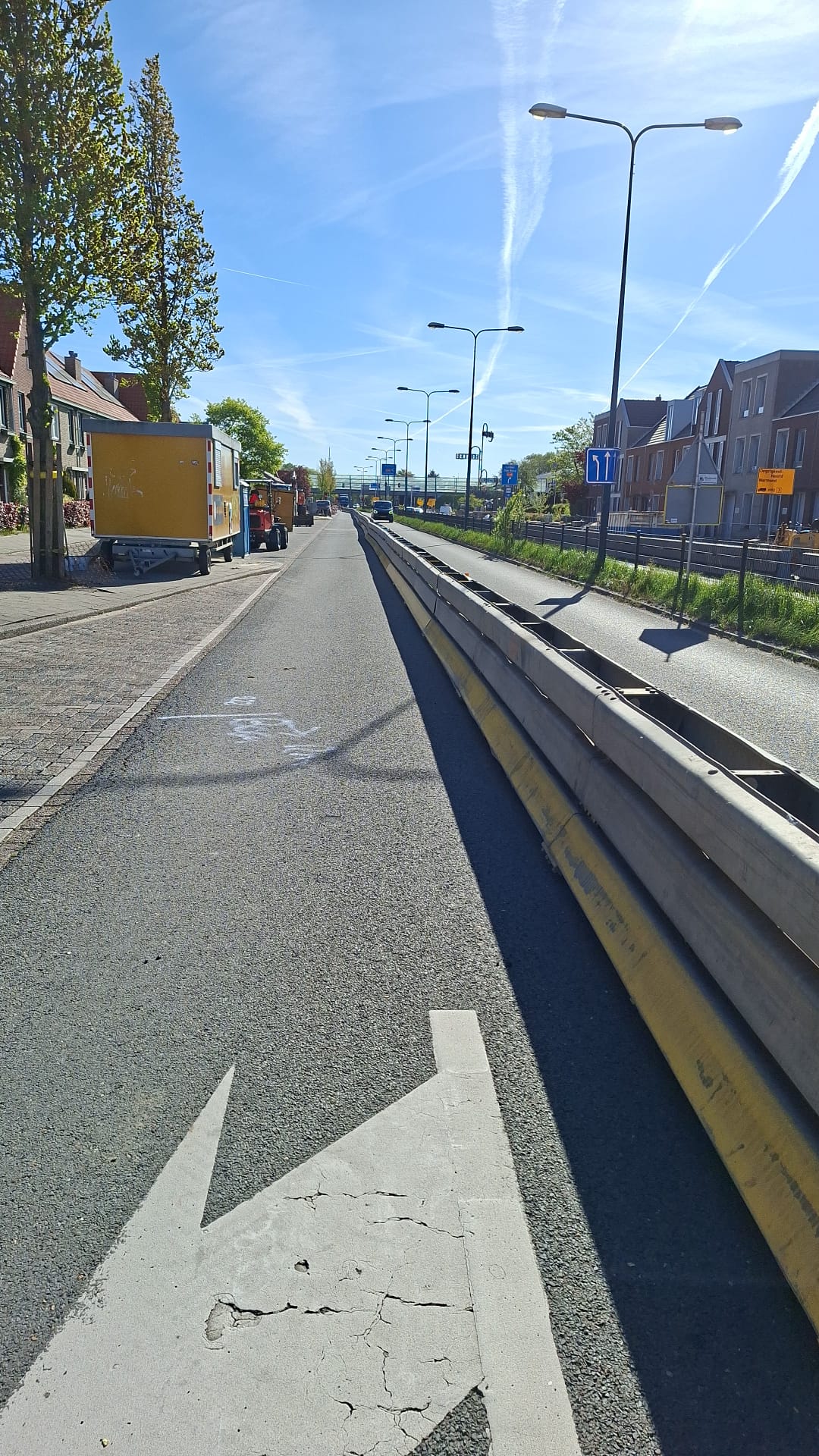

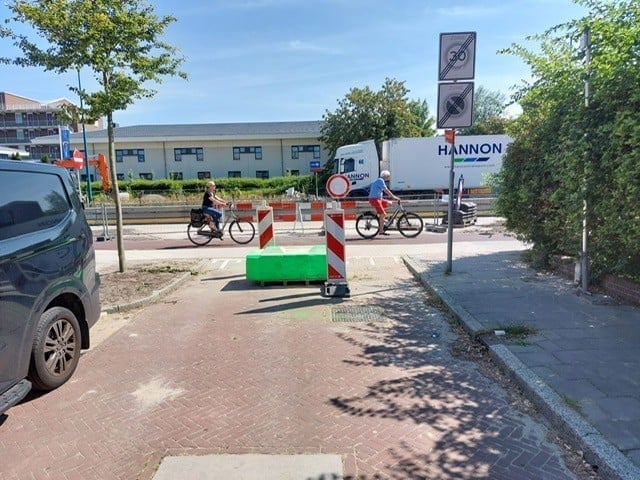

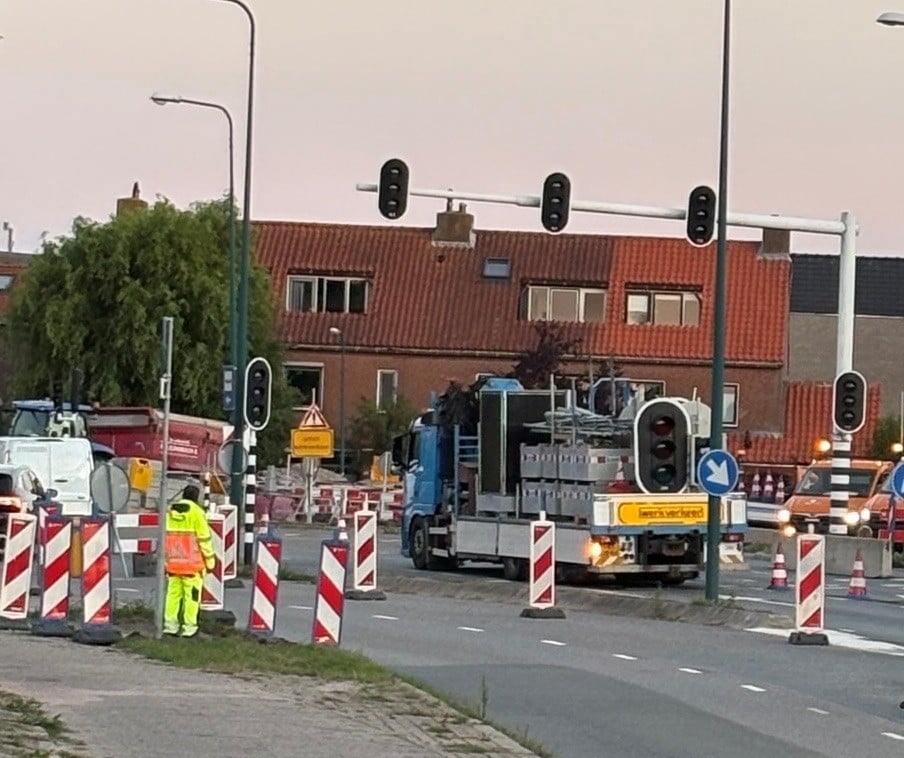

het autoverkeer van Rijnsburg naar Oegstgeest/A44 tot aan de tijdelijke verkeerslichten gaat over één rijbaan en
er zijn tijdelijke verkeerslichten in werking.
Deze situatie zorgt voor f…
Read moreVanaf 12.00 uur vanmiddag nieuwe verkeerssituatie.
Vorige week hebben wij de omzetting naar een nieuwe verkeersituatie op de Rijnzichtweg niet door laten gaan. In de software van de tijdelijke stoplichten die daarvoor nodig zijn, zat een fout. Dit probleem is nu opgelost. …
Read moreGeen nieuwe verkeerssituatie vanaf vandaag.
De tijdelijke verkeerslichten die vannacht geplaatst zijn werkte niet goed. Daarom is de verkeerssituatie niet gewijzigd.

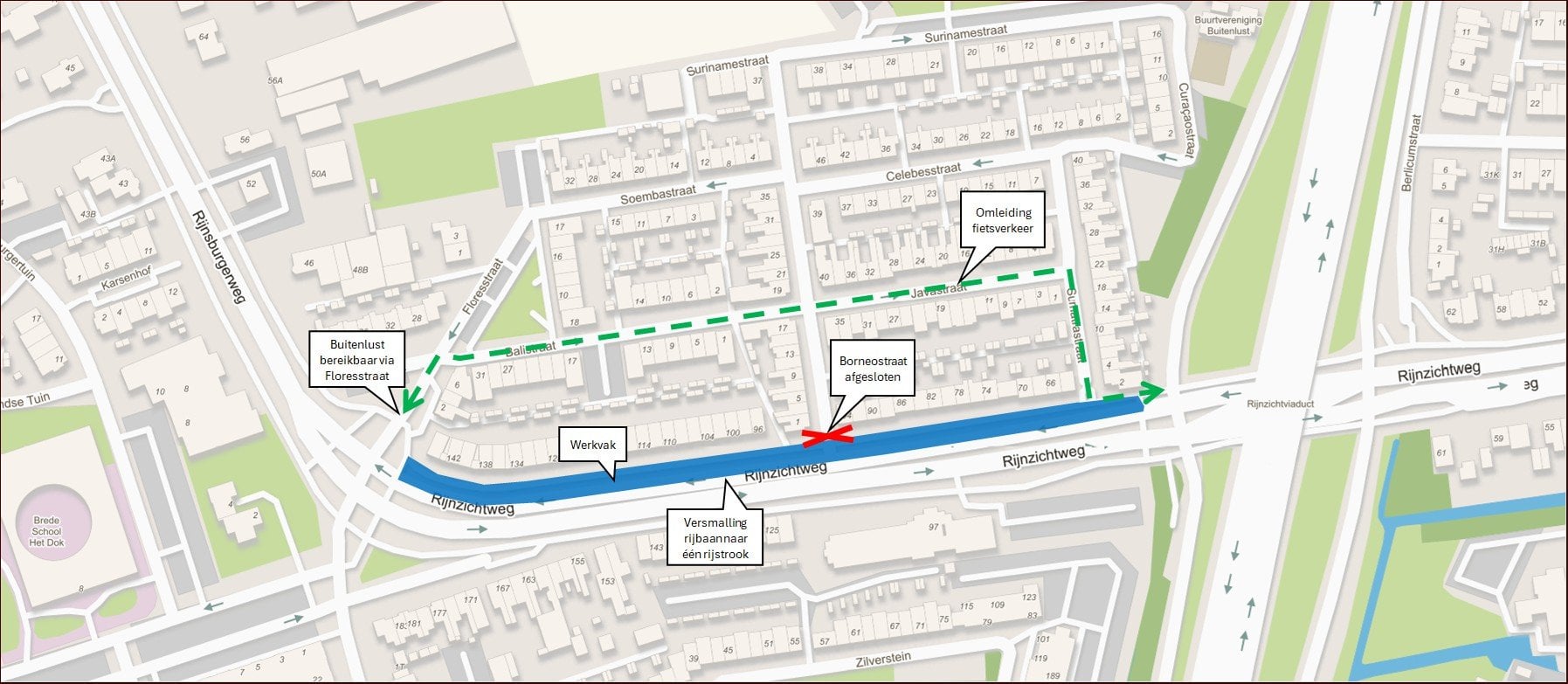

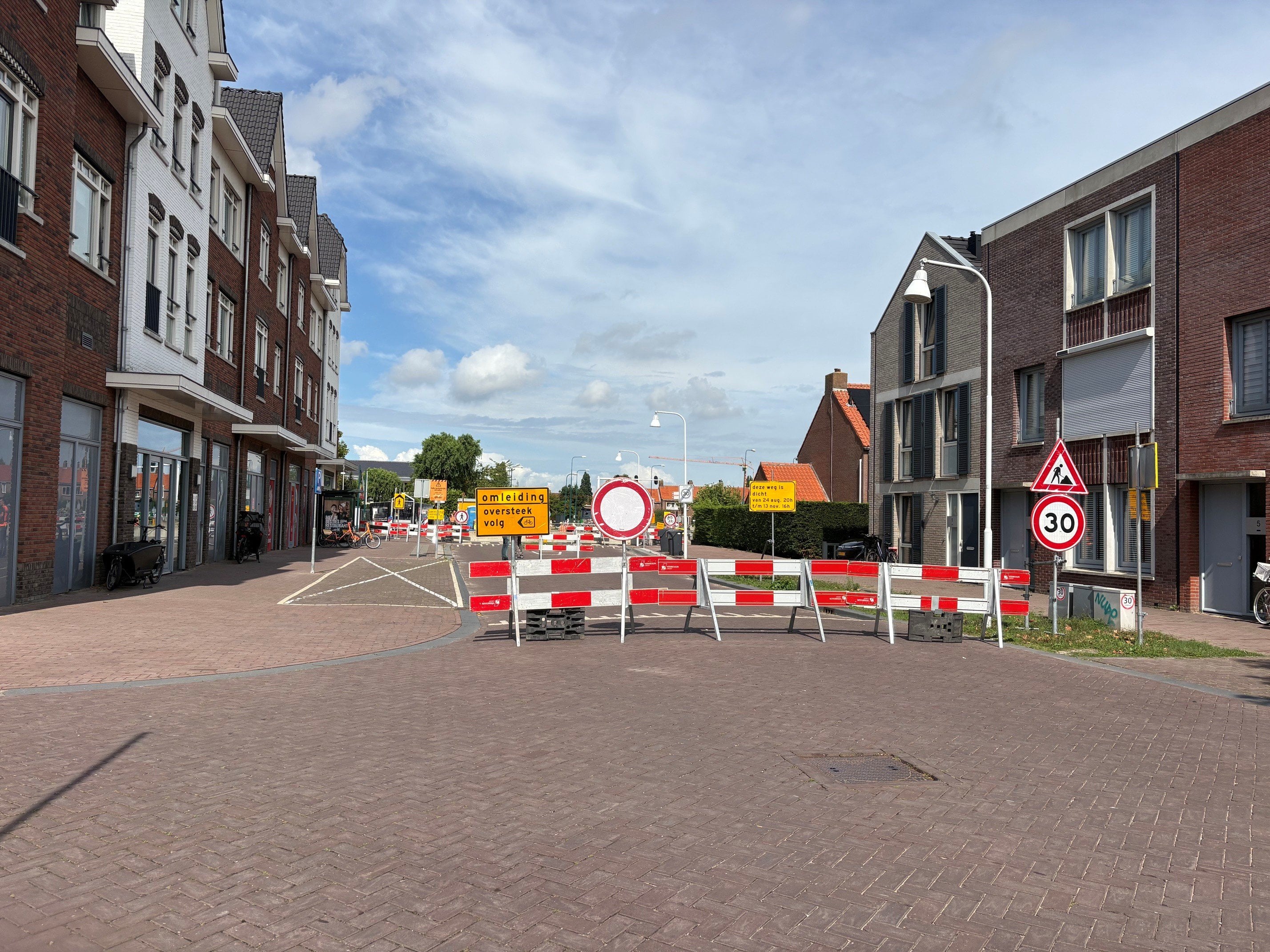

Nieuwe verkeerssituatie vanaf vrijdag 16 oktober

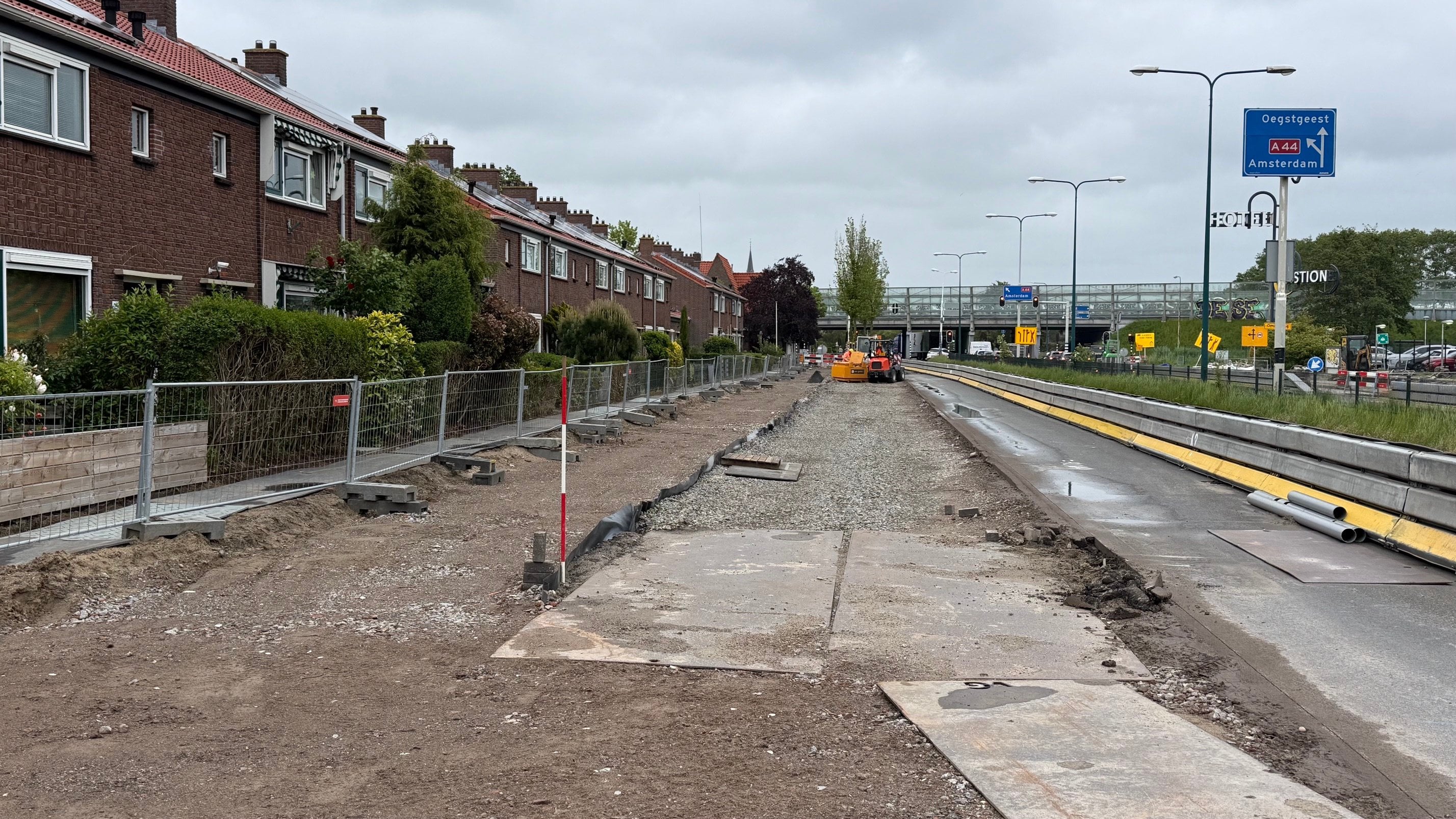

Vanaf vrijdag 16 oktober gaat het verkeer op de gehele Rijnzichtweg tot de op- en afritten van de A44 aan de even zijde rijden. Op die manier kunnen wij het laatste deel van de Rijnzichtweg – oneven zijde – meenemen in de hui…

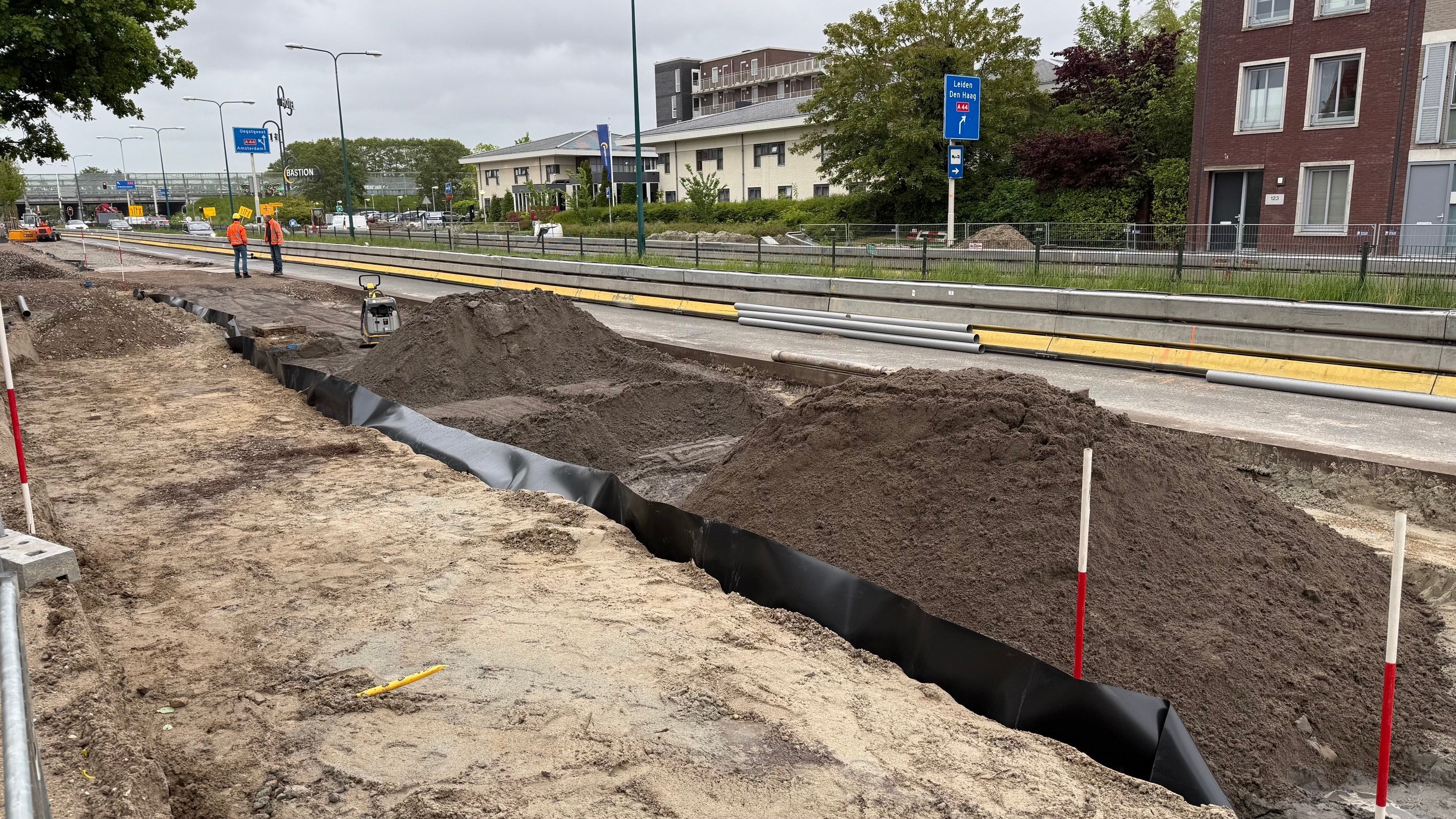

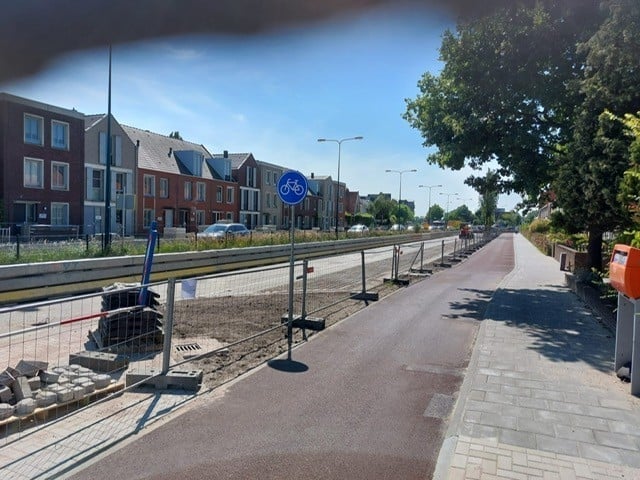

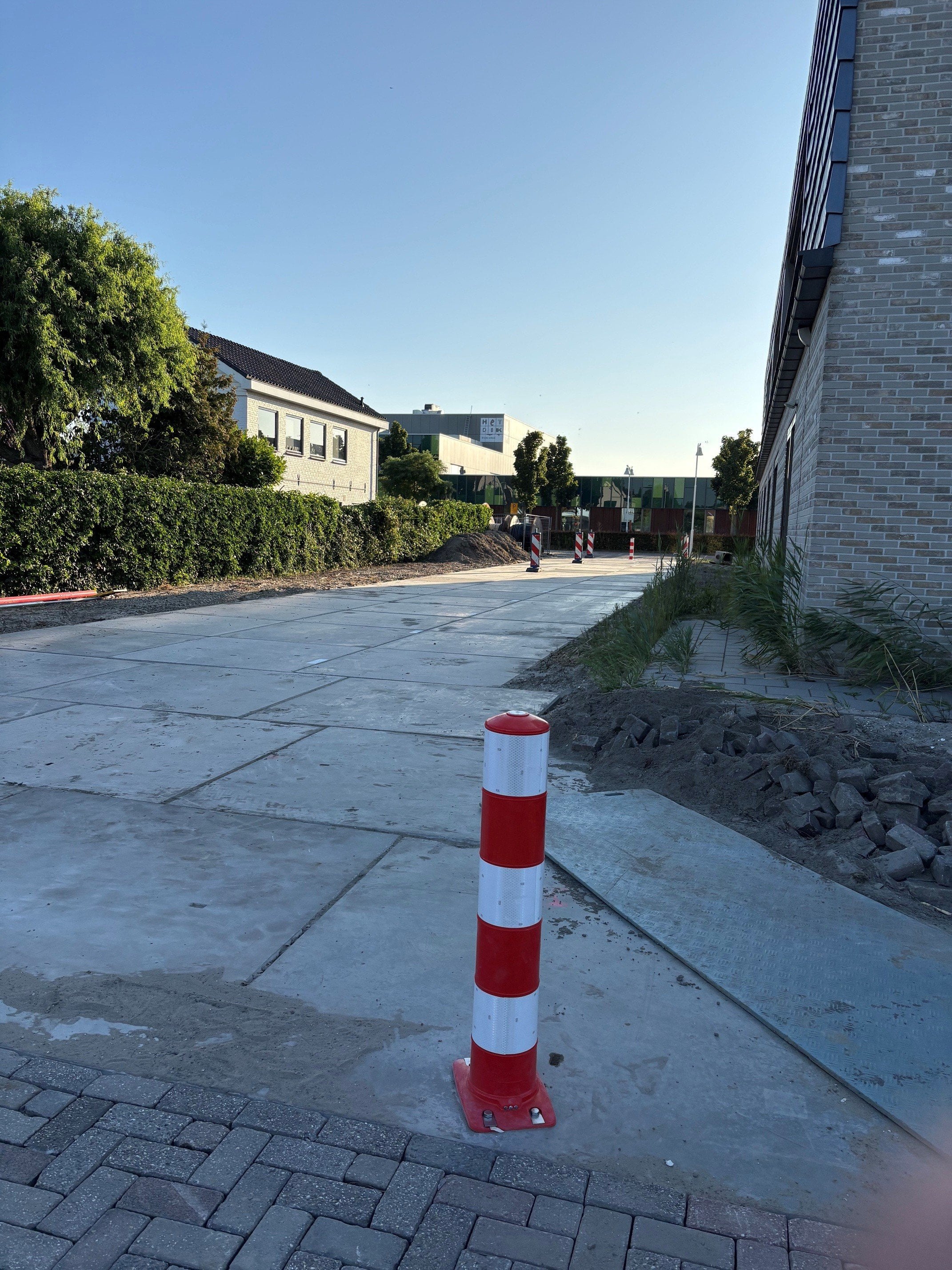

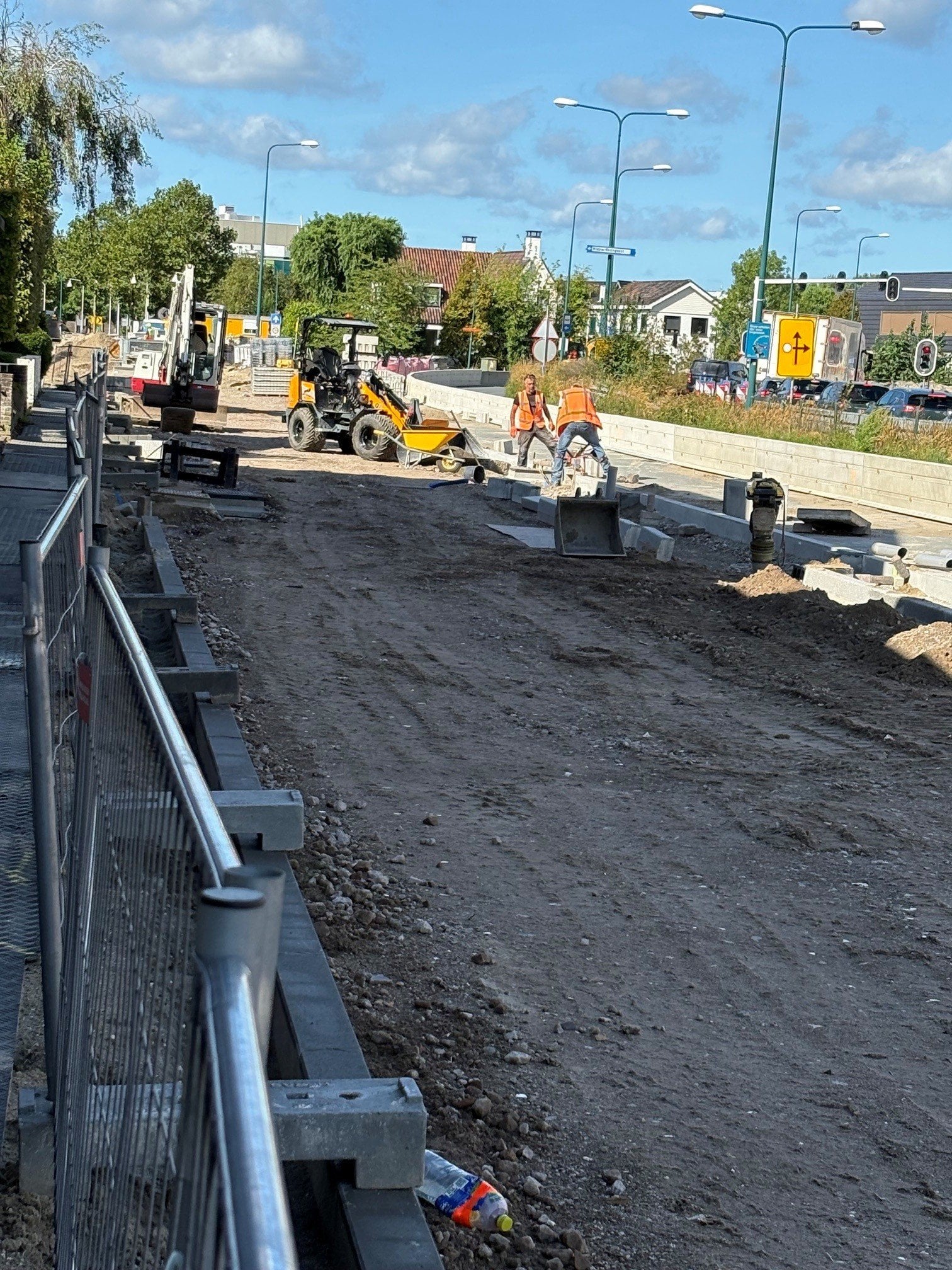

Read moreGestart met het opnieuw inrichten van de Kruising.

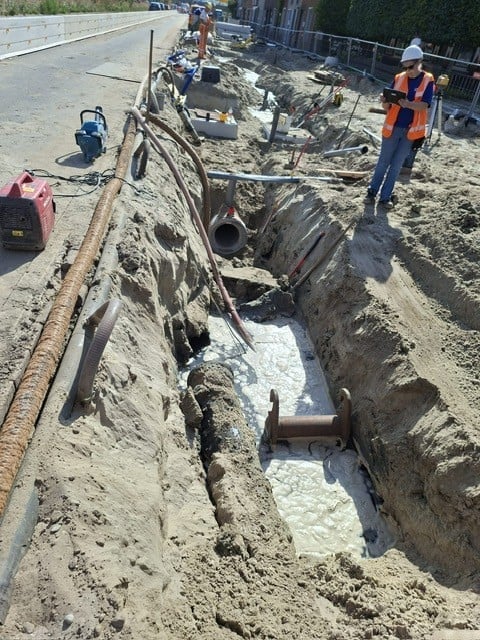

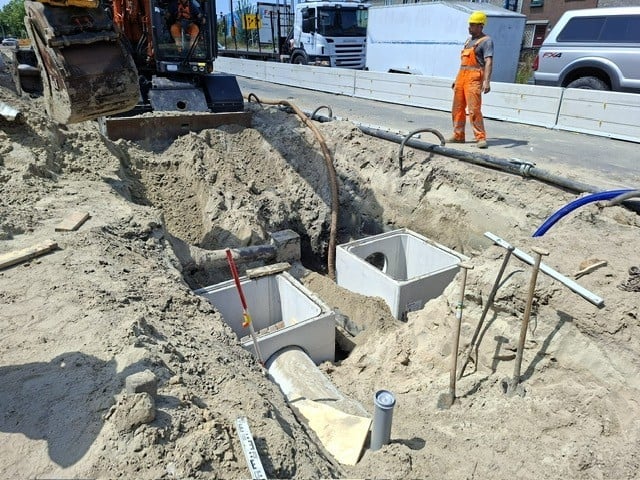

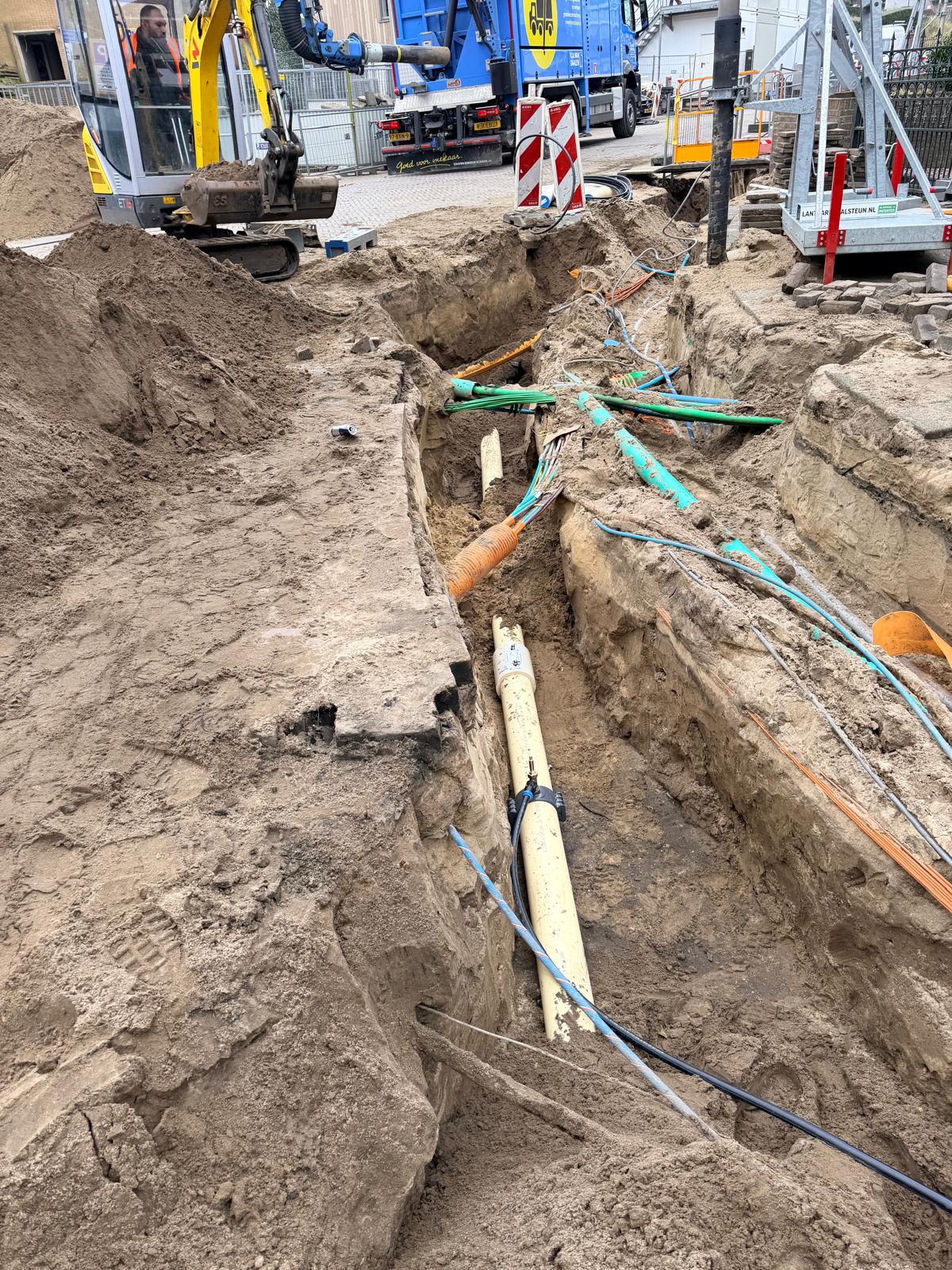

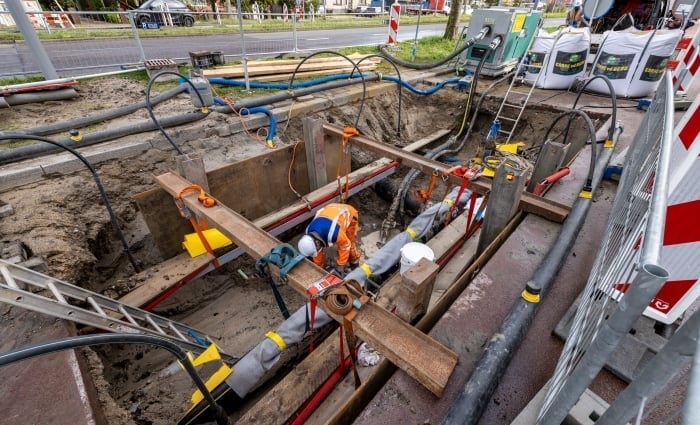

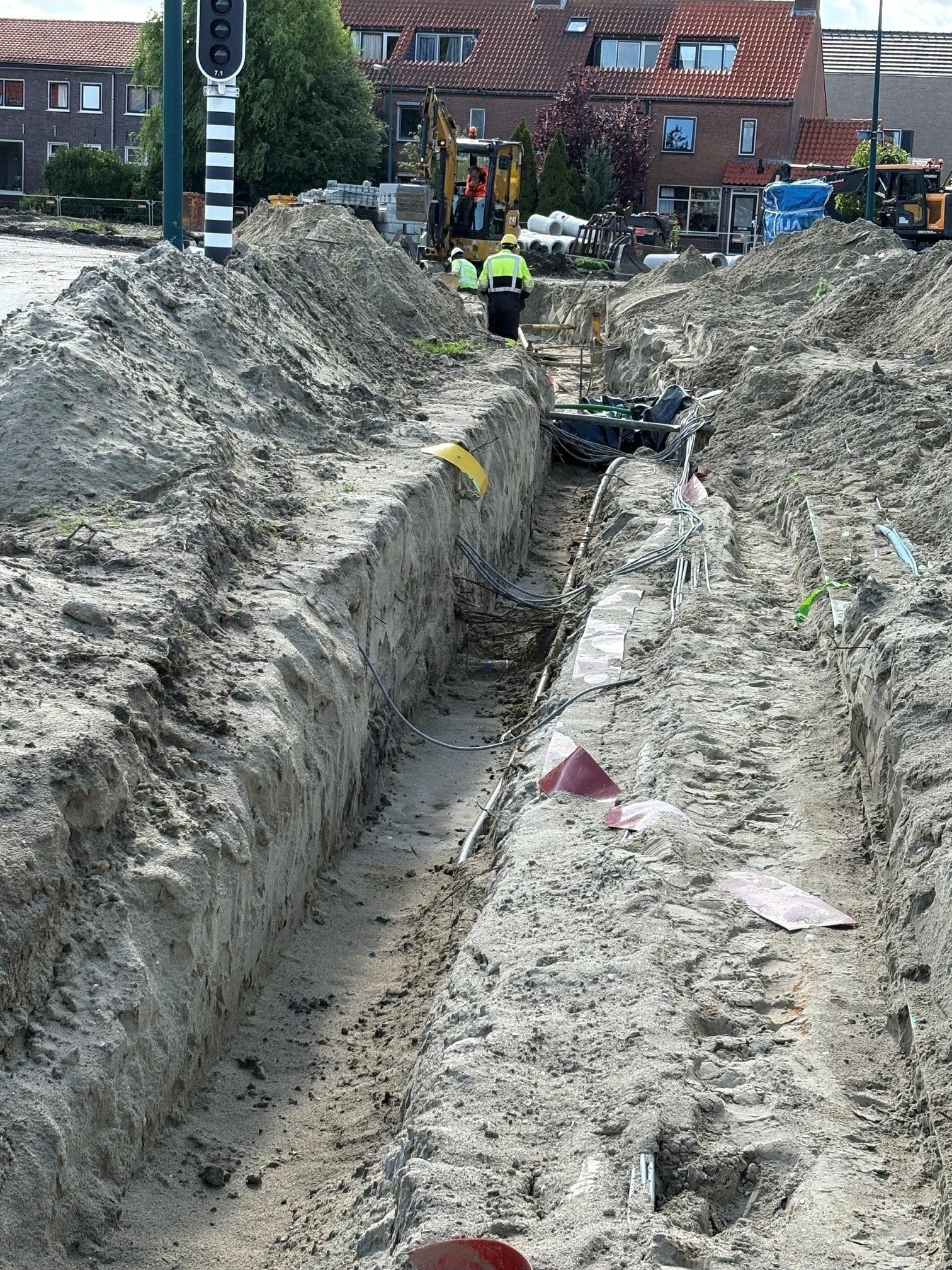

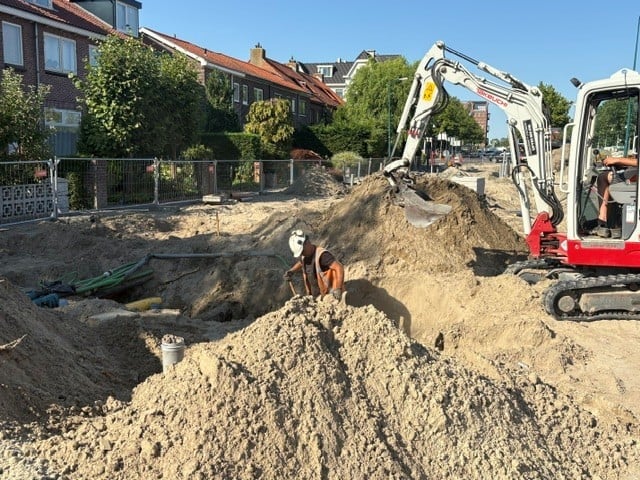

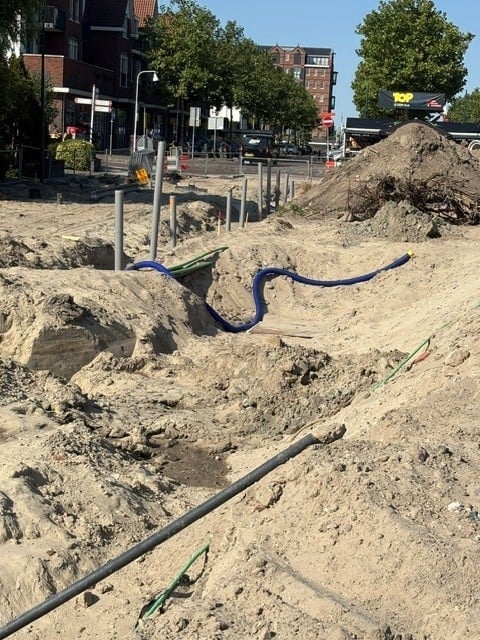

Nu de kabels en leidingen in de kruising klaar zijn kunnen wij gaan starten met het aanbrengen van de nieuwe inrichting.
Zo gaan we volgende week het terrein op hoogte brengen, starten met het aanbrengen van de straa…

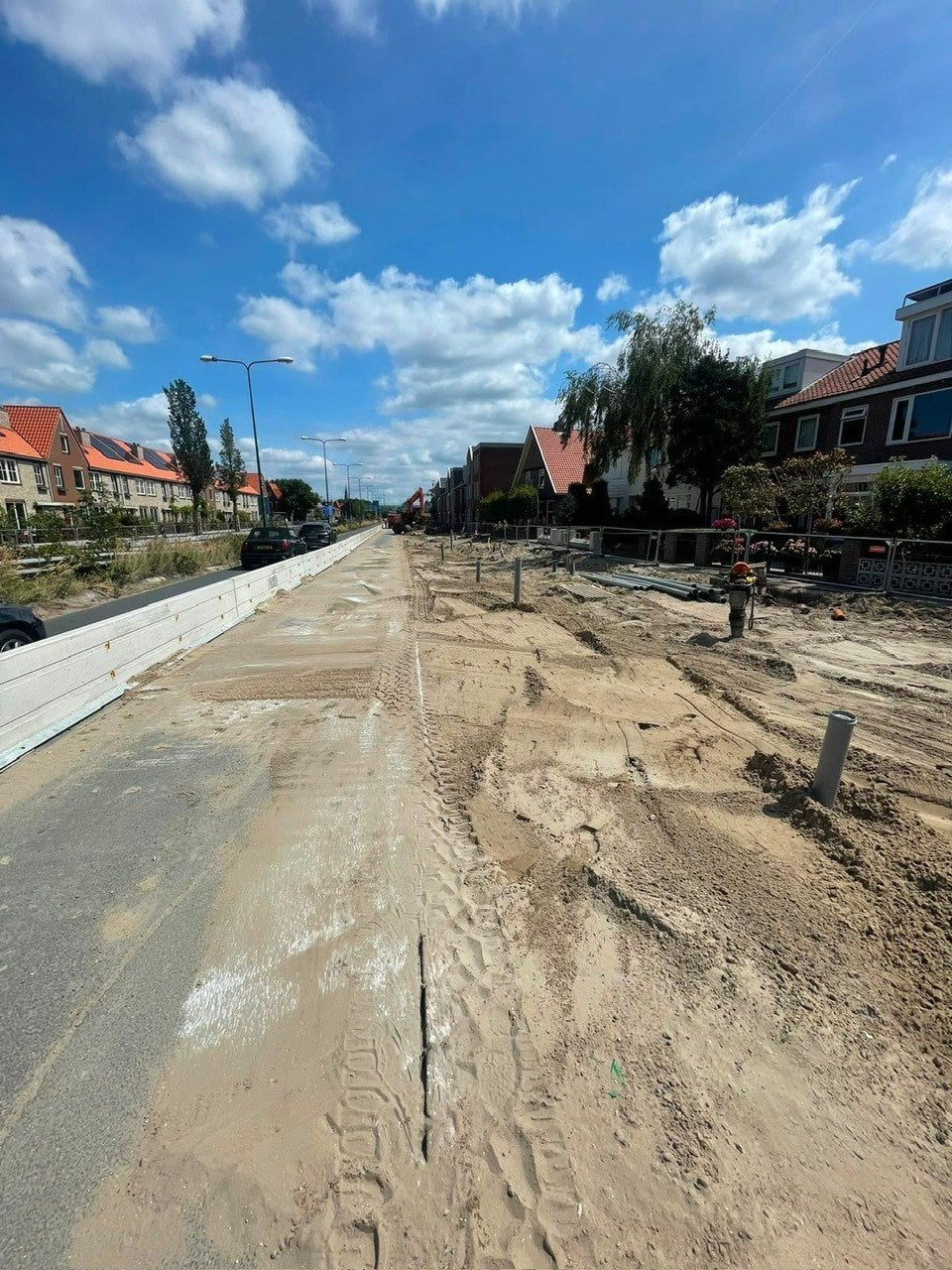

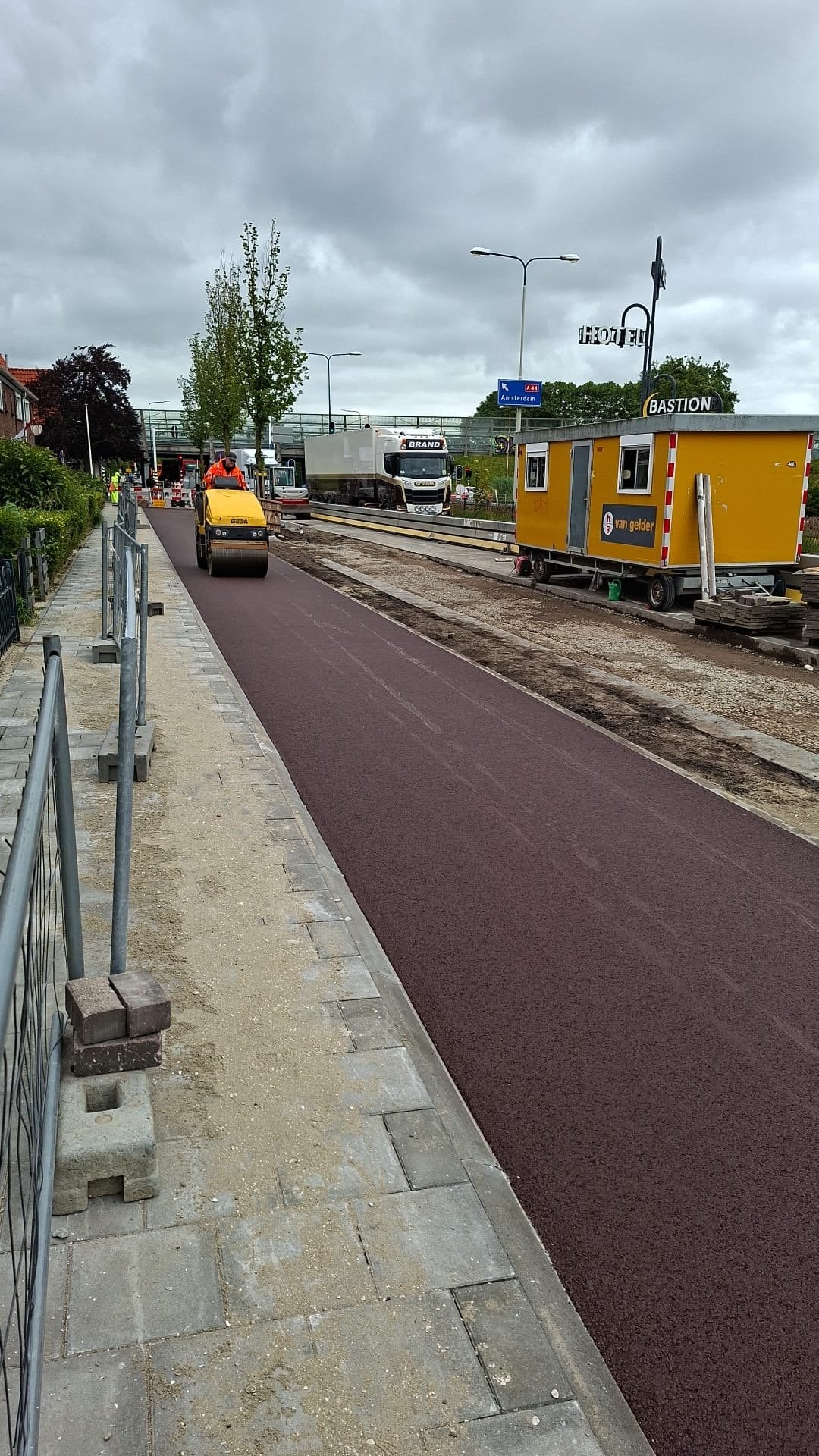

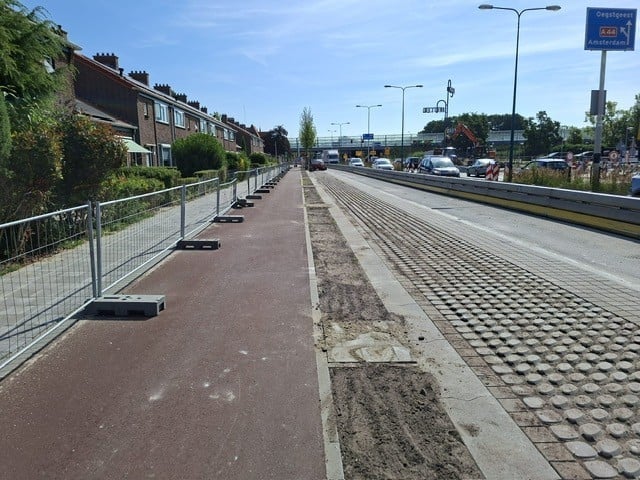

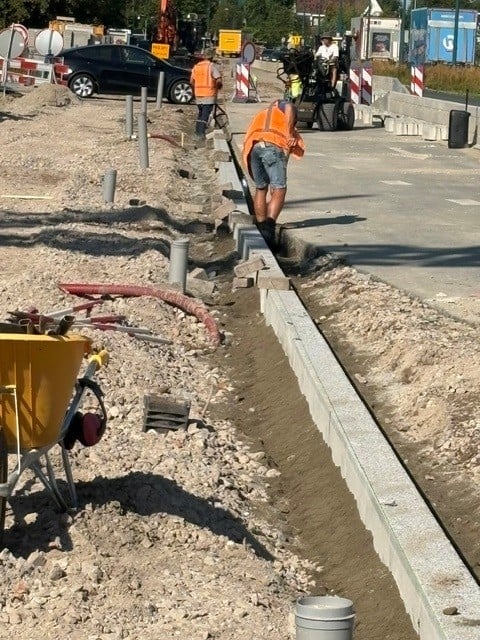

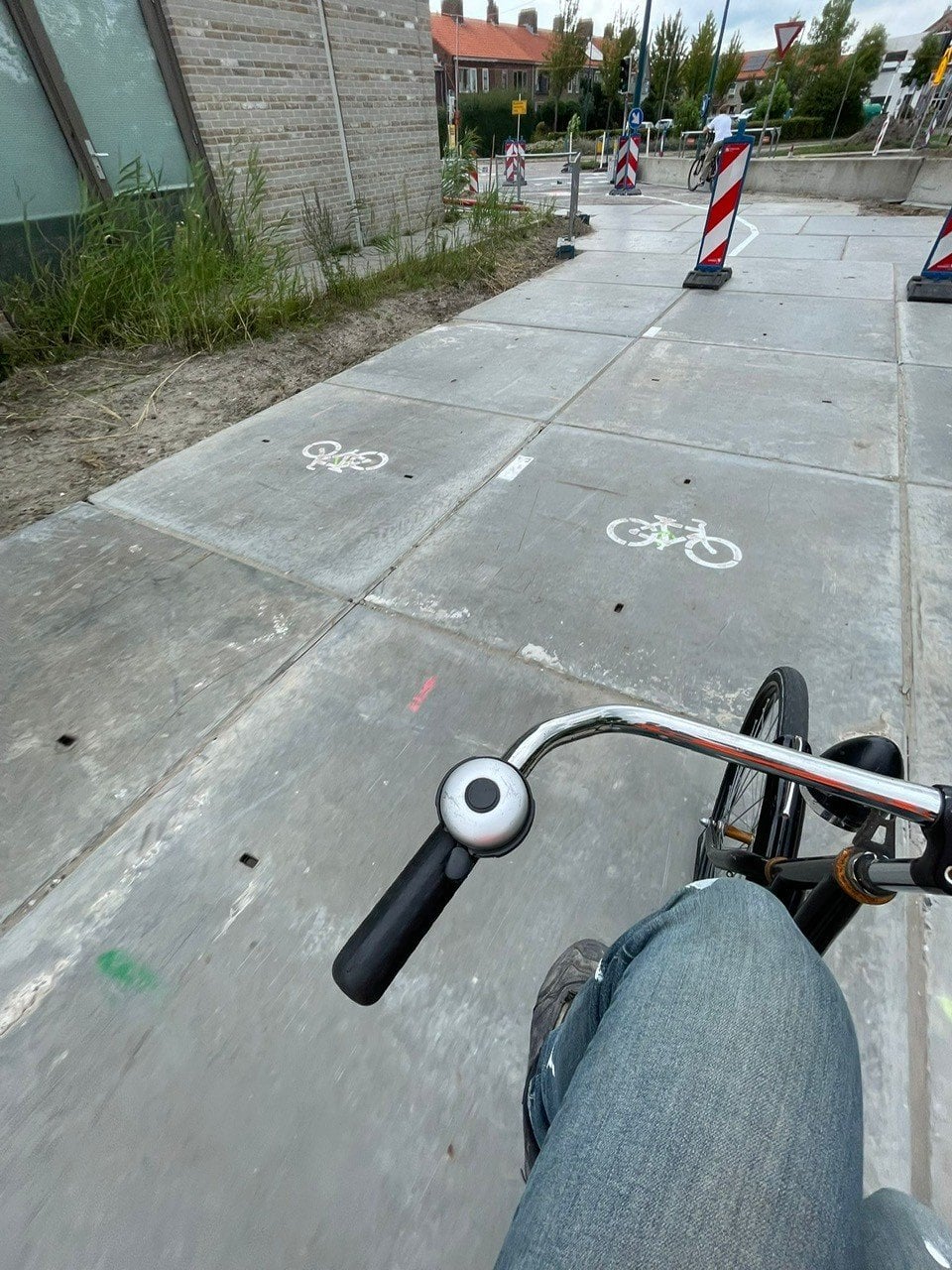

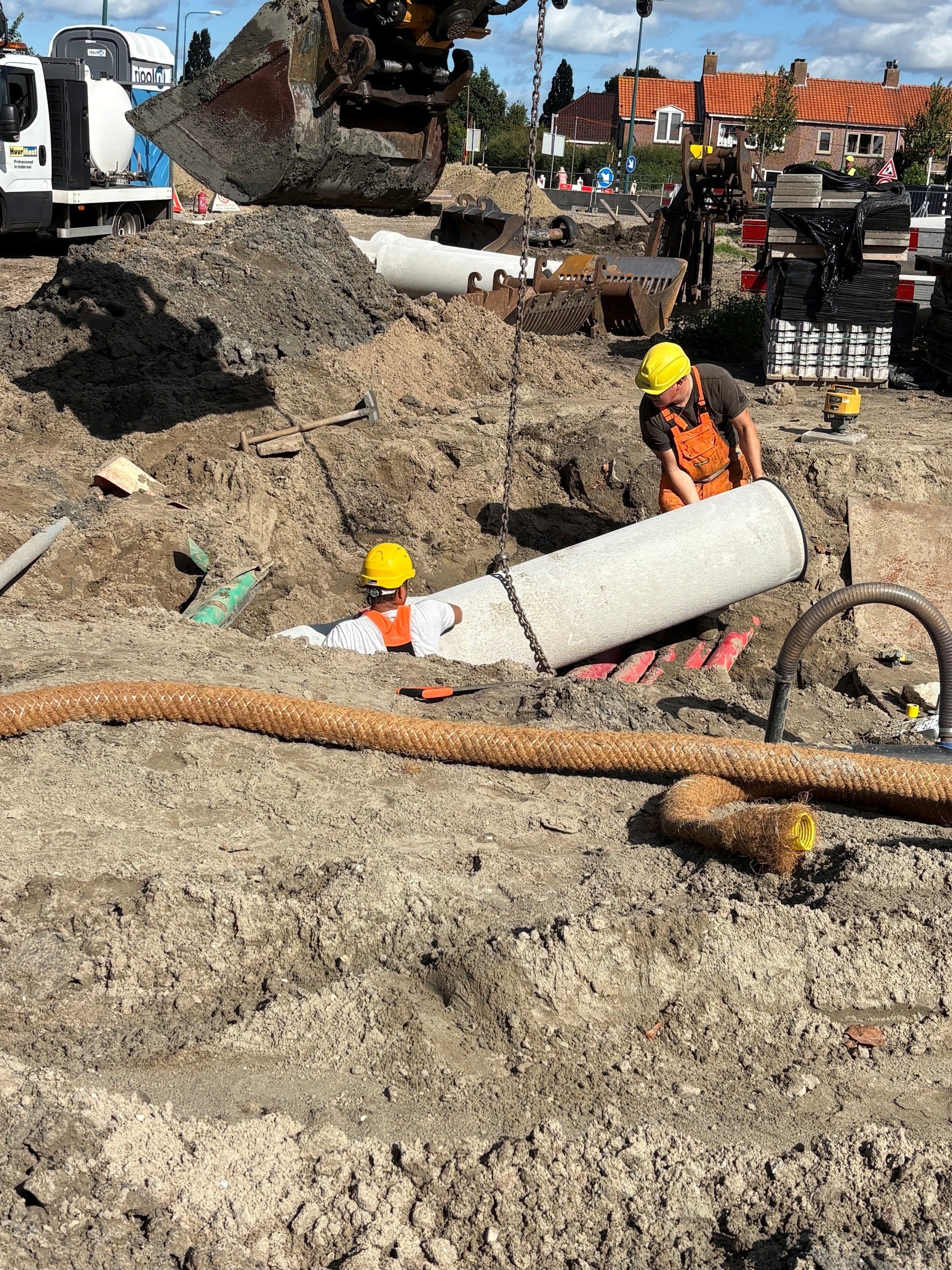

Read moreVandaag is de bovenste laag asfalt verwijderd van de rijbaan aan de oneven zijnde van de Rijnzichtweg en het asfalt op de kruising met Oude Rijnsburgerweg.

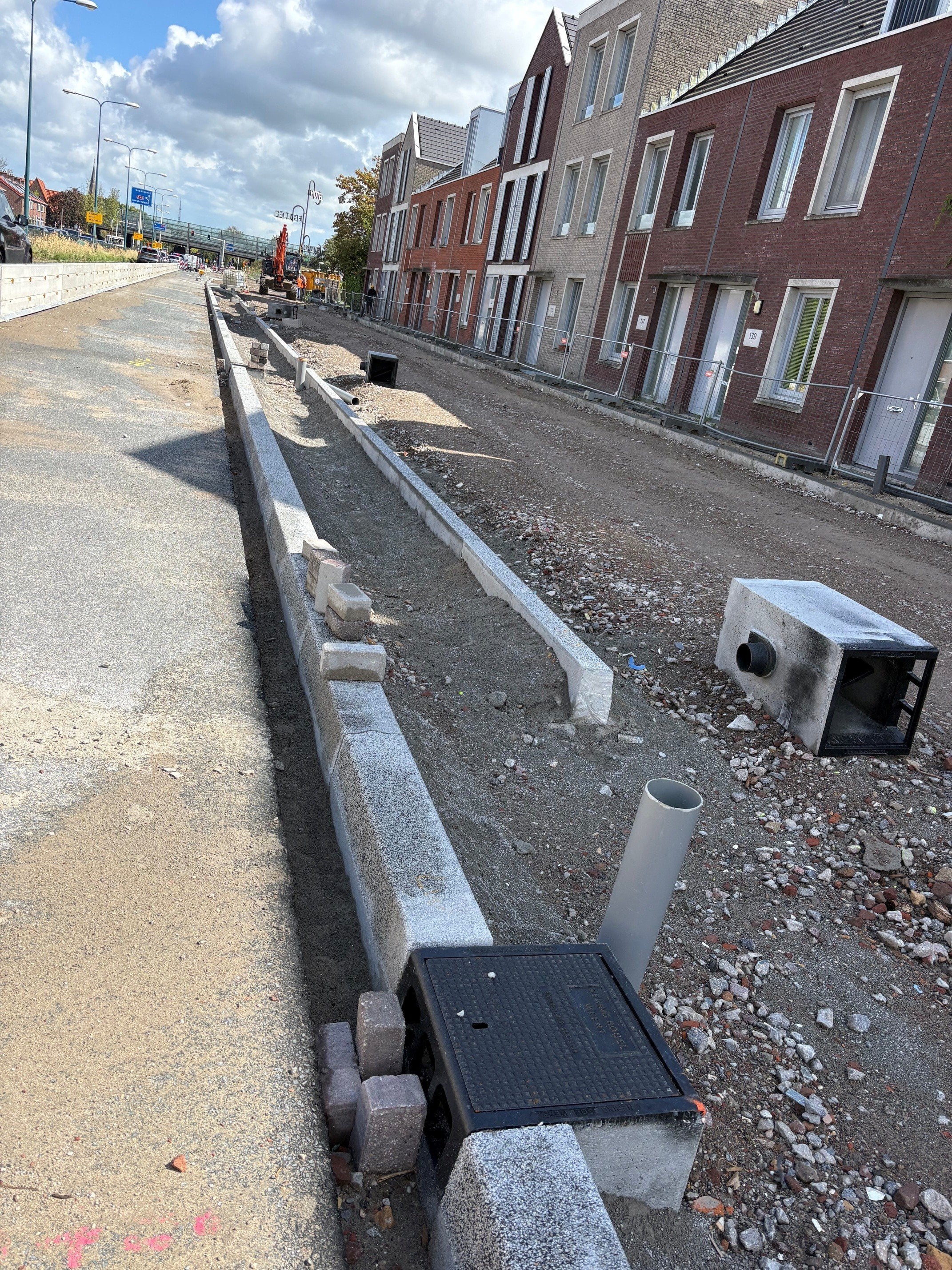

Ook zijn we verder gegaan met het straten van de stoep en de inritten.
Bij de foto's zitten ook foto's van het geasfalteerde fiet…
Read moreWij – Van Gelder – zijn weer begonnen aan een nieuwe fase. Het verkeer rijdt nu aan de even zijde van de Rijnzichtweg.

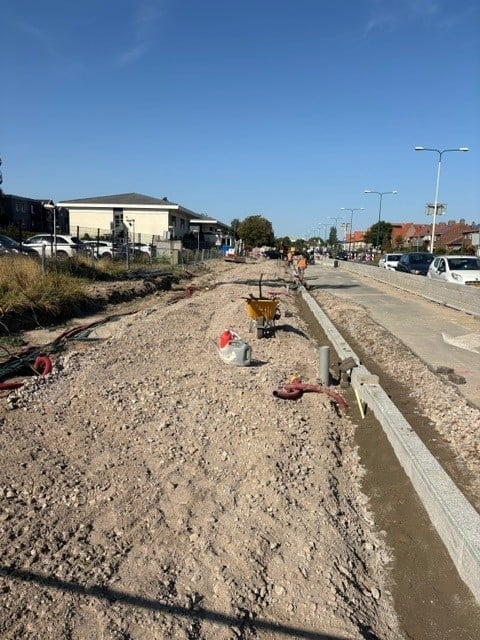

Vandaag zijn wij gestart met het asfalteren van een deel van het fietspad – de onderlagen – aan de oneven zijde. Ook gaan we weer verder met het plaatsen van de stoeprande…

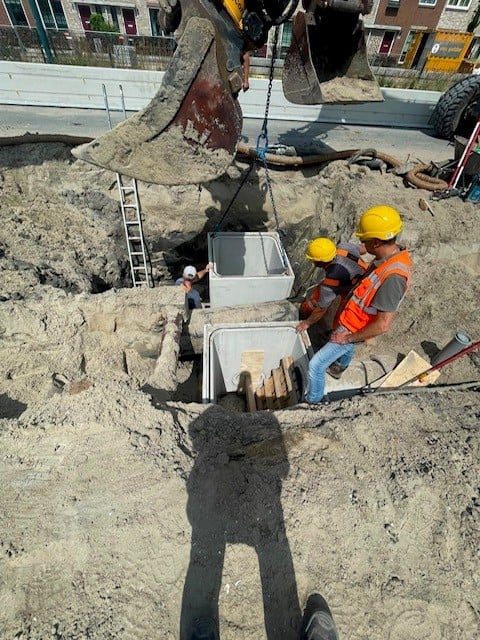

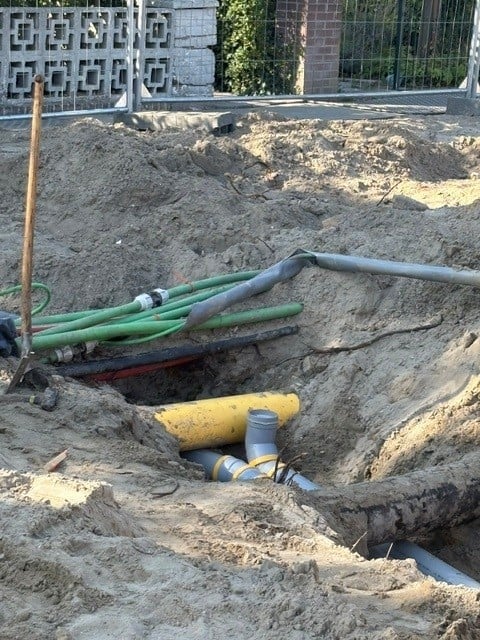

Read moreUpdate werkzaamheden kabels en leidingen en nieuwe gasleiding

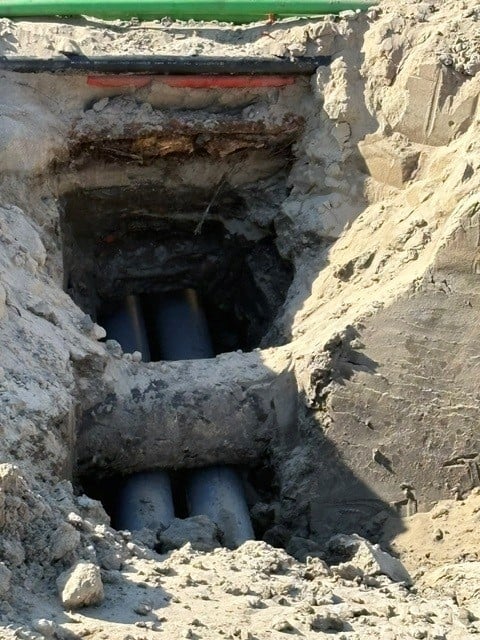

Nieuwe gasleiding

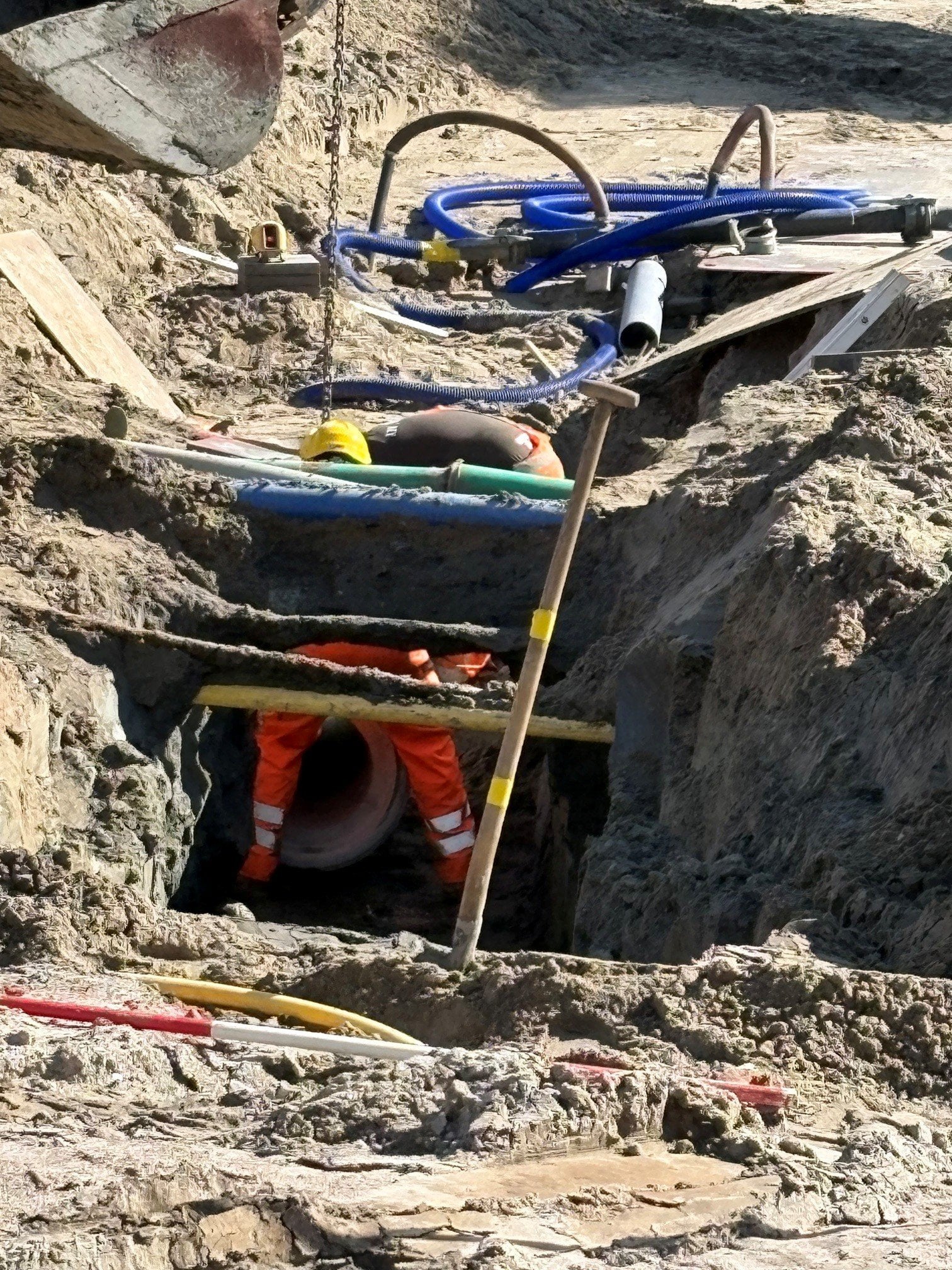

Op dinsdag 29 september voert Liander werkzaamheden uit aan de nieuwe gasleiding bij het kruispunt Rijnzichtweg/Rijnsburgerweg.
Voor de vei…

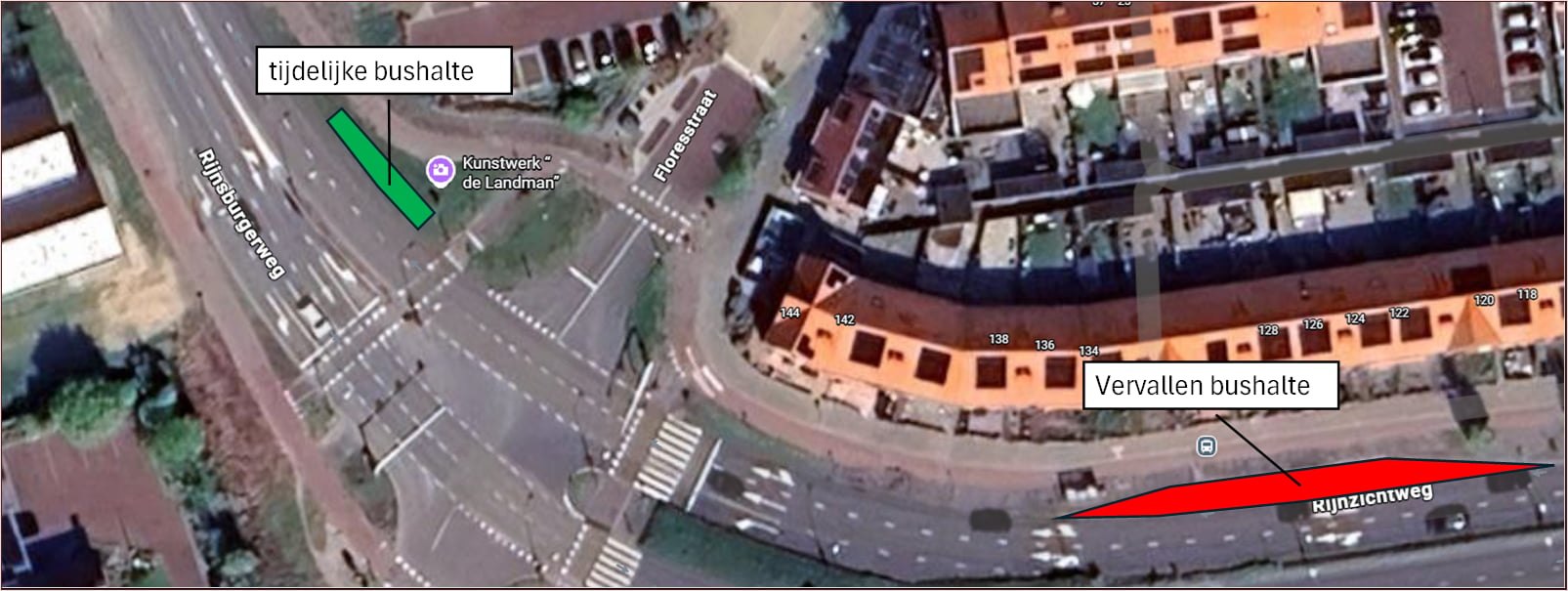

Read moreLet op locatie bushalte Frederiksoord richting Oegstgeest wordt verplaatst vanaf 21.00 uur!
De halte Frederiksoord wordt verplaatst naar de Laan van Verhof (ingang Floraterrein).
De bus gaat vanaf 21.00 uur een andere route rijden. De route vanaf Rijnsbu…

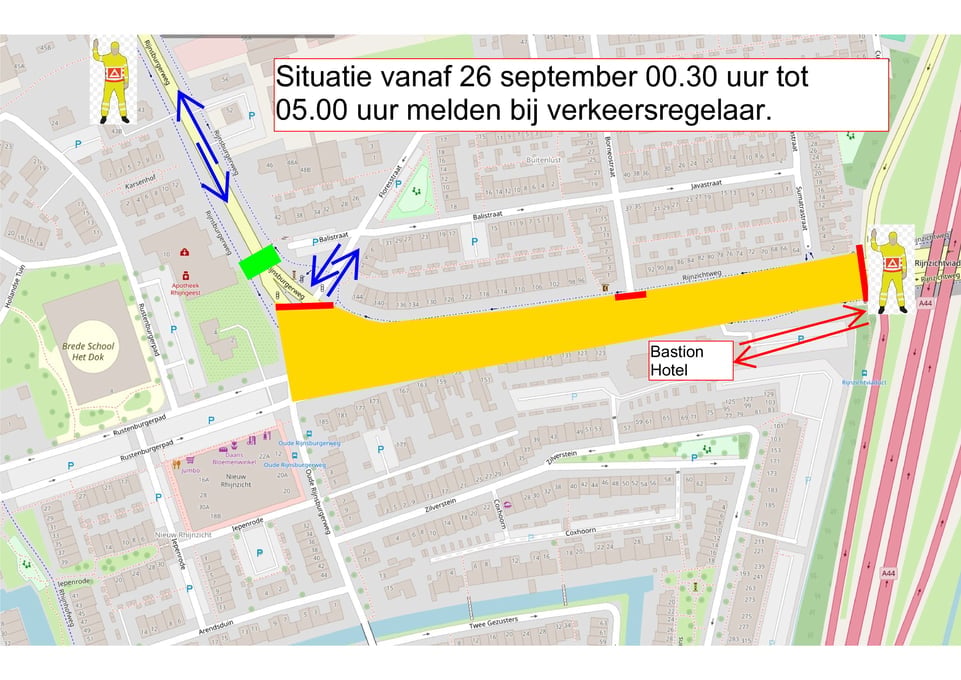

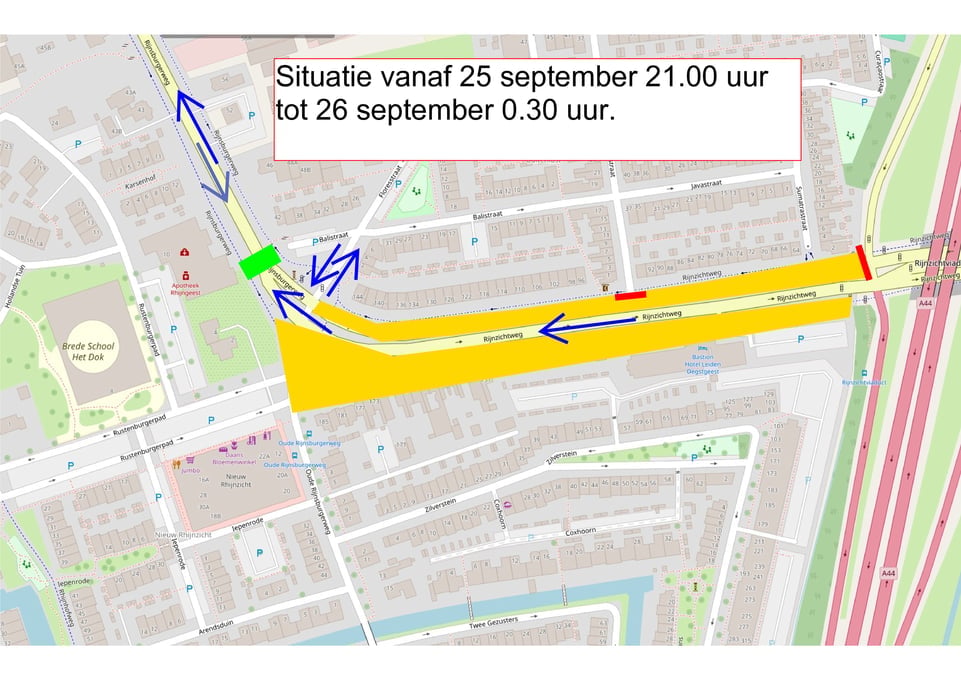

Read moreHerinnering - nachtwerkzaamheden 25 september en 26 september.

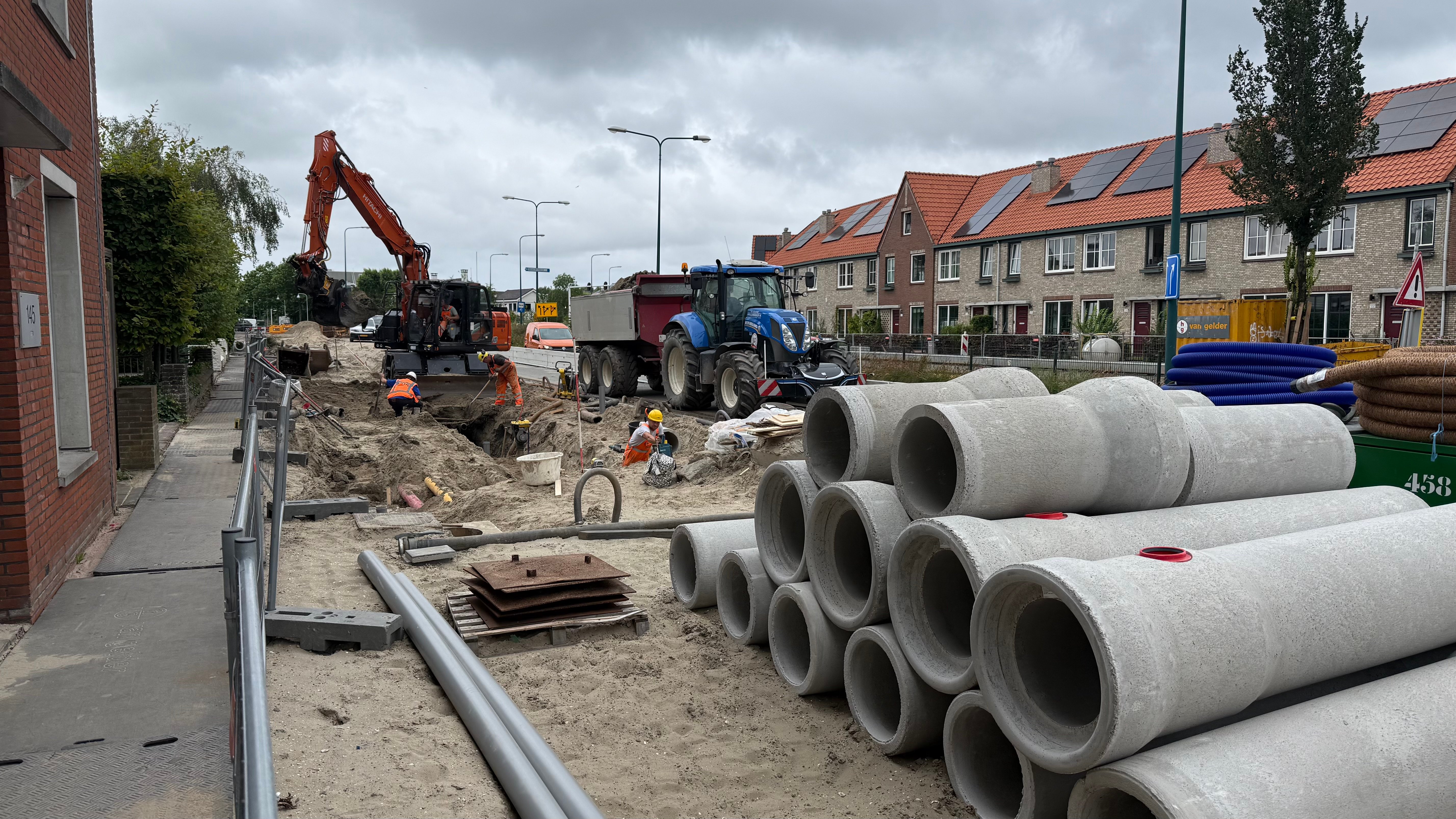

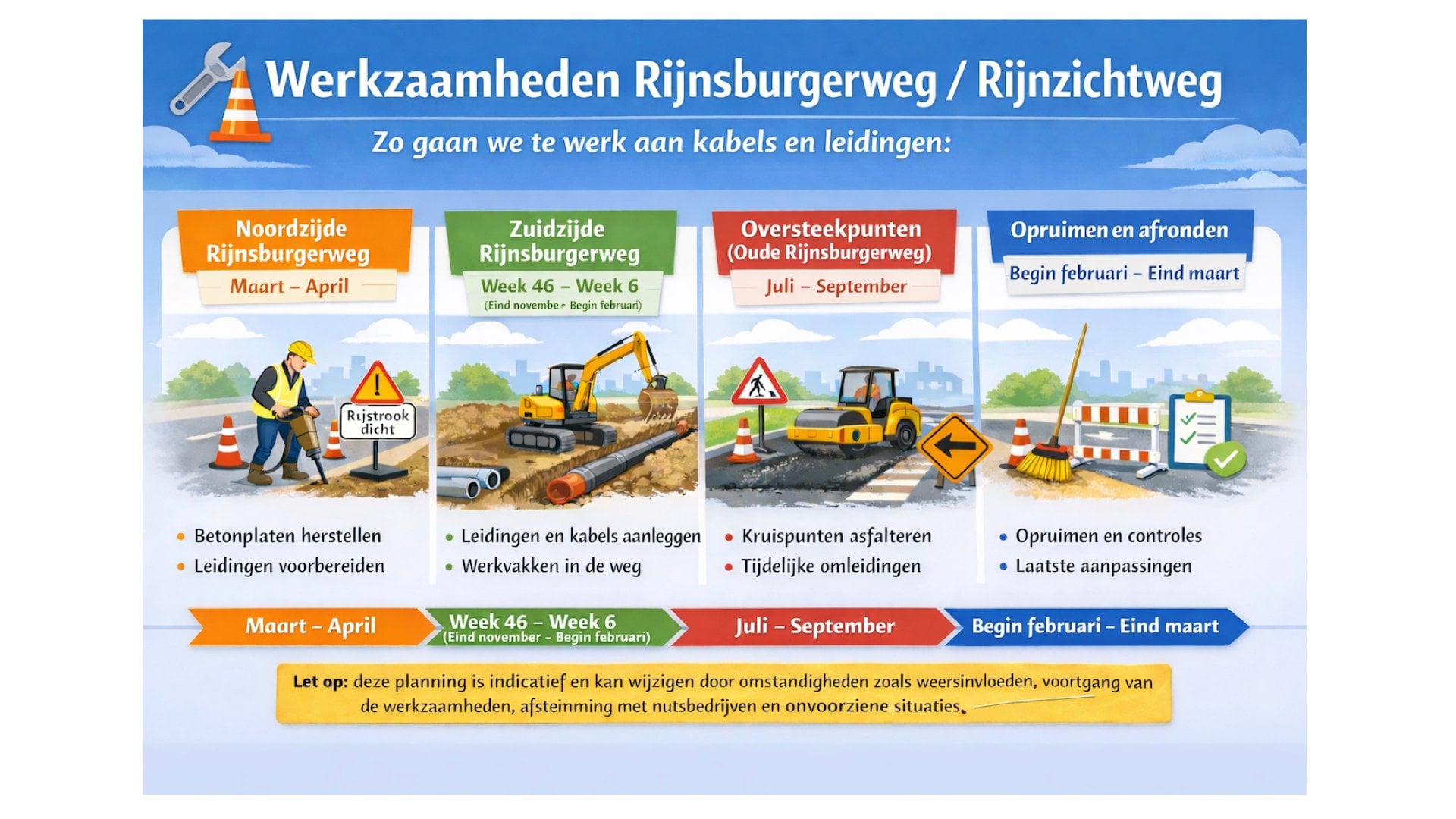

Vanaf 26 september 2026 starten we met de volgende fase van het project Herinrichting Rijnsburgerweg/Rijnzichtweg. We gaan dan onder andere de rijbaan aan de oneven zijde gereedmaken voor het asfalt…
Read moreUpdate (2) openbare verlichting Rijnzichtweg e.o.
Er zijn nog steeds delen van de openbare verlichting in de omgeving van de Rijnzichtweg die niet functioneren.
Uit informatie van de gemeente blijkt dat de storing in behandeling is bij Liander. Na onderzoek is vastges…

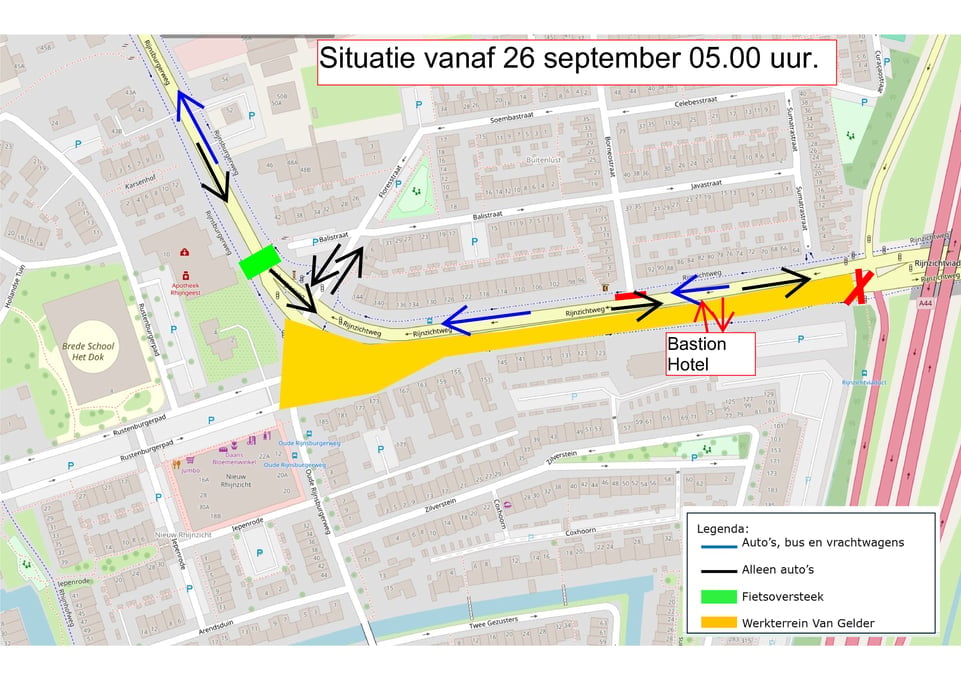

Read moreVanaf 26 september 2026 starten we met de volgende fase van het project Herinrichting Rijnsburgerweg/Rijnzichtweg. We gaan dan onder andere de rijbaan aan de oneven zijde gereedmaken voor het asfalteren en de verlichting in de middenberm vervangen.
Daarvoor gaat het autoverkeer in twee rich…

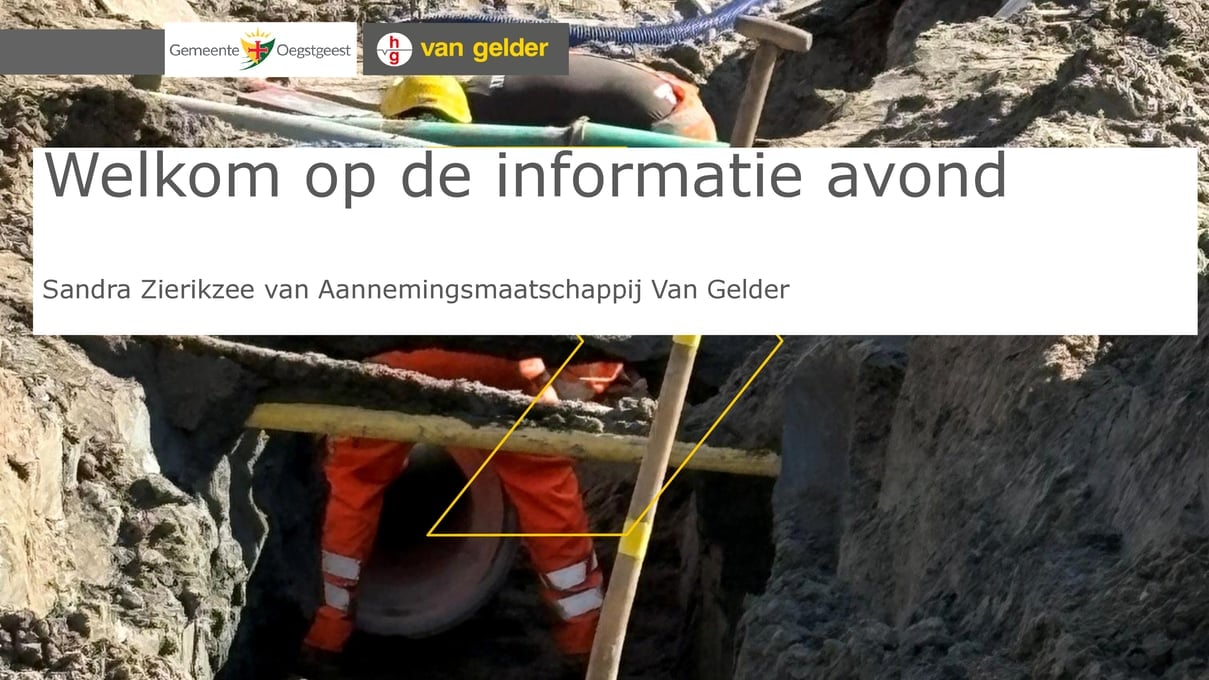

Read moreGisteravond was er een informatie avond voor direct omwonenden.
Tijdens deze avond hebben we de planning en bereikbaarheid gedeeld. In deze app voor u wat we hebben laten zien.
Waar wordt er gewerkt deze week
Op de kruising Oude Rijnsburgerweg wordt gewerkt door de aannemer Van Gelder de rioleringswerkzaamheden en de aannemer Hanab met de gasleiding.
Verkeersregelaars wijzen de fietsers op de goede route. Fijn dat deze route gevolgd wordt!…
Read moreMarc Koks is uw contactpersoon bij Hanab met betrekking tot de uitvoering van de werkzaamheden aan de elektrakabels, water- en gasleidingen aan de Rijnsburgerweg en de Rijnzichtweg. Heeft u vragen of een opmerking? Neem dan tijdens kantoortijden contact op met Marc, hij helpt u graag.
Sandra Zierikzee is contactpersoon bij de aannemer Van Gelder, dit is de aannemer die de nieuwe inrichting maakt. Heeft u vragen of opmerkingen over deze werkzaamheden. Neem dan tijdens kantoortijden of via de App contact op met Sandra, zij helpt u graag.
Telefoonnummer 06 3308 3111
Email: [email protected]
Telefoonnummer 06 58849041
Email: [email protected]
Will end on Q3 2027
De Rijnzichtweg en de Rijnsburgerweg zijn belangrijke historische wegen tussen Leiden, Rijnsburg en Katwijk en tegenwoordig ook de A44.
Deze wegen zijn regionaal belangrijk. Door ontwikkelingen in de regio wordt dit belang steeds groter. Ze zorgen ook voor de toegang tot Nieuw Rhijngeest (grotendeels ontwikkeld) en Frederiksoord Zuid (nog in ontwikkeling).
De wegen moeten worden aangepast, zodat het verkeer goed kan doorstromen. Ook voor de verkeersveiligheid is het nodig de weg aan te passen.
Belangrijke doelen van de herinrichting zijn:
In de afgelopen jaren is het eerste verkeersontwerp gemaakt samen met de omgeving.
Dit ontwerp is nu verder uitgewerkt tot een definitief ontwerp, zodat het project ook technisch mogelijk is.
Ook het ondergrondse kabel- en leidingennetwerk wordt meteen vervangen, verlegd en/of verzwaard zodat de weg er straks weer jaren tegenaan kan.
De uitvoering aan de ondergrondse kabels en leidingen is gestart in mei 2025, het werk aan de reconstructie start een jaar later en dat duurt naar verwachting tot medio 2027.
