De riolering in de Gomarusstraat in Wagenberg is door slijtage inmiddels van een slechte kwaliteit.
Dit project betreft het vervangen van deze riolering. Het gaat om het vervangen van 625 meter gemengd rioolsysteem door een gescheiden rioolsysteem. Dit wil zeggen dat vuil water en regenwate…
𝗡𝗔𝗧𝗜𝗢𝗡𝗔𝗟𝗘 𝗕𝗢𝗢𝗠𝗙𝗘𝗘𝗦𝗧𝗗𝗔𝗚
afgelopen woensdag vierden we de kracht van groen! Op ons project 𝘙𝘪𝘰𝘰𝘭𝘷𝘦𝘳𝘷𝘢𝘯𝘨𝘪𝘯𝘨 𝘎𝘰𝘮𝘢𝘳𝘶𝘴𝘴𝘵𝘳𝘢𝘢𝘵 𝘞𝘢𝘨𝘦𝘯𝘣𝘦𝘳𝘨 hebben de kleuters van Basisschool De Elsenhof, samen met wethouder Jürgen Vissers, de laatste twee bom…
Als Omgevingsmanager ben ik uw eerste aanspreekpunt voor dit project. Na versturen van uw vraag, opmerking, compliment of klacht, ontvangt u binnen een werkdag reactie van mij.
Als Omgevingsmanager behartig ik de belangen van de bewoners en andere belanghebbenden, bij de projectleiding van de gemeente Drimmelen en de aannemer Gebr. de Leeuw B.V.
Ik sta in nauw contact met hen, waardoor u bij communicatie via deze app het snelst geantwoord wordt en van de meest actuele informatie wordt voorzien.
Indien u toch liever contact opneemt met de gemeente rechtstreeks, is projectleider Civiele Techniek dhr. C. van den Biggelaar, bereikbaar via het algemene telefoonnummer van de gemeente 140162.
𝗡𝗔𝗧𝗜𝗢𝗡𝗔𝗟𝗘 𝗕𝗢𝗢𝗠𝗙𝗘𝗘𝗦𝗧𝗗𝗔𝗚
afgelopen woensdag vierden we de kracht van groen! Op ons project 𝘙𝘪𝘰𝘰𝘭𝘷𝘦𝘳𝘷𝘢𝘯𝘨𝘪𝘯𝘨 𝘎𝘰𝘮𝘢𝘳𝘶𝘴𝘴𝘵𝘳𝘢𝘢𝘵 𝘞𝘢𝘨𝘦𝘯𝘣𝘦𝘳𝘨 hebben de kleuters van Basisschool De Elsenhof, samen met wethouder Jürgen Vissers, de laatste twee bom…
Read moreMogelijke hinder en een advies

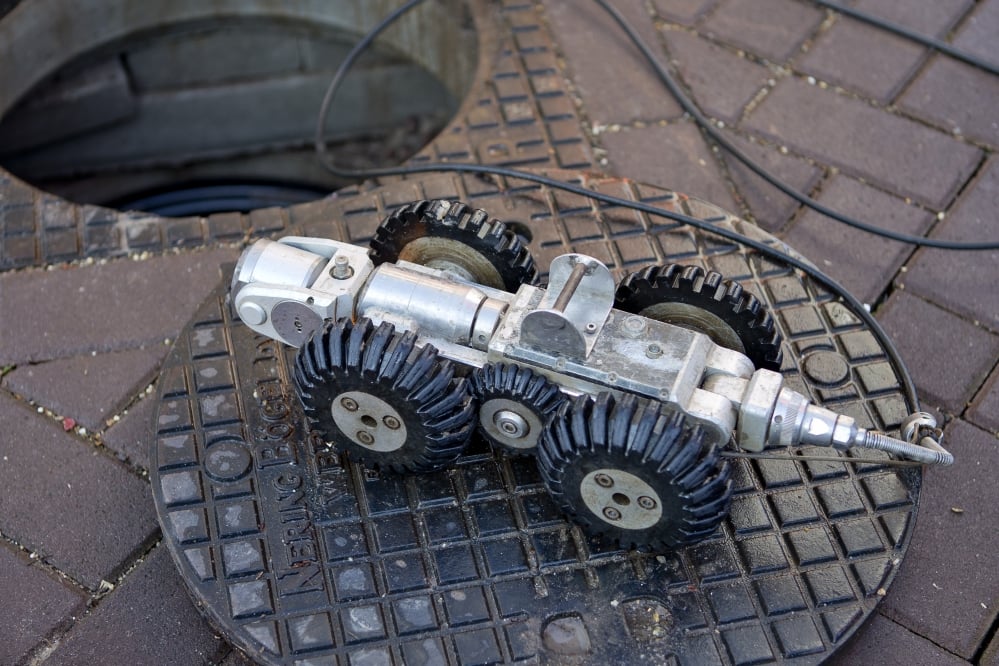

Aanstaande woensdag 19 maart 2025 wordt in het gehele projectgebied ‘Gomarusstraat’ het nieuwe hoofdriool gecontroleerd op kwaliteit. Deze rioolinspectie is een standaard onderdeel van een rioolvervangingsproject.
W…
Read moreUpdate werkzaamheden
Afrondende werkzaamheden voor stratenmakers
Deze week hebben de stratenmakers verschillende afrondende werkzaamheden uitgevoerd. Zoals het afwerken van de aansluitingen van de paden van de voortuin op[ de stoep.
Rioolinspectie…
Read moreWerkzaamheden Update

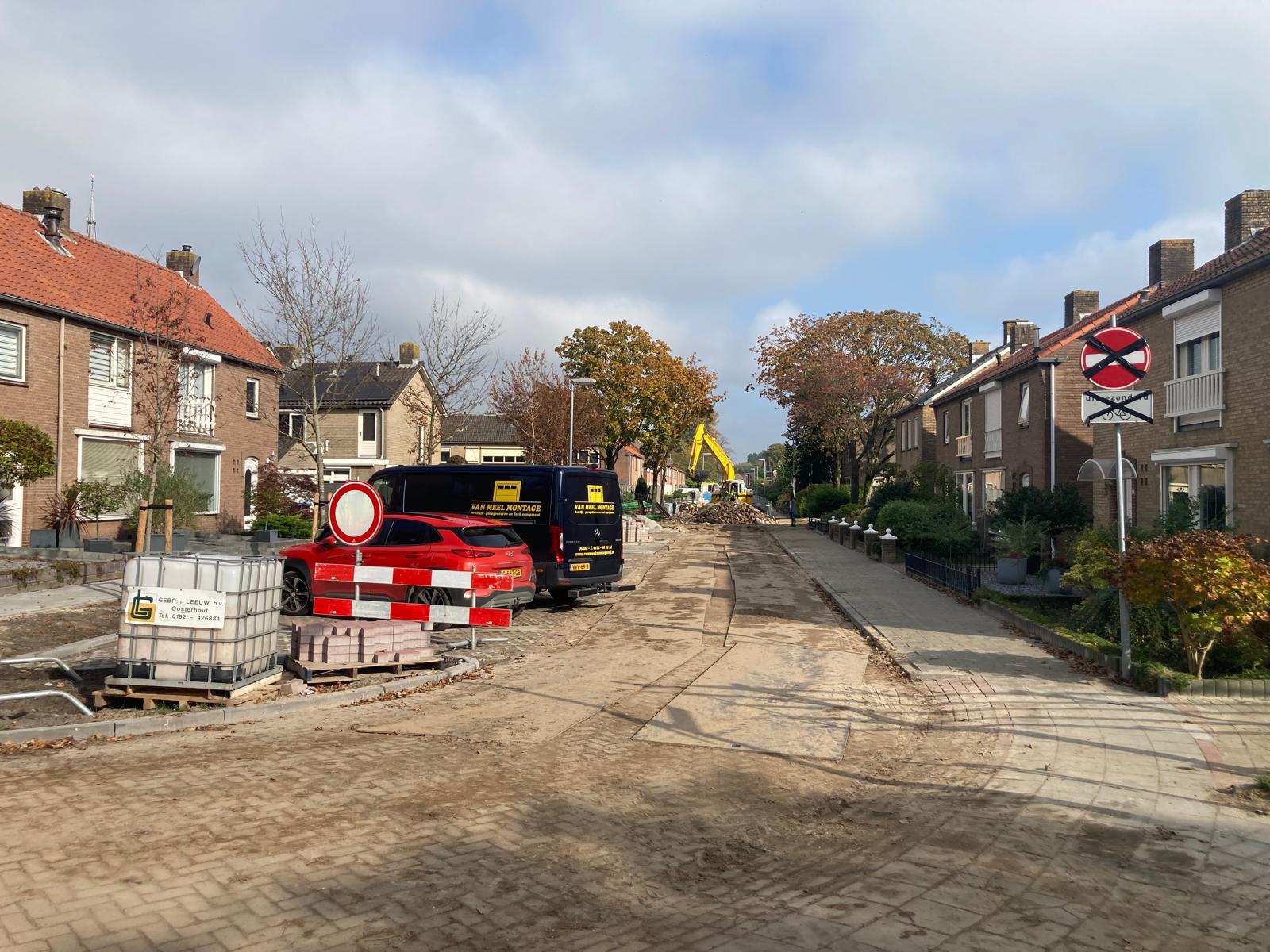

Deze week hebben we de kruising met de Kerkstraat en daarna de rijbaan van de Gomarusstraat afgewerkt.
Komende week hebben we een week carnavalsverlof.
Maandag 10 maart zijn onze stratenmakers terug in de straat om nog een week de restpunten af te we…
Read moreUpdate werkzaamheden
Komende week maken we de bestrating op de kruising met de Kerkstraat klaar. En de rijbaan van de Gomarusstraat zo ver mogelijk.
Werkzaamheden Update
Volgende week werken we verder aan de bestrating op de kruising Gomarusstraat - Kerkstraat.
Tik op de foto om de hele foto te zien. Veeg naar links of rechts voor de vorige of volgende foto.
Update werkzaamheden

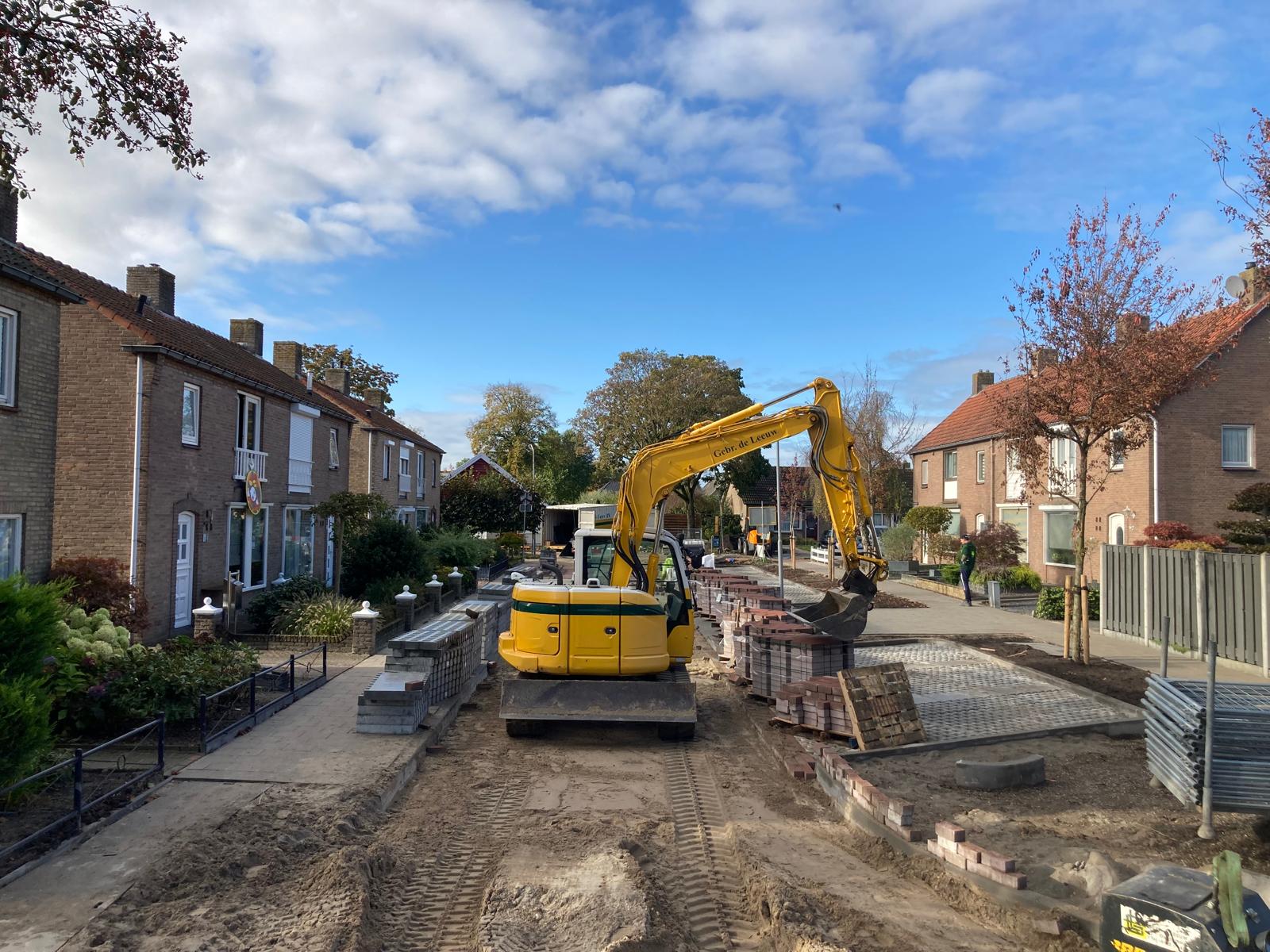

Nu het rioolwerk klaar is, zijn de stratenmakers vandaag begonnen.
Komende week zetten ze eerst de trottoirbanden. Daarna werken ze in de komende weken aan de voetpaden, parkeerstroken en rijbaan, van de zijkanten naar het midden.
Update werkzaamheden

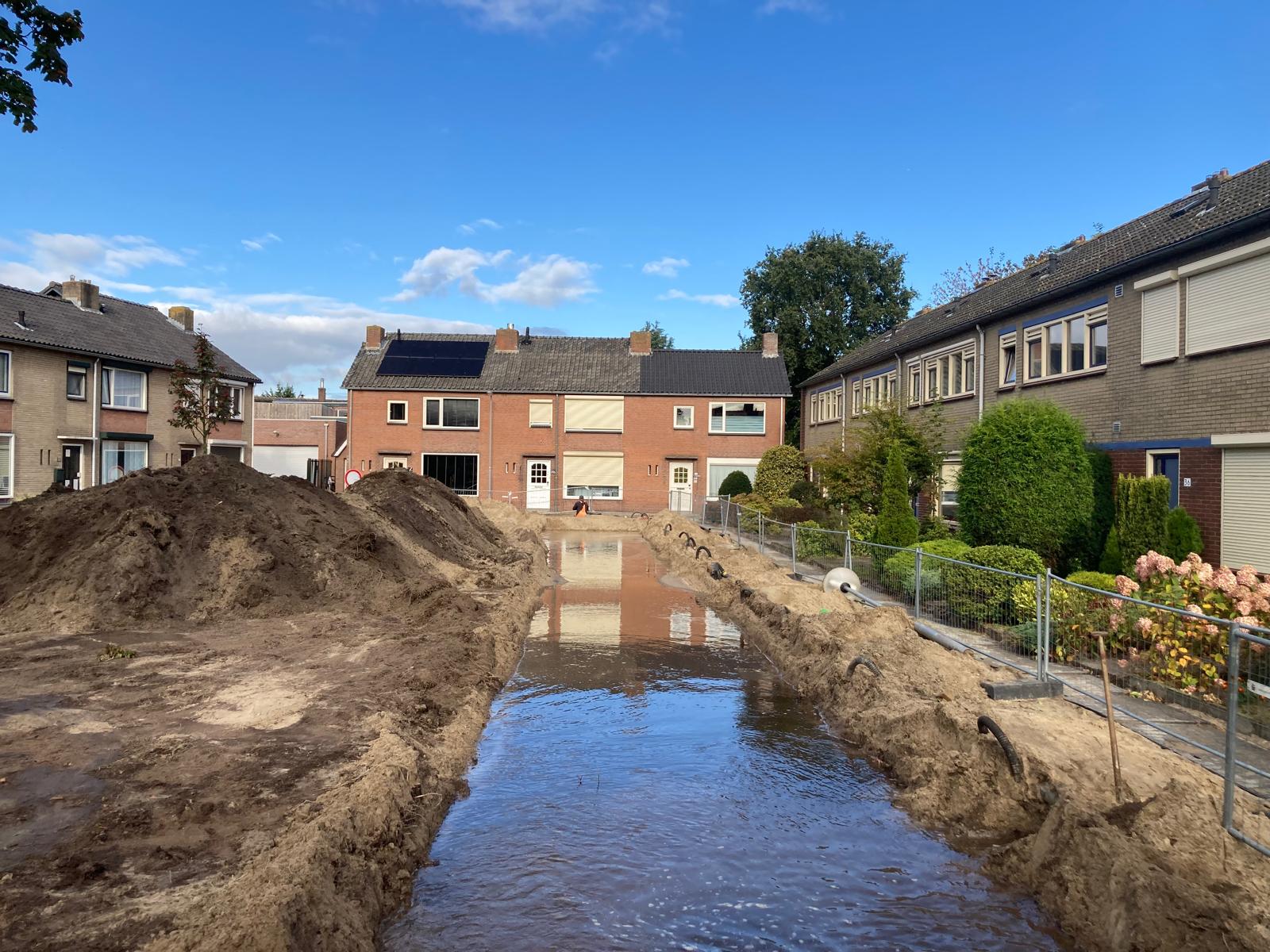

Deze week is er niet veel nieuws te melden. Komende week gaan we verder met de rioolaanleg.
Update werkzaamheden

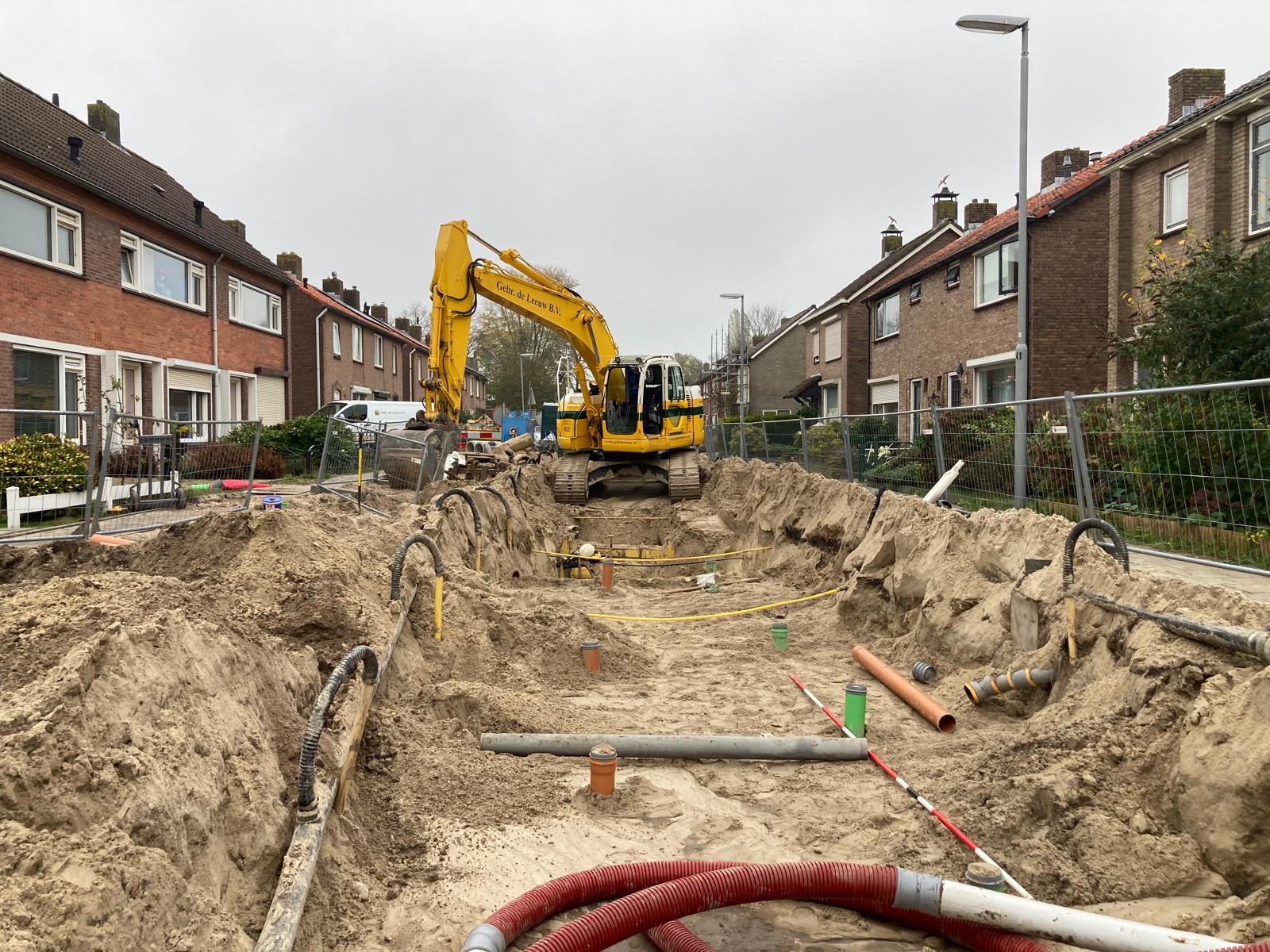

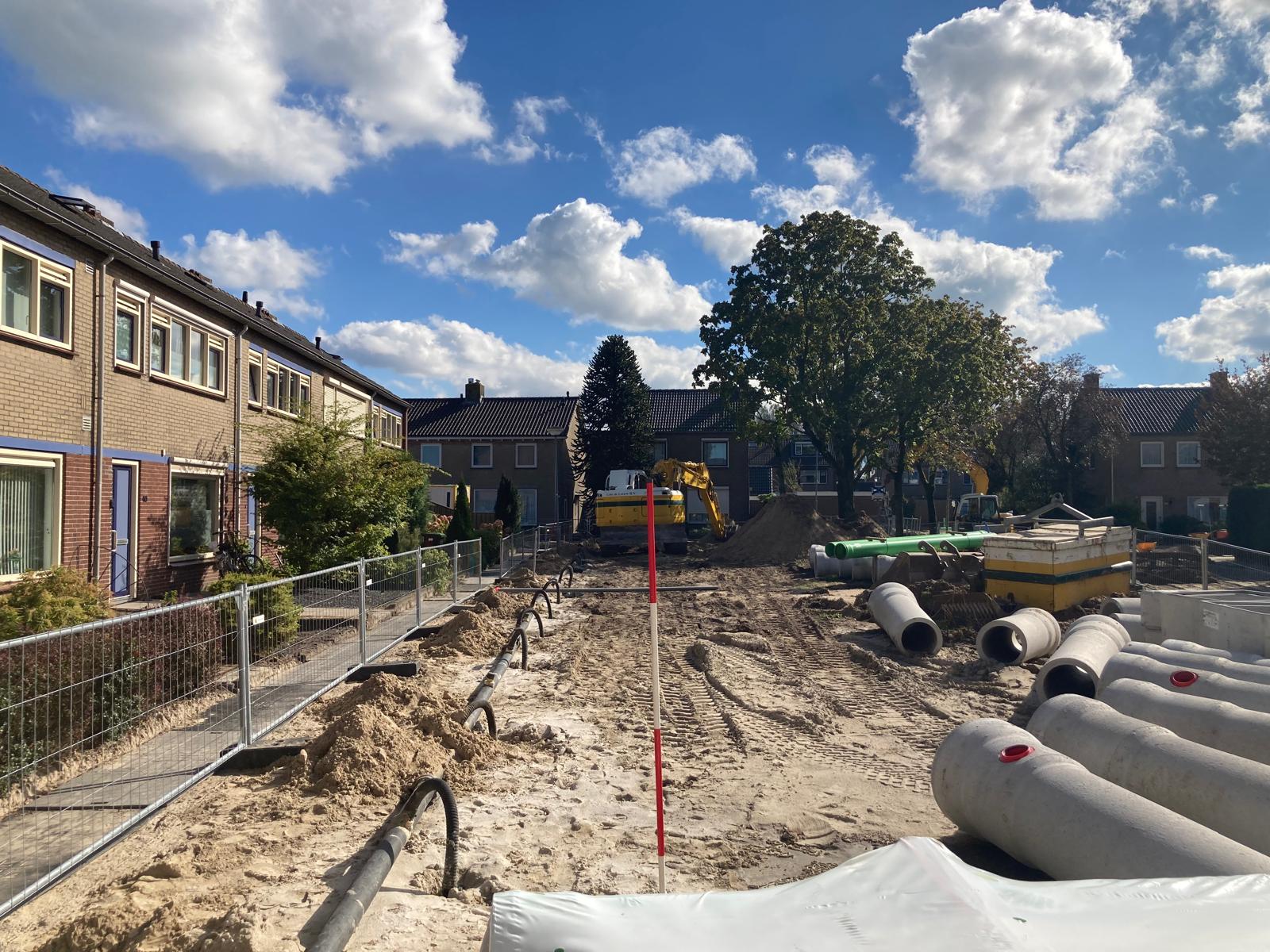

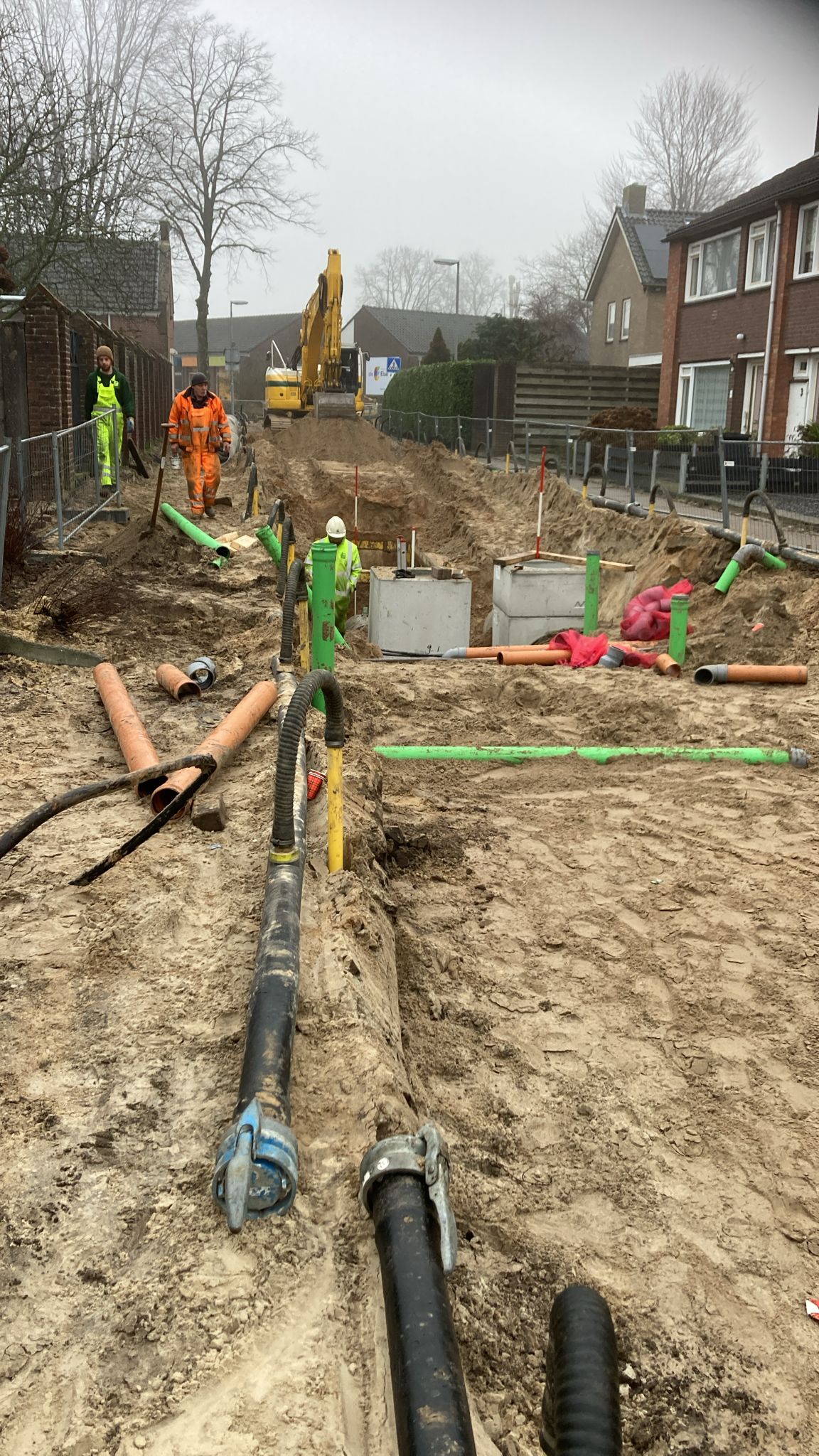

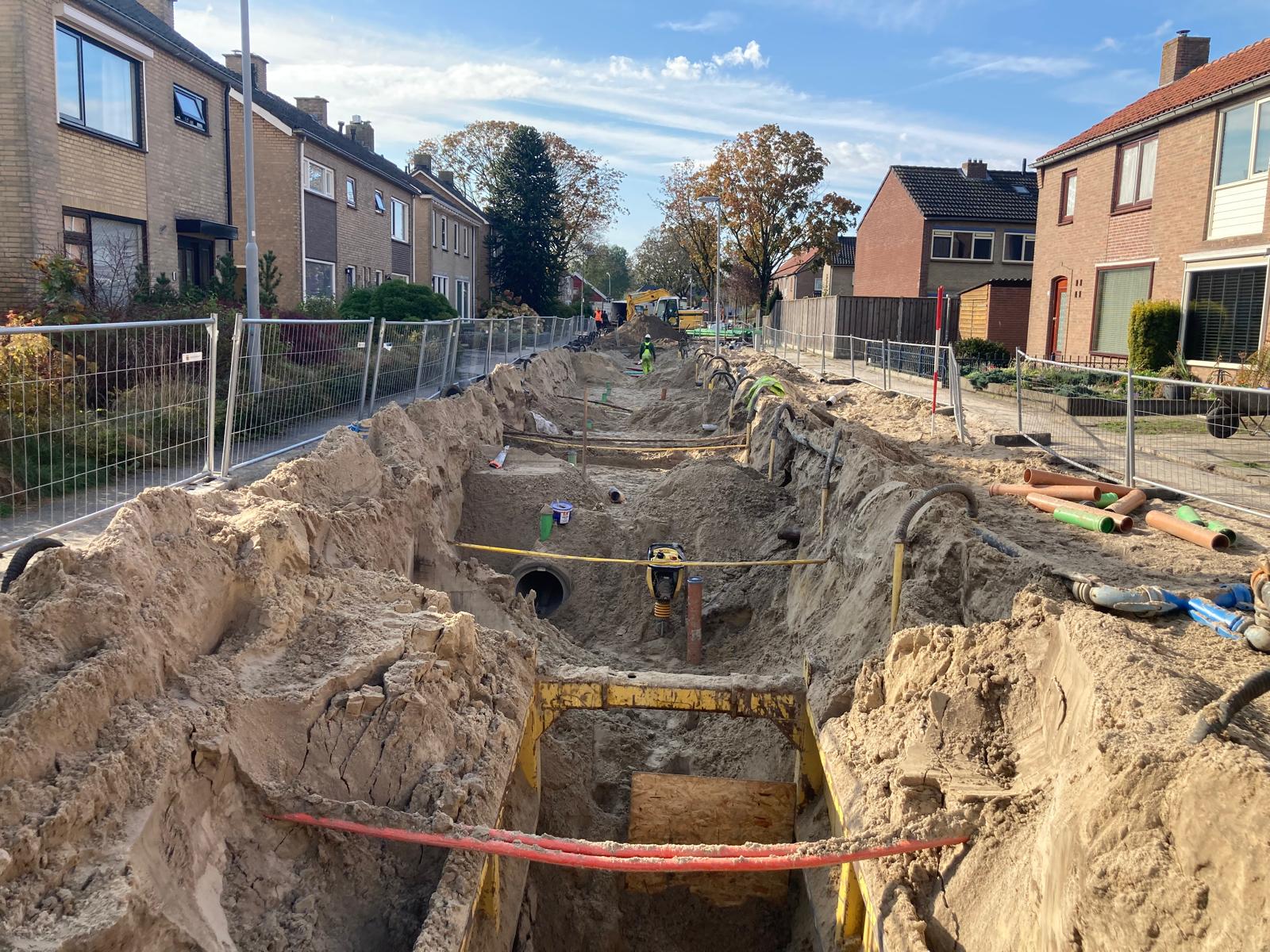

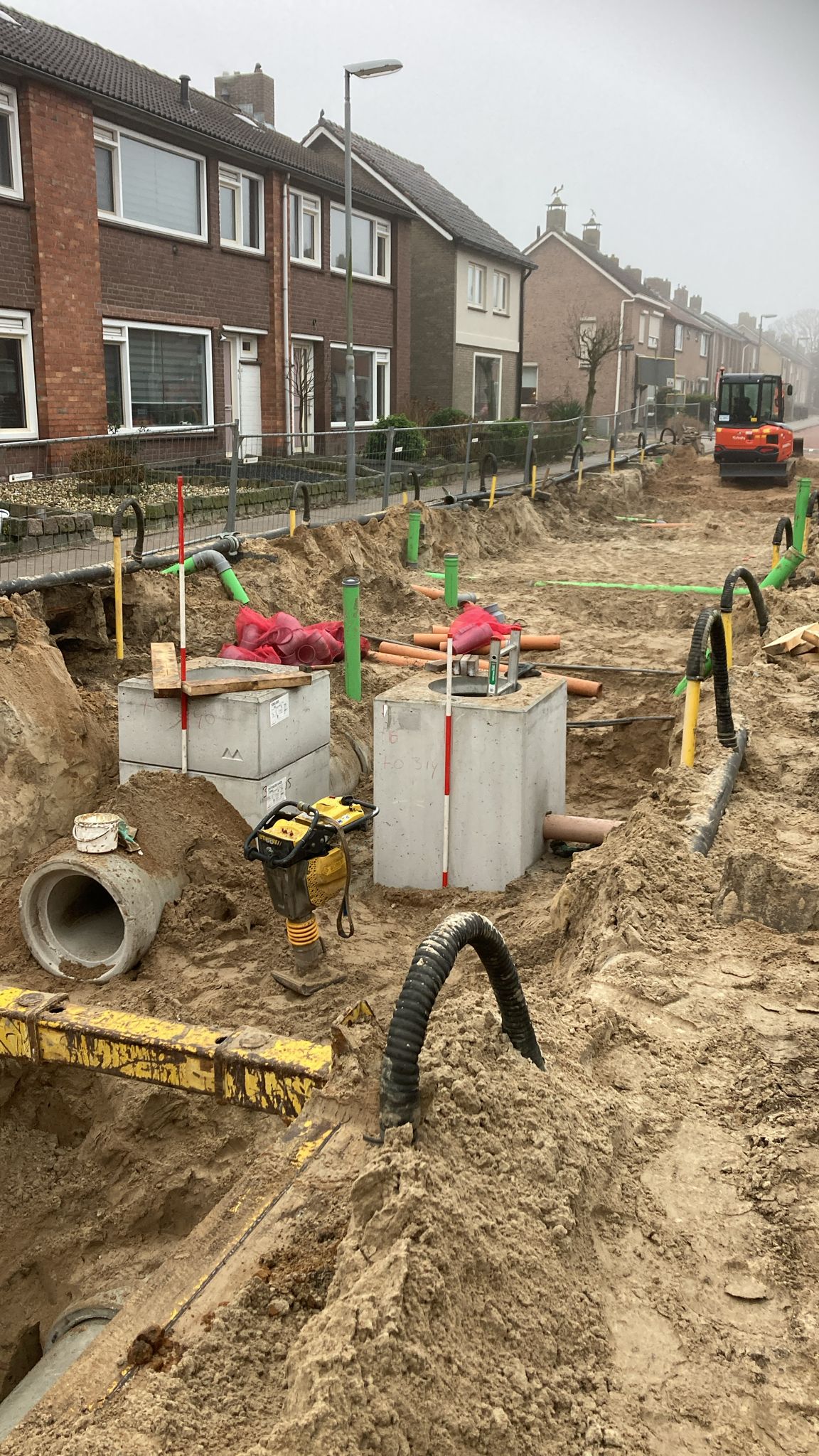

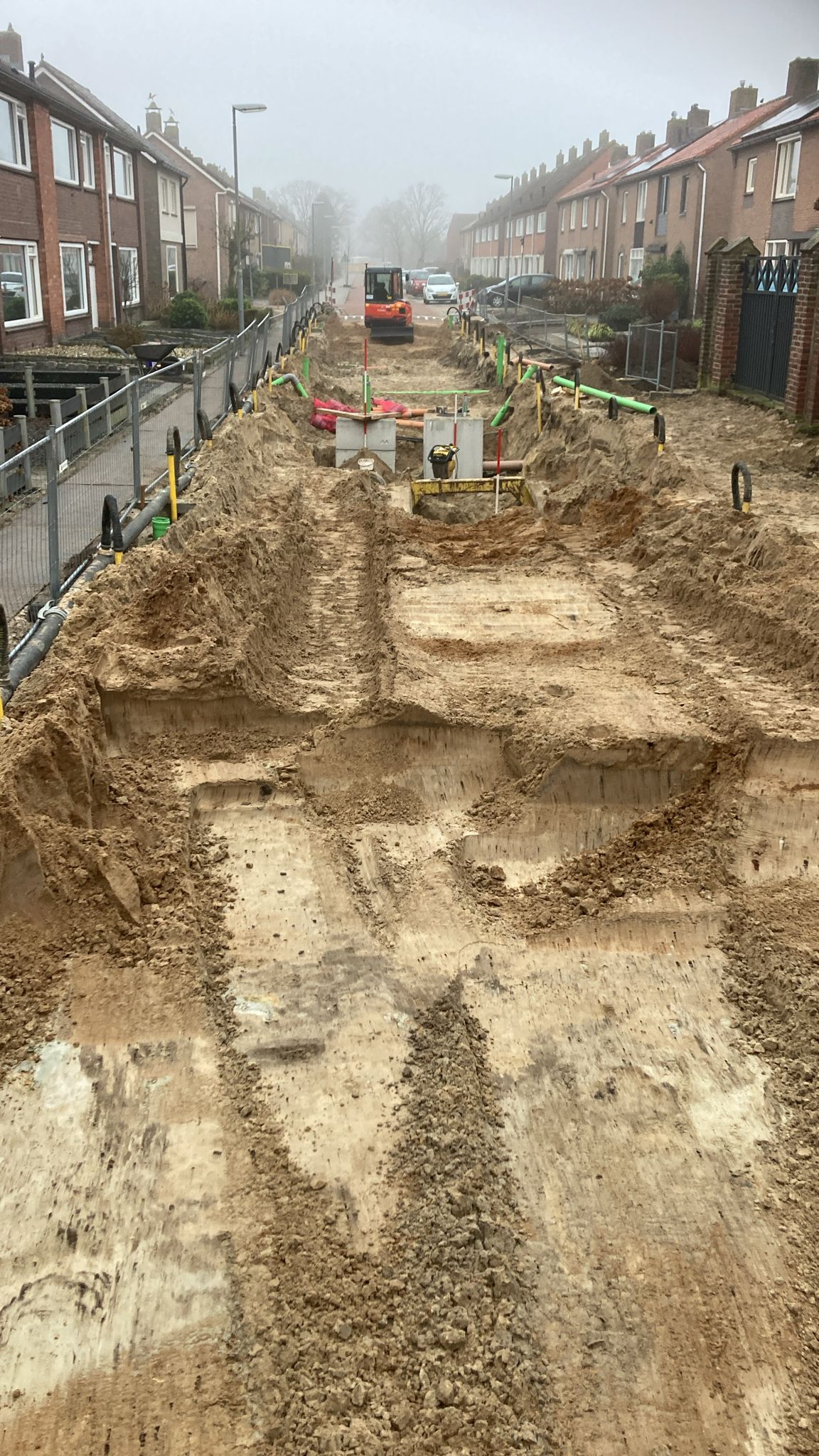

Komende week gaan we verder met het vervangen van de buizen van het hoofdriool onder de rijbaan en de aanleg van het nieuwe hemelwaterriool ernaast.
Tik op de foto om de gehele foto te zien. Veeg naar links of rechts voor de volgende of vorige foto.…

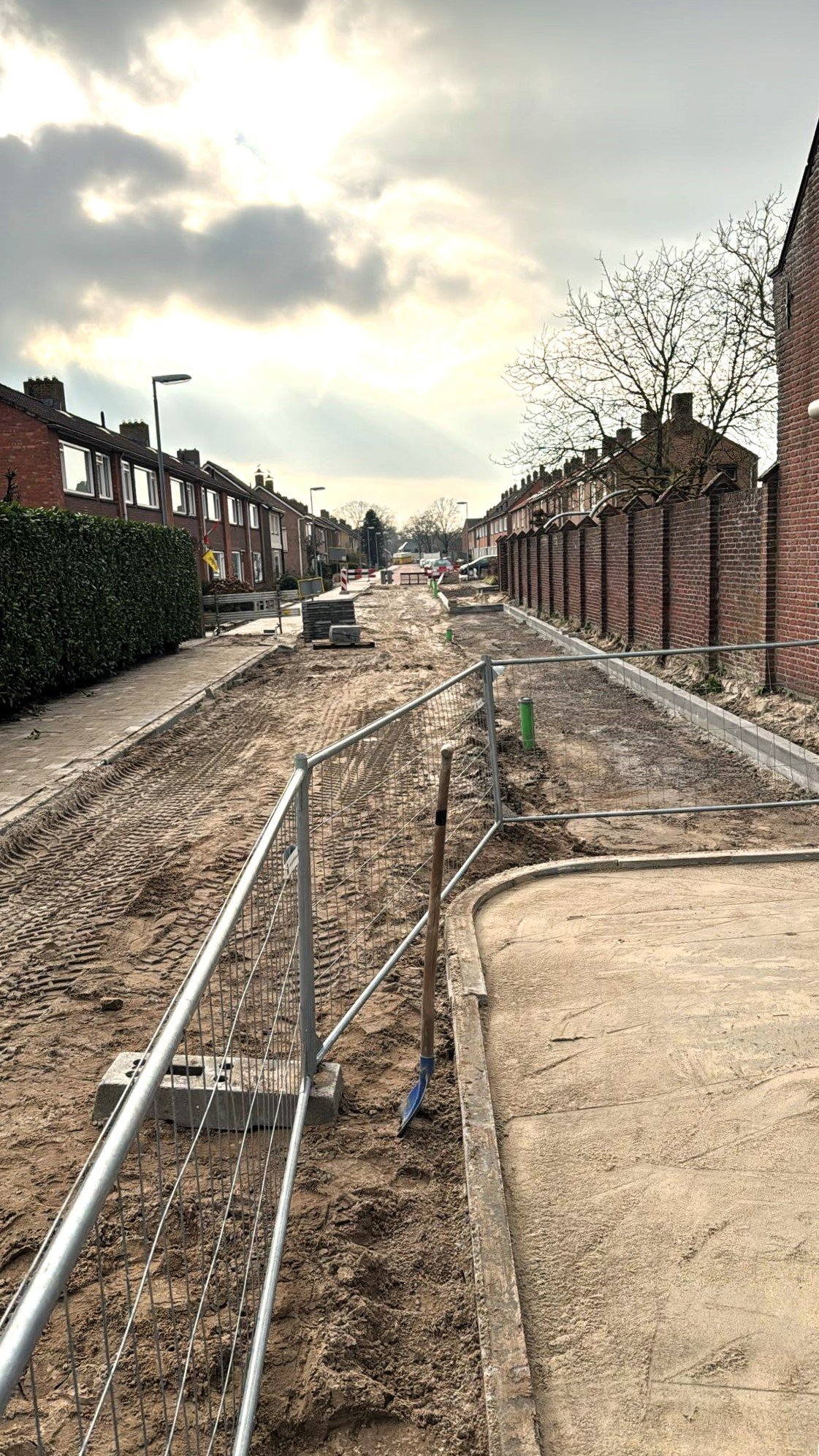

Read moreStart van fase 7 - kruising gesloten

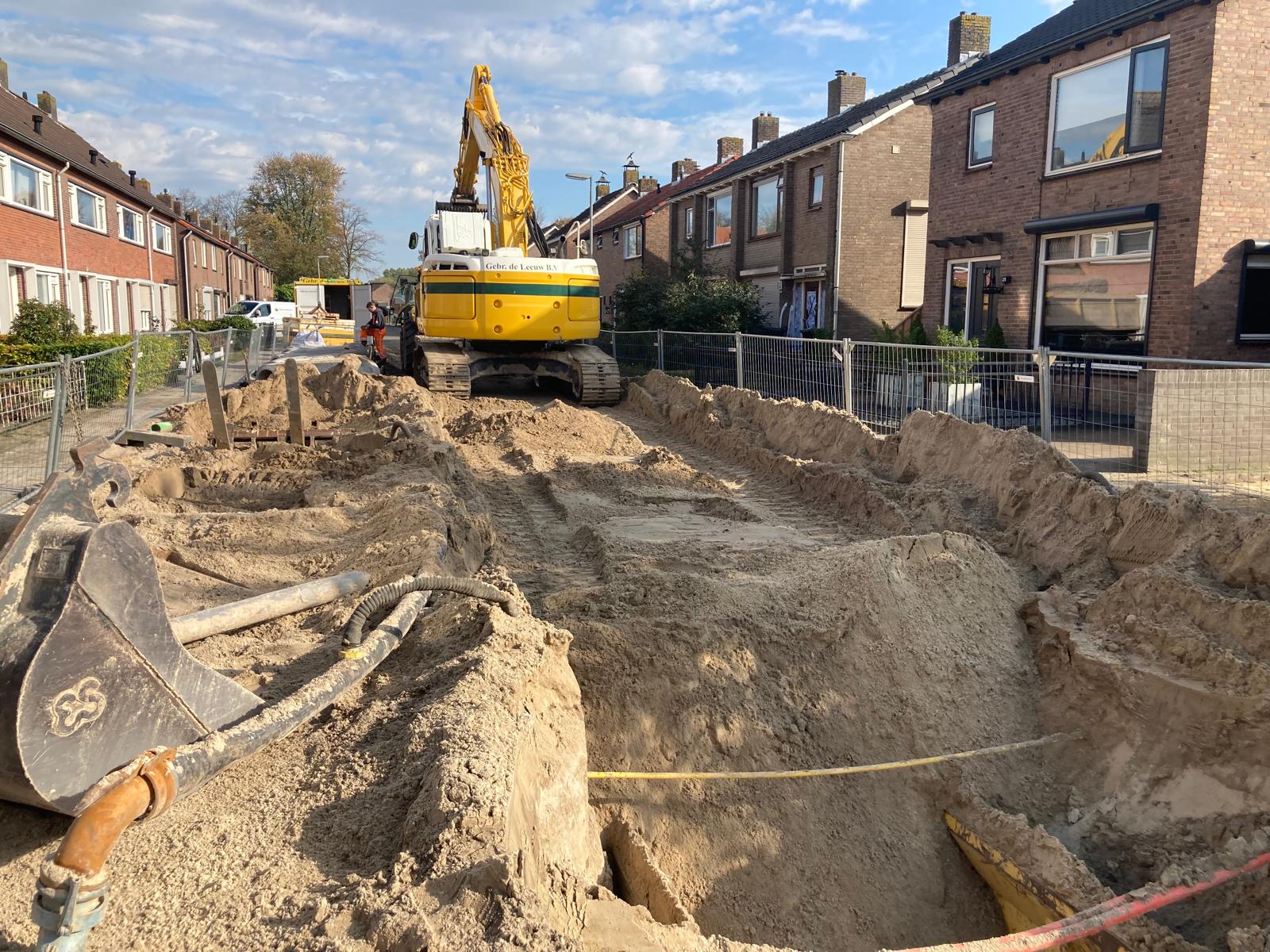

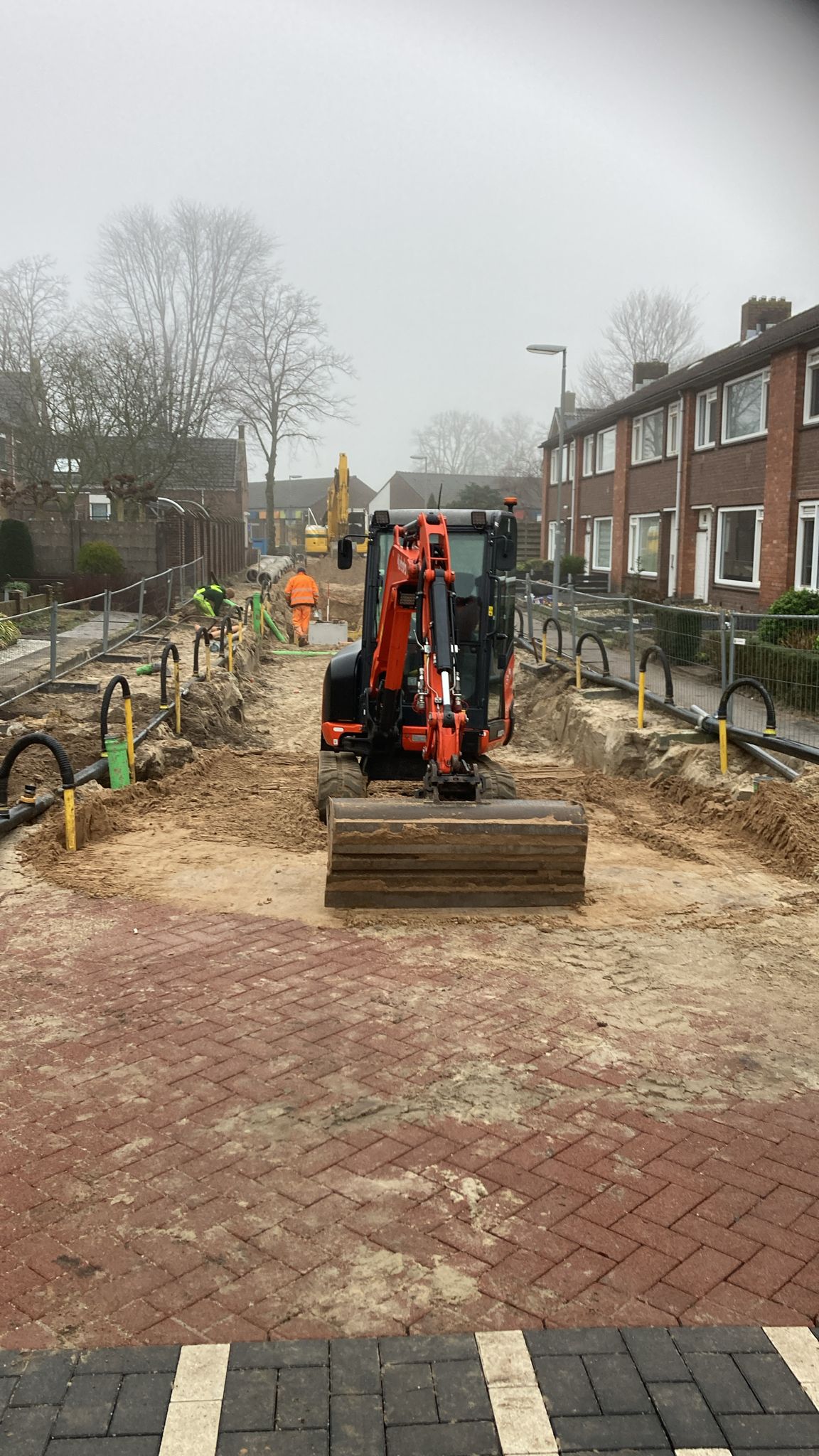

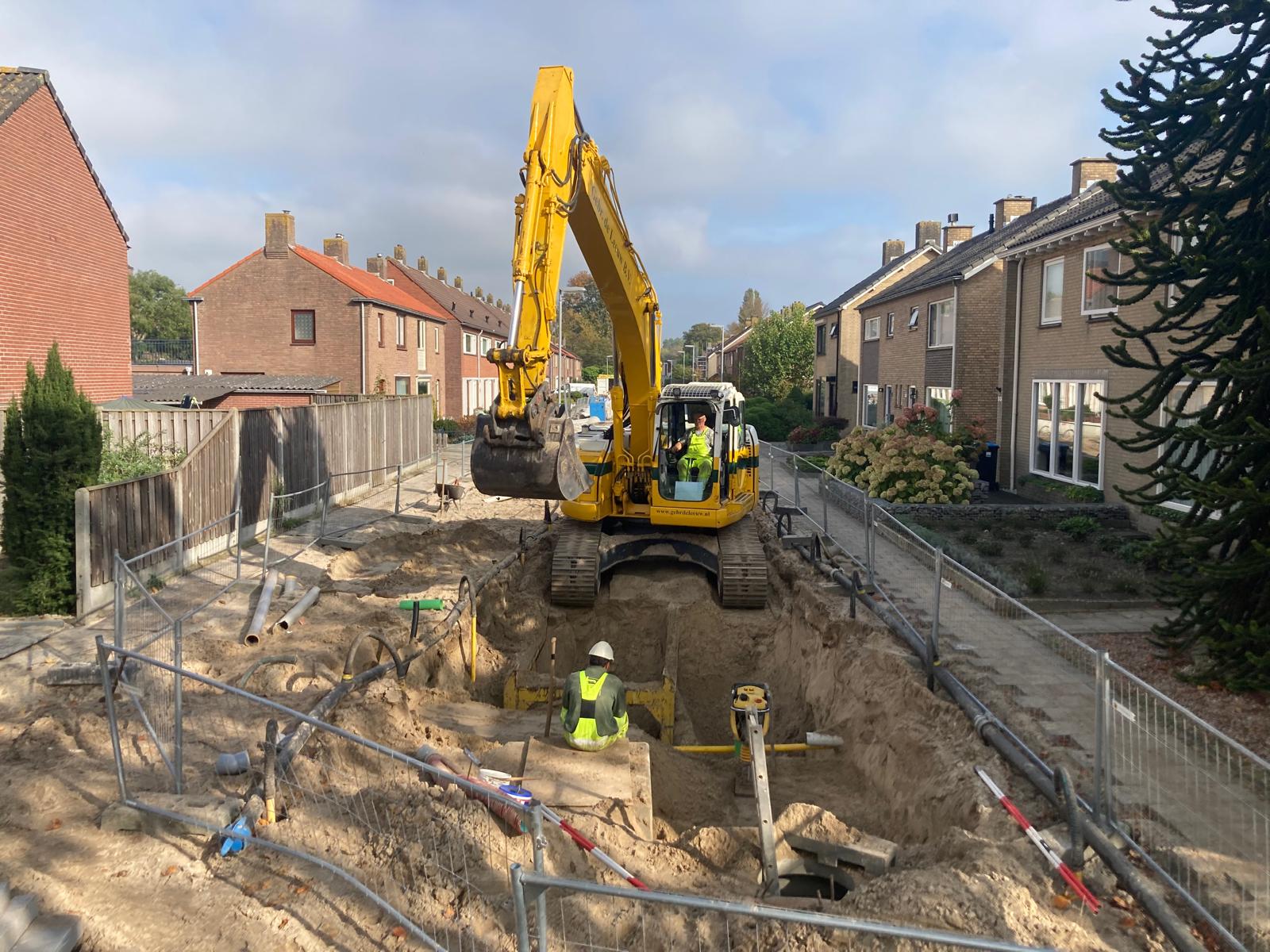

Deze week zijn we begonnen met de uitvoering van fase 7. Gisteren hebben we de oude bestrating verwijderd. Het riool dat vervangen moet worden, ligt hier vrij diep in de grond en moet vervangen worden tot aan de put die in de tuin van de basisscho…
Read moreUpdate werkzaamheden
Komende week is onze laatste werkweek voor de kerstvakantie.
Deze gebruiken we om alle bestrating af te werken, alles op te ruimen en de straten vrij te geven voor het verkeer.
Tik op de foto om de gehele foto te zien. Veeg naar links …
Read moreUpdate werkzaamheden
Fase 4-5

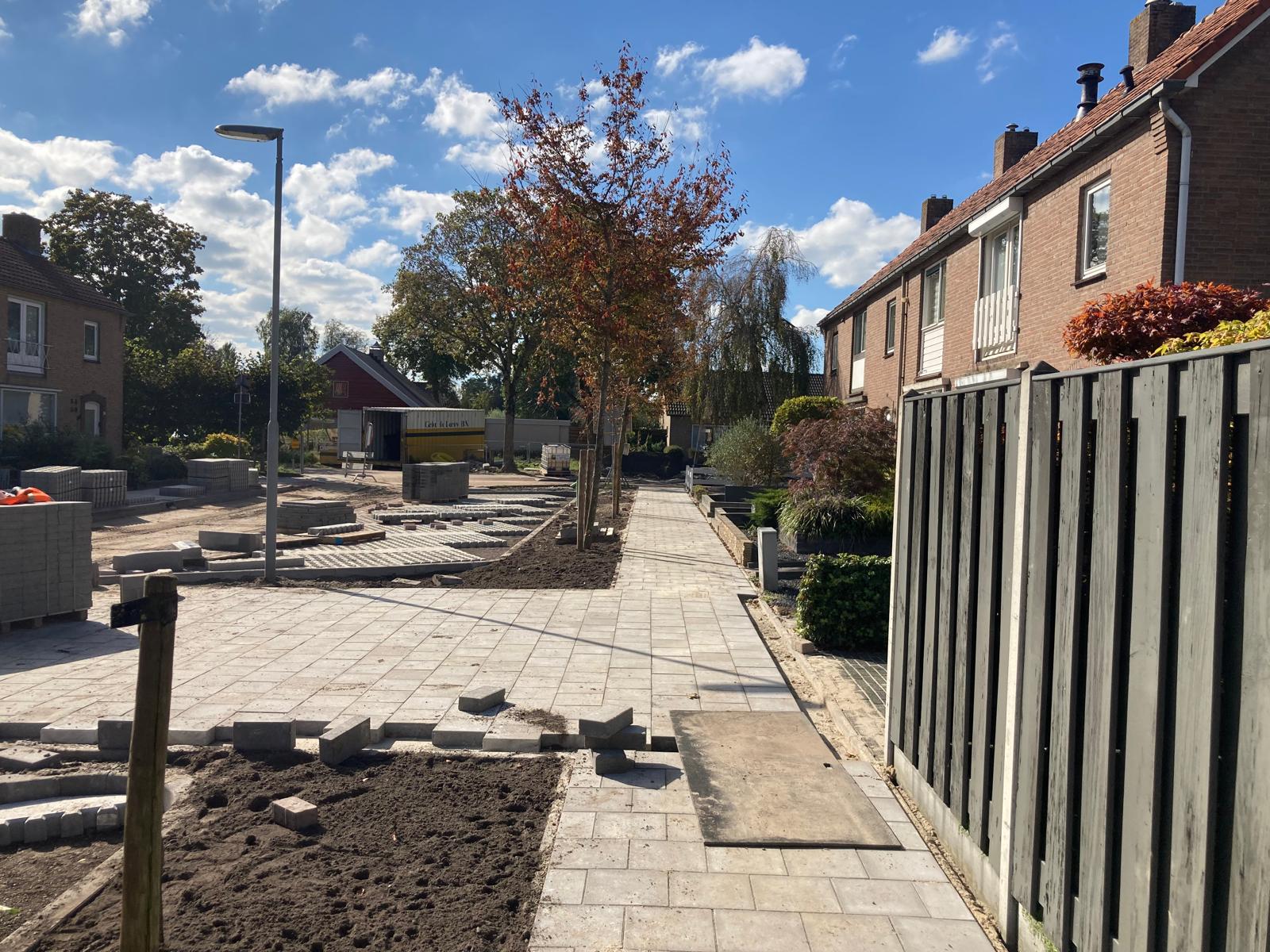

Komende week gaan we in fase 5 verder met de rioolaanleg. En in fase 4-5 verder met het aanbrengen van de verharding.
Fase 6

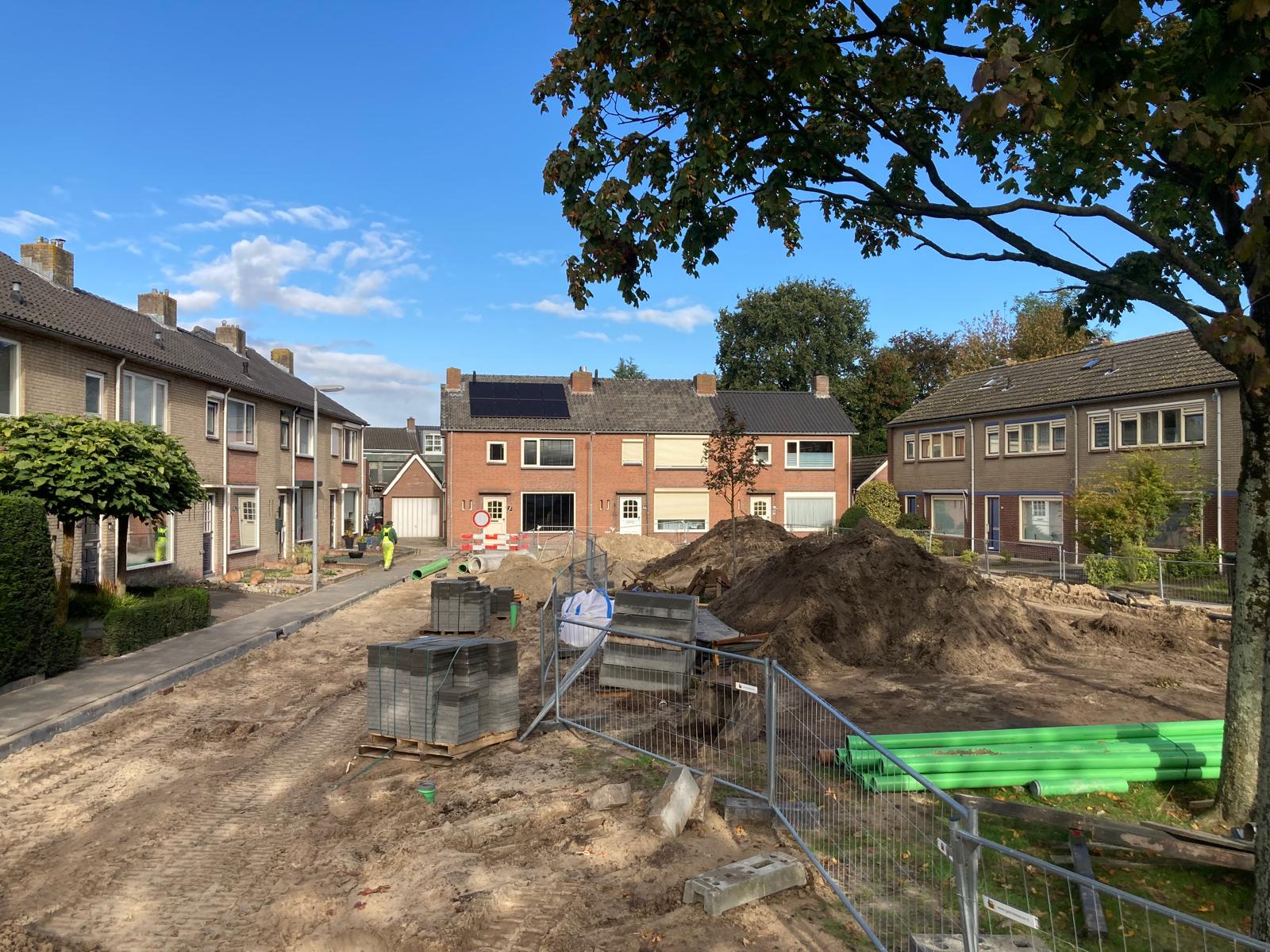

Aanstaande donderdag starten we met het opbreken van de verharding in het gedeelte tus…
Read moreUpdate werkzaamheden
Fase 4-5
Ook komende week wordt besteed aan het aanbrengen van de verharding in fase 4 en fase 5.
Fase 6
Komende week wordt er hier verder gewerkt aan de aanleg van het nieuwe riool.
Tik op de foto om de hele fo…
Read moreUpdate werkzaamheden
Fase 4 en 5
Deze week gaan we verder met het aanbrengen van de verharding.
Fase 6

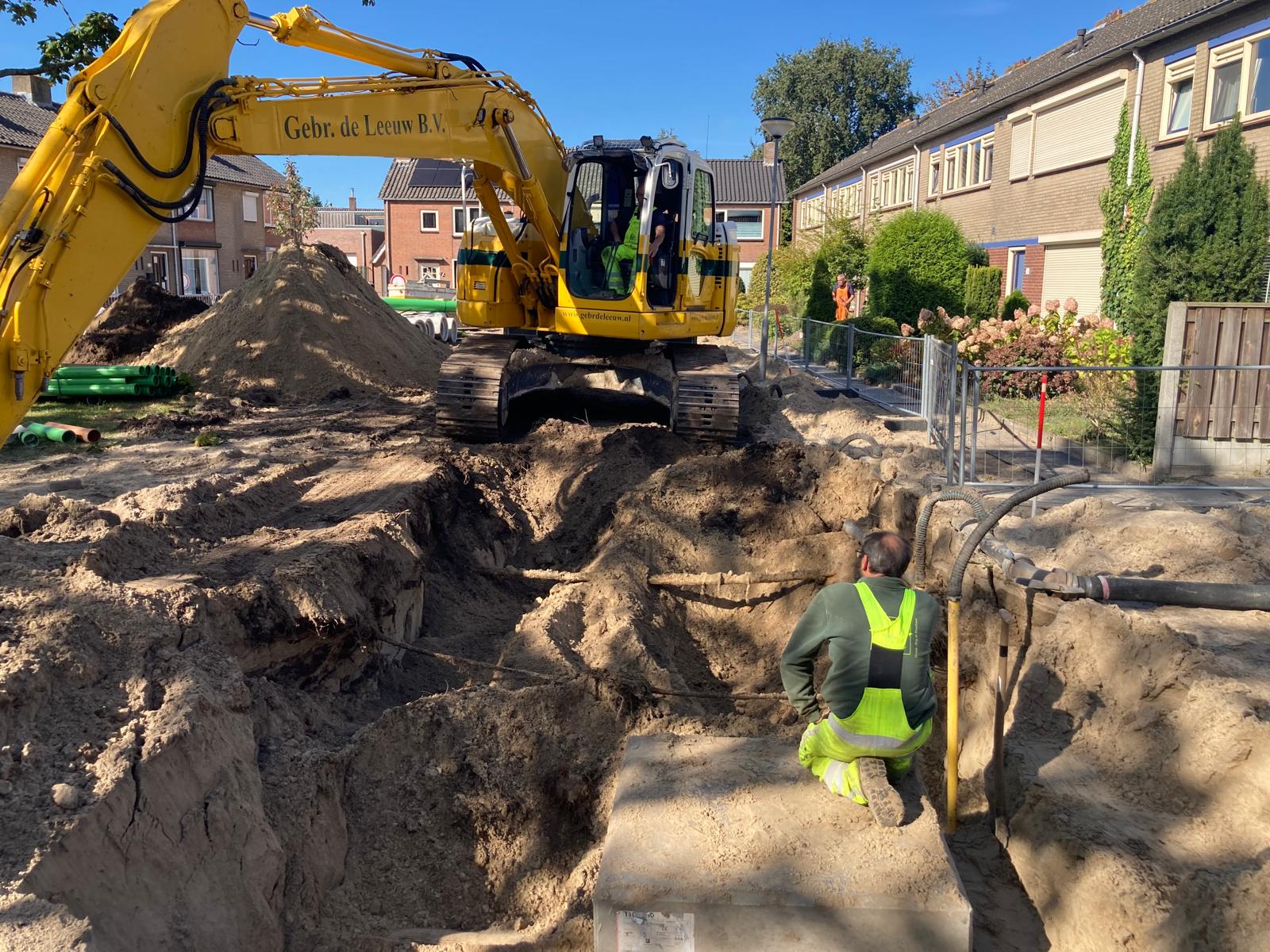

Aannemer MVOI legt deze week de nieuwe waterleiding aan in fase 6. Daarna starten we ook hier met het aanbrengen van de verharding.
Update werkzaamheden
Fase 4-5
Ook in fase 5 is het hoofdriool nu gereed. En gaan we komende week in zowel fase 4 als fase 5 verder met het aanbrengen van de verharding.
Fase 6
Na het opbreken van de verharding deze week, starten we aanstaand…
Read moreGoedemorgen,

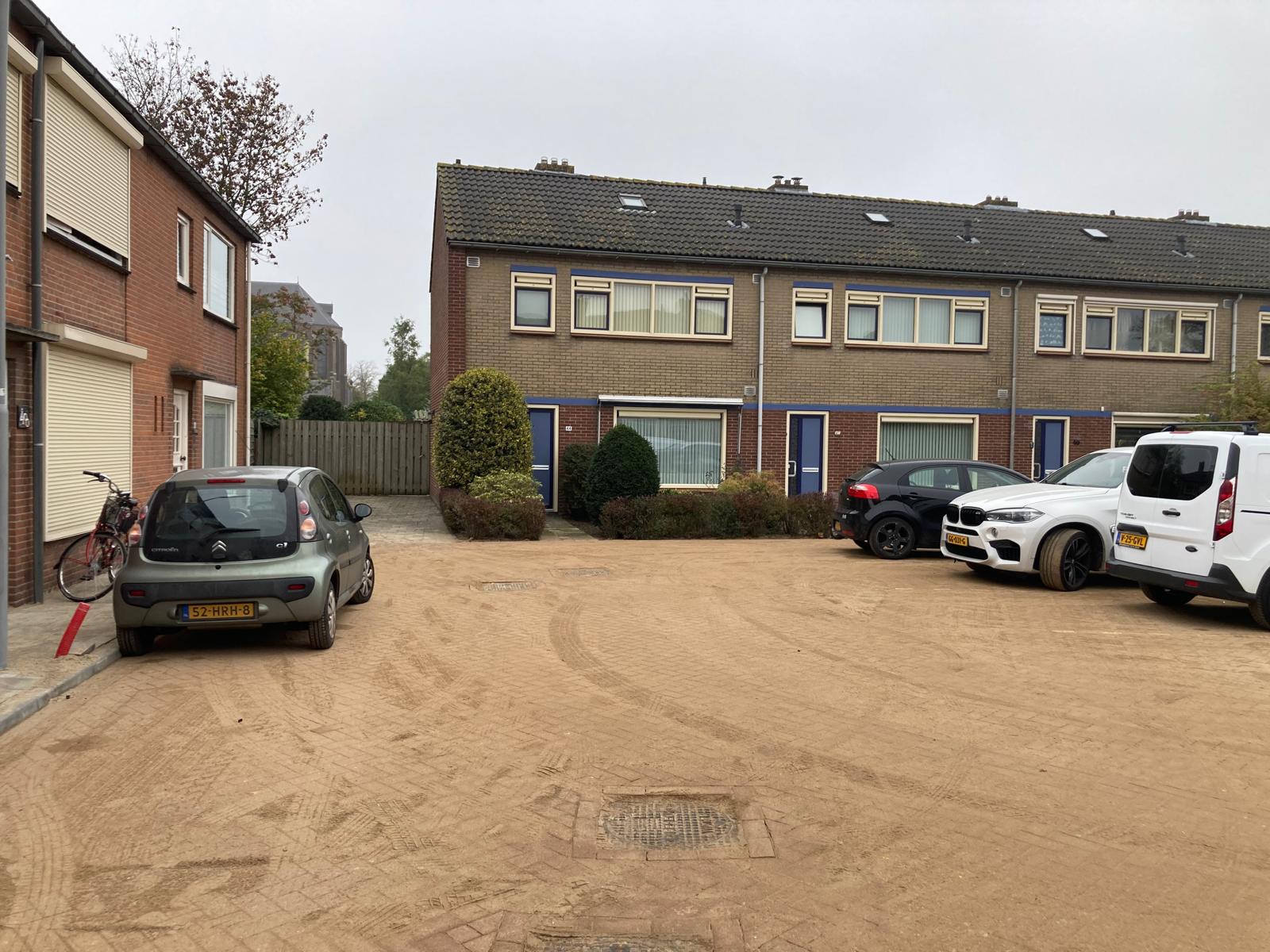

Bij de Geerakker staan nog een paar auto's geparkeerd op de plek waar wij vanochtend de bestrating weghalen.
Wij vragen de eigenaren van deze auto's om ze zo snel mogelijk weg te halen!
Werkzaamheden Update
fase 2 en 3
Deze zijn gereed en vrijgegeven voor het verkeer.
fase 4
Woensdag starten we aan de zijde met oneven huisnummers met het aanbrengen van de verharding.
fase 5
Aanstaande week gaan we hier v…
Read moreWerkzaamheden Update
Onze stratenmakers werken morgen door om te zorgen dat de bestrating sneller klaar is.
fase 3
Volgende week gaan we verder met het aanbrengen van de bestrating.
fase 4 - 5
Volgende week vervangen we het oude riool v…
Read moreUpdate werkzaamheden
fase 2
Helaas is het niet gelukt om vandaag fase 2 gereed te hebben. Daarom zullen de stratenmakers morgen doorwerken.
fase 3
Komende week gaan we ook in deze fase verder met het aanbrengen van de verharding.
f…
Read moreUpdate werkzaamheden
fase 2
Komende week zullen we fase 2 afronden, zodat deze vrijdagmiddag 18 oktober vrij kan worden gegeven voor het verkeer
fase 3
Voor de huisnummers 52 -60 zetten we komende week de stoepranden op hun plek. Nu het nieu…
Read moreUpdate werkzaamheden
fase 2
Komende week gaan de stratenmakers verder met het aanbrengen van de verharding. Komende vrijdagmiddag 11 oktober zal het gedeelte voor de huizen met huisnummer 39 t/47 gereed zijn en vrijgegeven worden voor het verkeer. Ook de stoep voor de huisnumm…
Read moreAls Omgevingsmanager ben ik uw eerste aanspreekpunt voor dit project. Na versturen van uw vraag, opmerking, compliment of klacht, ontvangt u binnen een werkdag reactie van mij.
Als Omgevingsmanager behartig ik de belangen van de bewoners en andere belanghebbenden, bij de projectleiding van de gemeente Drimmelen en de aannemer Gebr. de Leeuw B.V.
Ik sta in nauw contact met hen, waardoor u bij communicatie via deze app het snelst geantwoord wordt en van de meest actuele informatie wordt voorzien.
Indien u toch liever contact opneemt met de gemeente rechtstreeks, is projectleider Civiele Techniek dhr. C. van den Biggelaar, bereikbaar via het algemene telefoonnummer van de gemeente 140162.
Ended on May 2026
There are no active or upcoming phases or events for this project.
De riolering in de Gomarusstraat in Wagenberg is door slijtage inmiddels van een slechte kwaliteit.
Dit project betreft het vervangen van deze riolering. Het gaat om het vervangen van 625 meter gemengd rioolsysteem door een gescheiden rioolsysteem. Dit wil zeggen dat vuil water en regenwater elk in een apart systeem worden afgevoerd. Het vuil water gaat dan naar de rioolwaterzuivering, zoals ook nu het geval is. Het regenwater gaat naar oppervlaktewater in de omgeving.
Dit heeft twee voordelen:
- Het rioolsysteem voor vuil water raakt niet overbelast bij hevige stortbuien als gevolg van klimaatverandering;
- Het zo afvoeren van regenwater is goedkoper, omdat het niet (onnodig) naar de waterzuivering gaat.
Omdat we de riolering gaan vervangen en daardoor de verharding toch moet worden opgebroken, gaan we ook de openbare ruimte opnieuw inrichten.
Daarnaast zal het trottoir aan de zuidzijde van de Gomarusstraat worden verbreedt en wordt de rijbaan versmalt. In de Gomarusstraat zullen een aantal bomen worden gekapt en nieuwe bomen worden aangeplant. Daar waar nieuwe bomen worden aangeplant zullen wortelschermen worden toegepast.
Hier staan de bewonersbrieven die we op papier verspreid hebben bij direct aanwonenden.
