Roelofarendsveen | Fase 1 t/m 5 - De reconstructie In 2025 wordt gestart aan fase 1 en 2 in Roelofarendsveen vernieuwd. Fase 1 betreft de Spireastraat, Leliestraat en een deel van de Daliahof. Fase 2 betreft de wijk rond de straten Kivithof, Lijsterhof, Merelplantsoen en Nachtegaallaan Roelofaren…
Goed nieuws! De benodigde bestratingsmaterialen zijn inmiddels leverbaar. Hierdoor kunnen we de komende weken weer verder met de bestratingswerkzaamheden in de Nachtengaallaan.

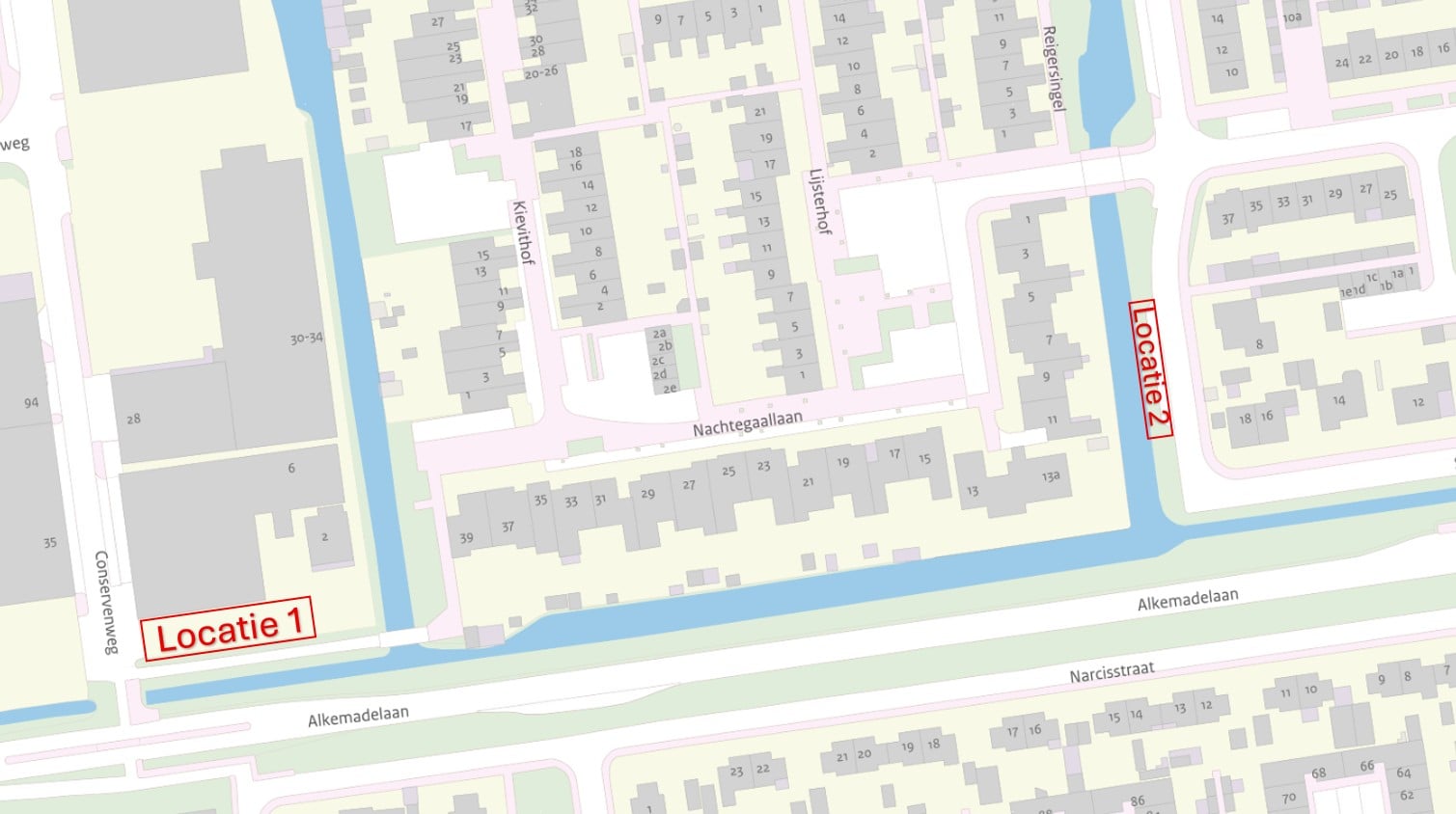

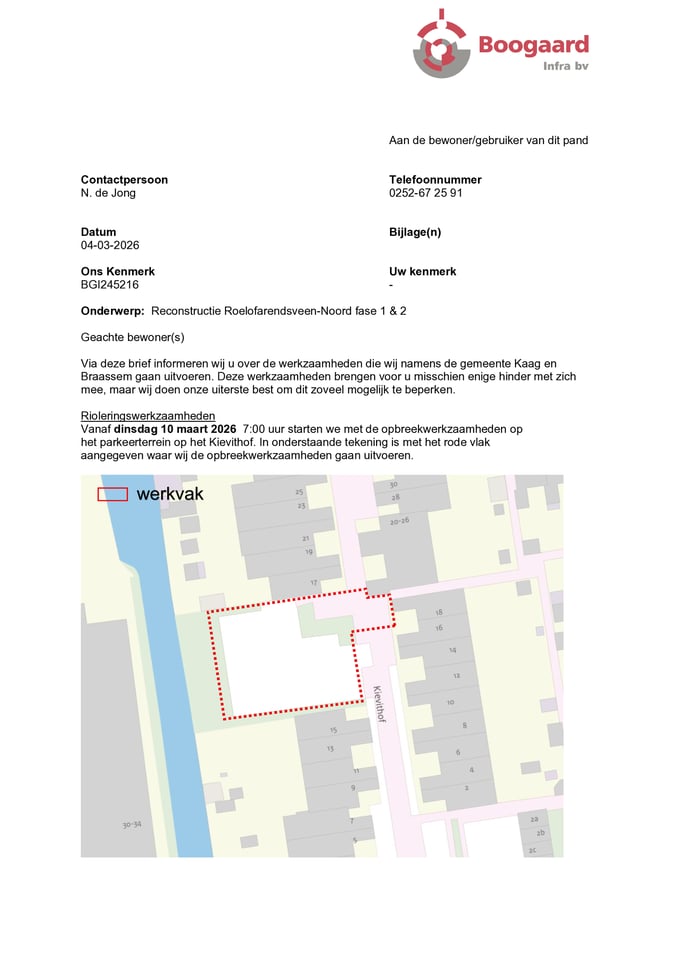

Op het bijgevoegde overzichtskaart…
Goed nieuws! De benodigde bestratingsmaterialen zijn inmiddels leverbaar. Hierdoor kunnen we de komende weken weer verder met de bestratingswerkzaamheden in de Nachtengaallaan.
Op het bijgevo…
Read moreTijdelijke afsluiting brug Leliestraat – Nachtegaallaan

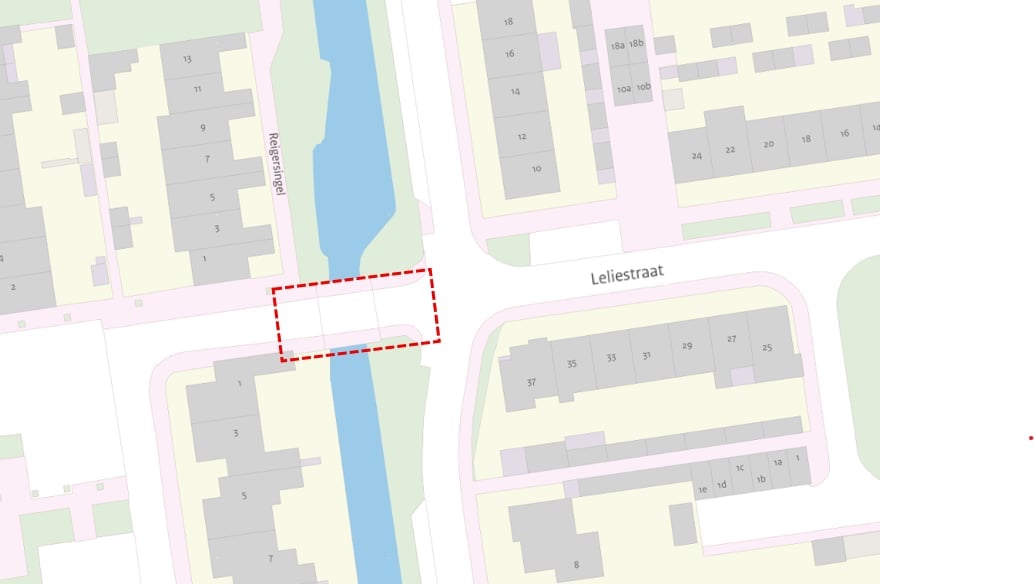

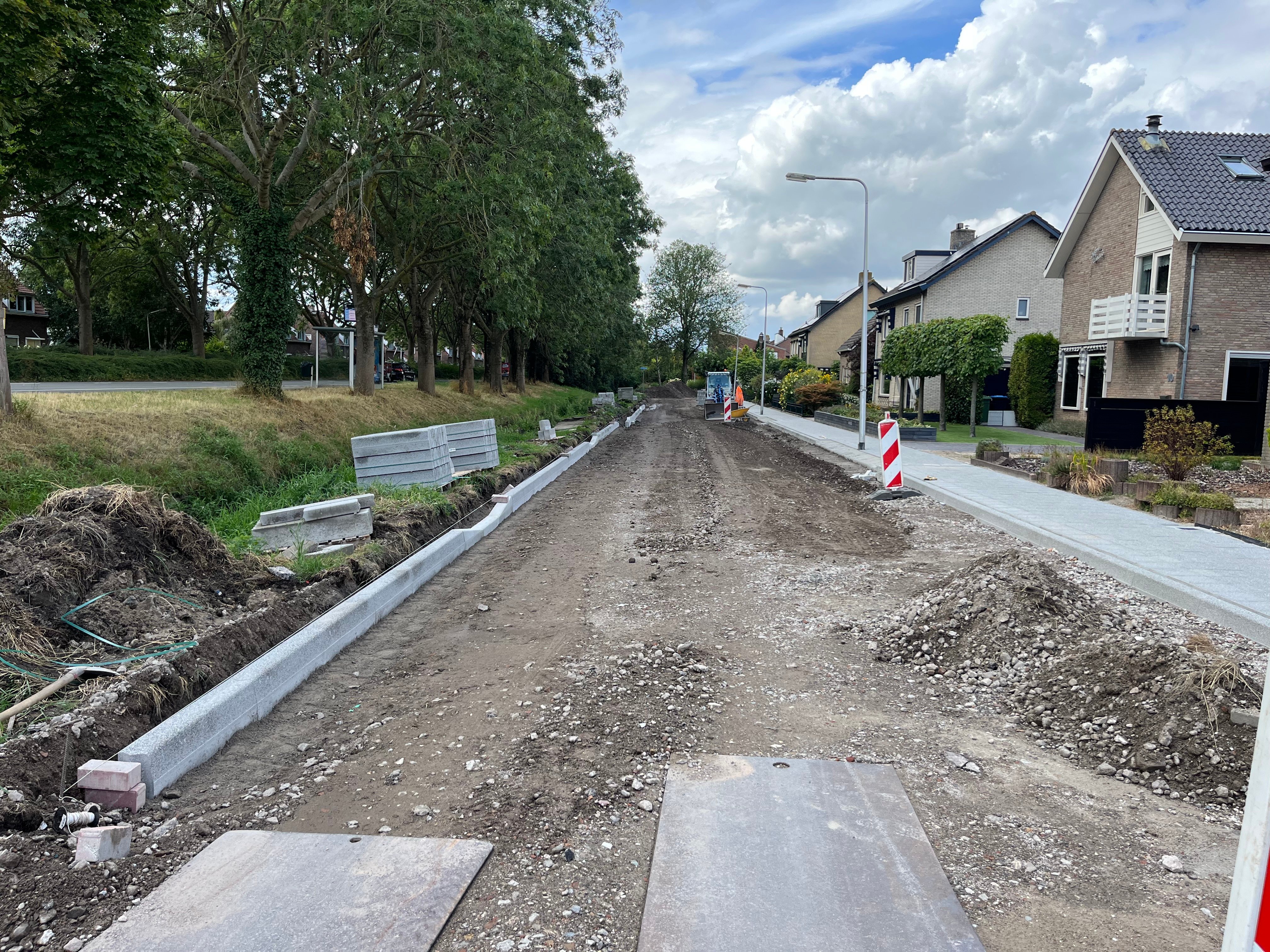

In de nacht van maandag 12 op dinsdag 13 oktober worden er asfalteerwerkzaamheden uitgevoerd ter hoogte van de brug tussen de Leliestraat en Nachtegaallaan.
🚧 De brug is daarom afgesloten voor verke…

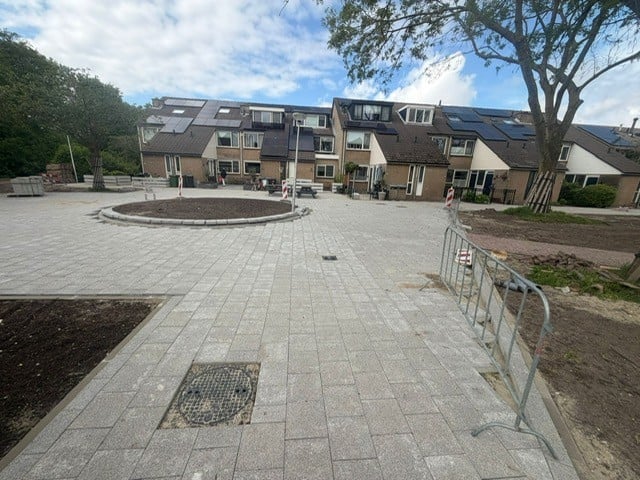

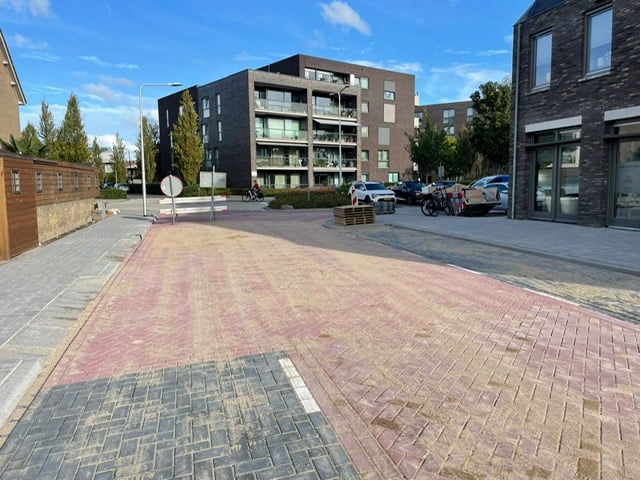

Read moreDe afgelopen weken hebben wij hard gewerkt aan het verder vormgeven van de wijk. Op verschillende locaties worden de nieuwe contouren inmiddels steeds beter zichtbaar.
Ook volgende week gaan wij verder met het opbouwen en aan…

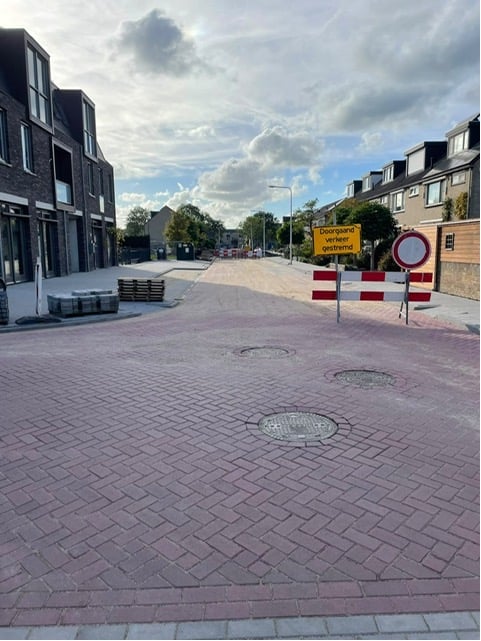

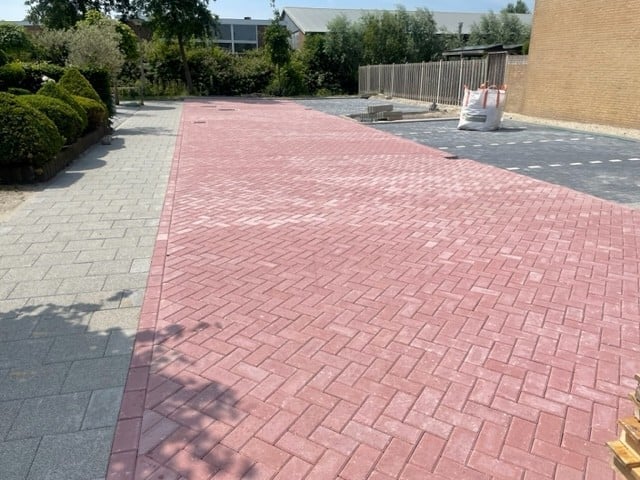

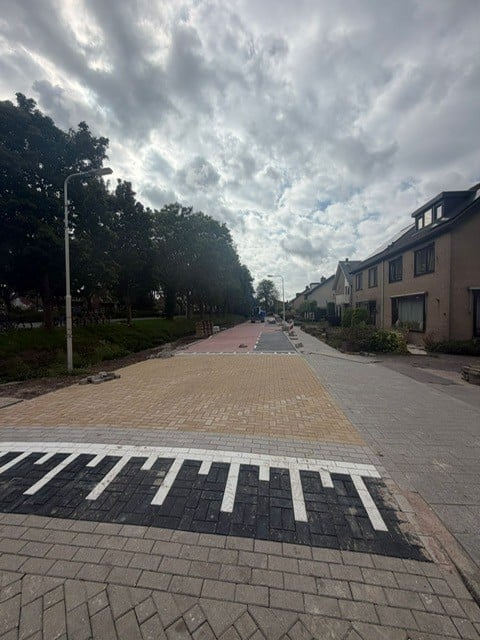

Read more🚧 De bestrating krijgt vorm in de Spireastraat!

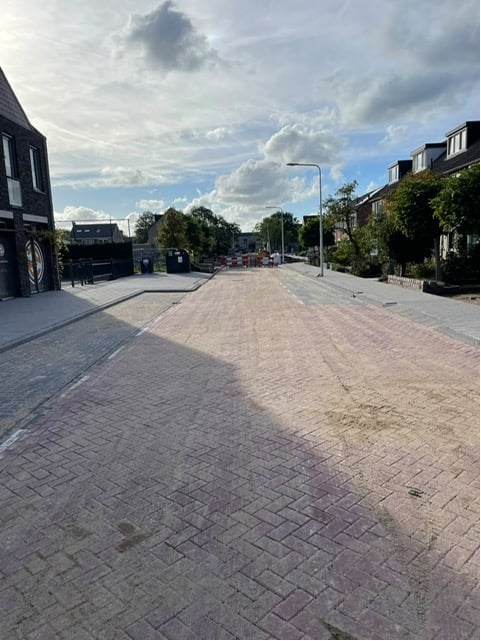

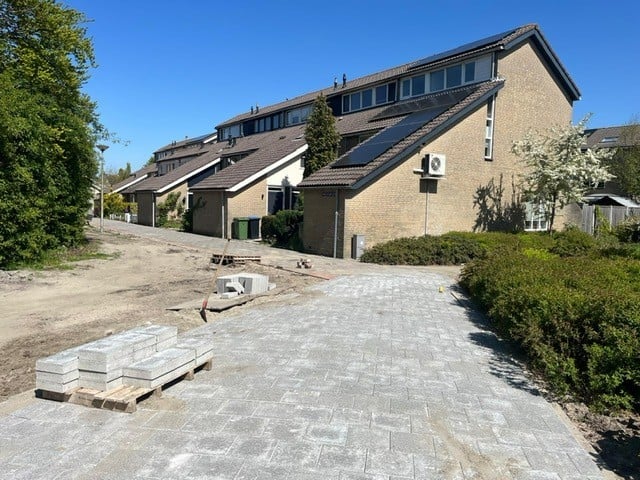

Vandaag zijn we gestart met het machinaal aanbrengen van de bestrating in de Spireastraat.
Na alle werkzaamheden onder de grond is het altijd mooi om weer zichtbaar resultaat te maken!
De straat krijgt …
Read moreAfvalinzameling Nachtegaallaan en Kievitshof
Beste bewoner en/of belanghebbende,
Graag informeren wij u over de afvalinzameling in de Nachtegaallaan en het Kievitshof.
De afvalcontainers kunnen weer worden aangeboden op de oorspronkelij…
Read moreBeste bewoner en/of belanghebbende,
De werkzaamheden in fase 2 zijn inmiddels in volle gang. Op dit moment werken we verder aan het hoofdriool. Naar verwachting hebben we hiervoor nog circa één week nodig.
…
Beste bewoner en/of belanghebbende,
De werkzaamheden aan de Reconstructie Roelofarendsveen-Noord zijn in volle gang en verlopen volgens planning. Inmiddels zijn de (Achtergelegen) parkeerterreinen aan de Nachtegaallaan en het Kievitshof weer volledig bereikbaar.
…
Beste bewoner en/of belanghebbende,

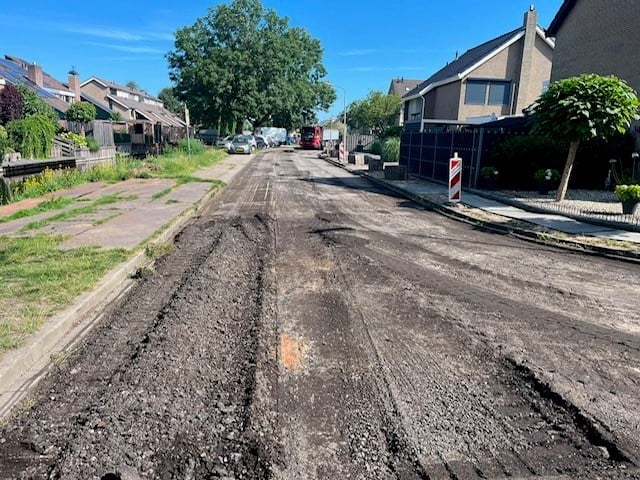

Werkzaamheden Spireastraat – start 8 juli
Vanaf woensdag 8 juli starten wij met de reconstructiewerkzaamheden aan de Spireastraat. Wij beginnen met het opbreken van de trottoirs binnen …

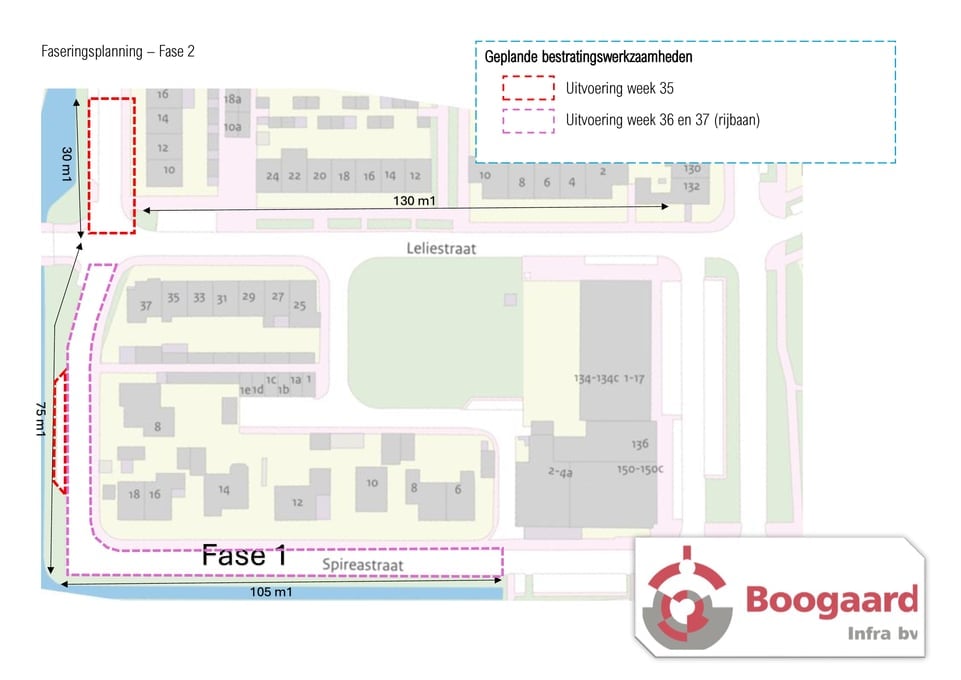

Read moreAanvulling werkzaamheden vrijdag
In aanvulling op ons eerdere bericht willen wij u informeren dat wij, vanwege de zeer hoge temperatuurverwachting voor morgen, onze werktijden verder aanpassen.
Wij starten vrijdag om 06.00 uur met de werkzaamheden en zull…
Read moreWerkzaamheden tijdens warme dagen
U heeft wellicht gemerkt dat wij de afgelopen dagen in verband met de hoge temperaturen eerder zijn gestart met onze werkzaamheden.
Ook morgen zullen …
Read moreBeste bewoner en/of belanghebbende,

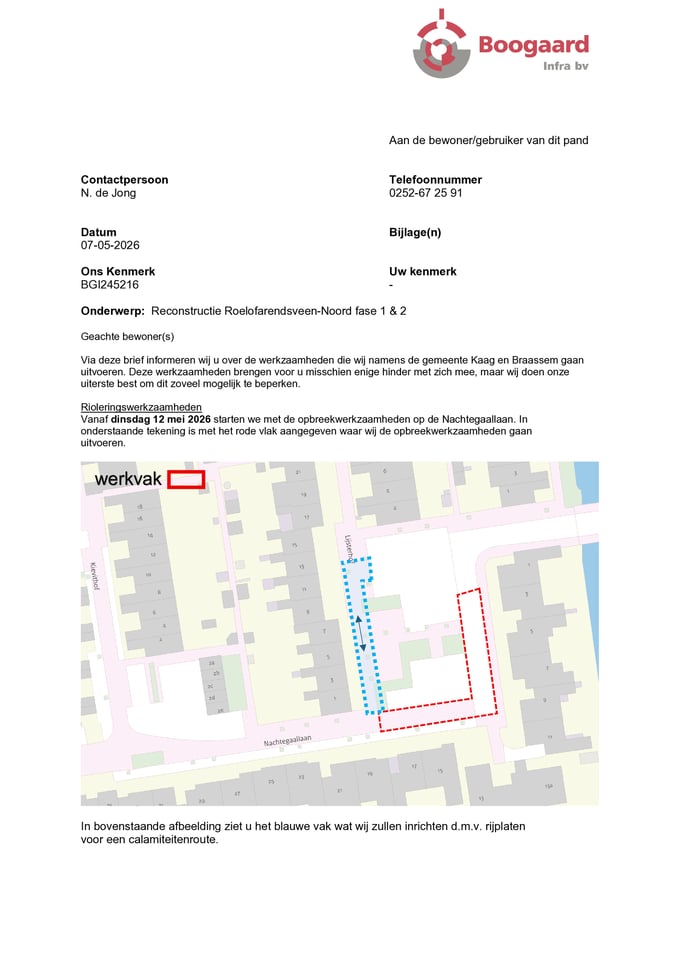

Rioleringswerkzaamheden
Inmiddels wordt de laatste hand gelegd aan het riool en wordt de aansluiting bij de brug aan de Nachtegaallaan morgen afgerond.
Bestratingswerkzaamheden
…
Read moreBeste bewoner en/of belanghebbende,
Update Zwanenwater nr. 2 t/m 28
Inmiddels is een groot deel van de werkzaamheden aan het Merelplantsoen afgerond. Als vervolgstap zullen wij de berm ter hoogte van Zwanenwater nr. 2 t/m 28 opschonen. Door de natte onder…
Read moreBeste bewoner en/of belanghebbende,

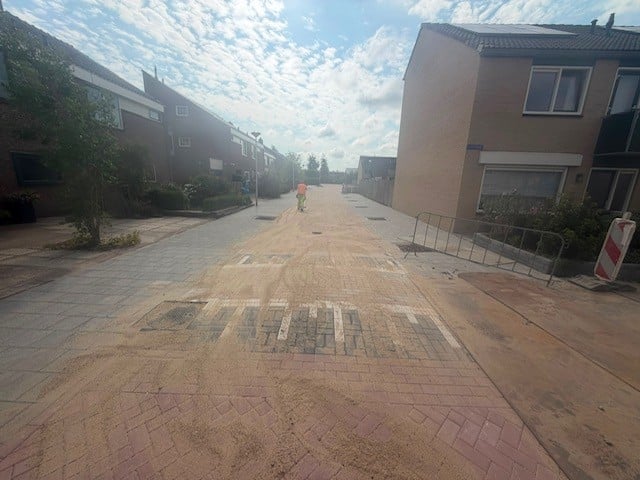

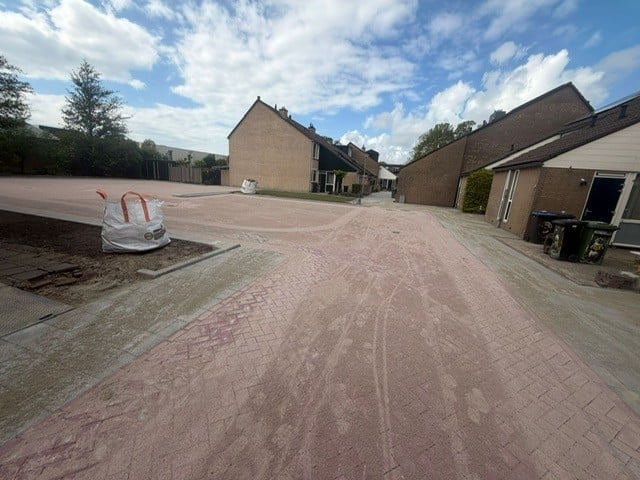

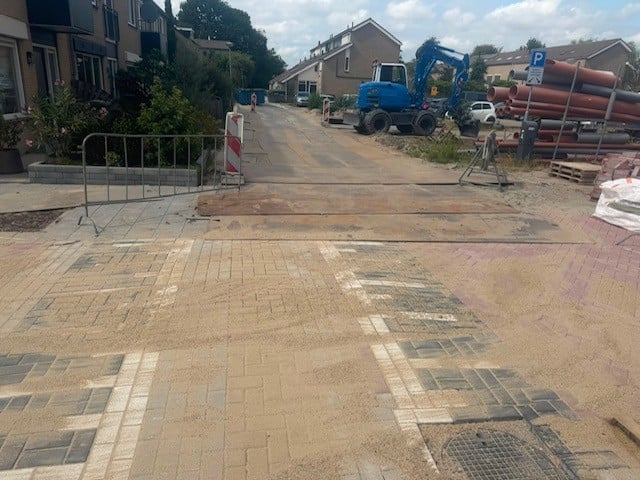

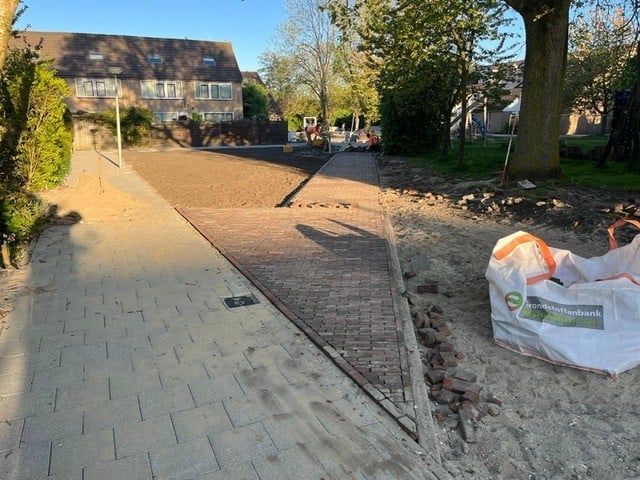

De afgelopen dagen zijn er weer veel werkzaamheden uitgevoerd binnen de wijk, wat uiteraard extra drukte en overlast met zich meebrengt.

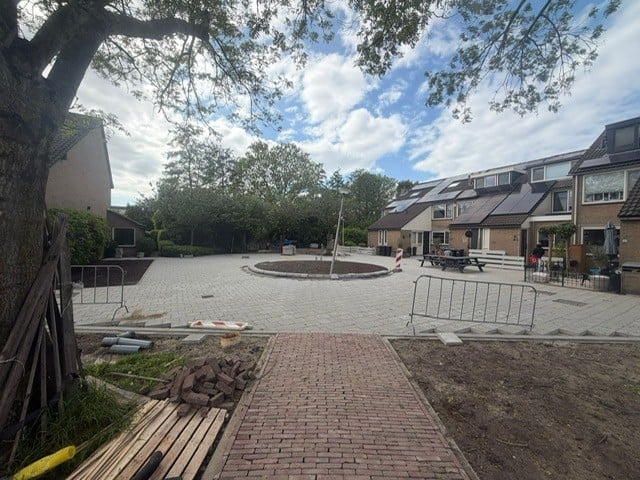

In de bijgevoegde afbeeldingen treft u diverse locaties aan die inmiddels zijn voorzien van nieuwe …
Read moreBeste bewoner en/of belanghebbende,

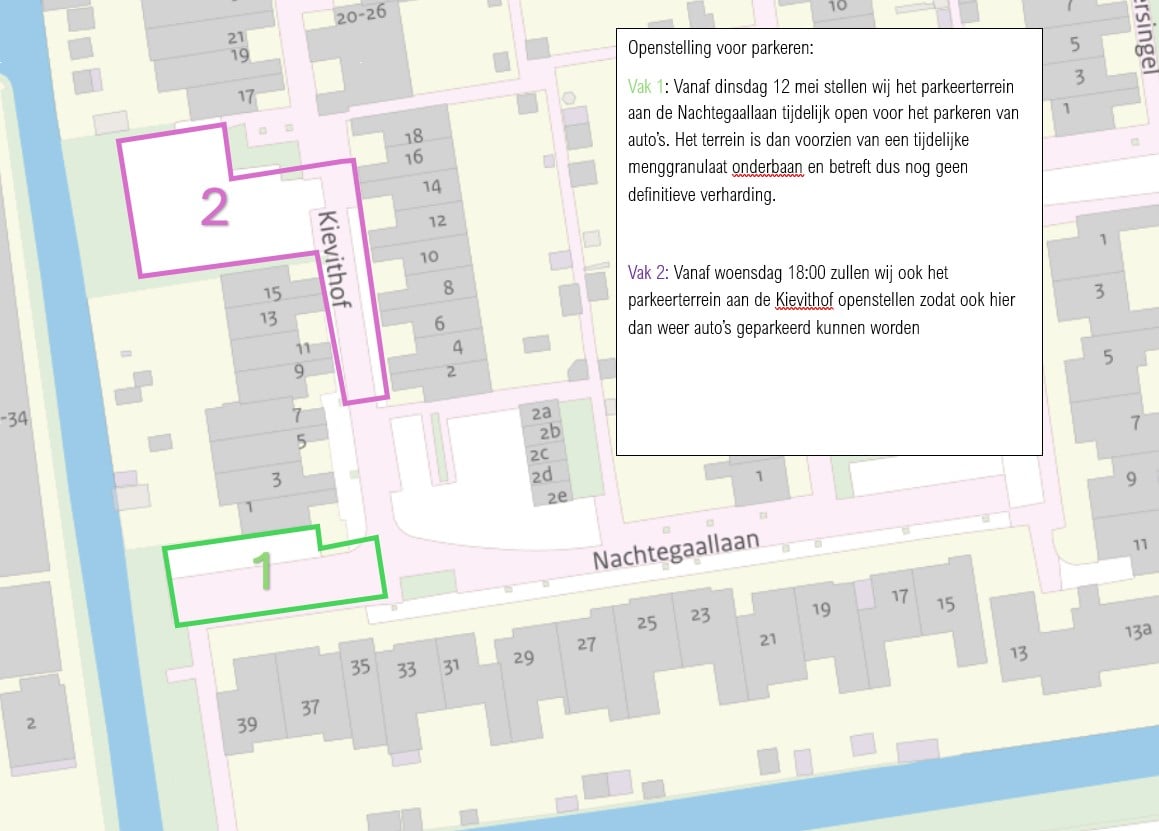

In de bijgevoegde afbeelding treft u een overzichtstekening aan van de parkeergelegenheid die wij in week 20 opnieuw zullen openstellen.
Wij begrijpen dat het momenteel druk is in de wijk en doen ons uiterste best om de parkeergelegenhe…
Read moreBeste bewoner en/of belanghebbende,

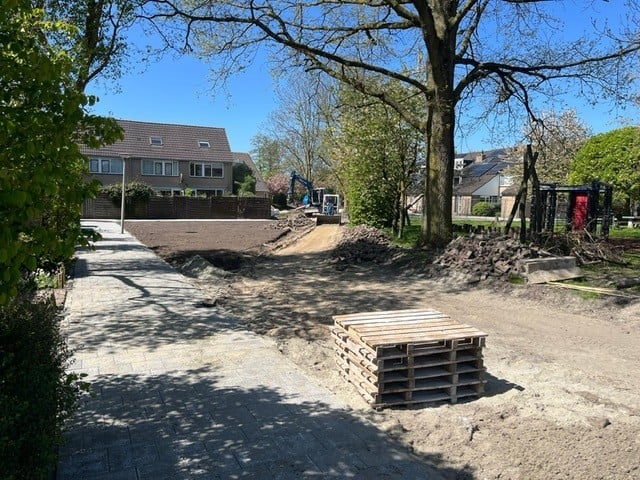

In de afgelopen week zijn er opnieuw diverse werkzaamheden uitgevoerd aan het project. Ook morgen (2 mei) zullen wij werkzaamheden verrichten om de voortgang te blijven waarborgen.
Morgen leggen wij bovendien de laatste han…
Read moreBeste bewoner en/of belanghebbende,
Afgelopen week is er weer veel werk verzet binnen de wijk. Naast de bestratingswerkzaamheden op het Merelplantsoen en het Kievitshof, zijn wij ook volop bezig met de rioleringswerkzaamheden op de Reigersingel en het Kievitshof.
…
Beste bewoner en/of belanghebbende,

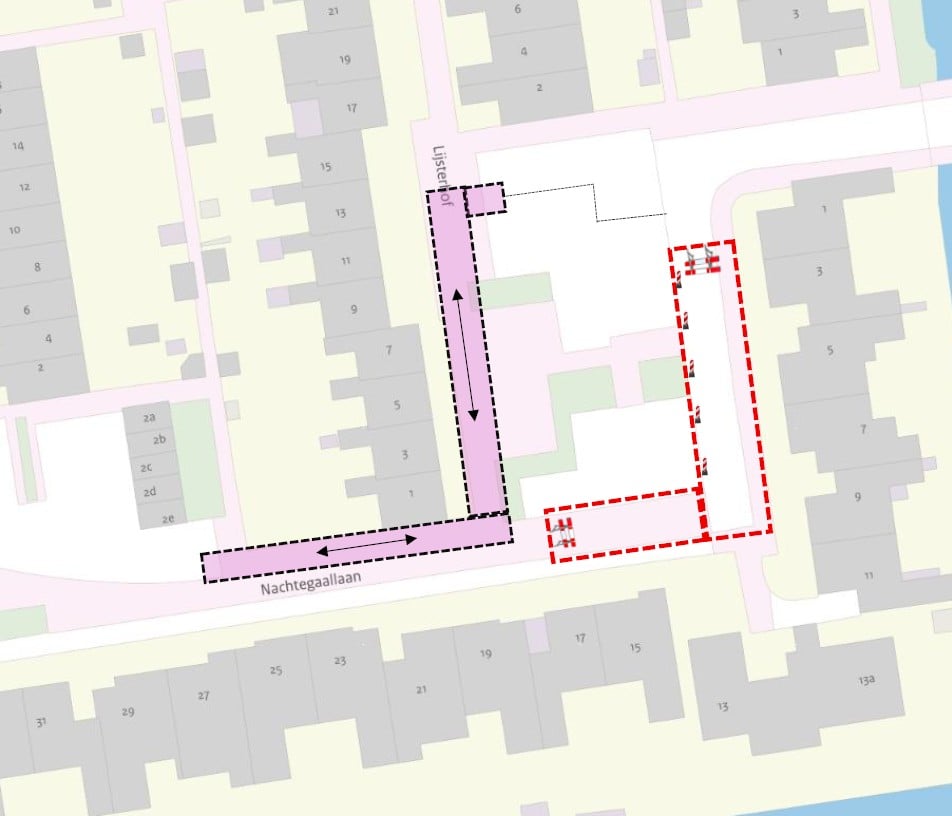

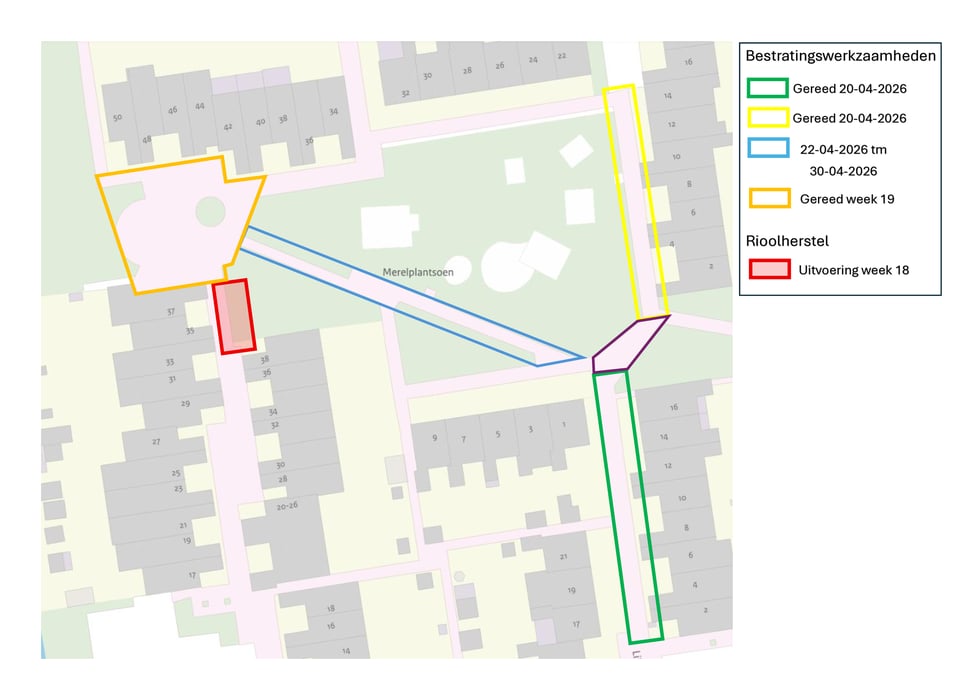

Momenteel zijn wij volop bezig met de werkzaamheden rondom het Merelplantsoen. In de bijgevoegde tekening vindt u een overzicht van de planning van de werkzaamheden in en rondom het Merelplantsoen.
Om de voortgang te bespoe…
Read moreBeste bewoner(s) en belanghebbende(n),

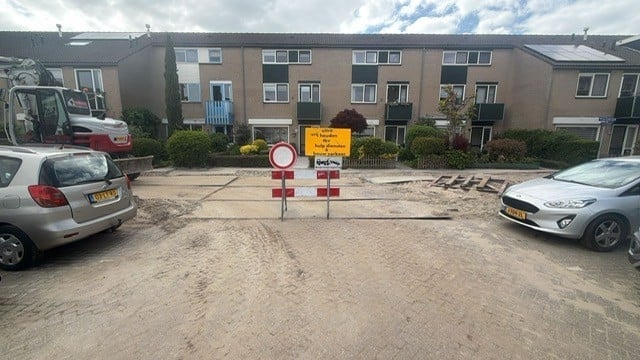

Momenteel worden er binnen het projectgebied volop werkzaamheden uitgevoerd. Hierbij gaat het zowel om het opbreken van nieuwe tracés als om het uitvoeren van bestratingswerkzaamheden.
Als gevolg hiervan neemt de parkeerdruk binnen d…
Read moreBeste bewoners en/of belanghebbenden,
Zoals u in de wijk waarschijnlijk al heeft gezien, is er de afgelopen week weer veel werk verzet binnen het projectgebied.

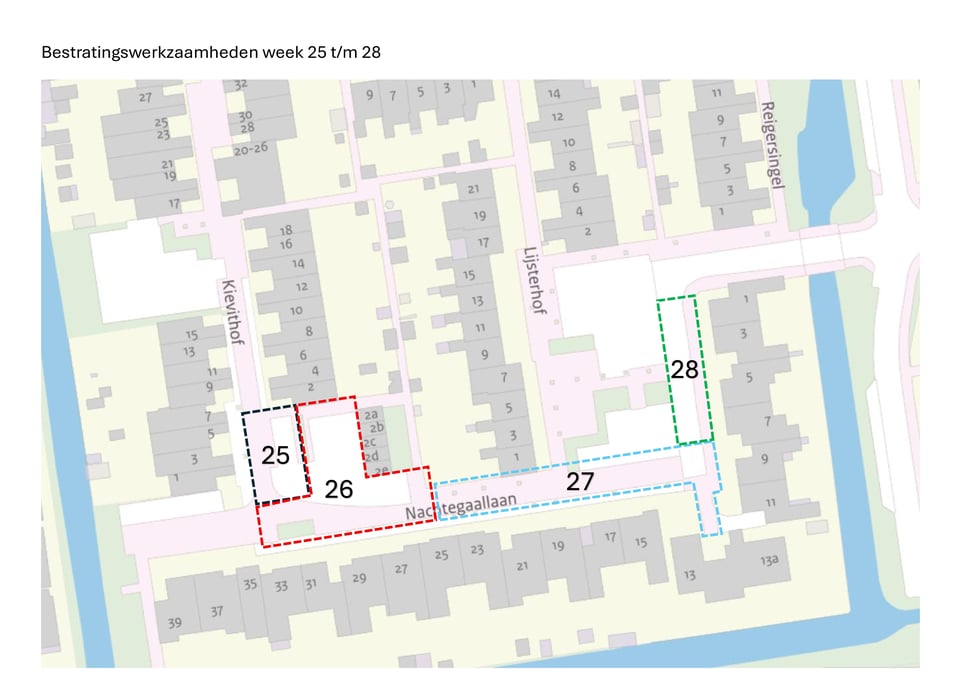

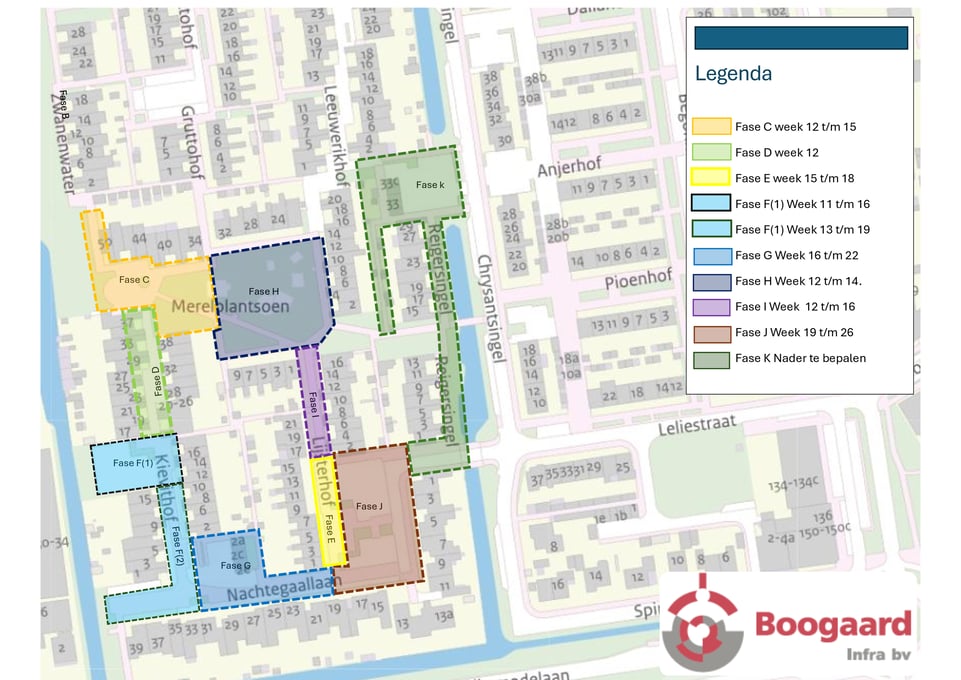

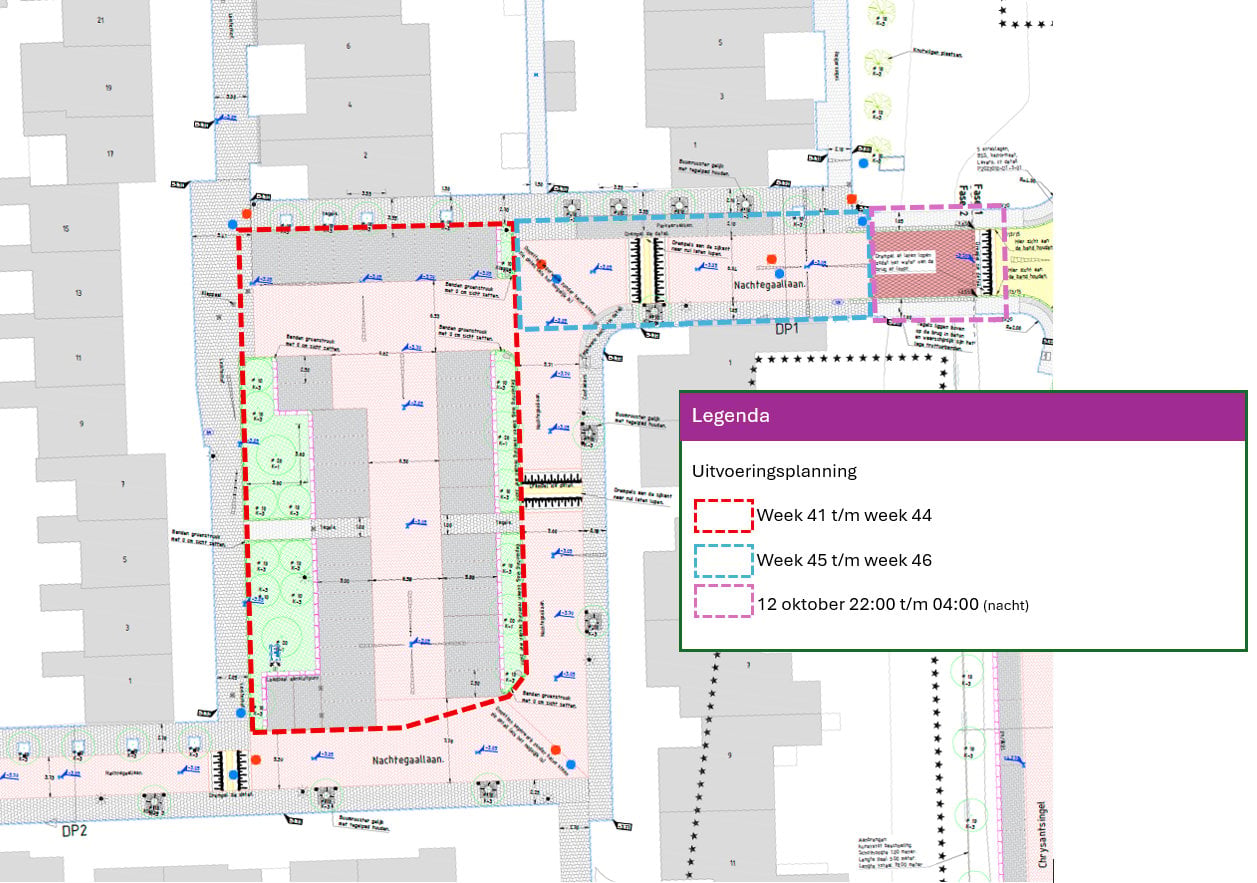

Wij zouden u nog een geactualiseerde planning toesturen.
In deze planning zijn ook enkele f…
Read moreVrijdagupdate Kievithof en Merelplantsoen🚧
Het is weer vrijdag! Onze medewerkers hebben deze week flink doorgewerkt op het Kievithof en het Merelplantsoen.
Ondanks de beperkte werkruimte zijn er weer mooie stappen gemaakt op het project.
…
Beste bewoners en/of belanghebbende,
Zoals u mogelijk buiten al heeft gezien, zijn de werkzaamheden binnen het project in volle gang. Momenteel zijn wij met twee rioolploegen aan het werk op het Merelplantsoen en het Kievitshof om de achterstand van de eerste periode van het ja…
Read moreWill end on November 8, 2029
There are no active or upcoming phases or events for this project.
Roelofarendsveen | Fase 1 t/m 5 - De reconstructie In 2025 wordt gestart aan fase 1 en 2 in Roelofarendsveen vernieuwd. Fase 1 betreft de Spireastraat, Leliestraat en een deel van de Daliahof. Fase 2 betreft de wijk rond de straten Kivithof, Lijsterhof, Merelplantsoen en Nachtegaallaan Roelofarendsveen. De wegen komen in aanmerking voor vernieuwing, omdat de wegen en het onderliggend riool aan vervanging toe is. Voor het riool worden ook de huisaansluitingen afgekoppeld en wordt er een gescheiden stelsel aangelegd. Onderstaand vindt u de planinng:

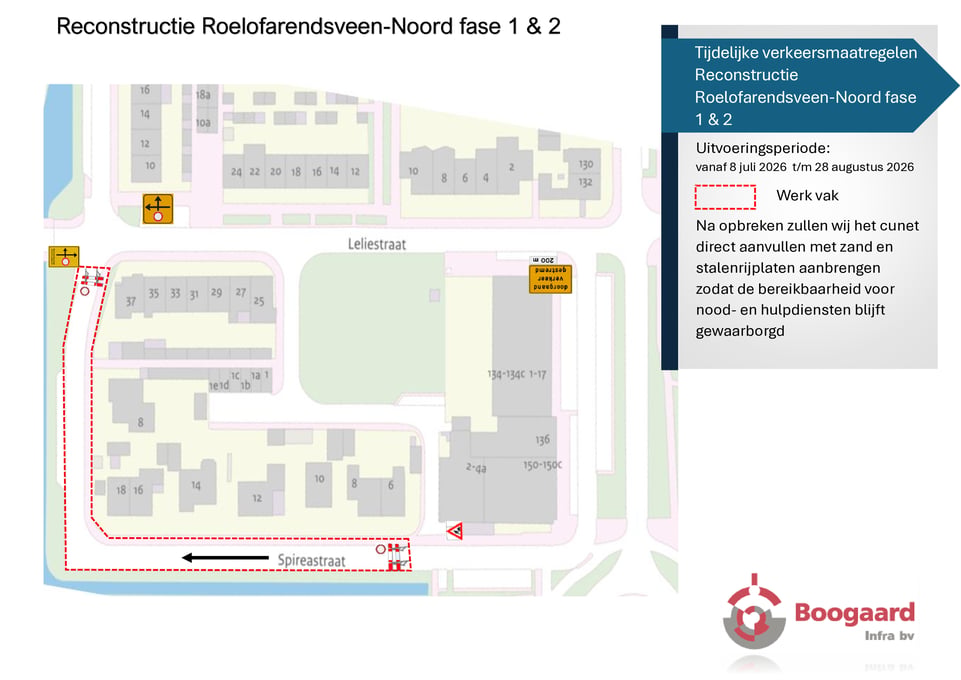

Hierbij de planning.
Fase 1 uitvoering Q2 2025 start Eind 2025 gereed
Fase 2 uitvoering Eind 2025 start Eind 2026 gereed
Fase 3 Participatie en ontwerp 2025 en 2026, uitvoering begin 2027 start Eind 2027 gereed
Fase 4 Participatie en ontwerp 2026 en 2027, uitvoering Begin 2028 start Eind 2028 gereed
Fase 5 Participatie en ontwerp 2026 en 2028, uitvoering Eind 2028 start Half 2029 gereed
