Welkom op de pagina van de BouwApp – werkzaamheden Smidsweg/Molenvaart.
Vanaf 20 april starten met het vervangen van het riool (vuilwater, hemelwater en drainage). Hiermee zorgen we voor een betrouwbaar en toekomstbestendig rio…
🚧Update werkzaamheden Smidsweg🚦
De werkzaamheden aan de Smidsweg verlopen voorspoedig! Met het huidige gedeelte ter hoogte van de Hubo verwachten we nog ongeveer twee weken bezig te zijn.
We duimen voor gunstige weersomstandigheden, zod…
Heeft u vragen of klachten? Neem dan contact op met onze omgevingsmanager, Zoë Verhoeff.
🚧Update werkzaamheden Smidsweg🚦
De werkzaamheden aan de Smidsweg verlopen voorspoedig! Met het huidige gedeelte ter hoogte van de Hubo verwachten we nog ongeveer twee weken bezig te zijn.
We duimen voor gunstige weersomstandigheden, zod…
Read moreInloopuur op donderdag komt te vervallen
Tot nu toe hebben wij iedere donderdag een inloopuur georganiseerd in de bouwkeet, waar u terechtkon met vragen over de werkzaamheden aan de Smidsweg en Molenvaart.
Omdat er weinig gebruik wordt gemaak…
Read more❗Belangrijk: openbare parkeerterrein naast Smidsweg 53 vrijhouden❗
Wij verzoeken u dringend om alle parkeerplaatsen op het openbare parkeerterrein naast Smidsweg 53 vrij te houden. Op dit moment kunnen wij onze werkzaamheden niet voortzetten, omdat er…
Read more🚧Update werkzaamheden Smidsweg🚦
Deze week leggen we ter hoogte van Hubo een tijdelijke bypass aan. De Hubo is bereikbaar via de tijdelijke bypass vanaf de Burgemeester Mijnlieffstraat. De gewijzigde rijroute wordt ter plaatse duidelijk aangegeven. …
Read more🚧Update werkzaamheden Smidsweg 🚦

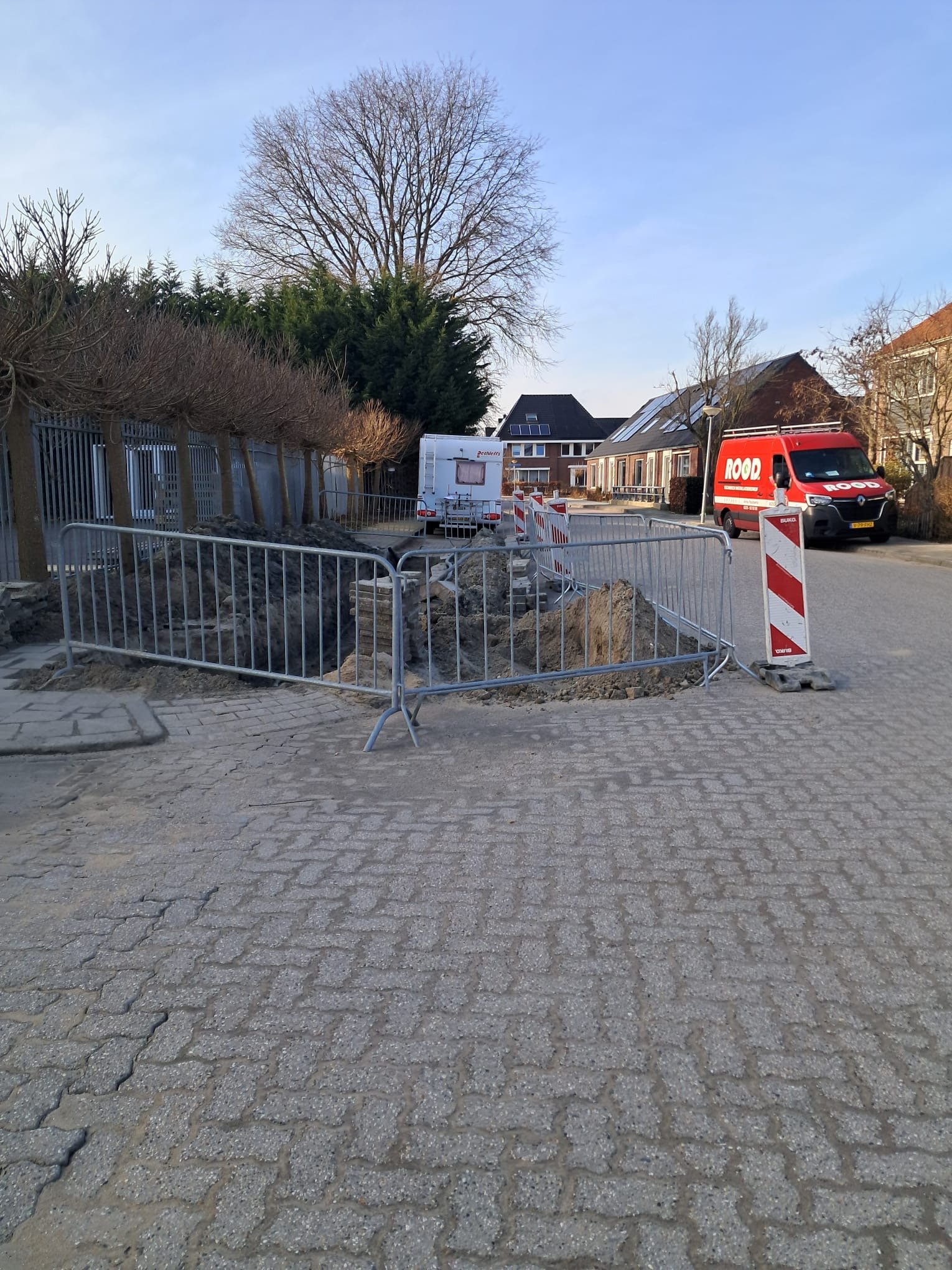

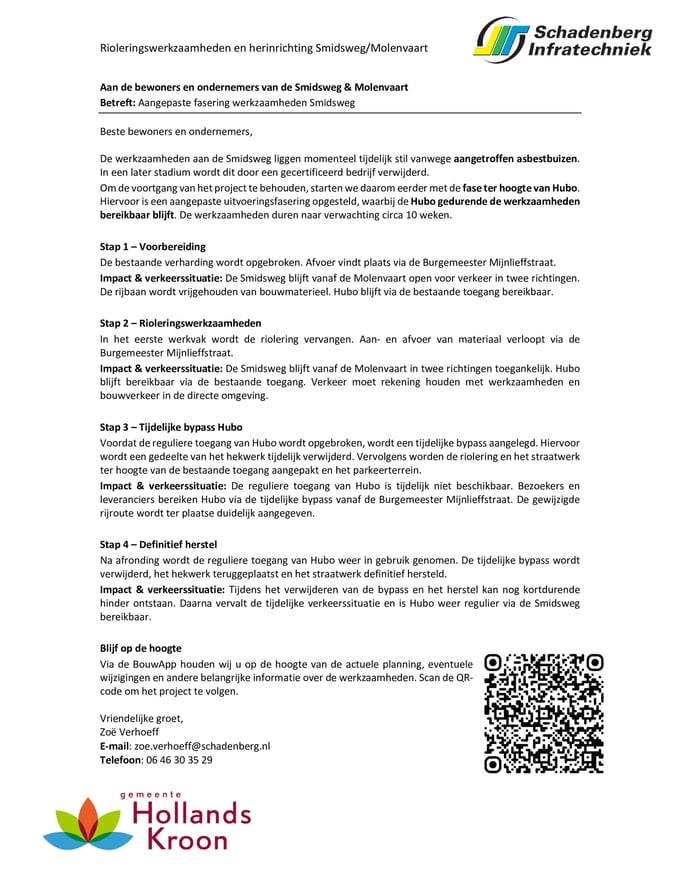

De werkzaamheden aan de Smidsweg liggen momenteel tijdelijk stil vanwege aangetroffen asbestbuizen. In een later stadium wordt dit door een gecertificeerd bedrijf verwijderd. Om de voortgang van het project te behouden…
Read more🚧Update werkzaamheden Smidsweg🚦
Op dit moment zijn er geen nieuwe bijzonderheden te melden over de werkzaamheden aan de Smidsweg. Daarom is het vanuit onze kant de afgelopen periode wat stiller geweest. Toch willen we u graag even op de h…
Read more🚧 Update werkzaamheden Smidsweg 🚦
De werkzaamheden aan de Smidsweg gaan deze week verder. Hieronder leest u de actuele stand van zaken:
🚧 Rioolinspectie Smidsweg en Molenvaart – maandag 24 augustus
Aanstaande maandag 24 augustus voeren wij tussen 07.00 en 16.00 uur een rioolinspectie uit aan de Smidsweg en Molenvaart.
Wat gaan we doen?…
Read more🚧 Update werkzaamheden Smidsweg 🚦
De werkzaamheden aan de Smidsweg verlopen volgens planning. Hieronder leest u de actuele stand van zaken:
🚧Hervatten van de werkzaamheden Smidsweg🚦
Na drie weken bouwvak hervatten wij morgen, op maandag 10 augustus, de rioleringswerkzaamheden en de herinrichting van de Smidsweg.
We starten met het verwijderen van het straat…
Read morePlanning komende periode
De rioleringswerkzaamheden in het huidige werkvak worden naar verwachting uitgevoerd tot en met 17 juli.
🚦Update werkzaamheden Smidsweg🚧
Vanaf maandag 6 juli starten wij met het verwijderen van het straatwerk aan de Smidsweg vanaf ZIP t/m de garageboxen. Dus let op uw auto en parkeer deze op tijd elders. Deze werkzaamheden worden gefaseerd uitgevoerd. Di…
Read more🚦Update werkzaamheden Smidsweg🚧
Deze week zetten wij de werkzaamheden aan de Smidsweg voort richting Smidsweg 16.
Vanaf maandag 6 juli starten wij met het opbreken van het straatwerk. Hierdoor verplaatst de werkzone…
Read more🚦Update werkzaamheden Smidsweg🚧

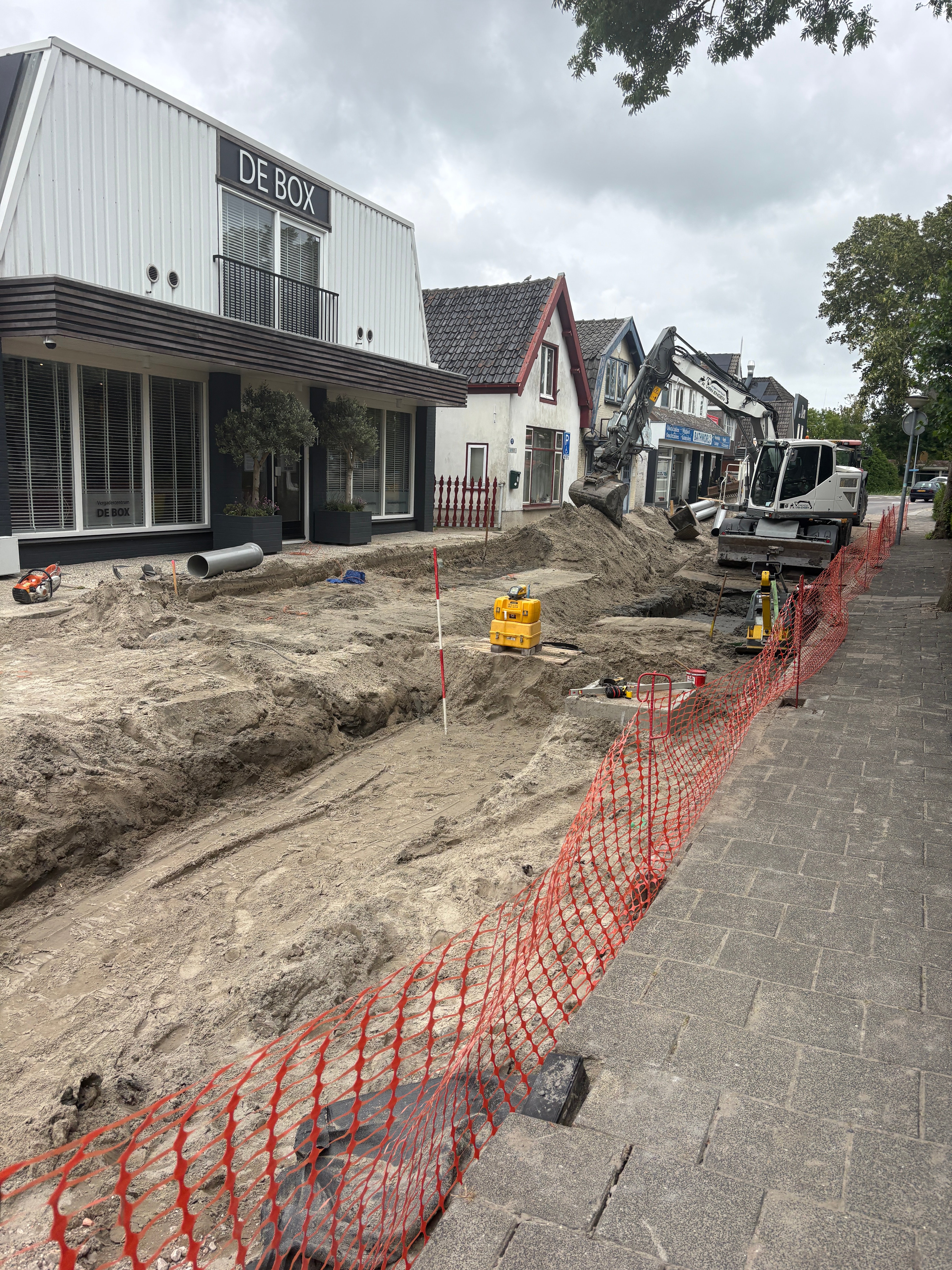

Momenteel zijn wij druk bezig met de werkzaamheden ter hoogte van het tweede hofje aan de Smidsweg. Hierdoor is de bereikbaarheid in dit gedeelte van de straat nog beperkt.
Wat kunt u volgende week verwachten?…
Read more🚦Attentie: verwijderen voertuigen tweede hofje (zondagavond 14 juni)🚙

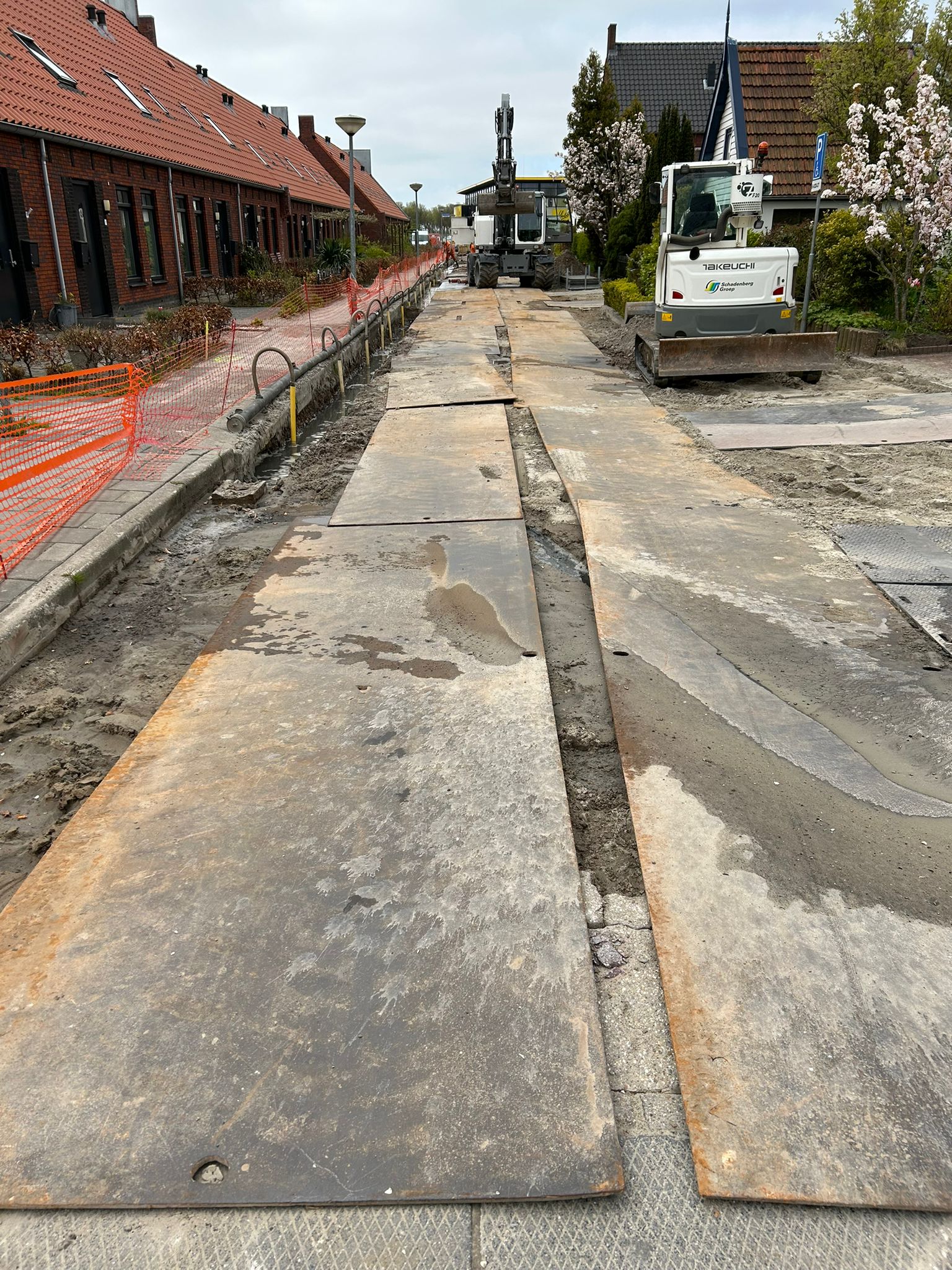

Vandaag zijn wij gestart met het uitbreken van het straatwerk. Op maandag 15 juni beginnen wij met de rioolwerkzaamheden ter hoogte van de inrit van het tweede …
Read moreAttentie, extra hinder deze week🚦:
Op vrijdag starten wij met het uitbreken van de verharding aan de Smidsweg, vanaf het tweede hofje tot aan ZIP-interieur. Gedurende de werkzaamheden kan er sprake zijn van tijdelijke hinder en beperkte bereikbaarheid. Aan het einde van d…
Read more🚧Update werkzaamheden Smidsweg🚦

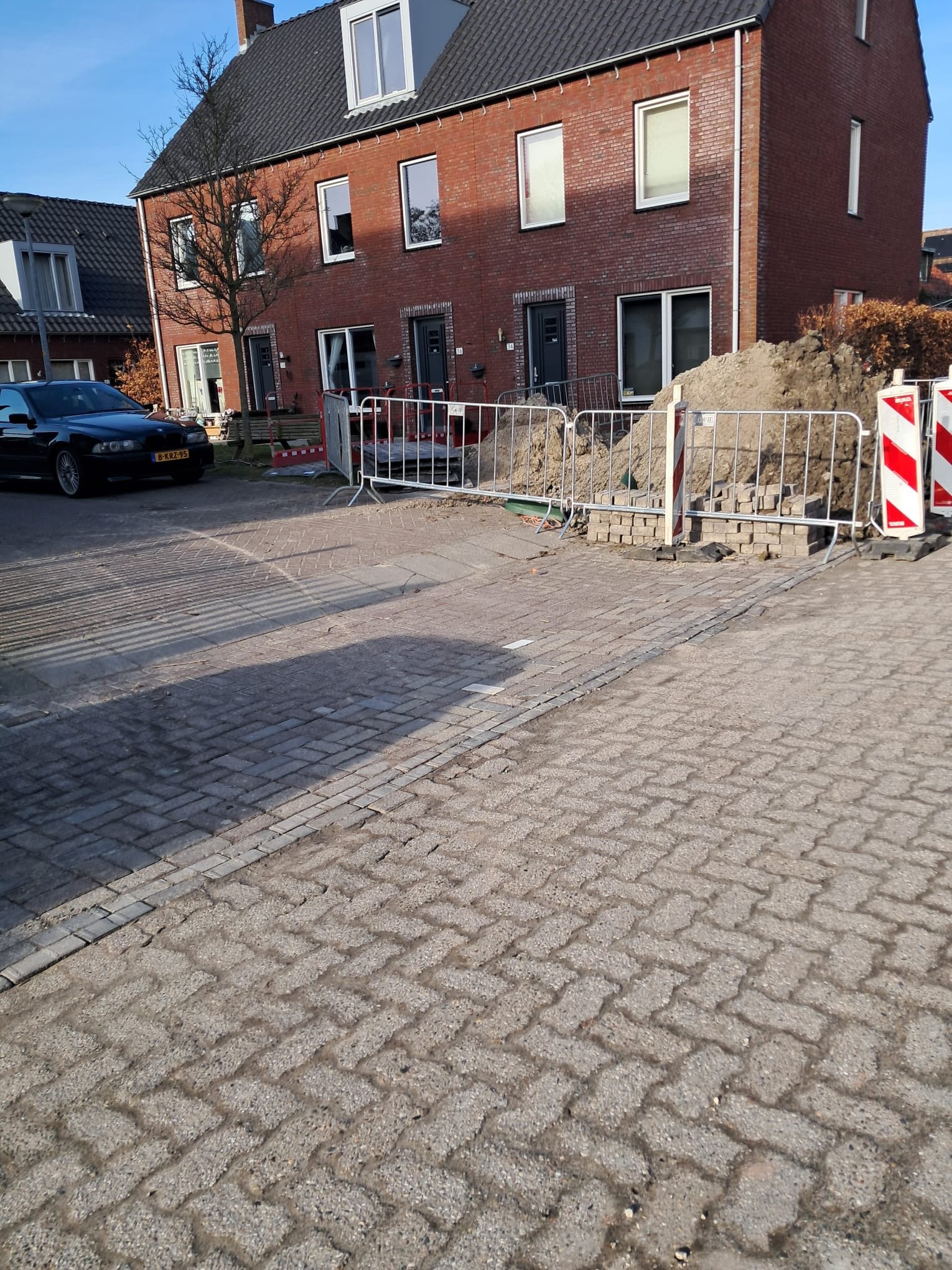

In de loop van deze week starten wij met werkzaamheden in de steeg achter de woningen nummer 5 t/m 15.
Steeg achter nummer 5 t/m 15
Veelgestelde vragen – vernieuwen huisaansluitingen riool (geldt alleen voor bewoners vanaf fase 2 t/m 7)
Naar aanleiding van de bewonersbrief over het vernieuwen van de huisaansluitingen hebben wij een aantal veelgestelde vragen en antwoorden voor u op een rij gezet.…
Read moreUpdate werkzaamheden Smidsweg
Vanaf maandag starten wij met de werkzaamheden in fase 2.
📍 Fase 2 – Smidsweg 17A t/m 11
Om de werkzaamheden veilig en efficiënt uit te kunnen voeren, vragen wij bewoners om de auto’s uiterlijk…
Read more🚧 Update werkzaamheden Smidsweg 🚧
Het was een korte werkweek voor onze vakmannen vanwege Hemelvaart en de vrije dag vandaag. Toch hebben wij deze week mooie stappen kunnen zetten binnen fase 1.
✅ De stoepen in fase 1 zijn inmiddels weer dichtgem…
Read more🚦 Update werkzaamheden Smidsweg – fase 1 🚧
De werkzaamheden verlopen goed
🚧 Huidige situatie
Heeft u vragen of klachten? Neem dan contact op met onze omgevingsmanager, Zoë Verhoeff.
Welkom op de pagina van de BouwApp – werkzaamheden Smidsweg/Molenvaart.
Vanaf 20 april starten met het vervangen van het riool (vuilwater, hemelwater en drainage). Hiermee zorgen we voor een betrouwbaar en toekomstbestendig rioolstelsel.
Na de rioolwerkzaamheden wordt de straat opnieuw ingericht. Hierbij verbeteren we de verkeersveiligheid en overzichtelijkheid. De Smidsweg wordt ingericht als eenrichtingsverkeer (uitgezonderd fietsers) vanaf de Molenvaart richting de Smidsweg. Vanaf de Mijnliefstraat blijft het mogelijk om de Smidsweg in te rijden, zodat de Hubo en het parkeerterrein bereikbaar blijven. Daarnaast wordt de weg versmald, het voetpad verbreed en worden langsparkeerstroken aan de andere zijde van de weg aangebracht.
Planning
De werkzaamheden worden gefaseerd uitgevoerd door de wijk en duren naar verwachting circa 8 maanden. We verwachten de werkzaamheden in december af te ronden.
Zie hieronder de planning:
▸ Fase 1 – Smidsweg 41 t/m 17A
Werkzaamheden vinden plaats van week 17 t/m week 23
(20 april 2026 t/m 5 juni 2026)
▸ Fase 2 – Smidsweg 17A t/m 11
Werkzaamheden vinden plaats van week 20 t/m week 26
(11 mei 2026 t/m 24 juni 2026)
▸ Fase 3 – Smidsweg 11 t/m 1a (garageboxen)
Werkzaamheden vinden plaats van week 23 t/m week 39
(1 juni 2026 t/m 23 september 2026)
▸ Fase 4 – Smidsweg 1a t/m Cafetaria Ben
Werkzaamheden vinden plaats van week 29 t/m week 40
(17 juli 2026 t/m 30 september 2026)
▸ Fase 5 – Molenvaart 1 t/m 17
Werkzaamheden vinden plaats van week 36 t/m week 44
(2 september 2026 t/m 27 oktober 2026)
▸ Fase 6 – Smidsweg 56 t/m 41 + parkeerterrein t.h.v. Hubo
Werkzaamheden vinden plaats van week 39 t/m week 47
(28 september 2026 t/m 20 november 2026)
Let op: deze planning is onder voorbehoud. Volg de BouwApp voor de meest actuele informatie en wijzigingen.
