TU Delft werkt aan een toekomstbestendige en duurzame ontwikkeling van Campus Zuid. Dit gebied wordt de komende jaren doorontwikkeld tot een levendige omgeving met nieuwe faciliteiten voor onderwijs en onderzoek, waar ontmoeting en samenwerking worden gestimuleerd. Om dit mogelijk te kunnen maken…

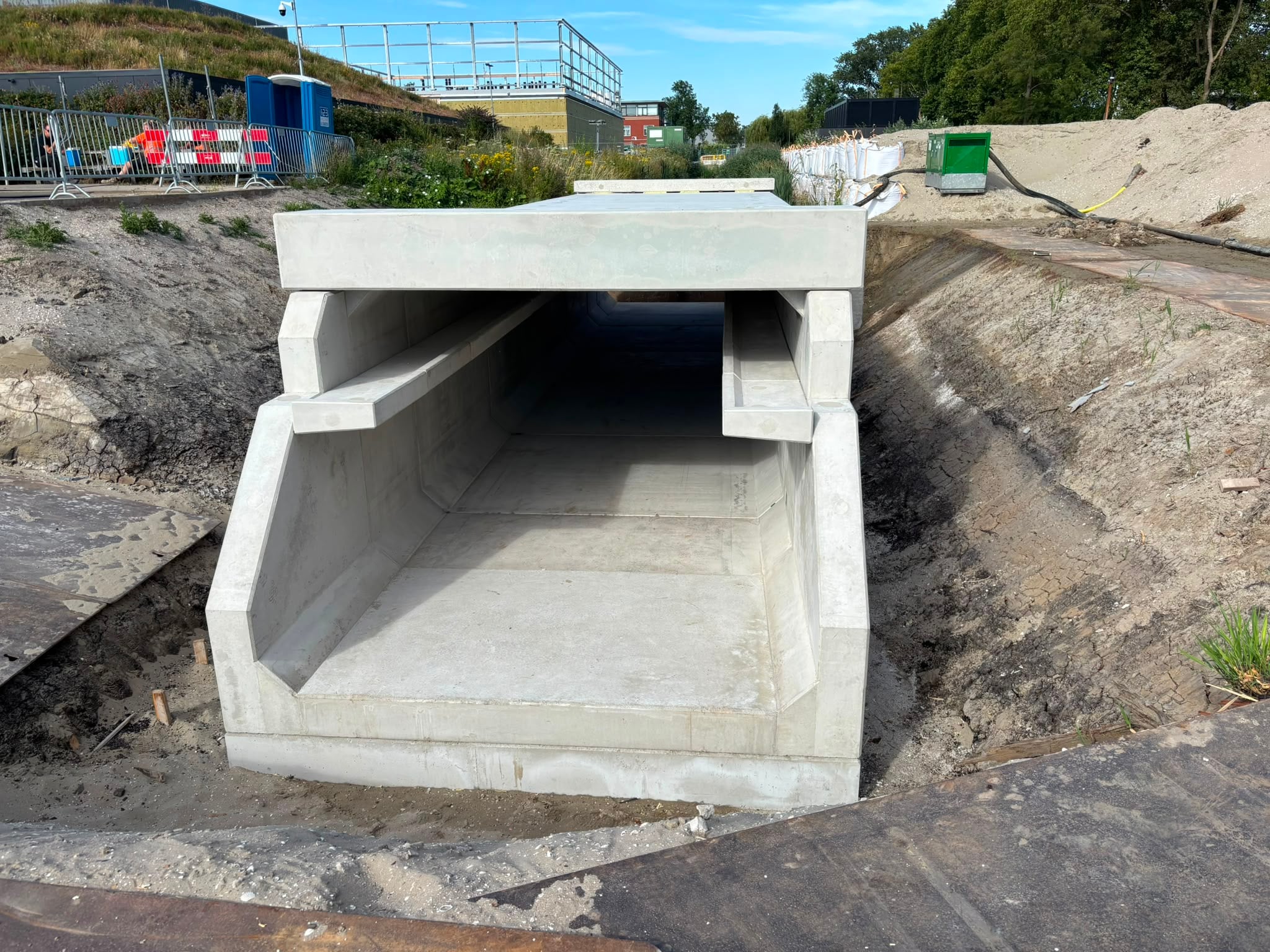

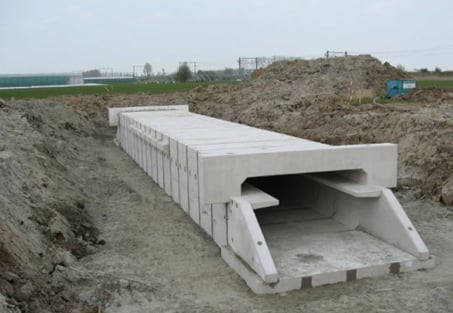

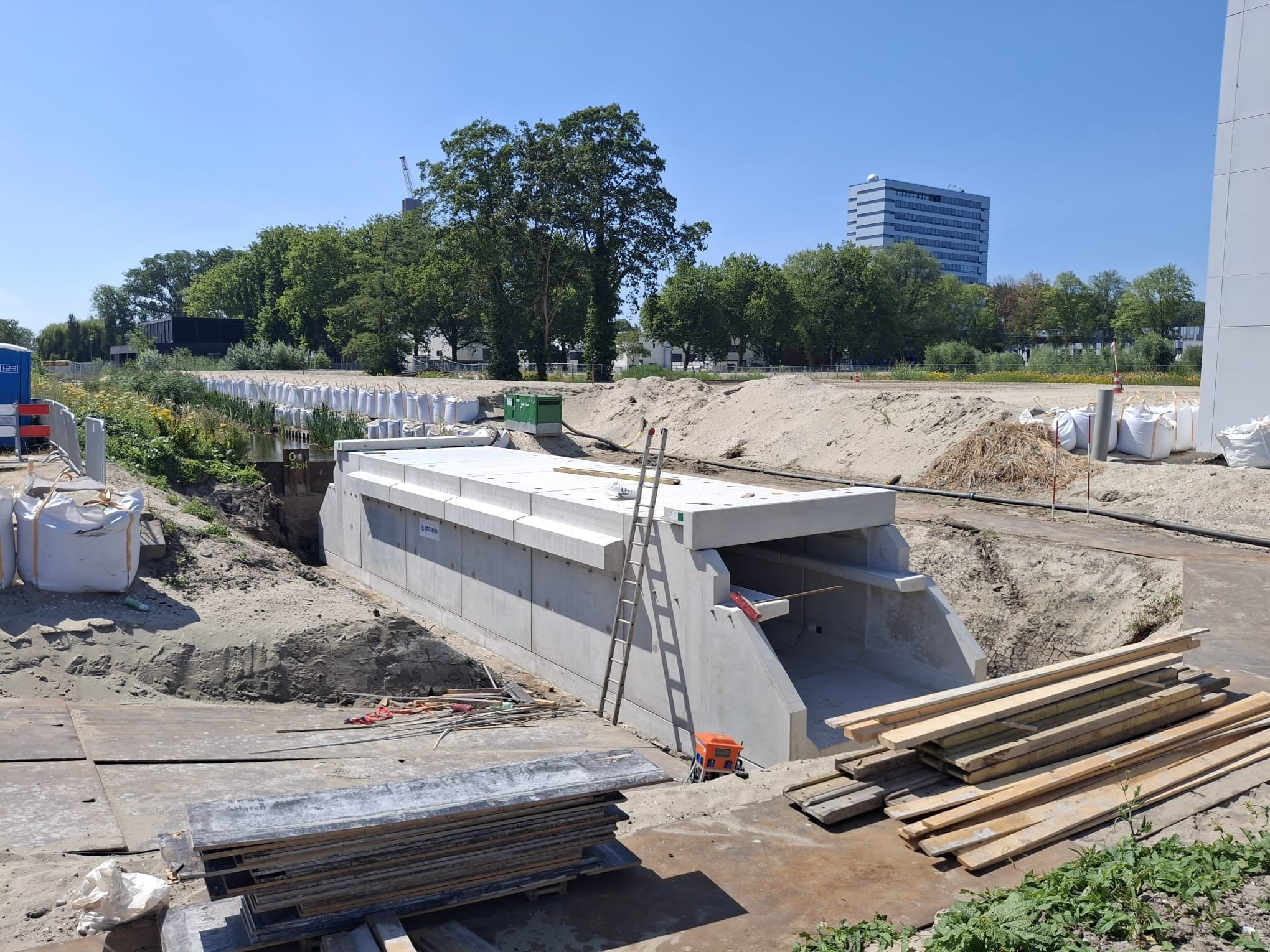

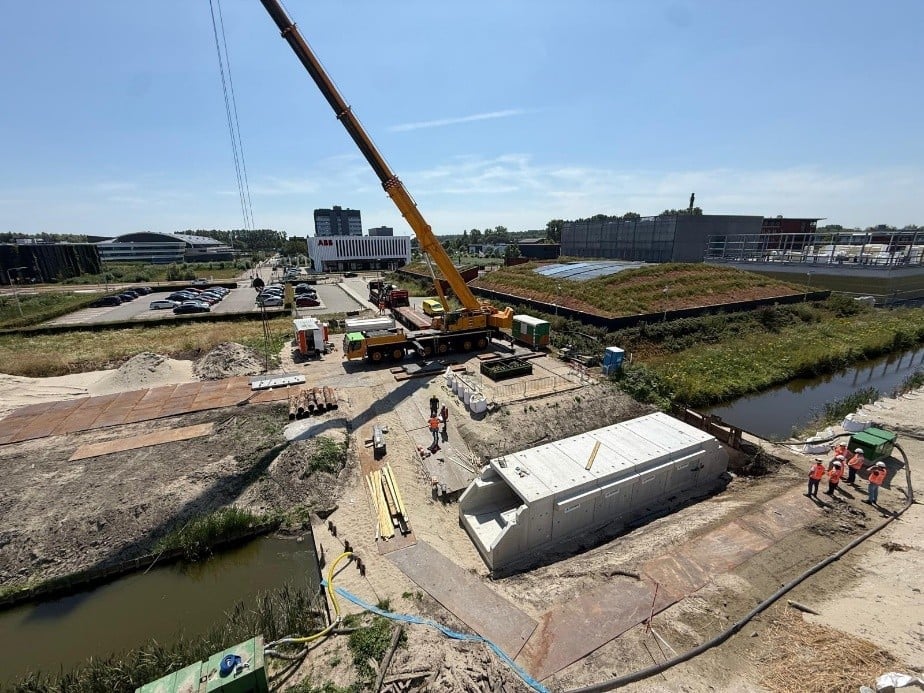

Deze week zijn de elementen van de ecoduiker aan de expeditieweg geplaatst. Met behulp van een grote hijskraan zijn de betonnen onderdelen nauwkeurig op hun plek zijn getakeld. Hiermee is een belangrijke mijlpaal bereikt in de aanleg van de nieuwe ecoduiker. De komende periode wo…
Vragen of meldingen?
Stuur Jolanda een berichtje via de app! Ze helpt je graag verder. 😊
Bij BAM Infra werken we elke dag aan een mooier, slimmer en veiliger Nederland 🌍. Van wegen tot bruggen, van verkeerslichten tot waterwerken, wij zorgen dat alles blijft draaien ⚙️.
Of je nu langs een bouwplaats loopt 🚧, over een nieuwe weg rijdt 🛣️, of veilig overstapt bij een vernieuwd…
Deze week zijn de elementen van de ecoduiker aan de expeditieweg geplaatst. Met behulp van een grote hijskraan zijn de betonnen onderdelen nauwkeurig op hun plek zijn getakeld. Hiermee is een belangrijke mijlpaal bereikt in de aanleg van de nieuwe ecoduiker. De komende periode wo…
Read more🚧 Werkzaamheden Expeditieweg – Flora en fauna 🌿

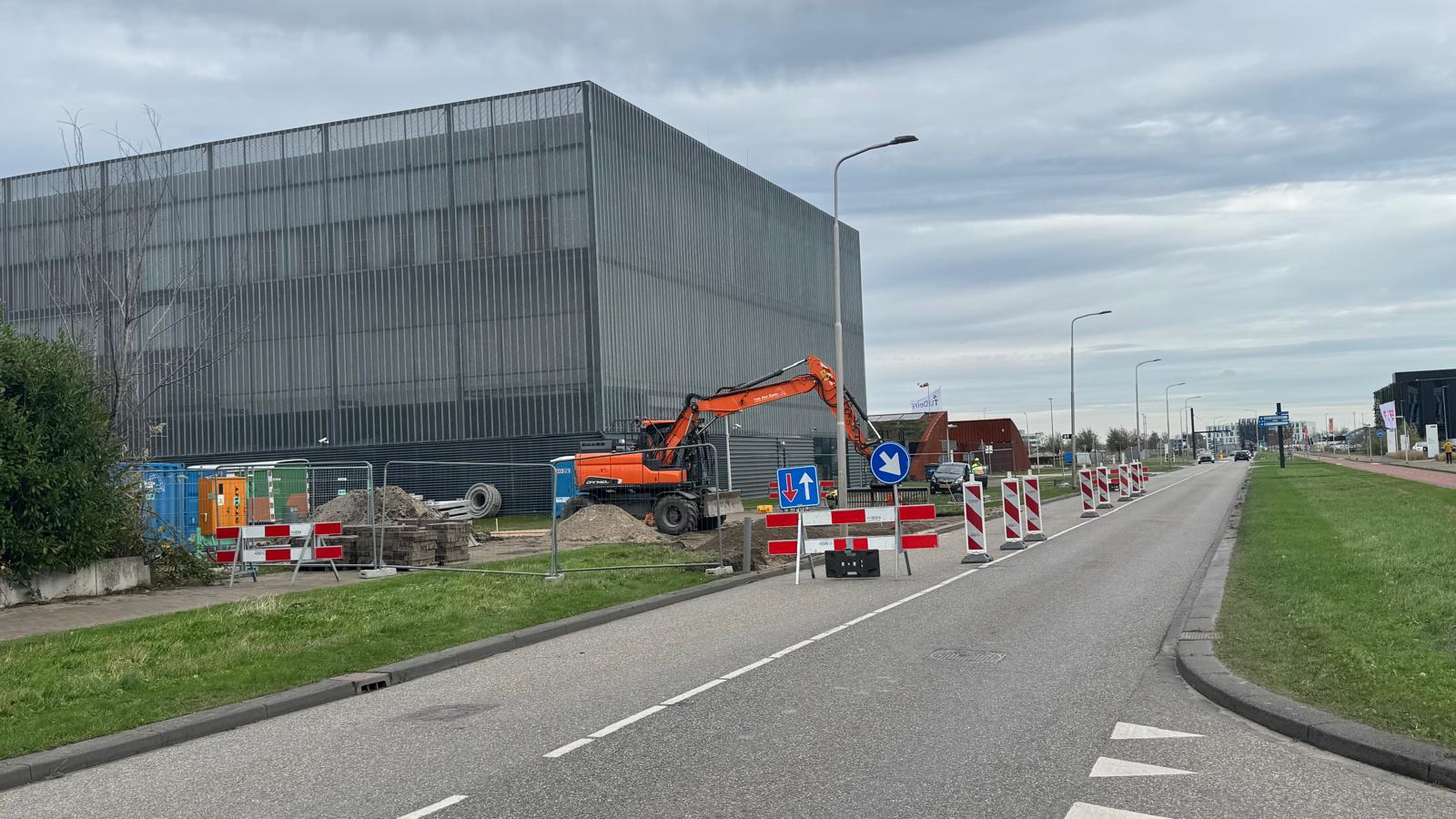

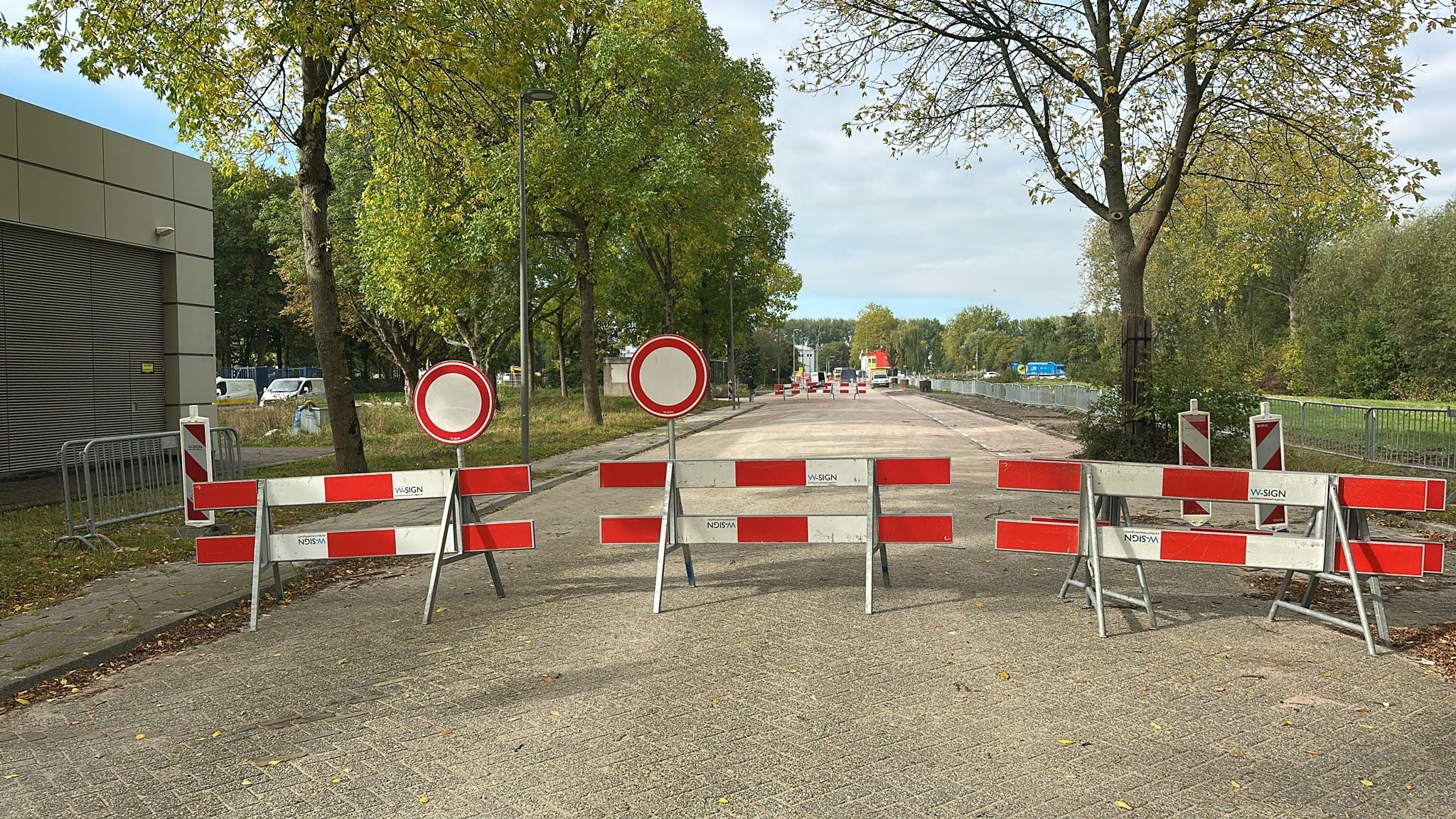

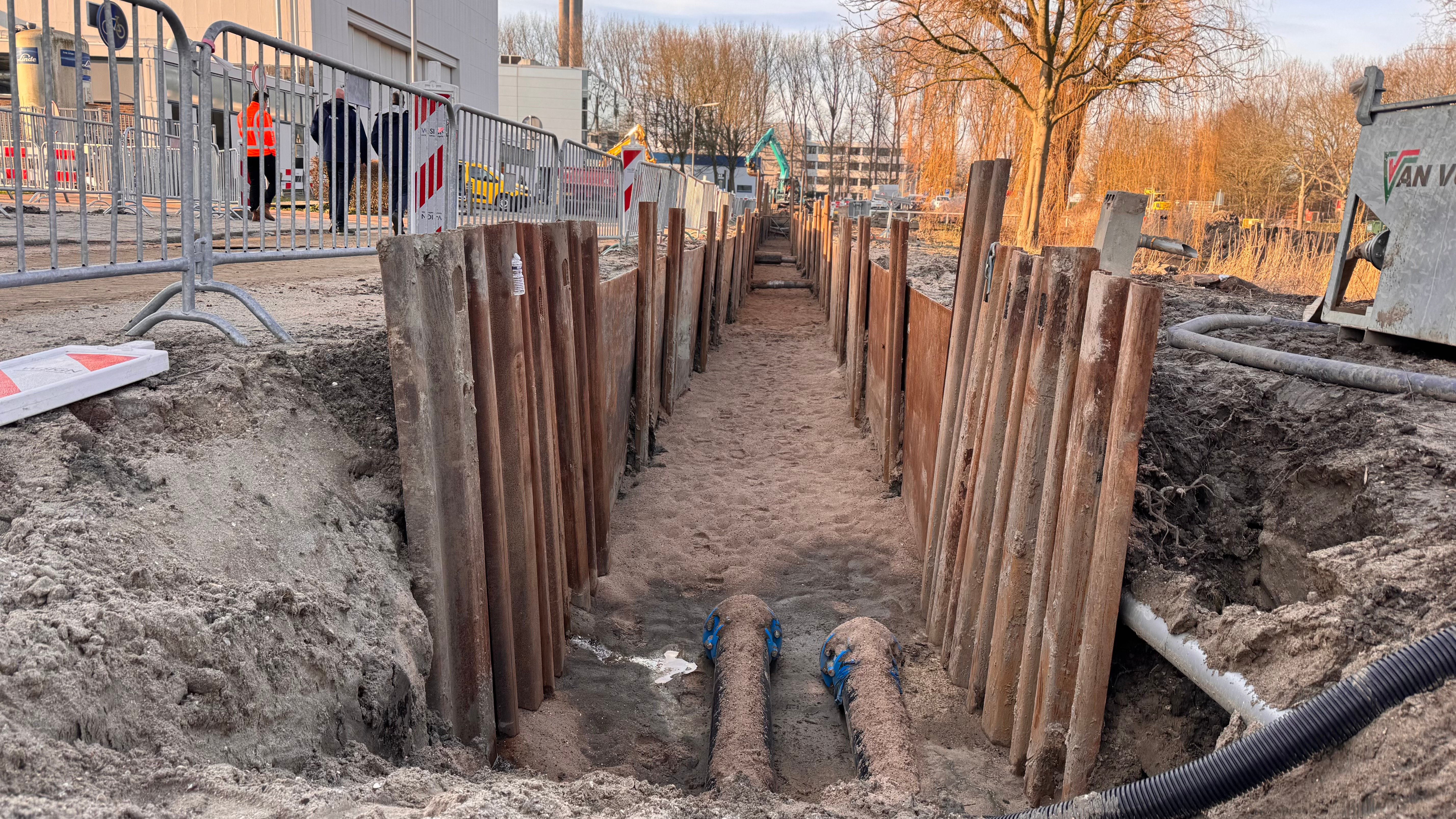

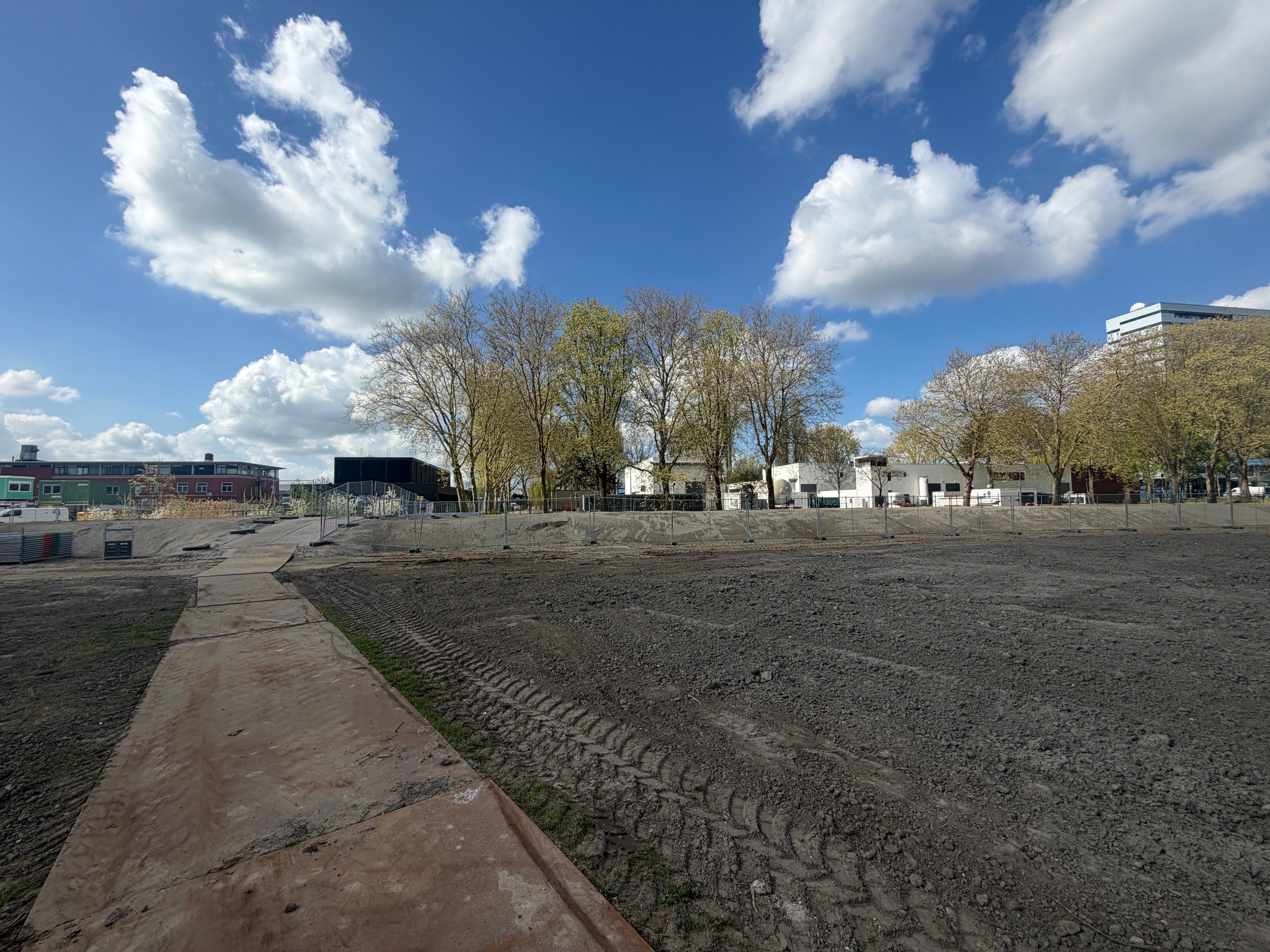

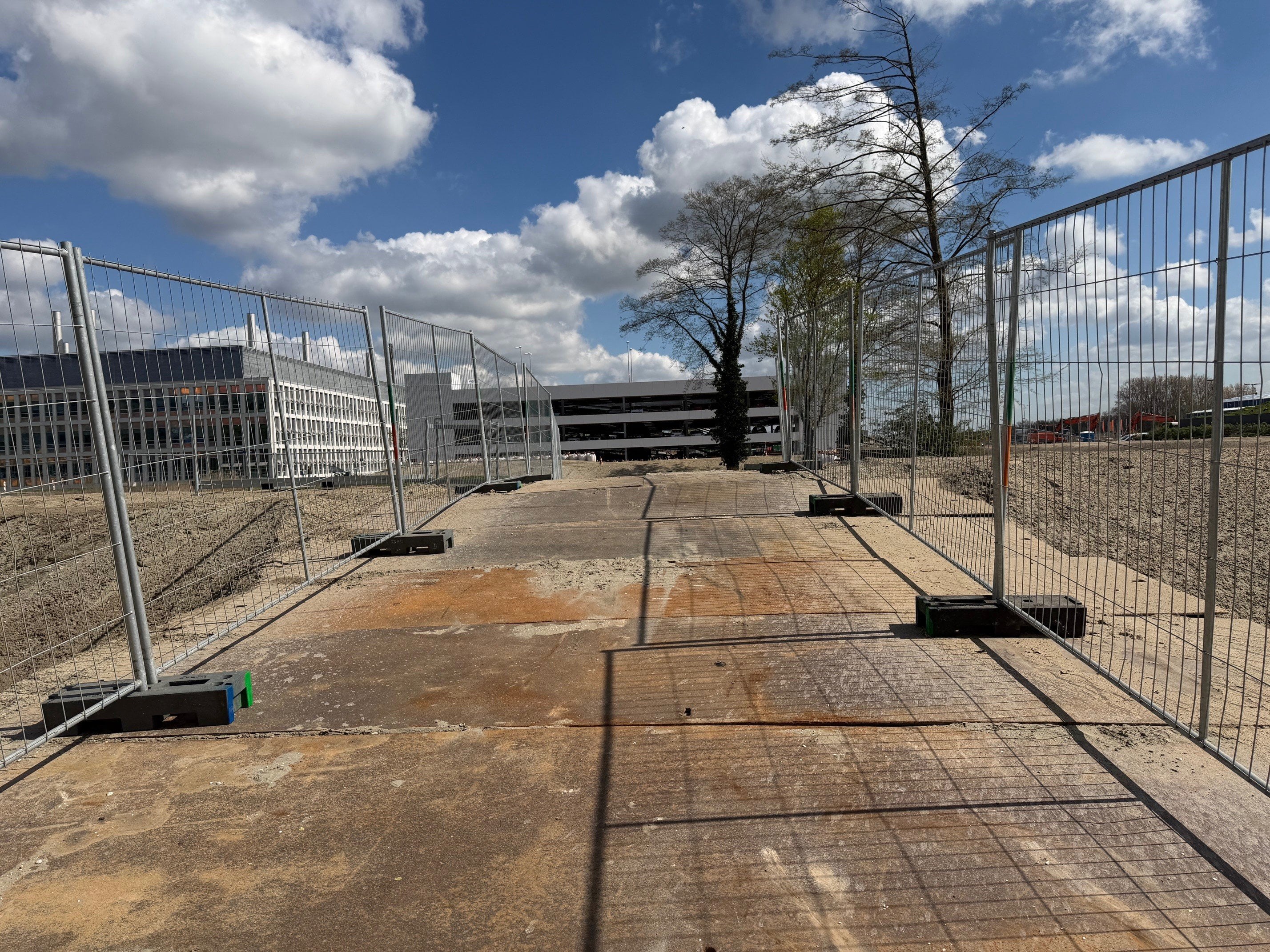

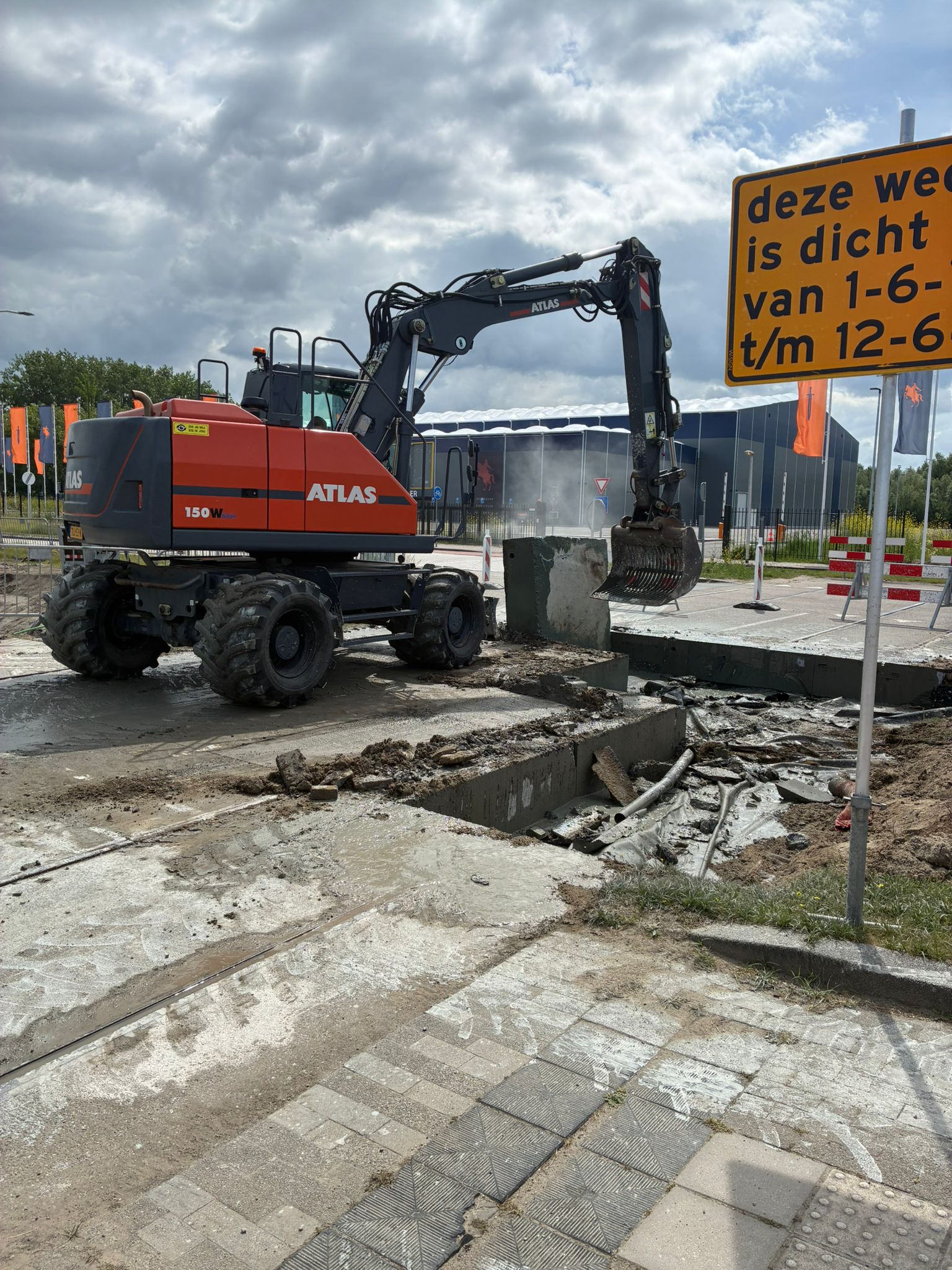

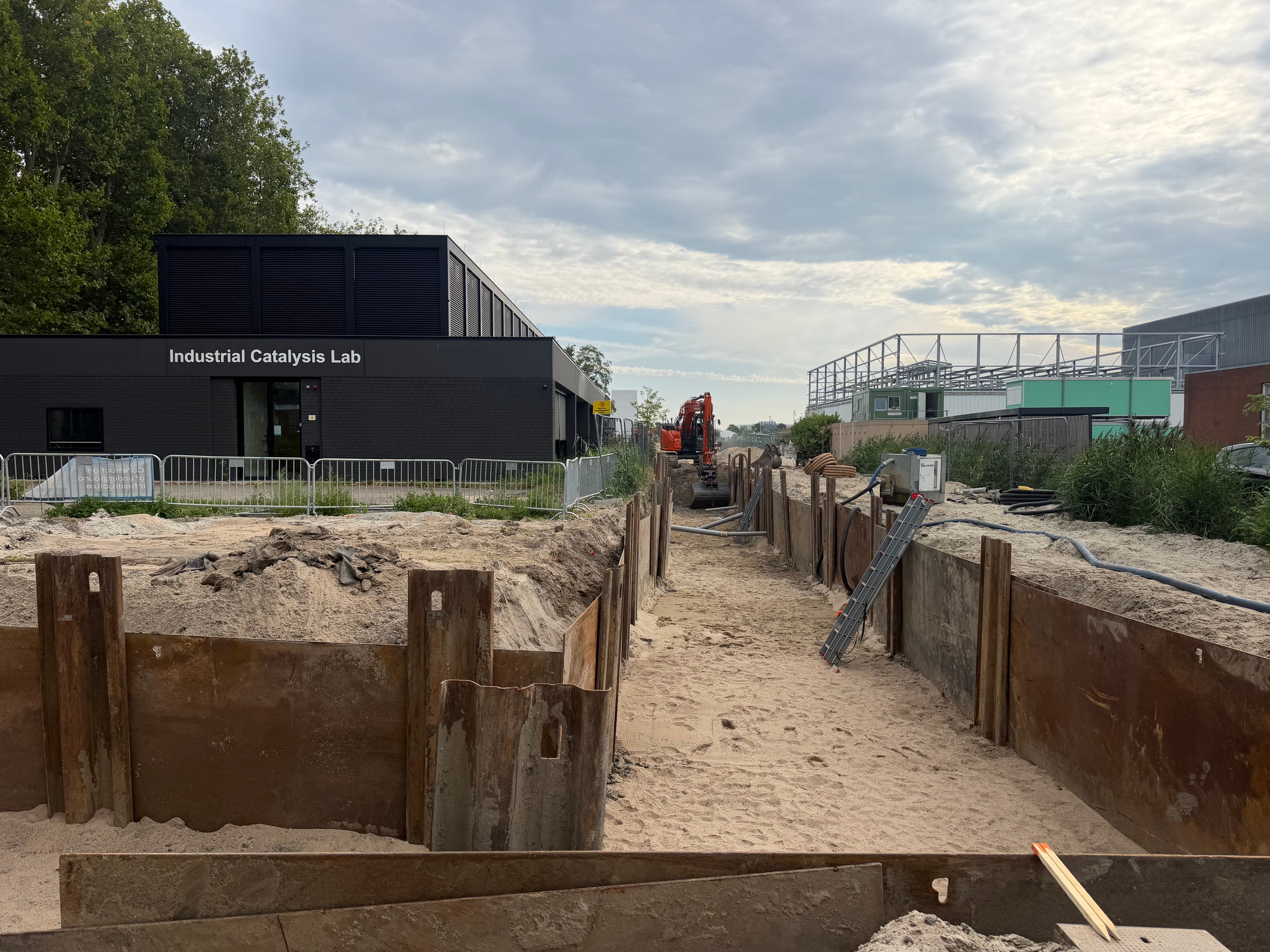

Op dit moment voeren we werkzaamheden uit aan de Expeditieweg, bij de toekomstige bouw- en toegangsweg naast P3. Zoals u misschien al heeft gezien, graven we hier grond uit.
Ook starten we met het aanbreng…
Read more🏎️ Nieuws: Snelle test op de baan!
Zondag 14 juni heeft het Formula Student Team Delft de eerste testrit uitgevoerd op het ‘tijdelijke parkeerterrein’ langs Van der Maasweg. In het filmpje zie je hun elektrische raceauto in actie ⚡🔥
“Een mooie samenwerk…
Read more📢 Updatewerkzaamheden Heertjeslaan/ Mekelweg Inmiddels zijn de werkzaamheden aan de Heertjeslaan en Mekelweg in volle gang, Hieronder een update met een aantal belangrijke aandachtspunten. ❗
🚲🚶♀️Voor fietsers en voetgangers blijft de omleid…
Read more🌞🍟 Soms is het tijd om iets te vieren en iemand in het zonnetje te zetten
Dat moment was er voor ons vorige week woensdag. Een mooi moment om even stil te staan wat samen is bereikt en te genieten van een frietje.
Om onze werknemers en buren te bedanken voor hun inz…
Read moreUpdatewerkzaamheden: planning aangepast 🚧Tijdens de uitvoering van de werkzaamheden zijn onverwachte situaties in de ondergrond gevonden. Zo lag een hogedruk gasleiding anders dan verwacht, moest een waterafsluiter bij Physics worden geopend en is een onbekend b…
Read more🌿 Opening Kluyverpark 🌿

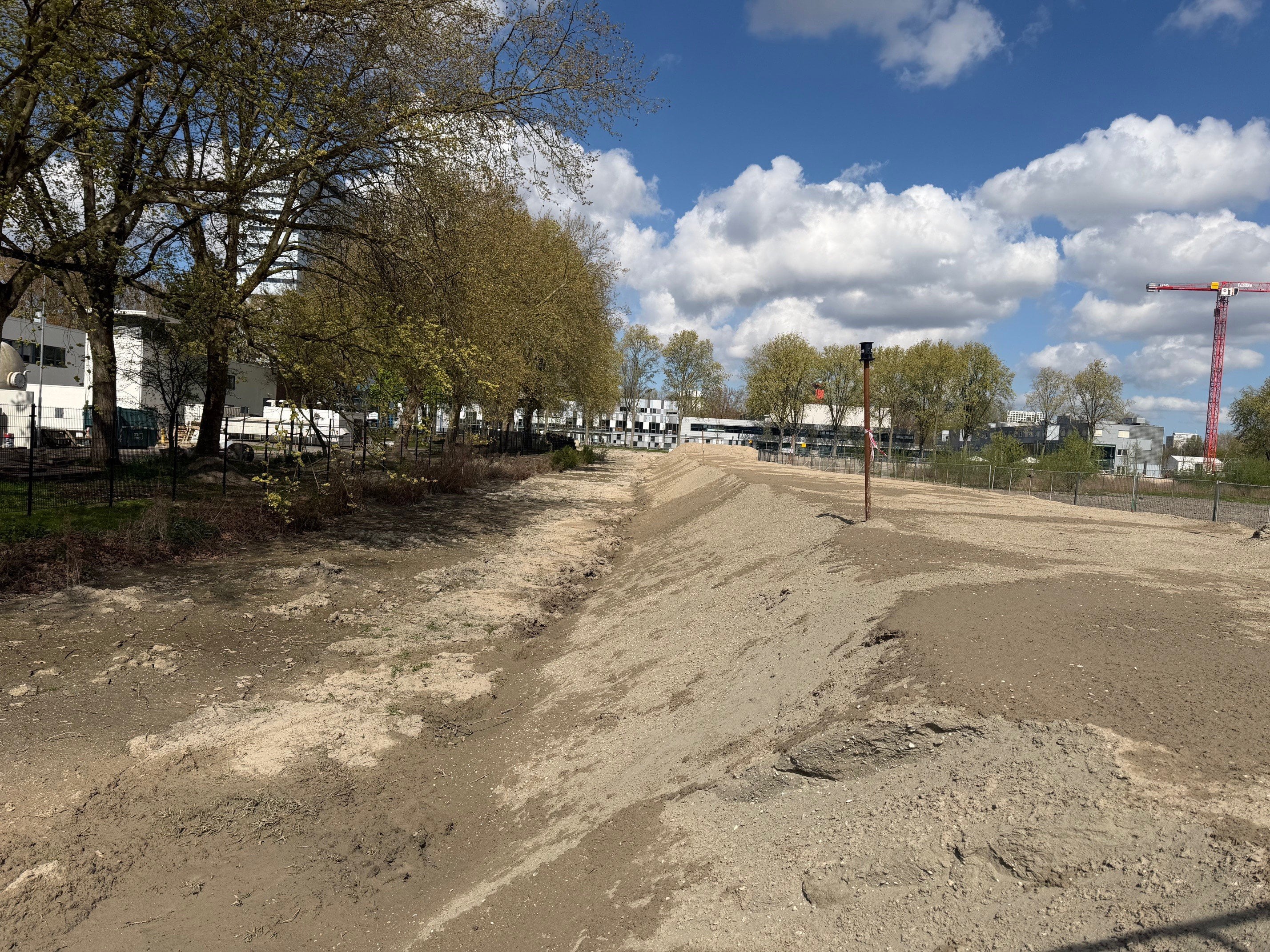

Na een langere periode van sluiting is er goed nieuws: het Kluyverpark is weer geopend! 🎉
Met het voorjaar in aantocht is het park weer geopend. We kunnen weer heerlijk genieten van het groen, en de buitenlucht🌸☀️…

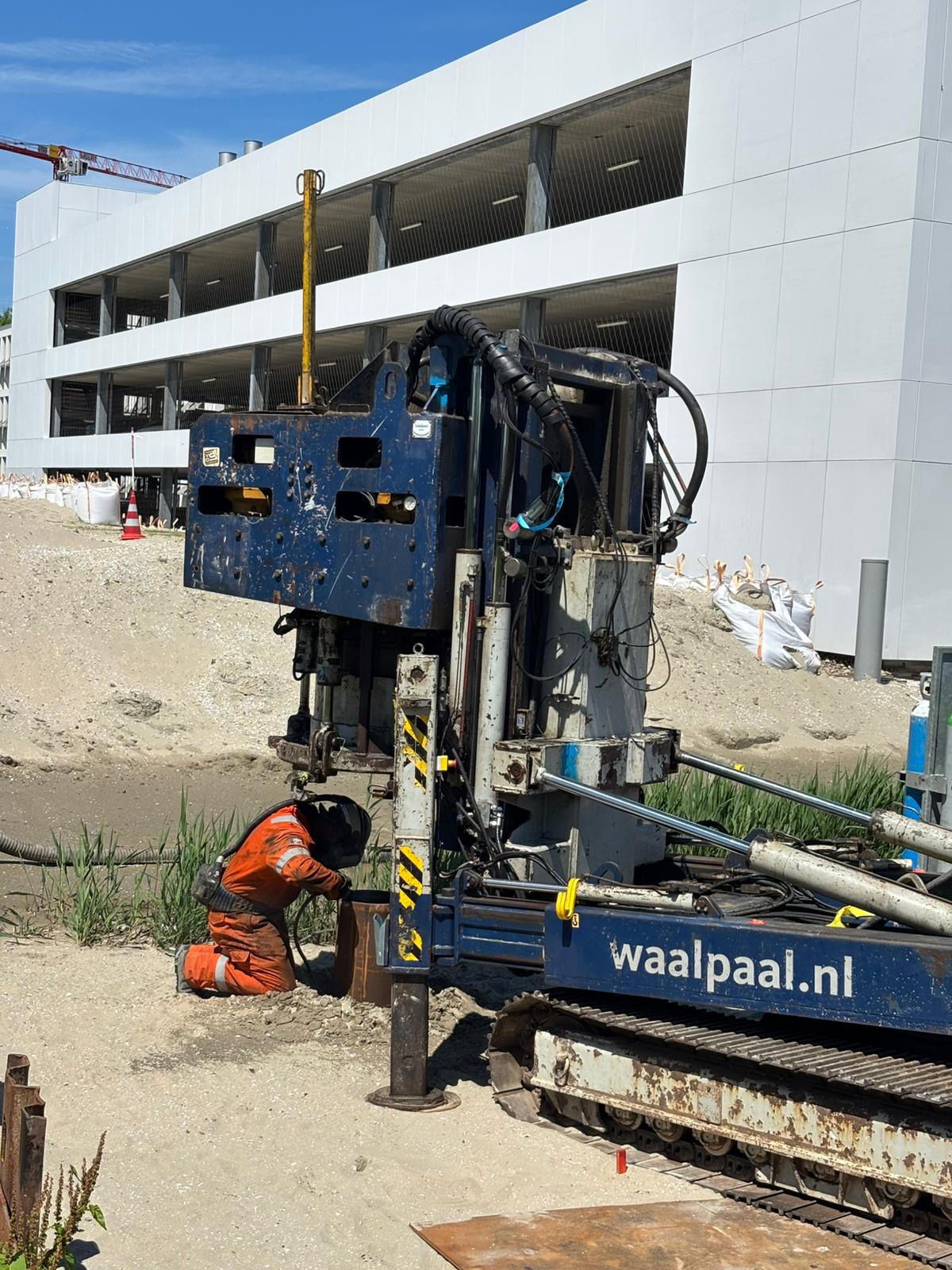

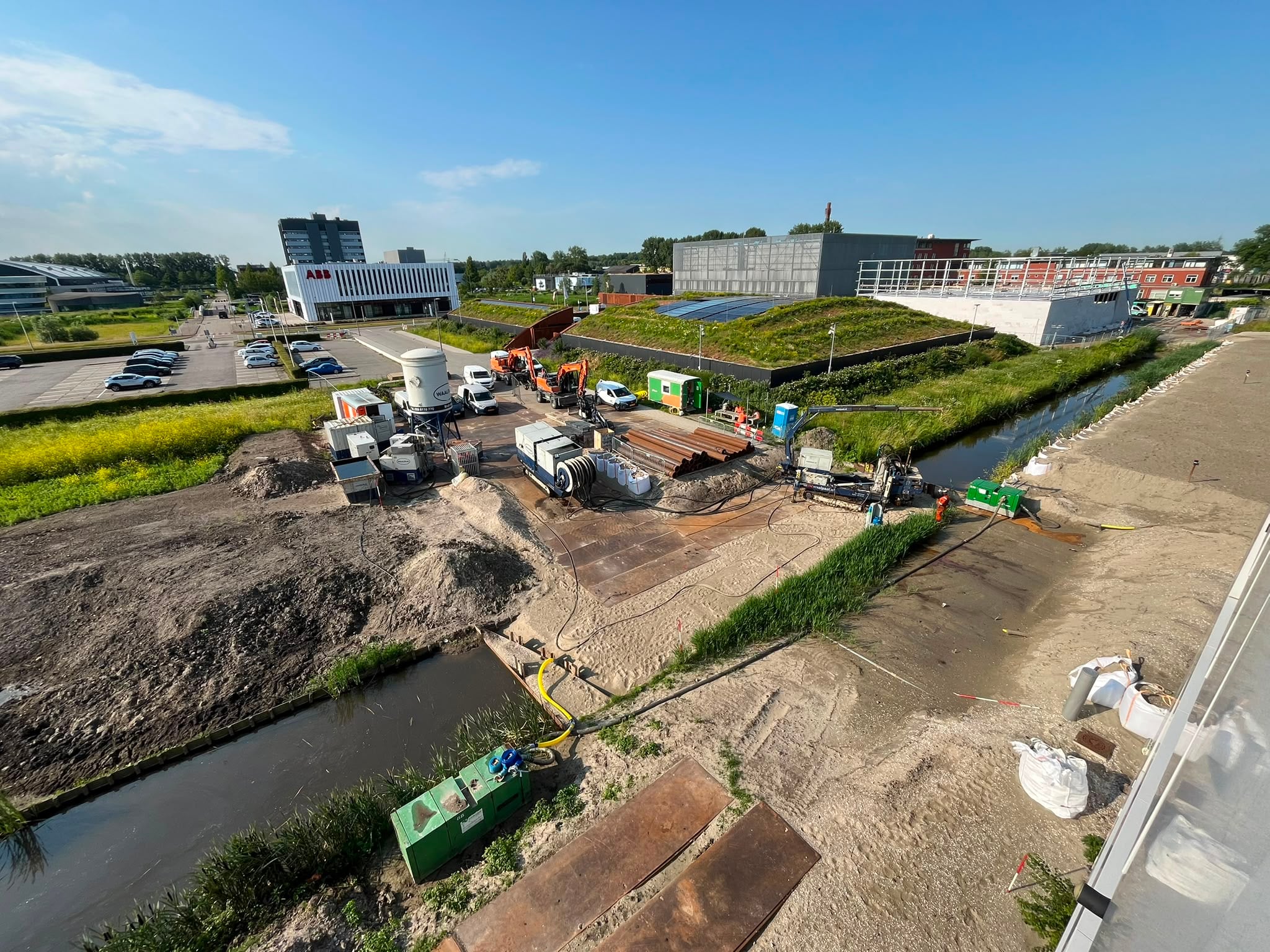

Read more🏗️ Sonderingen voor nieuwe compactstations Op 30 maart doen we op meerdere plekken een bodemonderzoek.
Dit onderzoek is trillingsvrij, dus de omgeving heeft er geen hinder van.
🔎 Wat gaan we doe…

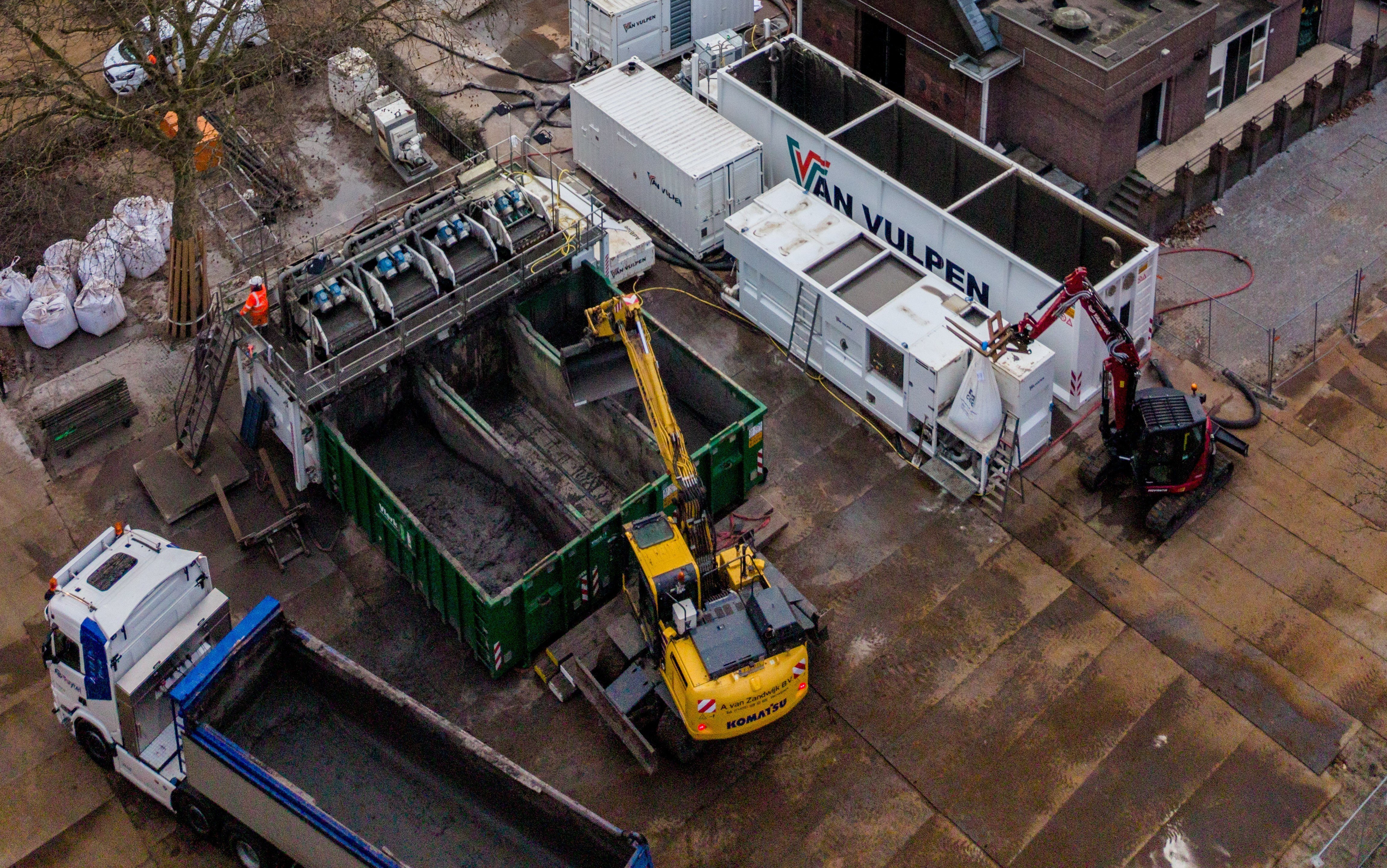

Read more^Gerecycled zand bij de werkzaamheden 🏗️♻️^
Vorige week werd er een gestuurde boring uitgevoerd. Naast de werkzaamheden stonden vier containers die het zand uit meerdere uitgravingen recyclen. Leuk om te laten zien hoe dat precies in zijn werk ging!
…

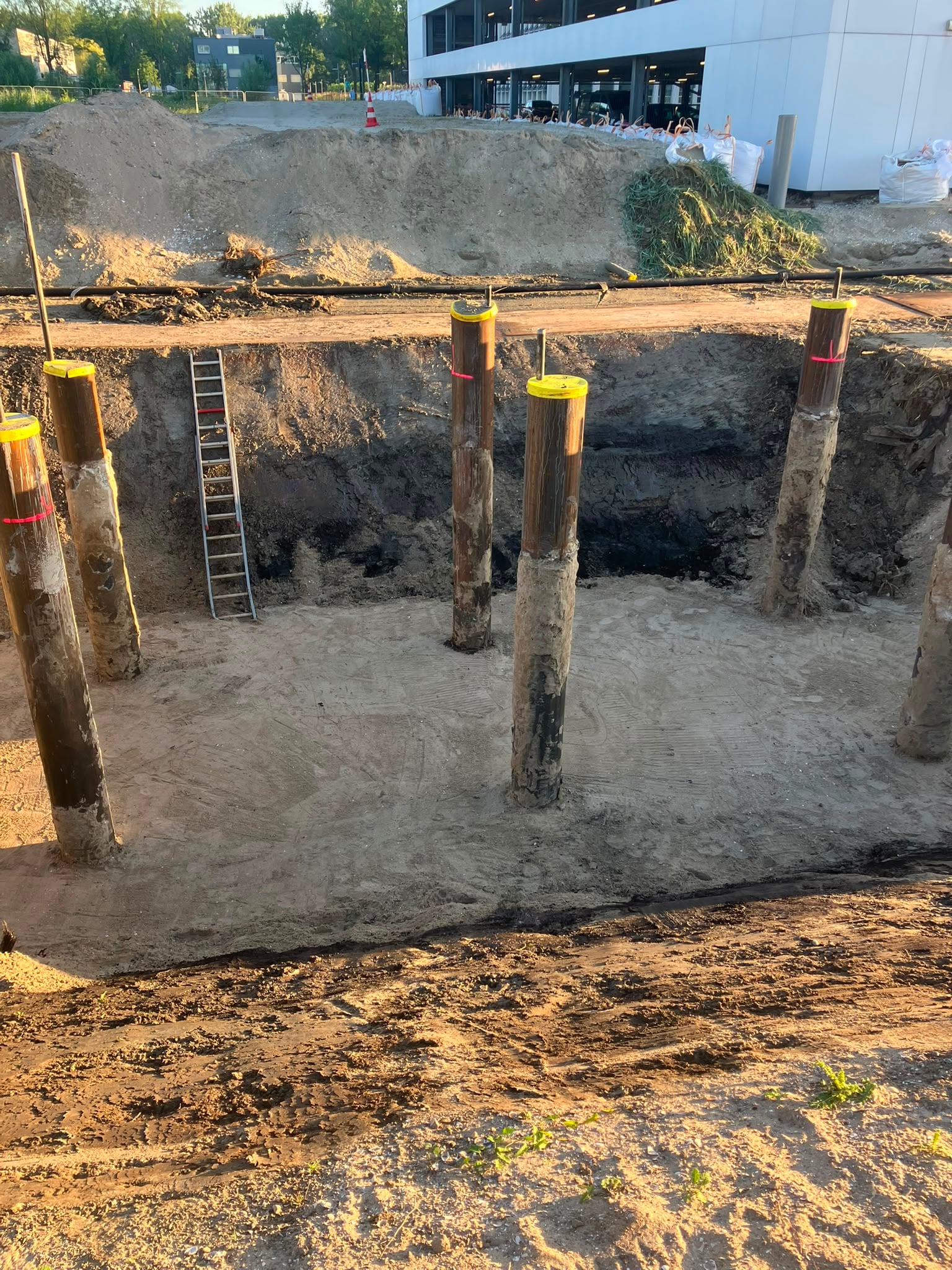

Read more>> Boringen langs Heertjeslaan 🛠️<< Vanaf 16 maart tot en met 19 maart maken we boringen langs de Heertjeslaan. Dit gebeurt in de berm en op het voetpad langs de weg. Het werk duurt ongeveer vier dagen ⛏️. Voor auto…

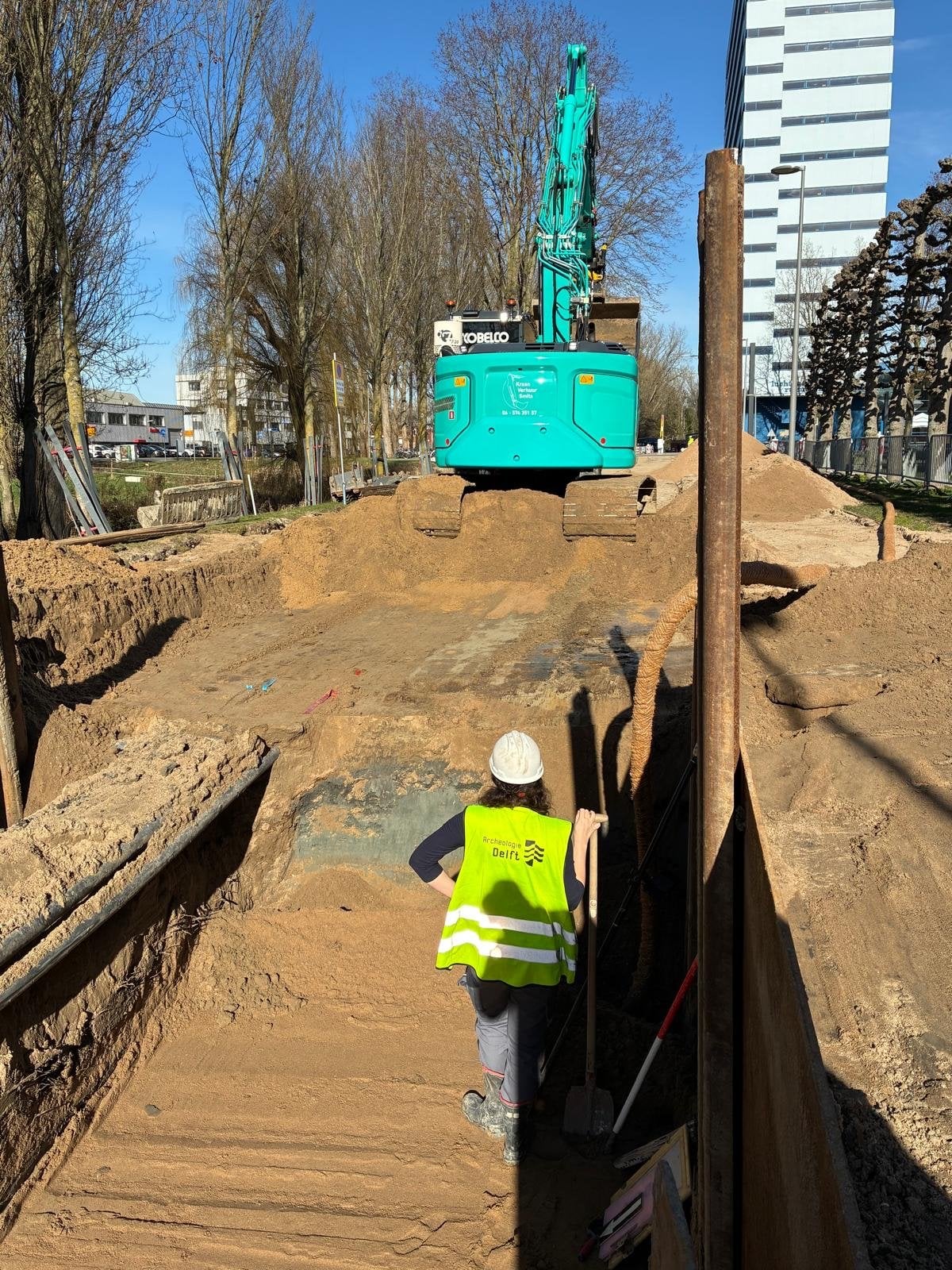

Read moreBouwplaatsupdate: Archeologisch onderzoek HSL 🏗️🔎 Tijdens de werkzaamheden naast het HSL-gebouw is soms een archeoloog van Archeologie Delft aanwezig 👷♂️.
Het gebied ligt op afzettingen van de Gantel, een oude waterloop die vroeger in dit gebied aanwezig w…
Read moreWerkzaamheden parkeerterrein LR We werken momenteel aan de WKO‑leidingen voor het Hogesnelheidslab (HSL). De volgende stap vindt plaats op het parkeerterrein van LR.
Wat gaan we doen? We werken langs het LR‑gebouw en onder de s…
Read moreUitbreiding werkgebied: Kluyverweg.
Vanaf maandag 9 februari breiden wij het werkgebied verder uit. Naast de werkzaamheden rondom LR (fase 1B) starten wij ook met werkzaamheden aan de Kluyverweg (fase 2) bij het Hogesnelheidslab (HSL).

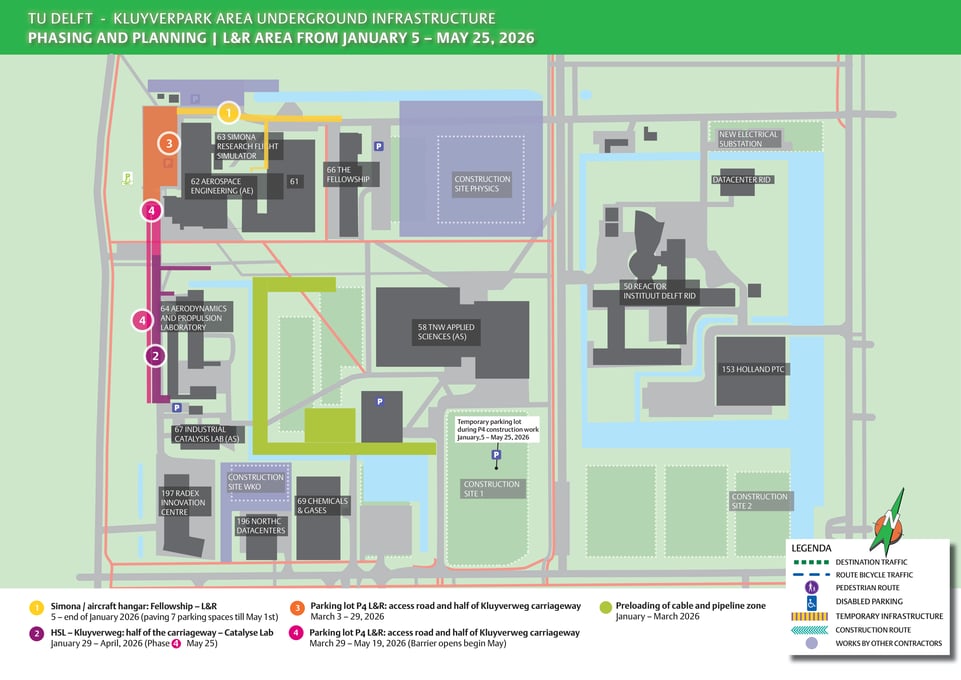

Wat gaan we doe…

Read more🚧 Start nieuwe fase werkzaamheden vanaf 26 januari
De werkzaamheden voor de ondergrondse infrastructuur zijn gestart in de berm langs de Anthony Fokkerweg.
Vanaf maandag 26 januari breiden wij het werkgebied uit naar de parkeerplaats (fase 1B). Dit b…
Read more🚧 Vandaag is het zover!
Na de sneeuwval van afgelopen week ❄️ kunnen we nu echt van start met de werkzaamheden voor kabels en leidingen bij LR en het HSL.
Van januari tot en met mei vinden werkzaamheden plaats voor het aanleggen van nieuwe kabels en …
Read more❄️Uitstel werkzaamheden – winterse weersomstandigheden (rondom L&R)
Door het aanhoudende winterweer kunnen we nu nog niet starten met de werkzaamheden rondom L&R. Voor de veiligheid van onze medewerkers en de omgeving hebben we besloten de start uit te stellen.…
Read moreDe allerbeste wensen! In de komende periode zijn we weer volop aanwezig in de buurt. We vinden goede communicatie belangrijk, dus schroom niet om contact op te nemen als u iets wilt weten.
Werkzaamheden kabels en leidingen bij LR en HSL
Van 5 januari tot en met mei vinden werkzaamheden plaats voor het aanleggen van nieuwe kabels en leidingen bij de faculteit Lucht- en Ruimtevaarttechniek (LR-gebouw 61-63) en het Hogesnelheidslab (HSL-gebouw 64). De werkzaamhe…
Read moreVoorbereidende werkzaamheden in het Kluyvergebied
Kabel- en leidingwerk Huismansingel

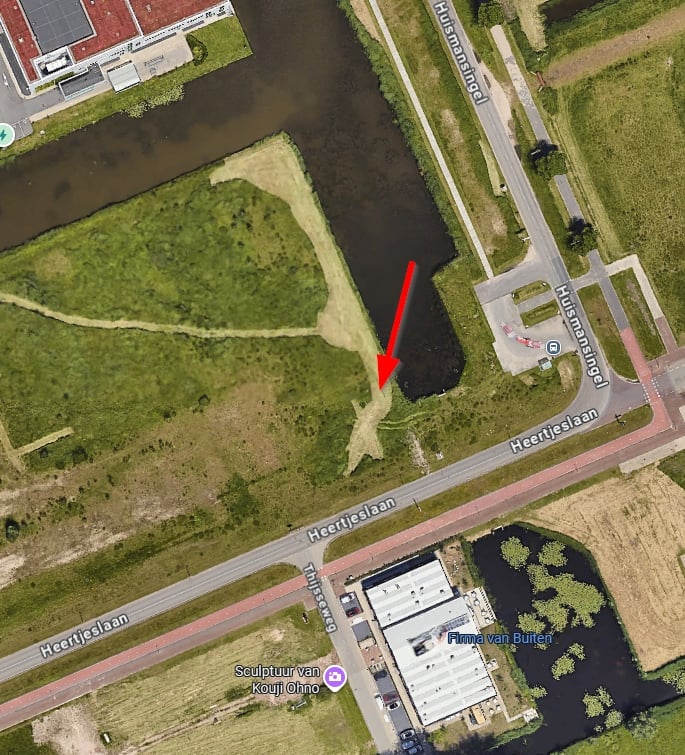

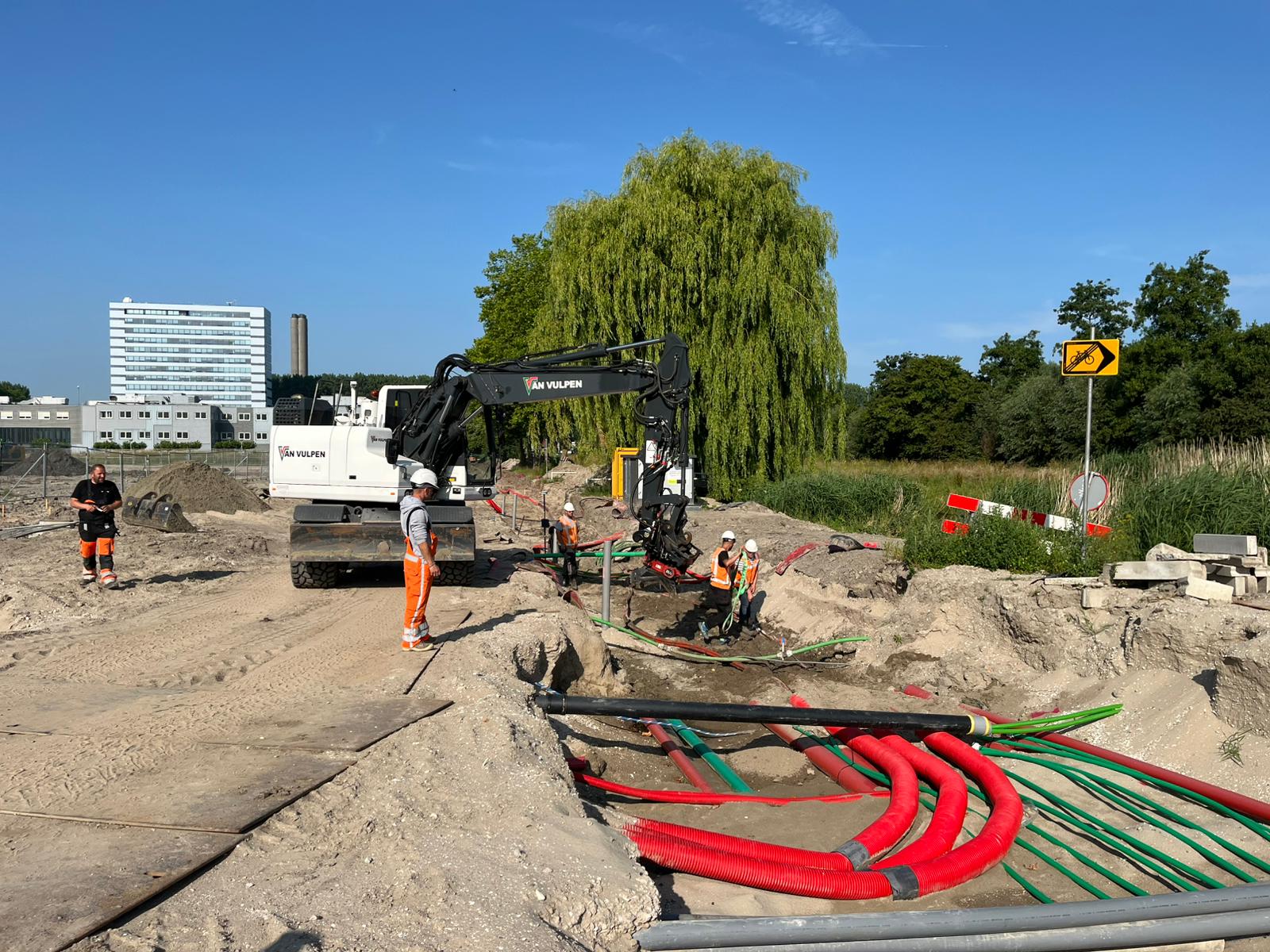

Langs de Huismansingel, tussen de Molengraaffsingel / Watermanweg en de Heertjeslaan, voeren we in november en december werkzaamheden uit aan de ondergrondse infrast…
Read moreLaatste hand aan Watermanweg & Mekelweg – bijna weer open!
De werkzaamheden aan de ondergrondse kabels en leidingen bij de Watermanweg en Mekelweg naderen het einde van deze fase.
Op de Mekelweg is de gebruikelijke fietsroute inmiddels hersteld. Op de Watermanweg …

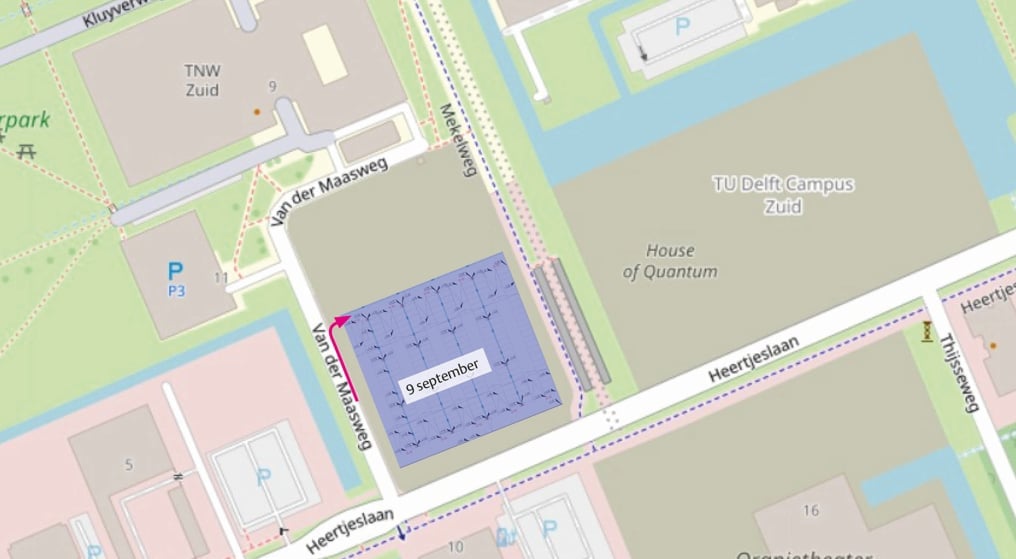

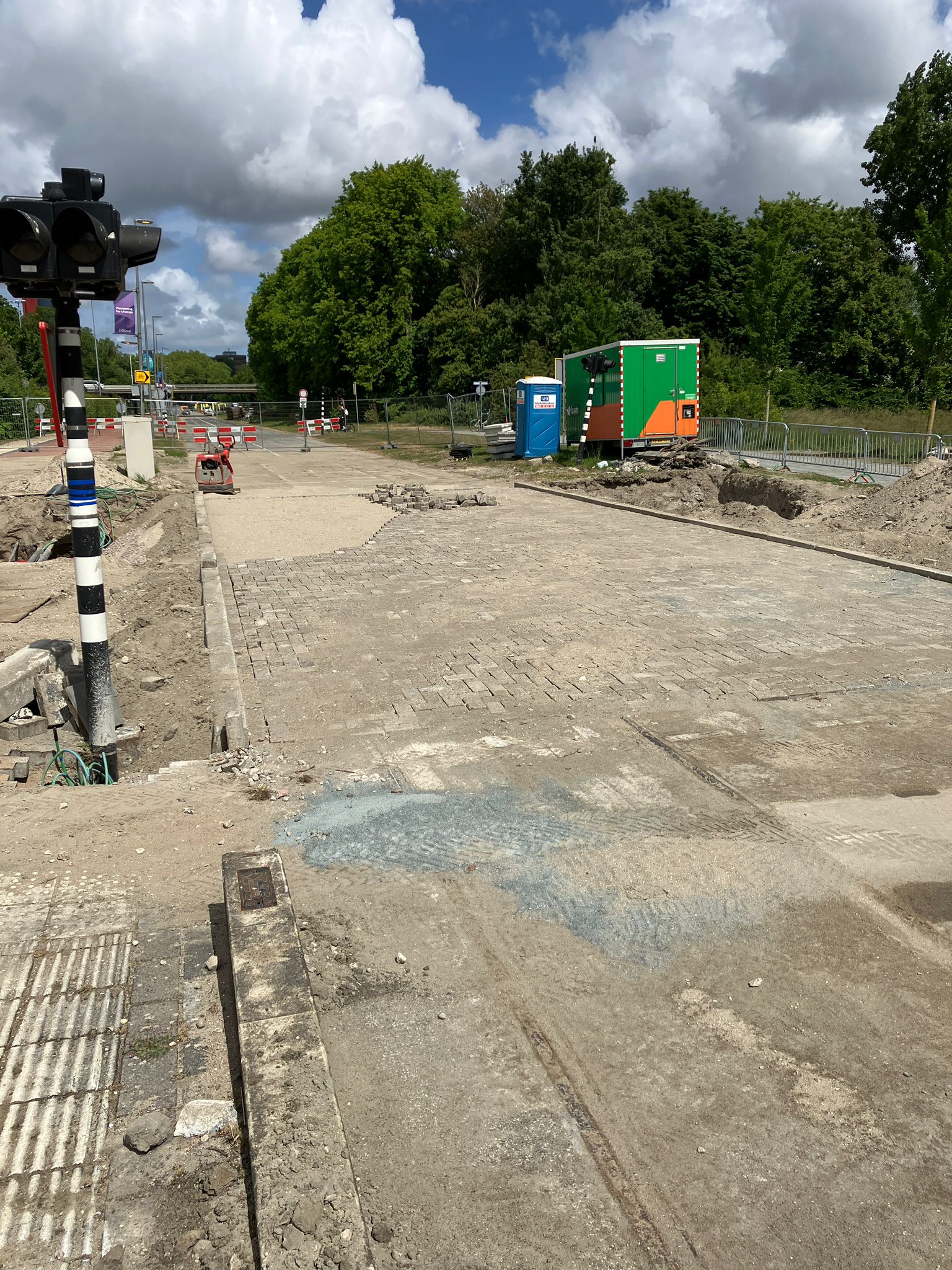

Read moreAsfalteren bouwdepot en ketenterrein – maandag 8 en dinsdag 9 september.
Volgende week brengen we asfalt aan op het lege kavel langs de Van der Maasweg, dat wordt ingericht als bouwdepot en ketenterrein. In plaats van één dag werk (zoals eerder gecommuniceerd), nemen de we…
Read moreVragen of meldingen?
Stuur Jolanda een berichtje via de app! Ze helpt je graag verder. 😊
Will end on December 31, 2027

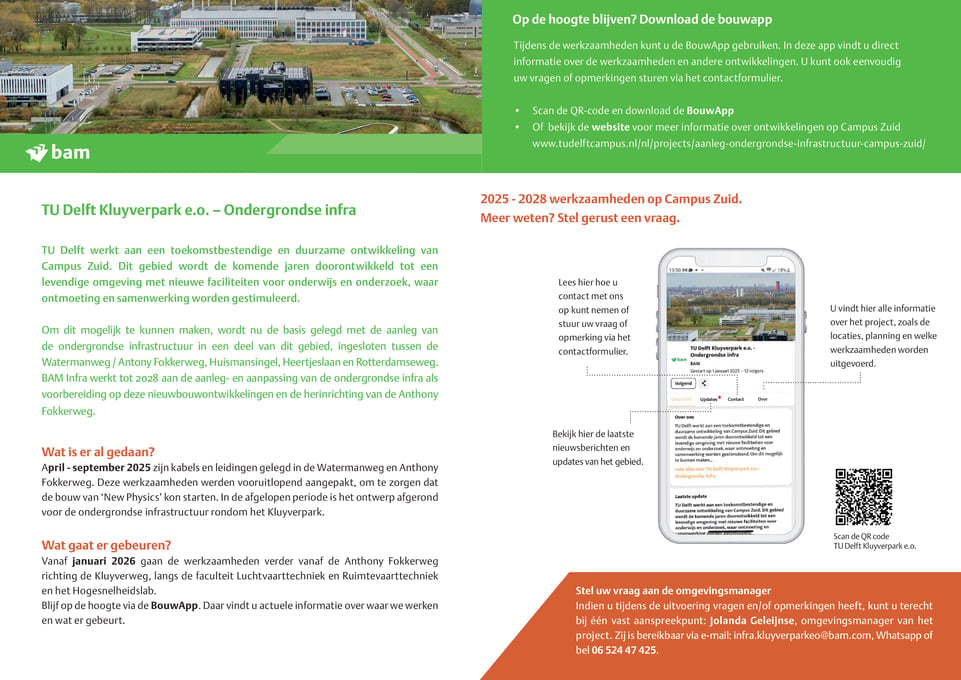

TU Delft werkt aan een toekomstbestendige en duurzame ontwikkeling van Campus Zuid. Dit gebied wordt de komende jaren doorontwikkeld tot een levendige omgeving met nieuwe faciliteiten voor onderwijs en onderzoek, waar ontmoeting en samenwerking worden gestimuleerd. Om dit mogelijk te kunnen maken, wordt nu de basis gelegd met de aanleg van de ondergrondse infrastructuur in een deel van dit gebied, ingesloten tussen de Watermanweg/Antony Fokkerweg, Huismansingel, Heertjeslaan en Rotterdamseweg.
BAM Infra werkt tot en met 2027 aan de aanleg- en aanpassing van de ondergrondse infra als voorbereiding op deze nieuwbouwontwikkelingen. Ook wordt de Anthony Fokkerweg opnieuw ingericht.
