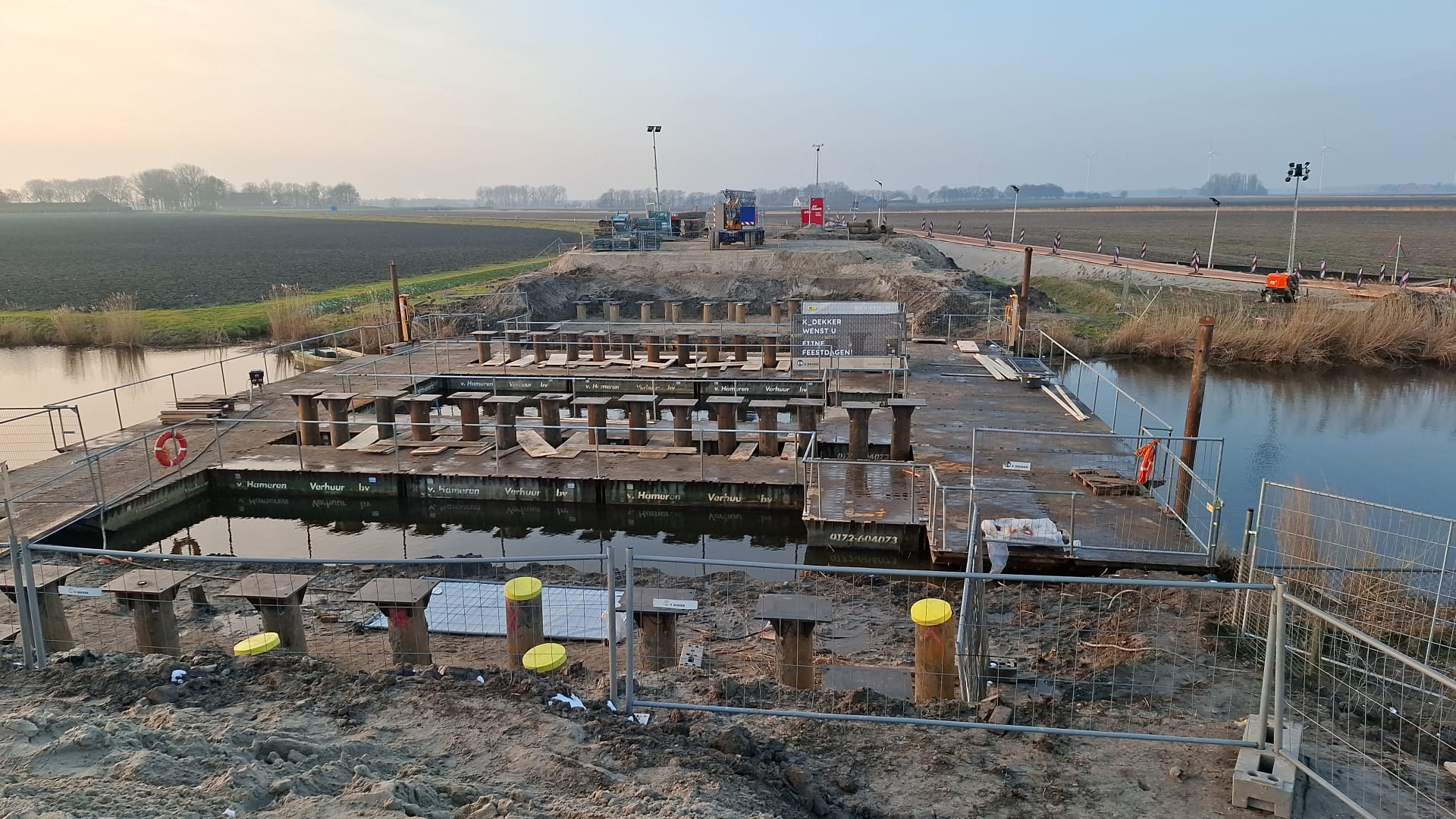

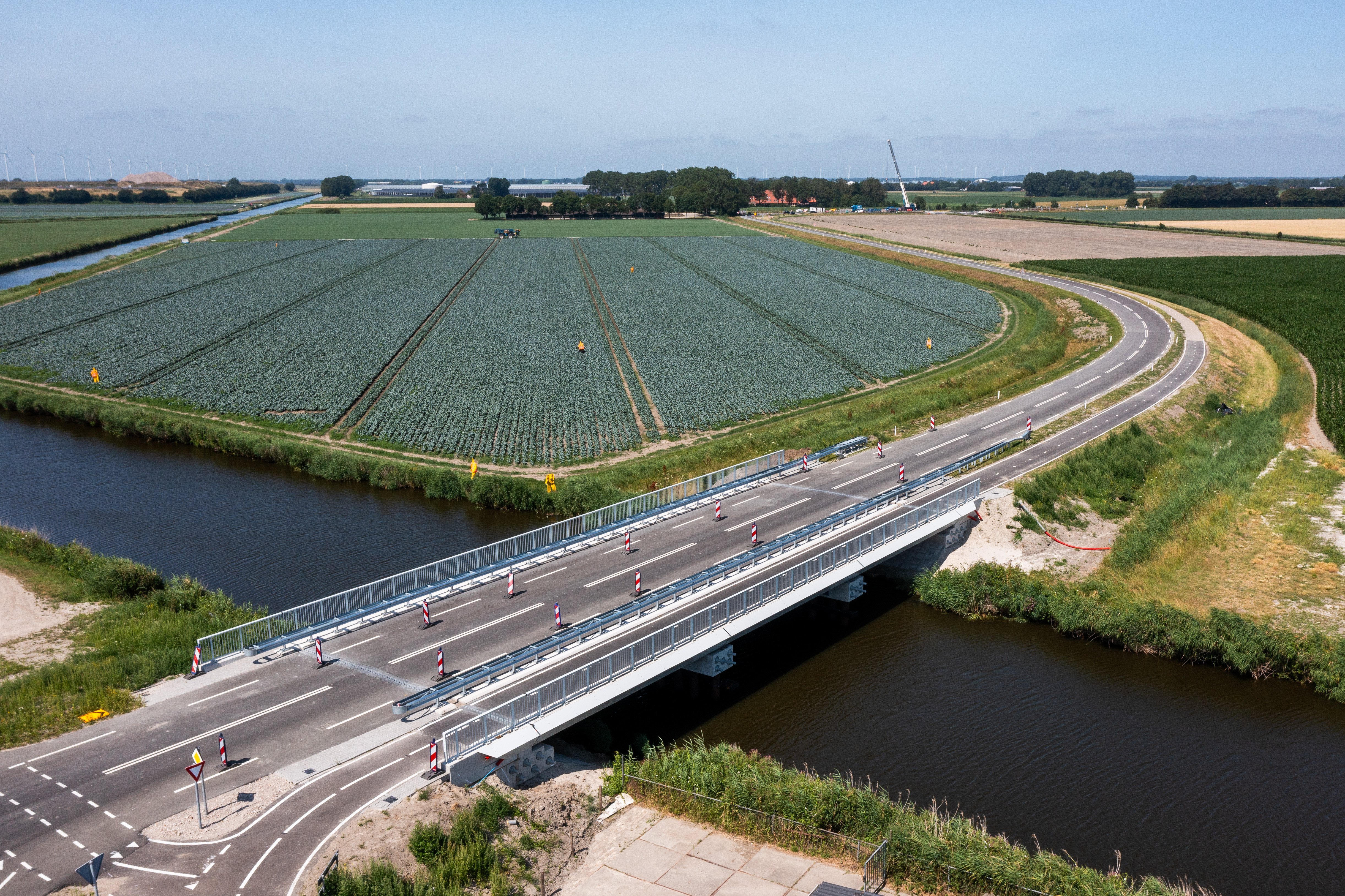

In opdracht van de provincie Noord-Holland start aannemer K_Dekker bouw & infra in oktober 2025 met het vervangen van de vaste bruggen op de Medemblikkerweg, ten noorden van Medemblik. Tegelijk richten we het kruispunt met de Medemblikkersluisweg opnieuw in en voeren we groot onderhoud aan he…
Wat hebben we de afgelopen week gedaan?

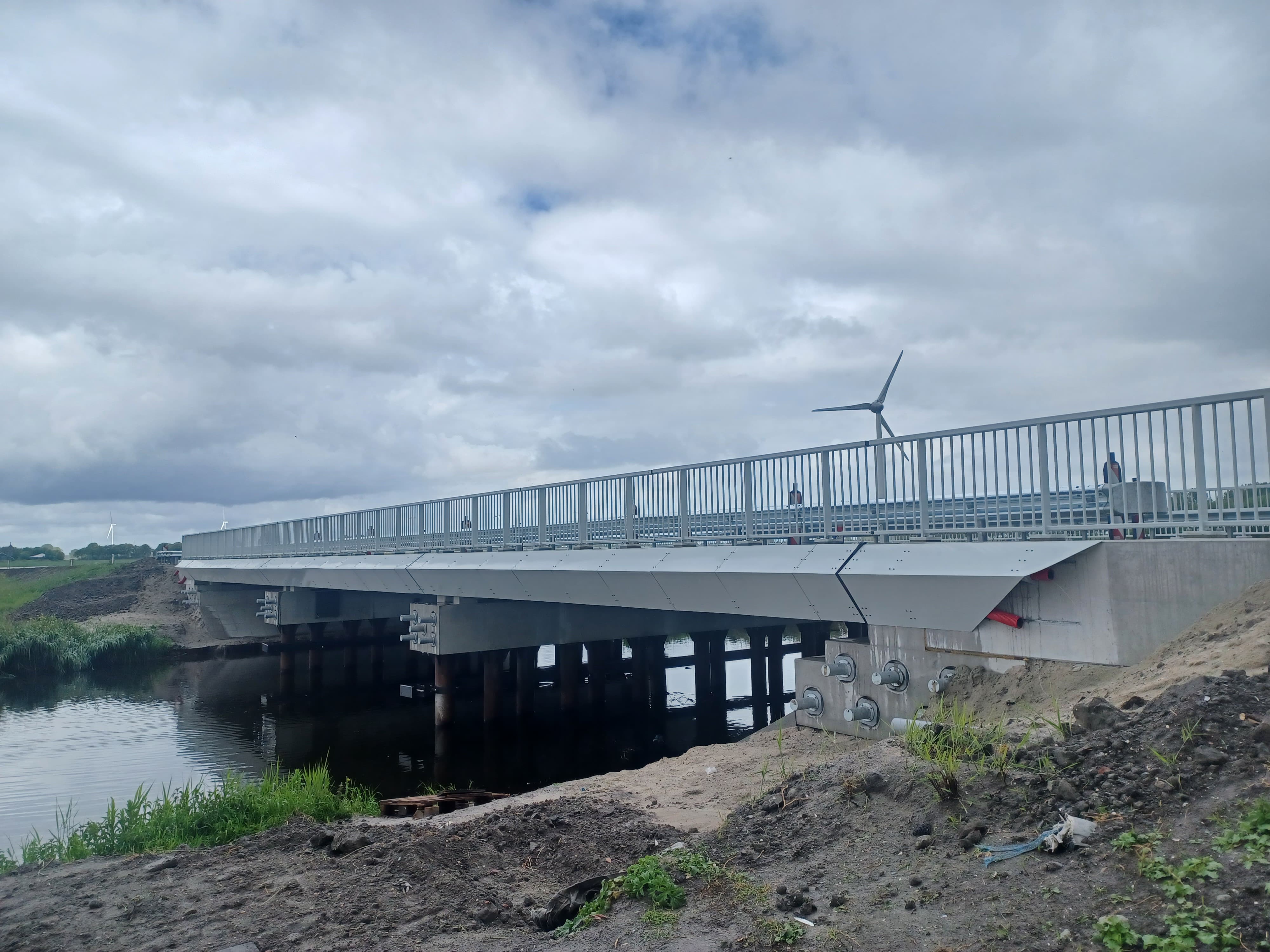

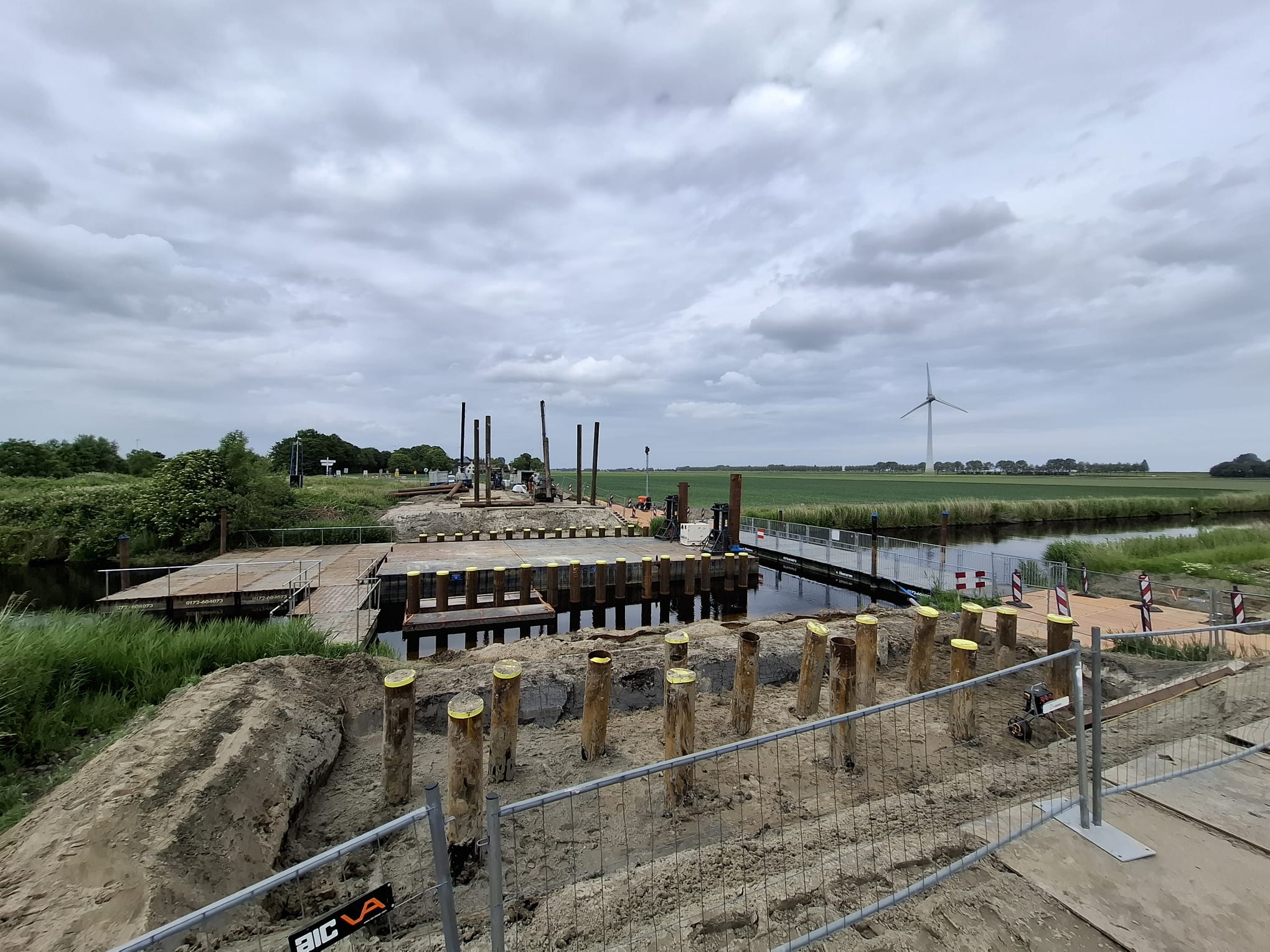

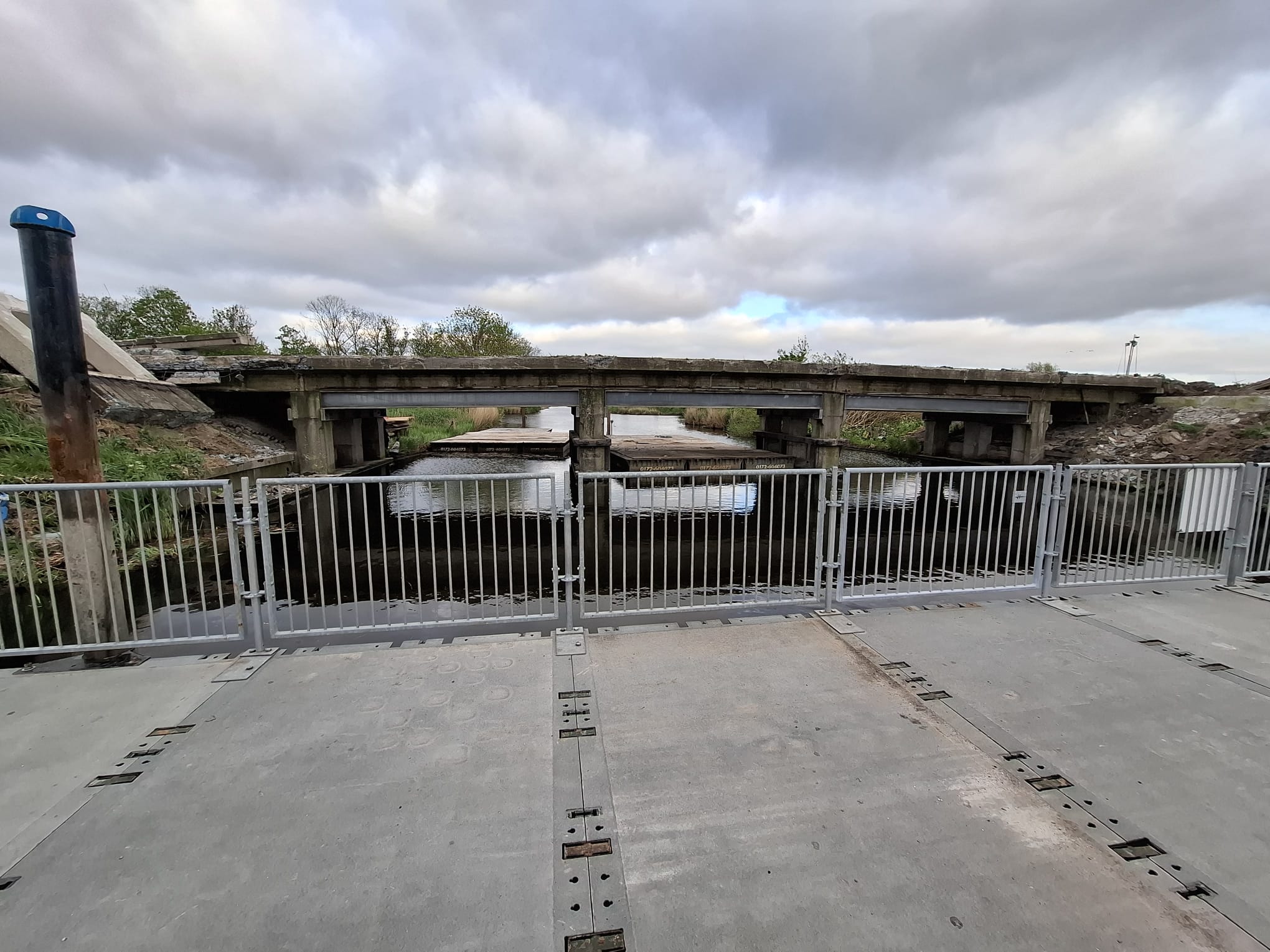

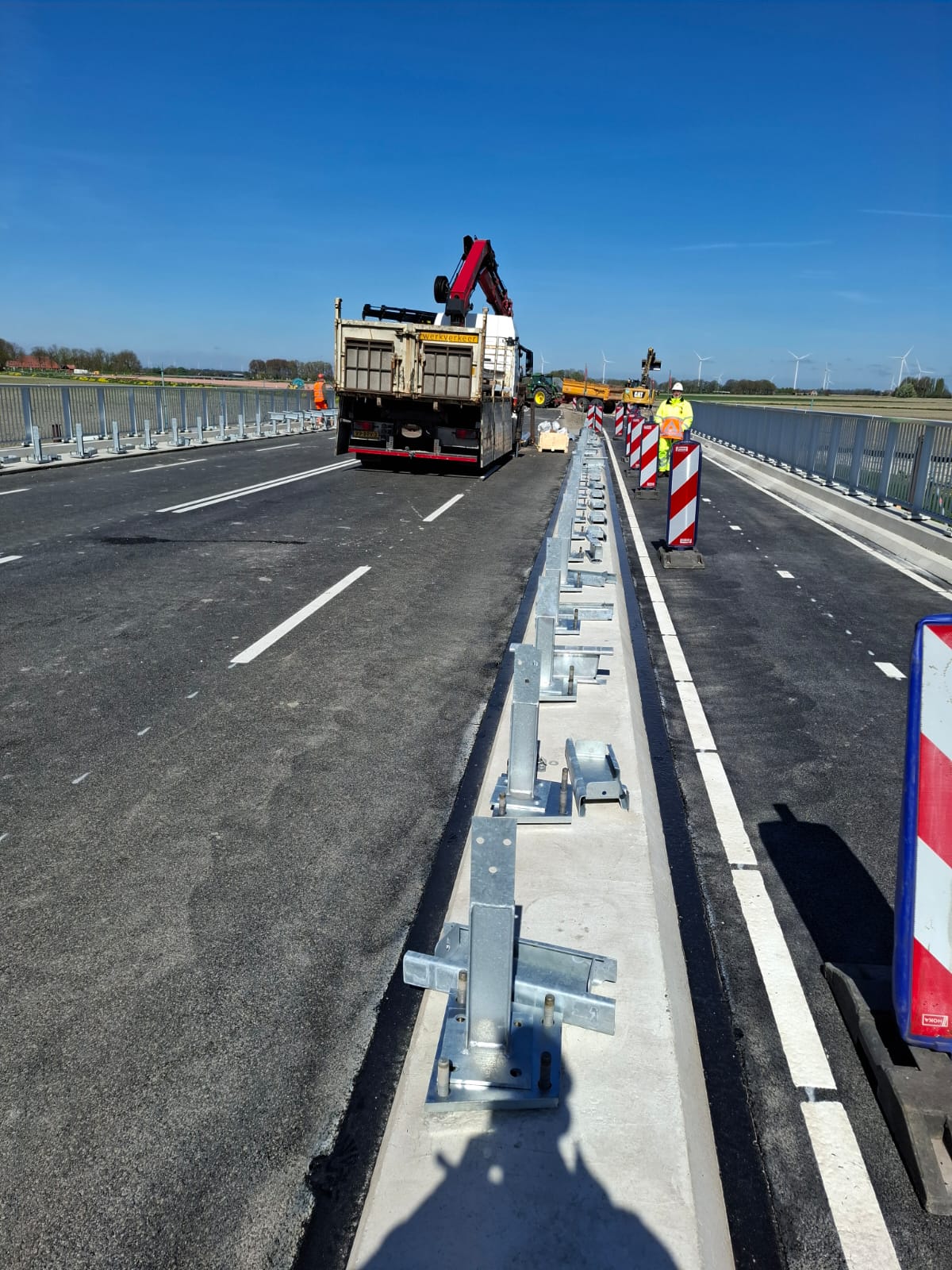

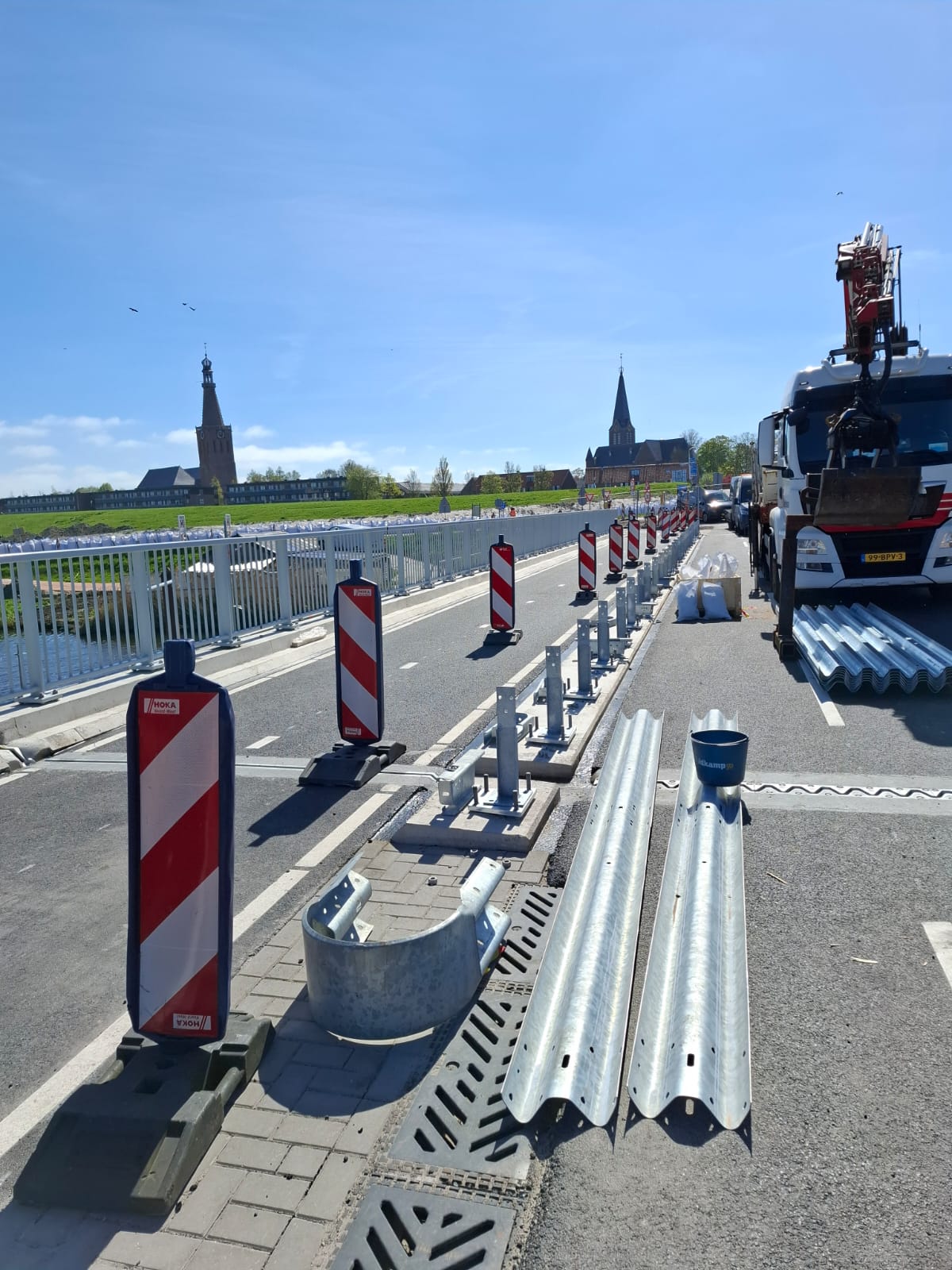

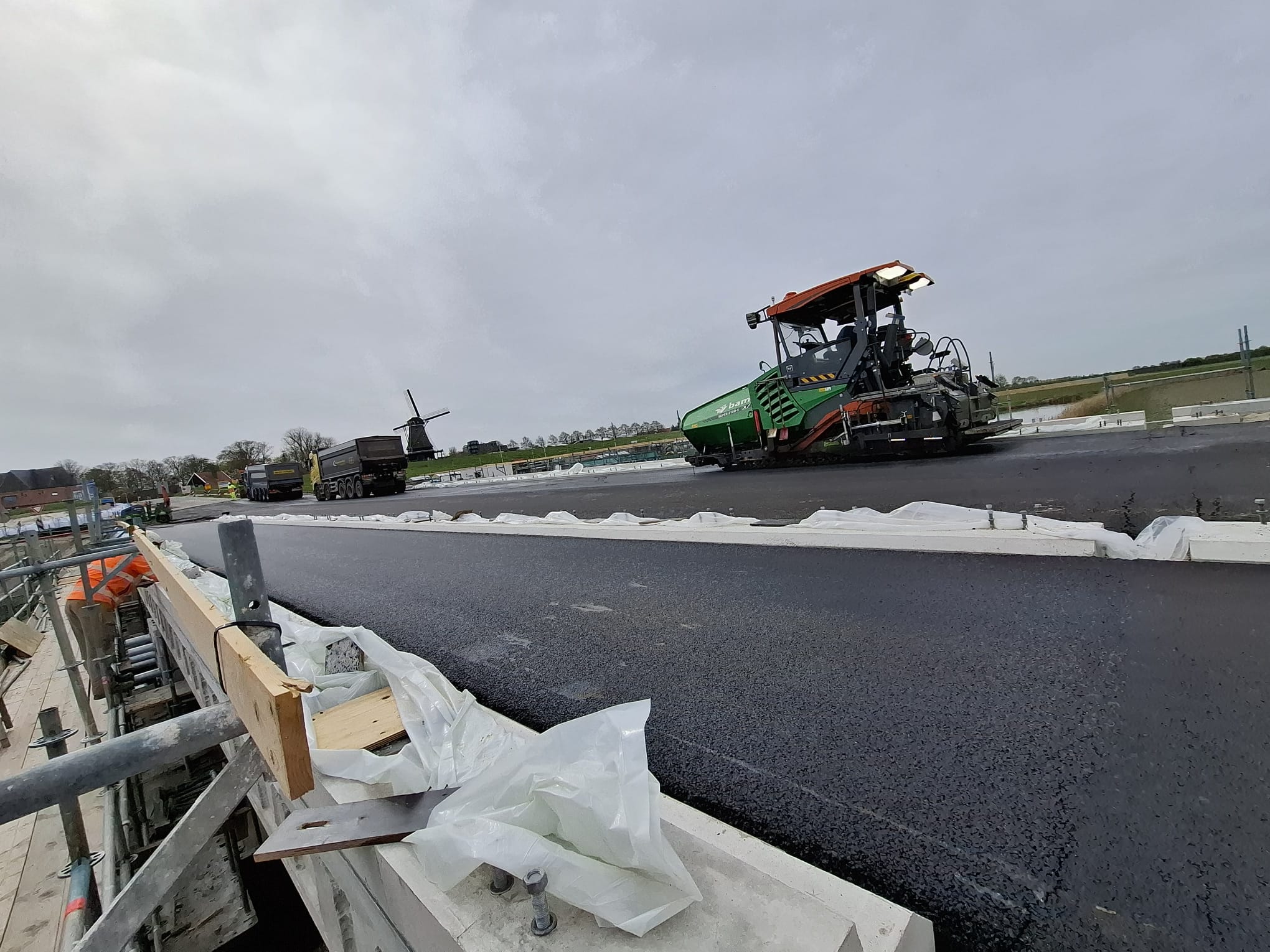

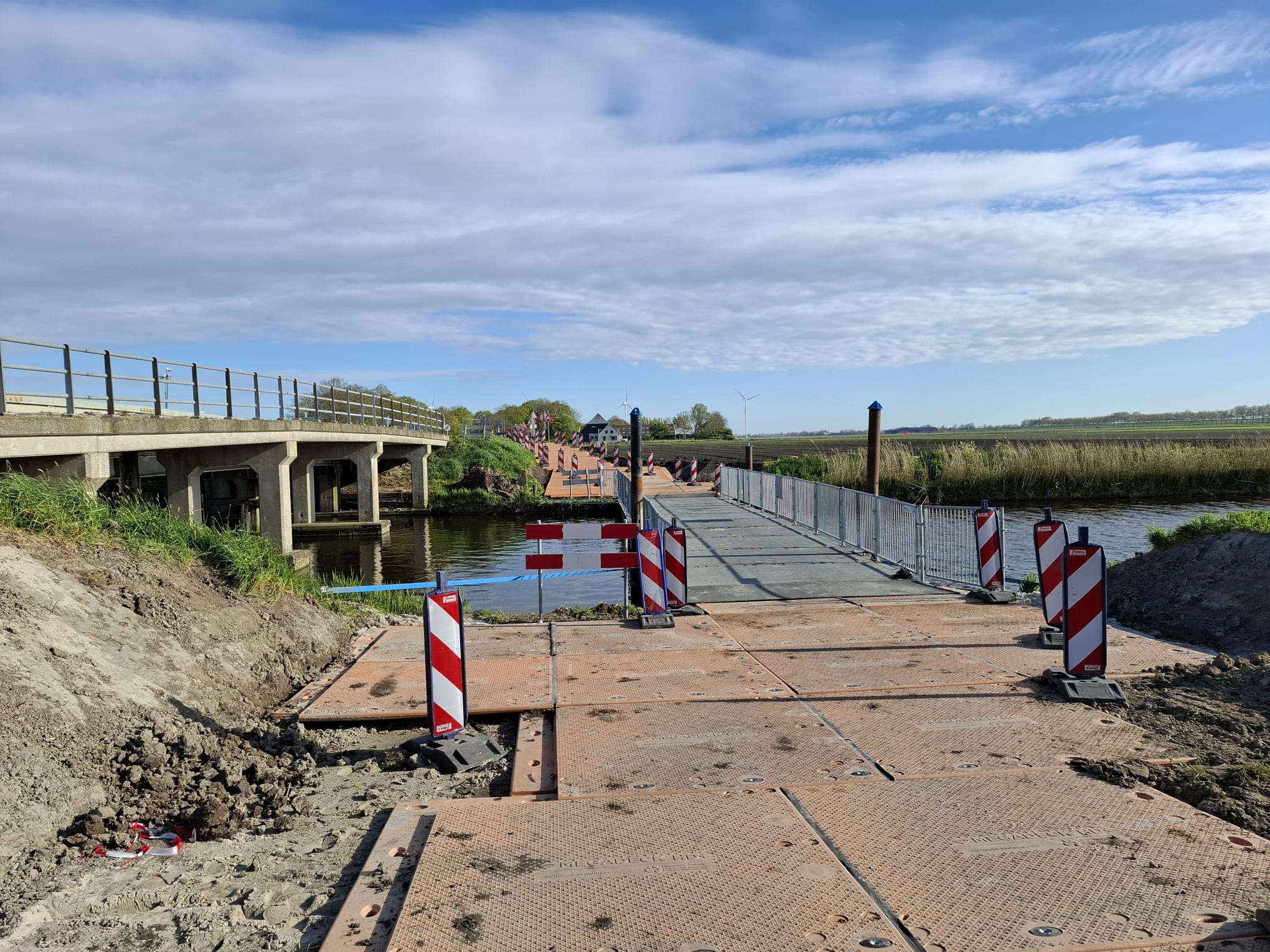

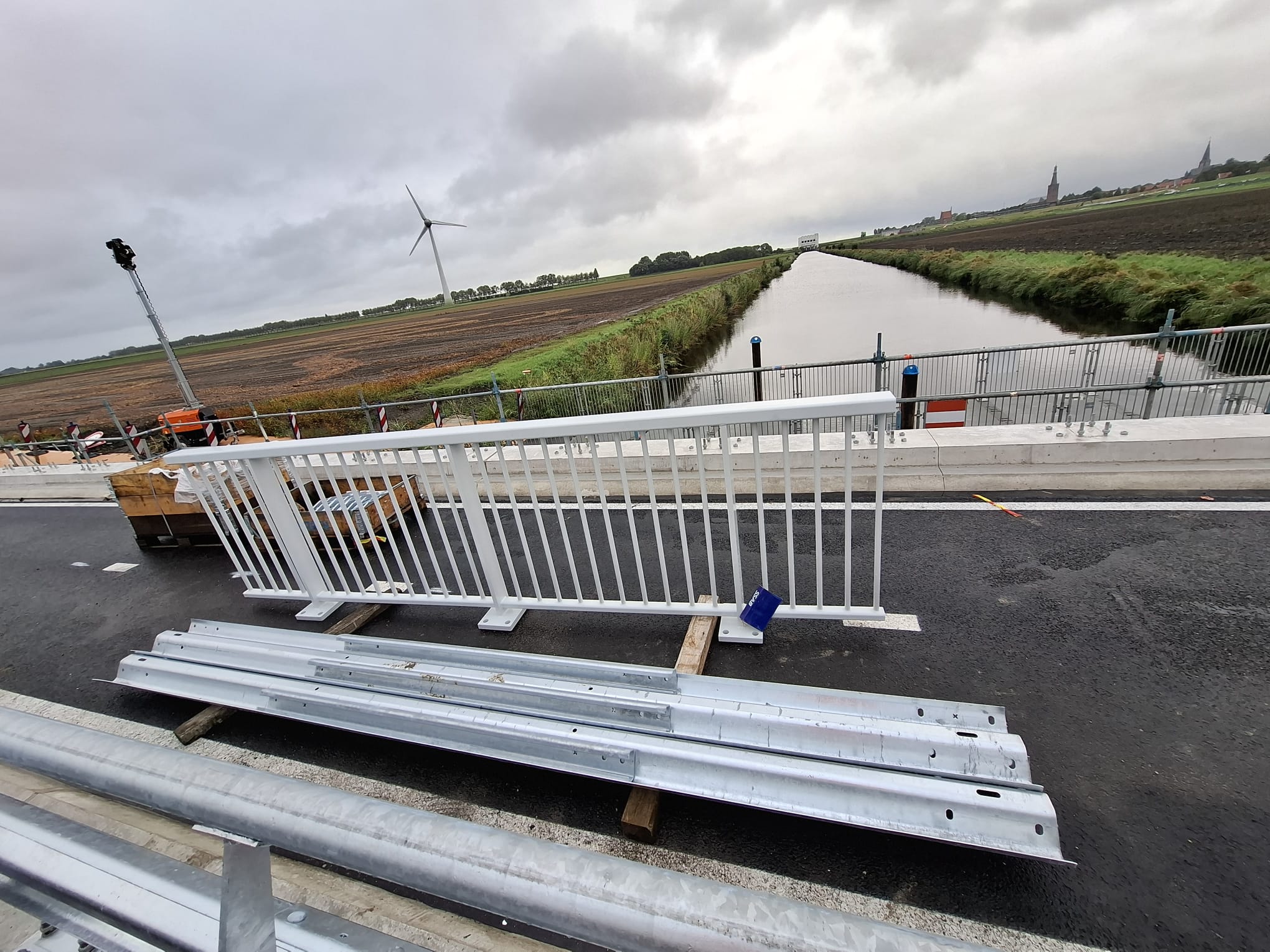

Afgelopen maandag is de noordelijke brug opengesteld voor fietsverkeer. Aansluitend hebben we de tijdelijke fietsbrug verwijderd.
Daarnaast zijn de kappen aan de buitenzijde van de brug aangebracht. Ook zijn de paddenschermen ve…
Wat hebben we de afgelopen week gedaan?
Afgelopen maandag is de noordelijke brug opengesteld voor fietsverkeer. Aansluitend hebben we de tijdelijke fietsbrug verwijderd.

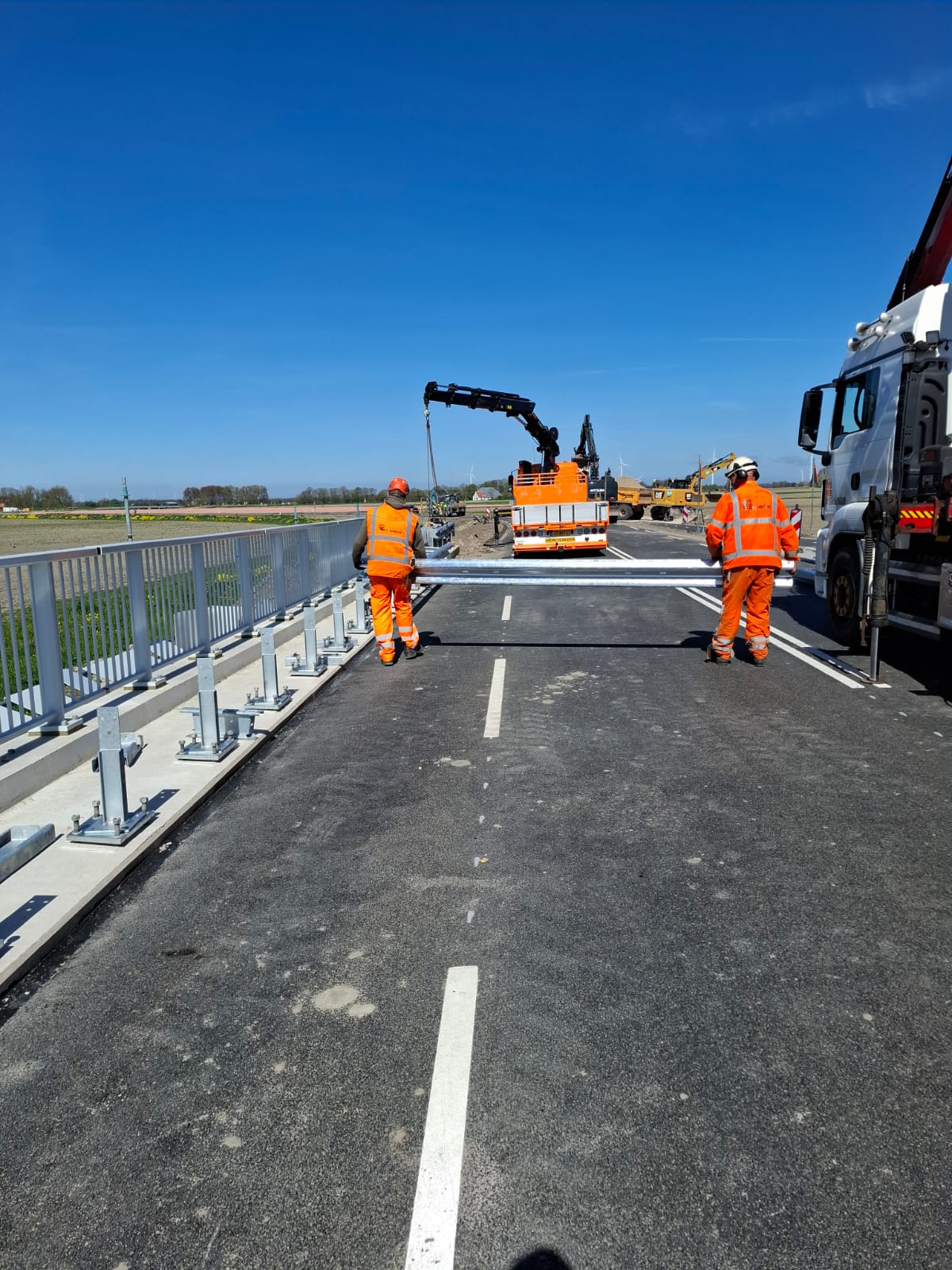

Daarnaast zijn de kappen aan de buitenzijde van de brug aangebracht. Ook zijn de paddenschermen ve…

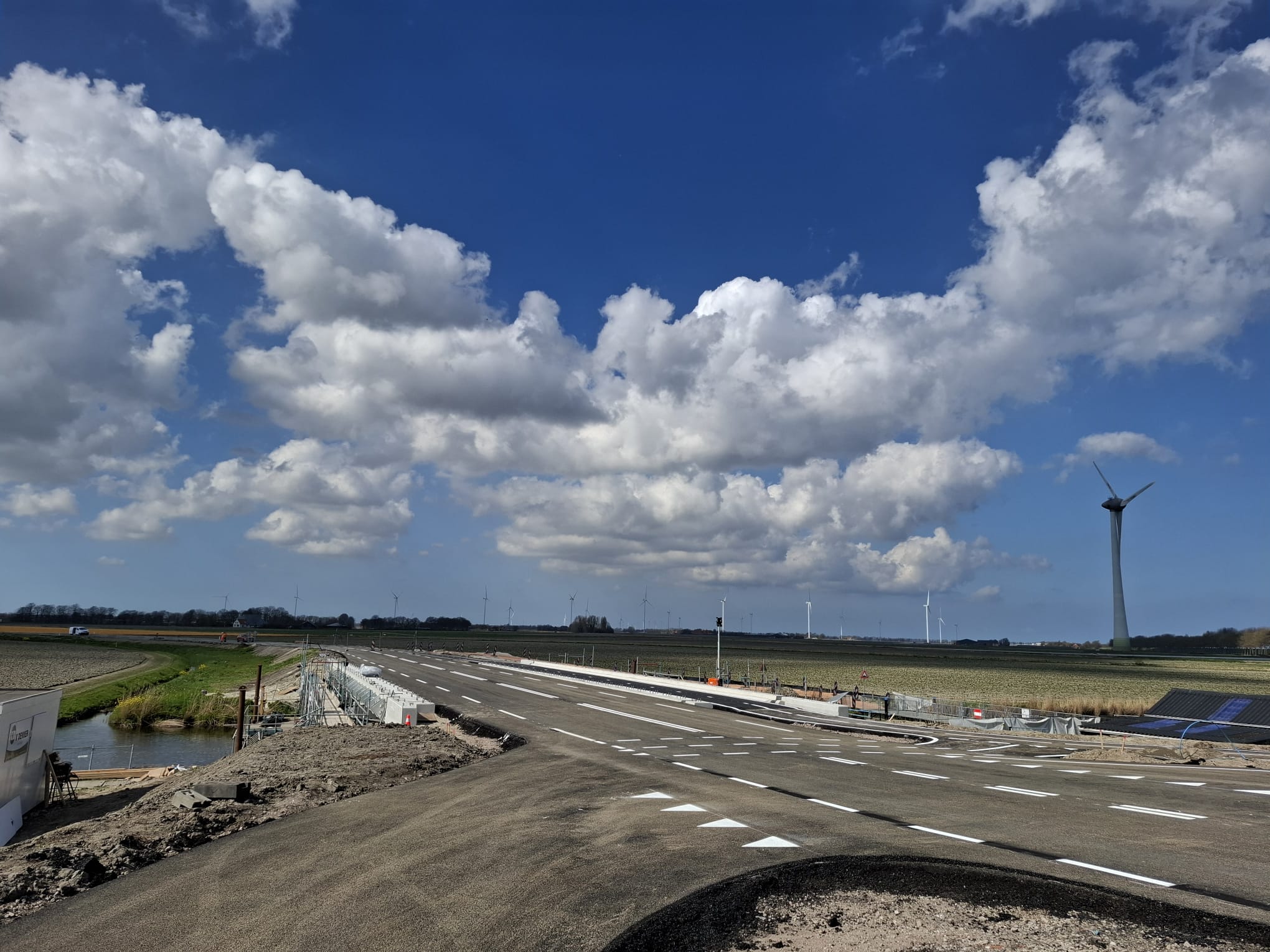

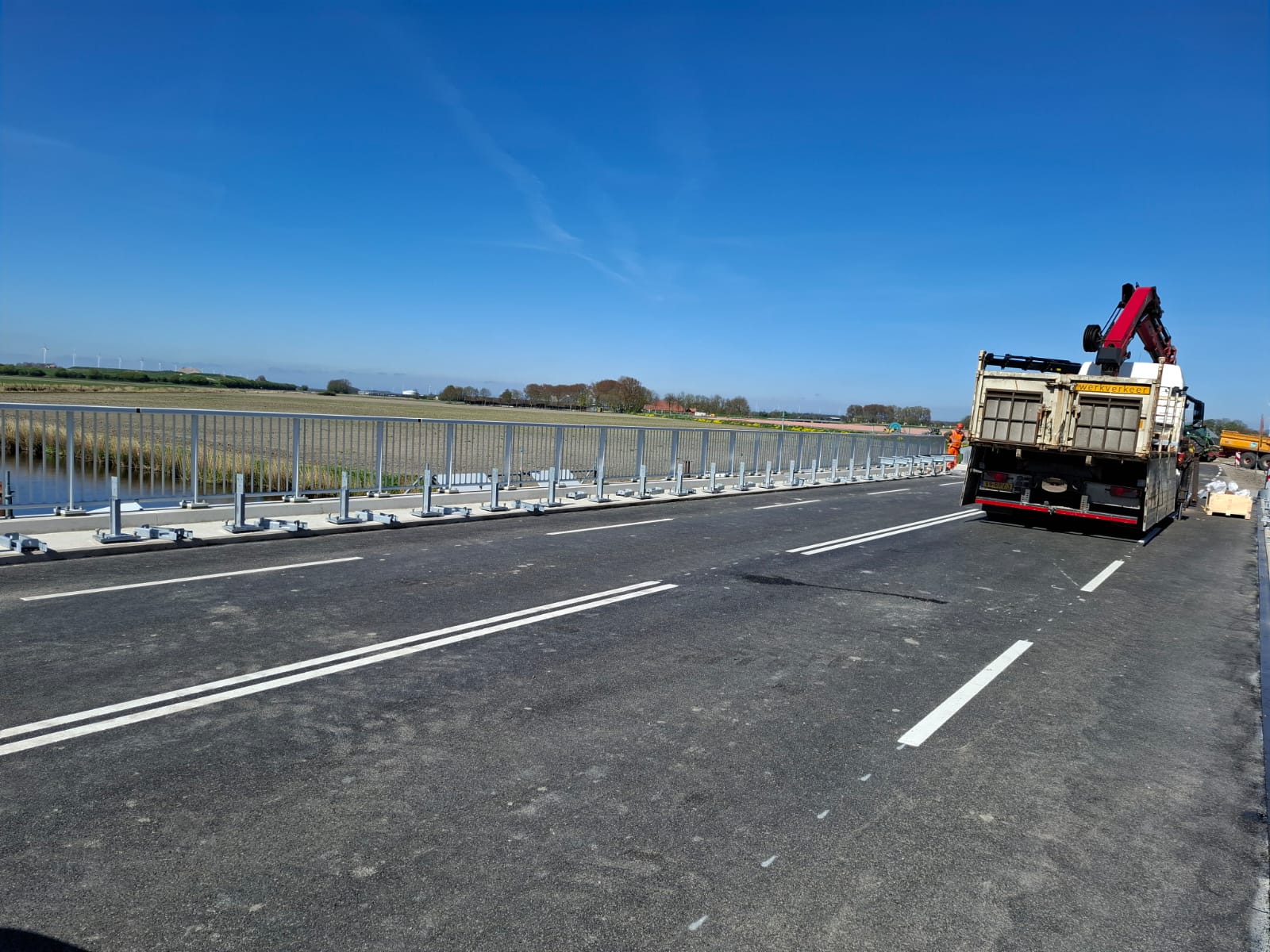

Read more🎉 Nog één week tot de oplevering!

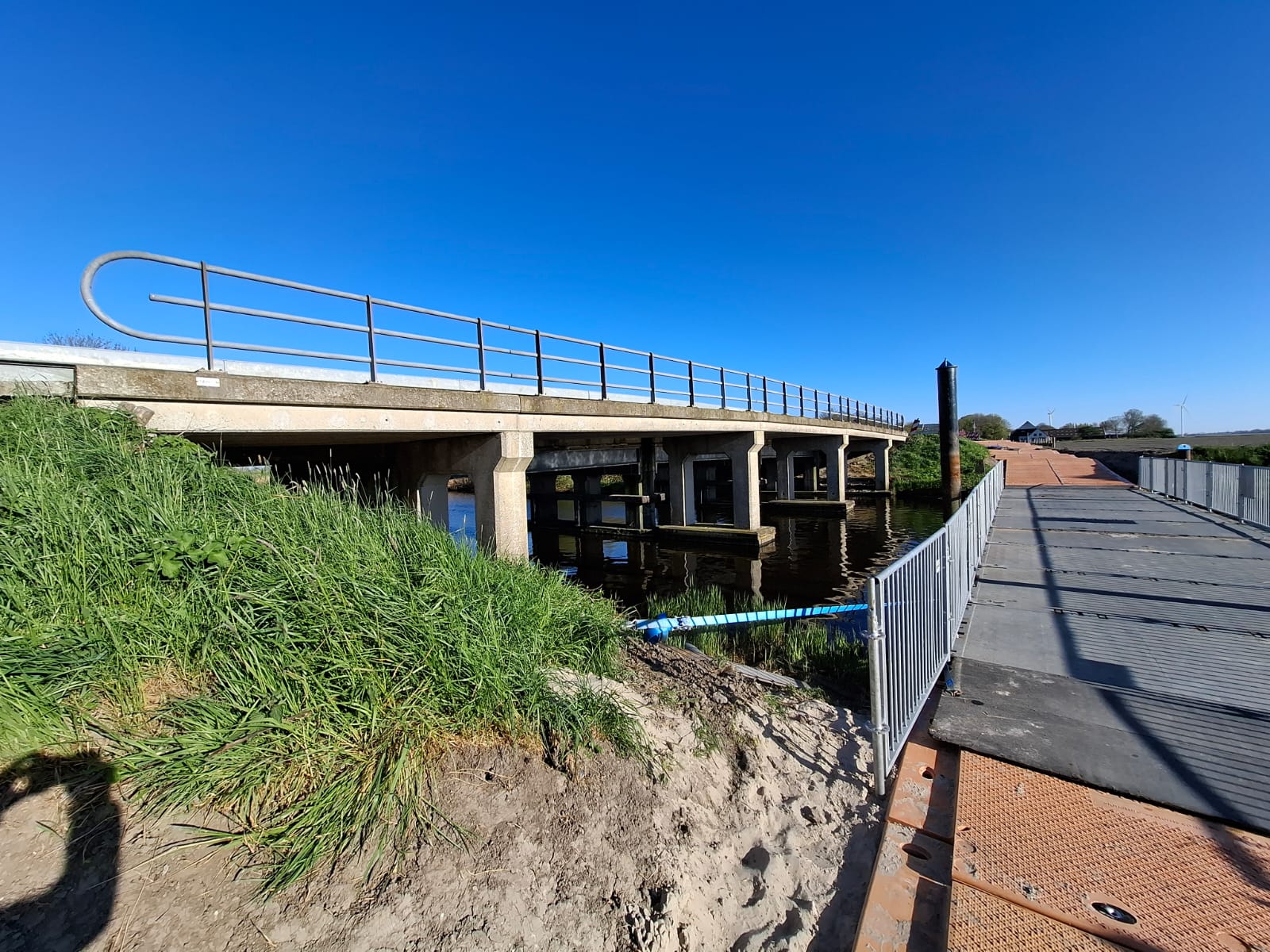

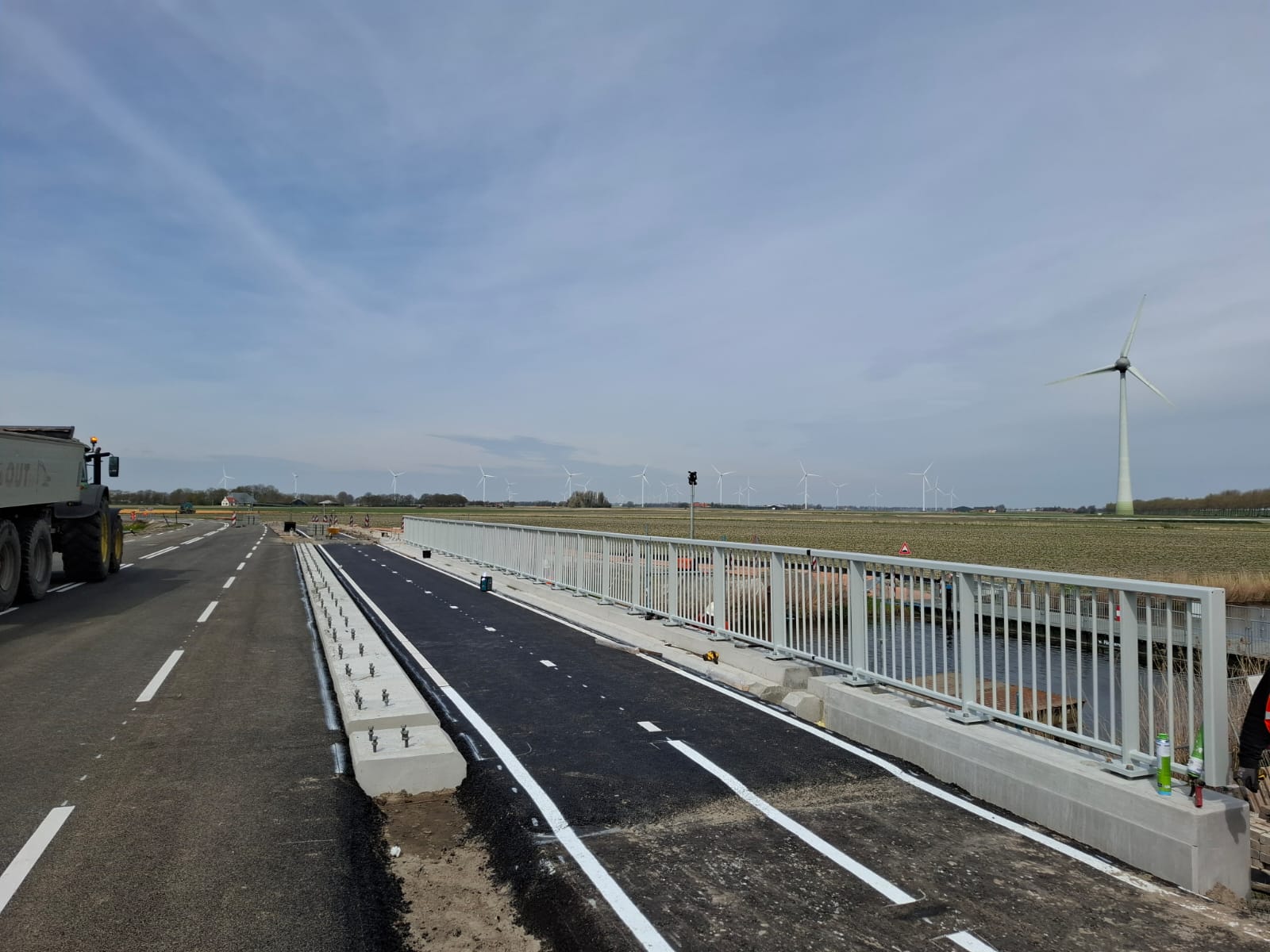

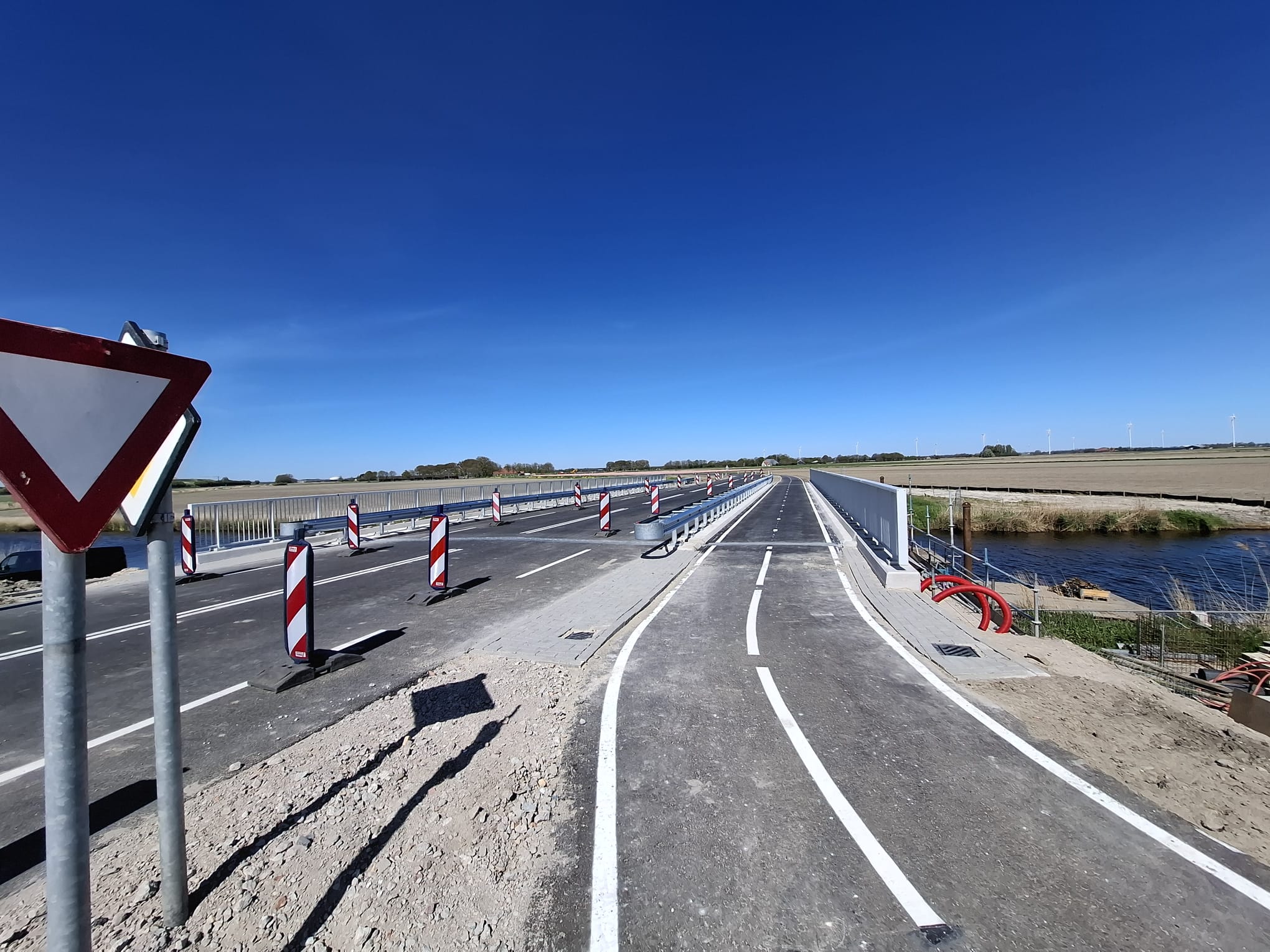

Volgende week donderdag, 17 september 2026, staan we om 09:30 uur samen stil bij de succesvolle afronding van het project Vervangen Bruggen Medemblikkerweg.

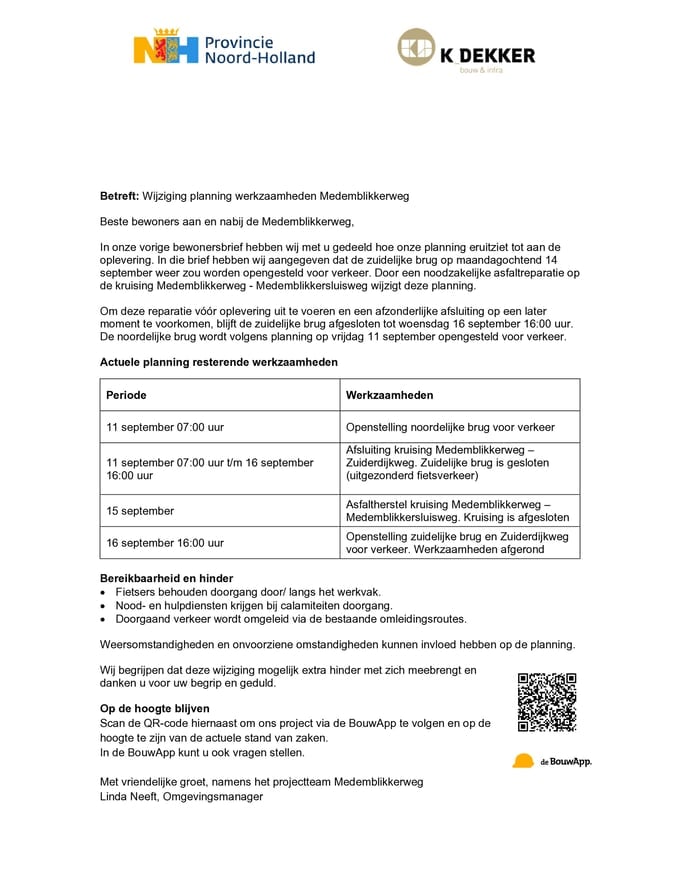

Uitnodiging | Oplevering N240B Medemblikkerweg
Graag nodigen wij u uit voor de feestelijke oplevering van het project ‘Vervangen Bruggen Medemblikkerweg’.
Samen staan wij stil bij de succesvolle afronding van dit project en de inzet van …
Read moreWat hebben we de afgelopen week gedaan?

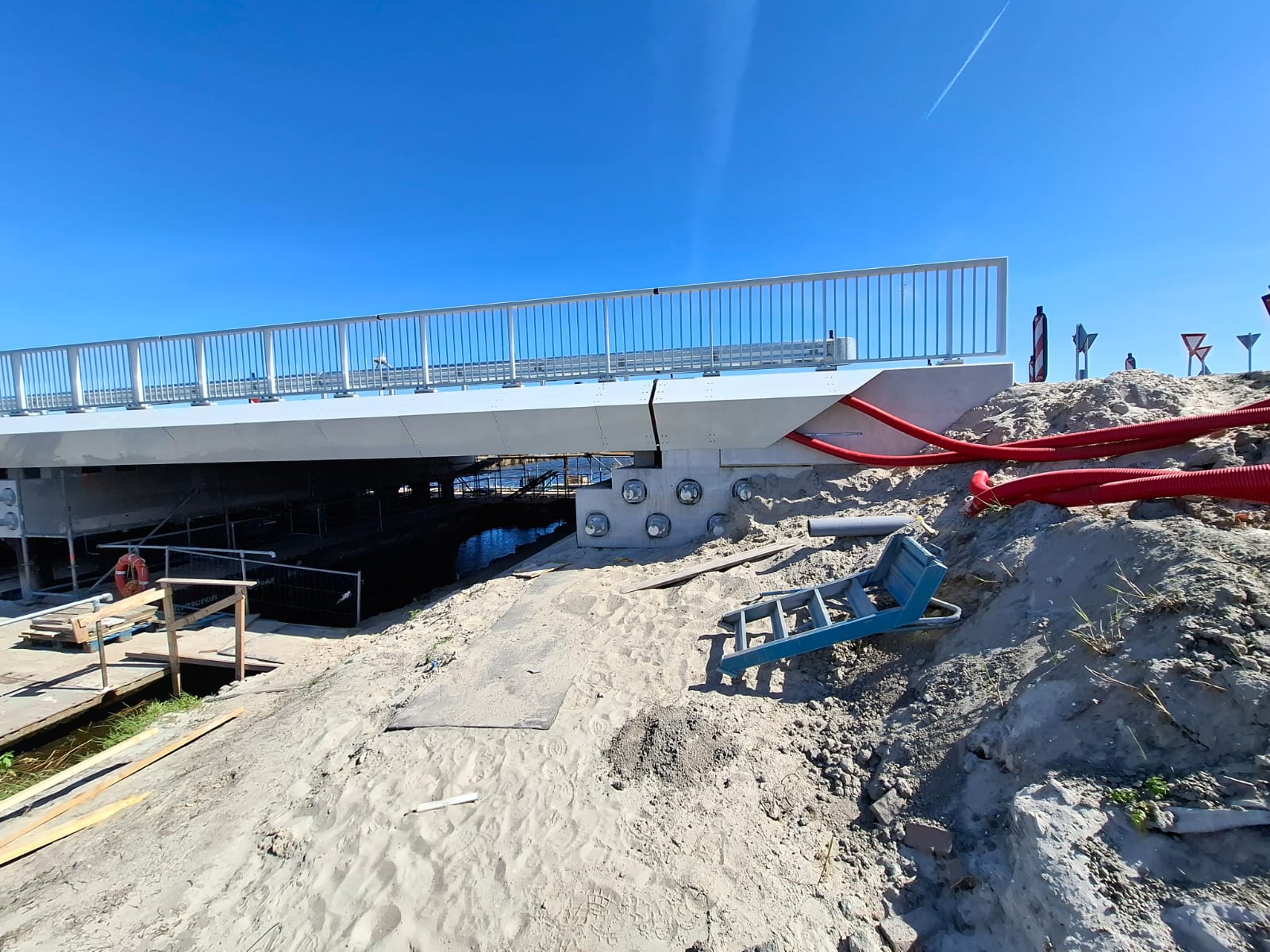

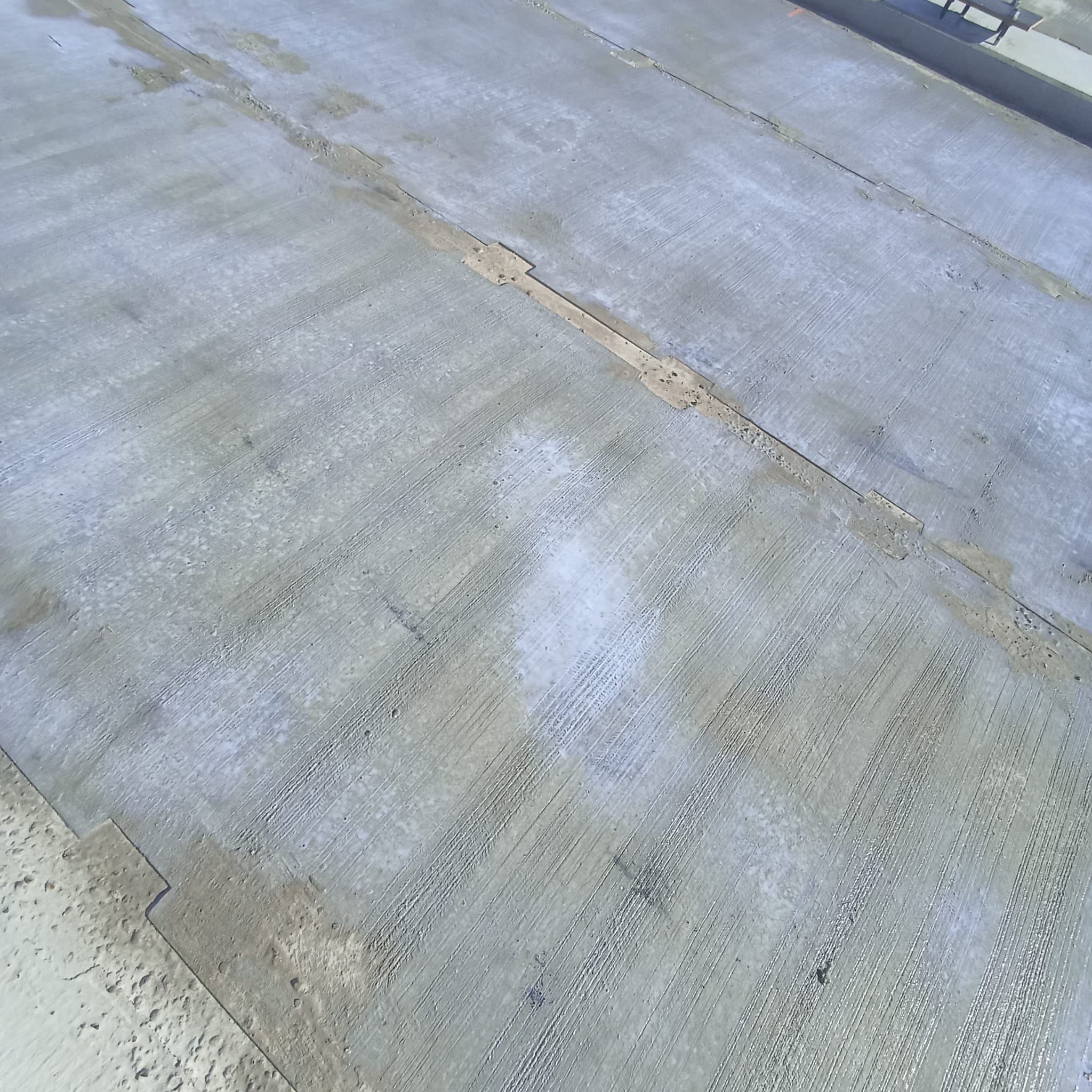

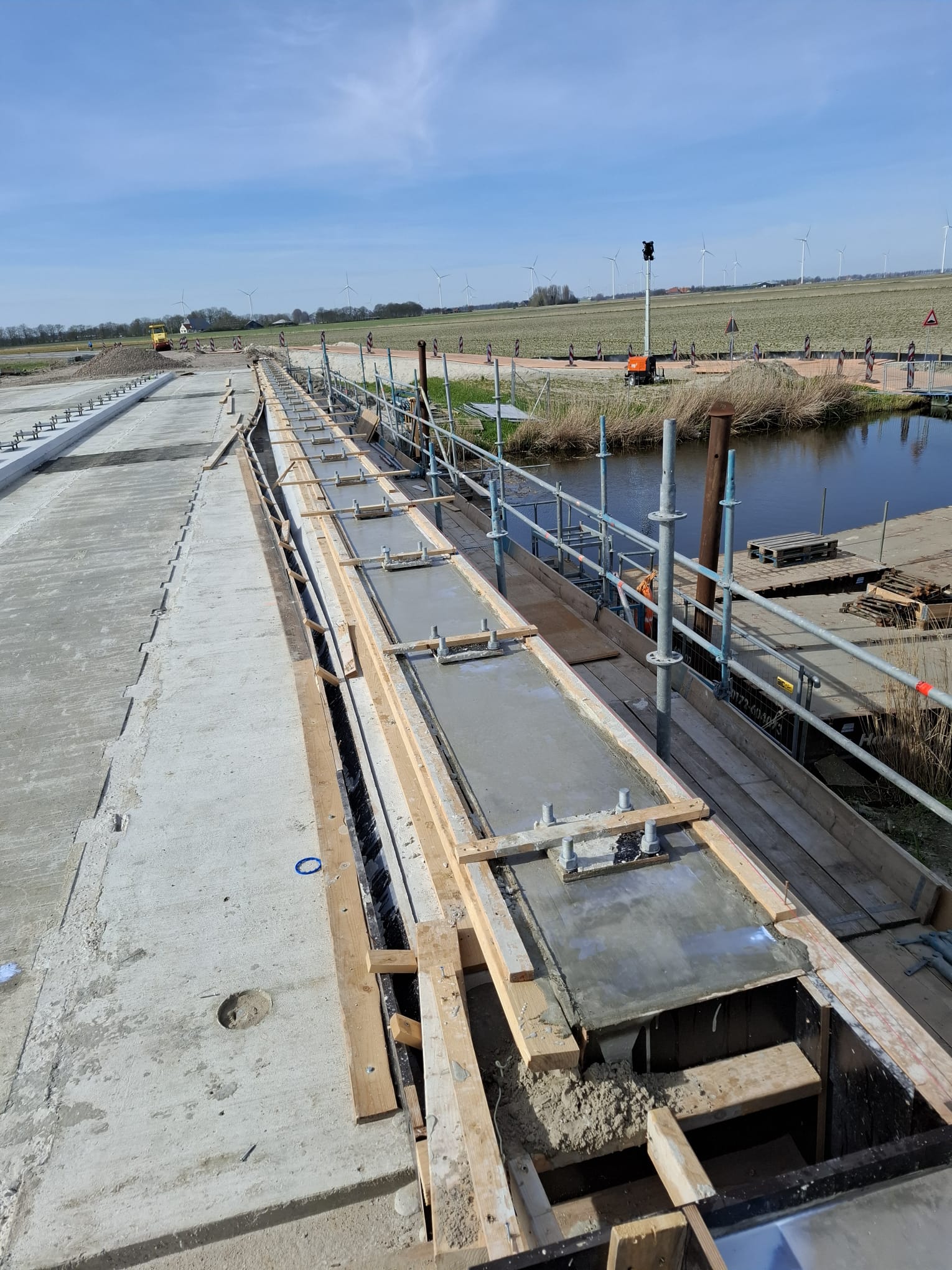

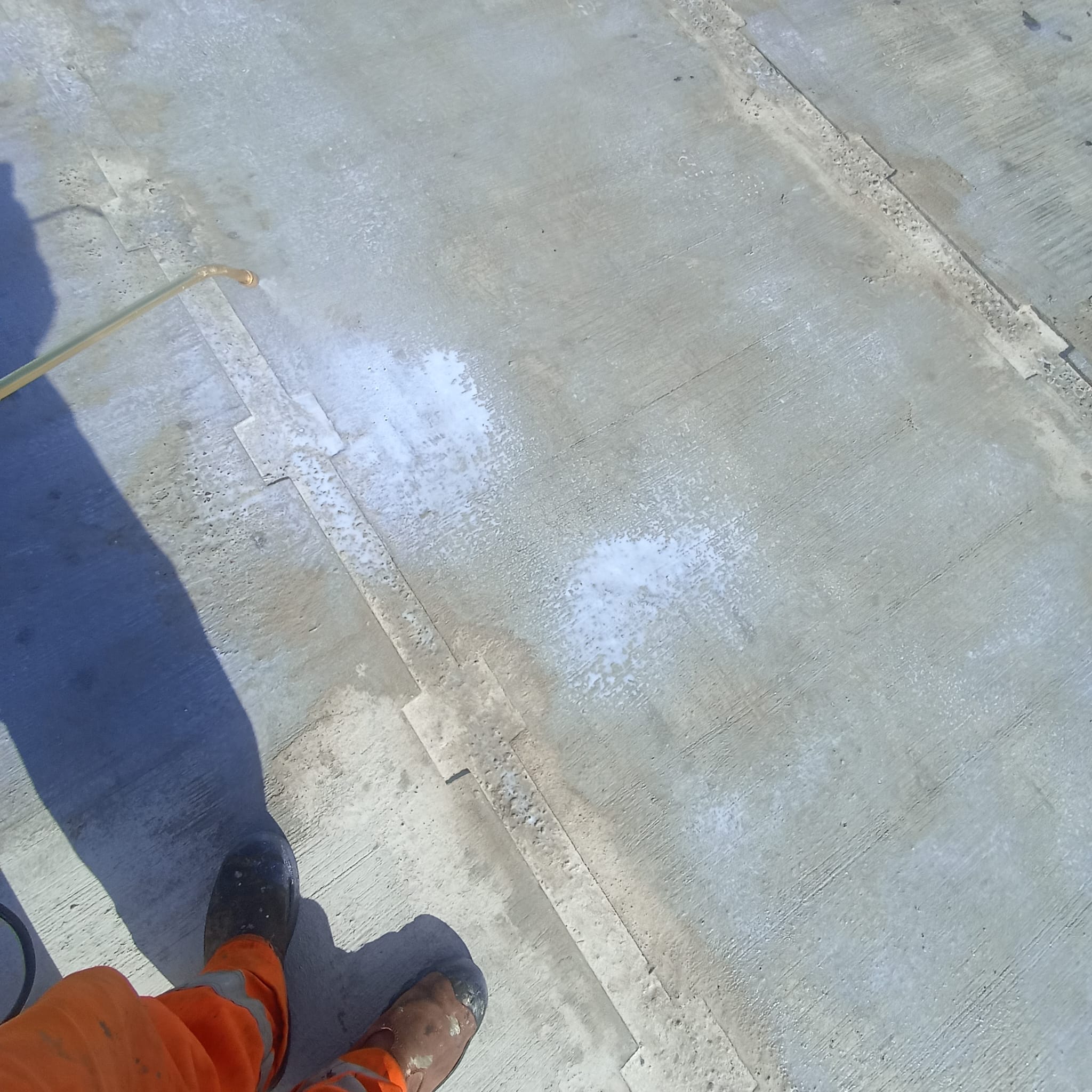

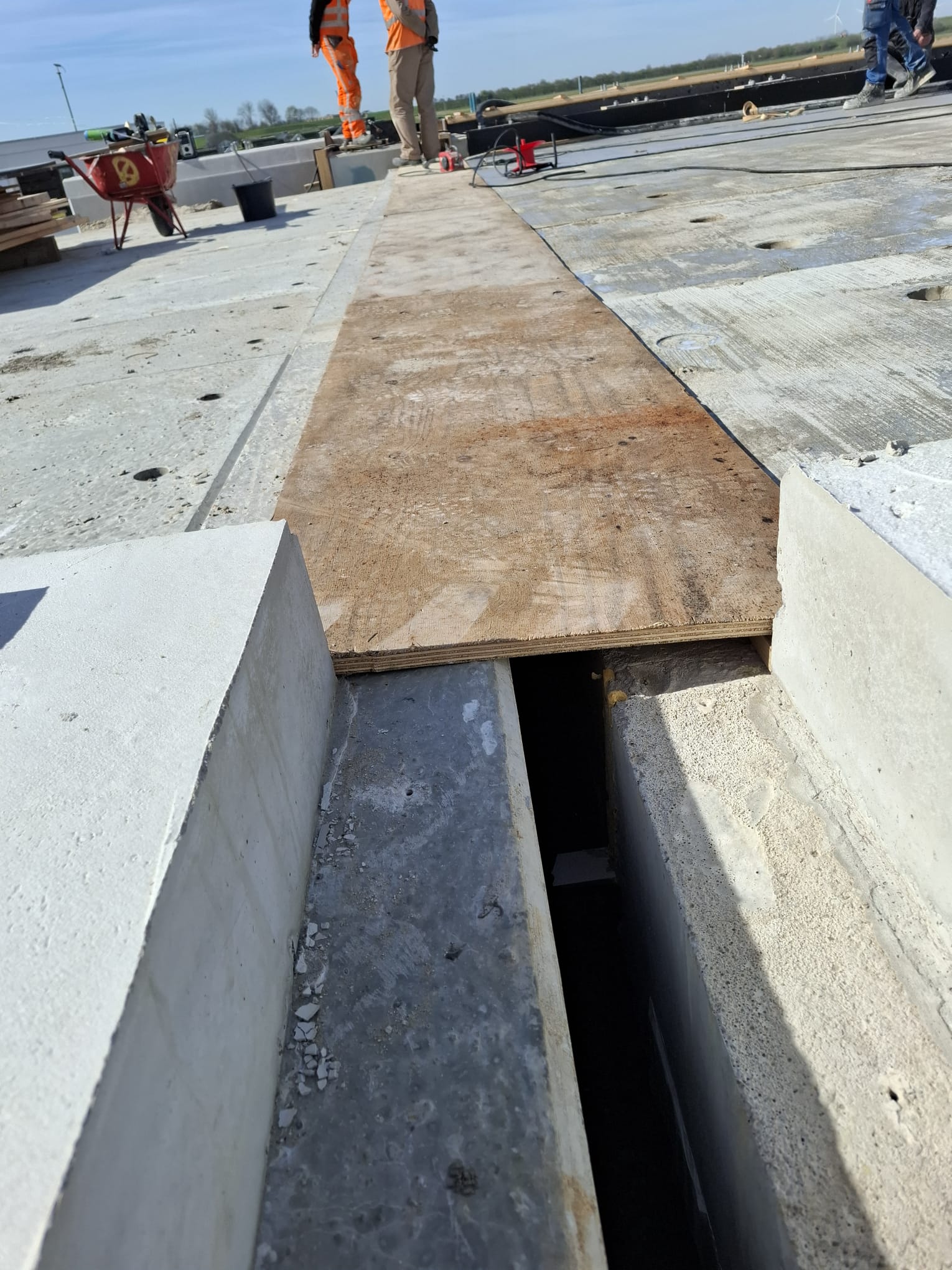

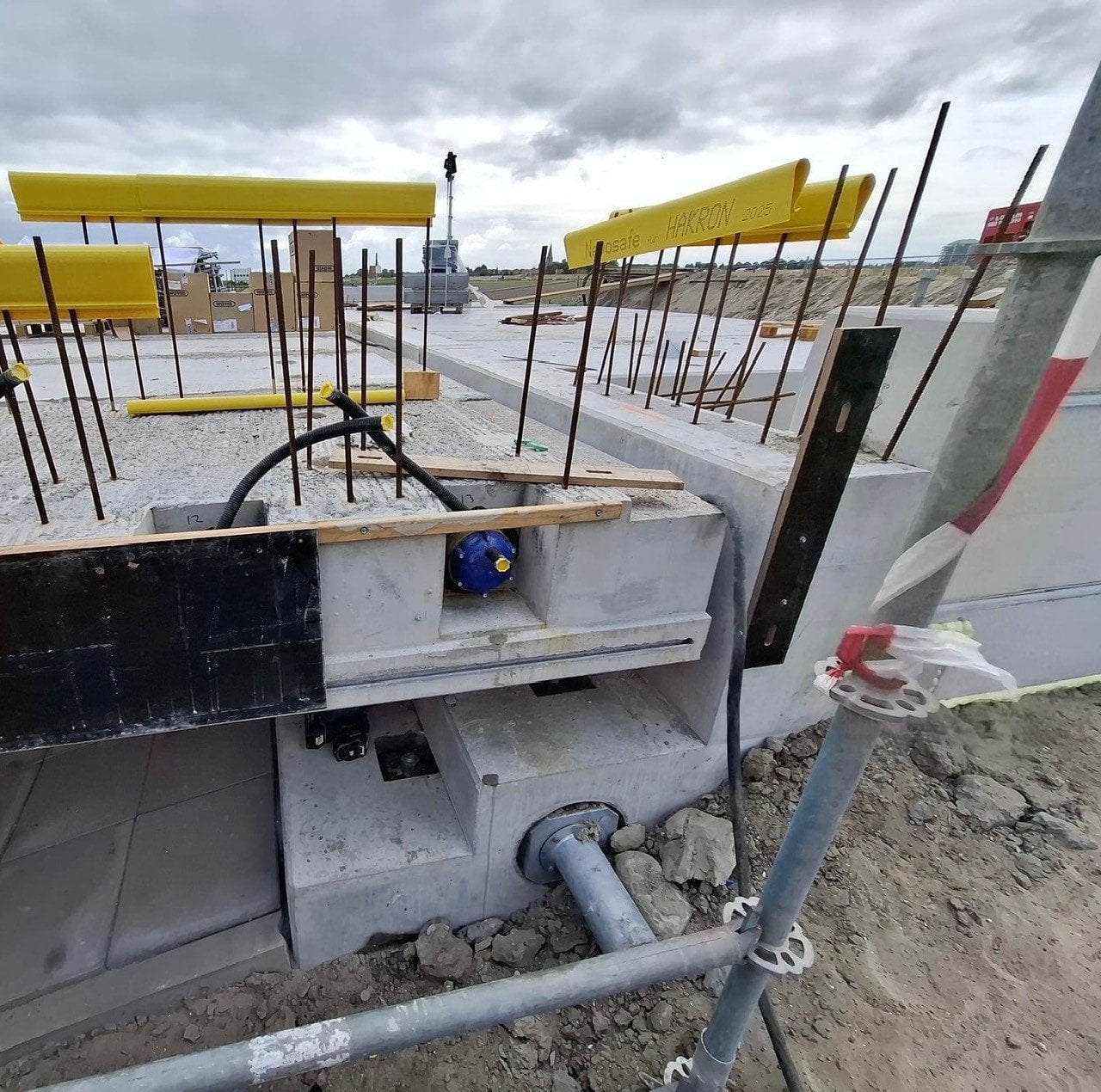

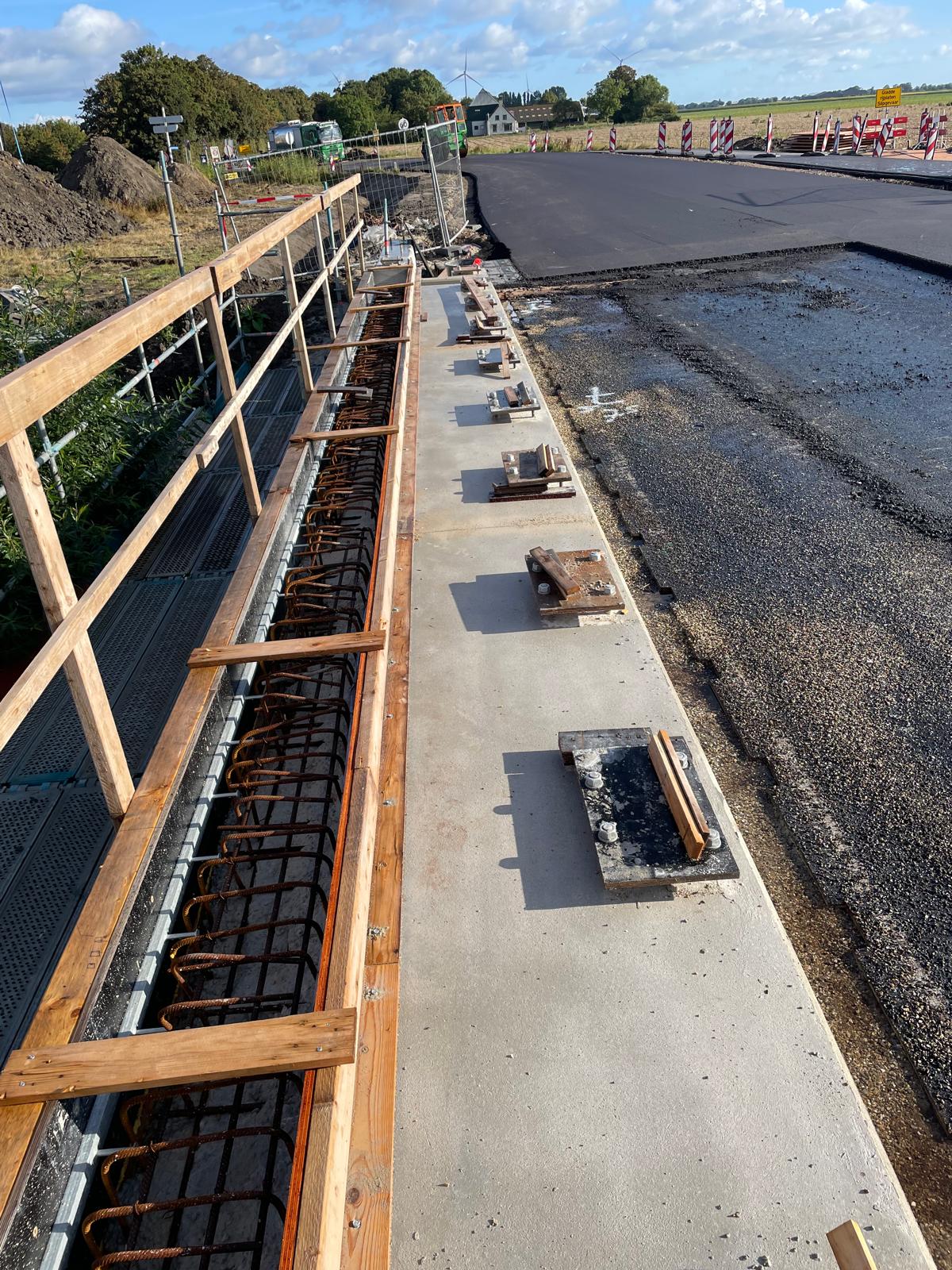

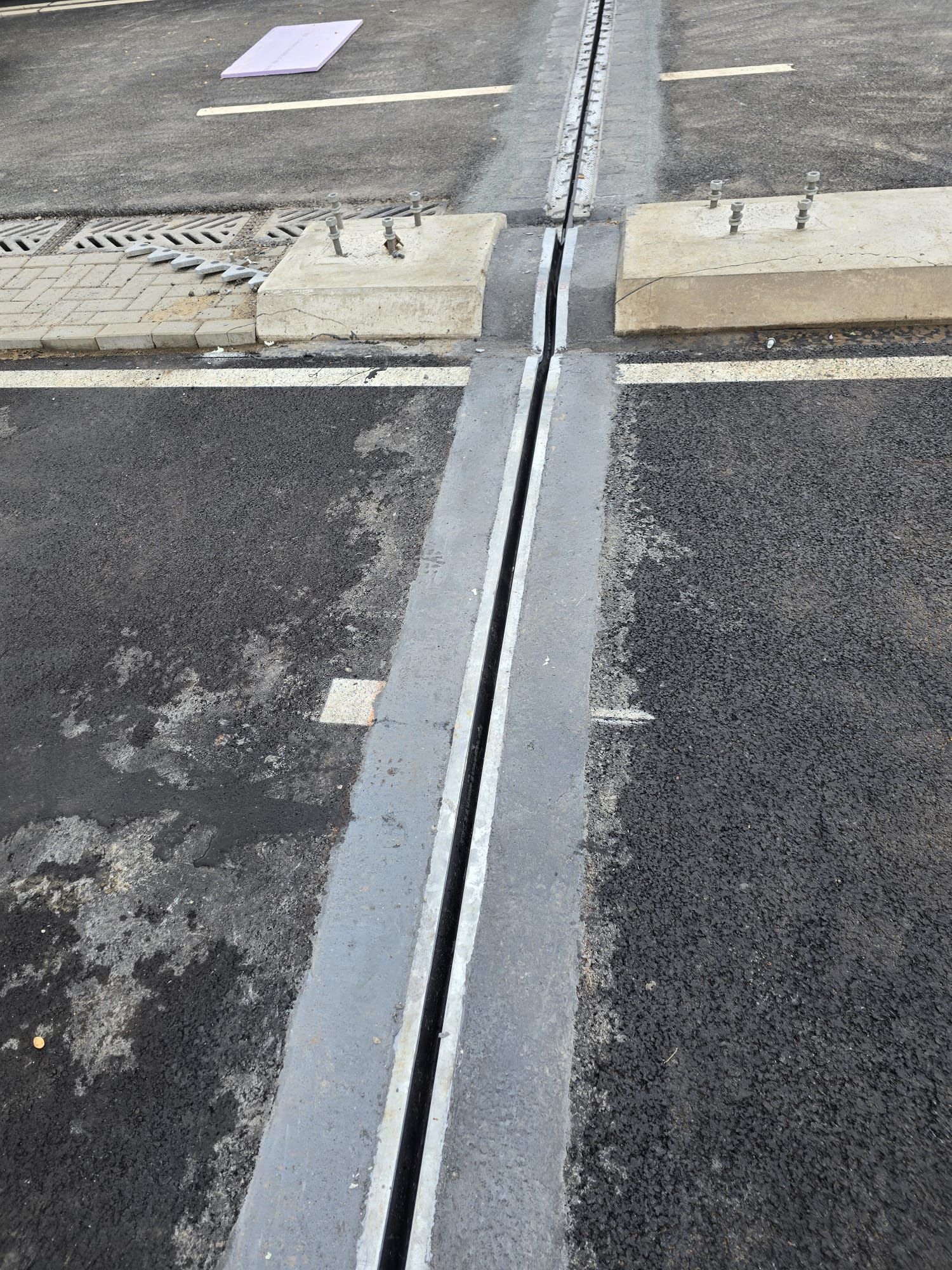

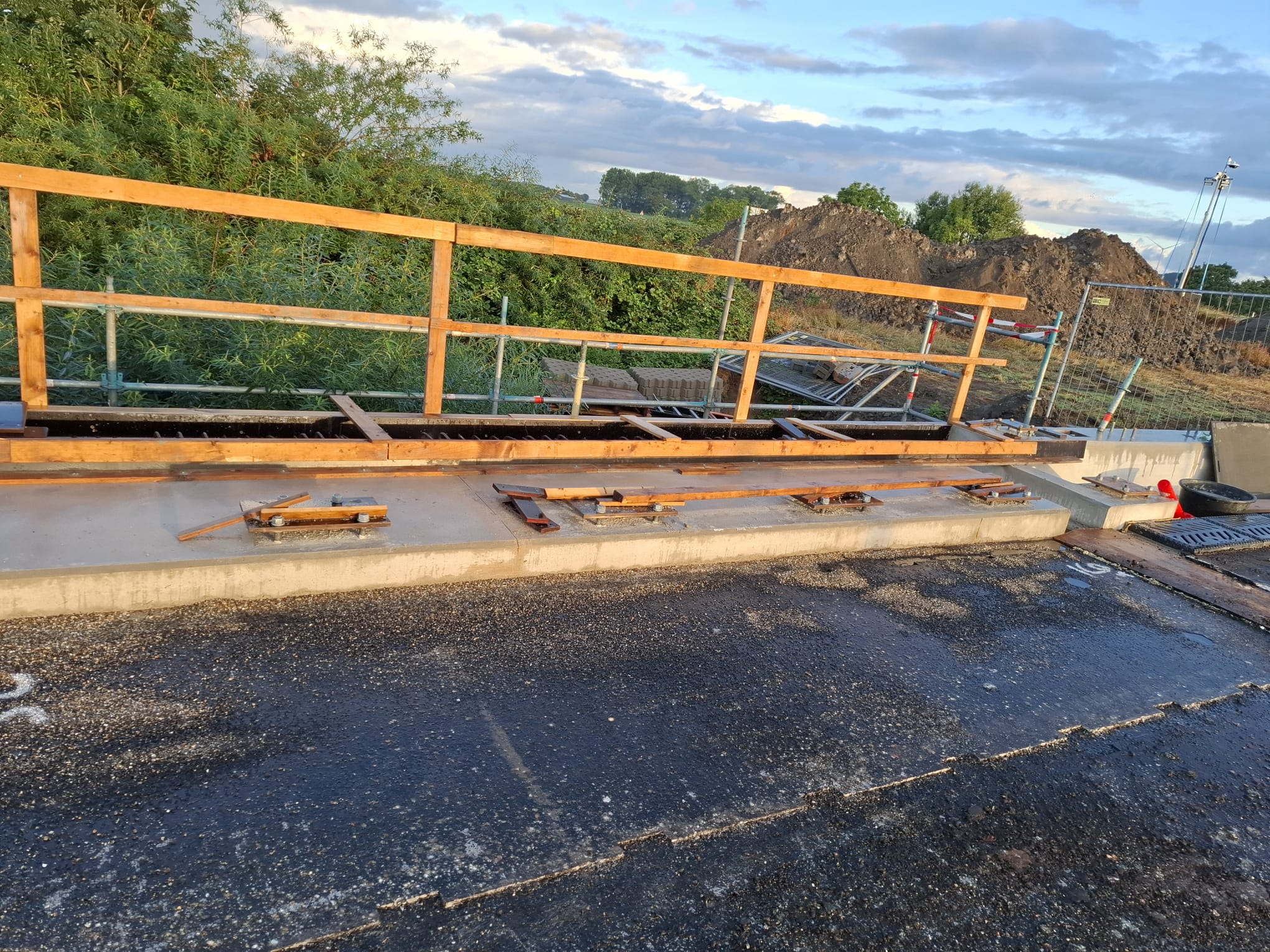

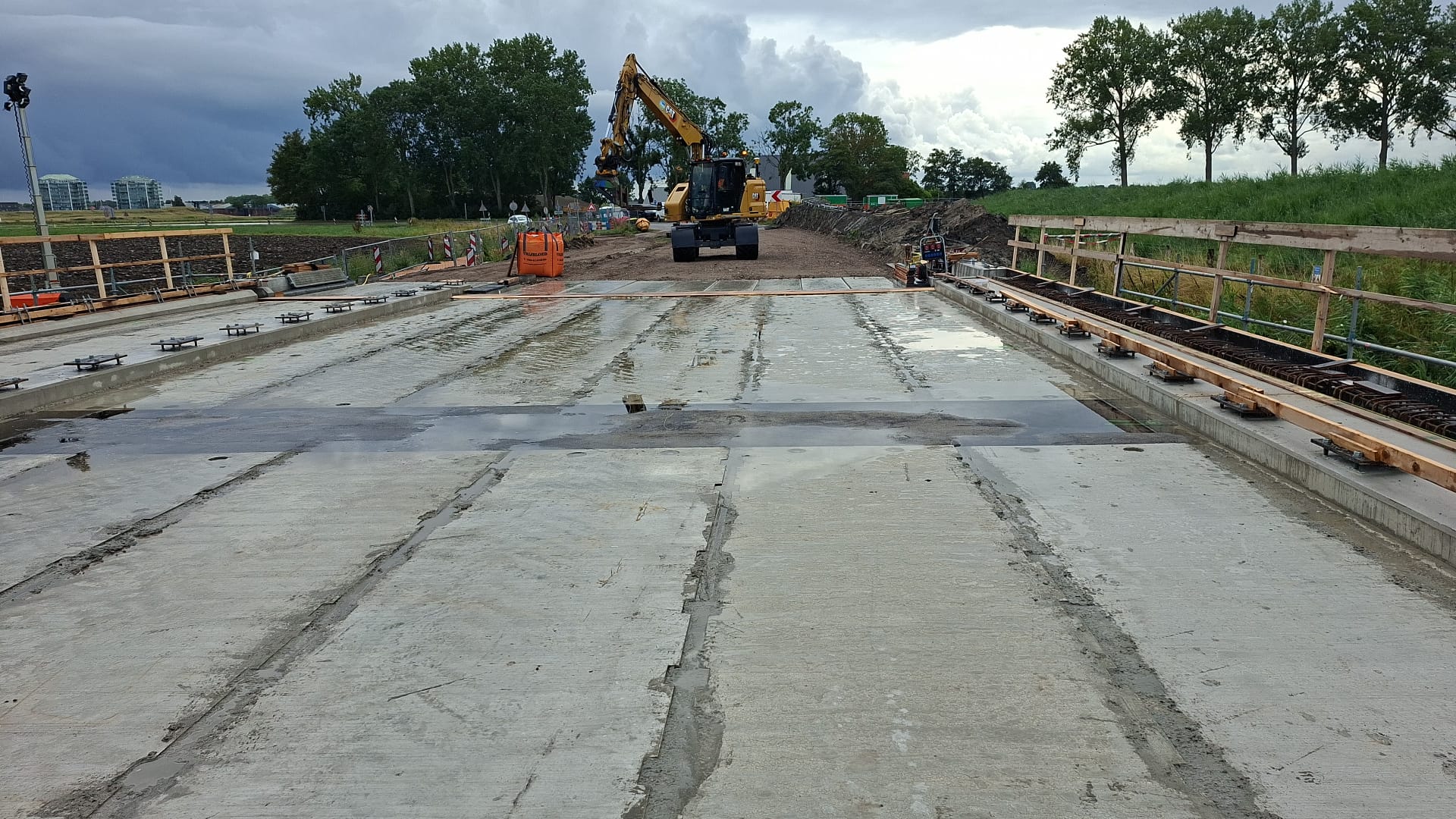

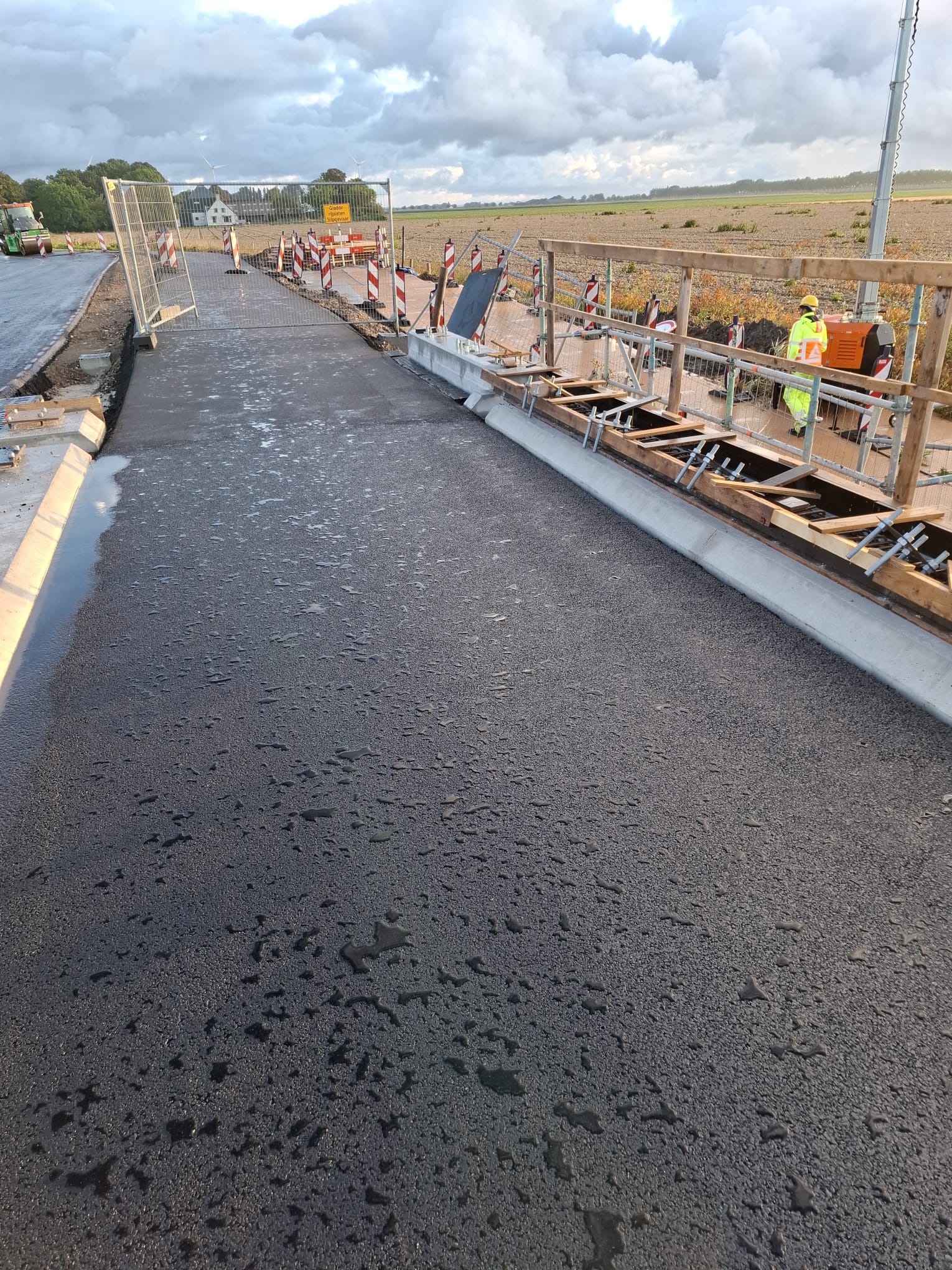

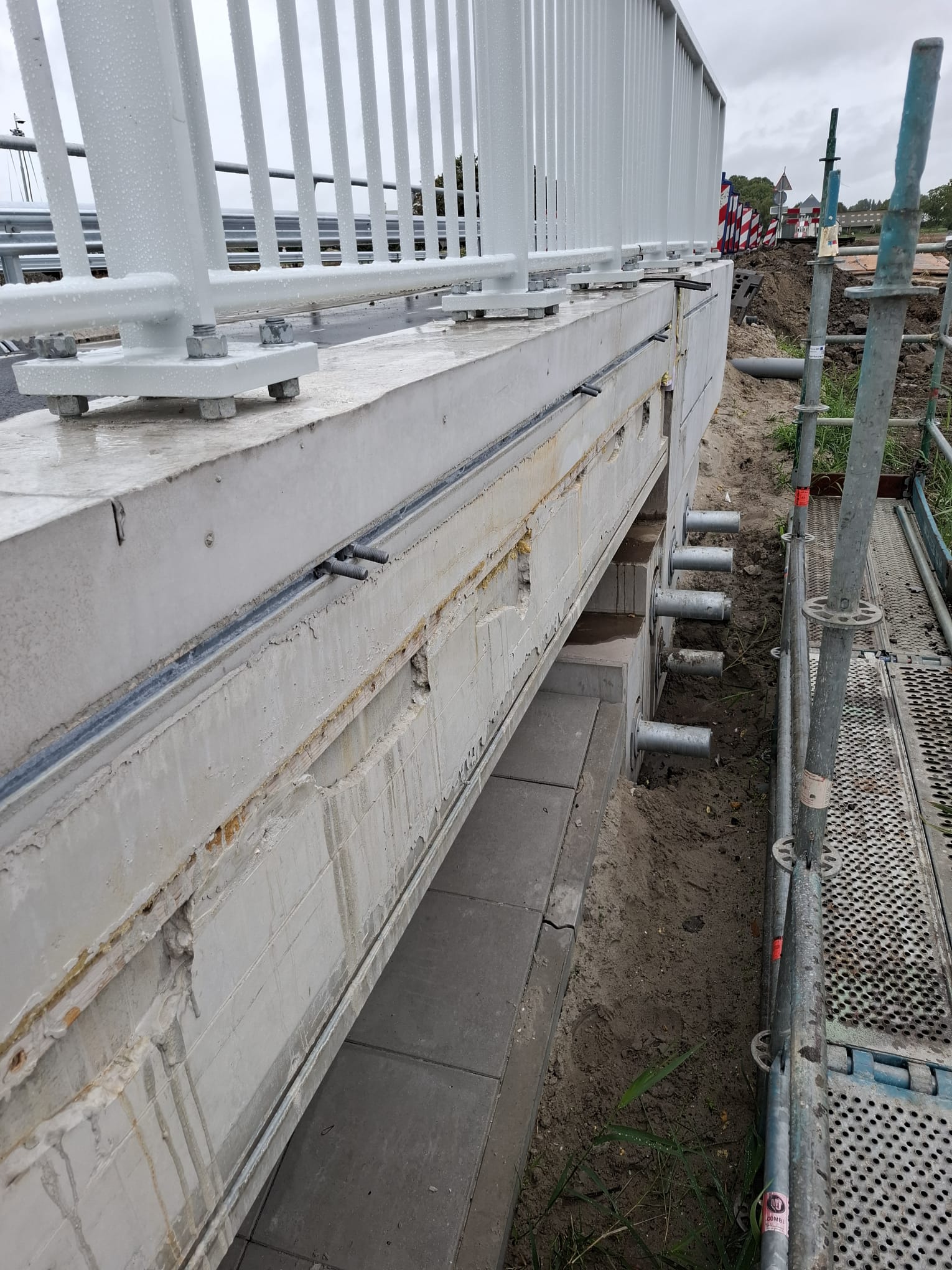

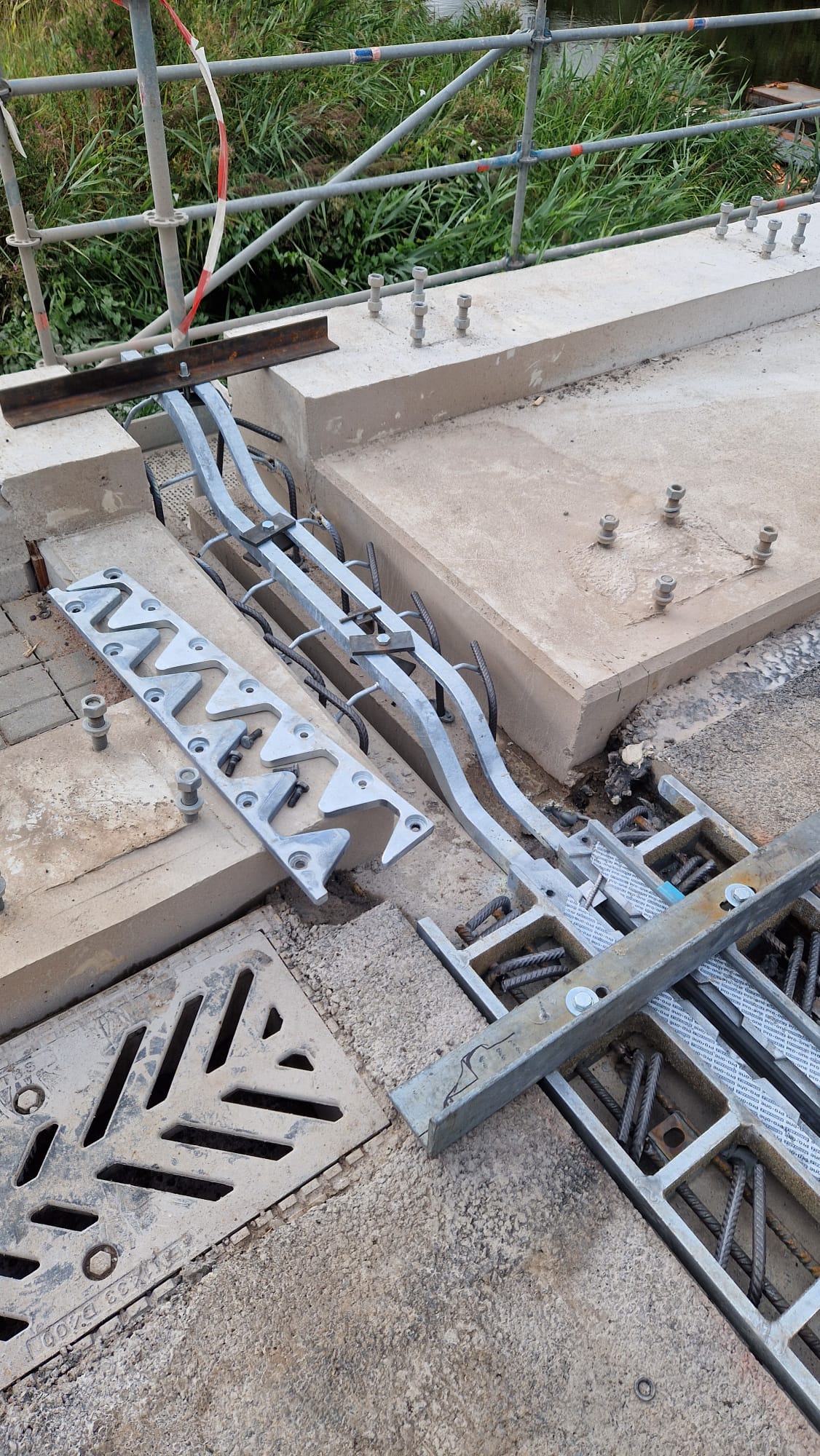

Afgelopen week hebben we de werkzaamheden aan de renovatievoeg afgerond. De renovatievoeg vormt de aansluiting tussen de brug en de weg en zorgt ervoor dat kleine bewegingen van de brug, bijvoorbeeld door temperatuurverschillen of ver…
Read moreWat hebben we de afgelopen week gedaan?

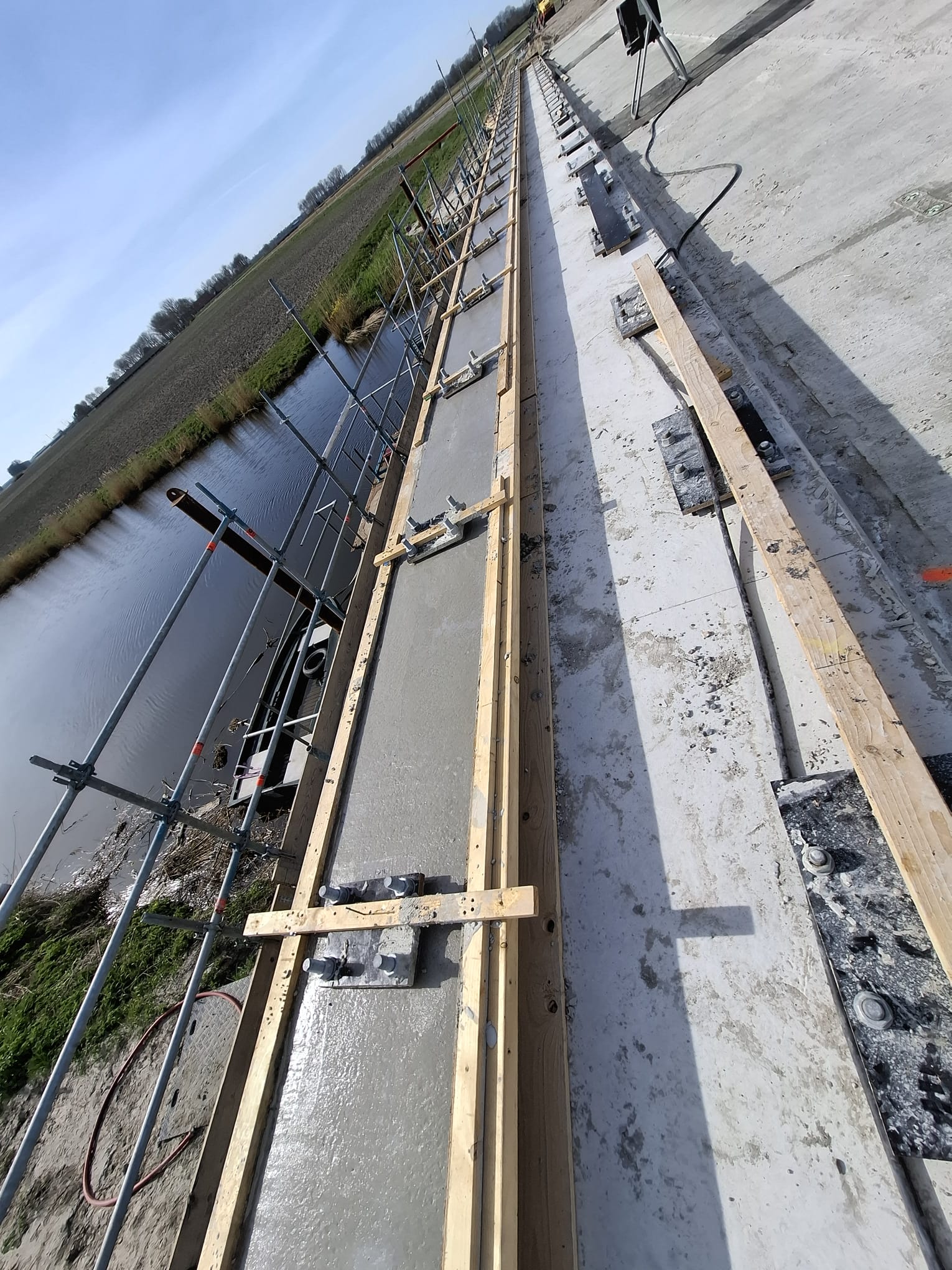

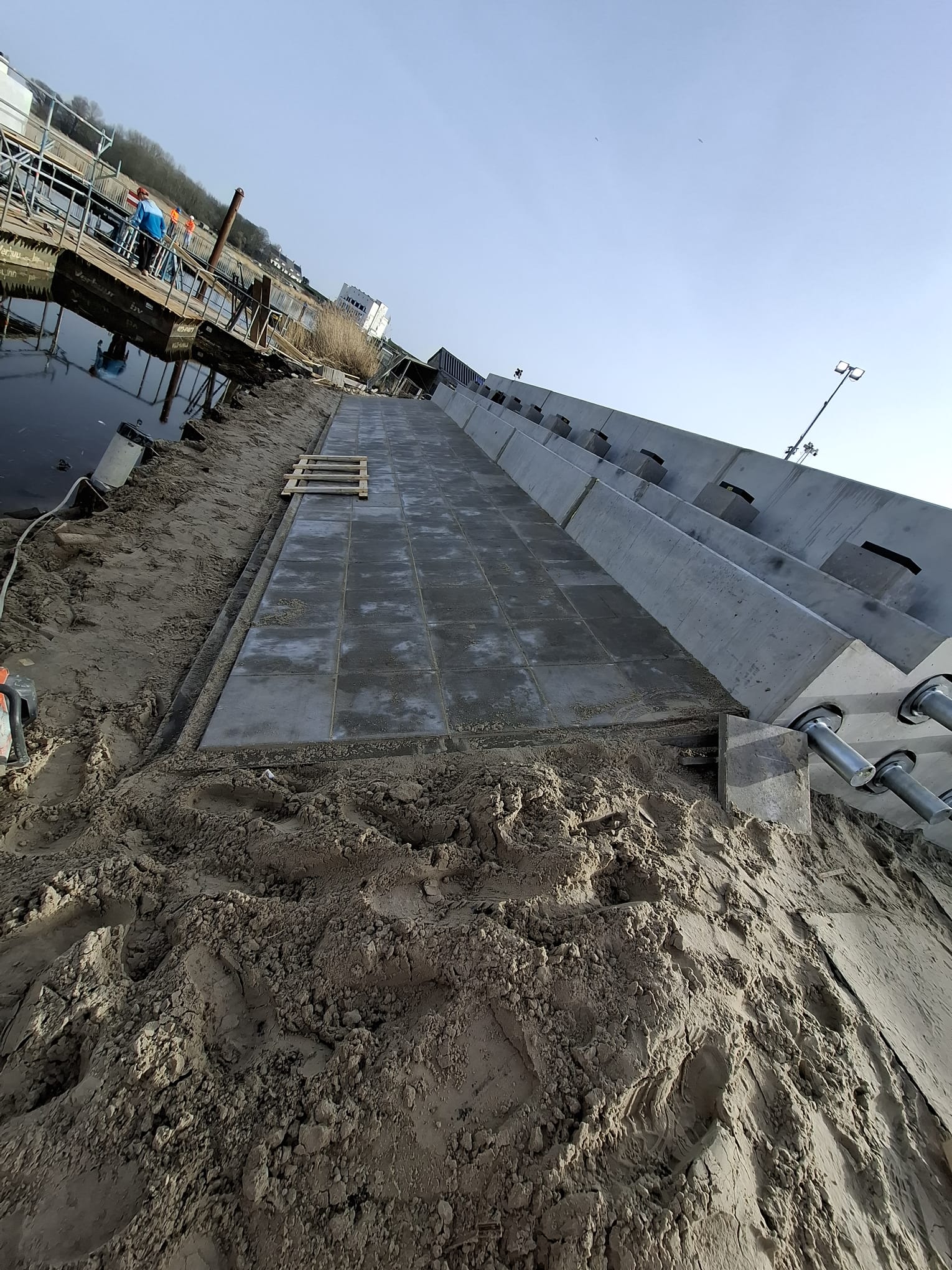

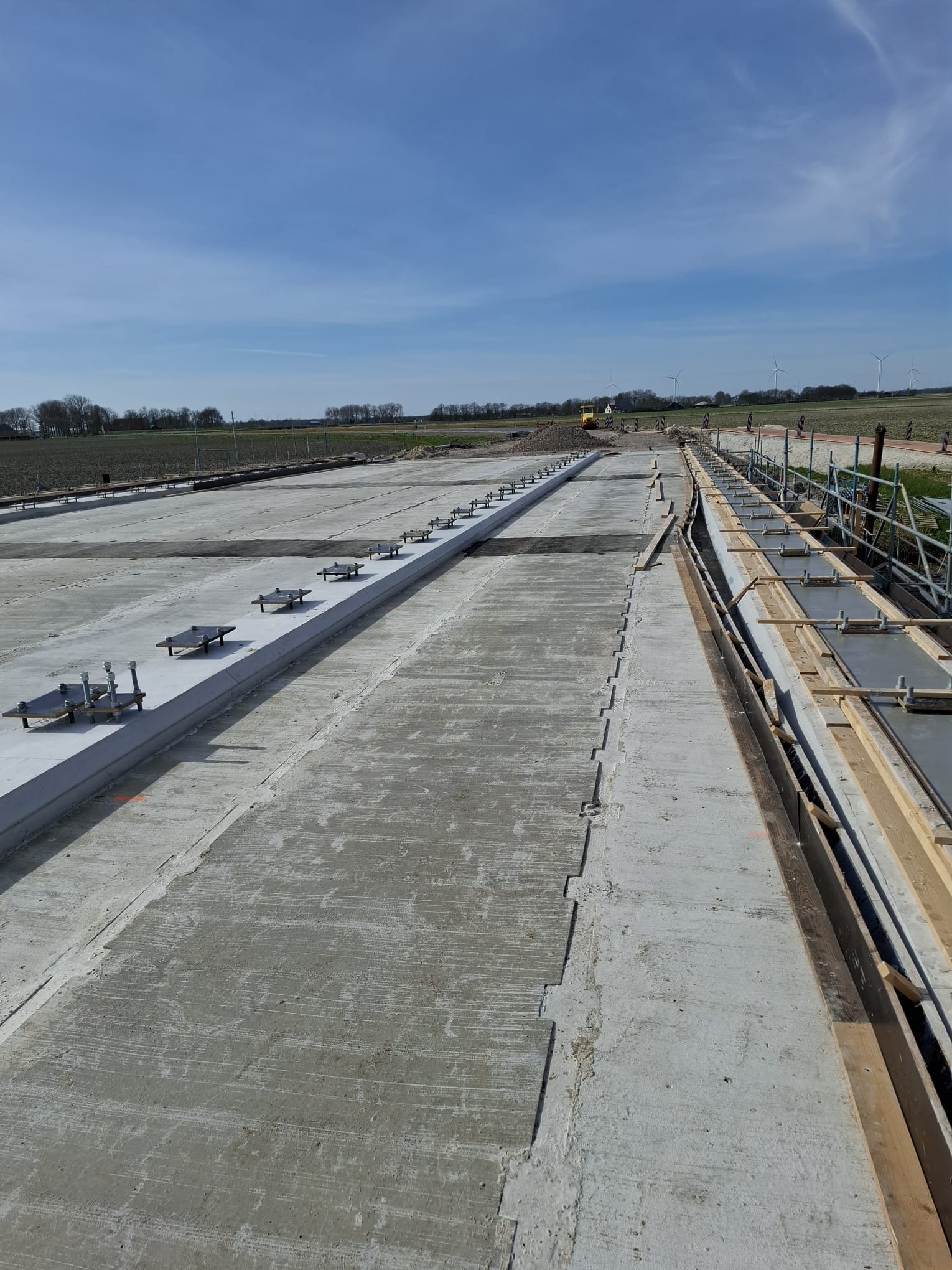

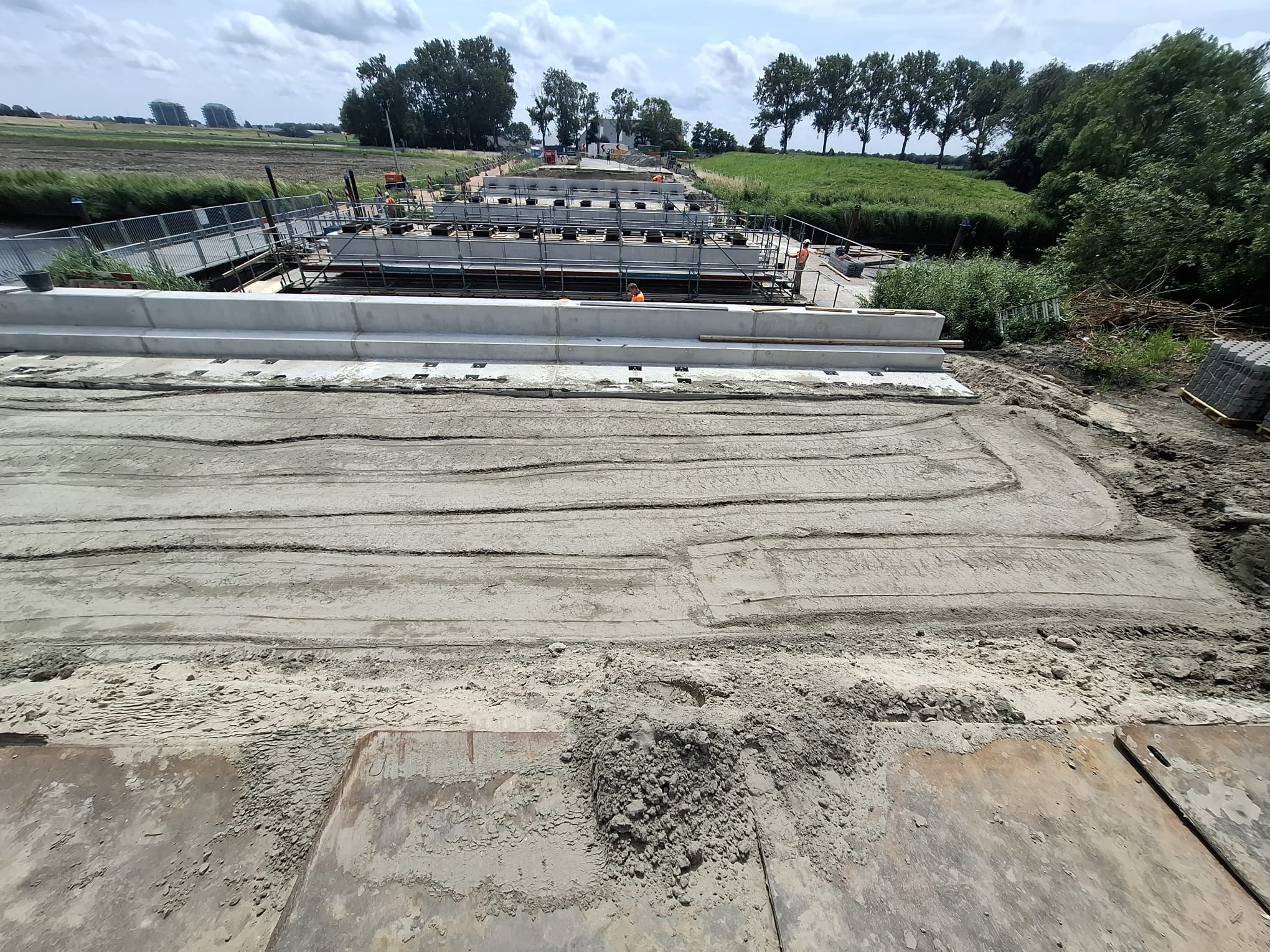

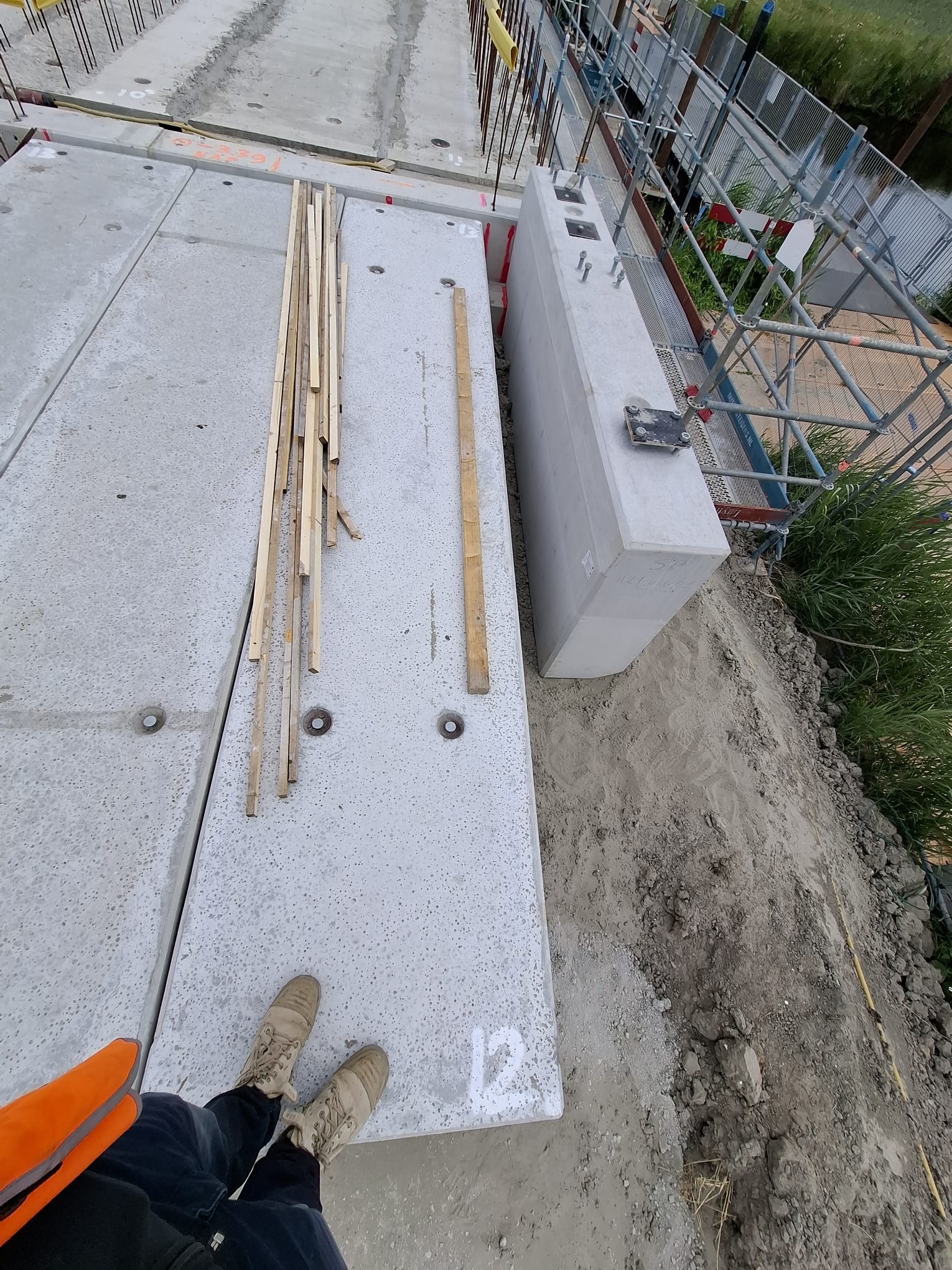

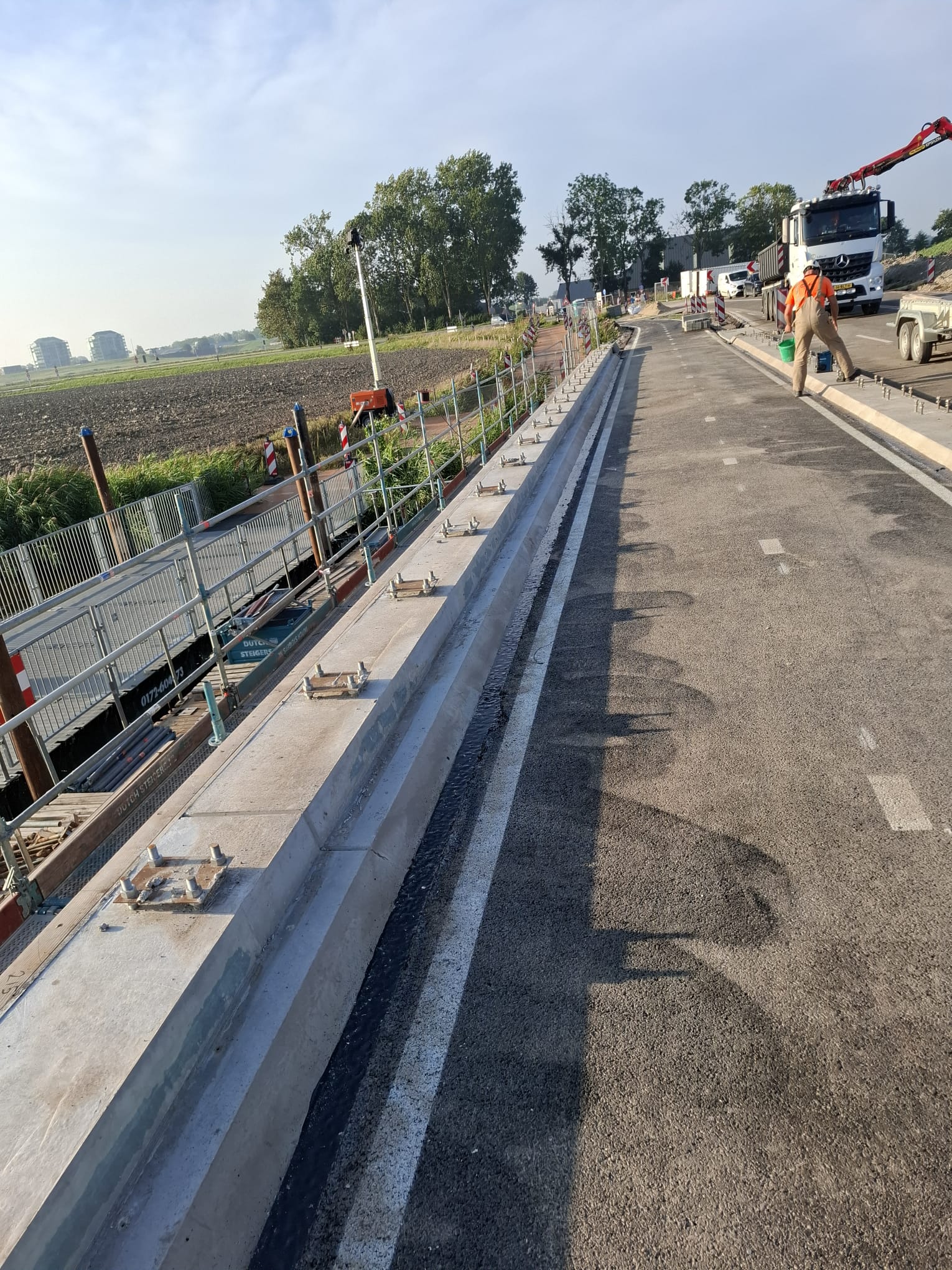

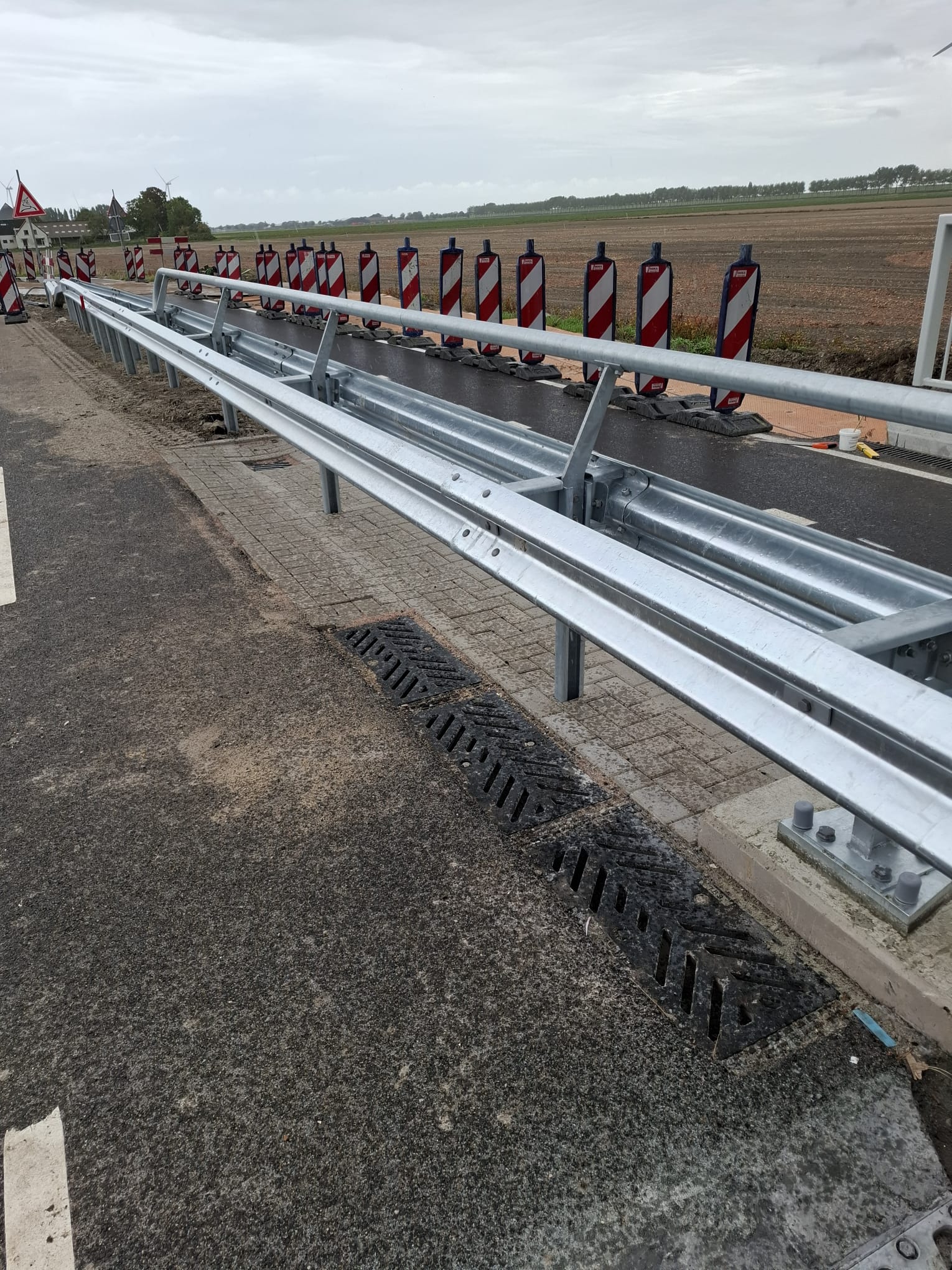

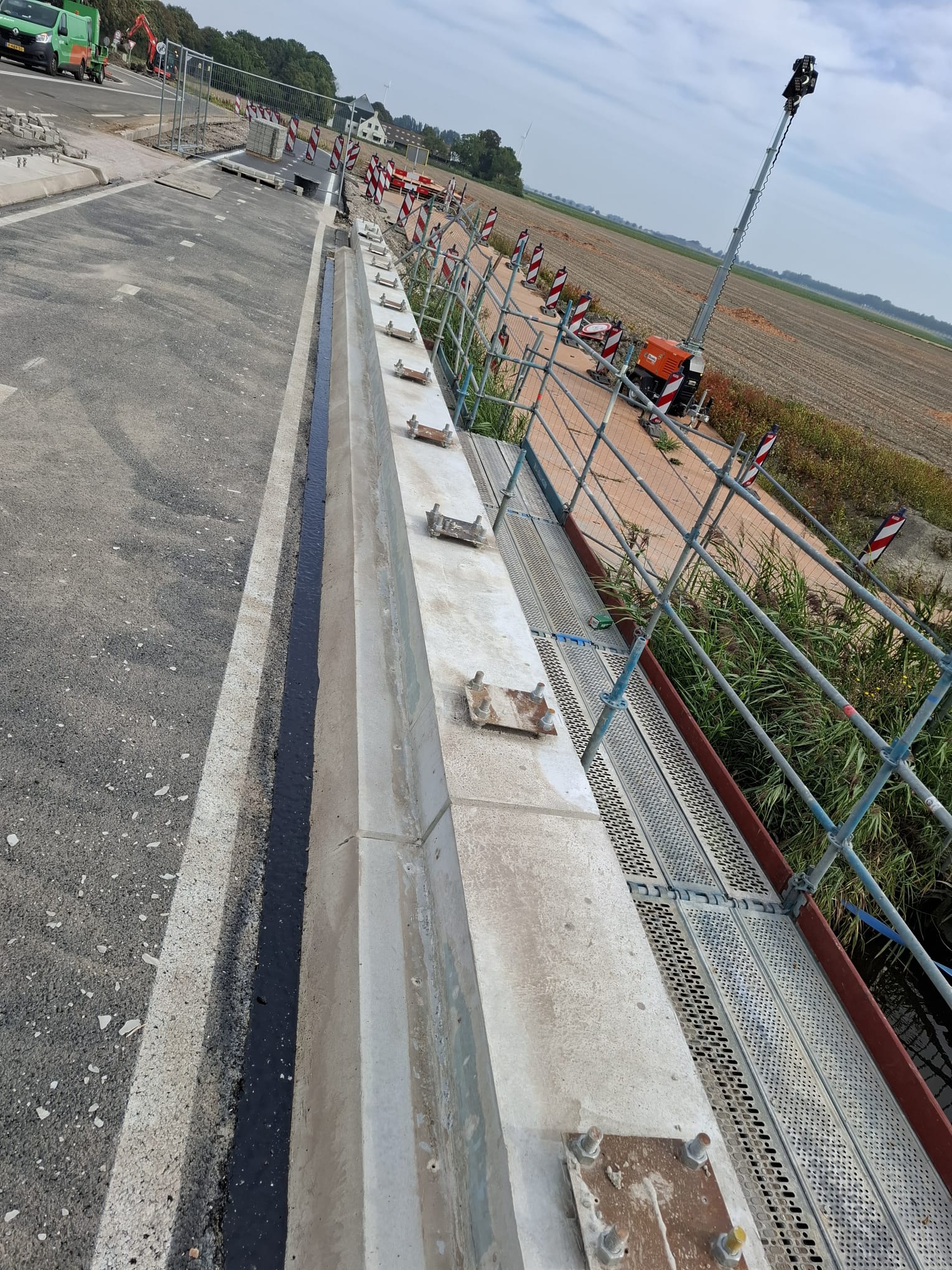

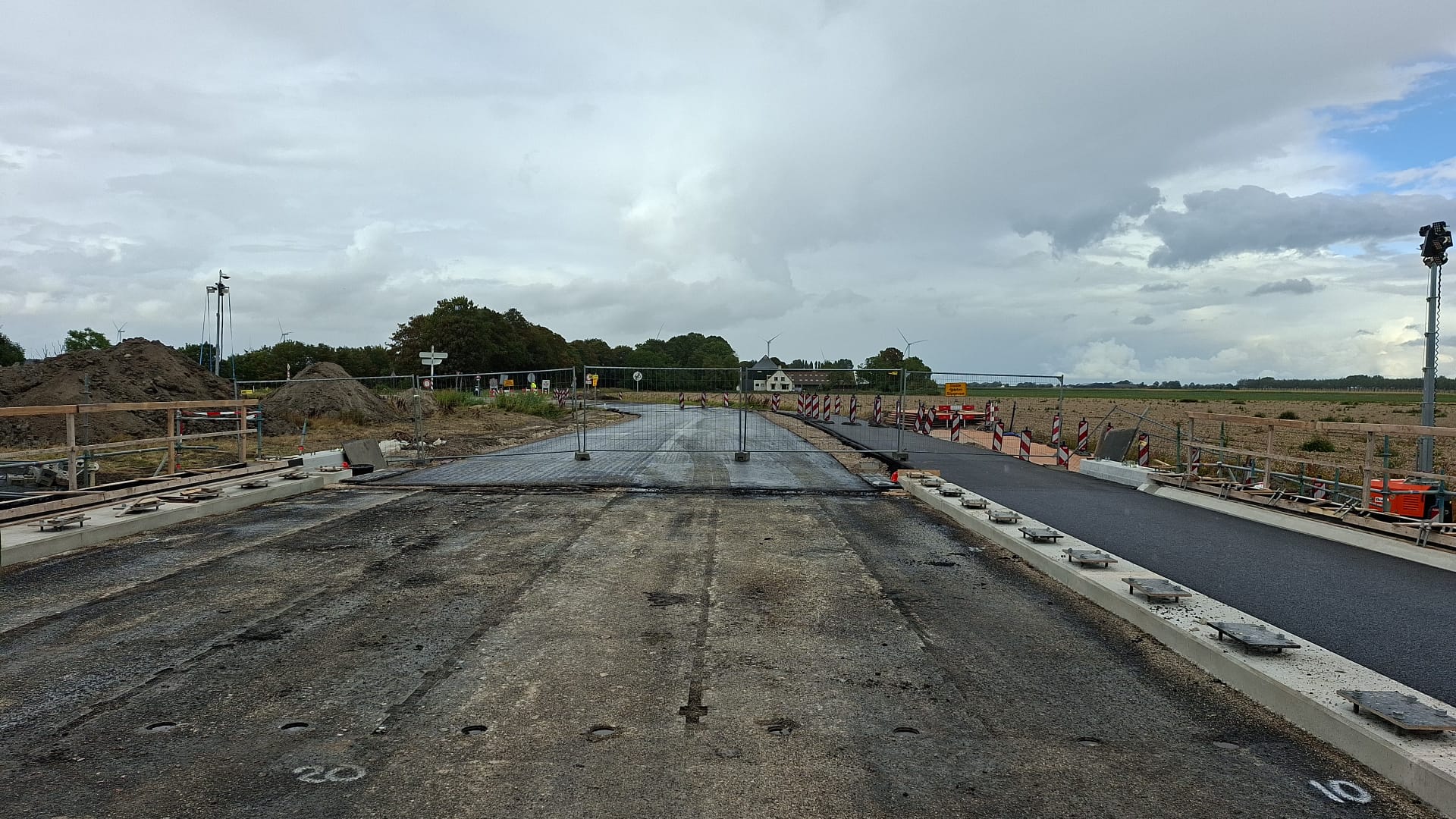

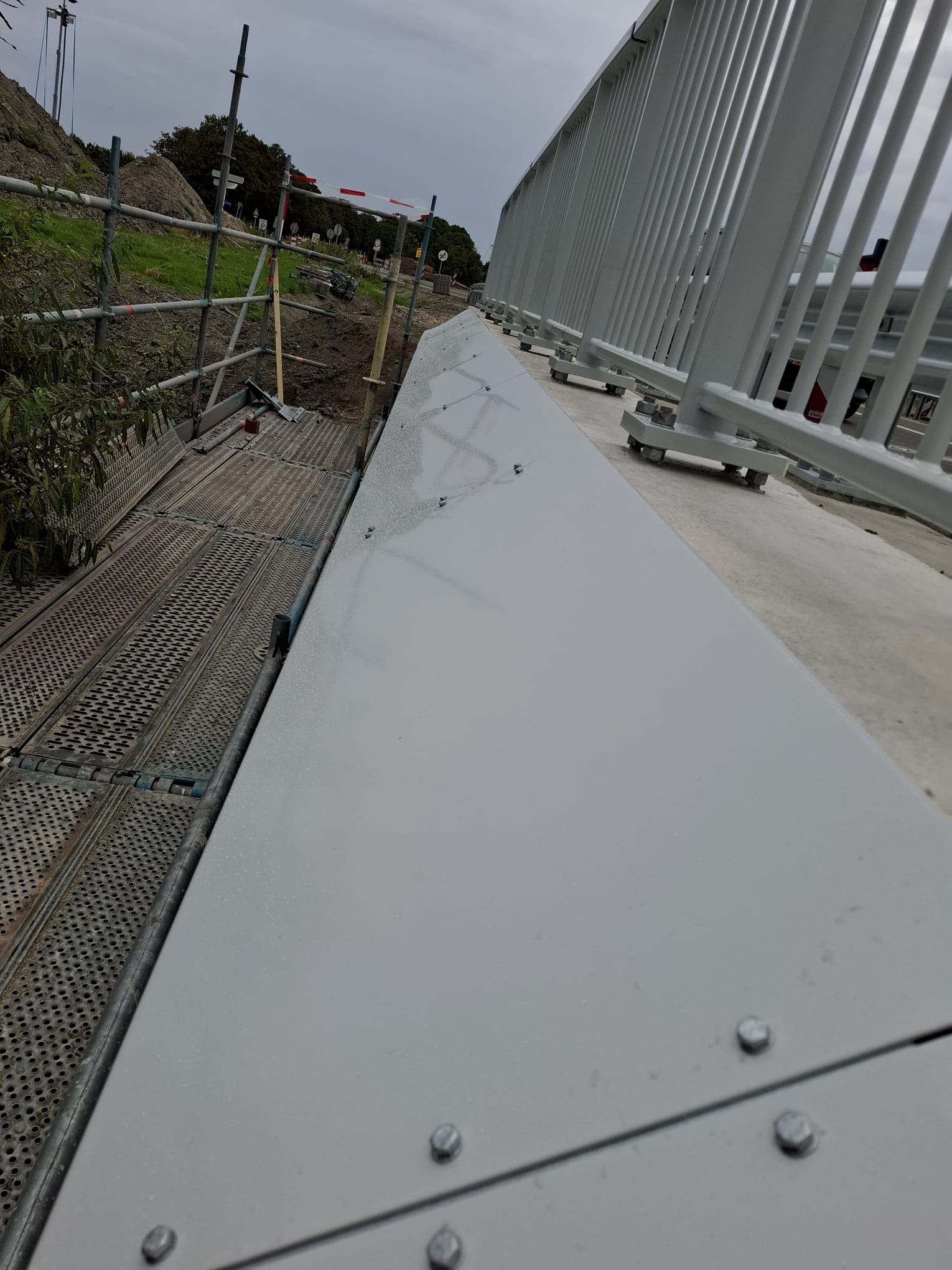

Afgelopen week zijn de werkzaamheden aan de betonnen schampkanten van de noordelijke brug vrijwel afgerond: het laatste deel van deze betonnen rand is gestort, waarna de bekisting weggehaald is. Vervolgens is een beschermende laag aan…
Read moreWat hebben we de afgelopen week gedaan?

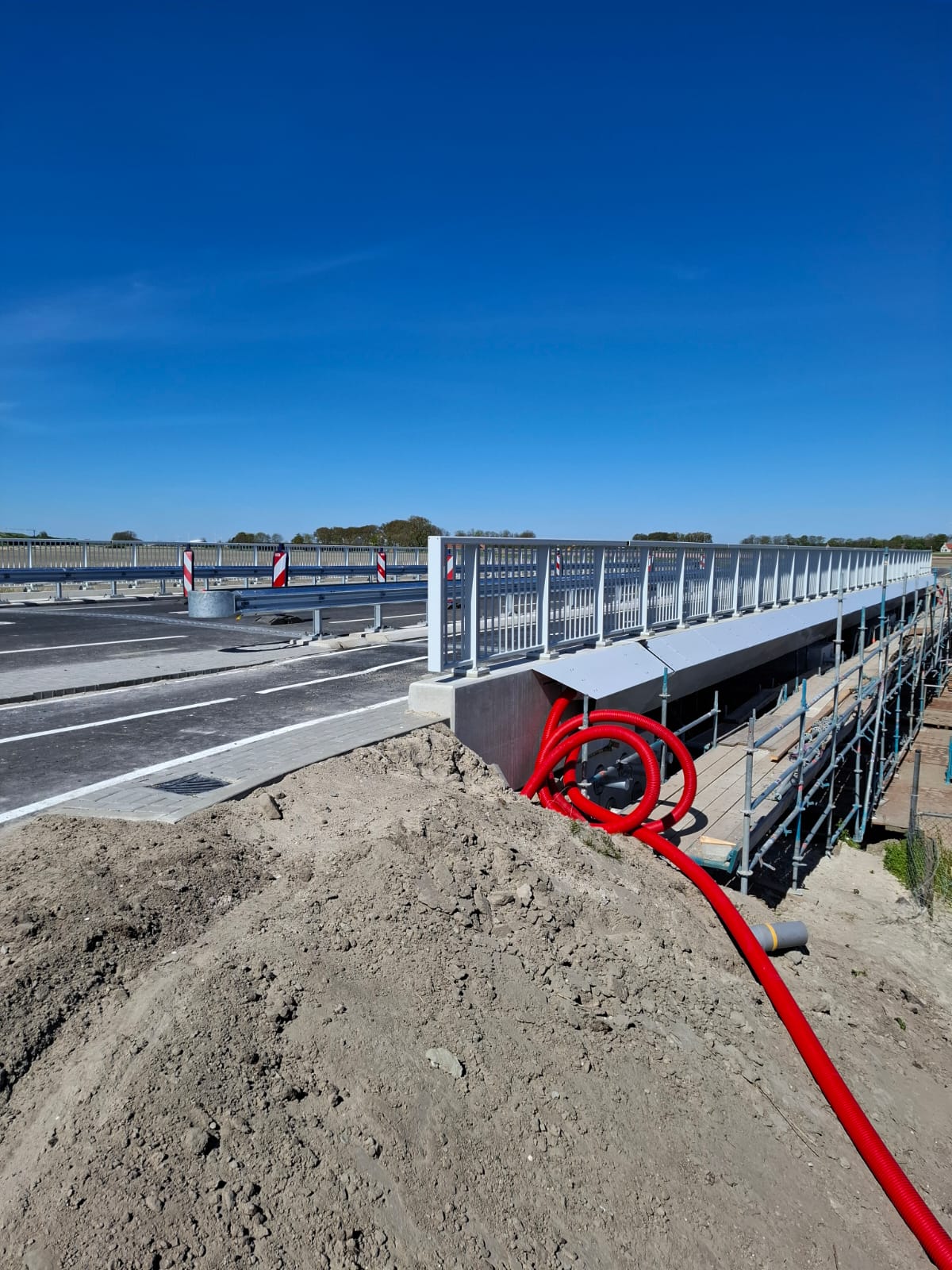

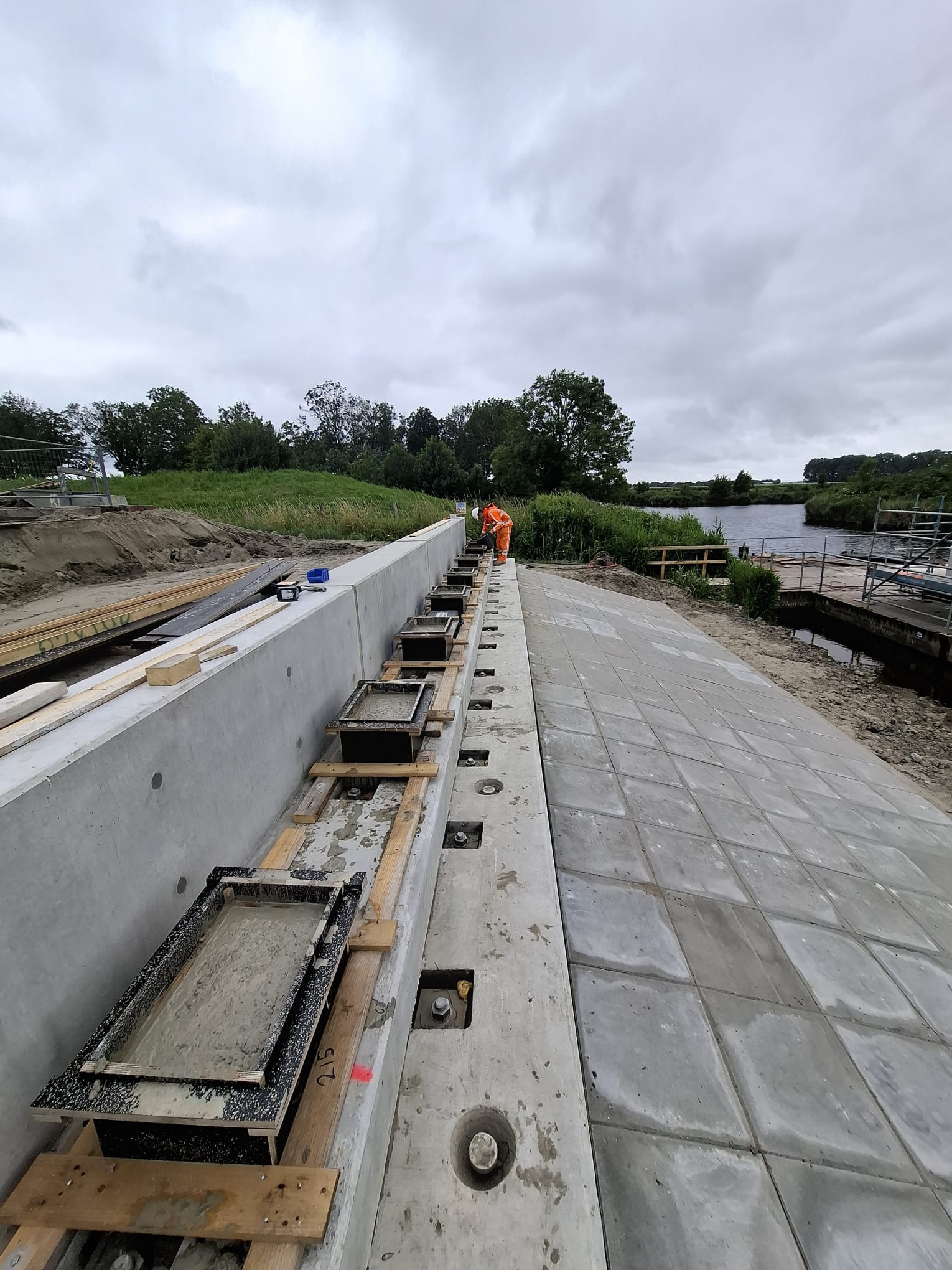

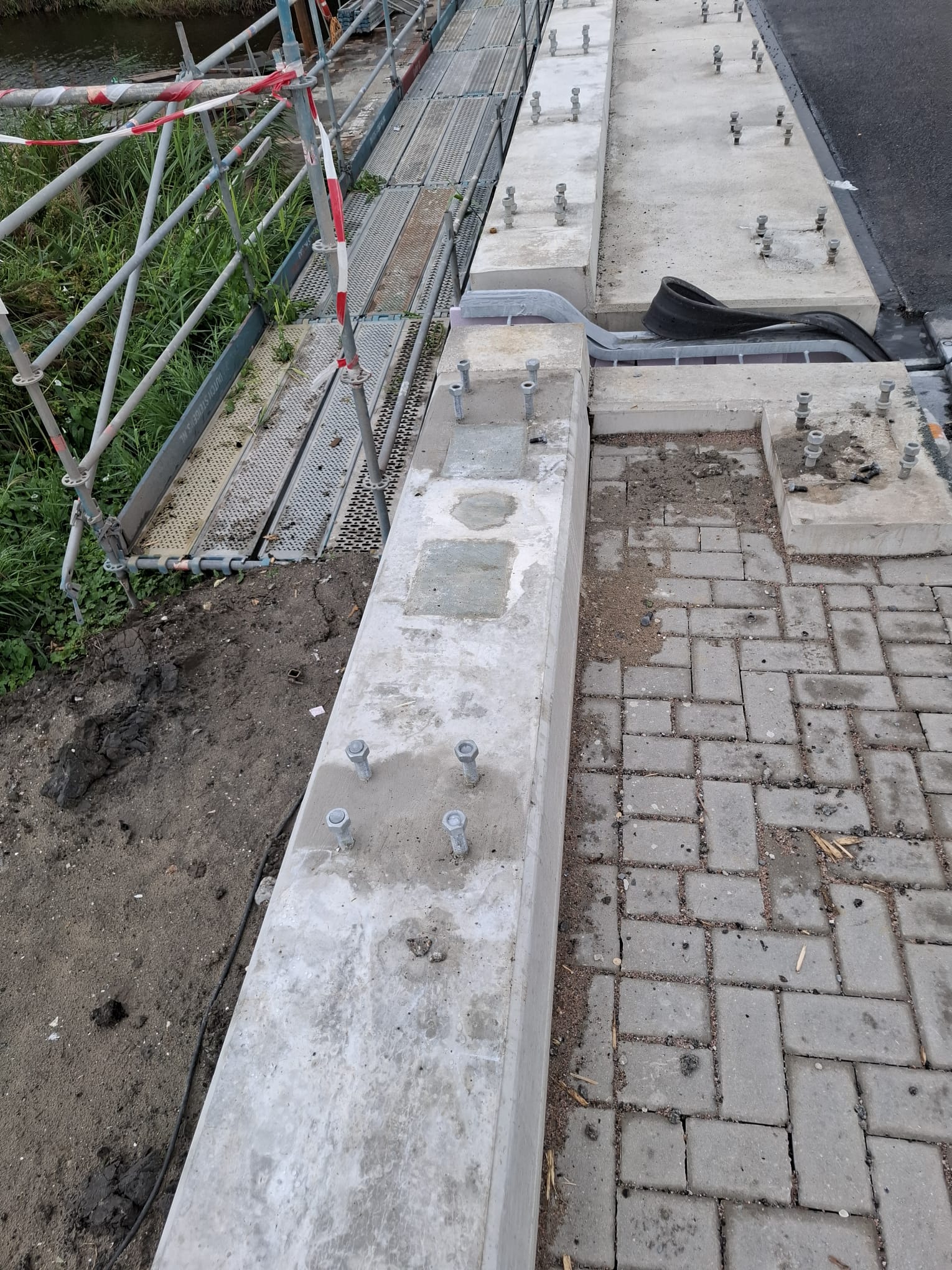

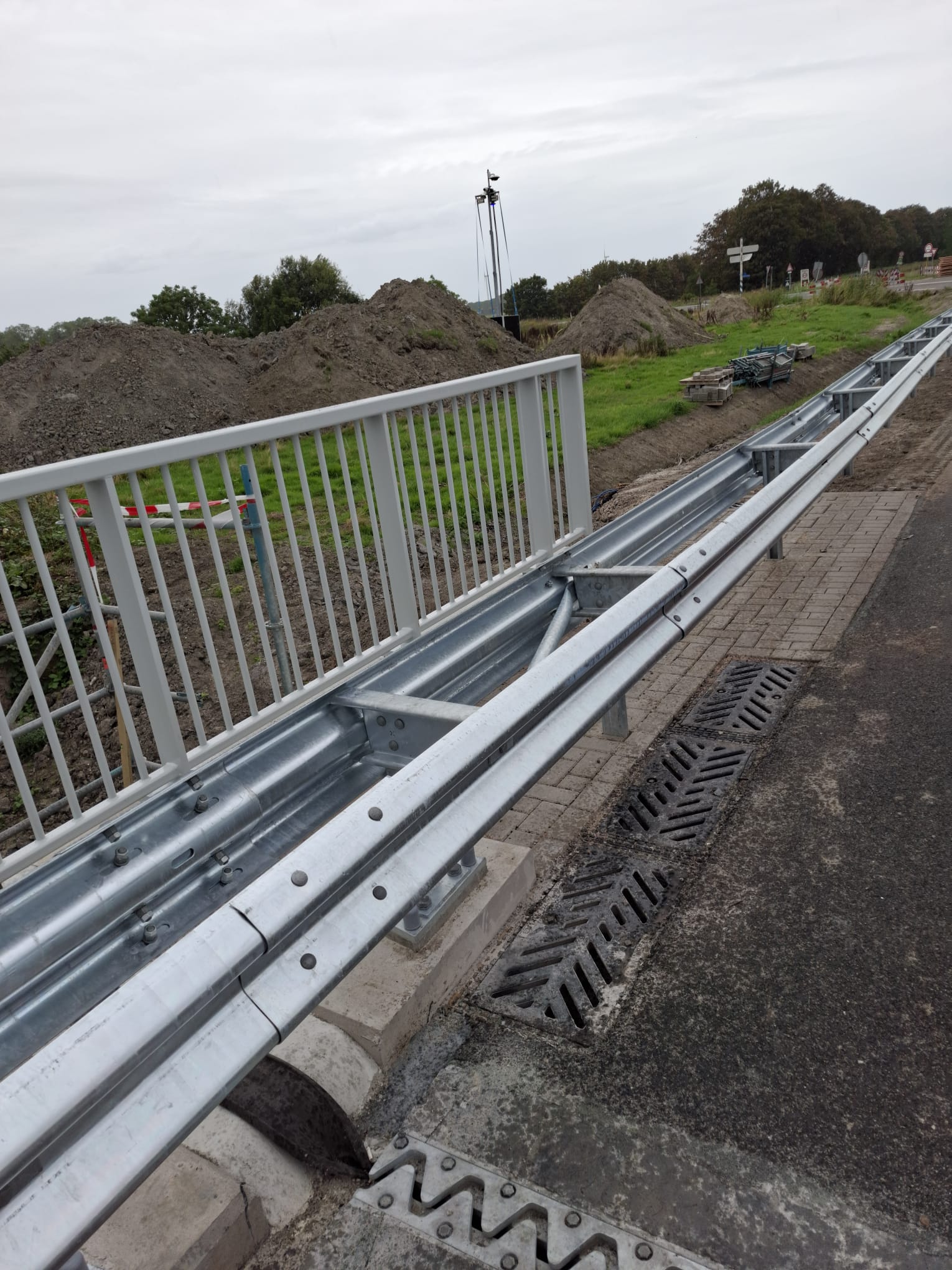

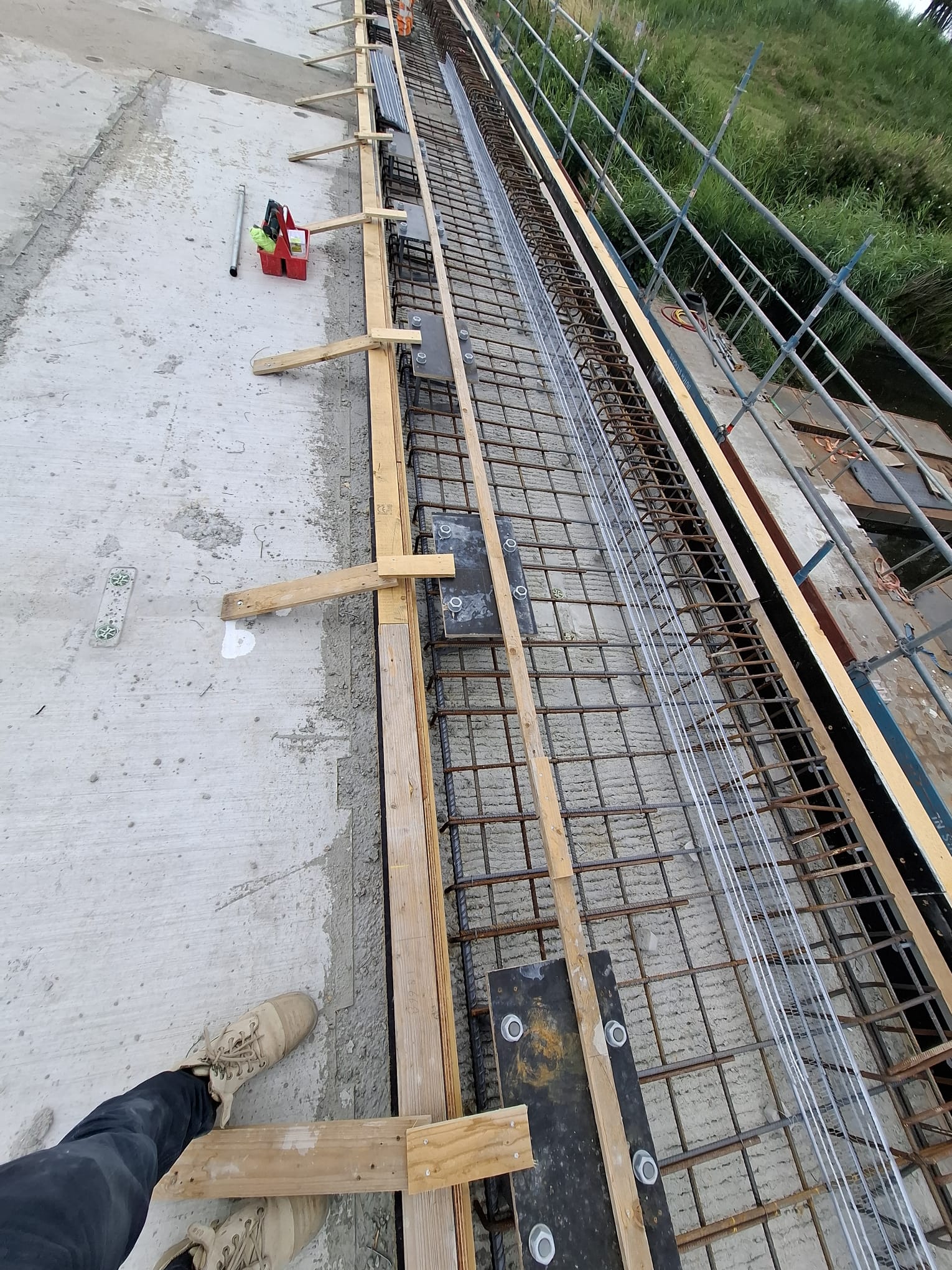

Afgelopen week is de bekisting van de schampkanten verwijderd, de betonnen schampkanten zijn ingezaagd en behandeld met een beschermende laag tegen water. Ook zijn de ankers voor de brugleuningen gesteld, zodat deze gereed zijn voor d…
Read moreWat hebben we de afgelopen twee weken gedaan?

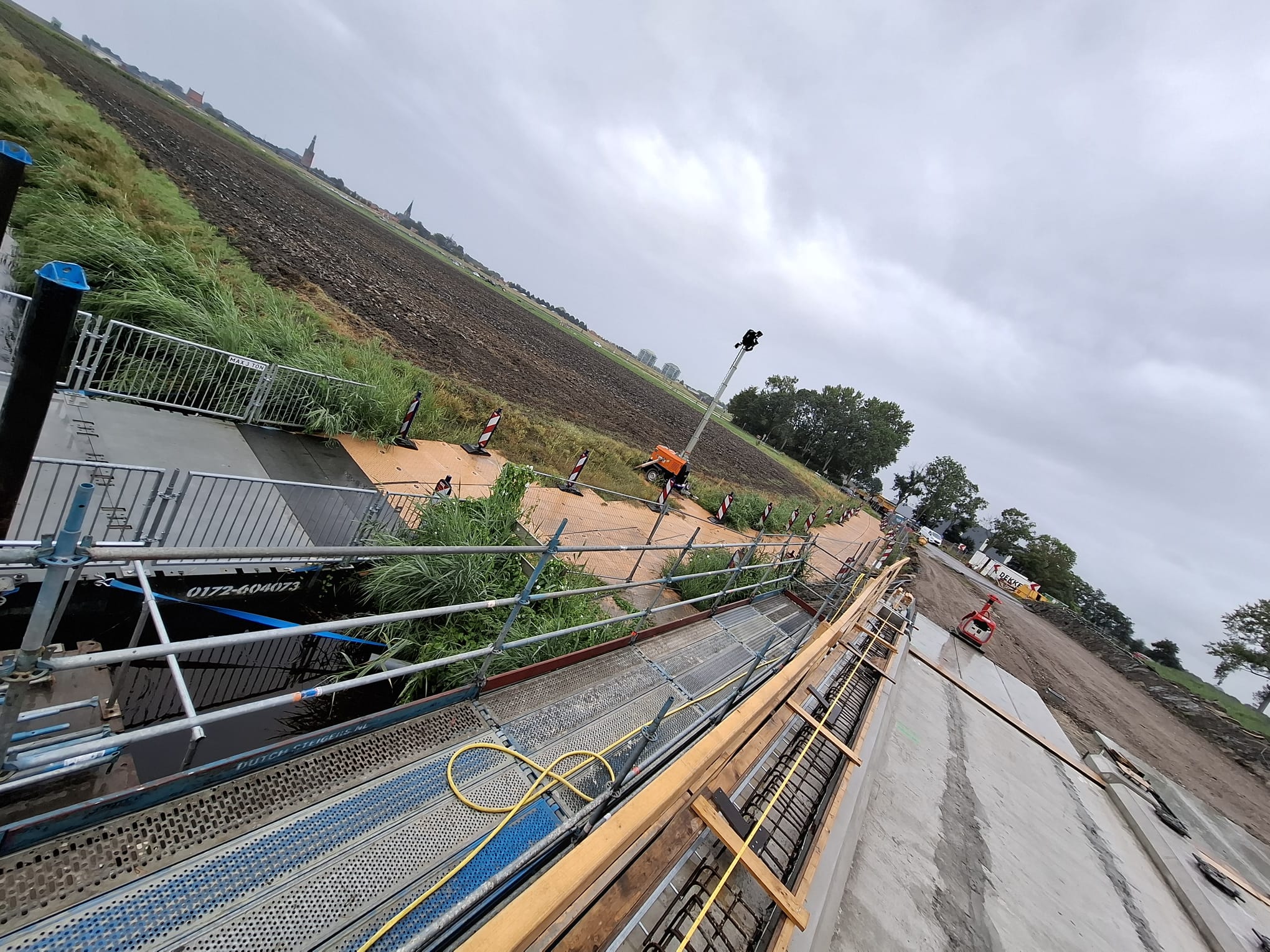

Vanwege de vakantieperiode is er vorige week geen voortgangsupdate geplaatst. In de afgelopen twee weken is er wel volop gewerkt aan de brug.

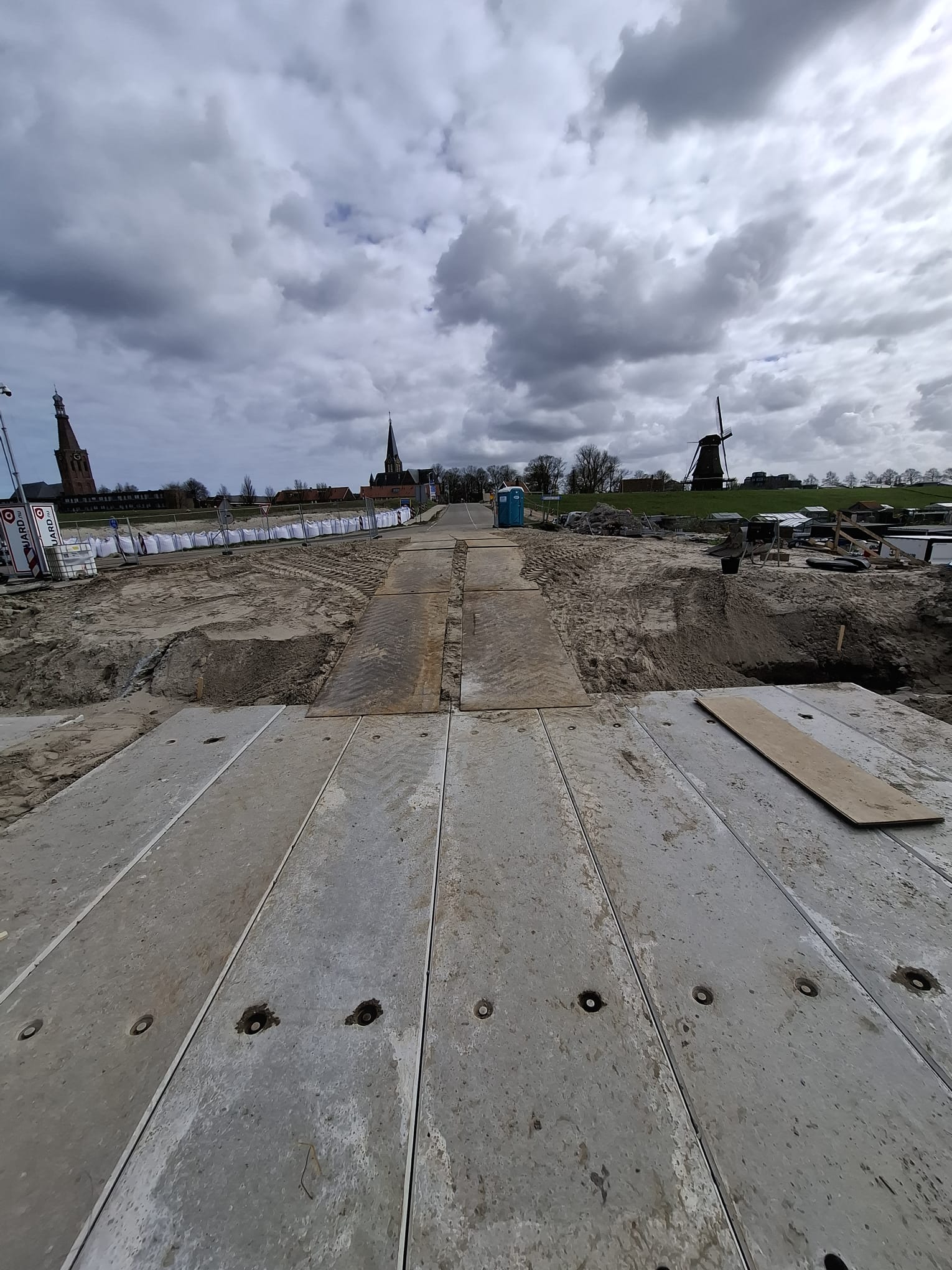

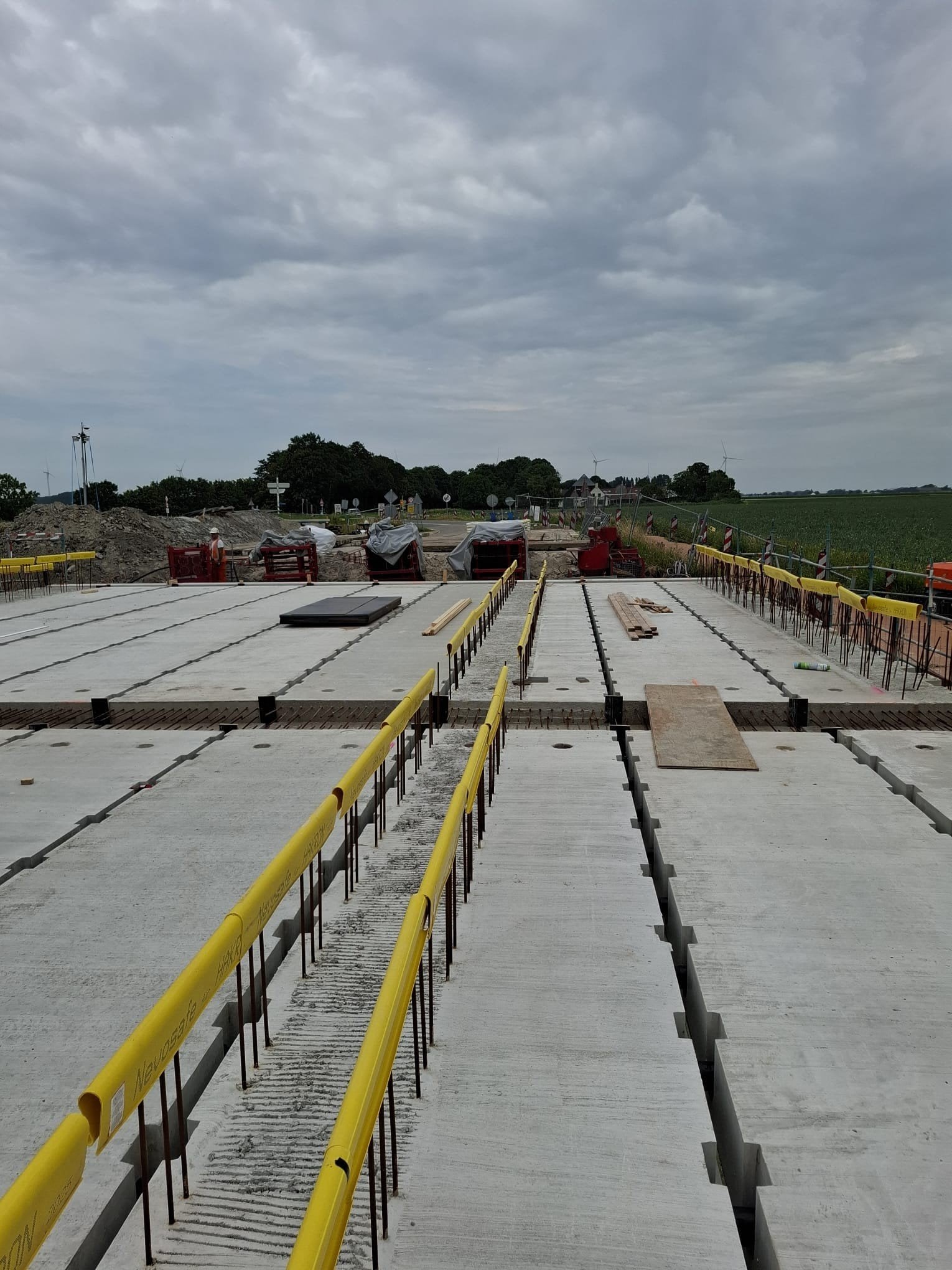

Zo zijn we verdergegaan met het aanbrengen van de bekisting voor de schampkante…
Read moreWat hebben we deze week gedaan?
Deze week zijn we verdergegaan met het maken van de schampkanten. Dit zijn de verhoogde randen aan de zijkant van de brug die bijdragen aan de veiligheid en bescherming van de constructie. Er zijn houten kisten gebouwd (bekisting) waar later …
Read moreWat hebben we deze week gedaan?

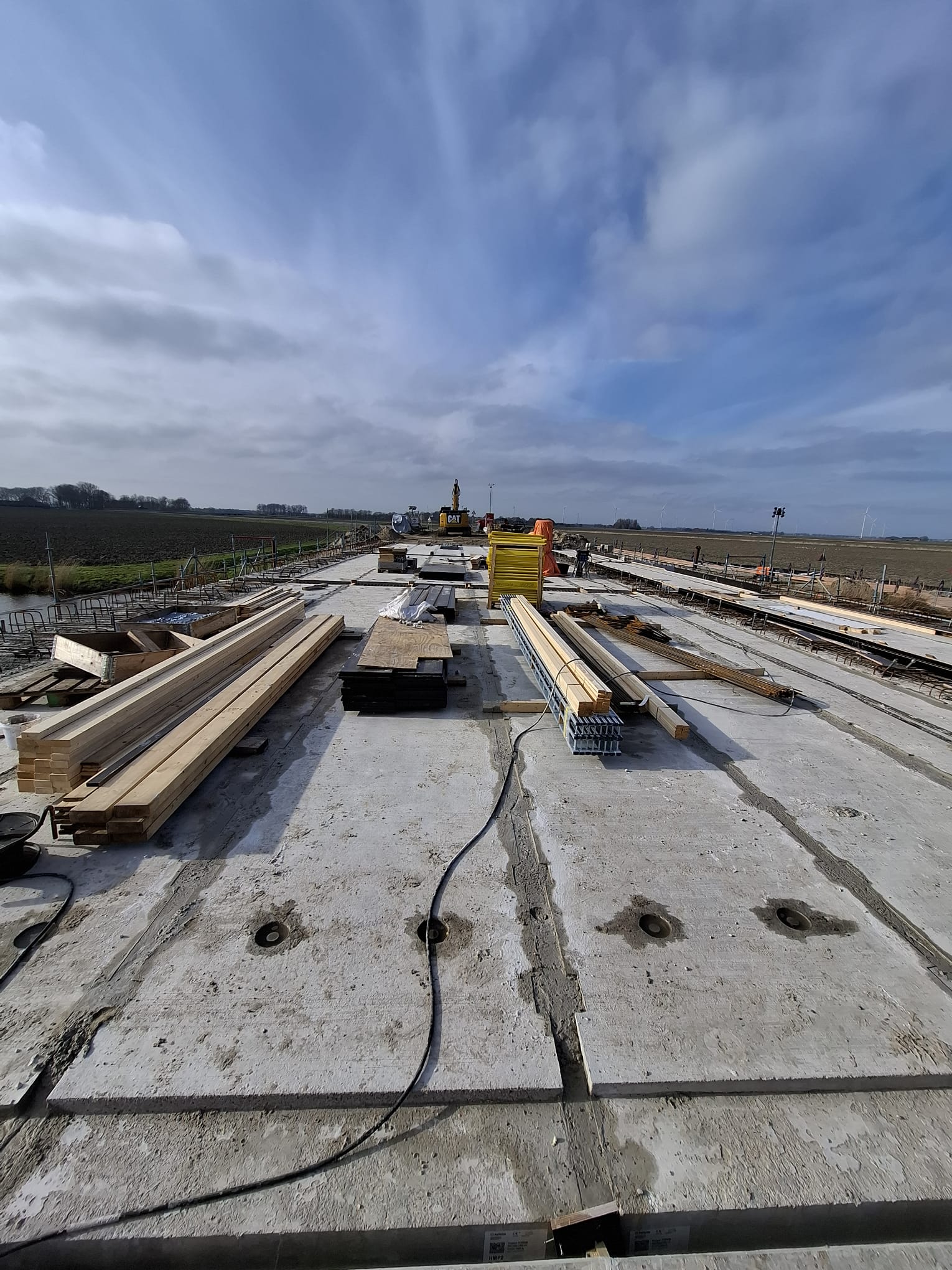

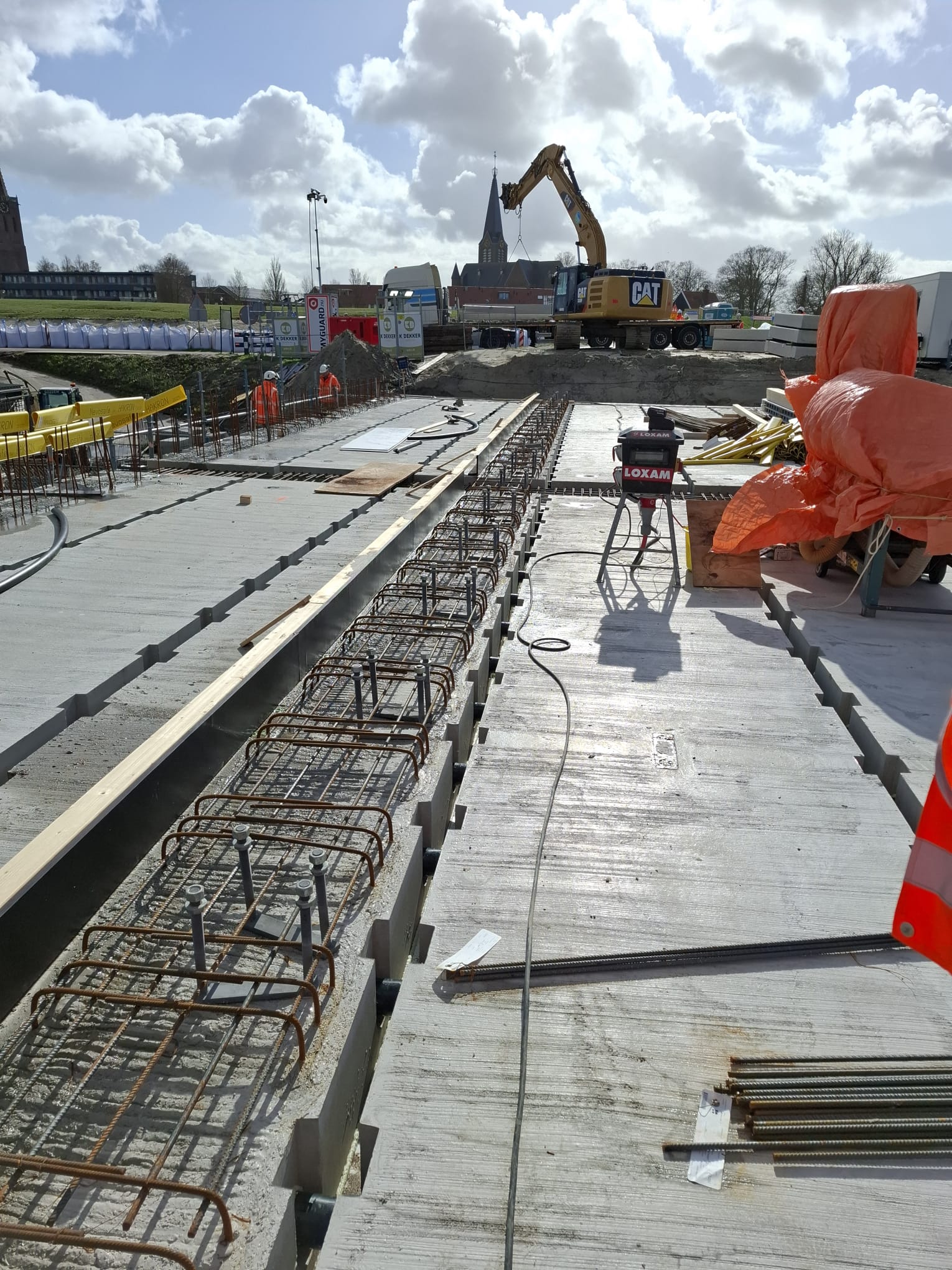

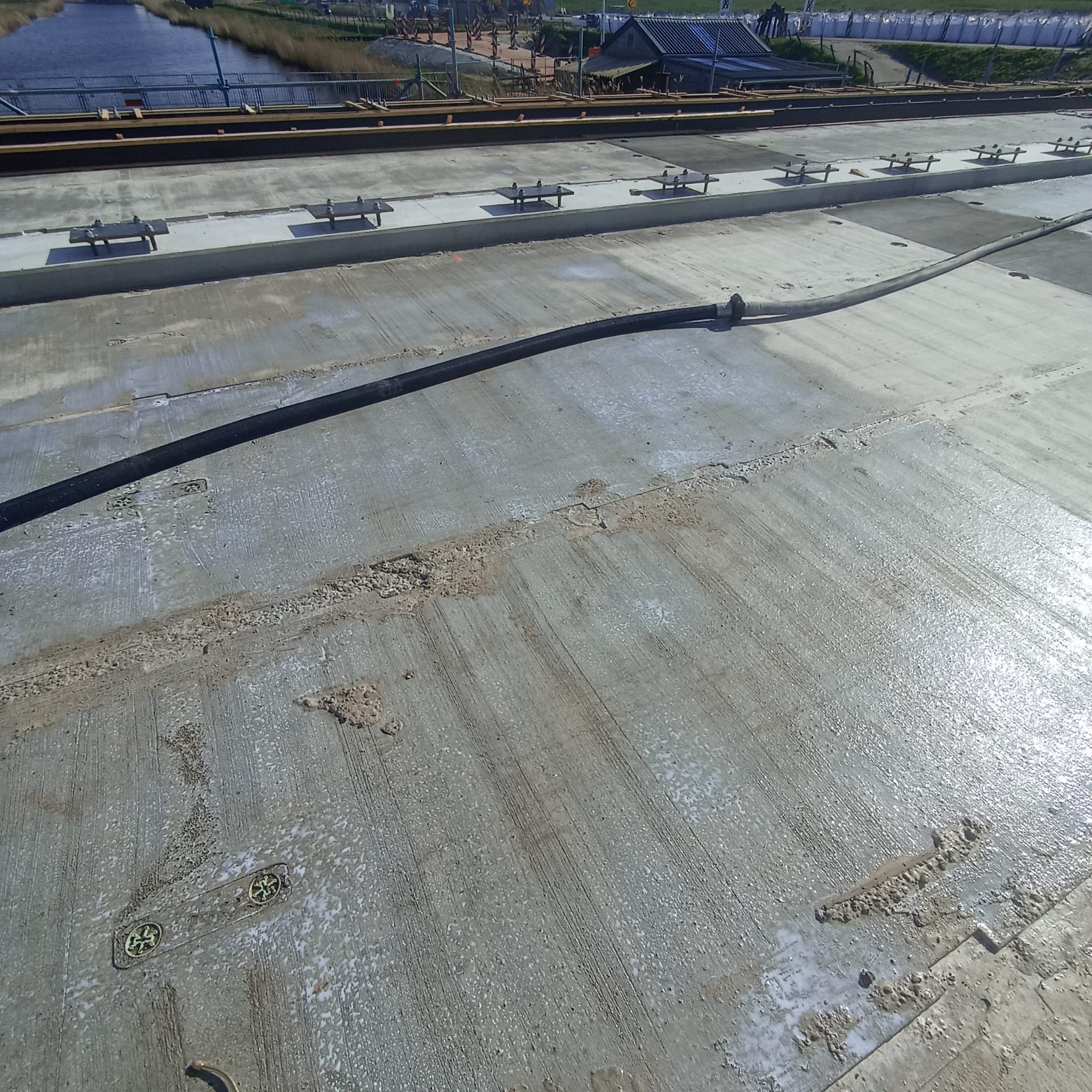

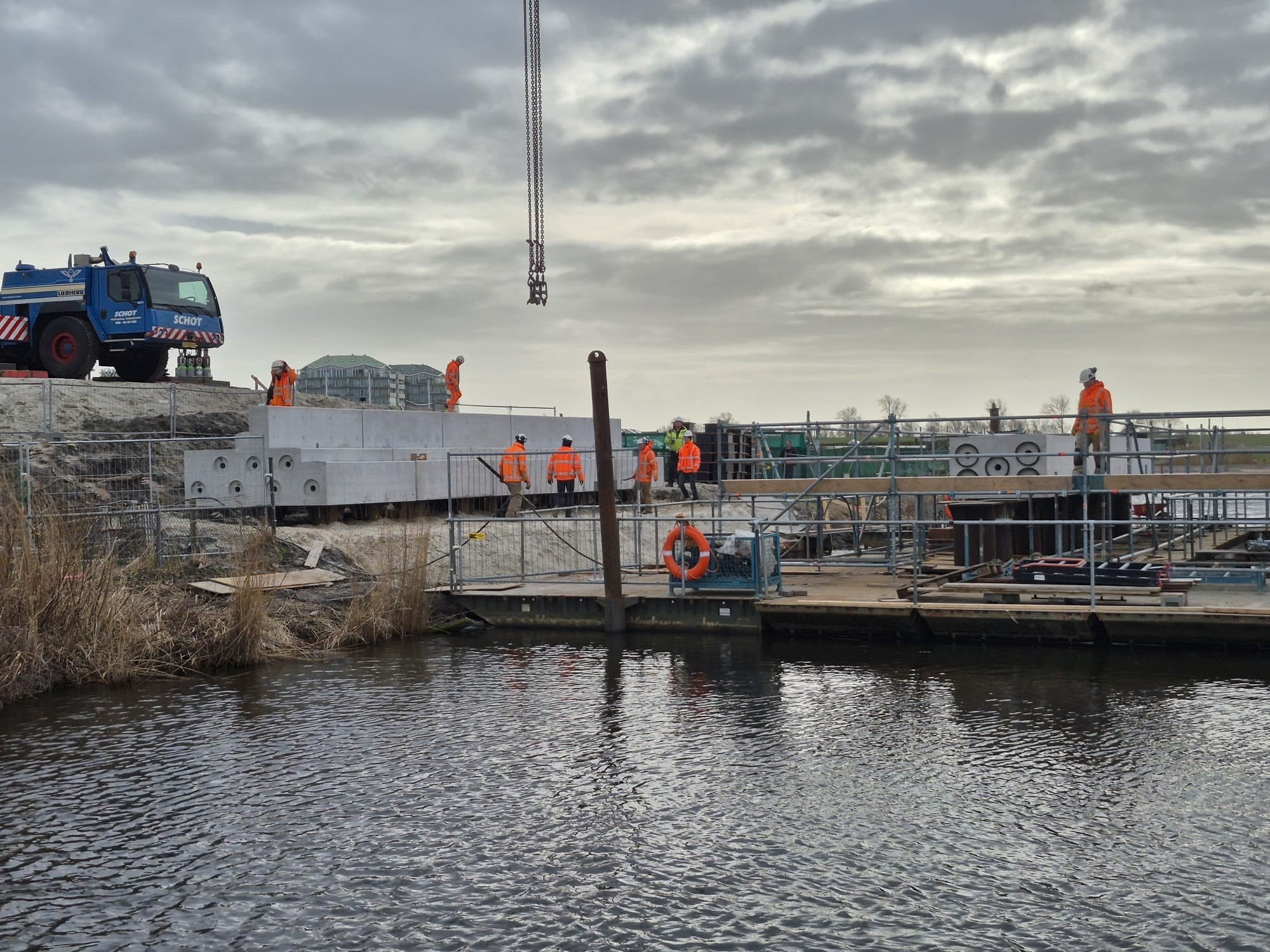

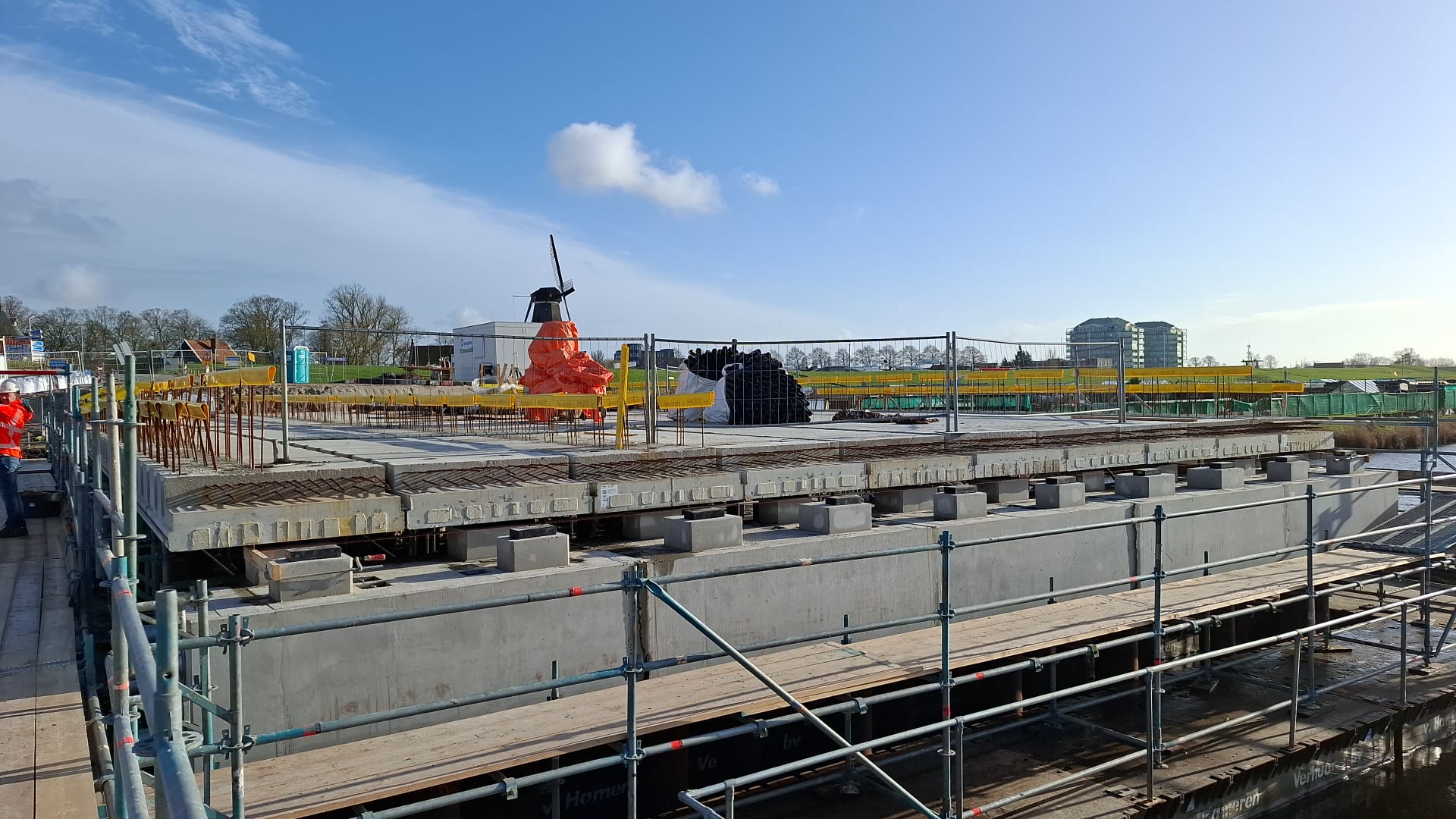

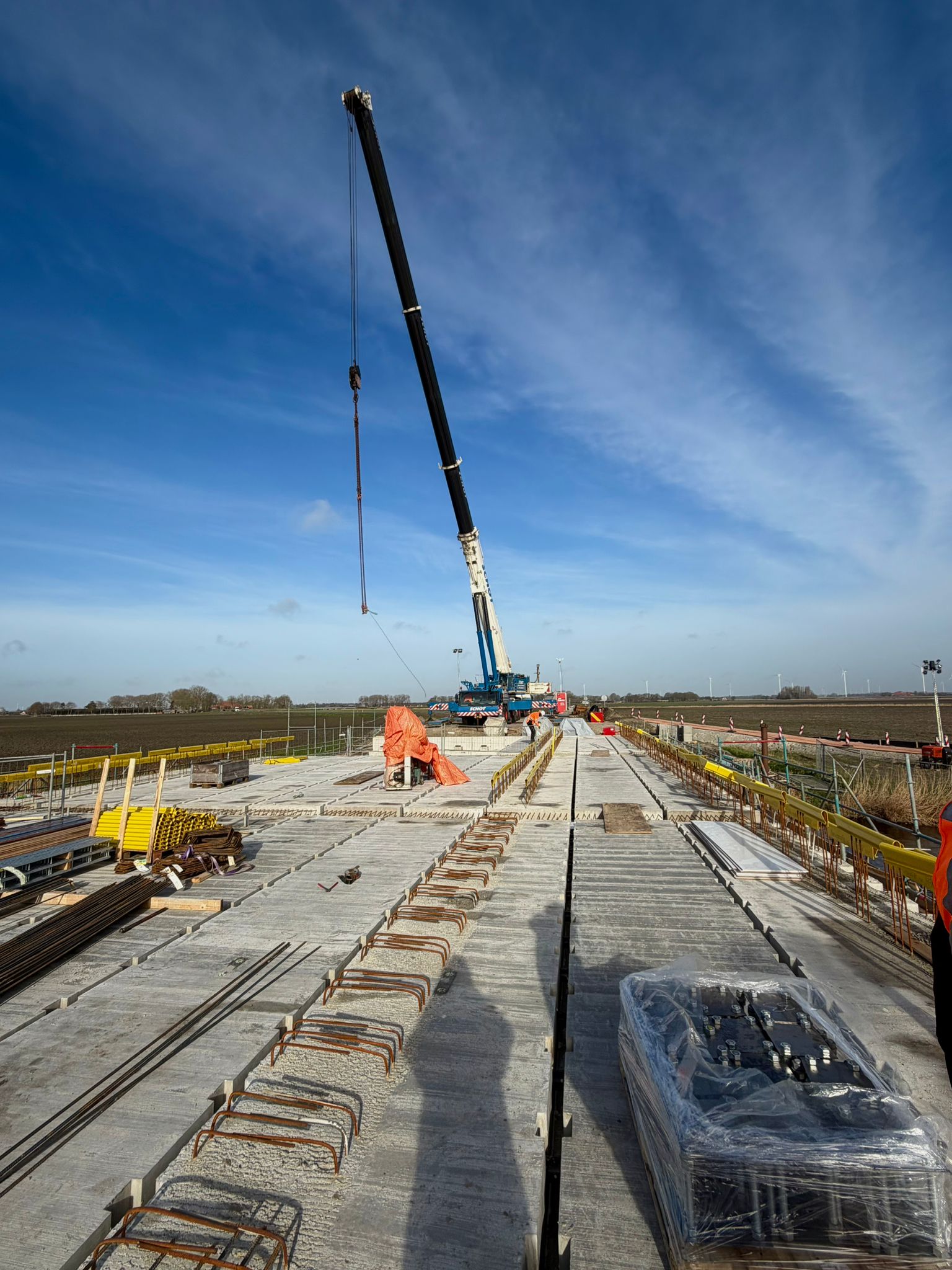

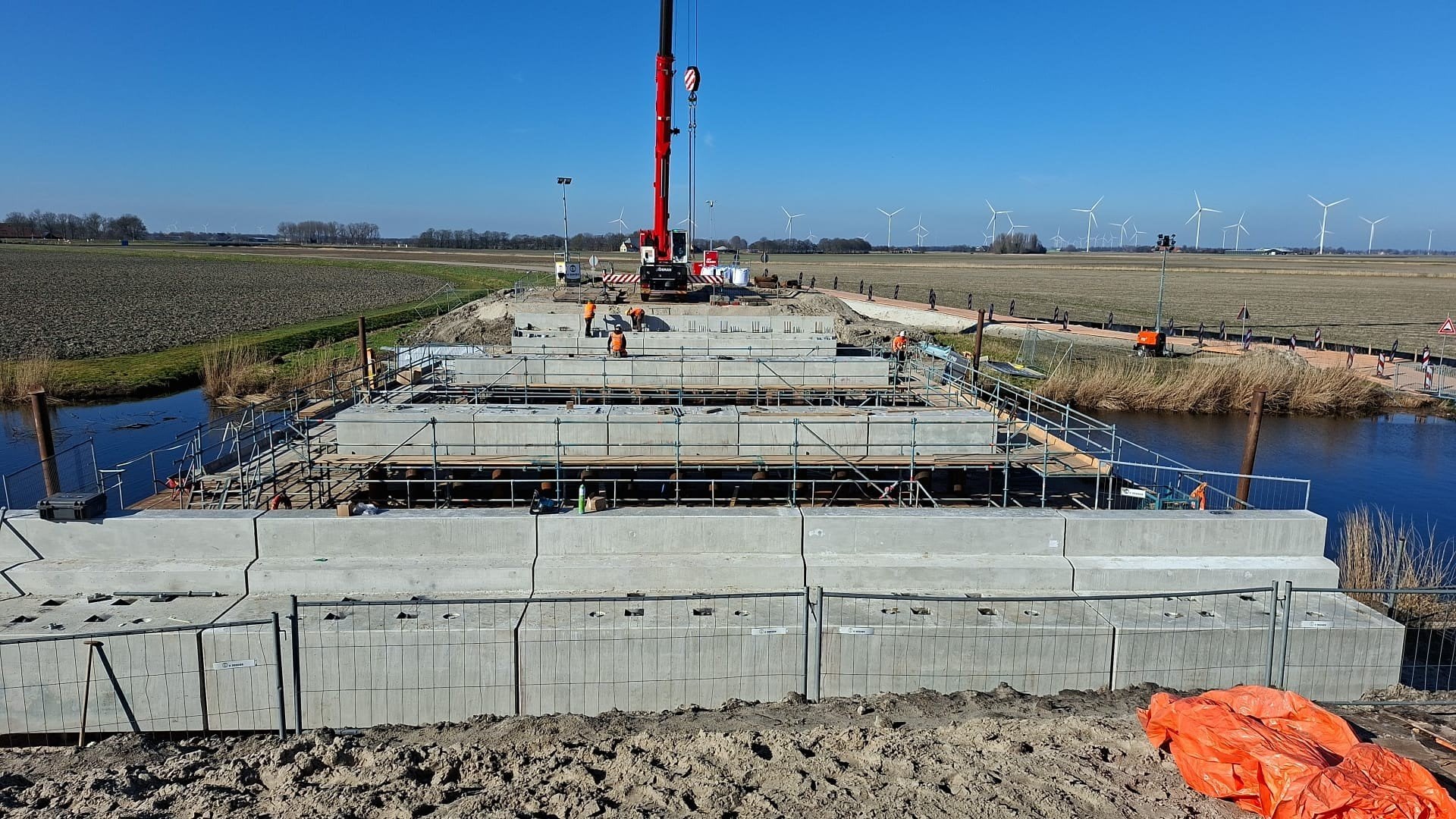

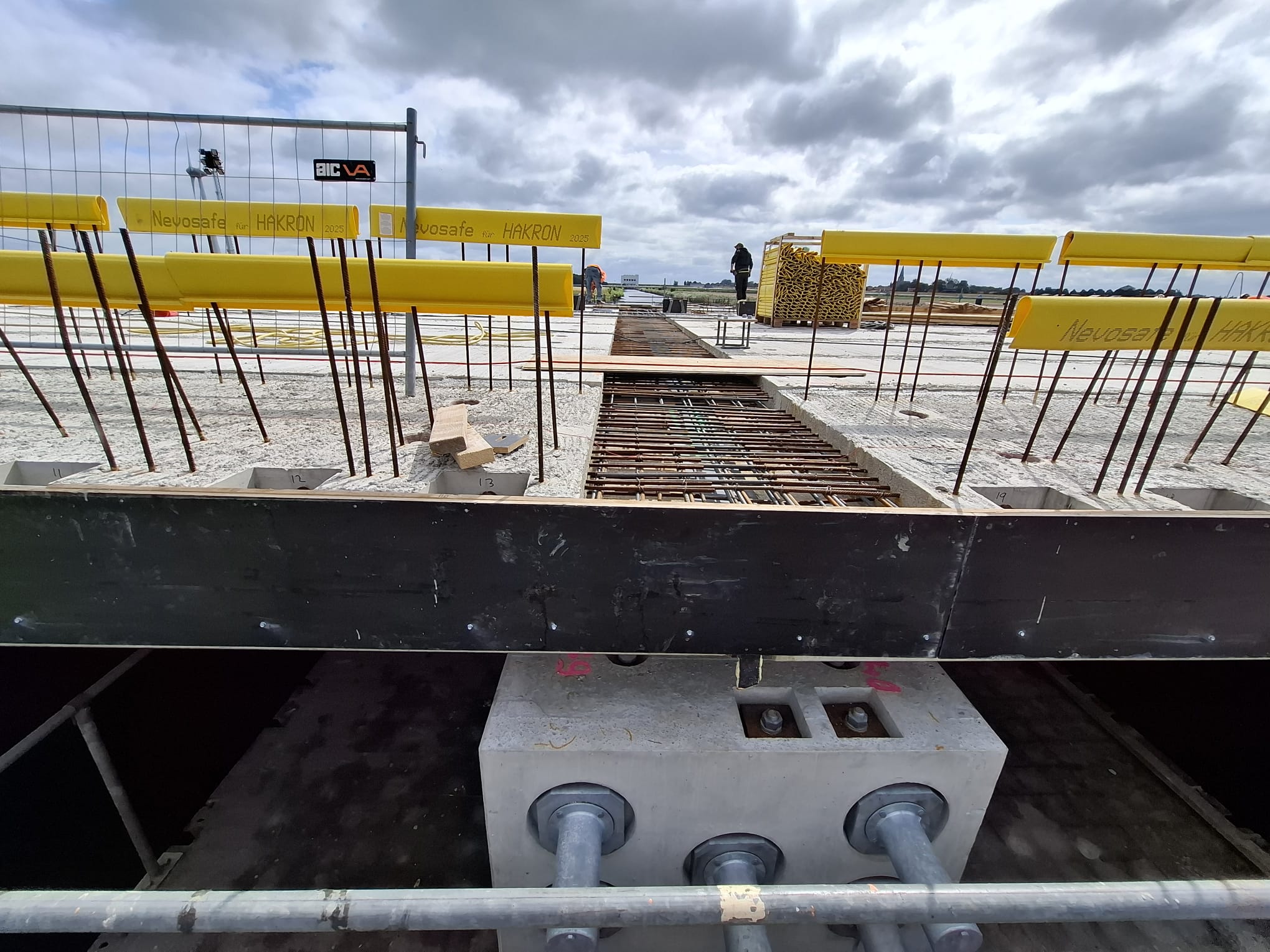

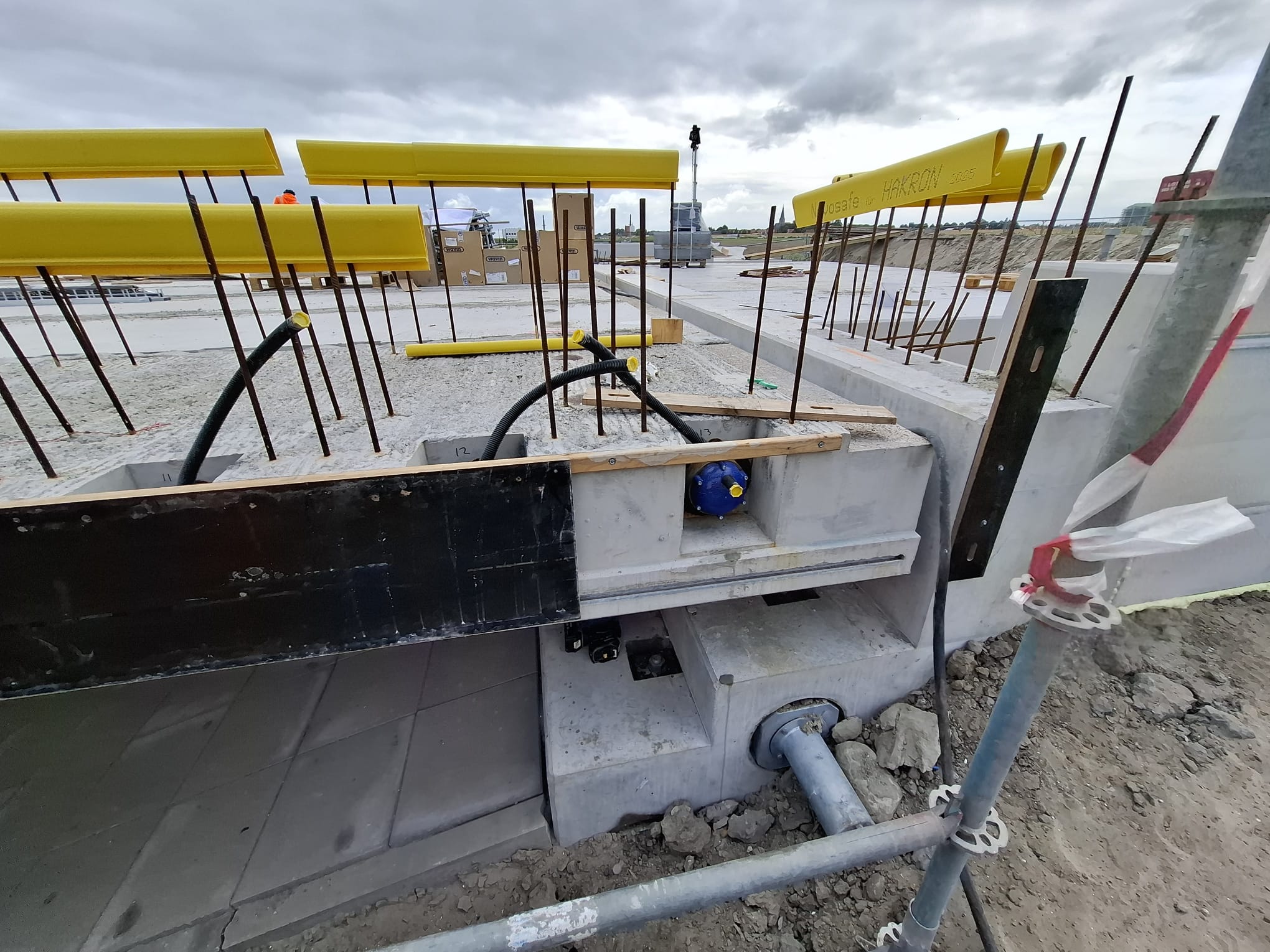

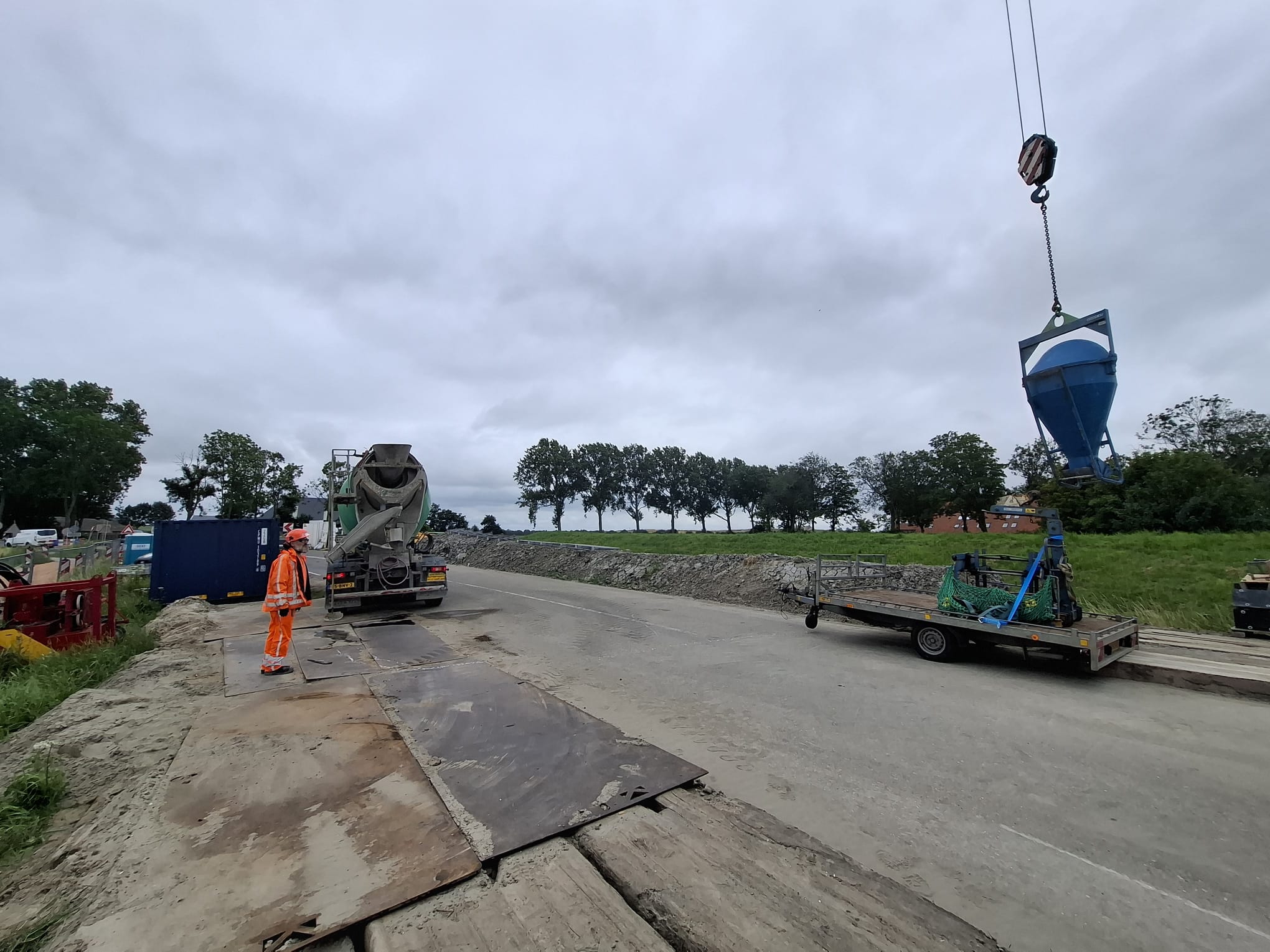

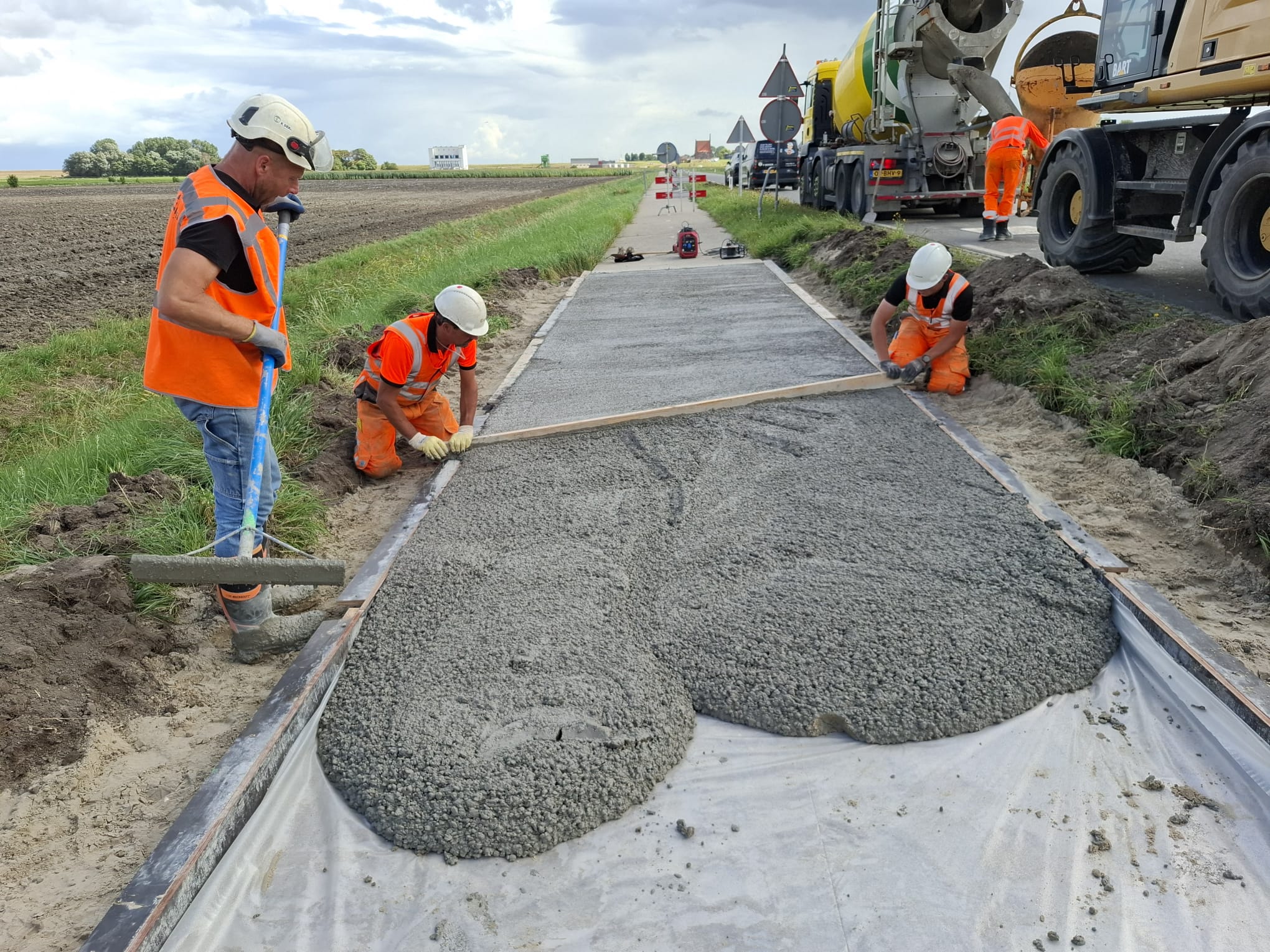

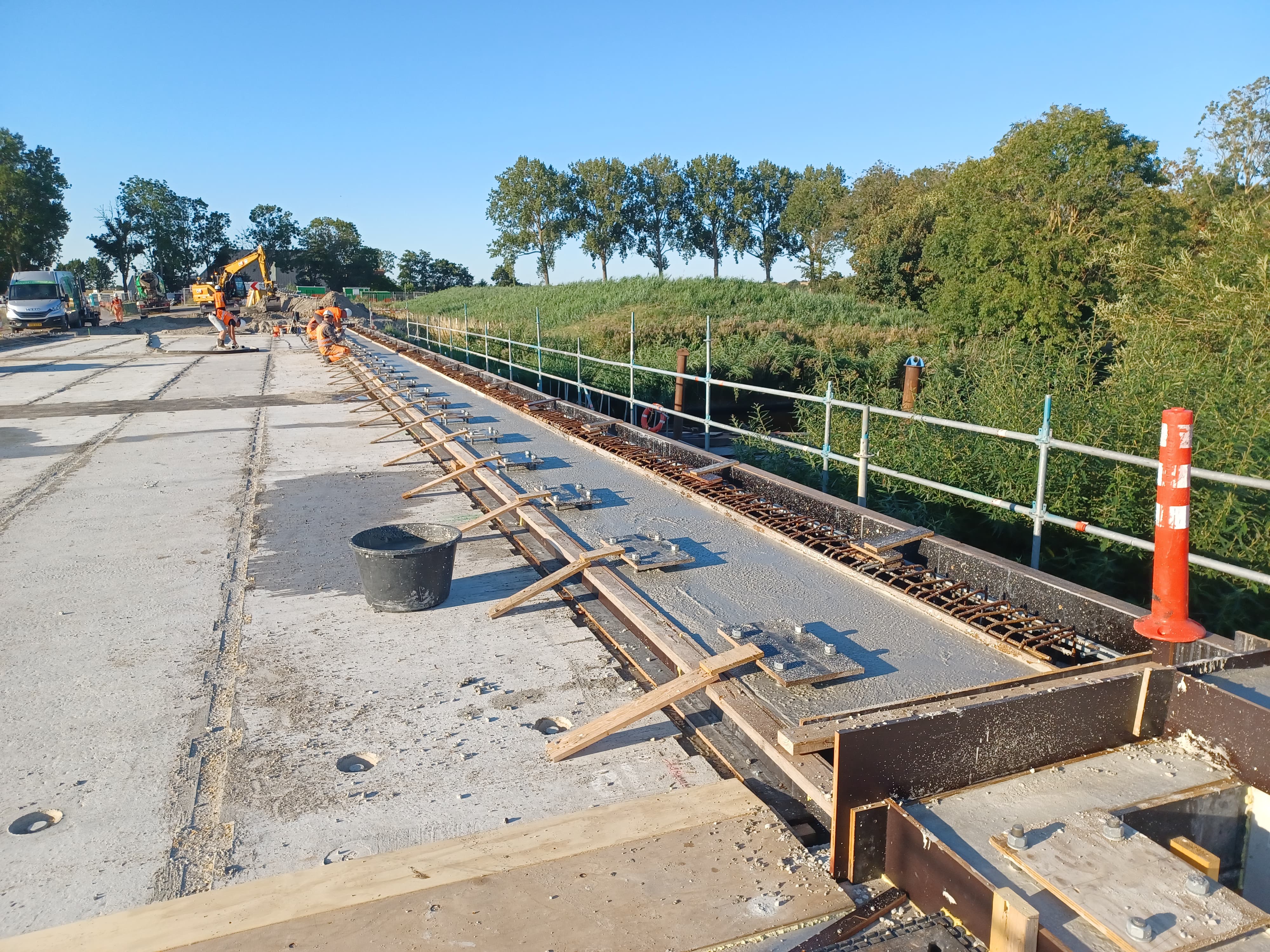

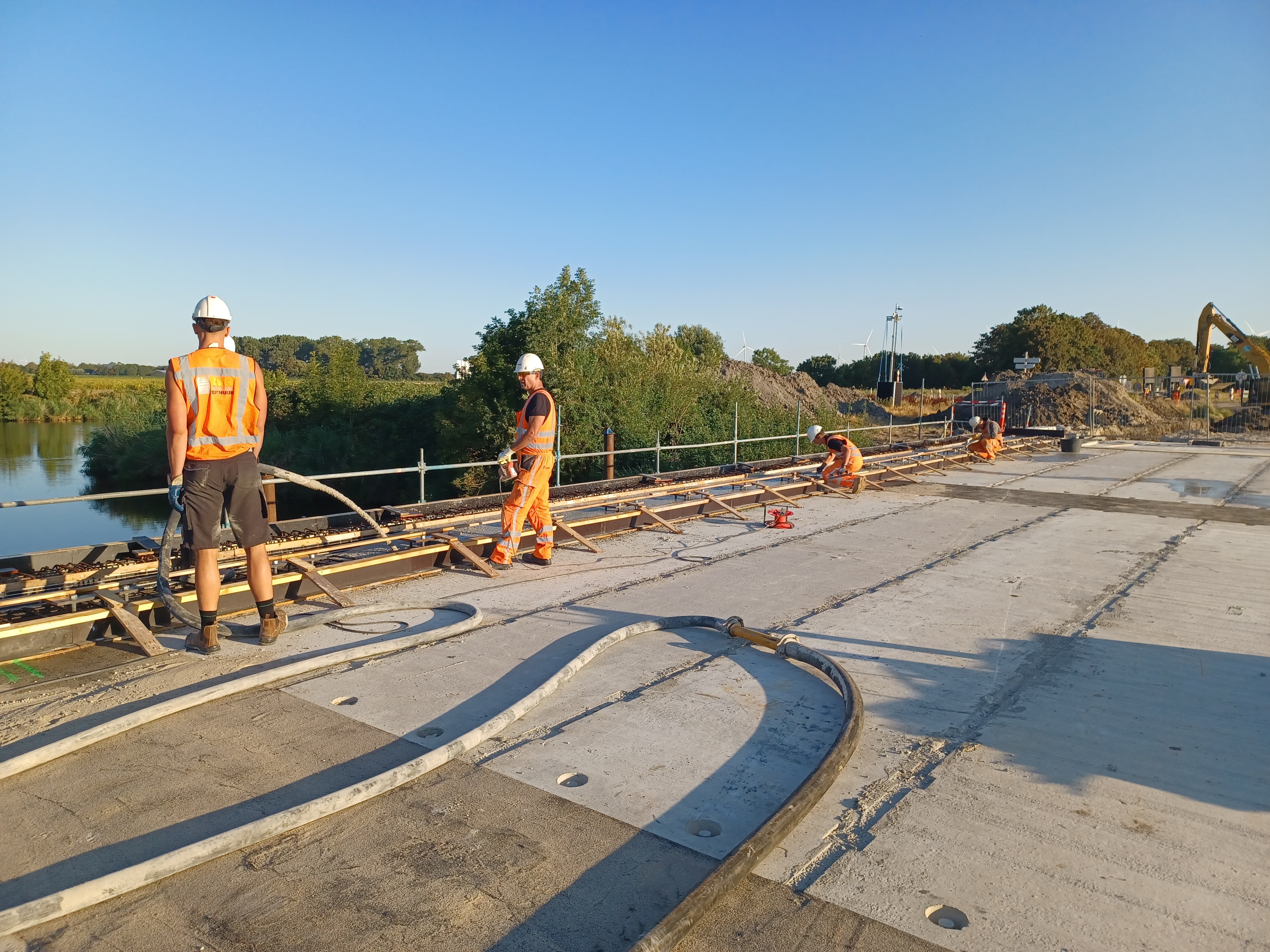

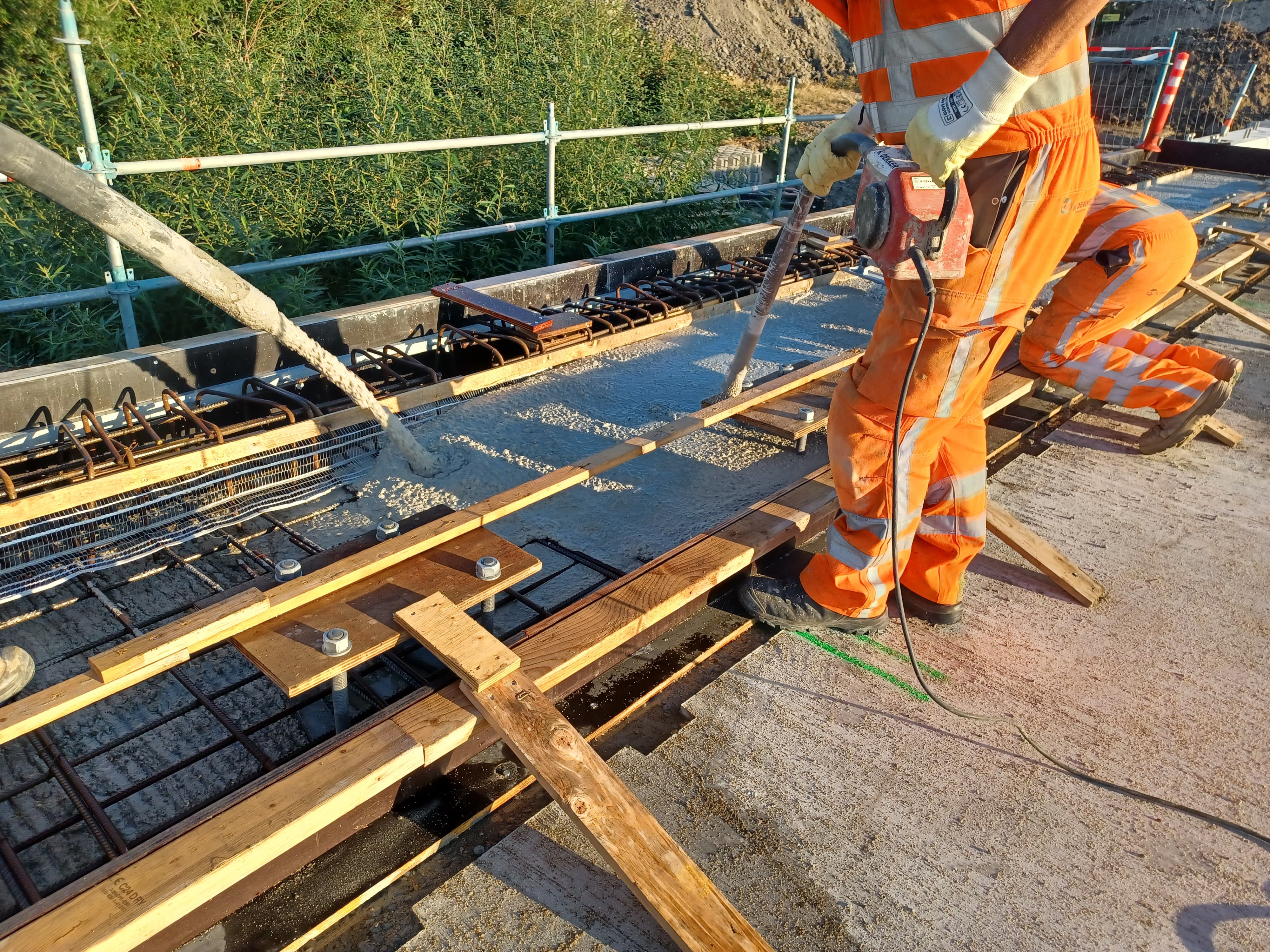

Deze week hebben we verschillende werkzaamheden uitgevoerd aan de brug. We hebben delen van de brug aan elkaar vastgemaakt met beton. Ook zijn kabels in de brug op spanning gebracht, zodat de constructie stevig blijft. Daarnaast is er gewerkt…
Read moreWat hebben we deze week gedaan?

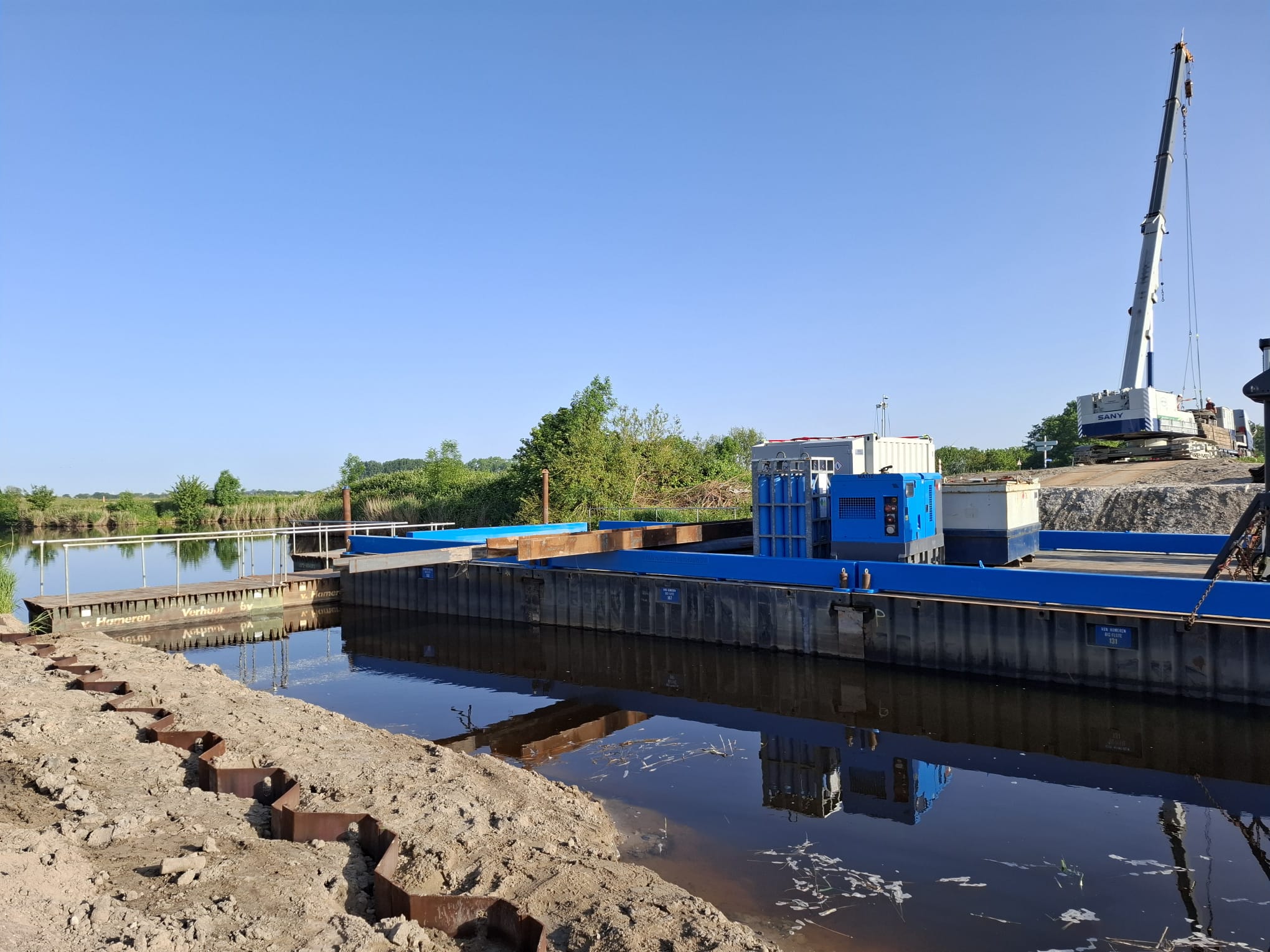

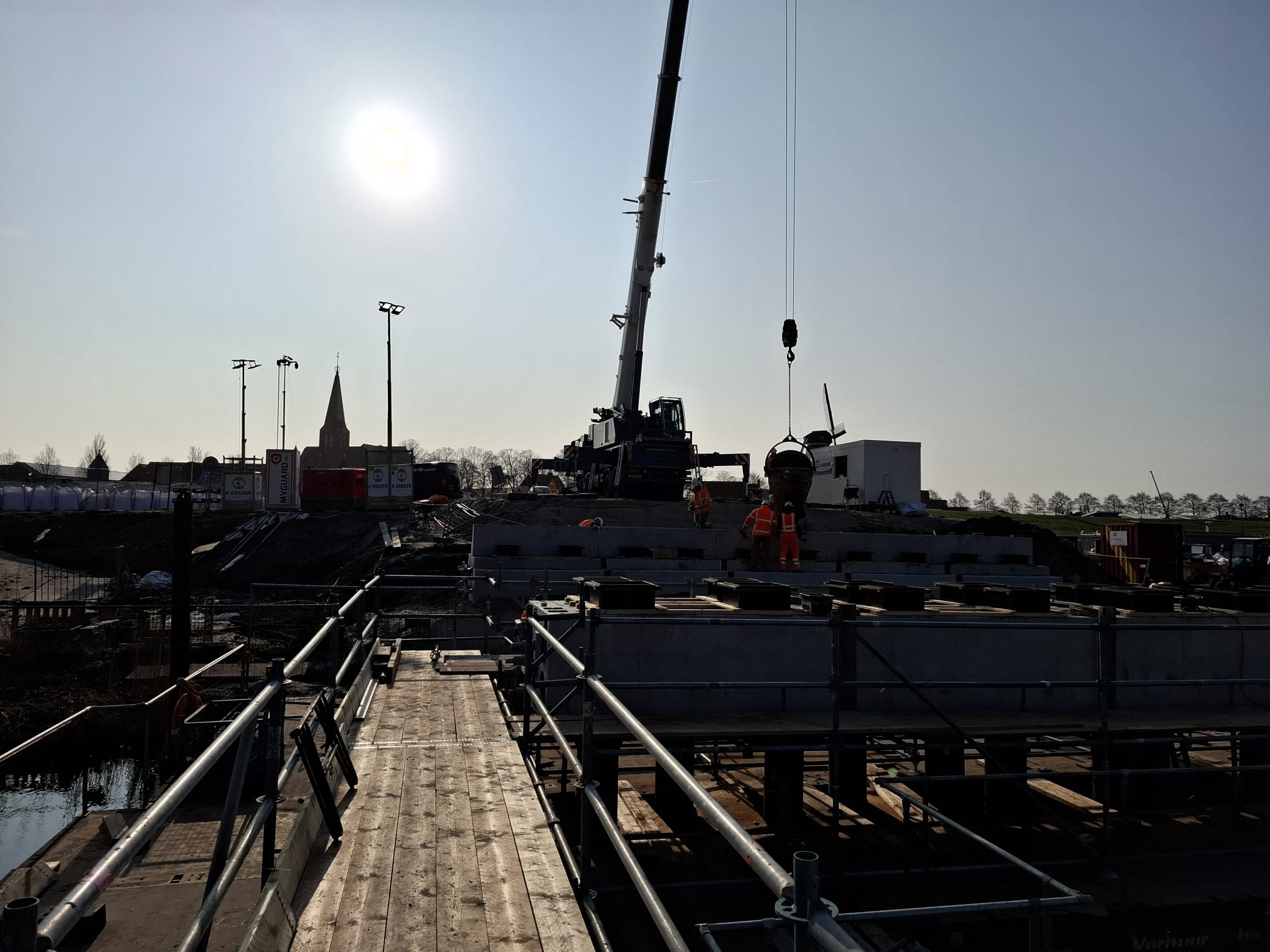

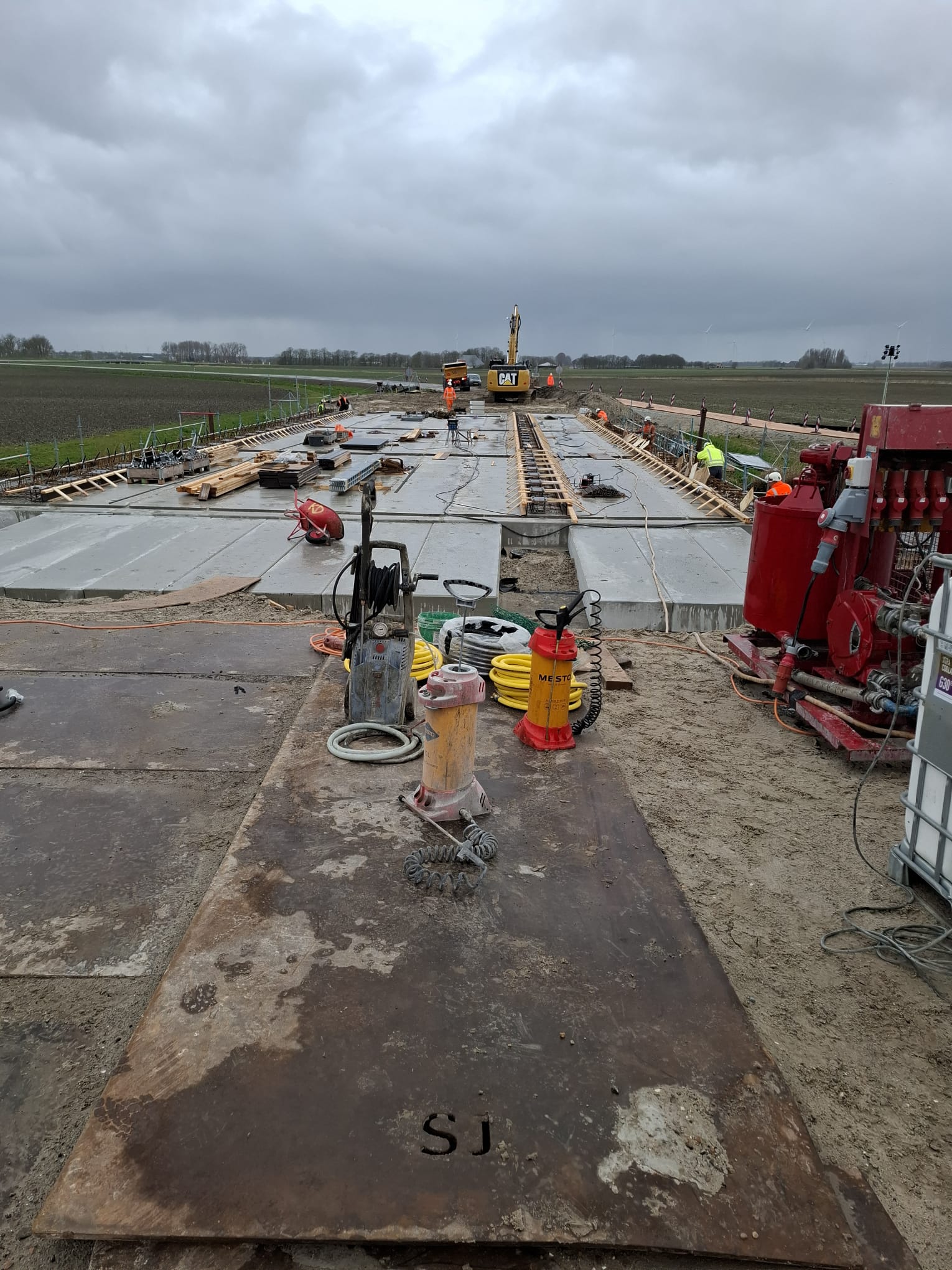

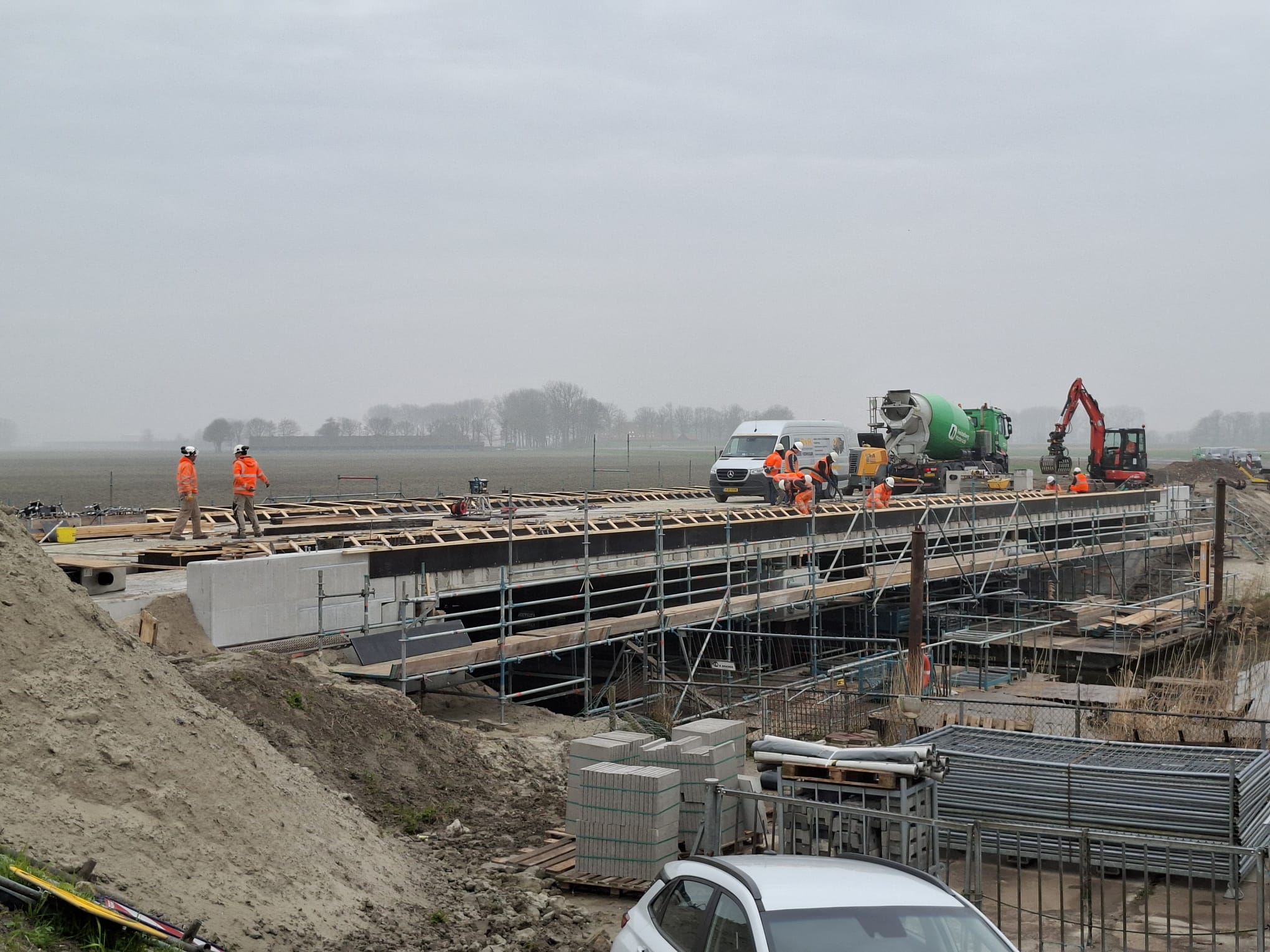

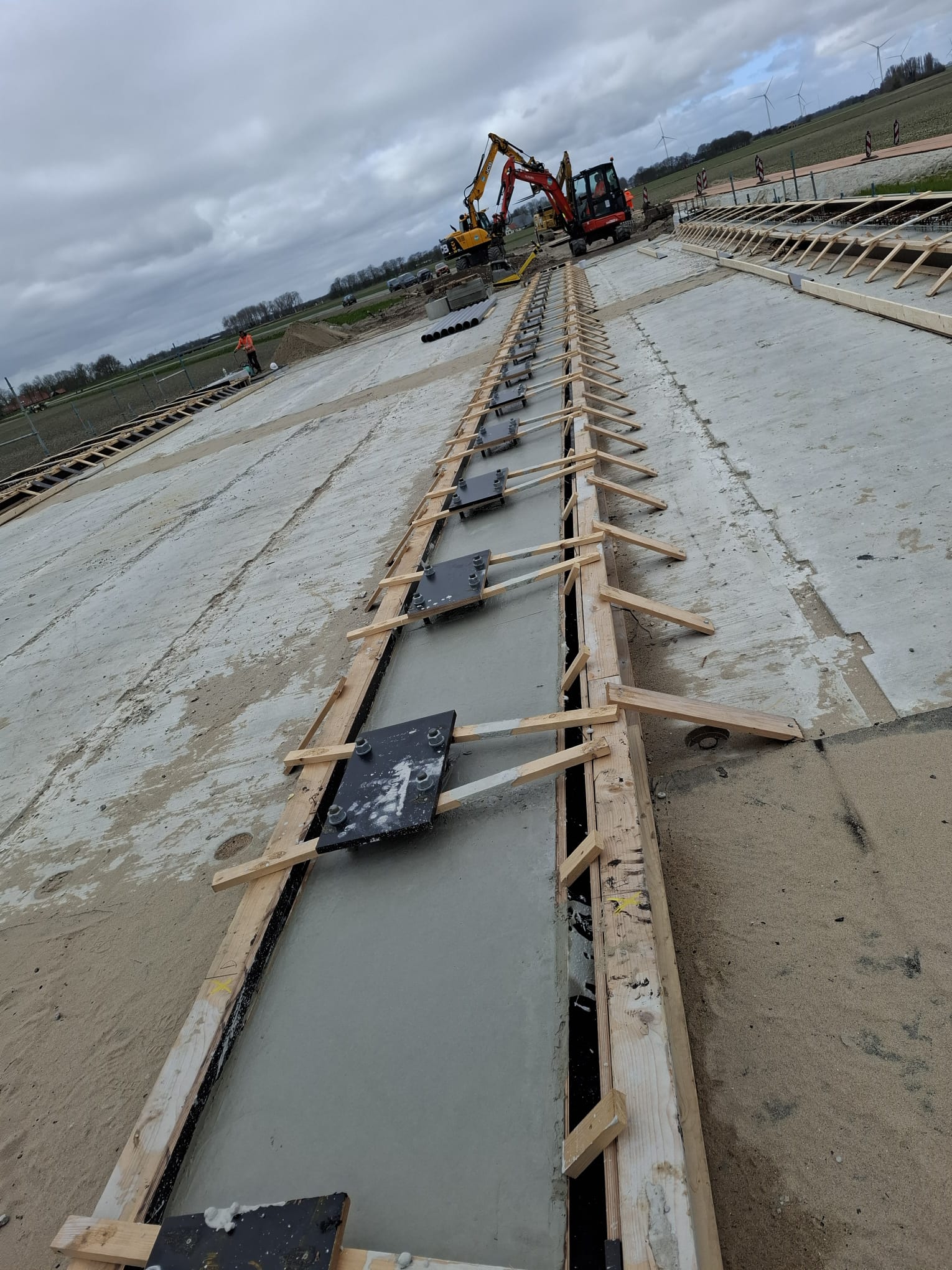

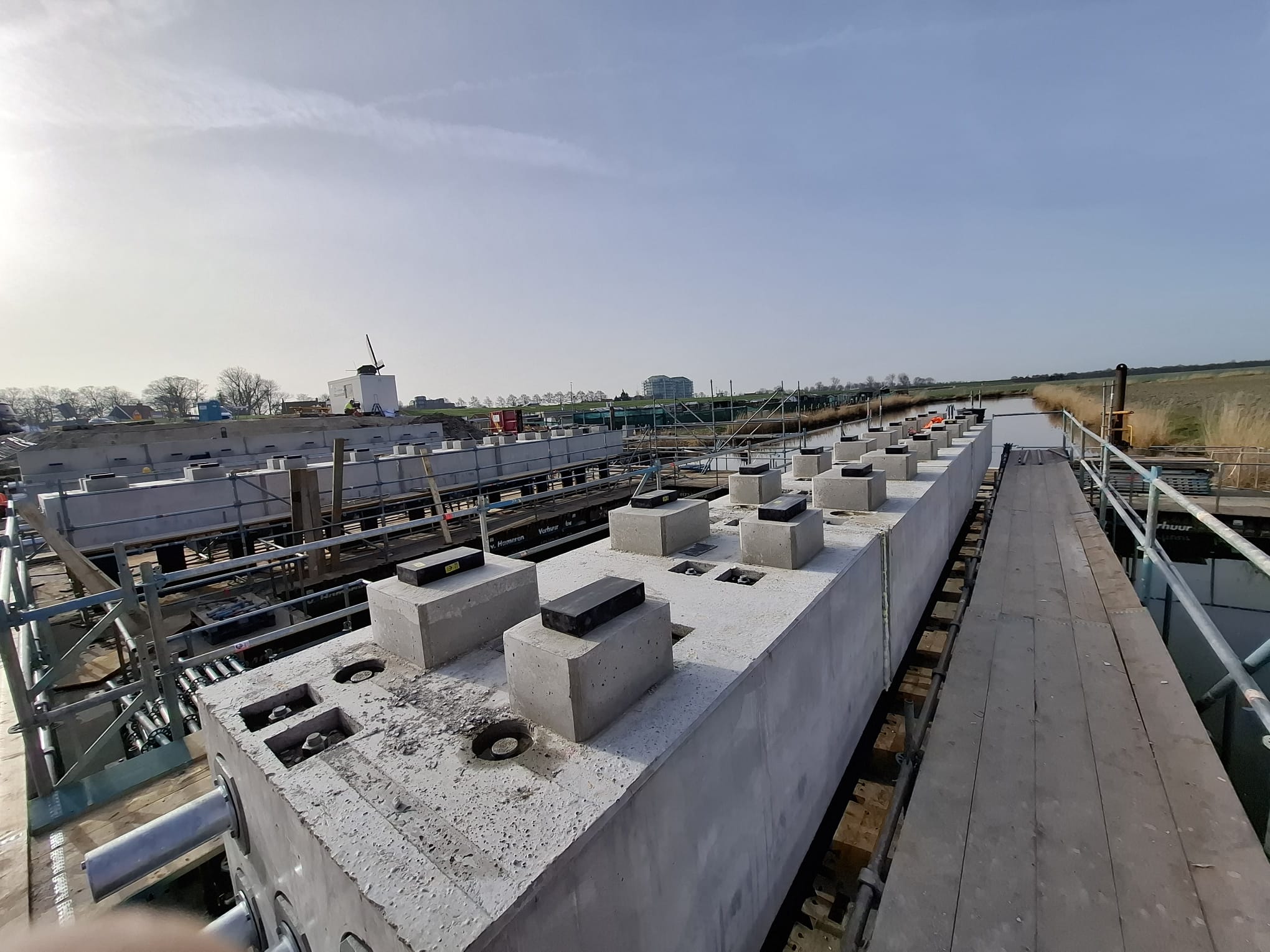

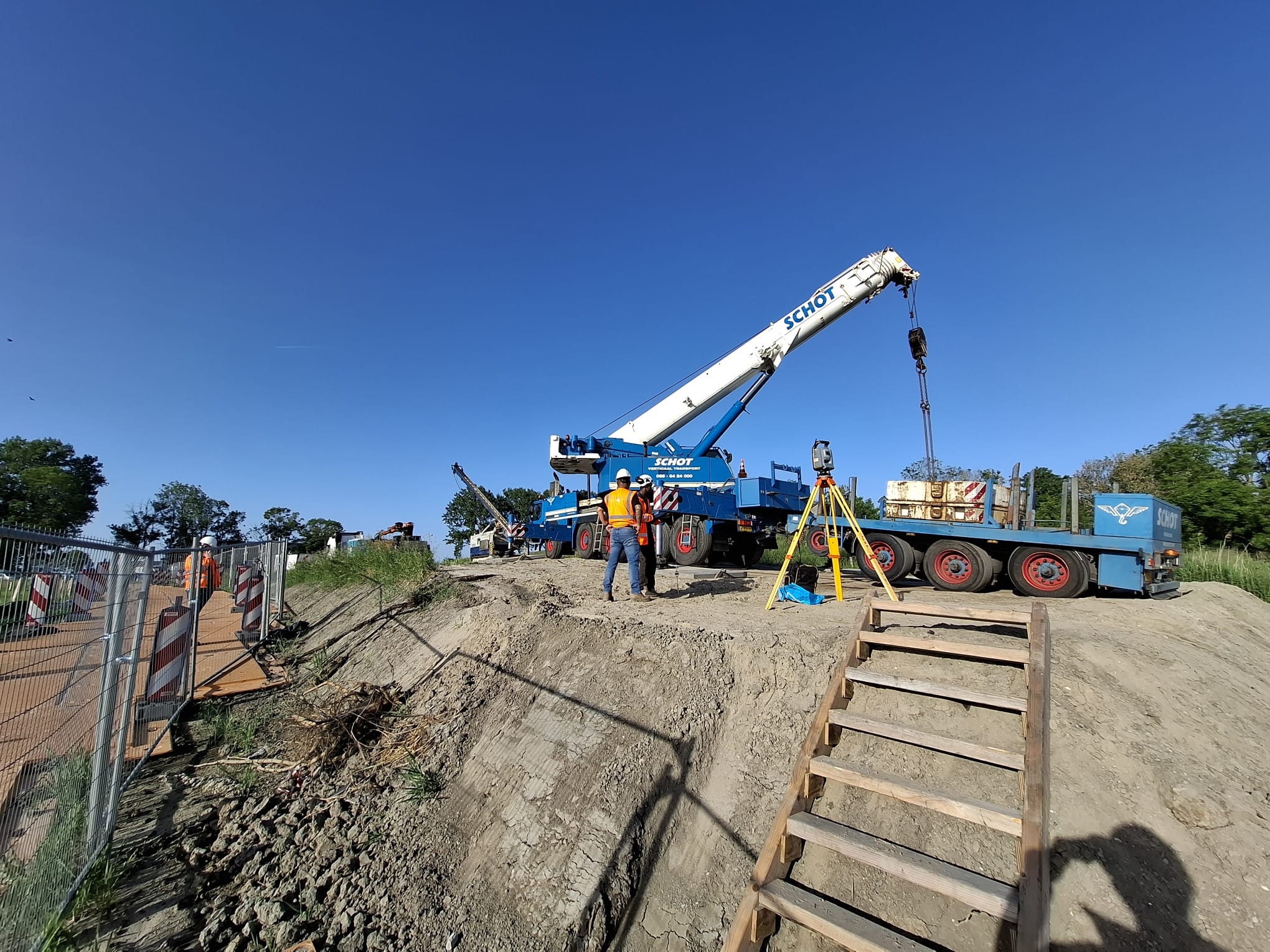

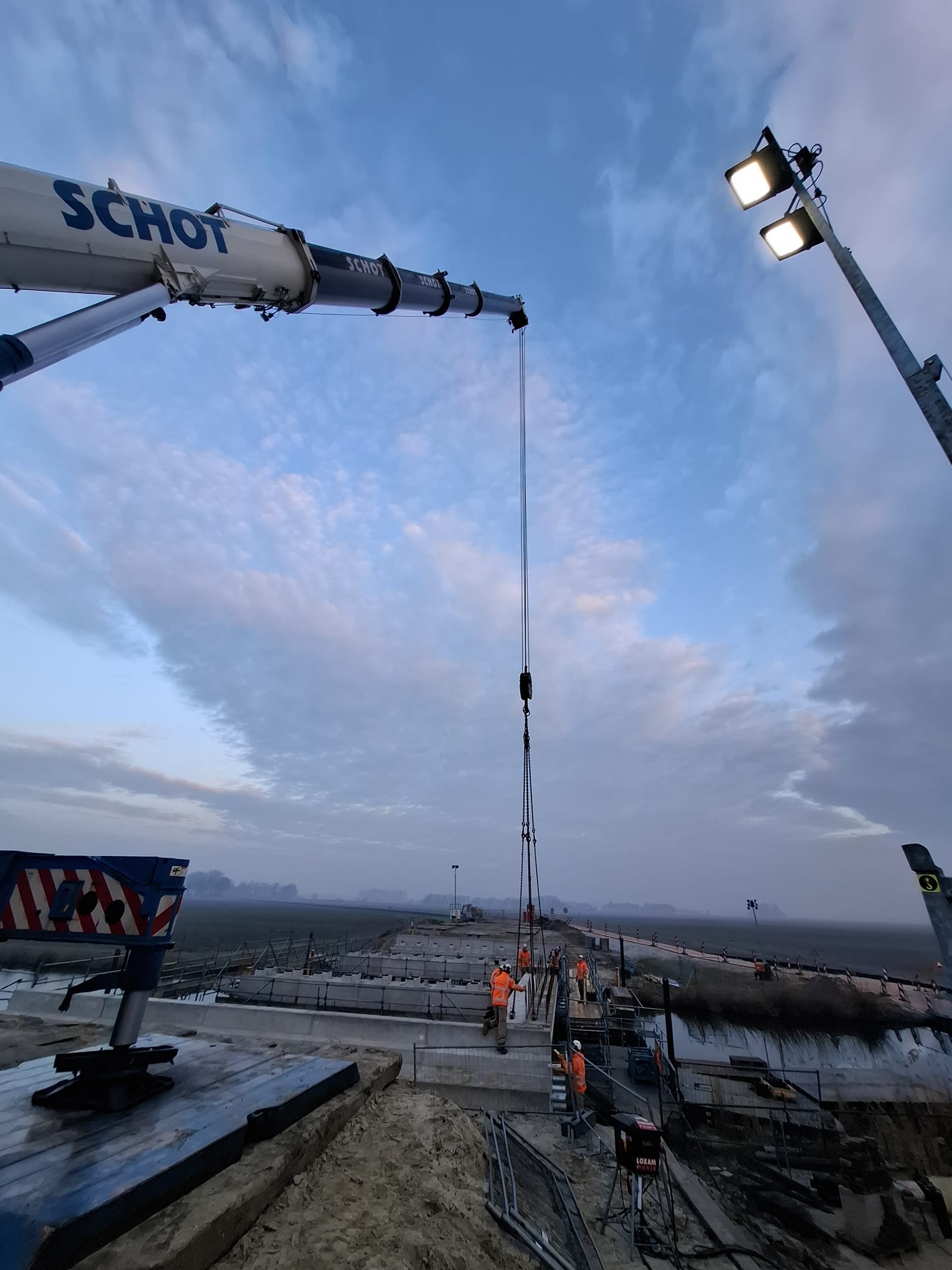

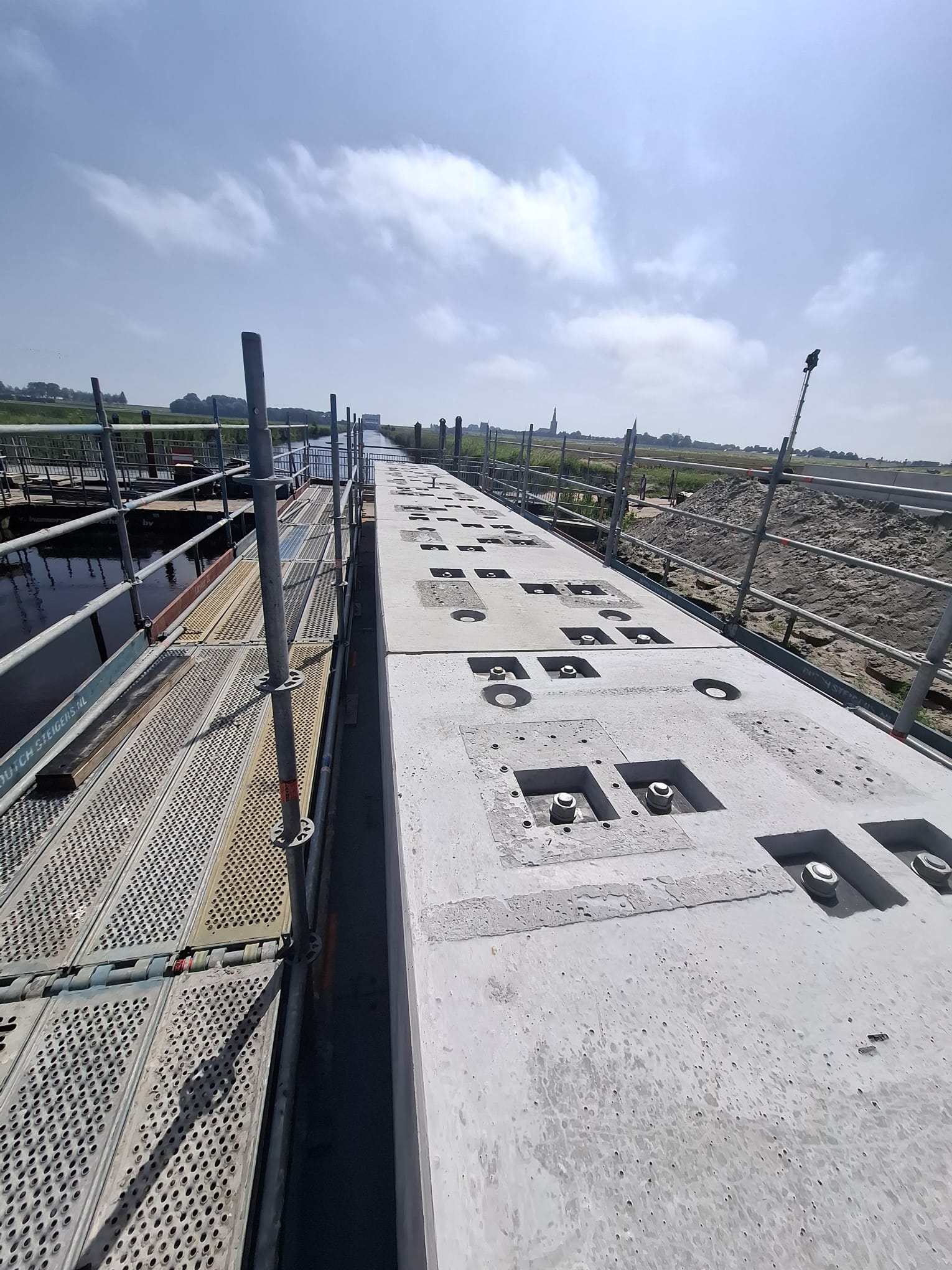

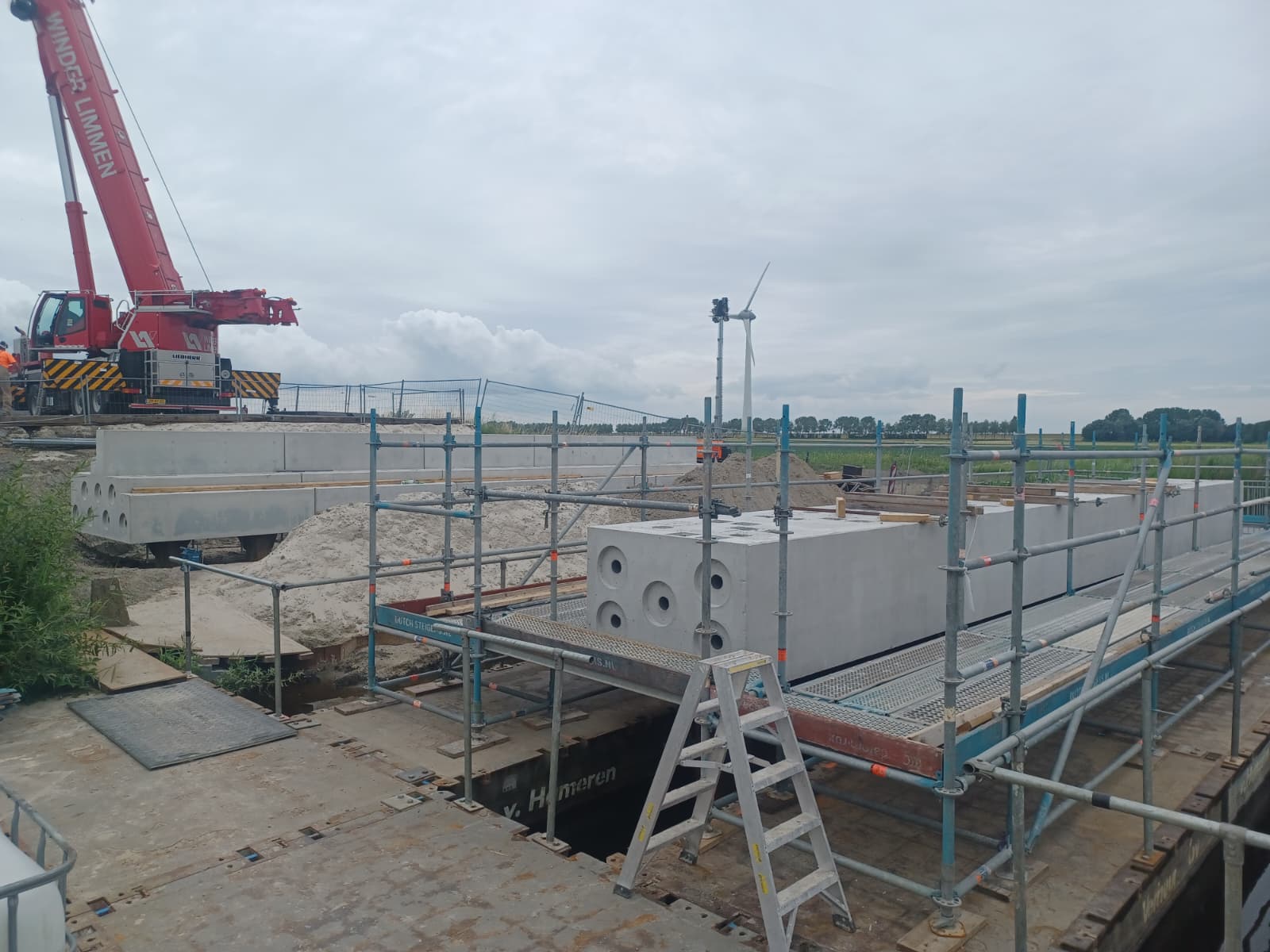

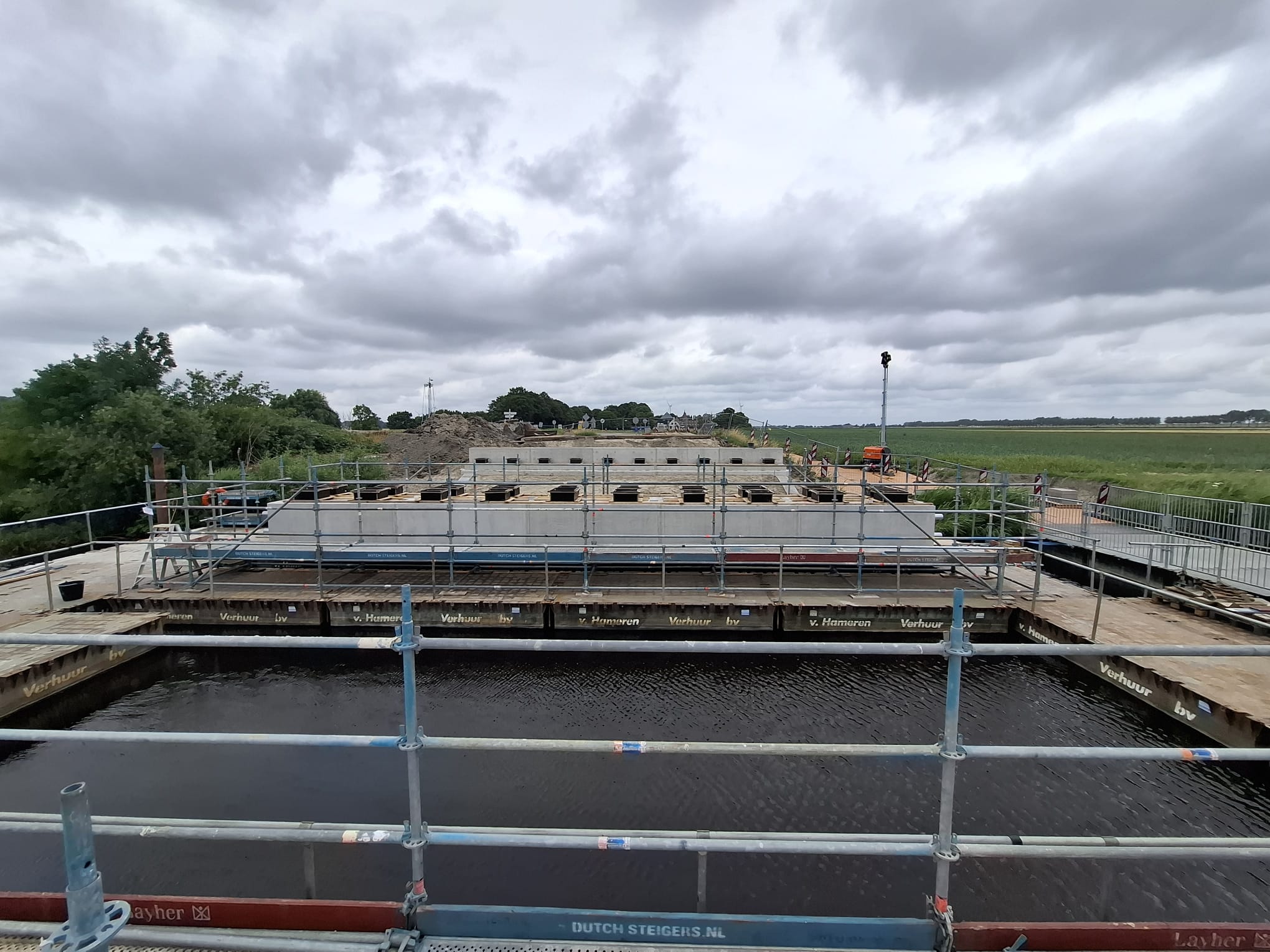

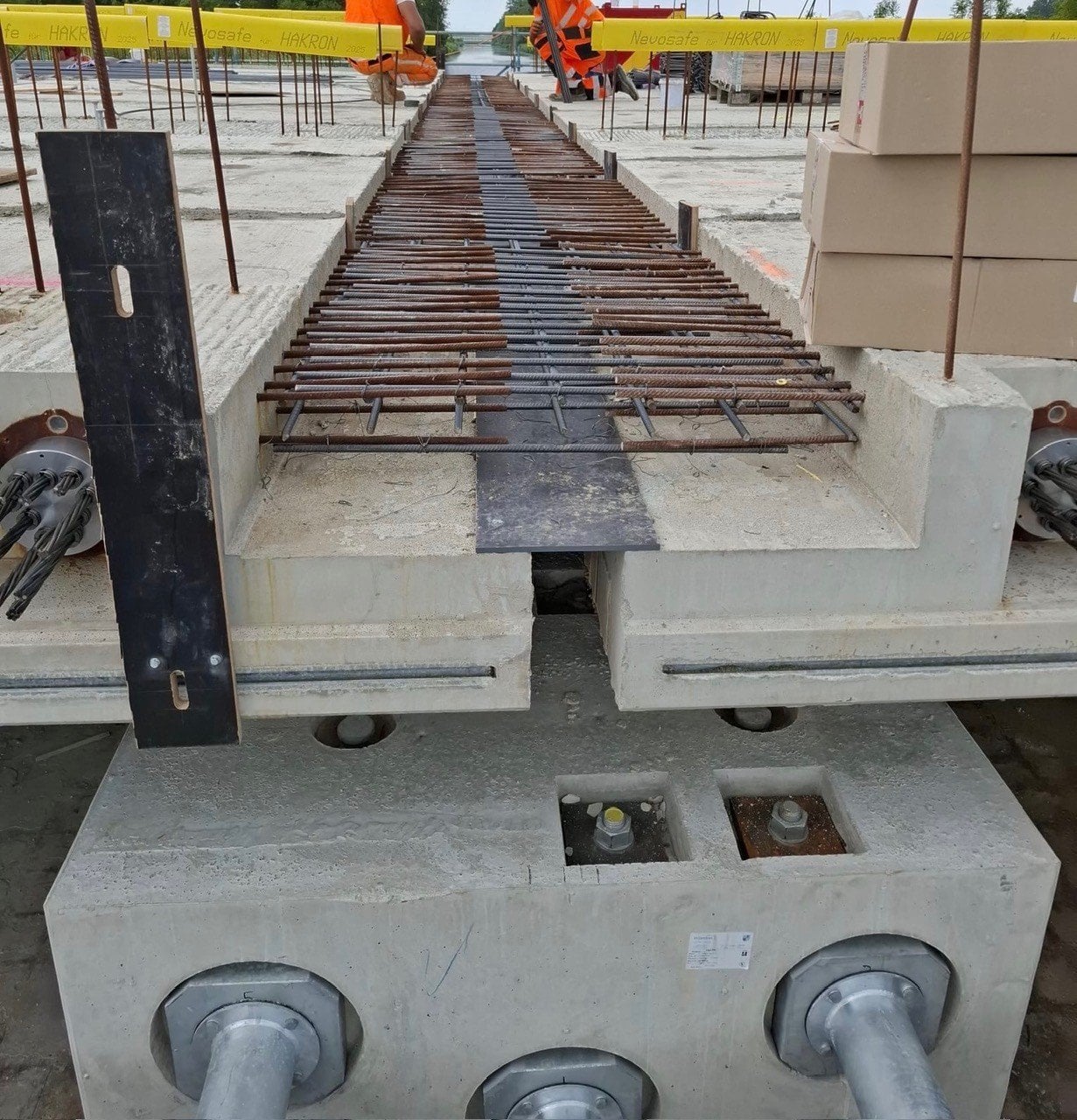

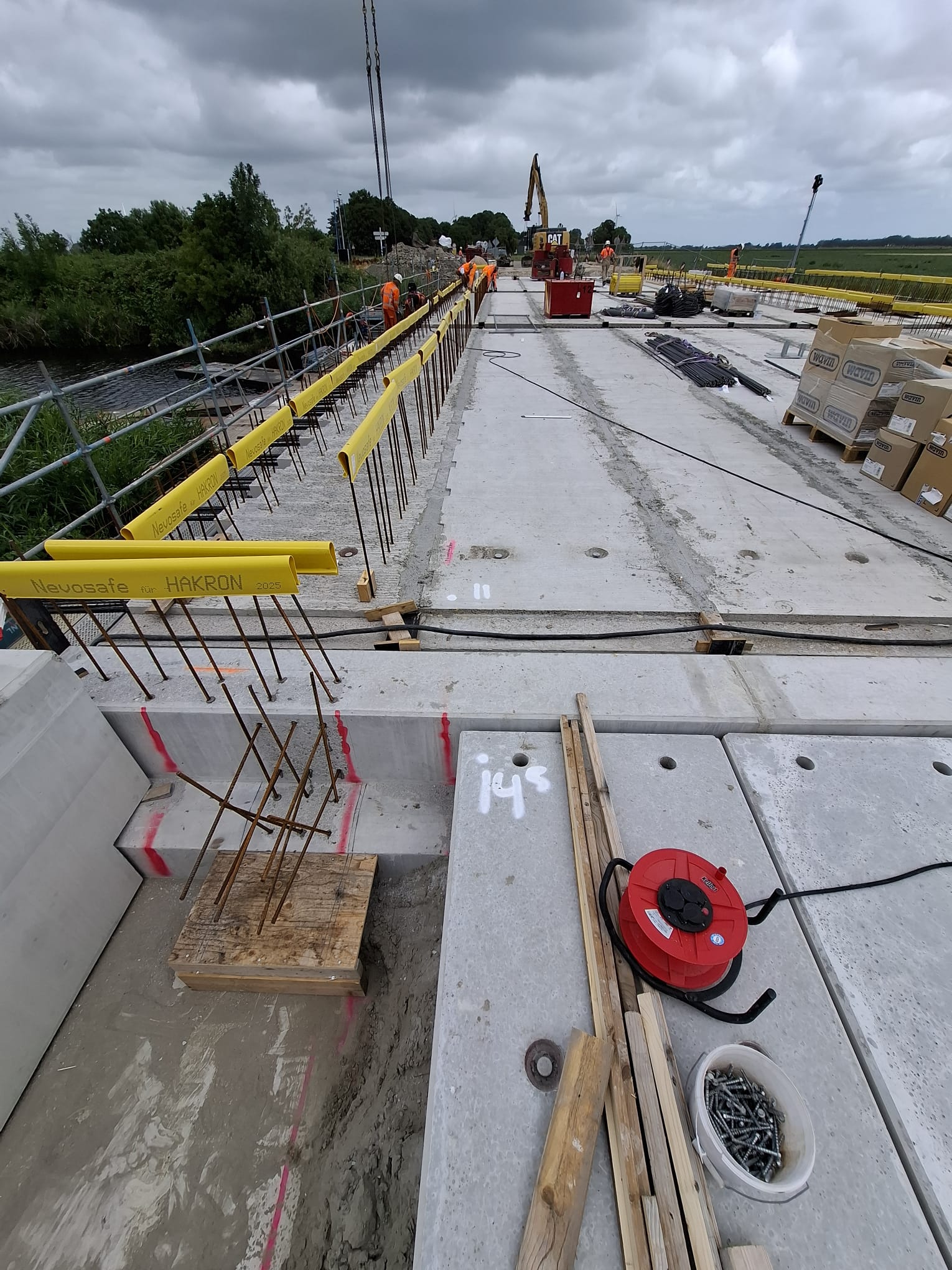

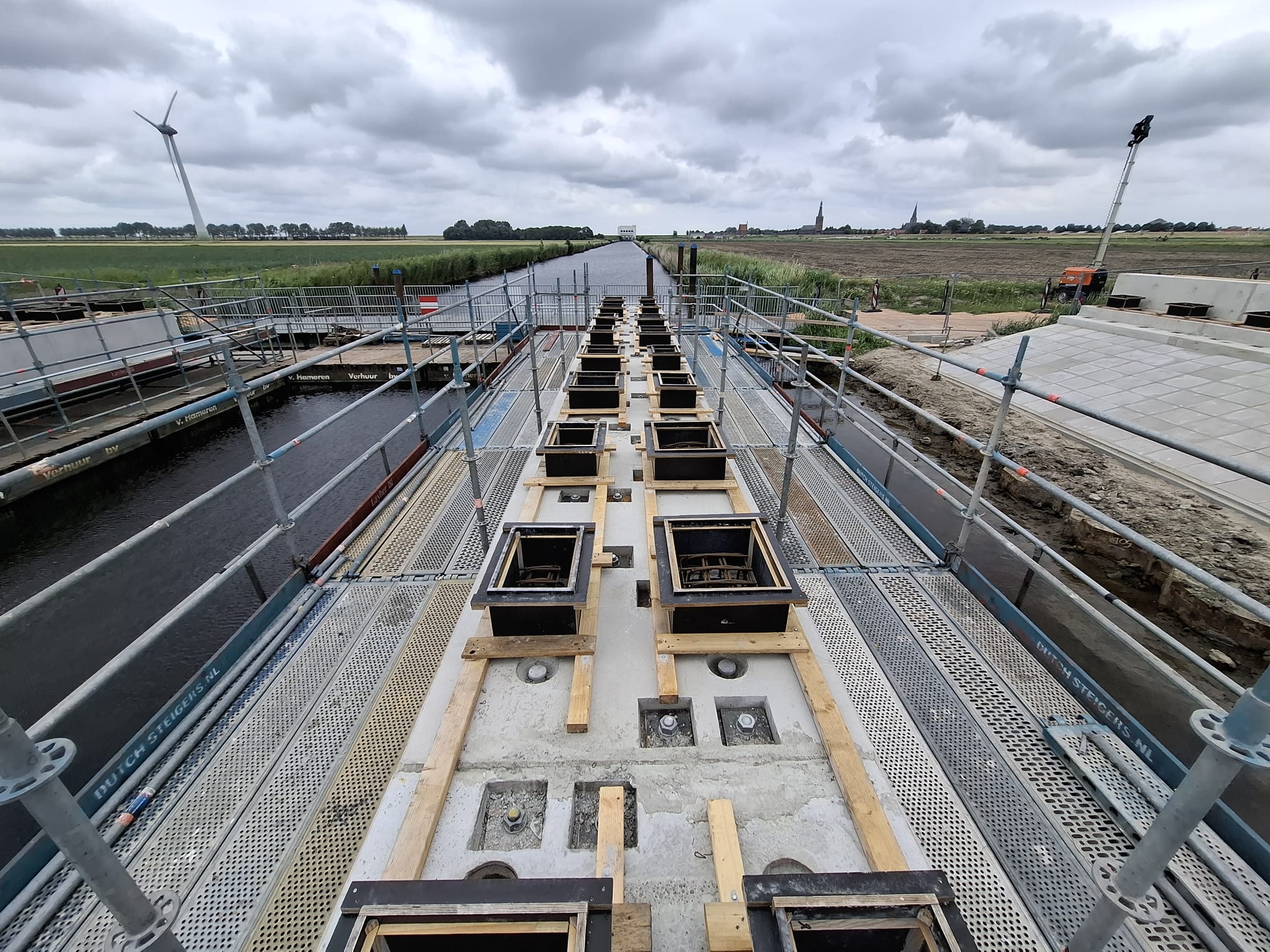

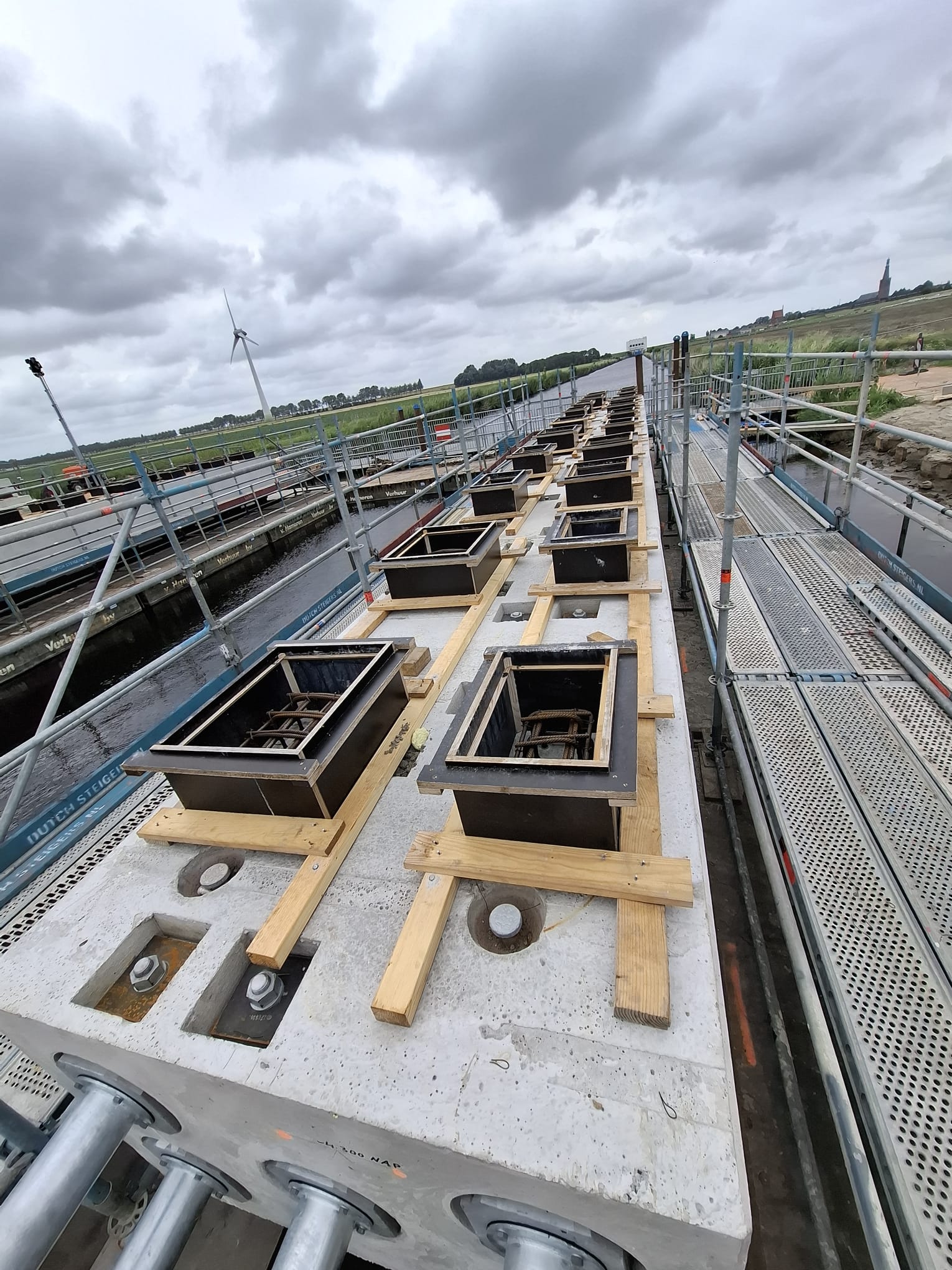

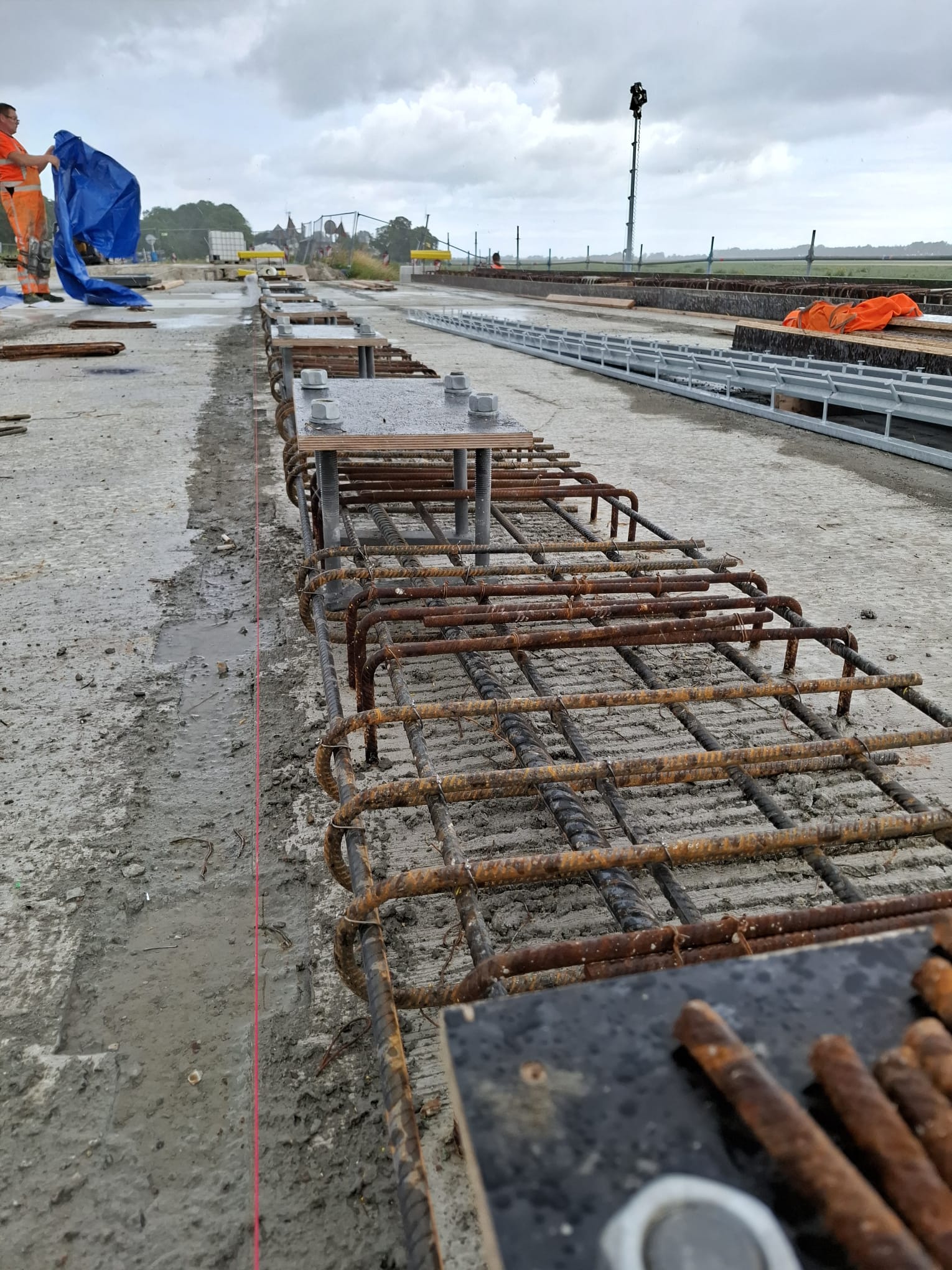

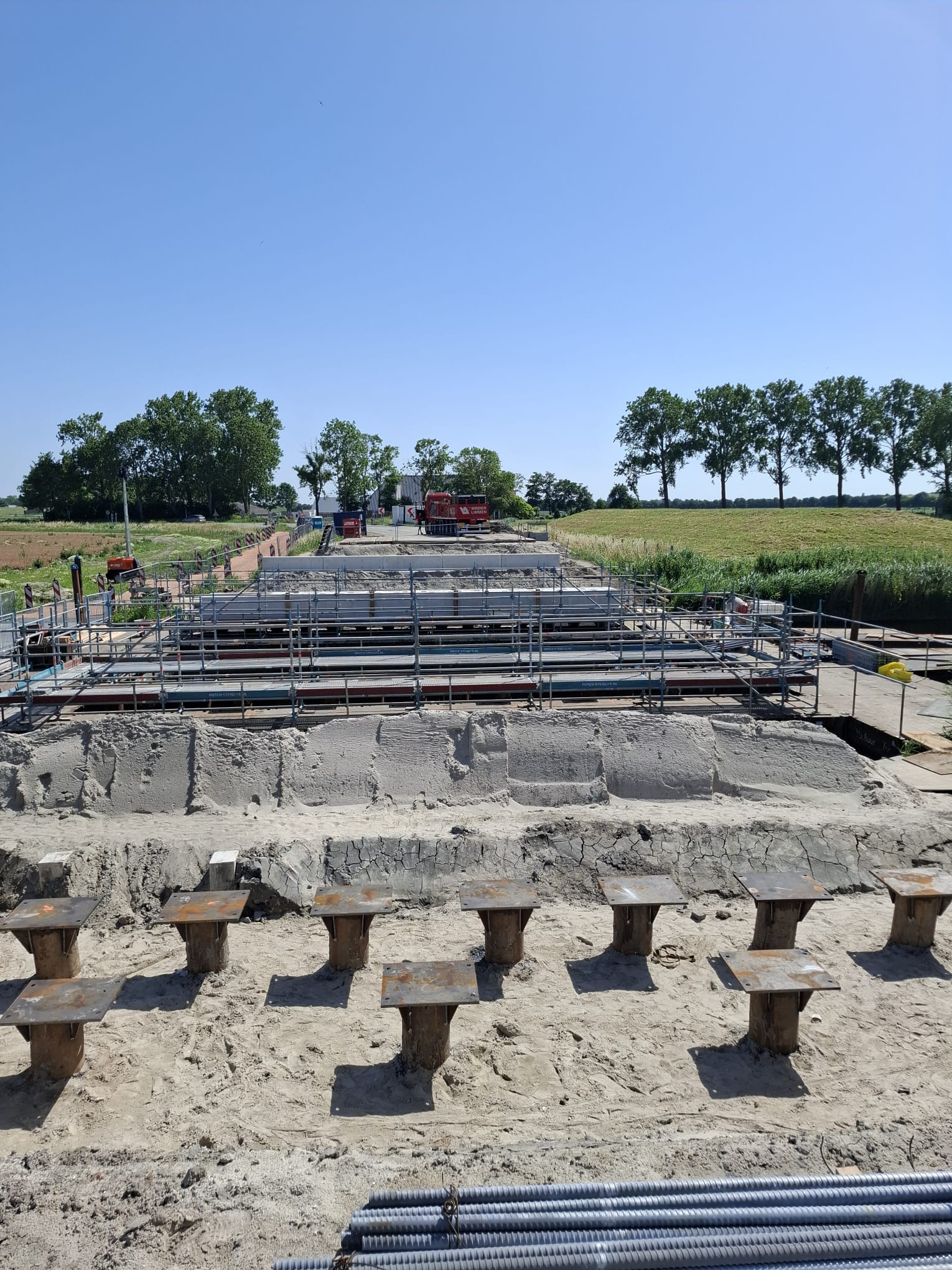

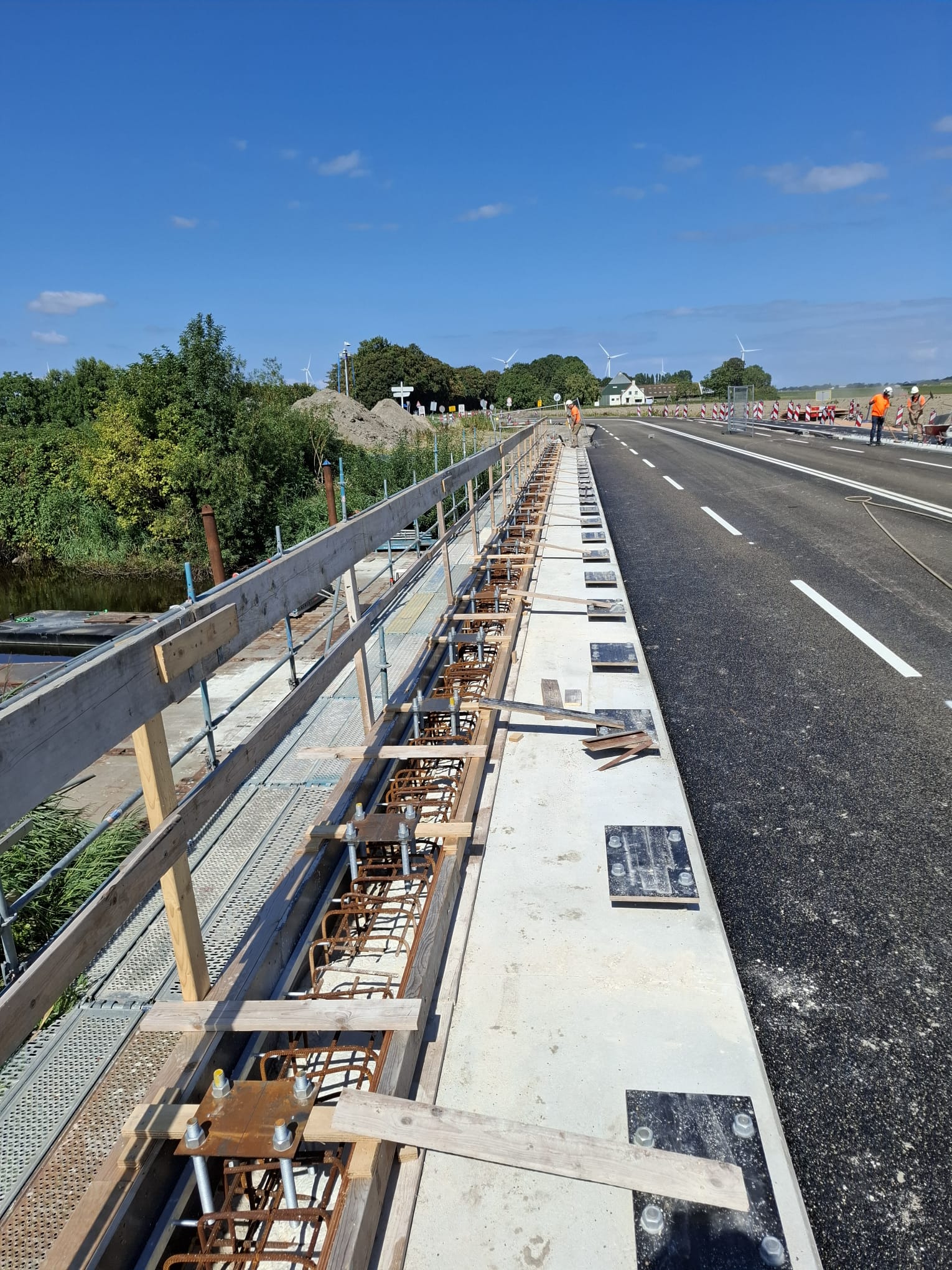

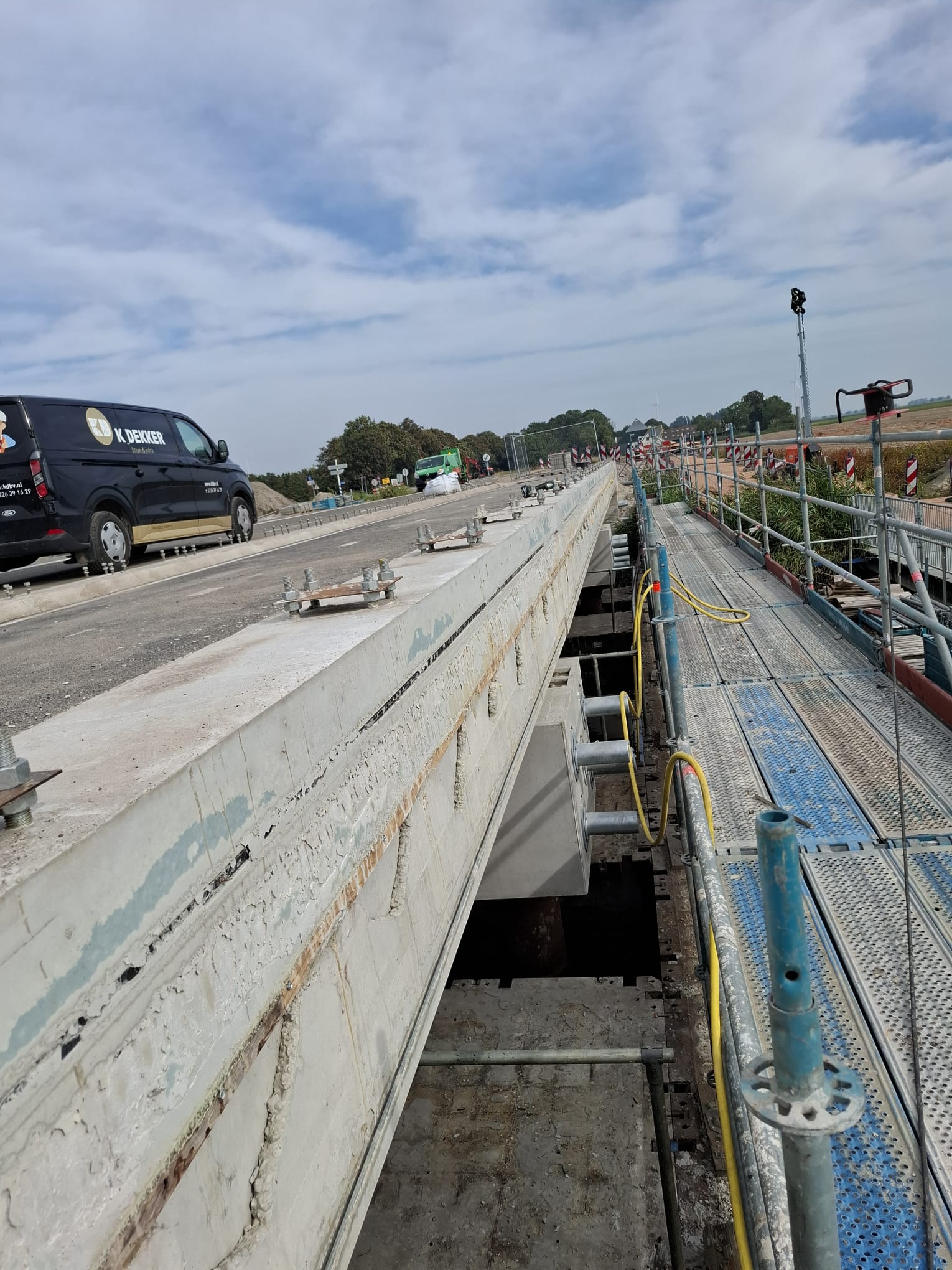

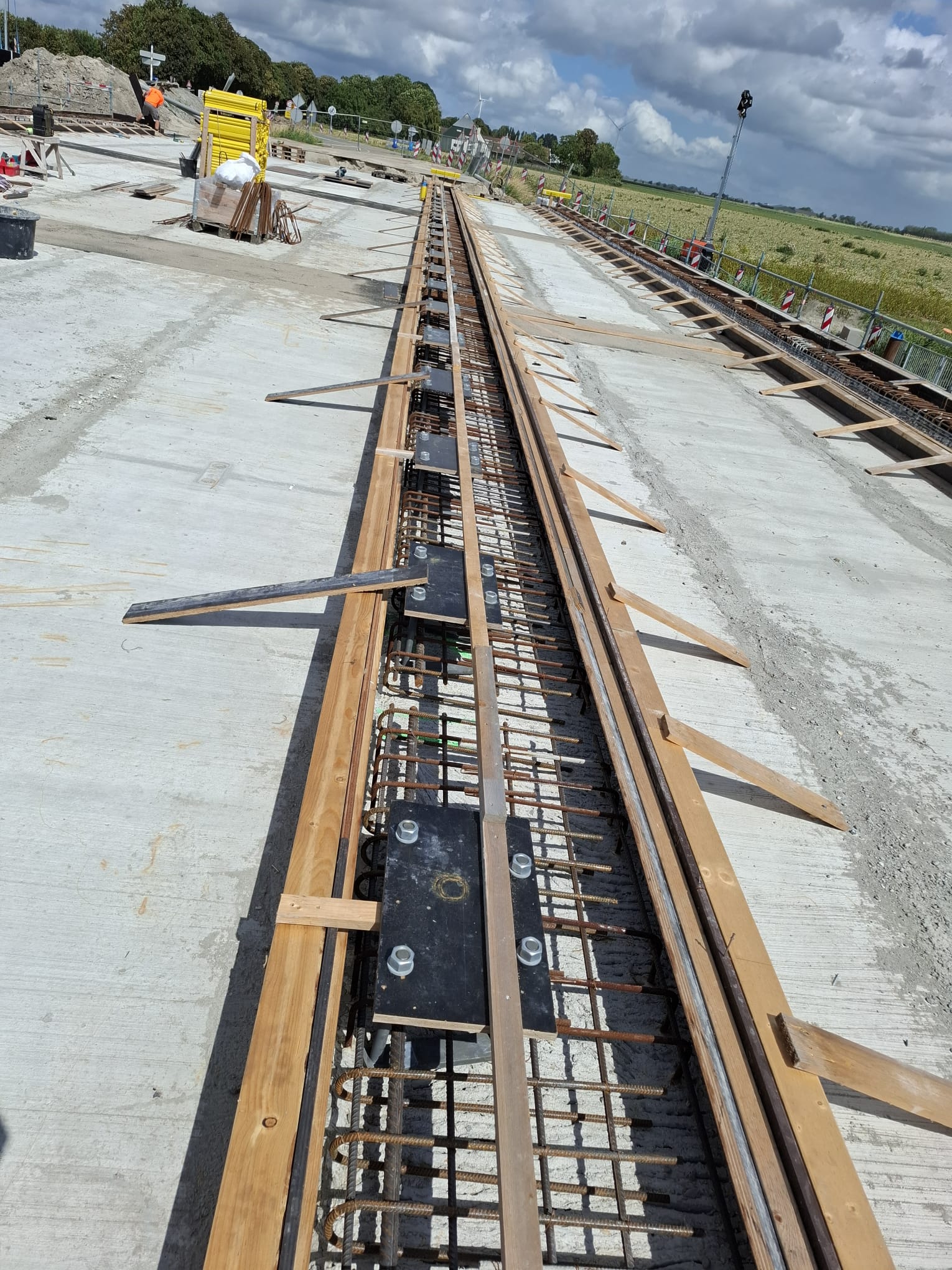

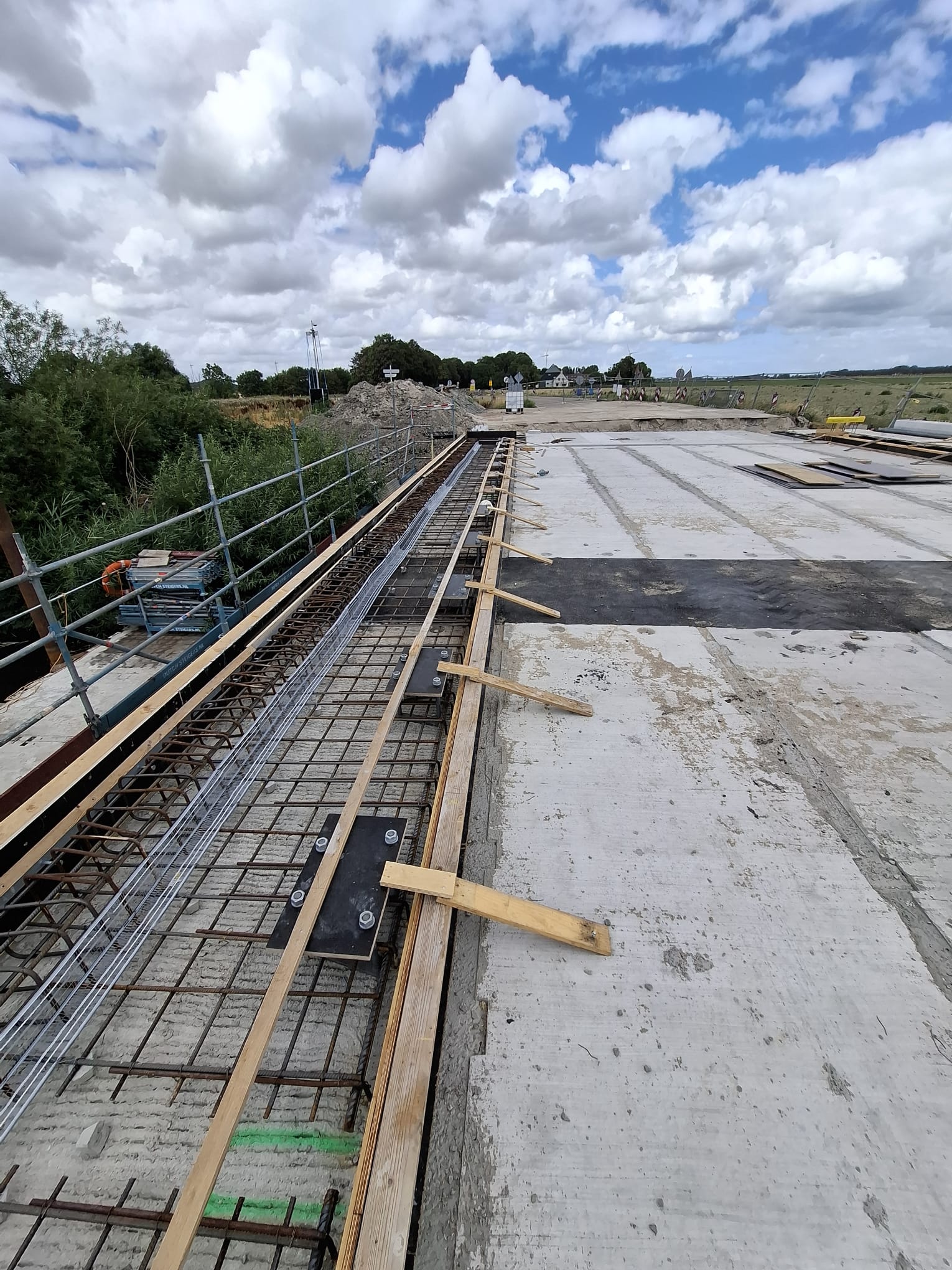

Deze week zijn alle brugliggers geplaatst. De ruimtes tussen deze liggers, de zogeheten langs- en dwarsvoegen, zijn grotendeels dichtgemaakt. In de dwarsvoegen is ook wapening (staal) aangebracht en gevlochten voor extra stevigheid.
Daa…
Read moreWat hebben we deze week gedaan?

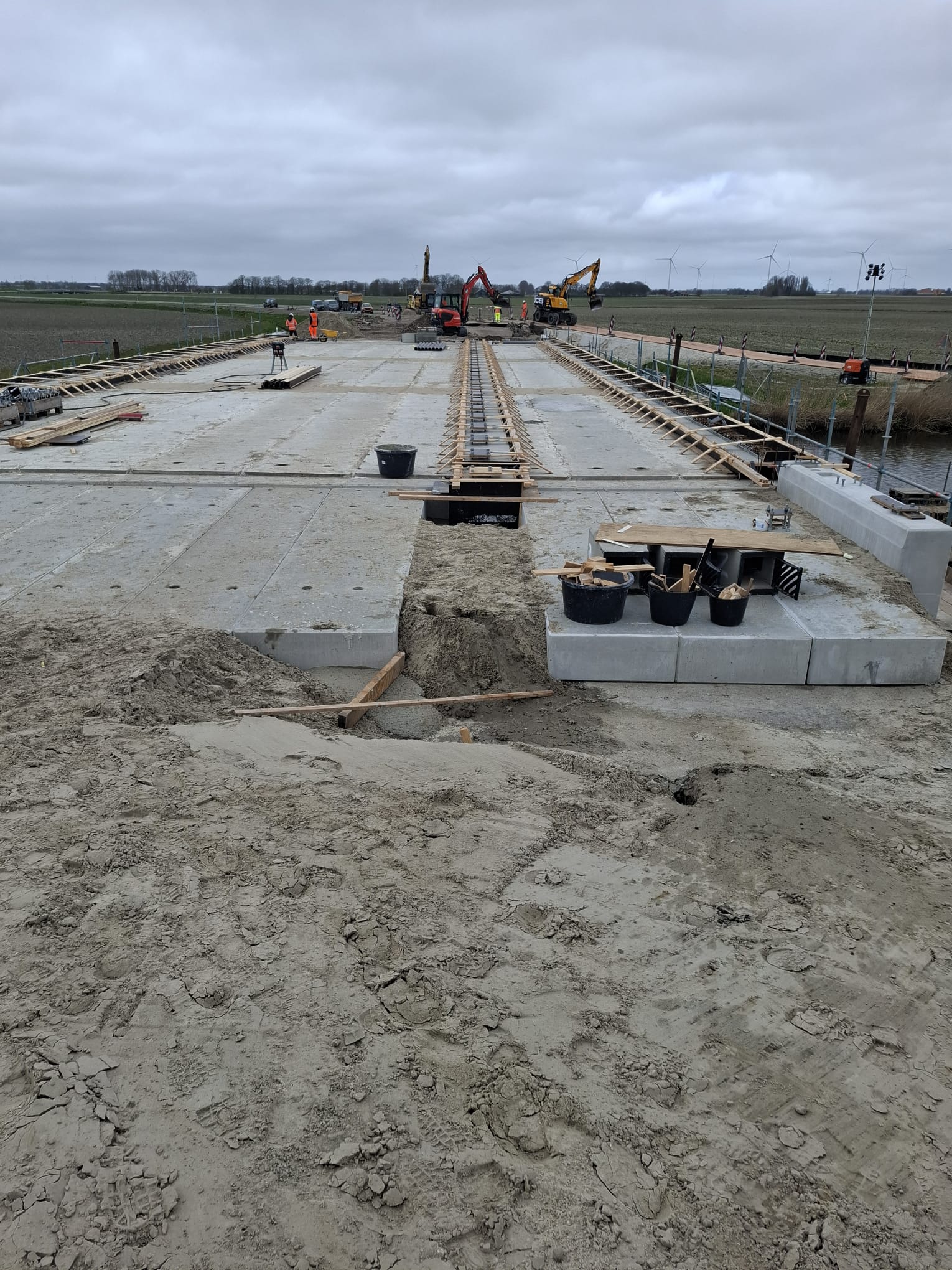

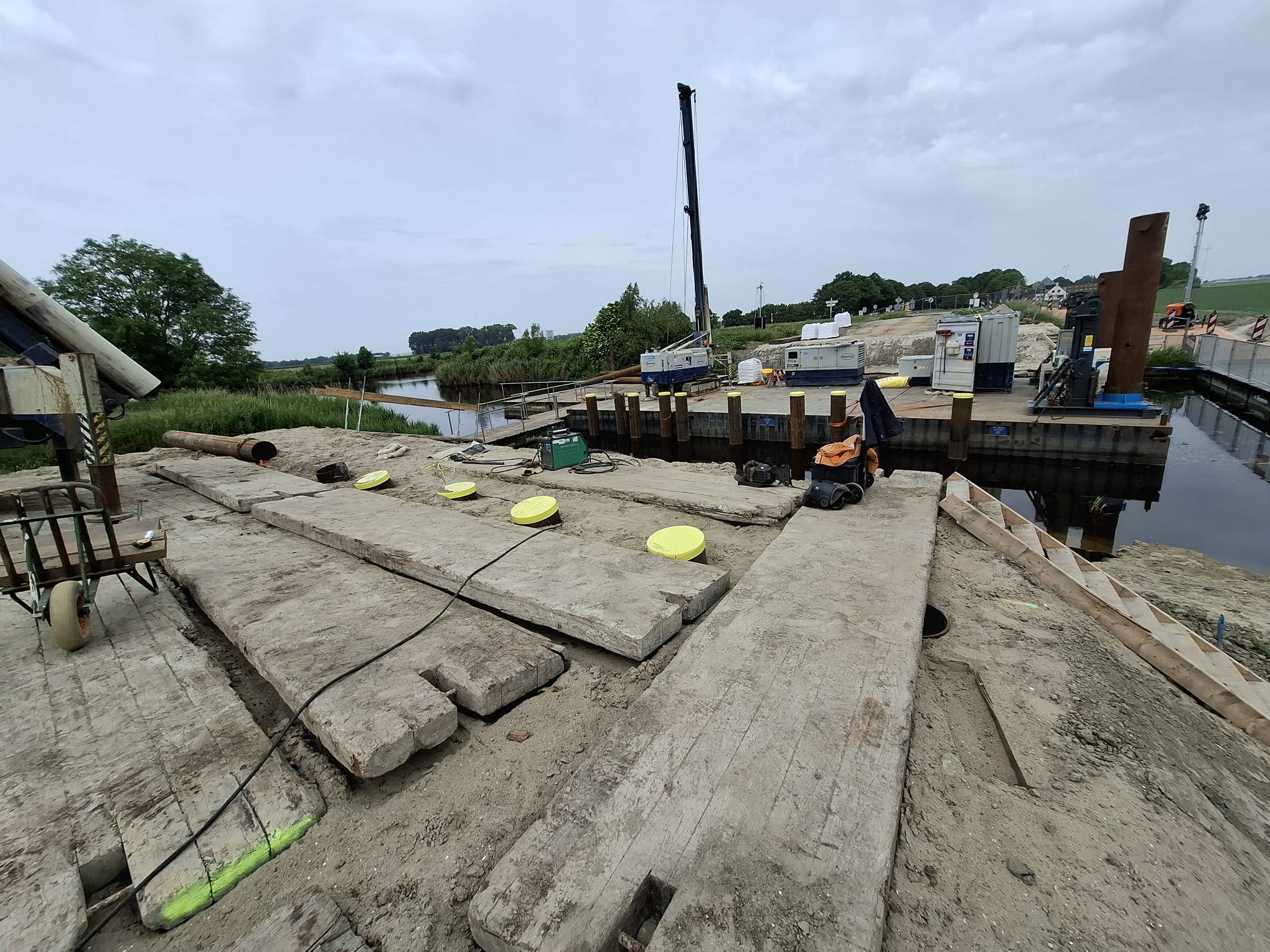

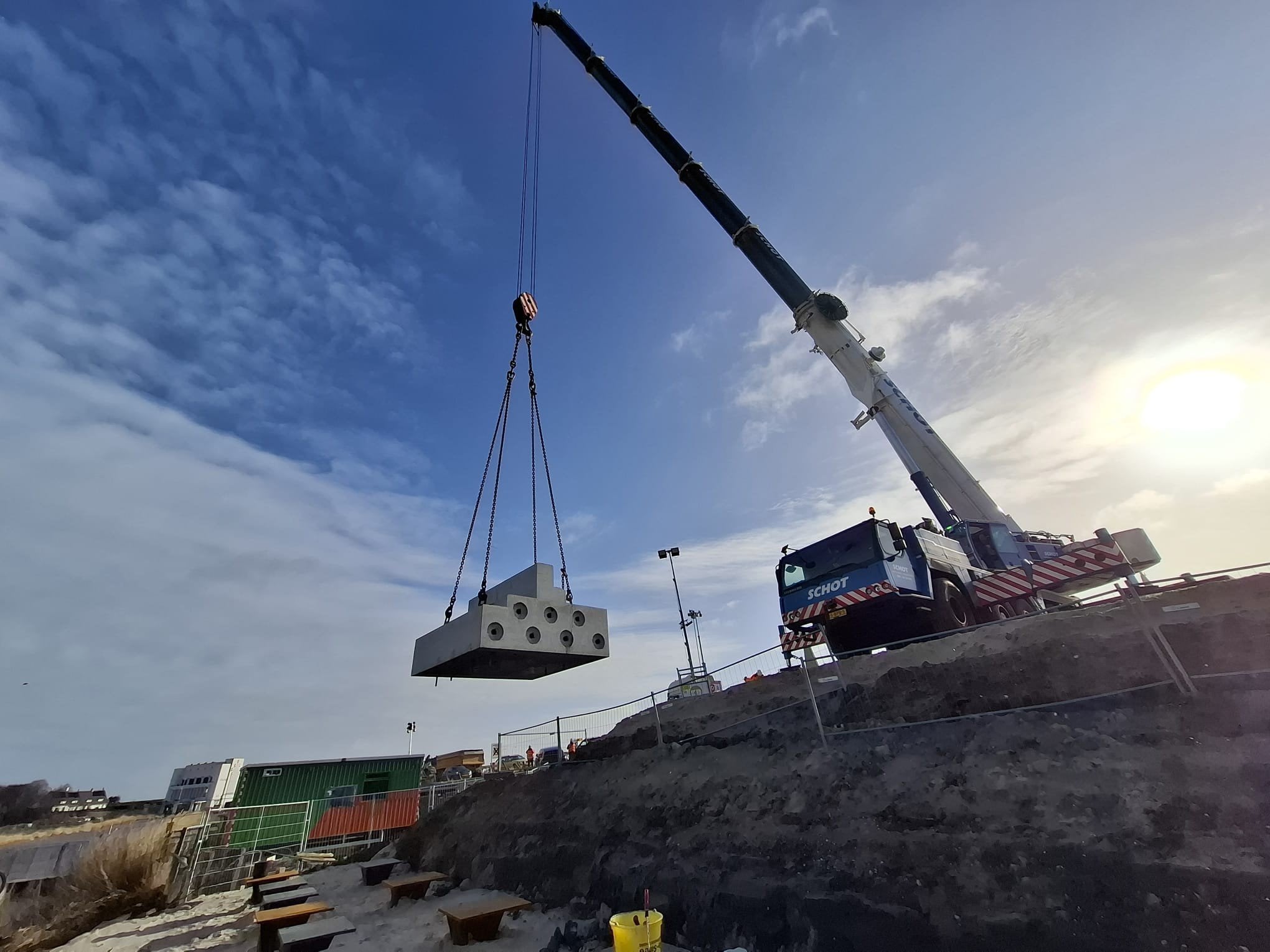

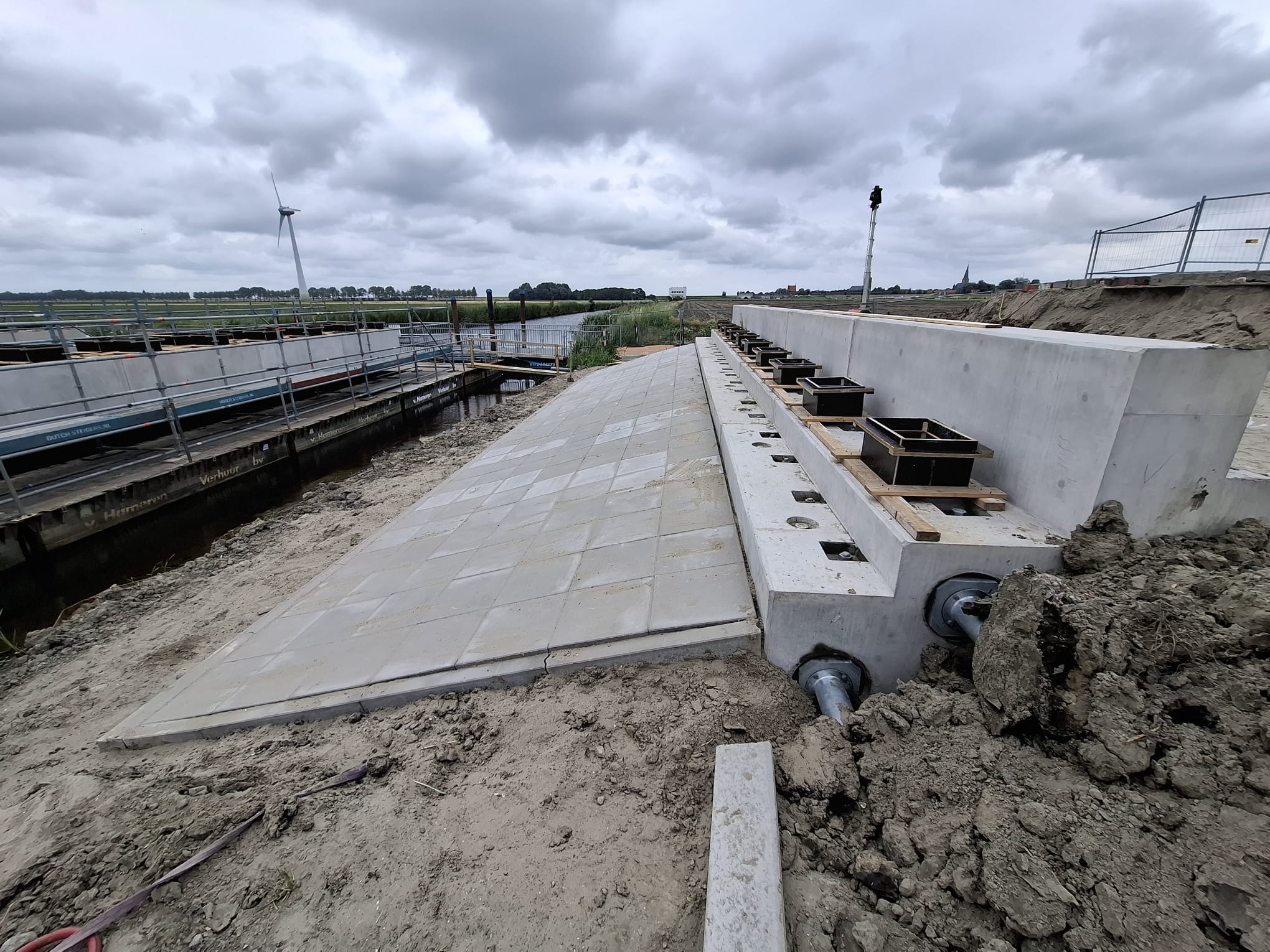

Deze week zijn de houten kisten geplaatst voor het maken van de zogenoemde opstorten. In deze kisten wordt beton gestort. De opstorten zorgen voor een stevige en nauwkeurige ondergrond waarop later de oplegblokken worden geplaatst.
Ook …
Read moreWat hebben we deze week gedaan?

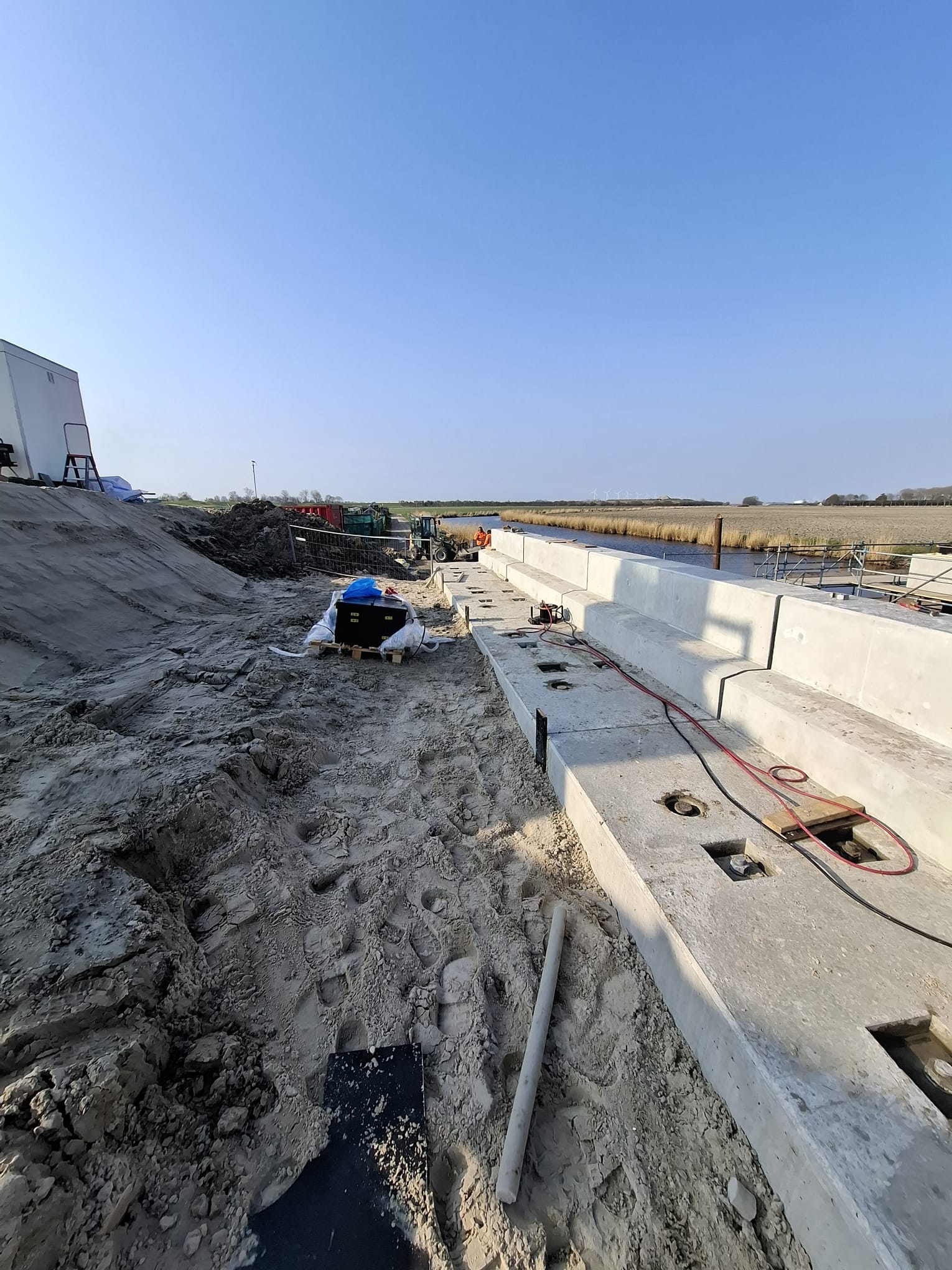

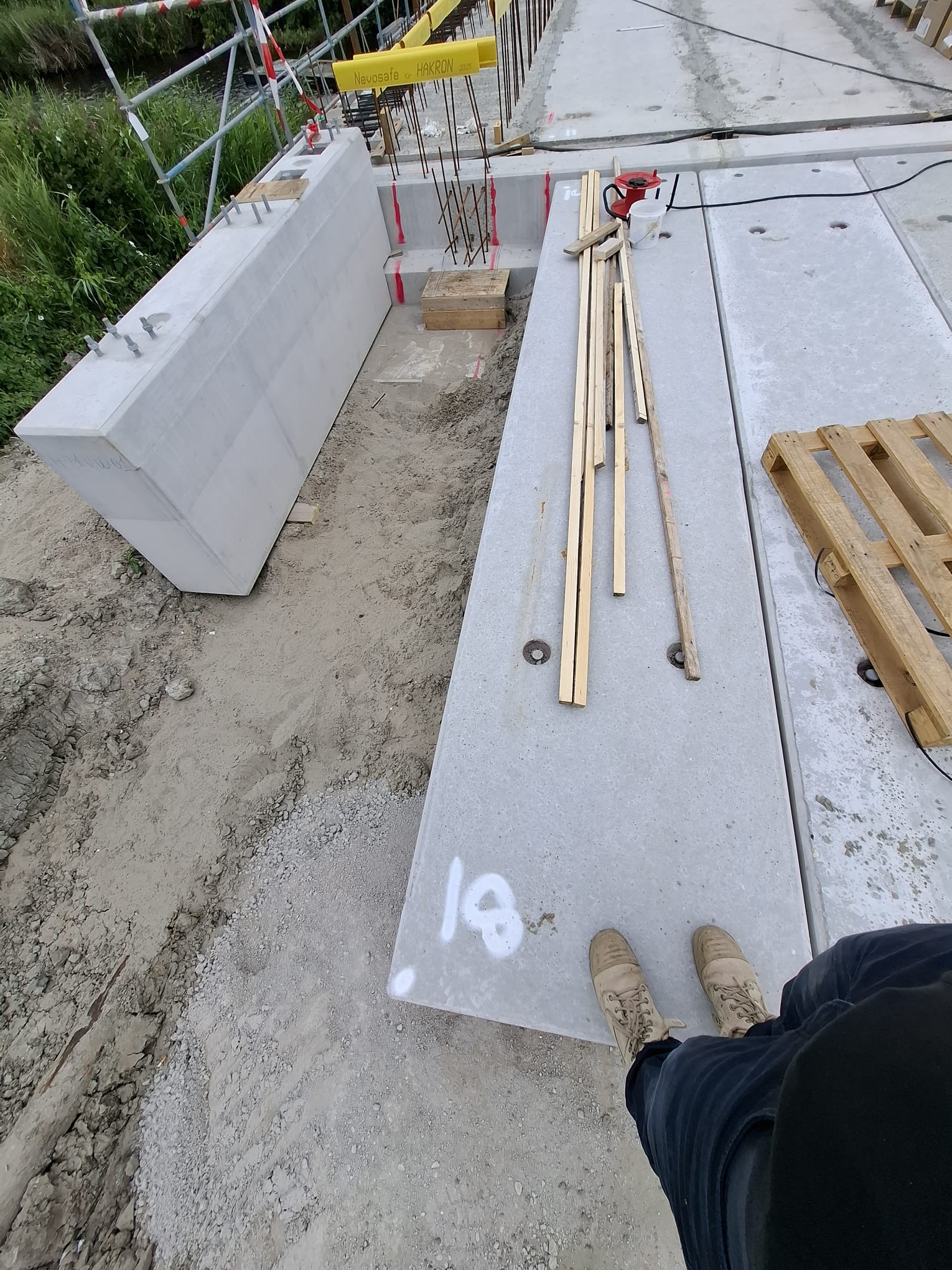

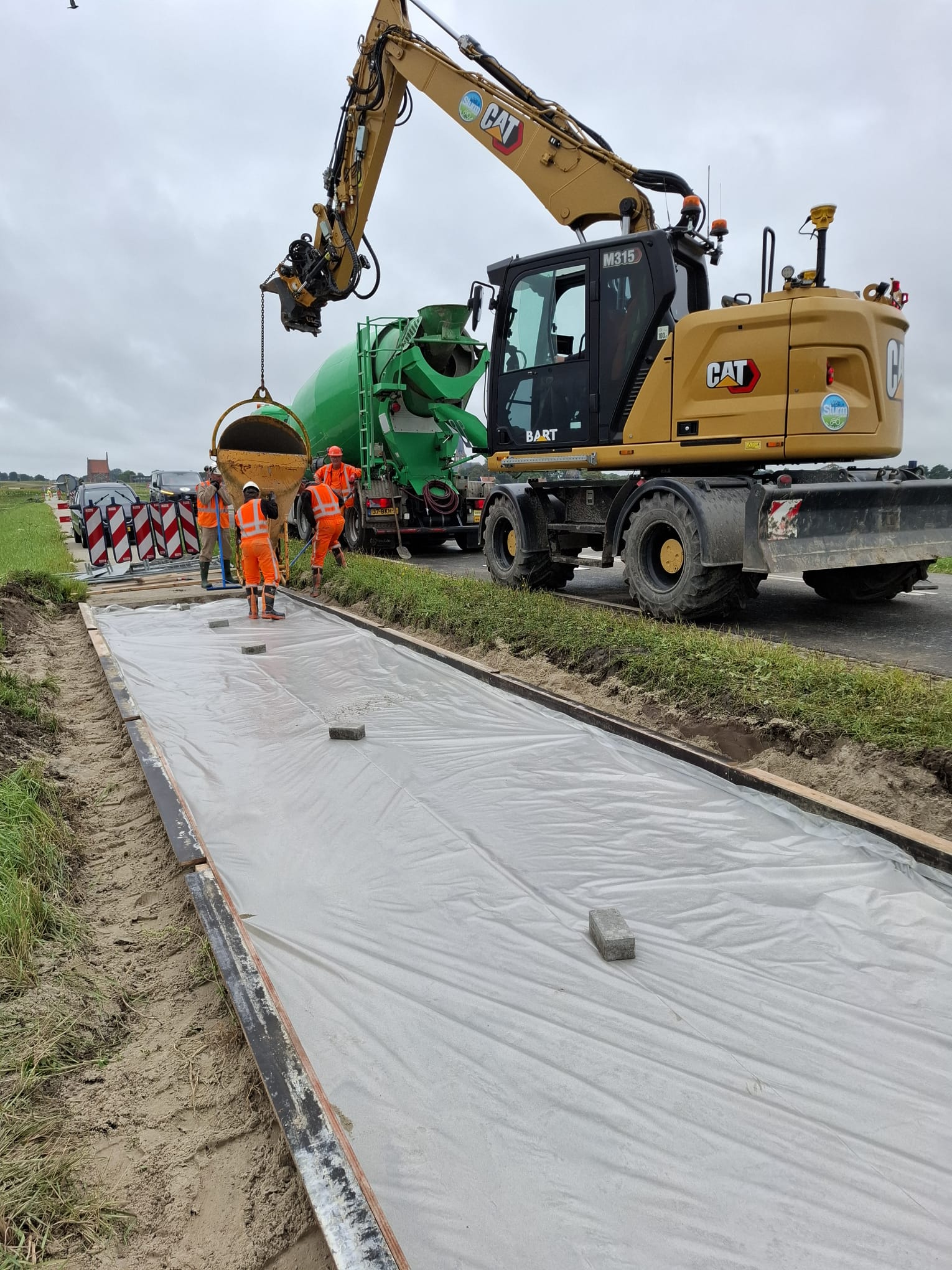

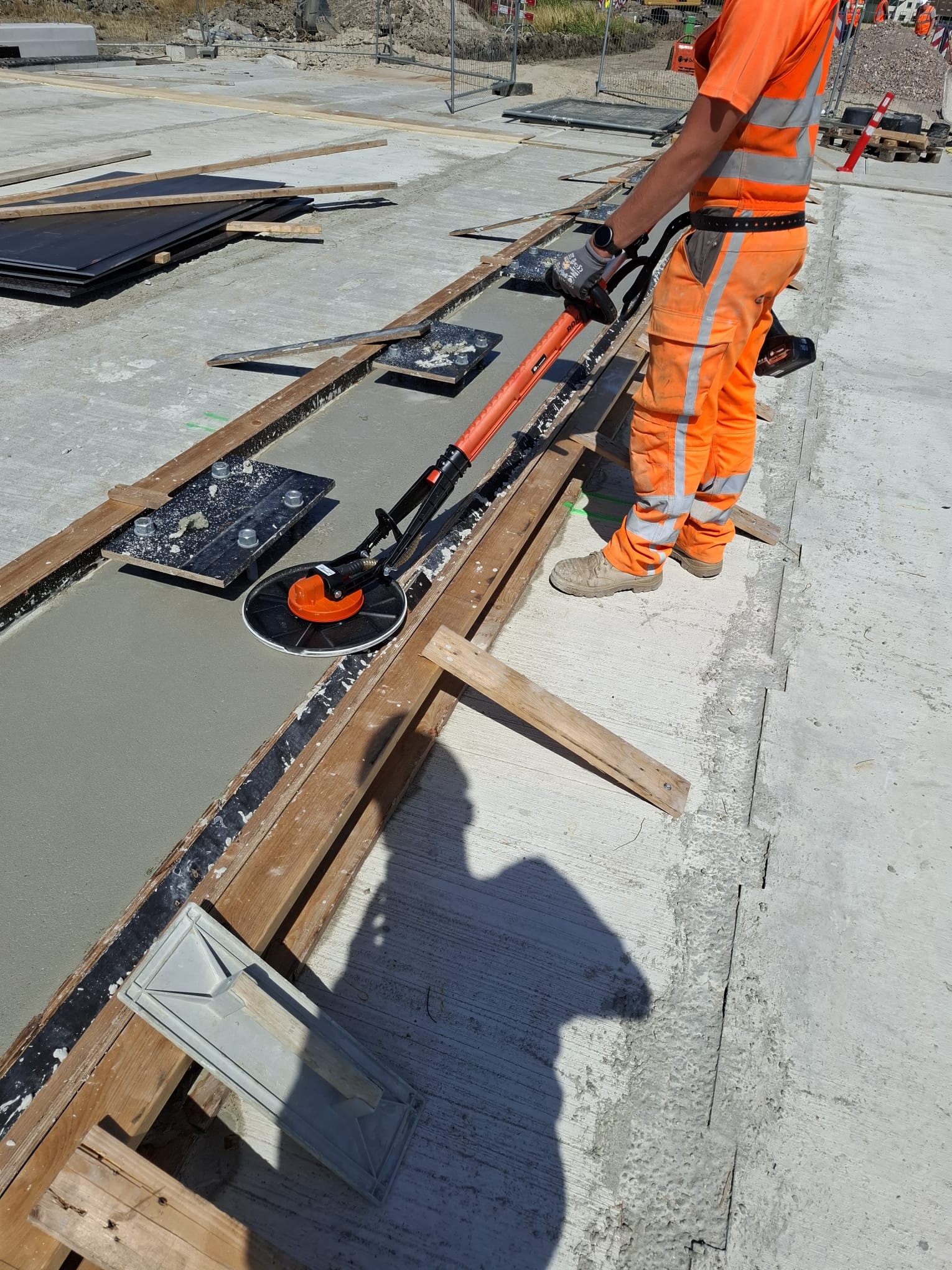

Deze week zijn de geleverde onderdelen aan de zuidzijde van de brug verder afgewerkt door de ruimte tussen de onderdelen op te vullen met gietmortel. Ook zijn er kisten gemaakt waar beton in wordt gestort. Als het beton is gestort en de kiste…
Read moreWat hebben we deze week gedaan?

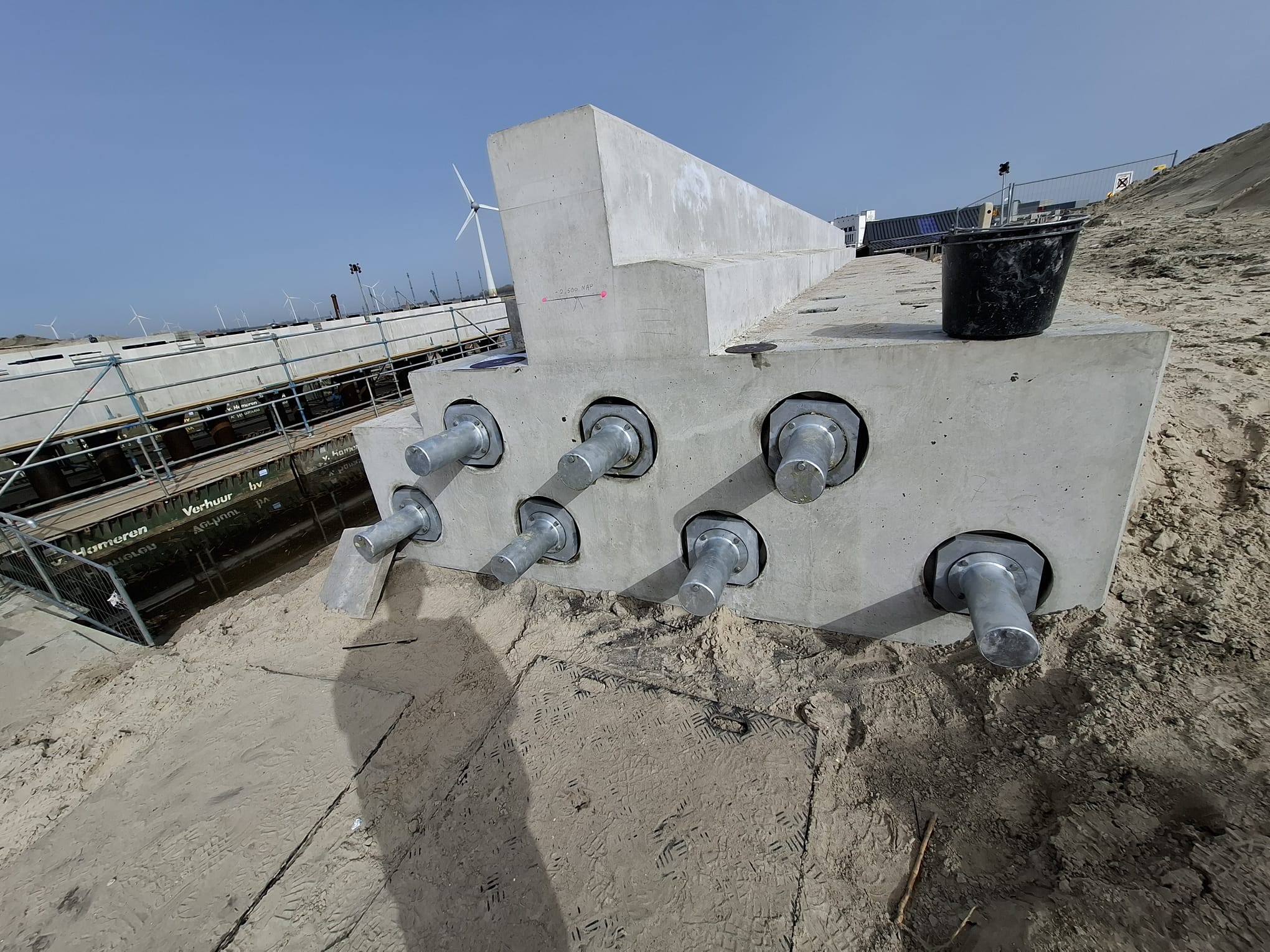

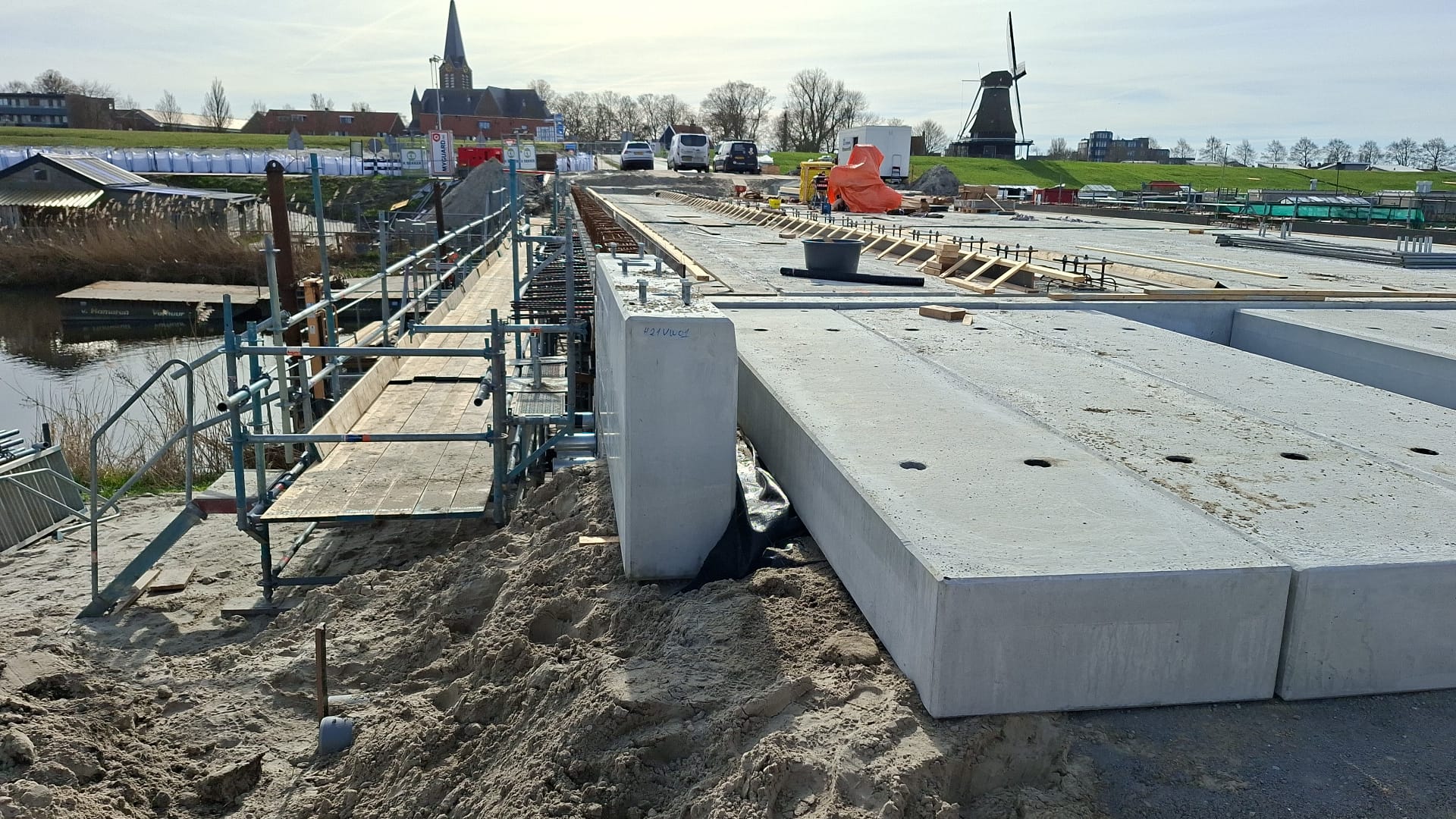

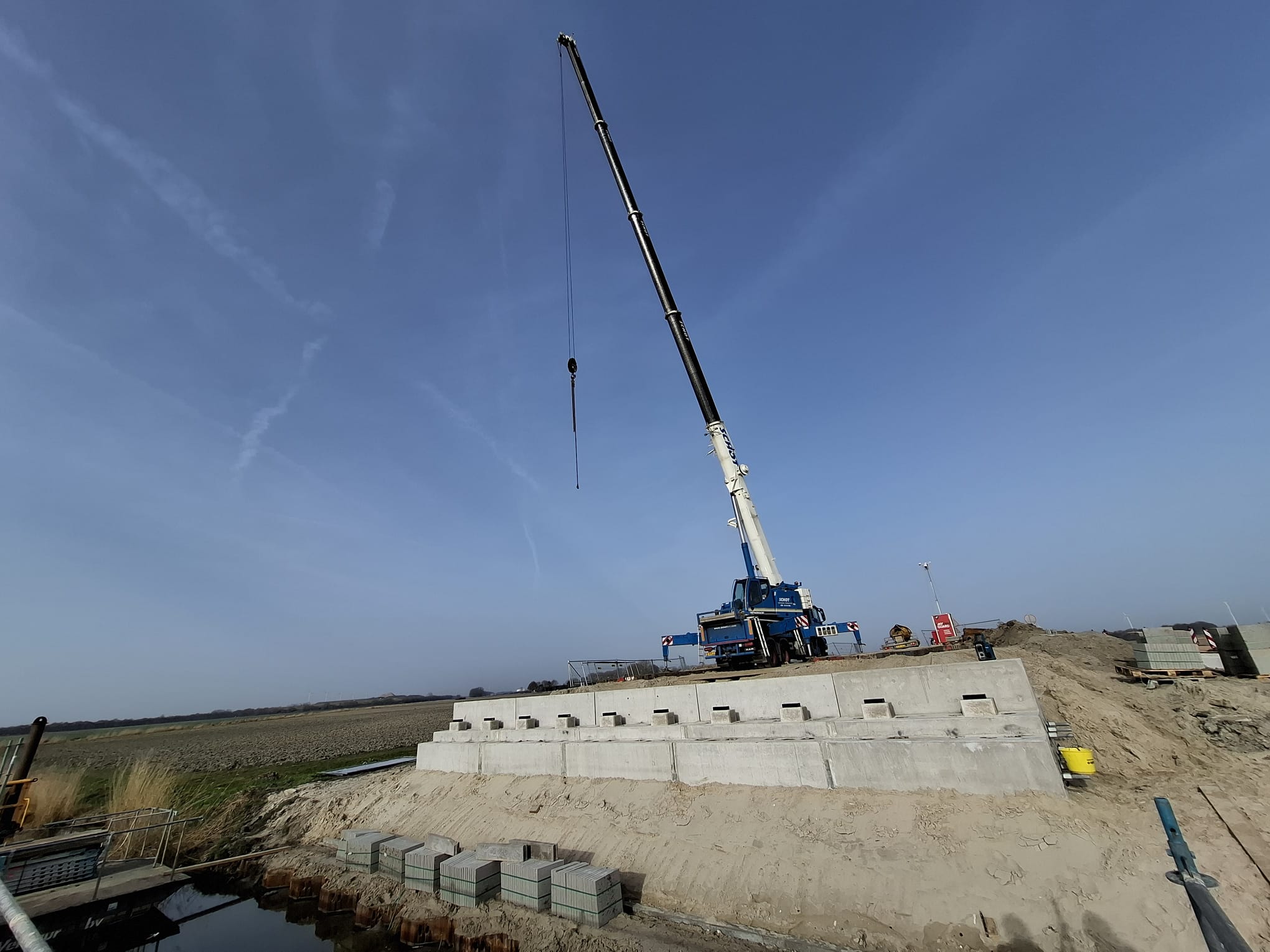

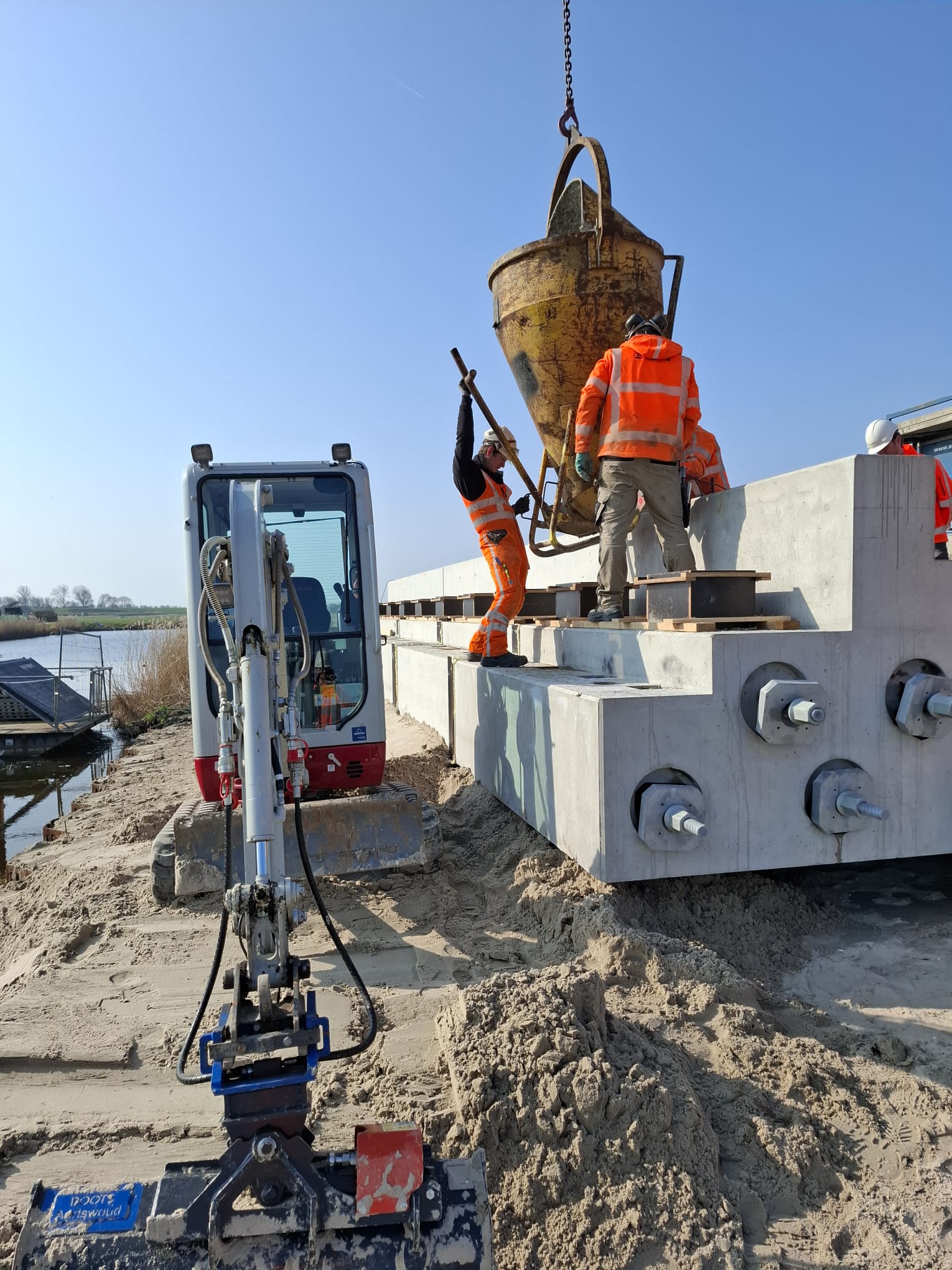

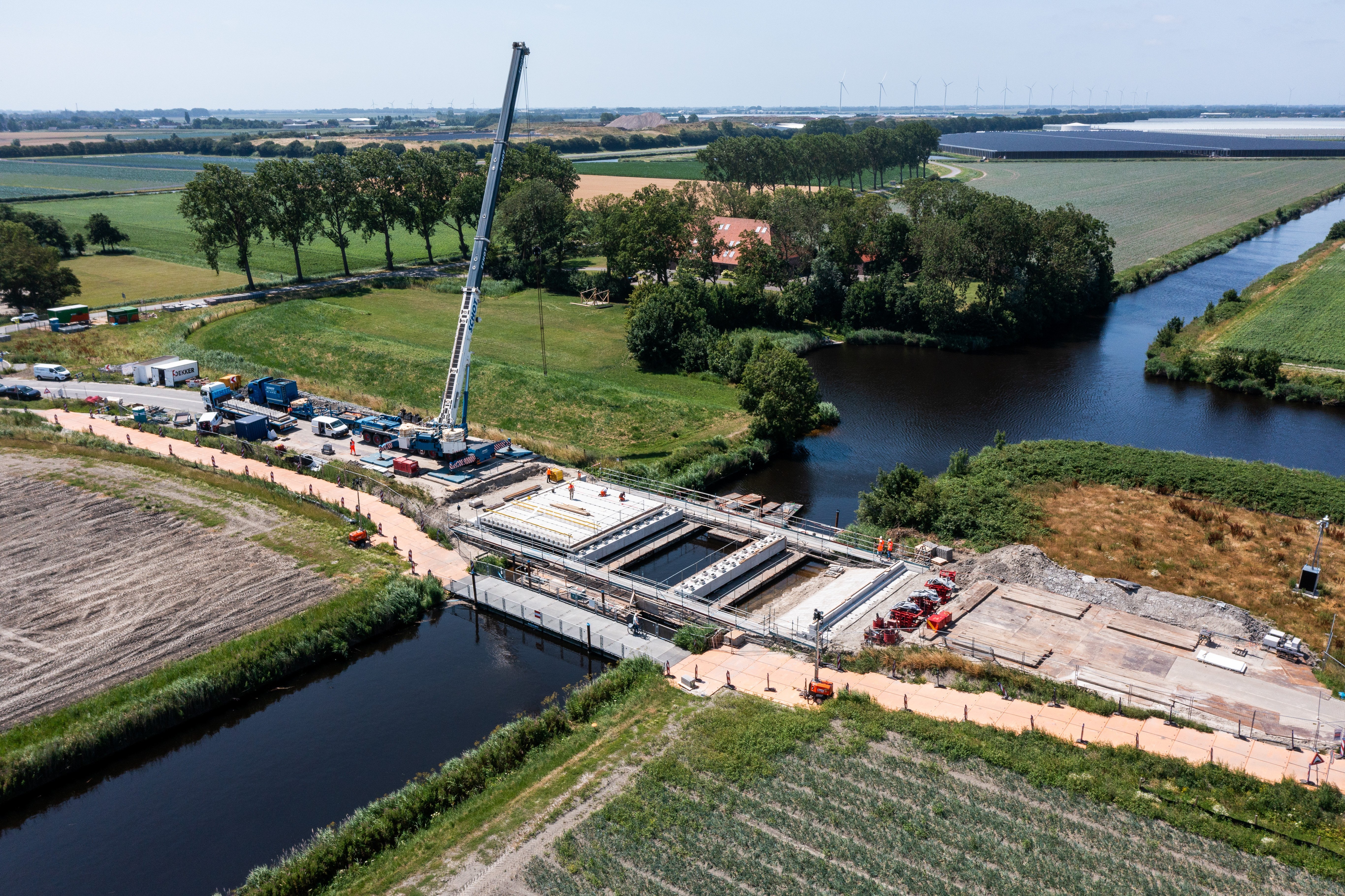

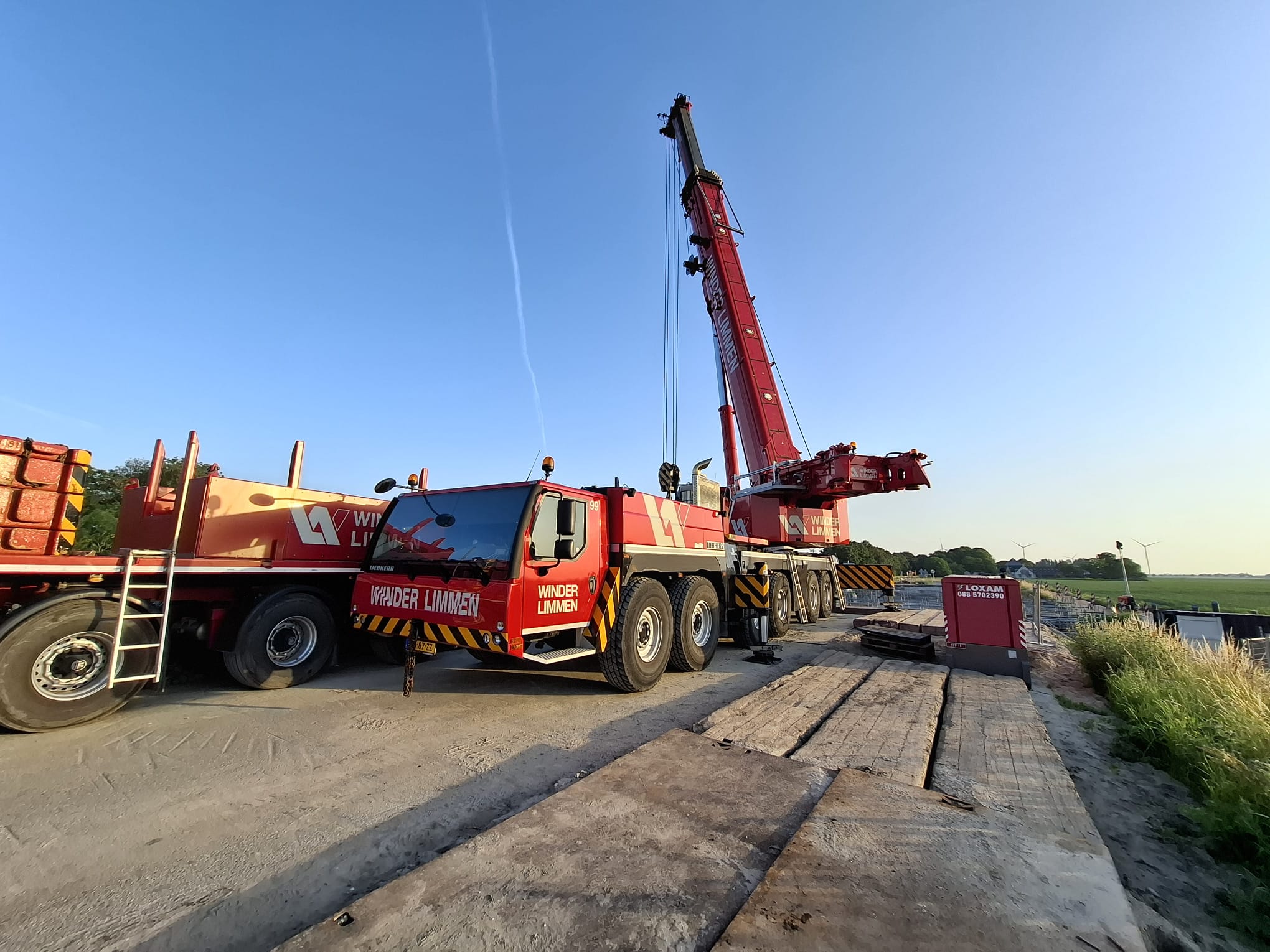

Deze week zijn de laatste stalen platen op de geheidde palen vastgelast, zowel op het land als in het water. Aan de zuidzijde van de brug zijn de kespen en het landhoofd geplaatst. De kespen zijn de betonnen balken waarop later de liggers van…

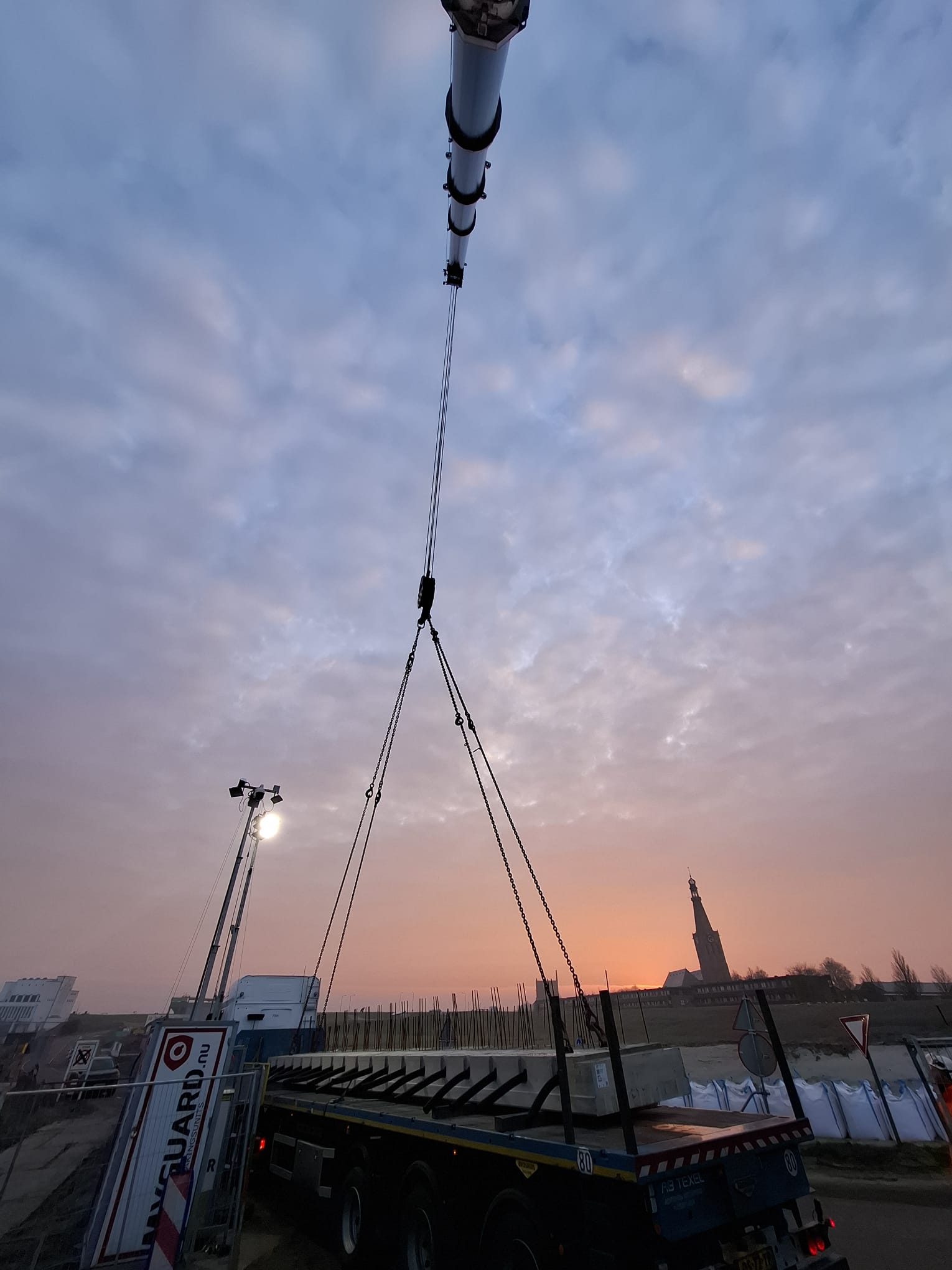

Read more📢 Kom kijken bij de nieuwe bruggen van de Medemblikkerweg!

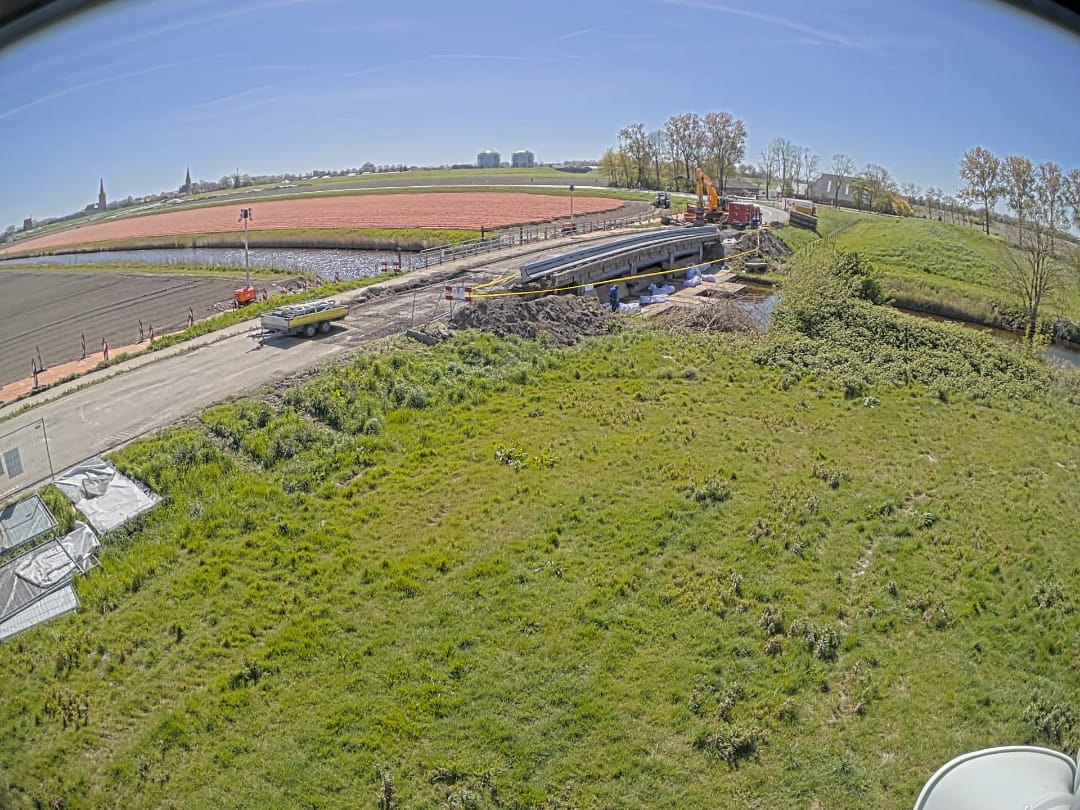

Bent u benieuwd hoe de werkzaamheden aan de Medemblikkerweg vorderen? Dan nodigen wij u van harte uit voor een exclusief projectbezoek aan de bouwlocatie.
Tijdens een korte presentatie en een wan…

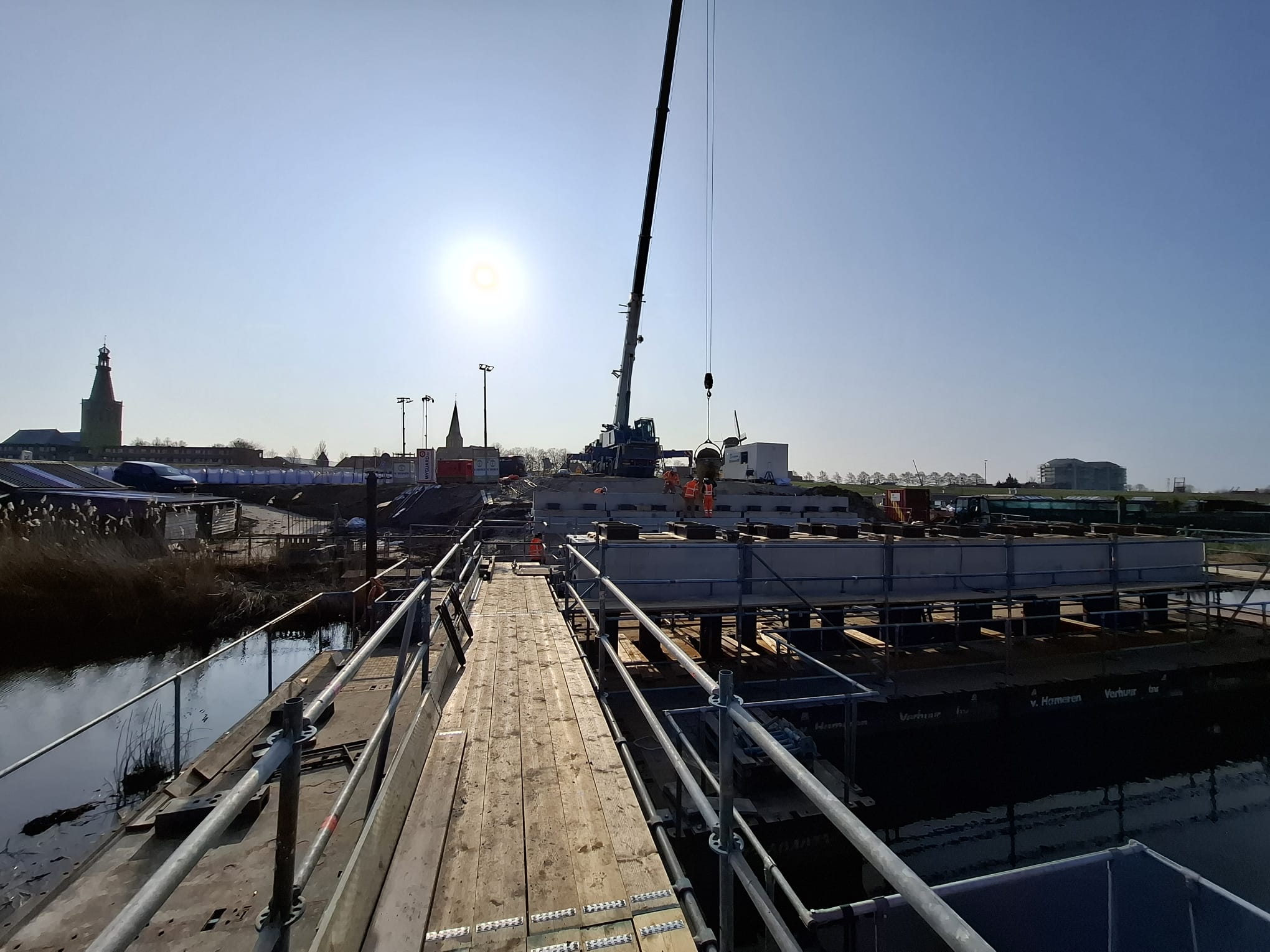

Read moreWat hebben we deze week gedaan?

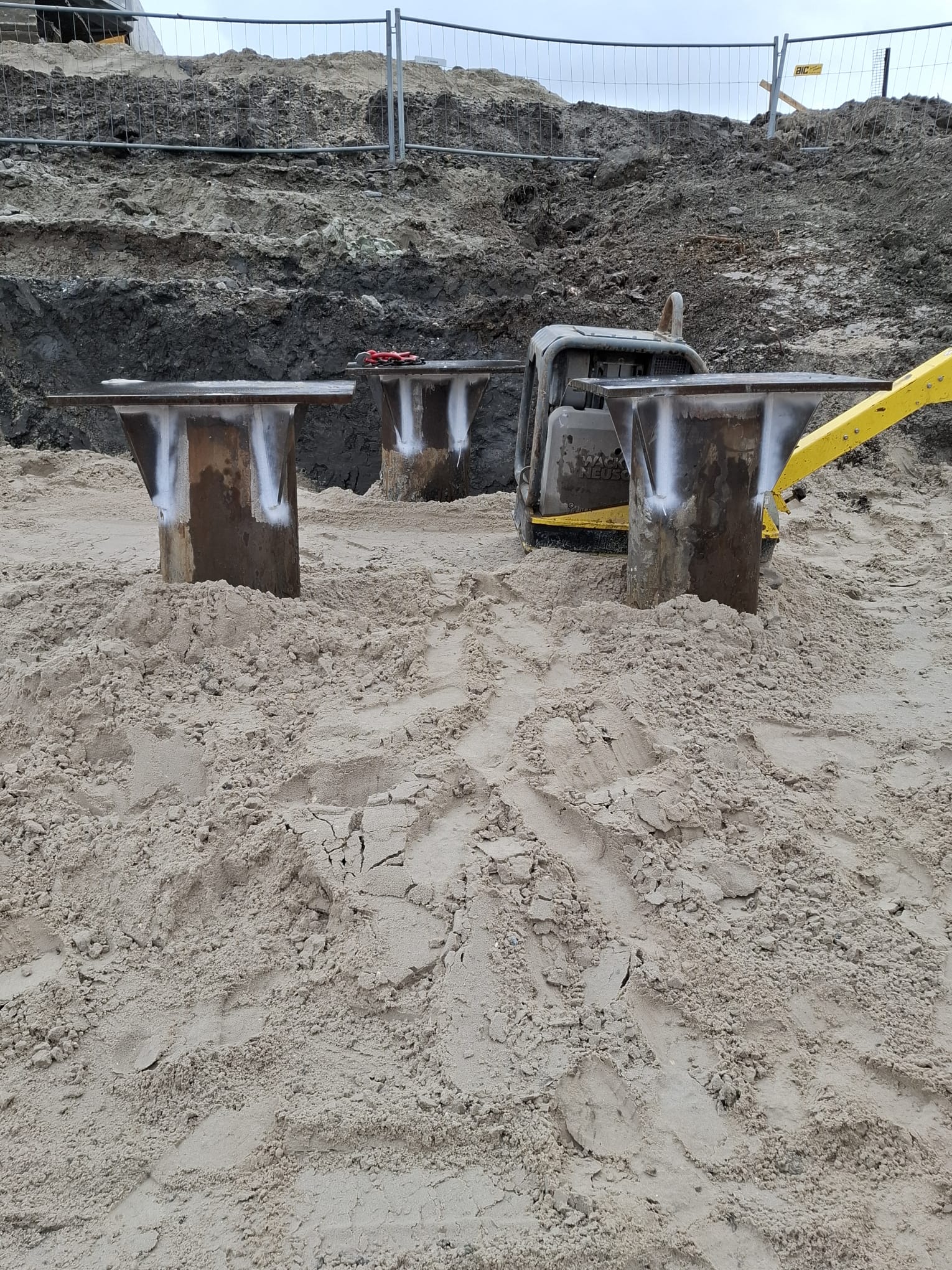

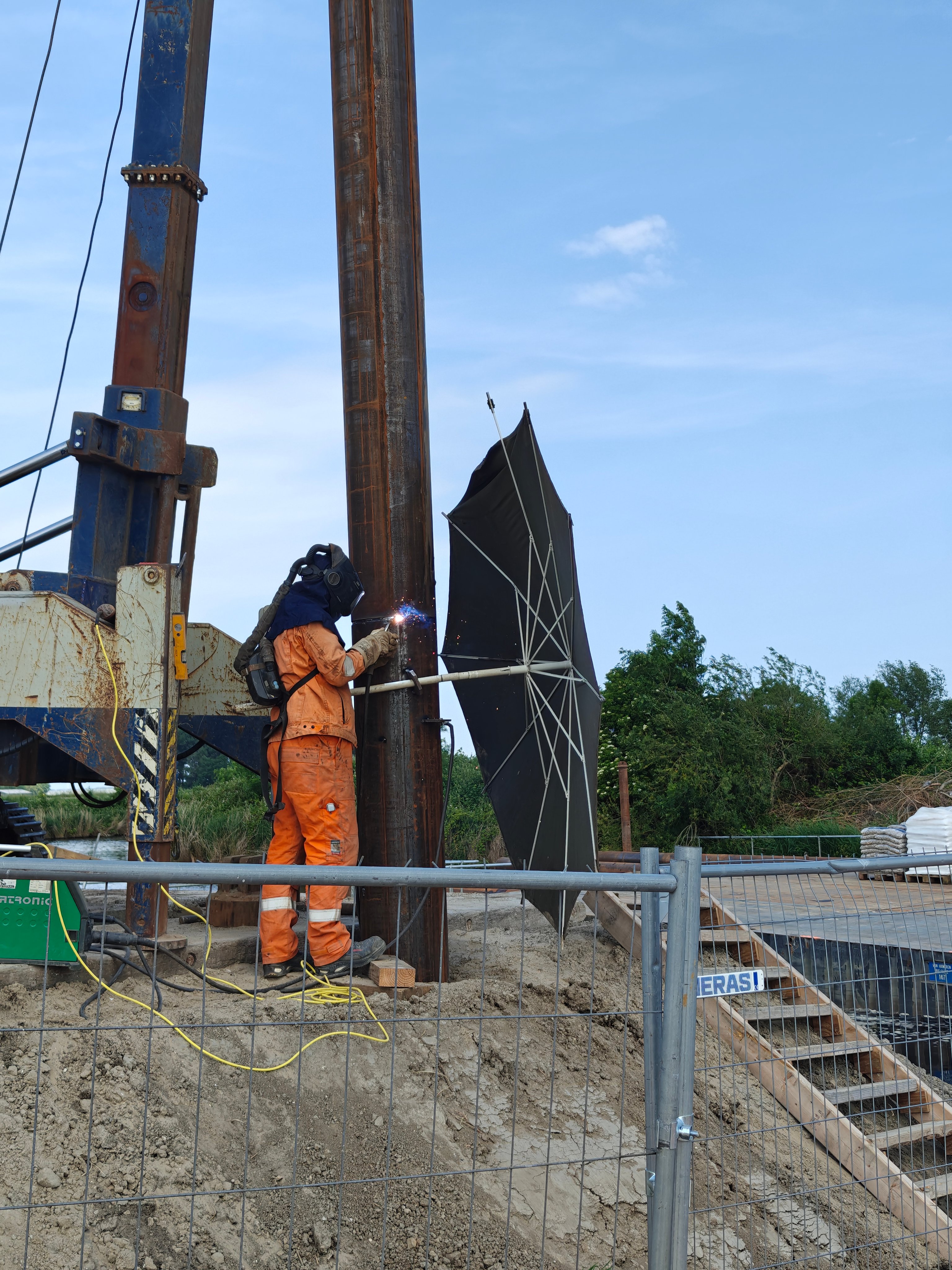

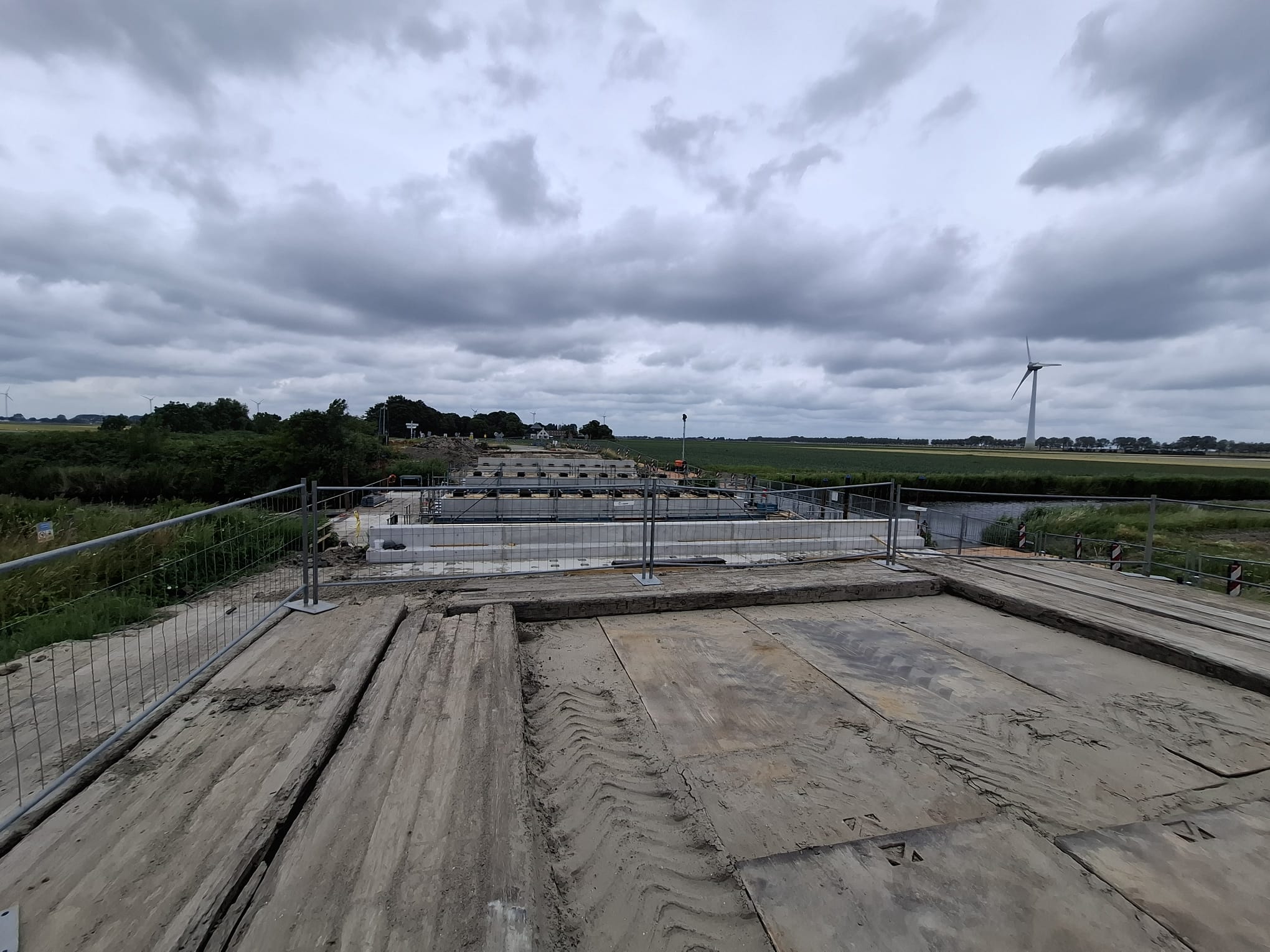

Deze week zijn we bezig met het aanbrengen van de paalkoppen op het water en bij het landhoofd aan de noordzijde van de brug. Paalkoppen zijn stalen platen die boven op de palen worden bevestigd en zorgen voor een stevige verbinding met de br…
Read moreWat hebben we deze week gedaan?

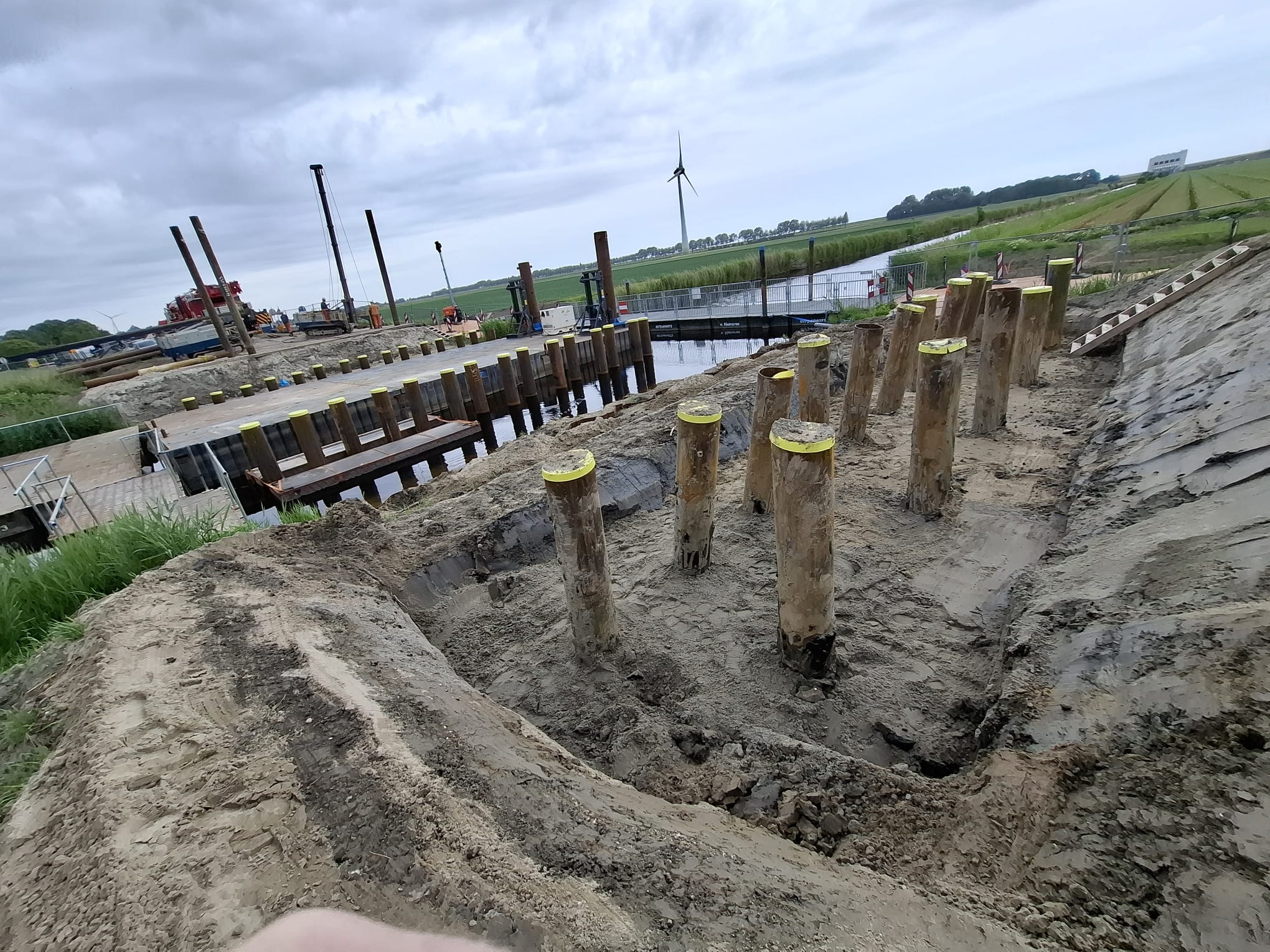

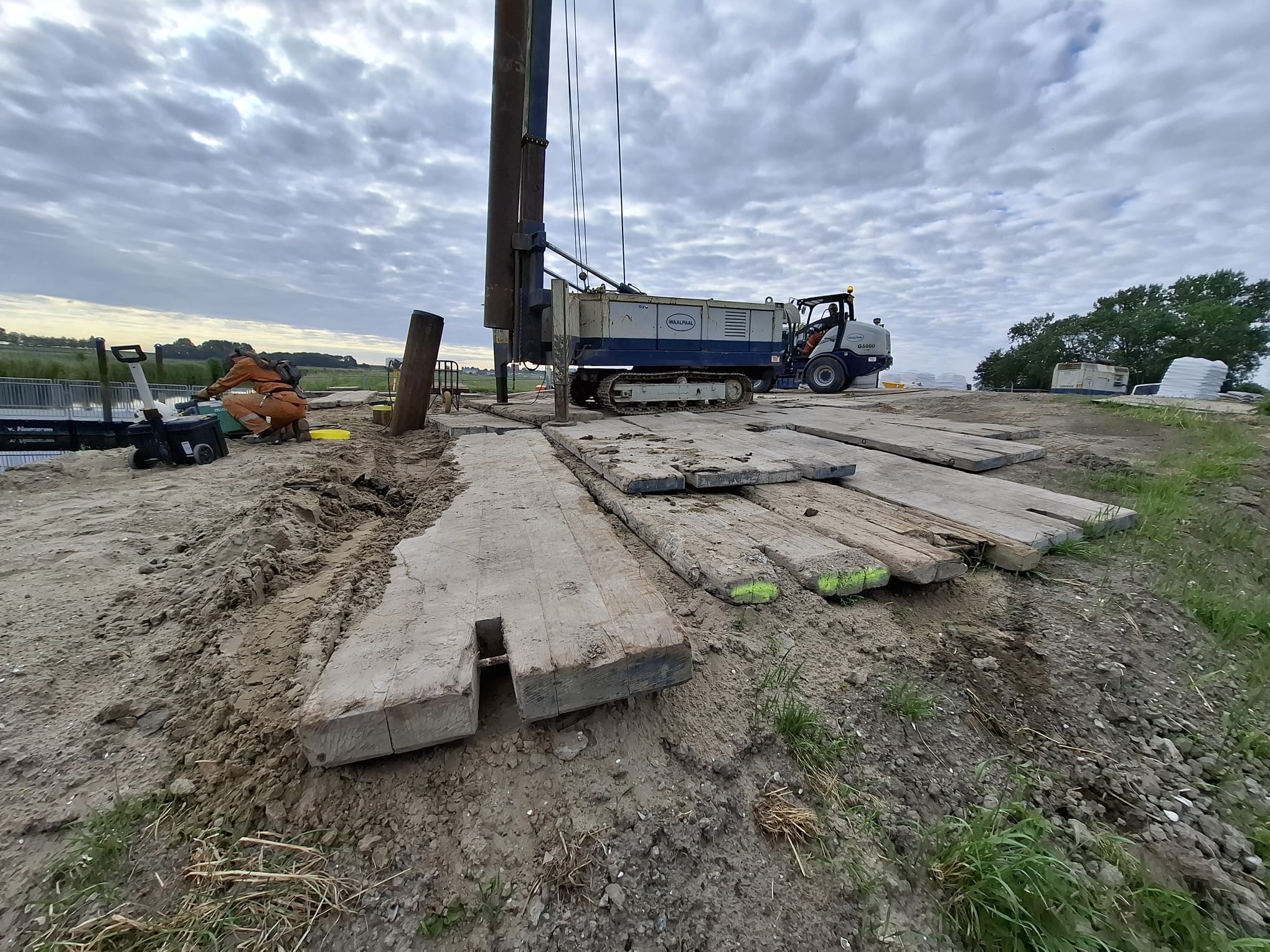

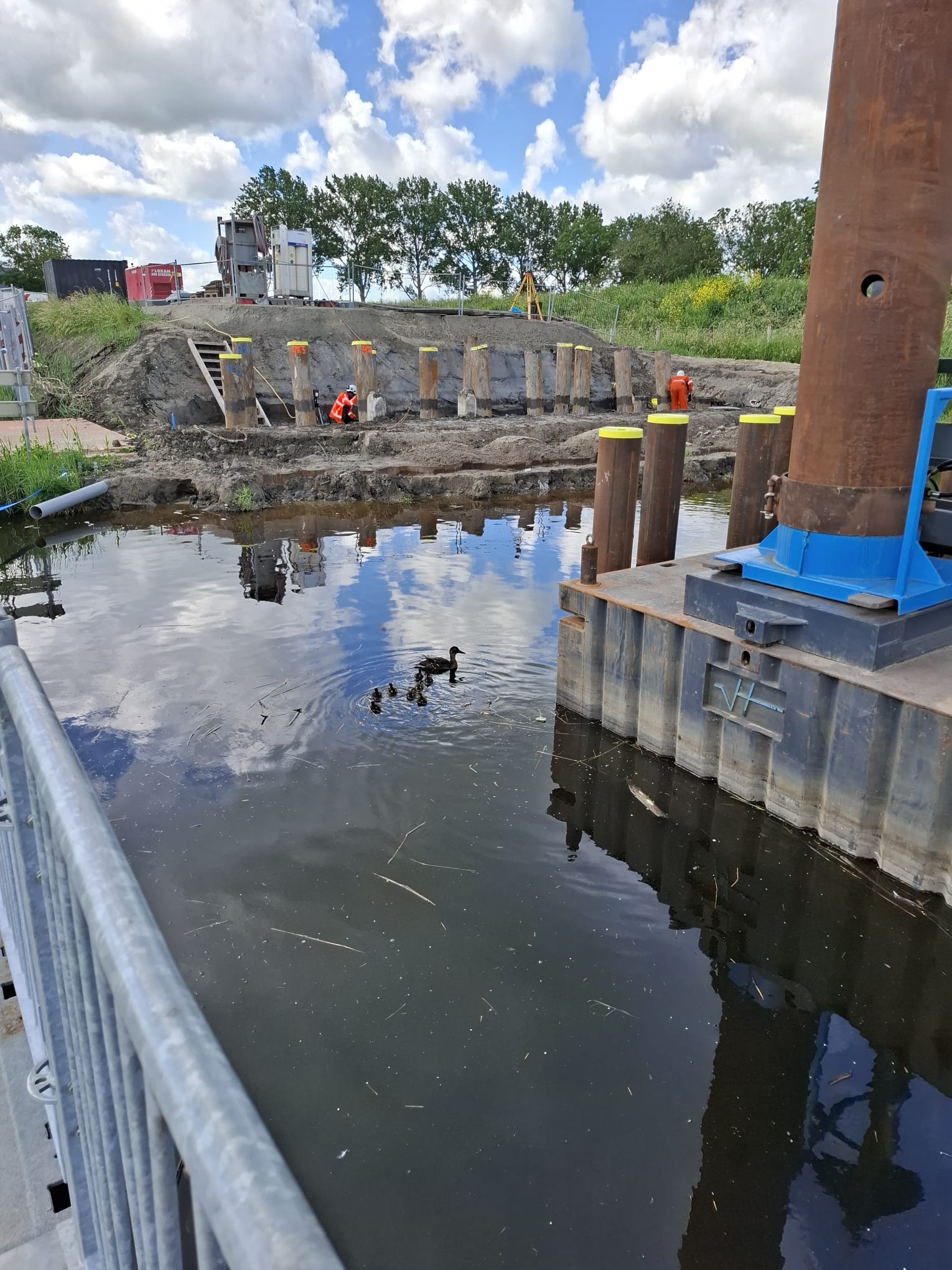

Deze week hebben we gewerkt aan de palen aan de noordzijde van de brug. De palen zijn uitgegraven zodat we de paalkoppen kunnen aanbrengen. Aan de zuidkant zijn we al begonnen met het plaatsen van de paalkoppen. Dit zijn de platen die bovenop…
Read moreWat hebben we deze week gedaan?

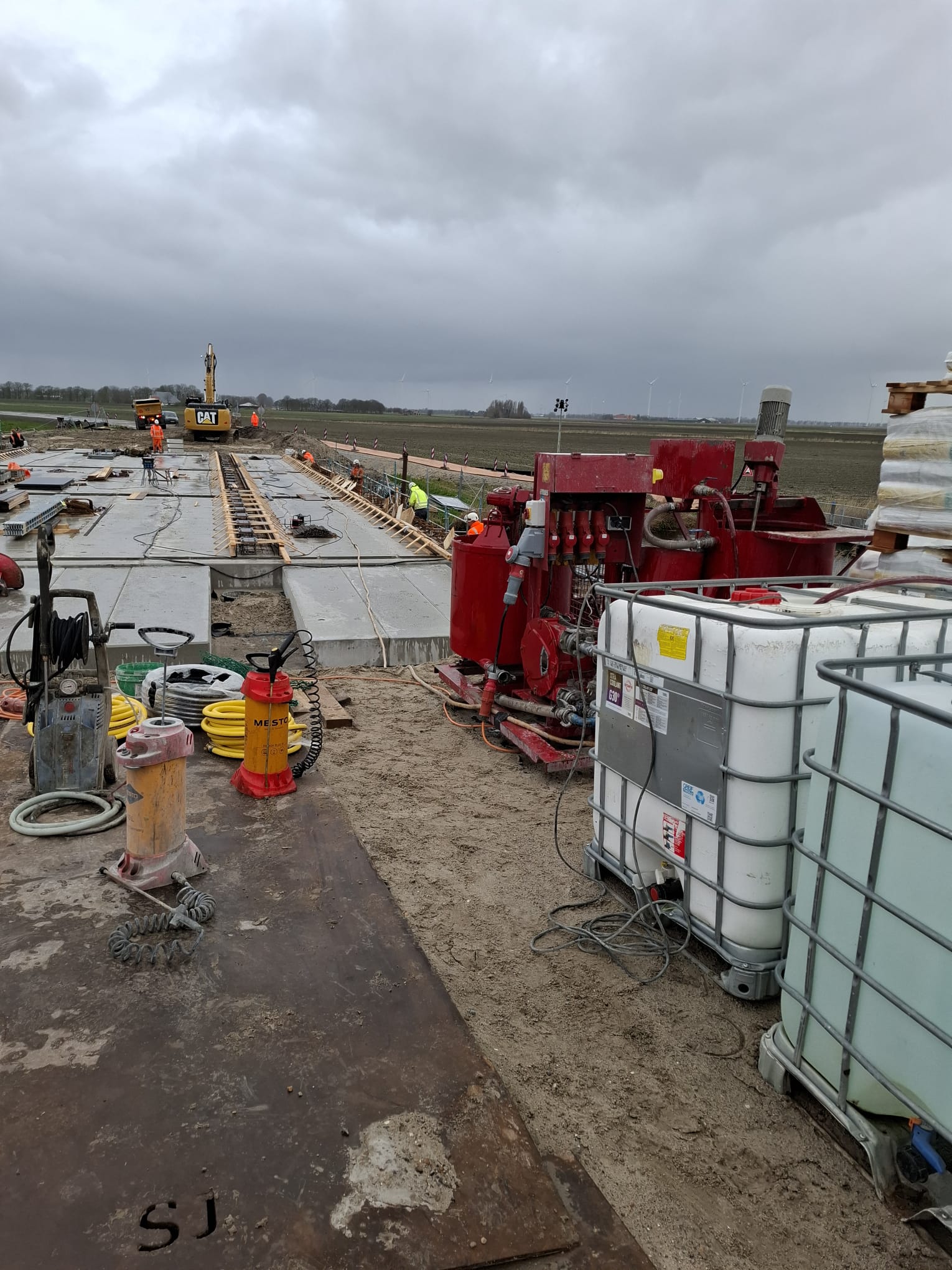

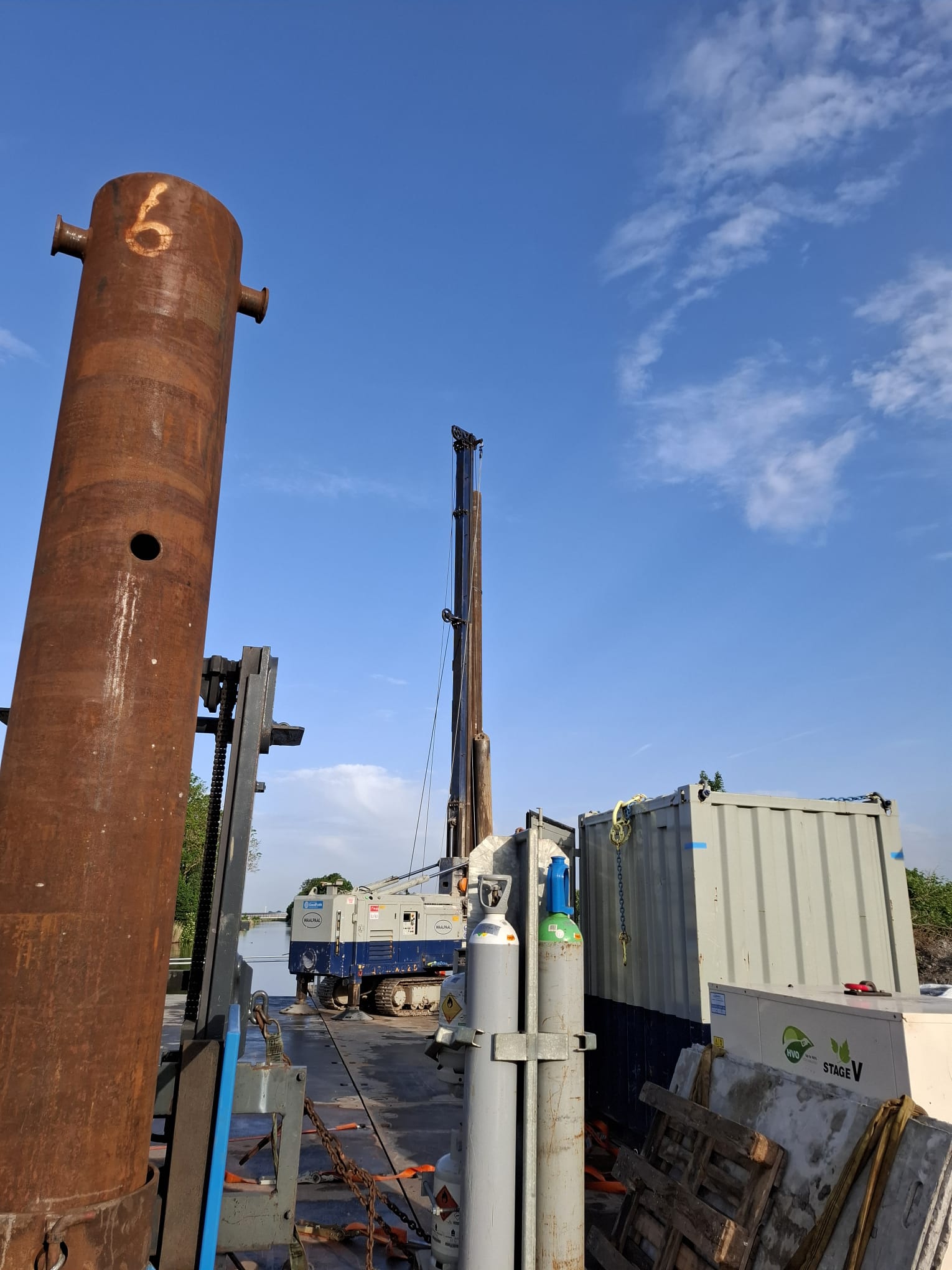

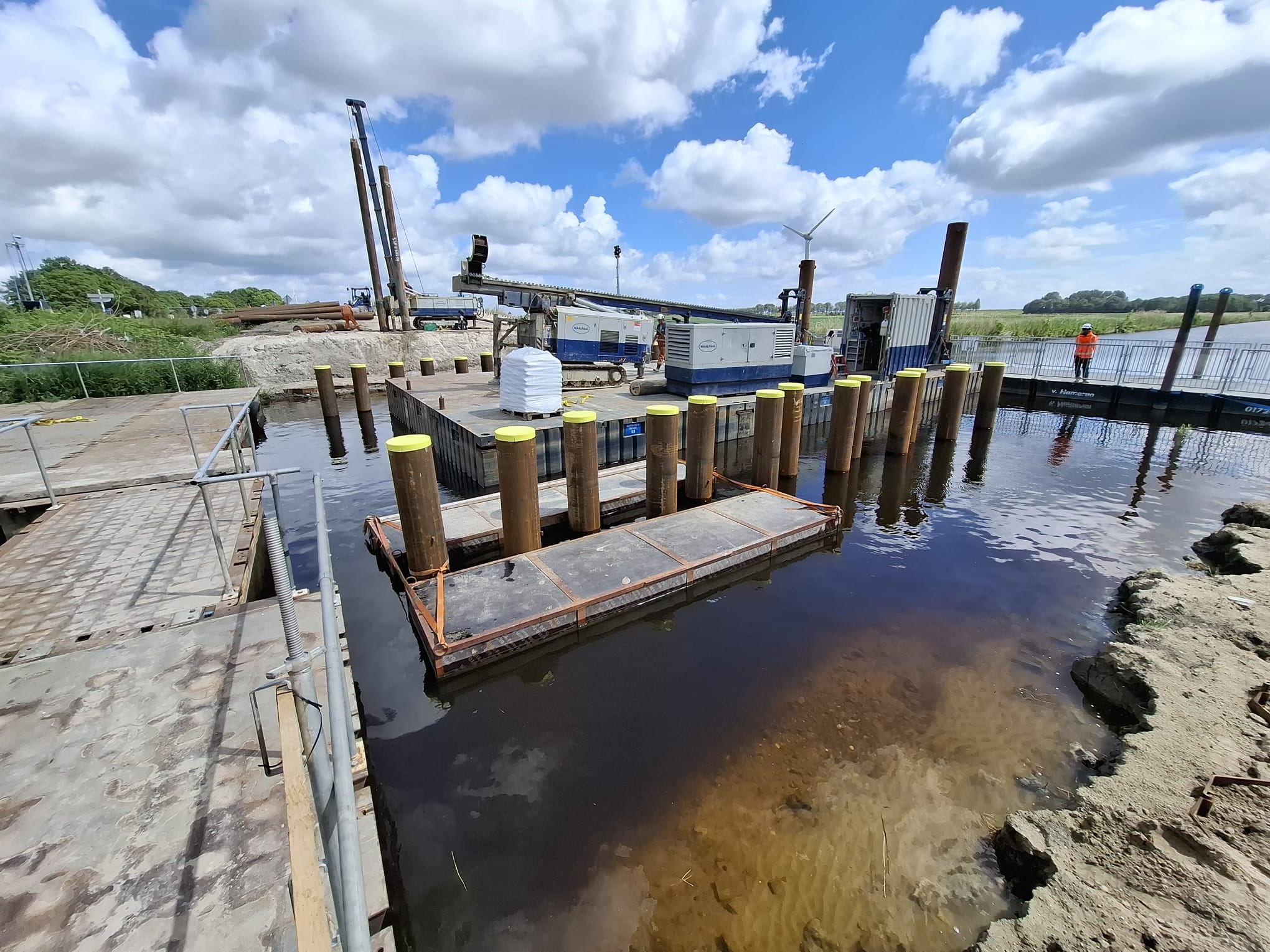

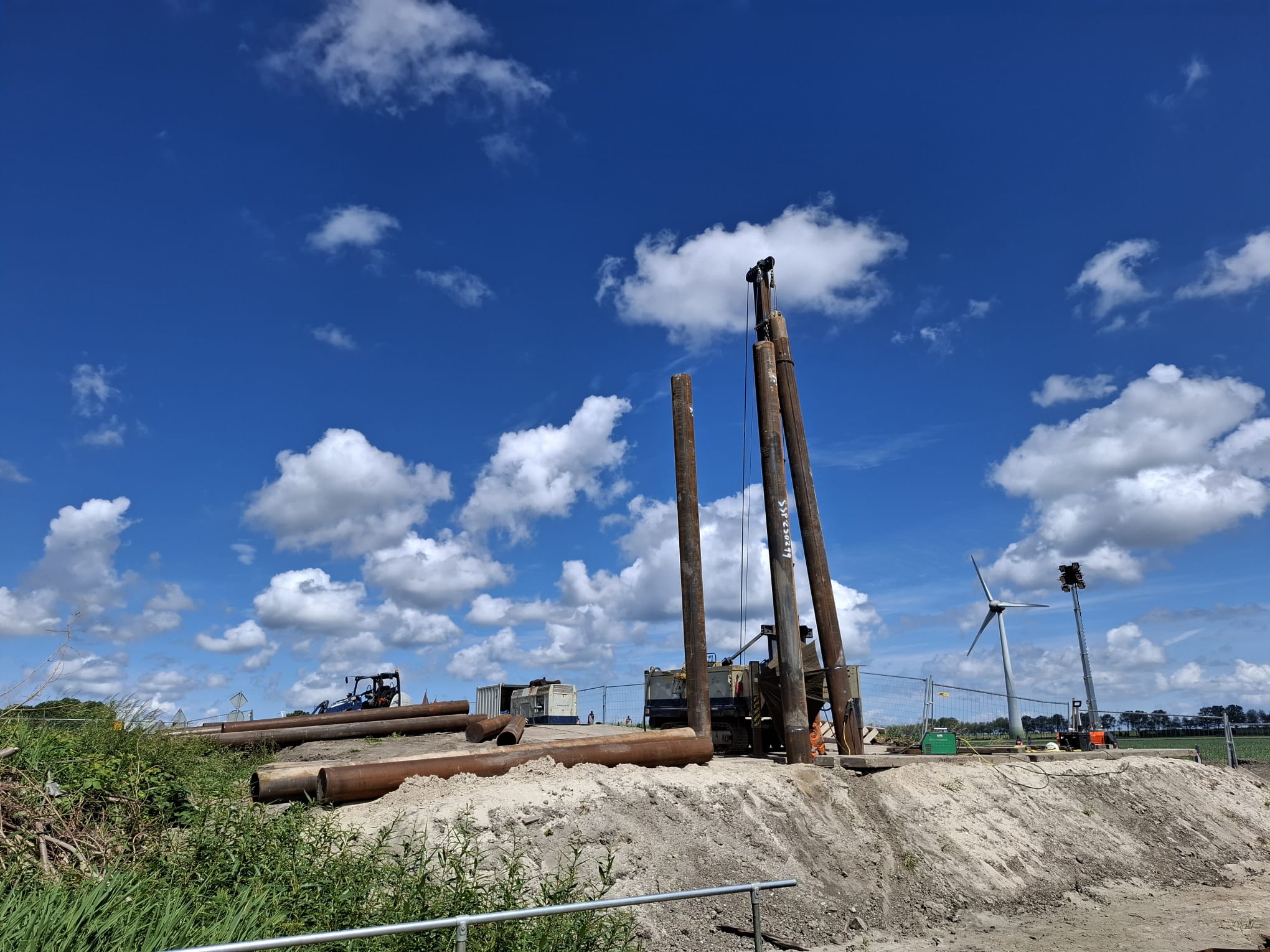

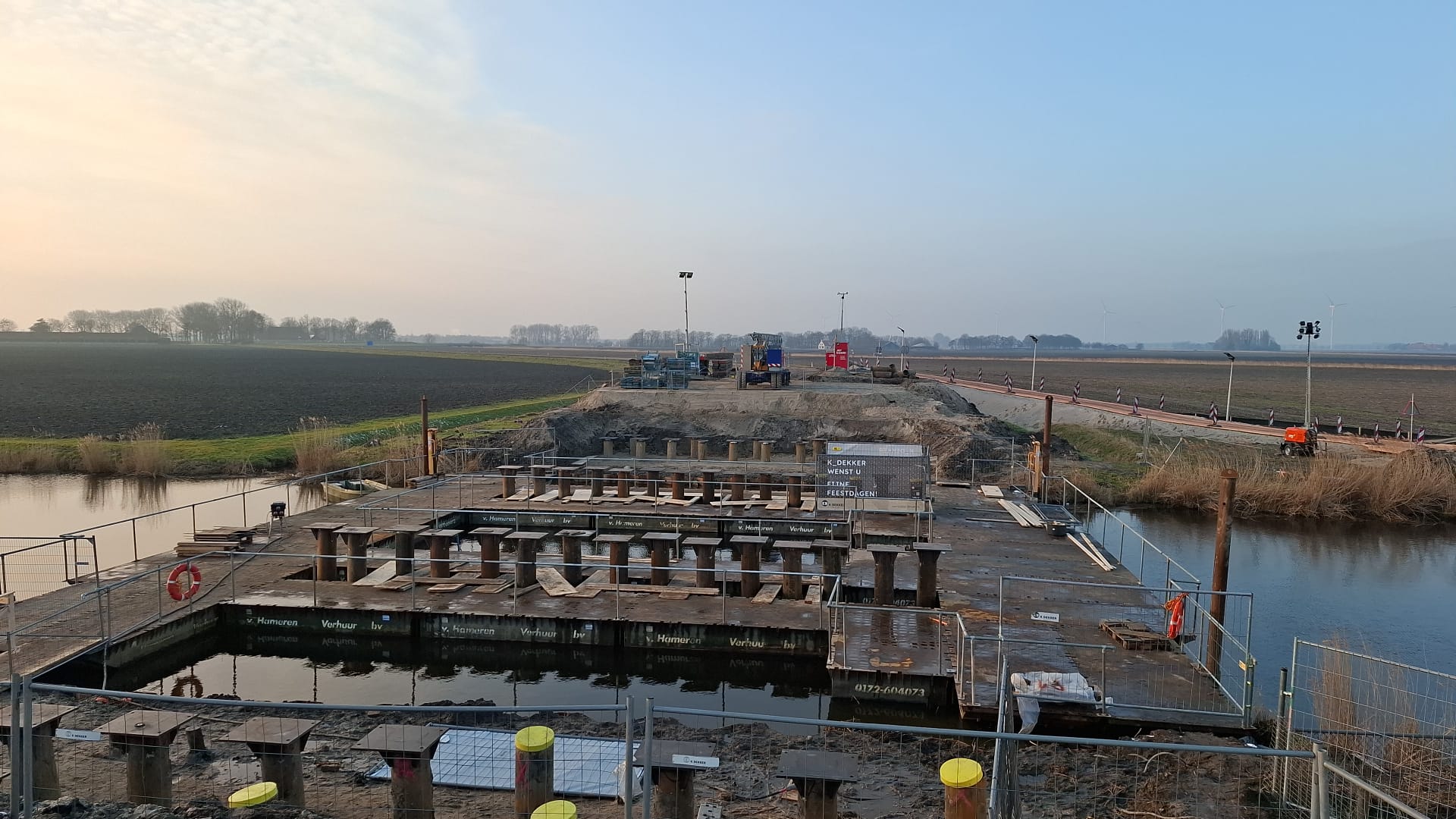

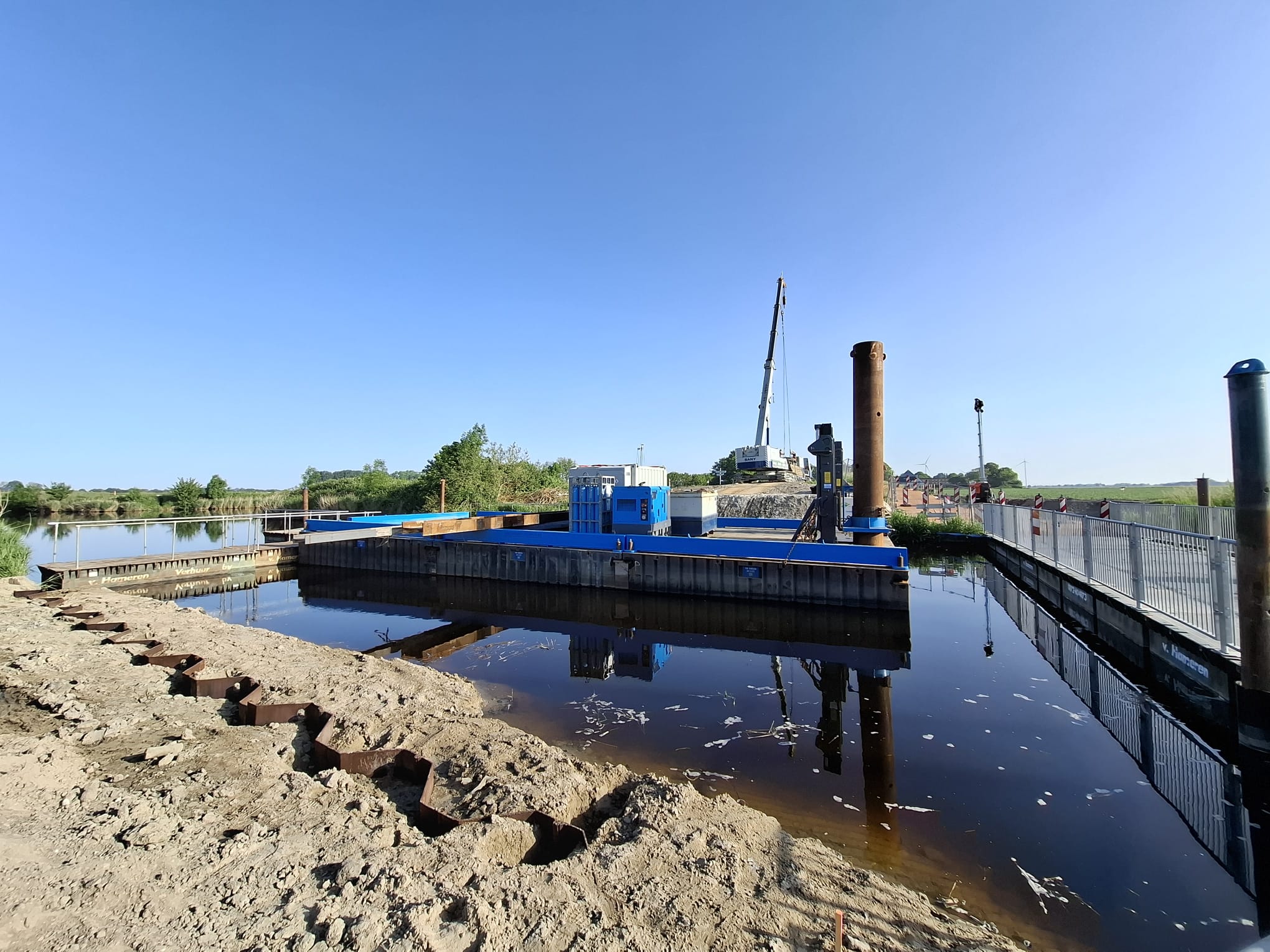

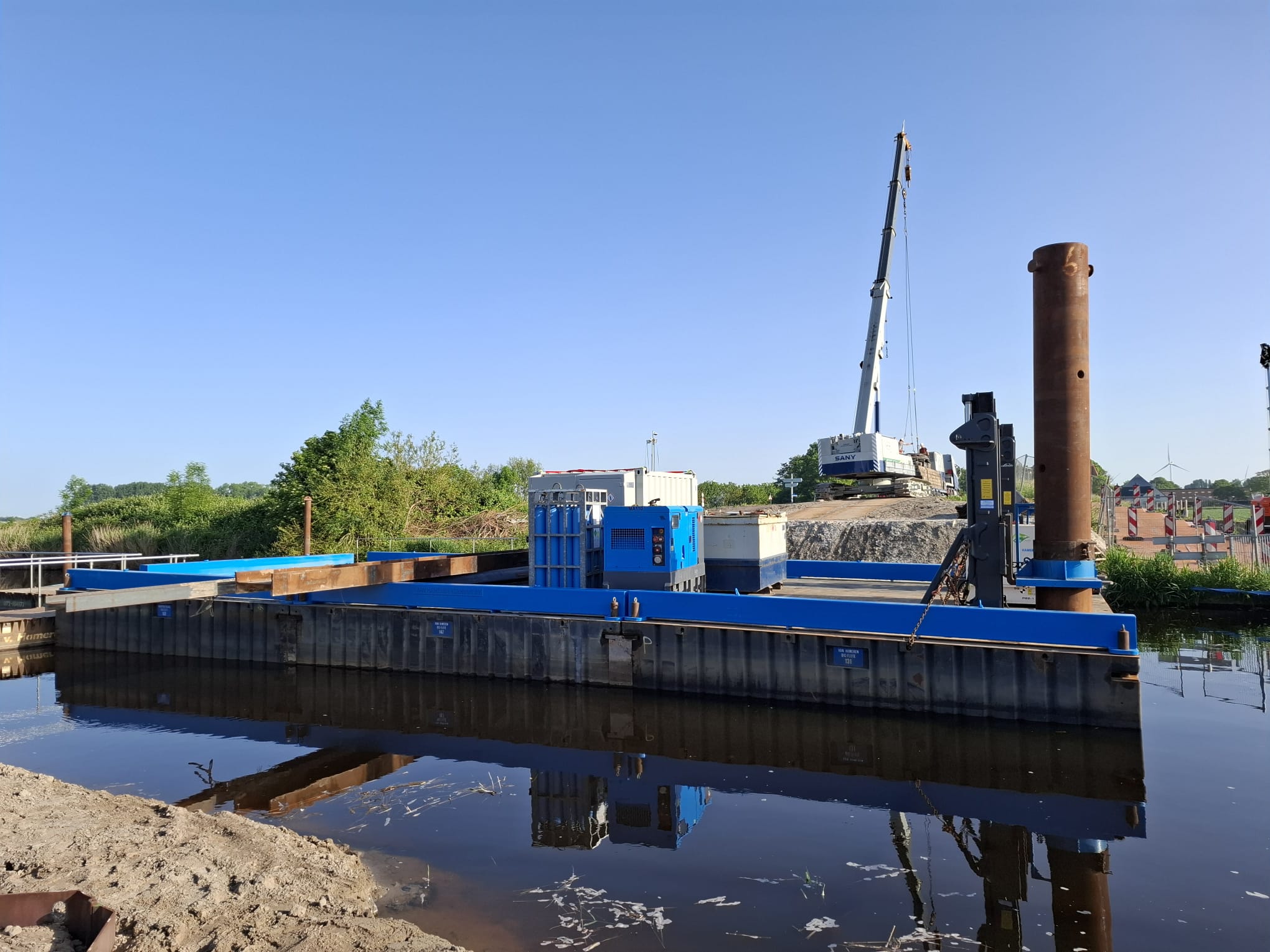

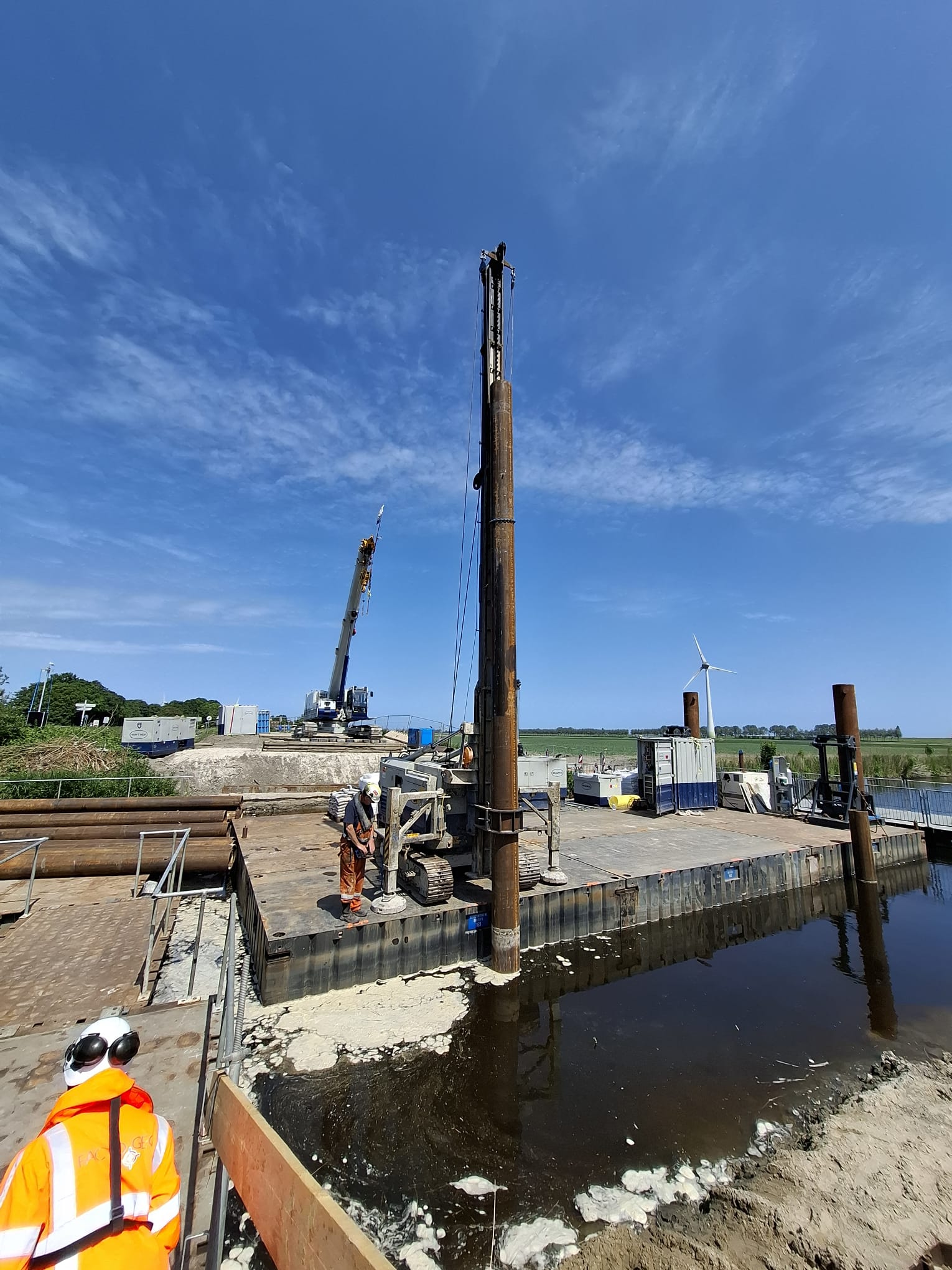

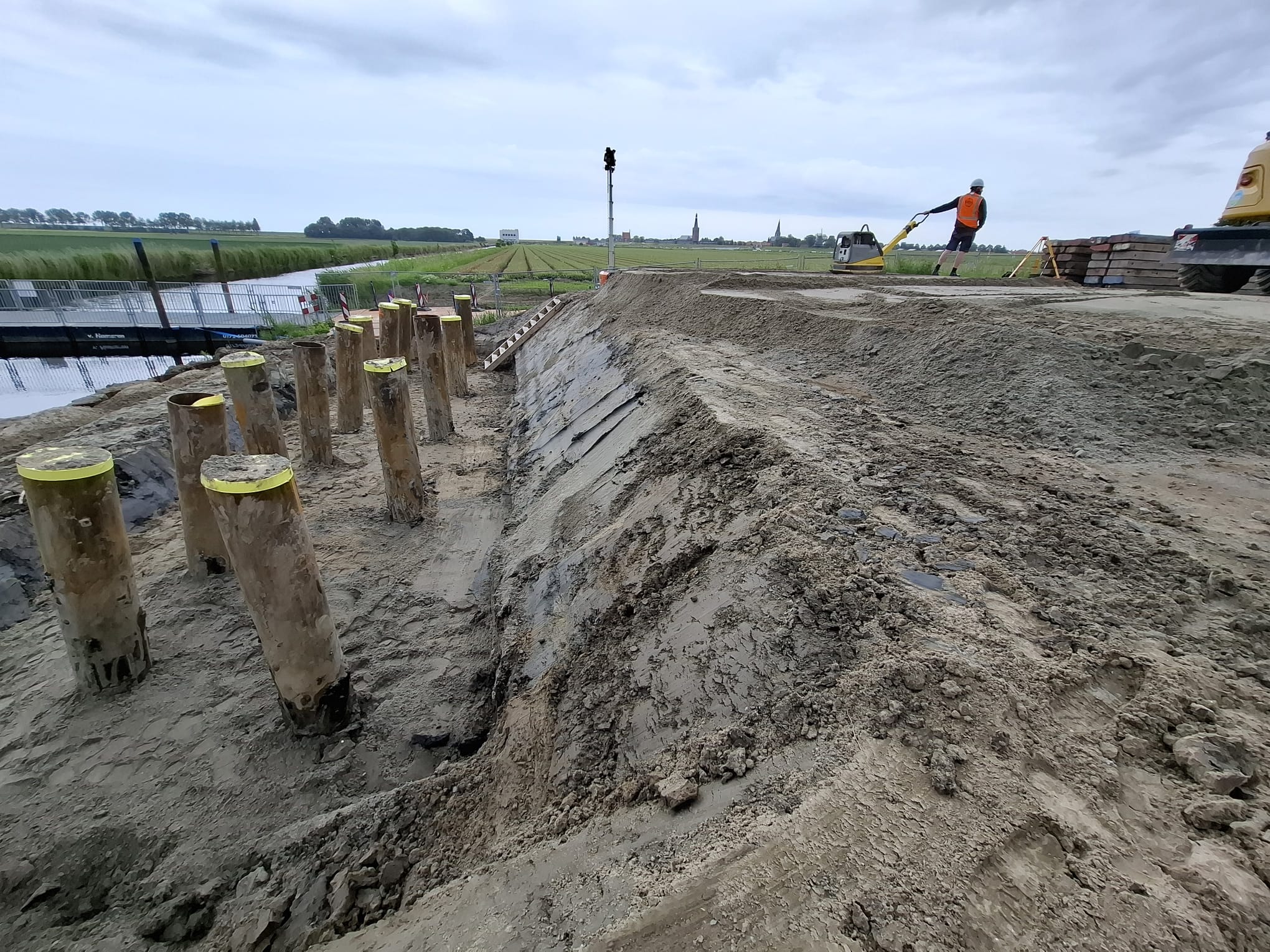

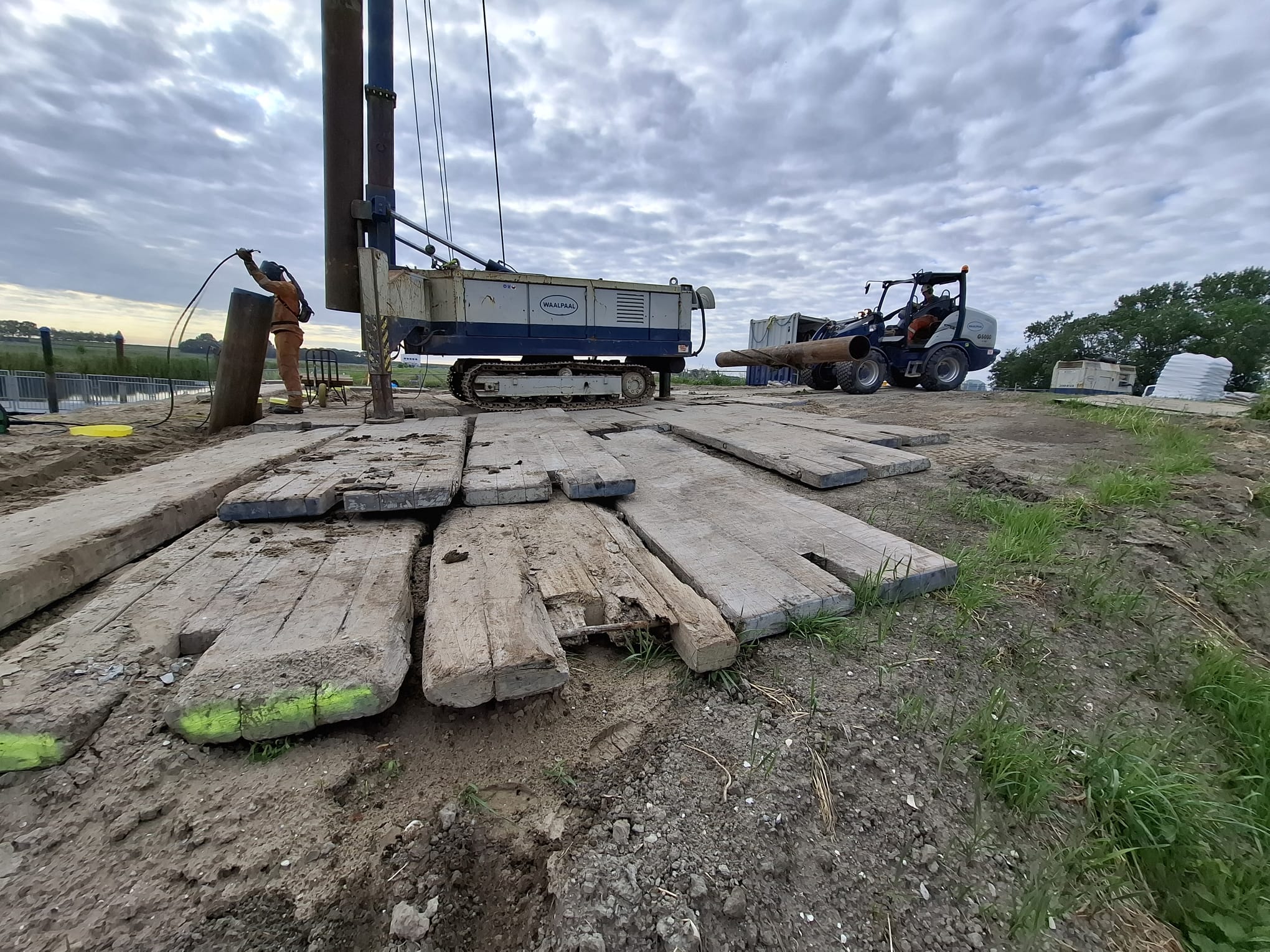

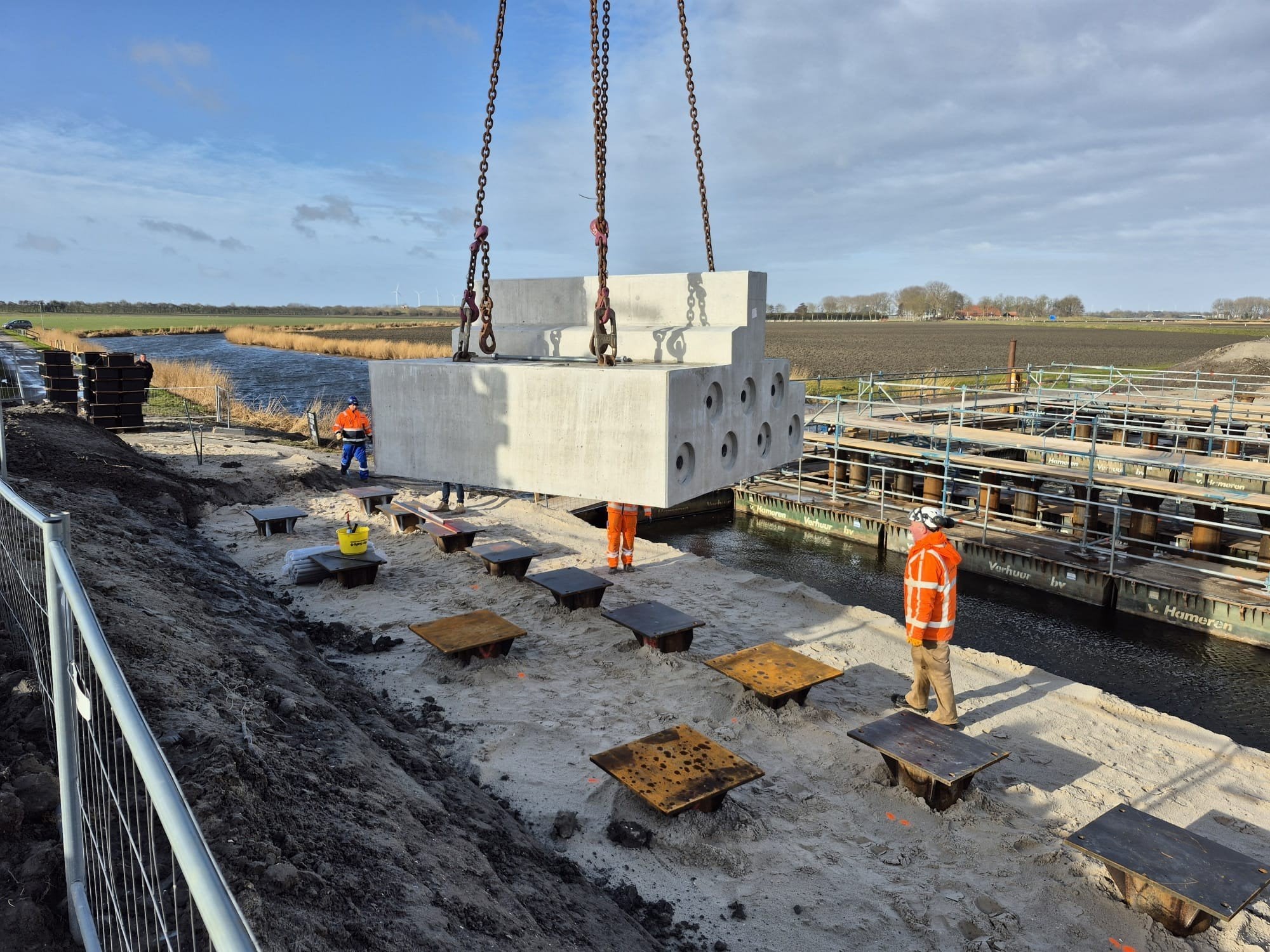

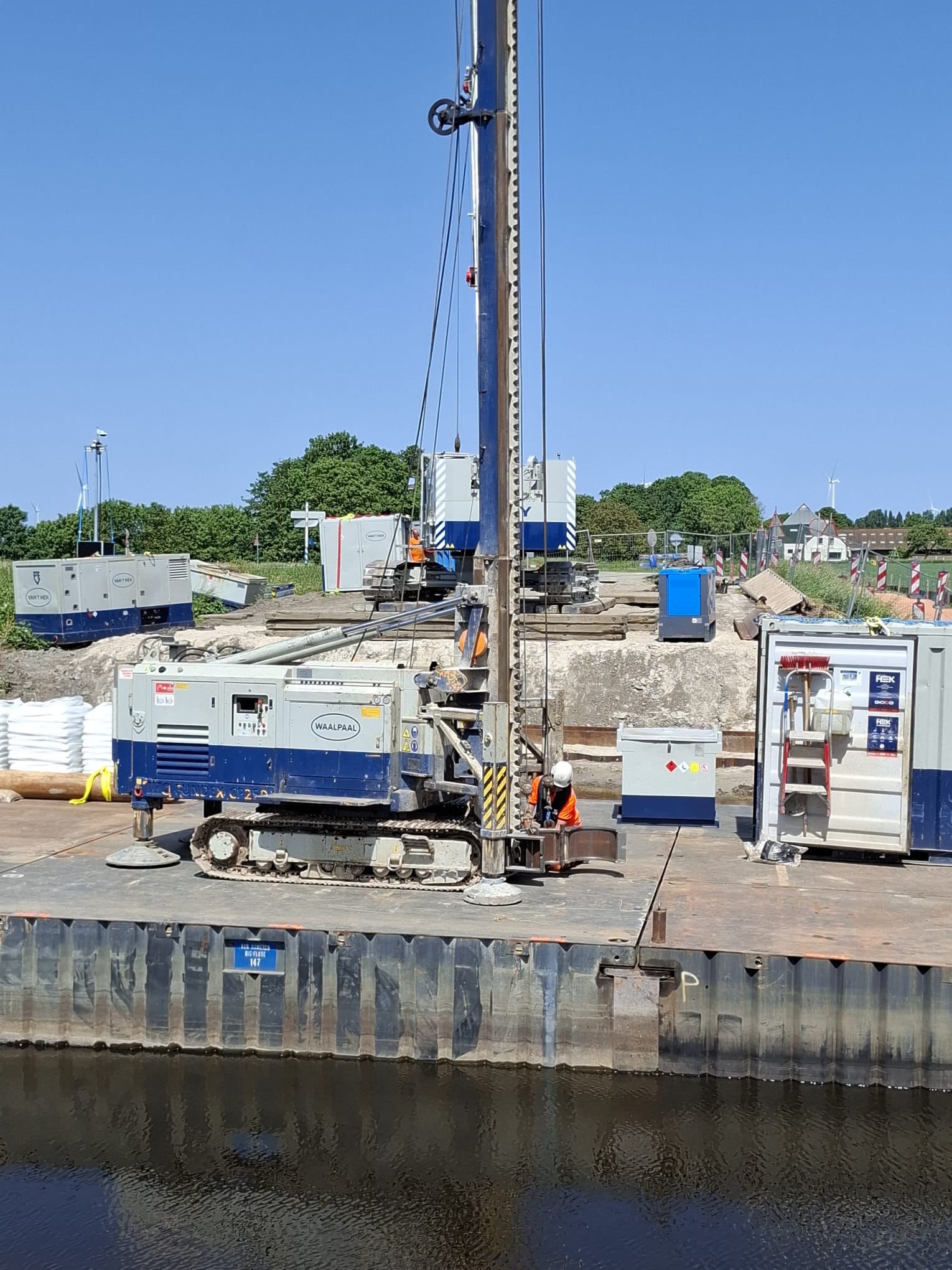

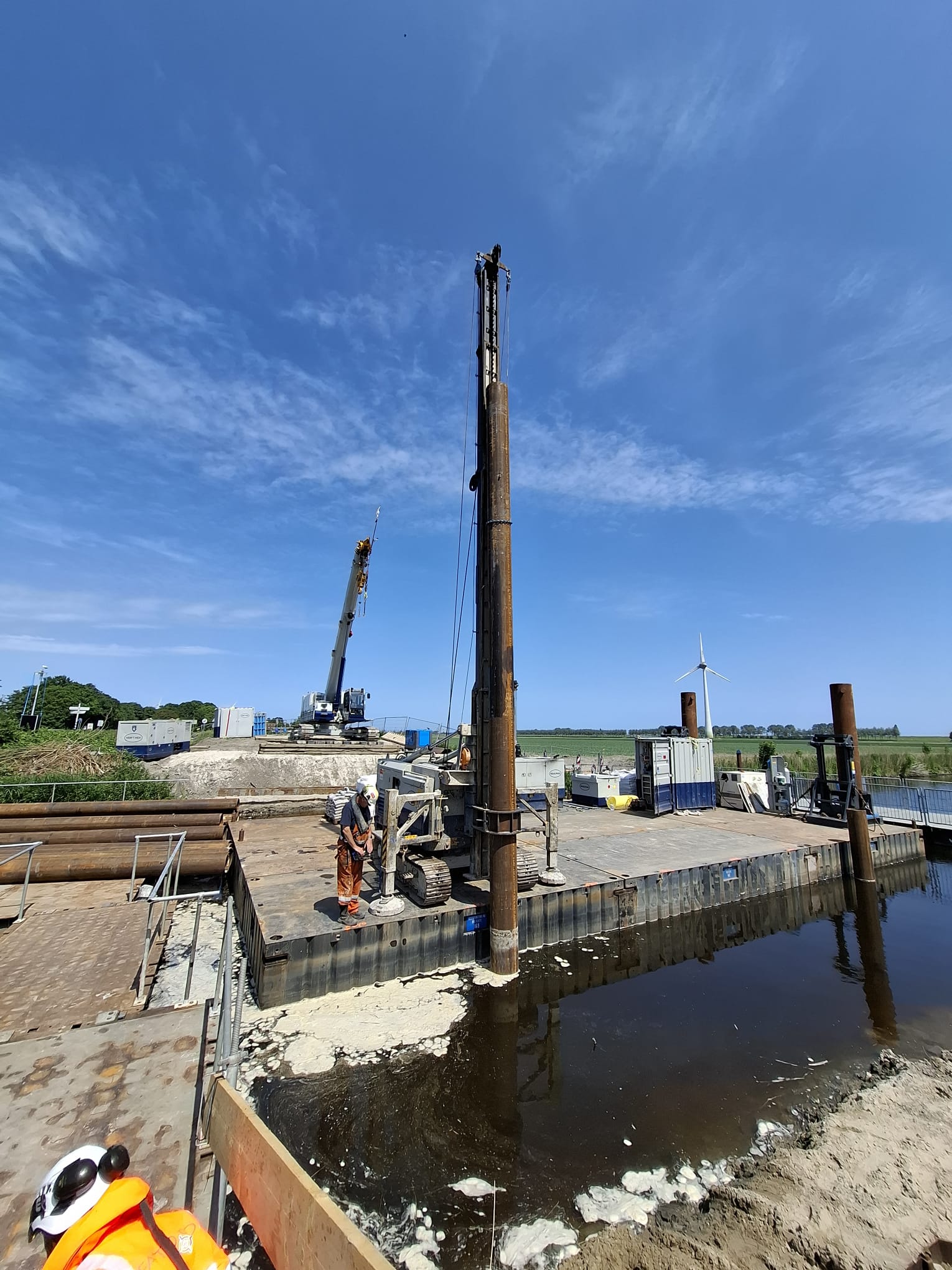

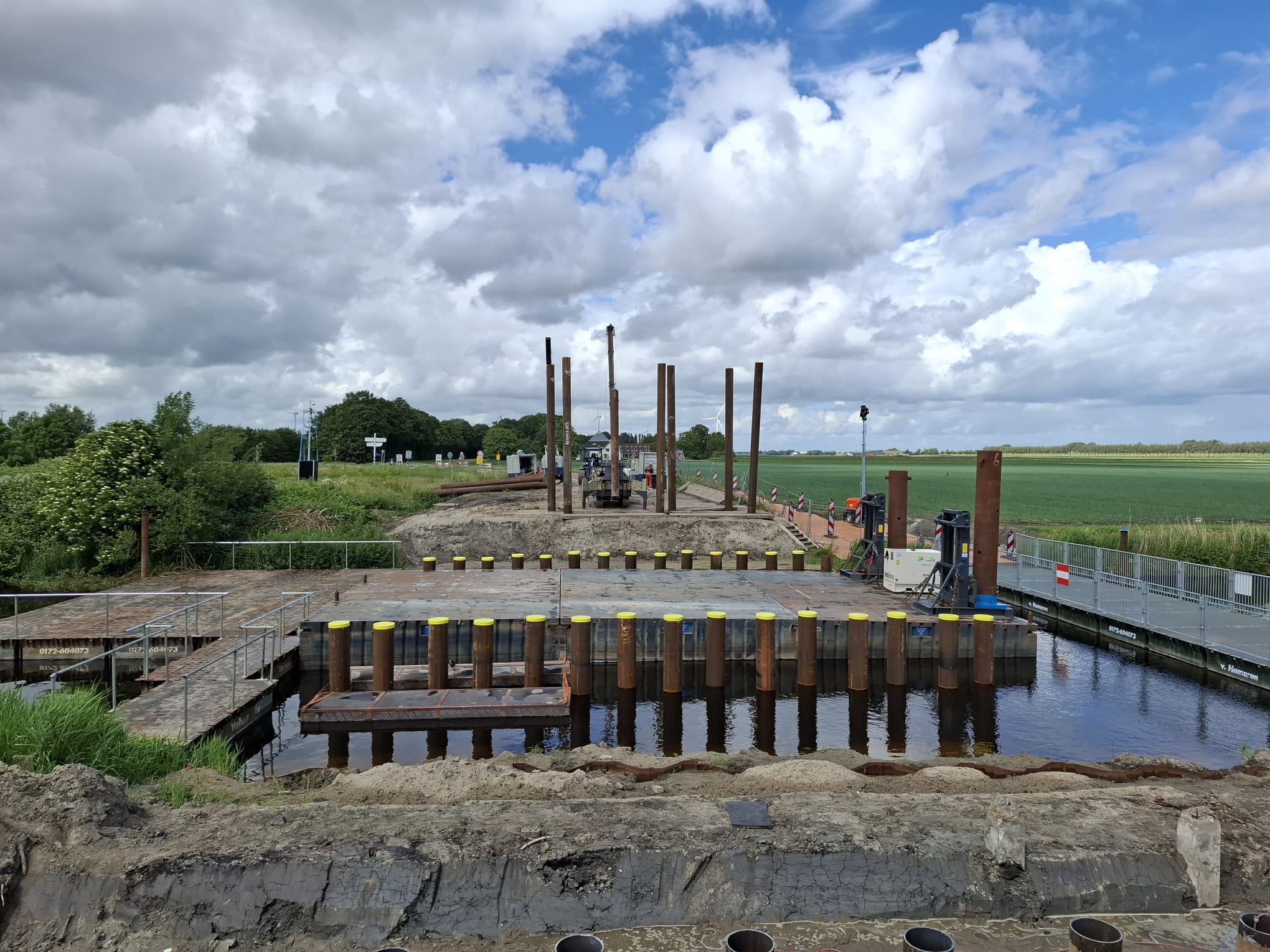

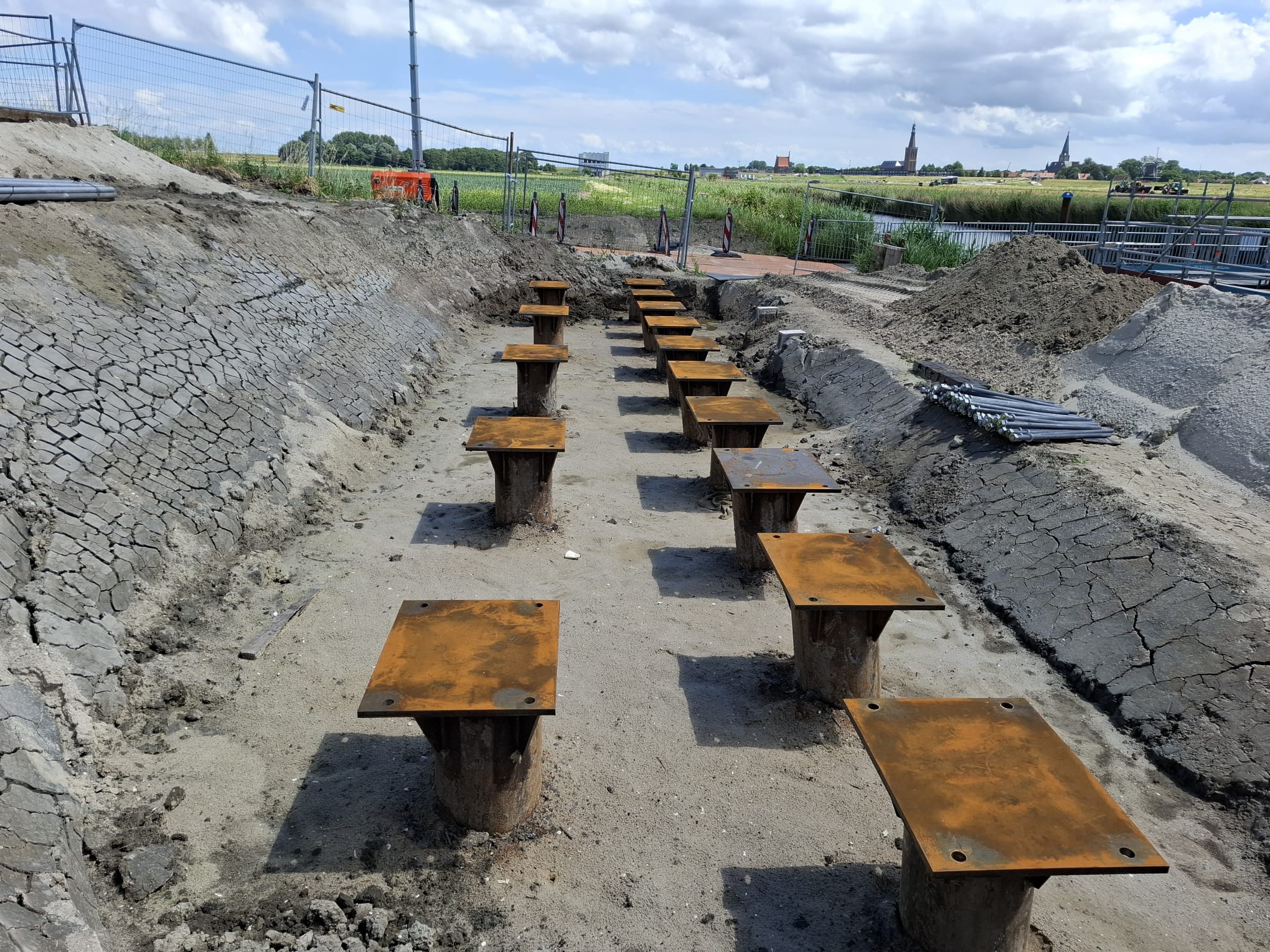

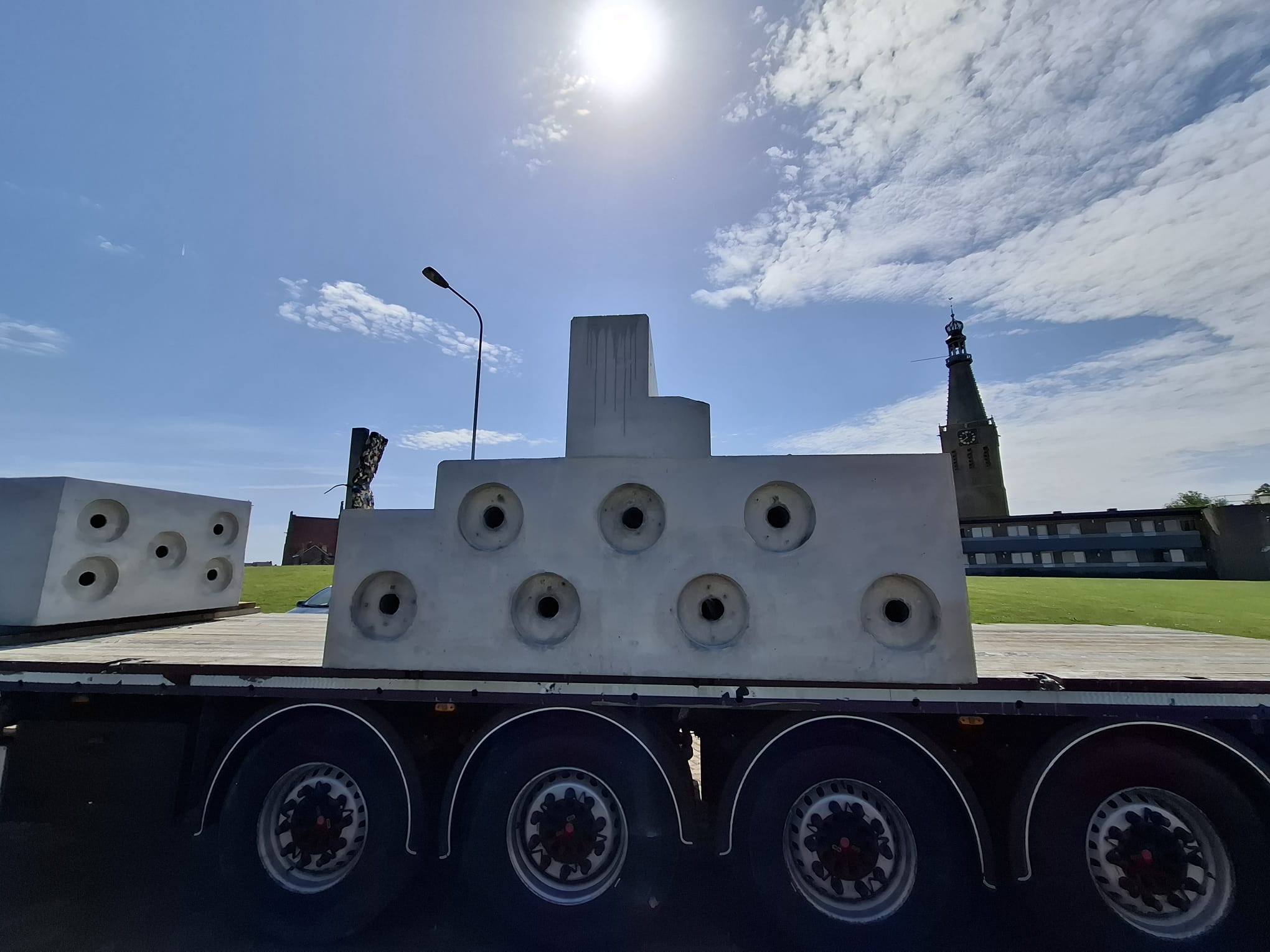

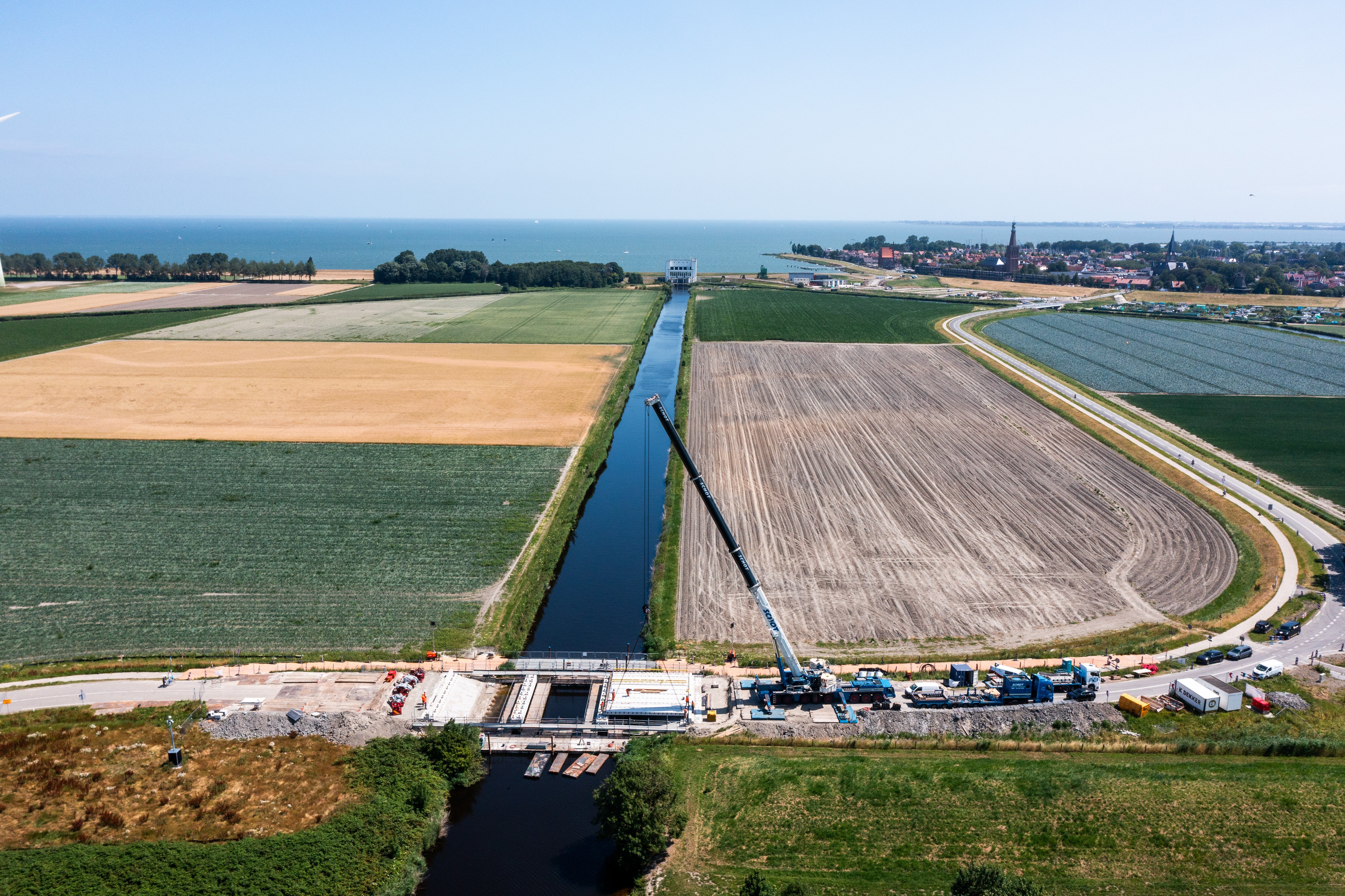

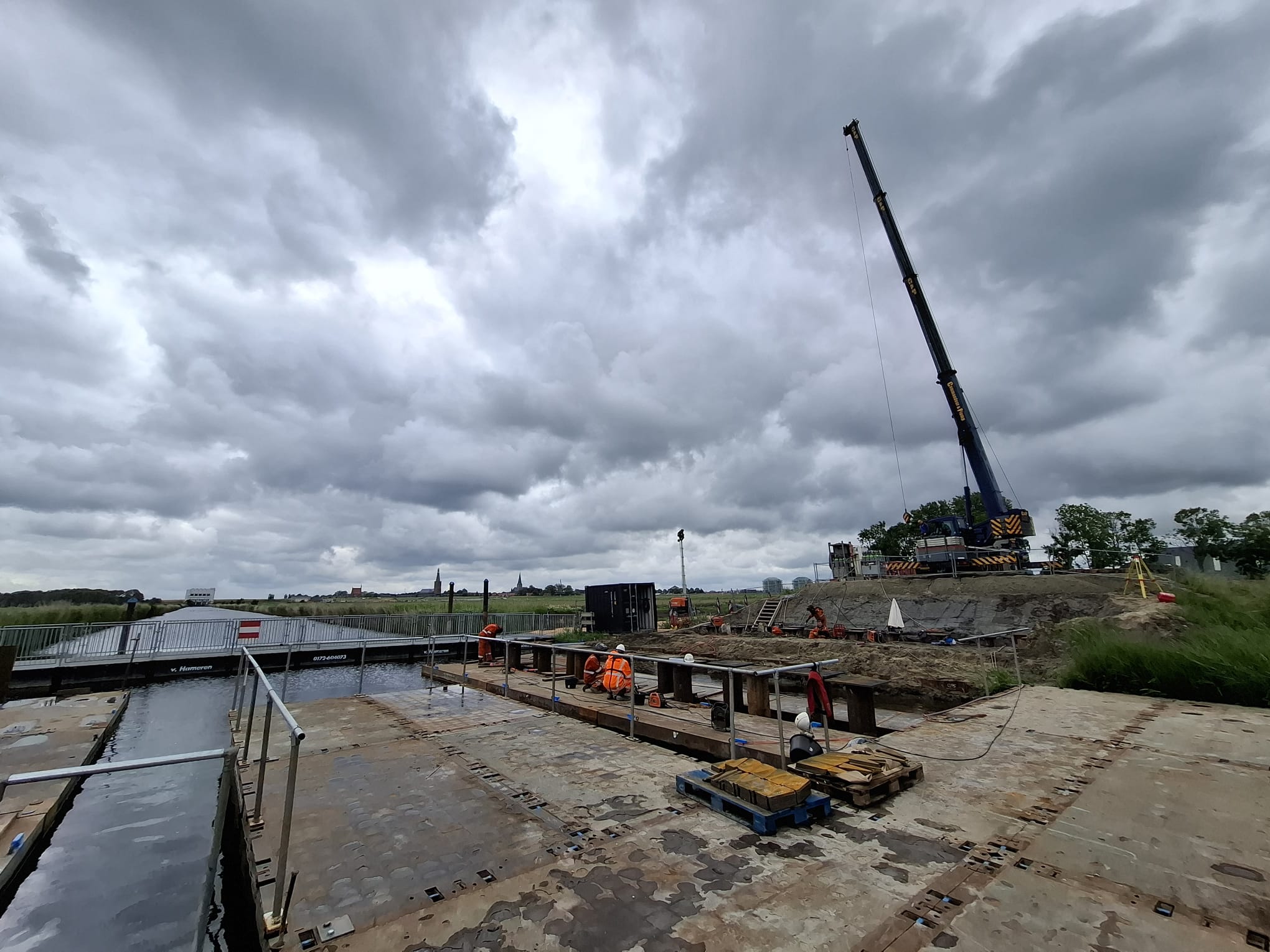

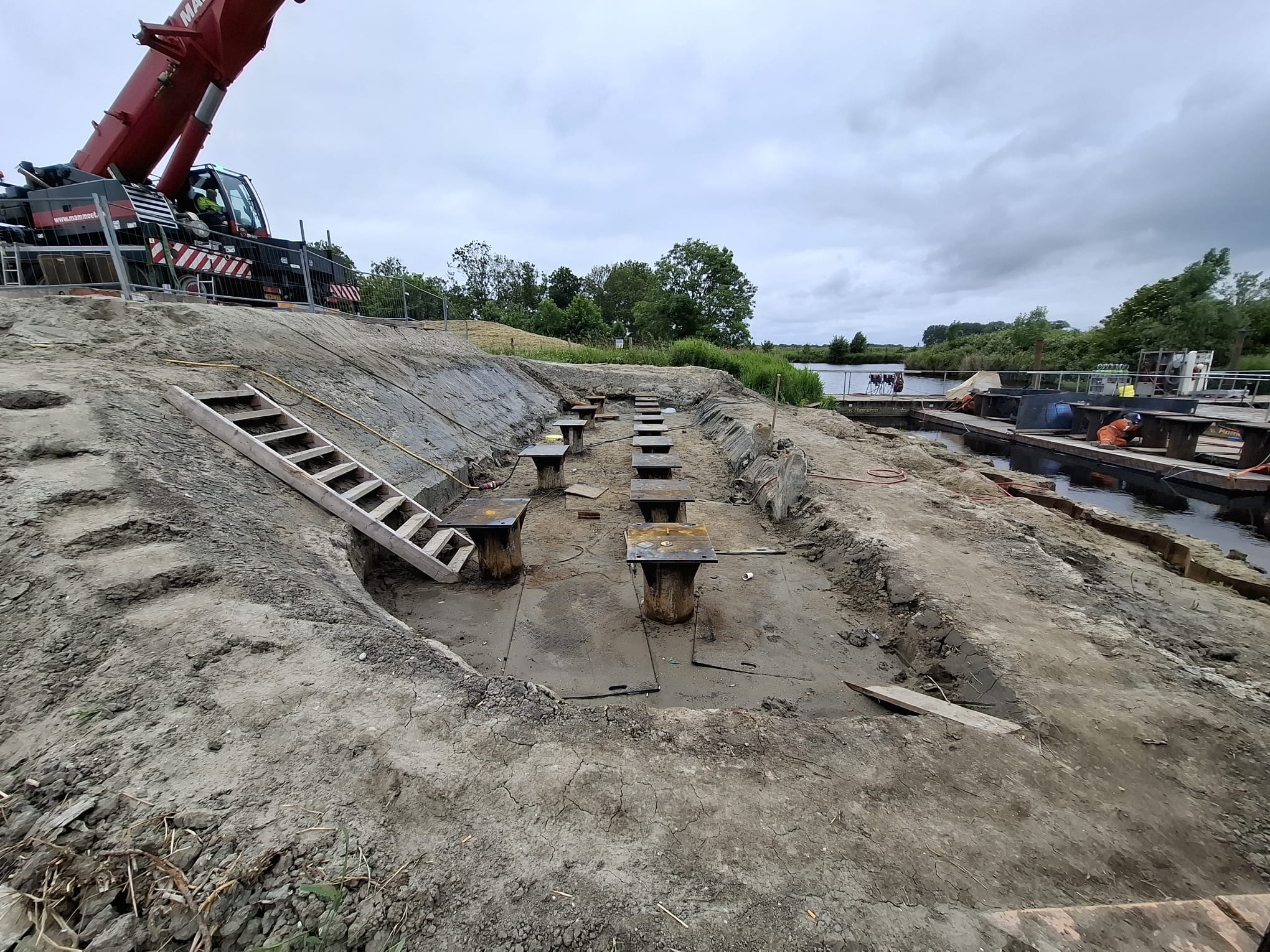

Deze week zijn de palen geplaatst aan de zuidkant, op het water en op het land. Dit is gedaan door te heien, waarbij de palen diep de grond in worden gebracht voor een stevige basis. Daarna wordt grond rondom de bovenkant van de palen weggeha…
Read moreWat hebben we deze week gedaan?

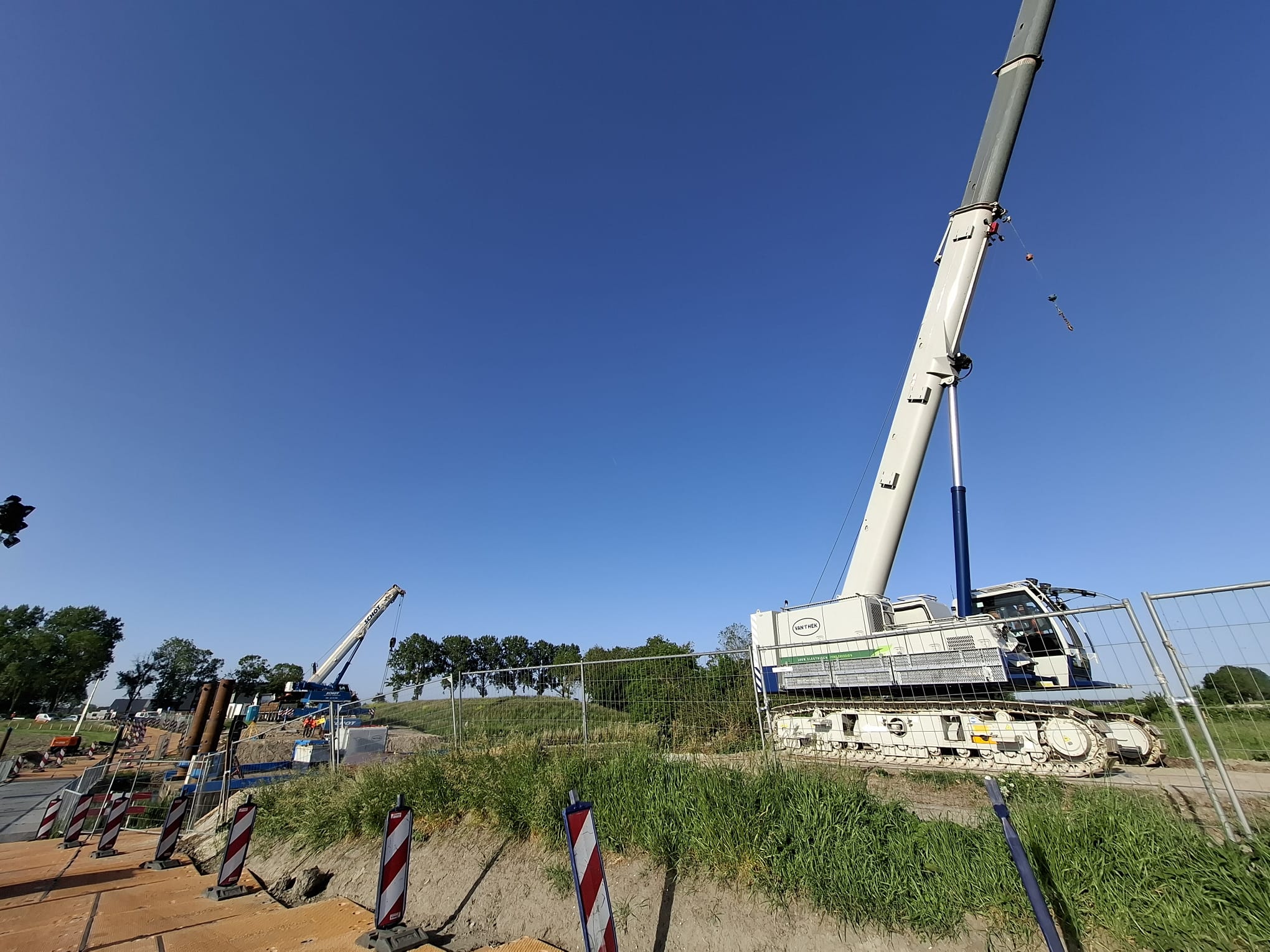

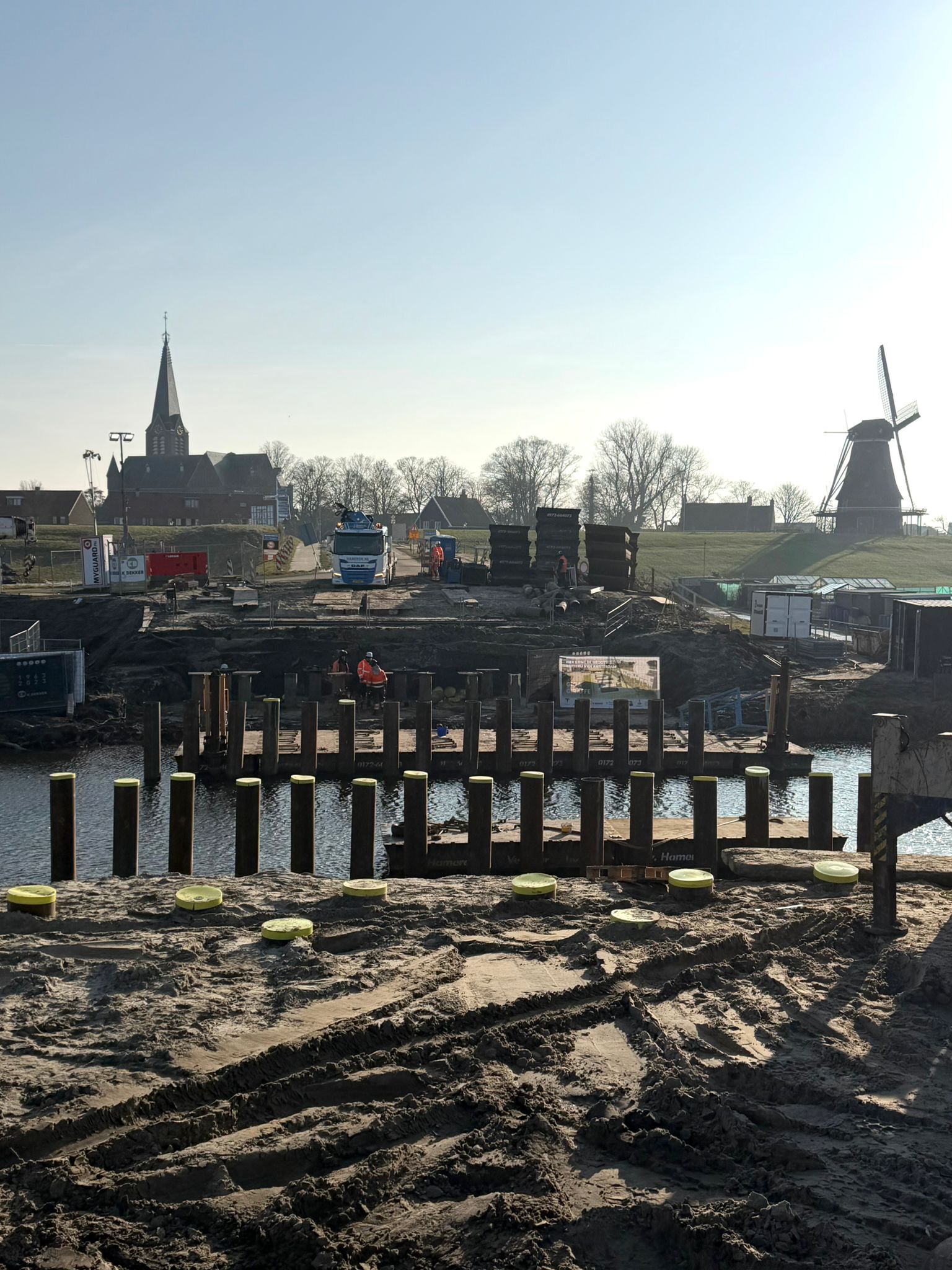

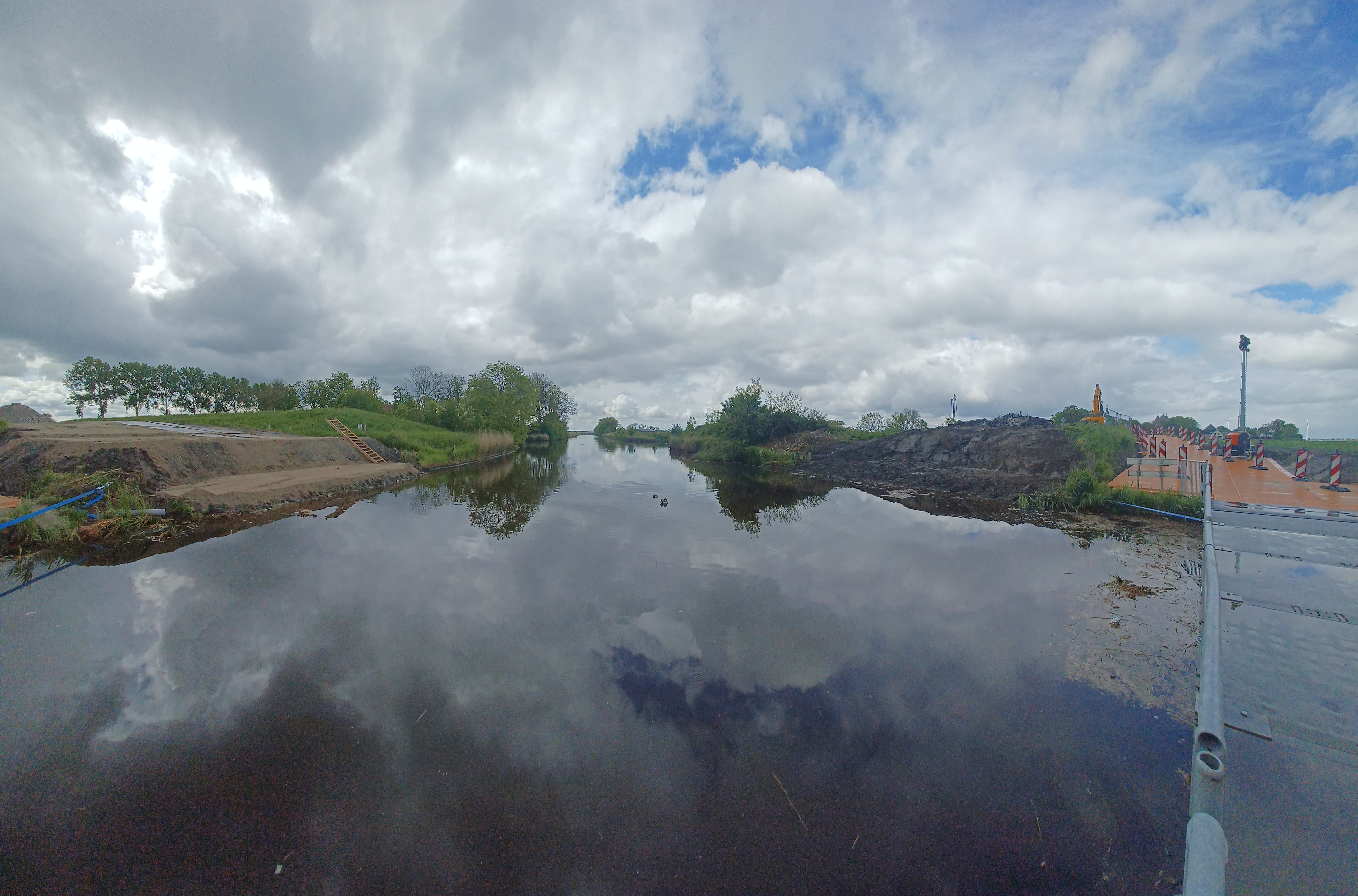

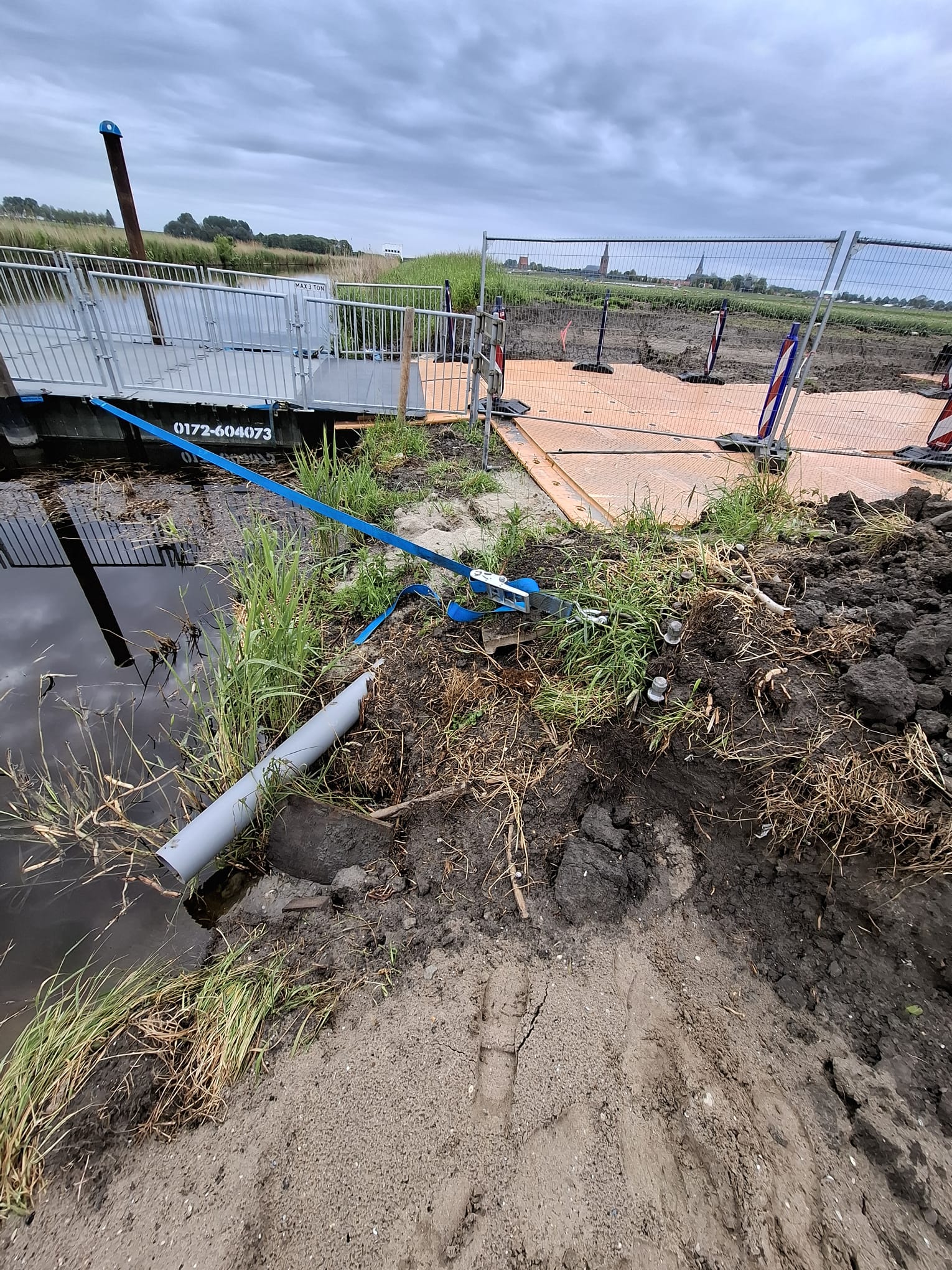

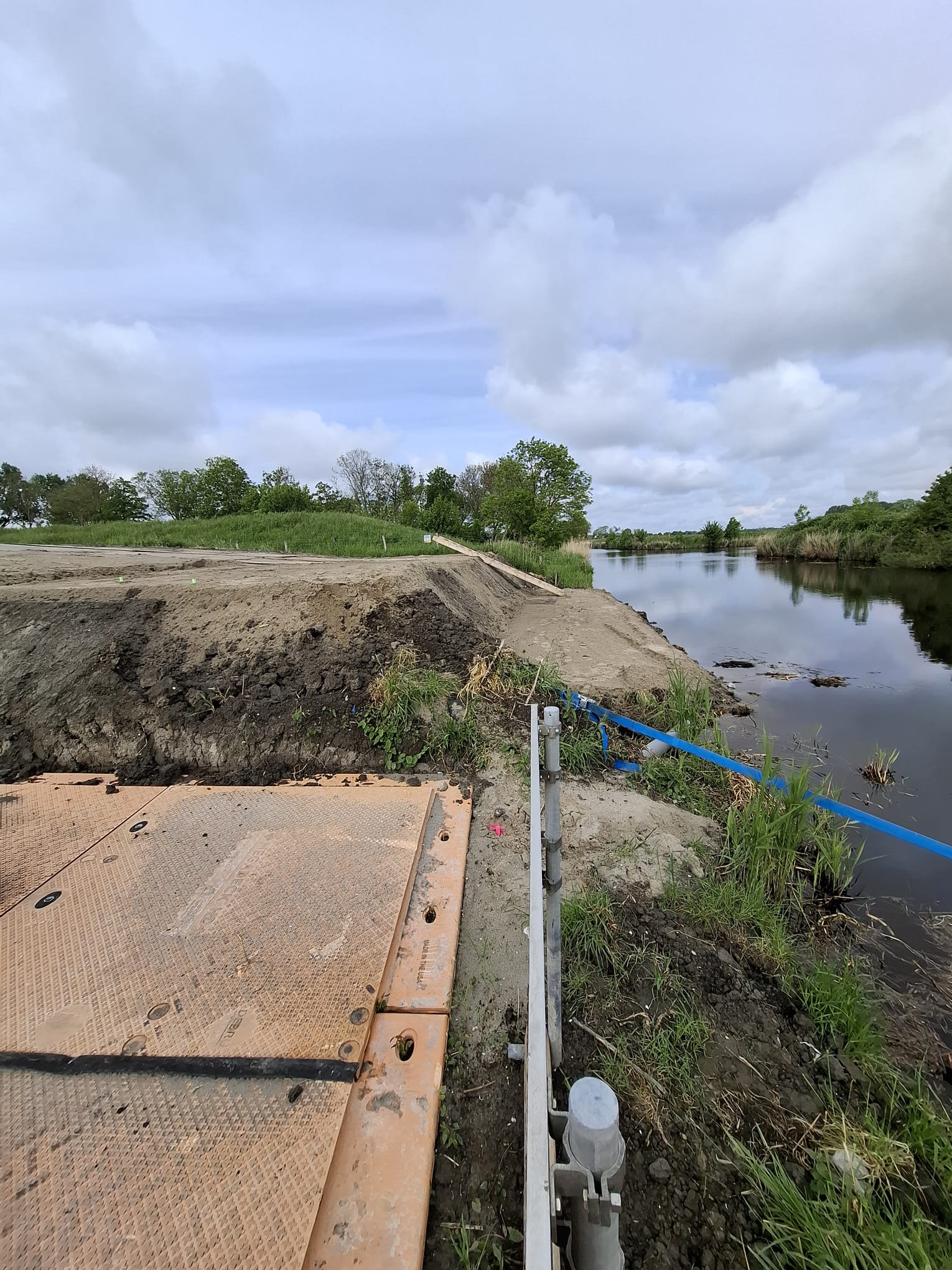

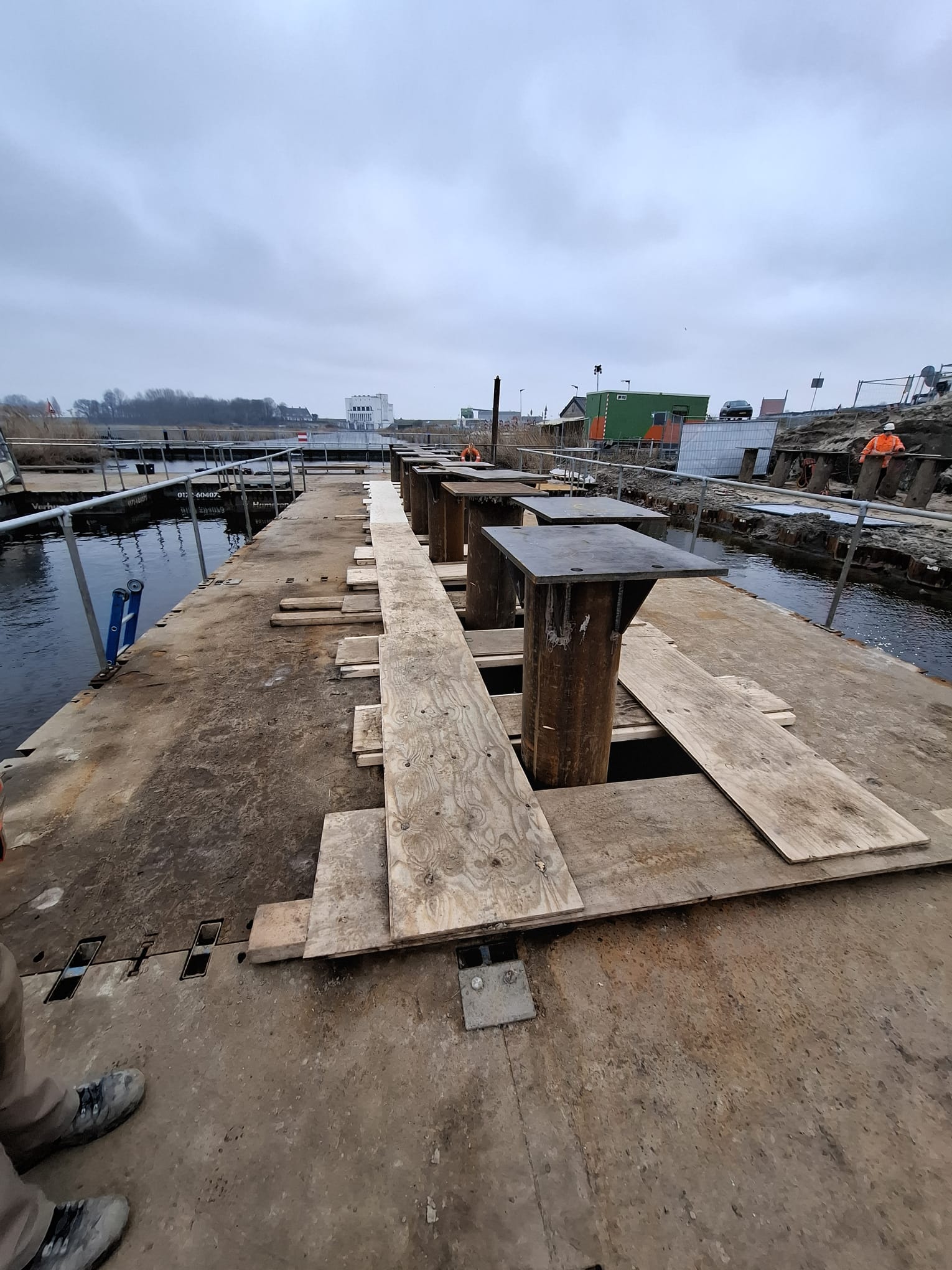

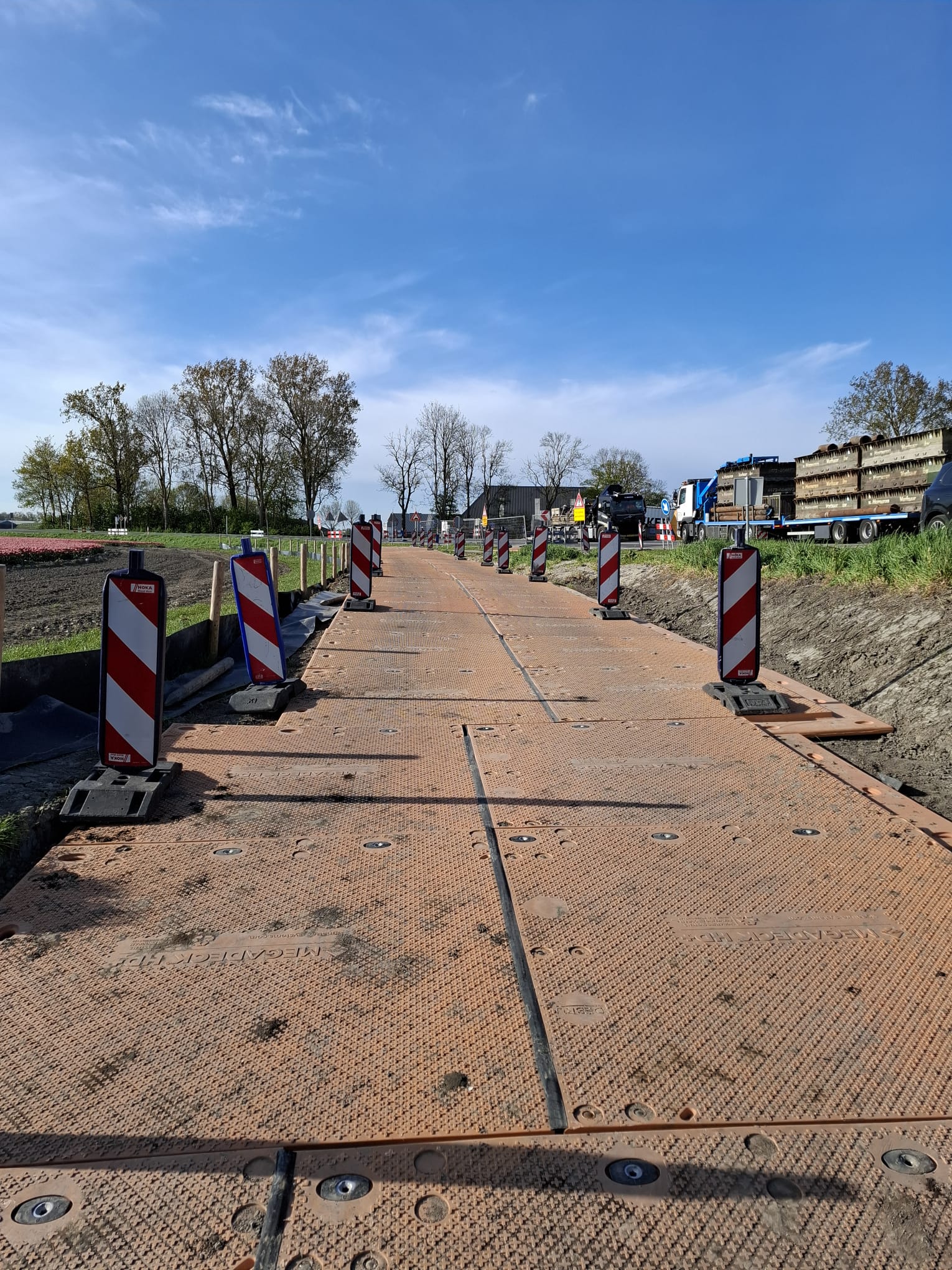

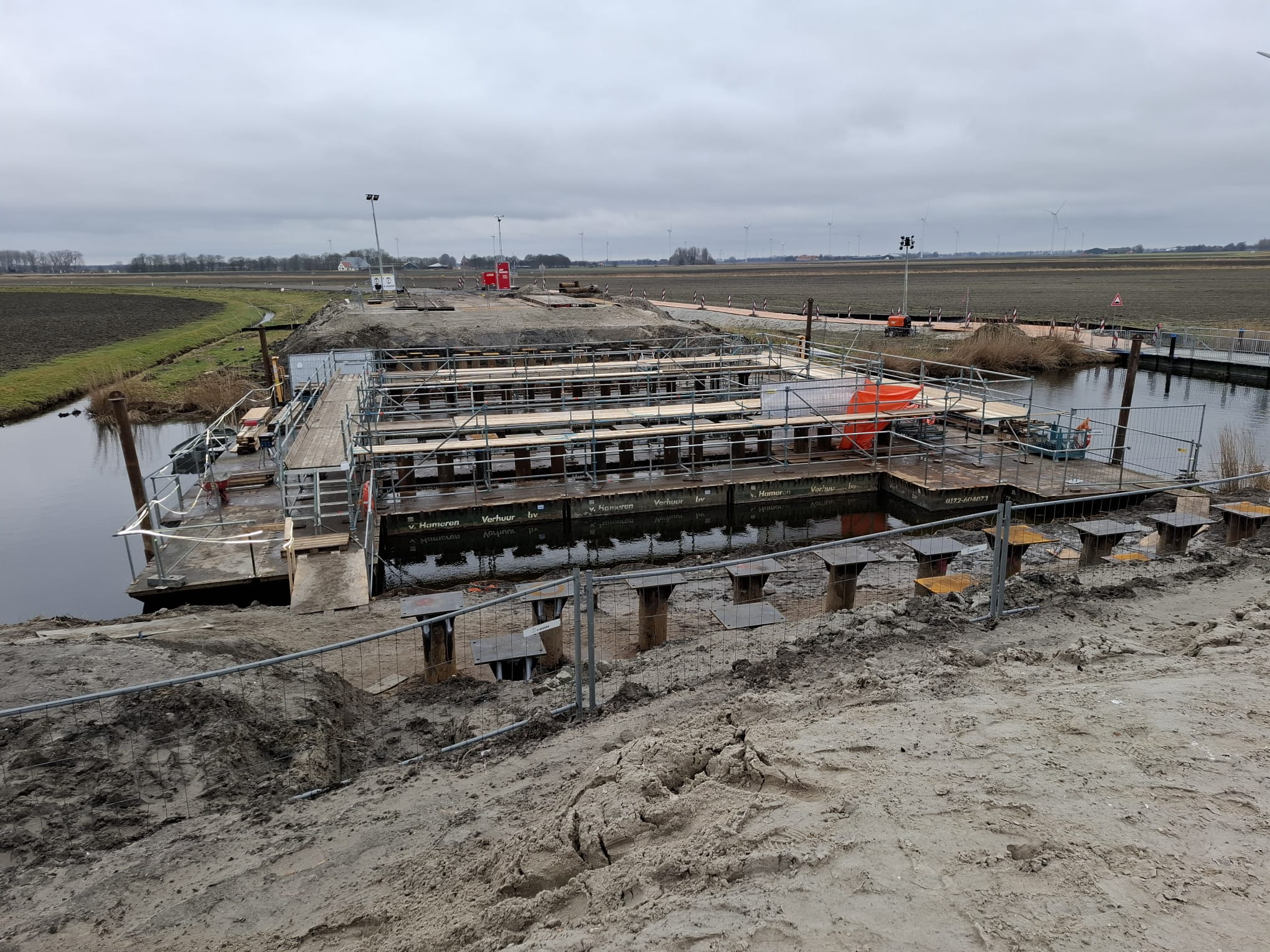

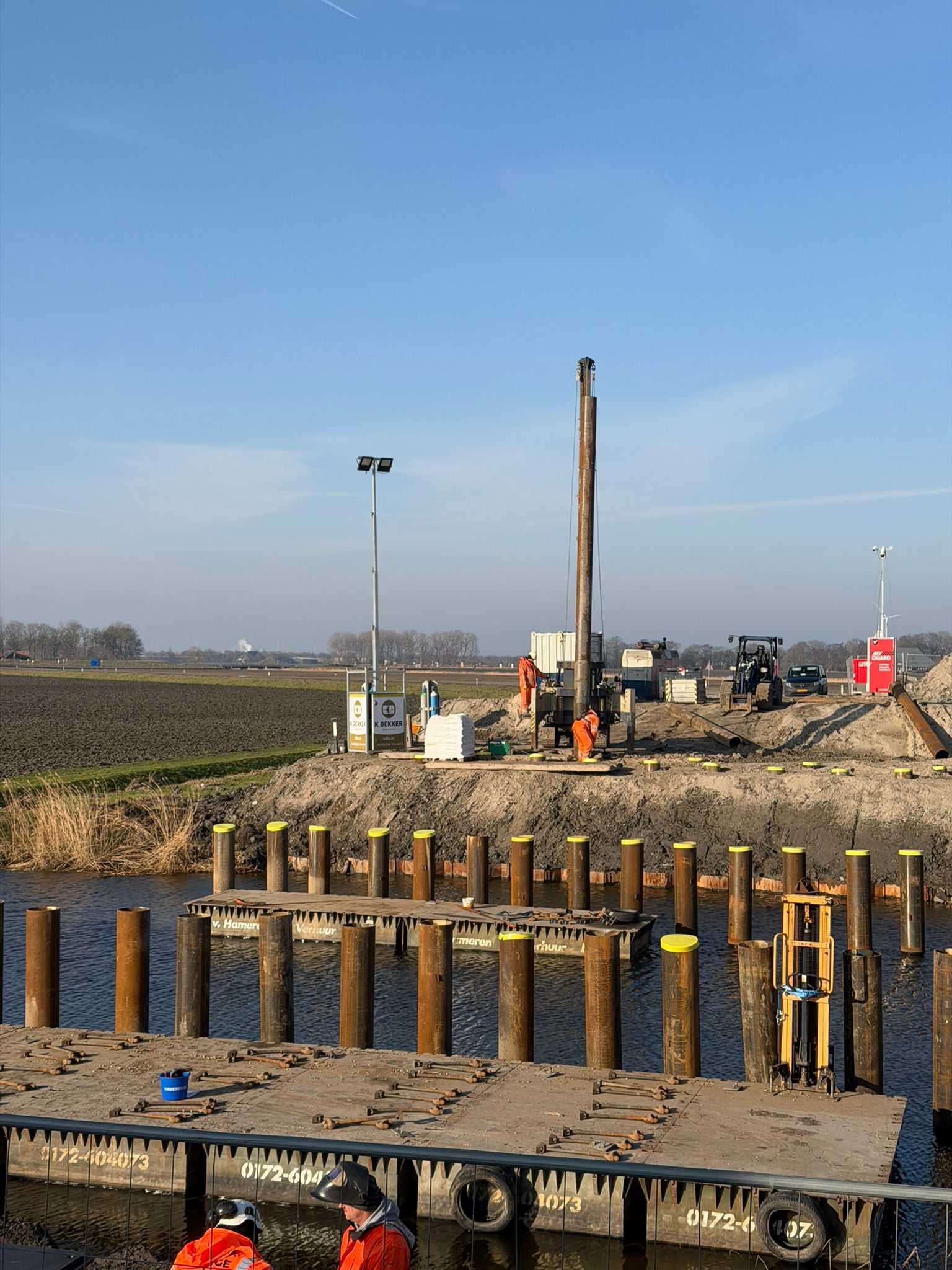

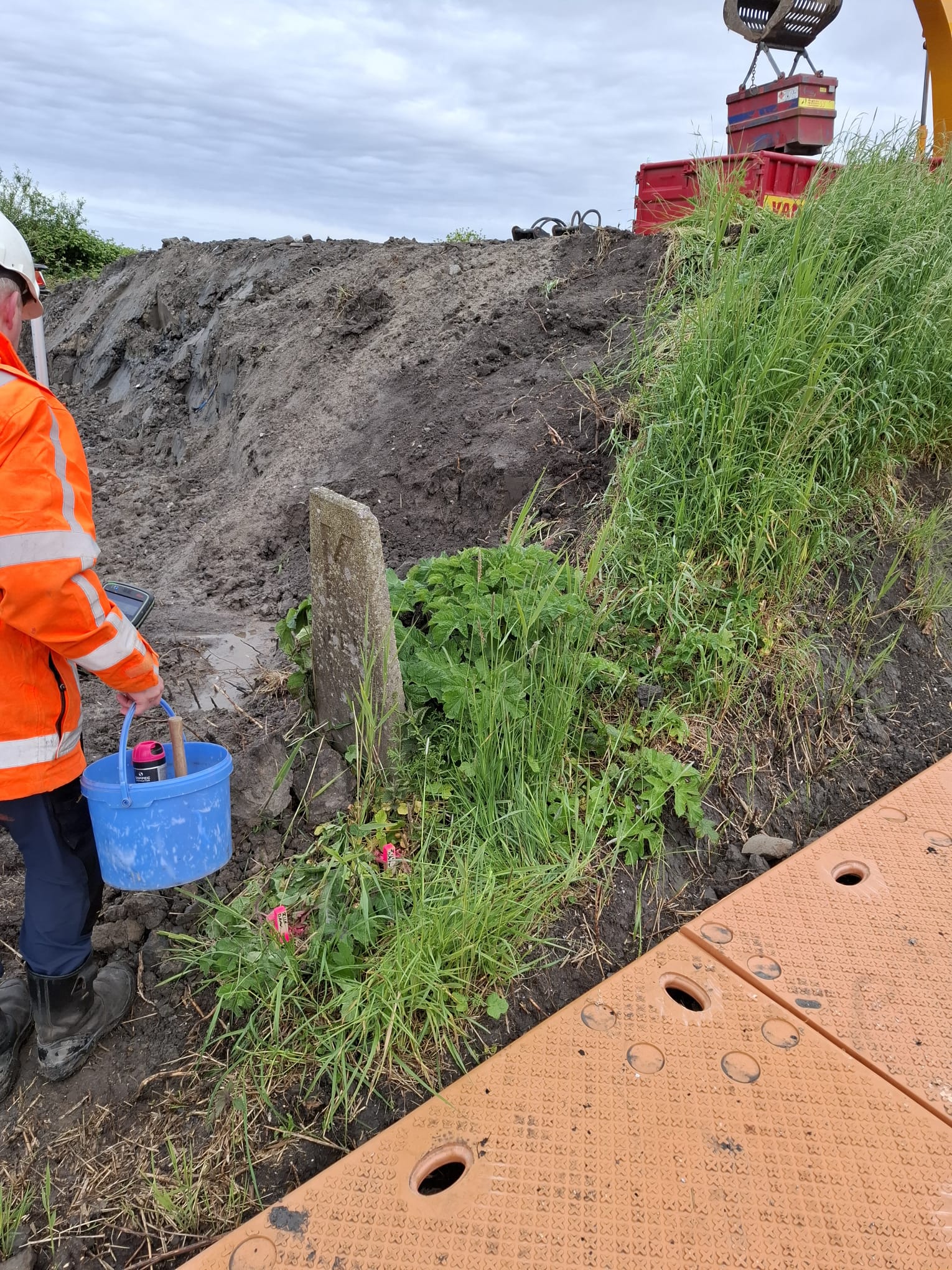

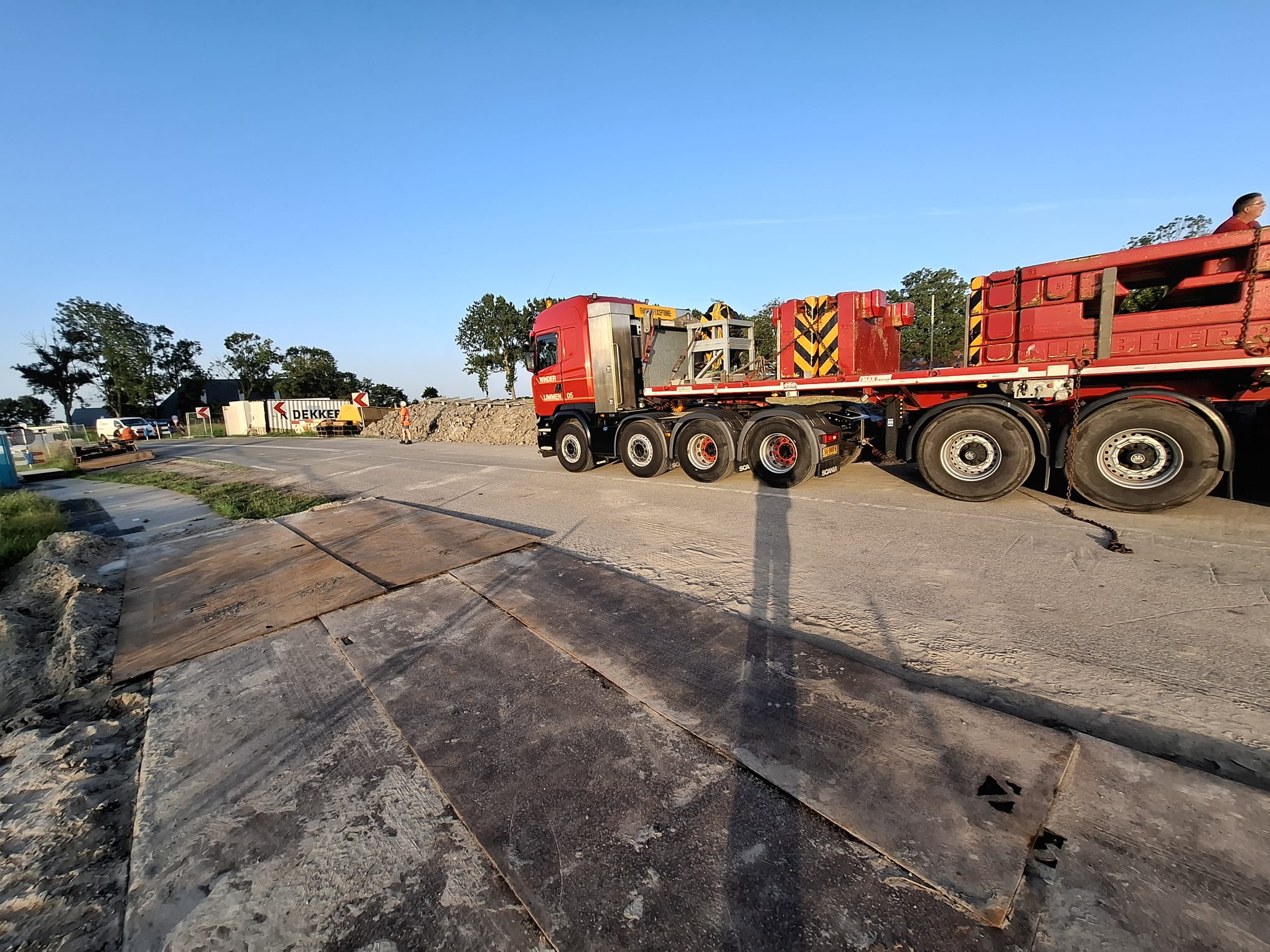

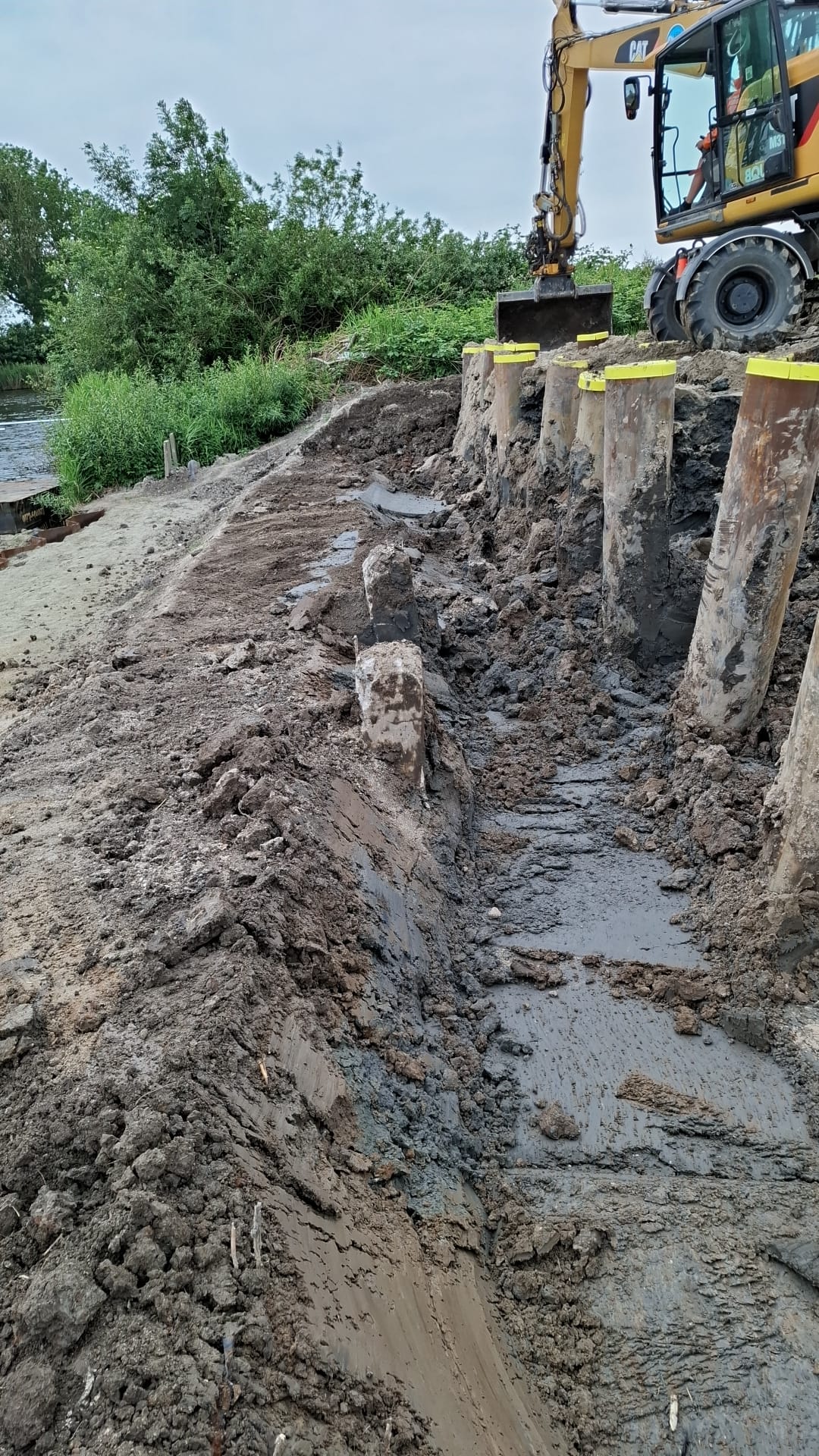

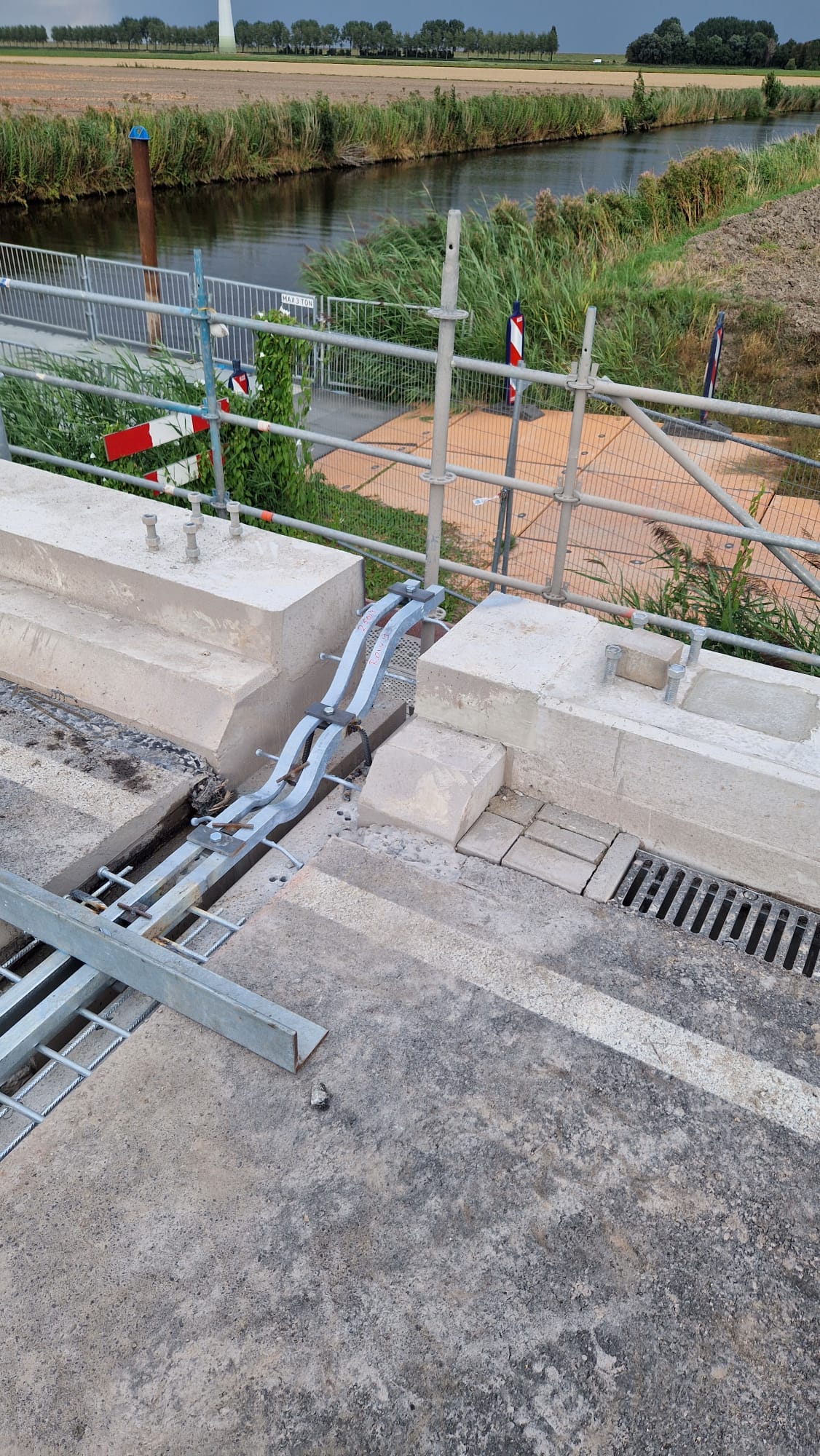

Deze week is de damwand aangebracht aan de noordzijde van de brug. Daarnaast zijn we aan de zuidzijde en op het water gestart met de heiwerkzaamheden.
Wat staat er voor volgende week gepland?
Volgende…
Read moreWat hebben we deze week gedaan?

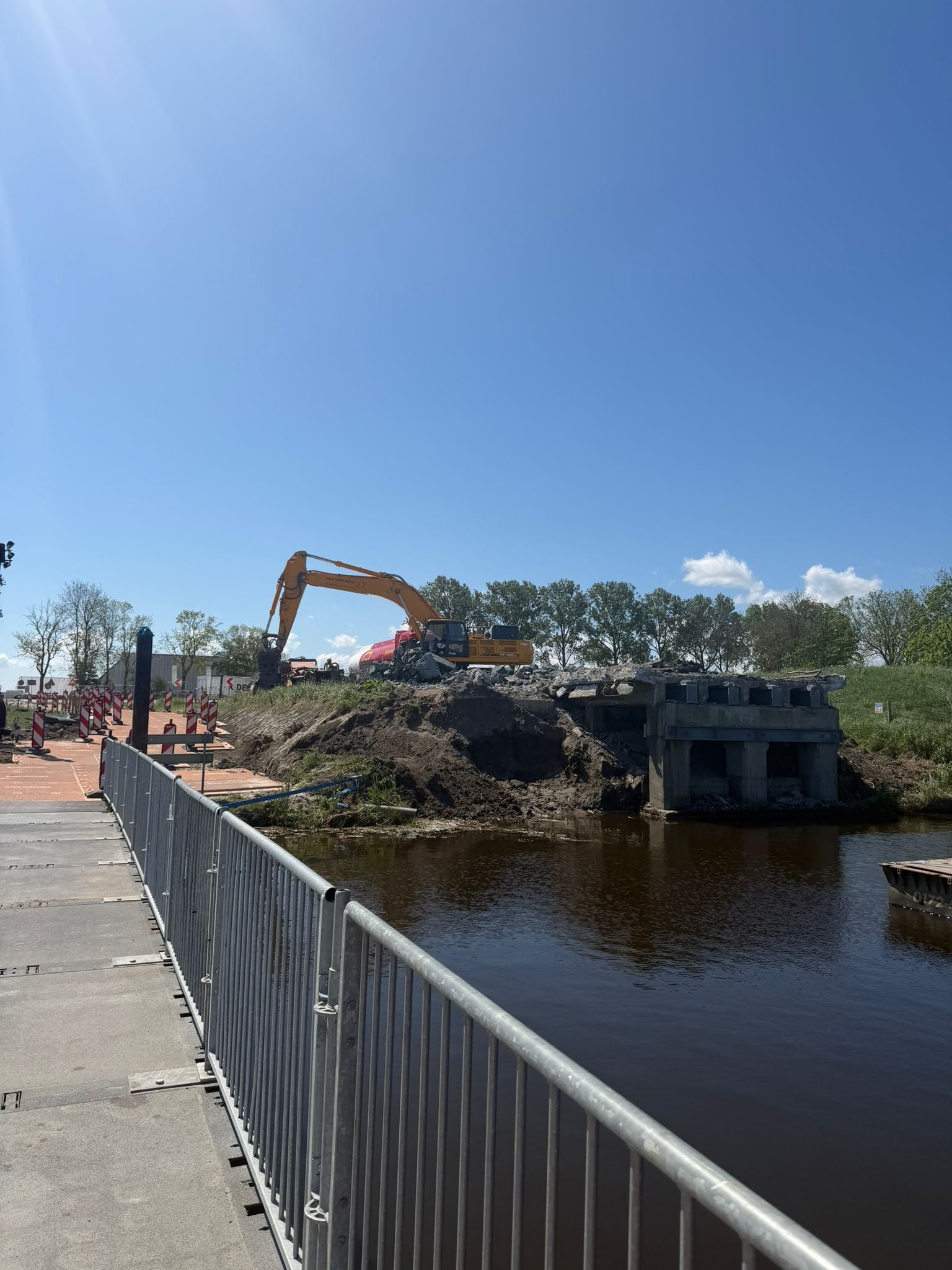

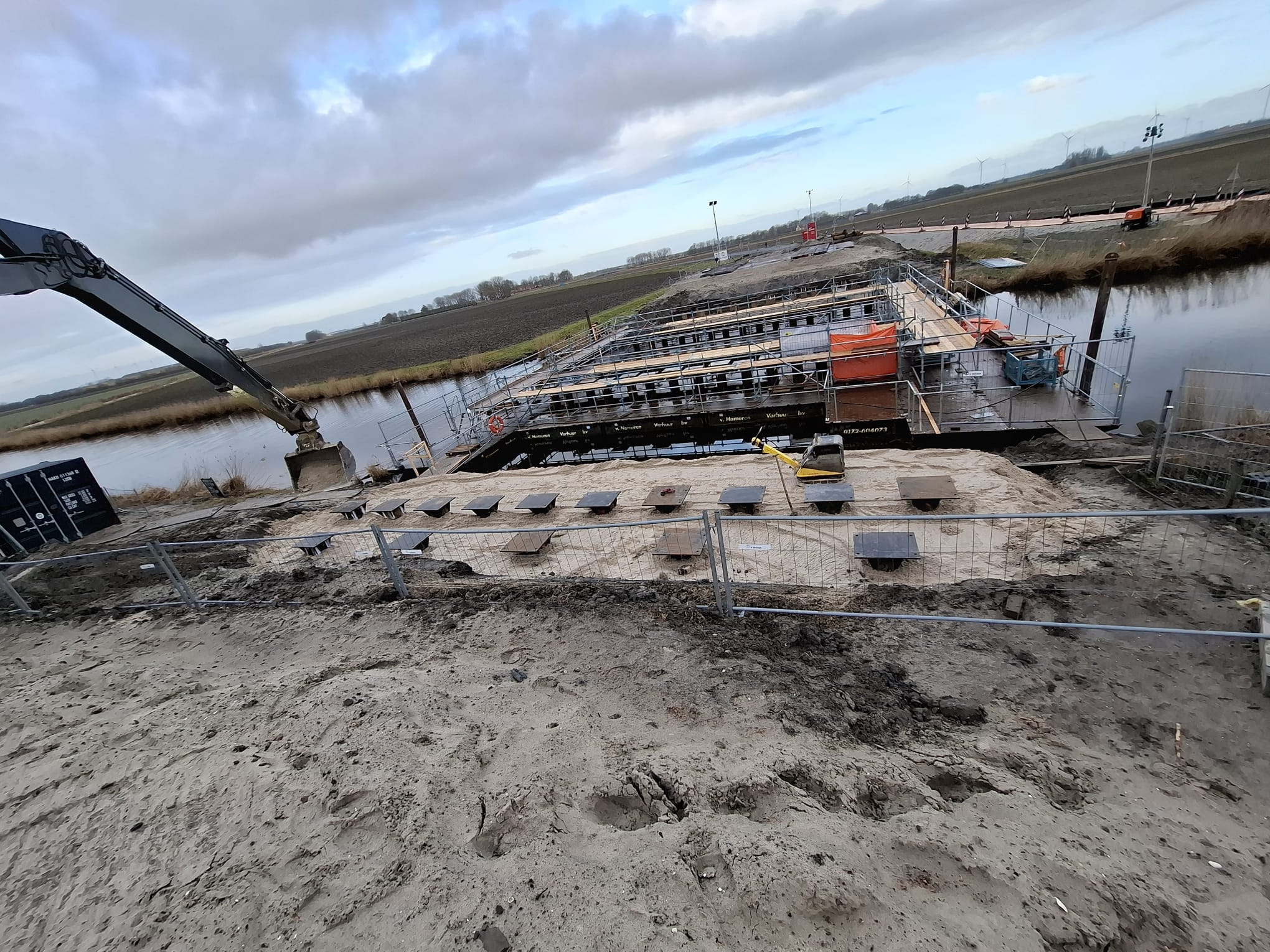

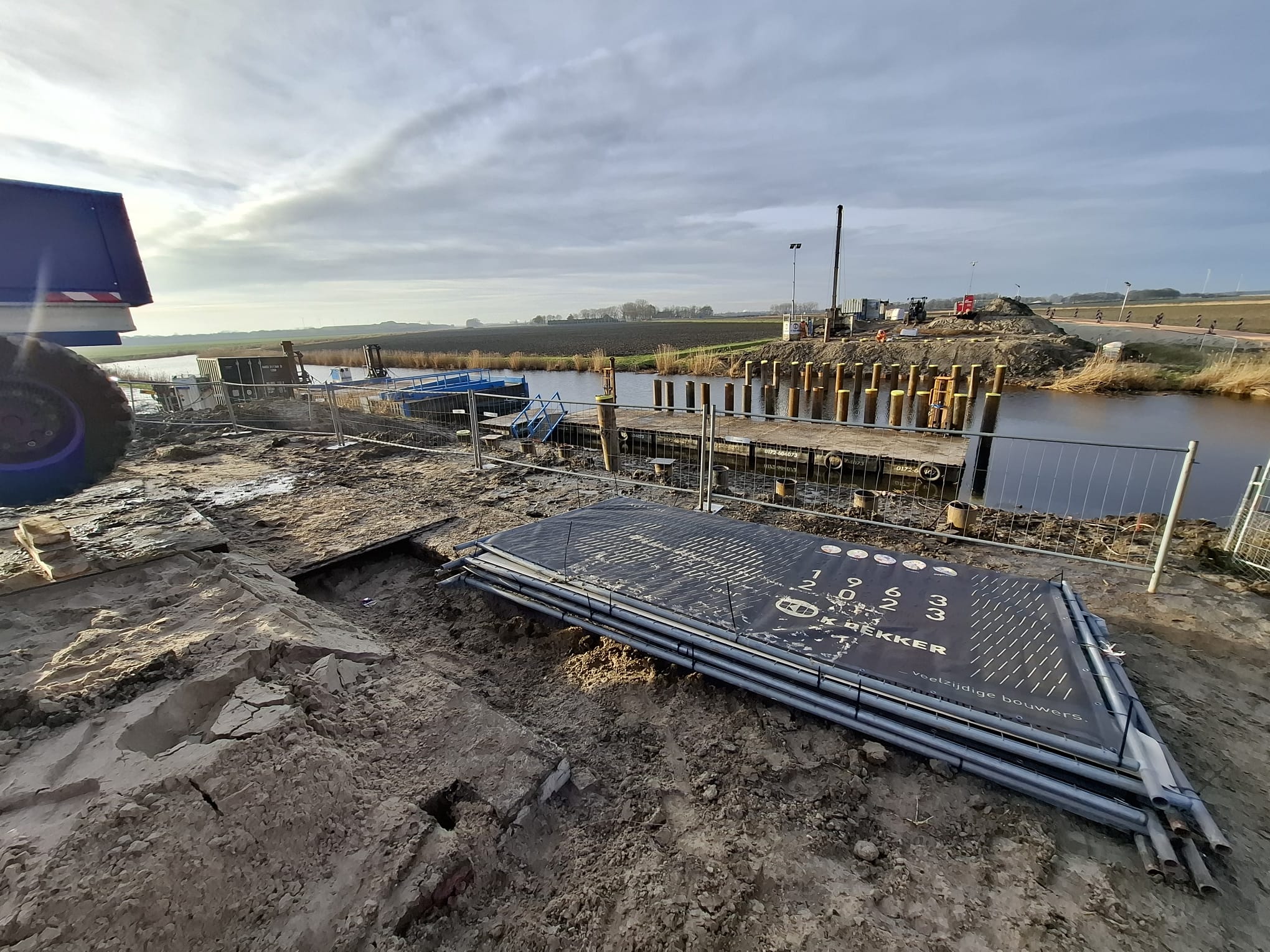

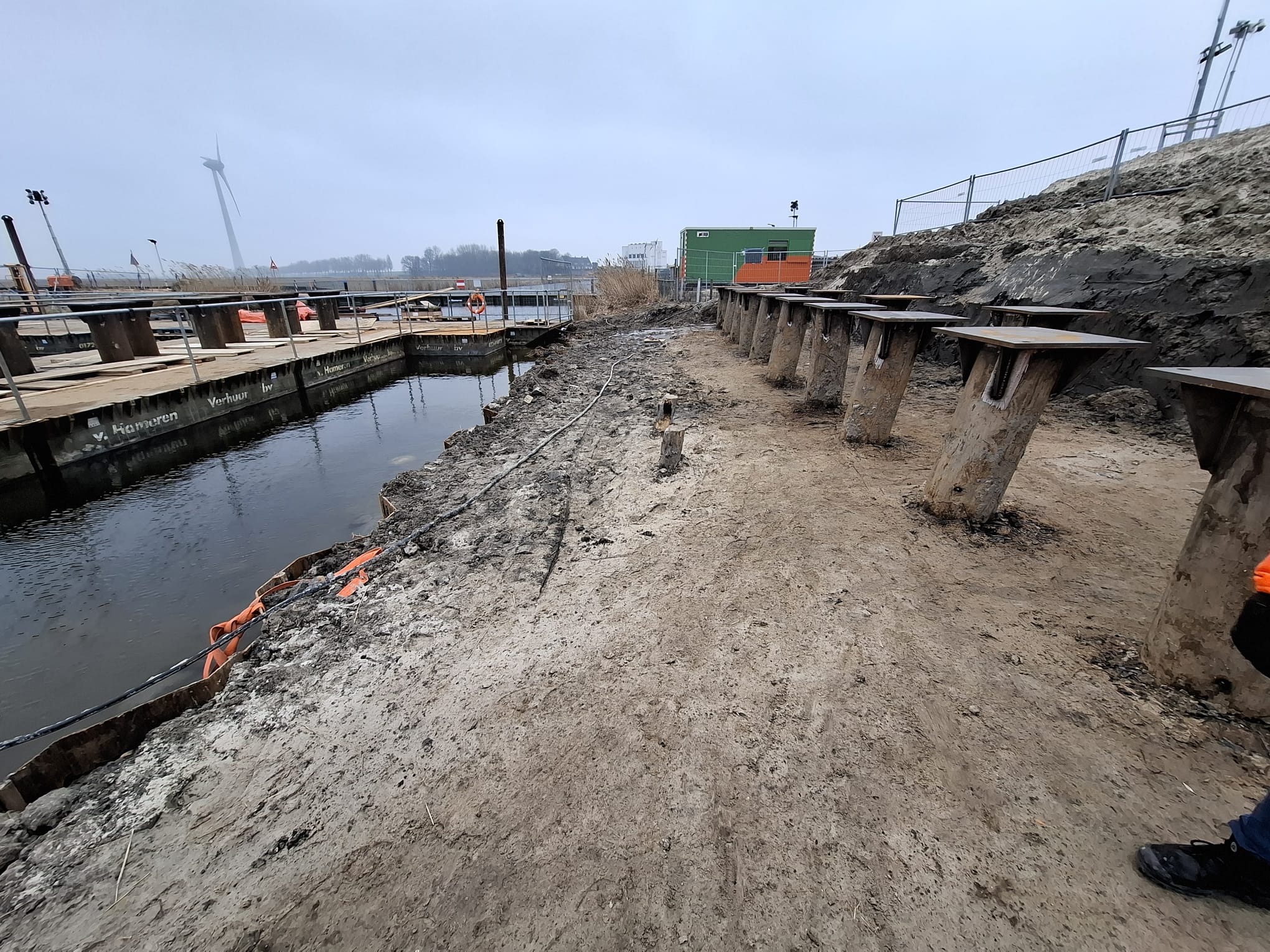

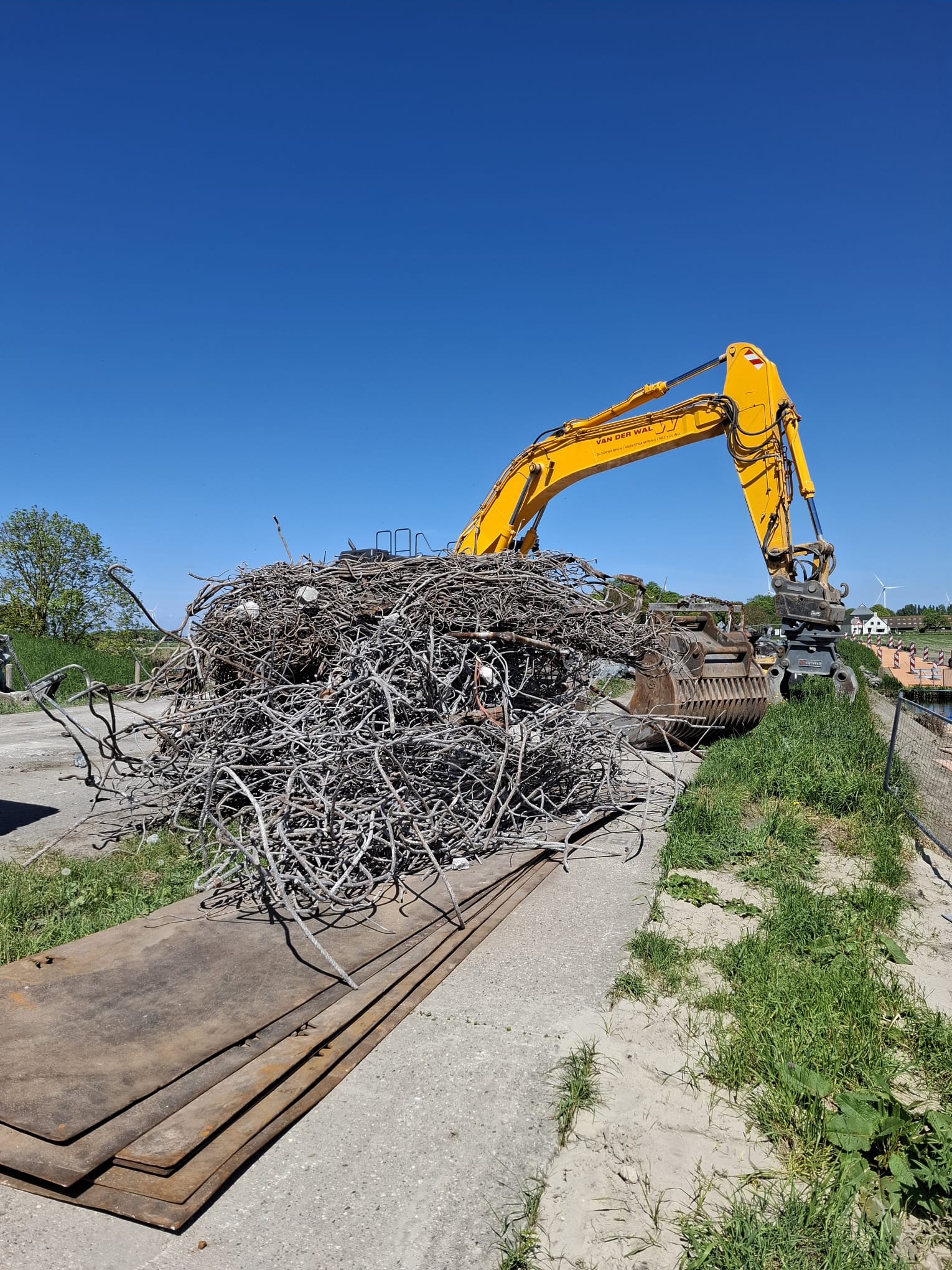

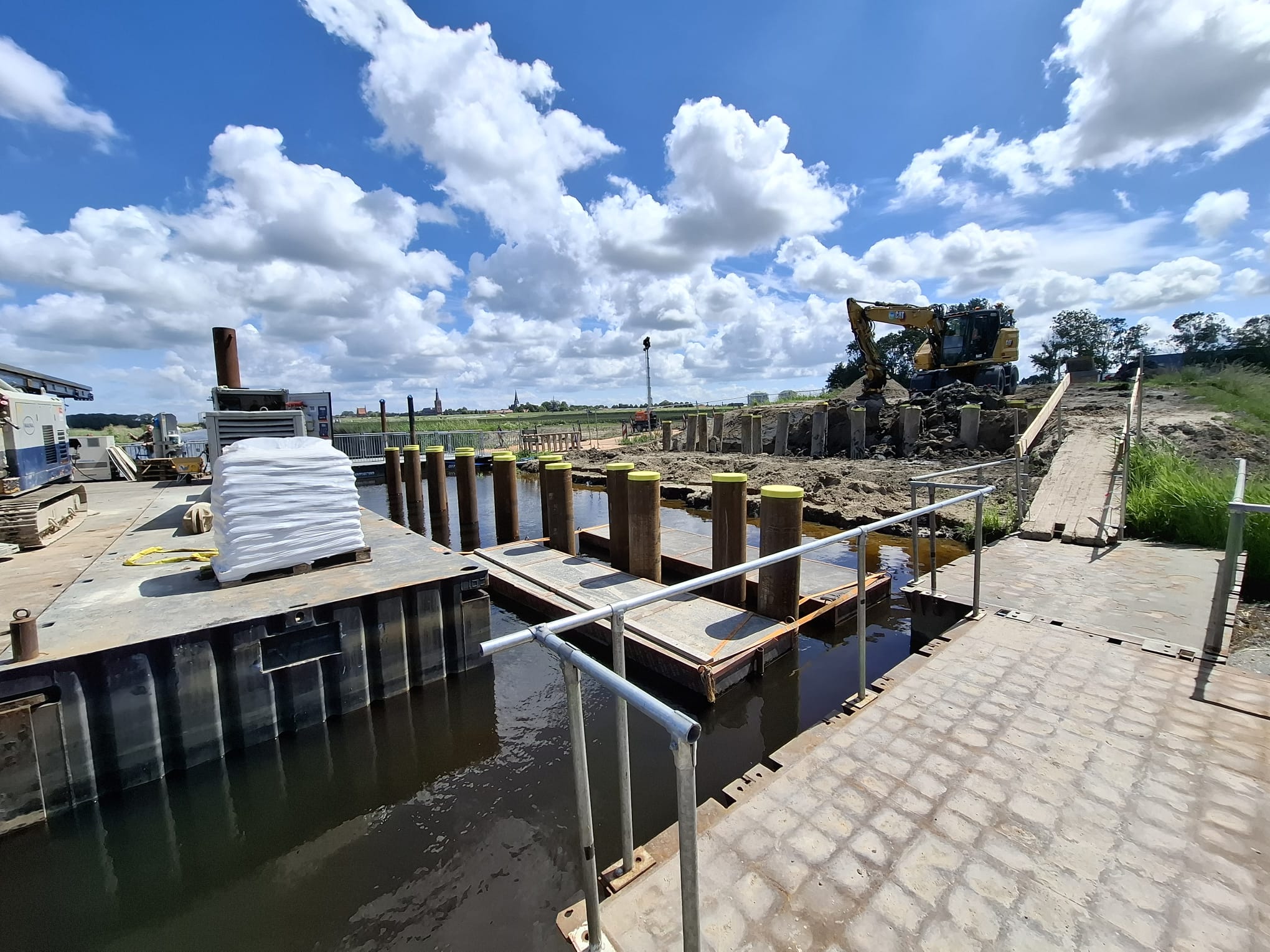

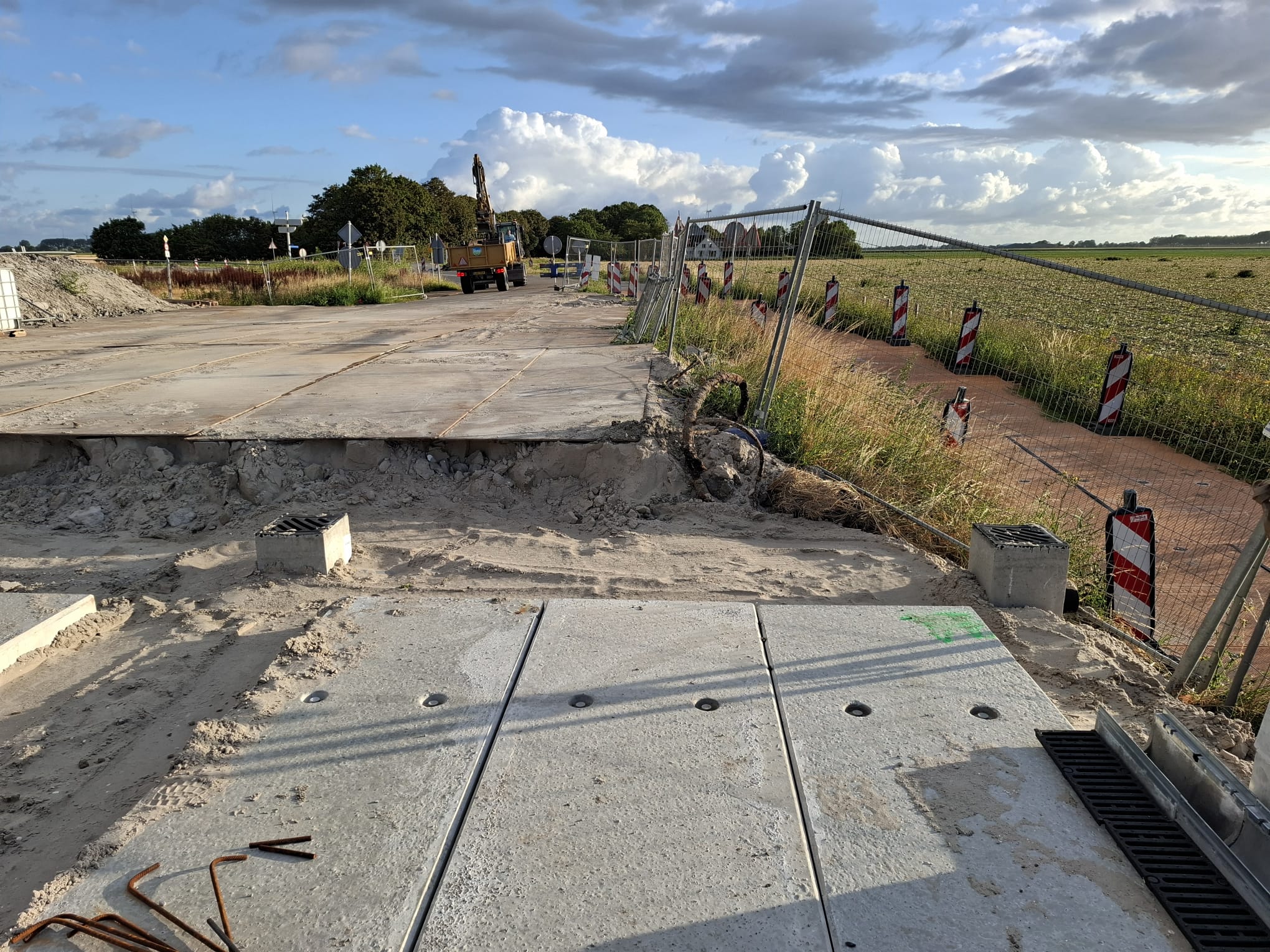

Deze week zijn de laatste sloopwerkzaamheden uitgevoerd. Daarmee is de noordelijke brug nu helemaal gesloopt. Morgen worden de pontons aangebracht, zodat hier volgende week de heistelling op kan staan. Ook wordt morgen de damwandstelling aang…
Read moreWat hebben we deze week gedaan?

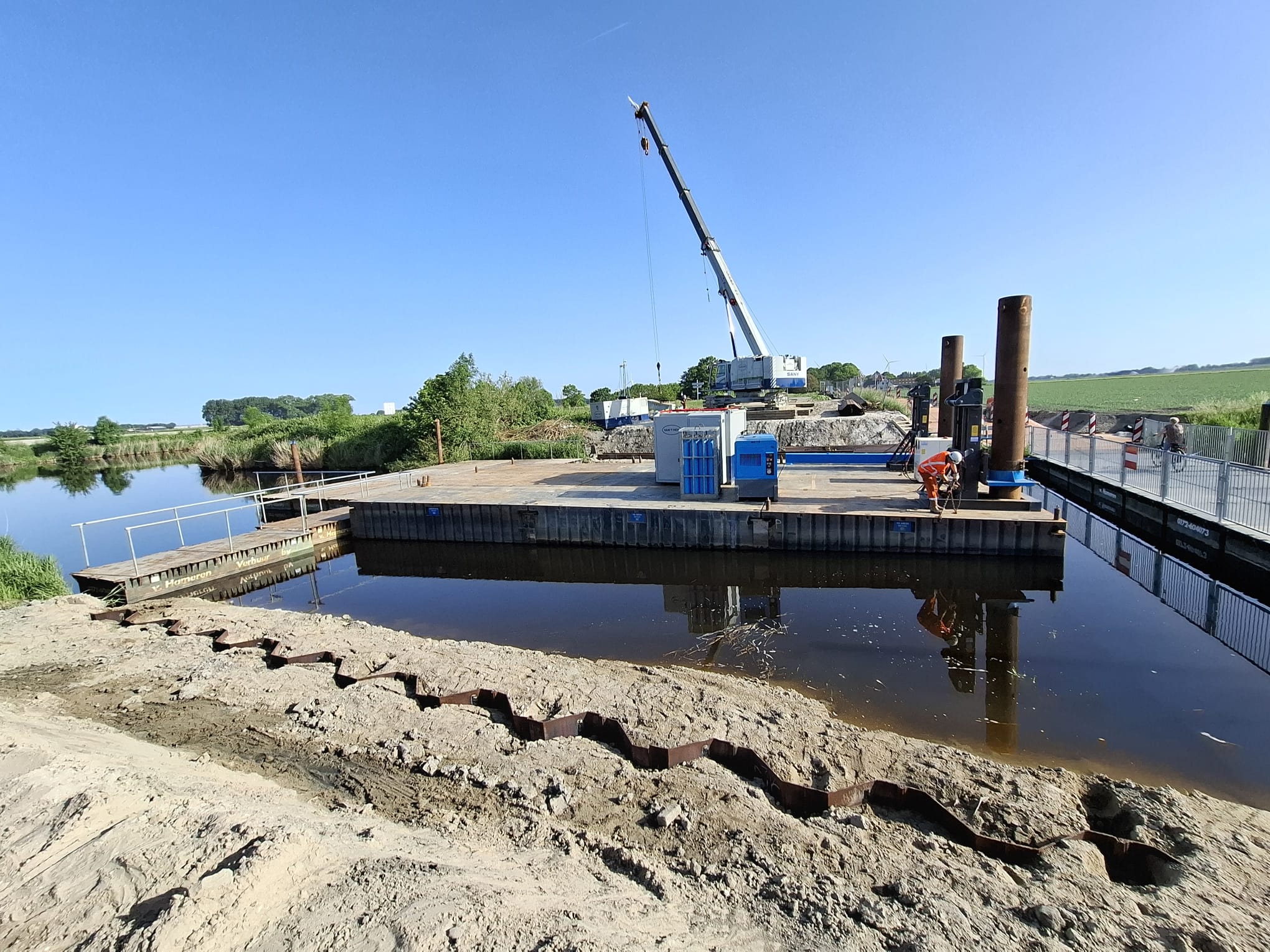

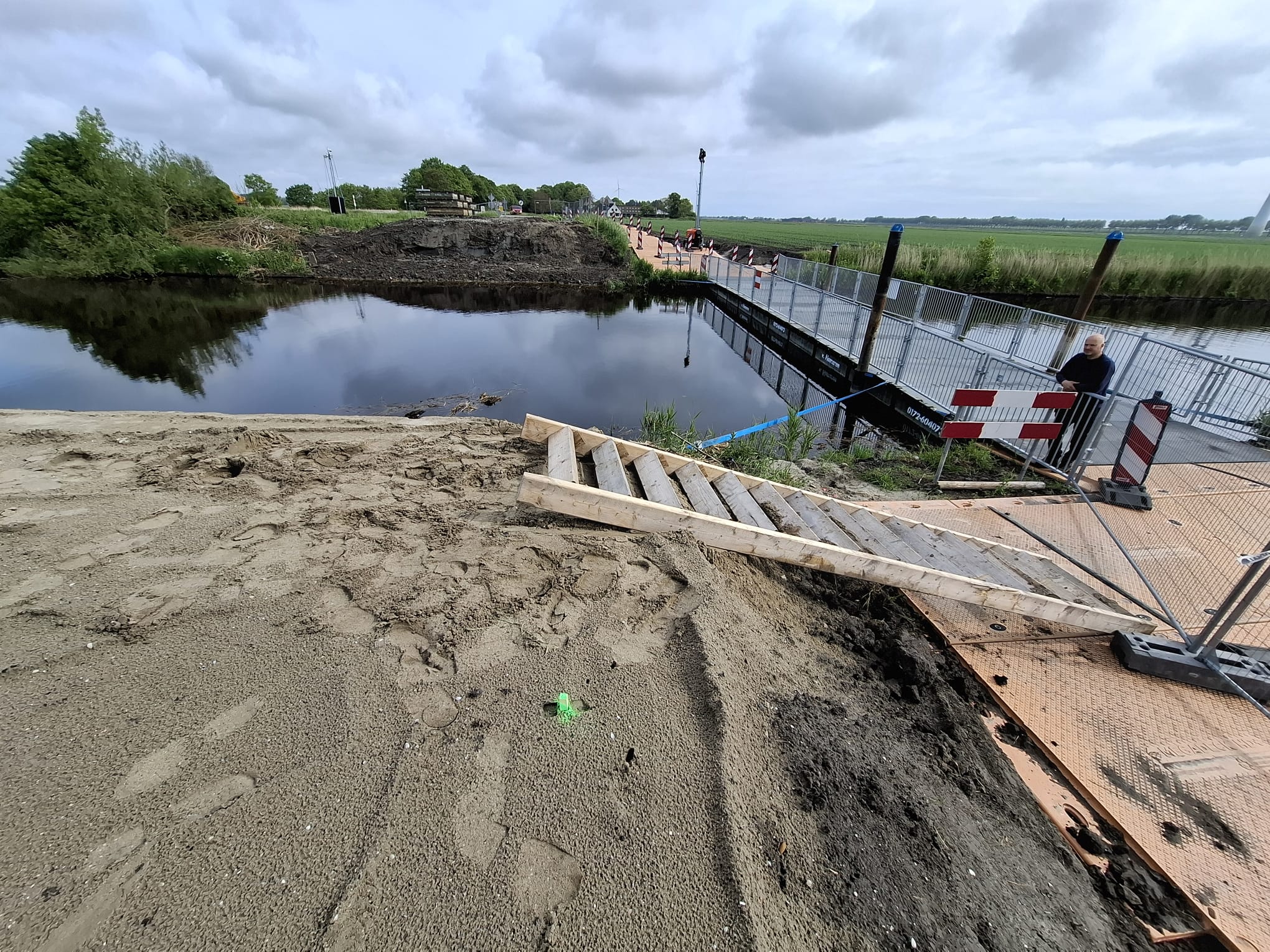

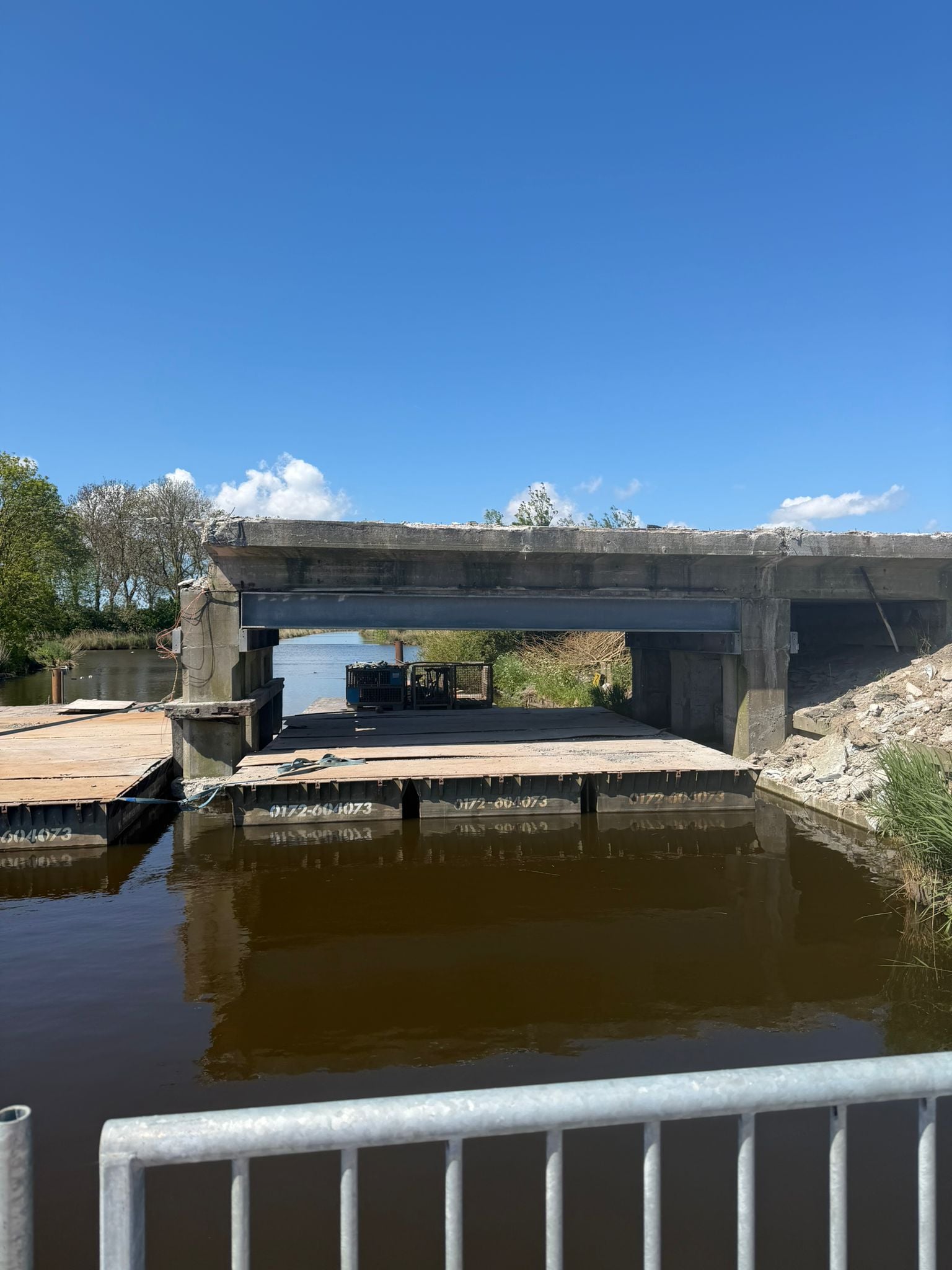

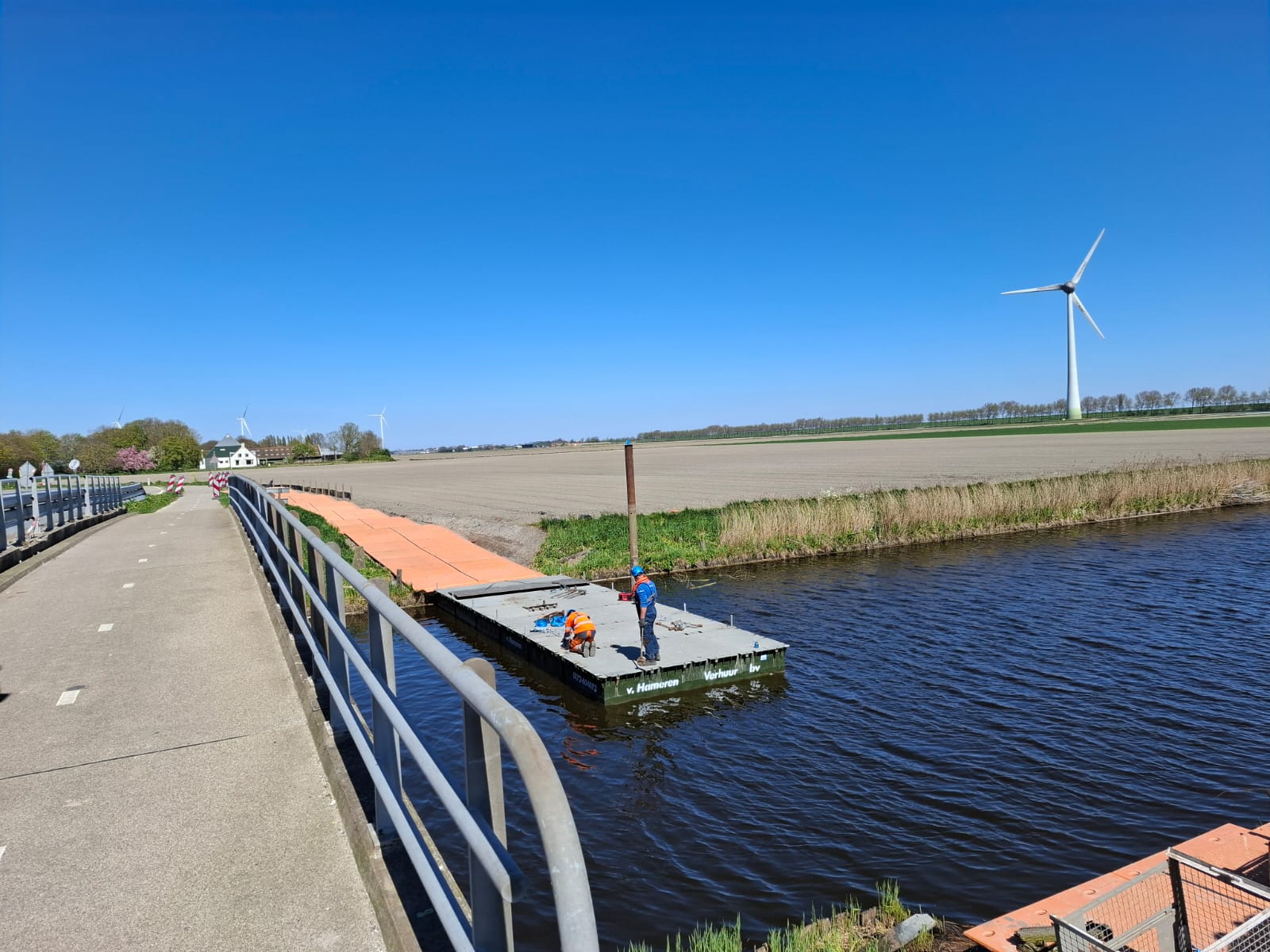

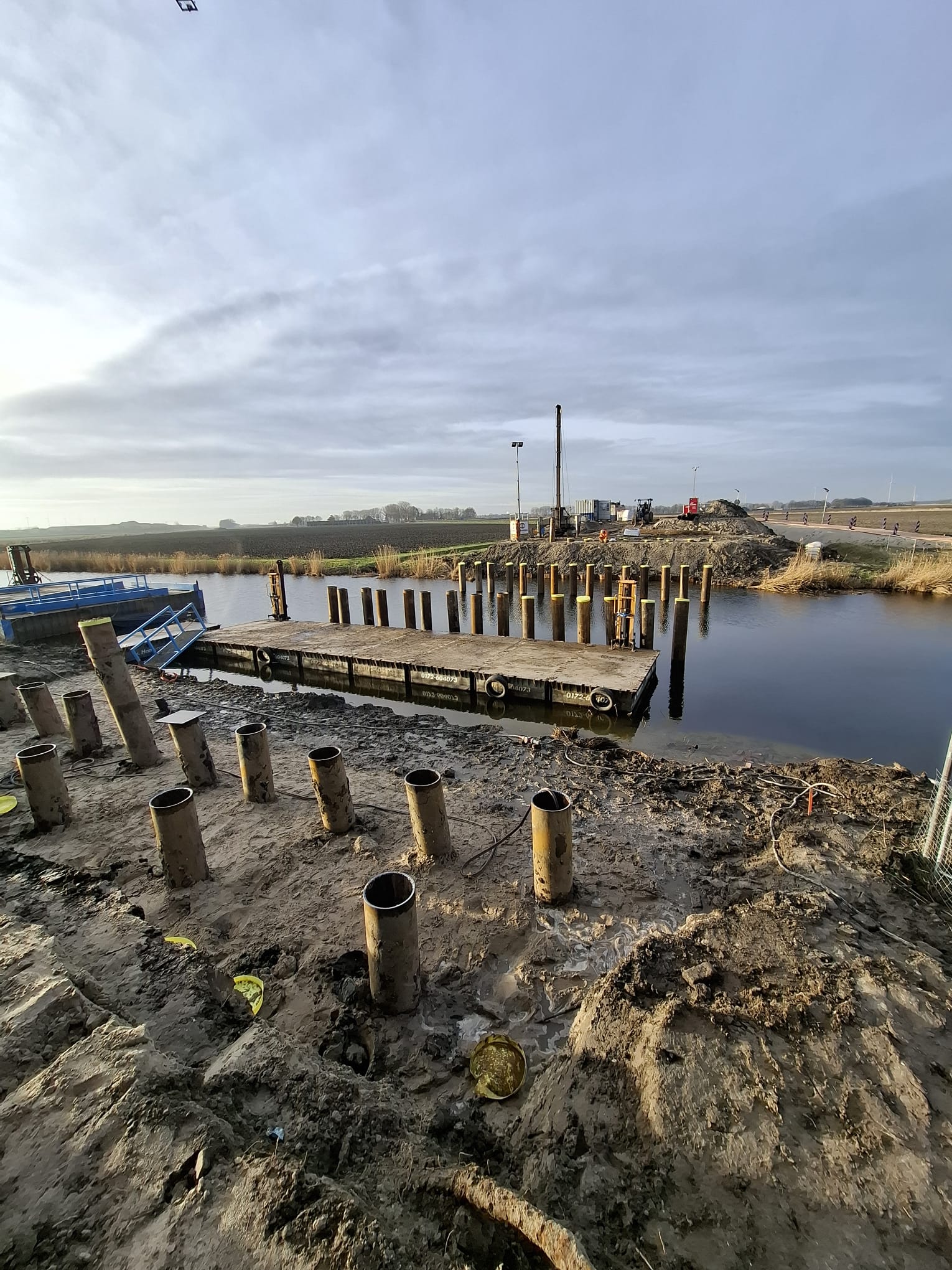

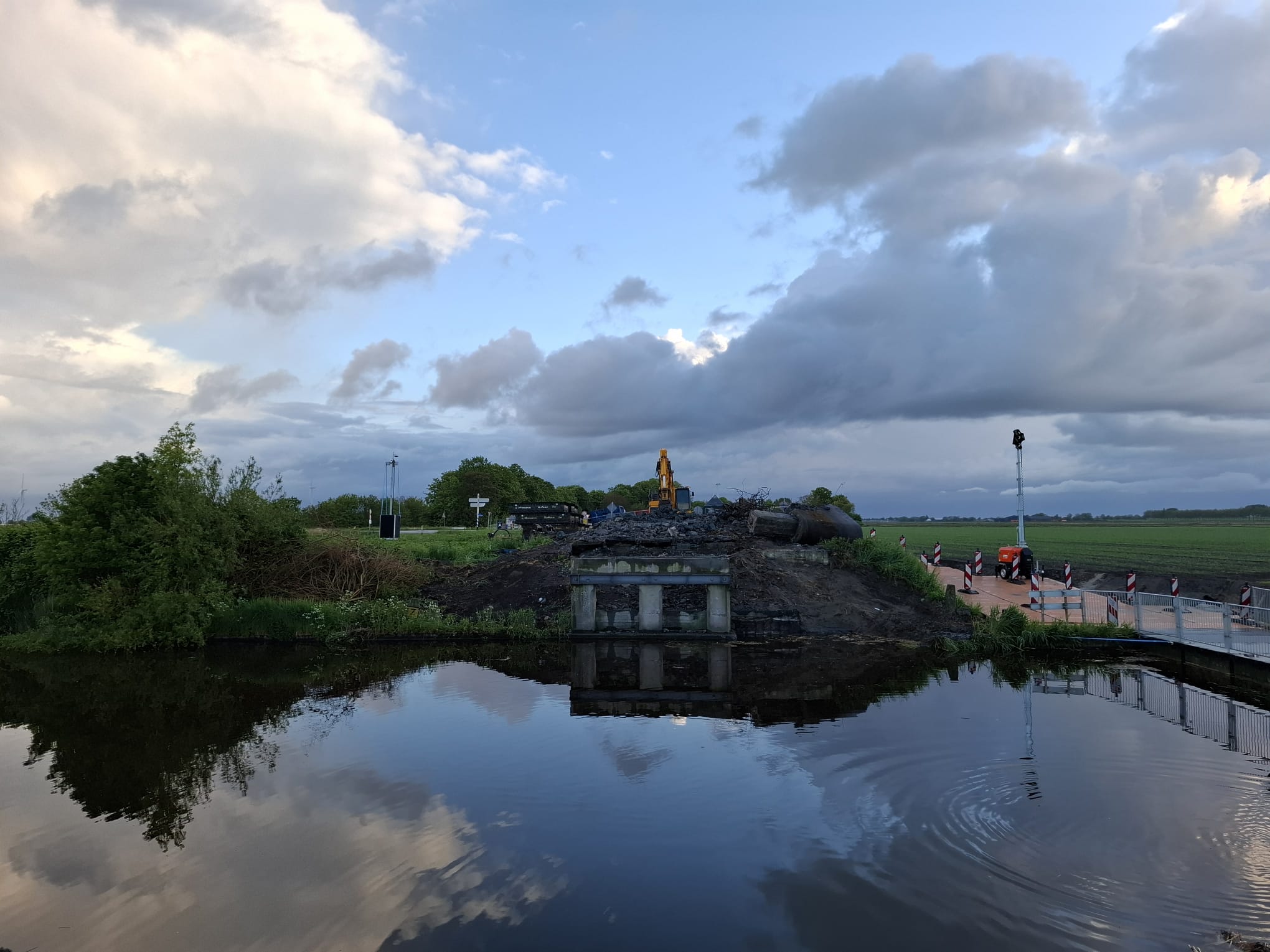

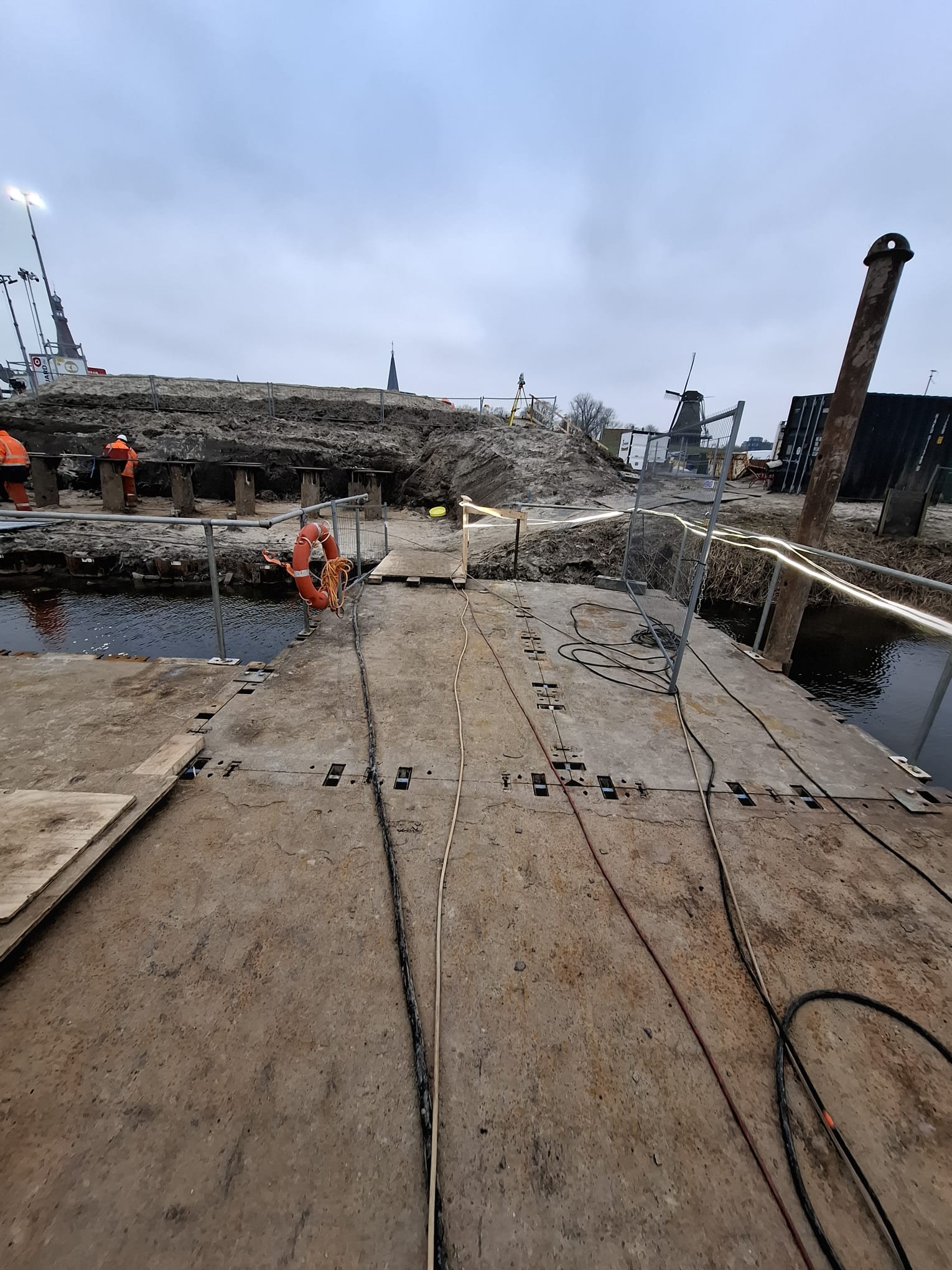

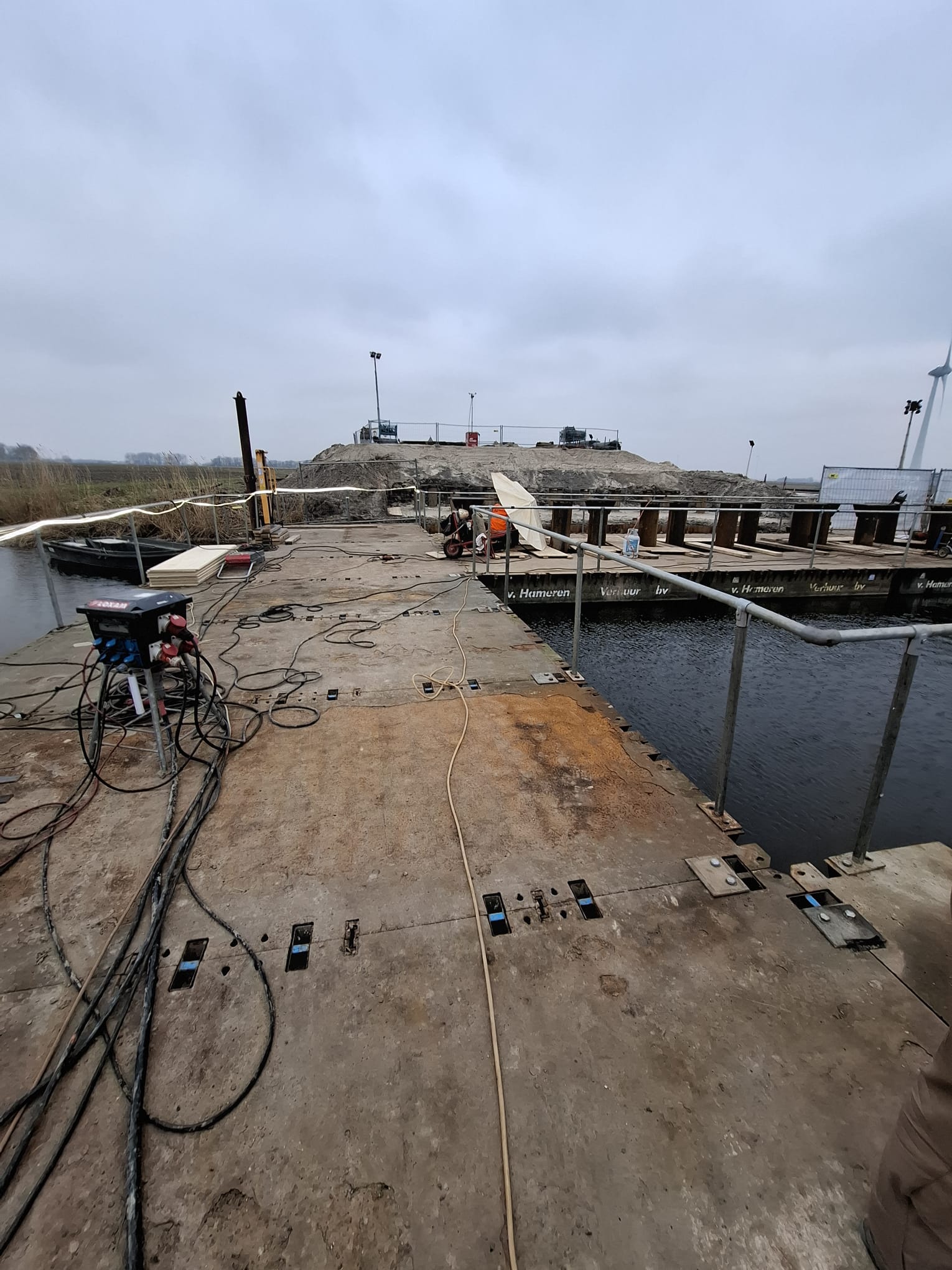

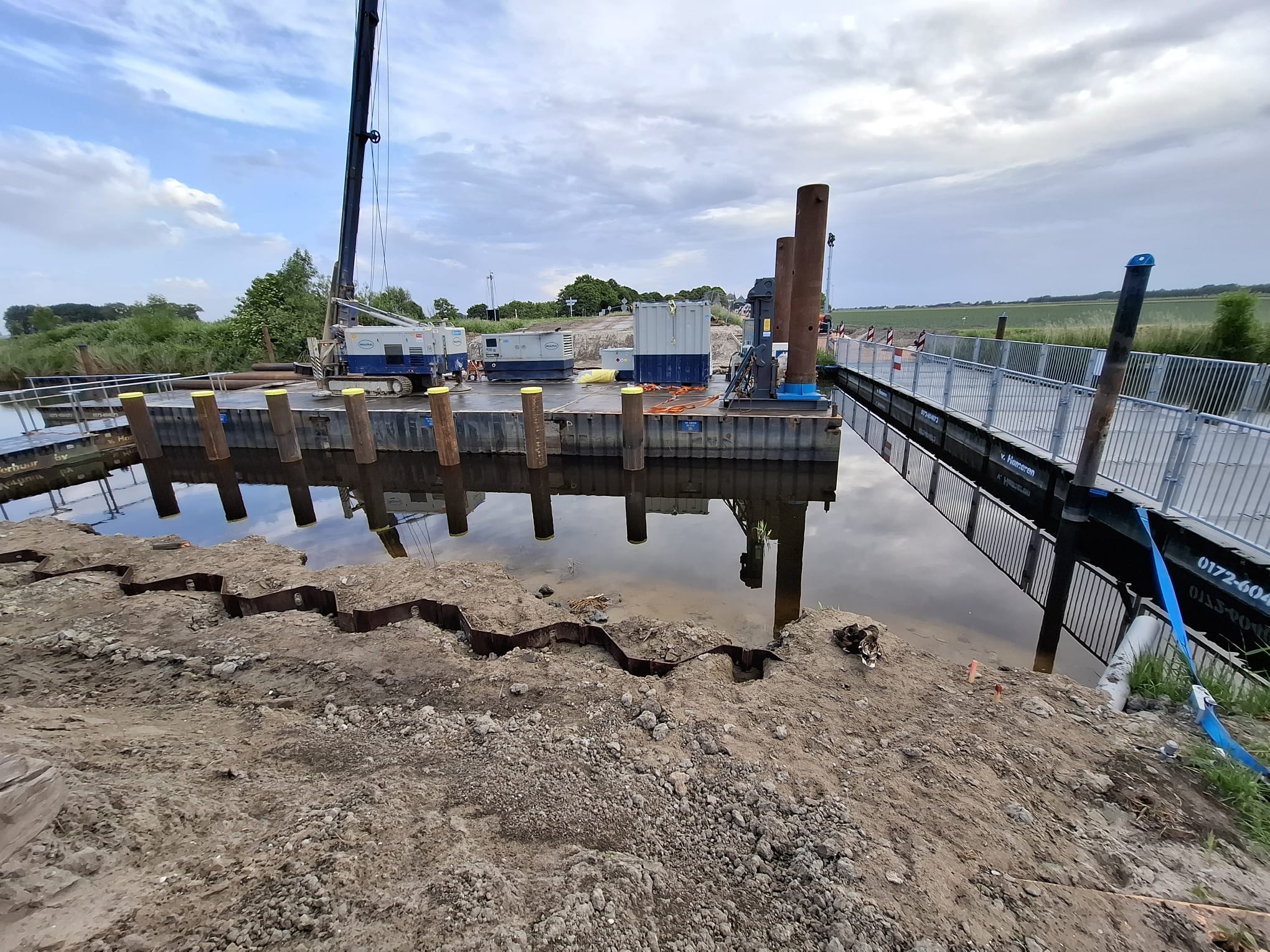

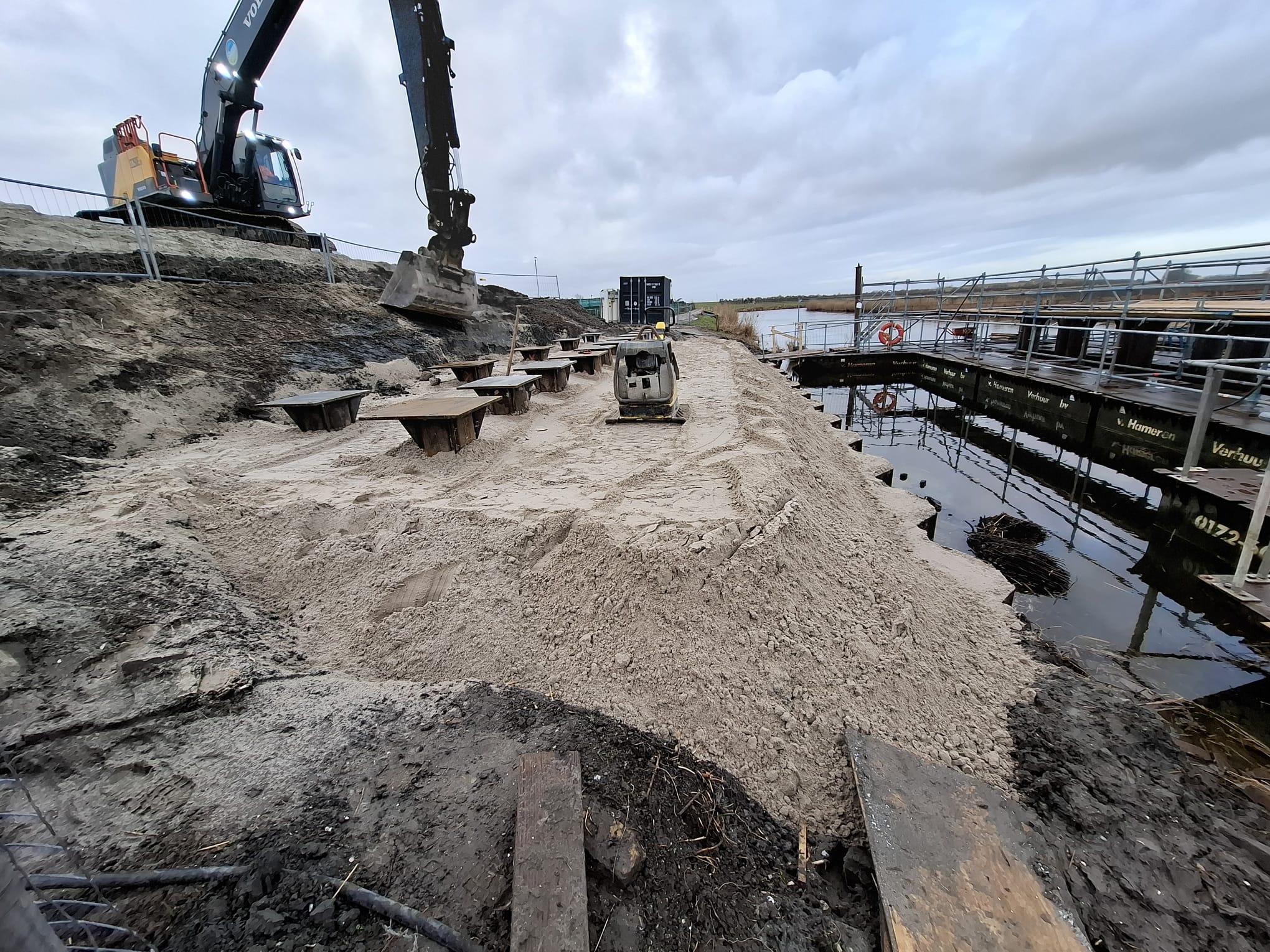

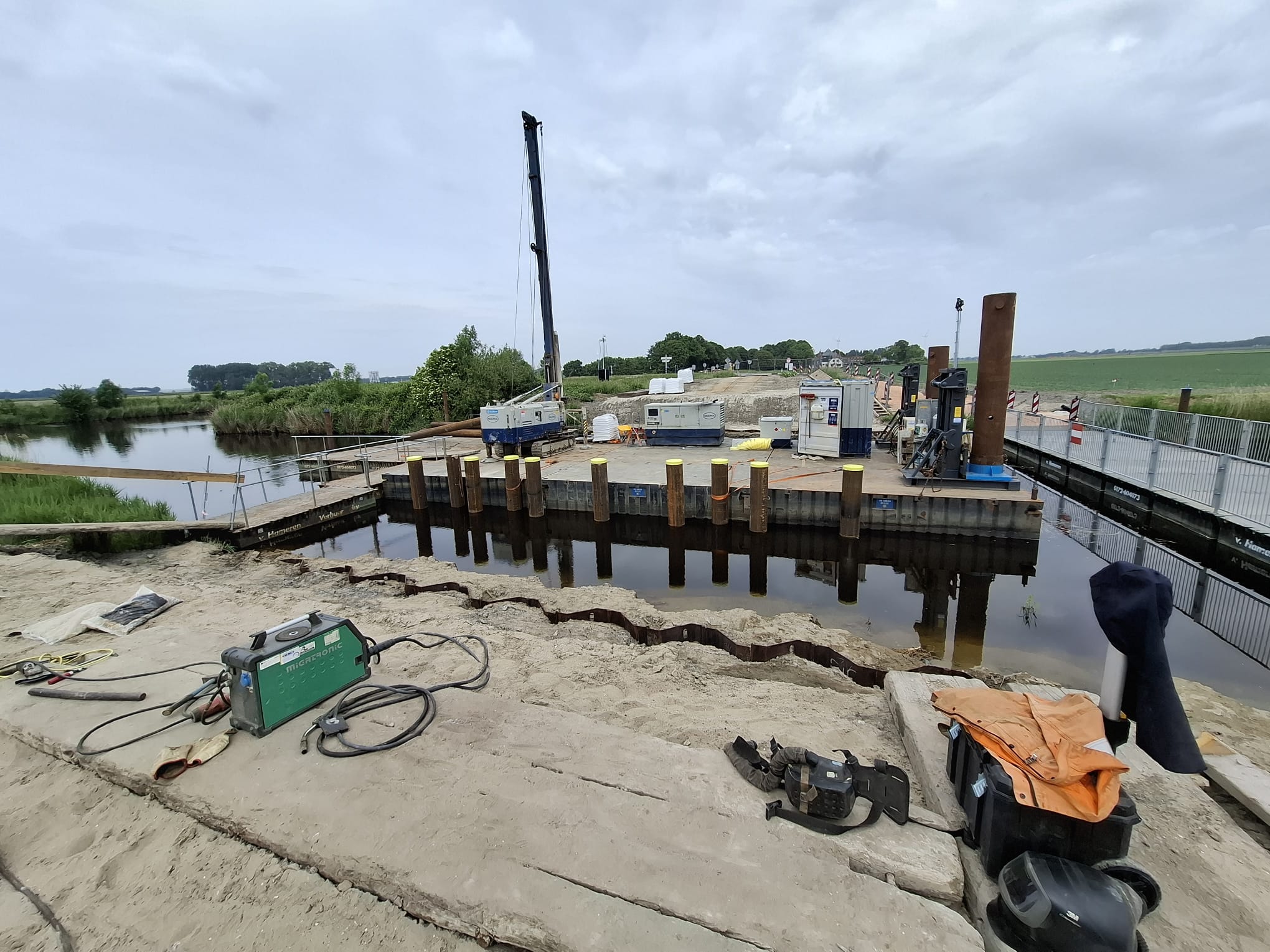

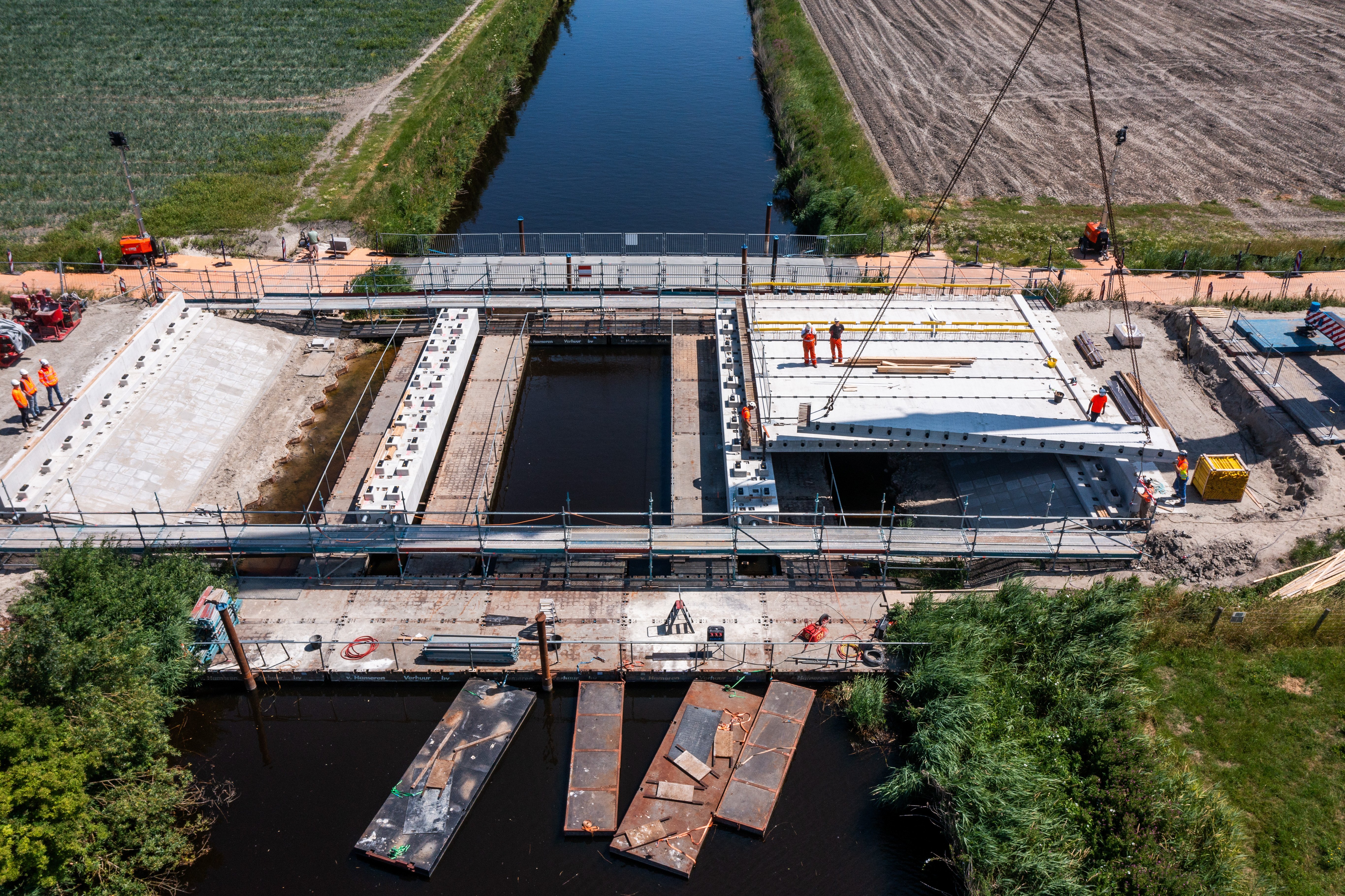

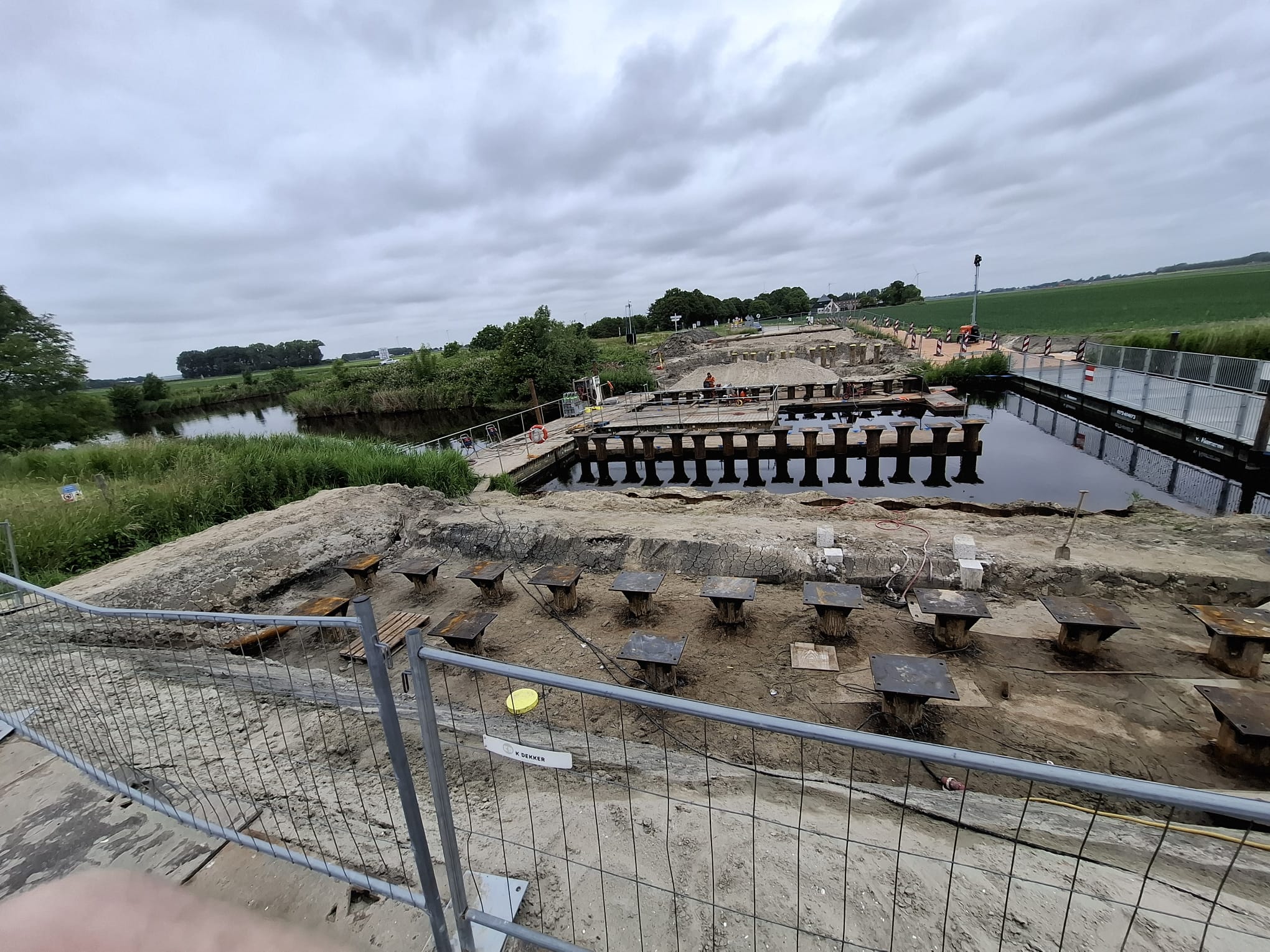

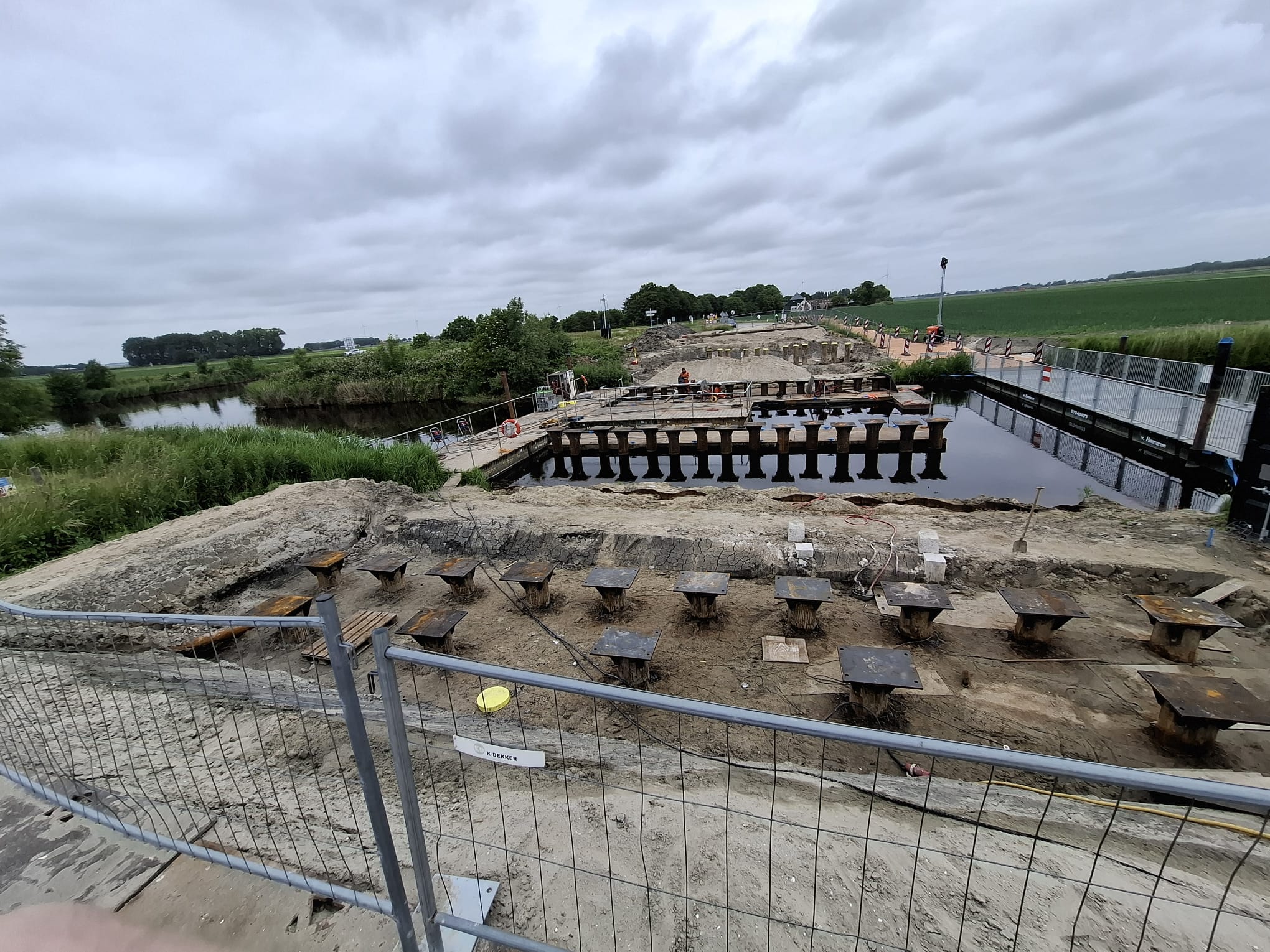

Deze week is ook de andere kant van de noordelijke brug gesloopt. Op deze plek hebben we meteen een heiplateau gemaakt. Dit is een stevige werkvloer waarop de machines straks veilig kunnen werken. Bij de zuidelijke brug zijn de pontons weggeh…
Read moreWat hebben we deze week gedaan?

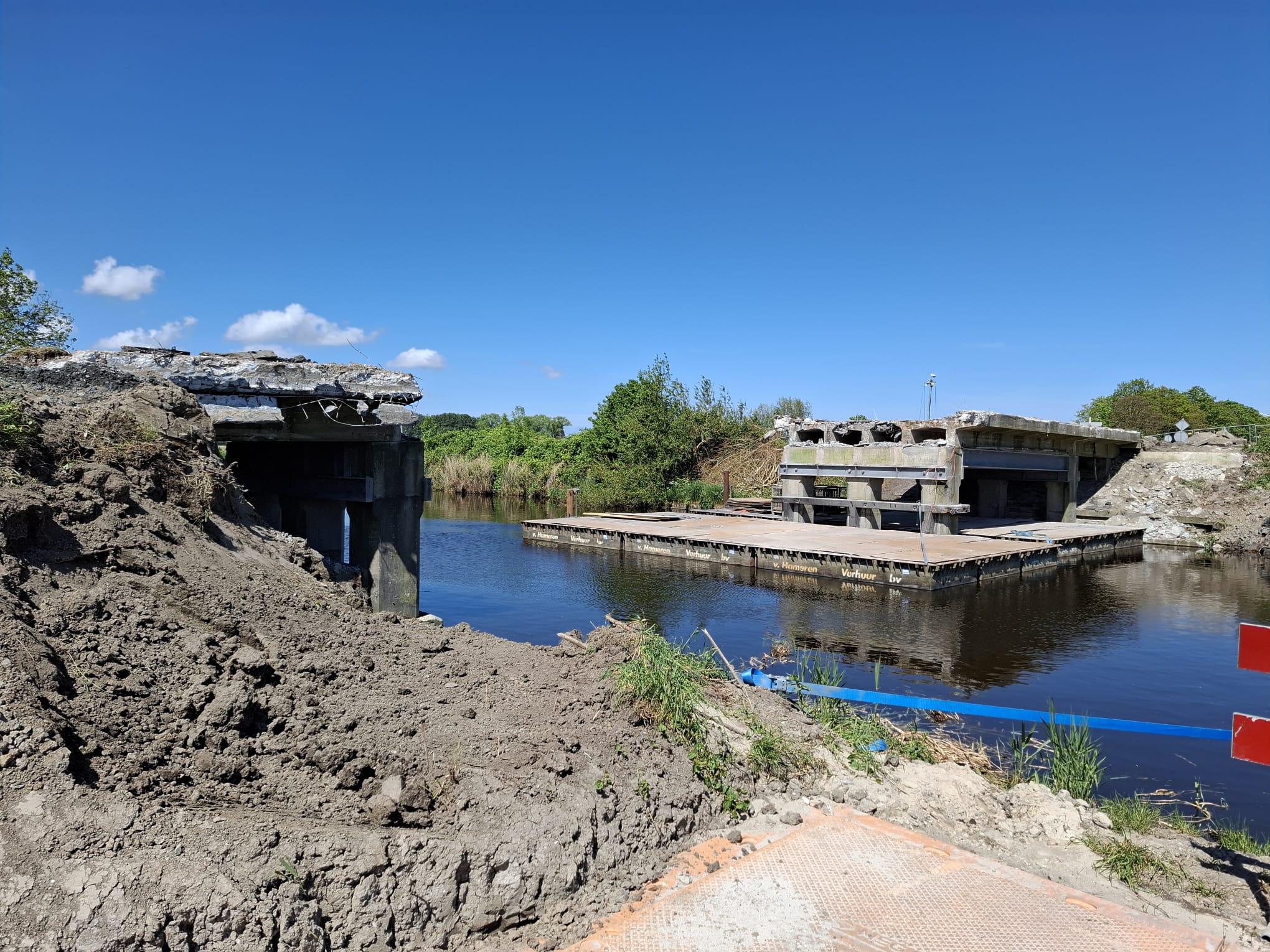

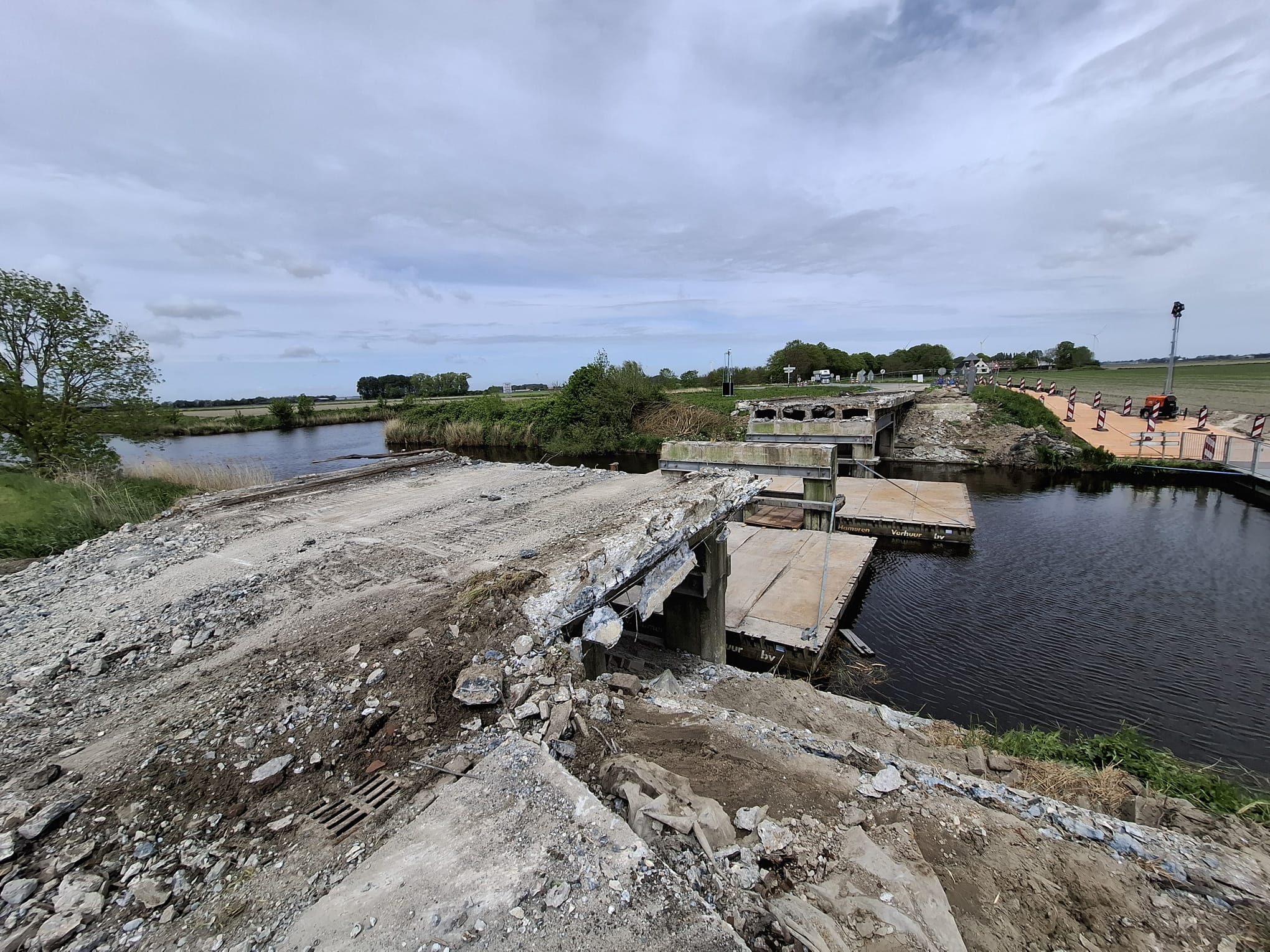

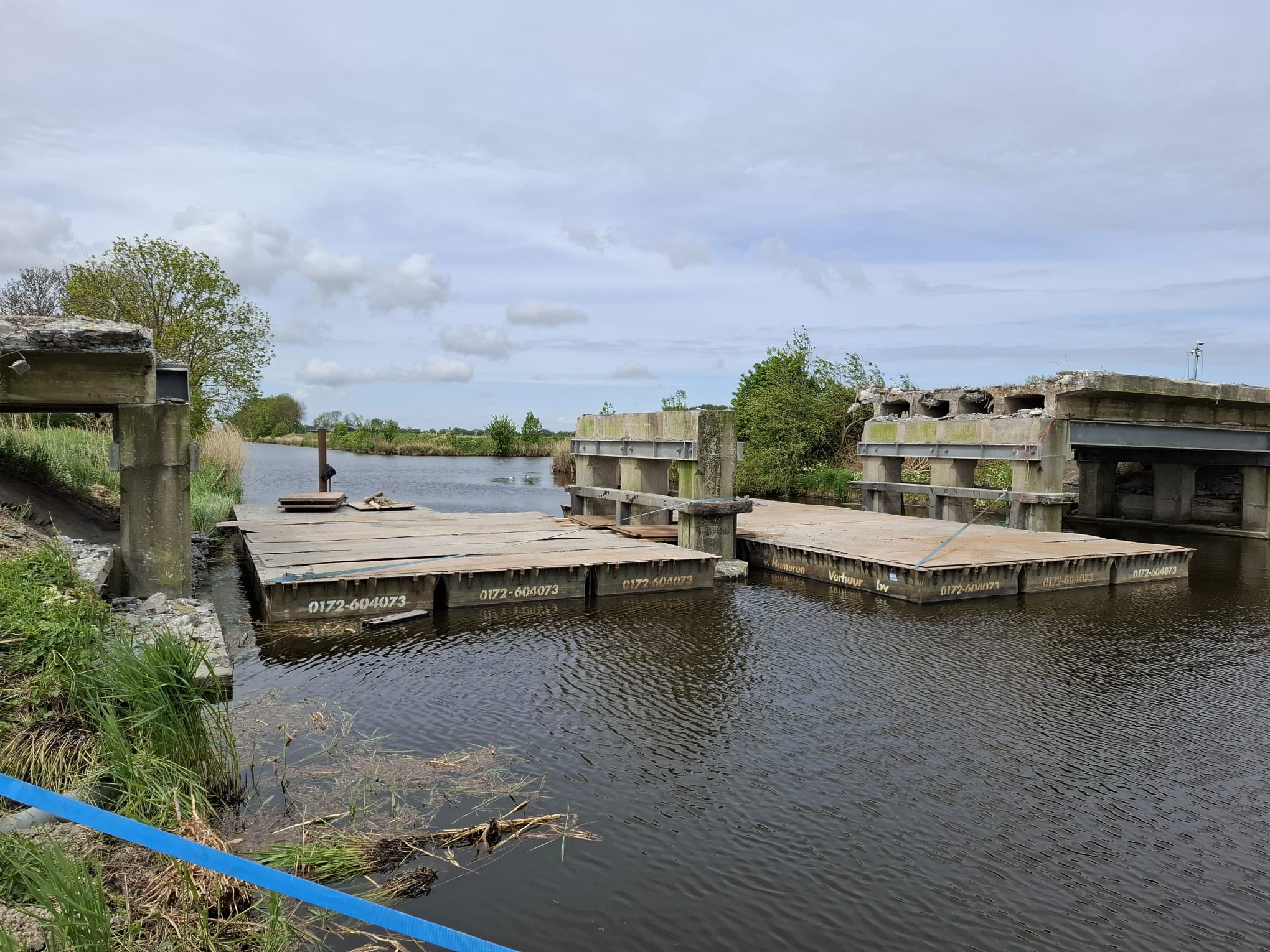

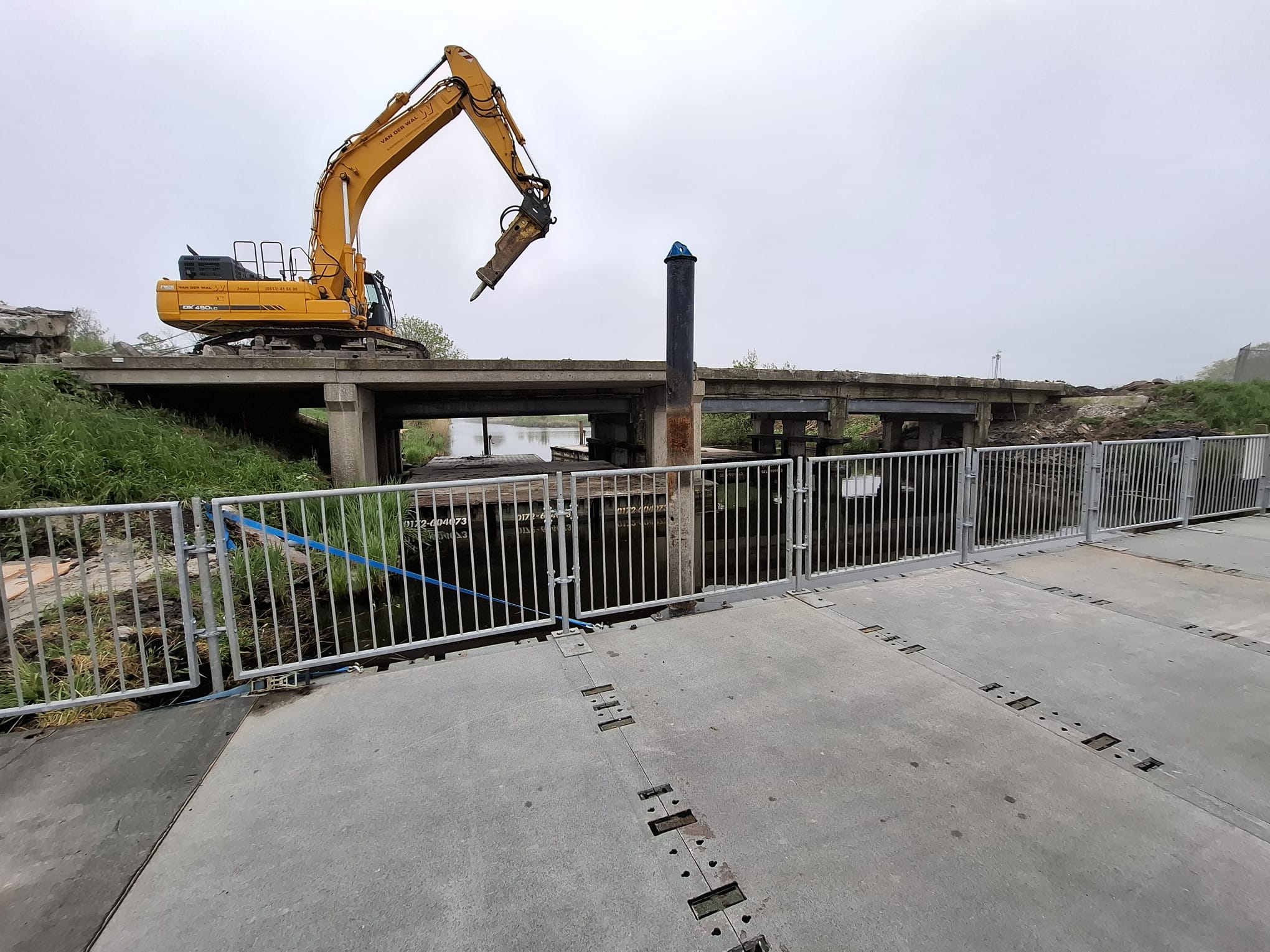

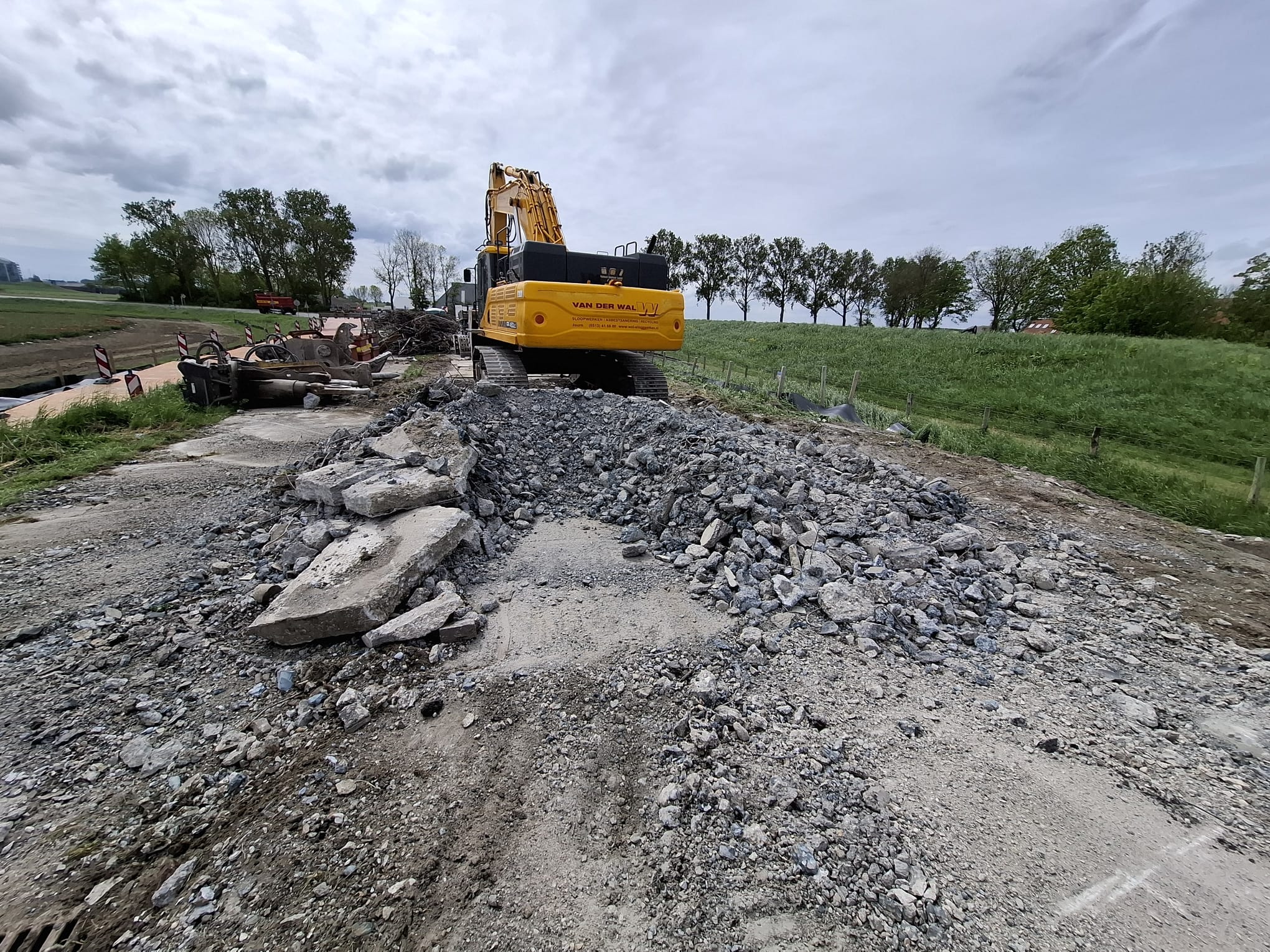

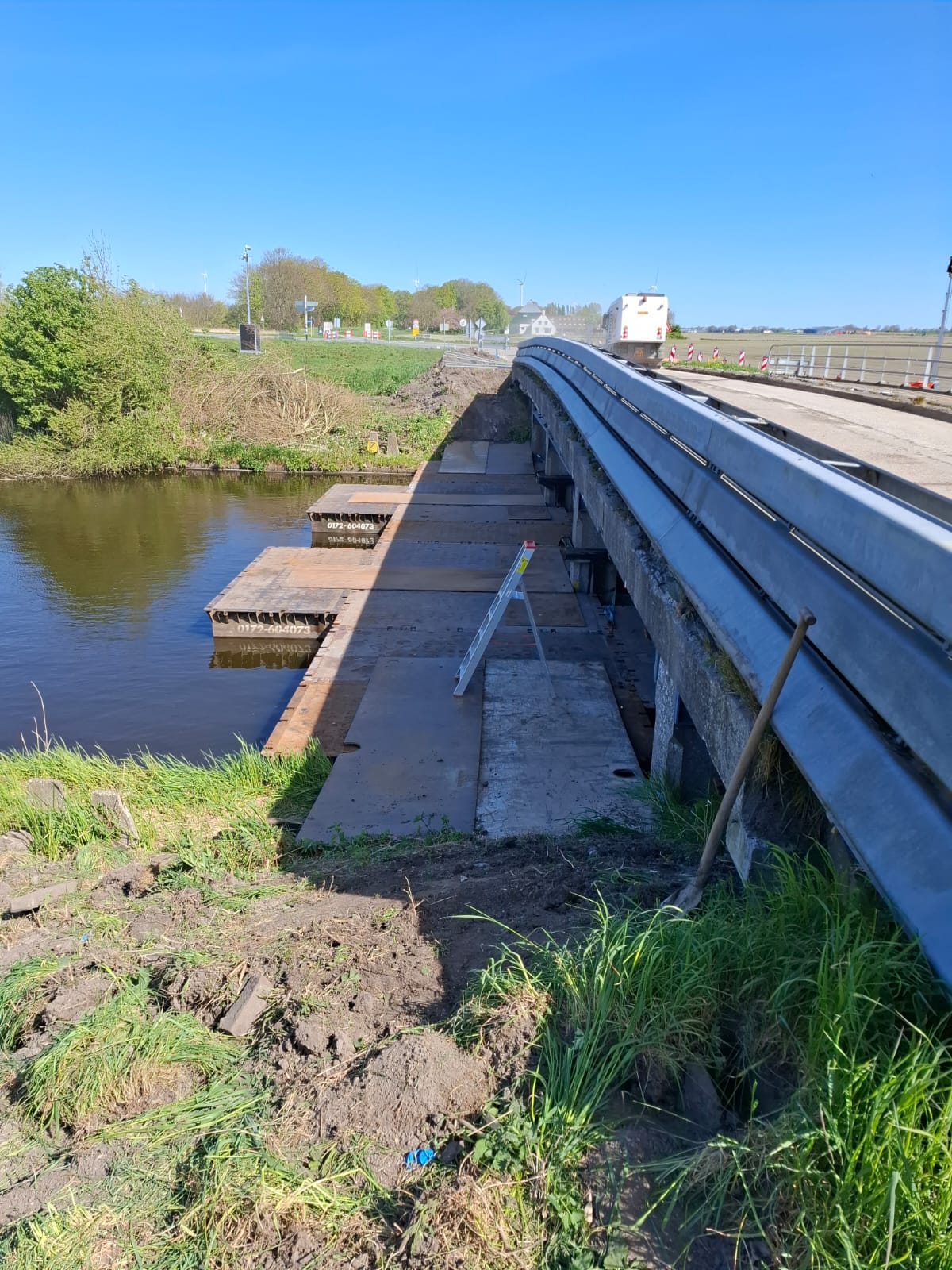

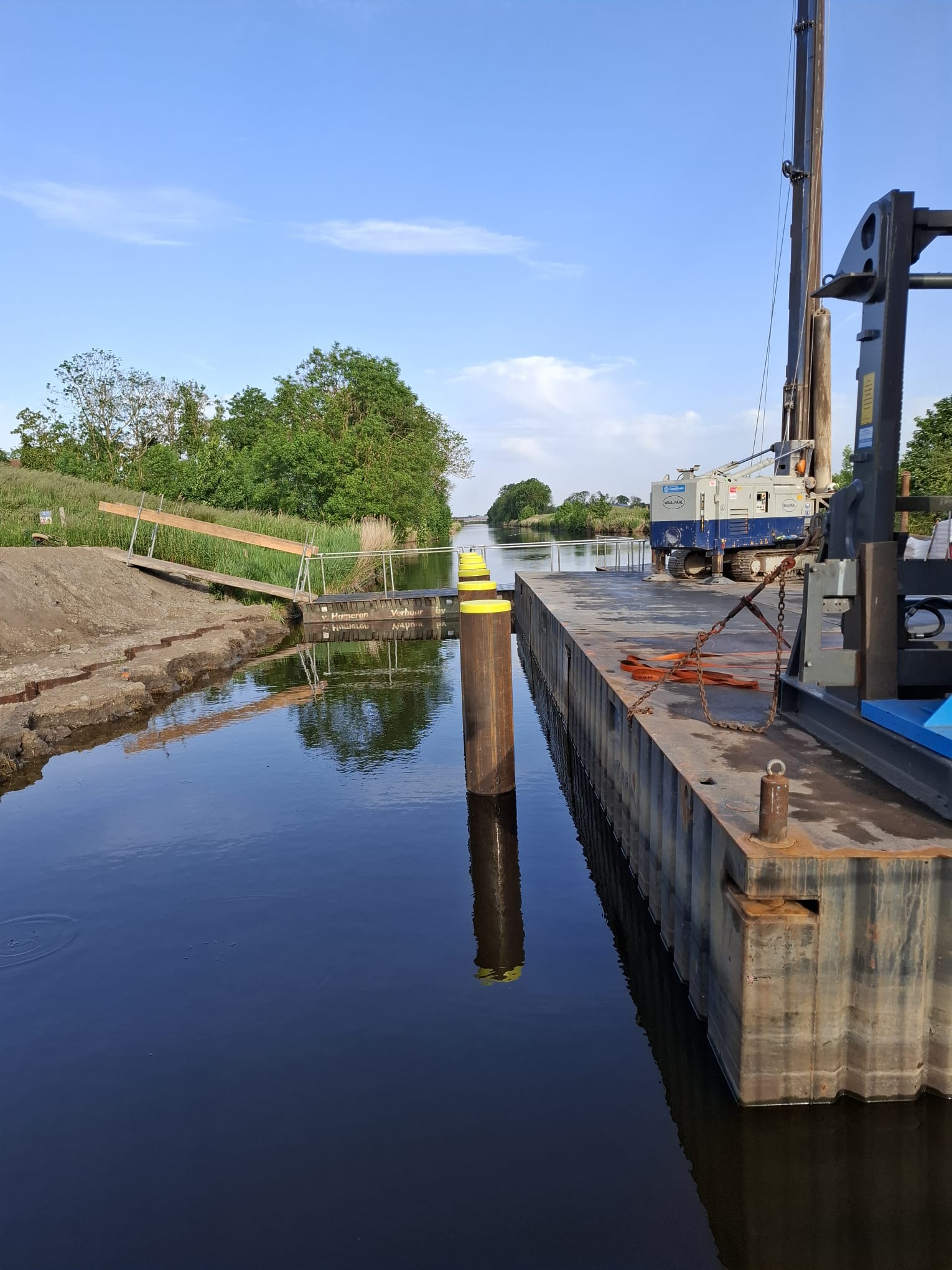

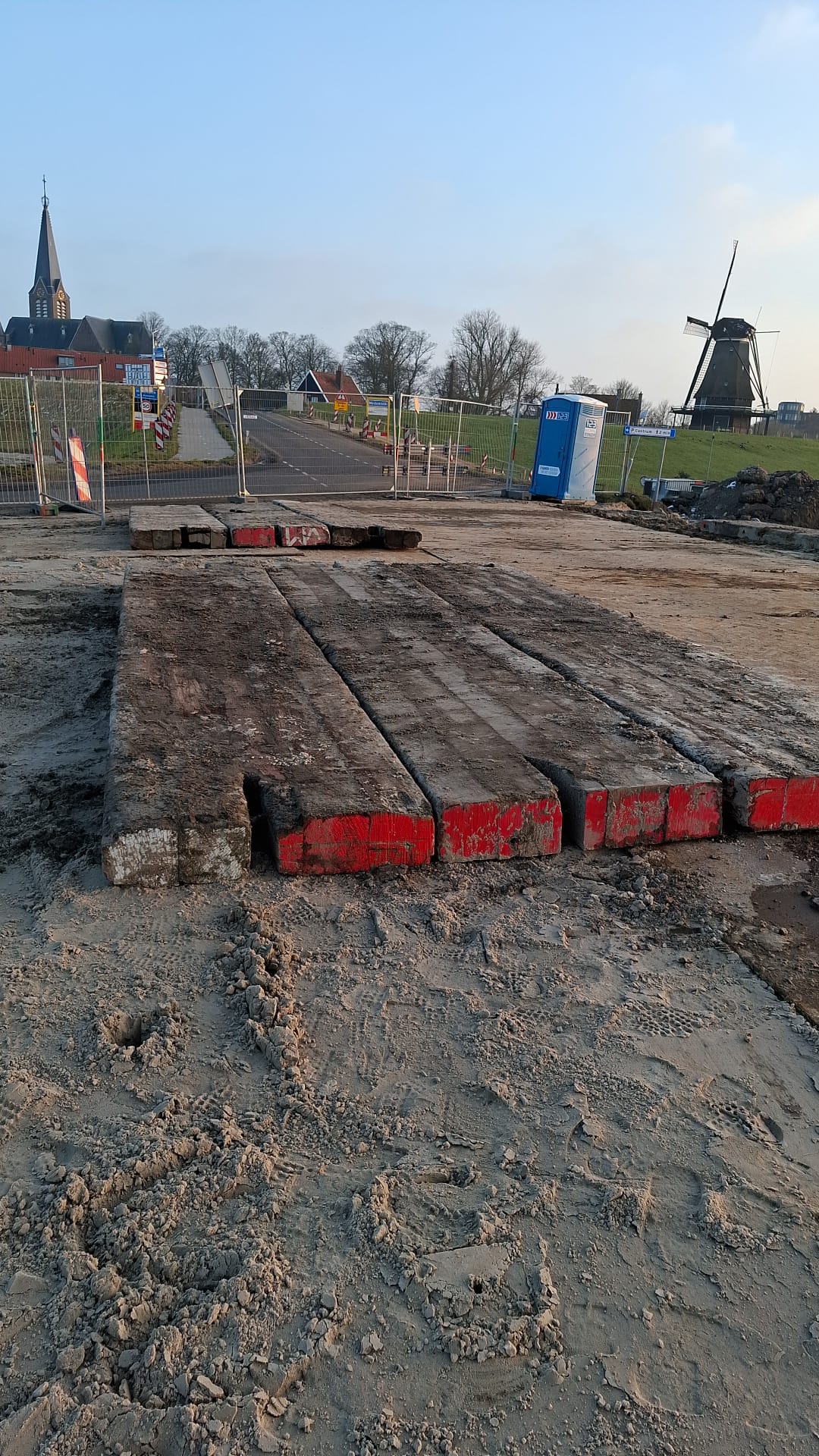

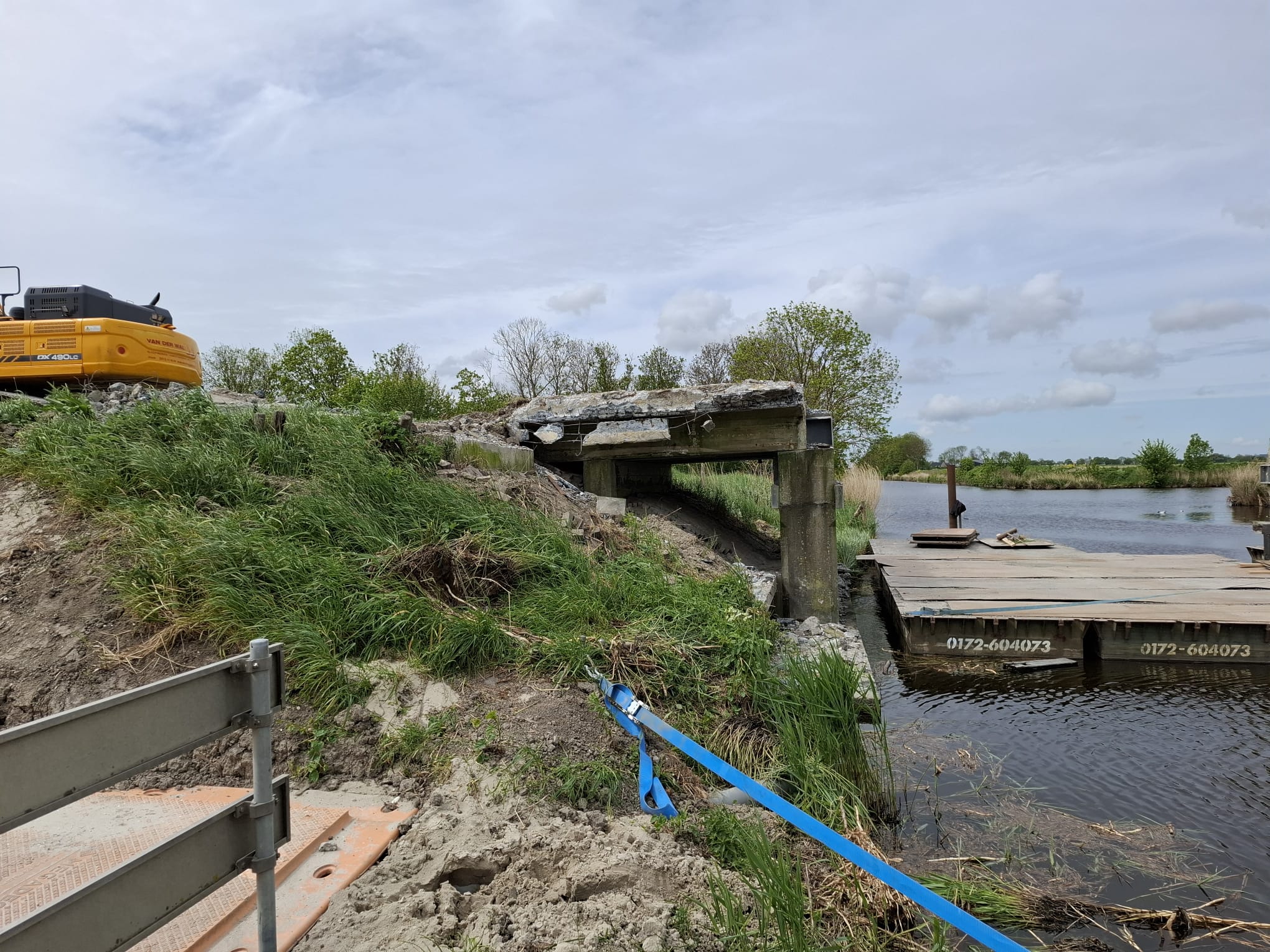

Deze week zijn we gestart met het echte sloopwerk van de noordelijke brug. Aan één kant van de brug is het beton voor een groot deel weggehaald. Ook het fietsgedeelte is gesloopt.

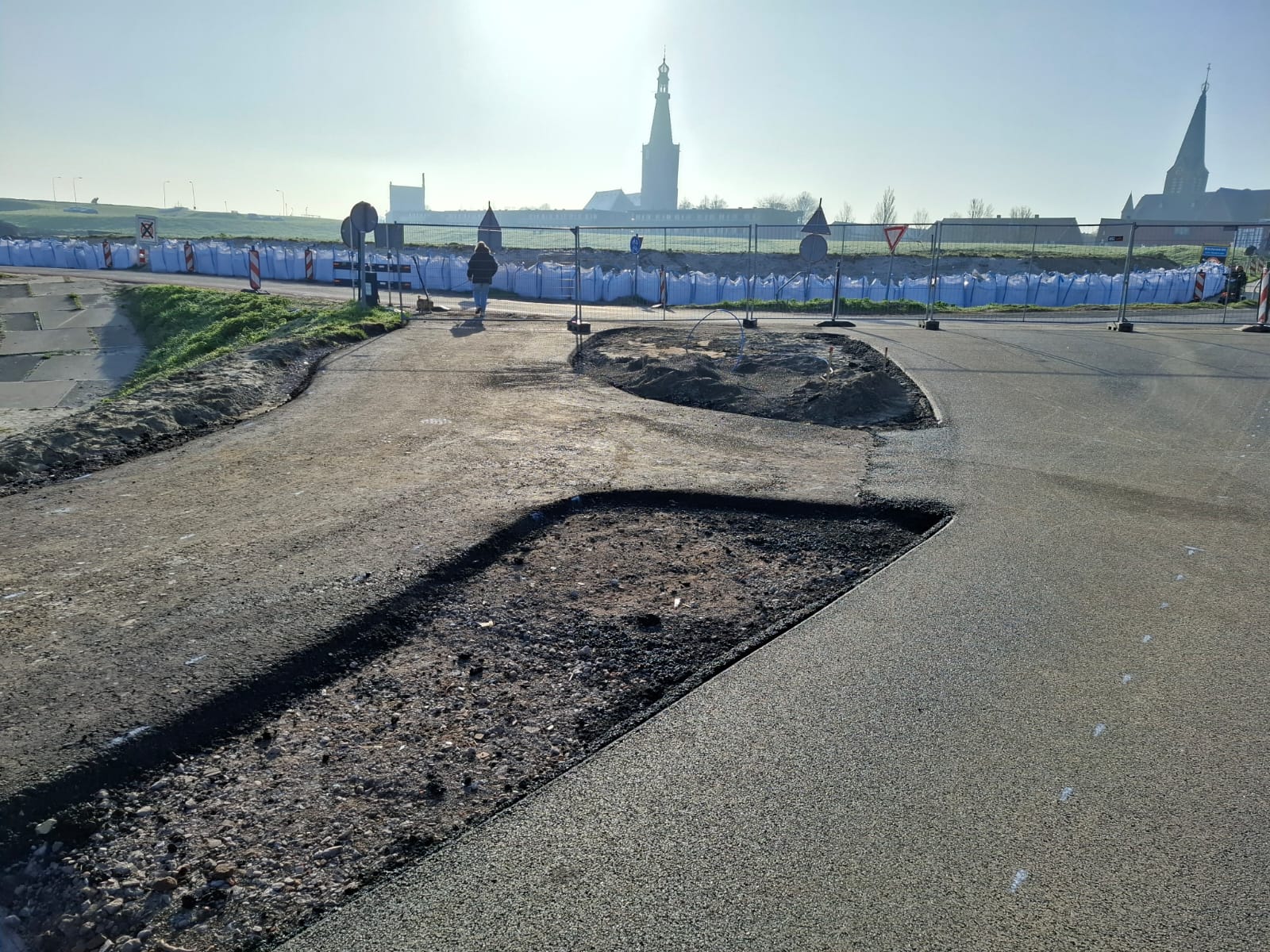

Bij de zuidelijke brug zijn we begonnen met het aanbreng…

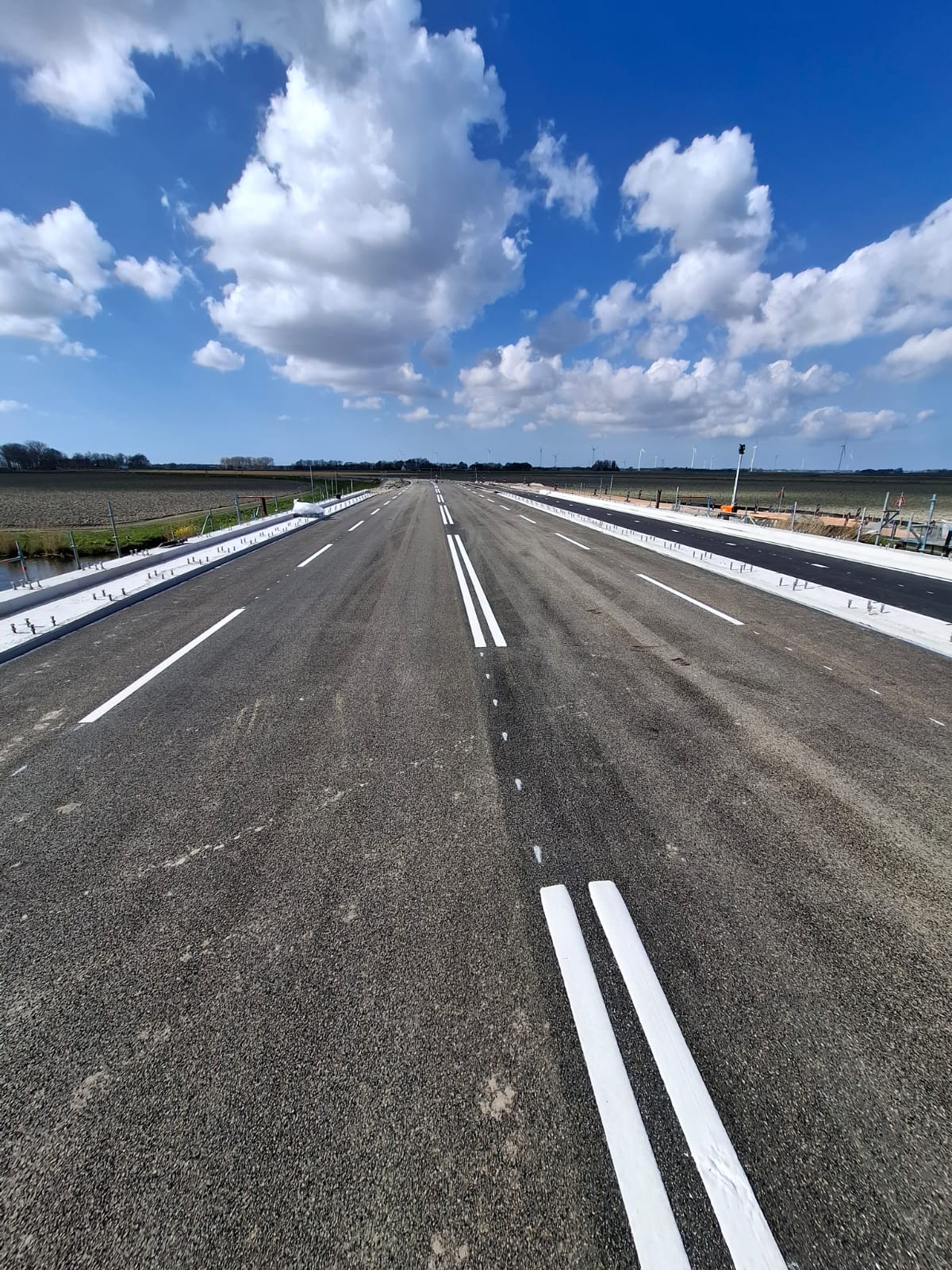

Read moreWill end on Q4 2026

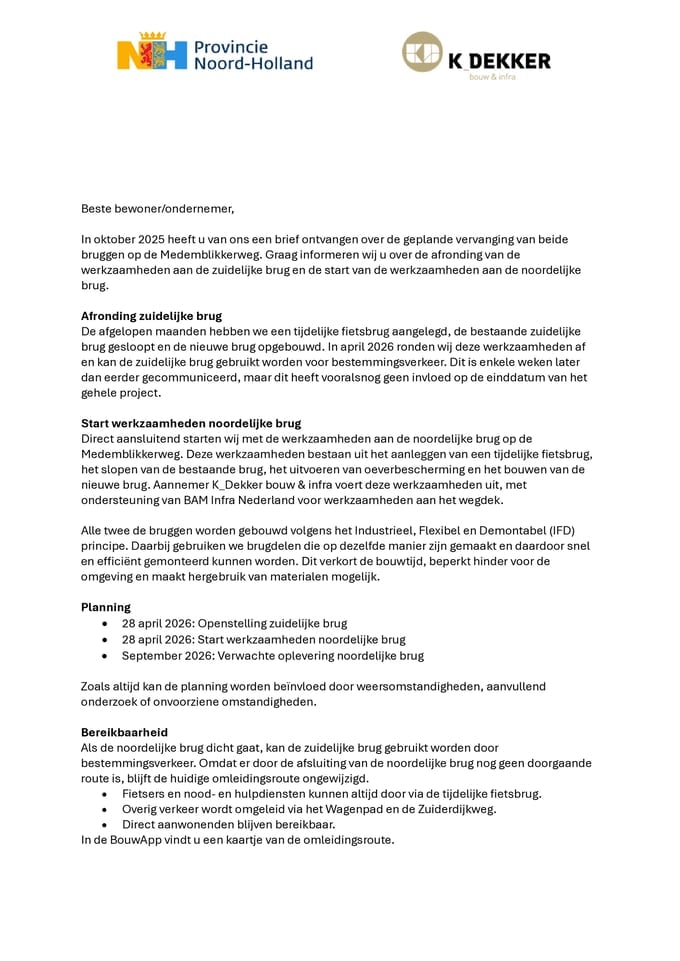

In opdracht van de provincie Noord-Holland start aannemer K_Dekker bouw & infra in oktober 2025 met het vervangen van de vaste bruggen op de Medemblikkerweg, ten noorden van Medemblik. Tegelijk richten we het kruispunt met de Medemblikkersluisweg opnieuw in en voeren we groot onderhoud aan het wegdek. Zo verbeteren we de verkeersveiligheid.
De huidige autobruggen zijn te smal en aan vernieuwing toe. Fietsers maken nu gebruik van de naastgelegen fietsbruggen. Er komen twee nieuwe bruggen. In de nieuwe situatie combineren we op beide locaties de auto- en fietsbrug tot één brug. Dat biedt meer ruimte voor zowel fietsers als autoverkeer, waarbij de fietsers en auto’s gescheiden blijven van elkaar. De nieuwe bruggen zorgen voor een overzichtelijkere en veiligere verkeerssituatie.
Flexibel, demontabel en duurzaam
We bouwen de nieuwe bruggen op een manier die hergebruik in de toekomst mogelijk maakt. Dit principe noemen we Industrieel, Flexibel en Demontabel bouwen (IFD). Hierbij gebruiken we gestandaardiseerde brugdelen die we snel en efficiënt kunnen monteren. Zo beperken we de hinder voor de omgeving én de belasting van de aarde. De brugdelen - en dus grondstoffen - kunnen later eenvoudig opnieuw worden ingezet.
