Vanaf mei 2025 vernieuwt Bouwteam Willemstad de kabels en leidingen in de vesting van Willemstad. Deze vernieuwing is nodig omdat de huidige gas-, elektriciteits-, drinkwater- en rioolleidingen verouderd zijn en niet meer voldoen aan de moderne veiligheidseisen. Door ze te vernieuwen, zorgen we v…
Update | Werkzaamheden fase 10 🦺
De nieuwe elektriciteitskabels tussen de Grimhoek, Kerkring en Landpoortstraat zijn inmiddels aangesloten. Hierdoor kunnen we de bestaande stroomaansluitingen overzetten op de nieuwe kabels. ⚡
📍 Kerkring…
U kunt bij Lilian uw vragen stellen over het project en de uitvoering. Zij neemt zo snel mogelijk contact met u op.
Update | Werkzaamheden fase 10 🦺
De nieuwe elektriciteitskabels tussen de Grimhoek, Kerkring en Landpoortstraat zijn inmiddels aangesloten. Hierdoor kunnen we de bestaande stroomaansluitingen overzetten op de nieuwe kabels. ⚡
📍 Kerkring…

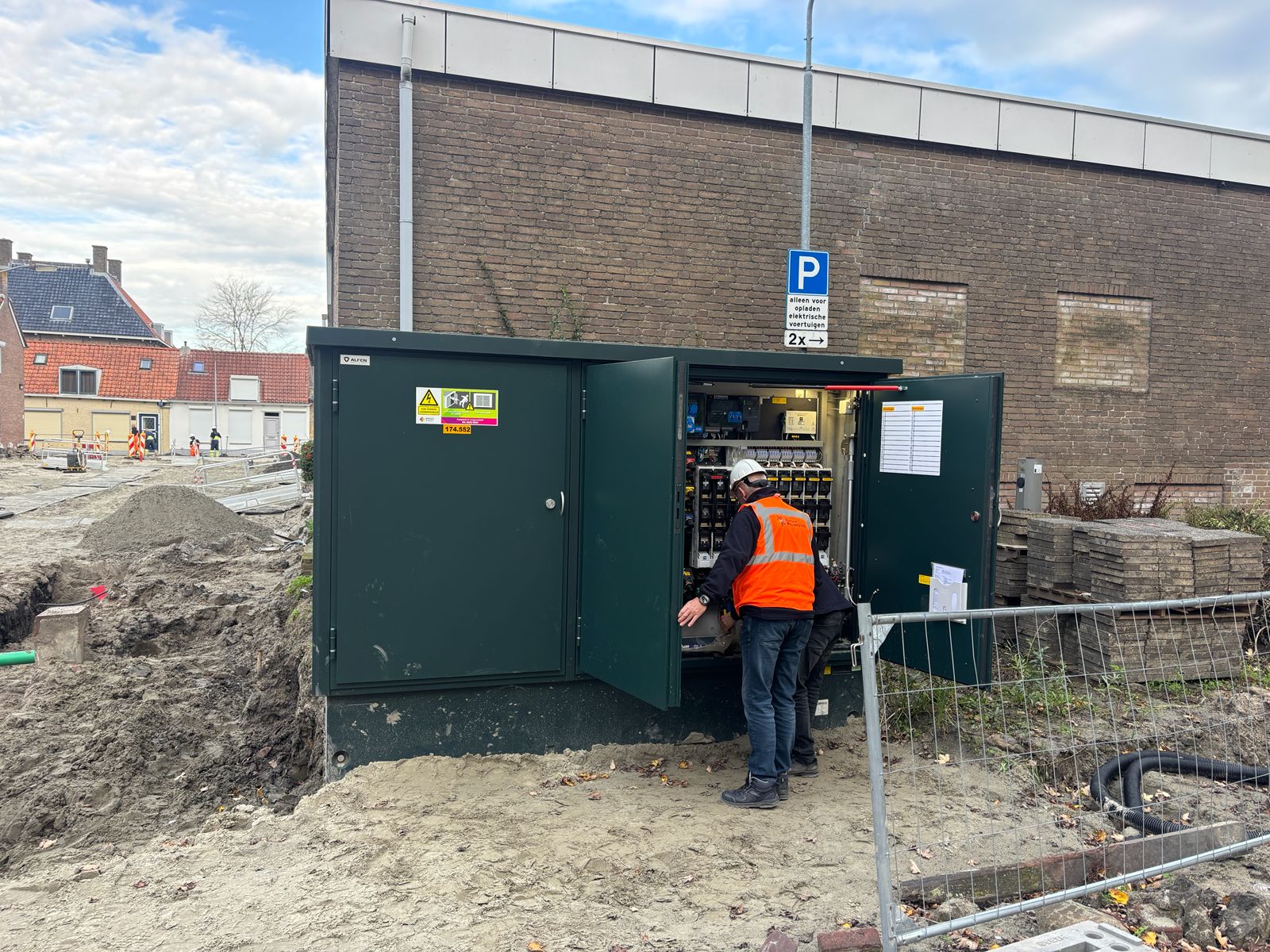

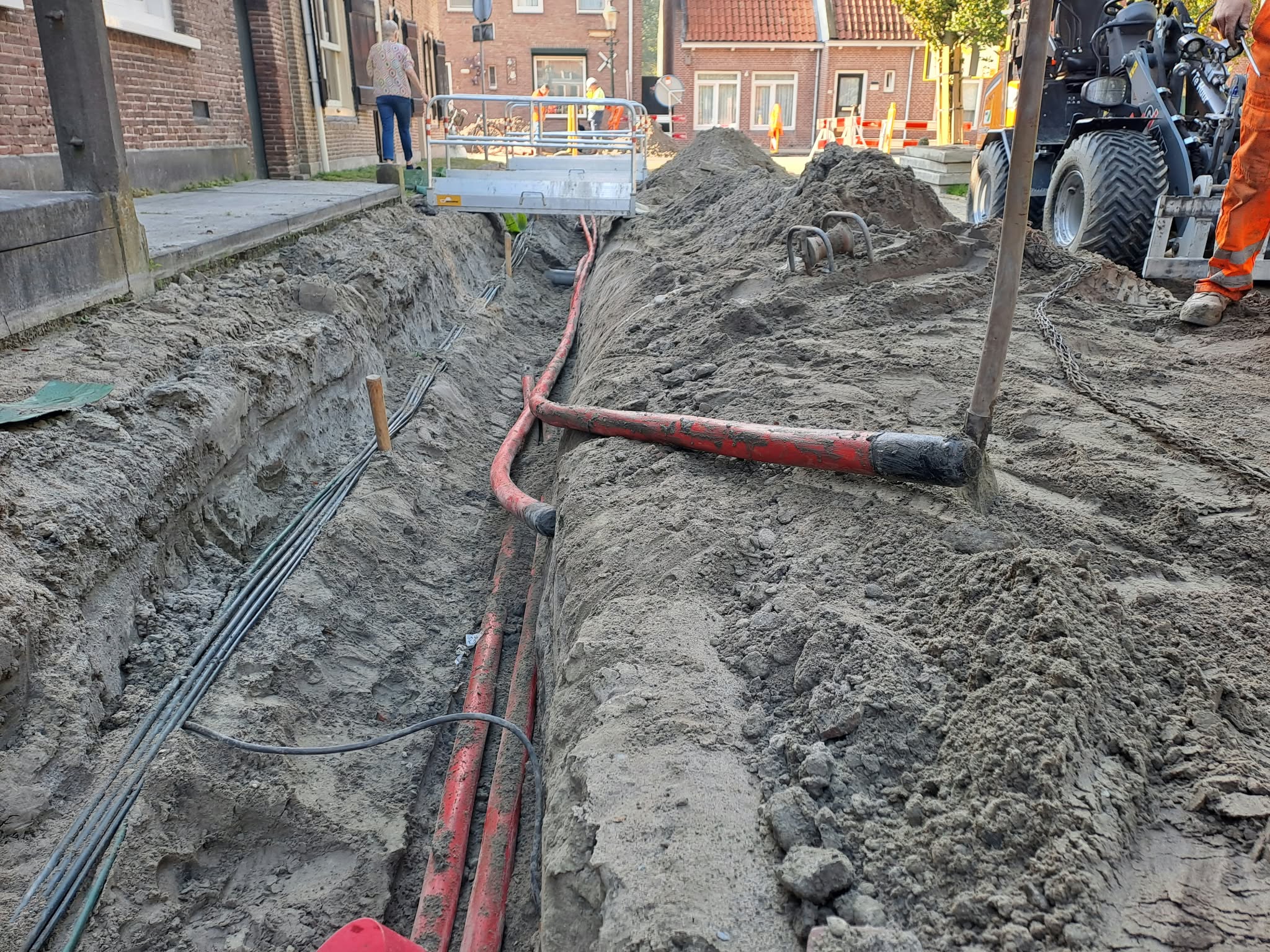

Read moreUpdate | Nieuwe elektriciteitskabel getrokken! ⚡️

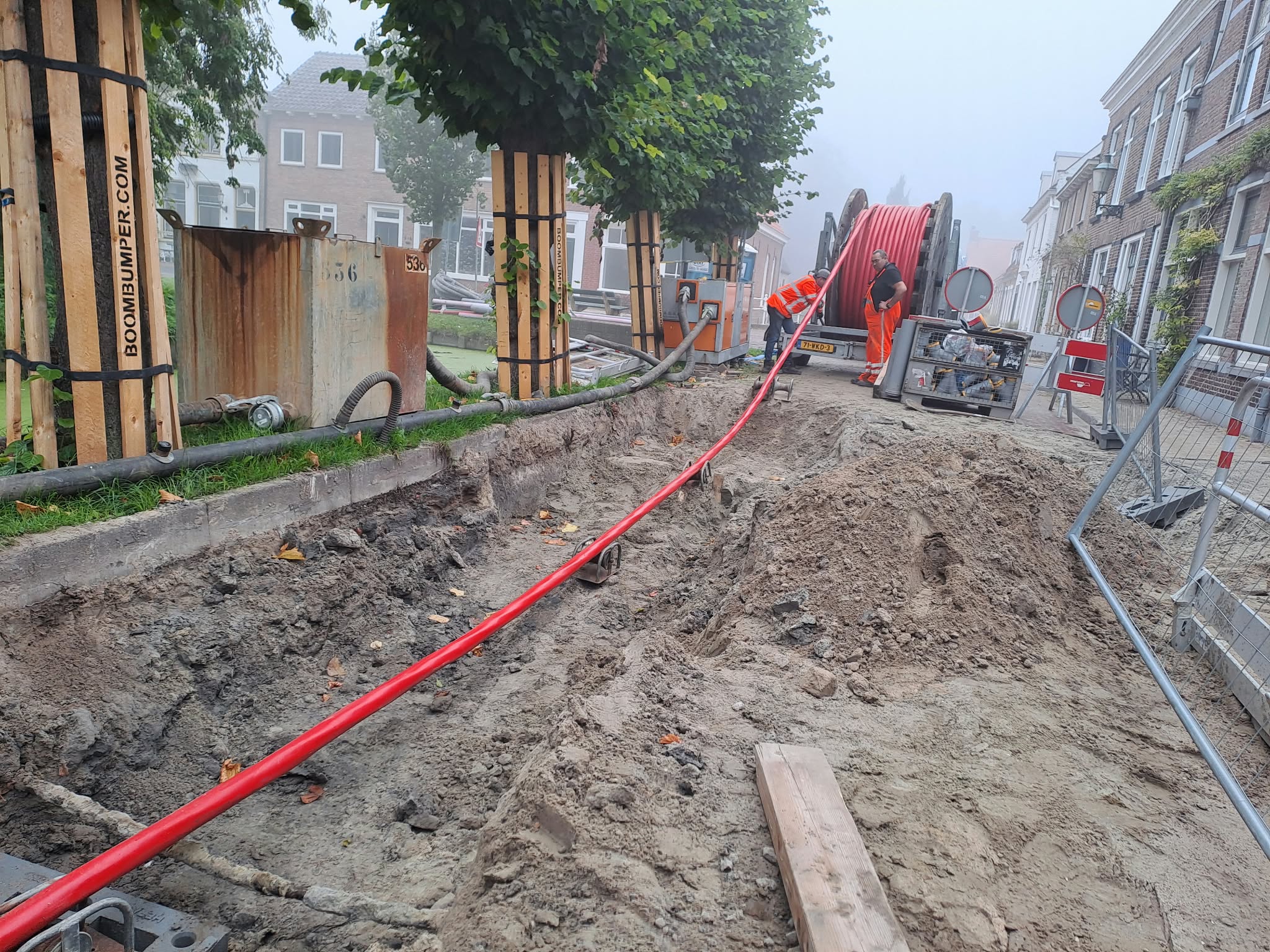

De nieuwe elektriciteitskabel tussen de Grimhoek, Kerkring en Landpoortstraat is getrokken! 🎉 De kabel loopt vanaf het elektriciteitshuisje op de hoek van de Hofstraat naar het elektriciteitshuisje achterin de Grimhoek. Een…
Read moreUpdate | Werkzaamheden fase 10 👷♂️ & verkeerssituatie
📍 Landpoortstraat

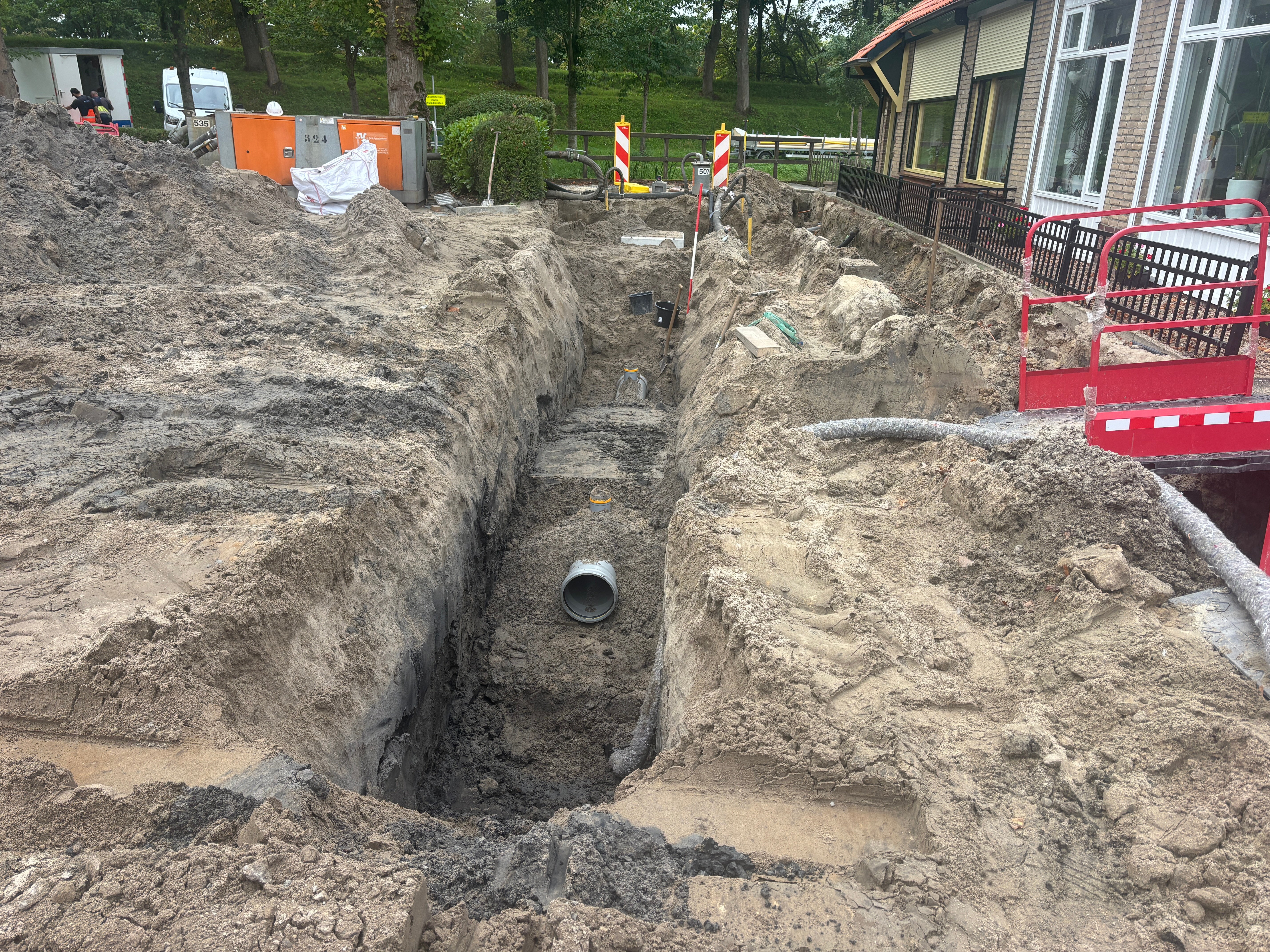

We hebben nieuwe kranen (afsluiters) in de waterleiding geplaatst. Hiermee kunnen we het water op een bepaald deel van de straat afsluiten als dat nodig is. Verder hebben w…

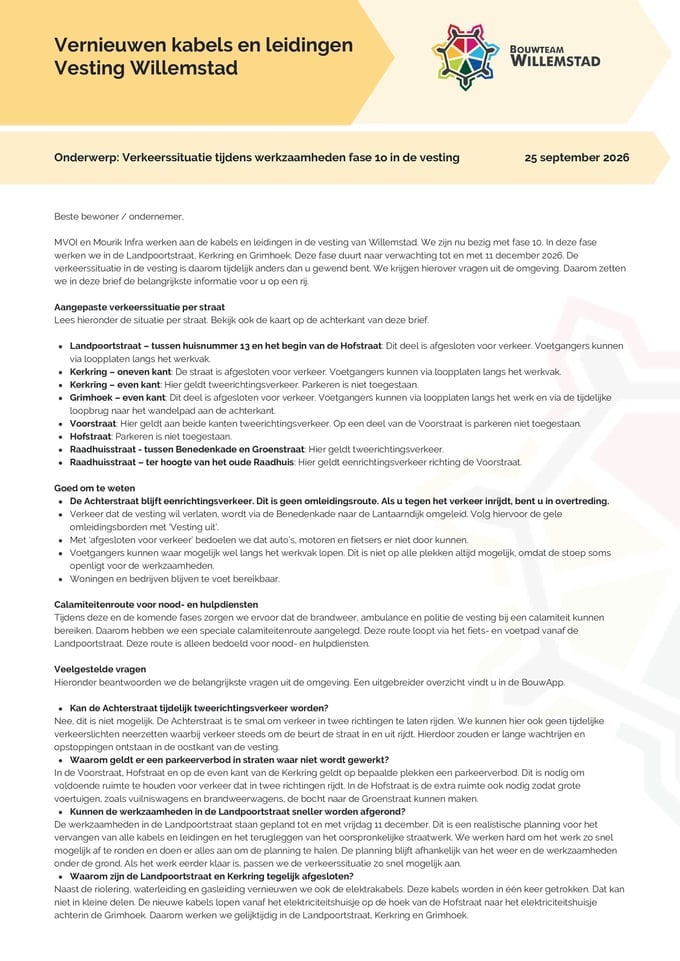

Read moreIn de brievenbus | Verkeerssituatie tijdens fase 10 📬
MVOI en Mourik Infra werken aan de kabels en leidingen in de vesting van Willemstad. We zijn nu bezig met fase 10. In deze fase werken we in de Landpoortstraat, Kerkring en Grimhoek. Deze fase duurt naar verwachting tot…
Read moreUpdate | Voortgang werkzaamheden fase 10 👷♂️
We zijn volop bezig in de Landpoortstraat, Kerkring en Grimhoek. Hieronder een korte update per straat. 👇
📍 Landpoortstraat
Deze week hebben we filters geplaatst. Hiermee kunnen we s…

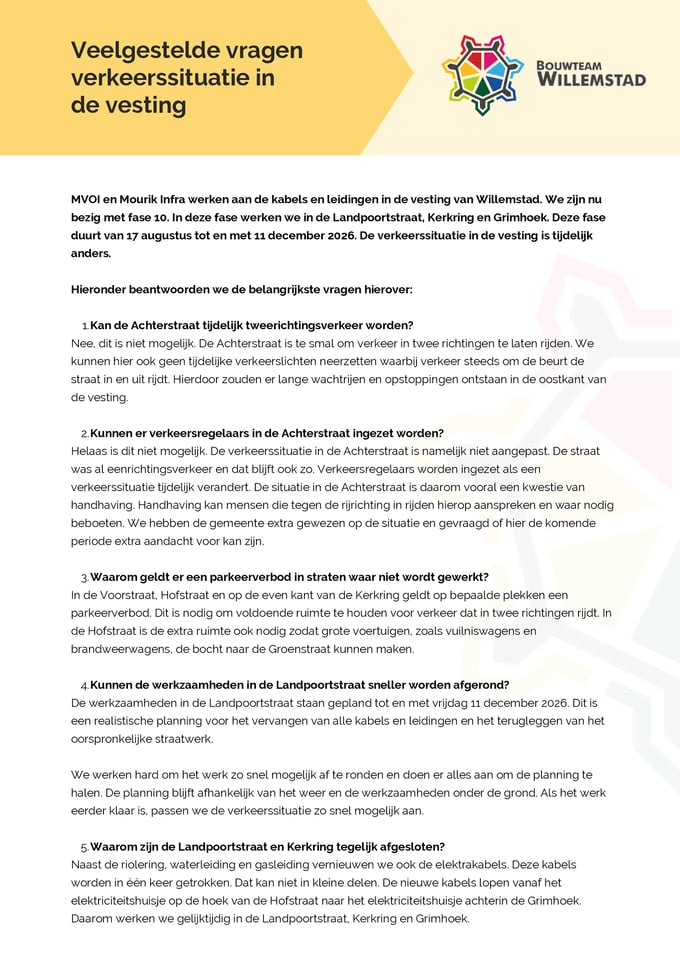

Read moreFAQ | Verkeerssituatie in de vesting 🚘

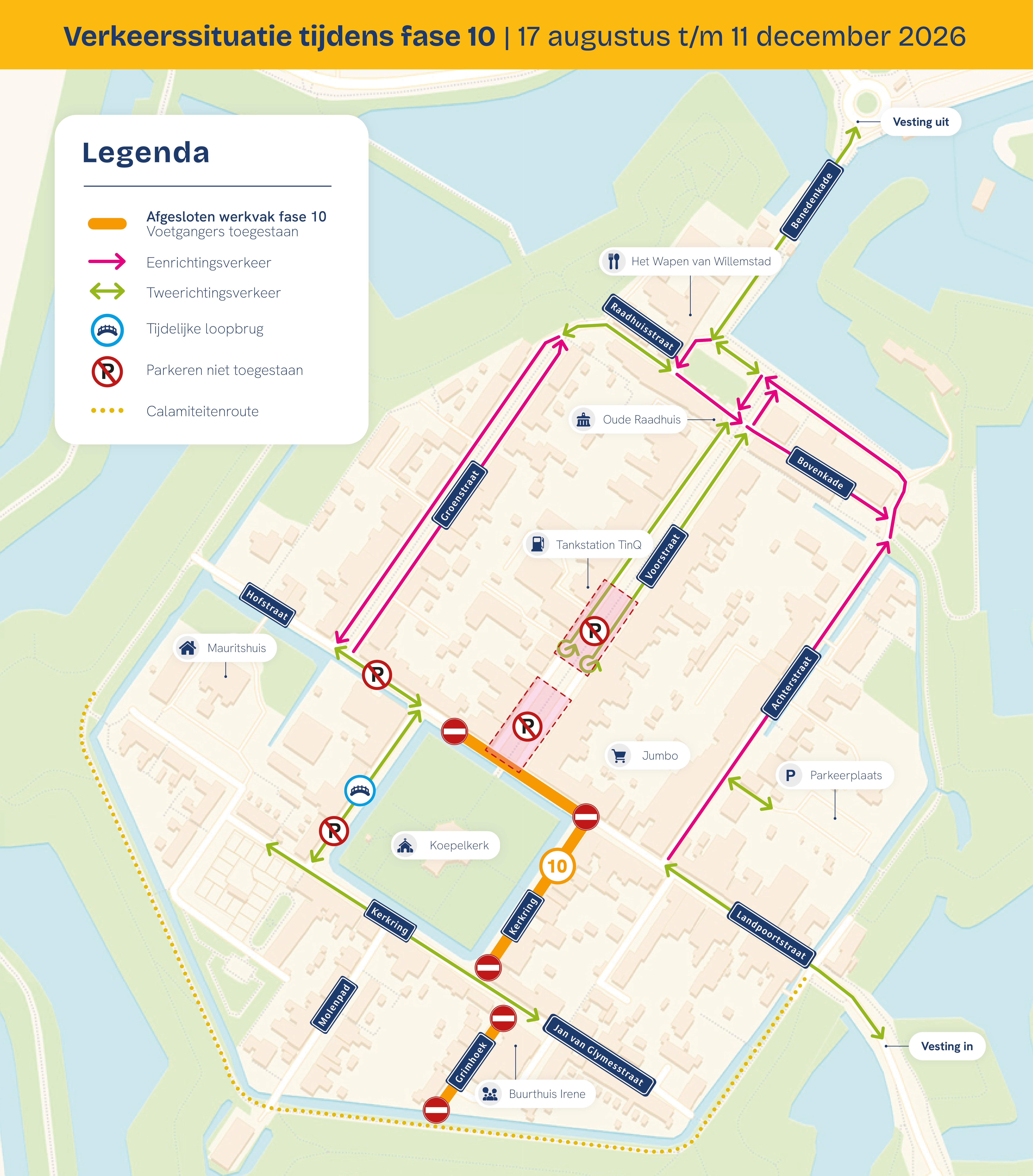

MVOI en Mourik Infra werken momenteel aan de kabels en leidingen in de Landpoortstraat, Kerkring en Grimhoek. Deze fase duurt naar verwachting tot en met 11 december 2026. De verkeerssituatie in de vesting is daarom tijdelijk anders d…

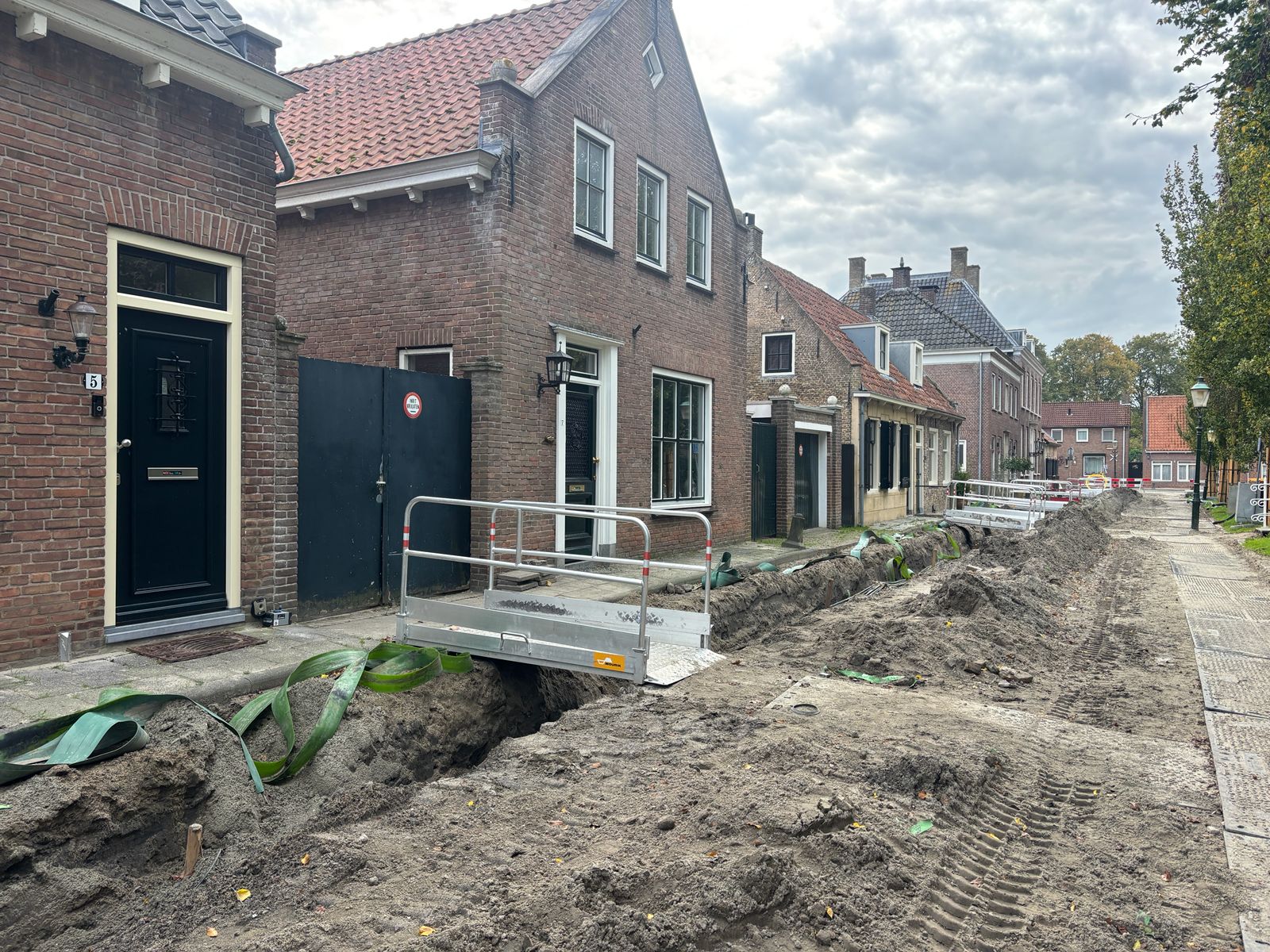

Read moreUpdate | Gestart in de Landpoortstraat 👷♂️
Vorige week zijn we gestart in een deel van de Landpoortstraat. De straat is afgesloten en de nette bestrating is voorzichtig verwijderd. Zo kunnen we deze later weer terugleggen. 👷♂️
🚶 Woningen en b…

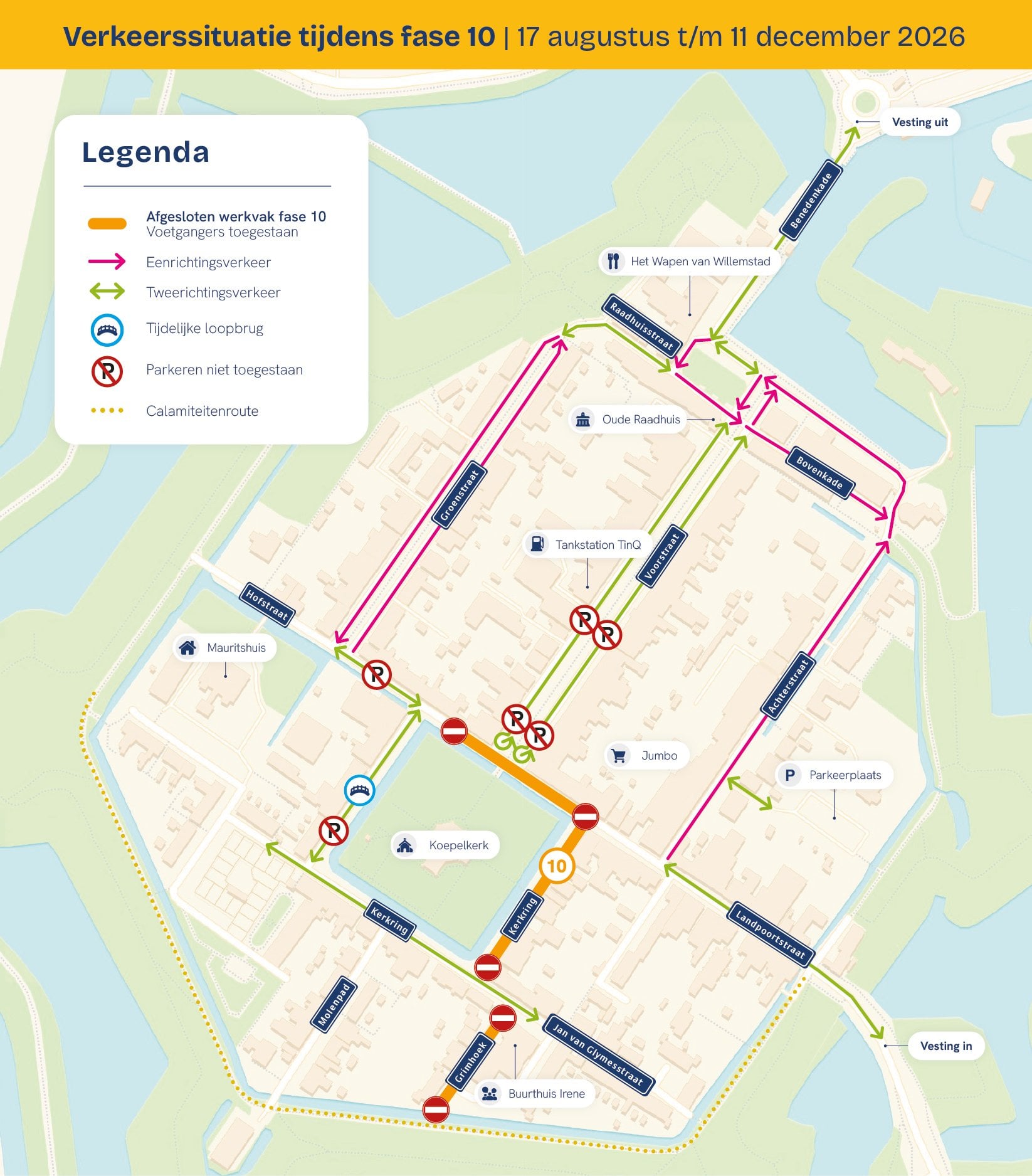

Read moreVerkeerssituatie in de vesting 🚧
We werken momenteel in fase 10 van het project, in de Landpoortstraat, Kerkring en Grimhoek. Daarom is de verkeerssituatie anders dan normaal. We zetten de situatie per straat voor je op een rijtje:
📍 Kerkring –…

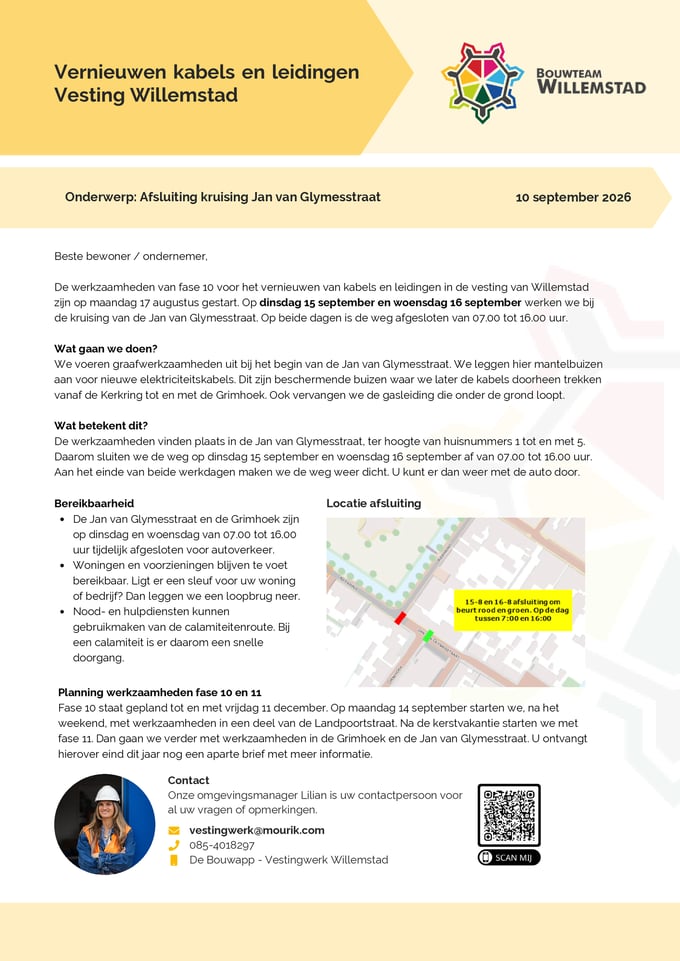

Read moreIn de brievenbus | Afsluiting kruising Jan van Glymesstraat 📬
Gistermiddag ontvingen de bewoners van de Jan van Glymesstraat en de Grimhoek deze bewonersbrief. Op dinsdag 15 september en woensdag 16 september werken we bij de kruising van de Jan van Glymes…

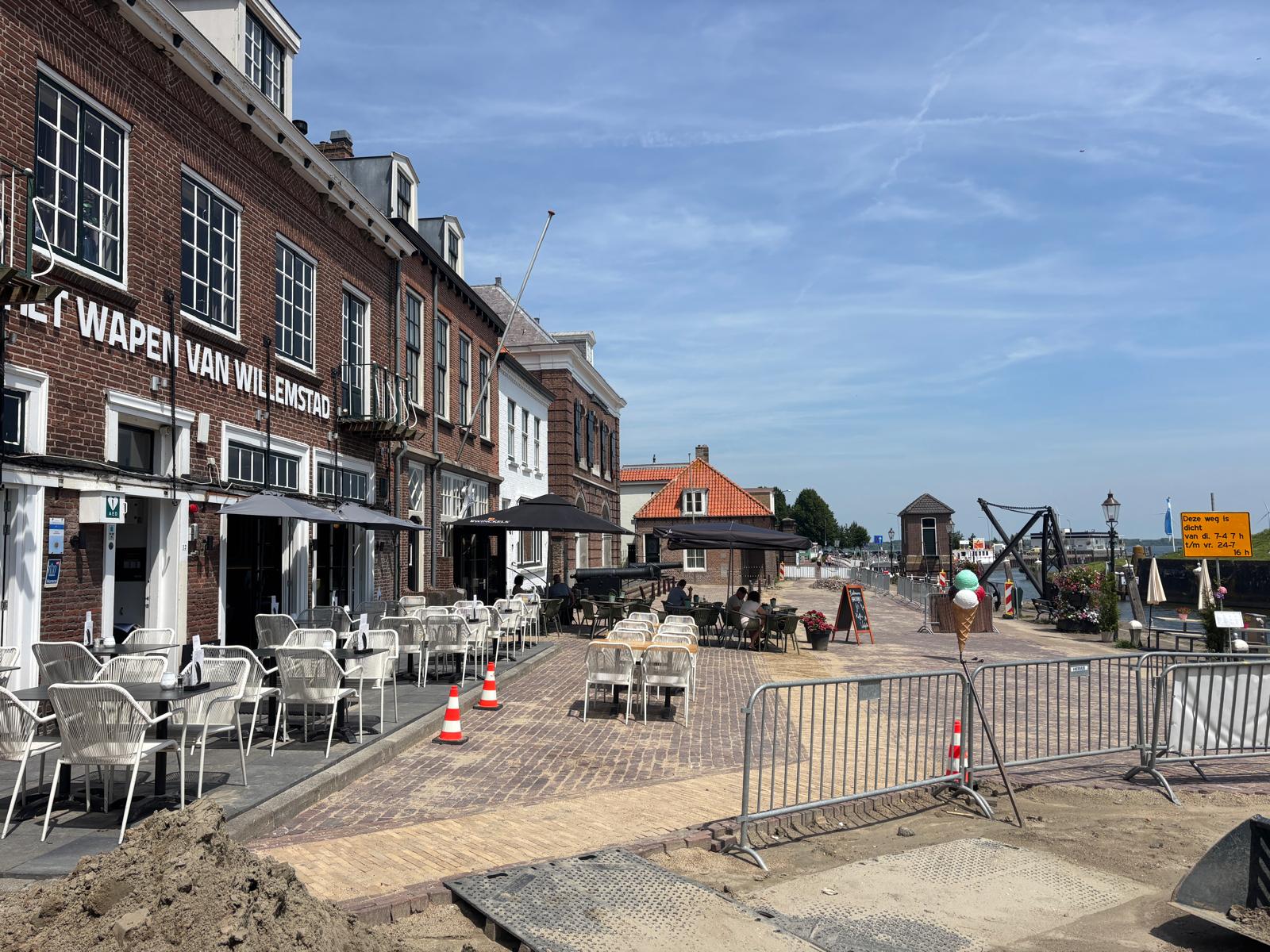

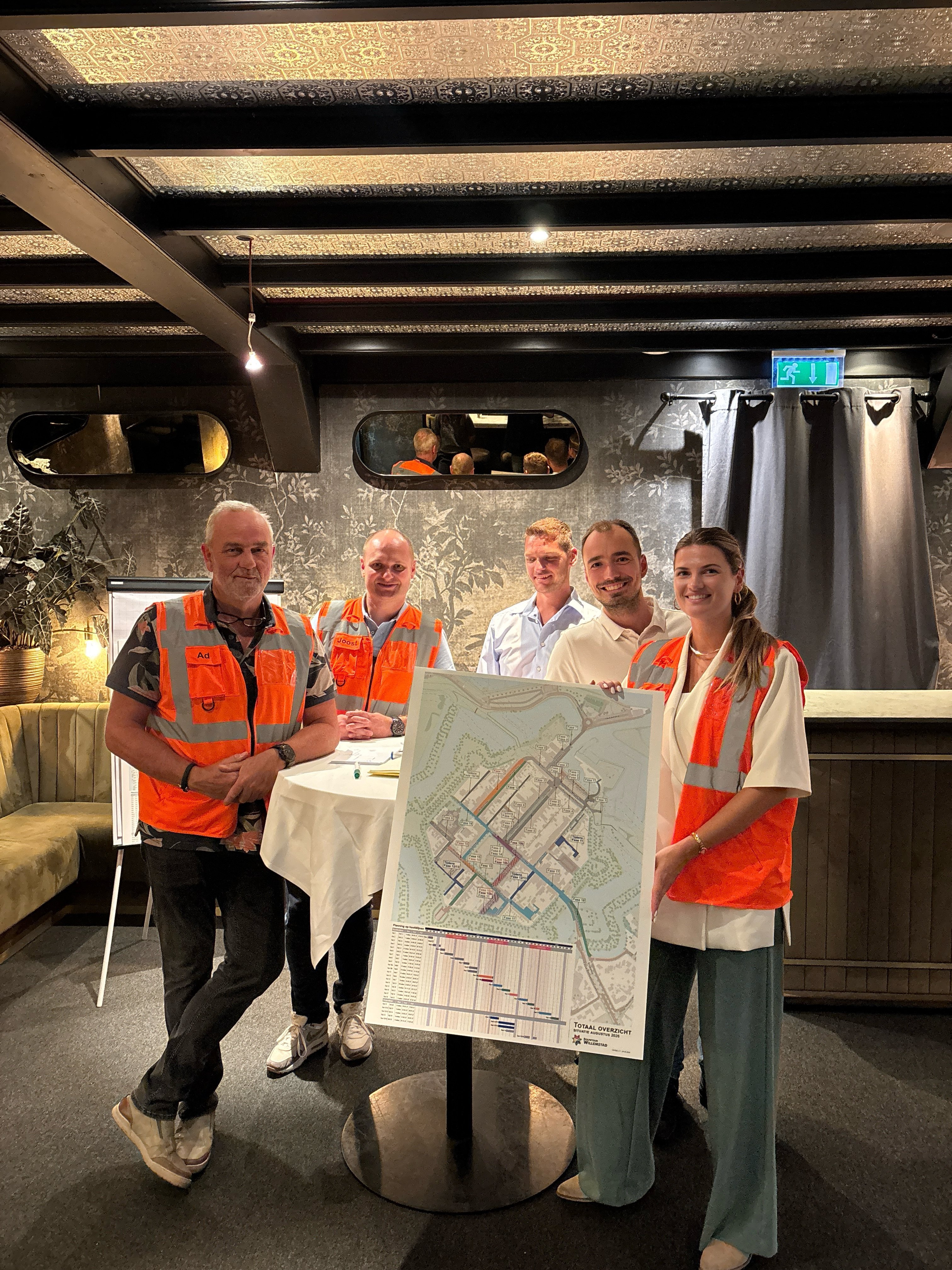

Read moreTerugblik bewonersavond
Tot de zomer van 2028 werken we nog aan de vernieuwing van kabels en leidingen in de vesting van Willemstad. En daarom organiseerden we afgelopen dinsdagavond een bewonersavond bij Het Wapen van Willemstad. 🤝
Het Bouwteam Willemst…
Read moreMorgen is de informatiebijeenkomst! 📣
Reminder! Morgenavond, dinsdag 8 september is de informatiebijeenkomst. Bouwteam Willemstad staat voor je klaar en praten je bij over de voortgang van het project en de planning voor de komende periode. Ook horen we graag hoe jij de we…
Read moreUpdate | Werkzaamheden Grimhoek en Kerkring

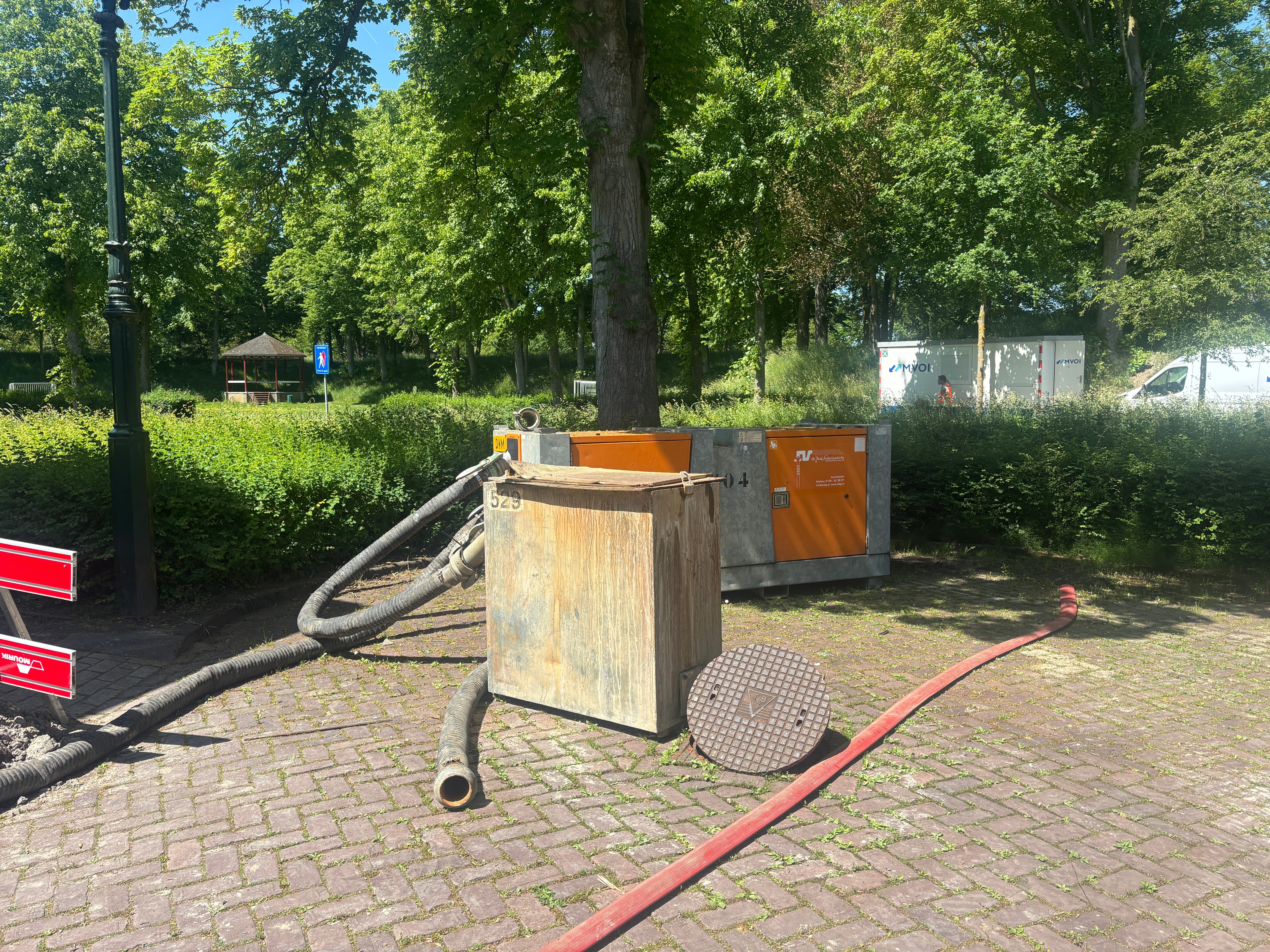

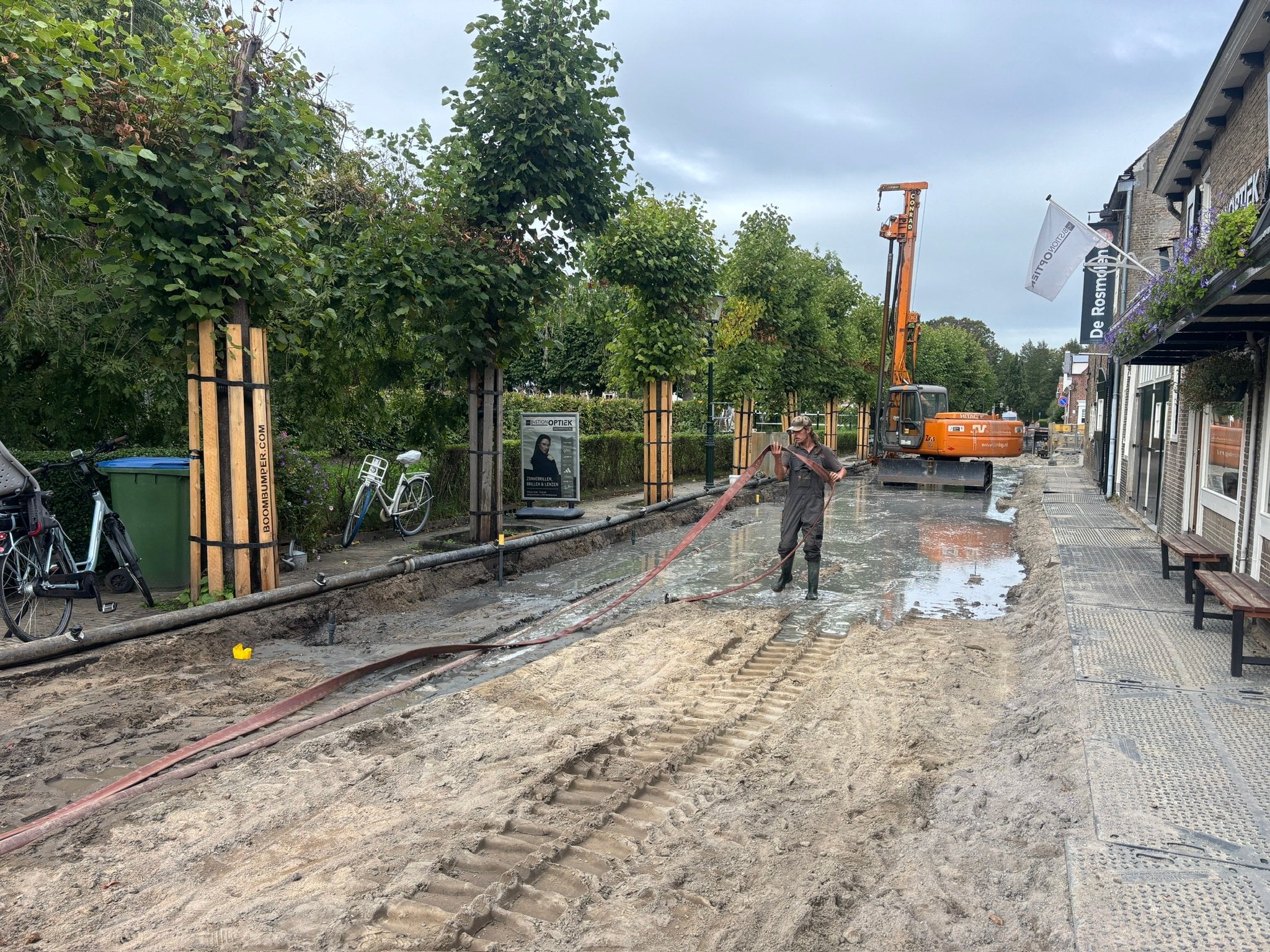

Door de flinke regenval van de afgelopen dagen hebben we het werkterrein tussentijds moeten droogpompen. Ondanks de weersomstandigheden blijven we doorgaan. 💪
📍 Kerkring
Deze week hebben…
Read moreUpdate | Werkzaamheden Grimhoek en Kerkring
Afgelopen week staken we de handen uit de mouwen in de Kerkring en de Grimhoek. Afgelopen week is in de Kerkring een deel van het riool vervangen. Hier gaan we volgende week mee verder.👷♂️
In de Grimhoek is de…

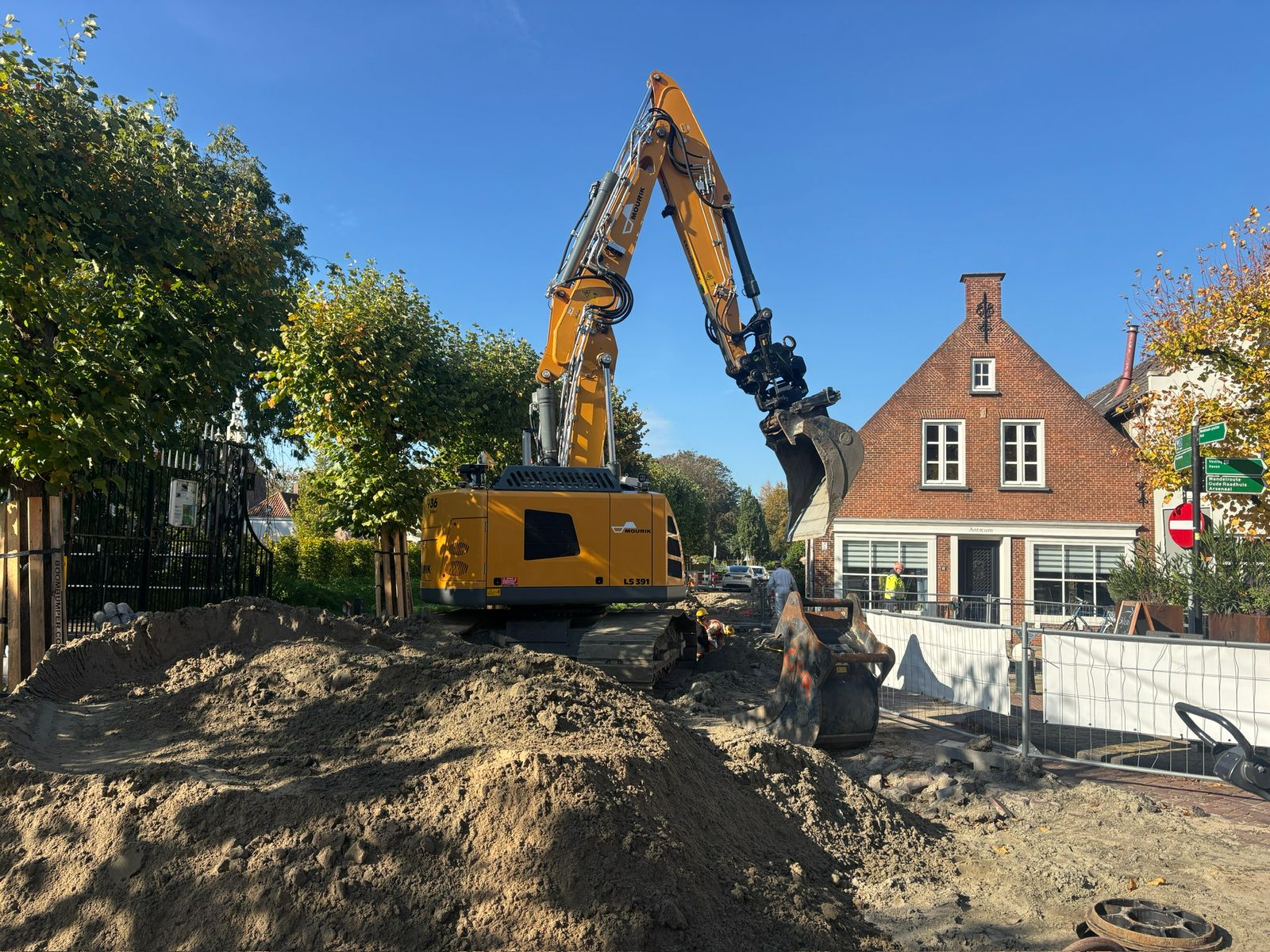

Read moreUpdate | Start werkzaamheden fase 10
Deze week zijn we gestart met fase 10. In de Kerkring zijn we begonnen met het verwijderen van de bestrating en de voorbereidingen voor het vervangen van de riolering.🦺
Volgende week gaan we hiermee verder en starten …
Read moreUpdate | Tijdelijke afsluiting Landpoortstraat
Vandaag zou de machine worden gebracht die nodig is voor het vervangen van de rioolbuizen. Helaas is dit vandaag niet gelukt. De levering staat nu gepland voor morgenochtend om 07:00 uur.
De …
Read moreUpdate | Tijdelijke afsluiting Landpoortstraat
Morgen aan het einde van de ochtend tot begin van de middag arriveert een grote machine voor het vervangen van de rioolbuizen. 🏗️
Een vrachtwagen brengt de machine en parkeert hiervoor in de Landpoortstraat,…
Read moreKom naar de informatiebijeenkomst op dinsdag 8 september! 📣
We zijn inmiddels ruim een jaar bezig met de werkzaamheden aan de kabels en leidingen in de vesting van Willemstad. 🚧 Er is in die tijd al veel gebeurd, maar we zijn nog volop bezig.
We praten …
Read moreIn de brievenbus | Informatiebrief werkzaamheden fase 10 📬
Voor de bouwvak is de bewonersbrief over de start van de werkzaamheden in fase 10 bezorgd! 📮 We starten direct na de bouwvak. We werken van maandag 17 augustus tot en met vrijdag 11 december in delen van de…

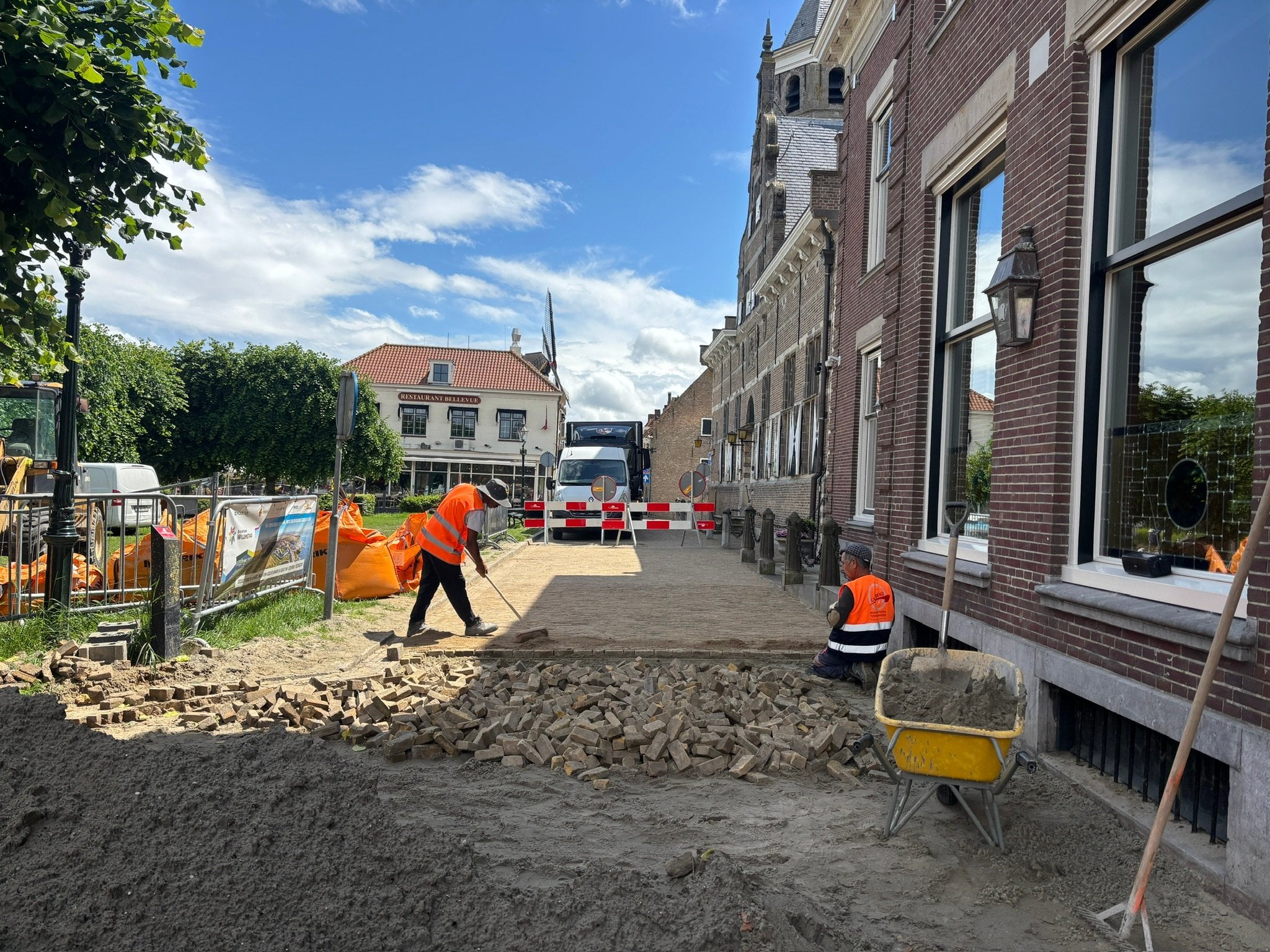

Read moreUpdate | Afronding straatwerkzaamheden fase 9 🧱
📍Prins Mauritsstraat
De straat is weer vrij en de belijning zit er vers op!
📍 Kazernestraat
De stratenmakers zijn deze week druk bezig met het terugleggen va…
Read moreUpdate | Toerit vesting weer open 🚗
Goed nieuws! 🎉 De toerit van de vesting vanaf de Lantaarndijk naar de Benedenkade is weer open voor autoverkeer. Zo is de vesting weer beter bereikbaar. 🚙
👍 Een duimpje omhoog voor de hardwerkende stratenmakers! 👷…

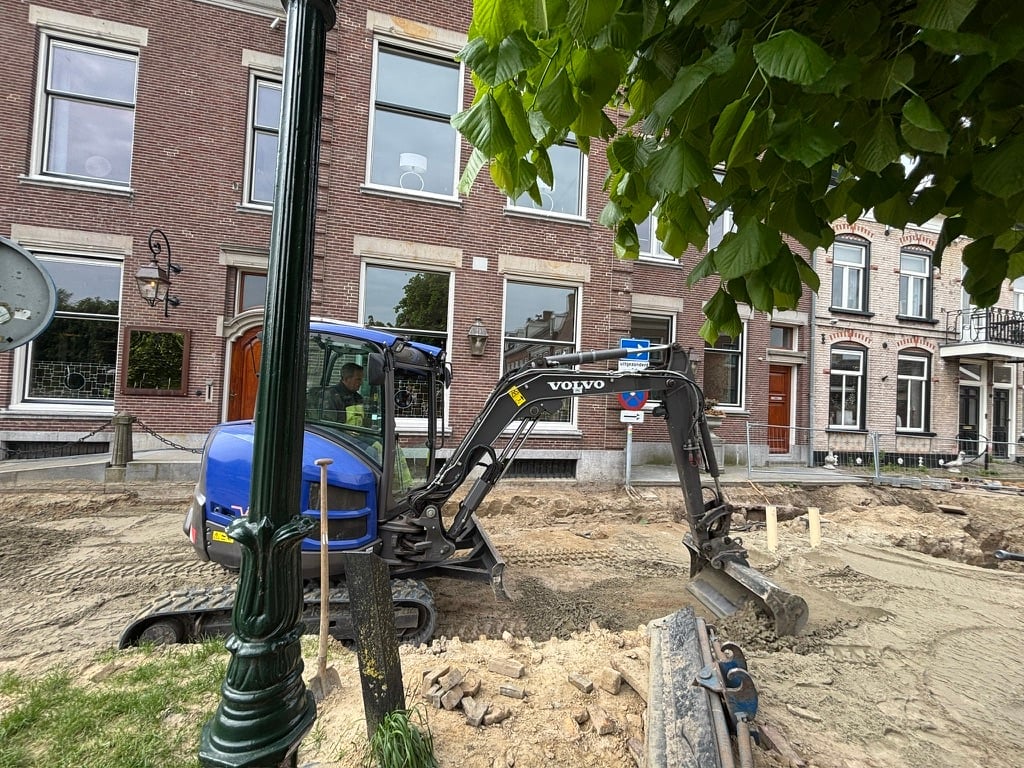

Read moreTeam | Maak kennis met Nino en zijn nieuwe kraan! 👋
Heb jij de nieuwe kraan van Mourik al gezien? 🚜 Hij is pas twee weken oud en wordt gebruikt voor alle graafwerkzaamheden in Willemstad.
De kraan wordt bestuurd door de 21-jarige Nino uit Haastrecht. Hi…
Read moreU kunt bij Lilian uw vragen stellen over het project en de uitvoering. Zij neemt zo snel mogelijk contact met u op.
Vanaf mei 2025 vernieuwt Bouwteam Willemstad de kabels en leidingen in de vesting van Willemstad. Deze vernieuwing is nodig omdat de huidige gas-, elektriciteits-, drinkwater- en rioolleidingen verouderd zijn en niet meer voldoen aan de moderne veiligheidseisen. Door ze te vernieuwen, zorgen we voor veilige, betrouwbare en toekomstbestendige energie- en watervoorzieningen in de vesting van Willemstad.
