Willemspolder fase 1

Dekker Groep
  • Started on January 2023
Show all

Willemspolder fase 1

August 18, 2026 • 9:12 AM

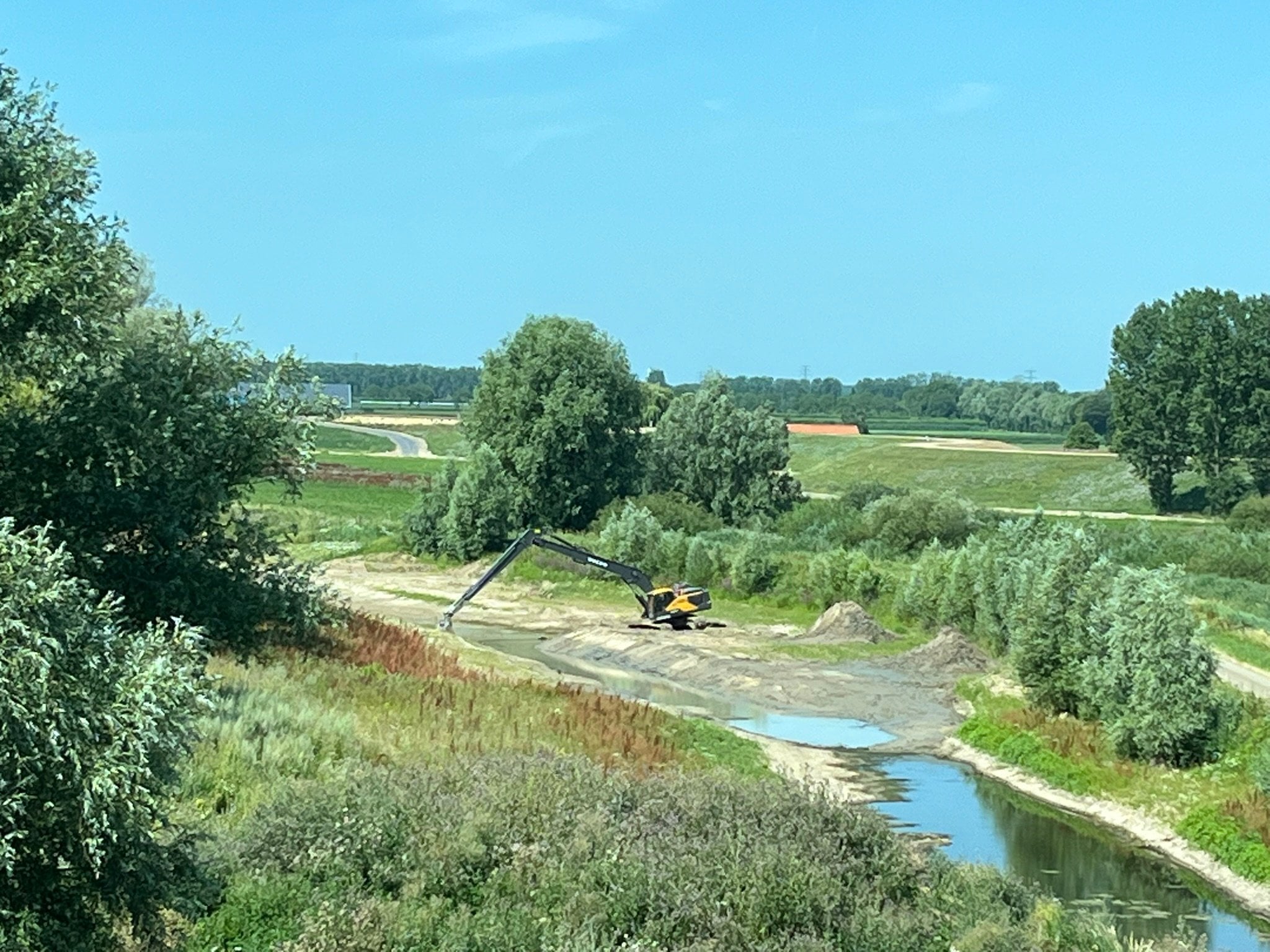

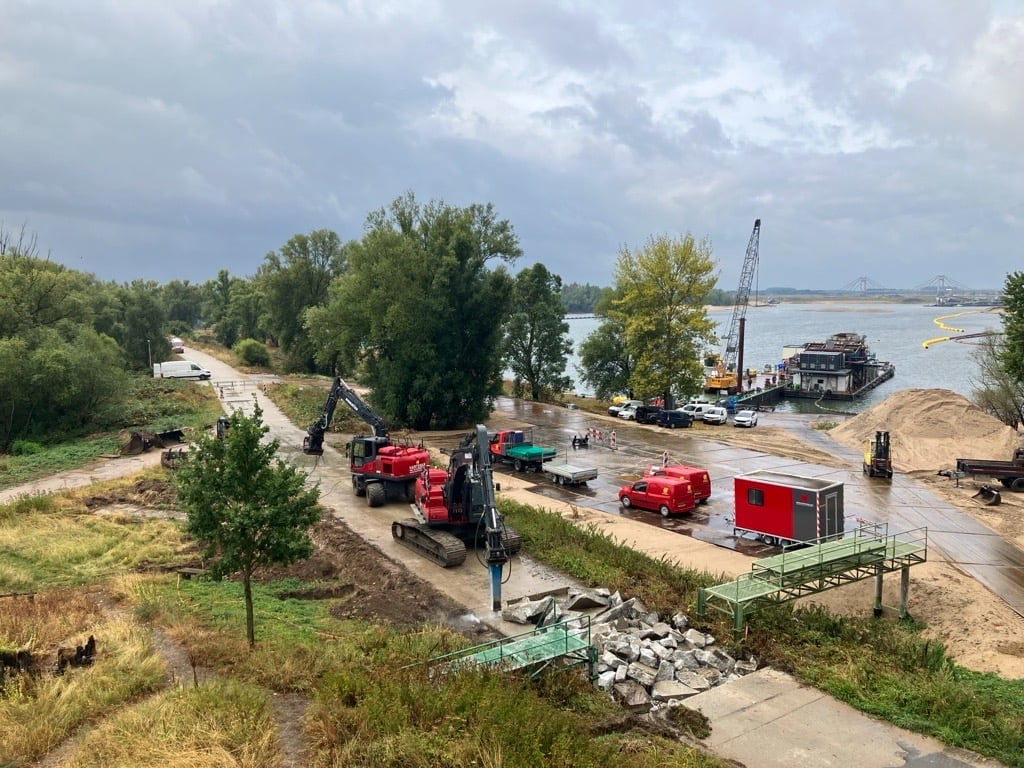

Voorbereidende werkzaamheden bouw inlaatwerk KRW geul

De voorbereidingen voor de bouw van het inlaatwerk voor de KRW geul zijn gestart.

Er wordt een stuk betonverharding uit de Nieuweweg verwijderd.

Om de bereikbaarheid van bedrijfsterrein Binnenwaard te garanderen is e…

Admin-uploaded image
Ask about this update

Willemspolder fase 1

July 28, 2026 • 10:12 AM

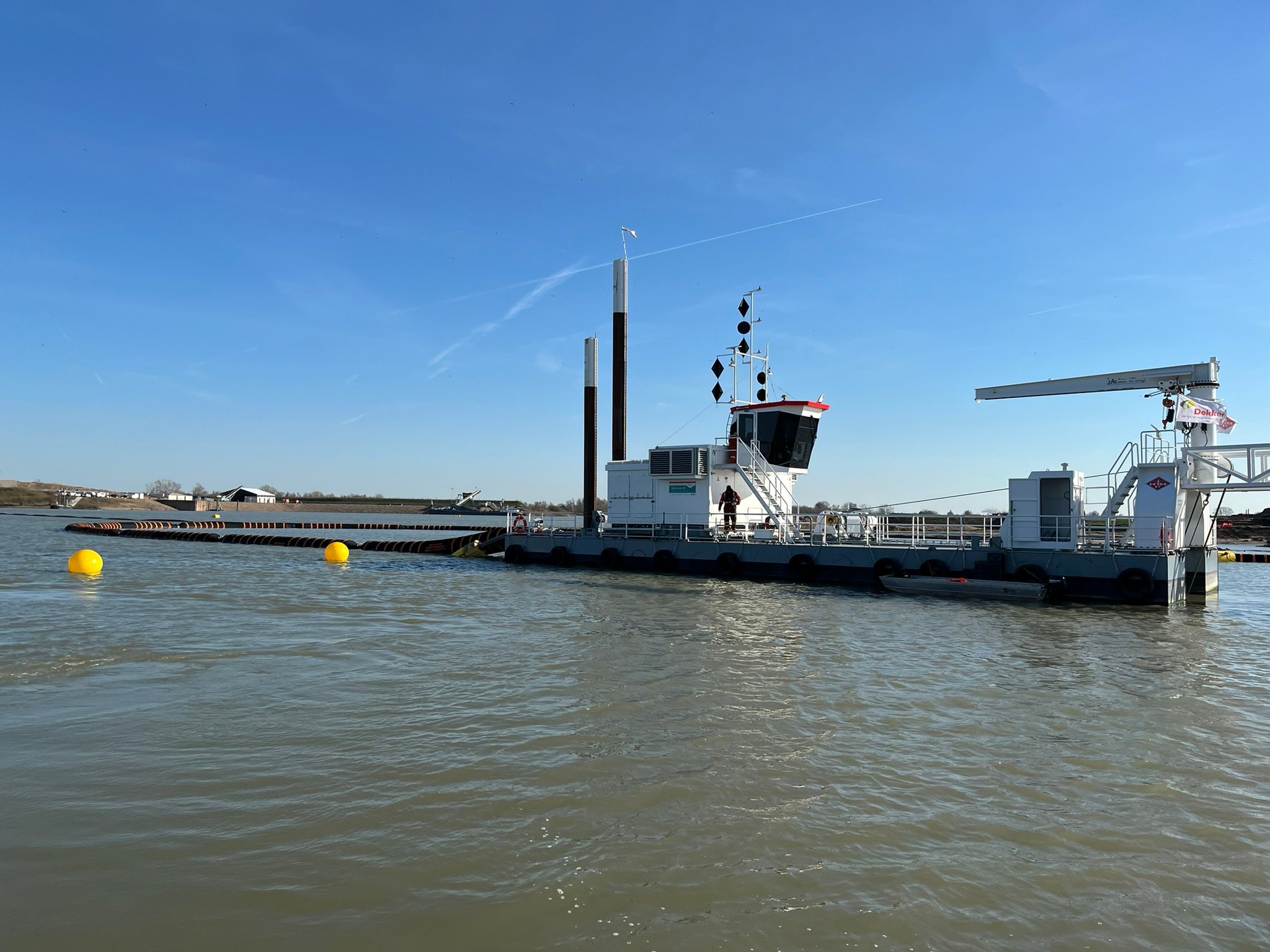

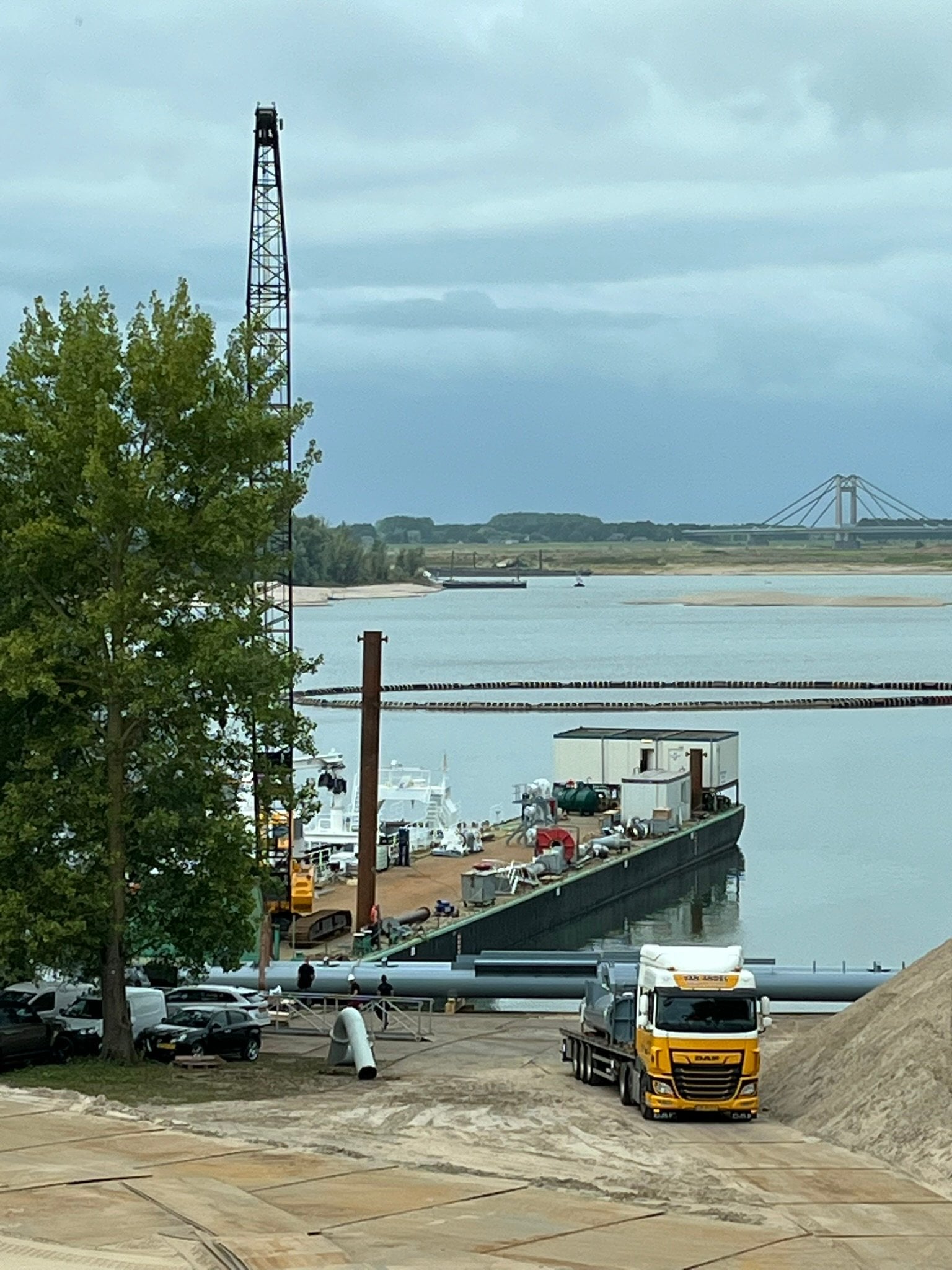

De Rotterdam 7 is verplaatst naar het ponton in de buurt van het zwemstrandje. We moesten 'm verplaatsen vanwege de lage waterstand. We maken de Rotterdam 7 nu klaar zodat ie samen met de Rotterdam 26 kan gaan werken aan de KRW geul. Vriendelijk verzoek? Blijf uit de buurt van het materieel voor …

Admin-uploaded image
Ask about this update

Willemspolder fase 1

July 22, 2026 • 9:32 AM

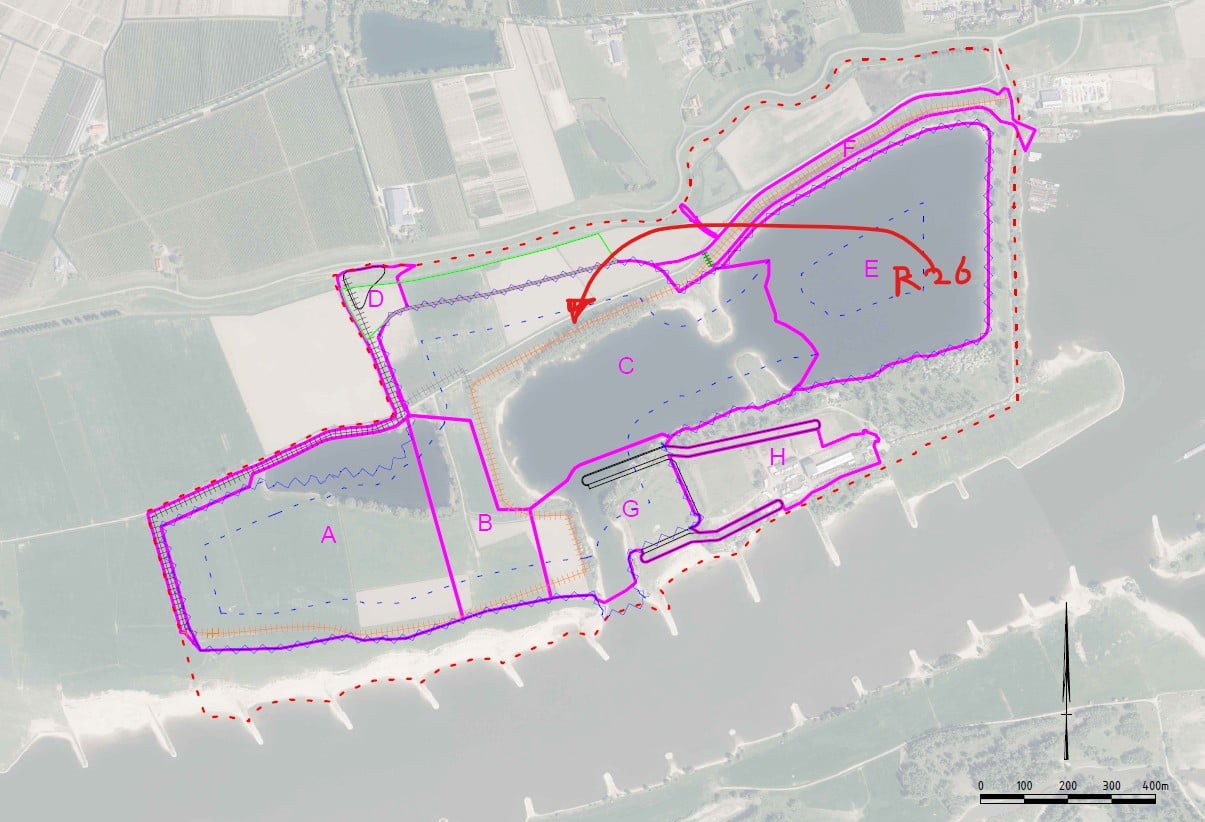

Voortgang ombouw zandzuiger R26

In een eerder bericht informeerde we u al over de ombouw van de zandzuiger 'Rotterdam 26' (R26).

Vandaag wordt het 'verlengstuk' aangevoerd en gemonteerd om winning tot circa 30 meter mogelijk te maken.

Daarmee kan de R26 ophoogzand binnen …

Admin-uploaded image
Ask about this update

Willemspolder fase 1

July 20, 2026 • 9:34 AM

(zee)hondenstrandje in Willemspolder fase 1

Deze dwaalgast kon het hondenstrandje niet vinden en koos zelf maar een plekje uit.

Heel bijzonder om een zeehond aan te treffen in de Willemspolder!

Toch blijkt het vaker voor te komen aan de Waal.

Inmiddel…

Ask about this update

Willemspolder fase 1

July 13, 2026 • 5:45 PM

Brandweeroefening

Vanavond wordt er door de brandweerpost Ochten geoefend in de Willemspolder.

De oefening wordt gehouden rond de zandzuiger en het ponton in de Oostplas.

Dus als u hulpdiensten te water ziet, dan weet u dat het een oefening betreft.

Ask about this update

Willemspolder fase 1

July 13, 2026 • 10:06 AM

51 karpers gered uit droogvallende Willemspolder

De faunabeheerders van Dekker zijn na een melding aan de slag gegaan om vissen te redden in het droogvallende water in de Willemspolder. Het ging om ondiep water bij de Schipperswaar in Echteld. Het bleek een zware klus.

Admin-uploaded image
Admin-uploaded image
Admin-uploaded image
1 / 3
Ask about this update

Willemspolder fase 1

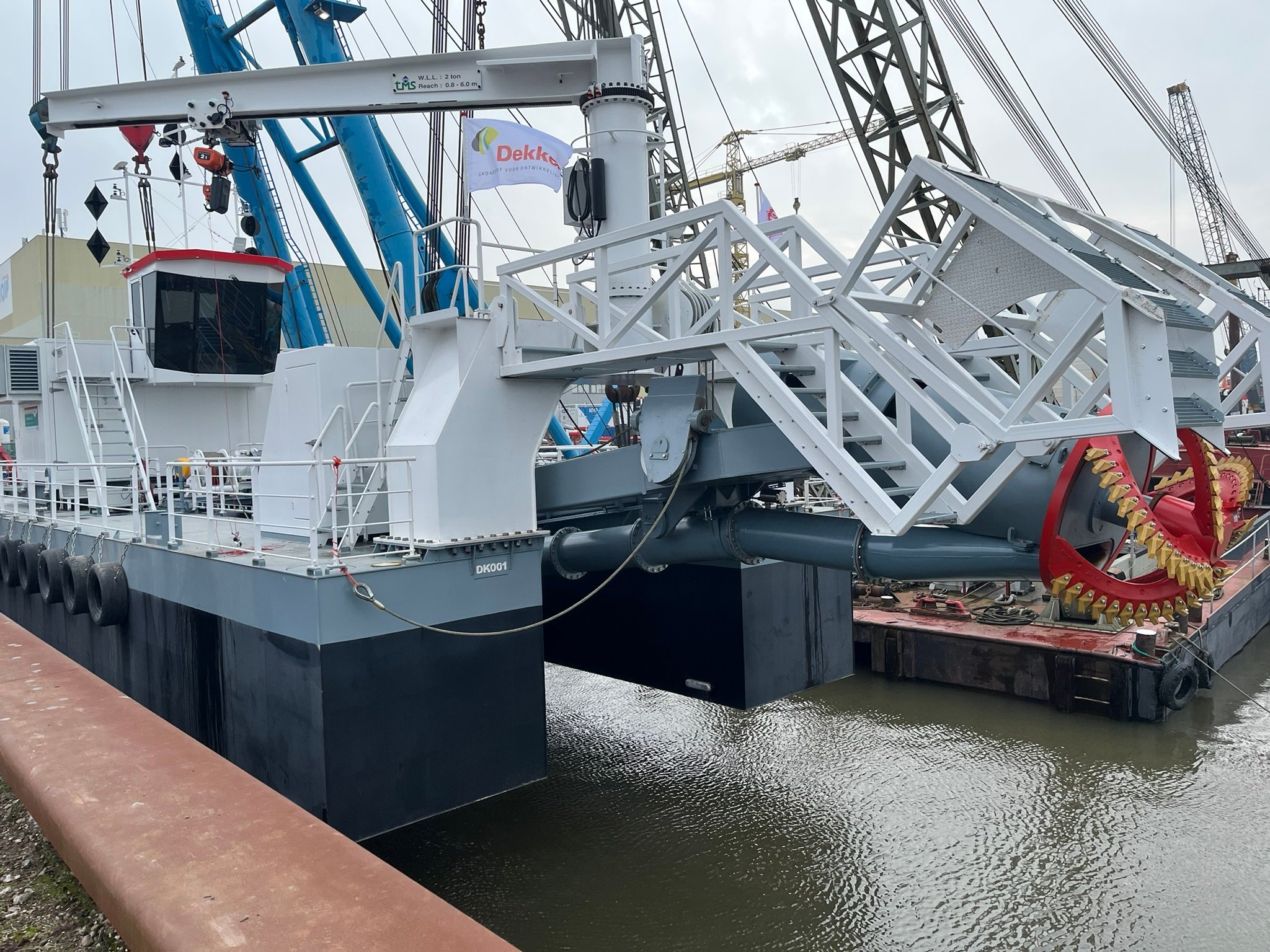

July 6, 2026 • 7:43 AM

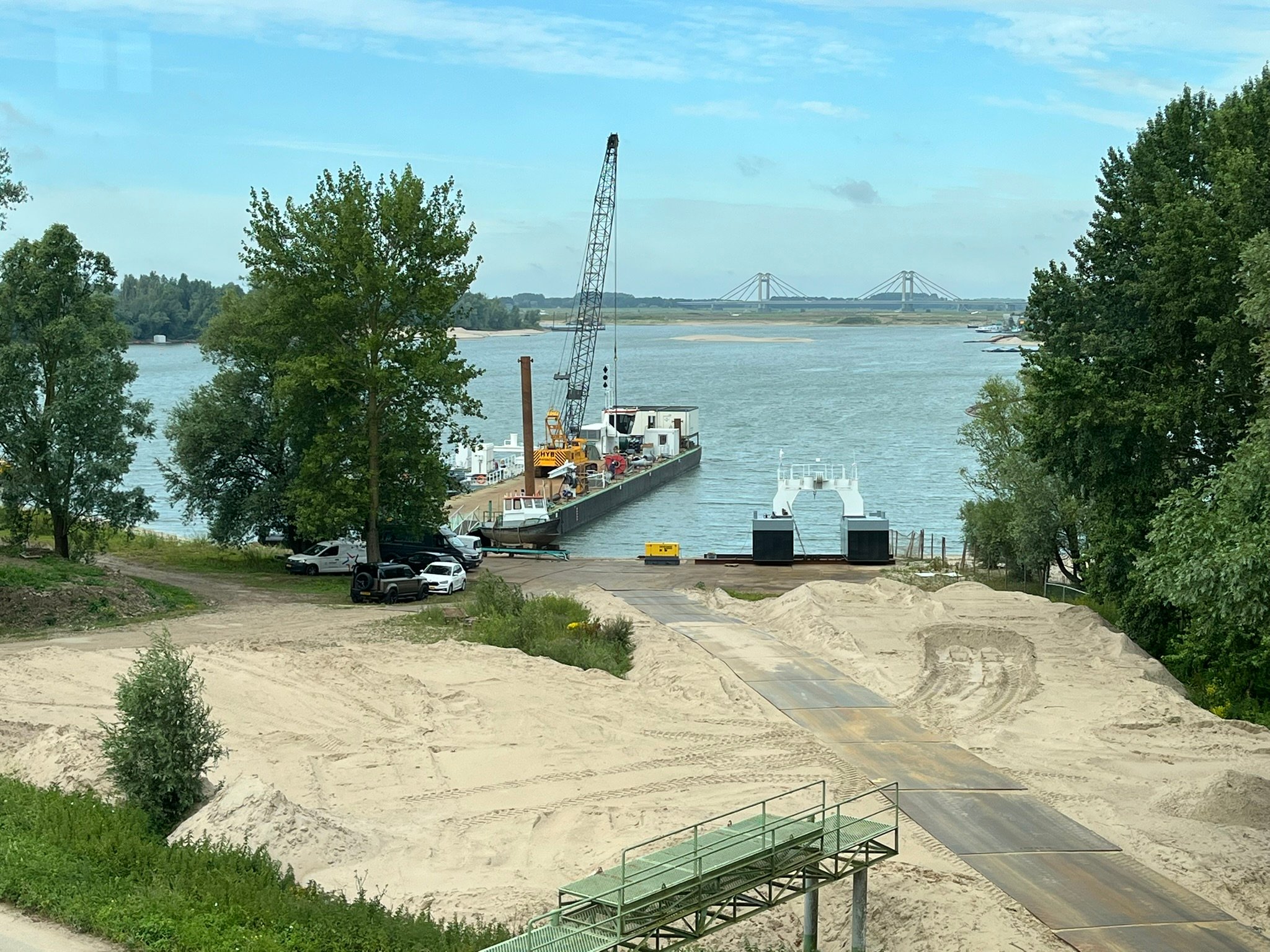

Ombouw zandzuiger R26

De nieuwe zandzuiger 'Rotterdam 26' (R26) heeft de eerste klus erop zitten.

Dat was het verplaatsen van zand uit Vak C naar 't Spijker.

Nu wordt de R26 verbouwd om op diepte ophoogzand te kunnen winnen in de Oostplas (vak E).

Deze verbouwing…

Admin-uploaded image
Admin-uploaded image
1 / 2
Ask about this update

Willemspolder fase 1

June 9, 2026 • 11:39 AM

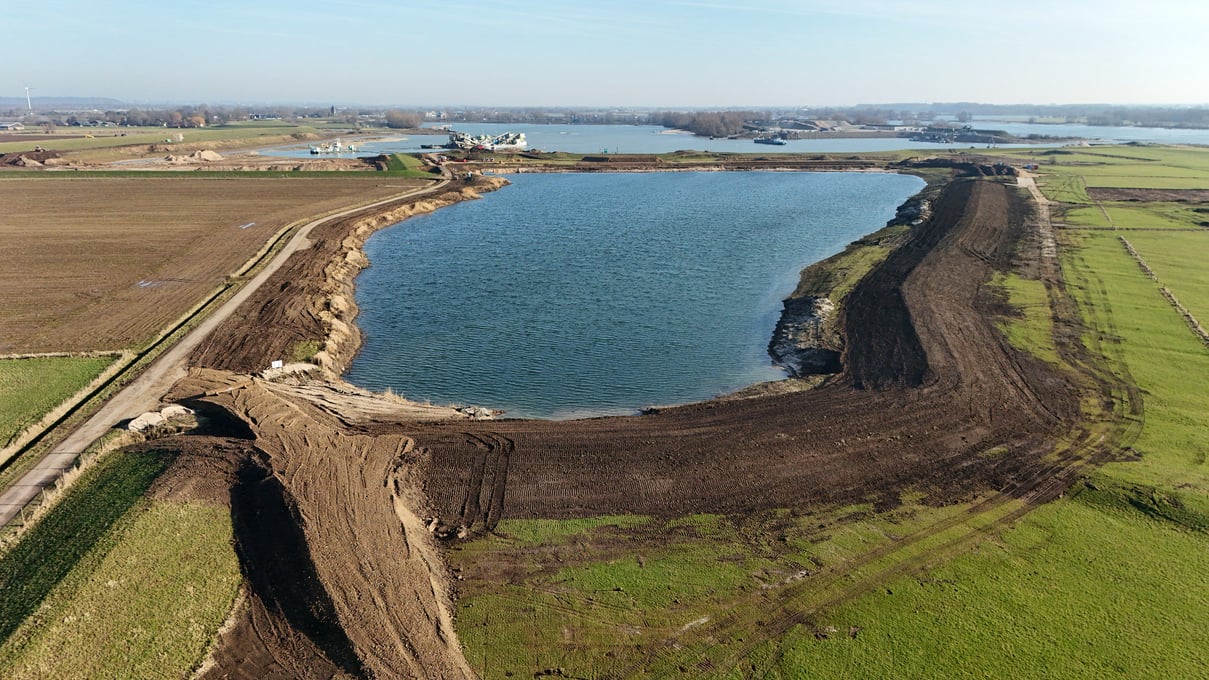

Voortgang drijvend zonnepark

Het werkterrein voor de aanleg van het drijvend zonnepark wordt ingericht.

De materialen worden aangevoerd en de 'rolbaan' om de panelen naar het water te brengen is in aanleg.

Ook worden voorbereidingen getroffen om de ankers - om het park aa…

Admin-uploaded image
Ask about this update

Willemspolder fase 1

May 28, 2026 • 7:32 AM

Lokale klei voor Dijkversterking Neder-Betuwe

We zijn blij dat de klei uit Willemspolder fase 1 lokaal wordt toegepast in dijkversterking Neder-Betuwe.

Dat betekent namelijk minimale transportafstanden, uitstoot en hinder.

Goed nieuws voor de duurzaamheid in het algemeen …

Admin-uploaded image
Ask about this update

Willemspolder fase 1

May 27, 2026 • 7:02 AM

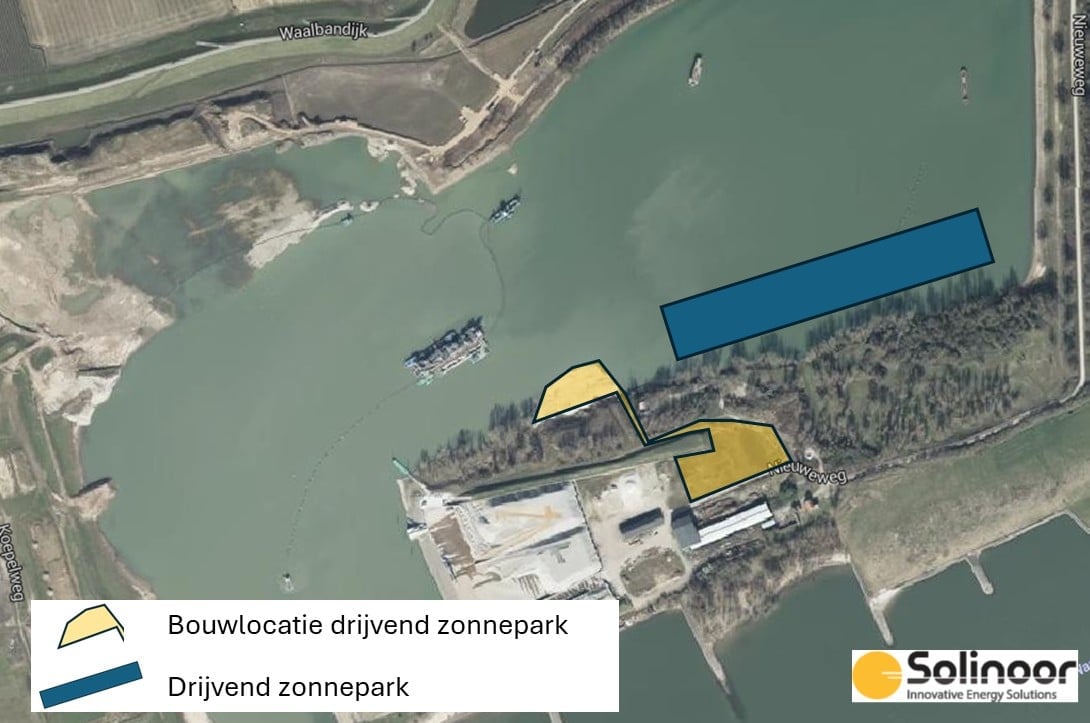

Voorbereidingen aanleg 1e deel drijvend zonne-eiland

Binnenkort wordt gestart met de inrichting van de bouwlocatie om het drijvende zonne-eiland aan te leggen.

Op de bouwlocatie worden de zonnepanelen op drijvers geplaatst, gekoppeld en naar de plas vervoerd.

Het gaat om …

Bouwlocatie aanleg drijvend zonne-eiland
Bouwlocatie aanleg drijvend zonne-eiland
Ask about this update

Willemspolder fase 1

May 6, 2026 • 8:30 AM

Voorbereidende werkzaamheden inlaatwerk KRW-geul

Deze week wordt gestart met voorbereidende werkzaamheden om het inlaatwerk voor de KRW-geul te maken.

Er wordt onder andere een bypass aangelegd voor verkeer naar bedrijfsterrein Binnenwaard.

De aanleg van het inlaatwerk s…

Admin-uploaded image
Ask about this update

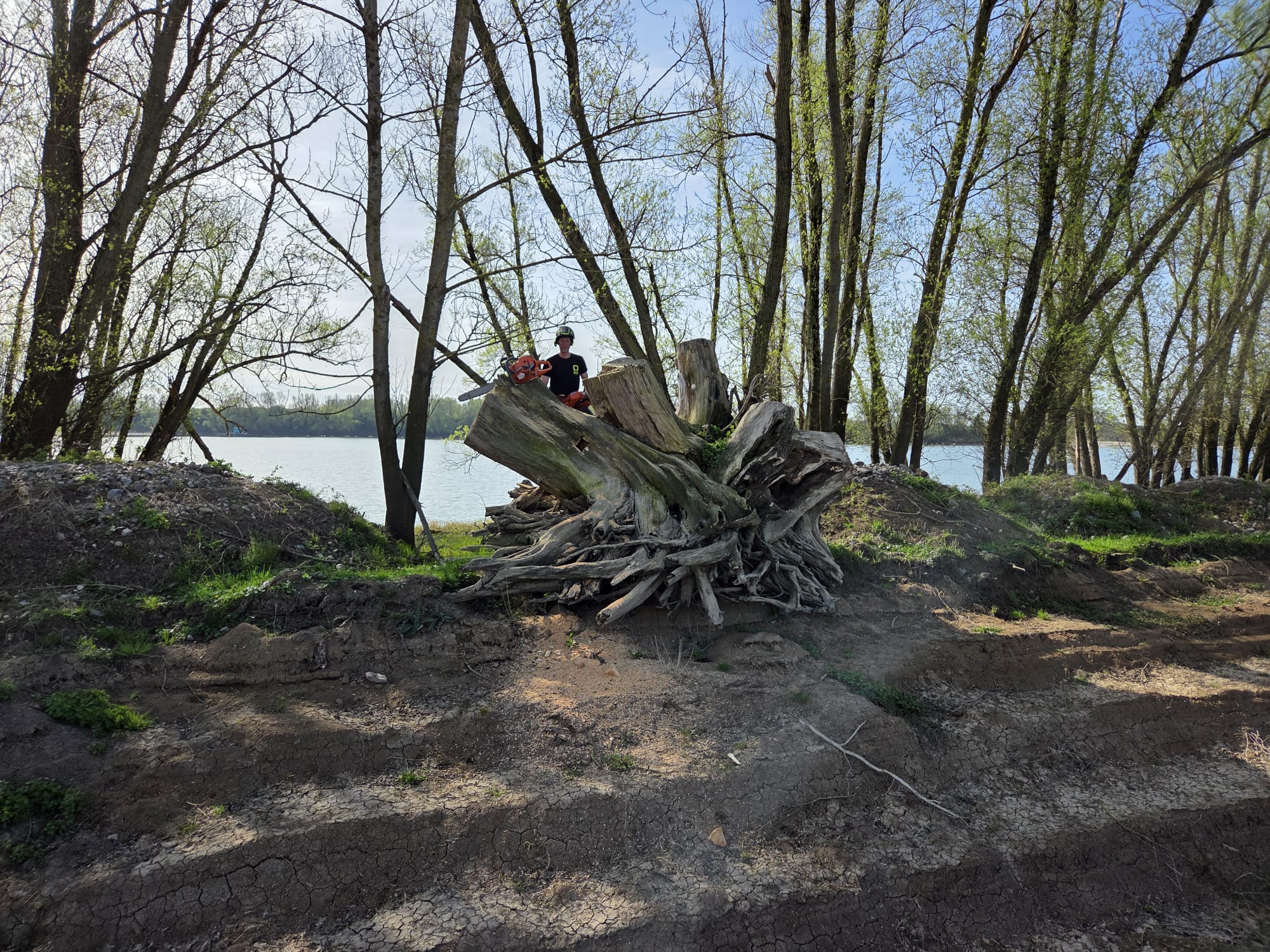

Willemspolder fase 1

May 5, 2026 • 7:13 AM

Rivierhout geeft een boost aan onderwaterleven!

De grote boomstobbe - die door Hindry Bos uit IJzendoorn is voorbereid - is in de KRW-geul geplaatst.

Het is een heel gevaarte, dat naar schatting meer dan 10 ton weegt.

Het rivierhout geeft een boost aan het onderwater…

Admin-uploaded image
Admin-uploaded image
1 / 2
Ask about this update

Willemspolder fase 1

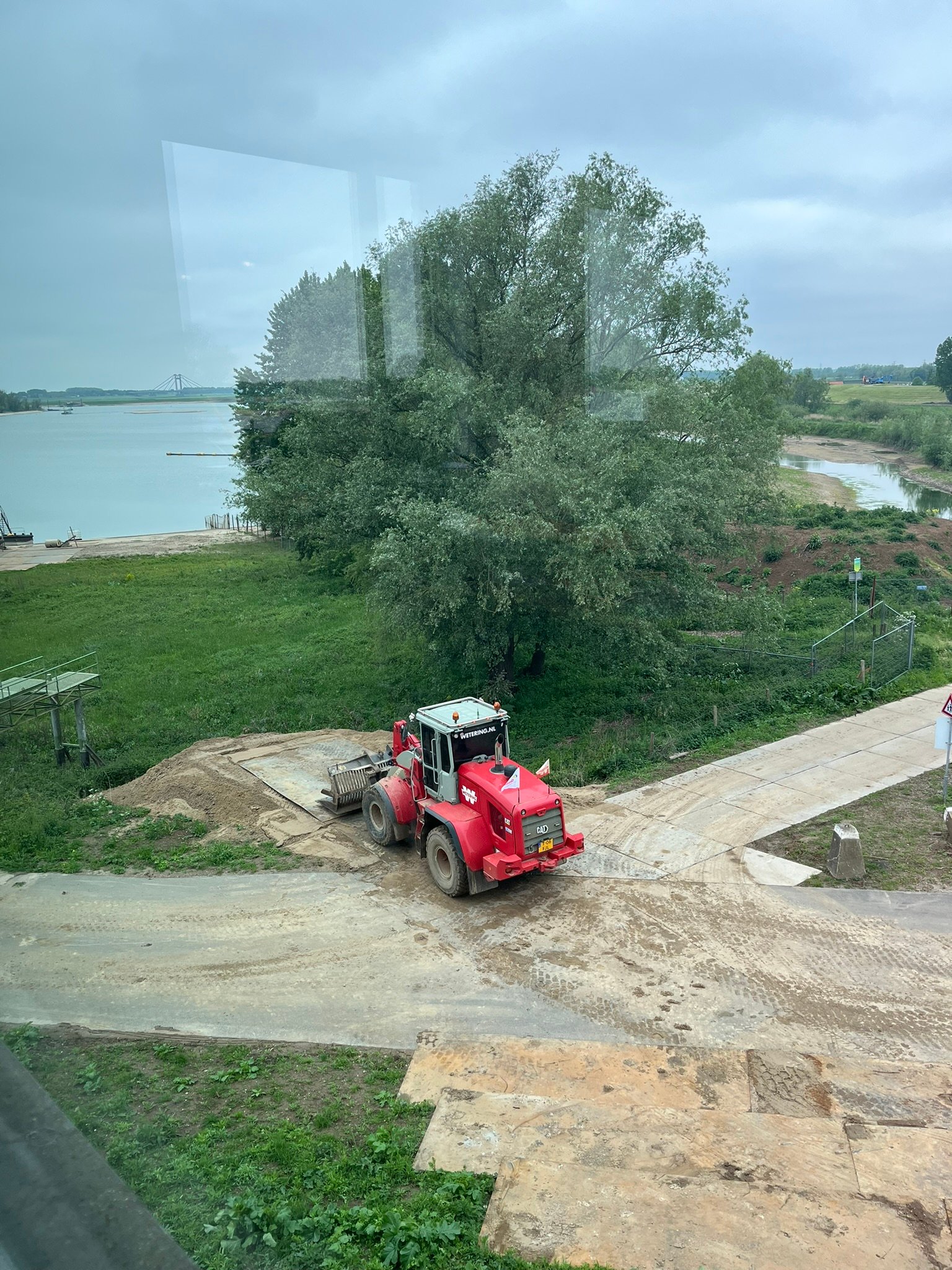

April 20, 2026 • 7:59 AM

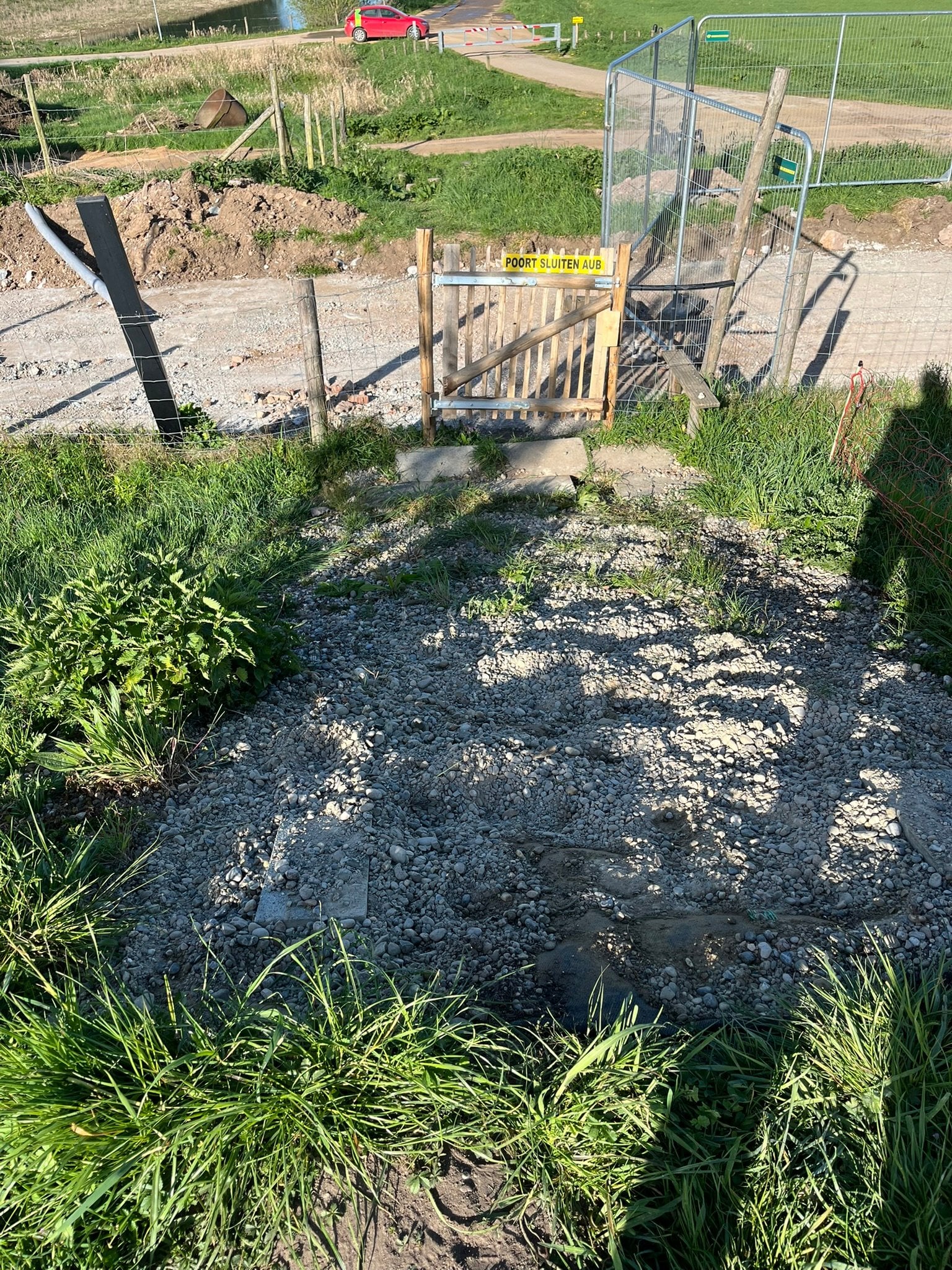

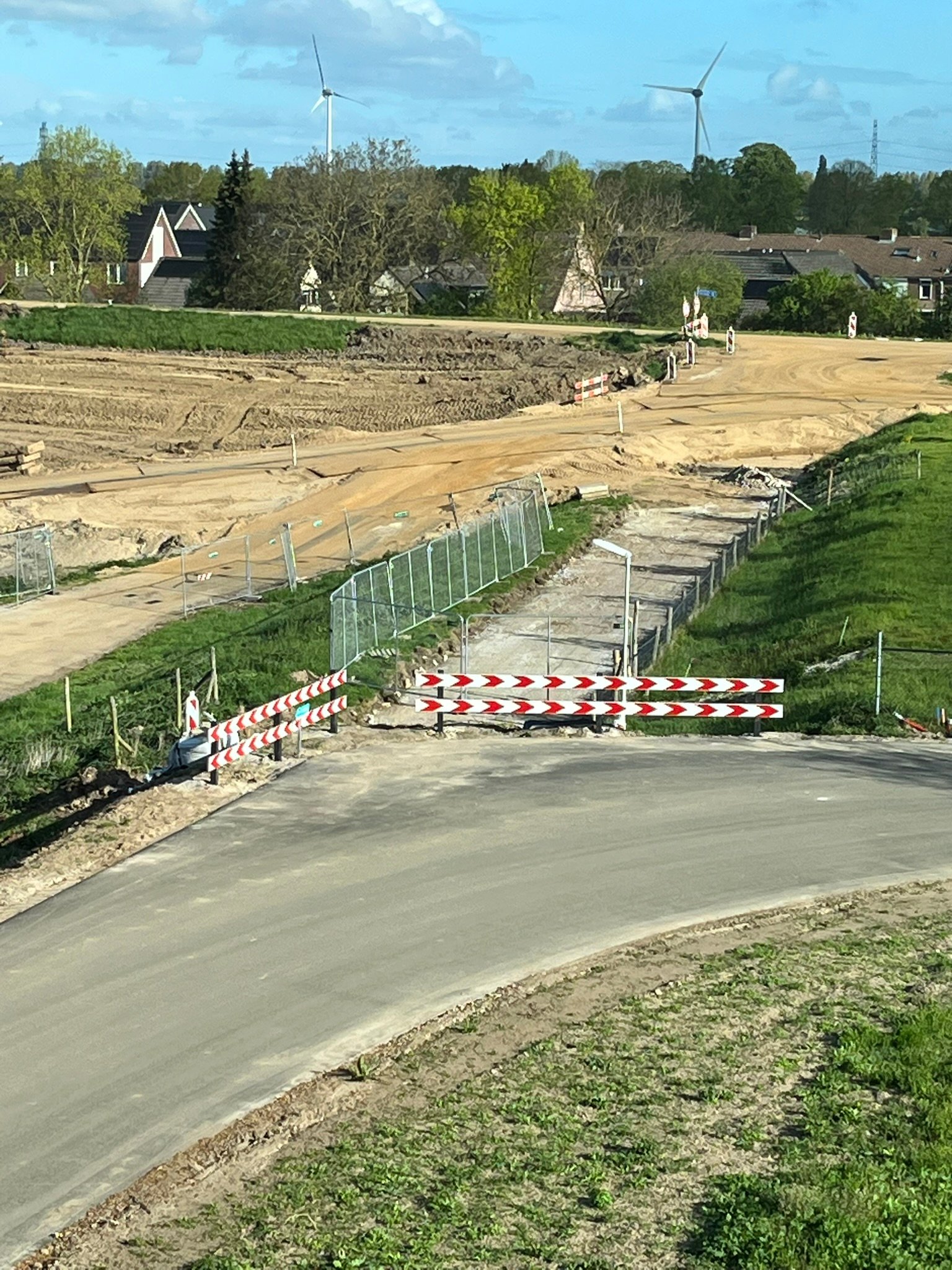

Reconstructie toegang Nieuweweg

Dijkversterking Neder-Betuwe maakt op dit moment de nieuwe toegang naar de Nieuweweg.

We hebben de trap in de Beweeg&Beleef-route weggehaald zodat men de ophoging voor de nieuwe dijkafrit kan maken.

Houd in deze tijdelijke situatie rek…

Admin-uploaded image
Admin-uploaded image
1 / 2
Ask about this update

Willemspolder fase 1

April 16, 2026 • 12:50 PM

Laat alleen je voetstappen achter en neem alleen mooie herinneringen mee...

Een opmerking uit de omgeving: 'is het idee een afvalbak op te hangen vlakbij het hondenveldje? Ik kom regelmatig gevulde poepzakjes tegen die vervolgens her en der gedumpt zijn

Admin-uploaded image
Ask about this update

Willemspolder fase 1

April 10, 2026 • 8:00 AM

Afvoer klei hervat

Vanaf vandaag starten we weer met de afvoer van dijkenklei.

De klei wordt via het laadponton in het schip gebracht en via het water getransporteerd.

Dat betekent ook weer voortgang voor het eerste deel van de KRW-geul (waar de klei vrijkomt).

Admin-uploaded image
Ask about this update

Willemspolder fase 1

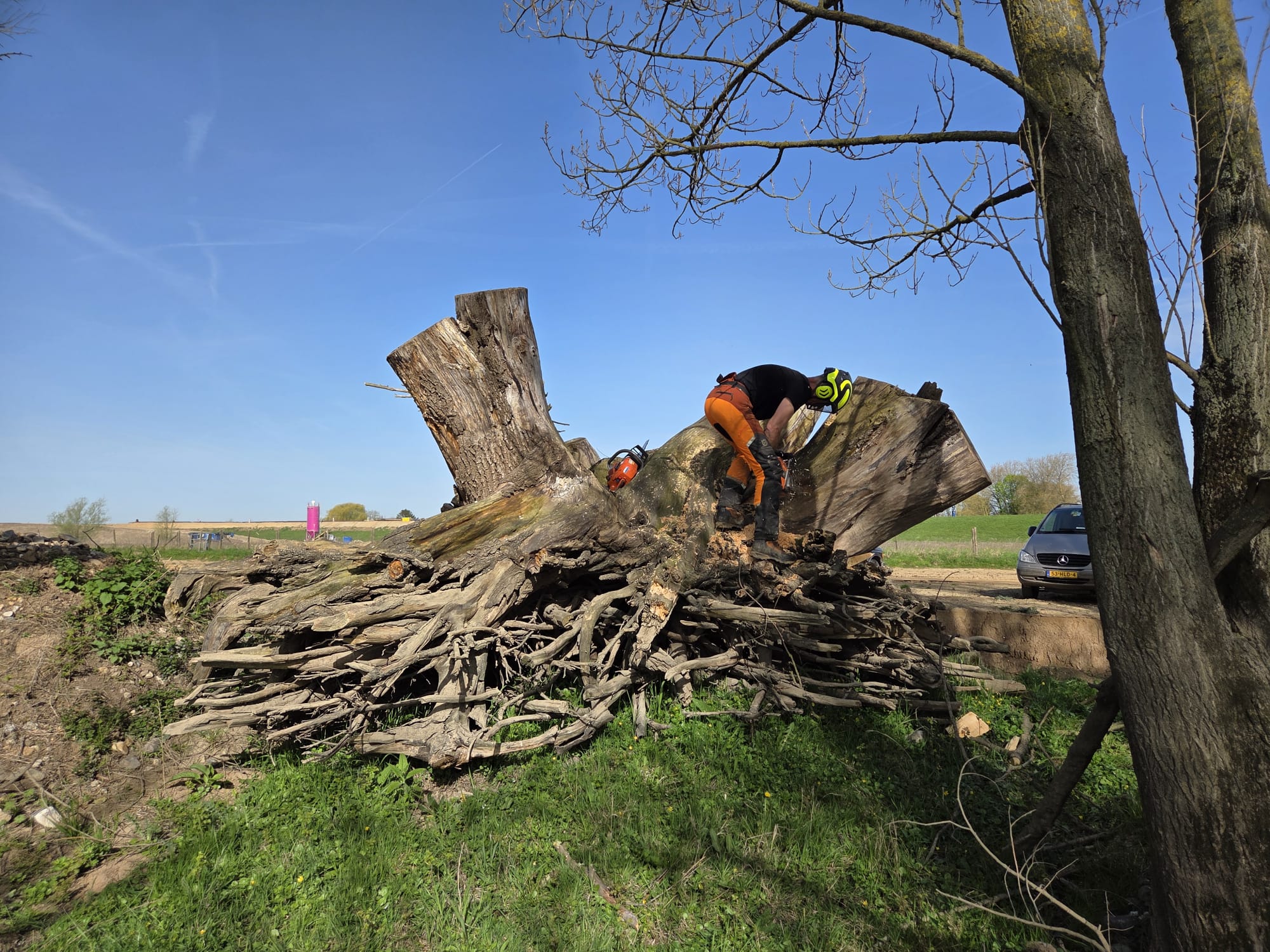

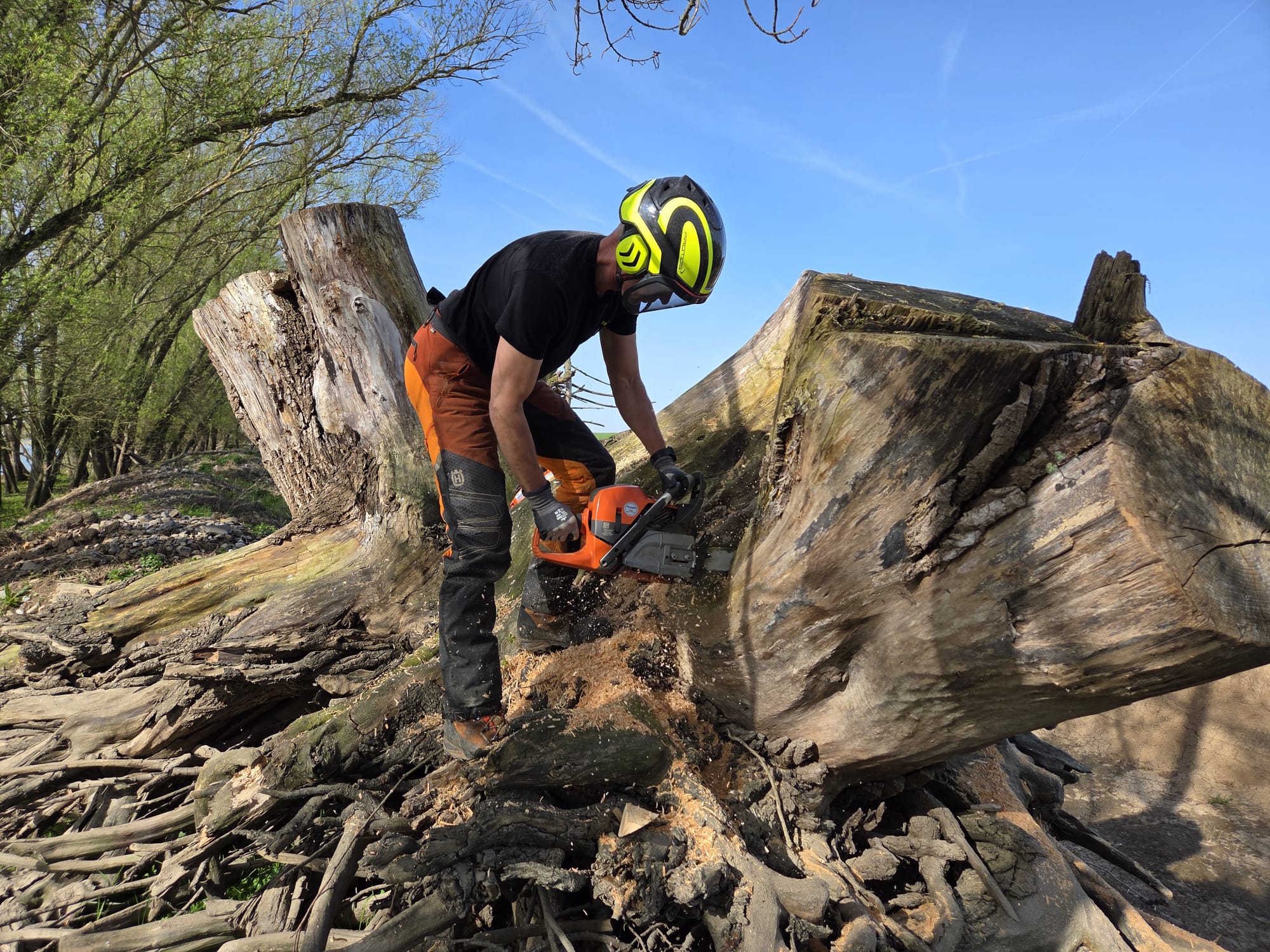

April 9, 2026 • 10:26 AM

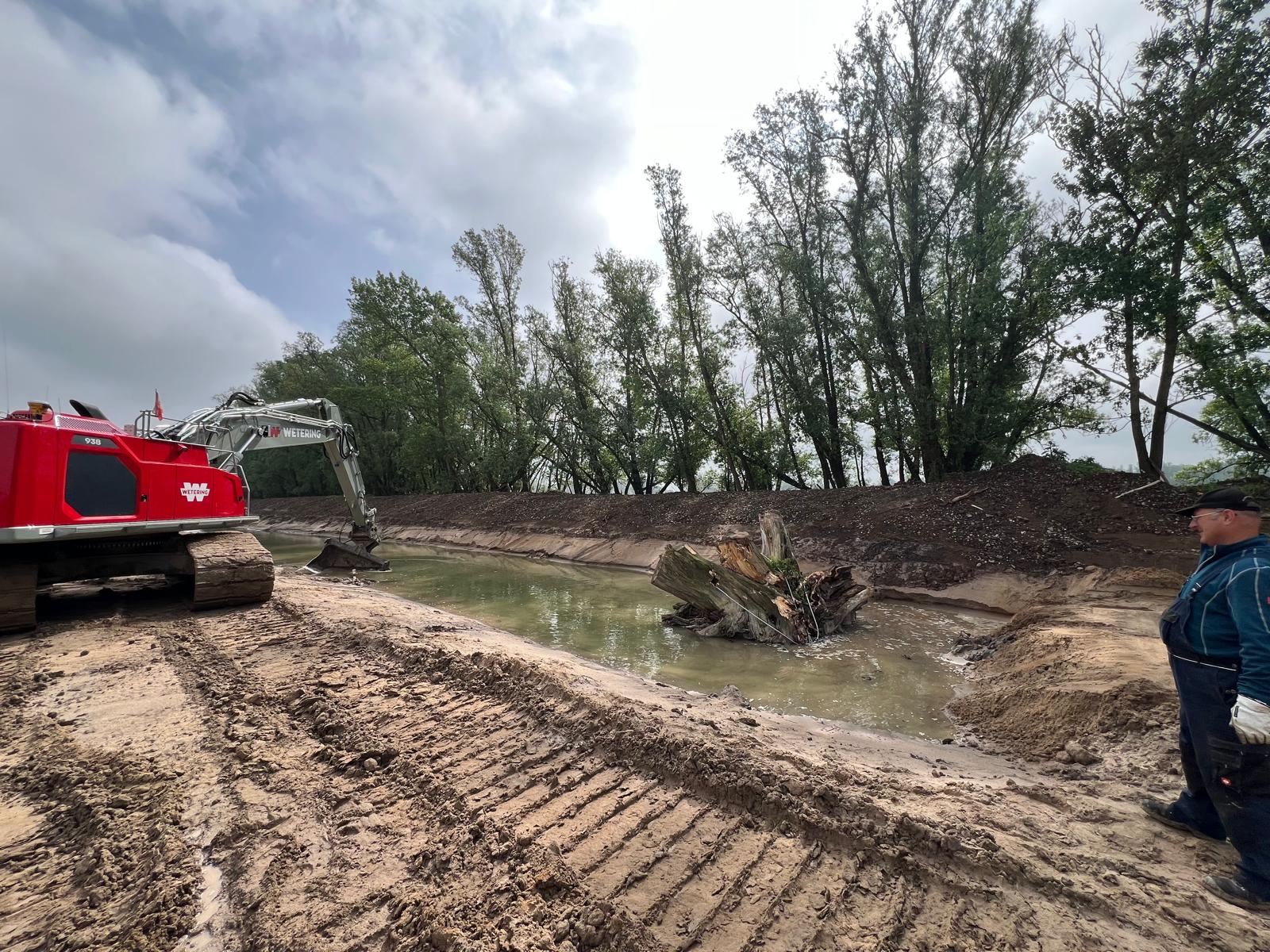

Aanbrengen rivierhout in KRW-geul

Het eerste rivierhout wordt aangebracht in de KRW-geul.

Dat gaat om een grote boomstobbe (het onderste deel van de stam van een boom met de wortels).

Onze lokale boomverzorger, Hindry Bos uit IJzendoorn, zorgt voor de verankering (zo blij…

de Boomstobbe
Boomverzorger Hindry Bos in actie
Gat maken voor de verankering van de stobbe
1 / 3
de Boomstobbe
Ask about this update

Willemspolder fase 1

April 8, 2026 • 6:24 AM

Reconstructie toegang Nieuweweg door Dijkversterking

Dijkversterking Neder-Betuwe is aan de slag met de reconstructie van de toegang tot de Nieuweweg.

Voor ons kantoor is een kraan met 'prikker' bezig met het verwijderen van de bestaande betonverharding.

Dus als u in IJz…

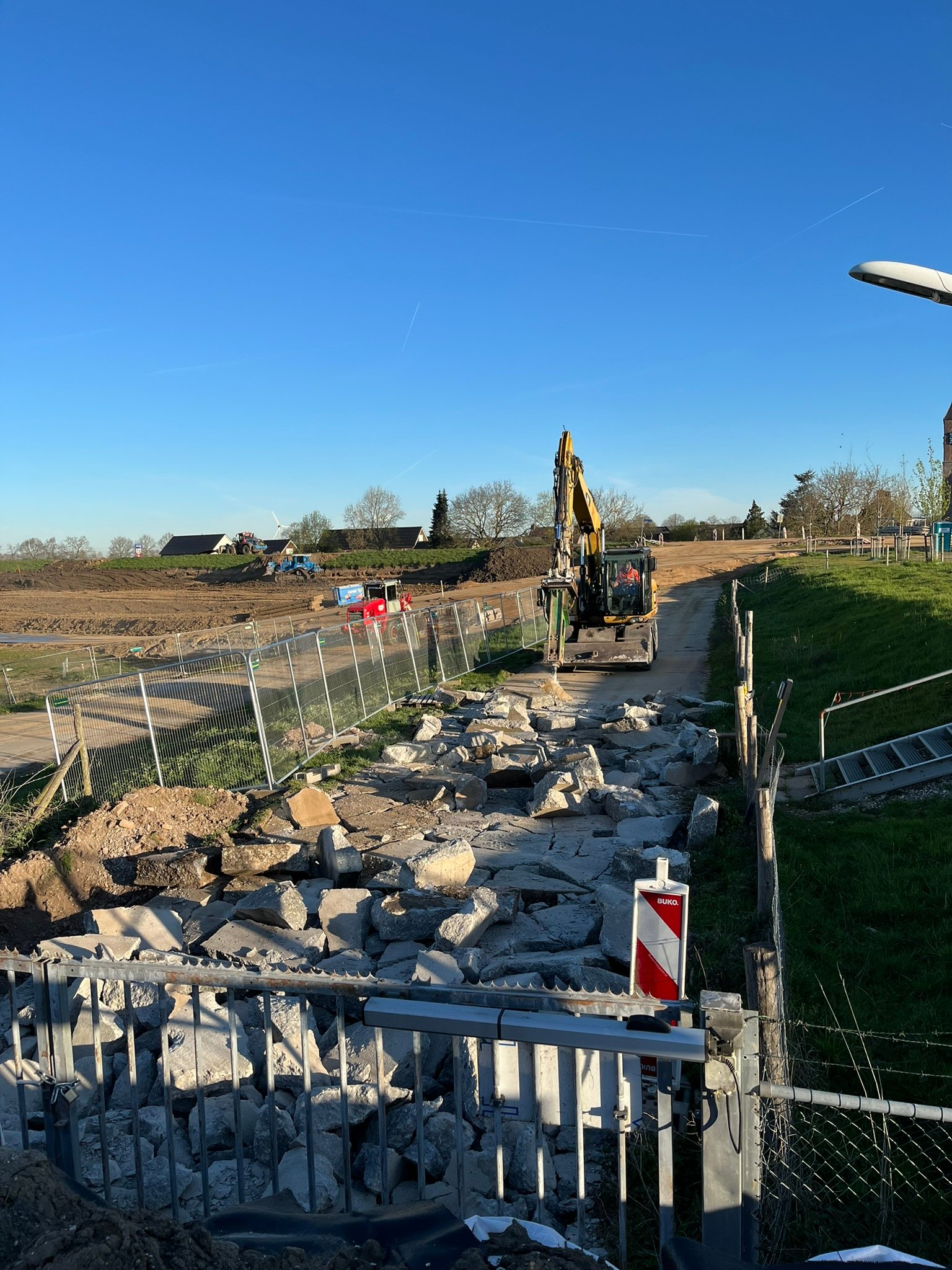

verwijderen betonverharding Nieuweweg
verwijderen betonverharding Nieuweweg
Ask about this update

Willemspolder fase 1

April 1, 2026 • 9:00 AM

Voorbereidingen aanleg drijvend zonnepark

De voorbereiding van de bouw van het drijvende zonnepark is in volle gang.

Er worden deze week vanaf een boot metingen uitgevoerd van de waterbodem.

De uitkomsten hiervan worden gebruikt om het verankeringsplan af te ronden. …

Admin-uploaded image
Ask about this update

Willemspolder fase 1

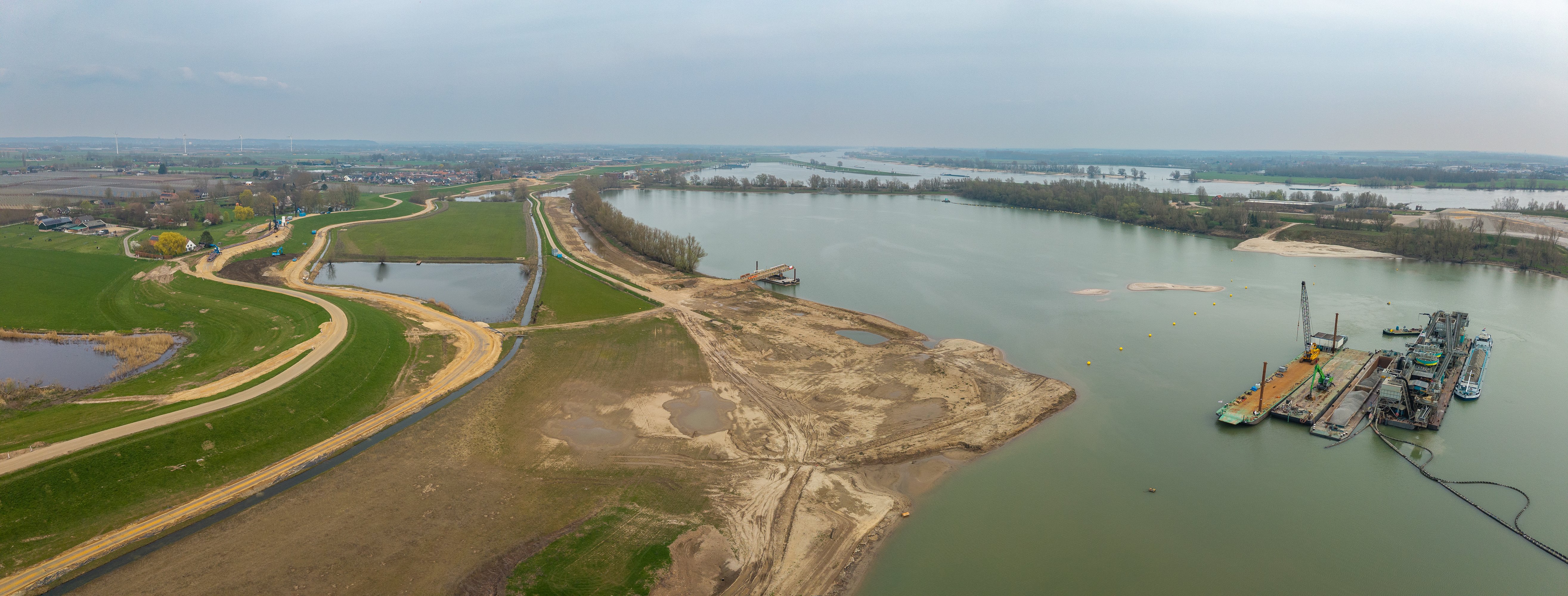

March 31, 2026 • 8:30 AM

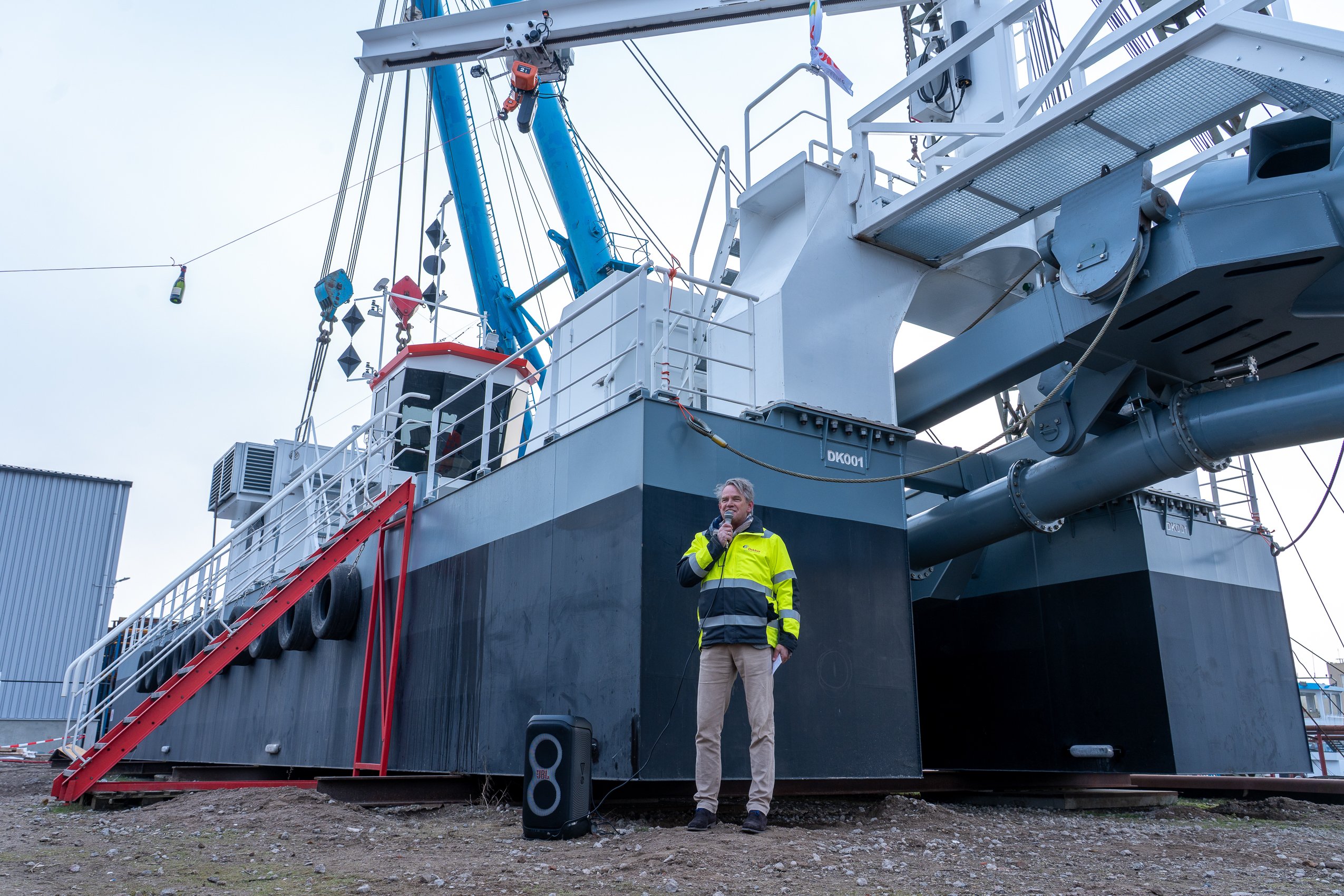

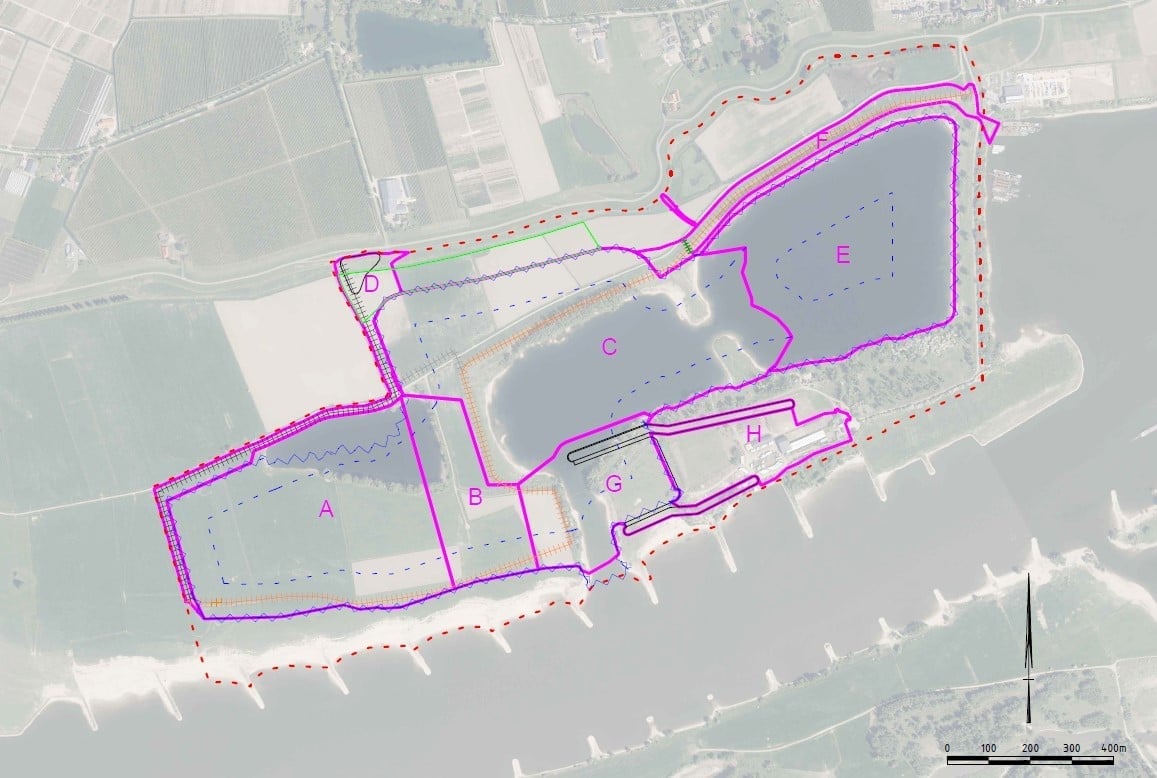

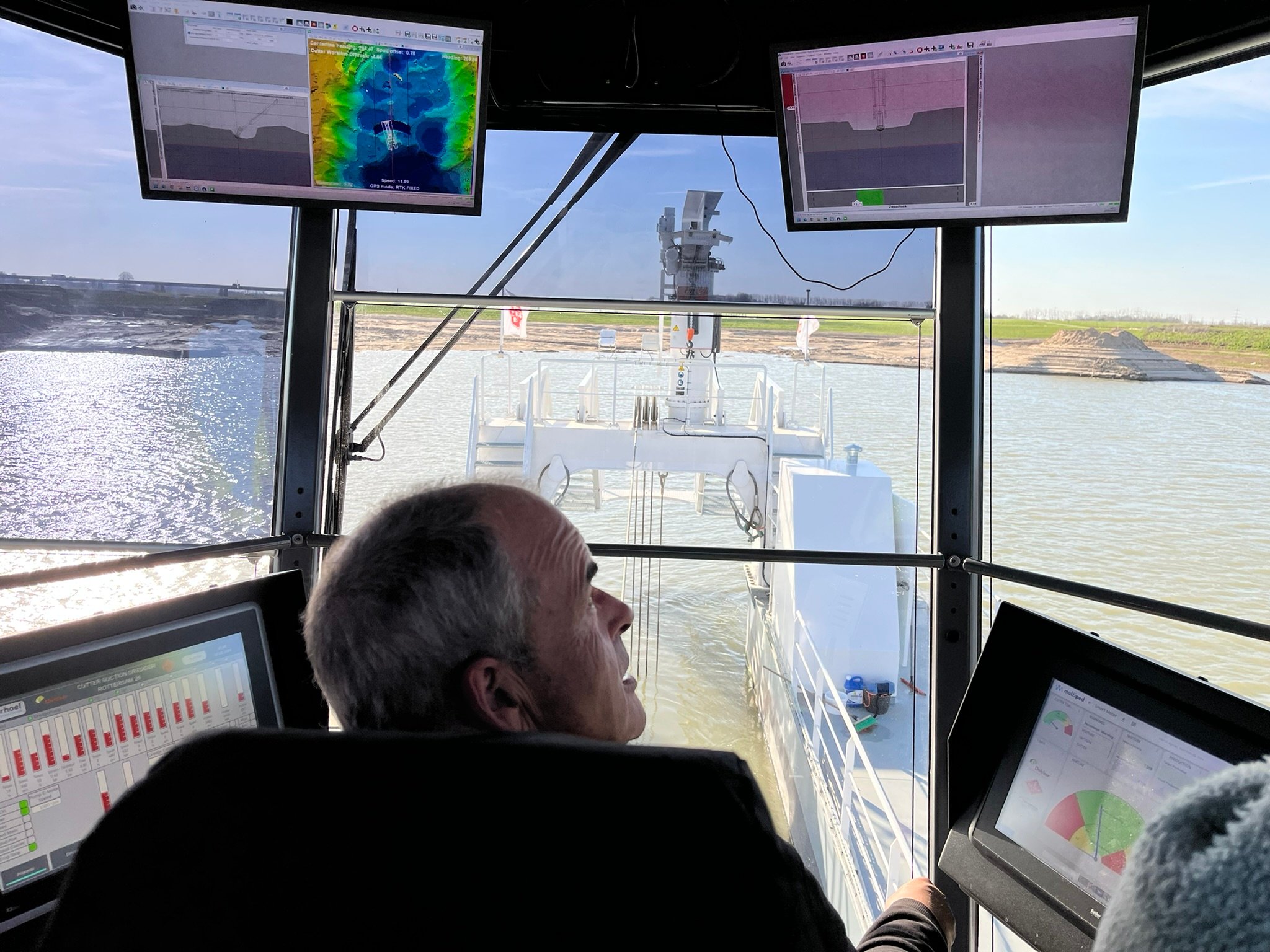

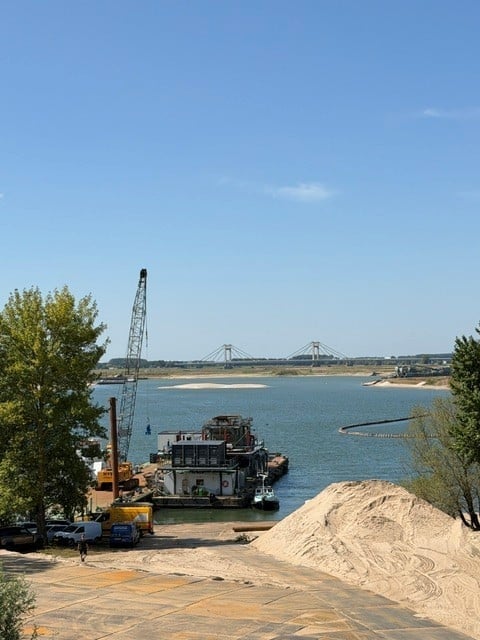

Versnelling KRW-geul ingezet

Gisteren hebben we met Rijkswaterstaat en een afvaardiging van betrokken partijen de versnelling van de KRW geul ingezet. We voeren vanuit de overnachtingshaven, over de Waal naar de toekomstige geul in project Willemspolder fase 1. Zo kon de rivierdynami…

Admin-uploaded image
Admin-uploaded image
Admin-uploaded image
1 / 3
Ask about this update

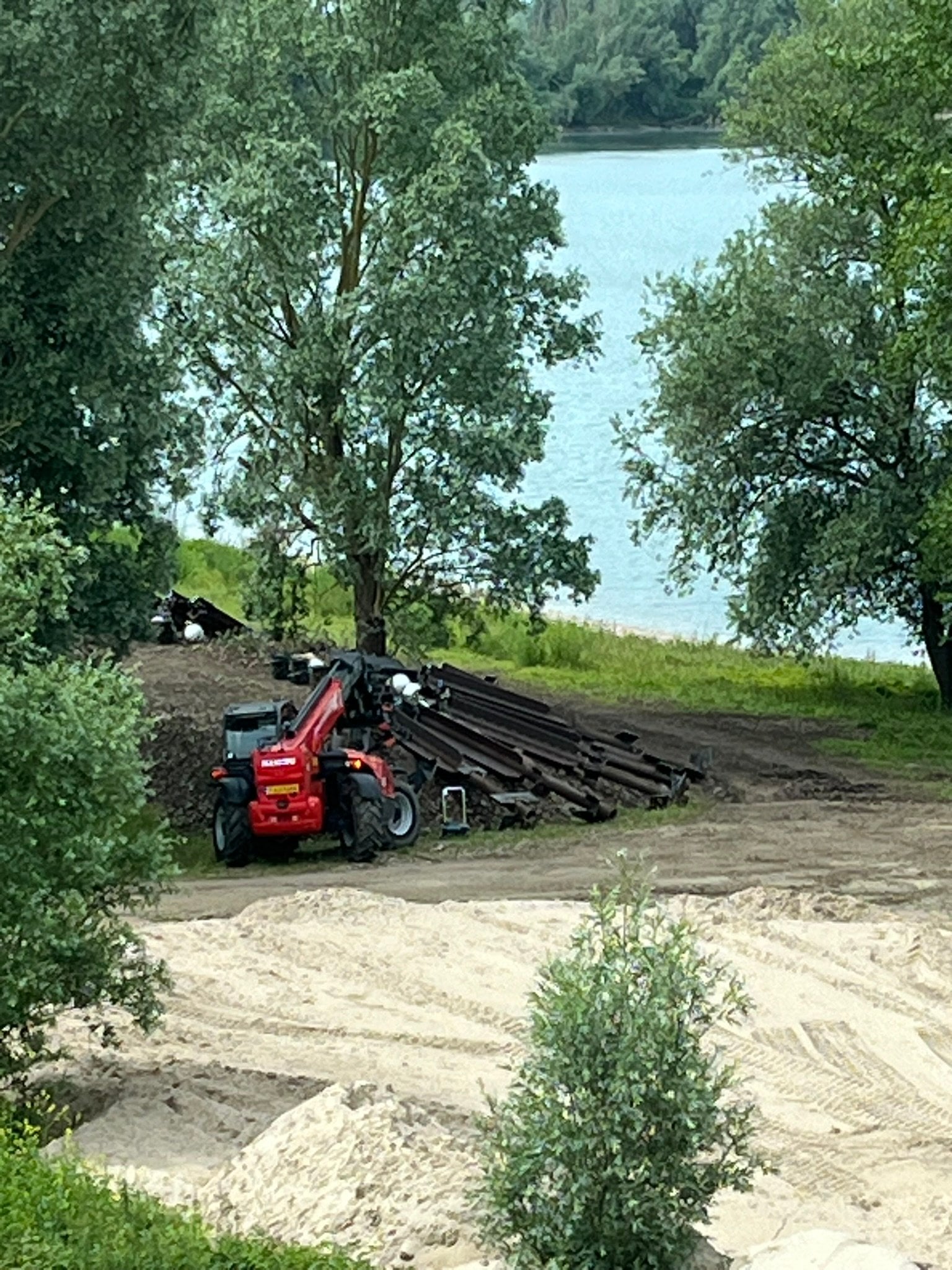

Willemspolder fase 1

March 23, 2026 • 8:22 AM

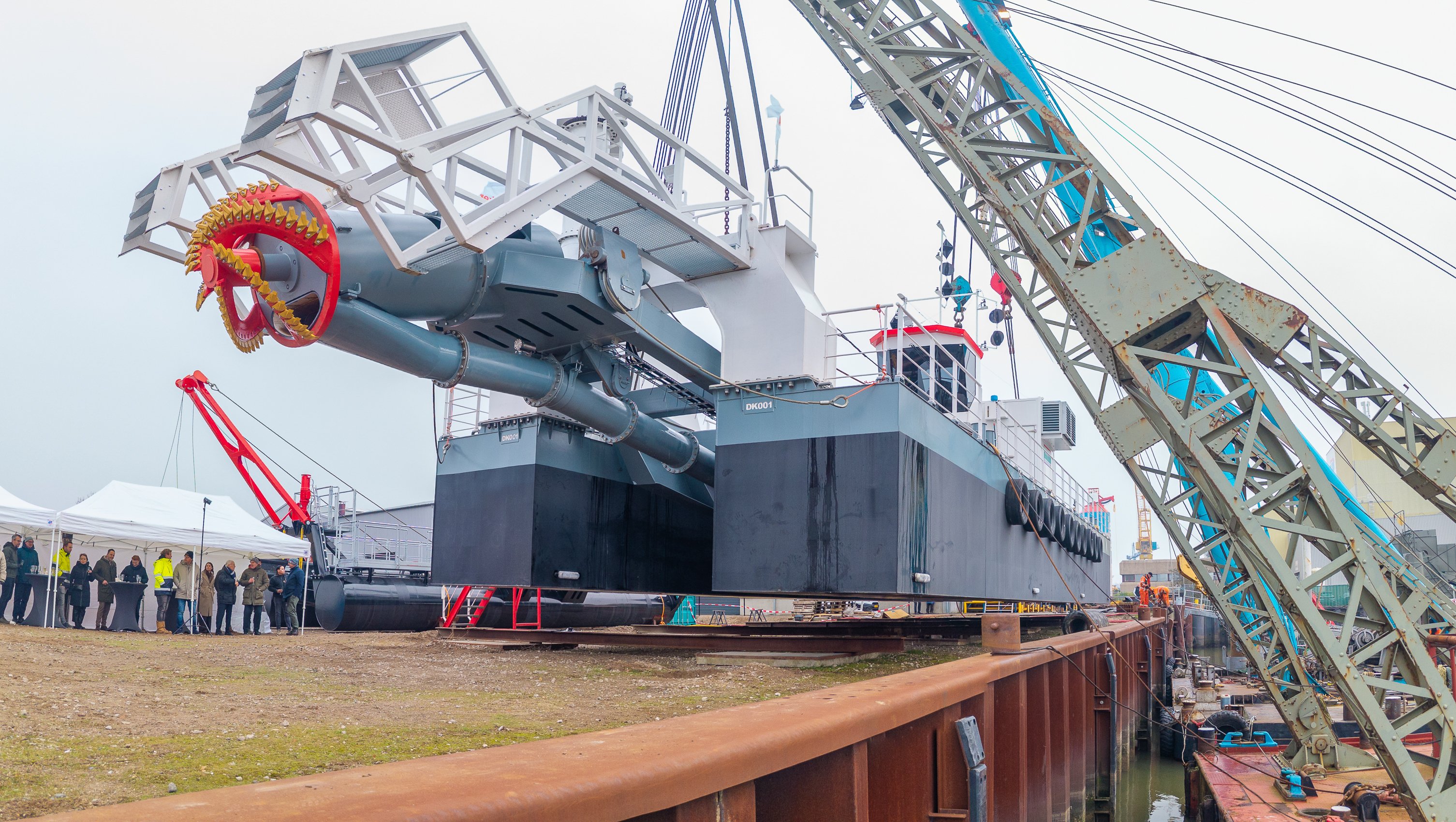

Nieuwe zuiger aan het werk

Er wordt volop getest met de nieuwe zuiger Rotterdam 26 en hij werkt naar behoren.

Ons personeel leert nu de fijne kneepjes van de nieuwe aanwinst kennen.

Het eerste zand wordt al overgepompt naar de plas 't Spijker.

De ver…

Admin-uploaded image
Admin-uploaded image
Admin-uploaded image
1 / 3
Ask about this update

Willemspolder fase 1

February 19, 2026 • 1:27 PM

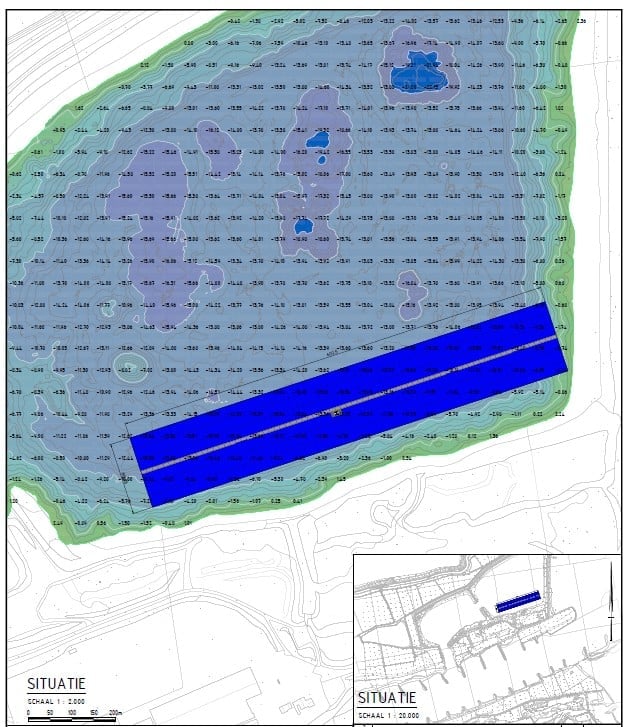

Aanleg hevelleiding bij 't Spijker

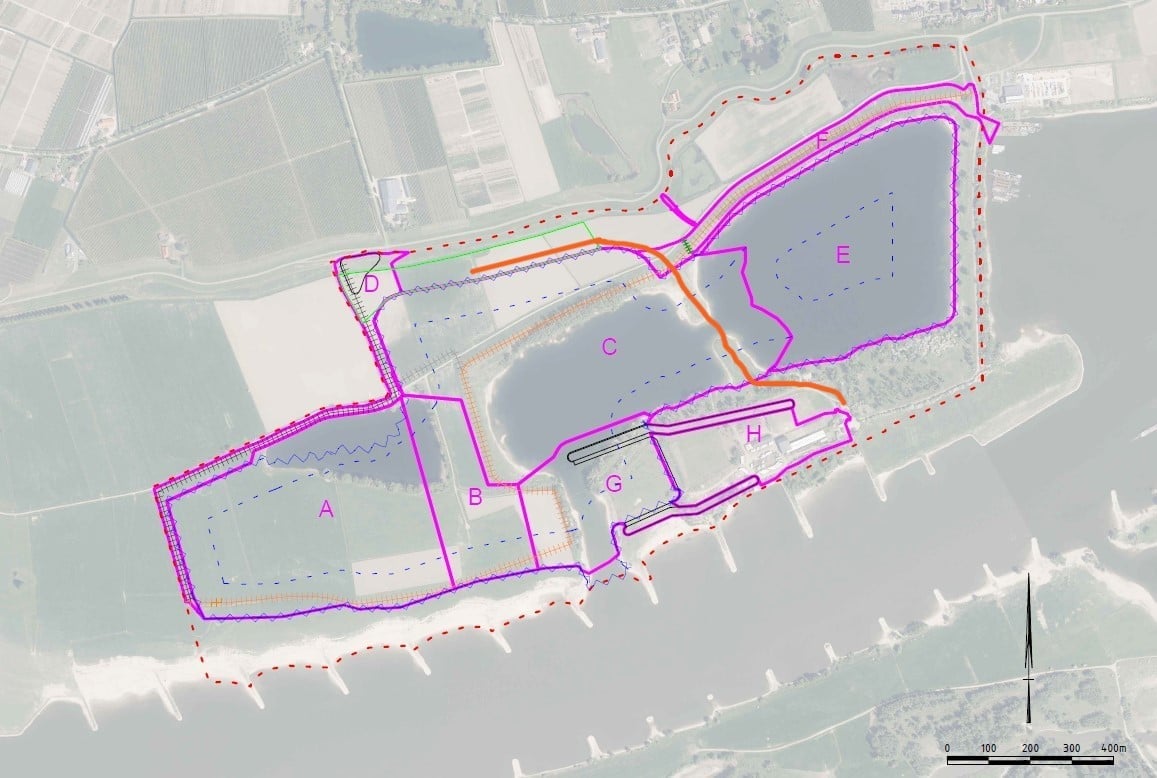

Bij het overpompen van zand naar de plas 't Spijker (voor versnelling KRW geul) moet het waterpeil geregeld worden.

Overtollig water wordt met een hevelleiding terug naar de zandwinning gebracht.

Een pomp zorgt voor onderdruk waardoor h…

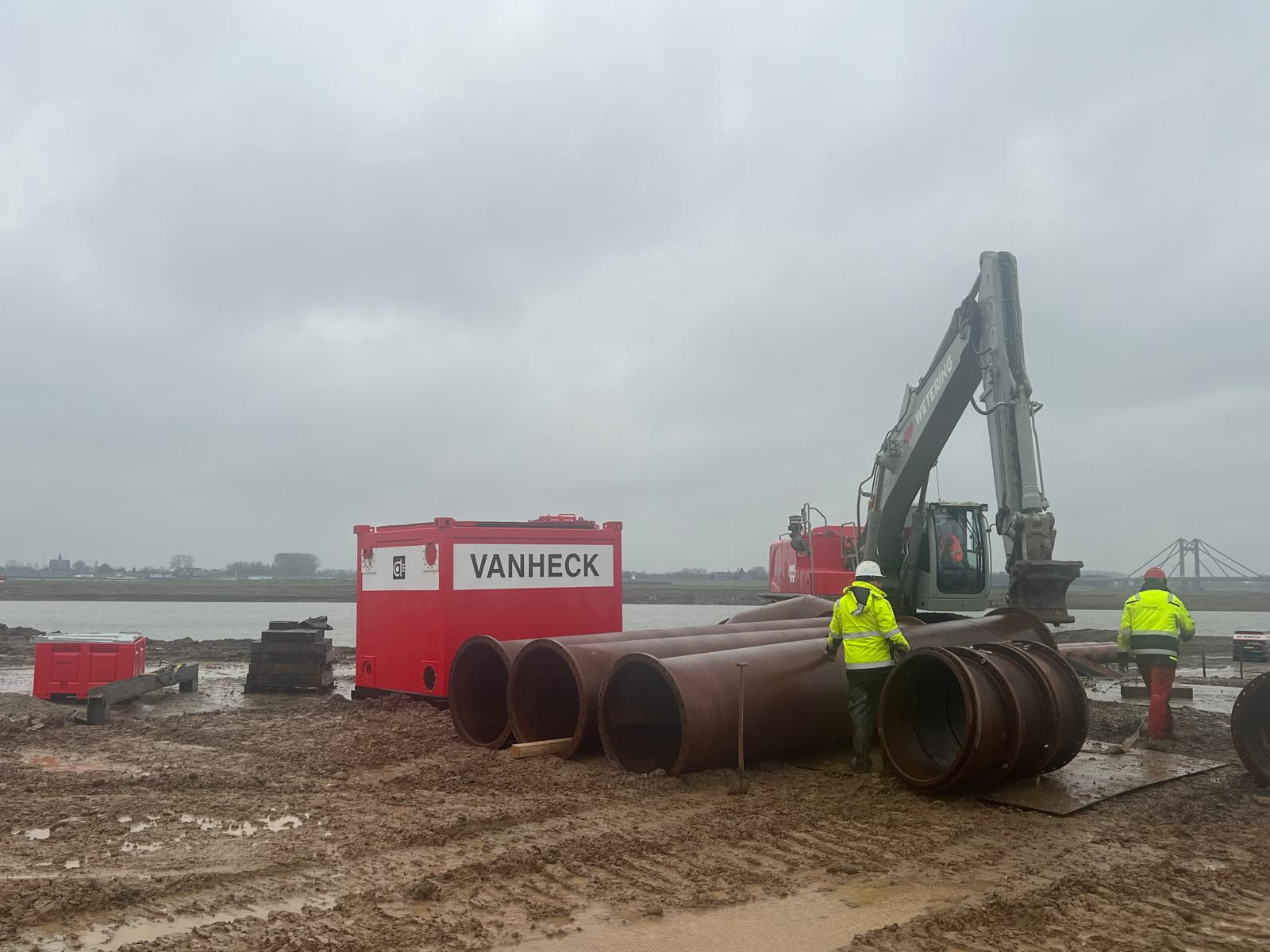

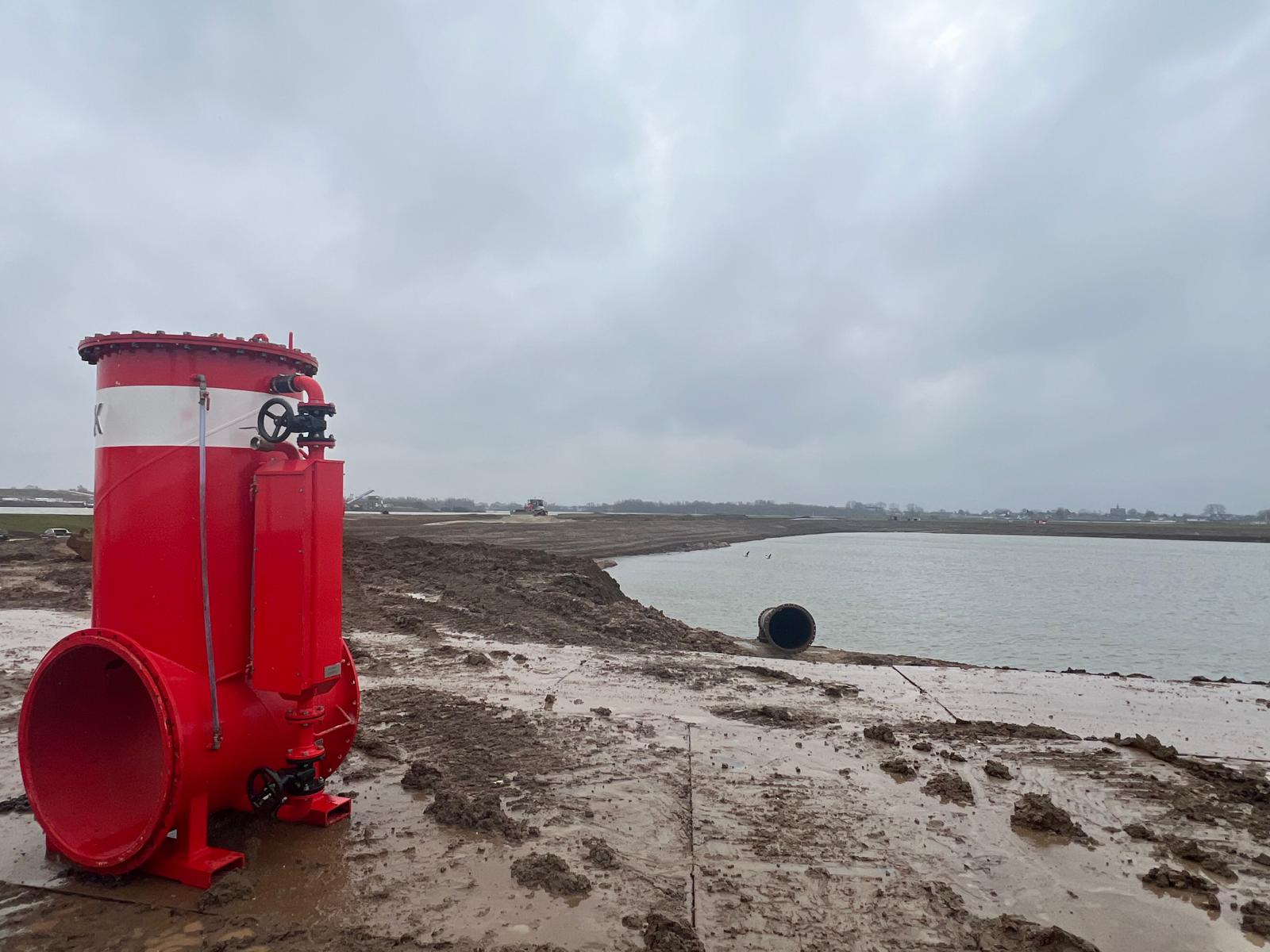

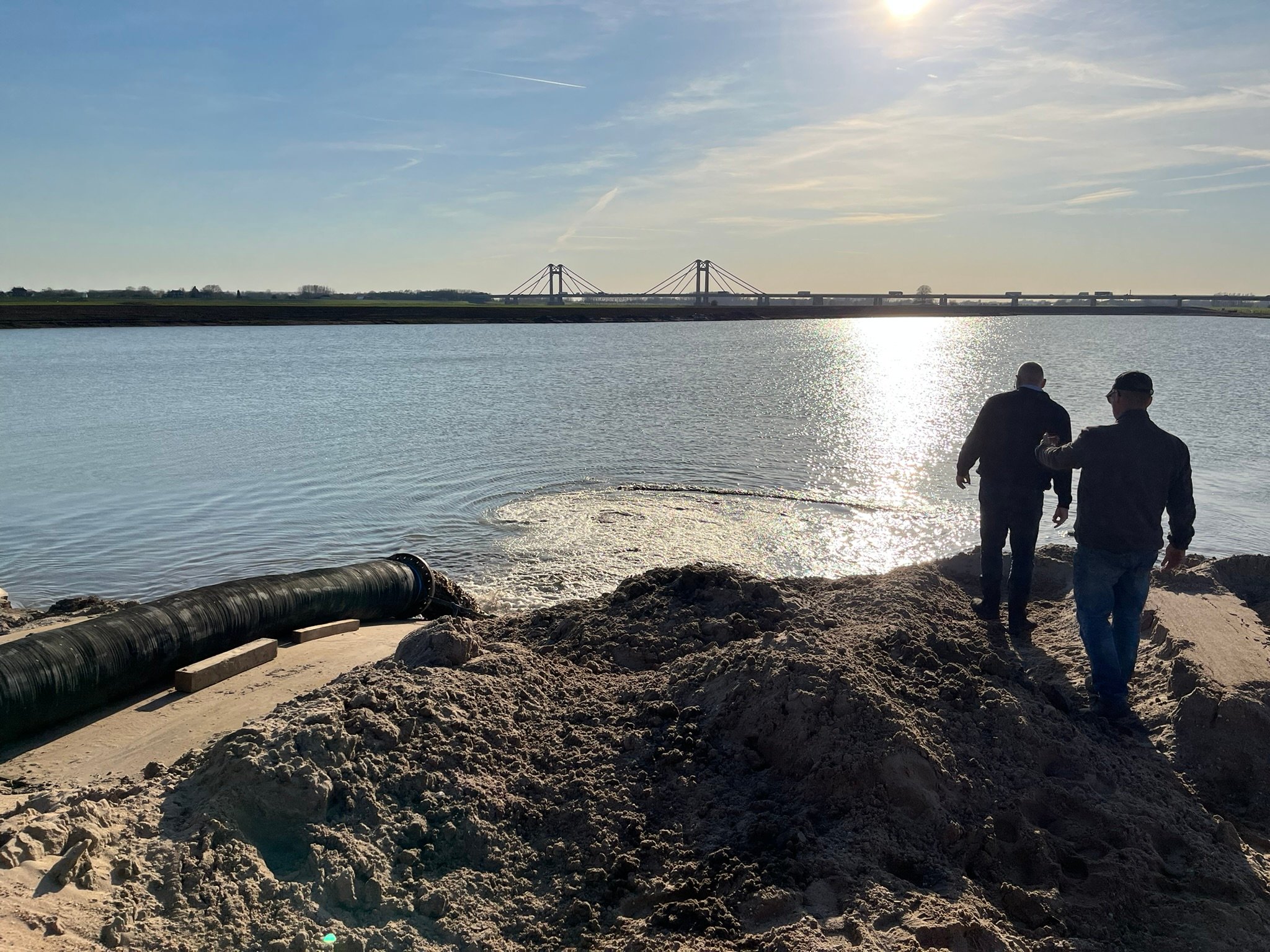

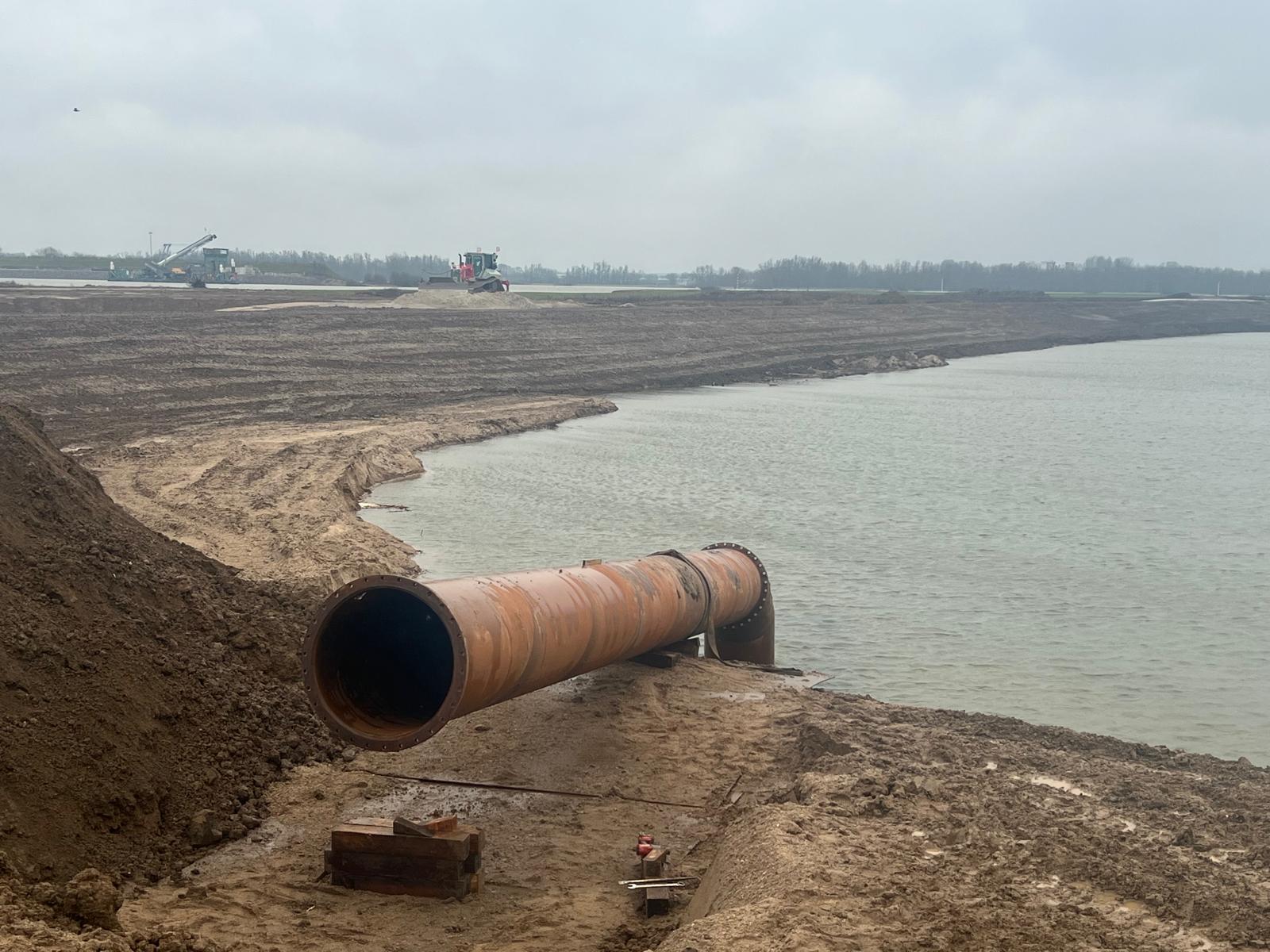

hevelleiding in aanleg
leiding
hevelpomp

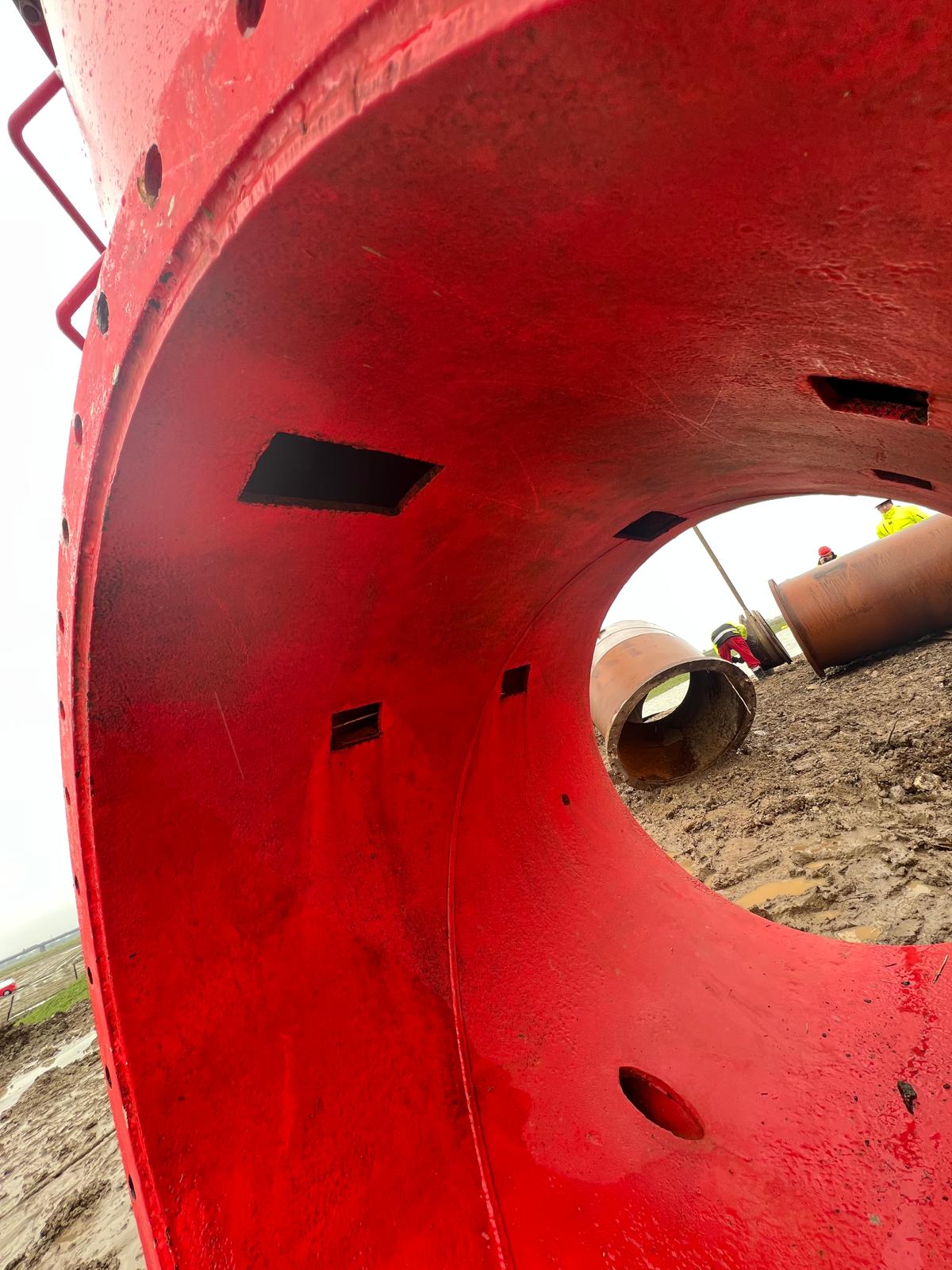

gaten in pomp voor het maken van onderdruk
1 / 4
hevelleiding in aanleg
Ask about this update
